- 57.50 KB
- 2022-04-22 11:37:01 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'-.污水处理工程调试及试运行指导手册-.可修编.
-.目录一、宗旨3二、纲目3三、细那么31、调试条件32、调试准备33、试水〔充水〕方式44、单机调试45、单元调试56、分段调试57、接种菌种58、驯化培养69、全线调试710、抓住重点检测分析711、改善缺陷、补充完善812、试运行813、自验检测814、交验检测815、竣工验收工资料8-.可修编.

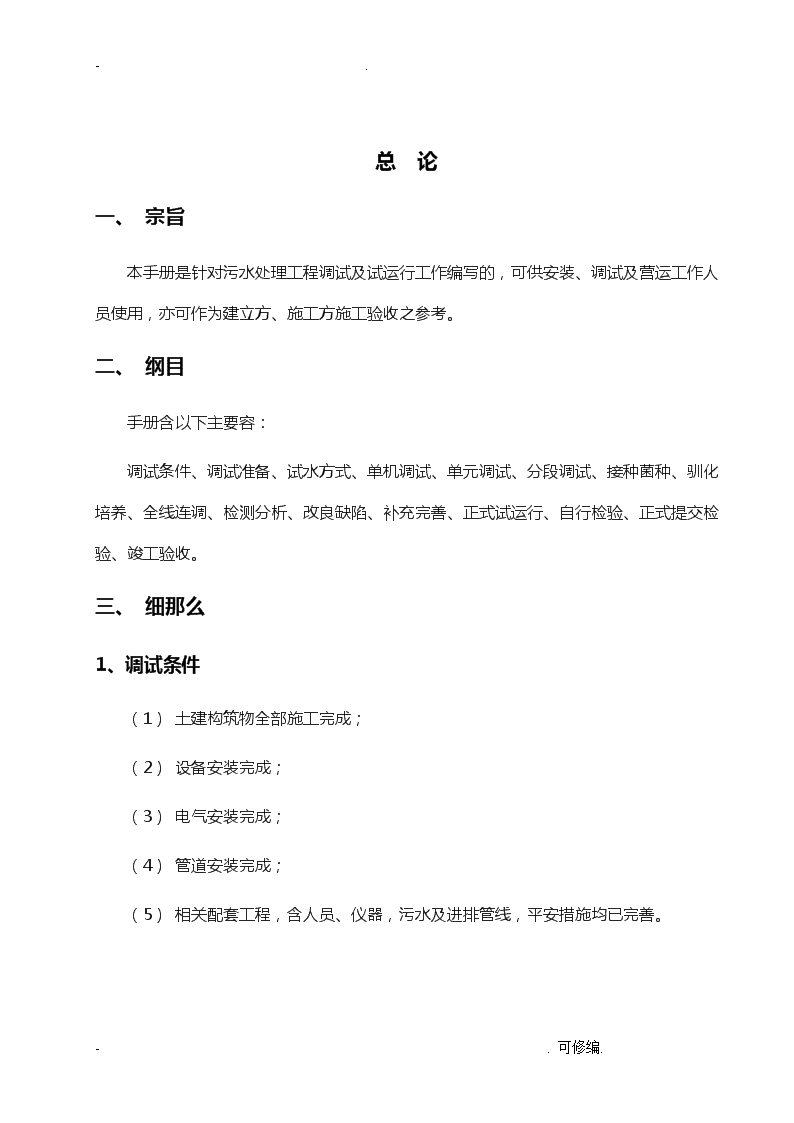

-.-.可修编...总论一、宗旨本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建立方、施工方施工验收之参考。二、纲目手册含以下主要容:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改良缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。三、细那么1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套工程,含人员、仪器,污水及进排管线,平安措施均已完善。专业资料
..2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建立方代表共同参与;(2)拟定调试及试运行方案安排;(3)进展相应的物质准备,如水〔含污水、自来水〕,气〔压缩空气、蒸汽〕,电,药剂的购置、准备;(4)准备必要的排水及抽水设备;赌塞管道的沙袋等;(5)必须的检测设备、装置〔PH计、试纸、COD检测仪、SS〕;(6)建立调试记录、检测档案。3、试水〔充水〕方式(1)按设计工艺顺序向各单元进展充水试验;中小型工程可完全使用干净水或轻度污染水〔积水、雨水〕;大型工程考虑到水源节约,可用50%净水或轻污染水或生活污水,一半工业污水〔一般按照设计要求进展〕。(2)建构筑物未进展充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时充水。已进展充水试验的建构筑物可一次充水至满负荷。(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和平安超越功能,防止出现冒水和跑水现象。专业资料
..4、单机调试(1)工艺设计的单独工作运行的设备、装置或非标均称为单机。应在充水后,进展单机调试。(2)单机调试应按照以下程序进展:a、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。b、认真阅读、消化单机使用说明书,检查安装是否符合要求,机座是否固定牢。c、凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。无异常时方可点动。d、按说明书要求,加注润滑油〔润滑脂〕加至油标指示位置。e、了解单机启动方式,如离心式水泵那么可带压启动;定容积水泵那么应接通平安回路管,开路启动,逐步投入运行;离心式或罗茨风机那么应在不带压的条件下进展启动、停机。f、点动启动后,应检查电机设备转向,在确认转向正确前方可二次启动。g、点动无误后,作3-5min试运转,运转正常后,再作1-2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50-60℃,除说明书有特殊规定者,温升异常时,应检查工作电流是否在规定围,超过规定围的应停顿运行,找出原因,消除前方可继续运行。单机连续运行不少于2h。(3)单车运行试验后,应填写运行试车单,签字备查。5、单元调试(1)专业资料
..单元调试是按水处理设计的每个工艺单元进展的,如格栅单元、调节池单元、水解单元、好氧单元、二沉单元、气浮单元、污泥浓缩单元、污泥脱水单元、污泥回流单元………的不同要求进展的。(1)单元调试是在单元单台设备试车根底上进展的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元各设备连动运行情况,并应能保证单元正常工作。(2)单元试车只能解决设备的协调连动,而不能保证单元到达设计去除率的要求,因为它涉及到工艺条件、菌种等很多因素,需要在试运行中加以解决。(3)不同工艺单元应有不同的试车方法,应按照设计的详细补充规程执行。6、分段调试(1)分段调试和单元调试根本一致,主要是按照水处理工艺过程分类进展调试的一种方式。(2)一般分段调试主要是按厌氧和好氧两段进展的,可分别参照厌氧、好氧调试运行指导手册进展。7、接种菌种(1)接种菌种是指利用微生物生物消化功能的工艺单元,如主要有水解、厌氧、缺氧、好氧工艺单元,接种是对上述单元而言的。(2)依据微生物种类的不同,应分别接种不同的菌种。(3)接种量的大小:厌氧污泥接种量一般不应少于水量的8-10%,否那么,将影响启动速度;好氧污泥接种量一般应不少于水量的5%。只要按照规施工,厌氧、好氧菌可在规定围正常启动。专业资料
..(1)启动时间:应特别说明,菌种、水温及水质条件,是影响启动周期长短的重要条件。一般来讲,低于20℃的条件下,接种和启动均有一定的困难,特别是冬季运行时更是如此。因此,建议冬季运行时污泥分两次投加,以每天6000m3为例,建议第一期,在水解和好氧池中各投加12t活性污泥〔注意应采取措施防止无机物污泥进入〕,投加后按正常水位条件,连续闷曝〔曝气期间不进水〕3-7d后,检查处理效果,在确定微生物生化条件正常时,方可小水量连续进水20-30d,待生化效果明显或气温明显上升时,再次向两池分别投加10-20t活性污泥,生化工艺才能正常启动。(2)菌种来源,厌氧污泥主要来源于已有的厌氧工程,如啤酒厌氧发酵工程、农村沼气池、鱼塘、泥塘、护城河清淤污泥;好氧污泥主要来自城市污水处理厂,应拉取当日脱水的活性污泥作为好氧菌种。8、驯化培养(1)驯化条件:一般来讲,微生物生长条件不能发生骤然的突出变化,常规讲要有一个适应过程,驯化过程应当与原生长条件尽量一致,当做不到时,一般用常规生活污水作为培养水源,果汁废水因浓度较高不能作为直接培养水,需要加以稀释,一般控制COD负荷不高于1000-1500mg/L为宜,这样需要按1:1〔生活污水:果汁废水〕或2:1配制作为原始驯化水,驯化时温度不低于20℃,驯化采取连续闷曝3-7d,并在显微镜下检查微生物生长状况,或者依据长期实践经历,按照不同的工艺方法〔活性污泥、生物膜等〕,观察微生物生长状况,也可用检查进出水COD大小来判断生化作用的效果。(2)驯化方式:专业资料
..驯化条件具备后,连续运行已见到效果的情况下,采用递增污水进水量的方式,使微生物逐步适应新的生活条件,递增幅度的大小按厌氧、好氧工艺及现场条件有所不同。一般来讲,好氧正常启动可在10-20d完成,递增比例为5-10%;而厌氧进水递增比例那么要小的很多,一般应控制挥发酸(VFA)浓度不大于1000mg/L,且厌氧池中PH值应保持在6.5-7.5围,不要产生太大的波动,在这种情况下水量才可慢慢递增。一般来讲,厌氧从启动到转入正常运行〔满负荷量进水〕需要3-6个月才能完成。(1)厌氧、好氧、水解等生化工艺是个复杂的过程,每个工程都会有自己的特点,需要根据现场条件加以调整。9、全线调试(1)当上述工艺单元调试完成后,污水处理工艺全线贯穿,污水处理系统处于正常条件下,即可进展全线连调。(2)按工艺单元顺序,从第一单元开场检测每个单元的PH值〔用试纸〕、SS〔经历目测〕、COD〔仪器检测〕,确定全线运行的问题所在。(3)对不能到达设计要求的工艺的单元,全面进展检测调试,直至到达要求为止。(4)各单元均正常后,全线连调完毕。10、抓住重点检测分析(1)全线连调中,按检测结果即可确定调试重点,一般来讲,重点都是生化单元。(2)生化单元调试的主要问题a、要认真检查核对该单元进出水口的位置、布水、收水方式是否符合工艺设计要求。专业资料
..a、正式通水前,先进展通气检测,即通气前先将风机启动后,开启风量的1/4-1/3送至生化池的曝气管道中,检查管道所有节点的焊接安装质量,不能有漏气现象发生,不易检查时,应涂抹肥皂水进展检查,发现问题立即修复至要求。b、检查管道所有固定处及固定方式,必须结实可靠,防止产生通水后管道的松动现象。c、检查曝气管、曝气头的安装质量,不仅要求结实可靠,而且处于同一水平面上,上下误差不大于±1㎜,检查无误前方可通水。d、首次通水深度为淹没曝气头、曝气管深度0.5m左右,开动风机进展曝气,检查各曝气头曝气管是否均衡曝气。否那么,应排水进展重新安装,直至到达要求为止。e、继续充水,直到到达正常工作状态,再次启动曝气应能正常工作,气量大、气泡细、翻滚均匀为最正确状态。f、对不同生化方式要严格控制溶解氧〔DO〕量。厌氧工艺不允许有DO进入;水解工艺,可在10—12h,用弱空气搅拌3--5min;缺氧工艺DO应控制在小于0.5mg/L围;氧化工艺那么应保证DO不小于2--4mg/L。超过上述规定将可能破环系统正常运行。11、改善缺陷、补充完善(1)连续调试后发生的问题,应慎重研究后,采取相应补救措施予以完善,保证到达设计要求。(2)一般来讲,改良措施可与正常调试同步进展,直到系统完成验收为止。专业资料
..12、试运行(1)系统调试完毕后应及时转入试运行。(2)试运行开场,那么应要求建立方正式派人参与,并在试运行中对建立方人员进展系统培训,使其掌握运行操作。(3)试运行时间一般为10--15天。试运行完毕后,那么应与建立方进展系统交接,即试运行前期污水站全部设施、设备、装置的保管及运行责任由工程施工承包方自行承当;试运行期,那么由施工方、建立方共同承当,以施工方为主;试运行交接后那么以建立方为主,施工方协助;竣工验收后那么全权由建立方负责。13、自验检测(1)由施工方制定自验检测方案,并做好相应记录。(2)连续三天,按规定取水样〔每2h一次,24h为一个混合样〕,分别在进出水口连续抽取,每天进展检测〔主要为COD、PH、SS〕,合格后即认定自检合格。14、交验检测(1)由施工方将自检结果向建立方汇报,建立方认同后,由建立方寄出交验书面申请报告,报请当地环保监测主管部门前来检测。(2)施工方,建立方共同准备条件,配合环保主管部门进展检测。(3)检测报告完成后,工程技术验收完成。专业资料
..15、竣工验收工资料〔1〕由施工方向建立方提交竣工验收申请,并向建立方提供竣工资料。〔2〕由建立方组织,并正式起草竣工验收报告,报请主管部门组织验收。〔3〕正式办理竣工验收手续。专业资料..专业资料'
您可能关注的文档
- 污水处理工程钢筋施工组织设计
- 生活污水处理工程监理规划
- 关于大口径长距离机械顶管施工技术在污水处理工程中的应用
- 乡镇污水处理工程的设计论述
- 污水处理工程调试方案及运行管理
- 10吨每天生活污水处理工程设计方案(AO工艺)-19页
- 污水处理工程初步设计说明计算书
- 污水处理工程评估报告
- 人工湿地污水处理工程技术规范
- 污水处理工程施工监理评估实施报告
- 医院污水处理工程施工建筑施工设计方案及对策
- 【资料】承接BOT操作污水处理工程前期需了解的资料
- 医院污水处理工程施工方案及对策及对策
- 医院污水处理工程施工方案及对策
- 污水处理工程钢筋施工组织设计
- 凤山县乡镇污水处理工程项目实施建议书
- 生活污水处理工程监理规划
- 污水处理工程钢结构专项施工方案及对策
