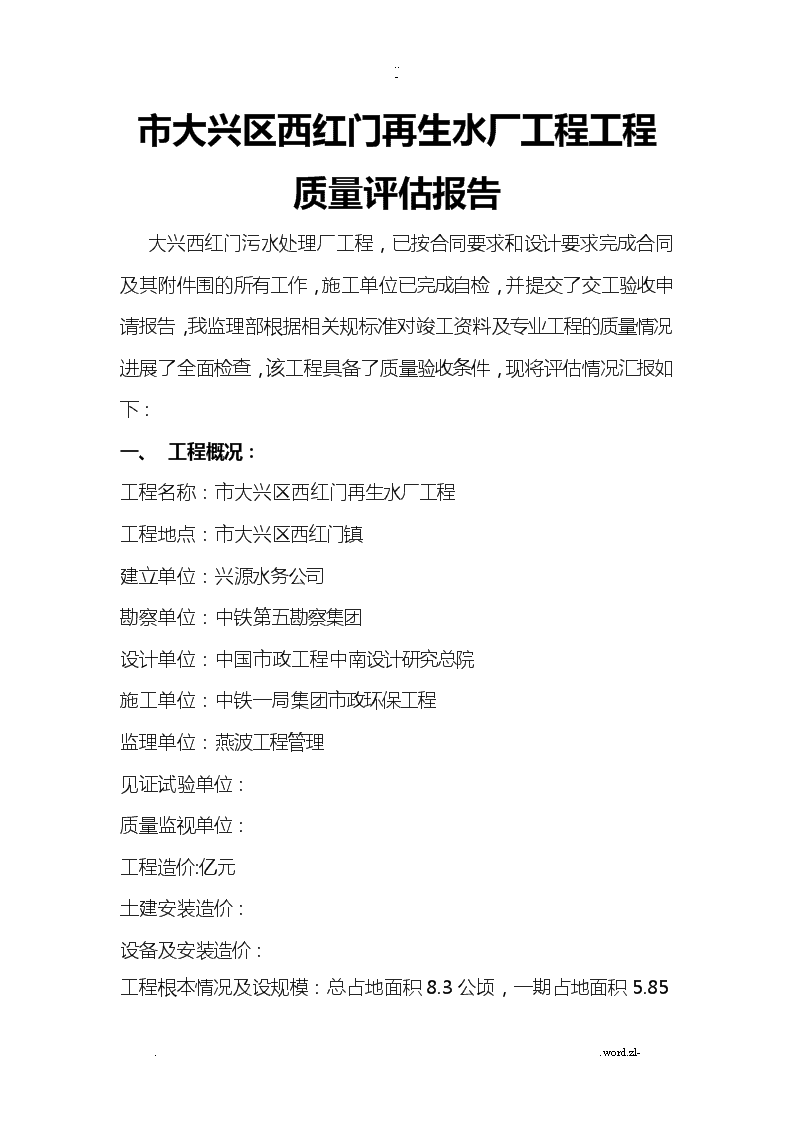

..-市大兴区西红门再生水厂工程工程质量评估报告大兴西红门污水处理厂工程,已按合同要求和设计要求完成合同及其附件围的所有工作,施工单位已完成自检,并提交了交工验收申请报告,我监理部根据相关规标准对竣工资料及专业工程的质量情况进展了全面检查,该工程具备了质量验收条件,现将评估情况汇报如下:一、工程概况:工程名称:市大兴区西红门再生水厂工程工程地点:市大兴区西红门镇建立单位:兴源水务公司勘察单位:中铁第五勘察集团设计单位:中国市政工程中南设计研究总院施工单位:中铁一局集团市政环保工程监理单位:燕波工程管理见证试验单位:质量监视单位:工程造价:亿元土建安装造价:设备及安装造价:工程根本情况及设规模:总占地面积8.3公顷,一期占地面积..word.zl-\n..-5.85公顷,二期占地面积2.45公顷,总规模为6万m3/d、分两期实施、一期工程设计规模4万m3/d。1.1.4工程方案开竣工日期:2015年5月25日至2016年4月28日,工期天数345天;市大兴区西红门再生水厂工程构建筑物一览表序号名称规格尺寸〔m〕基底面积〔m2〕建筑面积〔m2〕构造形式层数〔层〕构建筑物高度〔m〕数量〔座〕1粗格栅及污水提升泵房渠道:9.50×3.75泵房:13.75×6.50125195.27钢砼/框架一层6.001座2细格栅渠及曝气沉砂池渠道:11.10×3.40泵房:23.15×6.00176.64246.08钢砼/框架一层9.451座3初沉池39.88×20.30809.56钢砼4.801座4预处理除臭间15.60×7.50117117框架一层6.001座5改进型A2/O生化池69.40×43.602748钢砼7.002座6二沉池直径38m1133钢砼4.852座7污泥泵房9.00×8.007240钢砼框架6.801座8鼓风机房及配电间36.00×11.5018.50×13.50663.75663.75框架一层7.001座9高效澄清池23.10×19.80457.38钢砼6.001座10膜处理综合车间60.4×15.2918918框架6.001座..word.zl-\n..-11接触消毒清水池32.20×23.00740.6钢砼4.201座12中水泵房18.00×8.00144144钢砼框架一层地上5.00地下2.401座13斜板浓缩储泥池9.80×8.0078.4钢砼5.701座14污泥调理池4.00×4.0016钢砼3.502座15污泥脱水机房27.60×18.00496.80496.80钢砼框架一层13.601座16污泥除臭间12.60×6.6083.1683.16框架一层6.001座17锅炉房120.96120.96框架一层6.001座18机修车库及仓库327.60327.606框架一层6.001座19综合楼12643677.61框架三层18.001座20传达室30.2430.24框架一层3.501座二、监理工作过程及成果1、编制有关的监理细那么,严格执行。本工程主要编制了土建工程,电气工程、管道工程、设备安装工程、平安文明施工等监理实施细那么、并在施工过程中严格按监理细那么方案设计、验收规的要求做好监理工作。另外,实行每周一次工程例会制度,解决施工过程中的质量、进度以及其他各方面需要协调解决的问题,并形成会议纪要分发与会各方。到目前为止,工召开会议00次,对现场管理起到了积极作用。每月编制一份监理月报总结施工监理情况,分析存在的问题和解决方法等,报送公司和有关部门。也作为公司对现场工程监理考核的一局部,目前00期。..word.zl-\n..-2、使用的主要材料,根据编制的见证取样送检方案监视执行。本工程主体构造使用的材料,如钢筋、混凝土、预应力钢绞线、屋面防水卷材等严格按照规要求见证取样、送检,手续齐全,各项试验均合格。对施工单位提交的原材料、成品、半成品报验,专业监理、见证人员及时进展检验认证并按规要求催促施工单位取样送检。对所做的材料试验委托,做到现场取样认证,同时对进场后材料库进展不定期检查。工程在实施过程中所进展的各类工程试验,包括:各类材料的回填,压实度、混凝土抗压抗渗试件、现场工程实体回弹,监理部执行了现场旁站和专业监理工程师认证制度。对各道工序的工程控制点和标高进展复测。同时每项工作完成后监理部催促施工单位对临时水准点进展复核监理部进展跟踪检查复核结果。工程构造物轴线和标高测量控制点根本无误。3、认真做好施工组织设计和施工技术方案等等审批,先后审批了施工组织设计、施工方案、平安施工方案等00份,为工程顺利施工并确保工程质量创造条件。4、严格执行隐蔽工程验收制度主体构造,装饰工程以及安装工程施工过程中,各专业、工种执行先验收后隐蔽的程序,比拟顺利地完成施工任务。..word.zl-\n..-5、主体构造施工工程中,认真做好旁站监理工作,对混凝土浇筑,复杂部位的钢筋绑扎的施工,预应力拉等重要工序,严格执行旁站制度,通过各方的共同努力,厂区所有构筑物主体构造观感良好,钢筋保护层、几何尺寸、混凝土回弹强度等符合设计及规要求;2A/O生物池、二沉池、平流初沉池、细格栅主要盛水构筑物无漏水现象,混凝土浇筑质量良好。本工程混凝土全部采用商品混凝土,监理部在旁站监理过程中对检查的混凝土在检查坍落度、浇筑温度等的同时,及时催促施工单位按规规定的数量、中路做好试块的取样制作工作。6、加强现场检查和验收日常监理过程中加强检查,主体施工阶段严格按照监理的程序组织检查、验收;装饰阶段涉及的面多、广、参加施工班组多,穿插施工多,在日常催促施工方对进场材料及时报验、复核的同时,及时检查催促施工方案设计图纸、施工验收规要求精心施工。7、工程进度方面,共签复工程进度方案报审表共00份。本工程的进度稍有滞后。但通过各方共同努力,已经完成规定使用的目标要求。三、工程质量评估依据、围1、?建立工程监理规程?DBJ01—41—20022、?建立工程平安监理规程?DB11/382-20063、监理合同有效期,政府主管部门公布的涉及本工程的政策法规4、?混凝土构造工程施工质量验收规?GB50204-20025、?建筑地基根底施工质量验收规?GB50202-20026、?给排水构筑物工程施工及验收规?GB50141-20087、?砌体工程施工质量验收规?GB50203-20118、?建筑地基处理技术规?JGJ79-2012..word.zl-\n..-9、?市政根底设施工程资料管理规程?DB11/T808-201110、?城市污水处理厂工程质量验收规?GB50334-200211、与本工程工程相适应的其它有效技术标准和规、规程12、委托监理合同。四、工程质量评估方法首先由专业监理工程师组织施工单位专业技术负责人对工序质量进展验收,对其报送的工序质量验收评定资料进展审核,符合要求后予以确认;在工序质量验收的根底上,由总监理工程师组织工程经理和有关设计、建立单位负责人对分部工程质量进展验收并填写验收结论;左后在分部工程质量等级评定的根底上,由总监理工程师组织建立单位、施工单位和其他有关单位进展预验收,落实整改完成后根据各项评定资料汇总,最终提出单位工程质量评定意见,报质量监视部门确认。本工程共划分3个单位工程分别为通水构筑物、建筑物、道路和绿化工程,其水构筑物包括00个子单位工程,共包括分部工程00个、建筑物包括00个子单位工程、共包括00个分部工程本工程构筑物评定按地基及根底工程、主体工程分部进展设备安装及绿化、道路。本工程建筑物评定按根底工程、主体工程、装饰装修工程、屋面工程、给排水工程、建筑电气工程分部进展。五、工程质量评估容对工程质量评定,建立单位和工程监理部组织有关专业人员及有关单位对工程足以检查和验收,评定结果如下:..word.zl-\n..-1、地基与根底工程本工程土方全部采用大开挖形式,开挖后大部根底都坐落在天然地基上,只有反冲洗滤池和高效澄清池未天然级配砂砾料换填根底,开挖换填完成后承载力数值在0~0之间,满足设计和规要求。池底板构造混凝土施工中央控制水灰比、坍落度,保证混凝土和易性良好,混凝土振捣密实,浇筑无爆模和跑模现象;模板撤除后,混凝土外观平整,无蜂窝、裂缝等质量缺陷,分部所含各分项资料齐全完整,质量合格。2、主体工程主要受力钢筋采用Ⅰ级螺纹钢,混凝土采用C40/C35/C30/C25/C20,各种才来的质量保证资料齐全,并做了相应强度复试试验,试验结果合格。钢筋接头采用直螺纹连接和焊接方式,焊接质量符合规要求;钢筋锚固搭接长度符合设计规要求;预应力钢绞线拉均到达设计要求的拉值00KN。主体构造的平整度、垂直度符合验收规要求。建筑物砌体接茬及拉结筋留置位置、数量符合设计及规要求。建筑物外墙涂料符合设计图纸、规要求。5、建筑物给排水工程生活给水管材采用PE管;排水管UPVC管;消防管材采用无缝钢管。本工程按设计图纸要求和施工规进展施工,水管的水压试验、灌水试验、通水试验及隐蔽工程均符合规要求,分部所含各分项资料齐全完整,质量等级合格。6、建筑电气工程..word.zl-\n..-避雷网及接地安装工程,接地电阻实测值小于设计要求;根底接地网焊接、避雷引线焊接及屋面避雷网敷设,符合规及设计要求。配管及管穿线工程,电线管连接结实,管盒根本顺直,导线间绝缘电阻符合规要求。电缆工程符合施工规要求,电缆头安装、固定结实,电缆排列根本整齐。电气照明器具及其配电箱安装、接地保护措施符合规。插座、开关、面板津贴墙面,标高根本一致,照明灯具安装平直,配电箱安装端正,部件齐全,线路排列根本整齐。分部所含分项资料齐全完整,质量等级合格。7、原材料合格证及实验报告主要材料复试情况①②③④⑤⑥⑦⑧钢筋试验:原材力学试验00组,焊接00组、直螺纹连接00组;成品砂浆00组,砌块试验00组。混凝土强度等级C15、..word.zl-
