• 166.50 KB
  • 2023-01-05 08:31:38 发布

cfg污水处理厂施工方案粗格栅及污水提升泵房

  • 25页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

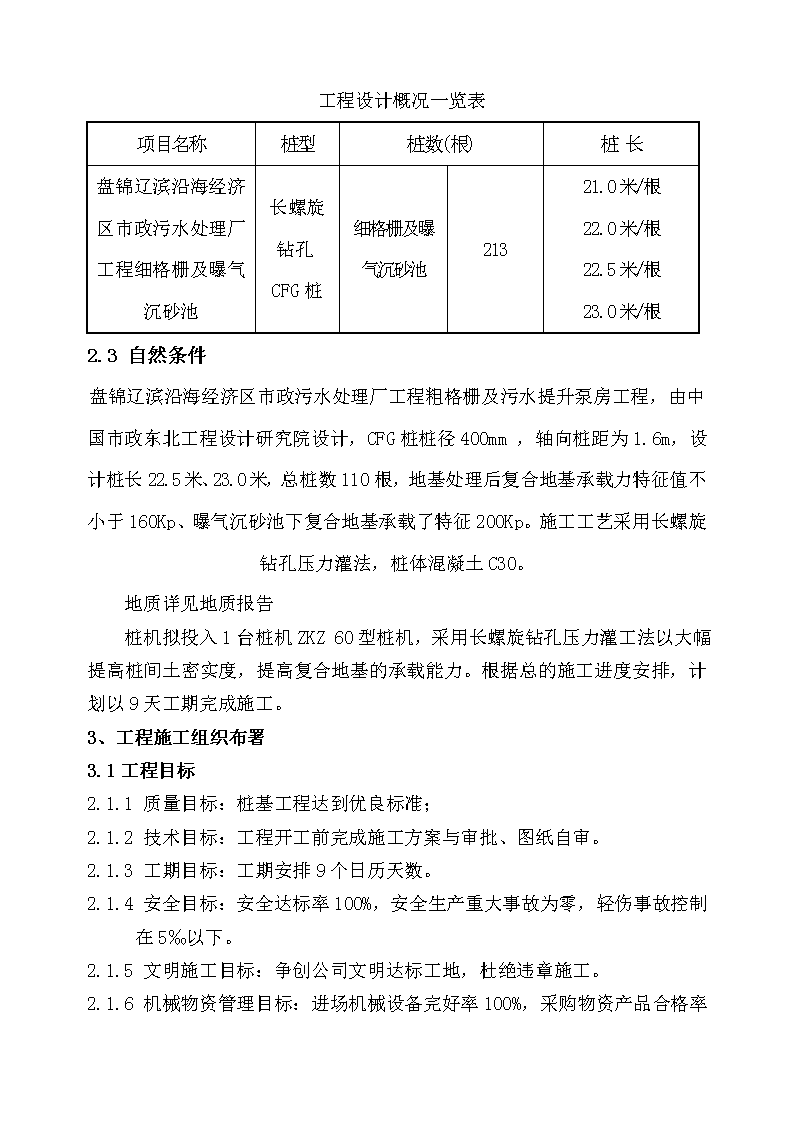

盘锦辽滨沿海经济区市政污水处理厂粗格栅及污水提升泵房CFG桩基础工程施工方案编制单位:辽宁地质勘察工程施工集团公司\n1、编制依据1.1根据盘锦辽滨沿海经济区市政污水处理厂CFG桩地基处理工程议标邀请函及施工图;1.2盘锦市城市建设工程施工管理的相关文件和制度;1.3主要的国家或行业规范、标准、规程、图集、地方标准、法规图集。1.4我公司以往承揽的类似工程的施工经验。规范、标准文件一览表表1.4类别名称编号或文号行标《建筑桩基技术规范》JGJ94-94行标《建筑施工安全检查标准》JGJ59-99行规《施工现场临时用电安装技术规范》JGJ46-88国标《建筑地基基础工程质量验收规范》GB50202-2002国标《建筑工程施工质量验收统一标准》GB50300-20012、工程概况2.1工程建设概况工程建设概况一览表工程名称盘锦辽滨沿海经济区市政污水处理厂工程细格栅及曝气沉砂池工程地址盘锦辽滨沿海经济区建设单位盘锦奇正环保水务有限公司开竣工时间2010.6.27—2010.7.3.桩基工期7天2.2桩基工程设计概况\n工程设计概况一览表项目名称桩型桩数(根)桩长盘锦辽滨沿海经济区市政污水处理厂工程细格栅及曝气沉砂池长螺旋钻孔CFG桩细格栅及曝气沉砂池21321.0米/根22.0米/根22.5米/根23.0米/根2.3自然条件盘锦辽滨沿海经济区市政污水处理厂工程粗格栅及污水提升泵房工程,由中国市政东北工程设计研究院设计,CFG桩桩径400mm,轴向桩距为1.6m,设计桩长22.5米、23.0米,总桩数110根,地基处理后复合地基承载力特征值不小于160Kp、曝气沉砂池下复合地基承载了特征200Kp。施工工艺采用长螺旋钻孔压力灌法,桩体混凝土C30。地质详见地质报告桩机拟投入1台桩机ZKZ60型桩机,采用长螺旋钻孔压力灌工法以大幅提高桩间土密实度,提高复合地基的承载能力。根据总的施工进度安排,计划以9天工期完成施工。3、工程施工组织布署3.1工程目标2.1.1质量目标:桩基工程达到优良标准;2.1.2技术目标:工程开工前完成施工方案与审批、图纸自审。2.1.3工期目标:工期安排9个日历天数。2.1.4安全目标:安全达标率100%,安全生产重大事故为零,轻伤事故控制在5‰以下。2.1.5文明施工目标:争创公司文明达标工地,杜绝违章施工。2.1.6\n机械物资管理目标:进场机械设备完好率100%,采购物资产品合格率100%,物资标识清楚,保管良好,不误用,无损坏、变质。2.1.7人力资源目标:人力能力符合率100%,关键岗位持证率100%,劳务分包合格率100%。2.1.8行政文秘管理目标:保证在项目部随时能得到有效文件,记录档案保存完整、清晰,便于查找使用,无丢失、损坏、变质,竣工资料在竣工验收后一个月内归档结束;贯标资料通过外部审核并在项目结束后及时归档。3.2项目经理部组织机构盘锦辽滨沿海经济区市政污水处理厂CFG桩基础工程项目副经理项目技术负责人办公室施工部打桩作业队3.3施工准备3.3.1施工技术准备3.3.1.1施工图设计技术交底及图纸会审\n组织有关人员进行图纸自审,根据自审结果配合甲方组织的施工各方进行图纸会审,尽可能把问题在图纸会审会议上解决,使工程顺利进行。工程技术人员应将图纸和图纸会审纪要发放给施工班组并进行交底,做到操作时能按设计要求进行,确保桩基施工质量。3.3.1.2施工图深化项目经理组织工程技术人员编制施工组织设计,并在项目部成员中进行学习和交底,制定本桩基工程的关键过程的各控制点。预算员根据投标预算、图纸及施工方案,编制好施工图纸预算,并编制好能用于指导施工的预算,提供各种资源的需用量。工程技术人员根据设计图纸、施工进度提出各种材料计划,以便进行定货和进货,不至因供货原因影响工程进度。3.3.1.3图纸、规范、标准、图集等深化工程技术人员应在开工前准备好本工程所需的规范、标准、图集等技术资料,并确定其是否有效。图纸要求在说明未尽处按JGJ79—2002《建筑地基处理技术规范》相关规定执行。3.3.1.4测量器具使用计划计量、测量、检验和实验设备计划表序号计量器具名称规格型号准确度测量范围数量使用部门备注1经纬仪J66秒级J6J级精密水平角测量2技术组符合要求2水准仪S3±3mm/测回S3精密水准测量2技术组符合要求3塔尺DSLC±0.023mm/m与S3配套2技术组符合要求4钢卷尺50m±10mm工程测量2技术组符合要求5钢卷尺5m±1.5mm工程测量4技术组符合要求2.3.1.5测量基准交底、复测及验收:与业主、监理单位进行轴线和水准控制点的移交,并依据移交点和建筑平面图进行复测,建立平面控制网,同时办理验收手续。2.3.2现场准备\n2.3.2.1平整场地,清理地面及地下障碍物沉桩施工前,必须对整个作业区进行场地清理,确保地上地下无障碍物,平整后的场地其大面坡度不得大于1/100,地基承载力应达到0.2~0.3MPa.如有地下障碍物,应预先清除。2.3.3各种资源准备2.3.3.1施工机具的准备按"施工机械设备计划"表提供的设备组织进场,并组织人员进行检查、组装和维护保养,使设备处于良好的工作状态,以保证施工正常进行。2.3.3.2劳动力需用量及进场计划按“劳动力计划表”组织人员进场并按规定对所有进场人员进行三级安全检查教育。特殊工种应持证上岗,施工前对班组进行技术交底。总人数12名。劳动力计划表序号工种数量工作范围备注1桩工5打桩施工2桩机司机2桩机驾驶3测量工1放桩位4工长1现场指挥、生产计划安排5电工1电气维护注:以上为单机单班的人员配备。2.3.3.3物资准备:做好前期施工材料计划并提前进入施工现场,后期施工用料的物资咨询和试验工作,我们对用量大的材料进行分批进场,以满足施工为宜,对于用量小的材料一次性进场,确保工程的用材。本工程用料为商品砼,采用砼罐车运输。2.3.3.4施工用电准备临时供电系统布设:场内供电系统线路采用橡胶电力电缆,对穿过道路会影响走机及运输将采用地下预埋钢管布线,并保证地下预埋钢管电线的稳定和安全,保证配电箱上锁及相应临电保护措施齐全。\n用电量计算:根据现场施工机械表可知其总用电量为:桩机容量:50KW/台室外照明容量:按总电量的5%计算:50KW×5%=2.5KW取K1=0.8K2=1供电设备总需容量:P=1.05×〔K1×100+K2×4.5〕=88.7KW故甲方应提供不小于88.7KW的电源才能满足施工4、施工工艺4.1.施工准备首先,根据建设单位提供的地基处理施工图,绘制桩位平面布置图,并对每一桩位进行编号。施工前,清除地上地下障碍物并平整好施工场地,为打桩工作的顺利进行创造条件;桩点放线定位:由技术组配合进行桩位施放工作,主要控制点打钢桩或方木桩,并加以保护,以备后期检查或恢复桩位时使用。桩点的放点定位,严格按照施工图进行,并采用石灰或小木桩定点,施工前要对现场设备及材料进行报检。施工过程中要做好施工日记。4.2.打桩施工确保地上地下无障碍物,平整后的场地其大面坡度不得大于1/100,地基承载力应达到0.2~0.3MPa.4.2.1桩机就位:CFG桩施工时,钻机就位后,应用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位置,使钻杆垂直对准位中心,确保水泥粉煤灰碎石桩垂直度容许偏差不大于1%。\n钻机必须铺垫平稳,确保机身平整、钻杆垂直稳定牢固,必要时加设一道扶正器,钻头对准桩位。钻尖与桩点偏移不得大于50mm,垂直度控制在1%以内。4.2.2钻进成孔:钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,起动电动机钻进,一般应先慢后快,这样既能减少钻杆摇晃,又容易检查钻孔的偏差,以便及时纠正。在成孔过程中,如发现钻杆摇晃或难钻时,应放慢进尺,否则较易导致桩孔偏斜、位移,甚至使钻杆、钻具损坏。钻进的深度取决设计桩长,当钻头到达设计桩长预定标高时,于动力头底面停留位置相应的钻机塔身处作醒目标记,作为施工时控制桩长的依据。正式施工时,当动力头底面到达标记处桩长即满足设计要求。施工时还需考虑施工工作面的标高差异,作相应增减。在钻进过程中,当遇到圆砾或卵石层时,会发现进尺明显慢、机架出现轻微晃动。可根据这些特征来判定钻机进入砾层或卵石层的深度。钻进速度视地层情况确定,杂填土、粘性土0.2~0.5m/min,粉土、砂层为1.0~1.5m/min或根据实际情况确定,钻进时注意电流变化为正常工作状态,钻出的土应随钻随清。钻进过程中应随时检查钻杆垂直度,确保钻杆垂直,并作好记录。4.2.3灌注及拔管:\n成孔到设计标高后,停止钻进,开始泵送混合料,当钻机芯管充满混合料后开始拔管,严禁先提管后泵料。成桩的提拔速度宜控制在2~3m/min,成桩过程宜连续进行,应避免因供料满足而导致停机待料。若施工中因其他原因不能连续灌注,必须根据勘察报告和以掌握的施工场地的土质情况,避开饱和砂土、粉土层,不得在这些土层内停机。灌注成桩完成后,用水泥袋盖好桩头,进行保护。施工中每根桩的投料量不得少于设计灌注量。4.2.4移机:当一根桩施工完毕后,钻机移位,进行下一根桩的施工。而且为防止因移机时桩点的位置被桩机覆压,在下一根施工时应根据轴线或周围桩的位置对需施工的桩位进行复核,保证桩位准确。ZKZ螺旋钻机主要性能表项目主要技术参数动力40kW-60kW钻杆转速60-90r/min(可顺逆转)钻杆直径Φ300mm-600mm钻杆长度20m(单节2.5m4.5m)螺距280mm钻杆扭矩1530N-m钻进速度0.9-1.2m/min(控制电流不大于80A)4.3施工注意事项:4.3.1、施工前应进行成桩工艺和成桩试验。4.3.2、施工顺序应逐排进行,如果地面隆起大,可间隔进行由一侧向内推进,间隔跳打。4.3.3、施工中应保证桩位准确,其水平偏差,不大于160mm,垂直度偏差不大于1%。4.3.4、每个桩孔内填料量要充足,开工前做好填料的计量工作,初步预计桩的充盈系数为1.1,据此核定每延米桩的填料量为0.138m3。4.3.5、施工过程中,抽样做试块,试压28d抗压强度。4.3.6堵管:堵管是长螺旋钻管内泵水泥粉煤灰碎石桩成桩工艺长遇到的主要问题之一。不仅造成材料浪费而且给施工带来很多困难。产生堵管有如下几种原因:\n①混合料配合比不合理:当混合料中的细骨料和粉煤灰用量较少时,混合料和易性不好,常发生堵管。对此粉煤灰混合料配合掺入量宜控制在60~80kg/m3。②混合料搅拌质量有缺陷:在水泥粉煤灰碎石桩施工过程中,混合料有混凝土泵通过刚性管、高强柔性管、弯头达到钻杆芯管内。混合料在管线内是以圆柱体形状,借助水和水泥砂浆润滑层与管壁分离后通过管线的。因此所设计和搅拌的混合料必须确保混合料圆柱体能顺利通过刚性管、高强柔性管、弯管和变经管而到达钻杆芯管内。坍落度太大的混合料,宜产生泌水、离析,在管线内水浮到上面,在泵压的作用下,水先流动,骨料与砂浆分离,摩擦力巨增,从而导致堵管。坍落度太小,混合料在输送管内流动行差,也容易造成堵管。施工是坍落度宜控制在16~20cm,若混合料可泵性差,可适量掺入泵送剂。③冬季施工措施不当:冬季施工时,混合料输送管及弯头均需做防冻保护,一旦保温效果不好,常在输送管和弯头处造成混合料结冻,造成堵管。施工中常采用加热水的办法来提高混合料的出口温度。通常直接用火加热水箱,水温不得超过60度以上。④施工操作不当造成堵管。4.3.7窜孔:4.3.7.1窜孔发生的原因在饱和粉土、粉细砂层中施工中经常遇到窜孔这种现象。其发生的条件为:(1)被加固土层中有松散饱和粉土、粉细砂。(2)杆进过程中叶片剪切作用对土体产生扰动。(3)体受剪切扰动能量的积累,足以使土体发生液化。\n4.3.7.1防止窜孔发生的方法鉴于以上原因,工程中常用如下的方法防止窜孔:(1)对于窜孔可能的被加固地基尽量采取大桩距的设计方案。增加大桩距目的在于减少新打桩对打桩的剪切扰动,避免不影响。(2)改进钻头,提高钻进速度。(3)减少在窜孔区域打桩推进排数,如将一次4排改为2排或1排。尽快利开已打桩,减少对已打桩扰动能量的积累。(4)必要时采用隔桩、隔排跳打方案,但跳打要求及时清楚成桩时排出的弃土,否则会影响施工进度。发生窜孔后一般采取如下方法处理:当提钻灌注混合料发生窜孔土层时,停止提钻,连接泵送混合料直接到窜孔桩混合料液面上升至原位为止。4.3.8桩头空芯主要是施工过程中,排气阀不能正常工作所致。钻机钻孔时,管内充满空气,泵送混合料时,排气阀将空气排出,若排气阀堵塞不能正常将管内空气排出,就会导致桩体存气,形成空芯。为避免桩头空芯,施工中应经常检查排气阀的工作状态,发现堵塞及时清洗。4.3.9桩端不饱满这主要是因为施工中为了方便阀门的打开,先提钻后泵料所致。这种情况可能造成钻头上的土掉入桩孔或地下水浸入桩孔,影响CFG桩的桩端承载力。为杜绝这种情况,施工中前、后台工人应密切配合,保证提钻和泵料的一致性。5、技术人员、旁站人员现场质量管理要点\nCFG桩质量控制的主要对象是:桩长、强度、桩底是否到持力层这三项指标,现场管理和监控要点如下:5.1测量桩位前应对施工现场原始地面标高进行抄平测量,并用平地机平整碾压后放出各桩的准确位置,将线路纵坡、横坡考虑在内后,原地面标高控制在正负5公分以内。施工桩顶高程控制在高于设计垫层底标高30cm处。将施工区域进行划分,并将各桩进行编号,定机定人进行管理。5.2布桩时,CFG桩的数量、布置形式及间距必须严格按设计要求。并遵循从中心向外推进施工,或从一边向另一边推进施工的原则。不宜从四周转向内推进施工。具体的施工方法和顺序由工程技术部确定。5.3对进场施工的所有长螺旋钻机在开钻前应由施工技术人员对标尺、刻画进行复核,消除标识误差。尤其是钻机初始标识要指定专人进行复查,防止操作人员弄虚作假、骗取米数。使用反差大的反光贴条每0.5米进行标识,粘贴在钻机导向架上,利于夜间记录人员识别读数。5.4指派责任心强、懂技术并经严格考核合格的员工对劳务队伍施工的CFG桩进行现场监控和记录。防止作业队伍偷工减料、暗中做手脚的现象发生。5.5现场管理人员每根桩都要根据桩机上的垂球目测导向架垂直度,以保证桩身垂直度不大于1%,确保桩体的正常受力。5.6长螺旋钻施工。钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动马达钻进,一般先慢后快。在成孔过程中,如发现钻杆摇晃或难钻时,应放慢进尺,否则容易导致桩孔偏斜、位移,甚至使钻杆、钻具损坏。5.7判断钻头是否到了持力层一般有两种方法:(一)\n是在桩机驾驶室观测电流的变化。钻机开始钻孔及软弱地层钻孔时,电流表指针在120~130安,当钻头遇到持力层时,瞬间的电流将增大到160安以上,同时电压下降。此时,应判定钻头已达到持力层。(二)是在钻机旁直观观察。当钻头到达持力层时,钻杆上部的动力头发生颤动和轻微的摆动,钻机的动力明显减弱,此时,应判定钻头已达到持力层。5.8CFG桩成桩过程由现场值班人员指挥,桩机操作手和地泵操作手密切配合,按照先泵料后拔管的原则,防止先拔管后泵料,防止CFG桩成吊脚桩。5.9严格控制拔管速率。拔管速率太快可能导致桩径偏小或缩颈断桩,而拔管速率过慢又会造成水泥浆分布不匀,桩顶浮浆过多,桩身强度不足和形成混和料离析现象,导致桩身强度不足。故施工时,应严格控制拔管速率。正常的拔管速率应控制在2~3米/分钟。5.10整个施工过程中,应安排质检人员旁站监督,并作好施工原始记录(记录格式附后)。记录的内容主要有桩号、钻孔深度、瞬间电流值、孔深、拔管速度、单孔混合料灌入量、堵管及处理措施等。5.11为控制提钻速度,应购置秒表配发到记录人员,钻孔时间、拔管速度、灌注混凝土时间应记录至秒。当天的记录每页必须由设备租赁方和项目队现场记录人当天进行相互签字确认。5.12提钻泵送过程中,旁站人员要经常敲打输送管,确认管内混合料是否充实,以保证桩体密实。5.13拔管过程避免反插。在拔管过程中若出现反插,由于桩管垂直度的偏差,容易使土与桩体材料混合,导致桩身掺土影响桩身质量,施工中应避免反插。5.14桩顶砼停灰面根据导向架上标识由值班人员判断,控制在桩顶标高以上0.5米位置。5.15控制好混合料的坍落度。大量工程实践表明,混合料坍落度过大,会形\n成桩项浮浆过多,桩体强度也会降低。坍落度宜控制在180mm~200mm(可根据运送混合料的距离进行调整)和易性好。当拔管速率为2~3米/分钟时,一般桩顶浮浆可控制在30厘米~50厘米左右,成桩质量容易控制。桩身每方混合料掺加粉煤灰量控制在140kg~180kg(根据各地粉煤灰的性能指标,具体粉煤灰掺入量试验后确定)。5.16设置保护桩长。在泵送混合料时,比设计桩长多加0.5米的料。将沉管拔出后,用插入式振捣棒对桩顶混合料加振3~5秒,提高桩顶混合料密实度,上部用土封项,增大混合料表面的高度即增加了自重压力,可提高混合料抵抗周围土挤压的能力,避免新打桩振动导致已打桩受振动挤压,混合料上涌使桩径缩小。5.17在截取桩头前应准确测量桩顶标高,并在纵横向挂线标示桩头水平位置。凿除桩头时严禁单边打眼凿桩头,防止桩头成斜面或破损,截取后的桩头面应是水平面。清理桩间土和截取桩头时,应采取相应的预防措施,防止造成桩顶标高以下桩身断裂和扰动桩间土。5.18CFG桩施工中,每台班均须制作检验试件,进行28天强度检验,成桩28天后应及时进行单桩承载力或复合地基承载力试验,其承载力、变形模量应符合设计要求。5.19冬季施工时混合料入孔温度不得低于5℃,对桩头和桩间土应采取保温措施。5.20CFG桩施工属隐蔽工程,施工完毕后先进行自检,自检频率为10%。自检合格后报第三方进行复检,复检合格报监理工程师签认后方可进行下一道工序施工。5.21CFG桩成桩后,桩顶以上没有一米垫层情况下严禁大型机械进入施工区。\n6、现场纪录要求及注意事项(1)现场记录人员应严格遵守项目部组织纪律和劳动纪律,上班时间必须坚守工作岗位,严禁脱岗。(2)现场记录人员应认真填写《CFG桩施工原始记录表》,并在施工现场真实填写表中的各项施工内容(记录表格式附后)。(3)施工范围应写明线路的具体里程和区域(区域是指由技术部门提前编制的);施工单位应写明XX作业队X号钻机、钻机型号,并标明该区域的设计标高。(4)桩号按工程部门编排的桩号填写。成孔时间和成桩时间按现场实际施工时间记录到秒。(5)电流应记录钻头到持力层时瞬间的电流数据。(6)CFG桩现场记录实行“双检制”。即项目部指派专人会同协作单位现场记录人员共同记录,实行每班核对,确认当班桩长,共同签认《施工原始记录表》,作为原始施工记录和劳务队伍验工计价的依据。(7)当日记录的《施工原始记录表》应当天完善复核人、质检人、分项工程技术负责人的签字。(8)各项记录必须真实、清晰、不得涂改表中记录的内容。7.工期计划安排  本工程计划40天,工期紧,所以一定周密计划,合理安排,利用有限的施工场地,尽可能布置设备,设备的完好率要好,材料供应及时,人员素质要高,劳动力计划投入约12人。如有条件尽可能进行24小时连续工作。工程进度计划安排见后附表。6.质量管理保证措施6.1质量控制措施\n本项目施工严格贯彻我公司质量方针,保证质量达到优良,并按期完工,特制定以下措施:6.1.1建立完善的质量保证体系项目经理全面监督协调,技术负责人直接管理,质检员严格把关,施工员具体负责的四级管理,层层负责,跟踪检查,人人把关,一环套一环的质量控制体系。6.1.2严格进行图纸会审做好图纸会审工作,组织施工人员认真学习研究图纸,严格执行国家现行规范、规程和有关施工技术要求,做好各层管理人员、施工人员的技术交底工作。6.1.3严格测量放线复核制设专职测量员进行放线,并由质检员认真复核,没有复核的桩点不许就位开钻。包括原始测量定位和每个桩位的复核,防止产生重大事故,每台班施工前,必须先检查轴线和控制桩,以防出现过大偏差,认真核对图纸与桩位,防止漏桩。6.1.4严格原材料控制设专(兼)职材料员进行控制,并由质检员复查。严格控制原材料质量,所有材料必须有合格证、材质单,并按规范规定进行复检。不合格材料严禁进场。6.1.5质量控制措施(1)施工前应对水泥、沙、及碎石等原料进行检验。(2)施工中应检查桩身混合料的配合比、塌落度、提拔杆速度、成孔深度、混合料灌入量等。(3)施工结束后应对桩顶标高、桩位、桩体强度及完整性、复合地基承载力以及褥垫层的质量进行检查。(4)严格按照预制管桩质量检验标准进行自检。6.1.6严格坚持工程监理制度\n在自检互检的基础上,认真填写工程检验收单,及时请示监理复检,任何质量活动均需有书面记载,按照规范、规程要求,及时准确填写施工记录,并办理签证手续,保证工程完工后能提供全套完善的交工技术资料。6.2质量检验标准(后附表格)CFG桩复合地基质量检验标准项序检查项目允许偏差及允许值检查方法单位数值主控项目1原材料符合有关规范、规程要求检查出厂合格证抽样送检2桩径mm-20尺量或计算填料量3桩身强度设计要求查28天试块强度4地基承载力设计要求按规定方法一般项目1桩身完整性按有关检测规范按有关检测规范2桩为偏差满堂布桩≤.04D条基布桩≤.0.25D用钢尺量,D为桩径3桩崔制度%≤1.5用经纬仪测管桩4桩长mm+100测桩管长度或垂球测孔深5褥垫层夯甜度≤0.9用钢尺量6.3质量保证机构盘锦辽滨沿海经济区市政污水处理厂CFG桩地基处理工程\n项目部质量保证机构盘锦辽滨沿海经济区市政污水处理厂CFG桩地基处理工程项目经理项目部技术负责人项目部质量工程师打桩作业队质检员7.1安全管理及保证措施7.1.1安全保证机构盘锦辽滨沿海经济区市政污水处理厂CFG桩地基处理工程安全保证机构\n盘锦辽滨沿海经济区市政污水处理厂CFG桩基础工程项目经理项目部项目副经理项目部安全工程师打桩作业队安全员7.1.2安全生产目标杜绝死亡和重伤事故,轻伤频率控制在5‰以下。7.1.3建立项目经理部安全规章制度“安全第一,预防为主”,制定保证安全生产的各项规章制度,规范安全业务内容,施工现场设置明显安全标志和标语牌,严格执行《建筑施工安全检查标准》(JGJ59-99),在确保安全生产的前提下组织施工生产。\n7.1.4安全生产动态管理(1)建立现场安全管理机构,进行全面动态安全管理。安全机构由项目7.2安全保证措施(1)作好现场调查,开工前对地下管线详细调查。(2)对人员进行安全教育,进入工地时,必须佩戴安全防护用品,所有施工人员必须听从指挥。(3)施工现场设安全员,施工作业区设安全标志,防止无关人员进入施工现场。(4)施工现场平整密实,确保施工顺利安全进行。(5)严禁非作业人员进入施工场地。在吊车、桩机大臂半径范围以内,机械正在作业时,施工人员应远离。吊车要按其性能要求工作,不得超负荷工作,定期进行检查、维修和保养。驾驶室的挡风玻璃及回转大齿轮前应增设防护网(罩),施工中应经常对钻孔装置、吊车臂杆及索具进行检查,以便及时发现问题。(6)施工用电使用380V三相五线制配电系统。电缆线路必须埋地或架空敷设,避免机械损伤和介质腐蚀。(7)每台电力设备必须确保“一机一箱一漏一闸”。电箱、开关箱内的电箱内的电器设备必须完好,停用设备拉闸断电,锁好开关箱。(8)泵压混合料时应有专人指挥泵压操作,防止因排气不畅和操作失误造成爆管形成伤害。7.3安全技术交底及安全组织\n开工前,工程负责人或项目经理要将工程概况、施工方法、安全措施等向全体施工人员交底,施工队长、施工员按工程进度情况向机组长进行安全交底。机组长或机组安全员每天要对工人进行作业环境与施工要求的安全交底,工地负责人及专(兼)职安全员应树立“安全第一”的思想,加强安全宣传管理工作。项目设专(兼)职安全员一名,各组设兼职安全员。所有操作员应严格执行有关“操作规程”,特殊工种必须持证上岗。7.4桩机安装,施工过程中安全要点在桩机安装、移位进程中,注意上部有无高压线路,熟悉周围地下管线情况,防止物体坠落及机械沉陷,桩机所有钢丝绳要检查保养,发现在断股情况应及时停机调换。全体施工和管理人员应了解施工工艺,施工方法和操作要点,以及可能出现的事故和应采取的预防处理措施,检查机具的运转情况,机架有无松动和位移,防止桩孔发生移动或倾斜,桩的孔口必须妥当处理,成孔附近严禁堆放重物。每根桩的施工应连续进行,各种机械必须遵守安全技术要求,由专人操作并加强机械维修,确保机械的完好。7.5施工现场安全措施 加强施工现场文明管理,保证杂物及时处理,保证有足够的施工场地。 电器电路方面,不得使用不防水的电线或绝缘层有损伤的电线,电闸箱和电动机要有接地装置,加盖防雨罩,电路接头要安全可靠,开关要有保险装置。\n 现场施工操作人员要戴安全帽,高空操作人员系带安全带,高空检修时,不得向下乱丢物件,以免伤人,夜间施工必须有足够的照明设备。8、施工现场的环保、消防、职业健康、后勤保障措施8.1环保、消防保障措施1)认真贯彻执行国家建设部关于《建设工程施工现场管理规定》及太原市城市建设施工现场管理的有关规定。2)严格依照<中华人民共和国消防条例>做好防火安全工作。3)控制施工机械噪声、震动,减轻扰民。4)施工现场因技术经济条件限制,环境污染不能控制在规定范围内的,应事先报请当地政府建设行政主管部门和环保部门批准。5)设立消防亭,备齐消防设施(如灭火器、消防桶、锹、钩等)6)施工现场必须设置明显的标牌。施工单位负责标牌的保护工作。标牌上应标明工程项目名称、建设单位、设计单位、施工单位、项目经理或工程负责人姓名、工程开、竣工日期、施工许可证批准文号等。8.2现场环境1)施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程的要求,并按照施工组织设计规定实施,严禁任意拉线接电。2)施工现场必须设有保证施工要求的夜间照明。3)危险潮湿场所的照明及手持照明灯具,必须采用符合安全要求的电压。4)场地平整不容许存在坑洼,保证机械及操作者的活动。5)施工范围内的架空电线要清除,防止设备及人员触电。6)带粉尘的材料要遮盖或有条件的洒水止尘,场地也要按时洒水防止粉尘人员的危害。7)电焊操作人员要有防护帽,以免弧光的灼伤。\n1)夏天在阳光直晒下工作应穿工作服,有条件的在现场设置凉棚,无条件时个人要有防晒措施。8.3后勤保障1)冬季施工要保证人员保暖,发放大衣,防感冒药物。2)食堂要注意卫生,要有防止鼠害的设施,不采购有污染的蔬菜及食物,并要防止食物霉变。8.4施工机械1)施工机械位置或开行路线应符合施工平面布置图的规定,不得任意侵占场内道路。2)施工机械进场必须先作安全检查,合格后方可使用。3)认真执行施工机械设备各项管理制度。4)桩机在昼间施工应把噪音控制在85分贝以下,并采用正确的操作方法尽量减少机械废气的排放。8.5场容与道路1)施工用地应按批准的施工平面布置图设置各项临时设施和堆场。材料、构件、机械设备不得侵占场内道路及安全防护等措施。2)不定时清理建筑垃圾,保持场容整洁。3)保证道路与排水系统畅通。4)在孔、沟、坑施工时,且有车辆、行人通行的地方,应当设置覆盖物和施工警示牌。\n拟投入的主要的施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份1桩机ZKZ—601台上海20012吊车16T1台徐州20003电焊机BX-5001台上海19994砼输送泵HBT501台山东2002九、施工进度与工期保证(一)工期的保证1、组织最富有施工经验的机组工作人员,实施“责任承包到机组,责任到机长”的责任制,机长全权负责安排机组施工,同时听从项目经理及有关人员的统一指挥和调度。2、充分做好各工序施工前配套及准备工作和工序完毕后清理工作以便工序之间衔接紧密。3、认真做好施工人员劳保、福利和后勤工作,关心作业人员生活,调动他们的积极性。\n4、执行生产效率与工资奖金挂钩,体现劳有所偿,多劳多得的优越性。5、选择优良机具,加强设备维修、保养,减少设备故障率。(二)施工进度计划1、计划开工日期:2010年7月1日2、计划竣工日期:2010年7月5日3、有效施工工期:共3天(如遇不可抗拒的因素,工期顺延)
