北郊污水处理厂生物池降水施工方案

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

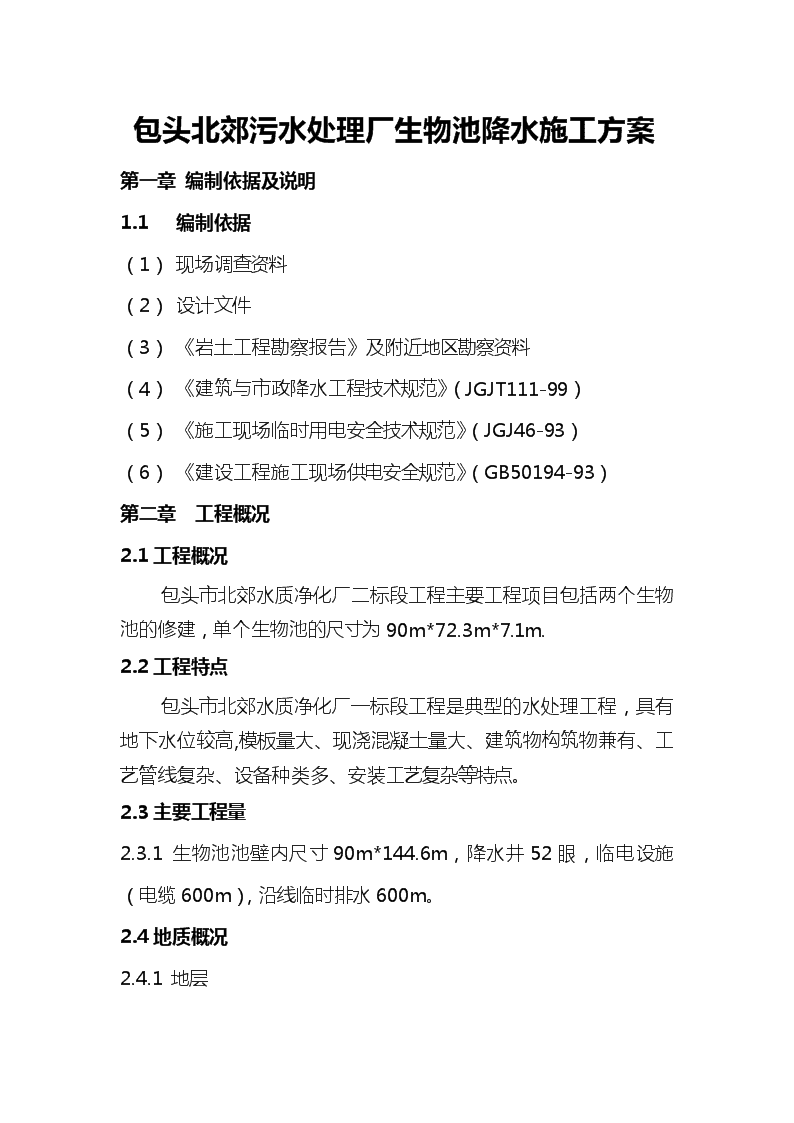

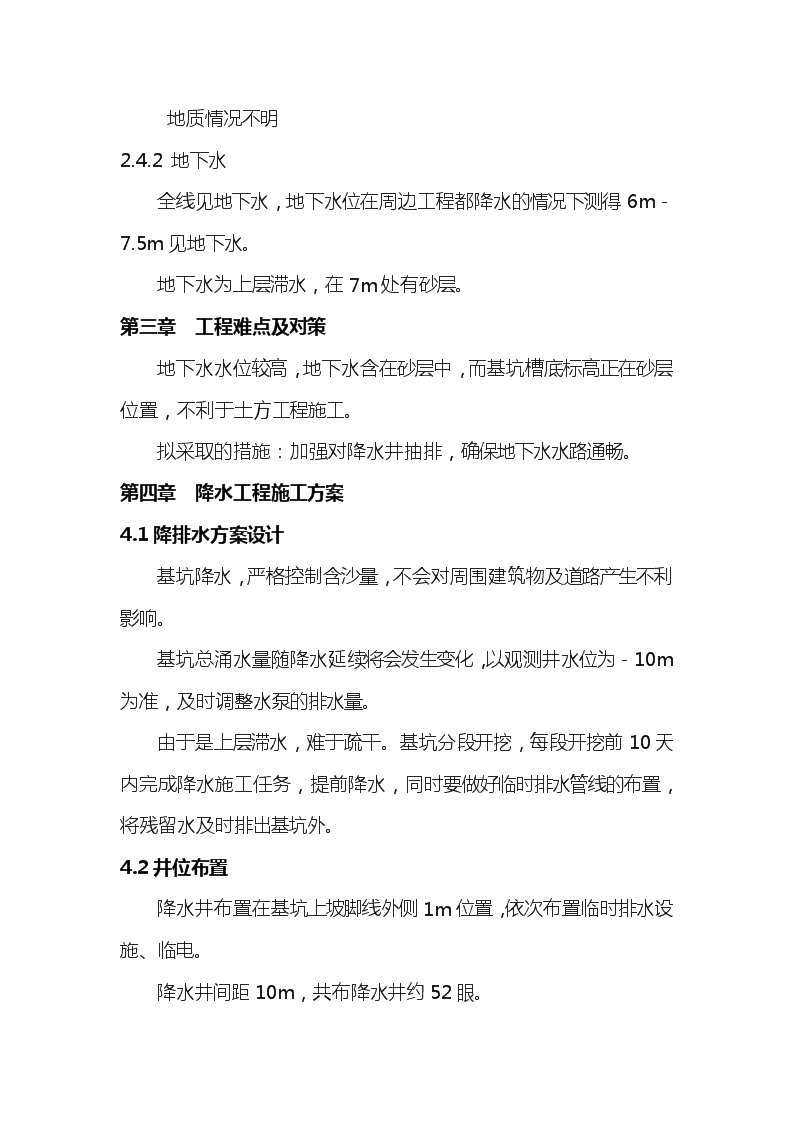

包头北郊污水处理厂生物池降水施工方案编制单位:包头市政第十一公司编制日期:2010年6月22日\n包头北郊污水处理厂生物池降水施工方案第一章编制依据及说明1.1编制依据(1)现场调查资料(2)设计文件(3)《岩土工程勘察报告》及附近地区勘察资料(4)《建筑与市政降水工程技术规范》(JGJT111-99)(5)《施工现场临时用电安全技术规范》(JGJ46-93)(6)《建设工程施工现场供电安全规范》(GB50194-93)第二章工程概况2.1工程概况包头市北郊水质净化厂二标段工程主要工程项目包括两个生物池的修建,单个生物池的尺寸为90m*72.3m*7.1m.2.2工程特点包头市北郊水质净化厂一标段工程是典型的水处理工程,具有地下水位较高,模板量大、现浇混凝土量大、建筑物构筑物兼有、工艺管线复杂、设备种类多、安装工艺复杂等特点。2.3主要工程量2.3.1生物池池壁内尺寸90m*144.6m,降水井52眼,临电设施(电缆600m),沿线临时排水600m。2.4地质概况2.4.1地层\n地质情况不明2.4.2地下水全线见地下水,地下水位在周边工程都降水的情况下测得6m-7.5m见地下水。地下水为上层滞水,在7m处有砂层。第三章工程难点及对策地下水水位较高,地下水含在砂层中,而基坑槽底标高正在砂层位置,不利于土方工程施工。拟采取的措施:加强对降水井抽排,确保地下水水路通畅。第四章降水工程施工方案4.1降排水方案设计基坑降水,严格控制含沙量,不会对周围建筑物及道路产生不利影响。基坑总涌水量随降水延续将会发生变化,以观测井水位为-10m为准,及时调整水泵的排水量。由于是上层滞水,难于疏干。基坑分段开挖,每段开挖前10天内完成降水施工任务,提前降水,同时要做好临时排水管线的布置,将残留水及时排出基坑外。4.2井位布置降水井布置在基坑上坡脚线外侧1m位置,依次布置临时排水设施、临电。降水井间距10m,共布降水井约52眼。\n4.1井身结构降水井:井深15m,直径D=600mm,全孔下入水泥砾石滤水管,(外径400mm,内径300mm),全孔管外填直径2~4mm干净石屑填至地表。4.2下泵按施工及单井设计要求成井后,基坑外侧抽水井下入流量3/h、扬程25m潜水泵,下泵深度12m。4.3排水各抽水井采用水泵管直接与施工现场排水管相连,排放抽出的水。4.4机械设计降水井采用4台泵吸反循环钻机施工,由熟练操作工人作业。4.5降水管井的洗井为发挥降水管井作用,需要使用空压机洗井。每个井洗井时间不少于0.3个台班。4.6降水标准降水施工结束后,选择4眼降水井作为观测孔,随时观测水位变化情况。降水工作的标准是保证土方开挖。4.7基坑内排水注意事项排水源主要是针对基坑内水源导致基坑内给水而采取的措施。为保护基坑土方开挖过程中的安全,应充分考虑基坑内排水,基坑内排水应贯穿基坑施工始终。\n排水设施布置:在开挖基坑外侧1m设置临时排水设施,设施由临时排水管道和检查井两部分组成,管道采用Φ400的PVC管,在打井降水前,先在拟打降水井0.5米处的位置布设临时管线检查井采用内径为700㎜×700㎜、高1米的方形砖砌检查井,中心间距为20米。抽出的地下水汇到业主指定的方向排走。降水井施工工序钻机就位-钻进-提钻-替浆-下管-填滤料-洗井-下泵抽水。4.1施工技术要求(1)钻进前施工技术要求所有降水井开钻前必须探明管线,确保孔位处五地下管道管线后方可钻进。(2)降水管井施工技术要求所有井达到设计井深后,下管保持居中,竹板与井管绑扎牢固,保证填砾料高度,成井后充分洗井,及时下泵试抽水。(3)水泵及联络管安装要求所有水泵需下到设计深度,甭管连接紧密不漏水。(4)供电系统安装技术要求所有供电系统必须严格执行『电气装置安装工程施工及验收规范』,由专职电工负责安装设计。4.2施工工期\n降水井施工工期为13天,可根据甲方对工期要求,调整施工设备,满足甲方对工期的要求。
