雨水管道施工方案 12页

  • 86.50 KB
  • 2022-04-22 11:50:56 发布

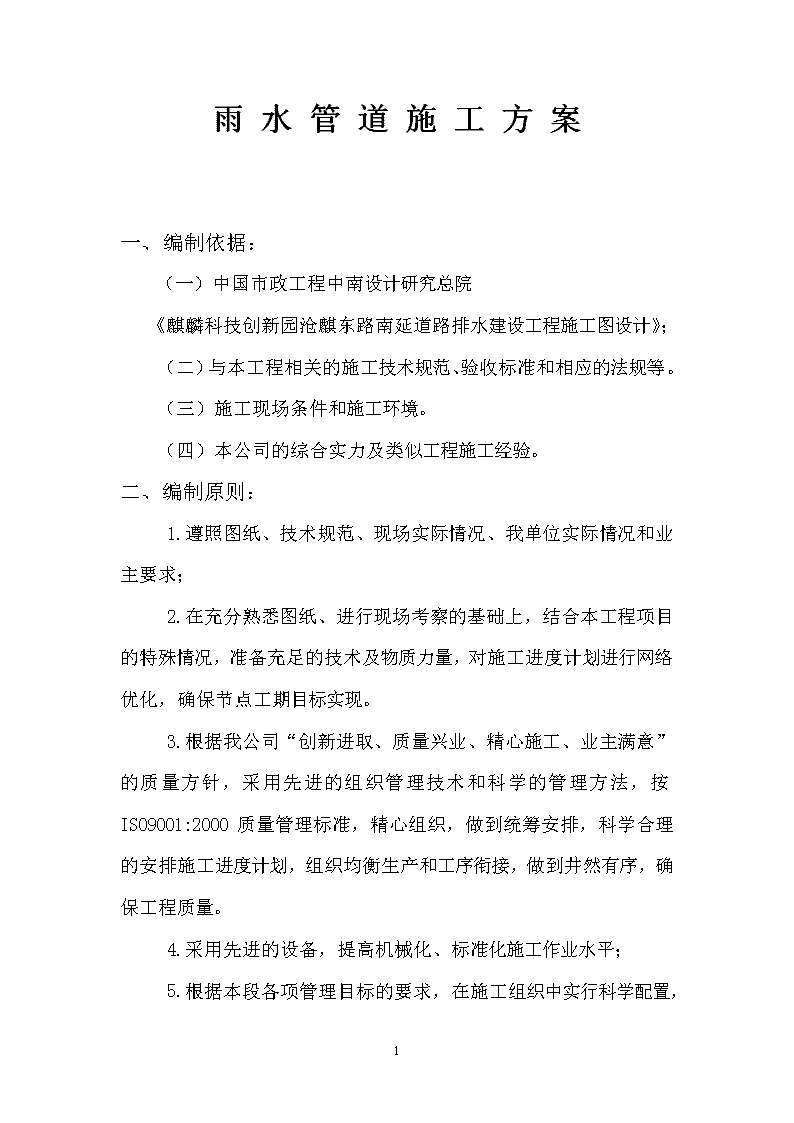

雨水管道施工方案

  • 12页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

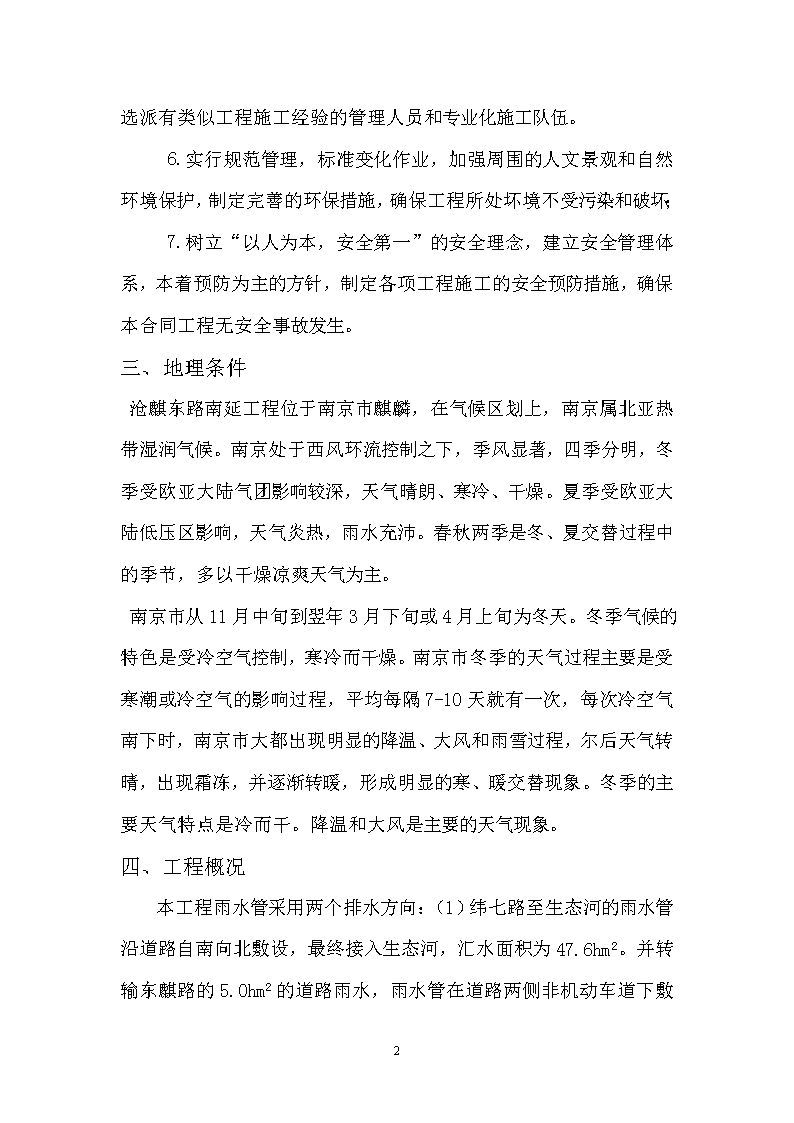

'雨水管道施工方案一、编制依据:(一)中国市政工程中南设计研究总院《麒麟科技创新园沧麒东路南延道路排水建设工程施工图设计》;(二)与本工程相关的施工技术规范、验收标准和相应的法规等。(三)施工现场条件和施工环境。(四)本公司的综合实力及类似工程施工经验。二、编制原则:1.遵照图纸、技术规范、现场实际情况、我单位实际情况和业主要求;2.在充分熟悉图纸、进行现场考察的基础上,结合本工程项目的特殊情况,准备充足的技术及物质力量,对施工进度计划进行网络优化,确保节点工期目标实现。3.根据我公司“创新进取、质量兴业、精心施工、业主满意”的质量方针,采用先进的组织管理技术和科学的管理方法,按IS09001:2000质量管理标准,精心组织,做到统筹安排,科学合理的安排施工进度计划,组织均衡生产和工序衔接,做到井然有序,确保工程质量。4.采用先进的设备,提高机械化、标准化施工作业水平;12 5.根据本段各项管理目标的要求,在施工组织中实行科学配置,选派有类似工程施工经验的管理人员和专业化施工队伍。6.实行规范管理,标准变化作业,加强周围的人文景观和自然环境保护,制定完善的环保措施,确保工程所处坏境不受污染和破坏;7.树立“以人为本,安全第一”的安全理念,建立安全管理体系,本着预防为主的方针,制定各项工程施工的安全预防措施,确保本合同工程无安全事故发生。三、地理条件沧麒东路南延工程位于南京市麒麟,在气候区划上,南京属北亚热带湿润气候。南京处于西风环流控制之下,季风显著,四季分明,冬季受欧亚大陆气团影响较深,天气晴朗、寒冷、干燥。夏季受欧亚大陆低压区影响,天气炎热,雨水充沛。春秋两季是冬、夏交替过程中的季节,多以干燥凉爽天气为主。南京市从11月中旬到翌年3月下旬或4月上旬为冬天。冬季气候的特色是受冷空气控制,寒冷而干燥。南京市冬季的天气过程主要是受寒潮或冷空气的影响过程,平均每隔7-10天就有一次,每次冷空气南下时,南京市大都出现明显的降温、大风和雨雪过程,尔后天气转晴,出现霜冻,并逐渐转暖,形成明显的寒、暖交替现象。冬季的主要天气特点是冷而干。降温和大风是主要的天气现象。四、工程概况本工程雨水管采用两个排水方向:(1)纬七路至生态河的雨水管沿道路自南向北敷设,最终接入生态河,汇水面积为47.6hm2。并转输东麒路的5.0hm212 的道路雨水,雨水管在道路两侧非机动车道下敷设,管径d600-d2000。(2)生态河至光华东路的雨水管沿道路自北向南敷设,最终接入生态河过路箱涵,汇水面积为16.8hm2,雨水管在道路两侧非机动车道下敷设,管径d600-d1200。主要工程数量表名称规格材料单位数量备注雨水连接管De300HDPE承插式双壁缠绕管米390环刚度不小于SN10雨水管De600HDPE承插式双壁缠绕管米516环刚度不小于SN10雨水管De800HDPE承插式双壁缠绕管米800环刚度不小于SN10雨水管d1000钢筋砼米1026国标Ⅱ级管雨水管d1200钢筋砼米416国标Ⅱ级管雨水管d2000钢筋砼米588国标Ⅱ级管矩形工作井d1500钢筋砼座5详结构矩形接收井d1500钢筋砼座4详结构骑马井d1500钢筋砼座9详结构Φ1300雨水检查井De600混凝土模块座1705SS522P12Φ1500雨水检查井De800混凝土模块座2505SS522P12矩形直线型雨水检查井d1000混凝土模块座1905SS522P26矩形90。三通雨水检查井d1000混凝土模块座505SS522P27矩形90。四通雨水检查井d1000混凝土模块座1矩形直线型雨水检查井d1200混凝土模块座605SS522P2612 矩形90。三通雨水检查井d1200混凝土模块座505SS522P27矩形90。四通雨水检查井d1200混凝土模块座1矩形直线型雨水检查井d2000混凝土模块座6矩形90。三通雨水检查井d2000混凝土模块座7出水口D2000石砌座1雨水口偏沟式双箅砖砌座14805S518P9五、施工方案及技术、质量保证措施工序流程:放线报检开挖管槽报检验槽碎石垫层报检支模自检报检砼浇筑申报砼浇筑试压块制作洒水养护安管自检、报检检查井砌筑自检报检闭水合格黄砂回填自检、报检自检报验雨水边井砌筑井盖安装、测量自检报检(一)、施工测量、放线:根据施工图纸及业主所提供的控制线及高程进行施工测量、放线。(复核)(二)、12 沟槽开挖:根据已知中心桩用经纬仪放出道路中心线,再根据该中心线量出两侧的雨水管道的中心线,用石灰撒线,打好龙门桩,再把雨水管道的中心线移动到龙门桩上,然后根据该中心线和雨水管径、深度放出上口沟槽开挖深度。沟槽开挖采用机械与人工相结合进行,水准仪随后跟踪测量控制开挖槽底高程,经纬仪随后跟踪测量控制开挖槽底宽度及防止中线位移。机械开挖至基底离设计标高10-20cm,人工开挖至设计标高,必须保证开挖过程中不超挖,不扰动原状土,若有超挖严禁用松土回填,具体处理措施报施工方案经监理工程师审核后实施。每段井位成型后立即人工在管基两侧各开挖一条深20cm、宽20cm的小排水沟,架设二台水泵不停地排水直到黄砂回填结束。本工程雨水管穿越原河浜、暗浜或河塘时,将浜内淤泥清除到原土,,铺设10cm碎石垫层,然后按图纸要求,浇筑管道平基后铺设管道。本工程的雨水管道管内底标高较高,总体上雨水管的埋深较浅。如果雨水管道标高和横长泾路的给水管、燃气管等各类管线标高冲突,施工该段做成倒虹。(三)、钢筋混凝土管道及HDPE管道定位、铺设1、混凝土管道基础(平基)(1)定位放线:根据龙门桩标识的管道中心线,测量复核后,用线锤吊至沟槽内,用钢尺量出基础两侧边线,同时用水准仪测量出混凝土基础面高程,经项目部质检员自检后报请监理复核合格后,就可作为支模标高、轴线控制点、线。(2)垫层铺设:铺设前确保槽内无积水和松散土,砾石砂垫层夯实,严格控制垫层厚度和宽度。12 (3)支模:模板要具有一定的强度、刚度和稳定性,摸板安装严密,不应漏浆,几何尺寸正确,牢固,涂刷脱模剂。,表面平整,浇筑混凝土前模板浇水湿润。检查井基础模板按照设计和规范要求同时安装。(4)混凝土浇筑:浇筑时严格控制混凝土坍落度,混凝土自由倾落高度不应大于2米,大于2米时采用溜槽,防止混凝土产生离析现象。混凝土振捣用插入式振动棒,要求不漏振、过振。保证混凝土表面平整、坡度符合管道设计要求。每个台班按规定取样留置试块。2、钢筋混凝土管安装管材应完好,经检测合格后方可使用。对承插口管道,其承插口工作面应光滑平整。应逐节测量承口内径、插口外径及其椭圆度。按照承插头配合的间隙选择合适的胶圈。使用的管材必须有质量检查部门的实验合格证。混凝土基础按规定养护,并在强度达到规定要求时考虑安管。钢筋混凝土管用运管车运至现场,用汽车配合吊装,安管时注意承口应迎水流方向。12 根据沟槽内定出管道中心线,吊放到管沟,现场测量管底标高,管节位置的偏差可通过吊车的起吊及下部混凝土垫块来调节。在沟槽中定出管道中心线,将管道长度、编号、管内底标高按施工前安排排放。管节定位时检查高程、中心轴线及承插接口等应符合设计要求及规范规定。管道必须垫稳,管底坡度不得倒流水,管道接口前检查橡胶圈是否配套完好,保证橡胶圈安放位置及插口承口的深度。在接口时清理内壁,在承口内壁和橡胶圈上涂上中性润滑剂。管道位置控制采用中心线法。管道高程的控制:稳定钱,在相邻两检查井之间每隔20m埋设坡度管一块,在坡度板上钉一块立板,槽沟立板方向朝上,槽深立板朝上。在立板上设高程钉,高程钉的位置是根据设计管底高程加上一个常数量而得到。为了操作方便,该常数可任意取值,一般为整数。将高程钉上挂一跟细线绳,该线称为坡度线,它与稳定管之间的距离处处相等。稳定管时用一木制丁字形高程尺,将所选常数标于尺上,而后将高程尺垂直放在管内中心位置,调整管子高程,当高程尺上的刻度与坡度线重合时,表明管内底标高正确。3、HDPE管安装:(1)基础采用碎石及黄砂铺设,厚度、坡度符合设计要求。(2)本工程HDPE管采用人工下管,首先检查管材外观质量,其结构特征明显、颜色一致,无裂痕等缺损,管口无变形、损坏、裂口等。安装由地面人员将管材传递给沟槽施工人员,严禁将管材抛入沟槽内。安装由下游往上游进行安管时承口应迎水流方向,检查橡胶圈是否配套完好,在承口内壁和橡胶圈上涂上中性润滑剂。安装时用水准仪控制管底标高及坡度。12 4、检查井、雨水井施工:管道铺设完毕及时进行检查井砌筑,检查井砌筑前砖提前一天浇水湿润,砌筑时严格按照设计和规范要求进行。检查井采用砖砌井室、井筒。砌筑的砂浆配比及强度符合设计要求。在砌筑的基础面上,先铺一层砂浆方可砌筑砖墙;砌筑时做到墙面垂直,边角整齐,宽度一致,井体不走样,检查井与管道连接处做砖砌拱圈。砌筑时夹角对齐,上下错缝,内外搭接。砖缝的砂浆饱满,无通缝;砖墙继续砌高时,顶部要冲洗干净。井壁抹灰二遍成活,阴阳角顺直,表面压实抹光,无空鼓、无裂缝。井座安装须加1:2防水水泥座浆并抹三角灰,井盖顶板要求符合设计要求。5、管道沟槽回填1、管道沟槽回填前,应符合以下要求:(1)管线的转折点、起止点、井室的坐标和管顶标高已核验,并通过隐蔽工程验收;(2)埋地压力管道在敷设后,经对其坐标、高程、防腐层共检完毕,通过隐蔽工程验收后,即可进行管段主体的回填(接头外露)。管道压力试验及焊口防腐完毕,防腐层固化后,经监理及建设单位检查合格后,填写隐蔽工程记录,并经四方签字后,方可进行管道工作坑的回填和管沟其他层面的回填;(3)有要求的井室,在闭水实验合格后方可进行回填;(4)沟槽内无积水、杂物等。2、管道沟槽回填时,应符合下列规定(1)严格控制回填土含水率不得过高。(2)所有支管与主管连接处均填沙,防止管道因应力引起位移。(3)分段回填时相邻段的接茬应呈阶梯形。(4)沟槽回填应从管道两侧对称同时进行并分层夯实,不得损坏管道及外防腐层。12 (5)机械夯实每层厚度不应大于300毫米,人工夯实每层厚度不应该大于200毫米。管沟回填夯实中,应夯夯相连,不得漏夯。(6)管道接口工作坑的回填必须仔细夯实。(7)管顶覆土厚度小于700mm时,不得采用大中型机械压实,不得有其他机械设备通行。6、管道返开挖施工:(1)雨水井连接管及井位待顶层灰土探铺、整平、碾压后用挖掘机返开挖,施工时要注意以下几点:A:准确放样定位;B:控制挖掘机行走路线,不需要开挖的地方不得行走;C:不得超挖,造成对原有路基的不必要破坏;D:安管验收合格后立即用素土回填至灰土面标高处;E:雨水井用同比例灰土人工分层回填夯实。管道施工投入机械一览表名称数量型号拟用部位混凝土搅拌机1台250搅拌混凝土砂浆机1台150搅拌砂浆翻斗车2台1T运输混凝土、沙浆劳动车6辆运输砂、石材料平板振动器2台插入振动棒2台振捣混凝土基础水泵4台4吋沟槽排水、闭水12 挖掘机4台C320沟槽开挖管道施工投入人力一览表工种人数专职工序普工10拎砂浆、浇垫层、搬砖、安管技术工10砌筑雨水检查井技术员2现场指导、跟踪测量六、质量控制工程质量主要质量控制点见下表-5地下管安装工程质量控制点表-5序号质量控制点控制内容1施工图纸会审、设计交底图纸及其它设计是否齐全,水准点、坐标及尺寸正确性,设计是否漏项2施工方案/技术措施审查施工标准规范、施工工艺、工序,施工质量措施、质量控制点设置,人力、机具安排3人员资格证审查电焊工、电工、起重工等特种人员资格4到场材料检验材料质量证明文件、材料外观及几何尺寸,现场材料标识管理5测量放线验线按设计要求6管沟/井基槽验收管沟、井基槽尺寸,标高,土质情况7检查井砌筑标准砖、水泥砂浆配合比、砂浆饱满度12 8管道接口质量两管中心同一轴线,接口严密,凸缘均匀完整9管道实验满足实验标准要求,管道无渗漏10管道隐蔽管线的起止点、转折点、灌顶标高及井坐标。11回填检查回填厚度、密实度12交工验收技术资料、质量评定资料审查七、季节性施工措施1、编制施工组织计划,根据雨期施工的特点将分项工程合理安排,以避免下雨对敏感工序的影响。2、密切关注天气预报,做好防雨的准备工作;做好材料的防雨防潮工作。3、所有机电设备搭设的防护棚要牢固,并采取防雨、防淹措施,安装接地安全装置。电箱内设置双漏电保护装置,且必须灵敏可靠,并经常检查。4、要做好沟槽的排水工作,沟槽内不得长期积水,做到随出随排。5、遇到大雨应立即停止混凝土的浇筑,并对已浇筑部位进行覆盖。6、雨季施工时,管道安装接口完毕后,应立即组织验收,验收合格后立即回填沟槽,如条件不允许时,则应填土压管,以免管道漂浮。八、安全文明施工及环境保证措施:1、严格按照安全生产操作规程施工,杜绝违章指挥,坚持“安全第一、预防为主”的方针;2、12 实行安全生产责任制,按照公司安全生产制度检查各岗位人员安全生产落实情况;1、做好安全技术交底工作,班前安全活动要坚持每个班次执行,并做好活动记录;2、严格按照施工方案及安全技术交底要求施工;3、确保现场规范整洁,做到施工不扰明,确保文明施工;6、施工现场“三废”控制,夜间施工办理许可证后方可实施,控制施工现场噪音、杨尘,加强环境综合整治工作。沧麒东路南延工程项目部2012年2月9日12'
