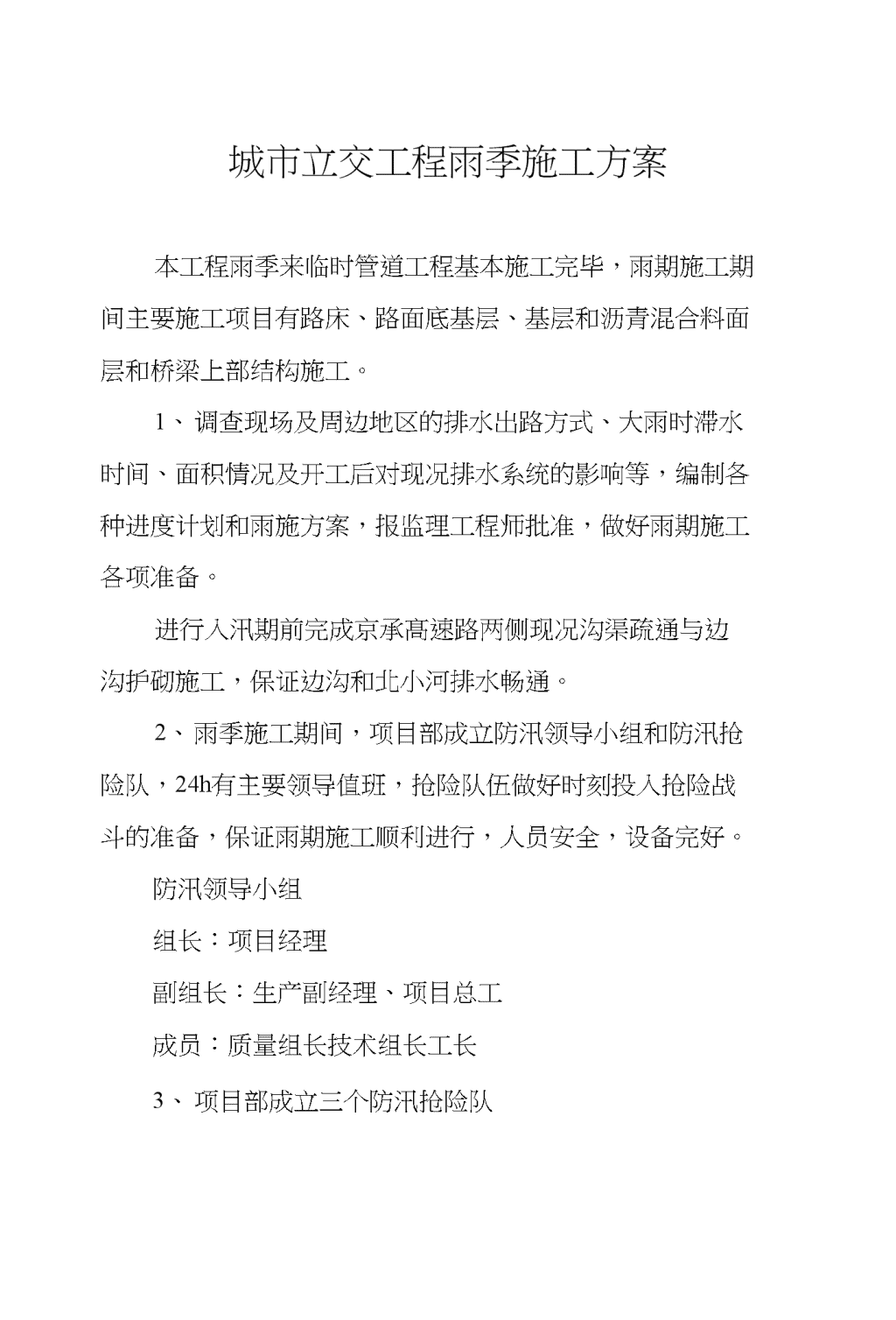

'城市立交工程雨季施工方案本工程雨季来临时管道工程基本施工完毕,雨期施工期间主要施工项目有路床、路面底基层、基层和沥青混合料面层和桥梁上部结构施工。1、调查现场及周边地区的排水出路方式、大雨时滞水时间、面积情况及开工后对现况排水系统的影响等,编制各种进度计划和雨施方案,报监理工程师批准,做好雨期施工各项准备。进行入汛期前完成京承髙速路两侧现况沟渠疏通与边沟护砌施工,保证边沟和北小河排水畅通。2、雨季施工期间,项目部成立防汛领导小组和防汛抢险队,24h有主要领导值班,抢险队伍做好时刻投入抢险战斗的准备,保证雨期施工顺利进行,人员安全,设备完好。防汛领导小组组长:项目经理副组长:生产副经理、项目总工成员:质量组长技术组长工长3、项目部成立三个防汛抢险队 每队不少于30人,各队配备潜水泵、草袋等防汛物资,做好雨期施工的物资准备。施工期间,准备足够的宽幅彩条布,作为雨天的履盖用料。防汛设备器材平时不得挪用别处。4、充分利用原有的现况排水沟渠,沟槽切断原有的排水沟或排水管道,如无其它适当排水出路,架设安全可靠的渡槽或渡管,保证现状排水系统畅通。5、道路施工①路基填方雨期填方施工要采取短、平、快的策略,充分发挥机械效能,缩短施工段落,上土、推平、碾压、验收一个工作循环要在一个工作日内完成,不得全线大面积施工。施工中如遇突来降水,要将填土及时推平、碾压,防止雨水大量浸透路基土,降水停止后,重新进行翻晒、找平、压实施工。为保证施工进度,重点控制土源,保证到场后可立即进行下道工序施工,避免在工作面上长时间进行晾晒。现场存土要采取切实可行的防雨覆盖、防水措施。土路基在降水过程中在有专人寻查排除积水。未经压实即遭雨淋的路基部位要全部清除、换填。路基封顶层采用级配砂砾回填,减少降水对路基施工质量的影响。路基局部翻浆时要将翻浆部分土体全面挖除,分层换填级配砂砾处理,每层压实厚度不得大于20cm,换填部分下层采用小型振动夯压实,至与路基顶面同高时采用重型 压路机压实,换填上一层处理宽度比下层至少宽出50cm,保证回填的均匀性。①基层施工基层施工前要监听天气预报,避开阴雨天施工。施工时现场要预备充足塑料布,用于突然降水时将二灰材料覆盖,降水雨淋。二灰施工要及时碾压成活,防止雨淋。运送车辆要采用封闭车箱。如到场二灰在未碾压前被雨淋,需全部清除,重新换料施工。雨季施工要严格控制二灰材料的含水量,高温天气含水量可适当高于最佳含水量2%,阴雨天气含水量可适当低于最佳含水量l%o②面层施工降雨天不得进行面层摊铺施工,底层潮湿时,不得进行沥青混凝土混合料中、表面层铺筑施工。施工中如遇较突然降水,要暂时终止摊铺施工,将已摊铺的沥清混合料立即碾压密实,对未能碾压密实或温度过低的混合料要全部清除,重新进行摊铺施工。已到场的料要做好覆盖保温,防止雨淋。雨停后对现场沥青混合料油温进行检测,符合要求的可继续进行施工,如油温过低要退回厂家,不得用于工程。6、桥梁工程 ①下部结构施工桩基施工打桩的泥浆坑,雨季要做好防护,防止外溢,污染环境。泥浆不得随意排放,防止堵塞现部管道、河道。桥梁模板安装完毕后如不及时进行论浇注施工应采用雨布覆盖,防止生锈影响轻质量;模板后背斜支撑、支架基础在雨后要及时检查,重新加固。大方量混凝土浇注施工前要监听天气预报,避开雨天作业。小方量论施工现场要有防雨措施,墩柱、盖梁等外露论结构施工如遇降雨必需搭设防雨棚,同时不得终断施工。稔初凝前遇降水轻结构要进行覆盖,并做好地面、沟槽排水,防止雨水冲涮。雨季结构施工要形成流水作业,减少钢筋在空气中的曝露时间,预应力结构施工张拉、注浆作业要连贯,防止钢筋锈蚀。外露预应力钢筋要用塑料布保护,防止生锈。②上部结构施工钢箱梁吊装作业前对施工场地进行平整压实,减小运输路线坡度,保证钢箱梁运输安全。吊车及运梁车施工区场地重点硬化,并保证排水畅通,防止雨水浸透地基,影响吊装作业。吊装作业遇大风、强降水、雷暴天气要立即终止。现浇混凝土连续梁排架地基应高于现况地面,两侧设排水沟,防止雨后积水。基础采用灰土处理厚30cm,并使用重型压路碾压密实。混凝土施工要避开雨天进行。钢箱梁临时支墩要座落在坚实的地基上。 桥梁防水施工要避开雨水天气,同时下部轻铺装层表面要充分干燥,防止产生空鼓、粘贴不牢的质量问题。7、材料管理材料堆放要合理,水泥等怕潮材料要垫高并覆盖,钢筋防止雨淋生锈,钢筋加工在工棚内进行,钢筋无论是放在料场还是放在施工现场,必须放在地势较高位置,并且下面用木方垫高0.3米,使钢筋与地面隔离。钢筋用苫布覆盖,防止雨淋生锈。8、雨期施工安全文明施工措施雨季施工安全重点是防止塌方和触电、雷击,同时是工程进行度的保证,要引起全体人员的高度重视,组织人员做好防汛排涝工作。雨季施工加强临电检查,防止发生漏电伤人事故。各种钢筋加工设备,蛙夯、电锯等小型机具,必须放在遮雨棚内,不直接放在露天里。雨天操作时,必须穿戴合格的绝缘用品。严禁穿布鞋,不戴绝缘手套进行机电设备操作。雨季施工要加强现场照明,在危险段安装警示灯和反光牌。雨季要加强临时道路的维护工作,确保交通畅通。危险的路基边坡要及时 加固处理,防止塌方。土方运输要严防遗撒污染路面。大雨天气停止一切高空和吊装作业,雨后人员车辆要注意防滑。施工现场及时排除积水,人行道的上下坡挖步梯。脚手板、斜道板、跳板上采取防滑措施,加强对支架、脚手架和土方工程的检查,防止倾倒和塌方。雨季施工沟槽边坡应适当加大,边坡易冲刷部位采取覆盖措施,必要时进行支护,严防泡槽、边坡冲刷等危及边坡稳定的问题发生。遇较强降水时,防汛小分队要及时出动排除地面积水,清理、检查现况排水通道,保证排水畅通。雨停后道路应做到无积水、无泥浆,行人车辆正常通行,必要时进行硬化处理。雨季路边施工围挡应视情况及时洗刷干净,保持清洁、美观。加强值班制度,凡预报有雨天气,施工单位主要领导要坚守工地,不得脱岗,一旦发生了险情,要及时处理,并将情况上报有关部门。保证防汛设施的完好,抢险人员能及时到位。防汛物资列为专项使用,不得随意动用。'
