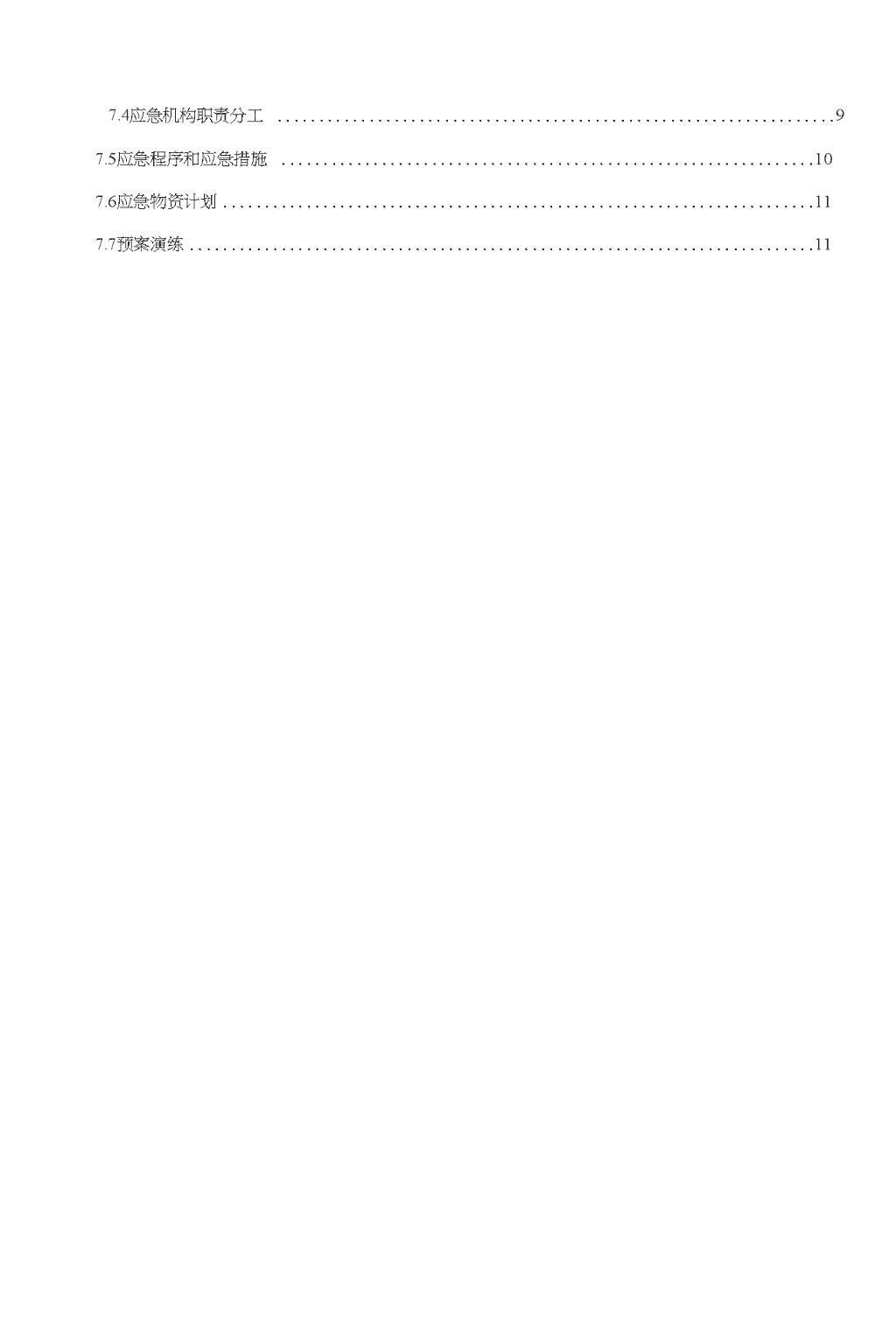

'吉林漫江生态旅游综合开发项目道路综合管沟雨季施工方案编制:审核:审批:南通建工集团有限公司二O—六年六月 一、工程概况1二、雨季施工原则1三、施工组织部署13.1组织准备13.2材料准备23.3技术准备33.4现场准备3四、雨季施工技术措施44.1土方工程44.2回填土方44.3混凝土工程54.4钢筋工程54.5模板工程64.6防水施工错误!未定义书签。4.7砂浆搅拌64.8二次结构工程错误!未定义书签。4.9架子工程错误!未定义书签。4.10机电设备6五、安全保证措施7六、技术保证措施86.1雨季施工材质要求8七、应急预案97.1编制目的97.2编制依据97.3应急组织机构9 7.4应急机构职责分工97.5应急程序和应急措施107.6应急物资计划117.7预案演练11 一、工程概况工程位置:吉林漫江生态文化旅游综合开发项目位于吉林省白山市抚松县漫江镇,该项目总投资1180614.20万元,总用地面积24.9407km2,建设用地面积6420454m2,总建筑面积为1204979m2o建设内容由四个部分构成,分别是滑雪运动区、养生度假区、生态体验区及服务配套设施及其他附属工程。项目依托于长白山系自然资源,将生态旅游、度假休闲、民俗文化与现代科技完美结合,优化生态系统,实现传统观光旅游向文化休闲度假游的转变,拓展多方面、多需求的旅游市场,填补长白山区域性旅游空白,提供一站式旅游体验。本项目的建设可以弥补万达和中弘项目在生态体验、水上运动等项目上的缺位,同时做强养生板块,走养生“产业化,高端化,复合化”路线,在强劲的冰雪旅游背景下走差异化竞争路线。工程范主要包括滨江路、林枫路、漫江路等11条道路管沟。二、雨季施工原则本工程开工后正值雨季。为确保工程质量,抓好安全生产,保证各项计划指标顺利完成,必须从思想上、组织上、措施上、物资上做好充分准备,汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,雨季不影响施工,小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。三、施工组织部署7.4.1组织准备为了保证在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,特成立雨季施工领导小组。 领导小组:组长:方也副组长:二中组员:禾子职责权限:方也负责全面工作,确保雨期施工所需要的人、财、物等资源的供给。负责人力资源的配备。二中负责组织编制技术措施,组织收集天气资料。负责施工现场的统筹安排,合理安排施工工序,统一调配防汛物资。具体实施《雨期施工措施》的交底,并在施工全过程进行检查、指导。某某具体收集、填写天气报表。某负责对《雨期施工措施》的落实。某负责对《雨期施工措施》在施工全过程实施情况的检查、纠正。禾子负责及时编制雨期施工所需物资计划。负责雨期施工所需物资的采购、保管、发放。3.2材料准备材料准备汇总表见表材料准备汇总表序号材料名称单位数量备注1雨衣雨裤套502雨鞋双50 3污水泵台34塑料布m25005铁锹只306手推车辆207防水电缆m若干8编制袋个5003.3技术准备雨季到来之前,组织有关人员按照既有方案要求进行技术交底,防患于未然,为现场施工提供技术准备。3.4现场准备雨季施工前,现场施工、运输破坏的排水坡度应重新整好,施工现场排水沟及时清理,保证排水畅通。检查场内外排水设施,确保排水设备完好,以保证暴雨积聚后能在较短时间内排出。根据施工现场运输需要,施工便道进行简单硬化处理,确保路面坚实平整不泥泞,不沉陷、不积水、行车不打滑、不颠簸。检查大模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。钢筋堆放场地进行夯实,并高于现场地面200mm,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。检查施工现场水泥库、料具库,加工棚等的防渗漏情况,保证现场棚库不渗漏。检查现场各种机具、设备的防雨设施,保证机具入棚及具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。漏点接 地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。四、雨季施工技术措施7.4.1土方工程4.1.1深大的基槽应尽可能避免雨季施工,浅基础或水量不大的基坑,可在坑底四周做排水沟,设集水井排水。4.1.2雨季开挖基坑时,应严格按照地质条件和基坑深度,确定稳定边坡进行施工,确保雨季施工安全。必要时可适当放缓边坡坡度或采用水泥土混合材料加固边坡,防雨水冲刷。在基坑和工作坑四周做挡水围堰,其高度和围堰材料视现场情况而定,但围堰不准留有缺口。4.1.3在雨季施工期间,严禁在开挖基坑边坡顶四周,位于边坡滑动体范围内堆放构件、管材和机械设备以防边坡坍塌。4.1.4要严防基地浸水引起地基土结构的破坏。清底时要根据基底土质情况预留适当厚度的覆盖土层以防雨淋,待基础施工前,再将覆盖层挖去。基坑挖好后要迅速协调组织好钎探验槽,放线等工作。尽量减少土基暴露时间。基坑做完后,应立即浇筑混凝土垫层,防止雨水泡槽。4.2回填土方4.2.1回填土应在晴天进行。回填时应先排除积水,清除淤泥,严格控制回填土的含水量。必要时可预存一部分干土,使其能达到要求的含水量和密实度。禁止用水沉土代替素土夯实。2.2雨季回填土应采取运输、铺垫、碾压等多道工序连续进行。 4.2.3灰土回填时,宜采用小步距流水段,加紧各工序的衔接。要防止雨淋和雨水冲泡。稍受浸湿的灰土,可在晾干后再补夯,未夯遇雨被冲泡的灰土,必须挖掉重做。4.3混凝土工程4.3.1雨施期间,砂石含水率变化幅度较大,要及时测定并调整施工配合比的加水量,严格控制坍落度,确保混凝土的强度。4.3.2下雨时,不宜露天浇筑混凝土,开盘前应与气象部门联系,掌握天气变化情况,避免突然遇雨影响浇筑混凝土。如果在混凝土浇筑过程中遇雨,应急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。3.3混凝土浇筑后,未达到初凝如遇下雨应及时用塑料布遮盖,防止雨淋。3.4合模后,如不能及时灌注混凝土,应在模板的适当部位预留排水孔,防止突然下雨模内积水。雨后及时检查加固调整。3.5雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。4.3.6如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时凿至密实层,再进行修补处理。4.4钢筋工程4.4.1对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢 筋用250mm高木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。4.4.2进场钢筋要堆码整齐,下雨覆盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。4.5模板工程4.5.1模板存放场地必须进行硬化处理,并设置排水坡度,将雨季及时排到排水沟内,防止场地内积水。4.5.2雨季施工期间应加强防风加固措施。各类模板临时停放,均应按有关规定,进行妥善的防风固定。4.6砂浆搅拌4.6.1水泥应入库存放,库内地面应砌筑高于室外地面300mm的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。4.6.2砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。4.6.3砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨盖以防雨水进入砂浆内。4.7机电设备在雨季到来之前,必须做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。4.7.1对露天放置的机电设备要防雨、防潮,对其机械螺栓、轴承部分要经 常加油并转动以防锈蚀,所有机电设备都要严格执行“一机一闸一保护”制度,投入使用前必须做好保护电流的测试,严格控制在允许范围内。施工现场的低压配电室应将进出线绝缘子铁脚与接地装置相连接,作防雷接地,以防雷电波侵入。4.7.2在施工现场比较固定的机电设备(对焊机、电锯、电刨等)要搭设防雨棚或对电机加防护罩;不允许用塑料布包裹)。机电设备的安装、电气线路的架设必须严格按照临时用电方案措施执行。4.7.3各种机械的机电设备的电器开关,要有防雨、防潮设施。4.7.4雨后对各种机电设备,临时线路,外用脚手架等进行巡视检查,如发生倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固,有严重危险的立即停工处理。4.7.5施工现场的移动配电箱及施工机具全部使用绝缘防水线。用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。4.7.6加强用电安全巡视,检查每台机器的接地接零是否正常,检查线路是否完好,若不符合要求,及时整改。4.7.7雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。五、安全保证措施5.1雨季前对施工现场临建房屋应进行检查和修理,防止漏雨、漏电和其它不安全因素存在。2现场电焊机要搭设雨棚,其电气设备要有可靠接地措施,对电焊机把线、 电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。3现场临时电源应进行全面检查,对各种线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。5.4雷雨时工人不要走近架子、架空电线周围10m以内区域,人若遭受雷击触电后,应立即采用人工呼吸急救并请医生采取抢救措施。5雨季施工期间按照有关要求,应建立以项目经理为负责人的抗洪防汛指挥部详见防洪领导小组名单,组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救和上报。4.6在雨期到来之前应对现场内的所有临电设施进行一次全面检查,检查漏电、接地、防雷击等安全隐患。4.7电缆线的敷设、各种机具的漏电保护、接地措施等均应符合要求且准确可靠。5.8保证各级配电箱、电动机械防雨棚在雨季能正常使用。9大雨来临前,必须清理外架上的用具和其它物件。4.10防汛抢险器材不得挪做它用。六、技术保证措施5.1雨季施工材质要求雨季施工使用材料必须有出厂质量证明、说明书等资料。2防汛抢险工作须知防汛值班人员在值班期间,严守纪律不得擅自离岗,发现汛情及时向 防汛小组组长汇报,以便尽快采取各种防范措施,及时调动抢险人员到位。出现汛情紧急情况时防汛人员必须坚守岗位,查清险情,同时向上级有关领导和防汛部门汇报情况。按照现场抢险有关要求马上组织抢险工作,力争把灾害降到最低限度。抢险过程中必须认真服从指挥人员的统一指挥,并统一调配抢险过程中所需使用的物资用品。七、应急预案7.1编制目的为了对潜在的事故或紧急情况提前做好应急准备,确保在紧急情况下能够及时做出有效响应,最大限度地减轻事故造成的后果。7.2编制依据本预案依据下列文件编制:①《重要危险源清单》;②《应急准备和响应控制程序》。3应急组织机构4.3.1项目经理部应急救援领导小组应急救援领导小组机构表表二名称姓名职务联系方式组长方也项目经理副组长二中项目副经理副组长中心安全员7.3.2应急救援办公室 地点:工地项目部电话:7.4应急机构职责分工7.4.1现场应急救援领导小组组长(项目经理)的职责:7.4.1.1在外部应急救援队伍来之前,领导、指挥救护队开展抢险和救护工作;并负责事故上报。4.4.1.2确定事故现场控制范围、警戒区域。1.3指挥安排无关人员撤离到安全地带;组织抢救人员和财产。1.4确定现场部分或全部停工,以方便事故处置工作。7.4.1.5在恢复正常旋工前,有针对性的进行抗洪救灾教育,以鼓舞员工士气,早日恢复生产。7.4.2现场应急救援副组长(项目副经理)的职责:7.4.2.1当组长外出时,代行组长的职责。2负责总结抗洪的经验教训,制定恢复生产计划。7.4.2.3负责配合有关部门对洪水造成的生命、财产损失进行调查、分析、处理、现场拍照,收集人证和物证材料,做好详细记录。7.4.3应急救援办公室(综合办公室)职责:1建立对外联系电话册,负责对外联系。7.4.3.2参加事故调查、取证,起草事故报告。7.5应急程序和应急措施1应急程序 紧急情况发生f应急救援领导小组成员迅速到达事故现场一组长宣布实施应急预案一采取防止事故扩大措施/组织抢救伤员一对外联系要求支援-事故上报一配合调查7.5.2应急措施7.5.2.1编制人员撤离方案;7.5.2.2编制抢险方案;7.5.2.3编制重要资料和财产抢运方案;7.5.2.4洪水季节:4.设立专岗接收气象信息和上级的气象预警通知;5.设立专岗监视洪水上涨情况和险情,召开应急救援领导小组会议,分析形象,决定实施各项方案。7.5.2.5配合上级领导,评估洪水造成的损失,总结经验教训,完善各类方案。7.6应急物资计划为确保应急措施得到实施,项目经理部必须配备下列物资:1指定一辆应急救援车供应急救援时使用。7.6.2根据抢险方案,准备应急材料。7.6.3配备应急工作灯、手电筒等夜用照明设备。7.6.4配备用于危险区域隔离的警戒带500m、警告提示牌若干块。 7.6.5配备担架两副、安全绳30m*2、安全带十副、氧气袋三只、急救药箱两个。7.6.6配备通讯设备并保持性能完好畅通。7.7预案演练为了保证应急措施在发生紧急情况时能得到有效实施,项目经理应组织进行下列演练,并在雨季到来之前完成演练工作。7.7.1抢险队各小组进行现场分工;7.7.2人员撤离路线标识和标识的识别;7.7.3重要资料和重要设备清单和抢运人员分工。'
