浆砌片石挡墙施工技术交底

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

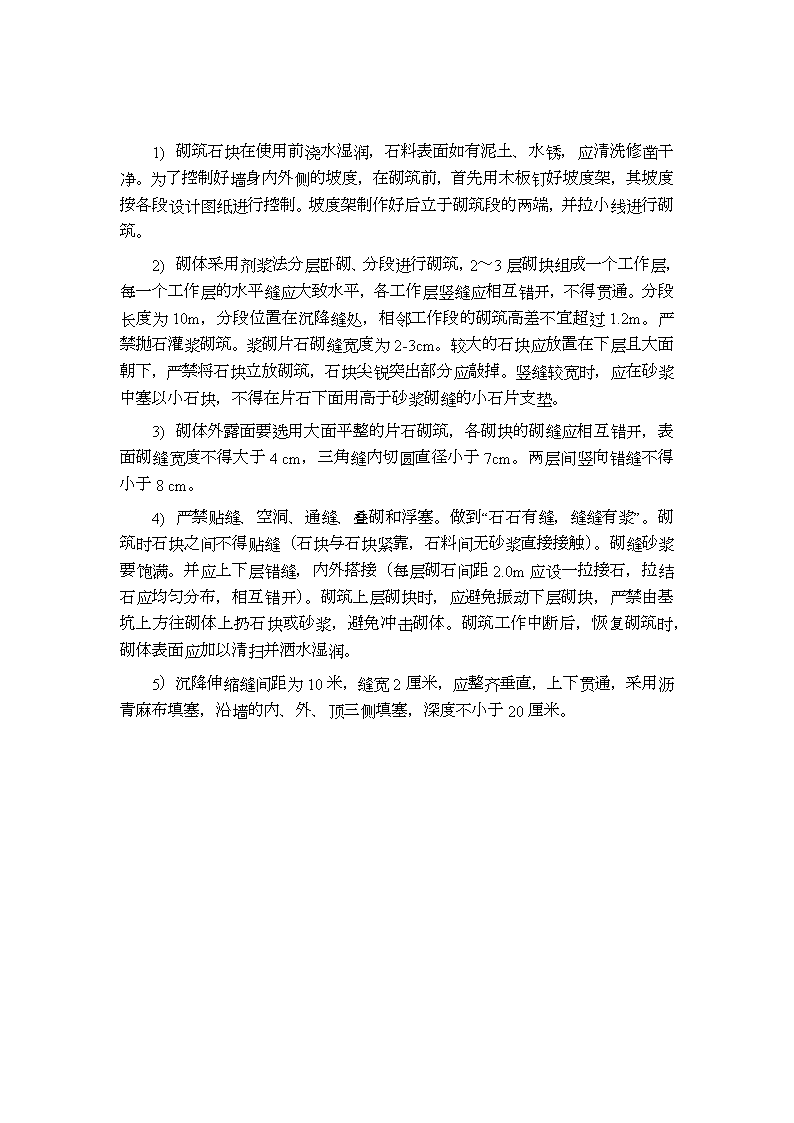

一、浆砌片石挡墙施工技术交底1、材料要求:片石:石料质地坚硬,不易风化、无裂纹,表面的污渍及泥土予以清除。片石形状不受限制,但其中部厚度不得小于15cm。卵形或薄片、风化剥落、受腐蚀严重的石料不得使用。砂:采用中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。砂的含泥量不得大于5%。水泥:每批水泥均应有生产厂家的出厂合格证,储存期超过三个月的水泥应重新试验确定标号。水泥储存在通风良好处,并做好防潮防水措施,结块的水泥严禁使用。拌合水:使用经化验合格后的水或饮用水。2、砌筑操作要求砂浆:使用经试验确定的配合比,严格采用重量比配料,用机械拌合,严禁用人工拌合砂浆。砂浆应有良好的和易性,施工现场可用直观法进行检查,即用手能将砂浆捏成小团,松手后既不松散,又不会由灰铲上流下。砂浆应随拌随用,在搅拌后3-4小时内用完。每个施工班组每天至少做两组砂浆试件。砂浆配比(质量比)水泥:砂:水=280:1450:300砂浆应随拌随用,当运输或贮存过程中发生离析、泌水现象时,砌筑前应重新拌合,已凝结的砂浆不得使用。砂浆运至施工地点时,应铺设灰盘存放,严禁将砂浆直接倒在地面上。3、砌筑工艺:施工准备砌筑施工准备石材进场养护勾缝检测水泥、砂进场砂浆制作施工准备\n1)砌筑石块在使用前浇水湿润,石料表面如有泥土、水锈,应清洗修凿干净。为了控制好墙身内外侧的坡度,在砌筑前,首先用木板钉好坡度架,其坡度按各段设计图纸进行控制。坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。2)砌体采用剂浆法分层卧砌、分段进行砌筑,2~3层砌块组成一个工作层,每一个工作层的水平缝应大致水平,各工作层竖缝应相互错开,不得贯通。分段长度为10m,分段位置在沉降缝处,相邻工作段的砌筑高差不宜超过1.2m。严禁抛石灌浆砌筑。浆砌片石砌缝宽度为2-3cm。较大的石块应放置在下层且大面朝下,严禁将石块立放砌筑,石块尖锐突出部分应敲掉。竖缝较宽时,应在砂浆中塞以小石块,不得在片石下面用高于砂浆砌缝的小石片支垫。3)砌体外露面要选用大面平整的片石砌筑,各砌块的砌缝应相互错开,表面砌缝宽度不得大于4cm,三角缝内切圆直径小于7cm。两层间竖向错缝不得小于8cm。4)严禁贴缝、空洞、通缝、叠砌和浮塞。做到“石石有缝,缝缝有浆”。砌筑时石块之间不得贴缝(石块与石块紧靠,石料间无砂浆直接接触)。砌缝砂浆要饱满。并应上下层错缝,内外搭接(每层砌石间距2.0m应设一拉接石,拉结石应均匀分布,相互错开)。砌筑上层砌块时,应避免振动下层砌块,严禁由基坑上方往砌体上扔石块或砂浆,避免冲击砌体。砌筑工作中断后,恢复砌筑时,砌体表面应加以清扫并洒水湿润。5)沉降伸缩缝间距为10米,缝宽2厘米,应整齐垂直,上下贯通,采用沥青麻布填塞,沿墙的内、外、顶三侧填塞,深度不小于20厘米。\n6)泄水孔向外横坡为4%,最底层泄水管距地面高度为30cm。每隔2米设置一个泻水孔,泻水孔采用ф30mmPVC管,墙背泻水孔处采用透水性土工布包裹,泄水孔下铺设1.5m宽不透水性土工布。7)砌体表面的勾缝采用与砌体砂浆同标号的砂浆进行勾缝。全段统一采用平缝,砌体勾缝应牢固、美观、圆滑、顺直,宽度色泽一致。8)砌体砌筑完毕后要及时进行覆盖,常温下养护期不得少于7天。严禁新砌筑砌体在高温下无覆盖暴晒,即使未砌筑完毕,当中午休息时间过长时,也要覆盖养护,以免砂浆瞬间失去水分,影响强度。养生期间要避免碰撞、振动和承重,防止砌体因而破坏或片石散落。9)浆砌片石基础完成后,应及时进行验收,验收合格后立即进行基坑回填,基坑回填时应严格按照有关基坑回填的要求进行施工。10)墙身施工到一定高度时,搭设临时脚手架,脚手架必须满足相应施工技术规范要求。11)墙顶帽石采用将其片石结构,厚度为0.5m,飞檐宽度为0.1m,在挡墙墙身施工完毕后进行墙顶帽石的施工。帽石砌筑施工时,在帽石顶预留墙顶栏杆预埋件槽(350mm*300mm*350mm),预埋件按照栏杆立柱进行预埋,预留槽用C25砼浇筑,其延墙长方向间距为1.0m,栏杆的伸缩装置设置在挡墙分段长度的起终点及中间位置。在挡墙主体施工完毕后进行墙顶栏杆的安装,栏杆采用钢栏杆,栏杆立柱跟预埋钢板、栏杆杆件之间均采用焊接。二、安全文明施工1、所有材料要合理布置,不得乱摆乱放。\n2、砂浆采用滚筒搅拌机拌制,砂浆所需原材料要严格按照规范要求进行存放,水泥堆放距离地面的要保持一定的高度,防止因雨水或潮湿造成水泥浪费。3、搅拌机械要专人负责、专人操作,严格按操作规程进行作业。施工用电要有专人负责,严格按照用电规程办理。4、片石在破碎和搬运过程中要有一定的防护措施,安全防护用品要备全。5、片石不得自基坑上方自然落入坑内,应有限制的运入基坑或人工搬运。在搬运片石时要量力而行。在破解片石时,要背向行人方向,以免片石飞溅伤人。6、片石砌筑的整个施工过程应有职工全程盯岗。
