• 15.00 KB
  • 2022-12-09 09:56:39 发布

水泥搅拌桩施工技术交底

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

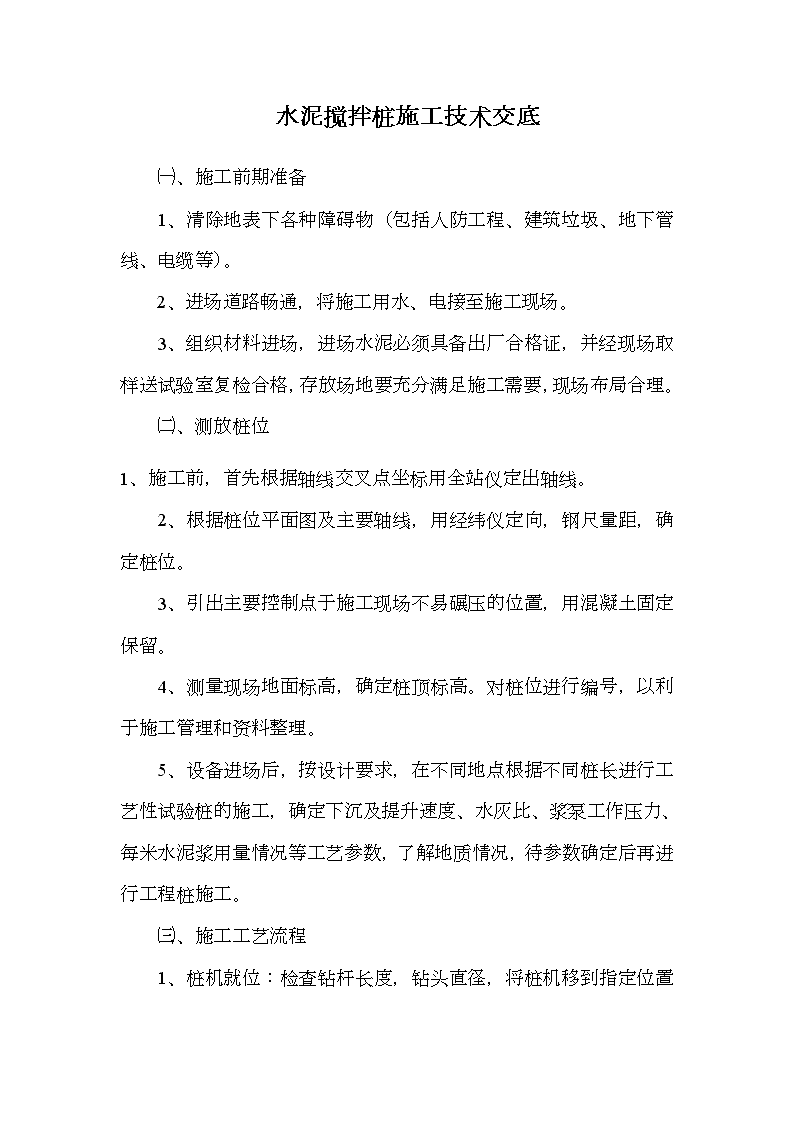

水泥搅拌桩施工技术交底㈠、施工前期准备   1、清除地表下各种障碍物(包括人防工程、建筑垃圾、地下管线、电缆等)。   2、进场道路畅通,将施工用水、电接至施工现场。   3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理。   ㈡、测放桩位1、施工前,首先根据轴线交叉点坐标用全站仪定出轴线。   2、根据桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位。   3、引出主要控制点于施工现场不易碾压的位置,用混凝土固定保留。   4、测量现场地面标高,确定桩顶标高。对桩位进行编号,以利于施工管理和资料整理。   5、设备进场后,按设计要求,在不同地点根据不同桩长进行工艺性试验桩的施工,确定下沉及提升速度、水灰比、浆泵工作压力、每米水泥浆用量情况等工艺参数,了解地质情况,待参数确定后再进行工程桩施工。   ㈢\n、施工工艺流程   1、桩机就位:检查钻杆长度,钻头直径,将桩机移到指定位置对好桩位。   2、拌制固化剂浆液:深层搅拌机搅拌下沉的同时,后台开始根据掺入比及水灰比等拌制固化剂浆液,水泥浆经充分搅拌均匀待压浆前将浆液倒入集料斗中。   3、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉,下沉速度-1.2m分,下沉过程中,工作电流不大于额定值,随时观察设备运行及地层变化情况,钻头下沉至设计深度。   4、搅拌提升:深层搅拌机下沉到达设计深度,略停后搅拌提升。提升过程中始终保持送浆连续,中间不得间断。如有间断应进行处理。   5、重复搅拌下沉:重复前次作业。每根桩均要进行复搅复喷。   6、移位:桩机移至进行下一桩位,重复进行上述步骤的施工。   ㈣\n、质量保证措施   1、施工现场事先予以平整,不得回填杂填土或生活垃圾。   2、施工前根据设计要求进行工艺性试验,确定出各项施工参数,施工过程中严格按设计及工艺要求进行。当桩周为成层土时,应对相对软弱土层增加搅拌次数或增加水泥掺量。根据试桩时确定的灰浆稠度、控制喷浆、搅拌提升速度及重复搅拌时的下沉和提升速度等技术参数精心组织施工。   3、搅拌头翼片的枚数、宽度、与搅拌轴的垂直夹角、搅拌头的回转数、提升速度相互匹配,确保加固深度范围内土体的搅拌次数满足规范要求。   4、施工中始终保持搅拌桩机底盘的水平和导向架的垂直,搅拌桩的垂直偏差不得超过1%,桩位的偏差不大于20mm,成桩直径及桩长满足设计要求。   6、制备好的浆液不得离析,不得停放时间过长,泵送必须连续。   8、喷浆搅拌提升的速度和搅拌次数符合设计及施工工艺要求,喷灰量及提升速度等由流量计控制并有专人记录。   9、施工过程中如因故停浆,要将搅拌头提升至停浆点以上0.5m处,待恢复供浆时搅拌下沉至停浆位置一米以下再进行搅拌提升,以免断桩。若停机超过三小时,要拆卸输浆管路进行冲洗。   10、水泥搅拌桩桩顶接近设计标高时,搅拌头自地面以下1m喷浆搅拌提升出地面时,采用慢速以保证桩头质量。   11、水泥搅拌桩桩在桩顶范围内至少复搅一遍,以确保搅拌均匀。桩顶范围内增加一次输浆,以提高水泥土强度。   12、质量标准   A、主控项目:   (1)水泥及外掺剂质量:满足规范要求   (2)水泥用量:满足设计要求   B、一般项目:   (1)桩长:不小于设计   (2)桩位偏差:±100   (3)桩径:不小于设计   (4)垂直度:≤1%   ㈤\n、质量管理措施   1、加强质量教育,提高全员质量意识,严格按照国家及地方建委有关文件要求组织施工。开工前由项目总工向全体参加施工人员进行详细的技术交底,使施工人员熟悉本工程设计、质量标准和施工工艺要求。   2、各班设专职技术人员,检查施工质量,严把每道工序质量关。   3、施工中严格遵循本方案的成桩工艺及施工程序。   4、强化工序管理、严格工序控制。
