外墙粘贴劈开砖施工技术交底_(正式)

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

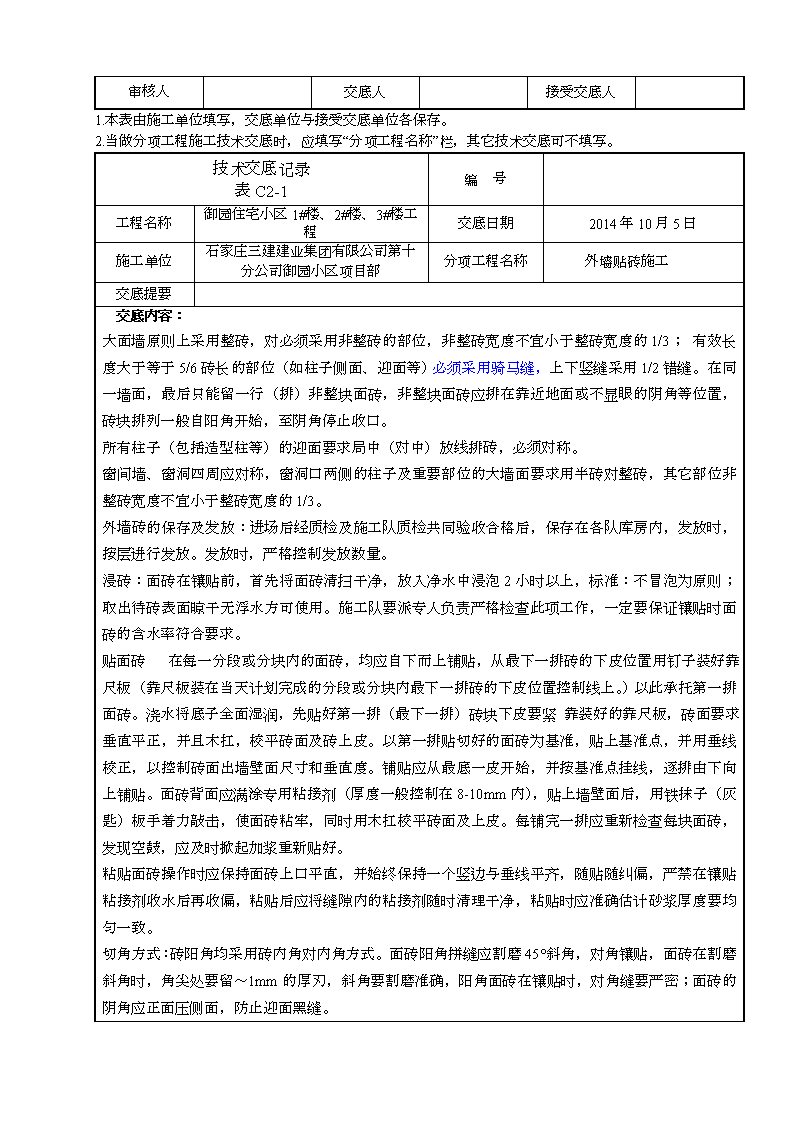

技术交底记录表C2-1编号工程名称御园住宅小区1#楼、2#楼、3#楼工程交底日期2014年10月5日施工单位石家庄三建建业集团有限公司第十分公司御园小区项目部分项工程名称外墙贴砖施工交底提要交底内容:一、材料要求1、面砖:PK砖(尺寸220×60mm,一种颜色);面砖进场后,由材料室收集有关资料,同时报质检员进行验收;试验员随即取样送建材检验中心,检查合格后,方可使用,否则予以退货处理。2、粘结材料:每次进场应有出厂合格证,相关材质单应齐全,进场后首先做严格检验,抽样并留置样品。3、其余材料:瓷砖专用勾缝剂等。二、主要机具手推车、大水桶、小水桶、平锹、木抹子、铁抹子、开刀、水平尺、方尺、靠尺板、大杠、灰槽、毛刷、滚筒、钢丝刷、小扫把、锤子、墨斗、粉线包、小白线、棉丝、云石机、錾子、勾缝溜子、托线板、线坠、托灰板等。三、作业条件:1、外墙砖按照排砖图进行预排,预排前首先按建筑控制线引于外墙面,包括各大角轴线或控制线,然后再按排砖图每片墙弹线,但每个墙必须弹道线。并按照排砖图进行留缝,面砖只准在长向留置半砖,最小不得小于整砖的1/3,短方向整砖排布(由于现场实际情况,局部施工中确需调整,必须经同意)。2、按照排砖图放好控制线,特别是窗口边及拐角处控制线。3、根据工程量,预先进行选砖,要求颜色一致、尺寸分规格挑选。4、大面积施工前必须做样板,确定施工操作要点、验收标准,勾缝形式及缝深要求等,经过项目部、甲方、监理共同认定后,方可进行大面积施工。四、操作工艺1、工艺流程:基层处理→吊垂直、套方、找规矩→弹线分格→排砖→浸砖→面砖粘贴→面砖勾缝及擦缝→面砖清理基层处理:施工前墙面进行清理。吊垂直、套方、找规矩:大面墙和四角、门窗口边弹线,必须由顶层到底一次进行,弹出垂直线,并确定面砖出墙尺寸。横线则以楼层为水平基准线交圈控制,竖向线则以四周大角、通天柱或垛子为基准线控制。同时要注意找好突出的檐口、腰线、窗台、雨蓬等饰面的流水坡度和滴水线。弹线分格:根据图纸设计要求分格,分格时要综合考虑面砖的模数,建筑物阴阳角部位、窗洞口、空调洞口及凸出墙面装饰线条等因素。弹好垂直水平控制线,垂直控制线一般以1m设一度为宜。水平控制线一般按5~10排砖间距设一度为宜。根据试分及调整好弹出分格控制线,再弹出粘面砖控制线。排砖:根据大样图及墙面尺寸进行横竖向排砖(不允许出现非整砖)以保证面砖缝隙均匀,符合设计要求。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。本工程外墙面砖采用一种颜色面砖。排砖采用骑马缝,上下竖缝采用1/2错缝;自下而上第一皮砖从室外地坪-500开始粘贴,除壁柱粘贴高度外,最上一皮砖粘贴高度至(3层,标高下170mm为最上一皮砖)具体见排砖效果图。砖缝宽选择:控制在6-8mm,根据墙面实际可考虑砖缝调整,调整后统一确定缝宽,误差要求在±1mm。排砖原则:\n审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。技术交底记录表C2-1编号工程名称御园住宅小区1#楼、2#楼、3#楼工程交底日期2014年10月5日施工单位石家庄三建建业集团有限公司第十分公司御园小区项目部分项工程名称外墙贴砖施工交底提要交底内容:大面墙原则上采用整砖,对必须采用非整砖的部位,非整砖宽度不宜小于整砖宽度的1/3;有效长度大于等于5/6砖长的部位(如柱子侧面、迎面等)必须采用骑马缝,上下竖缝采用1/2错缝。在同一墙面,最后只能留一行(排)非整块面砖,非整块面砖应排在靠近地面或不显眼的阴角等位置,砖块排列一般自阳角开始,至阴角停止收口。所有柱子(包括造型柱等)的迎面要求局中(对中)放线排砖,必须对称。窗间墙、窗洞四周应对称,窗洞口两侧的柱子及重要部位的大墙面要求用半砖对整砖,其它部位非整砖宽度不宜小于整砖宽度的1/3。外墙砖的保存及发放:进场后经质检及施工队质检共同验收合格后,保存在各队库房内,发放时,按层进行发放。发放时,严格控制发放数量。浸砖:面砖在镶贴前,首先将面砖清扫干净,放入净水中浸泡2小时以上,标准:不冒泡为原则;取出待砖表面晾干无浮水方可使用。施工队要派专人负责严格检查此项工作,一定要保证镶贴时面砖的含水率符合要求。贴面砖在每一分段或分块内的面砖,均应自下而上铺贴,从最下一排砖的下皮位置用钉子装好靠尺板(靠尺板装在当天计划完成的分段或分块内最下一排砖的下皮位置控制线上。)以此承托第一排面砖。浇水将底子全面湿润,先贴好第一排(最下一排)砖块下皮要紧靠装好的靠尺板,砖面要求垂直平正,并且木扛,校平砖面及砖上皮。以第一排贴切好的面砖为基准,贴上基准点,并用垂线校正,以控制砖面出墙壁面尺寸和垂直度。铺贴应从最底一皮开始,并按基准点挂线,逐排由下向上铺贴。面砖背面应满涂专用粘接剂(厚度一般控制在8-10mm内),贴上墙壁面后,用铁抹子(灰匙)板手着力敲击,使面砖粘牢,同时用木扛校平砖面及上皮。每铺完一排应重新检查每块面砖,发现空鼓,应及时掀起加浆重新贴好。粘贴面砖操作时应保持面砖上口平直,并始终保持一个竖边与垂线平齐,随贴随纠偏,严禁在镶贴粘接剂收水后再收偏,粘贴后应将缝隙内的粘接剂随时清理干净,粘贴时应准确估计砂浆厚度要均匀一致。切角方式:砖阳角均采用砖内角对内角方式。面砖阳角拼缝应割磨45°斜角,对角镶贴,面砖在割磨斜角时,角尖处要留~1mm的厚刃,斜角要割磨准确,阳角面砖在镶贴时,对角缝要严密;面砖的阴角应正面压侧面,防止迎面黑缝。\n审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。技术交底记录表C2-1编号工程名称御园住宅小区1#楼、2#楼、3#楼工程交底日期2014年10月5日施工单位石家庄三建建业集团有限公司第十分公司御园小区项目部分项工程名称外墙贴砖施工交底提要\n交底内容:勾缝与擦缝:面砖铺贴拉缝时,用外墙面砖专用勾缝剂勾缝,先勾水平缝再勾竖向缝,勾好后要求凹进砖外表面2~3mm,要求横竖缝深度一致,交叉处均出十字叉;面砖缝勾完后,用布或棉丝擦洗干净。勾缝要连续密实,必须用嵌子压一遍,防止出现干缩裂纹,面砖必须擦干净。五、质量标准1、面砖的品种、规格、颜色必须符合设计要求和符合现行标准规定。2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。3、表面平整、洁净、颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。4、密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖的使用部位适宜。5、流水坡向正确,滴水线、槽顺直。6、允许偏差项目六、面砖粘结强度检验1、根据本工程的工程量,面砖取样数量:标准层取样依据JGJ110规定执行。2、粘结水泥砂浆龄期达到28天时进行检验。3、试样由专业检验人员随机抽取,取样间距不小于500mm。七、雨季施工注意事项1、雨季施工时,要按照天气预报进行准备,下雨天停止施工,对刚施工完毕的地方,砂浆未终凝的的地方,用塑料布进行遮盖,防止雨水冲刷面砖。2、雨天不进行面砖粘贴和勾缝作业,以免雨水冲刷。3、雨停后,墙面底灰表面干燥无浮水后方可进行面砖粘贴施工。八、安全生产、文明施工要求1、施工作业人员要戴好安全帽,系好安全带,安全带要高挂低用,衣着简便。2、操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时改正。3、禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上不得集中堆放重物,工具要搁置稳当,以防坠落伤人。4、在两层脚手架上操作时,应尽量避免在同一条垂直线上工作,必须同时作业时,对下层操作人员审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。技术交底记录表C2-1编号工程名称北京御园住宅小区1#楼、2#楼、3#楼工程交底日期2014年10月5日施工单位石家庄三建建业集团有限公司第十分公司御园小区项目部分项工程名称外墙贴砖施工\n交底提要交底内容:应设置防护措施。5、禁止从高处往下乱扔乱投东西。6、施工现场应做到随干随清,确保施工现场的清洁。九、成品保护措施1、施工时要对完成的外墙面砖加强保护。2、贴砖所用的材料通过窗口,要注意安排工作时间与砼地面施工错开,室内落地灰须当日清理,注意成口保护。3、室内收口、玻璃幕、外门窗施工时禁止冲撞面砖或剔凿面砖附近的砼。十、应注意的质量问题1、贴砖必须坚持样板先行,样板不认可,不得进行施工,由各队长、质检员负责。2、空鼓、脱落:基层表面偏差较大,基层处理或施工不当,面砖勾缝不严,没有洒水养护,各层之间的粘结强度很差,面层容易产生空鼓、脱落。粘接剂不匀,稠度控制不好,产生不同的干缩,亦会空鼓。应严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的随即返工重做。3、墙面不平:应加强对基层打底工作的检查,合格后方可进行下道工序。4、大角、柱子不垂直:应加强对基层打底工作的检查,做好工序交接检,弹线分格时进行吊垂直复核,合格后方可进行下道工序。5、5、分格缝不均、不直:分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当造成。6、6、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其它工种污染所致,另外所采用外墙砖麻面,导致墙面难以清理。拟采用措施:清洗前用水充分冲洗墙面,用棉丝反复擦拭,最后用水冲净。十一、希望各班长组织好本技术交底的学习,各班组成员中施工过程中认真贯彻本技术交底,班组长加强班组长日常自检工作,对不合格的工程绝不手软,该返工的就返工。十二、其它:本技术交底未尽事项,请有关各方在施工中密切配合,共同商定。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
