砌筑工程施工技术交底记录

  • 11页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

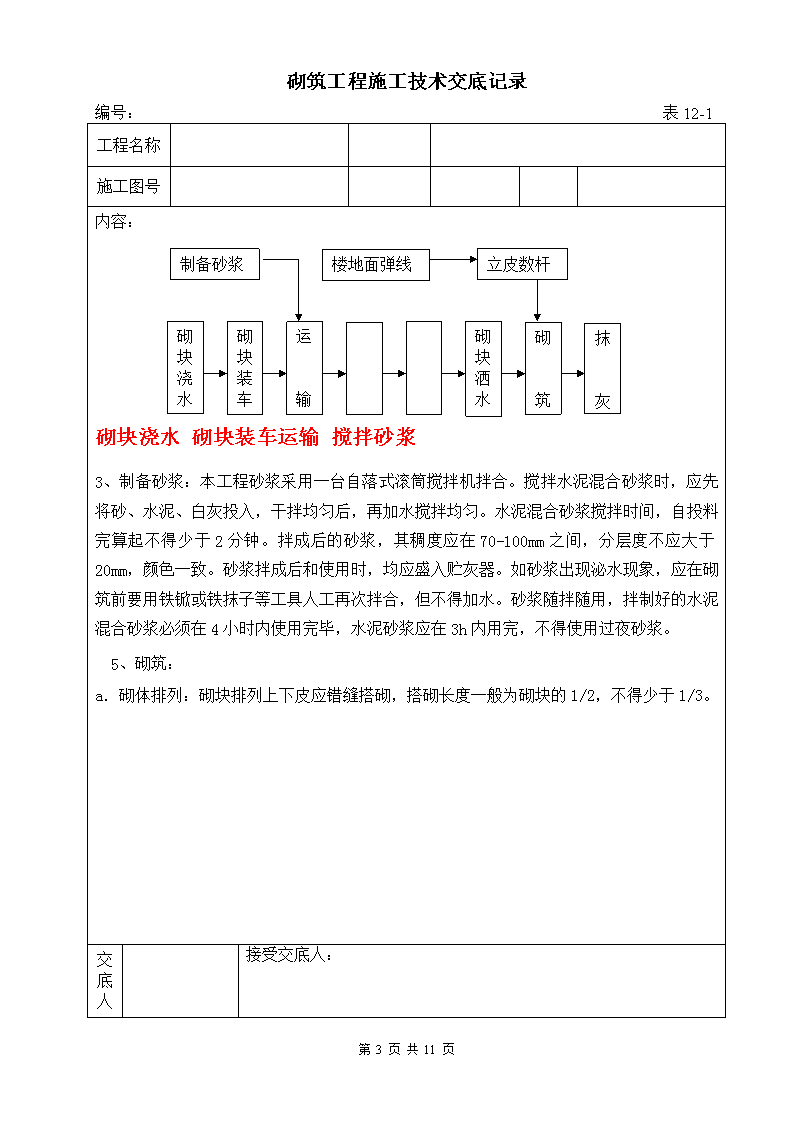

砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:质量标准:砌块错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到标准要求。墙转角处,交接处必须同时砌筑,必须留槎时应留斜槎,斜槎的长度应等于或大于斜槎高度,灰缝厚度均匀一致。墙体灰缝饱满,砌块平顺,不得出现破槎、松动。砌块砌体结构尺寸和位置的允许偏差项次项目允许偏差(mm)检验方法1砌体厚度±4尺量2轴线位移5水平仪,经纬仪复查或检查施工记录3墙面垂直度每层5吊线法检查4表面平整度6用2m长直尺和塞尺检查5水平灰缝平直7灰缝上口处用10m长的线拉直并用尺检查材料要求:一、混合砂浆交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:2、按砌筑操作需要,找好标高;在柱和外墙上上标出标高。3、砌筑前应清除砌筑面的杂物、虚土,排除地面积水。机具设备:机械:龙门架、砂浆搅拌机工具:夹具、灰斗、铁锹、瓦刀、手推车、水桶、试模、抹子.施工工艺:一、工艺流程交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:制备砂浆楼地面弹线立皮数杆砌块装车砌块洒水砌块浇水运输砌筑抹灰砌块浇水砌块装车运输搅拌砂浆3、制备砂浆:本工程砂浆采用一台自落式滚筒搅拌机拌合。搅拌水泥混合砂浆时,应先将砂、水泥、白灰投入,干拌均匀后,再加水搅拌均匀。水泥混合砂浆搅拌时间,自投料完算起不得少于2分钟。拌成后的砂浆,其稠度应在70-100mm之间,分层度不应大于20mm,颜色一致。砂浆拌成后和使用时,均应盛入贮灰器。如砂浆出现泌水现象,应在砌筑前要用铁锨或铁抹子等工具人工再次拌合,但不得加水。砂浆随拌随用,拌制好的水泥混合砂浆必须在4小时内使用完毕,水泥砂浆应在3h内用完,不得使用过夜砂浆。5、砌筑:a.砌体排列:砌块排列上下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得少于1/3。交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:b.砌块就位与校正:砌块砌筑前冲去浮尘,清除砌块表面的杂物后方可吊运就位。砌筑就位应先远后近,先上后下,先外后内;每层开始时,应从转角或定位砌块处开始。应吊砌一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度。d.盘角:砌筑时先盘角,每次不得超过五层,随盘随吊线,使砖的层数、灰缝厚度与皮数杆子相符。e.挂线:砌一砖半厚及其以上的墙应两面挂线,一砖半厚一下的墙可单面挂线。线长时,中间应设置支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺,砌一砖混水墙时宜采用外手挂线,可以照顾砖墙两面平整。f.砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法;砖要砌得横平竖直,灰缝饱满,不得游丁走缝。每砌五皮左右要用靠尺检查垂直度和平整度,随时纠正偏差,严禁事后凿墙。g.砂浆应随搅拌随使用。水平灰缝和竖向灰缝的宽度宜为10mm。水平灰缝砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现明缝、瞎缝交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号二、砌筑要点在柱上标出皮数线,两相对皮数线之间拉准线。在砌块墙底部应用普通粘土砖砌筑,其高度为外墙3皮,内墙4皮。不同干密度和强度等级的砌块不得混砌。砌块也不得与其他砖、砌块混砌。(但在墙顶、构造柱和门窗洞口处局部应用普通粘土砖不视为混砌。)灰缝横平竖直,砂浆饱满。水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌浆,插捣密实,其宽度不大于20mm。交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:砌块转角处,应隔皮纵横墙砌块相互搭砌。砌块的T字交接处,应使横墙砌块隔皮端面露头。砂浆采用机械搅拌,拌合时间自投料完毕算起,不得小于2分钟。砂浆随拌随用,拌合后要在3小时内用完,超过3个小时的砂浆,不得使用,并不得再次拌合使用。砂浆拌合使用过程中,当出现泌水现象,在砌筑前再次拌合。墙体接槎时,必须将接槎处的表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。三、构造措施在结构施工时,砼剪力墙和(暗)柱上与分户墙连接处沿墙高每500mm;二根Ф6钢筋用结构胶植入剪力墙内作为拉结筋;两根钢筋水平间距为150mm,伸进砌体内1000mm,若墙垛长不足1000mm时,则伸进砌体内的长度等于墙长,且末端弯直钩,勾入竖缝内。构造柱的柱墙顶用结构胶植入4φ12钢筋,柱墙底有4φ12预留钢筋,构造柱竖向钢筋与预留钢筋连接方式采用两根搭接(搭接长度35d),两根焊接(采用单面搭接焊,焊缝长度10d)。先砌砖墙后浇柱砼,构造柱的砼强度等级C20,纵筋用4φ12,箍筋用φ6@200,墙与柱的拉结筋应在砌墙时预埋,拉结筋末端做弯钩。C20砼现场拌制,集中浇筑。砌块排列图:窗洞处砌法(以一层窗为例,见下图):交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:门洞处做法(以一层门为例,见下图)交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:390厚外墙做法(以一层外墙为例,见下图):交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:200厚内墙做法(以一层墙为例,见下图):施工安全措施:1.砖工必须按规定正确使用防护用品,并戴好安全帽方可作业。2.砌砖离地面1.2米时,必须搭设承重架子。搭设架子时,每个桥板下面必须用三个马凳子支撑,架子的宽度不得少于五块桥板。3.砌砖一层以上的交叉作业出入口,要搭设防护棚或支安全平网。高层建筑的安全网搭设、首层安全网应从二层起平支六米安全网。再每隔四层设一层固定安全网,并设随层上提网4.严禁站在砖墙上砌筑、勒缝、检查大脚的垂直度和清扫墙面。交底人接受交底人:第11页共11页\n砌筑工程施工技术交底记录编号:表12-1工程名称施工图号内容:1.砖工使用的工具要放在稳妥地方,砍砖要面向墙面,工作完毕将脚手架上碎砖和灰浆清理干净,防止坠落伤人。2.在檐板上砌筑时,应回设必要的支撑或锚筋以巩固。3.力工往架子上堆放砖时,每平方米最多100块,灰浆一平槽。做到随用随上,严禁猛上砖与浆以防超负荷压塌架子。4.砌筑烟囱三步架以上,操作人员不准站在烟囱壁上,所使用的工具必须放在脚手架上。5.脚手架上堆砖高度不得超过3皮侧砖,同一脚手板上操作人员不得超过两人。6.运砖车辆两车前后距离平道上不小于2米,坡道上不小于10米;装砖时要先取高处后取低处,防止垛倒砸人。7.不准在墙顶或架子上修改砌块,以免震动墙体影响质量或石块掉下伤人。已经就位的砌块,必须立即进行竖缝灌浆;对稳定性差的窗间墙等部位应加临时稳定支撑,以保证其稳定性。在砌块砌体上,不宜吊挂重物,也不宜作为其他施工临时设备、支撑的支撑点。交底人接受交底人:第11页共11页
