PSP管道施工技术交底 3页

  • 40.91 KB
  • 2022-12-09 09:56:46 发布

PSP管道施工技术交底

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

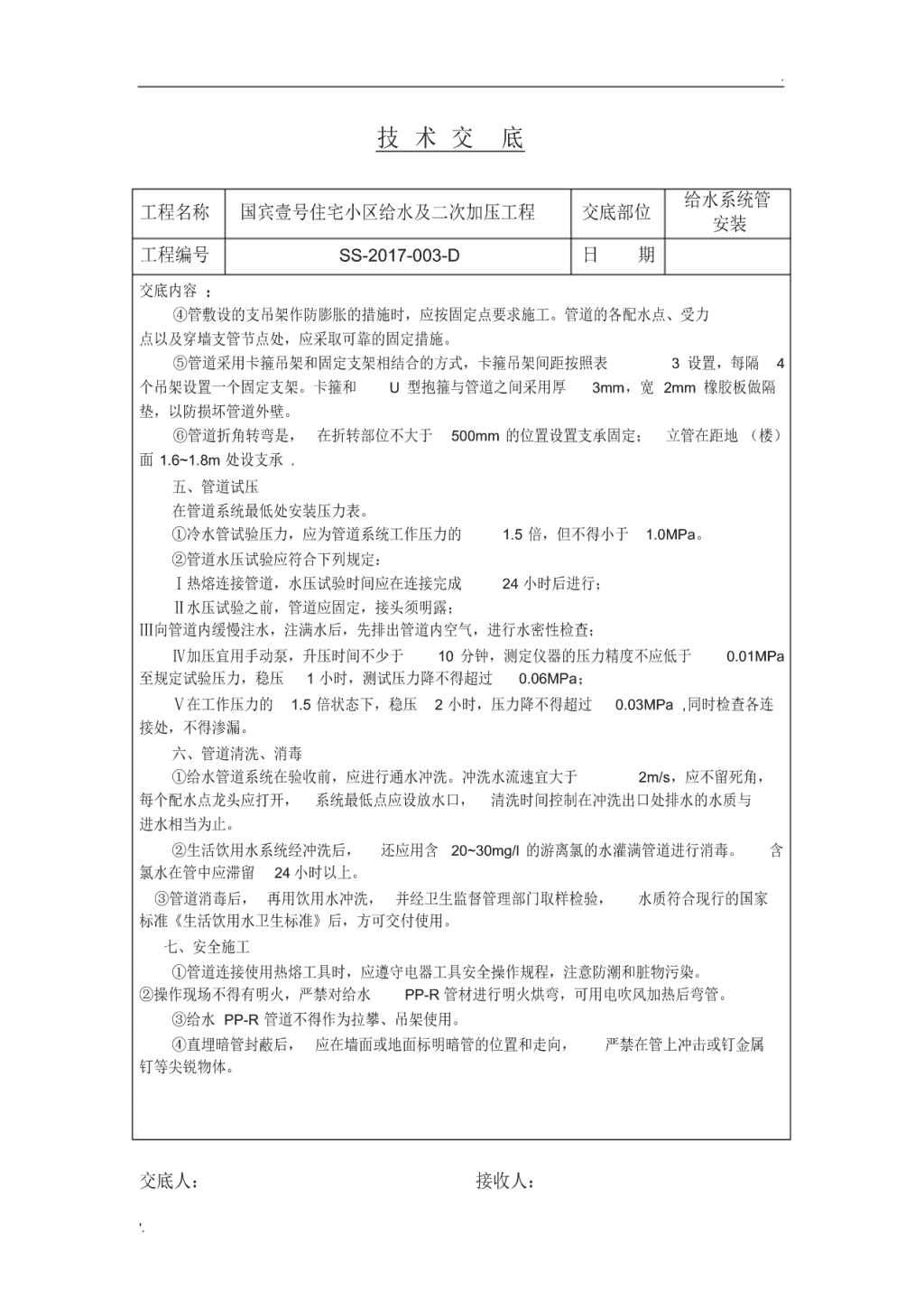

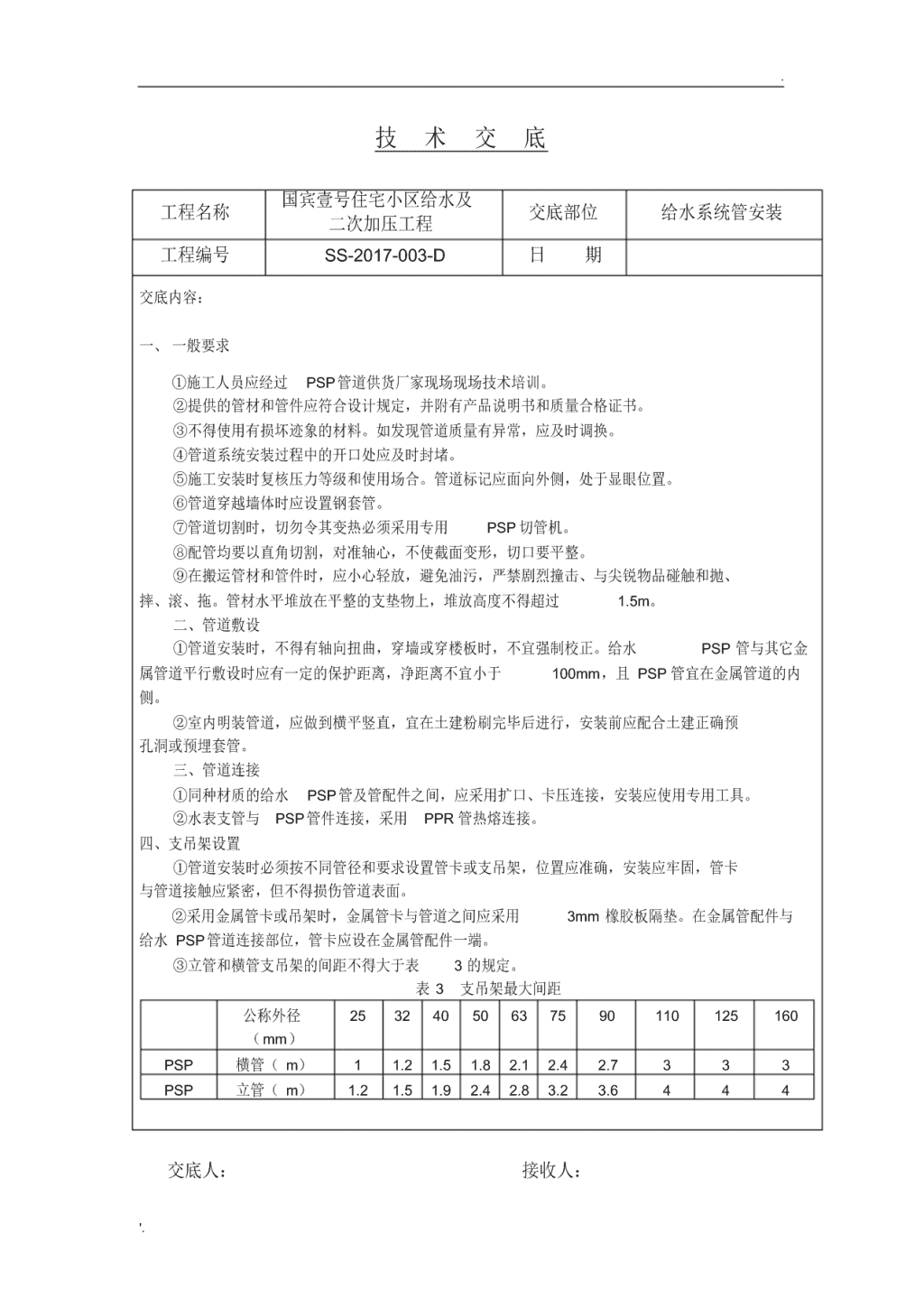

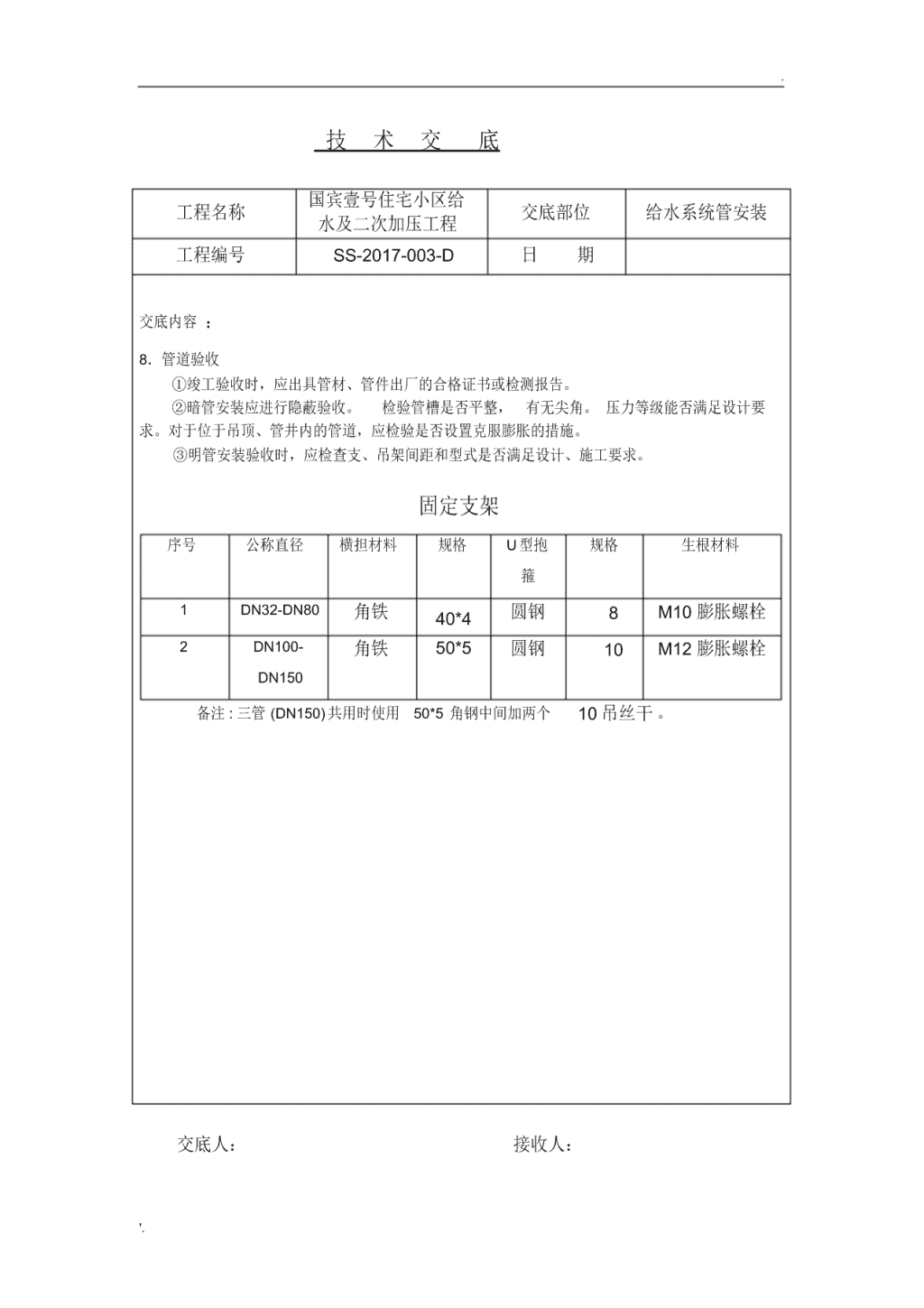

.技术交底国宾壹号住宅小区给水及工程名称交底部位给水系统管安装二次加压工程工程编号SS-2017-003-D日期交底内容:一、一般要求①施工人员应经过PSP管道供货厂家现场现场技术培训。②提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书。③不得使用有损坏迹象的材料。如发现管道质量有异常,应及时调换。④管道系统安装过程中的开口处应及时封堵。⑤施工安装时复核压力等级和使用场合。管道标记应面向外侧,处于显眼位置。⑥管道穿越墙体时应设置钢套管。⑦管道切割时,切勿令其变热必须采用专用PSP切管机。⑧配管均要以直角切割,对准轴心,不使截面变形,切口要平整。⑨在搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击、与尖锐物品碰触和抛、摔、滚、拖。管材水平堆放在平整的支垫物上,堆放高度不得超过1.5m。二、管道敷设①管道安装时,不得有轴向扭曲,穿墙或穿楼板时,不宜强制校正。给水PSP管与其它金属管道平行敷设时应有一定的保护距离,净距离不宜小于100mm,且PSP管宜在金属管道的内侧。②室内明装管道,应做到横平竖直,宜在土建粉刷完毕后进行,安装前应配合土建正确预孔洞或预埋套管。三、管道连接①同种材质的给水PSP管及管配件之间,应采用扩口、卡压连接,安装应使用专用工具。②水表支管与PSP管件连接,采用PPR管热熔连接。四、支吊架设置①管道安装时必须按不同管径和要求设置管卡或支吊架,位置应准确,安装应牢固,管卡与管道接触应紧密,但不得损伤管道表面。②采用金属管卡或吊架时,金属管卡与管道之间应采用3mm橡胶板隔垫。在金属管配件与给水PSP管道连接部位,管卡应设在金属管配件一端。③立管和横管支吊架的间距不得大于表3的规定。表3支吊架最大间距公称外径25324050637590110125160(mm)PSP横管(m)11.21.51.82.12.42.7333PSP立管(m)1.21.51.92.42.83.23.6444交底人:接收人:'.\n.技术交底给水系统管工程名称国宾壹号住宅小区给水及二次加压工程交底部位安装工程编号SS-2017-003-D日期交底内容:④管敷设的支吊架作防膨胀的措施时,应按固定点要求施工。管道的各配水点、受力点以及穿墙支管节点处,应采取可靠的固定措施。⑤管道采用卡箍吊架和固定支架相结合的方式,卡箍吊架间距按照表3设置,每隔4个吊架设置一个固定支架。卡箍和U型抱箍与管道之间采用厚3mm,宽2mm橡胶板做隔垫,以防损坏管道外壁。⑥管道折角转弯是,在折转部位不大于500mm的位置设置支承固定;立管在距地(楼)面1.6~1.8m处设支承.五、管道试压在管道系统最低处安装压力表。①冷水管试验压力,应为管道系统工作压力的1.5倍,但不得小于1.0MPa。②管道水压试验应符合下列规定:Ⅰ热熔连接管道,水压试验时间应在连接完成24小时后进行;Ⅱ水压试验之前,管道应固定,接头须明露;Ⅲ向管道内缓慢注水,注满水后,先排出管道内空气,进行水密性检查;Ⅳ加压宜用手动泵,升压时间不少于10分钟,测定仪器的压力精度不应低于0.01MPa至规定试验压力,稳压1小时,测试压力降不得超过0.06MPa;Ⅴ在工作压力的1.5倍状态下,稳压2小时,压力降不得超过0.03MPa,同时检查各连接处,不得渗漏。六、管道清洗、消毒①给水管道系统在验收前,应进行通水冲洗。冲洗水流速宜大于2m/s,应不留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水的水质与进水相当为止。②生活饮用水系统经冲洗后,还应用含20~30mg/l的游离氯的水灌满管道进行消毒。含氯水在管中应滞留24小时以上。③管道消毒后,再用饮用水冲洗,并经卫生监督管理部门取样检验,水质符合现行的国家标准《生活饮用水卫生标准》后,方可交付使用。七、安全施工①管道连接使用热熔工具时,应遵守电器工具安全操作规程,注意防潮和脏物污染。②操作现场不得有明火,严禁对给水PP-R管材进行明火烘弯,可用电吹风加热后弯管。③给水PP-R管道不得作为拉攀、吊架使用。④直埋暗管封蔽后,应在墙面或地面标明暗管的位置和走向,严禁在管上冲击或钉金属钉等尖锐物体。交底人:接收人:'.\n.技术交底国宾壹号住宅小区给工程名称交底部位给水系统管安装水及二次加压工程工程编号SS-2017-003-D日期交底内容:8.管道验收①竣工验收时,应出具管材、管件出厂的合格证书或检测报告。②暗管安装应进行隐蔽验收。检验管槽是否平整,有无尖角。压力等级能否满足设计要求。对于位于吊顶、管井内的管道,应检验是否设置克服膨胀的措施。③明管安装验收时,应检查支、吊架间距和型式是否满足设计、施工要求。固定支架序号公称直径横担材料规格U型抱规格生根材料箍1DN32-DN80角铁圆钢8M10膨胀螺栓40*42DN100-角铁50*5圆钢10M12膨胀螺栓DN150备注:三管(DN150)共用时使用50*5角钢中间加两个10吊丝干。交底人:接收人:'.
