公路路基施工技术交底 5页

  • 86.46 KB
  • 2022-12-09 09:56:51 发布

公路路基施工技术交底

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

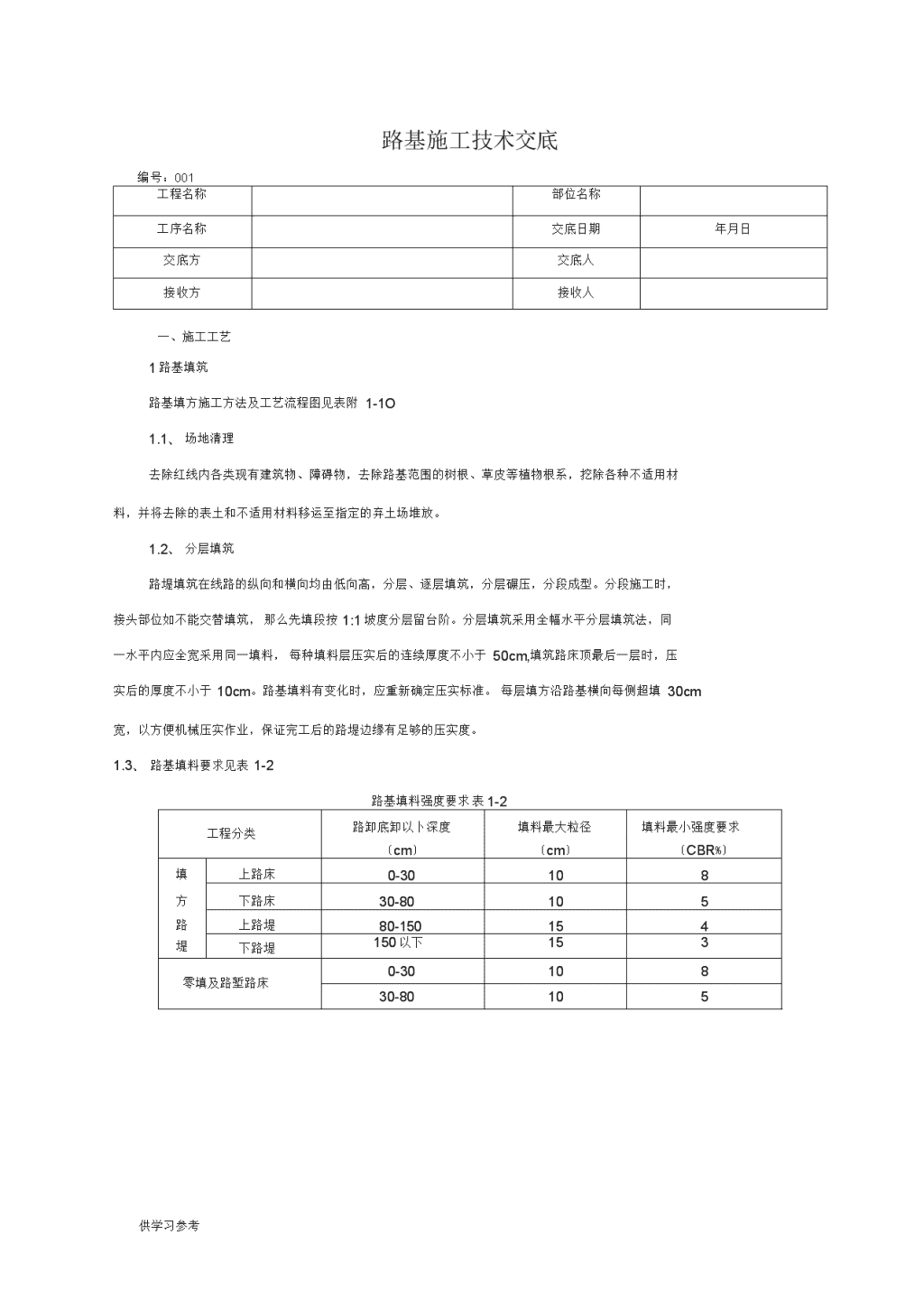

路基施工技术交底编号:001工程名称部位名称工序名称交底日期年月日交底方交底人接收方接收人一、施工工艺1路基填筑路基填方施工方法及工艺流程图见表附1-1O1.1、场地清理去除红线内各类现有建筑物、障碍物,去除路基范围的树根、草皮等植物根系,挖除各种不适用材料,并将去除的表土和不适用材料移运至指定的弃土场堆放。1.2、分层填筑路堤填筑在线路的纵向和横向均由低向高,分层、逐层填筑,分层碾压,分段成型。分段施工时,接头部位如不能交替填筑,那么先填段按1:1坡度分层留台阶。分层填筑采用全幅水平分层填筑法,同一水平内应全宽采用同一填料,每种填料层压实后的连续厚度不小于50cm,填筑路床顶最后一层时,压实后的厚度不小于10cm。路基填料有变化时,应重新确定压实标准。每层填方沿路基横向每侧超填30cm宽,以方便机械压实作业,保证完工后的路堤边缘有足够的压实度。1.3、路基填料要求见表1-2路基填料强度要求表1-2工程分类路卸底卸以卜深度〔cm〕填料最大粒径〔cm〕填料最小强度要求〔CBR%〕填上路床0-30108方下路床30-80105路上路堤80-150154堤下路堤150以下153零填及路堑路床0-3010830-80105供学习参考\n表附1-1路基填筑压实施工工艺流程图施工准备填土填方材料试验填方材料实验基底处理基底处理试验确定松铺厚度、碾压遍数试验确定松铺厚度、碾压遍数装运土方装运石方分层摊铺分层填筑平地机整平摊铺整平填空隙不合格碾压检验密实度合格不合格不合格检验密实*合格填石供学习参考供学习参考检验填方标图填料转运检验填方分层摊铺填料转运整平碾压边坡修整与防护均匀。摊铺时填筑层顶面做成向两侧分层摊铺整平碾压边坡修整与防护1.1、、摊铺整平先用推土机进行初平,再用平地机进行终平,控制层面平整、倾余42%〜4%勺横向排水坡,以利填筑面排水。1.2、洒水或晾晒对含水量缺乏的填料采取在路基上的平整区内用洒水车进行洒水,填料含水量过大,超过最正确含水量时,需要晾晒,填料的含水量控制在最正确含水量时,才能确保路基的压实密度。1.3、机械碾压供学习参考\n采用振动式压路机,碾压前先对填层的厚度及平整度和含水量进行检查,确认符合要求后再进行碾压,压实作业做到无偏压、无死角,碾压均匀、密实、外表平整、无轮迹。局部特殊路基要求冲击碾压,严格按照施工图纸要求进行标准施工,并及时通知工程部技术部长、现场技术员进行自检,自检合格后报监理检验。1.1、检测填土路基每层填筑压实后,及时进行检测,路基压实度采用灌砂法、检测合格,并经监理工程师认可后,再进行上层路基填筑。品&基的压实度要求见表1-3o路基的压实度要求表1-3工程分类路卸底卸以卜深度〔cm〕压实度填[上路床0-30>94方下路床30-80>94路上路堤80-150>93基下路堤150以下>9030-80>94本合同段内结构物台背回填严格按照标准规定的用工强度及回填时间,采用砂砾进行填筑,结构物处的压实度不小于96队采取对称回填压实并保持结构物完好无损,压路机达不到的地方,使用小型机动夯具压实。硬质石料压实质量控制标准表1-4-1分区路卸底卸以下深度〔cm〕摊铺厚度〔cm〕填料最大粒径〔cm〕压实干密度(KN/m3)孔隙率〔%〕上路堤80-150<40小于层厚2/3由试验确定>23下路堤150以下<60小于层厚2/3由试验确定>25中硬石料压实质量控制标准表1-4-2分区路卸底卸以下深度〔cm〕摊铺厚度〔cm〕填料最大粒径〔cm〕压实干密度(KN/m3)孔隙率〔%〕上路堤80-150<30小于层厚2/3由试验确定>22下路堤150以下<40小于层厚2/3由试验确定>24软质石料压实质量控制标准表1-4-3分区路向底面以下深度〔cm〕摊铺厚度〔cm〕填料最大粒径〔cm〕压实干密度(KN/m3)孔隙率〔%〕上路堤80-150<30小于层厚由试验确定>20下路堤150以下<40小于层厚由试验确定>222、路基挖方施工路基挖方施工工艺流程,详见表2-1o2.1、清理现场供学习参考\n根据测量放线放出的路基边线范围,将该范围内的草皮去除,将树木砍掉,树根挖除。2.1、开挖步骤及方法2.1.1、、施工截水沟开挖前应先对挖方段内截水沟的位置、尺寸予以核查。按照临时排水与永久排水相结合的原那么,提前进行截水沟的施作,并整平夯实堑顶坡面,严防开挖后雨水浸入坡体或破坏坡面,对危及路基平安的冲沟应及时回填夯实。做好其他临时排水设施,保证施工作业面不积水。2.1.2、分层开挖土质路堑自上而下采用挖掘机分层进行开挖,边坡采用人工分层修整。采用装载机与挖掘机装土,自卸汽车运输至填方区或弃土场。开挖过程中经常检查边坡位置,防止边坡部位超挖和欠挖;边坡部位预留土层,采用人工配合机械进行边坡修整,并紧跟开挖进行。拟作为路基填料的挖方分类开挖分类使用,并取样试验确定其作为填料的适宜性及压实标准。开挖过程中对挖方地质情况随时进行观察、核实,根据开挖土层的地质情况,报批是否需要修改设计边坡坡率及断面形式,以保证边坡稳定。开挖至边坡线前,预留一定宽度,保证刷坡过程中设计边坡线外土层不受扰动。每开挖3-5m深,即复测中线及横断面。开挖至零填、路床局部后,尽快进行路床施工,不能及时进行时,在设计路床顶标高上预留30cm的保护土层,并做好临时排水设施。2.1.3、边坡防护路基边坡开挖完成后,及时进行刷坡并砌筑相应的防护工程。刷坡及护墙〔坡〕根底施工分段间隔实施,刷坡一段,砌筑一段,防止在土体较湿时大段落刷坡及开挖护墙〔坡〕根底。二、质量检验3.1、根本要求3.1.1、路基的路床标高、宽度、线形及边坡坡度应符合图纸要求;边沟、截水沟和排水沟沟底无积水现象,具备铺砌要求;临时排水设施与现有排水沟渠连通,挖出的废方按指定的地点整齐堆放。3.1.2、石方边坡平顺稳定,无险石、悬石。3.2、检查工程及标准土方路基检查及标准见表3-1o石方路基检查及标准见表3-2o3.3、外观鉴定3.3.1、路基外表平整、密实,曲线圆滑,边线顺直供学习参考\n3.1.1、边坡破面平顺稳定。3.1.2、边沟整齐,沟底无阻水或积水现象。土方路基实测工程表3-1项次检查工程规定值或允许偏差检查方法和频率1压实度零填及挖方路基〔m〕0~30>94按JTGF80/1附录B检查密度法:每200m每压实层测4点0.3〜0.8-路堤〔仙上路床0~30>94下路床0.3~0.8>94上路堤0.8〜1.5>93下路堤>1.5>902弯沉值(0.01mm)不大于设计值按JTGF80/1附录1检查3纵断曲^程(mm)+10,-20水准仪每200m测4断面4中线偏位(mm)100经纬仪每200m测4点,弯道加HY\YH两点。5宽度(mm)符合设计要求用尺量每200m测4处6平整度(mm)203米直尺每200m测处*3尺7横坡〔%〕士0.5水准仪每200m测4断面8边坡符合设计要求抽查每200m测4处参加人员监理签字栏供学习参考
