• 34.50 KB
  • 2022-12-09 09:56:39 发布

水泥砂浆楼梯踏步施工技术交底

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

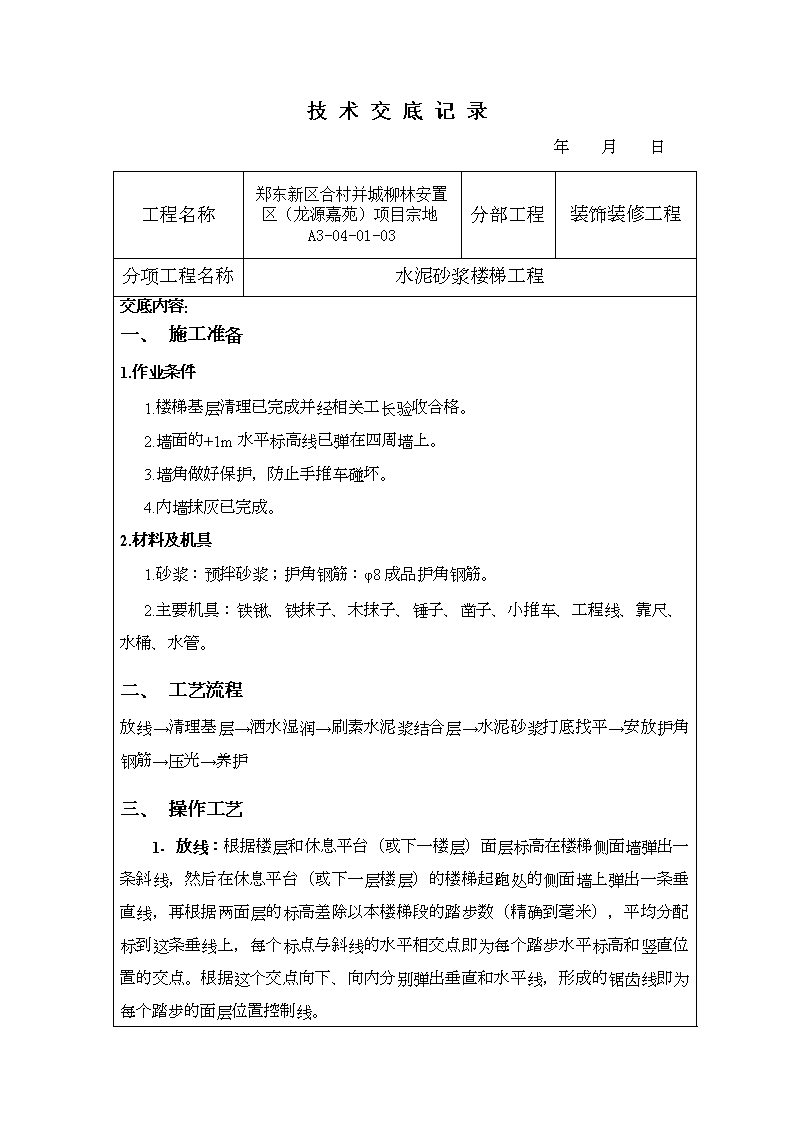

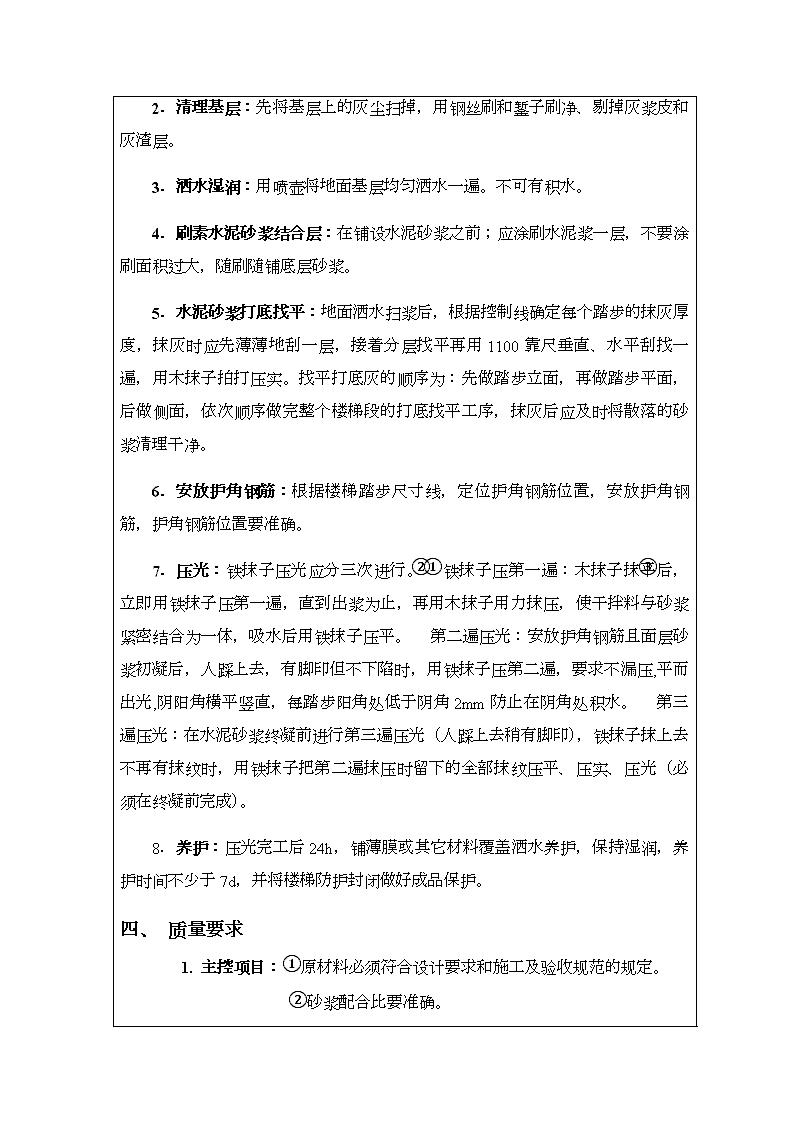

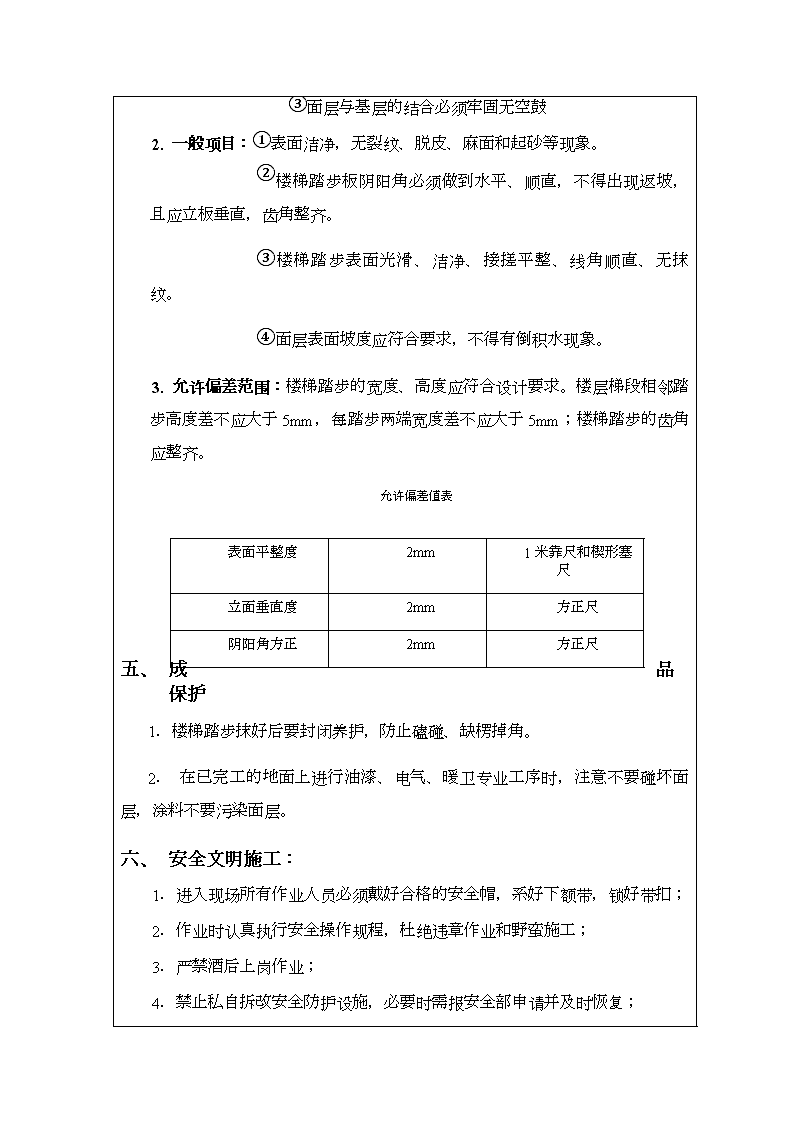

技术交底记录年月日工程名称郑东新区合村并城柳林安置区(龙源嘉苑)项目宗地A3-04-01-03分部工程装饰装修工程分项工程名称水泥砂浆楼梯工程交底内容:一、施工准备1.作业条件1.楼梯基层清理已完成并经相关工长验收合格。2.墙面的+1m水平标高线已弹在四周墙上。3.墙角做好保护,防止手推车碰坏。4.内墙抹灰已完成。2.材料及机具1.砂浆:预拌砂浆;护角钢筋:φ8成品护角钢筋。2.主要机具:铁锹、铁抹子、木抹子、锤子、凿子、小推车、工程线、靠尺、水桶、水管。二、工艺流程放线→清理基层→洒水湿润→刷素水泥浆结合层→水泥砂浆打底找平→安放护角钢筋→压光→养护三、操作工艺1.放线:根据楼层和休息平台(或下一楼层)面层标高在楼梯侧面墙弹出一条斜线,然后在休息平台(或下一层楼层)的楼梯起跑处的侧面墙上弹出一条垂直线,再根据两面层的标高差除以本楼梯段的踏步数(精确到毫米),平均分配标到这条垂线上,每个标点与斜线的水平相交点即为每个踏步水平标高和竖直位置的交点。根据这个交点向下、向内分别弹出垂直和水平线,形成的锯齿线即为每个踏步的面层位置控制线。\n1.清理基层:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层。2.洒水湿润:用喷壶将地面基层均匀洒水一遍。不可有积水。3.刷素水泥砂浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺底层砂浆。4.水泥砂浆打底找平:地面洒水扫浆后,根据控制线确定每个踏步的抹灰厚度,抹灰时应先薄薄地刮一层,接着分层找平再用1100靠尺垂直、水平刮找一遍,用木抹子拍打压实。找平打底灰的顺序为:先做踏步立面,再做踏步平面,后做侧面,依次顺序做完整个楼梯段的打底找平工序,抹灰后应及时将散落的砂浆清理干净。5.安放护角钢筋:根据楼梯踏步尺寸线,定位护角钢筋位置,安放护角钢筋,护角钢筋位置要准确。6.压光:铁抹子压光应分三次进行。①铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。②第二遍压光:安放护角钢筋且面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,要求不漏压,平而出光,阴阳角横平竖直,每踏步阳角处低于阴角2mm防止在阴角处积水。③第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。7.养护:压光完工后24h,铺薄膜或其它材料覆盖洒水养护,保持湿润,养护时间不少于7d,并将楼梯防护封闭做好成品保护。一、质量要求1.主控项目:①原材料必须符合设计要求和施工及验收规范的规定。②砂浆配合比要准确。\n③面层与基层的结合必须牢固无空鼓2.一般项目:①表面洁净,无裂纹、脱皮、麻面和起砂等现象。②楼梯踏步板阴阳角必须做到水平、顺直,不得出现返坡,且应立板垂直,齿角整齐。③楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。④面层表面坡度应符合要求,不得有倒积水现象。3.允许偏差范围:楼梯踏步的宽度、高度应符合设计要求。楼层梯段相邻踏步高度差不应大于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步的齿角应整齐。允许偏差值表表面平整度2mm1米靠尺和楔形塞尺立面垂直度2mm方正尺阴阳角方正2mm方正尺一、成品保护1.楼梯踏步抹好后要封闭养护,防止磕碰、缺楞掉角。2.在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,涂料不要污染面层。二、安全文明施工:1.进入现场所有作业人员必须戴好合格的安全帽,系好下额带,锁好带扣;2.作业时认真执行安全操作规程,杜绝违章作业和野蛮施工;3.严禁酒后上岗作业;4.禁止私自拆改安全防护设施,必要时需报安全部申请并及时恢复;\n1.合理安排施工用料,杜绝浪费。技术负责人交底人接收人
