天沟施工技术交底 9页

  • 173.00 KB
  • 2022-12-09 09:56:40 发布

天沟施工技术交底

  • 9页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

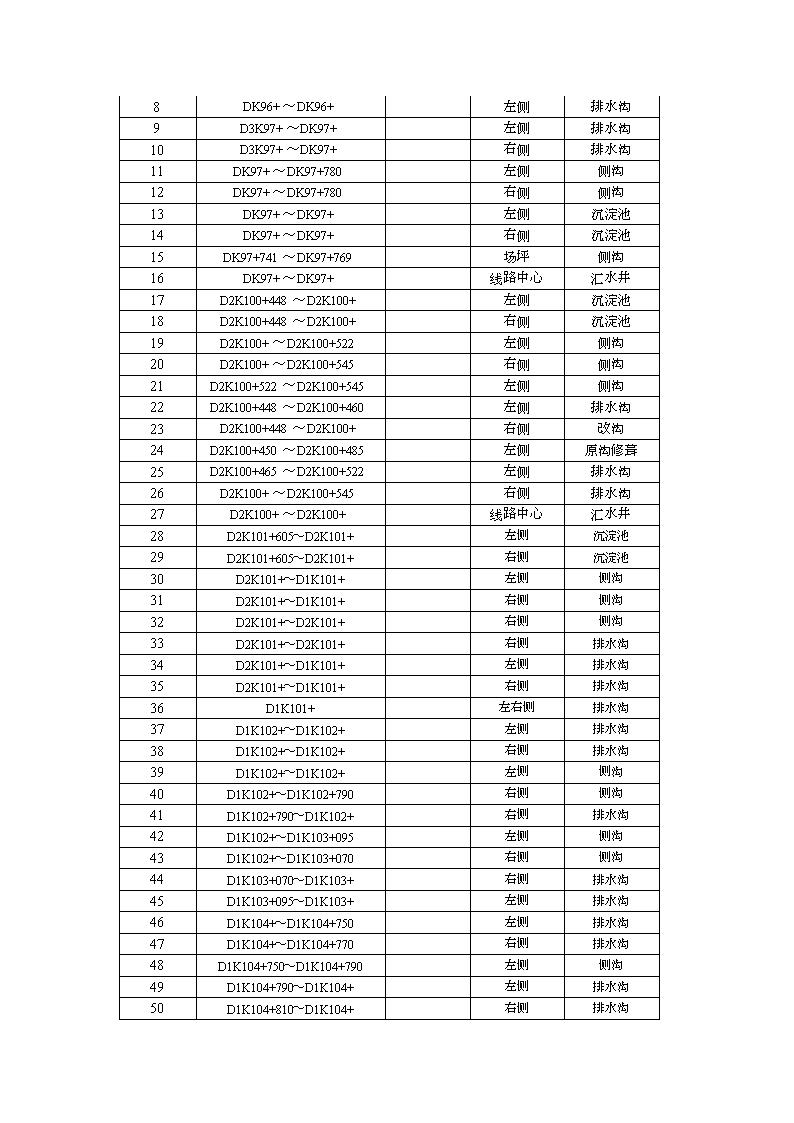

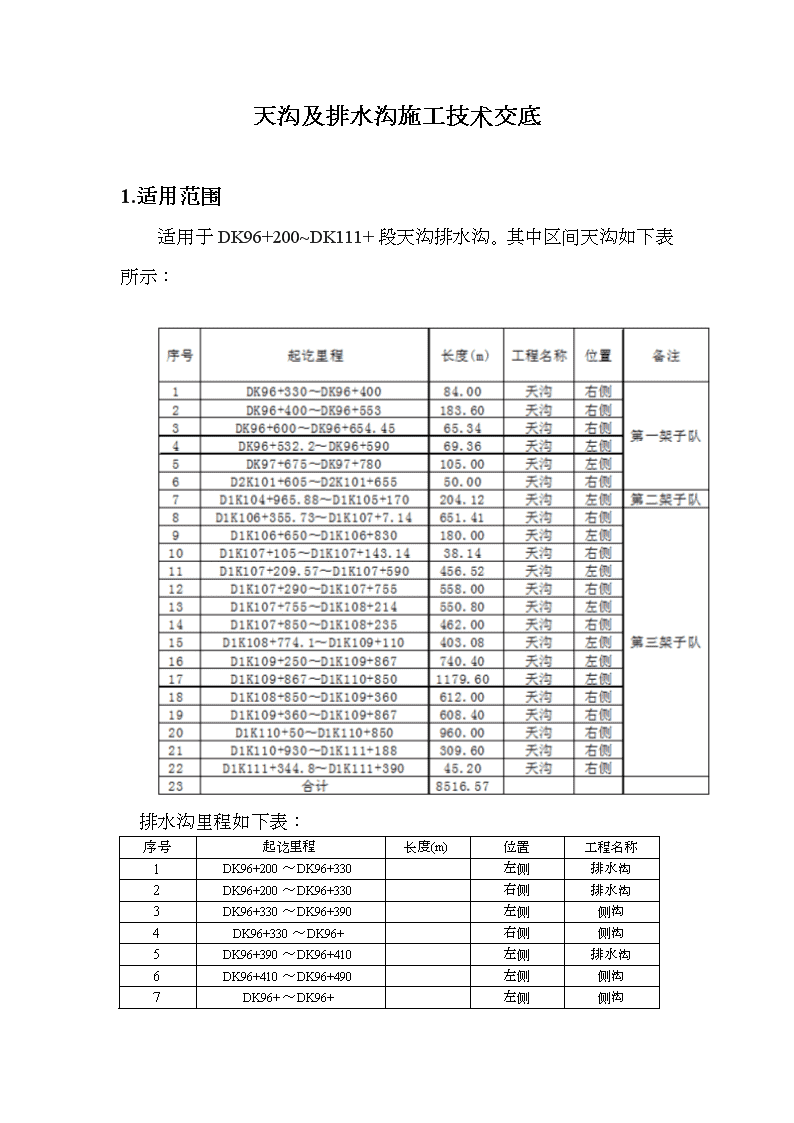

成雅铁路CYZQ-1标段路基工程  天沟及排水沟技术交底 单位:中铁二局成雅铁路CYZQ-1标二分部编制:审核:批准: 2015年03月\n天沟及排水沟施工技术交底1.适用范围适用于DK96+200~DK111+段天沟排水沟。其中区间天沟如下表所示:排水沟里程如下表:序号起讫里程长度(m)位置工程名称1DK96+200~DK96+330左侧排水沟2DK96+200~DK96+330右侧排水沟3DK96+330~DK96+390左侧侧沟4DK96+330~DK96+右侧侧沟5DK96+390~DK96+410左侧排水沟6DK96+410~DK96+490左侧侧沟7DK96+~DK96+左侧侧沟\n8DK96+~DK96+左侧排水沟9D3K97+~DK97+左侧排水沟10D3K97+~DK97+右侧排水沟11DK97+~DK97+780左侧侧沟12DK97+~DK97+780右侧侧沟13DK97+~DK97+左侧沉淀池14DK97+~DK97+右侧沉淀池15DK97+741~DK97+769场坪侧沟16DK97+~DK97+线路中心汇水井17D2K100+448~D2K100+左侧沉淀池18D2K100+448~D2K100+右侧沉淀池19D2K100+~D2K100+522左侧侧沟20D2K100+~D2K100+545右侧侧沟21D2K100+522~D2K100+545左侧侧沟22D2K100+448~D2K100+460左侧排水沟23D2K100+448~D2K100+右侧改沟24D2K100+450~D2K100+485左侧原沟修葺25D2K100+465~D2K100+522左侧排水沟26D2K100+~D2K100+545右侧排水沟27D2K100+~D2K100+线路中心汇水井28D2K101+605~D2K101+左侧沉淀池29D2K101+605~D2K101+右侧沉淀池30D2K101+~D1K101+左侧侧沟31D2K101+~D1K101+右侧侧沟32D2K101+~D2K101+右侧侧沟33D2K101+~D2K101+右侧排水沟34D2K101+~D1K101+左侧排水沟35D2K101+~D1K101+右侧排水沟36D1K101+左右侧排水沟37D1K102+~D1K102+左侧排水沟38D1K102+~D1K102+右侧排水沟39D1K102+~D1K102+左侧侧沟40D1K102+~D1K102+790右侧侧沟41D1K102+790~D1K102+右侧排水沟42D1K102+~D1K103+095左侧侧沟43D1K102+~D1K103+070右侧侧沟44D1K103+070~D1K103+右侧排水沟45D1K103+095~D1K103+左侧排水沟46D1K104+~D1K104+750左侧排水沟47D1K104+~D1K104+770右侧排水沟48D1K104+750~D1K104+790左侧侧沟49D1K104+790~D1K104+左侧排水沟50D1K104+810~D1K104+右侧排水沟\n51D1K104+~D1K104+970左侧排水沟52D1K104+~D1K104+970右侧排水沟53D1K105+330~D1K105+左侧侧沟54D1K105+330~D1K105+右侧侧沟55D1K105+~D1K105+左侧排水沟56D1K105+~D1K105+右侧排水沟57桥头引排  58D1K106+~D1K106+右侧排水沟59D1K106+~D1K107+右侧侧沟60D1K106+410~D1K106+950左侧侧沟61D1K106+485~D1K106+514左侧侧沟62D1K106+950~D1K106+975左侧排水沟63D1K106+975~D1K106+左侧侧沟64D1K106+485~D1K106+485场坪端部侧沟65D1K106+514~D1K106+514场坪端部侧沟66桥头引排 排水沟67D1K107+~D1K107+左侧排水沟68D1K107+~D1K107+右侧排水沟69D1K107+~D1K107+左侧侧沟70D1K107+~D1K107+右侧侧沟71D1K108+~D1K109+380左侧排水沟、侧沟72D1K108+~D1K109+380右侧排水沟、侧沟73D1K109+380~D1K110+830左侧侧沟74D1K109+380~D1K109+850右侧侧沟75D1K109+850~D1K109+870右侧排水沟76D1K109+870~D1K110+830右侧侧沟77D1K110+830~D1K110+950左侧排水沟78D1K110+830~D1K110+950右侧排水沟79D1K110+950~D1K111+202左侧侧沟80D1K110+950~D1K111+188右侧侧沟81D1K111+090~D1K111+130左侧侧沟82D1K111+202~D1K111+左侧排水沟83D1K111+188~D1K111+右侧排水沟84D1K109+631~D1K109+669右侧场坪侧沟85D1K111+095~D1K111+135左侧场坪侧沟86D1K111+~D1K111+415右侧侧沟87D1K111+~D1K111+左侧侧沟2.技术要求\n梯形断面(B1型)水沟适用于时速160km/h地段的路堑天沟,采用C25混凝土现浇。天沟基础和侧壁均为20cm厚;流水面60cm宽;净高60cm。天沟沟壁不高出原地面。天沟位置根据现场实际情况确定,确保不占用防护栅栏位置,不影响边坡,线条顺直,按设计排水方向排水。图中尺寸均以cm计。3.施工准备1.现场核对排水系统设计图,确定施工管段内的排水系统是否完备与妥善。2.已经对施工人员进行详细的技术交底。3.配备小型挖机1台,锹、镐工具,标准钢模板等。4.相关作业人员已经到位。\n4.施工工艺流程5.施工方法1、开挖:采用机械配合人工开挖基坑。开挖应安排在适宜的时间施工,保护路基和防止水土流失。对于天然湿度接近最佳含水量、构造均匀,不致发生坍塌、移动、松散或不均匀下沉的基土,应采取垂直开挖方法。要求天沟开挖尺寸与设计尺寸相符。若发生欠挖的情况,人工开挖,保证尺寸满足设计要求,若出现超挖,则采用粘土对沟底进行平整夯实。\n2、支模:计算沟墙内壁尺寸,用5cm厚的木板拼成长或,宽等同于沟墙内壁尺寸的面板,刨光,两端及中部加10cm×10cm木杆做背肋。连接杆用10cm×10cm木杆制作,其长度分别为沟底、沟顶宽度减去面板及背肋厚度。在已初凝的沟底混凝土上定出沟墙底定位线,安装水沟内侧两边模板,在木模板背肋两端安装连接杆件,用扒钉钉牢实。在墙顶部位设临时支撑托住木模板,墙身混凝土灌注至顶部时拆除。若矩形沟顶部需要预留盖板槽,则只需待水沟墙混凝土灌注至预留盖板槽高度时,在盖板槽位置上安设加工好的木条继续浇筑完混凝土即可。3、浇筑混凝土:混凝土应采用机械拌制,其配合比应通过实验确定。混凝土灌注前,水沟基坑应予清理,不得有浮土,垃圾等杂物。对干燥的黏性土基面,应用水润湿,对未风化的岩石,应用水清洗,但其表面不得有积水。沟底混凝土灌注应按伸缩缝分段连续进行,各分段内混凝土应一次灌完,当允许间歇时间超出要求时,应按灌注中断处理,同时留置施工缝。混凝土灌注施工时,一般先灌筑沟底混凝土,待其初凝后(常温下24h),再立沟墙模板灌注边墙混凝土,亦可将沟底混凝土与沟墙混凝土一次立模灌注完成。沟身混凝土应按一定厚度、分层灌注,各分段内的混凝土应一次性灌完。每隔10m设置伸缩缝一道,宽2cm,用沥青麻筋填塞。4、混凝土振捣:振捣棒各插入点间距应均匀,插入式振捣棒的移动间距不宜大于振捣器作用半径的倍。最大不超过50cm,振捣时应“快插慢拔”\n。振捣时,振捣棒应自然沉入混凝土,不得用力猛插,宜垂直插入,并插到尚未初凝的下层混凝土中5~10cm,以使上下层相结合。振捣时,振捣时不得碰撞模板。每一振点的振捣时间延续时间宜为20~30s,以混凝土不再沉落,不出现气泡,表面呈现浮浆为度。5、养护:混凝土浇筑后,采用塑料薄膜养护至少7天以上。6.质量要求1、路堑土石方开挖前,必须先施工天沟,天沟选择在晴天施工; 2、天沟靠路基侧边线离堑顶外不小于2m,且不可超出征地红线;3、天沟出水口应牢固,以防被雨水冲塌并且与其它排水设施平顺衔接; 4、天沟靠山侧沟壁不得高出地面,且沟顶与地面必须整平顺接,以便汇入地表水; 5、天沟排水沟纵向排水坡度不小于2‰,单面排水坡度长度不宜大于400m,必要时应增加横向排水设施引入自然沟渠或涵洞,不得直接排入农田; 6、排水沟接至桥台时,若未向桥台方向排水,则末端封闭;若需向桥台方向排水,则需采用排水沟形式将水引入自然沟渠中。天沟模板检验标准序号项目允许偏差(mm)检验方法1轴线偏位5尺量每边不少于2处2表面平整度52m靠尺和塞尺不少于3处3高程±20测量4模板的侧向弯曲L/1500拉线尺量5两模板内侧宽度+10,-5尺量不少于3处6相邻两模板表面高低差2尺量\n7.安全环保要求1、加强对员工的安全教育,增强安全意识,提高防范能力。 2、所有员工上岗前做到按规定进行岗前培训,持证上岗,遵章守纪,严格按照操作规程、规则作业,严禁违章指挥、违章作业。 3、所有作业人员岗前不许饮酒,酒后不准上岗。 4、各种机械、机具的使用必须符合安全规定,每个工作班开工前都要对机械、机具的完好率进行检查,确认可以安全使用后方可开工操作。 5、两侧截水沟基坑开挖时不得任意弃土,不随意砍伐或改变红线外区域的植被与绿化。6、保护自然水流形态,做到不淤、不堵、不留施工隐患,不阻塞河道。施工废水、生活污水按有关要求进行处理,不得直接排入农田、河流和渠道。 7、报废材料或施工中返工的挖除材料立即运出现场并进行掩埋等处理。对于施工中废弃的零碎配件边角料、水泥袋、包装箱等及时收集清理并搞好现场卫生以保护自然环境与景观不受破坏。
