停车场施工技术交底 3页

  • 14.50 KB
  • 2022-12-09 09:56:40 发布

停车场施工技术交底

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

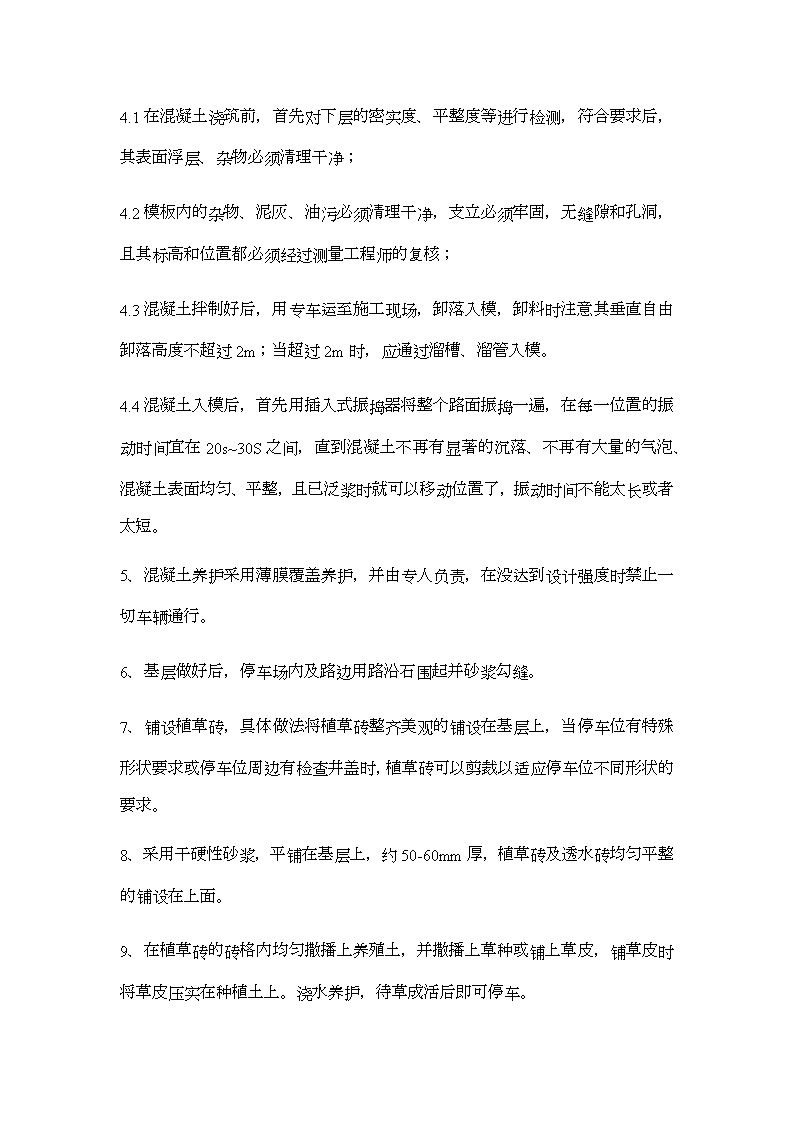

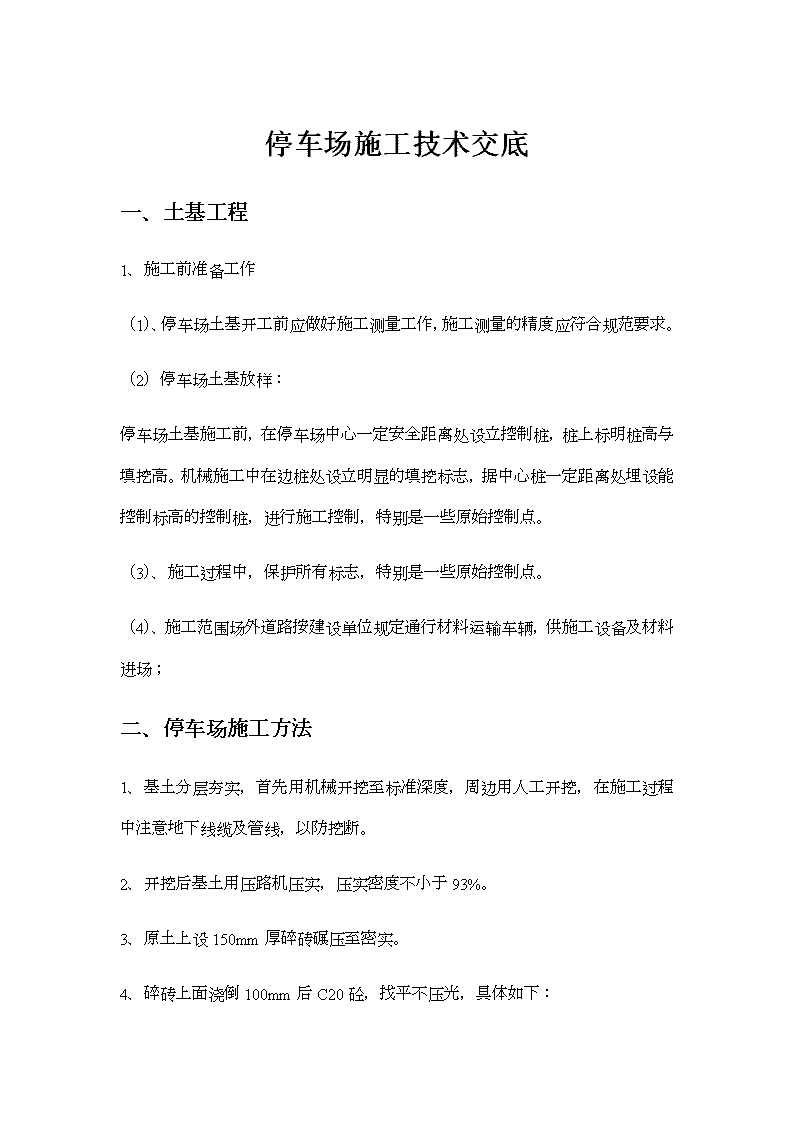

停车场施工技术交底一、土基工程1、施工前准备工作(1)、停车场土基开工前应做好施工测量工作,施工测量的精度应符合规范要求。(2)停车场土基放样:停车场土基施工前,在停车场中心一定安全距离处设立控制桩,桩上标明桩高与填挖高。机械施工中在边桩处设立明显的填挖标志,据中心桩一定距离处埋设能控制标高的控制桩,进行施工控制,特别是一些原始控制点。(3)、施工过程中,保护所有标志,特别是一些原始控制点。(4)、施工范围场外道路按建设单位规定通行材料运输车辆,供施工设备及材料进场;二、停车场施工方法1、基土分层夯实,首先用机械开挖至标准深度,周边用人工开挖,在施工过程中注意地下线缆及管线,以防挖断。2、开挖后基土用压路机压实,压实密度不小于93%。3、原土上设150mm厚碎砖碾压至密实。4、碎砖上面浇倒100mm后C20砼,找平不压光,具体如下:\n4.1在混凝土浇筑前,首先对下层的密实度、平整度等进行检测,符合要求后,其表面浮层、杂物必须清理干净;4.2模板内的杂物、泥灰、油污必须清理干净,支立必须牢固,无缝隙和孔洞,且其标高和位置都必须经过测量工程师的复核;4.3混凝土拌制好后,用专车运至施工现场,卸落入模,卸料时注意其垂直自由卸落高度不超过2m;当超过2m时,应通过溜槽、溜管入模。4.4混凝土入模后,首先用插入式振捣器将整个路面振捣一遍,在每一位置的振动时间宜在20s~30S之间,直到混凝土不再有显著的沉落、不再有大量的气泡、混凝土表面均匀、平整,且已泛浆时就可以移动位置了,振动时间不能太长或者太短。5、混凝土养护采用薄膜覆盖养护,并由专人负责,在没达到设计强度时禁止一切车辆通行。6、基层做好后,停车场内及路边用路沿石围起并砂浆勾缝。7、铺设植草砖,具体做法将植草砖整齐美观的铺设在基层上,当停车位有特殊形状要求或停车位周边有检查井盖时,植草砖可以剪裁以适应停车位不同形状的要求。8、采用干硬性砂浆,平铺在基层上,约50-60mm厚,植草砖及透水砖均匀平整的铺设在上面。9、在植草砖的砖格内均匀撒播上养殖土,并撒播上草种或铺上草皮,铺草皮时将草皮压实在种植土上。浇水养护,待草成活后即可停车。\n
