• 16.50 KB
  • 2022-12-09 09:56:41 发布

屋面防水保护层施工技术交底

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

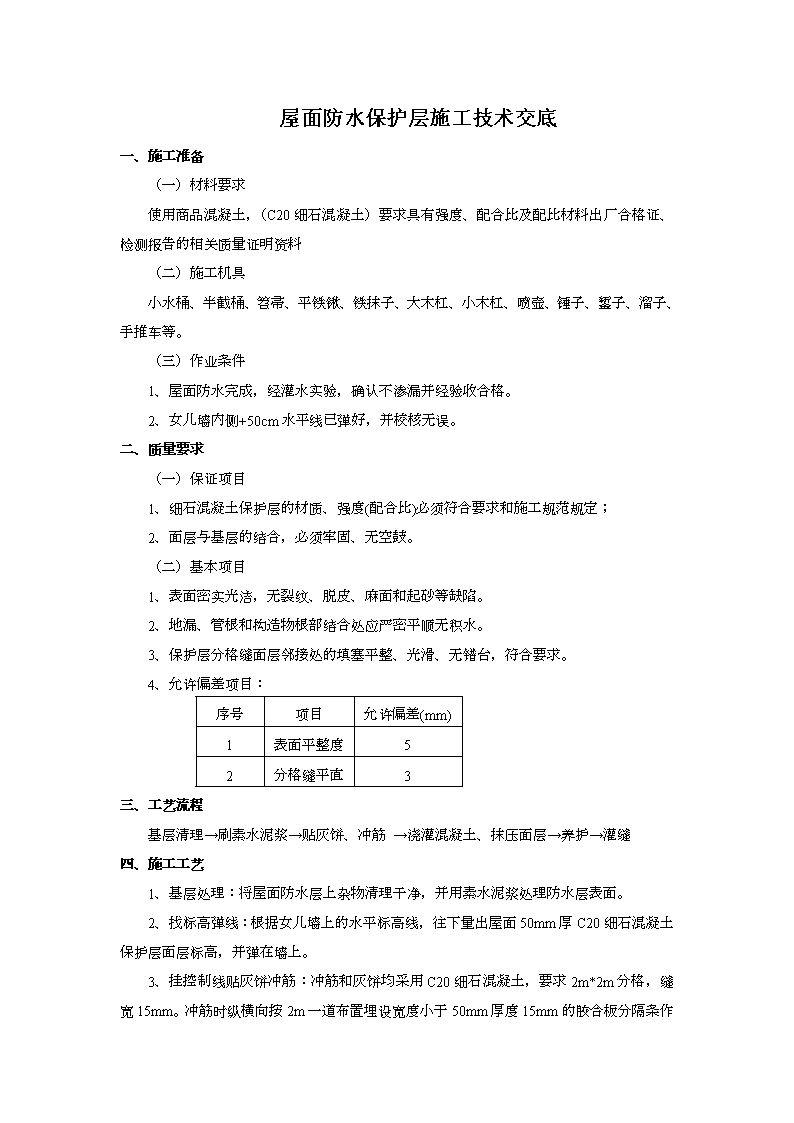

屋面防水保护层施工技术交底一、施工准备(一)材料要求使用商品混凝土,(C20细石混凝土)要求具有强度、配合比及配比材料出厂合格证、检测报告的相关质量证明资料(二)施工机具小水桶、半截桶、笤帚、平铁锹、铁抹子、大木杠、小木杠、喷壶、锤子、錾子、溜子、手推车等。(三)作业条件1、屋面防水完成,经灌水实验,确认不渗漏并经验收合格。2、女儿墙内侧+50cm水平线已弹好,并校核无误。二、质量要求(一)保证项目1、细石混凝土保护层的材质、强度(配合比)必须符合要求和施工规范规定;2、面层与基层的结合,必须牢固、无空鼓。(二)基本项目1、表面密实光洁,无裂纹、脱皮、麻面和起砂等缺陷。2、地漏、管根和构造物根部结合处应严密平顺无积水。3、保护层分格缝面层邻接处的填塞平整、光滑、无错台,符合要求。4、允许偏差项目:序号项目允许偏差(mm)1表面平整度52分格缝平直3三、工艺流程基层清理→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土、抹压面层→养护→灌缝四、施工工艺1、基层处理:将屋面防水层上杂物清理干净,并用素水泥浆处理防水层表面。2、找标高弹线:根据女儿墙上的水平标高线,往下量出屋面50mm厚C20细石混凝土保护层面层标高,并弹在墙上。3、挂控制线贴灰饼冲筋:冲筋和灰饼均采用C20细石混凝土,要求2m*2m分格,缝宽15mm。\n冲筋时纵横向按2m一道布置埋设宽度小于50mm厚度15mm的胶合板分隔条作为筋条。随后铺细石混凝土。4、铺装细石混凝土:细石混凝土坍落度应不大于3cm,并应每500㎡制作一组试块,不足500㎡时,也制作一组试块。①装铺细石混凝土后用长刮杠按分割条刮平,拍捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。②撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。③第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。④第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。抹压同时两人协作,震动敲击分割条,进行起条工作,随起随抹压分格条两侧起皮处,修饰分割缝两侧棱角。⑤第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。5、养护:保护层交活24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上人。6、混凝土能上人时进行沥青砂浆灌缝,填塞密实、平整、光滑。7、冬期施工,细石混凝土施工环境温度应不低于+5℃,并且必须加强养护。五、成品保护1、屋面上排风帽、出气管及其他管道等应设保护措施。2、地漏、出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。3、保护层养护期间不准上人,其他工种不得上去操作,养护期过后也要注意成品保护。六、应注意的质量问题1、防水保护层起砂:水泥标号不够或使用过期水泥,或水灰比太大,抹压遍数不够,养护不好或不及时要严格执行标准,认真操作,加强养护。2、空鼓开裂:砂子过细,接触面基层清理不干净,撒灰面不匀抹压不实等缺陷应事先采取预防措施。3、面层不平或漏压:保护层的边角和立管及构造物四周容易漏压或不平,施工时要加强责任心认真操作。4、倒泛水:天漏及落水口在冲筋时找准泛水,可避免屋面积水或水倒流。
