• 39.50 KB
  • 2022-12-09 09:56:42 发布

雨水口及雨水口连管施工技术交底(格式不对)

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

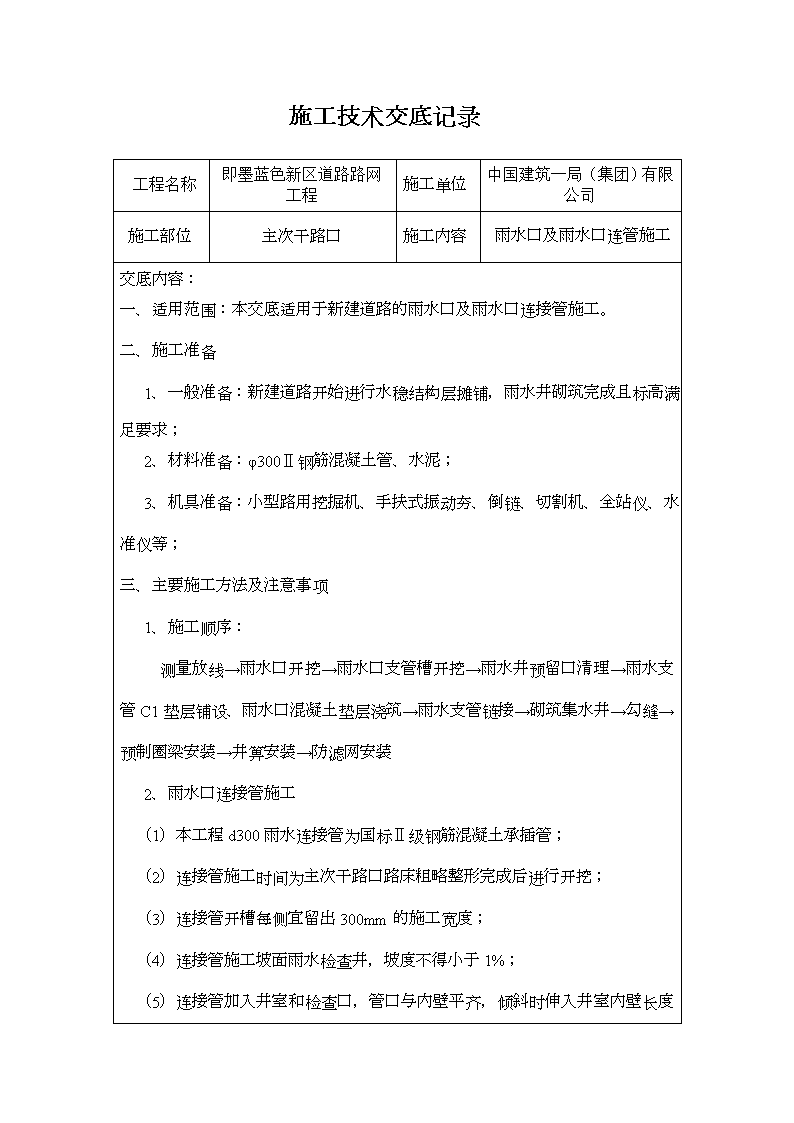

施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位主次干路口施工内容雨水口及雨水口连管施工交底内容:一、适用范围:本交底适用于新建道路的雨水口及雨水口连接管施工。二、施工准备1、一般准备:新建道路开始进行水稳结构层摊铺,雨水井砌筑完成且标高满足要求;2、材料准备:φ300Ⅱ钢筋混凝土管、水泥;3、机具准备:小型路用挖掘机、手扶式振动夯、倒链、切割机、全站仪、水准仪等;三、主要施工方法及注意事项1、施工顺序:测量放线→雨水口开挖→雨水口支管槽开挖→雨水井预留口清理→雨水支管C1垫层铺设、雨水口混凝土垫层浇筑→雨水支管链接→砌筑集水井→勾缝→预制圈梁安装→井箅安装→防滤网安装2、雨水口连接管施工(1)本工程d300雨水连接管为国标Ⅱ级钢筋混凝土承插管;(2)连接管施工时间为主次干路口路床粗略整形完成后进行开挖;(3)连接管开槽每侧宜留出300mm的施工宽度;(4)连接管施工坡面雨水检查井,坡度不得小于1%;\n(5)连接管加入井室和检查口,管口与内壁平齐,倾斜时伸入井室内壁长度不超过20mm;(6)现场施工中不得把连接管直接伸入井筒中,检查井标高不足先涨井后做管;年月日交底人技术负责人接受人其他接收人签名施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位主次干路口施工内容雨水口及雨水口连管施工\n交底内容:(7)连接管采用150°砂基础,回填应按照埋深而定,埋深满足要求时可采用土石混合料进行回填,埋深较浅时采用C15混凝土满包封。(8)在包封混凝土达到设计强度75%前不得开放交通,以免管道被压裂;(9)雨水检查井在雨水口连接管施工前预留孔洞必须堵塞严实,防止杂物进入井室;3、雨水口施工(1)雨水口采用反开挖的方法进行施工,雨水口挖槽时注意留足工作面,考虑到回填夯实,雨水口横纵向需留出至少500mm回填、砌筑施工宽度;(2)雨水口开挖宜在摊铺水稳混合料之后,在混合料强度没上来之前,当雨水口位置与现场实际雨水检查井位置不对应或偏差较大时,可适当调整雨水口在纵向的位置,使雨水口连接管尽量垂直伸入雨水井内;(3)雨水篦子应在底层油完成后尚可施工(5)控制雨水口的深度不宜大于1m和平面尺寸误差不超过±10mm;(6)雨水口基础采用C15混凝土基础,厚100mm;内墙采用M10水泥砂浆砌MU10砖墙,厚240mm,内用1:2水泥砂浆勾缝,砌雨水连接管处应满卧砂浆,管顶发125mm砖拱,当砌砖已包满雨水管时,应将管口周围用砂浆抹严抹平;年月日交底人技术负责人接受人其他接收人签名\n施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位主次干路口施工内容雨水口及雨水口连管施工交底内容:(7)墙身侧处采用5%水泥稳定碎均匀填充,回填时使回填材料与井壁紧贴,防止沉陷,每层回填虚铺厚度控制在150~200mm,然后采用振动式冲击夯分层夯实;(8)继续摊铺油面时,应将雨水口用木板或铁板覆盖,并采取必要的加固措施;(9)为保证有效收集雨水,雨水口应比路面标高低30mm,雨水篦子周围(纵向1000mm和横向500mm)均朝雨水口放3%的泄水坡;4、雨篦子的安装雨水口砌筑至规定标高后,应及时安装井圈及铸铁篦子;安装时砖砌顶面应用水冲刷干净,并铺1:2水泥砂浆,按设计高程找平;雨篦子安装就位后,双篦之间与侧边用沥青封面,封面与道路完成面齐平;四、质量要求1、一般要求(1)井底、井面的标高要准确,井身尺寸要符合设计要求;(2)长方形井井壁必须互相垂直,井形方正,并且井身的长轴线应与侧路缘石平行;(3)井框、井篦必须完整无损、安装应平稳;(4)支管必须顺直,不得有错口、反坡,管头应与井篦齐平;\n年月日交底人技术负责人接受人其他接收人签名施工技术交底记录工程名称即墨蓝色新区道路路网工程施工单位中国建筑一局(集团)有限公司施工部位主次干路口施工内容雨水口及雨水口连管施工\n交底内容:2、检查标准雨水口、支管允许偏差序号项目允许偏差(mm)检验频率检验方法范围点数1井框与井壁吻合10座1用尺量2井口高程+10-30座1与井周路面比3井位与路边线吻合20座2用尺量4井内尺寸0+20座2用尺量五、安全注意事项1、施工中,需入检查井时,必须采取防缺氧、防有毒和有害气体的安全措施;2、砌筑完成后雨水口内应保持清洁,及时加盖,并保证安全。3、施工时要佩戴安全帽、穿反光背心以及带好必要的防护用品;4、听从现场管理人员的指挥,注意现场施工机械距自己的距离;5、吊装作业时,不允许站在吊车作业半径及所吊起来雨水管的下部;年月日交底人技术负责人接受人其他接收人签名
