屋面工程施工技术交底

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

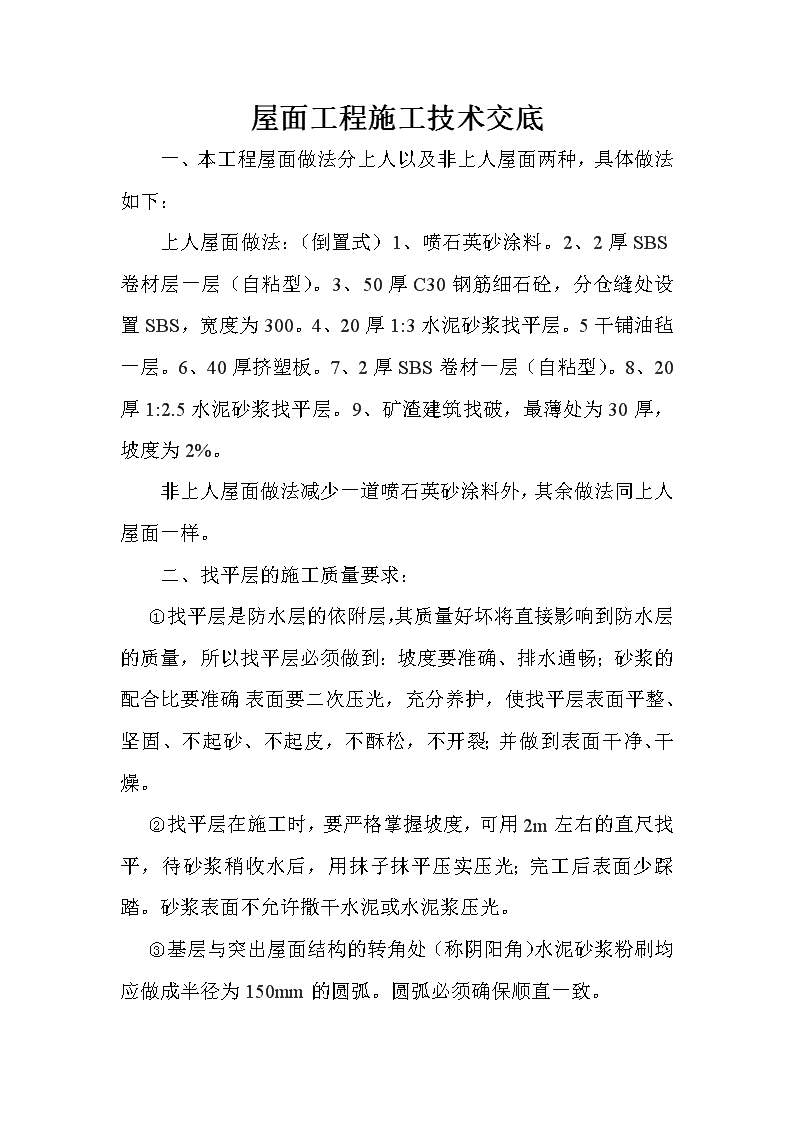

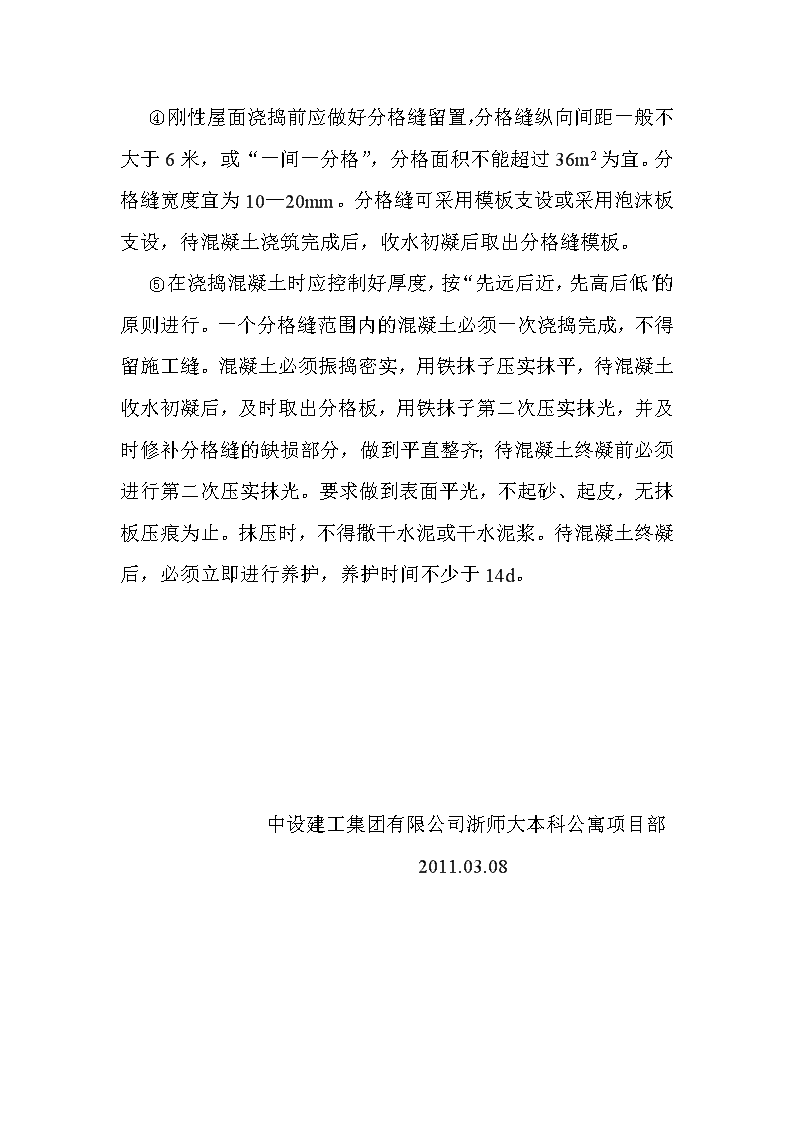

屋面工程施工技术交底一、本工程屋面做法分上人以及非上人屋面两种,具体做法如下:上人屋面做法:(倒置式)1、喷石英砂涂料。2、2厚SBS卷材层一层(自粘型)。3、50厚C30钢筋细石砼,分仓缝处设置SBS,宽度为300。4、20厚1:3水泥砂浆找平层。5干铺油毡一层。6、40厚挤塑板。7、2厚SBS卷材一层(自粘型)。8、20厚1:2.5水泥砂浆找平层。9、矿渣建筑找破,最薄处为30厚,坡度为2%。非上人屋面做法减少一道喷石英砂涂料外,其余做法同上人屋面一样。二、找平层的施工质量要求:找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以找平层必须做到:坡度要准确、排水通畅;砂浆的配合比要准确;表面要二次压光,充分养护,使找平层表面平整、坚固、不起砂、不起皮,不酥松,不开裂;并做到表面干净、干燥。找平层在施工时,要严格掌握坡度,可用2m左右的直尺找平,待砂浆稍收水后,用抹子抹平压实压光;完工后表面少踩踏。砂浆表面不允许撒干水泥或水泥浆压光。基层与突出屋面结构的转角处(称阴阳角)水泥砂浆粉刷均应做成半径为150mm的圆弧。圆弧必须确保顺直一致。\n刚性屋面浇捣前应做好分格缝留置,分格缝纵向间距一般不大于6米,或“一间一分格”,分格面积不能超过36m2为宜。分格缝宽度宜为10—20mm。分格缝可采用模板支设或采用泡沫板支设,待混凝土浇筑完成后,收水初凝后取出分格缝模板。在浇捣混凝土时应控制好厚度,按“先远后近,先高后低”的原则进行。一个分格缝范围内的混凝土必须一次浇捣完成,不得留施工缝。混凝土必须振捣密实,用铁抹子压实抹平,待混凝土收水初凝后,及时取出分格板,用铁抹子第二次压实抹光,并及时修补分格缝的缺损部分,做到平直整齐;待混凝土终凝前必须进行第二次压实抹光。要求做到表面平光,不起砂、起皮,无抹板压痕为止。抹压时,不得撒干水泥或干水泥浆。待混凝土终凝后,必须立即进行养护,养护时间不少于14d。中设建工集团有限公司浙师大本科公寓项目部2011.03.08
