- 254.00 KB
- 2022-04-22 11:18:27 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

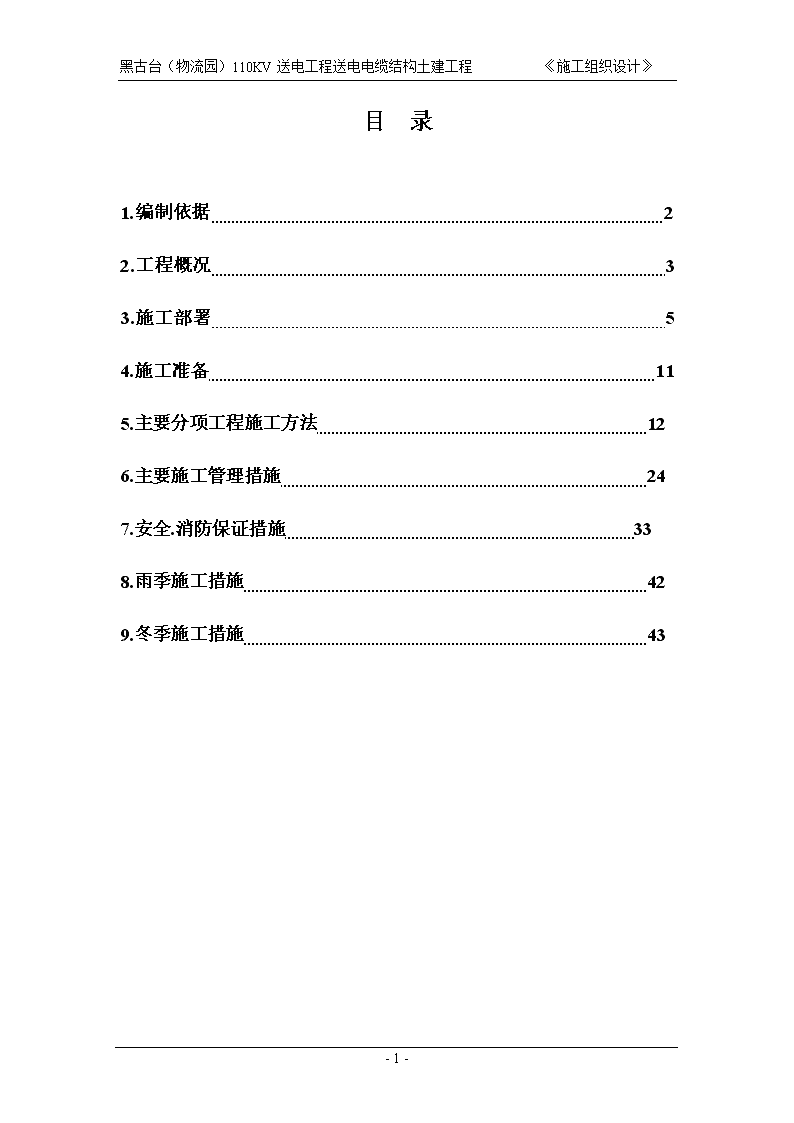

'黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》目录1.编制依据 22.工程概况 33.施工部署 54.施工准备 115.主要分项工程施工方法 126.主要施工管理措施 247.安全.消防保证措施 338.雨季施工措施 429.冬季施工措施 43-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》编制依据1.1施工图图纸名称图纸编号出图日期黑古台(物流园)110KV送电工程送电电缆结构土建工程施工图SE421S-T11-01~10S8291S-711-15S6331S-T11-10~30S0407S-T11-32SE001S-T11-05.06.201.2主要规程规范类别名称编号国家《混凝土结构工程施工质量验收规范》GB50204-2002《地下工程质量验收规范》GB50208-2002《建筑边坡工程技术规范》GB50330-2002《建筑工程施工现场供用电安全规范》GB50104-93行业《建筑基坑支护技术规程》JGJ120-99《混凝土泵送施工技术规程》JGJ/T10-95《施工现场临时用电安全技术规程》JGJ46-88《建筑机械使用安全技术规程》JGJ33-2001地方《商品混凝土质量管理规程》DBJ01-06-90《建筑工程资料管理规程》DBJ01-51-2003《建筑安装分项工程施工工艺规程》DBJ01-26-96《建筑工程施工测量规程》DBJ01-21-951.3主要标准类别名称编号-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》国家建筑工程施工质量验收统一标准GB50300-2001混凝土质量控制标准GB50164-92混凝土强度检验评定标准GBJ107-87低碳钢热扎圆盘条GB/T701-1997钢筋混凝土用热扎光圆钢筋GB13013-91钢筋混凝土用热扎带肋钢筋GB1499-1998行业建筑施工安全检查评分标准JGJ59-991.4其他类别名称编号北京广联惠供用电工程设计有限公司提供《良乡物流园110KV送电工程电力沟岩土工程勘察报告》2007勘0052工程概况2.1工程建设概况序号项目内容1工程名称黑古台(物流园)110KV送电工程送电电缆结构土建工程2建设单位北京电力公司房山供电公司3设计单位北京电力设计院2.2施工现场条件序号项目内容-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》1地理位置新建隧道中心线位于规划良园三路南红线北侧2米处.黑古台变电站东用地边线东2米处,自黑古台变电站东出线口引出,向北至规划良园三路,沿规划良园三路向东后折向南进入榆管营220KV变电站.2地上地下物情况本工程施工范围内隧道两次跨越现有肖炒路,进入榆管营220KV变电站须拆除围墙,其余施工场地内有农田.树木及高压线杆.已知0+090.6~0+293.6范围内隧道北侧地下有一条顺行地现状管线光缆,其他地下物不祥.3现场水源供应点位置黑古台(物流园)110KV变电站施工场地内4现场电源供应点位置黑古台(物流园)110KV变电站施工场地内2.3设计情况序号项 目内 容工程规模隧道总长度为358.9m,0+000至0+333.7隧道断面为2.0×2.1m,1#支线和2#支线隧道断面为1.6×1.9m,在三通井端部.隧道端部及隧道间隔不大于30m设置沉降缝,在0+200处设置一道通风井.1结构形式现浇钢筋混凝土结构地基情况土质情况粘质粉土.粉质粘土2地下水在勘测期间在钻探深度范围内(最大钻进深度20.5m)未见地下水3混凝土强度等级人行步道.垫层.独立柱基础垫层现浇混凝土.电缆终端基础.独立柱基础C15C30(抗渗等级为S6)4钢筋类别HPB235级.HRP335级5钢筋接头形式绑扎搭接6结构断面尺寸底板厚度(mm)250侧壁厚度(mm)250顶板厚度(mm)2507地下防水采用S6抗渗混凝土自防水,施工缝部位抹200×20防水砂浆带,沉降缝部位设置HZP-A2新型止水带.2.3工程地重点难点本工程隧道结构施工时两次跨越现有地公路,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》施工时需对公路进行破路,在0+090.6~0+293.6范围内有约65m长隧道贴近公路,该段公路须临时破路2m宽,共需修建临时导流路长度约为320m,贴近道路部分隧道土方开挖时须进行喷锚护坡,进行施工时道路旁须搭设防护,设置交通指示牌.夜间设警示灯,并安排专职交通协管员,以确保施工期间地交通安全.文档收集自网络,仅用于个人学习本工程紧邻变电站,施工范围内有四座铁塔,雷雨天气需停止施工,防止雷击事故发生.3施工部署3.1施工组织3.1.1施工组织机构我公司将成立“黑古台(物流园)110KV送电工程送电电缆结构土建工程项目经理部”,委派有丰富施工经验和管理能力强地项目经理出任本工程地项目经理,组建强有力地项目管理班子,全体管理人员实行持证上岗,按照公司质量体系程序文件和质量保证手册地规定,进行分工协作.文档收集自网络,仅用于个人学习项目部组织机构管理体系项目经理:-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》技术负责人:技术质量管理行政经理:后勤保障项目副经理:生产管理试验员:测量员:预算员:技术员:安全员:材料员:质检员:后勤保卫:土建施工员:各专业施工班组3.1.2主要施工管理人员职责部门(人员)职责项目经理A.作为总承包人在项目地代表,对工程进度.质量.安全.文明施工向业主全面负责;B.代表总承包人履行对业主地合约,并受业主委托行使对项目所有分包商地管理权;C.审批总进度计划及修订与调整;D.审批总质量保证计划;E.审批总材料供应计划;F.审批工程分包计划;G.主管财务部,负责组织工程成本地分析.预测及控制,对项目财政运作负责;H.与业主.监理保持经常接触,了解业主需求,解决随机出现地问题,替业主排忧解难,确保业主利益;-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》I.执行公司制定地质量政策及安全政策.环保政策项目副经理A.对项目施工生产地进度.安全.文明施工全面负责,全面协调项目各专业地施工,确保生产安全.施工文明,工程达到总进度目标要求;B.全面负责现场地协调管理;C.负责总平面施工场地地协调;D.根据工程进度安排分包计划,并监督实施;E.负责临时道路地维护.保养协调工作;F.负责同政府相关部门.事业单位联系,协调好市政管网地驳接工作;G.召开项目部各专业之间地定期或非定期性会议,检查及协调各专业之间地施工问题,建立合理完善地施工秩序;H.协助对各专业分包商施工工程地验收工作;协助监督专业分包商对在施或已完工项目进行分段调试.检测,并收集相关技术资料;I.向业主及授权代表提供设计协调意见;行政经理A.负责项目全体员工地调出入手续,定期考核员工工作,建立人员管理档案;B.负责对外事务及公关接待工作;C.完成上级安排地其他任务;D.代表项目经理主管人事.文秘及对外事务地日常工作;起草.签转行政文件,重要往来信函经项目经理签署后转发;E.执行公司人事管理制度,建立员工激励机制,报项目经理批准实施;F.对项目地后勤保障.安全保卫.防火防盗.交通道口管理工作全面负责;制定现场保安.消防.卫生及现场道路管理制度,统一全场生活设施.职工食堂管理,定期组织检查;G.协调地方居民,做好扰民和民扰安置工作H.同地方政府.公安.消防.工商等保持密切联系,争取支持-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》技术负责人A.为项目地技术负责人,全面落实设计意图,对项目地总体施工策划.技术管理及质量控制负责;B.负责组织本工程图纸会审,《施工组织设计》.《质量计划》.分部.分项工程施工方案地编制,指导并落实项目其他成员地具体工作.D.推广新技术.新产品地运行并负责培训工作.E.负责工程材料.施工试验工作地管理.F.负责收发图纸和办理设计变更.洽商等工作,保证有效文件及时送达有关人员.G.负责工程竣工验收工作,组织工程技术资料地收集.汇总.管理,负责竣工技术资料地汇编.移交工作;质检员监察及报告工程质量.提供质量改善方案:A.在项目经理领导下监督指导项目全体员工严格执行公司地质量政策;建立项目质量保证体系,负责编制项目“质量保证计划”,报批后执行,并使之有效运作,符合公司营运及业主要求;B.负责对各部门地质量管理情况定期进行内部审核,并提出内审报告;C.同业主授权代表保持联络,并按要求提交报告;D.审核分包质量管理文件;E.配合业主监理公司实施工程质量监控,签署定期质检报告;F.配合业主监理,进行物料.设备地检验检测,并进行报审批准制度;G.检查工程施工质量,每月向业主.监理提供工程质量月报(重大工程质量问题及时专题报告),组织好各项工程验收(包括隐蔽工程验收.分部分项工程(中间)验收等;H.查明质量事故原因和责任,提出质量事故处理意见,报监理.业主并督促和检查事故处理方案地实施;I.工程竣工初步验收,参加工程竣工验收施工员A.执行进度计划,对所管辖地安全.生产工作负责,对所承担地分项.分部工程质量负责.B.执行设计图纸.现行规范,发现问题,及时纠正.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》C.负责现场指导.考查操作人员地能力,控制操作工艺地准确性.D.负责工序施工中地“三检制”(自检.互检.交接检).E.对分项工程质量评定,并填写监理资料,配合质检员.监理验收,验收合格后安排下步工序.测量员负责本工程地放线定位工作.提供测量资料安全员监察及报告施工安全情况.提供改善方案:A.对项目安全生产.文明施工全面负责;B.制定全场安全管理制度并督促执行;C.参与项目部施工方法.施工工艺地制定,研究项目部潜伏性危险及预防方法,预计所需安全措施费用;D.制定员工安全培训计划,并负责组织实施;E.与政府有关部门.机构联络,配同有关人员巡视项目部安全,并执行政府机构地指示;F.与各分包商保持联络,定期主持召开安全工作会议;G.组织文明施工达标活动;H.在危急情况下有权向施工人员发出停工令,直至危险状况得到改善为止;I.负责临时供水供电地管理,制定相关政策督促实施;J.负责总平面项目地施工及协调预算员A.负责工程直接成本管理严格控制造价,减少投入;B.起草分包方案及分包标书,报批后实施;C.起草分包合约文稿,经相关部门传阅会签审核后实施;D.编制每月项目进度款申请移交业主审批;E.协助项目经理审核分包商月进度款申请单;F.参予合约谈判,审核各分包商工程变更索偿资料,报业主审批;G.编制主要材料.设备采购计划;H.组织材料.设备样板选审工作;I.配合经济活动分析检讨合约管理成果,并予以整改;J.建立分包商档案,定期综合考评-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》材料员A.参与设备材料地询价.谈判.签约工作;B.协助业主组织材料.设备供应.并根据工程进度需求组织材料设备有序进场;C.组织相关单位对进场设备材料进行验收,并办妥收货记录;D.对所有物资地谈判.签约.供货验收做好完整记录;E.负责分包商材料地扣款工作;F.策划临时货仓,定期整理妥善分类堆放,保营各类物资以策安全;G.负责固定资产管理包括验收管理.保管核发.维护保养3.2工程目标3.2.1质量目标“合格”竣工验收一次通过,各分部分项一次验收通过率100%3.2.2工期目标总工期35日历天,从2007年10月27日至2007年11月30日.3.2.3安全目标杜绝重大伤亡事故.火灾事故和人员中毒事件地发生,轻伤频率控制在千分之三以内,杜绝发生死亡事故.3.3施工安排本工程计划分两个施工段施工,第一段自榆管营变电站至通风井,完成该部分结构施工后进行回填土并恢复道路交通;第二段自通风井至黑古台变电站.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》3.4劳动力组织及计划安排根据本工程流水段划分,在施工阶段组建钢筋.模板.混凝土.机务班组,根据施工进度计划分别承担各阶段地施工任务.文档收集自网络,仅用于个人学习3.4.1土方施工阶段在此施工中,主要由专业分包采用机械挖运.护坡作业,部分人员配合基底开挖和清理施工,进行修边.清底共需20人.文档收集自网络,仅用于个人学习3.4.2结构施工阶段整个结构施工阶段劳动力投入80人.其中钢筋工25人,木工30人,混凝土工10人,架子工5人,其他工种10人.文档收集自网络,仅用于个人学习4施工准备4.1施工技术准备4.1.1在施工开始阶段组织有关技术人员,熟悉施工图,及时组织图纸预审会审.编制施工组织设计,为工程施工地顺利进行作好准备.文档收集自网络,仅用于个人学习4.1.2图纸.规范.标准.图集等根据施工图及施工现场实际需要核查所需图纸.规范.标准.图集等技术资料是否齐全有效.4.1.3根据施工图及施工现场实际需要核查所需配置地计量.测量.检测.试验等所用器具.仪器.仪表,及与本工程规模相应地办公设备是否齐全有效.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》4.2现场准备4.2.1临时围挡及出入口布置现场全部用围挡封闭,满足施工期间地保安.环保等要求.根据有利于现场交通运输地原则,在现场东北角设一道大门,并设警卫室.作为主出入口,并根据要求进行装饰.文档收集自网络,仅用于个人学习4.2.2临时设施布置施工现场内设置办公室.仓库.职工宿舍.食堂.厕所.标养室.配电房,规划避开今后地预留建设用区.地下管线区,以避免中途拆迁.按照现场布置现场临设设置在黑古台(物流园)变电站施工场地外侧文档收集自网络,仅用于个人学习结构施工期间,现场加工场地布置主要为木工加工棚.钢筋加工场地.钢筋棚采用钢架管搭设,为开敞式工棚,屋盖采用石棉瓦.木工棚亦采用钢架管搭设,金属压型板做围护,屋盖采用石棉瓦.文档收集自网络,仅用于个人学习5主要分项工程施工方法5.1测量放线5.1.1测量工作内容本工程施工测量放线工作主要包括结构平面位置测放.标高控制.5.1.2测量器具准备根据本工程规模及精度要求,结构施工主要测量仪器配置见下表,另外配备钢卷尺.塔尺.线坠等常规器具.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》测量器具配备表名称型号精度数量备注水准仪DS2200S31台经纬仪J22"1台施测面地角度测量大钢尺50m1把卷尺5m2把铝合金塔尺5m1根线锥2.5kg1个对讲机4个墨斗1个5.1.3测量方法5.1.3.1平面控制点地建立进场后首先以测绘院提供地定位桩为依据,建立施工用平面(及高程)控制桩.桩位应选择在土质坚硬便于长期保存地地方,要求其顶面略低于场地设计标高,桩底低于冰冻层.文档收集自网络,仅用于个人学习5.1.3.2高程控制基础施工时在基槽底部四角工作面上布设引桩,用水准仪将地面标高及轴线引测到基底桩点上,经质量及监理部门验收合格后将桩点加以保护做为地下结构施工地依据.墙体钢筋绑扎完成后,分别使用钢尺在竖向钢筋上测设标高点,经监理与质量部门共同检查并验收,用红油漆标注,做为浇灌混凝土和支模地依据.在竖向结构拆模后,以标高控制桩为依据,在墙体上弹1m标高控制线,作为标高控制基准点,作为支设顶板模板地依据.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》5.1.4常规要求5.1.4.1采用先整体后局部.高精度控制低精度地工作程序,科学.合理.简捷地测量方法,坚持测算工作步步有校核地工作方法,为施工提供可靠地测量保障.文档收集自网络,仅用于个人学习5.1.4.2测量记录要原始真实,数字正确,内容完整,字体工整,不允许涂改.转抄.5.1.4.3墨线地宽度小于1.5mm,墨线地挠度小于1mm.对控制点.控制线及其他关键点线用红油漆进行标识.文档收集自网络,仅用于个人学习5.1.4.4建筑物平面控制网地精度等级及技术要求为二级,其测角中误差为±12”,边长相对中误差为1/15000.文档收集自网络,仅用于个人学习5.2土方工程5.2.1土方开挖根据开挖深度按1:0.3地坡度进行放坡,并在坑底预留800mm宽地施工操作面.根据桩点位置及基坑预留地放坡尺寸,用白灰撒出开挖边线.挖土时,测量人员引测一控制标高桩至坑壁,并安置牢固,然后将水准仪架在基坑中,随时控制挖土深度,引测地标高控制点应经常复测检查是否松动,并及时调整.坑底预留300mm原土,采用人工开挖.文档收集自网络,仅用于个人学习机械挖土时,挖土机从基坑地端头以倒退行驶地方法进行开挖.自卸汽车配置在挖土机地两侧装运土.土方开挖从上到下分层分段依次进行.随时作成一定坡势,以利泄水.在开挖过程中,应随时检查坑壁和边坡地状态.在机械施工挖不到地土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到地地方,以便及时用机械挖走.雨季进行土方开挖施工时工作面不宜过大,应逐段.逐片分期完成.施工时应注意边坡稳定.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》必要时可适当放缓边坡坡度,或设置支撑.经常对边坡.支撑.土堤进行检查,发现问题要及时处理.文档收集自网络,仅用于个人学习5.2.2土方回填回填按各施工区段先后顺序,以各施工区段结构完成先后(即所能提供施工作业面先后)顺序进行.5.2.2.1施工准备回填前要对结构等进行检查验收,并且办好隐检手续,方可进行回填土施工,回填前清理基坑内地各种杂物.在施工前根据工程特点及设计要求,合理确定填方土料含水率控制范围.虚铺厚度和压实遍数等参数.现场要做好回填土地防尘工作,保证现场环境地清洁.并对土质地含氡量进行控制,做好环保测试.施工前,做好水平标志以控制回填土地高度和厚度.5.2.2.2主要施工方法5.2.2.2.1夯实常温虚填厚度为300mm.蛙式打夯机打夯要按顺序进行,一夯压半夯,夯夯相接.过干地灰土用水湿润,保持灰土地最佳含水量(8%~12%),保证夯实面层表面平整.文档收集自网络,仅用于个人学习回填土每层至少夯打三遍,夯夯相接.纵横交叉.边角.边坡狭窄区域,辅以人力夯夯实,施工时注意保护混凝土反梁及柱墙边角等重要部位.5.2.2.2.2质量控制与检验土方回填必须严格按照规范及工艺卡要求施工,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》在回填前必须按照规范要求对回填土过筛,特别是在冬期施工时防止冻土块回填.在压实之后,要对每层回填土地质量进行检验,采用环刀法取样测定回填土地干密度.回填土每层都应测定土地干密度,合格后方可进行下层土地铺设.文档收集自网络,仅用于个人学习回填土质量标准:序号土料种类干密度1灰土1.55g/cm32素土1.65g/cm3做好回填土检验工作,肥槽回填土每回填层每20延米取一组.5.3钢筋工程5.3.1设计概况5.3.1.1钢筋材料序号种类备注1HPB235Ⅰ级钢2热轧带肋HRB335Ⅱ级钢5.3.1.2钢筋保护层厚度序号部位保护层厚度(mm)1迎水面502其他255.3.1.3钢筋连接形式采用搭接连接形式.5.3.2生产准备5.3.2.1到达现场地每一批钢筋原材必须由技术员.材料员.质量员.试验工及监理单位根据规范要求共同检查其质量和性能,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》核查合格证与标牌是否相符,确认无误后,由试验工按GB70-88和GB1499-88要求进行钢筋原材地取样和试样工作,与监理单位共同做好原材地复检.文档收集自网络,仅用于个人学习5.3.2.2钢材供应商必须是取得材料供应资质地单位为现场提供钢筋原材.5.3.2.3钢筋原材直接送至场外加工场,进场要按规格.型号分类码放,钢筋下用木方垫起,防止水泡生锈,并做好覆盖防止雨淋,进场钢筋按要求分级.分规格做好标识,复试结果未到地要立临时材料标识牌明示,严防不合格地钢筋混入料场.文档收集自网络,仅用于个人学习5.3.3技术准备5.3.3.1钢筋加工:钢筋加工包括盘条调直与钢筋除锈.断料与成型.5.3.3.2成品.半成品.原材均按级别.直径.尺寸分类编号码放.5.3.4钢筋加工5.3.4.1钢筋地切断.弯曲钢筋断料长度需严格按加工图纸所示下料长度.断料时必须采用切断机断料,不得使用电气焊.不同直径钢筋弯曲时需按相应地弯曲半径加工.钢筋弯曲时要保证弯曲角度和平段长度符合要求.Ⅰ级钢筋做末端做180°弯钩,弯曲直径等于2.5倍地钢筋直径,平直段长度等于3倍地钢筋直径.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》Ⅰ级钢筋使用在梁内做箍筋使用时按抗震要求末端做135°弯钩,弯曲直径大于受力主筋直径且大于等于2.5倍地箍筋直径,平直段长度按抗震要求为10倍地钢筋直径.文档收集自网络,仅用于个人学习Ⅱ级钢筋使用在梁内做纵向受力主时末端需作90°弯折.5.3.4.2加工后堆放钢筋加工后按规格分部位码放整齐,并制作明显标牌,标明型号.直径.使用部位等.堆放场地应平整.坚实并应保证排水畅通,钢筋下部垫高.文档收集自网络,仅用于个人学习5.3.5钢筋绑扎5.3.5.1底板钢筋绑扎5.3.5.1.1工艺流程清理→放线→底板下铁绑扎→安装马凳→底板上铁绑扎→墙体插筋及三道水平筋→墙筋定位加固→自检→交接检→质检→支模→浇筑文档收集自网络,仅用于个人学习5.3.5.1.2布筋原则底板下铁下层钢筋沿底板短向布置,上层钢筋沿底板长向布置;上铁钢筋布置原则与下铁相反.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》底板长度方向钢筋按照50%接头面积错开,错开长度大于1.3搭接长度且不小于500mm.5.3.5.1.3施工要点底板上下层钢筋间采用焊接式马凳铁控制钢筋间距,马凳铁间距2000mm.底板钢筋保护层控制采用水泥砂浆垫块,厚度50mm,按800×800网格分布.根据墙体位置线,进行墙体.暗柱插筋施工.为了防止插筋位移,采取以下措施:1)将所有插筋与底板钢筋绑扎牢固,并于墙体两侧加设Ф12钢筋限位.2)墙体上口用水平梯形定位筋控制钢筋地保护层及水平间距,墙体钢筋网片间按400mm间距设置钢筋撑铁.文档收集自网络,仅用于个人学习5.3.5.2墙钢筋绑扎5.3.5.2.1墙筋构造墙体钢筋竖筋在外,水平筋在内.墙体保护层为净保护层.5.3.5.2.2墙筋定位采用梯形定位钢筋,将其竖向固定在墙体双层网片之间,水平间距2000mm.水平梯子筋放置在每道墙地上口,以保证钢筋地排距及保护层厚度.文档收集自网络,仅用于个人学习采用“S”形拉钩,间隔600呈梅花形布置.拉钩做180°弯钩.对于墙体拉钩长度为3D.垫块:墙体钢筋保护层垫块采用水泥砂浆垫块,垫块间距1000×1000,垫块布置起点为距底板第二步水平筋,呈梅花形布置.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》5.3.5.2.3墙筋绑扎5.3.5.2.3.1工艺流程:施工缝处理.清理→插筋调整→竖向定位钢筋绑扎→墙体钢筋网片绑扎→保护层垫块→验收5.3.5.2.3.2施工要点:5.3.5.2.3.2.1凿毛处理:剔除浮浆,并使剔除向下凹1cm,沿墙外尺寸线向内5mm用云石切割机切齐,将线以内混凝土软弱层剔除掉,保证接槎处地施工质量.如有偏移,应按1:6弯成打弯.文档收集自网络,仅用于个人学习5.3.5.2.3.2.3墙筋绑扎时,竖向筋在外,水平筋在内,搭接长度及位置按上述有关规定执行.5.3.5.2.3.2..4墙体地钢筋绑扎,以下要求,出地面第一根水平筋距地面5cm;墙纵筋每个搭接长度内有3道水平筋;每个搭接长度内绑扎3道;文档收集自网络,仅用于个人学习5.3.5.3顶板板钢筋绑扎5.3.5.3.1顶板钢筋构造顶板保护层为净保护层,下网钢筋短向钢筋在下,长向钢筋在上,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》上网钢筋相反;上网弯钩朝下,下网弯钩朝上.5.3.5.3.2板筋定位顶板钢筋间距控制采用焊接“马凳铁”.马凳铁采用螺纹钢制作,钢筋直径要求大于12mm;马凳铁间距1000mm,设置在上层铁下筋与下层铁上筋之间.且马凳与下铁主筋交点处必须设置水泥砂浆垫块,放置方向垂直于负弯距钢筋.文档收集自网络,仅用于个人学习5.3.5.3.3绑扎方法校正预留位置→清理模板→划线.分档→绑下铁→绑负弯矩筋→垫保护层→验收(2)板钢筋从距墙边5cm开始配置;下部纵向受力钢筋伸至墙530,.上部钢筋锚入墙体内1100.(3)板筋绑扎:先清除模板上刨花.碎木.等杂物,并办完模板预检手续.用粉笔在模板上画好主筋.分布筋间距.按画好地间距,先摆受力主筋,后放分布筋.预埋件.等及时配合安装.钢筋搭接长度.位置符合设计及规范要求.绑扎负弯距钢筋,每个扣均要绑扎.最后在主筋下垫水泥砂浆垫块.文档收集自网络,仅用于个人学习(4)顶板筋施工时,应先绑扎下层铁,再绑扎上层铁.两层钢筋之间须加钢筋马凳,以保证上部钢筋地位置.马凳应放在下铁上,不得直接接触模板.文档收集自网络,仅用于个人学习(5)施工中设钢筋凳(Φ25)上铺脚手板作为人行通道,防止上筋被踩变形.钢筋凳高度应高于板顶标高150mm以上.文档收集自网络,仅用于个人学习(6)施工缝地钢筋处理:施工缝处应将配筋预埋甩出,甩出地钢筋最小长度应大于1000mm,并大于搭接长度,接头位置错开应符合有关构造要求.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》5.4模板工程5.4.1模板地配备5.4.1.1模板采用地类型基础.墙体.顶板模板全部采用18mm厚竹胶板.5.4.1.2模板及其支撑系统满足以下要求:保证结构.构件各部分形状尺寸和相互间位置地正确;具有足够地强度.刚度和稳定性;模板接缝严密;便于模板地安拆;竖向结构模板与混凝土地接触面应满涂隔离剂(水溶性);按规范要求留置浇捣孔.清扫孔;浇筑混凝土前用水湿润木模板,但不得有积水;墙模板必须按规范要求进行拆除;模板接缝应严密地采用胶带纸封贴;现浇结构模板安装地允许偏差不能超过规范要求.文档收集自网络,仅用于个人学习5.4.2模板拆除当混凝土同条件试块强度满足规范要求时,进行模板拆除(后拆体系).拆模必须小心,不得强行弯撬,要求既不能损坏成品混凝土,也尽最大可能减少对模板地损坏.以提高模板周转次数.文档收集自网络,仅用于个人学习5.4.3脱模剂选用脱模剂属采用无污染.无残留地优质脱模剂.本工程拟采用水性脱模剂,并以化学脱模剂作为备选,具体适宜在工程开工后同监理工程师共同协商解决.文档收集自网络,仅用于个人学习5.4.4模板清修保养对已拆除地模板首先进行清洗,然后采取必要地维修,修整后妥善保存,以备使用.所有模板铺设前表面擦洗干净,在浇筑混凝土之前模板内不得残留任何杂物,所有板面都均匀地涂刷水性地脱模剂.文档收集自网络,仅用于个人学习5.4.5模板筛选-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》本工程模板每次拆除完毕后必须进行仔细筛选,根据使用情况及时淘汰;模板每次修复再利用时,须经监理工程师批准,若认为其平整度或瑕疵会影响混凝土浇筑质量,则该模板作废,重新更换.文档收集自网络,仅用于个人学习5.5混凝土工程本工程结构施工全部采用商品混凝土.5.5.1混凝土强度要求结构部位混凝土强度等级人行步道.垫层垫层.独立柱基础垫层C15现浇混凝土.电缆终端基础及独立柱基础C305.5.2混凝土工艺流程混凝土工程工艺流程为:混凝土搅拌.运输→浇筑→振捣→养护.5.5.3混凝土施工5.5.3.1配合比设计本工程全部采用商品混凝土,现场采用汽车输送泵进行运输,混凝土进场前与搅拌站签定技术协议,要求混凝土地各种技术要求.文档收集自网络,仅用于个人学习5.5.3.2混凝土地浇筑墙体采用分层分段法浇筑,每层厚不超过500mm.板浇筑采用赶浇法.5.5.3.3施工缝地留设及处置墙体水平施工缝留在底板上皮300mm处,其余施工缝留在板下皮200mm,每一道施工缝均设置遇水膨胀止水条.文档收集自网络,仅用于个人学习施工缝在浇筑下次混凝土之前,已浇混凝土强度不低于1.2N/mm2,已硬化地混凝土表面,应清除松散地石子和水泥浆,并用水充分湿润.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土成分相同地水泥砂浆.文档收集自网络,仅用于个人学习5.5.3.4混凝土地养护墙.板混凝土养护:对浇筑完成地墙体及顶板混凝土在浇筑完毕后地12h以内进行浇水养护,浇水次数应保证混凝土经常处于湿润状态.墙体混凝土采用于浇筑部位处设置环状塑料花管向下进行淋水养护,养护时间不少于7天.混凝土养护用水经埋设地排水管排入场外市政管线.文档收集自网络,仅用于个人学习抗渗混凝土养护时间不少于14d.5.5.3.5混凝土地质量检查按规范规定留置标养.同条件试块.按规范规定进行混凝土强度统计,并进行评定.6主要施工管理措施6.1技术管理措施6.1.1在工程开工前,项目经理组织项目部有关管理人员进行图纸会审,领会设计意图,编制施工组织设计,并对其进行针对性地交底.文档收集自网络,仅用于个人学习6.1.2在施工组织设计地基础上,编制详细地施工方案.作业指导书及分部.分项工程技术交底,尤其对关键过程中地控制点应详细描述,以指导施工.文档收集自网络,仅用于个人学习6.1.3总包单位应在合同中向分包单位提出工期配合.技术质量管理等方面地要求.6.1.4编制试验计划,配备专职试验员,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》按照试验计划做好原材料及施工试验地取样试验工作.6.1.5按照有关文件规定,及时收集整理质量保证资料.6.1.6所有施工图纸.技术洽商.规范标准.作业指导书等技术文件都必须及时发放给有关管理人员,保证在工程质量体系运行地各个重要场合,都能使用相应文件有效版本,使整个工程质量处于受控状态.文档收集自网络,仅用于个人学习6.2质量保证措施6.2.1工程质量管理措施6.2.1.2认真贯彻“质量第一”地方针,加强规范学习和专业技术培训,提高现场施工和管理人员地质量意识.文档收集自网络,仅用于个人学习6.2.1.3针对本工程施工中地特点,对分部.分项及单位工程做好质量预控设计,严格执行《建筑工程施工质量验收统一标准》,确保实现工程质量合格.文档收集自网络,仅用于个人学习6.2.1.4强化质量管理,落实各级责任制,认真执行“三检(自检.互检.交接检)制”.当上道工序没有达到验收标准时,不得进行下道工序施工.文档收集自网络,仅用于个人学习.6.2.1.5坚持工程预检.隐检制度,编制预隐检计划.检查项目内容见下表.隐预检项目表项目主要内容施工测量放线工程定位测量建筑物位置线.现场标准水准点.坐标点(包括平面示意图)基槽验线轴线.四廓线.断面尺寸.高程.坡度预检模板几何尺寸.轴线.标高.预埋件预留孔位置.模板牢固性.模内清理.垂直平整等-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》混凝土结构施工缝留置方法.位置.接槎地处理隐检地基验槽土质验槽.标高.地基处理钢筋工程材质.品种.规格.数量.位置.锚固.接头位置.搭接长度.保护层厚度.除锈情况等回填土回填土基层处理6.2.2质量控制要点6.2.2.1本工程结构施工中关键过程为:钢筋.模板.混凝土;6.2.2.2关键过程质量控制点1)钢筋:位置.搭接长度.锚固长度.保护层厚度.2)模板:尺寸.位置.表面平整洁净.加固支撑牢固.3)混凝土:配合比.养护.6.2.3主要分项工程控制措施6.2.3.1模板6.2.3.1.1目标:实现模板工程地定型化.工具化.整体化及可变化,墙面.顶板地平整度,重点控制三通进转角.断面尺寸,消除模板接缝不严导致混凝土漏浆地通病.文档收集自网络,仅用于个人学习6.2.3.1.2主要控制点:1)模板设计和交底:模板设计要有稳定性和牢固性地计算,施工前编制详细《模板施工方案》.在模板工程设计过程中,设计人员与其他分项工程地管理人员要进行技术交流;施工前,要进行技术交底,从而确保模板施工与其他各项施工紧密结合,使模板施工有序地进行.文档收集自网络,仅用于个人学习2)防止接缝漏浆:顶板模板板缝采用硬接封.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》竖向模板板缝加海绵条密封地措施,防止接缝漏浆.3)模板清扫口地留置:留置清扫口地位置主要有梁端.4)模板涂刷脱模剂:在涂刷脱模剂之前,给工人配备长把有刃地扁铲.刀.干拖把(必要时配备手提砂轮),将模板上地混凝土残渣清理干净,然后涂刷脱模剂要涂刷均匀.文档收集自网络,仅用于个人学习5)模板地拆除:模板拆除时,结构混凝土强度应符合设计要求或规范规定.侧模拆除,以混凝土强度能保证其表面及棱角不因拆模而受损害时,即可拆除.底模拆除,留置混凝土同条件试块达到100%地强度后,才可拆除底模.结构拆除底模后,其上部严格控制堆放料具及施工荷载.具体详见《模板方案》.文档收集自网络,仅用于个人学习6.2.3.1.3模板通病地防治1)强度.刚度.稳定性差:施工前,编写模板地施工方案,进行精确地模板地计算,严格按照方案操作,验收合格后,才能进行下道工序地施工.文档收集自网络,仅用于个人学习2)接缝不严:缩短模板地制作.安装周期,防止造成干缩缝过大.浇筑混凝土前,将模板浇水湿润胀开.采取胶条.海绵条等恰当地堵缝措施,保证接缝严密.文档收集自网络,仅用于个人学习3)拆模不当导致混凝土受损:留置不同地拆模强度混凝土试块,以防拆模过早或过晚,造成混凝土缺棱掉角.墙体粘连.文档收集自网络,仅用于个人学习6.2.3.2钢筋6.2.3.2.1目标:提高机械化程度,加强钢筋成型精确度,细化绑扎工艺,重点控制审图把关.锚固长度.搭接长度.钢筋间距.保护层厚度,克服钢筋位移地通病,确保钢筋一次验收合格.文档收集自网络,仅用于个人学习6.2.3.2.2主要控制点:-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》1)认真审核图纸,领会设计意图,进行钢筋翻样.2)钢筋地最小锚固长度和最小搭接长度满足有关规定和要求.3)钢筋主筋保护层厚度:迎水面50mm,墙体15mm.保护层厚度及钢筋明确绑位,根据保护层厚度配备定距框.文档收集自网络,仅用于个人学习4)钢筋定位:墙体采用定位水平筋和竖向梯子筋.6.2.3.2.3钢筋通病地防治1)钢筋锈蚀与污染:要妥善保管露天堆放地钢筋,严重锈蚀(出现麻坑.掉皮)地,经鉴定后才可使用.刷脱模剂时,防止污染钢筋.及时清除钢筋上地混凝土和油污.文档收集自网络,仅用于个人学习2)加工成型差:认真审图,精确下料.对钢筋密集.复杂节点进行放样,以保证混凝土得以均匀浇筑.箍筋加工时,做好定尺,使弯钩地平直长度和弯钩角度准确.在堆放.运输过程中造成钢筋折弯.变形地要加以修正.文档收集自网络,仅用于个人学习3)锚固错误:认真下料,以保证钢筋地搭接长度和锚固长度.6.2.4.3混凝土6.2.4.3.1目标:保证强度质量,提高机械化程度,实现高强混凝土地商品化,普通混凝土地泵送化.重点控制混凝土接槎,消除露筋.漏振现象,克服混凝土蜂窝.麻面.烂根质量通病.文档收集自网络,仅用于个人学习6.2.4.3.2主要控制点1)浇筑和振捣:估算混凝土初凝之前必须完成地混凝土量,合理安排砼泵车地位置,以保证混凝土均匀输送到各个部位,不出现施工缝.文档收集自网络,仅用于个人学习混凝土振捣按预先地浇筑顺序进行,防止漏振.振捣到表面泛浆不再冒气泡为止,防止过振;振捣棒插入下层混凝土深度不少于50mm,以消除两层间地接缝,振捣时避免碰撞钢筋.模板以及预埋件等.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》文档收集自网络,仅用于个人学习2)养护:混凝土浇筑完毕后,在12小时内加以覆盖和浇水,浇水次数应能保证混凝土有足够地湿润状态,养护期不少于7昼夜.文档收集自网络,仅用于个人学习3)现场建立符合要求地标养室,定期对温湿仪进行检查.保养.对混凝土试块地留置进行交底.6.2.4.3.3混凝土通病地防治1)蜂窝:加强配合比管理,认真验收配合比中地砂石级配.施工前配备足够地振捣器并对工人进行交底,以防振捣不够或过振.明确分层浇筑厚度.文档收集自网络,仅用于个人学习2)麻面:合模前,将模板清理干净,脱模剂涂刷均匀,不漏刷.根据同条件试块地强度决定是否拆模,防止拆模过早,出现粘连.保证充分地振捣时间,把气泡排除.文档收集自网络,仅用于个人学习3)孔洞:进行钢筋翻样,防止钢筋过密难以浇筑混凝土.模板设置排气孔,不让混凝土内有气囊.4)烂根:支模板前,将其根部找平,缝隙堵塞严密,以防漏浆.浇筑前,下同混凝土配合比地砂浆50~100mm高.加强试配,保证混凝土和易性,防止水灰比过大引起石子沉淀.文档收集自网络,仅用于个人学习6.2.4.5混凝土观感质量6.2.4.5.1混凝土观感质量重点检查混凝土密实整洁.面层平整,口.角.顶根.接槎.施工缝,因此其质量地好坏与钢筋.模板.混凝土工艺及施工组织管理有着直接地关系.文档收集自网络,仅用于个人学习6.2.4.5.2重点将钢筋.模板.混凝土工艺及施工组织管理狠抓落实,保证其外观符合要求,并做到越往上层结构观感质量越好.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》6.3工期保证措施6.3.1以总控制进度计划为基础,分别编制分部.分项和配合工作进度计划及其他专业进度计划,作为控制各施工队施工进度地依据.文档收集自网络,仅用于个人学习6.3.2建立定期地生产计划例会制度,下达计划,检查计划完成情况,解决实际问题,协调各施工队之间地工作,统一有序地按总进度计划执行.文档收集自网络,仅用于个人学习6.3.3加强策划与组织工作地预见性.保证施工图纸等技术资料满足连续施工地需要.同时密切监督各部门负责地建筑材料.物资地采购定货.供应过程.争取将一切影响工期地不利因素做到在施工前解决.文档收集自网络,仅用于个人学习6.3.4控制关键日期为目标,以滚动计划为链条,建立动态地计划管理模式.在总控制进度计划地指导下编制阶段.月.周.日等各级进度计划,一级保一级,绝不能拖延总控制进度计划.文档收集自网络,仅用于个人学习6.3.5对各级计划地关键线路深入分析,最大限度地控制缩短关键线路地潜力.同时,利用计算机实现计划地优化管理,应用梦龙智能项目管理系统Pert98软件编制各级进度计划并进行优化,以便及时准确地将实际施工中各种反馈信息反映到修改地进度计划中,不断修改计划中存在地不合理性,提高滚动计划编制效率和准确度.文档收集自网络,仅用于个人学习6.3.6推广应用小流水施工工艺,合理安排工序,绝对保证安全质量.6.3.7充分发挥群众积极性,开展队与队.班与班.组与组之间地劳动竞赛,争取流动红旗,对完成计划好地予以表扬和奖励,对完成差地给予批评和经济制裁,充分利用经济杠杆作用.文档收集自网络,仅用于个人学习6.3.8在有限地工期内,积极推广应用新技术.新工艺.新材料,提高机械化施工程度,缩短工期.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》6.3.9建立强有力地实施工程进度计划地组织机构,理顺各部门地分工协作关系,明确各施工队地责任,对完不成计划地要根据具体情况迅速作出处理.必要时采用经济与行政措施,对各个施工队进行奖罚.文档收集自网络,仅用于个人学习6.4降低成本措施6.4.1编制成本控制计划根据本工程地特点.合同要求及所处环境,施工阶段结合相关工程地成本管理经验进行科学成本预测,并在此基础上编制《成本控制计划》,该计划是实现成本目标地具体安排,是施工过程中成本管理工作地纲领性文件.文档收集自网络,仅用于个人学习6.4.2项目管理以成本管理为中心项目管理以成本管理为中心,实行月结成本,建立责任成本体系,将目标成本指标分解到每个管理人员,由项目经理加强考核并与奖罚挂钩,把成本管理地各项要求落到实处.文档收集自网络,仅用于个人学习6.4.3采用合理可行地模板体系和定位措施钢筋6.4.4加强材料管理,节约材料费用改进材料地采购.运输.收发.保管等方面地工作,减少各个环节地损耗,节约采购费用;合理堆置现场材料,组织分批进场,避免和减少二次搬运;严格材料进场验收和限额领料制度;制订并贯彻节约材料地技术措施,合理使用材料,尤其三大材,重视节约代用.修旧利废和废料回收,综合利用一切资源.文档收集自网络,仅用于个人学习6.4.5加强机械设备管理,提高机械使用率正确选配和合理使用机械设备,搞好机械设备地保养修理,提高机械地完好率.利用率和使用效率,从而加快施工进度.增加产量.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》6.4.6充分利用我公司现有资源降低现场费用工程地大部分技术施工准备工作在总部进行,项目经理部精简管理机构,减少管理层次,压缩非生产人员,节省现场管理开支.充分利用当地地人力.物力资源,减少转场费用.钢筋集中在加工厂配料加工,优化下料,提高钢筋出材率.文档收集自网络,仅用于个人学习6.4.7加强劳动工资管理,提高劳动生产率改善劳动组织,合理使用劳动力,采用流水作业尽量缩短施工工期,减少人工投入,减少窝工浪费;加强技术教育和培训工作,提高工人地文化技术水平和操作熟练程度;加强劳动纪律,提高工作效率,压缩非生产用工和辅助用工,严格控制非生产人员比例.文档收集自网络,仅用于个人学习6.4.8加强技术管理,提高工程质量研究推广新工艺.新技术.新结构.新材料.新设备及其他技术革新措施,制定并贯彻降低成本地技术组织措施,提高经济效益;加强施工过程地技术质量检验制度,提高工程质量,避免返工损失.文档收集自网络,仅用于个人学习6.4.9加强施工管理,提高施工组织水平正确选择施工方案,合理布置施工现场;采用先进地施工方法和施工工艺,不断提高工业化.现代化水平;组织均衡生产,搞好现场调度和协作配合;注意竣工收尾,加快工程进度,缩短工期.文档收集自网络,仅用于个人学习6.4.10科学地用工体制降低人工费用地根本途径是提高劳动生产率.我公司将通过公开招标地方式优选劳务施工队,提高基层施工人员地素质,从而提高工效.在此基础上,项目部将与劳务队签订包清工承包合同,把人工费用在施工之前一次包死,同时签订施工材料使用合同,合同规定,凡超出成本计划中地材料消耗,施工劳务队承担相应经济责任,避免了材料浪费.为降低中.小型机械使用费,项目部把成本计划中地-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》该项费用一次结清给劳务作业队,中.小型机械由其负责购买.使用.保养,充分调动施工劳务队地积极性,这样将大大提高机械利用率,降低维修费用,良好地机械状态将能保证工期,而且保证质量.文档收集自网络,仅用于个人学习6.5成品保护措施成品保护必须贯穿于施工全过程,从原材料.半成品.直至成品各个环节都必须进行切实有效地保护,最终使建筑产品成为完美无缺地凝固艺术.文档收集自网络,仅用于个人学习6.5.1成立以项目工程部经理为组长地成品保护小组,成员组成包括工程部.技术部.质安部和物资部地有关人员,现场设专职成品保护队.并明确各有关部门和人员地岗位职责.文档收集自网络,仅用于个人学习6.5.2建立健全成品保护工作体系,严格执行本公司地工程施工安装产品保护程序.在安排施工生产地同时明确成品保护地基本要求和重点.制定相应地保护措施,并加强监督检查.文档收集自网络,仅用于个人学习6.5.3加强成品保护地宣传教育,使有关人员明白做好成品保护是满足施工正常进行地必要条件和维护职业道德地基本要求.各专业队或作业班组必须设认真负责地成品保护专管员.文档收集自网络,仅用于个人学习6.5.4加大成品保护工作地监管力度,一是现场操作人员地文明施工意识,二是制定必要地成品保护措施.因此应落实相应地奖惩制度和保证一定地人力物力投入.文档收集自网络,仅用于个人学习6.5.5行使总包地权力和义务,协调各分包专业之间地交叉作业,周密计划.合理安排各专业工序地进入和完成时间,落实时间段内地成品保护责任.定期召开会议,解决产品保护中存在地问题和纠纷.文档收集自网络,仅用于个人学习6.5.6组织办理产品保护交接手续,签订产品保护经济责任书,对产品破坏地责任方追究经济责任,对蓄意和严重破坏产品地责任方加重处罚,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》直至追究刑事责任.文档收集自网络,仅用于个人学习7安全.消防保证措施我单位将严格按照北京市建委创建文明安全工地地标准和要求.北京市有关建筑施工现场管理规定进行安全生产管理.进场后项目部将根据OSHMS18000《职业安全健康管理体系标准》.国务院新颁发地《建设工程安全生产管理条例》.《建筑施工安全检查标准》(JGJ59—99).《北京市建设工程施工现场管理办法》.本企业环境和职业安全健康管理地要求管理现场,建立现场安全管理体系,制定安全生产责任制及相应地措施和制度,确保安全生产目标地实现.文档收集自网络,仅用于个人学习材料员技术员机电管理员各专业工长各专业分包专职安全员各专业分包施工班组安全管理部项目总工、项目副经理项目经理公司项目安全总监项目部安全管理体系图文档收集自网络,仅用于个人学习7.1主要分项工程安全管理规定7.1.1基坑支护结构安全措施-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》本工程基坑深达4m左右,属于深基坑,本工程采用土钉墙支护体系.我单位进场后对现场地基坑周边仔细检查,确定基坑周围地堆积荷载地大小和距离,以保证基坑边坡不因荷载过大而引起安全问题,同时在进行总平面布置时考虑堆场和加工房地布置情况.文档收集自网络,仅用于个人学习审核基坑支护施工单位制定地基坑监测方案,要求其每日对基坑进行二十四小时监测,认真记录.我单位将安排专人每星期复核一次监测结果.文档收集自网络,仅用于个人学习项目安全小组每日组织分析.讨论监测结果,制定安全计划和安全措施,指导和保证现场地施工,并将监测结果和安全计划.措施报送业主以及监理.文档收集自网络,仅用于个人学习项目制订防基坑坍塌应急预案,确保基坑支护体系安全.7.1.2基坑防护安全措施(1)基础开挖后,基坑周围要设安全防护栏,夜间要有红灯显示.所有外架要支搭牢固,经安全部门验收合格后,方可投入使用.(2)及时获取气象信息,掌握天气情况,采取相应技术措施,防止意外事故发生.7.1.3钢筋工程工程所用钢筋全部在专业加工场加工,加工前由工长对加工机械地安全操作规程及注意事项进行交底,并由机械技师对所有机械性能进行检查,合格后方可使用;文档收集自网络,仅用于个人学习绑扎边柱.边梁钢筋应搭设防护架,高空深坑绑扎钢筋和安放骨架,须搭防护架或马道;多人合运钢筋,起落.转停动作要一致,人工传送不得在同一垂直线上,钢筋堆放要分散.稳当.防止倾倒和塌落.文档收集自网络,仅用于个人学习7.1.4模板工程支设柱模板时,许利用拉杆,支撑攀登上下;支模应按工序进行,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》模板在没有固定好之前不得进行下道工序,否则模板受外界影响容易倒塌伤人;模板拆除应经工长同意,操作时应按先外后里分段进行,严禁硬撬.硬砸或大面积撬落和拉倒,不得留下松动和悬挂地模板.拆下地模板应及时送到指定地点,清理刷隔离剂,按规格堆放整齐备用;拆模后需要局部支撑地和使用早拆体系地支撑杆必须顶牢,不得松动,防止支撑倒下伤人.文档收集自网络,仅用于个人学习7.1.5泵送混凝土泵送设备地停车制动和锁紧制动应同时使用,轮胎应楔紧,水源供应应正常水箱应储满清水,料斗内应无杂物,各润滑点应润滑正常;泵送设备地各部螺栓应紧固,管道接头应紧固密封,防护装置应齐全可靠;各部位操纵开关.调整手柄.手轮.控制杆.旋塞等均应在正确位置.液压系统应正常无泄漏;准备好清洗管.清洗用品.接球器及有关装置.作业前,必须先用按规定配制地水泥浆润滑管道.文档收集自网络,仅用于个人学习7.1.6混凝土振捣器插入式振捣器电动机电源上,应安装漏电保护装置,熔断器选配应符合要求,接零应安全可靠.电动机接零线不良者严禁开机使用;操作人员应掌握一般安全用电知识.操作振捣器作业时,应穿戴好胶鞋和绝缘橡皮手套;振捣器停止使用时,应立即关闭电动机;搬动振捣器时,应切断电源,以确保安全.不得用软管和电缆拖拉.扯动电动机;电缆线上不得有裸露之处,电缆线必须放置在干燥.明亮处;不允许在电缆线上堆放其他物品,也不允许车辆在其上面直接通过,更不允许用电缆线吊挂振捣器等物;振捣器作业时,软管弯曲半径不得小于50cm;软管不得有断裂;振捣器启振时,必须由操作人员掌握,不得将启振地振捣棒平放在钢板或水泥板等坚硬物上,以免撞坏发生危险;严禁用振捣棒撬拨钢筋和模板,或将振捣棒当大锤使用,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》操作时勿使振捣棒头夹到钢筋里或其他硬物而受到损坏;作业后,振捣棒必须做好清洗,保养工作.振捣器要放在干燥处.文档收集自网络,仅用于个人学习7.1.7定期进行安全教育现场作业人员与施工安全生产最为紧密.因此,我公司针对不同地施工作业人员,确定了不同地安全教育内容,并且制定了严格地安全教育制度.文档收集自网络,仅用于个人学习7.2消防.保卫措施7.2.1施工现场保卫7.2.2现场保卫工作组织机构针对本项目成立保卫工作领导小组,以项目经理为组长,项目安全负责人为副组长,各施工工长.作业队队长.安全员.现场保安员为组员.文档收集自网络,仅用于个人学习7.2.3治安保卫措施为了加强施工现场地保卫工作,确保建设工程地顺利进行,根据北京市建设工程施工现场保卫工作基本标准地要求,结合本工程地实际情况,为预防各类盗窃,破坏案件地发生,特制定本工程地保卫工作方案.文档收集自网络,仅用于个人学习7.2.4本工程设立由10人组成地保卫领导小组,由本工程项目经理任组长,全面负责领导工作,安全负责人任副组长,其他成员由各施工工长.队长组成.文档收集自网络,仅用于个人学习7.2.5加强对劳务分包人员地管理,掌握人员底数,掌握每个人地思想动态,及时进行教育,把事故消灭在萌芽状态.非施工人员不得住在现场,特殊情况必须经项目保卫负责人批准.文档收集自网络,仅用于个人学习7.2.6施工现场必须按照“谁主管,谁负责”地原则,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》由党政主要领导干部负责保卫工作.由业主指定分包队伍,仍由总包负责保卫工作,总包与分包签定保卫工作责任书,各分包单位接受总包单位地统一领导和监督检查.文档收集自网络,仅用于个人学习7.2.7施工现场设立门卫和巡逻护场制度,护场守卫人员要佩带值勤标志.7.2.8财会室及职工宿舍等易发案部位要指定专人管理,重点巡查,防止发生盗窃案件.严禁赌博.酗酒.传播淫秽物品和打架斗殴.文档收集自网络,仅用于个人学习7.2.9加强成品保卫工作,严格执行成品保卫措施,严防被盗.破坏和治安灾害事故地发生.7.2.10施工现场发生各类案件和灾害事故,立即报告有关部门并保护好现场,配合公安机关侦破.7.3治安保卫教育7.3.1由保卫小组负责人组织,定期对职工进行治安保卫教育,提高思想认识,一旦发生灾害事故,作到召之既来,团结奋斗.文档收集自网络,仅用于个人学习组织保卫检查.7.3.2现场重要出入口应设警卫室,昼夜有值班人和记录.7.3.3施工现场禁止吸烟,吸烟必须出现场.7.3.4现场所有人员必须服从和支持值班人员按规定行使管理.每次对职工进行保卫教育地记录存档,以备核查.文档收集自网络,仅用于个人学习7.4现场保卫定期检查为了维护社会治安,加强对施工现场保卫工作地管理,保护国家财产和职工人身安全,确保施工现场保卫工作地正常有序,促进建设工程顺利进行,按时交工,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》根据本项目实际每周对现场保卫工作进行一次检查,对现场保卫定期检查提出地问题限期整改,并按期进行复查.检查内容如下:文档收集自网络,仅用于个人学习7.4.1各施工队伍人员底数及各队地职工“三证”是否齐全,无证人员立即退场,并对施工队负责人进行处罚.文档收集自网络,仅用于个人学习7.4.2加强对职工地政治思想教育,在施工场内严禁赌博酗酒,传播淫秽物品和打架斗殴.7.4.3施工现场保卫值班人员必须佩带袖标上岗,门卫及值班人员记录完整明确.7.4.4门卫值班每天记录完整清楚,值班人员不得睡觉喝酒,不得谁意离开岗位.7.4.5进入工地地材料,门卫值班人员必须进行登记,注明材料规格.品种.数量,车地种类和车号.7.5施工现场消防7.5.1现场消防工作组织机构7.5.2消防安全工作领导小组:针对本项目成立消防安全工作领导小组,以项目经理为组长,项目消防安全负责人为副组长,各施工工长.队长.现场保安员为组员.文档收集自网络,仅用于个人学习7.5.3义务消防队:以本项目经理为义务消防队队长.以项目消防安全负责人为副队长,项目施工人员10名组成义务消防队员,定期进行教育训练,熟悉掌握防火.灭火知识和消防器材地使用方法,做到能防火检查和扑救火灾.文档收集自网络,仅用于个人学习7.5.4消防措施7.5.5机电设备a电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》并设置单一开关;遇有临时停电或停工休息时,必须拉闸加锁.文档收集自网络,仅用于个人学习b行灯电压不得超过36v,在潮湿场所或金属容器内工作时,行灯电压不得超过12v.7.6施工现场环境保护措施7.6.1施工现场7.6.2为降低施工现场扬尘发生和现浇混凝土对土壤地污染,施工现场主要道路采用混凝土.混凝土预制块硬化.文档收集自网络,仅用于个人学习7.6.3木工棚.露天仓库或封闭仓库地面均采用红机砖干铺,并做到每天清扫,经常洒水降尘.7.6.4施工现场建筑垃圾设专门地垃圾分类堆放区,并将垃圾堆放区设置在避风处,以免产生扬尘,同时根据垃圾数量随时清运出施工现场,运垃圾地专用车每次装完后,用布盖好,避免途中遗洒和运输过程中造成扬尘.文档收集自网络,仅用于个人学习7.6.5施工现场主要施工道路每天设专人用洒水车随时进行洒水压尘.7.6.6回填土所用地石灰采用袋装或搅拌好后进入施工现场.7.6.7施工现场按单位工程进行分区管理,责任到人.7.7模板工程7.7.1施工时每次模板拆模后设专人及时清理模板上地混凝土和灰土,模板清理过程中地垃圾及时清运到施工现场指定地垃圾存放地点,保证模板堆放区地清洁.文档收集自网络,仅用于个人学习7.7.2施工现场木工棚地地面,要进行洒水防尘,木工操作面要及时清理木屑.锯末,并设防噪声封闭,按要求木工棚和作业面保持清洁.文档收集自网络,仅用于个人学习7.7.3机电安装在结构施工中严禁采用锯末填充线盒.7.8钢筋工程-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》钢筋棚内,加工成型地钢筋要码放整齐,钢筋头放在指定地点,钢筋屑当天清理.7.8.1区域清理7.8.2施工现场地区域施工过程中要做到工完清场,刮风时将灰尘吹入空气中.7.8.2各区域内地建筑垃圾随着区域施工地进展及时清理,要求活完底清,不许将垃圾从高处直接倒入低处,每个区域要设有垃圾区,及时将垃圾运入垃圾站.文档收集自网络,仅用于个人学习7.8.3降低噪音措施7.8.4施工现场遵照《中华人民共和国施工场界噪音限值》(GBI2523-90)制定降噪措施.7.8.5建筑施工场界噪音限值见下表:施工阶段主要噪音源噪音限值(dB)白天夜间结构阶段地泵.空压机.振捣棒7055装修阶段电锤.电锯手持电动工具6555注:表中所列噪音值是指与敏感区域相应地建筑施工场地边界处地限值.7.8.6调整施工噪音分布时间7.8.7根据环保噪声标准(分贝)日夜要求地不同,合理协调安排施工分项地施工时间,将容易产生噪音污染地分项如混凝土施工安排在白天施工,避免混凝土罐车和振动棒扰民.文档收集自网络,仅用于个人学习7.8.8夜间模板施工时,严格控制产生过大声响.所有土方运输车辆进入现场后禁止呜笛,以减少噪音.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》7.8.9手持电动工具或切割器具应尽量在封闭地区域内使用,夜间使用时,应选择在远离居民住宅地区域,并使临界噪音达标.文档收集自网络,仅用于个人学习7.8.9.1提倡文明施工,加强人为噪声地管理.尽量减少人为地大声喧哗,增强全体施工人员地防噪声扰民地自觉意识.文档收集自网络,仅用于个人学习7.8.9.2牵扯产生强噪声地钢筋加工.制作,放在加工厂完成.最大限度减少施工噪音污染,加强对全体职工地环保教育,防止不必要地噪音产生.文档收集自网络,仅用于个人学习7.8.9.3排污措施7.8.9.4施工现场临建阶段,统一规划排水管线.7.8.9.5运输车辆清洗处设置沉淀池,排放地废水要排入沉淀池内,经二次沉淀后,方可排入城市市政污水管线或用于洒水降尘.文档收集自网络,仅用于个人学习7.8.9.6施工现场生活污水通过现场埋设地排水管道,向市政污水井排放.平时加强管理,防止污染.7.8.9.7施工现场试验室产生地养护用水通过现场排水管线排到市政管线,严禁在施工现场出现乱留.7.8.9.8限制光污染措施探照灯尽量选择既能满足照明要求又不刺眼地新型灯具或采用措施,使夜间照明只照射工区而不影响周围社区居民休息.文档收集自网络,仅用于个人学习7.8.9.9防止施工现场火灾事故发生7.8.9.9.1对现场施工管理人员和操作人员进行消防培训,增强消防意识.7.8.9.9.2对电锯房.木工棚等一律配备符合规定地灭火器.-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》严格落实各项消防规章及防火管理规定.7.8.9.9.3降耗节能措施7.8.9.9.4项目经理部要安装水表.电表,随时了解用水用电情况,及时发现水电浪费情况,加以限制.7.8.9.9.5施工现场采用节能水龙头,经常对现场所有供水阀门进行检测.维修.更换,杜绝跑.冒.滴.漏.文档收集自网络,仅用于个人学习7.8.9.9.6项目各部门要制定节约纸张计划,采用再生纸及非机密性办公用纸必须两面使用.推行无纸化办公,文件无纸化管理和网络化传输.文档收集自网络,仅用于个人学习8.雨季施工措施雨季施工前认真组织有关人员分析雨季施工生产计划,根据雨季施工项目编制雨季施工措施,所需材料要在雨季施工前准备好.文档收集自网络,仅用于个人学习夜间均设专职地值班人员,保证昼夜有人值班并做好值班记录,同时设置天气预报员,负责收听和发布天气情况.应做好施工人员地雨季施工培训工作,组织相关人员进行一次全面检查,施工现场地准备工作,包括临时设施,临电.机械设备防护等项工作.文档收集自网络,仅用于个人学习检查施工现场及生产生活基地地排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水.现场道路全部硬化处理,设排水沟,保证不滑.不陷.不积水,清理现场障碍物,保持现场道路畅通,道路两旁一定范围内不要堆放物品,且高度不宜超过1.5米,保证视野开阔,道路畅通.文档收集自网络,仅用于个人学习施工现场.生产基地地工棚.仓库.食堂.临时住房等暂设工程各分管单位应在雨季前进行全面检查和整修,保证基础.道路不塌陷,房间不漏雨,场区不积水.文档收集自网络,仅用于个人学习8.1.1雨季土石方施工回填土应选择无雨时回填,最好用刚挖出地粘质土回填,回填土及时摊平及时碾压,并向两侧做好一定坡度,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》以保持填土面积结实无积水现象,及时将面上水分扫去,边沟应及时疏通,以减少基坑内含水量,再填土时应保证表面没有水迹.文档收集自网络,仅用于个人学习8.1.2雨季混凝土施工混凝土在雨季施工时应对堆料场做好排水工作,不使原材料冲入泥浆,若有泥浆,应加以冲洗.筛过,对水泥仓库应严格保护,尤其在水泥运输中途不能使水泥受雨淋而受潮结硬,对仓库要经常检查.混凝土浇筑前必须和气象站密切联系,有大雨和中雨均不得浇筑,若因工期关系有小雨时亦必须浇筑,则必须准备有足够地防雨设施和覆盖用地油布.塑料布等.刚浇好地混凝土若遇雨,不宜用草包直接覆盖,采用下面用塑料薄膜,上面再盖草袋.雨季混凝土施工要充分做好运输.劳力准备,使浇筑.振捣各工序间距要缩短.文档收集自网络,仅用于个人学习8.1.3雨季机电安装设备预留孔洞做好防雨措施.如施工现场地下部分设备已安装完毕,要采取措施防止设备受潮,被水浸泡.现场中外露地管道或设备,应用塑料布或其它防雨材料盖好.室外架空线路施工立杆时,基坑挖出地土应甩离坑边0.5M以外,并不要把标桩埋上,同时坑四周用土围堆,防止雨水流入.文档收集自网络,仅用于个人学习直埋电缆敷设完后,应立即铺砂,盖砖及回填夯实,防止下雨时,雨水流入沟槽内.室外电缆中间头,终端头制作应选择晴朗无风地天气,油浸纸绝缘电缆制作前需摇测电缆绝缘及校验潮气,如发现电缆有潮气浸入时,应逐段切除,直至没有潮气为止.文档收集自网络,仅用于个人学习敷设于潮湿场所地电线管路.管口.管子连接处应作密封处理.8.1.4雨季施工其他注意事项加强和气象站联系,注意一切工作.生活地安全.对各种电器.机具加强监护,防止危险.加强值勤工作,下雨时工地上必须认真巡查,-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》发现问题立即及时处理.9冬期施工措施9.1准备工作⑴.成立冬季施工领导小组,落实具体责任人,明确责任.从技术.质量.安全.材料.机械设备.文明施工等方面为冬季施工地顺利进行提供有力地保障.文档收集自网络,仅用于个人学习⑵.入冬前针对所涉及到地分部分项工程编制好冬季施工方案,制定行之有效地冬季施工管理措施,确保冬季施工期间地工程质量.文档收集自网络,仅用于个人学习⑶.进入冬季施工前,组织技术业务培训,学习有关规定,明确职责.方案及措施确定后组织有关人员学习,并向各施工班组进行交底.文档收集自网络,仅用于个人学习⑷.做好现场测温记录,及时接收天气预报,以便提前做好大风.大雪及寒流等恶劣天气袭击地预防工作.⑸.根据工程需求提前组织冬季施工所用材料及机械备件地进场,为冬季施工地顺利展开提供物质上地保障.⑹.施工现场所有外露水管均先加保温套管,然后用玻璃丝布包裹保温,防止水管冻裂.9.2具体冬施措施9.2.1钢筋工程⑴.所用钢筋除具备出厂质量证明及试验报告外,进场后还得进行复试.同时钢筋在运输.加工过程中注意防止撞击.刻痕等缺陷.文档收集自网络,仅用于个人学习⑵.尽量在室内进行冬季负温下地钢筋焊接.如必须在室外焊接,其环境温度不宜低于-20℃.风力超过三级时设置挡风措施.钢材焊接前,根据施工条件进行试焊,试焊合格后方可进行施焊,焊后未冷却地接头,不得接触冰雪.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》⑶.钢筋冷拉温度不宜低于-20℃;温度低于-20℃时严禁进行冷弯操作,避免钢筋脆断.9.2.2混凝土工程(1)做好冬季施工所用混凝土地试配工作,选用普通硅酸盐水泥,水泥强度等级不宜低于32.5MPa,并加入早强剂及高效减水剂等外加剂.文档收集自网络,仅用于个人学习(2)冬季混凝土施工采用综合蓄热法进行养护,主要作好以下工作.①设专人负责监督混凝土搅拌站严格执行冬季施工混凝土搅拌地有关规定.②混凝土运输中注意防止混凝土热量损失,罐车做好保温措施.③混凝土浇筑前检查模板支撑系统地稳定性,清除模板及钢筋上面冰雪和污垢,办理好浇筑前隐蔽记录及签证手续,浇筑时,作好混凝土入模温度地记录,严格按操作规程进行施工.文档收集自网络,仅用于个人学习④混凝土浇筑完毕后由专职测温员根据事先绘好地测温点图定期测温.为混凝土地养护及拆模提供依据.⑤混凝土养护采用一层塑料膜覆盖,再加一层阻燃草帘地方式,根据气温情况进行增减,进行蓄热养护,以保证混凝土质量.尤其注意在模板接槎处.墙柱上口等处地保温.文档收集自网络,仅用于个人学习9.2.3砼地搅拌.运输及浇灌①砼搅拌站人员密切注意砼搅拌及运输过程中砼地温度,不满足要求时,及时采用措施.②现场施工人员在浇筑过程中密切观测罐车中砼地温度,保证砼地入模温度不低于10℃.③现场浇筑砼前做好充足地施工准备,采用快铺料快振捣及时覆盖地快速施工方法,砼浇筑时间应适当调整到中午气温较高时,进行砼浇筑施工.文档收集自网络,仅用于个人学习④砼浇筑前,浇筑部位如有积雪或冰屑应清除干净.⑤掌握气温动态,浇筑砼时应避免最低气温.当气温低于-15℃时,现场负责人检查工作,确定就绪经批准后方可进行砼浇筑.当气温低于-20℃停止砼浇筑施工.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》9.2.4砼地覆盖及保温①保温措施墙柱:砼浇筑完毕,墙顶部位立即覆盖再生塑料布和阻燃草帘进行保温;墙.柱模板外加包50mm厚地聚苯板.梁板:梁板砼浇筑完毕,立即覆盖再生塑料布和阻燃草帘进行保温.②保温覆盖要求所有阻燃草帘外包玻璃丝布,塑料布接缝烫封牢固,提高保温材料地周转使用率.砼地覆盖保温是冬季蓄热法施工地关键,要求保温材料对砼地覆盖要均匀,边角接茬部位要严密并压实.文档收集自网络,仅用于个人学习保温完毕,值班工长要认真检查,遇有大风天气,支钢管架,挂彩条布挡风.要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏地覆盖层.文档收集自网络,仅用于个人学习9.2.5测温①冬季测温范围大气温度:早7:30.最高.最低及平均温度四项.砼温度:浇灌入模温度,必须保证10℃以上.砼养护温度:从浇灌完毕起12h内,每隔2h一次,12h后每隔6h一次.②测温孔地设置:梁测孔每3m长设置1个,且每跨设2个,孔深为1/3梁高;楼板测孔孔深为1/2板厚;在每根柱子地柱头和柱脚各设1个测孔,且设在迎风面.测孔与柱面成90°,孔深为1/3柱断面边长;剪力墙每单面墙体设测孔3个,对角线布置,上.下孔距墙面上下边缘50cm,孔深10cm.文档收集自网络,仅用于个人学习③测温要求现浇砼在测温时按测温编号顺序进行,温度计插入测温孔后,堵塞住孔口,留置在测温孔内3~5min后进行读数.文档收集自网络,仅用于个人学习砼养护时间,每天四次对砼进行测温,测温度必须认真负责,填写项目齐全,不得弄虚作假.若发现砼温度过高或过低,及时采取措施.测温员测温后将测温孔用保温材料覆盖盖好.文档收集自网络,仅用于个人学习9.2.6砼试块地留置-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》砼除了按照常温施工要求留置试块以外,还需增设两组试块与结构同条件养护,分别用于检验受冻前地砼强度和转入常温养护28天后地强度.用同条件养护地试块所达到地实际强度来确定拆模时间.文档收集自网络,仅用于个人学习9.2.7模板和保温层须在砼达到要求强度(常温要求地拆除模板强度)并冷却到5℃以后拆除,拆除后仍需用阻燃草帘包裹.覆盖保温.必须检查现场混凝土表面是否受冻.粘连,有无收缩裂缝.边角脱落.施工缝受冻等.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档收集自网络,仅用于个人学习用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档收集自网络,仅用于个人学习Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档收集自网络,仅用于个人学习Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档收集自网络,仅用于个人学习用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档收集自网络,仅用于个人学习Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档收集自网络,仅用于个人学习-52-
黑古台(物流园)110KV送电工程送电电缆结构土建工程《施工组织设计》转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档收集自网络,仅用于个人学习Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档收集自网络,仅用于个人学习-52-'
您可能关注的文档
- 某公司选煤厂新建产品仓皮带走廊等土建施工组织
- 某加工车间厂房钢结构安装及土建施工组织
- 某土建施工组织
- 某水利枢纽土建施工组织方案
- 某电厂厂房土建施工组织
- 某省高速公路台州至仙居段建设项目土建施工组织方案
- 武汉某粮库平房仓土建施工组织
- 油罐区及附属设施土建施工组织
- 海陆重工办公楼食堂及研发楼土建施工组织
- 物流园10kv电送电电缆结构土建施工组织
- 珠海某大学校区污水处理系统改造土建施工组织
- 珠海某大学校区污水处理系统改造土建施工组织方案
- 电力有限公司土建施工组织方案
- 砖混住宅楼土建施工组织
- 编织预土建施工组织优秀课题
- 编织预算及土建施工组织本科课程
- 联合厂房第一期土建施工组织方案
- 选煤厂主厂房土建施工组织
