• 13.50 KB
  • 2022-12-09 09:56:40 发布

透水混凝土施工技术交底

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

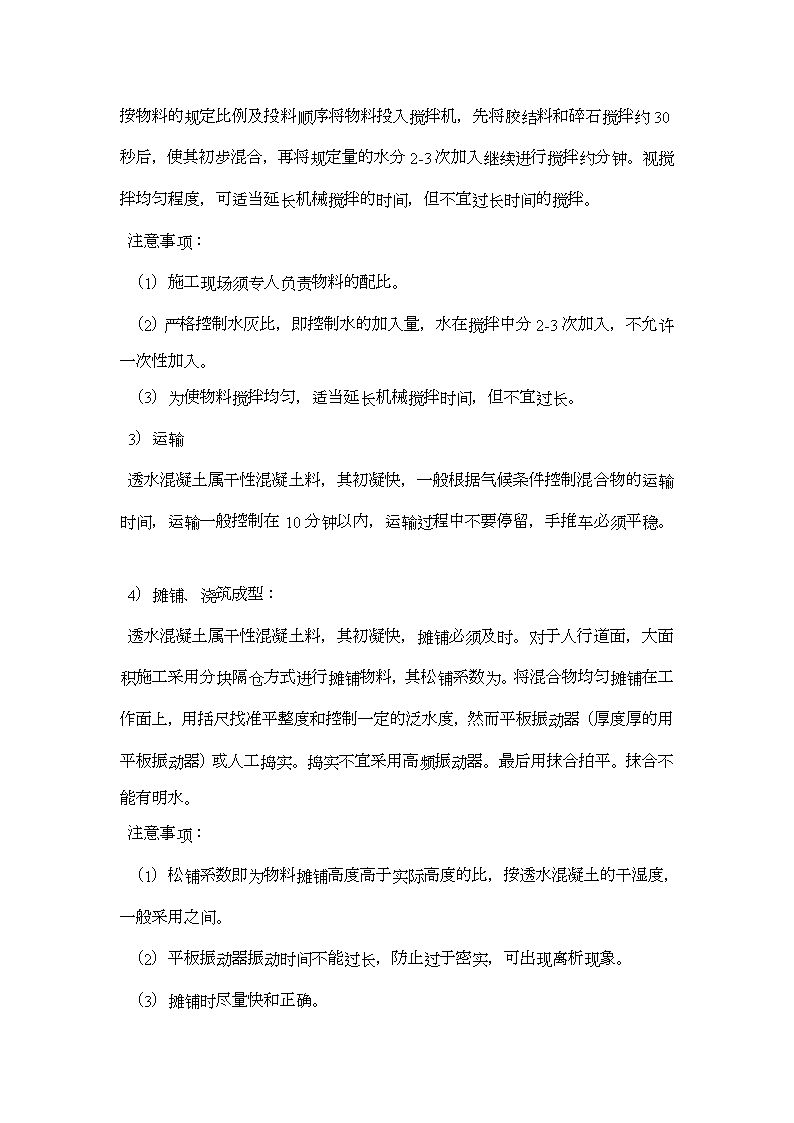

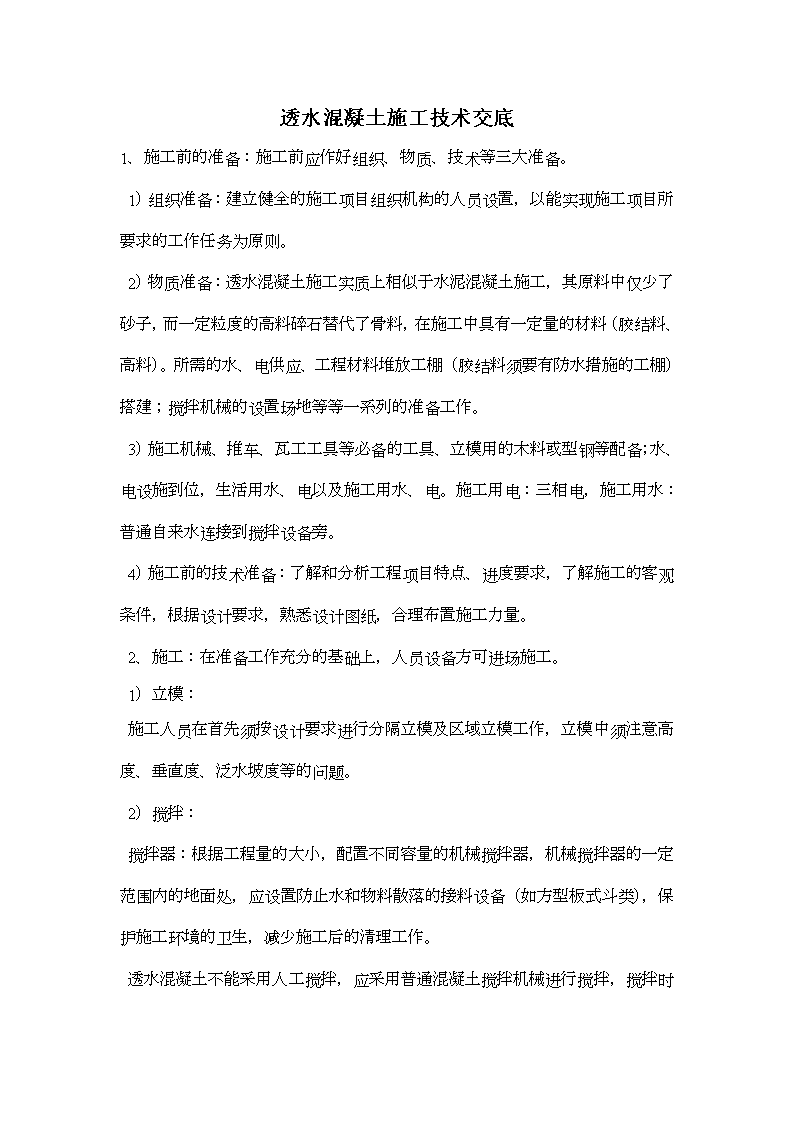

透水混凝土施工技术交底1、施工前的准备:施工前应作好组织、物质、技术等三大准备。     1)组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则。     2)物质准备:透水混凝土施工实质上相似于水泥混凝土施工,其原料中仅少了砂子,而一定粒度的高料碎石替代了骨料,在施工中具有一定量的材料(胶结料、高料)。所需的水、电供应、工程材料堆放工棚(胶结料须要有防水措施的工棚)搭建;搅拌机械的设置场地等等一系列的准备工作。  3)施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。施工用电:三相电,施工用水:普通自来水连接到搅拌设备旁。     4)施工前的技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量。     2、施工:在准备工作充分的基础上,人员设备方可进场施工。     1)立模:     施工人员在首先须按设计要求进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等的问题。     2)搅拌:     搅拌器:根据工程量的大小,配置不同容量的机械搅拌器,机械搅拌器的一定范围内的地面处,应设置防止水和物料散落的接料设备(如方型板式斗类),保护施工环境的卫生,减少施工后的清理工作。  透水混凝土不能采用人工搅拌,应\n采用普通混凝土搅拌机械进行搅拌,搅拌时按物料的规定比例及投料顺序将物料投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,再将规定量的水分2-3次加入继续进行搅拌约分钟。视搅拌均匀程度,可适当延长机械搅拌的时间,但不宜过长时间的搅拌。     注意事项:     (1)施工现场须专人负责物料的配比。     (2)严格控制水灰比,即控制水的加入量,水在搅拌中分2-3次加入,不允许一次性加入。     (3)为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。     3)运输    透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳。     4)摊铺、浇筑成型:     透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为。将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器(厚度厚的用平板振动器)或人工捣实。捣实不宜采用高频振动器。最后用抹合拍平。抹合不能有明水。     注意事项:     (1)松铺系数即为物料摊铺高度高于实际高度的比,按透水混凝土的干湿度,一般采用之间。     (2)平板振动器振动时间不能过长,防止过于密实,可出现离析现象。     (3)摊铺时尽量快和正确。   \n  (4)因透水混凝土其孔隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进行施工。     4)养护:     透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后。当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。也可采用洒水养生,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水。透水混凝土湿养时间不少于7天。
