屋面施工技术交底2幢 18页

  • 973.50 KB
  • 2022-12-09 09:56:41 发布

屋面施工技术交底2幢

  • 18页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

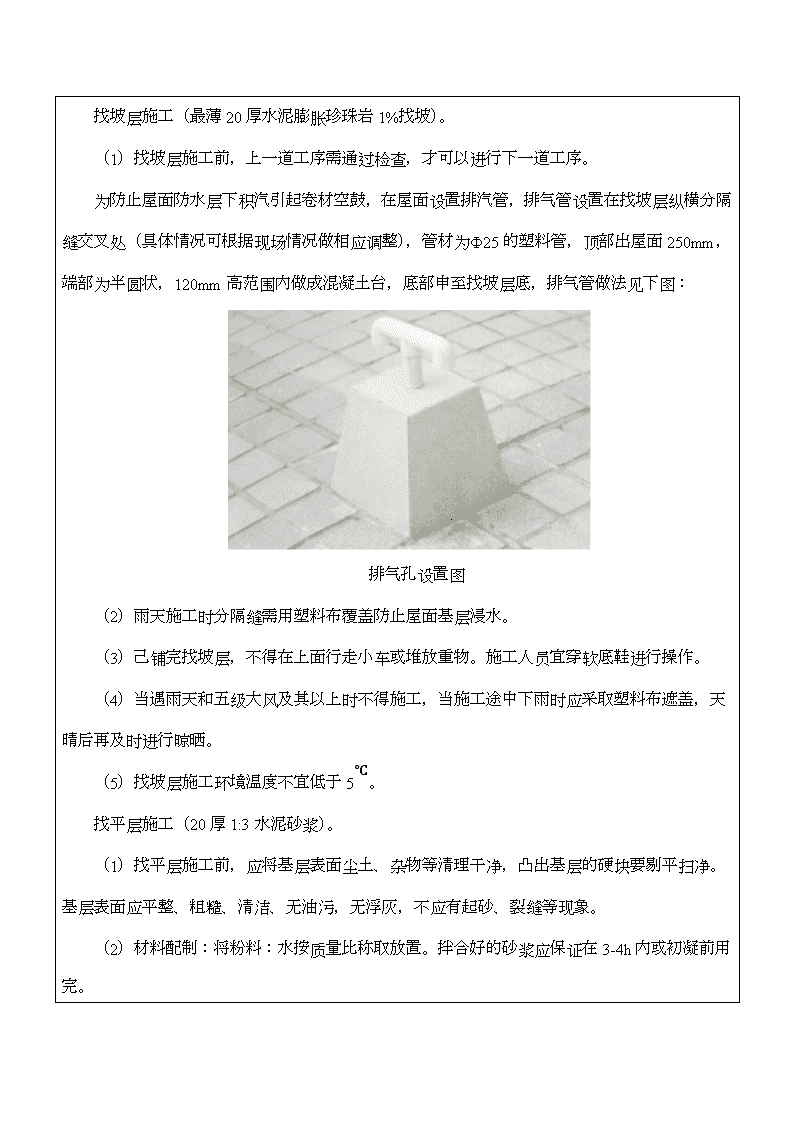

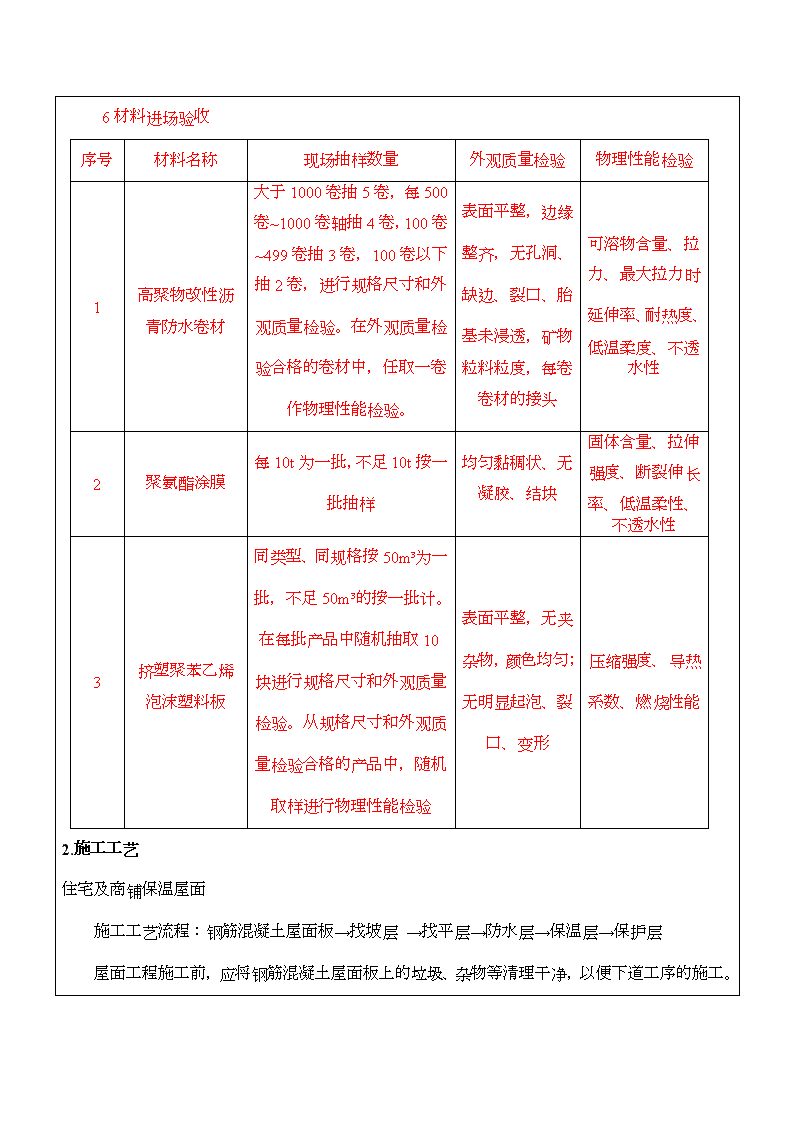

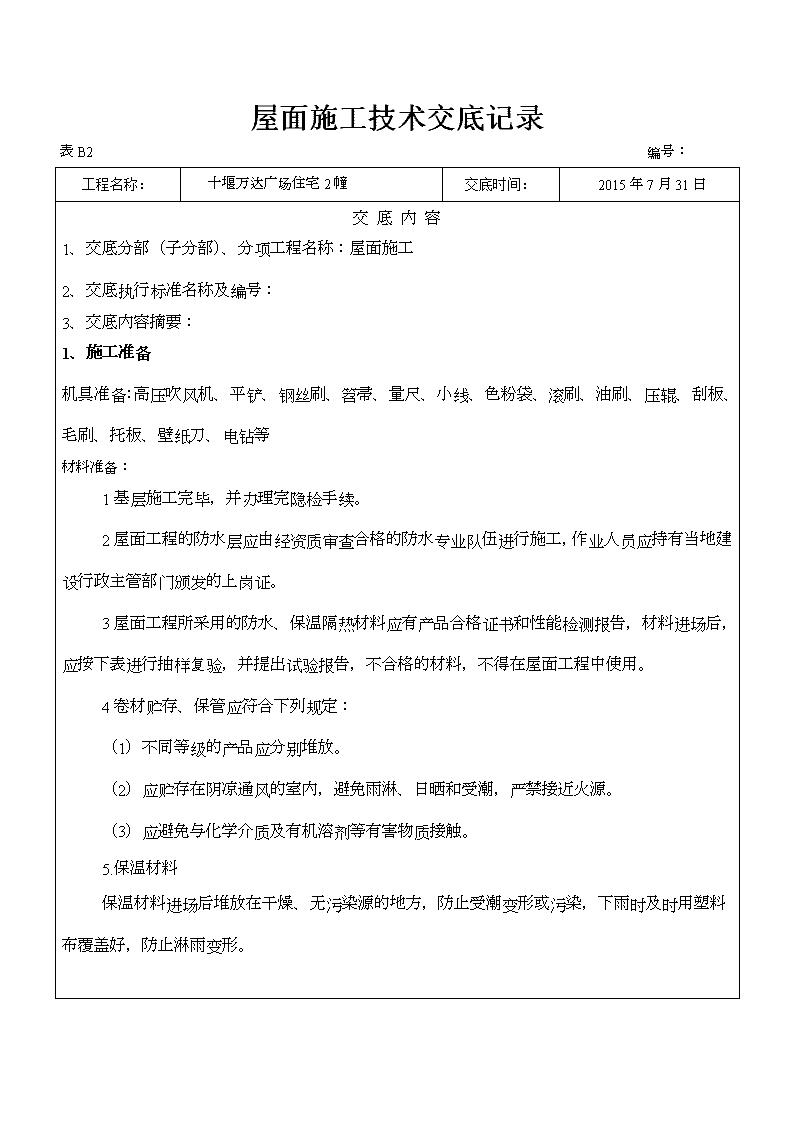

屋面施工技术交底记录表B2编号:工程名称:十堰万达广场住宅2幢交底时间:2015年7月31日交底内容1、交底分部(子分部)、分项工程名称:屋面施工2、交底执行标准名称及编号:3、交底内容摘要:1、施工准备机具准备:高压吹风机、平铲、钢丝刷、笤帚、量尺、小线、色粉袋、滚刷、油刷、压辊、刮板、毛刷、托板、壁纸刀、电钻等材料准备:1基层施工完毕,并办理完隐检手续。2屋面工程的防水层应由经资质审查合格的防水专业队伍进行施工,作业人员应持有当地建设行政主管部门颁发的上岗证。3屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料进场后,应按下表进行抽样复验,并提出试验报告,不合格的材料,不得在屋面工程中使用。4卷材贮存、保管应符合下列规定:(1)不同等级的产品应分别堆放。(2)应贮存在阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源。(3)应避免与化学介质及有机溶剂等有害物质接触。5.保温材料保温材料进场后堆放在干燥、无污染源的地方,防止受潮变形或污染,下雨时及时用塑料布覆盖好,防止淋雨变形。\n6材料进场验收序号材料名称现场抽样数量外观质量检验物理性能检验1高聚物改性沥青防水卷材大于1000卷抽5卷,每500卷~1000卷轴抽4卷,100卷~499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验。表面平整,边缘整齐,无孔洞、缺边、裂口、胎基未浸透,矿物粒料粒度,每卷卷材的接头可溶物含量、拉力、最大拉力时延伸率、耐热度、低温柔度、不透水性2聚氨酯涂膜每10t为一批,不足10t按一批抽样均匀黏稠状、无凝胶、结块固体含量、拉伸强度、断裂伸长率、低温柔性、不透水性3挤塑聚苯乙烯泡沫塑料板同类型、同规格按50m³为一批,不足50m³的按一批计。在每批产品中随机抽取10块进行规格尺寸和外观质量检验。从规格尺寸和外观质量检验合格的产品中,随机取样进行物理性能检验表面平整,无夹杂物,颜色均匀;无明显起泡、裂口、变形压缩强度、导热系数、燃烧性能2.施工工艺住宅及商铺保温屋面施工工艺流程:钢筋混凝土屋面板→找坡层→找平层→防水层→保温层→保护层屋面工程施工前,应将钢筋混凝土屋面板上的垃圾、杂物等清理干净,以便下道工序的施工。\n找坡层施工(最薄20厚水泥膨胀珍珠岩1%找坡)。(1)找坡层施工前,上一道工序需通过检查,才可以进行下一道工序。为防止屋面防水层下积汽引起卷材空鼓,在屋面设置排汽管,排气管设置在找坡层纵横分隔缝交叉处(具体情况可根据现场情况做相应调整),管材为Ф25的塑料管,顶部出屋面250mm,端部为半圆状,120mm高范围内做成混凝土台,底部申至找坡层底,排气管做法见下图:排气孔设置图(2)雨天施工时分隔缝需用塑料布覆盖防止屋面基层浸水。(3)己铺完找坡层,不得在上面行走小车或堆放重物。施工人员宜穿软底鞋进行操作。(4)当遇雨天和五级大风及其以上时不得施工,当施工途中下雨时应采取塑料布遮盖,天晴后再及时进行晾晒。(5)找坡层施工环境温度不宜低于5℃。找平层施工(20厚1:3水泥砂浆)。(1)找平层施工前,应将基层表面尘土、杂物等清理干净,凸出基层的硬块要剔平扫净。基层表面应平整、粗糙、清洁、无油污,无浮灰,不应有起砂、裂缝等现象。(2)材料配制:将粉料:水按质量比称取放置。拌合好的砂浆应保证在3-4h内或初凝前用完。\n(3)施工:找平层施工前一天,对基层湿润,湿润程度,应为湿润而不显积水。在大面积铺抹前应先做好各个屋面细部构造根部处理,如突出屋面相接处的立墙、天窗壁、变形缝、女儿墙、烟筒、通风口、管道等,以及檐口、天沟、斜沟、雨水口、屋脊等转角处,均用水泥浆抹成50mm的圆弧。立面墙抹灰高度应符合设计要求,但距屋面防水层不得低于250mm,卷材收头抹灰应大于45°。排水口周围应做成半径为500mm和坡度不少于5%的环形洼坑。伸出屋面管道周围的找平层应做成圆锥台,坡高30mm,坡长100mm呈圆弧形,管根部位,应用细石混凝土填塞密实,将管根固定。(4)施工顺序:有高低层的先高后低,在同一平面的要先远后近,逐渐退向通道入口。防水层层施工(3+3双层SBS改性沥青防水卷材(聚酯胎Ⅱ型))。(1)铺贴顺序:铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨;在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、檐口、落水口)。(2)铺贴方向:屋面排水放坡≤2%时,采用平行屋脊的铺贴方法,其搭接缝应顺流水方向搭接。当坡度在3%以内时,沥青防水卷材宜平行屋脊铺贴;在3%~15%时,沥青防水卷材可平行或垂直屋脊铺贴;坡度大于15%或受振动的屋面,沥青防水卷材应垂直屋脊铺贴,而且上下层卷材之间不应相互垂直铺贴。本工程屋面排水放坡为2%,采用平行屋脊的铺贴方法,其搭接缝应顺流水方向搭接。\n(3)冷底子油:当找平层经检验证实已干燥后,在铺贴卷材之前在找平层上涂刷一道冷底子油。冷底子油采用长柄滚刷涂刷,要求涂刷均匀,不漏涂。当冷底子油挥发干燥后,即可铺贴卷材防水层。如涂刷冷底子油后因气候、材料等影响,较长时间不能铺贴卷材时,则在以后铺贴卷材前重刷一道冷底子油,以清除找平层上的灰层、杂物,增强卷材与基层的粘结。(4)弹性体SBS改性沥青卷材防水层采用热熔满粘法施工,要求搭接缝宽度不得小于100mm;上下两层卷材长边搭接缝应错开,且不得小于幅宽的1/3;相邻两幅卷材短边搭接缝应错开,且不得小于500mm。为确保搭接缝的宽度,应先在找平层上弹出墨线,进行卷材试铺,无问题后方可正式铺贴。(5)若卷材底部的热熔胶加热不足,会造成卷材与基层粘贴不牢;若过分加热,又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。因此,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面的距离要适中,一般保持50~100mm,与基层成30°~45°角。喷枪要沿着卷材横向缓缓来回移动,移动速度要合适,使在卷材幅宽内加热温度均匀,至热熔胶融呈光亮黑色时,即可趁卷材柔软情况下滚铺粘贴。(6)施工时最低环境温度不得低于-10℃。(7)防水层施工完毕后,进行观感质量检查和蓄水试验,蓄水试验时间不得小于24h。保温层施工(挤塑聚苯乙烯泡沫塑料板)。铺设保温板前,屋面基层应进行隐检,并办理检查手续。检查板状保温材料是否有破碎、缺愣掉角,材料厚度允许偏差为±5%,且不得大于4mm。在铺设时应锯平补齐。干铺板状保温材料应紧靠基层表面,铺平、垫稳,分层铺设时上下接缝应相互错开,接缝处应用同类材料碎屑填嵌饱满。保温板应采取防雨,防潮的措施,并应分类堆放,防止混杂。在搬运时应轻放,并应立放堆码整齐,防止损伤断裂、缺棱掉角保证板的外形完整。\n保护层施工(40厚C20细石混凝土,配Φ6钢筋,双向中距250,钢筋网片绑扎或点焊)。(1)工艺流程:贴饼充筋或摆放50X100木方模板→铺设混凝土面层→振捣→找平→压光→养护。(2)按间距5m×5m用木条设置分隔缝,其中与出屋面结构或女儿墙等相交的阴角处均需留缝,缝宽为20mm,木条两侧用砂浆固定调整好标高做为标准抹条形冲筋。放置绑扎好的钢筋网片,垫好垫块。(3)面层混凝土铺设:采用平板振捣器振捣直至表面出浆,然后用水平刮杠刮平。(4)用木抹子用力搓打、抹平,使面层达到密实。第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。第二遍抹压:当面层砂浆初凝后(上人有脚印但不下陷),用铁抹子把凹坑、砂眼填实抹平,注意不得漏压。第三遍抹压:当面层砂浆终凝前(上人有轻微脚印),用铁抹子用力压抹,把所有的抹纹压平压光,达到面层表面密实光洁。(5)养护:应在施工完成后24h左右覆盖和洒水养护,每天不少于2次,严禁上人,养护时间不少于7d。抗压强度应达到设计要求后,方可正常使用。(6)保护层达到强度后,取出木条,缝内嵌密封膏。、雨棚、门廊屋面施工工艺流程:钢筋混凝土屋面板→找坡层→找平层→防水层→隔离层→保护层屋面工程施工前,应将钢筋混凝土屋面板上的垃圾、杂物等清理干净,以便下道工序的施工。找坡层施工(最薄处20厚水泥膨胀珍珠岩找1%坡)。找平层施工(20厚1:3水泥砂浆)。防水层层施工(3+3双层SBS改性沥青防水卷材(聚酯胎Ⅱ型))。隔离层施工(厚土工布隔离层)保护层施工(20厚1:3水泥砂浆面层(内配镀锌钢丝网))\n施工方法同屋顶构架板面施工工艺流程:钢筋混凝土屋面板→找坡层→防水层→保护层屋面工程施工前,应将钢筋混凝土屋面板上的垃圾、杂物等清理干净,以便下道工序的施工。找坡层(1:3水泥砂浆找2%坡)。防水层(厚聚氨酯涂膜防水层)。(1)清理基层:将基层表面的突出物、砂浆疙瘩等铲除,对凹凸不平处用高强度等级水泥砂浆修补或顺平,对阴阳角、管道根部、地漏和落水口等部位认真修平,做成圆滑面。(2)涂刷底胶:涂刷时,先用油漆刷蘸底胶在阴阳角、管道根部等部位涂布一遍,大面积则采用长柄滚刷或橡皮刮板进行刮涂,一般涂布量为,涂布后常温在4h以后手感不粘时,即可进行下一道工序作业。(3)对突出屋面的管根、落水口、檐口、阴阳角等细部,在底胶表面干后,麻纤布裁成与管道直径及形状相同并周围加宽20cm的布套在管上,同时涂刷涂膜防水材料,常温经4h左右,再刷第二道涂膜防水层,再经2h干燥后,即可进行大面积涂膜防水层作业。(4)第一遍涂膜施工:在底胶基本干燥固化后,用塑料刮板或橡皮刮板均匀刮涂在已涂好底胶的基层表面,厚度为,刮涂量为㎡,要求厚薄均匀一致,不得有漏刮或鼓泡等缺陷。(5)第二遍涂膜施工:在第一遍涂膜固化24h后,涂刮第二遍涂膜,涂刮方向与第一遍垂直,涂刮量略少于第一遍,为㎡,厚度为,要求厚薄均匀一致,不得有漏刮或鼓泡等缺陷。保护层(20厚1:3水泥砂浆抹面压光)屋面细部构造屋面排水采用有组织排水,利用材料找坡形成排水坡度、排水天沟,将屋面屋面积水排至天沟,然后通过落水管排出。排水坡度、天沟布置见屋面平面布置图。\n在屋面天沟、女儿墙泛水、管道穿墙处,及屋面突出部位的连接处均须加铺一层附加卷材层(宽度不小于350mm),雨水口周围与屋顶交接处,应密封处理,R=500范围内,附加卷材并采用C15细石砼找坡。屋面柔性防水层在女儿墙和突出屋面结构的交接处均做泛水,其净高度≥300mm。屋面转角处,天沟、直式和横式水落口周围、及屋面设施下部等处做附加一布三凃增强层(涂膜加聚酯无纺布或化纤无纺布)。出屋面管道或泛水以下穿墙管,安装后用细石混凝土封严,管根四周与找平层之间留凹槽嵌填密封材料,且管道周围500mm范围的找平层加大排水坡度并增设柔性防水附加层与防水层固定密封。所有室外雨篷、挑檐及外挑构件均需做滴水线。屋面水泥砂浆找平层按柱网或轴线设分格缝,缝宽为20mm,缝内填密封材料。屋面细部构造详图屋面采用有组织外排水,屋面四周沿女儿墙设置排水内天沟,结构施工时在女儿墙根部预留一定数量的排水孔洞,并安装落水管,排水孔周围,找坡层应做成略低的凹坑。女儿墙泛水做法见下图:出水口做法见下图:\n屋面泛水做法见下图:水簸箕做法见下图:\n排气道出屋面做法见下图:\n屋面试水(1)屋面基层清理完毕后。应及时进行闭水试验,划分单元蓄水24小时,检查原结构冷缝、收缩裂缝等质量缺陷造成的渗漏点,并逐一做好标记,防水施工前,在裂缝位置增加一层卷材,做为防水附加层。(2)屋面防水施工完毕后,也要进水蓄水或者淋水试验,检查屋面防水效果,若发现渗漏及时整改修复,确定无渗漏后方可进行防水保护层的施工。\n3.质量保证措施保温层质量标准主控项目(1)保温材料的堆积密度或表观密度、导热系数以及板材的强度、含水率,必须符合设计要求。(2)保温层的含水率必须符合设计要求。一般项目(1)保温层的铺设应符合下列要求:板状保温材料:紧贴基层,铺平垫稳,拼缝严密,找坡正确。(2)保温层允许偏差项次项目允许偏差(mm)1保温层表面平整度72保温层厚度挤塑苯板±5%且不大于43挤塑苯板相邻高低差3找坡层、找平层质量标准主控项目(1)找平层的材料质量及配合比,必须符合设计要求。(2)排水坡度满足设计要求。一般项目(1)基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。(2)水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。(3)找平层分隔缝的位置和间距应符合设计要求。\n(4)找平层表面平整度的允许偏差为5mm。防水层质量标准主控项目(1)卷材防水层所用卷材及其配套材料,必须符合设计要求。(2)卷材防水层不得有渗水或积水现象。(3)卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面的管道的防水构造,必须符合设计要求。一般项目(1)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、敲边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。(2)排汽屋面的排汽道应纵横贯通,不得有堵塞。排气管应安装牢固,位置正确,封闭严密。(3)卷材的铺粘方向应正确,卷材搭接宽度的允许偏差为﹣10mm。地砖铺设质量标准主控项目:(1)各种面层所用的板块的品种、质量必须符合设计要求。(2)面层与基层的结合(粘结)必须牢固,无空鼓。一般项目:(1)各种板块面层的表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞现象。(2)地漏和供排除液体带有坡度的地面,坡度符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。\n(3)允许偏差项目:见下表序号项目花砖缸砖检验方法1表面平整度32用2m靠尺及楔形塞尺检查2缝格平直32拉5m线,不足5m拉通线检查3接缝高低差尺量和楔形塞尺检查4踢脚线上口平直—3拉5m线,不足5m拉通线检查5板块间隙宽度不大于22尺量检查密封胶嵌缝主控项目:(1)密封材料的质量必须符合设计要求.(2)密封材料嵌填必须密实、连续、饱满,粘贴牢固,无气泡、开裂、脱落等缺陷。一般项目:(1)嵌填密封材料的基层应牢固、干燥、干净,表面应平整、密实。(2)密封防水接缝宽度的允许偏差为±10%,接缝深度为宽度的~倍。4.成品保护1隔离层、保温层、防水层施工完成后,应及时进行下一道工序施工,以防止损坏。2钢筋混凝土屋面板施工完成后,应即时按材料进出顺序进行保温层施工,并铺设木跳板形成施工马道,不得直接在保温层上行车或堆放重物,施工人员宜穿软底鞋进行操作。3做防水时,各工种施工作业人员,不得穿带有钉子的鞋进入现场,以免损坏防水层,防水层施工完成后,应及时做好防水层的保护层。4对穿过屋面,女儿墙防水层处管根,施工中不得碰撞变位。5屋面变形缝,雨落口等处,施工中应进行临时塞堵和挡盖,以防落入材料等物。6保护层施工时,应避免混入小石子等尖锐颗粒,以防损伤防水层。\n7隔离层、保温层、防水层施工时,不得污染女儿墙等成品。5.安全保证措施技术措施严格按临时用电施工组织设计执行,制定使用、检修规定。在施工中人流和物流通道的规划,仓库、物料、机具的布置都要符合消防和安全卫生规定,并落实消防和卫生急救设施。施工机械安全施工机械在使用过程中,按操作规程使用,加强对机械设备的管理,做到常检、常修、常保养,保持良好的工作状态。安全用电施工用电应符合《施工现场临时用电安全技术规范》用其他用电规范的要求,专人负责用电机具的施工,常检修用电机具,防止漏电。安全标志和安全防护安全标志:划分安全区域,充分和正确使用安全标志,布置适当的安全语。安全防护:人员安全施工要求:现场人员坚持使用“三宝”。进入现场人员必须戴安全帽,穿胶底鞋,不得穿硬底鞋、高跟鞋、拖鞋或赤脚。夜间施工夜间操作要有足够的照明设备,坑、洞、沟槽等除做好防护外,并设红灯警示。防水工程施工防水材料易燃口应专库贮存在干燥、远离火源的地方,贮仓及施工现场禁止烟火。施工时戴防护手套,避免防水涂料污染皮肤。施工现场应通风排气,在通风条件差的地方作业时,施工作业人员每隔1-2小时到通风地点休息10-15min,施工过程中操作人员感到不舒适,应马上离开施工现场,严重时应及时\n往医院检查。防火卷材易燃,施工现场严禁吸烟。喷灯使用安全要求(1)喷灯点火预热,严禁采用喷灯对喷灯的方法,放气点火时应慢旋控制手轮开关,防止放气太快将油带出起火。(2)作业时喷灯火焰与卷材应保持一定距离,不能喷嘴紧靠卷材操作,防止灯体内气体急剧膨胀而发生事故。(3)作业面周围不得有可燃物,防止火灾事故的发生。(4)喷灯连续使用时间不能过长,如果喷灯灯体发烫,应停止使用,待灯体冷却后再点火使用。(5)作业现场配备灭火器,施工人员能熟练使用。作业后现场应检查现场是否有余热火源,确认无引燃危险后方可施工。其他安全生产、预防为主”是施工现场的基本方针。严格执行国家有关安全生产的规定,按照“建设工程施工现场管理规定”实施细则;工程施工过程中,严格按照“施工安全管理工作程序”中的安全防护控制要求实施,把好“教育、措施、交底、防护、验收、检查”六关;认真贯彻安全生产防火制度。防水材料是易燃品,要设防火标志,施工现场要建立用火申请制度。在未保护的防水层上用火作业时,必须有可靠的防火花挡护措施。6.环境保护及文明施工对进场有含氡、甲醛、氨、苯和总挥发性有机物等五项检测合格的证明并取样复试合格后的材料方可使用,尽量选低污染性的材料。\n施工现场的砂浆搅拌机和混凝土搅拌机均设在搅拌棚内,除进出料口外其余均封闭严密,以防噪音外传,并且装有有效的降尘设备。施工现场设材料库房、水泥库房等,专门对水泥等零碎易飞洒材料严密保管。为防污水直接进入市政污水管线、搅拌站前洗涤池前均设有污水沉淀池,有专人定期检查清理。施工现场应随时清理,用剩的材料随时放回库房,边角料随时清运到指定堆放处,以免在现场出现白色污染。屋面做法:\n技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
