工程施工技术交底记录 6页

  • 12.58 KB
  • 2022-12-09 09:56:51 发布

工程施工技术交底记录

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

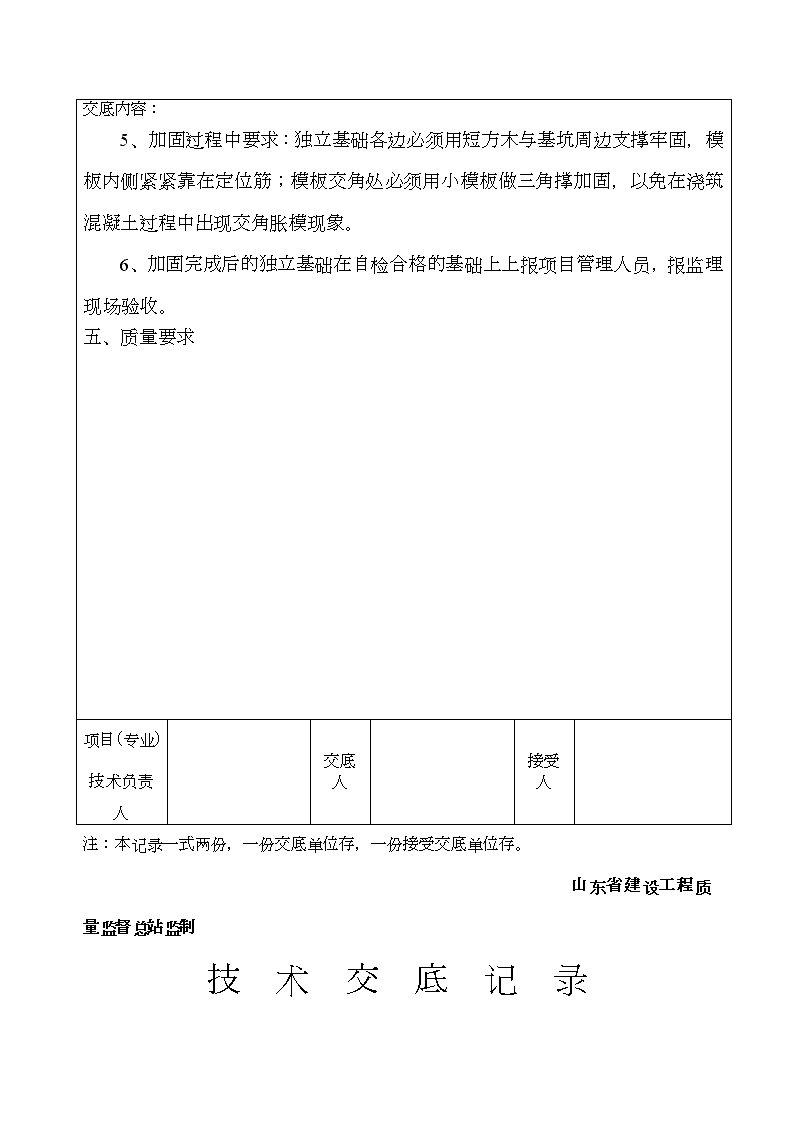

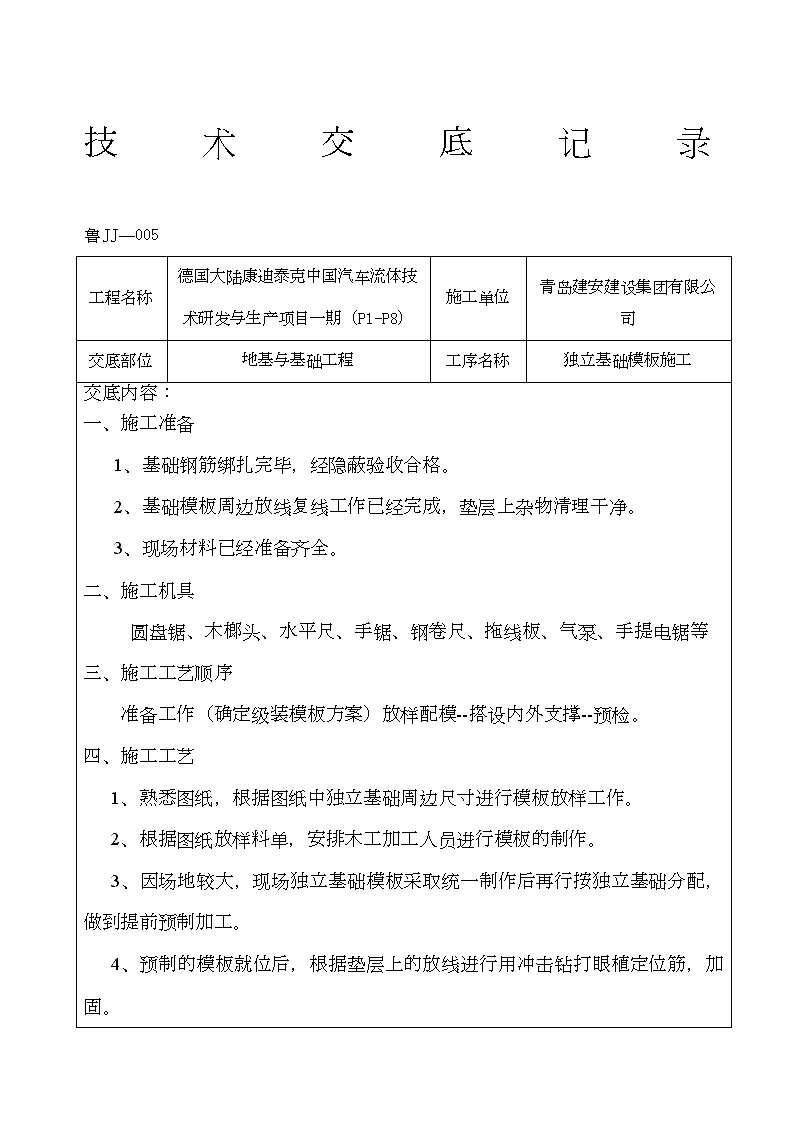

技术交底记录鲁JJ—005工程名称德国大陆康迪泰克中国汽车流体技术研发与生产项目一期(P1-P8)施工单位青岛建安建设集团有限公司交底部位地基与基础工程工序名称独立基础模板施工交底内容:一、施工准备1、基础钢筋绑扎完毕,经隐蔽验收合格。2、基础模板周边放线复线工作已经完成,垫层上杂物清理干净。3、现场材料已经准备齐全。二、施工机具圆盘锯、木榔头、水平尺、手锯、钢卷尺、拖线板、气泵、手提电锯等三、施工工艺顺序准备工作(确定级装模板方案)放样配模--搭设内外支撑--预检。四、施工工艺1、熟悉图纸,根据图纸中独立基础周边尺寸进行模板放样工作。2、根据图纸放样料单,安排木工加工人员进行模板的制作。3、因场地较大,现场独立基础模板采取统一制作后再行按独立基础分配,做到提前预制加工。4、预制的模板就位后,根据垫层上的放线进行用冲击钻打眼植定位筋,加固。\n项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称德国大陆康迪泰克中国汽车流体技术研发与生产项目一期(P1-P8)施工单位青岛建安建设集团有限公司交底部位地基与基础工程工序名称独立基础模板施工\n交底内容:5、加固过程中要求:独立基础各边必须用短方木与基坑周边支撑牢固,模板内侧紧紧靠在定位筋;模板交角处必须用小模板做三角撑加固,以免在浇筑混凝土过程中出现交角胀模现象。6、加固完成后的独立基础在自检合格的基础上上报项目管理人员,报监理现场验收。五、质量要求项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制技术交底记录\n鲁JJ—005工程名称德国大陆康迪泰克中国汽车流体技术研发与生产项目一期(P1-P8)施工单位青岛建安建设集团有限公司交底部位地基与基础工程工序名称独立基础模板施工交底内容:六、成品保护(1)预组拼的模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。(2)工作面已安装完毕的墙模板,不准在吊运其他模板时碰撞,不准在预拼装模板就位前作为临时依靠,以防止模板变形或产生垂直偏差。工作面已安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面模板标高和平整产生偏差。(3)拆除模板时,不得用大锤,撬棍硬砸猛撬,以免混凝土的外形和内部受到损伤。七、应注意的质量问题(1)混凝土墙体表面粘连:由于模板清理不好,涂刷隔离剂不匀,拆模过早所造成。(2)角模与大模板缝隙过大跑浆:模板拼装时缝隙过大,连接固定措施不牢靠,应加强检查,及时处理。\n项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称德国大陆康迪泰克中国汽车流体技术研发与生产项目一期(P1-P8)施工单位青岛建安建设集团有限公司交底部位地基与基础工程工序名称独立基础模板施工\n交底内容:(3)模板的组装及与大模板的固定不牢固。必须认真进行洞口模板设计,能够保证尺寸,便于装拆。(4)严格控制模板上口标高。八、安全注意事项1、二人抬运模板时要互相配合,协同工作。传递模板,工具应用运输工具或绳子系牢后升降,不得乱抛。2、工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。工作时要思想集中,防止钉子扎脚和空中滑落。3、拆模必须一次性拆清,不得留下无撑模板。拆下的模板要及时清理,堆放整齐。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制
