卫浴安装施工工艺 10页

  • 27.17 KB
  • 2022-04-22 11:15:17 发布

卫浴安装施工工艺

  • 10页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

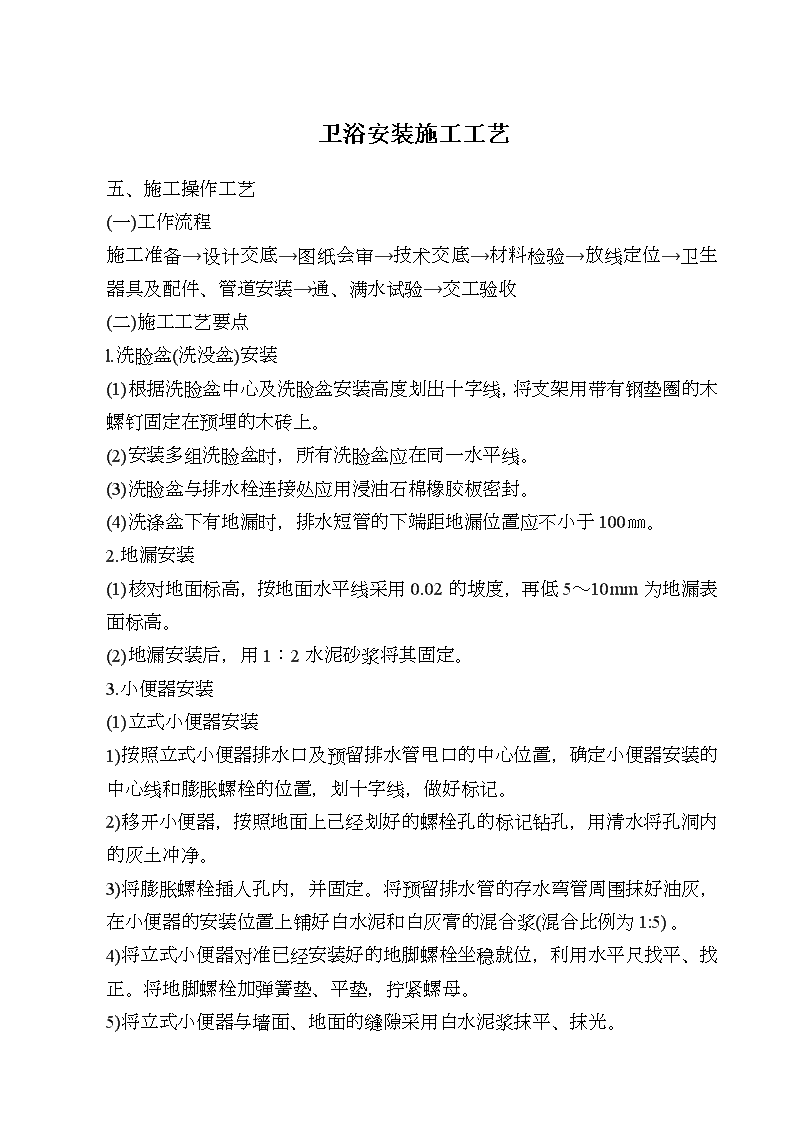

'卫浴安装施工工艺五、施工操作工艺(一)工作流程施工准备→设计交底→图纸会审→技术交底→材料检验→放线定位→卫生器具及配件、管道安装→通、满水试验→交工验收(二)施工工艺要点l.洗脸盆(洗没盆)安装(1)根据洗脸盆中心及洗脸盆安装高度划出十字线,将支架用带有钢垫圈的木螺钉固定在预埋的木砖上。(2)安装多组洗脸盆时,所有洗脸盆应在同一水平线。(3)洗脸盆与排水栓连接处应用浸油石棉橡胶板密封。(4)洗涤盆下有地漏时,排水短管的下端距地漏位置应不小于100㎜。2.地漏安装(1)核对地面标高,按地面水平线采用0.02的坡度,再低5~10mm为地漏表面标高。(2)地漏安装后,用1:2水泥砂浆将其固定。3.小便器安装(1)立式小便器安装1)按照立式小便器排水口及预留排水管甩口的中心位置,确定小便器安装的中心线和膨胀螺栓的位置,划十字线,做好标记。2)移开小便器,按照地面上己经划好的螺栓孔的标记钻孔,用清水将孔洞内的灰土冲净。3)将膨胀螺栓插人孔内,并固定。将预留排水管的存水弯管周围抹好油灰,在小便器的安装位置上铺好白水泥和白灰膏的混合浆(混合比例为1:5)。4)将立式小便器对准已经安装好的地脚螺栓坐稳就位,利用水平尺找平、找正。将地脚螺栓加弹簧垫、平垫,拧紧螺母。5)将立式小便器与墙面、地面的缝隙采用白水泥浆抹平、抹光。 (2)挂式小便器安装1)由给水管甩口中心线向下吊垂线,并以此垂线作为器具的安装中心线。2)由地面向上量出规定的高度,划一道水平线;根据小便器实物利用三合板制作一个安装模具,确定固定螺栓孔眼的位置,并做好标记。3)在划好标记的位置钻孔,将膨胀螺栓埋入固定。4)将小便器挂在预埋螺栓上,利用水平尺找平、找正。将固定螺栓套上胶垫、平垫,将螺母拧至松紧适度。5)小便器固定完毕后,利用白水泥将小便器与墙壁的缝隙补齐、抹光。(3)角式截止阀安装1)将角式截止阀的丝扣上缠好麻丝或生料带守穿过压盖,与给水管道的预留甩口连接,用扳子上至松紧适度,压盖内用油灰压实、压平2)角形阀的出口对准喷水鸭嘴,量出短接尺寸后切断管子3)套上压盖与锁母,分别插入喷喷水鸭嘴和角式长柄阀内,拧紧接口,缠好麻丝或生料带,拧紧锁母使其松紧适度。(4)光电控制器的安装1)光电控制器安装前,应先按照给水道预留的甩口和小便器进水口的位置确定光电控制器的安装位置。2)将光电控制器拆开,按照背板螺栓孔的位置,利用小型冲击钻在墙面、瓷砖上钻好孔洞,利用膨胀螺栓将背板固定牢固。3)将光电控制器安装好,连接好水源与电源线路。(5)小便器排水管道安装1)排水管与小便器排水口的连接处应采用螺纹丝扣连接,以保证排水管的牢固稳定性,防止长时间使用后排水管脱落。塑料或金属排水管应保证垂直安装,不偏不斜。2)排水管应处在地面预留套管中心,排水管周围的缝隙采用油麻、腻子封堵严密。4.蹲便器安装(1) 清扫安装蹲便器的地面,在安装位置划出蹲便器的纵向中心线和排出口的中心线。同规格、同型号的蹲便器安装时,可以利用三合板或竹胶板制作统一的安装模具。(2)蹲便器的存水弯在楼板下安装时,应在卫间地面防水施工前安装到位。将存水弯的进口中心对准校核好的蹲便器排水口中心,并将带有承口的短管接至地面以上120mm。(3)将连接胶塞放人蹲便器的进水孔内卡紧。在蹲便器进水孔接触的外边涂上层玻璃胶或油灰,再将进水管插入胶塞进水孔内,使其与胶塞密封良好,以防漏水。(4)在蹲便器的出水口的边缘涂上一层玻璃胶或油灰,放入下水管道的入口旋合,用焦渣或其他填充物将便器架设水平。(5)用水平尺对蹲便器进行横向、纵向的找平和找正。蹲便器的进水口应对准预先划好的中心线,然后将排出口处挤出排水管承口的腻子抹光刮平。(6)打开进水系统,检查各结合处有无漏水情况,若出现漏水,则要检查各结合处的情况,直至接合严密。(7)检查各结合处无漏水情况后,用填充物将便器周围填实,同时在陶瓷与水泥砂浆的接触面填上1cm以上的沥青或油毡等弹性材料。(8)用水泥砂浆将蹲便器固定在水平面内,平稳、牢固后,在水泥面上铺贴卫生间地砖。5.连体式坐便器安装(1)首先对坐便嚣的安装位置进行清理,清除预留排水口的临时封堵。(2)将坐便器抬起使其排出管口对准预留排水口的中心、放平、找正。然后,在座便器底座上螺栓孔的位置,用粉笔在楼板上划好标记(划十字线)。(3)移开坐便器,按照画好的螺栓孔的标记钻孔,将膨胀螺栓插入孔内,并将其固定。(4)在座便器排水口及楼板上甩出的排水管管口内抹好油灰。将坐便器对准预埋好的膨胀螺栓安放到楼板上,利用水平尺,对坐便器找平、找正。然后在螺栓上套好胶皮垫、平光垫(眼圈),将螺母拧至松紧适度。有时还在坐便器与楼板接触处用玻璃胶密封。 (5)连接进水管并试水。先检查自来水管,放水3~5min冲洗管道,以保证自来水管的清洁;再安装角阀和连接软管,然后将软管与安装水箱配件进水阀连接并接通水源,检查进水阀进水及密封是否正常,排水阀安装位置是否灵活,有无卡阻及渗漏,有无漏装进水阀过滤装置。(6)给水管安装角阀高度一般距地面至角阀中心为250mm,连体坐便器应根据坐便器进水口离地高度而定,但不小于100mm,给水管角阀中心一般在污水管中心左侧150mm或根据坐便器实际尺寸定位。(7)连体坐便器其水箱后背部离墙应不大于20㎜。(8)冲水箱内溢水管高度应低于扳手孔30~40mm,以防进水阀门损坏时水从扳手孔溢出。6.淋浴器安装(1)安装淋浴器时,首先应测量尺寸,找安装淋浴器最好的位置。左右方向应该在浴室左右墙壁的当中,上下垂直的方向应水龙的位置为准。(2)依据具体高度,在墙壁上画出淋浴器需要安装的位置、高度等。先确定下面的固定位置,再定位上面一个固定点的位置,并用铅笔进行认准。(3)依据刚才做好的位置记号,在墙面上打孔洞。(4)依据说明书上的指示,把配件里圆形底盖用螺丝拧紧在墙上。(5)将淋浴器杆安装到墙壁上时,要从上面开始安装。先把上面的固定点稳住之后,再固定下面的位置,以防止淋浴器杆倒伏的情况发生。(6)在确定上面固定点的内络角螺丝全部拧入之后,再进行细致的调整。左右调动,确保左右旋转的方向,同时使淋浴器对正中心,然后再拧紧螺丝。(7)将淋浴器的软管套上拧紧,安装手持淋浴器。此时应注意软管不能打结或扭曲。7.浴盆安装(1)浴盆稳装:先将浴盆内表面擦拭干净,同时检查瓷面是否完好。带腿浴盆安装前,应先将浴盆腿部的螺丝卸下,将拔销母插入浴盆底卧槽内,将腿扣在浴盆上带好螺母,拧紧、找平。浴盆如需砌筑砖支承,应配合土建施工先把砖支承按标高砌好。浴盆与砖支承底缝隙处应采用 1:3的水泥砂浆填充抹平。(2)浴盆排水安装:将浴盆排水三通口套在排水横管上,缠好油盘根绳,插入三通口内,拧紧销母。三通口的下口要装好铜管,插入排水管预留口内。将排水口圆盘下加胶垫和油灰,插入浴盆排水孔眼,外面再套胶垫、眼圈。在丝扣处涂在抹铅油,缠麻丝或者生料常,用自制扳手卡住排水口十字筋,上入弯头内。将溢水立管下端套上锁母,缠上油盘根绳,插入三通上口,对准浴盆的溢水孔,带好锁母。溢水管弯头处加1mm的胶垫、油灰,将浴盆堵螺栓穿过溢水孔花盘,上入弯头“一”字丝扣上。确保无松动即可。(3)混合水嘴安装:将冷、执水管口找平、找正。将混合水嘴转向对丝涂抹铅油,缠麻丝或者生料带;带好护口盘,用用自制版手插入转向对内,分别拧入冷、热水预留管口内。校好尺寸,找平、找正,使护口盘紧贴墙面,然后将混合水嘴对正转向对丝,加垫后拧紧锁母并找平、找正,最后用扳手拧至松紧适度。(4)冷、热水嘴安装:将冷、热水预留管口用短管找平、找正。如暗装管道进墙较深,应先量出短管尺寸,套好短管,使冷、热水嘴安装完毕后距墙一致。最后将水嘴拧紧找正,清除外露麻丝8.卫生器具给水配件安装(1)延时自闭冲洗阀的安装冲洗阀的中心高度为110㎜,根据冲洗阀至胶皮碗的距离,为好90°弯的冲洗管,使两端合适;将冲洗阀锁母由胶圈卸下,分别套在冲洗管直管段上,将弯管的下端插入胶皮碗内40~50mm,用喉箍卡牢。再将上端插入冲洗阀内推上胶圈,调直找正,将锁母拧至松紧适度。(2)浴盆给水配件的安装浴盆的混合水嘴安装:将冷、执水管口找平、找正。将混合水嘴转向对丝涂抹铅油,缠麻丝或者生料带;带好护口盘,用用自制版手插入转向对内,分别拧入冷、热水预留管口内。校好尺寸,找平、找正,使护口盘紧贴墙面,然后将混合水嘴对正转向对丝,加垫后拧紧锁母并找平、找正,最后用扳手拧至松紧适度。 六、质量标准1主控项目(1)排水栓和地漏的安装应平正、牢固。低于排水表面,周边无渗漏,地漏水封高度不得小于50㎜。检验方法:试水观察实验。(2)卫生器具交工前,应进行满水和通试验。检验方法:满水后各连接件不渗不漏;通水试验给、排水畅通。(3)卫生器具给水配件应完好无损,接口严密,启闭部分灵活。检验方法:观察及手扳检查。(4)与排水横管连接的各卫生器具的受水口和立管均应采取妥善可靠的固定措施;管道与楼板的接合部位应采取牢固可靠的防渗、防漏措施。检验方法:观察和于扳检查。(5)连接卫生器具的排水管道接口应紧密不漏,其固定支架、管卡等支撑位置应正确、牢固,与管道的接触应平整。检验方法:观察及通水检查。2.一般项目(l)有饰面的浴盆,应留有通向浴盆排水口的检修门。检验方法:观察检查。(2)小便槽冲洗管,应采用镀锌钢管或硬质塑料管。冲洗孔应斜向下方安装,冲洗水流同墙面成45°角。镀锌钢管钻孔后应进行二次镀锌。检验方法:观察检查。(3)卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密平稳。检验方法:观察和手扳检查。(4)浴盆软管淋浴器挂钩的高度,若无设计要求,应距离地面1.8m。(5)卫生器具安装的允许偏差符合表13-14的规定。卫生器具安装的允许偏差和检验方法表13-14序号项目允许偏差(㎜)检验方法 1坐标单独器具10用拉线、吊线和尺量检查成热器具52标高单独器具±15成热器具±103器具水平度2用水平尺和尺量检查4器具垂直度3用吊线和尺量检查(6)卫生沽具安装高度无设计要求时,应符合表13-15的规定。卫生洁具安装高度表13-15项次卫生器具名称卫生器具安装高度(㎜)备注居住和公用建筑幼儿园1污水盆(池)架空式800800落地式5005002洗涤盆(池)800800自地面至器具上边缘3洗脸盆洗手盆(有塞、无塞)8005004盥洗槽8005005浴盆≯5206蹲式大便器高水箱18001800自台阶面至高水箱底低水箱900900自台阶面至低水箱底7坐式大便器高水箱18001800自地面至高水箱底自地面至低水箱底低水箱外露排水管式510370虹吸喷射式4708小便器挂式600450自地面至下边缘9小便槽200150自地面至至台阶面 10大便槽冲洗水箱≮2000自台阶面至水箱底11妇女卫生盆360自地面至器具上边缘12化验盆800自地面至器具上边缘(7)卫生器具给水配件安装标高的允许偏差应符合表13-16的规定。卫生器具给水配件安装标高的允许偏差和检验方法表13-16项次项目允许偏差(㎜)检验方法1大便器高、低水箱角阀及截止阀±10尺量检查2水嘴±103淋浴器喷头下沿±154浴盆软管淋浴器挂钩±20(8)卫生器具排水管道安装的允许偏差和检验方法应符合表13-17的规定。项次检查项目允许偏差(㎜)检验方法1横管弯曲度每1m长2用水平尺量检查横管长度≤10m,全长<8横管长度>10m,全长102卫生器具的排水管口及横支管的纵横可坐标单独器具10用尺量检查成排器具53卫生器具的接口标高单独器具±10用水平尺和尺量检查成排器具±5(9)连接卫生器具的排水管管径和最小坡度无设计要求时应符合表13-18的规定。项次卫生器具名称排水管管径(㎜)管道的最小坡度(‰)1污水盆(池)2单、双格洗涤盆(池)3洗手盆、洗脸盆 4浴盆5淋浴器6大便器高、低水箱自闭水冲洗阀拉管式冲洗阀7小便器手动、自闭式冲洗阀自动冲洗水箱8化验盆(无塞)9净身盆10饮水器11家用洗衣机七、成品保护(l)洁具在搬运和安装时要防止磕碰。卫生器具的配件包装应在安装前打开,安装好的配件要采用报纸或者塑料袋保护,待竣工验收前统一拆除。(2)在釉面砖、水磨石墙面开孔洞时,宜用手电钻或先用小錾子轻剔掉釉面,待剔至砖底灰层处,方可用力,但不得用力过猛,以免将面层剔碎,或振成空鼓现象。(3)洁具稳装后,以防止配件丢失或损坏,如拉链、堵链等材料和配件应在痉竣工前统一安装。(4)卫生器具安装完毕后,应采用软材料进行覆盖,防止杂物进入造成堵塞,同时可以防止器具表面受到损坏。(5)通水试验前应检查地漏是否畅通,分户阀门是否关好,然后按层段分房间逐一进行通水试验,以免漏水导致装修工程受损。(6)冬季室内不通暖时,必须将各种洁具内的存水放净。存水弯中应无积水,以免洁具和存水弯冻裂。 (7)所有卫生器具在未正式办理竣工验收手续前不允许使用。八、安全措施(1)手持式电动工具的负荷线必须采用耐磨型橡皮护套铜芯软电缆,并且中间不得有接头。(2)手持式电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损,使用前必须做空载试运行。九、施工应注意的质量问题(l)蹲便器不平,左右倾斜。原因:稳装时,正面和两侧垫砖不牢,焦渣填充后,没有检查,抹灰后不好修理,造成便器不对中。(2)零件镀铬表层被破坏。原因:安装时使用管钳。应采用平面扳手或自制扳手。(3)洁具溢水失灵。原因:下水口无溢水眼。(4)通水之前,将器具内污物清理干净,不得借通水之便将污物冲入下水管内,以免管道堵塞。(5)立式小便器距墙缝隙太大。原因:甩口的尺寸不准确。(6)坐便器周围离开地面。原因:下水管口预留过高,稳装前没有修理。(7)安装淋浴器时,圆形底盖应用螺丝固定在墙上,拧得不紧,可能造成淋浴器在今后使用中的脱落。'
