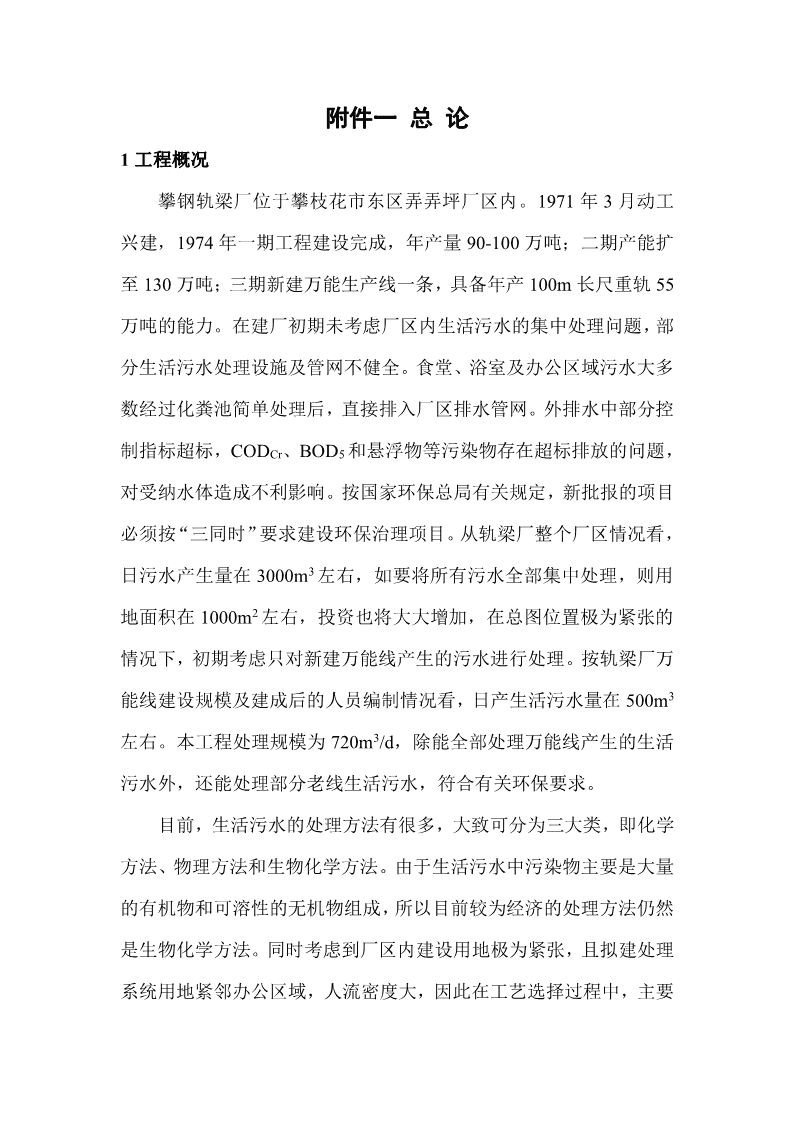

'附件一总论1工程概况攀钢轨梁厂位于攀枝花市东区弄弄坪厂区内。1971年3月动工兴建,1974年一期工程建设完成,年产量90-100万吨;二期产能扩至130万吨;三期新建万能生产线一条,具备年产100m长尺重轨55万吨的能力。在建厂初期未考虑厂区内生活污水的集中处理问题,部分生活污水处理设施及管网不健全。食堂、浴室及办公区域污水大多数经过化粪池简单处理后,直接排入厂区排水管网。外排水中部分控制指标超标,CODCr、BOD5和悬浮物等污染物存在超标排放的问题,对受纳水体造成不利影响。按国家环保总局有关规定,新批报的项目必须按“三同时”要求建设环保治理项目。从轨梁厂整个厂区情况看,日污水产生量在3000m3左右,如要将所有污水全部集中处理,则用地面积在1000m2左右,投资也将大大增加,在总图位置极为紧张的情况下,初期考虑只对新建万能线产生的污水进行处理。按轨梁厂万能线建设规模及建成后的人员编制情况看,日产生活污水量在500m3左右。本工程处理规模为720m3/d,除能全部处理万能线产生的生活污水外,还能处理部分老线生活污水,符合有关环保要求。目前,生活污水的处理方法有很多,大致可分为三大类,即化学方法、物理方法和生物化学方法。由于生活污水中污染物主要是大量的有机物和可溶性的无机物组成,所以目前较为经济的处理方法仍然是生物化学方法。同时考虑到厂区内建设用地极为紧张,且拟建处理系统用地紧邻办公区域,人流密度大,因此在工艺选择过程中,主要

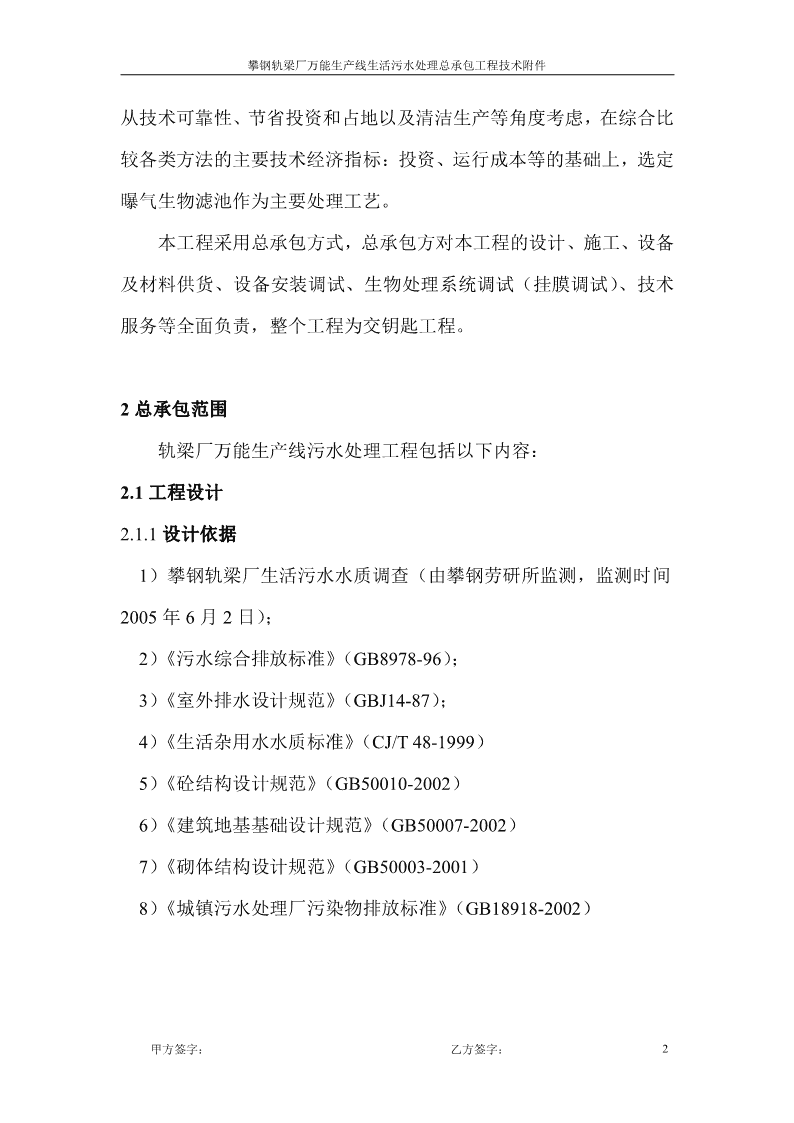

攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件从技术可靠性、节省投资和占地以及清洁生产等角度考虑,在综合比较各类方法的主要技术经济指标:投资、运行成本等的基础上,选定曝气生物滤池作为主要处理工艺。本工程采用总承包方式,总承包方对本工程的设计、施工、设备及材料供货、设备安装调试、生物处理系统调试(挂膜调试)、技术服务等全面负责,整个工程为交钥匙工程。2总承包范围轨梁厂万能生产线污水处理工程包括以下内容:2.1工程设计2.1.1设计依据1)攀钢轨梁厂生活污水水质调查(由攀钢劳研所监测,监测时间2005年6月2日);2)《污水综合排放标准》(GB8978-96);3)《室外排水设计规范》(GBJ14-87);4)《生活杂用水水质标准》(CJ/T48-1999)5)《砼结构设计规范》(GB50010-2002)6)《建筑地基基础设计规范》(GB50007-2002)7)《砌体结构设计规范》(GB50003-2001)8)《城镇污水处理厂污染物排放标准》(GB18918-2002)甲方签字:乙方签字:2

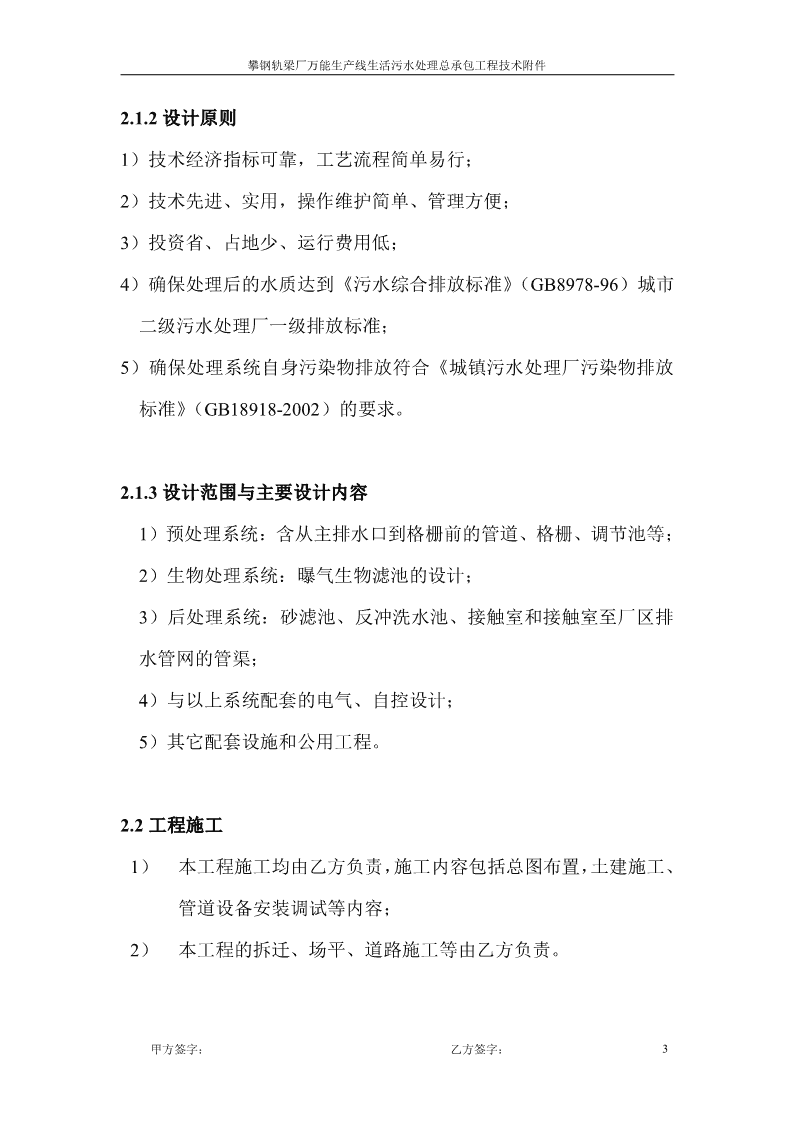

攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2.1.2设计原则1)技术经济指标可靠,工艺流程简单易行;2)技术先进、实用,操作维护简单、管理方便;3)投资省、占地少、运行费用低;4)确保处理后的水质达到《污水综合排放标准》(GB8978-96)城市二级污水处理厂一级排放标准;5)确保处理系统自身污染物排放符合《城镇污水处理厂污染物排放标准》(GB18918-2002)的要求。2.1.3设计范围与主要设计内容1)预处理系统:含从主排水口到格栅前的管道、格栅、调节池等;2)生物处理系统:曝气生物滤池的设计;3)后处理系统:砂滤池、反冲洗水池、接触室和接触室至厂区排水管网的管渠;4)与以上系统配套的电气、自控设计;5)其它配套设施和公用工程。2.2工程施工1)本工程施工均由乙方负责,施工内容包括总图布置,土建施工、管道设备安装调试等内容;2)本工程的拆迁、场平、道路施工等由乙方负责。甲方签字:乙方签字:3
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2.3设备、材料供货本工程中所有设备、材料的采购、供应均由乙方负责。乙方对设备的完整性和质量可靠性负责。本工程主要设备、材料采购,制作及验收按相关国家规范进行,甲方参加对设备、材料的验收过程。本工程的主要设备、材料详见附件三。2.4管道、设备安装调试本工程总承包范围内的管道、设备的安装调试均由乙方负责。2.4.1管道安装1)管道的安装必须符合相关技术规范的要求,满足设备说明书和设计图纸的技术要求,严格按图施工;2)安装中使用的阀门和材料必须符合设计要求和产品标准规定,并提供合格证明;3)安装中应按要求进行施工检查并作好记录,安装中的隐蔽工程应在工程隐蔽前组织建设单位、设计单位和施工单位和质量监督部分进行检验,检验合格后方可进入下道工序。2.4.2设备安装和调试设备在安装过程中,应按照国家有关规范:《机械设备安装工程及验收规范》(第一册通用规范TJ231),化工机械设备安装施工及验收规范(通用规范,HGJ203-83)进行。主体设备应在设备生产厂家技术人员的指导下进行安装。甲方签字:乙方签字:4
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件1)通用安装技术要求⑴设备基础土建工程应依照设计要求和图纸浇注设备基础;基础的混凝土标号,基面位置与高程应符合图纸和技术文件规定。依据混凝土规程,强度应符合龄期后的规定,即使赶工期安装,其强度也不应低于设计强度的75%;预埋的地脚螺栓等预埋件,依照设计和设备要求进行制作和施工,有关参数应符合规定,保证安装后设备的稳固性。⑵设备开箱按照安装要求,开箱逐台检查设备外观和保护包装情况,按装箱清单清点零件、部件、工具、附件、合格证和技术文件等,并作好记录。⑶设备定位设备定位的基准线应以建筑物等的纵横中心线或墙的边缘为准,其允许偏差为±10mm。设备定位时平面位置和标高的允许偏差一般应符合下表规定:表一设备基准面与基准线的允许偏差允许偏差/mm允许偏差/mm项目项目平面位置标高平面位置标高与其它设备无机械+20与其它设备无±10±2±1上的联系-10机械上的联系甲方签字:乙方签字:5
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件表二格栅除污机安装定位时允许偏差允许偏差项目平面位置偏差标高偏差安装要求格栅除污机安装后与设计要求≤20mm≤30mm格栅除污机安装在混凝土支架连接牢固,垫铁数<3格栅除污机安装在工字钢支架<5mm两工字钢平行度<2mm;焊接牢固其它设备的安装定位规范按相关规范执行。2)设备调试工程中的设备调试分单机试车和联动试车,由乙方负责并提前通知甲方。⑴单机试车设备具备单机试车条件时,由乙方组织单机试车,并在试车前48小时通知业主。试车通过后,业主代表在试车记录上签字认可。⑵联动试车设备单机试车合格后,对整个工程的所有设备进行联动试车,由乙方组织联动试车,并在联动试车前48小时通知业主。试车通过后,甲方代表在试车记录上签字认可。联动试车成功后,乙方向业主进行实物交接。2.5挂膜调试联动试车成功后,进行挂膜调试,主要内容是曝气生物滤池的启动,以形成有效的生物膜,即所谓的挂膜调试。在系统挂膜调试期间,可以连续的引入污水,视水质条件和环境影响,挂膜过程需经过7~14天完成。挂膜完成后,系统可转入正常运行。乙方在启动挂膜调试前甲方签字:乙方签字:6
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件应制定详细的挂膜调试方案,并在3天前提交甲方,经甲方审定后,按审定后方案进行。在挂膜调试期间,乙方应作好运行控制的记录,加强对布水、布气的调整和对生物相的观察,作好调试期间的水质分析,并在对调试期间操作运行记录总结的基础上,编制正常运行阶段的技术操作规程。连续3天,出水水质达标,且生物相生长正常,即可告挂膜调试结束。调试阶段结束后,乙方向业主提供系统操作规程。甲方签字:乙方签字:7
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件二工艺描述及技术要求1水量的确定(处理规模的确定)本工程处理规模为720m3/d,平均30m3/h。污水主要来源包括轨梁厂办公楼、门诊部浴室、三站浴室和厂区食堂。厂区采用雨水、排水合流式排水管网。水量波动较大,高峰流量出现在每天早上8点和下午4点左右浴室开放时。在调节池设溢流堰,防止因暴雨等原因造成的水量冲击负荷对系统的影响,溢流水直接排入系统排水管道。2水质的确定从水质抽样化验结果看,待处理污水属轻度污染,超标污染物以悬浮物、CODCr、BOD为主,基本不含重金属离子等第一类污染物。考虑到来水水质的长期变化趋势和系统对变化的适应性,设计进水水质以取样检测值为参考。下表三中数据为35号公路中段排水口和3站浴室排水沟2005年6月2日下午4时水质化验数据,监测单位:攀钢劳研所:表三水质检测结果时间检测结果排放标准取样点检测项目检测标准或方法月日(mg/l)(mg/l)氨氮1.322<15GB/T7479-198735号公路中段排水口SS90<20GB/T11901-1989CODCr23.4<60GB/T11914-198962氨氮3.488<15GB/T7479-1987三站浴室排水沟SS102<20GB/T11901-1989CODCr269<60GB/T11914-1989甲方签字:乙方签字:8
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件因无长期检测数据,考虑到水质波动、水质变化趋势和系统适应范围,在设计中按表四中数据考虑进水水质:表四:设计进水水质序号项目单位数值1CODmg/L≤4002BOD5mg/L≤2403SSmg/L≤2004PH值6~95动植物油mg/L≤306氨氮mg/L≤357大肠杆菌个/L≤5003出水水质标准、出路及处理程度的确定3.1出水水质标准出水水质标准即污水所需的处理程度,取决于污水的出路或用途。根据国家相关环保法规要求,其处理后出水水质应达到《污水综合排放标准》(GB8976-96)中城市二级污水处理厂一级排放标准中各主要控制指标的要求。达到本处理标准的排水可排入GB3838III类水域,满足环保要求。同时根据厂区用水实际,考虑将处理出水回用,在生物处理后对出水进行消毒杀菌处理,具体水质标准详见表五:表五:处理出水水质标准序号项目单位要求1CODmg/L≤602BOD5mg/L≤203SSmg/L≤204PH值6~9甲方签字:乙方签字:9
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件5动植物油mg/L≤106氨氮mg/L≤157*大肠杆菌个/L≤3*注:表中1-6项为《污水综合排放标准》(GB8976-96)中城市二级污水处理厂一级排放标准的要求,7*为生活杂用水水质标准(CJ/T48-1999)中对大肠杆菌的要求,在污水综合排放标准(GB8976-96)中对大肠杆菌的一级排放要求为500个/L,并只针对医院污水,对城镇生活污水处理厂未作要求。达到生活杂用水水质标准的处理出水,可用于市政杂用:包括公园绿化及河湖用水、城市绿化用水、道路路面喷洒用水等;生活杂用:包括厕所冲洗、汽车洗涤等用途;工业回用视情况可作为循环冷却水补充水等用途。3.2处理水出路(含污泥处置)处理水经接触室进行消毒杀菌处理后,已能基本满足表二对出水水质的要求,在接触室内经消毒后,排水管接入厂区主排水管网外排。根据厂区实际情况如将来需要回用,可于接触室内设自吸泵,抽吸至用户接点。但回用水管、回用水泵等工程量不包括在本工程中。生活杂用水管道、水箱等设备外部应涂浅绿色标志,以免误饮、误用,并不得与生活水给水管道、水箱等连接。污泥处置采用自然干化的方式。调节池中污泥由污泥泵抽吸至砂滤池,经自然干化后由汽车运输至指定填埋场集中处理。排泥周期视调节池污泥沉积情况不定期进行,每3月进行一次排泥。在排泥前,为防止污泥沉积,可于污泥斗内布设压缩空气管道进行扰动,方便排泥。在排泥过程中,为防止污泥散发的气味影响周围环境,在排泥管末端接入二氧化氯,在管道内混合,对污泥进行消毒处理,防止臭气逸散。二氧化氯由二氧化氯发生器统一提供。甲方签字:乙方签字:10
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件3.3处理程度的确定为达到3.1的要求,本工程采用二级处理工艺。生活污水的二级处理工艺主要包括活性污泥法和生物膜法。其中生物膜法又主要分为生物滤池、生物转盘和生物接触氧化等三种形式。在对投资、占地、操作等指标的比较后,采用曝气生物滤池为主要工艺。3.4系统建设位置及用地系统建设用地由甲方提供,根据系统总平面布置和选定的工艺方案,占地面积约250m2。总图位置由甲方指定,并能满足工程建设要求。4说明本设计中电源的接点、生活水的接点、处理出水与厂区排水管网的接点和压缩空气接点位置由甲方指定,乙方根据甲方提供的内容完成设计。5工艺描述5.1曝气生物滤池法简介曝气生物滤池(BiologicalAeratedFilter简称BAF)工艺是在20世纪70年代末出现于欧洲的一种生物膜处理工艺,是与我国和日本的接触氧化工艺几乎同时出现的一种好氧膜法污水处理工艺。它一般不用设沉淀池,通过反洗再生实现滤池的周期运行,可以保持接触氧化的高效性,同时又可获得比传统活性污泥法更优良的出水水质。甲方签字:乙方签字:11
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件最初应用在三级处理中,由于其良好的处理性能,应用范围不断扩大,如在污水二级处理中,曝气生物滤池体现出处理负荷高,出水水质好,占地面积省等特点,在90年代初得到大发展,在法国、英国、奥地利和澳大利亚等国都出现了成熟的技术和设备产品。我国在90年代初就开始了对曝气生物滤池的研究,中冶集团马鞍山钢铁设计研究总院环境工程公司,北京环境保护科学院,清华大学等已将改工艺成功地应用于大、中、小型污水处理工程。随着实际工程的运行,曝气生物滤池的特殊优点越来越受到我国水处理各方的关注。近年来,新兴滤池的研制,特别是轻质滤池的国产化为生物滤池在我国的大范围推广应用创造了重要条件。我国已建设几十座,其中广东省新会市东郊污水处理厂规模完成一期工程,处理量4万m3/d,远期处理量达到16万m3/d。5.2曝气生物滤池的工作原理曝气生物滤池是将生物接触氧化与悬浮物过滤工艺结合在一起的污水处理工艺。集曝气、高速过滤、截留悬浮物、定期反冲洗等特点为一体。曝气生物滤池属于生物膜法,在曝气生物滤池中装填有一定数量粒径较小的粒状滤料,污水经过滤料后,在滤料表面逐渐固着有生物膜,滤池底部曝气,污水流经滤料时,利用滤料上形成的高浓度的生物膜的强氧化降解能力,在有氧的情况下好氧微生物对污水中的有机物进行生物降解作用,污水得以净化;与此同时,污水流经时,滤料呈压实状态,利用滤料粒径较小的特点及生物膜的生物絮凝作用,能截留污水中大量的悬浮污染物,且保证脱落的生物膜不会随出水流失,即发挥优良的过滤作用。以本工程采用的向下流生物滤池(Biocarbone池型)为例,进水向下,同时空气从距滤料底部30cm处通入,空气向上流,两者形成甲方签字:乙方签字:12
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件对流,增大了水气两相的接触时间,有利于氧的转移,有利于发挥下层滤料表面生物膜的氧化降解作用,又有利于提高整个曝气生物滤池的纳污能力,延长反冲洗周期。曝气点以下30cm厚的滤层主要起过滤作用,进一步截流水中悬浮物和脱落的生物膜,完成固液分离的过程。由于生物膜的生长,固着在比表面积大的滤料表面上,这就使得池中容纳着大量微生物,从而体现出容积负荷高,停留时间短的特点,又能保证滤池在较低的污泥负荷下运行,为进一步降解污水中的有机物提供了可靠的保证,进而获得更优良的处理效果,保证了出水的稳定性。处理出水由底部出水收集到出水管,进入出水池(出水池在本工程中兼作反冲洗水池,循环利用,降低新水耗)。当滤池运行到一定周期,随着生物量和滤料中截留杂质的增加,滤池水头损失增大,水位上升,需对滤料进行反冲洗,反冲洗排水通过排水管回流到预处理系统。曝气生物滤池的过滤机理:①机械截留作用,生物滤池所用滤料平均粒径一般在5mm左右,填料高度1.5-2.0米,根据过滤原理,进水中的颗粒粒径较大的悬浮物首先被截留;②颗粒滤料上生长有大量微生物,微生物新陈代谢作用中产生的粘性物质如多糖、酯类等起吸附架桥作用,与悬浮物颗粒及胶体粒子黏结在一起,形成细小絮体,通过接触絮凝作用而被除去;③由于微生物作用,能使水中胶体颗粒的Zeta电位降低,使部分颗粒脱稳形成较大颗粒而被去除。甲方签字:乙方签字:13
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件5.3曝气生物滤池的特点5.3.1生物活性高,污泥浓度高在滤池下部设有曝气装置,保证供给充足的溶解氧(DO),同时对滤料上的生物膜起到搅动作用,加快了生物膜的更新,一般生物膜厚度较小,生物膜活性高;滤料的颗粒细小,提供了大的比表面积,使滤池单位体积内保持较高生物量,一般污泥浓度可达10-20g/l(传统活性污泥法的污泥浓度一般为2-3g/l),因此可大大提高容积负荷。5.3.2传质条件好,充氧效率高在曝气生物滤池中,由于空气扰动使整个反应器内的污水在滤料之间流动,生物膜和水流之间产生较大的相对速度加快了膜表面介质的更新,增强了介质效果,加快了生物代谢速度;由于滤料对气泡的反复切割作用,增进了充氧效果,提高了氧的利用效率,充氧的动力效率可达3kgO2/kWh以上,比无滤料时可提高30%左右。5.3.3无污泥回流,节省动力消耗传统活性污泥法中,生物絮凝体与污水完全混合,同时排出曝气池,因此为得到达标的出水水质,还必须设二沉池,进行泥水分离,上清液排出,下部污泥大部分还需回流回曝气池(未回流部分污泥进入污泥处理系统进行处理,成为剩余污泥)。因此,在传统活性污泥中,污泥回流加大了动力消耗;二沉池的存在也加大了占地和投资。5.4曝气生物滤池与其它工艺的技术经济分析总结国内外众多污水处理厂的水质数据,研究者对传统活性污泥法、混合法和曝气生物滤池的处理效果和投资、占地、运行费用作了如下评价:甲方签字:乙方签字:14
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件表六不同工艺处理效果比较处理工艺BODCODNH4NPSS传统活性污泥法1575518110混合法<10<60<2<10<1<10曝气生物滤池法<10<60<2<10<1<10表七不同工艺占地、投资费和运行费比较处理工艺占地投资费运行费传统活性污泥法100%100%100%混合法60%90-95%85-95%曝气生物滤池法25%75%80%法国OTV公司对A/A/O法、SBR、向下流式曝气生物滤池作了更详细的分析:表八A/A/O法、SBR、向下流式曝气生物滤池项目A/A/O法SBR曝气生物滤池投资费用(土建工程)最大较大很小(征地费用)占地最大占地稍小占地最小(设备及仪表)一般闲置大设备量稍大(总投资)最大较大最小运行费用(水头损失)1-1.5m3-4m3-3.5m(污泥回流)100-150%无无(曝气量)大与前者相同低20-30%(出水消毒)较大较大较小(总运行成本)最高较高较低SS<30mg/L工艺效果SS和BOD<(若要小于15mg/LSS<30mg/L(出水水质)30mg/L需深度处理)BOD、TKN<15mg/LTKN<15mg/LBOD、TKN<15mg/L产泥量产泥量一般产泥量一般相对活性污泥法污泥相对稳定污泥相对稳定稍大污泥膨胀容易产生容易产生无未来扩建(增加处理量)非模块化结构,构筑物均模块结构,但占地和工模块结构扩建容甲方签字:乙方签字:15
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件需增加,占地和工程量大程量大,工期稍长易,所需占地和工工期长程量最小(提高出水水需新建三级处理设施需新建三级处理设施现有构筑物即可质)实现环境影响部分敞开,对环境影响主要封闭,影响极敞开式,对环境影响大(臭气问题)大小影响很大(噪声问题)影响很大占地大,覆盖困难(外观环境)占地大,覆盖困难占地小,易覆盖视觉效果较差视觉效果一般视觉效果好说明:SBR(包括SBR的改良型式如ICEAS、CASS等)指序批式活性污泥法,作为传统活性污泥法的改进型,由于投资较少、效率较高且能有效脱氮和除磷的优点,获得了比较广泛的应用,A/A/O法具有较好的脱氮除磷效果,在对生活污水的处理日益严格的情况下,是有效控制富营养化的成熟工艺。SBR、A/A/O二者代表了未来生活污水处理的具有较大发展潜力的处理工艺,从大工艺上讲,二者同属活性污泥法。从以上比较可以看出,在确保出水水质的前提下,曝气生物滤池法在投资、占地、运行、清洁生产、扩能改造上都有比较大的优势。对厂区生活污水处理等小系统,面临总图布置紧张,对环境友好性要求较严格的条件下,选择该工艺是合适的。5.5本工程工艺流程介绍本方案的工艺流程简图一所示:反冲洗排水(自流)曝气格栅机自流泵吸生物余压反洗水池接触池调节池滤池污泥滤液回调节池反冲洗进水(泵送)二氧化氯加入沙滤池污泥外运图一工艺流程图甲方签字:乙方签字:16
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件5.6工艺流程说明5.6.1预处理系统包括格栅、调节池等,污水经过预处理后经污水提升泵自上进入曝气生物滤池。1)格栅:自污水排口接入的厂区生活污水,通过格栅机将废水中较大的悬浮物、漂浮物、纤维物质和较大的固体颗粒物质去除,从而保证了后续处理构筑物的正常运行,减轻了后续处理构筑物的处理负荷,延长了泵的使用寿命。格栅处拦截的污物需定期清理,作为厂区固体垃圾统一纳入厂区现有固体废弃物处理设施进行处理。格栅规格:XGS500型旋转式隔栅除污机,安装角度α=60度、耙齿节距5mm;2)调节池:废水经格栅后依靠重力自流入污水调节池。调节池一方面起到调节水质水量,同时相对密度较大的颗粒还能在池内沉淀下来,因此该调节池兼具初沉池的作用,但加大了停留时间(作为初沉池,水力停留时间一般为1-2小时,此处取4小时)。在调节池内设排泥装置,定期对池内沉积的泥砂进行处理,池内泥砂定期由污泥泵排入砂滤池。为防止污泥在池底沉积板结,可于池底设空气支管在排泥前对沉积的污泥进行扰动。排出的泥砂送砂滤池,滤液自流回调节池。经过调节池的均质、均量和沉砂后,出水经污水提升泵提升至曝气生物滤池。调节池规格:矩形调节池(9.0×4.0×4.0),有效水深3.5米,钢筋甲方签字:乙方签字:17
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件砼结构。5.6.2生物处理系统主要构筑物为曝气生物滤池。在曝气生物滤池内不同层面形成的微生物群体组成不尽相同,每个层面都生长着适合于流到该层污水水质的微生物菌群,并依附于填料形成生物膜。通过这些生物膜对污染污的吸附、氧化、代谢等过程降解大部分污染物。污水中的悬浮物及由于生物膜脱落而形成的生物污泥被填料截留,从而滤层具有了二沉池的功能。当滤层内的截污量达到某种程度时,阻力加大,处理能力下降,此时需对滤层进行反洗。反冲洗水由曝气生物滤池的出水供给。反冲洗排水由排放管回流入调节池。经过曝气生物滤池处理后的出水主要指标已能达到排放要求。1)曝气生物滤池结构:曝气生物滤池在结构上与给水处理的快滤池相似,不同之处在于曝气生物滤池下部或底部增加了曝气系统,对滤料要求也更为严格。曝气生物滤池主体可分为布水系统、布气系统、承托层、生物填料层、反冲系统等组成。2)布水系统:根据水流方向其可分为上向流和下向流两种,本系统采用向下流的入水方式。配水主要由滤池上部的配水槽完成。配水槽呈渠型结构,设三角溢流堰,经配水槽分配后的污水在滤池内平均分布,确保填料负荷的均匀。3)布气系统:曝气生物滤池内设置布气系统主要有两个目的:一是正常运行时曝气;二是进行气水反冲洗时布气。甲方签字:乙方签字:18
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件曝气生物滤池采用气水联合反冲洗时,气冲强度取10-14L/(m2.s)。反冲洗布气采用穿孔管方式,配气孔径2-3mm,孔间距30-120mm。反冲洗布气管安装在承托层之下。正常曝气采用HWT-Ⅱ型动态曝气器25套。本工程中正常曝气和反冲用气均由轨梁厂供给。压缩空气管全线采用φ108管道,按规范在低点设置排水点。在进入曝气生物滤池前,设压缩空气储罐,对压缩空气进行稳压和调压。压缩空气用量:300m3/h。3)滤料:滤料是曝气生物滤池的关键部分,对曝气生物滤池的功效有直接的影响,同时也影响到曝气生物滤池的结构形式。常用的滤料有石英砂、陶粒及塑料制品,通常以鹅卵石为承托层。曝气生物滤池采用的滤料粒径为3~6mm,滤层厚度为1.5~3m。本系统采用多孔生物滤料,具有轻质,耐磨,使用寿命长,比表面积大,孔隙大等优点。滤层厚度1.5米。技术要求:密度1.2~1.5g/cm3,容重0.85~0.9g/cm3,粒径3~6mm,气孔率大于30%,比表面积大于500m2/m3,年磨损率小于3%,单颗粒承重大于48N。滤料视磨损情况,应周期更换,更换周期二年。4)反冲系统:曝气生物滤池的结构与气水联合反冲的快滤池相似,对运行中截留的各种颗粒及胶体污染物表面老化的生物膜,采用反冲洗的方式除去。本系统中采用气水联合反冲洗的方式。具体反冲再生过程如下:(1)关闭进水和正常曝气用空气;(2)水单独冲洗;(3)空气单独冲洗;(2)、(3)步骤交替进行并重复几次;(4)最后用水漂洗甲方签字:乙方签字:19
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件一次。反冲洗水自下而上,填料层受上向水流的冲击发生膨胀,填料层在单独水冲或气冲过程中,不断膨胀、压缩,同时,在水、气对填料的流体冲刷和填料颗粒间互相摩擦的双重作用下,生物膜、被截留吸附的SS与填料分离,冲洗下来的生物膜及SS在漂洗中被冲出滤池。反冲洗污水回流至预处理系统。再生后的滤池进入下一周期运行。反洗在十五分钟内完成,应避免冲洗过度而影响出水水质;反冲洗时,气水强度可参考表十进行:表十气水反冲强度33速率/(m空气)/(m滤料.min)0.43-0.52反冲洗空气33气量/(m空气/m滤料)5.14-6.2533速率/(m水)/(m滤料.min)0.33-0.35反冲洗水33水量/(m水/m滤料)2.50说明:曝气生物滤池的反洗因反洗周期、污染物负荷、滤料材质、滤池深度等影响很大,用气与用水强度往往相差数倍,应依据工况进行调整。曝气生物滤池规格:矩形池(3.5×3.5×5.0),滤层厚度1.5米,钢筋砼结构。为方便滤料更换和对布水布气系统的检修,在滤池一侧设有两个人孔。5.6.3后处理系统包括砂滤池、反冲洗水池和接触室。1)砂滤池:砂滤池为污泥处理的主要构筑物。经污泥泵排出的污泥均送沙滤池进行简单干化处理,滤液回流调节池。污泥在沙滤池内经沉淀和干化后,与现万能生产线浊环水污泥统一外运至填埋场处理。甲方签字:乙方签字:20
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2)反冲洗水池和接触室:经过曝气生物滤池处理后的出水通过余压进入反冲洗水池,作为反冲洗水源。反冲洗水池内水溢流入接触室,在接触室内进行消毒杀菌处理。采用二氧化氯对出水进行消毒处理,保证出水在接触室内停留时间大于1小时,出水余氯量小于0.5mg/L。反冲洗水池/接触室规格:钢筋砼结构(6.0×4.0×3.0)。5.6.4公用工程及其它1)供水:系统内生活水由厂区生活水给水管网提供,接点位置由甲方确定。2)供电:系统设计用电负荷约为80KW,两路供电,接点位置由甲方确定。3)消防:根据《建筑灭火器配置设计规范》(GBJI40-90),消毒室,配电房内各设灭火箱一个,箱内配置MF4型手提式磷酸铵盐干粉灭火器3具。4)供气:压缩空气使用量300m3,由甲方指定接点位置。5)场地雨排水:自然排水,接入场地原有排水系统。6)通风:二氧化氯发生器操作室应设下通风装置,其余建筑物按相关设计规范执行。甲方签字:乙方签字:21
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件6主要设计参数调节池停留时间:平均水力停留时间(HRT):4小时最大流量时停留约2小时;曝气生物滤池:水力停留时间(HRT)1小时;BOD容积负荷:0.2-14kgBOD/(kgMLVSS.d)气水比:5m3气:m3水(不包括反冲用气);各单元温度:15~40℃接触室:接触时间大于1小时;出水余氯含量不大于0.5mg/l7运行及控制方式系统采用自动控制为主,但各主要设备均设有机旁操作箱。手动控制主要用于单机试车时使用。本系统污水自排水渠经格栅进入调节池,在调节池用泵提升进入生物曝气滤池,其后皆通过自流或余压进入下级处理构筑物。各泵均按一用一备设置,确保系统长期稳定运行。各泵设有连锁装置,通过液位控制自动启停。正常运行时的控制方式为:当调节池水位超过-2.700标高时,1#污水提升泵自动启动,同时打开曝气生物滤池出水阀门,根据曝气池内液位深度调整出水阀门开启度,待水位平衡后打开压缩空气正常曝气阀门,调节进气量及进气压力至操作规程要求。每次反冲洗结束转入正常工作时,对工作泵组进行切换。反冲洗操作:当滤池内截留污染物过多,导致过水水头损失增大,甲方签字:乙方签字:22
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件过水速度减缓时,需对曝气生物滤池进行反冲洗。反冲洗视每周进行两次。反冲洗时,先关闭曝气池出水阀门,关闭提升泵和压缩空气正常曝气阀门,打开反冲洗水泵3分钟,进行水反冲洗;3分钟后关闭反冲洗泵,然后打开反冲洗用压缩空气阀门,气反冲洗2-3分钟;重复上述步骤1-2次,再开启气、水阀门进行联合反洗2-3分钟后,最后用水瓢洗2分钟。反冲洗排水通过自流回调节池。关闭反冲洗用水泵和压缩空气阀门,转入正常运行。排泥操作:系统每3月应排泥一次。排泥前,打开压缩空气阀门对污泥斗进行扰动,防止池底污泥板结不易抽吸,扰动时间约为1小时,扰动停止后15分钟,打开污泥泵进行排泥,排泥时间1小时,如污泥沉积较多,应延长排泥时间。在污泥泵启动后开启污泥消毒用二氧化氯阀门,对污泥进行消毒处理。在排泥期间应关闭曝气池进水阀门和压缩空气正常曝气阀门,调节池正常进水。甲方签字:乙方签字:23
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件三供货范围本工程采用乙方式,工程设计、施工、设备及材料供货、设备安装调试、生物处理系统调试(挂膜调试)、技术服务等均由乙方承担,并对整个项目技术总负责,确保工程质量和出水水质,整个工程为交钥匙工程。乙方向甲方的供货范围如表十一、表十二所示:1主要设备材料表十一主要设备材料表序号名称规格数量备注XGS型旋转式隔栅除XGS500型、安装角度α=6011台污机度、耙齿节距5mm2二氧化氯发生器化学法300g/h1台80WFB-C型、Q=30-25-15m3污水提升泵/h、H=17-18-19m、N=7.5Kw/2台一用一备台、V=380VYW50-32-200A型、4泥浆泵Q=11.7-5.9m/h、H=44-11m、2台一用一备N=1.1Kw/台、V=380V150WFB-A型、Q=120-185-200-240m/h、5反冲洗水泵2台一用一备H=28-26-23.5-22.5m、N=30Kw/台、V=380V6滤池布气系统HWT-Ⅱ型动态曝气器1套生物滤池内7滤池布水系统配水槽形式1套生物滤池内8滤料多孔生物滤料20m3生物滤池内9低压配电屏3个10照明配电箱1个11操作箱11个甲方签字:乙方签字:24
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2主要构建筑物表十二主要构建筑物一览尺寸(m)有效容积占地面积序号名称数量备注L×B×H(m3)(m2)1调节池9.0×4.0×4.012536.01钢筋砼2曝气生物滤池3.5×3.5×5.012.251钢筋砼3反冲洗水池/接触室6.0×4.0×3.072241钢筋砼合建4沙滤池1.6×2.5×3.04.01钢筋砼5消毒室2.7×4.010.81砖混6配电室3.3×4.013.21砖混甲方签字:乙方签字:25
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件四验收及调试1工程验收1.1工程验收组织与程序工程施工完毕后必须进行竣工验收。竣工验收由甲方组织施工、设计、管理、质监等相关单位联合进行。隐蔽工程必须通过中间验收,中间验收由施工单位会同建设、设计及质监部门共同进行。本工程的竣工验收程序由以下几部分组成:施工单位自检自验、提交正式验收申请后施工、建设单位、设计与质监部门进行现场验收、完成正式验收,并办理验收和实物交接手续。在验收前,乙方应做好工程验收的准备工作,并提前48小时通知甲方。验收分中间验收和竣工验收两类。凡是在竣工验收前被隐蔽的工程验收都必须进行中间验收。只有在隐蔽工程验收合格后方可进入下一工序。1.2验收依据与标准验收依据包括设计任务计划书、工程委托、施工图设计、设计变更通知单和国家现行标准和规范。工程验收按下列标准进行:1.《给水排水构筑物施工及验收规范》(GBJ141-92)2.《给水排水管道工程施工及验收规范》(GB50268-97)3.《机械设备安装工程施工及验收规范》第一册、通用规定TJ231-(一)-754.《化工机械设备安装施工及验收规范》(通用规定)甲方签字:乙方签字:26
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件HGJ203-835.《电气装置安装工程电缆线路施工及验收规范》GB50168-926.《电气装置安装工程高压电气施工及验收规范》GBJ147-907.《电气装置安装工程接地装置施工验收规范》GB50169-938.设备自身附带的安装技术文件等。1.3水池工程验收1.3.1水池验收常规内容:1.水池整体及分项。底板、池壁、柱、梁的位置、高程、平面尺寸、预埋管道、管件等安装位置和数量;2.水池的水密性;3.水池的结构强度、抗渗抗冻标号;4.水池四周的回填土夯实情况及平整情况。1.3.2水池配管工程1.验收管材、管径、长度、走向、埋深、坡度及连接方式和位置;2.管道的严密性、防腐情况;3.阀门的数量、位置,是否启闭灵活、严密。甲方签字:乙方签字:27
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件1.3.3现浇钢筋混凝土施工允许偏差(见下表)表十三现浇钢精混凝土施工允许偏差允许偏允许偏差项目差项目/mm/mm+10底板15池壁、柱、梁、顶板轴线位置截面尺寸-5池壁、柱、梁8洞、槽、沟净空±10垫层、底板、池壁、高程±10H<5m8柱、梁垂直度5m<H<20m1.5H/10L<20m±20表面平整度(用2m直尺检查)10平面尺寸±20m<L<50m预埋件、预埋管5L/1000中心位置50m<L<205m±50预留洞10说明:1.L为底板和池体的长、宽或直径;、2.H为池壁、柱的高度。1.3.4水池满水实验1)水池满水试验的前提条件①池体结构的抗压强度、防渗标号等达到设计要求;②现浇钢筋混凝土的防水层水池外部防腐层施工以及池外回填土以前;③装配式预应力混凝土施加预应力以后,水泥砂浆保护层喷涂之前;④砖砌水池的内外防水水泥砂浆完成之后;⑤进水、出水、排空、连通管道的安装及其穿墙管口的填埋已经完成;⑥水池抗浮稳定性满足设计要求;⑦满足设计图纸中的其他要求。2)准备工作①池体混凝土的缺陷修补;甲方签字:乙方签字:28
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件②池体结构检查;③临时封堵关口;④检查闸阀,不得泄漏;⑤清扫池体杂物;⑥注入的水应准备清水,并作好注水和排空准备;⑦设置好水位观察标尺,水位计等;⑧对水池有观察沉降要求时,应先布置观测点,并测量至记录水池各观测点的初始高程;3)步骤及检查鉴定方法①注水:分三次向池内注水,每次注入设计水深的三分之一。注水水位上升速度不要超过2m/24h,两次充水的间隔时间不小于24h。以便混凝土吸收水分后,有利于混凝土微裂缝的愈合;每次注水宜测读24小时水位下降值。同时应仔细观察池体外部结构混凝土和穿孔管道的填塞情况;如果有渗漏情况,同时水位下降较大时,应停止注水。经处理后方可再注水;即使水位降符合标准要求,池壁外面出现有渗漏的情况时,也认为结构混凝土不符合规范要求;水位观察。注水时的水位用水位计观测;注水至设计深度进行渗水量测定时,应用水位测针测定水位降,精度1/10mm。注水至设计水深24小时后,开始测读水位测针的初读数。末读数与初读数之间甲方签字:乙方签字:29
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件的时间间隔不小于24小时。可测读多次,取算术平均值。蒸发量测定。有盖时蒸发量可忽略。无盖时,以一严密不透水的钢板水箱,测定其蒸发量,作为参照。渗水量按下式计算:q=A1/A2[(E1-E2)-(e1-e2)]q——渗水量,L/m2.dA1——水池的水面面积;A2——水池的浸湿总面积;E1——水位初读数;E2——水位末读数e1——参照水箱水位初读数;e2——参照水箱水位末读数。②试验标准在满水试验中,应进行外观检查,不得有漏水现象。水池渗水量按池壁和池底的浸湿面积计算,钢筋混凝土水池不得超过2L/m2.d,砖石砌体水池不得超过3L/m2.d。1.4管道工程验收1.4.1管道工程的中间验收管道工程的中间验收包括对管基、管接口、排管、土方回填等外观验收和严密性验收。下列管道隐蔽工程应进行中间验收:1)管道及附属构筑物的地基和基础;甲方签字:乙方签字:30
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2)管道的位置及高程;3)地下管道的交叉处理;4)土方回填的质量。1.4.2管道的竣工验收管道的竣工验收是全面检验给水排水管道工程是否符合工程质量标准。竣工验收时,应进行必要的测量和外观检查,并据实填写竣工验收记录。管道竣工验收的重点包括管道外观验收、断面验收和管道气密性试验。1.5电气工程验收电气施工按以下验收标准执行:1《电气装置安装工程电缆线路施工及验收规范》GB50168-922《电气装置安装工程高压电气施工及验收规范》GBJ147-903《电气装置安装工程接地装置施工验收规范》GB50169-931.6水质验收水质指标化验按城市污水水质检验方法标准(CJ26-91)中PH值、悬浮物、BOD5、CODCr、大肠杆菌、氨氮、动植物油的相关标准执行,对水质指标的化验应在挂膜调试完成后进行。对出水水质的监测由甲方委托有法定资质的监测单位进行。取样点,取样频率等由甲方签字:乙方签字:31
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件监测单位按竣工验收的相关规范执行。若出现超标情况,乙方应在24小时内完成整改,确保水质达标。2挂膜调试使具有代谢活性的微生物污泥在处理系统中填料上固着生长的过程称之为挂膜,挂膜调试也是生物膜处理系统膜状污泥的培养和驯化过程。挂膜调试工作在联动试车成功后进行。与一般生物膜法的启动方式相同,一般采用三种方式:①间歇培养并逐步增加流速;②在设计流速下或逐渐增加流速进行连续培养;③用活性污泥接种,稳态运行。综合比较,采用第③种方法进行挂膜,达到稳定的时间最短,本工程即采用这种方式。具体方法为加入接种用活性污泥,通气闷曝一段时间后排出上清液,再加入待处理污水继续闷曝一段时间,然后连续进水、进气直至稳态运行为止。挂膜时间:调试过程受气温、水质状况等影响,在14天内完成。挂膜结束后,转入正常运行。在调试运行期间,加强对布水和布气系统的调整,保证生物膜的均匀增长,防止污泥堵塞填料,确定反冲洗频率,气水比等重要运行参数。调试运行期间,应加强对水质水量的检测工作,直至出水水质稳定,连续3天,出水水质达标,且生物相生长正常(生物膜在滤池内分布均匀,成膜厚度一致,膜颜色呈黄褐色,不发黑),即可告挂膜调试结束,系统可转入正常运行。甲方签字:乙方签字:32
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件五施工组织及安全/质量保证措施乙方成立专门的项目部进行施工的组织和管理,确保工程的合理有序开展,优质高效完成本工程建设。项目部组织机构如下表所示:项目经理技术副经理施工副经理土电自给建气动排施施化水工工施施队队工工队队图二项目部组织机构图1施工质量保证措施1.1必须设定专门的质量员对工程质量进行监督和检查。1.2所有设备、仪表和材料在投入使用前,均应经质量监督员检查认可,确认合格后方可投入使用。1.3质量员应加强对施工过程的质量管理,对管道安装、设备基础、构筑物尺寸等应加强控制。1.4及时组织对隐蔽工程的中间验收。中间验收应会同建设单位、设计单位、质量监督部门共同进行,并作好记录。隐蔽工程验收合格后甲方签字:乙方签字:33
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件方可进入下一工序。1.5在基坑开挖期间,应制定针对雨季施工的排水措施。在基坑外须开挖排水沟,防止坑外雨水流入基坑,坑内雨水应及时排出。1.6应在质量员对模板、支架、钢筋和预埋管件等进行检查后方可进行。现浇结构混凝土的浇注应保证使用符合设计要求的同品种、同标号的水泥。混凝土的浇注应连续进行。当因为某些原因必须间隔时,间隔时间应在前层混凝土凝结之前。否则应留置施工缝。浇注池壁混凝土时,应分层交圈,连续浇注。1.7混凝土浇注完毕后,根据现场气温条件及时覆盖和洒水,养护期不少于14天。高温天气施工时,应增加洒水次数,防止暴晒。1.8对管道的安装,必须保证尺寸符合设计要求,选用管径相差最小的管节组对对接。1.9管道中的阀门、型号必须符合设计要求,法兰的密封一定要严密,接口处的密封材料要符合设计要求,对需进行阀门试验的部分阀门,必须严格按要求进行试验检验。1.10安装管道及其他设备时,严格按照管道安装规范及设备安装检验标准进行考核,每道工序结束后,必须进行“三检”确认合格后方可进行下一道工序的施工,直至工程完成。1.11做到施工时质量跟踪,发现问题现场解决,决不拖延。甲方签字:乙方签字:34
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件2施工安全保证措施2.1进场施工前,必须和甲方签订详细的安全协议,并请甲方对安全隐患、安全注意事项进行交底,并作好记录。设定专人负责安全工作。2.2施工负责人必须对施工人员进行施工内容交底,并作好记录,非施工人员严禁进入现场施工区域,施工区域必须有明确的标志,如防护栏杆及绳标,夜间施工有充足的照明。2.3乙方安全管理部门,定期或不定期对施工现场进行检查,发现问题立即整改,对有关责任人严肃处理。2.4个人劳保一定要穿戴整齐,互保对子落到实处。高空作业的人员一定要系好安全带,高空的跳板搭设要符合规范。2.5使用的各类吊车、运输汽车一定要专人指挥,专人负责,使用的吊具要牢固钢丝绳要有足够的安全系数,在投入使用前应仔细检查。2.6施工的作业场地要有安全通道,并配备好必要的灭火器材。2.7开挖超过5米的基坑或地质条件较复杂的情况下,应增加支撑。支撑应具有足够的强度、刚度和稳定度。2.8严禁施工人员酒后上岗,严禁乱动甲方的设备、开关及阀门。甲方签字:乙方签字:35
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件六资料交付1、网络计划的交付:以技术附件形式,在工程启动前向甲方交付网络计划;2、施工方案的交付:在正式进场前,向甲方及相关单位交付施工方案,并经甲方及相关单位认可;3、挂膜调试方案的交付:工程施工完成后,进入挂膜调试前交付挂膜调试方案;4、挂膜调试记录的交付:调试结束后3天内交互调试记录,包括水质化验记录、调试过程记录等资料;5、技术操作规程的交付:在调试结束后,乙方应根据调试过程记录和日常操作要求编制系统技术操作规程,并在调试结束后一周内交付甲方;6、竣工资料的交付:按集团公司竣工资料管理办法执行。甲方签字:乙方签字:36
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件附件七保证项目及考核标准1保证项目乙方对本工程的保证项目如下:1.1各主体构筑物满足:《给水排水构筑物施工及验收规范》(GBJ141-92)要求;1.2管道工程满足:《给水排水管道工程施工及验收规范》(GB50268-97),《工业金属管道工程施工及验收规范》(GB50235-97)要求;1.3设备安装过程满足《机械设备安装工程及验收规范》(第一册通用规范TJ231),化工机械设备安装施工及验收规范(通用规范,HGJ203-83)的规定。1.4电气施工满足《电气装置安装工程电缆线路施工及验收规范》GB50168-92,《电气装置安装工程高压电气施工及验收规范》GBJ147-90,《电气装置安装工程接地装置施工验收规范》GB50169-93等规范要求。1.5处理水水质各主要指标在调试结束后满足附件二中表二的要求。1.6处理系统自身污染物排放符合《城镇污水处理厂污染物排放标准》(GB18918-2002)的要求。2工程建设期间的考核2.1乙方应精心组织,确保工程按网络计划推进,并在2005年7甲方签字:乙方签字:37
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件月31日前工程完工,完成联动试车。因乙方造成的工程延期,乙方应承担相关责任,每延误工期一天,甲方考核乙方5000元;2.2因乙方原因造成的质量问题,乙方应及时整改,同时承担由此带来的损失。2.3乙方应确保在7月15日前完成挂膜调试,每延迟一天,甲方考核乙方5000元。3处理效果不达标的考核乙方应确保出水水质达到附件二中对出水水质的要求。对出水水质的监测由甲方委托有法定资质的监测单位进行。取样点,取样频率等由监测单位按竣工验收的相关规范执行。若出现超标情况,则视为该项目不合格,甲方按工程款总额的7%考核乙方。乙方应在24小时内完成整改后复测至水质达标。甲方签字:乙方签字:38
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件甲方:攀枝花新钢钒股份有限公司工程部代表:日期:攀枝花新钢钒股份有限公司安环部代表:日期:攀枝花新钢钒股份有限公司轨梁厂代表:日期:乙方:攀枝花市瑞天安全环保有限责任公司代表:日期:甲方签字:乙方签字:39
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件目录附件一总论附件二工艺描述及技术要求附件三供货范围附件四验收及调试附件五施工组织及安全/质量保证措施附件六资料交付附件七保证项目及考核标准甲方签字:乙方签字:40
攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件攀钢轨梁厂万能生产线生活污水处理总承包工程技术附件攀枝花新钢钒股份有限公司攀枝花市瑞天安全环保有限责任公司2005年7月14日甲方签字:乙方签字:41'
