• 257.50 KB
  • 2022-04-22 13:45:22 发布

大连银行施工组织设计.doc

  • 64页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

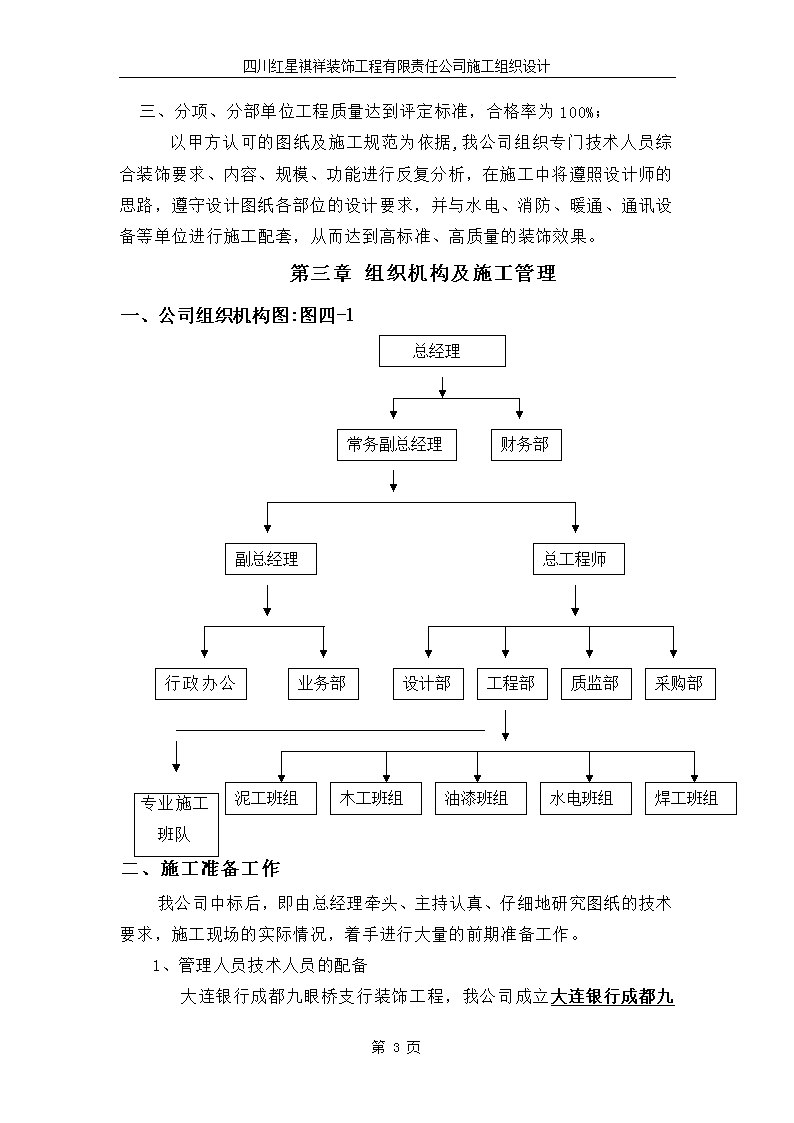

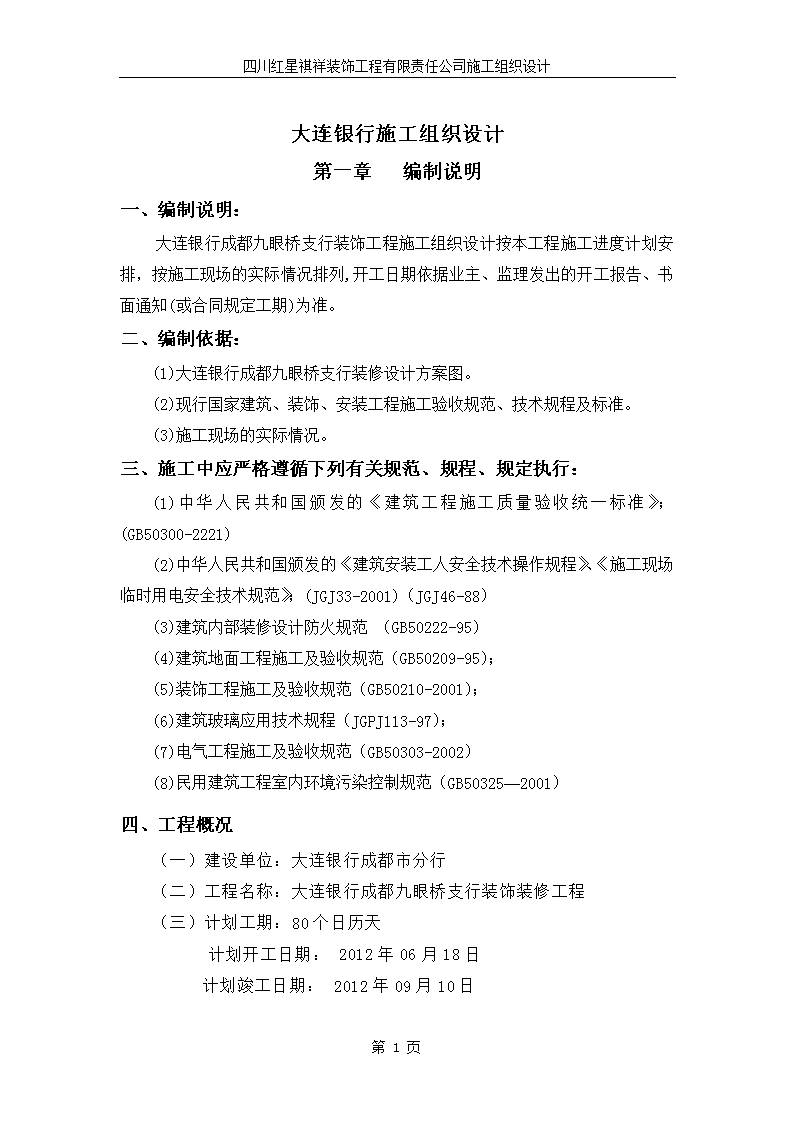

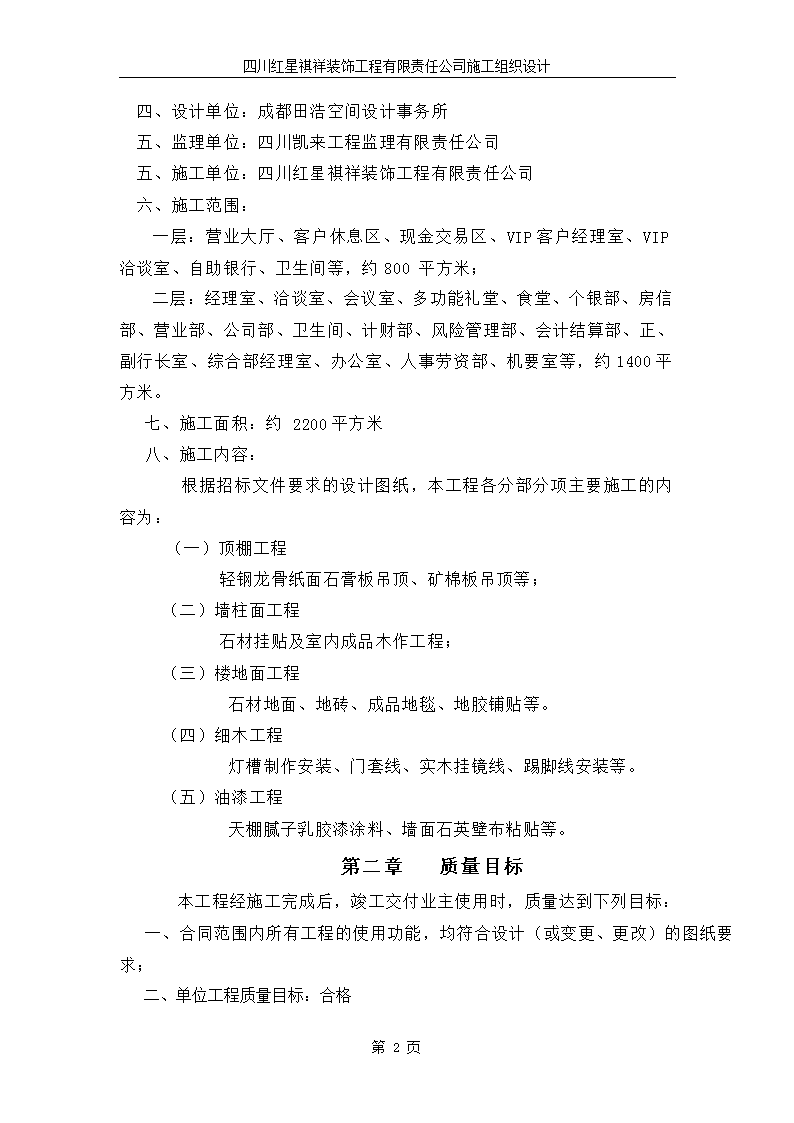

'四川红星祺祥装饰工程有限责任公司施工组织设计大连银行施工组织设计第一章编制说明一、编制说明:大连银行成都九眼桥支行装饰工程施工组织设计按本工程施工进度计划安排,按施工现场的实际情况排列,开工日期依据业主、监理发出的开工报告、书面通知(或合同规定工期)为准。二、编制依据:(1)大连银行成都九眼桥支行装修设计方案图。(2)现行国家建筑、装饰、安装工程施工验收规范、技术规程及标准。(3)施工现场的实际情况。三、施工中应严格遵循下列有关规范、规程、规定执行:(1)中华人民共和国颁发的《建筑工程施工质量验收统一标准》;(GB50300-2221)(2)中华人民共和国颁发的《建筑安装工人安全技术操作规程》、《施工现场临时用电安全技术规范》;(JGJ33-2001)(JGJ46-88)(3)建筑内部装修设计防火规范(GB50222-95)(4)建筑地面工程施工及验收规范(GB50209-95);(5)装饰工程施工及验收规范(GB50210-2001);(6)建筑玻璃应用技术规程(JGPJ113-97);(7)电气工程施工及验收规范(GB50303-2002)(8)民用建筑工程室内环境污染控制规范(GB50325—2001)四、工程概况(一)建设单位:大连银行成都市分行(二)工程名称:大连银行成都九眼桥支行装饰装修工程(三)计划工期:80个日历天计划开工日期:2012年06月18日计划竣工日期:2012年09月10日第64页 四川红星祺祥装饰工程有限责任公司施工组织设计四、设计单位:成都田浩空间设计事务所五、监理单位:四川凯来工程监理有限责任公司五、施工单位:四川红星祺祥装饰工程有限责任公司六、施工范围:一层:营业大厅、客户休息区、现金交易区、VIP客户经理室、VIP洽谈室、自助银行、卫生间等,约800平方米;二层:经理室、洽谈室、会议室、多功能礼堂、食堂、个银部、房信部、营业部、公司部、卫生间、计财部、风险管理部、会计结算部、正、副行长室、综合部经理室、办公室、人事劳资部、机要室等,约1400平方米。七、施工面积:约2200平方米八、施工内容:根据招标文件要求的设计图纸,本工程各分部分项主要施工的内容为:(一)顶棚工程轻钢龙骨纸面石膏板吊顶、矿棉板吊顶等;(二)墙柱面工程石材挂贴及室内成品木作工程;(三)楼地面工程石材地面、地砖、成品地毯、地胶铺贴等。(四)细木工程灯槽制作安装、门套线、实木挂镜线、踢脚线安装等。(五)油漆工程天棚腻子乳胶漆涂料、墙面石英壁布粘贴等。第二章质量目标本工程经施工完成后,竣工交付业主使用时,质量达到下列目标:一、合同范围内所有工程的使用功能,均符合设计(或变更、更改)的图纸要求;二、单位工程质量目标:合格第64页 四川红星祺祥装饰工程有限责任公司施工组织设计三、分项、分部单位工程质量达到评定标准,合格率为100%;以甲方认可的图纸及施工规范为依据,我公司组织专门技术人员综合装饰要求、内容、规模、功能进行反复分析,在施工中将遵照设计师的思路,遵守设计图纸各部位的设计要求,并与水电、消防、暖通、通讯设备等单位进行施工配套,从而达到高标准、高质量的装饰效果。第三章组织机构及施工管理一、公司组织机构图:图四-1总经理财务部常务副总经理副总经理总工程师采购部质监部工程部设计部行政办公室业务部焊工班组油漆班组水电班组木工班组泥工班组专业施工班队二、施工准备工作我公司中标后,即由总经理牵头、主持认真、仔细地研究图纸的技术要求,施工现场的实际情况,着手进行大量的前期准备工作。1、管理人员技术人员的配备大连银行成都九眼桥支行装饰工程,我公司成立第64页 四川红星祺祥装饰工程有限责任公司施工组织设计大连银行成都九眼桥支行装饰装修工程项目经理部,委派有丰富现场领导和管理经验的项目经理担任本工程项目经理(项目负责人),并配备项目技术负责人,质量管理员、安全管理员、材料管理员、设备管理员等一套强有力的项目管理班子,作为本工程项目管理组织职能机构,全面负责本项目从开工到完工全过程的施工管理、生产指挥调度、质量技术和安全管理。项目经理是我公司驻本装饰工程施工项目上的全权代表,对作业层负有管理职能,以确保本工程的质量与工期达到建设单位的要求。2、项目部主要管理人员构成及网络图:(见图四-2)项目经理:刘晶技术负责人:彭刚技术员:蒲宜飞安全员:曹琴琴内业技术员:唐晓丽安检员兼库管:霍康生材料员:谢康宁木工班长:许德科水电班长:余智油漆班长:黄小刚泥工工长:刘六东项目经理图四-2第64页 四川红星祺祥装饰工程有限责任公司施工组织设计负责人技术材料室内业技术员库管员安检员质检员材料员工程师搬运班组普工班水电工长焊工工长泥工工长油漆工长木工工长乳胶漆工长花岗石安装工长三、施工机械配置技术先进性与机械设备适用性、工程质量的好坏、进度的保证很大程度上与施工机械的先进性有关。对于本工程的施工,我公司将针对实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机械设备的适用性,充分满足施工工艺的需要,从而来保证工程质量和装饰效果。我公司在本装饰工程的施工中,配备机械设备时,将遵循以下原则:(1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机械和手持动力机具。(2)充分发挥现场所有机械设备的能力,根据具体变化的需求,合理调整装备结构。(3)优先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机械设备。(4)第64页 四川红星祺祥装饰工程有限责任公司施工组织设计按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不同标准的机械设备,以保证质量为原则,努力降低施工成本。附:机械配置一览表表四-1机械配置一览表类别序号品名单位数量木作类1手提圆盘锯台122手提电刨台83台式圆盘锯台64大锣机台45小锣机台86手提电锤台127空压机台15汽钉枪把15小型台式电压刨台4电工类9电烙铁把810万用表台4泥作类11云石切割机台1512水平尺把6油漆类空压机台6搅拌机台6运输15中型金杯车辆1管理类水平仪台1多功能检测仪套116笔记本电脑台1四、施工现场平面布置(见附图四-1)第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(1)材料(包括成品和半成品)临时仓库和材料加工机具原则上设在各操作场所,材料进场按施工进度分批进场。为了保持施工现场的安全和文明卫生,现场不考虑工人住宿和食堂设置。(2)在各操作面主要位置配备消防灭火设备。(3)在操作层设符合用电标准的标准总电箱。(4)其它(如值班人员岗位等等)将根据现场具体情况分区设置。5、其他准备工作(1)项目经理及施工员、材料员、质量员等必须会同设计人员对图纸和工程说明作全面、详细地了解,对全工程概况做到心中有数。(2)工程量的计算,即根据施工图纸,结合预算项目,统计出各项施工项目单位数量表。(3)制定材料计划表,将工程所需的材料名称、规格和预计数量逐一列表归类后一份提交材料部,并配合材料选择材料供应商及材料品牌。(4)制定施工进度计划表,施工进度计划表用于控制施工进度和调度工人及材料,进度表的编排是按照工程期限将各施工项目的工作量,完成项目所需的时间,科学性地编排在时间表内。(5)开工前进行工地实地勘察,了解施工现场环境、交通运输等情况,核对施工空间与设计图纸有无误差。(6)材料进现场应做好以下工作:①根据材料计划表并结合工程进度计划表内确定材料的品种、数量及进工地时间。②材料堆放位置应事先安排,切勿任意堆放以致影响工期和材料管理的严密性。堆放时应注意以下几点:A.不得影响施工的进行反复搬迁,损材费工。B.分类堆放,便于使用。C.易燃、易爆物品,分开地点堆放,以保安全。D.易碎、易潮、易污的材料,应注意堆放方法和采取保护措施,以免造成损耗。E.即用的材料进工地时应直接放置之不理在工作面,以便节省搬迁的工序。③工地设临时仓库及仓库管理员,切实做好进场材料的签收工作,并按材料品种、数量进行登记,以备查验。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(7)接通工地临时水电:①临时用水的设置应尽量利用原固定管道,水管铺设时尽量按原设计的路线铺设做到既解决用水又减少铺设时间。②临时用电的布置一般是以架空线路或电缆拖线板的形式。架空线路的用电装设自动开关或闸刀开关并符合架设临时线路的要求。采用电缆拖线板供电时,电缆用保护层“YHZ”橡胶套电缆,禁止用花线塑料铜芯线作引线,以防漏电造成事故,电缆用电端是一块接线板,板上须有漏电保护开关、闸刀、插座等。(8)施工部署及技术交底,施工管理人员掌握全部施工资料后,按施工内容进行人员部署,划分各工序的职责范围,明确各工种的责任,并落实到各工种的负责人。同时,召集各工种、工序施工骨干进行技术交底、交待注意事项,对图纸上出现的技术要求高或需特殊处理的部位应作明确指示。遇到施工人员不熟悉或未做过的新工艺、新方法,应提前交待该工艺的技术规范资料作为实施依据并共同研究施工方案,保证工程顺利进行。五、施工现场的管理工作:1、在工程开工时,召集所有工地人员,简明交代有关事项,例如:工期要求、质量、安全、工地纪律、现场文明卫生、施工管理人员的分工等。合所有工地人员对整个工程有一定认识。2、工地放样,按照平面图纸尺寸依次弹线放样,并认真核对实地放样与平面图纸尺寸是否有关,若出现实地尺寸与图纸不符时应及时与设计人员进行处理,并请甲方到场征求意见,在得到共同认可后方能进行施工。3、施工调度包含人员(工种)、材料、机具的调度,根据施工进行及实际情况合理地、科学地进行调度,避免出现施工混乱,施工间断以减少浪费和损失,具体内容:①人员(工种)调度第64页 四川红星祺祥装饰工程有限责任公司施工组织设计加强计划管理,针对各种施工特点和相关的联系,须使施工的进展具有均衡性和节奏性,消除停工、离工现象。例如:当电工布线管时,木工不便施工天花及隔墙,但可以安排木制作门面或家具施工,以免相互争场地出现离工现象,当某些工程项目上下工序不能同时交叉进行时,可适当集中力量于上道工序,完成一段就移交一段,当一些工程受场地制约,无法集中太多人员施工时,则可在保证重点工程的同时,安排一部分人员去做辅助工程的附属工程,当各工序同时展开时,管理者须安排一些后备工程。总之,通过人员的合理调度,达到保证各工种专业人员不间断,按次序从一个项目转移到另一个项目进行施工。①材料调度施工期间,管理者须对各工种材料库存量登记清楚,并预计出未来数天内对材料的需求量,及时给予调供,禁止出现停工待料现象。同时要注意保持工地整洁,切勿使材料乱置于现场。为避免工地空间变小影响施工,需控制材料进场时间。对进场材料,设置工地材料库房进行保管,施工材料的发放以当天用料当天发放为基本原则。管理者在施工中需防止施工人员随意浪费材料,主要抓好二个方面工作:一是抓好下料设计,二是抓好剩余材料的利用。此外,要防止偷盗及顺手牵羊的现象。②机具管理实行施工机具领用登记制度,以“谁领用、谁保管、谁负责”为原则,防止出现不正常的损坏和遗失。调度好各工序机具的使用,可避免一些工序机具闲置,提高施工机具的使用率,同时还须加强对施工机具的保养,使用前应仔细检查机具,使用过程中若发生故障应及时排除。工程完毕,应安排专人对机具进行清理、保养之后方可收回仓库。4、施工日记施工日记是反映整个工程施工详细过程的备忘录,施工日记须坚持当日写记,内容包括:当天日期、天气、施工内容、施工人数、材料使用、工作进度、施工现场状况及有关工程的事项。5、施工检查施工管理中一个重要环节即是施工检查,分以下三个方面:①工艺质量检查检查各阶段中各工序在施工中是否符合装饰工程质量验收规范要求,及时发现问题进行纠正,以免发生不可挽回的损失。②安全检查第64页 四川红星祺祥装饰工程有限责任公司施工组织设计a.严防施工场地发生火灾,在易燃场地烧焊时,应清理净周围的易燃物品,配制灭火器械,必要时指定专人监护。b.施工现场禁止吸烟。如不易做到,应划出吸烟范围,并要求施工人员养成吸烟后随手掐灭熄烟头方可离去的习惯。但是在进行木作及油漆工程时,绝对禁止在工地现场吸烟。禁止在工地用电炉、电热锅等烧煮食物。C.严禁非电气人员安装及维修电路,防止发生触电伤亡事故。d.防止闲杂人员破坏,每日施工完毕,须将门窗锁好,注意工地钥匙的传递,巡视工地,检查防范措施。①施工进度检查除重点检查关键工序的施工进度外,还要经常了解其它工序的进度,发现问题及时解决,避免出现非关键工序的阻滞,影响整个工程工期的现象。根据进度检查结果,按实际施工进度状况不断地修正原网络进度表,以方便控制工作进度。对阻碍施工进度的工序,除修正网络表外,还须做出该工序的施工流程图,以便合理调动人力、物力进行施工。6、与甲方(业主方)联系、交流施工过程中管理人员须经常和甲方联系,约同甲方检查工作,介绍施工情况,并及时将甲方的意见反馈,互相沟通,增强甲方对施工的信心。主要联系工作的内容:①工程开工时,请甲方在开工报告表上签章,以便作为工期计算的基础。②陪同甲方看工地,并介绍施工情况。③按时参加甲方召开的工程会议。④重视甲方提出更改设计的意见,对不能实施的意见须作详细解释,更改须得到甲方签章认可。⑤邀请甲方参加对隐蔽工程的验收。⑥协助甲方办理消防报验手续。⑦呈报工程进度月报表,请甲方在报表上签章作为工作量签证,督促甲方按时拨款。四、完工后的善后工作工程施工结束后,大部分施工人员撤离现场,管理人员应选择少数技术好、责任心强、能胜任的多面手,带领他们留守施工工地,进行善后工作,主要做好以下几个方面工作:第64页 四川红星祺祥装饰工程有限责任公司施工组织设计1、工程收尾工作:认真检查各施工项目的质量,有缺陷的地方限期改善、修整对隐蔽的部位,尤其需要仔细检查。2、现场清洁工作:对涂饰面与非涂饰面之间分界处的涂料污点应彻底清除干净,所有玻璃及镜面应擦拭干净,施工现场要工完场清。3、内部初验:在上述两项工作完成后,须作内部初验收,试通水、试通电,所有灯具需全部试开检查。检查发现的问题及时修整,力求在甲方验收时能一次能过。4、呈报完工报表,呈请甲方检视验收、签证。现场机具、余料撤场,收缴机具、清点数量、检查是否有损坏,如有损坏,按不同情况提出处理意见。剩余材料应整理捆绑,对易损易污材料加以保护,合理装车,避免造成不应有的经济损失。5、计算实际工程量,进行成本核算,作为今后估价的参考资料。第四章施工实施计划工作项目主要以地面、墙面、吊顶、石材、油漆等,分片流水作业,施工以先墙后顶再地、先安装后油漆为原则,总体把握以下施工步骤:拆除→现场清理→操平放线→隔墙制作→吊顶制作安装→地面铺装→墙面铺装→木制品制作→木制品安装→木制品油漆→灯具、洁具安装→清理退场。1、施工流程网络图第64页 四川红星祺祥装饰工程有限责任公司施工组织设计开工搭临设脚架施工放线材料场电气工程泥作工程木作工程吊顶工程封板工程饰面工程乳胶漆花岗石工程玻璃工程软色工程油漆工程清洁完工验收图五-1第五章主要的施工工艺及方法一、轻钢龙骨石膏板隔墙施工工艺(一)主要材料及配件要求1.  轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计2.  轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。3.  紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。4.  填充隔声材料:按设计要求选用。5.  罩面板材:纸面石膏板规格、厚度由设计人员或按图纸要求选定。(二)主要机具:直流电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。(三)、作业条件1.  轻钢骨架、石膏罩面板隔墙施工前应先完成基本的验收工作,石膏罩面板安装应待屋面、顶棚和墙抹灰完成后进行。2.  设计要求隔墙有地枕带时,应待地枕带施工完毕,并达到设计程度后,方可进行轻钢骨架安装。3.  根据设计施工图和材料计划,查实隔墙的全部材料,使其配套齐备。4.  所有的材料,必须有材料检测报告、合格证。(四)操作工艺1.  工艺流程轻隔墙放线—→ 安装门洞口框 —→ 安装沿顶龙骨和沿地龙骨 → 竖向龙骨分档 —→安装竖向龙骨—→安装横向龙骨卡档—→安装石膏罩面板—→施工接缝做法—→面层施工2.  放线:根据设计施工图,在已做好的地面或地枕带上,放出隔墙位第64页 四川红星祺祥装饰工程有限责任公司施工组织设计置线、门窗洞口边框线,并放好顶龙骨位置边线。3.  安装门洞口框:放线后按设计,先将隔墙的门洞口框安装完毕。4.  安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm。5.  竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按罩面板的规格900mm或1200mm板宽,分档规格尺寸为450mm,不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。6.  安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽心铆钉固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为1000mm。7.  安装横向卡挡龙骨:根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。8.  安装石膏罩面板1)  检查龙骨安装质量、门洞口框是否符合设计及构造要求,龙骨间距是否符合石膏板宽度的模数。2)  安装一侧的纸面石膏板,从门口处开始,无门洞口的墙体由墙的一端开始,石膏板一般用自攻螺钉固定,板边钉距为200mm,板中间距为300mm,螺钉距石膏板边缘的距离不得小于10mm,也不得大于16mm,自攻螺钉固定时,纸面石膏板必须与龙骨紧靠。3)  安装墙体内电管、电盒和电箱设备。4)  安装墙体内防火、隔声、防潮填充材料,与另一侧纸面石膏板同时进行安装填入。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计5)  安装墙体另一侧纸面石膏板:安装方法同第一侧纸面石膏板,其接缝应与第一侧面板错开。6)  安装双层纸面石膏板:第二层板的固定方法与第一层相同,但第三层板的接缝应与第一层错开,不能与第一层的接缝落在同一龙骨上。9.  接缝做法:纸面石膏板接缝做法有三种形式,即平缝、凹缝和压条缝。可按以下程序处理。1)  刮嵌缝腻子:刮嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实刮平。2)  粘贴拉结带:待嵌缝腻子凝固原形即行粘贴拉接材料,先在接缝上薄刮一层稠度较稀的胶状腻子,厚度为1mm,宽度为拉结带宽,随即粘贴接结带,用中刮刀从上而下一个方向刮平压实,赶出胶腻子与接结带之间的气泡。3)  刮中层腻子:拉结带粘贴后,立即在上面再刮一层比拉结带宽80mm左右厚度约1mm的中层腻子,使拉结带埋入这层腻子中。4)  找平腻子:用大刮刀将腻子填满楔形槽与板抹平。10.  墙面装饰、纸面石膏板墙面,根据设计要求,可做各种饰面。(五)、  质量标准以GB-50210-2001中的第7.3.9至第7.4.10条的规定为准,严格遵守。(六)、  成品保护1.  轻钢龙骨隔墙施工中,工种间应保证已装项目不受损坏,墙内电管及设备不得碰动错位及损伤。2.  轻钢骨架及纸面石膏板入场,存放使用过程中应妥善保管,保证不变形,不受潮不污染、无损坏。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计3.  施工部位已安装的门窗、地面、墙面、窗台等应注意保护、防止损坏。4.  已安装完的墙体不得碰撞,保持墙面不受损坏和污染。(七)  应注意的质量问题1.  墙体收缩变形及板面裂缝:原因是竖向龙骨紧顶上下龙骨,没留伸缩量,超过2m长的墙体未做控制变形缝,造成墙面变形。隔墙周边应留3mm的空隙,这样可以减少因温度和湿度影响产生的变形和裂缝。2.  轻钢骨架连接不牢固,原因是局部结点不符合构造要求,安装时局部节点应严格按图规定处理。钉固间距、位置、连接方法应符合设计要求。3.  墙体罩面板不平,多数由两个原因造成:一是龙骨安装横向错位,二是石膏板厚度不一致。明凹缝不均:纸面石膏板拉缝不很好掌握尺寸;施工时注意板块分档尺寸,保证板间拉缝一致。二、地面玻化砖施工工艺(一)施工工艺地面打毛→基层清理→操平、弹线→铺结合层砂浆(底层)→地砖润水铺砖→压平拨缝→嵌缝→养护(保护)(二)操作要点(1)原地面打毛,因该工程原地面部分已作面层,进行二次地面施工前,必须对原地面进行打毛处理,才能和二次大理石地面形成良好的结合。(2)基层清理:基层表面的砂浆、油污和垃圾清除干净,用水冲洗,晾干。(3)放线:用水平仪操平后,弹出水平标高线,再按大样图要求弹平面控制线。弹线时在房间纵横两个方向排好砖,其接缝宽度应不大于2mm,当排到两端边缘不合整砖时,量出尺寸,将整砖切割成镶边砖。排砖确定后,每隔3—5第64页 四川红星祺祥装饰工程有限责任公司施工组织设计块砖在基层上弹纵横或对角控制线。设有伸缩缝的地面,在基层伸缩缝隙的位置上弹出双线,其缝宽应符合设计要求。楼梯应在墙面上弹好标准斜线,并弹出踏步高度和宽度的控制线。(4)铺结合层砂浆:铺砂浆前,基层应浇水湿润,刷一道水灰比为0.4-0.5的水泥素浆,随刷随铺水泥砂浆结合层,水泥砂浆配合比为2粗砂=1:3(体积比)的干硬性砂浆(砂浆稠度必须控制在3.5cm以内),根据标高,用木抹子拍实,短括尺括平,再用长括尺通括一遍。然后检测平整度应不大于2mm;拉线测定标高和泛水,符合要求后用木抹子搓成毛面。(5)浸水:根据所定地砖材料要求,如需要浸水时,将选配好的砖块放入清水中浸泡2—3h后,取出晾干备用。(6)铺砖:铺砖顺序:其一,地砖背面随刮一层纯水泥浆结合层。其二,按线先铺纵横定位带,定位带各相隔10-15块砖,然后铺定位带内的面砖;其三,从门口开始,向两边铺贴,踢脚板先铺防滑条。铺贴时应铺贴几行砖作为标准,以保证铺贴质量。铺贴时,应抹垫水泥湿浆将地面砖按控制线铺贴平整密实。(7)压平拨缝:每铺完3—5张地砖用橡胶锤拍一遍不遗漏。边压实边用水平尺找平,压实后,拉通线先竖缝后横缝进行拨缝调直,使缝口平直、贯通。调缝后,再用橡胶锤、拍砸平。破损面砖及时更换。随即将缝内余浆或砖面上的灰浆擦去。从铺砂浆到压平拨缝,应连续作业,常温下必须1—2h完成。(8)嵌缝:铺完地面砖2天后,将缝口清理干净,刷水湿润,用1:1的同地砖颜色相同的(采用矿物颜料)水泥浆嵌缝。嵌缝后做到密实、平整、光滑。水泥砂浆凝结前,彻底清除砖面灰浆。(9)养护:嵌缝砂浆终凝后,铺锯末浇水养护,不得少于7昼夜。三、地面石材施工工艺大理石地面:大理石地面施工应在顶棚吊顶、墙面饰面完成后进行,先铺地面,后踢脚板和墙裙。施工前,要清理现场,检查施工面是否有水、电。工程预埋是否影响施工,并检查大理石的规格、尺寸、颜色、边角等按施工顺序分类码放。1、施工工序原地面打毛→清理基层→操水平线、弹线→排板→安装标准块→铺贴→灌缝→清洁第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(1)原地打毛,因该工程工程地面部分已做豆石地坪面层,进行二次地面施工前,必须对原地面进行打毛处理,才能和二次大理石地面形成良好的结合。(2)清理基层:应先挂线检查地面找平层的平整度,做到心中有数,然后清扫基层并用水刷干净,提前一天浇水湿润基层表面。(3)操水平及弹线:用水平仪操平后,弹出基准标高线,弹出中心线。在房间内四周墙上取中,在地面上弹出十字丝悬堕牛心线,按板的尺寸加预留缝放样分块,铺板时按分块的位置,每行依次挂线。地面面层标高由墙面水平基准线返下找出。(4)进行排板:按设计图进行实际排板,调整板材的偏差及色差。(5)安放标准块:标准块是整个房间水平标准和横缝依据,在十字线交点处最中间安放,如十字中心线为中缝,可在十字线交叉点对角线安放两块标准块,标准块应用水平尺和角尺校正。(6)铺贴:大理石板铺设,为大理石地面的主要工序。铺贴前板块应先浸水湿润,阴干后檫去背面浮灰方可使用。铺贴时大理石背面随贴随刮一层纯水泥桨结合层,大理石板地面缝宽为1mm。粘贴层砂浆为15—20mm厚1:2(体积比)干硬性水泥砂浆,铺粘结层前在基层刷素水泥浆l遍,水泥砂浆随拌随铺板块。先由房间中部向四侧退步法铺贴。凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。安放板材时四角同时往下落,并用橡胶锤敲平实,调好缝,铺贴时随时检查砂浆粘结层是否平整、密实,如有空隙不实之处,及时用砂浆补上。(7)灌缝:板块铺贴后次日,用素水泥浆灌2/3高度再用与面板相同颜色的水泥浆擦缝,然后用干锯末拭净擦亮。(8)养护:在拭净的地上,用干锯末覆盖保护,1-2天内禁止上人。(9)清洁:最后将地面上的保护覆盖物清理干净,再将地面进行一次整体抛光。2、施工中注意事项(1)铺贴时,所用材料应符合质量要求。花岗石要根据图案和纹理试拼编号。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(2) 铺贴时一定要先将板块浸水,必须用干硬性水泥砂浆,并且要进行试铺。(3)大理石地面做好预铺、排版、调整色差,进行编号,再正式铺贴。(4)大理石板块铺贴后,水泥砂浆达60%-70%强度后方可打蜡。四、微晶石地面施工方案微晶石施工要求:1、选用微晶石材的规格、图案固定方法和砂浆种类,应符合设计要求.2、镶贴表面的基体,应具有足够的稳定性和刚度,其表面的质量应符合《砖石工程施工及验收规范》(GBJ203-83)、《砼施工及验收规范》(GBJ204-83)。3、安装微晶石材应镶贴在粗糙的基体或基层上,光滑的基体或基层表面,镶贴前应处理残留在基层上的砂浆、尘土和油渍。4、安装微晶石材用的锚固体、连接体,应用铜或不锈钢制的连接件(特殊情况下可用镀锌件)。5、因为微晶石不吸水的特性,所以针对大力胶粘剂施工时要注意以下方面:(1)胶粘剂在使用前必须经过充分拌合方能使用,对双组粘剂要抚将各组分另搅拌均匀。再按规定配比准确称量,然后将两组混合,再次拌匀后才能使用,胶粘剂不用时切勿打开容器盖防溶剂挥发影响质量,使用时每次取量不宜过多,特别是双组分胶粘剂配胶量要严格掌握,一般不超过2-4h。另外,溶剂型胶粘剂易燃和带有刺激味,所以施工现场严禁明火和吸烟,并要求有良好的通风条件。粘贴法主要应用于小规格板(边长600mm),薄板(如10-12mm)和铺贴高度小于3m的墙柱,板面材铺贴,若板材粘结面比较光滑,可预先将环氧树脂花洒在粘贴面上,再钭法净干燥的粗砂撒在环氧树脂上,形成毛糙面,以增强粘贴效果。(2)从罐内取出需用数量的胶水并按说明加上必要的快干剂。(3)胶水与快干剂按100:3混合。快干剂夏天应少加一点,冬季应多加一点。(4)粘合物的表面应清洁干燥。此产品为快速定位及填补石材裂缝之用,若需牢固粘合,请用相应产品。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计6、关于铺砌面采用425#水泥代替325#水泥的施工规定:对于铺地面的合同,在施工时,应优先选用325#水泥,若因特殊原因没有325#水泥,可用425#水泥代替,但其砂浆要按以下比例配制:水泥:砂=1:3.0其接触面素浆不能用纯水泥素浆,而必须在水泥中加入不低于20%细砂进行配制。五、墙、柱面石材施工工艺1、施工程序: 基体处理→预拼排号→石板切孔、挂筋→基本钻孔、安装膨胀螺栓→板材安装、固定→灌浆→清理→嵌缝2、施工工艺(1)基体处理:大理石饰面板安装前,先将基层墙面抹灰层打毛并用水湿润,再抹上1:l水泥砂浆结合层(要求中砂或粗砂),大理石饰面板背面也要用清水刷洗干净,以提高其粘结力。(2)预拼排号:为了使大理石饰面板安装时能上下左右颜色花纹一致,纹理通顺,接缝严密吻合,故安装须按大样图预拼排号。按设计尺寸及板材的实际尺寸在地面上进行试拼。先计算出实用块数,计算出实切割块数和切割的规格尺寸以胶使用部位,并考虑留缝宽度,画出每块板的位置线后,即进行试拼,校正·尺寸及四角套方,然后逐块顺序编号。凡阴阳角处,相邻两块板应磨边卡角,据设计要求进行拼接处理。板块的编号一般是由下向上编排而后分类竖向堆好备用。(3)石板切孔、挂丝:将大理石饰面板直立固定于木架上,用手提切割机在距板两端四分之一处板的厚度中心切孔,孔深35—40mm。板宽~500mm:的打直孔两个;板宽>500mm的打直孔三个;>800mm的打直孔四个。然后所切孔内穿上截面不小于2㎜的铜丝,与基层相应位置的钢膨胀螺栓连接。(4)基体钻孔:板材切孔套丝后,在基层放线分块位置临时就位,对应于板材上下雪孔的位置上,用电锤钻与板材孔数相等的斜孔,斜孔呈45度,孔径8nm,孔深40-50mm·,安装670钢膨胀螺栓。(5)板材安装、固定:基体钻孔安装钢膨螺栓后,将大理石板安放就位,然后将大理石板上的铜丝牢固的固定在基层所埋的钢膨螺栓上;使板材与基层有25—30mm间距,以利灌浆。(6)灌浆:用1:2.5(体积比)水泥砂浆,稠度为10—第64页 四川红星祺祥装饰工程有限责任公司施工组织设计15cm分层灌注。灌注时不要碰动板材,也不要只从一处灌注,同时要检查板材是否灌浆而外移。第一层浇灌高度为15cm,即不得超过板材高度的三分之一。第一层灌浆很重要,要锚固下口铜丝及板材,应轻轻操作,防止碰撞和猛灌。一旦发生板材外移错动,应拆除重新安装。待第一层灌浆后稍停1-2h,并经检查板材无移动后,再进行第二层灌浆,高度为l00mm左右,即板材的二分之一。第三层灌浆灌到低于板材上口5cm处,余量作为上层板材灌浆的接缝。因饰面大理石为浅色,灌浆应用白水泥和白石屑,以避免因透底而影响美观。柱子贴面在灌浆前用方木加工成夹具,夹住大理石板;以防止灌浆时大理石板外胀。(7)清理:第一层灌浆完毕,待砂浆初凝后,即可清理板材上口余浆,并用棉丝擦干净。隔天再清理板材上口木楔和有碍安装上层板材的其它杂物,以后用相同方法把上层板材下口铜钢丝拴在第一层板材上口固定不锈钢丝、钢膨胀螺栓处,依次进行安装。墙面、柱面、门套等饰面板安装与地面块材铺设的关系,一般采取先作立面后作地面方法,这种方法要求地面分块尺寸准确,边部块材须切割整齐。(8)嵌缝:全部大理石板安装完毕后,将表面清理干净,并按板材颜色调制水泥色浆嵌缝,边嵌边擦拭清洁,使缝隙密实干净,颜色一致。安装固定后的板材,如面层光泽受到影响,要重新打蜡上光。六、微晶石墙面施工方案施工方案如下:  1、墙面和柱面干挂微晶石板材时,应先做基层找平,分块弹线,并按照弹线的尺寸与板的尺寸拼施。  2、固定板材的挂件应与锚固件或钢龙骨连接牢固。  3、在墙面较高或轻质砖墙挂板时,先做好钢龙骨,达到设计要求,并按规定,作防锈处理。  4、墙面底(四米以下)或钢筋砼墙面挂板时,可直接用不锈钢膨胀螺栓在墙上打孔固定,于挂件连接,并符合设计要求。  5、微晶玻璃板材挂装前,应按品种、规格和颜色进行分配、排板、核对安装孔槽(工长加工),每块板的侧边打眼,开槽的数量及尺寸,应根据板的面积大小或设计要求而定。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计  6、上下挂的每块板材,固定点不得少于四个,当底部或顶部不能打眼挂装时,应在背面或两侧打孔,开槽固定,吊顶干挂的板材,除两侧不能少于四个固定点外,应在板面打两个穿孔,用不锈钢配件固定,窄条板的固定点需满足设计要求。  7、锚固件可在结构施工前预埋,已可在结构施工后在基体钻眼:做到钻孔直径不宜过大,且孔径均匀垂直,孔深度满足设计要求,并清理干净孔内的碎粒和灰粉。  8、不锈钢膨胀螺栓及穿墙螺栓安装应牢固,不许松动,为了防止螺栓松动,可采取电焊焊牢或采用双螺帽及弹性垫片等措施。  9、板材安装时,接缝宽度可垫标准的木契调整,应确保缝的大小和表面平整,板面垂直度及板的上沿平顺,而后用环氧基树脂固定牢固。  10、阴、阳角板材安装及做法,应按设计要求施工,突出墙面、顶棚的板材,要在上部的安装工程完工后进行。  11、定位销钉孔的加工,位置准确,孔洞垂直、均匀,孔内应注胶后再插入销针,以防止销针与板材形成点接触。  12、上下两块板材荷载不得传递、叠加,板材之间净间隙内,出弹性密封胶外,其它各种预作业中留下的支垫物之类钢硬物品须一律彻底清除。  13、板的接缝尺寸误差,用不锈钢的薄垫片铺在挂件以上有板沿以下的位置,进行细微调整,使其达到质量验收要求。  14、打胶前应先检查各点和每块板,合格之后再进行接缝打胶施工。打胶时应先用胶带将板面贴好,保持缝整齐、清洁。如缝隙宽,应先用泡沫棒垫底,打胶深度应参照胶的性能,一般最浅处不应低于5mm。  15、干挂作业中,其固定方式一般有三种:一是侧面打孔(配销针固定),二是侧面开槽(配“ILT”T型托片俗称“月牙托板”,以及背面钻半深孔配背面半埋入式FIP锚栓。销针法广为人知,后二种方法详见附图。对风压大的工程,易用月牙板法。当风压很大时,应用背面半埋入锚栓法。  16、板安装质量验收后,做好整装饰面的清洁处理。  17、做好成品保护,采取措施防止污染、撞击,并宜在底部及易撞击处的微晶玻璃板处采取保护措施,提高其防损坏的能力。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计七、内墙饰面砖施工工艺1、施工程序基层处理—-弹线——浸砖和湿润墙面——饰面砖粘贴一一勾缝2、施工要点(1)基层处理:粘贴前,清理基层,凹凸不平的墙面应剔凿和修补,然后湿润表面,再涂抹1:2水泥砂浆找平层,其厚度不小于15㎜,要刮平、拍实、搓粗,做到基础表面平整而粗糙。(2)弹竖线:粘饰面砖的每一个墙面均应用墨斗弹出立线,在弹线之前先检查每面墙的平整度、室内尺寸,测准饰面砖粘结层厚度,一般为10—15mm。按饰面砖尺寸加砖缝lm粘贴墙面两侧竖向定位瓷砖带,然后以此作标准逐匹挂线粘瓷砖。(3)弹水平线及表面平整线:水平线,用水平仪划出水平线。表面平整线,在每面墙上两侧竖向定位饰面砖带,粘贴时分层挂线(白线),用薄钢片勾住拉紧,这条拉紧的白线就是表面平整线,它即能控制每后砖的平整度,也能控制每行砖的水平度。(4)浸砖和湿润墙面:饰面砖粘贴前应放入清水中浸2h以上,然后取出晾干至手按砖背无水迹时方可粘贴。砖墙要提前1天湿润好,混凝土墙可以提前3—4h湿润,以避免吸走粘结砂浆中水分。(5)饰面砖粘贴:粘贴砂浆采用1:2(体积比)水泥砂浆。排砖接缝宽度为1—1.5mm,且横竖缝一致。施工温度要控制在5·c以上。在饰面砖背面满抹灰浆,四角刮成斜面,厚度10mm.左右,边角满浆。饰面砖就位后,用灰匙木柄轻击砖面,使之与邻面平,粘贴5—10块,用靠尺检查表面平整,并用灰匙将缝拨直。阳角拼缝用阳角条。扫光表面表,用竹签划缝,并用棉沙拭净,粘完一面墙后,要将横竖缝划出来。(6)勾缝:墙面饰面砖勾缝用与瓷砖颜色相尽的水泥浆,待水泥浆硬化后,再清洗表面。八、轻钢龙骨纸面石膏板吊顶1、施工顺序弹线→安装吊杆→安装龙骨及配件→校平→安装罩面石膏板第64页 四川红星祺祥装饰工程有限责任公司施工组织设计2、操作要点(1)依据顶棚设计标高,沿墙面四周弹线,作为顶棚的标准线,其水平允许偏差15mm。(2)依据大样图确定吊点位置弹线,并复验吊点间距。吊点间距一般为900—1200mm。吊杆与混凝土楼板与 8钢膨胀螺栓固定。(3) 吊杆用钢盘制作。安装时上端焊角铁,角钢钻ф8孔,与钢筋混凝土板上ф8钢膨胀连接,下端套丝并配好螺帽。吊杆端头套轻钢龙骨专用吊件,与轻钢龙骨天棚基层连接。(4) 安装主龙骨时,将主龙骨用吊挂件连接在吊杆上,拧紧螺丝卡牢。主龙骨接长可用接插体连接。主龙骨安装完后应进行调平,并考虑顶棚起拱高度不小于房间短向跨度的1/200。(5) 次龙骨用中吊挂件固定在主龙骨下面,吊挂件上端搭扣在主龙骨上,次龙骨间距按板材尺寸而定,间距一般为300-400mm。(6) 横撑龙骨与次龙骨垂直,装在罩面板的拼接处,横撑龙骨与次龙骨的连接,采用专用连接件。(7) 罩面板安装前要对已安装完的龙骨和罩面板板材进行检查,符合要求后方可进行罩面板安装。石膏装饰板用高强自攻螺钉与龙骨固定;固定时要求钉头嵌入石膏板约0.5-1mm;钉眼涂防锈漆并用腻子找平。板间留8~10㎜的缝隙,缝内用生石膏腻子填满,再贴专用网格带,以免接缝外开裂。九、烤漆龙骨矿棉板吊顶1、操作要点(1)安装前,即在中型轻钢涂料龙骨下口拉通线,以控制罩面板安装时缝隙的顺直。(2)采用复合粘贴安装法,在已安装好的U型轻钢龙骨吊顶骨架上,用自攻螺钉先把纸面石膏板固定在上面,在板缝、螺钉帽处用腻子找平,再在石膏板上按矿棉板尺寸(500或600见方)放线,然后在矿棉板背面抹胶,涂15个点,最后把装饰吸声板粘贴在矿棉板上,粘贴时应注意板面平整,板缝平直。(3) 施工中注意装饰板背面的箭头方向和白线方向,必须保持一致,以保证花样、图案的整体性。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(4)安装矿棉板时要戴清洁手套,以免将板面弄脏。十、木作装饰工程施工方案1、操作要点设计图纸→大样图(节点)→交底→下料→基层制作→罩面粘贴(1)基层处理:木墙面施工前,应对墙体进行清理,清除墙面上的水泥浆等杂质,根据面板设计方案,确定木龙骨排距和木龙骨分格尺寸,放出基准线,用电锤打孔,埋入钢膨胀以固定木龙骨,木龙骨等木基层刷防火涂料三遍。 (2)木龙骨粘合面清理、弹线:粘合面板前,在木龙骨光面上弹出中心线边线,要求板与板之间的缝宽要一致,粘合面板时按弹线施工。木龙骨粘合面要清刨平整,木龙骨安装时要严格控制木龙骨表面的平整度,确保面板粘合后达到平整、实在。刷胶前,要认真清理木龙骨和面板的粘合面。(3)饰面板粘合:饰面板按设计方案尺寸下料,编号堆码备用。刷胶时,先刷龙骨,接着就刷面板背面,都要刷两遍。将面板对准龙骨上的线依次安装,用手将面板四周与龙骨均匀托压一遍,然后用木条再托压一遍,将板粘牢固。为确保粘结质量,可用蚊钉将面板与基层加以固定,面刷聚脂漆等油漆。2、门套门扇及木门安装:(1)门套:各部位的尺寸与设计图纸的误差不得大于10mm;预埋木砖须作防腐处理;饰面板选择,其色调、木纹必须一致;木线条必须修整平直,钉上后须踏实,转角连接处必须成直角,误差不得大于lmm;所有钉头必须在饰面板以下1.5-1.0mm;门套边框的水平误差不得大于lmm;(2)门扇:门扇的翘曲误差不得大于2mm;对角线长度误差不得大于2mm;要求拼花面层,其木纹应对称,拼缝偏差不得大于0.4mm。(3)木门安装:框与扇之间缝宽度在1.0mm-1.5mm,门扇与地面之间的缝为6mm-8mm,扇与框的立缝宽度为1.5mm-2.5mm;框与扇的正面、侧面的垂直偏差不得大于2mm;双扇门接缝偏差不得大于1mm:,平整度偏差不得大于2mm;小五金应用木螺丝固定,严禁用铁钉代替,合页上下端位置的安装均要求在门扇高度的1/10处,门的拉手应位于其高度的中点以下;(4)其余木作装饰按常规法施工,关键要体现做工精细,线条明快。十一、玻璃安装施工工艺第64页 四川红星祺祥装饰工程有限责任公司施工组织设计1、施工工序玻璃挑选、裁制→分规格码放→安装前擦净→镶嵌玻璃→压线条→打玻璃胶2、操作要点1) 玻璃挑选及裁制:将需要安装的玻璃,按部位分规格、数量裁制,已裁好的玻璃按规格码放;分送的数量应以当天安装的数量为准,不宜过多,以减少搬运和减少玻璃的损耗。2) 嵌玻璃:玻璃推平、压实后,四边分别钉上钉子,钉完后用手轻敲玻璃,响声坚实,说明玻璃安装平实;如果响声啪啦啪啦 ,要重新取下玻璃,基层处理合格后,再上玻璃。3) 安装彩色玻璃和压花玻璃,应按照设计图案仔细裁割,接缝必须吻合,不允许出现错位松动和斜曲等缺陷。4) 安装压花玻璃或磨砂玻璃时,压花玻璃的花面应向外,磨砂玻璃的磨砂面应向室内。5) 安装玻璃隔断时,隔断上框的顶面应有适量缝隙,以防止结构变形,将玻璃挤压损坏。6) 玻璃安装后,应进行清理,将油灰、钉子、钢丝卡及木压条等随手清理干净,关好门窗。7) 存放玻璃的库房与作业面温度不能相差过大,玻璃如从过冷或过热的环境中运入操作地点,应待玻璃温度与室内温度相近后再行安装;如条件允许,要将预先裁割好的玻璃提前运入作业地点。8) 玻璃的品种、规格、色彩、朝向及安装方法等必须符合设计要求及有关标准规定。9) 玻璃裁割尺寸正确,安装必须平整、牢固、无松动现象。10) 油灰底饱满,油灰与玻璃、裁口粘结牢固,边缘与裁口齐平,四角成八字形,表面光滑,无裂缝、麻面和皱皮。11) 固定玻璃的钉子或钢丝卡的数量应符合施工规范规定,规格应符合要求,并不得露出油灰表面。12第64页 四川红星祺祥装饰工程有限责任公司施工组织设计) 木压条镶钉应与裁口边沿紧贴齐平,割角整齐,连接紧密,不露钉帽。13) 橡皮垫与裁口、玻璃及压条紧贴,整齐一致。14) 玻璃砧排列位置正确,均匀整齐,嵌缝应饱满密实,接缝均匀平直。15) 彩色玻璃、压花玻璃拼装的图案,颜色应符合设计要求,接缝吻合。16) 玻璃安装后,表面应洁净,无油灰、浆灰、密封膏、涂料等斑污,有正反面的玻璃安装的朝向应正确。十二、乳胶漆施工工艺1、施工工序清洁腻子层→第一遍喷涂→第二遍喷涂→第三遍喷涂2、操作要点1)采用喷涂的方法进行乳胶漆面饰。先喷刷门、窗口,然后横向来回旋转喷刷墙面或先竖向喷刷,后横向喷刷各两遍,其间隔时间为2h-4h,注意接头颜色要求一致,厚薄要均匀,流平性要好。2)第一遍喷涂前喷涂必须将腻子层表面清扫干净,擦净浮灰。3)第二遍喷涂4)第三遍喷涂5)喷涂顺序一般是从上到下,从左到右,先横后竖,先边线、棱角、小面.后大面。阴角处不得有残涂料,阳角处不得裹棱。如一次不能从上到底时,应多层次上下同时作业,互相配合协作,避免接槎、刷涂重迭现象。独立面每遍应用同一批涂料,并一次完成。6)喷涂采用喷涂,喷枪采用1号喷枪,喷枪压力调节0.3—0.5N/mm2喷嘴与饰面成90°角,距离为40―50cm为宜,喷涂时应喷点均匀,移动.距离.全部适中。喷涂时一般从不显眼的一头开始,逐渐向另一头循序移动,至不显眼处收刷为止,不得出现接槎,结束后,整个表面光洁一致.圆滑细腻,无流坠泛色现象。7)喷涂的空气压缩机压力控制在0.5-0.8mpa,排气量在0.6立方米。根据缺气压、喷嘴直径、涂料稠度、调整喷斗的气节门,以将涂料喷成雾状为准。喷涂时手握喷斗要稳,出料口与墙面要垂直,喷斗距离地面500mm左右。8)第64页 四川红星祺祥装饰工程有限责任公司施工组织设计喷射施工之前,将施工面层浮尘擦去,再喷头道浆,而将施工面层浮尘擦净,再喷头道浆。9)在分层喷涂时,上下涂料层搭接处颜色要一致,厚薄要均匀,且要防止喷漏与流淌。质量要达到一米正斜视喷刷均匀,无流型、疙瘩、溅沫等现象,颜色一致,无砂眼、无划痕。10)喷涂时,将墙面所有其它的饰面全部用报纸遮盖严实,以免出现污染。十三、油漆工程施工方案1、施工程序:清扫、起钉子、除油污等→铲去脂囊、修补平整→磨砂纸节疤处点漆片→干性油或带色干性油打底→局部刮腻子、磨光→腻子处涂干性油→第一遍满刮腻子→磨光→第二遍满刮腻子→磨光→刷涂底涂料→第一遍涂料→复补腻子→磨光→湿布擦净→第二遍油漆→磨光→湿布擦净→第三遍油漆  2、施工要点:(1)用砂纸打磨清除基层上灰尘、污垢,修整孔洞、缝隙、毛刺、掀岔、脂囊及钉眼,用调色腻子填补并以砂纸磨光。(2) 保证操作空间没有扬尘,保证所漆基层含水率不超出10%。 (3) 每一道涂层必须均匀涂刷,避免因油漆过多或过少造成厚度不一,特别是边缘、边角、接口处等上一涂层完全干透,用水砂纸轻轻均匀打磨后,进行下一道涂层。所有漆刷必须全新,保证不受污染。使用漆料严格按照标准进行,毛刷使用完毕及时将其清洗或浸泡在相应的溶液中进行保护。(4) 染色油漆施工,采用纱布裹球擦拭的施工方法,以胶质颜料调色打底两遍,最后上漆固定其表面。(5) 油漆范围周边已完成的装饰,必须用皱纹纸完全封密,五金配件先行拆卸保管,待油漆完全干透后再对号重装。整个上漆及候干过程,均须保证实施地环境干净,无扬尘,保证刚上未干的表面不受人为或非人为的碰撞、损坏。(6) 油漆工程完成后,由质检员、安全员、技术负责人、共同进行检验,合格后办理项目移交手续,并由安全员负责产品进行保护,必要部位以硬纸皮或夹板进行覆盖保护,并将该部位围栏,以免发生刮花、碰缺等导致返工的情况。十四、电气工程施工方案第64页 四川红星祺祥装饰工程有限责任公司施工组织设计电气及弱电工程前期管线布置应在临时设施完成的同时进行,先打线槽,同时焊吊杆。施工前,要先确定标高及灯具、开关插座、模块插孔的位置,施工期间注意与其他工种的配合。施工工序操水平、弹线→焊吊杆→开槽→布管→穿线→电线接头焊接→仪表检测→灯具及开关插座安装要求灯具排列整齐稳固,开关插座横平竖直,电线锡焊牢固,非接线盒不得有接头,接地电阻小于4欧,电线截面积不得大于线管截面积40%,分线盒两端电线铁管应以钢筋跨接。施工时,严格按照规范施工。第六章各工种间的配合与保护一、配合:各工种间配合包含两个方面的内容:一是不同工种的施工顺序;第二是施工交结部位。不同工种间合理的施工顺序和最佳的施工方法有利于施工顺利进行和成品保护。工程的施工顺序采用先天棚,后墙柱面,再地面,最后细部的施工顺序,各主要工种间的配合如下:(一)天棚与电气安装的配合在施工过程中,要充分考虑交叉施工的问题,协调一致,互相配合,共同将工程顺利完成,为此采取以下措施。(1)天棚作业以施工图为依据,在墙上弹出控制线,并检查与安装作业有无冲突。(2)会同设计师对施工图进行一次书面交接,明确天棚施工应给电气作业预留的孔洞、位置。(3)吊筋独立固定在楼板和梁柱上,不允许搭接在其它工种的成品或半成品之上。(4)天棚作业必须接到电气及其它有关专业已通过隐蔽验收的书面通知后,方可封板,并在封板时预留好电气及其它专业需预留的孔洞。(5)施工过程中做好对其它工种成品的保护,施工完毕后,做好自己产品的保护。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(二)木作与其它工种的配合(1)与泥作及其它工种共同确定施工标高、进出控制线。(2)与安装进行一次书面交接,明确墙面所需给安装预留的开关、插座及其它孔洞。(3)造型开花应与其他天棚良好衔接。(4)墙面施工待木基层做完以后,再进行泥作施工。(5)地面施工待木基层做完后,再进行泥作施工,最后木工制作踢脚线收口。(三)泥作与其它工种的配合泥作使用的原材料决定了它是对成品保护最具威胁的工种。安排泥作施工在木基层制作完毕以后,面饰之前,这样可以把水泥、砂浆对成品的影响降制最低,同时泥作一旦施工完毕后,就是成品,这时它又最容易受到污染与损坏。在泥作施工完毕后,一定要妥善对之加以保护,防止油漆及其它物品对它的污染和损坏。在墙面施工时和安装进行一次书面交接,留出预留的孔洞,按施工图进行收口处理。(四)油漆施工与其它工种的配合油漆施工属最后面饰,它和其它工程的配合有下列几个方面;(1)油漆工、木工和材料采购共同对饰面板质量、花色按样板进行选择,确保成品的质量和效果。(2)在施工中严格保护相关工种的成品,不同工种间在不同材料的施工交接做好分隔带保护措施,防止对其它成品形成交叉的污染。二、成品保护:(一)成品保护整体部署本工程涉及装修施工内容较多,为了提高项目部的管理水平,减少重复返工,减少污染及破坏,加快施工进度,我们成立了以项目经理为组长的成品保护小组,全面负责本工程的成品保护工作。1.做好施工组织设计和施工方案的工序安排,确保合理的施工顺序,在工作安排中,尽量减少各工种间的交叉作业;工序交接时将将成品保护的内容作为重点内容来检查,分清责任,明确成品保护的责任;第64页 四川红星祺祥装饰工程有限责任公司施工组织设计2.技术部在各工序技术交底中除对施工工艺、质量标准等内容做明确叙述外,必须对其成品保护措施做详细交底。成品保护内容应包括本工序方面的成品保护和相关工序之间的成品保护措施;3.由技术部负责加强现场内所有施工管理人员和操作者的职业道德教育,教育员工爱护公物,尊重他人和自己的劳动成果,施工时要已施工完毕部分的工程项目,增强成品保护意识;4.建立以项目工程部为主要负责单位的成品保护的管理体系,由生产经理负责实施;各施工队、项目分包单位驻现场代表为其合同范围的成品保护直接责任人;任务的实施;各施工队、项目分包单位驻现场代表为其合同范围的成品保护直接责任人;各施工班组、专业工种分别设1名专门成品保护员,负责监督本班组、工种的成品保护工作,均接受生产经理的领导和监督。5.项目部派1名工长全面负责成品保护移交,施工队负责人参加。对已损坏的成品拿出处理意见,办理交接手续。如不办理交接手续出现问题本队伍负责。如有一方负责人不参加,由该方负责。6.现场的成品保护小组负责监督、落实各验收合格分项的成品保护。最后的装修施工时,等湿作业完成后,项目将选一家能力强的成品保护公司,全面负责本工程的成品保护。7.分清责任,明确成品保护的责任;8.工序交接时将应将成品保护的内容作为重点内容来检查;装饰后期阶段每栋楼增加两名保安昼夜巡逻检查,对于蓄意盗窃、破坏成品、材料、机具的所有人员,项目部将给予其所破坏的成品或半成品价格2倍的罚款,并赔偿所破坏的成品或半成品,直至提出刑事诉讼。(三)成品保护具体措施:1、土建工程(1)细石混凝土地面在操作过程中,注意运灰手推车不得碰撞门框与隔墙,及地面铺设的各种管线;面层抹压过程中随时将脚印抹平,并封闭通过操作房间的道路;第64页 四川红星祺祥装饰工程有限责任公司施工组织设计面层养护过程中,其它工种作业不能上人,避免造成表面起砂现象,如情况紧急,必须经项目工程室同意采取措施后方可进入;施工时,不得将砂浆或混凝土溅到已成活的墙面上,对于易污染的部位粘贴塑料胶带进行保护;水泥、砼地面需铺盖麻袋片养护,保持湿润,并设立醒目标志,设专人看管,养护期间楼梯间实行封闭管理;不准在已成活的地面上拌砂浆、和腻子。地面上用的梯子应使用木梯或用木钉楔住脚的钢梯,并且梯脚用软布包好,防止划坏面层;在已完工的地面上进行油漆、电气、暖卫专业工序时,不要破坏面层,油漆浆活施工时,将易受污染的部位用塑料布遮挡好,防止污染;合理均衡安排工序施工流程,严禁在已做好的地面上堆放、运输重物及拌和堆放砂浆;有地漏的房间,地漏用棉纱塞好防止堵塞。2、门窗工程窗框在安装前应包装好防止其它作业对窗框的污染;窗口附近外墙喷涂时,裸露的窗框必须采取胶带粘贴报纸覆盖遮挡;不准用窗台做跳板,或做搭设脚手架的平台;门窗框安装时不能震裂或震掉框边的抹灰层,安装好后应注意关闭。常使用的门窗框边用木护角防护好;不允许直接从已安装好的窗口往里运料,若必须施工时,则必须要覆盖保护好;外墙涂料施工时,要对外窗进行保护;油漆、涂料施工时,注意防止对门窗玻璃或五金配件的二次污染;门窗玻璃安装好后,严禁在室外施工时捣碎玻璃。3、油漆、粉刷工程合理安排工序,浆活、油活不得互相污染;不准在油漆、粉刷好的地方用手、涂写或钉钉子;第64页 四川红星祺祥装饰工程有限责任公司施工组织设计室内进行浆活作业时,注意对室内开关、插座、灯具和管道等防护,严防喷(刷)浆造成污染;为减少污染,应事先将门窗口周围用排笔刷好后再进行大面积作业,并对已完成的地面进行保护,严防落浆造成污染;施涂前应首先清理好周围环境,防止尘土飞扬,影响涂料施工质量;施涂墙面及顶棚涂料时,不得污染地面、踢脚线、窗台、门窗及玻璃等已完成的分部分向工程;同一墙面应同一批号的涂料,每遍涂料不宜施涂过厚涂层均匀,颜色一致。4、抹灰工程水泥地面挂标识牌,标明养护时间和负责人员;翻拆架子时要小心,防止损坏已抹好的水泥墙面,并对交叉作业易污染墙面的部位粘贴塑料布保护,如有砂浆、油渍等污染,应及时清除;各抹灰层在凝结前应防止快干、爆晒、水冲、撞击、和震动,以防止墙面空鼓,保证抹灰层有足够的强度;墙面已安装好的电盒和出墙管道,要进行封盖或用塑料布覆盖严密,抹灰完成后,要将管、盒清理干净。5、地砖镶贴地砖铺完后,如果其它工序插入较多,应在上铺覆盖包装纸盒对面层加以保护;切割地砖时应用垫板,禁止在已铺好的面层上操作;推车运料时应注意保护门框及已完工的地面,门框易被小车碰的部位应加以包裹。走车地面要加垫木板;操作过程中不要碰动各种管线,也不得把灰浆和地砖块掉落在已安完的地漏管口内;面砖镶贴时,注意保护管线,不得碰撞、移位和污染;地砖完工后,房间应封闭,7天之内不得进入施工。外窗及面砖粘贴工程第64页 四川红星祺祥装饰工程有限责任公司施工组织设计将所有的型材贴上一层保护膜;材料在运输时必须垫上木方和草垫等隔离缓冲材料;在现场安装时必须将材料、下方垫不低于5CM的木方;禁止工人踩踏靠坐成品或半成品;对已安装完成的成品要派专职成品保护员,每天对现场进行巡查,对破坏的保护膜要及时补上;为防止型材污染,土建专业在抹灰时应将幕墙成品用草垫或塑料膜隔离,防止污染,对已经污染的型材要及时清理干净;在内部装修时,禁止将脚手架搭在窗框上;对已安装好的成品,要做好成品保护标识,提醒大家注意成品保护。7、卫生间涂料防水施工时严禁对水暖管件(突出地面的管根、地漏、排水口)进行挠动,或破坏管件。涂膜防水层做完后,要严格加以保护,在保护层在未做之前、任何人不得进入,也不得在卫生间堆积杂物,以免损坏防水层地漏或排水口内防止杂物塞满,确保排水通畅,蓄水合格后,不要忘记将地漏内清理干净。8、铁艺施工铁艺安装完毕后进行防护包裹。外墙抹灰及涂料施工时,严禁破坏铁艺保护包裹。外墙垃圾清理严禁随意抛洒。2、机电安装工程(1)电气安装工程l管线穿墙打洞不准随意剔凿;l电气焊作业时,对附近成品采取保护措施;l不得随意拆除一经做工完毕的线管线盒,如需更改,应先行通知不得私自拆除、切割;第64页 四川红星祺祥装饰工程有限责任公司施工组织设计l不得随意拆除线管,不得站在已经安装完毕的线槽内施工;l不得往线管、线盒内堵灰石子等杂物;l不使用的线管材料,不能随手乱扔;l不得随意踩踏已经做工完毕的线管盒等,以免造成管盒变形;l洞口封墙、固定由专人进行;l突出墙、地面器具应做好防护,防止油漆、砂浆的污染或产品损坏;l穿地面的管道应做好保护(尤其是先做管后浇混凝土的地方),防止二浇注混凝土时(或支模时)对管道的破坏及污染;l施工用水和设备试水时必须避开墙面位置或用塑料等进行遮盖,以防保温墙面受潮和污染;l竣工清理时,严禁对成品的管道器具踩踏;l开关、插座面板及灯具、配电箱刮腻子时要做好保护;l穿线时要清除盒内的脏物,以免污染导线,穿完线后要盒要做好封堵。(2)通风空调设备专业对进场的原材料、成品、半成品均采取有效的保护,对于已安装的管路设备安排人员巡视,并采取一定的防护措施。制定成品保护处罚条例并对施工人员进行成品保护教育。成品、半成品:材料、成品、半成品到场后,分规格型号运到库房或指定地点集中存放保管,按要求码放、围挡、做标识;半成品在现场存放时,要防止其它专业造成污染,随时随地保持明装阀门明装的阀体安装后必须全部包裹牢固,竣工前拆除,防止交叉污染;明装阀的手柄、键、标识挂牌等安装前要拆除集中由施工队保存,交工前安上。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计楼内设备(风机、水泵等)设备到场后即由各分包单位负责设备的成品保护,至工程交工验收使用为止;设备在搬运、倒运过程中,不得随意拆除包装箱,搬运、倒运时要求平稳,选好受力支撑点、面,统一指挥,不得将设备平放或倒置;设备就位后,将原包装箱按原样予包裹、装订封存,要求牢固、美观;室外的设备还要做到能防雨淋;如果基础底座今后不需处理,底部的包装面可以拆掉;设备就位时要同时保护地面及基础的表面、边角等,不得磕碰,否则谁损坏谁负责。明装水管及其保温明装的风管水管及其保温尽可能安排在土建专业的砌墙、抹灰、刷涂等完工后进行,提前安装要有防范措施,防止污染;为不影响其它专业施工,明装的风管先将吊具、横担安装上,用线绳将风管位置及走向拉好;现场派人经常巡视检查,一但发现情况,及时处理并上报项目部;风管、水管安装后的临时口要及时封闭,防止积尘或它物进入管内,造成二次污染;所有管道安装完毕,必须及时用塑料模缠好,防止被装修专业污染;室内垫层暗埋水管所有管道必须充压隐蔽;地面垫层施工时必须有专人负责看护,如有以外破坏,及时更换;管道施工完毕,及时做好管道标识,防止二次破坏,施工用具、用料要轻拿轻防,严禁乱抛,防止砸伤他人、地面及其它物品;压力台、禁止油漆污染墙体、地面或它物。(四)成品保护奖惩制度建立必要的赔偿奖罚制度是对成品保护责任制的必要补充,目的是第64页 四川红星祺祥装饰工程有限责任公司施工组织设计推动责任制的贯彻,提高施工人员成品保护的责任心。1、污染成品:由责任者负责处理干净,恢复原样。不处理或无法处理的,按实际发生的工料费赔偿;2、损坏成品:要视其损坏程度确定赔偿办法。轻者(指修补后能恢复原样并不降级使用),赔偿部分工料费;重者(指修补后不能恢复原状或降低施工功能,或要经过补强处理甚至返修才能使用的),赔偿一定数量的工料费;完全损坏造成返工的,则应赔偿全部工料费。对于蓄意盗窃、破坏成品、材料、机具的所有人员,项目部将给予其所破坏的成品或半成品价格2倍的罚款,并赔偿所破坏的成品或半成品,直至提出刑事诉讼;3、对在成品保护工作中有显著成绩的集体和个人,要及时表彰或予以物质奖励;4、现场所有施工人员、管理人员都有保护成品的义务,有义务制止盗窃、故意损坏成品以及现场内材料机具的行为,并对其进行检举、揭发,项目部将根据成品损坏的情况对检举人进行奖励;5、对在成品看护中不负责任、误岗,造成楼内成品、材料多次丢失、损坏,而又查不出原因的保安或成品保护员,项目部将给予丢失、损坏成品价格的2倍进行罚款处理,并将其清出施工现场。第七章施工进度计划一、工期建设单位要求,本工程在个日历天完成,在对图纸充分熟悉后,通过认真计算,根据我公司的实力,我们确保在日历天内保质、保量完成该项工程。二、施工进度保证措施(1)项目经理对本工程负全责,每天定时召开现场协调会,对本工程的施工进度、资金、物质、设备、劳动力进行总调度和平衡,使工程顺利进行。(2)认真组织实施工程进度计划,检查、解决计划实施进程中存在的变化并及时做出调整偏差。做到旬计划、周计划、日检查。实现动态平衡。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(3)努力创造施工条件,重点做好与其它施工单位的协调工作,天棚安装及地面湿作业木作等三个主要施工生产,使之连续、有节奏的进行。(4)集中力量突击关键工作,处理好施工中各环节、各专业工种之间的衔接和配合协调工作,形成流水作业。(5)保证各项资源供应,如劳动力、物质、机具设备、架料、用电等,以满足进度计划的需要。(6)大量采用机具设备进行施工,以提高工效。(7)搞好生活后勤保障工作,保证工人的劳动效率。(8)挖掘施工队伍的内部潜力,加强技术指导,实行合理搭配组合,提高工作效率。(9)全面分析各道工序可能节约的时间,寻求加快进度的有效途径。(10)积极调动各作业队伍工作的主动性和积极性,在保证质量的前提下,采取多种激励手段,实行进度与经济效益挂钩的管理办法。三、施工进度计划表(见附表八-1)第八章质量通病及预防措施一、石材饰面常见质量通病及防治措施1、空鼓、脱层,预防措施:(1)严格剔除基层的空鼓、悬浮砂浆、涂料等有机杂质应清除干净。(2)结合层的水泥砂浆应满抹、满刮、厚薄均匀,水泥砂浆中掺入水泥重量5%的107胶,以提高砂浆的粘结性。2、接缝不平、板面纹理不顺、色泽差异大。(1)安装板以前,应先将有缺楞掉用,翘曲板严格剔出不用。(2)每铺一张板,用3m靠尺检查调整,使其表面平整。(3)石板安装前必须试拼,使板与板间纹理通顺,颜色协调并编号备用。3、板面破损、污染第64页 四川红星祺祥装饰工程有限责任公司施工组织设计预防措施:(1)因石材较脆,搬运和堆放过程中必须避免一角着地,使棱角受损。(2)本工程石材,不宜用草绳捆扎,避免板面被湿绳色素污染,施工中应用彩条布遮盖,如沾上砂浆,应立即抹净。二、纸面石膏板常见质量通病及防治措施1、拼板处不平整原因分析:(1)操作不认真,主、次龙骨未调平。(2)选用材料不配套,或板材加工不符标准。2、防治措施(1)先安装主龙骨,并拉通线检查其是否正确,然后边安装板边调平,可满足板面平整度。(2)应使用专用机具和选用配套材料,可合格证加工板材尺寸符合标准,减少原始误差和装配误差,以保证拼板处平整。3、罩面板大面积不平整,挠度明显。原因分析(1)由于未弹线,导致吊杆间距偏大,或吊杆间距忽大忽小等,吊杆构造不符合要求。(2)龙骨与墙面间距偏大,致使吊顶在使用一段时间后,挠度暴露较为明显。(3)次龙骨间距偏大,也会导致挠度暴露明显。(4)采用螺钉固定时,螺钉与石膏板边的距离大小不均匀。(5)次龙骨铺设方向不妥,不是与板长边垂直,而是顺着罩面板长边铺设,不利于螺钉排列。4、防治措施(1)按规定在楼板底面弹吊杆的位置线,按罩面板规格尺寸确定吊杆间距。(2)从稳定方面考虑,龙骨与墙面之间的距离应小于100㎜。如选用大块板材间距以不大于500㎜为宜。(3)在使用纸面石膏板时,自攻螺钉与板边或板端的距离不得小于10㎜,也不宜大于16㎜,因为受到龙骨断面所限制。板中间螺钉的间距不得大于200㎜。(4)铺设大块板材时,应使板的长边垂直于次龙骨方向,以利于螺钉排列。三、吊顶与设备衔接不妥施第64页 四川红星祺祥装饰工程有限责任公司施工组织设计1、原因分析(1)设备工种与装饰工种配合欠妥,导致施工安装后衔接不好。(2)确定施工方案时,施工顺序不合理。2、防止措施(1)如果孔洞较大,其孔洞位置应先由设备工种确定准确,吊顶在其部位断开。也可先安装设备,然后再吊顶封口。比如回风口等较大孔洞,一般均是先将回风蓖子固定,这样做既保证位置准确,也易收口。(2)对于小面积孔洞,易在顶部开洞,这样不仅使吊顶施工顺利,同时也能保证孔洞位置准确。如吊顶的嵌入式灯口,一般就采用此法。开洞时先拉通长中心线,位置确定后,再用往复锯开洞。(3)大开洞处的吊杆、龙骨应特殊处理,洞周围要加固。四、室内粘贴面砖质量通病及防治措施1、变色、污染、出现白度降低,泛黄发花,变赭和发黑。防治措施:(1)在施工过程中,浸泡饰面砖应用洁净水,粘贴饰面砖的砂浆,应使用干净的原材料进行拌制,粘贴应密实,砖缝应嵌塞严密,砖面应擦洗干净。(2)饰面砖粘贴前一定要浸泡透,将有隐伤的挑出。尽量使用和易性、保水性较好的砂浆粘贴。操作时不要用力敲击砖面,防止产生隐伤,并随时将砖面上的砂浆擦洗干净。2、空鼓、脱落防治措施:(1)基层清理干净,表面修补平整,墙面洒水湿透。(2)饰面砖使用前,必须清洗干净,用水浸泡到饰面砖不冒气为止,且不少于2h,然后取出,待表面晾干后方可粘贴。(3)饰面砖粘结砂浆厚度一般控制在7~10㎜之间,过厚或过薄均易产生空鼓,必要时使用掺有水泥质量3%的107胶水泥砂浆,以使粘结砂浆的和易性和保水性较好,并有一定的缓凝作用,不但增加粘结力,而且可以减少粘结层的厚度,校正表面增整和拨缝时间可长些,便于操作,易于保证镶贴质量。(4第64页 四川红星祺祥装饰工程有限责任公司施工组织设计)当采用混合砂浆粘结层时,粘贴后的饰面砖可用灰匙木柄轻轻敲击;当采用107胶聚合物水泥砂浆粘结层时,可用手轻压,并用橡皮锤轻轻敲击,使其与底层粘结密实牢固。凡遇粘结不密实时,应取下重贴,不得在砖口处塞灰。(5)当饰面砖墙面有空鼓和脱落时,应取下饰面砖,铲去原有粘结砂浆,采用107胶聚合物水泥砂浆粘贴修补。3、接缝不平直,缝宽不均匀。(1)对饰面砖的材质挑选应作为一道工序,应将色泽不同的瓷砖分别堆放,挑出翘曲、变形、裂纹、面层有杂质缺陷的饰面砖。同一类尺寸饰面砖,应用在同层房间或一面墙上,以做到接缝均匀一致。(2)粘贴前做好规矩,用水平尺找平,校核墙面的方正,算好纵横皮数,划出皮数杆,定出水平标准,以废轴面砖贴灰饼,划出标准,灰饼间距以靠尺板够得着为准,阳角处要两面抹直。(3)根据弹好的水平线,稳稳放好平尺板,作为粘贴第一行饰面砖的依据,由下向上逐行粘贴。每贴好一行饰面砖,应及时用靠尺板横、竖缝平直,严禁在粘贴砂浆收水后再进行纠偏移动。4、饰面砖表面裂缝(1)一般饰面砖,特别是用于高级装饰工程上的饰面砖,选用材质密实,吸水率大于18%的质量较好的饰面砖,以减少裂缝的产生。(2)粘贴前饰面砖一定要浸泡透,将有隐伤者挑出,尽量使用和易性、保水性较好的砂浆粘贴。操作时不要用力敲击砖面,防止产生隐伤。5、墙面污染(1)贴面砖开始后,不得在脚手架上和室内向外倒脏水、垃圾,操作人员严格做到活过顺手清。面砖勾缝时应自上而下进行,拆脚手架时应注意不要碰坏墙面。(2)用草绳或有色纸包装的面砖,运输保管期间要防止雨淋或受潮。(3)如墙面受水泥浆、砂浆水等污染,可用稀盐酸溶液由上而下洗涮。五、乳胶漆施工质量通病及预防措施1、流坠(流淌)预防措施:1)由于夏季气温高,施工时应将门窗打开,以加强通风,使上腻子、面漆迅速干燥。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计2)腻子、面漆的粘度不宜过底,每次涂刮不超过1㎜。3)施工过程中,应尽量使基层平整,棱角打磨平整,施涂时用为刷均匀,以防在凹处积油太多而发生流坠。2、刷纹、刷痕预防措施:1)腻子:面漆的粘度不宜过高,稀释剂要用配套的,以防挥发速度过快。2)对木制品基层,应顺木纹的方向进行涂刷。3)油刷应用软毛刷,刷完后,应用稀释剂洗净,刷毛不齐的刷子不能使用。4)若出现刷纹,用水砂纸轻轻打磨平整,并用湿布擦净,然后在涂刷第二遍。3、渗色、咬底预防措施:1)施工中,应待基底腻子完全干透后,再刷面层乳胶漆。2)由于气温高,对木基层中的有染料、木脂等应清除干净,并用虫胶漆进行封底,干透后才施面溱,以防天长日久或高温情况下出现渗色。3)施工操作时,应选择技术熟练、操作准确的工人进行操作,以防反复次数过多而出现咬底。4、石膏板缝处和接头拼缝处出现裂缝预防措施:1)由于气温高,施工中室内与环境自然湿度温差较大,因此乳胶漆施工应在外墙施工完毕后进行。2)所有接缝都必须专人请补,不得因遗漏而导致面饰出现裂缝。3)石膏板缝不能一次补平,要分三次进行。每次被缝应待腻子干硬后形成凹槽,并在开始下次补缝前检查上次缝是否稳定,最后用石膏板补缝带贴缝。第九章施工保证措施一、工期保证措施根据合同要求规定,并针对施工现场较难的实际情况,,具体保证措施如下:(1)从组织体系上保证工期的组织措施:本工程施工日期个日历天,工期紧凑,质量目标是确保100%合格第64页 四川红星祺祥装饰工程有限责任公司施工组织设计。保证按质、按期完成装饰任务。(2)施工进度的三级动态控制措施:①一级进度计划是业主要求的进度计划,二级进度计划是项目经理部根据业主要求制定的进度计划,三级进度计划是各施工作业队伍根据项目经理部要求制定的进度计划,这三个计划要求总体衔接、稳定平衡,通过信息反馈,对计划实施的全过程作有效的动态控制。②编制进度计划以外还要求编制得更具体,更具有实践性的周计划,凡是条件变化了的,都要在周计划上加以调整。③每周召开一次现场会,每天召开一次协调会,把反馈的信息立即做出正确处理。(3)在劳动力的投入方面,根据合同内容所涉及的工作范围配足各工种的劳动力数量,并相应合理搭配操作工人的技术等级,做到各工序间的质量一次成优,避免产生不必要的返工而损失工期。(4)合理组织工序间的交叉流水作业。装饰施工尽可能地提前插入,为水、电及其它专业系统的施工提供足够的时间。(5)投入的机械、设备先进、实用、数量充足(详见机械配备表)。(6)材料采购及运输及时、周到。(7)严格按照图纸施工,避免错误施工造成的工期延误。(8)合理安排各工种的施工时间。(9)做好现场管理和成品保护工作二、工程质量保证体系和措施1、项目质量方针和目标(1)项目质量方针:规范施工,一丝不苟,质量创优(2)质量目标:①本项目最终检验一次通过,核定质量目标为:。②满足业主在合同规定的以下特殊质量要求:本工程无特殊质量要求。2、质量体系要求(1)领导职责①项目经理职责第64页 四川红星祺祥装饰工程有限责任公司施工组织设计项目经理是本工程实施的最终负责人,对工程符合设计(或更改)、验收规范、标准要求及达到预定质量等级负责;对项目合同履行和公司内部责任承包合同全面负责。a贯彻公司质量方针,制订项目质量目标,全面履行工程承包合同规定的责任;b负责项目组织机构的建立和人员安排及确定职责范围;c组织领导项目质量计划,项目质量目标在工程上的实施,保持质量体系在项目上有效运行;d负责项目资源的组织、配置;e根据授权进行项目经营管理决策,制订项目管理文件;f组织竣工验收、交付;g其他事项的处理。②其他从事质量管理、执行、验证人员的职责a施工员、技术员、计量员(或兼职计量员)、质量员在项目经理的直接指导下,负责所管部位和分项施工全过程的质量,使其符合图纸和规范要求及业主要求。有更改者符合更改要求,有特殊规定者符合特殊规定的要求。b材料员、设备员对进场的材料、构件、机械设备进行质量验收或退货索赔,有特殊要求的物资和机械设备负责按合同规定进行验收;对业主提供的物资和机械设备按合同规定验收;对分包商提供的物资,按程序文件的规定进行验收。c资料员,在项目副经理的指导下,负责文件和资料的控制,各类质量记录和台帐的建立、收集、整理、保管、存档以及工程资料的收集、立卷和归档工作。d各职能人员具体的职责,详见本计划相关要素的条款。(2)项目资源配置计划由项目部提出,列入项目施工组织设计,经批准后实施。3、质量体系(1)采购(a)采购计划项目部材料员,会同项目副经理、施工员根据工程进度,按材料分析单,编制工程主要材料、设备、构配件采购、加工计划表和月度要料计划。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(b)物资的采购,由材料部负责,采购时需经分管领导审核后方可进行。(2)进货验证(a)项目部材料员对所进的物资根据物资的特性,采取不同的有效验证方式。(b)项目材料员对所进物资不符合质量要求,应拒收退货并及时与材料部联系,并按公司《不合格品控制程序》要求进行控制。(c)项目部材料员对所进物资,经验证后,做好记录。4、质量保证措施(1)质量管理制度(a)公司质量管理制度由总经理亲自过问,质检部主管。(b)质检部对各施工项目的管理标准按国家行业规范及有关标准制订。(c)质检部参与各类建筑装饰材料的质量检查,按照国家有关行业标准进行检定。(d)公司质检部经常到施工现场与工地各施工负责人进行质量检查,并听取施工现场甲方及监理提出的质量意见。(e)施工部门应严格按照行业标准进行施工,在施工过程中遇到问题应及时与质检部和主管项目的技术人员汇报,并作出整改意见方案。(2)实行技术质量岗位责任制度(a)实行主管施工质量的公司领导对工程质量具体负责,各工程部项目经理技术负责人在技术上对工程质量直接负责的质量管理机制。(b)公司设立质监部,配备专职负责人,工程部设立专职质量检查员。(c)各级专职质检员协助该级领导人员进行日常的质量管理,其主要职责:①进行质量思想和技术知识的宣传教育,贯彻上级颁发的制度、规程、规范、并组织编制结合本单位具体情况的实施细则。②深入施工现场进行中间检查和调查研究,掌握工程施工质量情况,对违反操作规程作业,造成质量事故的现象和苗子应及时制止并立即报告有关领导处理。③参加质量检查验收工作和评级工作、参加质量事故调查,提出事故处理意见、做好质量的统计上报工作。④研究质量工作动向,总结质量管理经验教训并组织交流。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计⑤督促有关人员做好技术检验和观测工作。(d)施工人员应认真做好质量自检、互检及工序交接检查,做好施工岗位责任记录和施工原始记录,记录数据要做到真实全面及时。(e)各级领导必须坚持参加工程质量的验收工作,在检查中发现的违反施工程序、规范、规程的现象,质量不合格的项目和事故苗头等应逐项记录,同时及时研究制定出处理措施。(3)实行材料及半成品检验制度材料物资的管理是企业进行经济核算的重要基础工作,加强材料的质量、数量的检验和控制是延长建筑产品的使用寿命和降低成本的重要关键。为此企业根据材料物资的管理工作量配备专职仓库保管员加强原材料及半成品现场管理,严格把好材料质量、数量验收关,特制定如下制度:(a)严格限额领料,收发料具要及时入帐上卡手续齐全。(b)坚持中间核算,也就是在施工过程中分阶段进行材料使用的分检和核算,以便及时发现问题,防止材料超用。(c)及时进行现场清理,做到随做随消。每天清理现场、回收、整理余料、做到工完场清,在组织工料消耗与分析的基础上,按单位工程核算材料消耗并分析原因总结经验,增收节约,降低造价。(d)加快周转材料的周转、利用、提高复用次数。(e)加强验收,在一般情况下要全数检查,防止供应中短缺物资现象。(f)严格控制来料的规格、材质、使其符合使用要求,一般材料可由材料员从外形判断,需要进行技术检验或进行物理化学试验的应向工程部汇报,由技术检验部门抽验。(g)对石材、钢材、木材等主材及半成品重要材料进场,必须同时附有材料供应单位提供的质量保证合格检验单和复试单,才能在工程中使用,无质保单的材料和半成品不得在工程中使用。三、竣工后的服务措施本着一切为业主着想、业主利益第一的精神,在工程竣工后,公司将继续为业主提供方便,并做好以下工作:(1)第64页 四川红星祺祥装饰工程有限责任公司施工组织设计竣工一个月之内,向业主提出供所有工程技术档案、有关说明和各种技术资料。做好业主来信来访工作,实事求是解决业主反映的问题,做到有记录、有回音。(2)实行回访保修制度,竣工后,随即向业主发出质量回访质量保修卡。认真履行合同及有关规定。保修期为两年,保修期内每三个月回访一次。凡属施工原因造成的质量问题,立即组织修复,做好修复记录,并经业主签字认定,一切费用由我方承担。凡属于其他原因造成的质量问题,我们认定也将向业主解释清楚,并积极配合业主排忧解难。四、施工安全、消防保证措施安全防火责任制是企业中最基本的一项安全制度,是所有劳动保护规章制度的核心。有了这项制度,才能把安全与生产,防火与生产有机地统一起来。使安全、防火工作职责明确,有章可循,使各级领导、职能管理部门直至班组的广大施工人员,层层有责、人人有责,共同努力做好安全、防火工作,确保生产的正常进行。因此,安全防火职责的深入贯彻,是全面加强企业管理的一个重要组成部分,也是每个公司成员义不容辞的责任,在生产过程中,自始至终落实好安全、防火职责,无疑对安全生产将起到积极的作用。安全、防火职责既是公司所有成员履行安全、防火方面的行为规范,就必须严格遵守和自觉执行,并和公司其他方面的规章制度配套实施。第十章安全生产管理一、安全生产管理原则严格遵循《中华人民共和国建筑法》、建设部《建筑安全生产监督管理规定》等法律、法规、规章制度。全体人员贯彻“安全第一,预防为主”的方针,坚持“管生产必须管安全”和“谁主管、谁负责”的原则。建立健全安全管理网络,落实安全责任制,认真贯彻执行“企业负责、行业管理、国家监察、群众监督”的安全生产管理体制。严格按JGJ59-99标准组织施工生产,使本工程安全生产达到标准化、规范化。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计严格遵循文明施工管理有关规定,加强安全施工管理,保证施工期间符合相关规定要求。积极开展安全生产科技开发和推广活动,实现建设工程安全生产的科学化,提高建设工程安全生产水平。二、安全生产目标确立本工程安全目标为:“安全生产无火警,无人身伤害事故”。三、安全生产主要组织措施我公司在工程进场后将首先清理施工作业现场;设置值班室、临时仓库、加工场地等临时设施;检查现场在施工中的不安全隐患,设置临时护栏、现场照明、消防设备等安全设施,设置专用的材料运输、工人通道、消防通道等专用通道,从根本上杜绝安全事故的发生。四、安全生产制度1、坚决贯彻执行“安全第一,预防为主”的方针,坚持管生产,必须管安全的原则。建立健全以项目经理为责任第一人的安全施工责任制,制定各级人员的安全生产责任制,责任明确,落实到人。2、建立建筑安全生产组织保证体系,制定本工程建筑安全生产监督管理工作制度,组织落实各级分工负责的建筑安全生产责任制。3、强化安全生产管理,加强安全生产意识教育,切实落实安全技术措施,在班组之间建立安全竞赛活动,设立流动红旗奖罚分明。4、项目经理部建立定期安全检查制度,并配备专职安全员,专人专职负责施工现场的日常安全工作和巡回监督检查工作,负责提出安全预防措施,杜绝安全事故的发生。5、项目经理部建立以项目经理为首的安全值班轮流制度,并做好安全记录。6、严格“执行安全生产六大纪律”,坚持每月召开全体职工安全会议和一周一次班组安全活动,指出安全隐患及改进措施,坚持每日十分钟的班前教育。7、坚持安全生产“三级教育”制度,未经教育培训或培训不合格的人员,不得上岗作业。8、施工人员在进入施工现场前,进行一次全面的医疗检查,对患有高血压、心脏病、癫痫病的人员严禁从事高空作业。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计9、坚持安全生产书面交底制度,凡新开的分部分项工程,专业负责人都应有针对性的安全技术交底记录并进行签字手续,其原件应交档案室存档。10、现场悬挂安全生产宣传标语,除设置防护措施外,张贴有关的安全标牌,以示提醒。11、施工现场设置的安全防护设施未经许可任何人不得擅自拆除。12、对生产过程中检查出的安全问题及安全隐患应以书面形式通知有关人员或施工班组,并限期整改,并将安全纳入施工班组任务书、承包书的结算管理,形成以安全保证施工,以施工促进安全的工作方式。13、施工现场明确通畅无阻的安全通道,并以箭头提示,通道要设置安全照明,以提供足够的照明条件。14、机械及设备在使用之前应进行全面检查是否完好,如发现隐患应及时进行处理,否则不许使用,并按设备说明书进行定期保养。15、施工现场的施工用电,应按施工用电方案进行统一布置,消除乱拖乱拉现象。用电设备应按有关规定实行一机一闸,并有安全可靠的接地。16、施工现场配备足够的防护眼罩、口罩、大头鞋等安全防护用品,以确保施工人员的人身安全和身体健康。17、建立危险品仓库,并规定严格的领用制度,危险品仓库由专人看护。18、成立以项目经理为首的消防、保卫、抢险突击队,以确保一旦发生安全事故后使损失降到最小程度。19、坚持安全生产"六大纪律",施工中的安全措施严格按国家和当地有关规定进行操作。20、施工现场安全资料由专人管理,建档造册,做到完整齐全。21、工程竣工,立即将施工现场安全状况的分析报告和相应资料报送安全监督机构进行综合考评。第十一章文明施工措施及安全施工用电一、施工现场文明及环保措施(1)施工现场必须有七牌一图,即工程概况、工程项目负责人名、创工程质量合格和施工现场标化管理、工程环保、安全生产六大纪律、安全生产天数计数、第64页 四川红星祺祥装饰工程有限责任公司施工组织设计防火须知等七牌及施工现场平面布置图。标牌的制作、挂置必须符合标准,现场必须指定卫生负责人,明确职责,严格按照园区工地文明的有关规定进行施工。(2)施工现场经常保证完整、整洁。实现工地门前“三包”,确保门前墙外无垃圾、无建筑材料、无污水。(3)在作业区设置一个临时便桶,每日至少指定专人清除二次。严禁随地大小便。(4)现场原材料、构件、机具设备要按指定区域堆放整齐,保持道路畅通。作业场所要达到落手清。建筑垃圾及时归堆、外运,严禁随意抛掷。建筑污水必须通过管道集中向下排放。做到作业面无积存垃圾、无积存废水、无散落材料。(5)在开始施工时,应请环保部门测定外围噪音是否超标尖采取措施减少噪音。基本保证施工现场噪声分贝控制在国家规定的范围内。二、现场保卫措施(1)建立健全现场治安、消防责任制度和组织①本工程实行项目经理负责制,由项目经理对现场治安保卫、防火全面负责。②现场建立治安保卫组,配备门卫及保安巡视人员,设置专(兼)职消防员和义务消防员。(2)公司保卫部门定期检查督促现场保卫、消防工作,并主动与当地公安部门及消防部门取得联系,取得公安、消防部门支持与指导。(3)实行挂名牌制度。凡进入现场的施工人员必须戴统一的名牌。未配戴名牌者一律不准入内。外来人员必须与项目管理部取得联系,发给临时出入名牌方可进入现场。(4)做好现场物品保管和防盗工作。对贵重材料、小型生产工具等要实行专人保管,责任到人。材料、设备出入现场必须有收发领用手续和出门证明。(5)加强法制教育,进入现场之所有人员必须自觉遵纪守法。严禁在工地聚重赌博、偷盗公司财物;严禁打架斗殴、无理取闹、扰乱正常的生产、工作和生活秩序。发现上述情况时,要及时制止、严肃处理,情况严重的报送公安机关处理。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(6)在办公和施工作业工域应根据工作性质、工作范围配备足够的灭火器材。对重点部位如:木工间、危险品仓库、油漆间,以及危险作业区如:装饰、保温、油漆等作业区,要重点配备足够消防器材,并强挂醒目的禁烟、禁火标志,要专人定期检查消防器材的可靠性。(7)现场设指定的吸烟室,严禁在吸烟室外游动吸烟。(8)施工现场因生产需要动用明火时,必须事先申领动用明火许可证。对操作中可能引起的火花,应有控制和隔离的措施。在操作结束离开现场前,要对作业面进行检查,彻底熄灭火源及熔渣,消除隐患。(9)严格用电制度,严禁私接乱拉电线,严禁使用电炉,严禁在易燃材料周围使用小太阳灯。(10)油漆、化工原料库内禁止做任何作业。仓库内禁止使用日光灯、碘钨灯照明。停电时应用干电筒照明,在显眼易取处放置灭火机二台。油漆、化工原料专用仓库放置灭火机二台及黄砂箱二只。要确保安全无事故。(11)电焊工需持证上岗,凡需要动用电焊等明火作业的,事先要得到工地负责人或工地管理员的批准办好“动火证”,并做好周围的安全、防火工作,特别是油漆、化工材料、木花、木屑等易燃物,一定要清除后才能进行作业。(12)下班前要实行点名制度,下班后除指定保卫人员外,其他人员一律不得再进入施工现场。保卫人员要不停巡视操作现场,消除一切可疑点和危及安全的隐患。(13)加强工地治安保卫工作。坚持24小时值班(包括节假日),进出施工现场出示证件,做到无证不得入内,配合土建争创文明工地。三、装饰材料包装及运输保护措施1、型材表面除加保护膜外,另应使用专用包装纸捆扎。2、玻璃板块等除在装饰表面按规定加贴保护膜外,在准备发运装车时应在板块中间加隔离板,并用紧线机捆扎结实,严防运输过程中造成磨擦损坏。3、所有材料及成品在包装时应注意规格,不同尺寸、品种的料应避免包扎在一起。4、玻璃板块边安装边清洁,并检查上下防护网,防止杂物掉落污染或损坏玻璃。5、第64页 四川红星祺祥装饰工程有限责任公司施工组织设计以厚胶纸或三合板在室内遮挡玻璃部分,以免焊点、防火喷剂、水泥抹灰及其他不利影响等污染玻璃面层或导致其破碎,但以上保护材料不应与玻璃有直接接触。1、材料表面的保护纸不得任意撕毁,以免材料的装饰表面被硬物划破或被水泥砂浆污染。保护纸除去后留下的多余胶料用清洁剂清洗干净。2、用保护材料在施工过程中盖掩玻璃片,以防损坏、褪色或污染。3、提供书面材料,证明拟采用的清洁剂可用以工程铝材、玻璃片及涂胶等物料的清洁工作。四、材料管理、文明措施(1)成品、半成品贵重装饰材料进场前,先与业主联系进场时间,按指定房间并明确标识,设专人负责保管发料。(2)零星材料、周转材料、施工机械进场时按业主指定地点堆放,四周用钢管木板围护好,堆放整齐并按排在夜间进场。(3)施工材料垂直运输,注意损坏建筑物原有设施。五、施工用电保证措施1、配电箱引入引出线应有套管,电线上进下出不混乱,电箱上进线应加滴水弯。线应用橡皮线架空在专用电杆上,严禁架设在脚手架、防护架上。2、危险、潮湿场所的照明及手持照明灯具采用安全低压电源。照明导线应用绝缘子固定,严禁使用花线和塑料胶质线,照明灯具的金属外壳须接地和接零,单相回路内的照明开关箱装用电保护器。3、休息室、料间等地不准烧电炉,不使用“小太阳”和功率大于60W的灯泡。4、电箱内开关电器须完整无损,并配备漏电保护器,以确保主要施工机械用电安全。六、施工机械使用保证措施1、手持电动机械手持电动机具须安装漏电保护器,防护罩壳齐全有效,并有有效接地或接零,橡皮电线不得破损。2、木工机械(1)机械上的电动机及电器部分应按其有关要求执行。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(1)工作场所应各有齐全可靠的消防器材。严禁在工作场所吸烟和有其他明火,并不得存放油、棉纱等易燃品。(2)工作场所的待加工和已加工木料应堆放整齐,保证道路畅通。(3)机械应保持清洁,安全防护装置应齐全可靠,各部连接紧固,工作台上不得放置杂物。(4)机械的皮带轮、锯轮、刀轴、锯片、砂轮等高速转动部件应在安装时做平衡试验。各种刀具不得有裂纹破损。(5)装设有气动除尘装置的木工机械,作业前应先启动排尘风机,经常保持排尘管道不变形,不漏风。(6)严禁在机械运行中测量工件尺寸和清理机械上面或底部的木屑、刨花和杂物。(7)运行中不准跨过机械传动部分传递工件、工具等。排除故障、拆装刀具时必须待机械停稳后、切断电源,方可进行。操作人员与辅助人员应密切配合,以同步匀速接送料。(8)根据木材的材质、粗细、湿度等,选择合适的切削和进给速度。加工前,应从木料中清除铁钉、铁丝等金属物。(10)作业后,切断电源,锁好闸箱,进行擦拭、润滑,清除木屑、刨花。2、圆锯机(1)操作前进行检查.锯片不应有裂纹,螺丝应上紧。(2)锯片上方必须装置安全罩、挡板和冷却水装置。在锯片后面,离齿10~15mm处,必须安装弧形楔刀。锯片的安装,应保持与铀同心。(3)锯片必须平整,锯齿应尖锐,不得连续缺齿两个,裂纹长度不得超过20mm,裂缝末端应冲止裂孔。(4)操作时要预防护眼镜,应站在锯片一侧,禁止站在与锯片同一直线上,手不得跨越锯片。(5)进料必须紧贴靠山,不得用力过猛,遇硬节慢推,接料要待料出锯片15mm,不得用力硬拉。短窄料应用推根,接料使用刨钩。(6)施工人员必须遵守《建筑施工高处作业安全技术规范》的有关规定。(7)吊顶作业,凡高血压、心脏病等不得从事此作业。(8)作业时衣着轻便,禁止穿硬底和带钉易滑的鞋。(9)作业所用材料要堆放平稳,工具应放入工具袋内。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(10)作业所用梯子严禁缺档,不得垫高使用。七、安全教育制度1、安全教育进入工地的施工人员,都必须经过入场安全教育,办理安全教育卡。入场安全教育的内容,必须填写在安全教育卡内,安全教育卡一式两份,由宣讲人和受教育人员共同签字,一份报上级安全部门备案,一份留作安全教育的凭证。有关安全方面的法制教育、安全生产责任制教育以及季节性的安全教育,都通过安全教育卡的形式式进行考核检查,以便提高安全教育质量,增强安全教育的效果。实践证明,这是解决施工人员众多,搞好安全工作的有效方法。2、安全技术交底班组长在施工班组签发施工任务书时,同时填写安全技术交底卡,按安全技术交底卡的内容进行安全技术交底。安全技术交底卡由装饰工程施工单位制定统一格式,交底内容分三部分。一是常规安全要求;二是根据施工内容采取的安全技术措施;三是按照有关施工安全操作要求,有针对性进行安全交底。安全技术交底卡一式三份,由交底人与作业班组代表双方签字,各执一份,另一份交安全管理人员,既作安全检查的依据,又作为划分安全事故责任的凭证。3、特殊工种的安全操作架子工、电焊工、气焊工、维护电工、小型机械工等特殊工种,经安全操作培训,并持证作业。安全员在安全检查工作中,将特殊工种持证作业,作为一项重要检查内容。如发现特殊工种没有持证作业,或非特殊工种代替特殊工种作业时,立即停止其工作,并按违章作业进行经济处罚。电焊工、气焊工办理用火证明时,必须有特殊工种安全操作证。4、施工管理人员安全考核施工管理人员参加短期安全培训班学习,考试成绩合格,取得安全考核证,才允许参予施工管理工作。考试成绩优良者,给予奖励,成绩不及格者,给补考机会或调换工作岗位。这们做可增强施工管理人员的安全生产意识,避免违章指挥,对搞好装饰工程施工安全发挥了较好的作用。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计八、文明施工及工地标准化管理本工程将按行业标准文明生产要求组织施工。由专业负责人对工地进行安全生产、文明施工、场容场貌、生活卫生检查,以有力地促进项目“标化”工作达到文明工地的要求。严格遵循文明施工管理有关规定要求,做好文明施工管理和城市交通管理的工作。九、文明施工组织措施1、我公司将会根据现场周边的客观情况密切与甲方配合,合理安排材料运输时间和路线、垃圾清运等具体问题,根据施工情况的变化和周围居民或单位的要求,调整施工时间或增加辅助设施。2、为保证施工现场整洁卫生。3、针对对周围环境影响最大的施工噪音问题,在施工时基本保证施工现场噪声分贝控制在国家规定的范围内,夜间施工(19时至22时)凡使用电锯等超过噪声场界标准规定的施工机具,应持有环卫部门发放的许可证。十、文明施工保证措施1、项目全体参建人员应严格按公司规定,着统一服装,戴不同颜色的安全帽。2、主要道口设置明显的标牌,标明工程名称,施工单位和工程负责人等内容。3、施工现场的布置严格按业主审批后的施工现场平面布置图进行,施工现场的材料堆放应按其规格、型号的不同分别堆放整齐,并应避开主要通道。4、成立现场文明施工班组,协助施工班组进行现场清理工作,及时回收边角料及杂物,并做好产品保护实施和检查工作。5、大力提倡文明礼貌,杜绝打架斗殴现象,一经发生将当事人立即清除出场。6、楼面设置适当的卫生器具,严禁随地便溺,一经发现除给予经济罚款外,立即清除出场。7、施工设备应定期维修保养,现场排列整齐美观。8、危险区域张挂警示标志,以示提醒。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计1、工地施工人员进入工地一定要遵守工地的有关规章制度,不说脏话粗话,言行检点,不在工地发生任何打斗事件。11、开展文明教育,施工人员均遵守市民文明规范。12、加强班组建设,有“三上岗一讲评”的安全记录,有良好的班容班貌。13、现场施工人员均佩带胸卡,胸卡上注明工作部门与岗位并按一定规则统一编号。14、工地备有环境卫生宣传标牌和责任区包干图。15、生活区域干净卫生,公共场所专人负责清理卫生,清除垃圾。第十二章防火制度及防火措施一、安全防火责任制严格遵照国家基本建设的有关方针、政策和“预防为主,防消结合”的消防工作方针。安全防火责任制是企业中最基本的一项安全制度,是所有劳动保护规章制度的核心。有了这项制度,才能把安全与生产,防火与生产有机地统一起来。使安全、防火工作职责明确,有章可循,使各级领导、职能管理部门直至班组的广大施工人员,层层有责、人人有责,共同努力做好安全、防火工作,确保生产的正常进行。因此,安全防火职责的深入贯彻,是全面加强企业管理的一个重要组成部分,也是每个公司成员义不容辞的责任,在生产过程中,自始至终落实好安全、防火职责,无疑对安全生产将起到积极的作用。安全、防火职责既是公司所有成员履行安全、防火方面的行为规范,必须严格遵守和自觉执行,并和公司其他方面的规章制度配套实施。1、公司主管安全防火负责人职责(1)教育本公司职工遵守安全操作规程和各种安全施工制度,对危险的特殊的工种应安排熟练工和老师傅操作。(2)对新的设备及新型的施工工具,应负责参加验收工作,如不符合安全要求,缺乏防护保险装置和没有安全操作方法说明的不能盲目投入使用。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(3)负责本公司严重事故隐患苗子分析,坚决杜绝类似事故的发生,凡属重大事故(人员伤亡、火警等)必须保持现场,上报上级有关部门进行现场察勘分析,对违反安全制度,不遵守安全操作规程造成重大事故者必须予以处分。(4)对各种施工设备,施工机械定期进行维修及保养工作,杜绝设备带病运转,电器设备的安装检修,必须有专职电工进行严禁施工人员随意拆除装修。(5)施工工地不得随意拖接电源增加负荷,杜绝一切不安全因素。2、各施工小组安全防火职责(1)小组安全员应当以身作则,督促执行安全生产规章制度,并起模范带头作用。(2)督促检查小组成员正确使用个人防火用品和安全保险用品,爱护和保养防护保险装置,合理整齐堆放各种材料及工具,坚持做到文明生产。(3)督促检查本组施工人员操作规程和有关安全制度的贯彻执行情况。(4)发现本组在设施,操作上有不安全情况不权先停止施工,并会同公司及有关人员研究处理。(5)参加事故分析和研究,协助小组人员提出防止事故发生的措施。(6)建立健全季节用火制度,并负责本组人员共同遵守。3、各施工人员安全防火职责(1)服从技术领导,严格执行安全操作规程制度,并做好防火工作,有关安全防护设备,未经同意不准任意拆除。(2)每天施工前,对自己使用的机械设备进行检查,对检查出来的不安全问题要及时解决,使设备正常使用。(3)对施工设备野蛮使用,需向上级如实反映事故经过,并参加事故现场分析共同接受教训。(4)时刻关心安全、防火,不断提高对安全防火施工的认识,进入施工工地必须戴好安全帽,防止物材坠落。(5)施工现场内严禁吸烟,如需吸烟应在指定的吸烟处,避免火灾发生。4、仓库保管员安全防火职责a)必须坚守岗位,做好装璜物资的验收入库、领用登记等手续,切实做好保卫工作。b)对油漆、化工材料等易燃物品,特别加强管理,严格收发制度,对漆工领用油漆、化工材料时应严格控制,用多少发多少。对用毕的油漆、化工材料一律随时归库保管。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计a)油漆、化工材料库内禁止做任何作业。仓库内禁止使用日光灯、碘钨灯照明,停电时应用干电手电筒照明,在显眼易取处放置灭火机二台。油漆、化工材料专用仓库内放置灭火机二台及黄沙箱二只,确保安全无事故。b)库内杂物废物要经常清理,保持库内清洁整齐,过道畅通。仓库内除管理人员外,其他无关人员禁止入内,违者追究仓库保管员责任。2、工地电工安全防火职责a)进入施工场所,严禁吸烟,不得使用明火,按照安全生产管理制度第七条规定,禁止合用碘钨灯、电炉、热得快等。b)总配电箱应有触保器,装门锁,导电线必须使用各种规格的缆线,严禁使用花线、塑线、护套线作导电线。c)所有的插头、插座、闸刀、插铅都必须完好无损对不符合规定的各种电气设备和电动工具,电工有权拒绝安装和进行拆除。d)要经常宣传用电安全知识,工地的电气设备不得超负荷,线路不得超容量使用,发现绝缘层发热现象,立即毁断电源,查出原因,进行整改,确保无火灾,无触电事故发生。e)进行规范化操作、杜绝违章。凡进行立体作业时,离地悬空高度超过五米者,上层作业者要系安全带,下层作业者要戴安全帽。f)自觉遵守公司的安全生产管理制度,违者按第十三条处理。3、轻钢龙骨工安全防火职责a)进入施工场所,严禁吸烟。b)电焊工需持证上岗,凡需要动用电焊等明火作业的,事先要得到工地负责人或工地管理员的批准办好“动火证”并做好动火周围的安全工作,一人操作,一人手提灭火机。c)要注意各类脚手架有牢固安全,制止冒险,冒失行为。挑板厚度应用五公分厚度以上的坚固木板防止坠落物伤害他人。对用余的龙骨、配件等要整理归库,不得随地乱丢。4、木工安全防火职责a)进入施工场所,严禁吸烟。b)使用木工机械,必须严格操作规程,确保施工安全。c)第64页 四川红星祺祥装饰工程有限责任公司施工组织设计木工使用的材料要精打细算,节约各种木材,并不得将带钉的木头、木板随地乱丢,以防伤害他人。a)自觉遵守公司的安全制度,违者处罚。二、消防管理制度和措施1、消防管理制度(1)自始自终贯彻执行“预防为主,防消结合”的消防工作方针。(2)消防工作要立足于防,现场建立义务消防组织,配备兼职消防人员和足够数量的灭火器;(3)在办公、生产车间区各至少安置八具消防灭火器,消防灭火器安置在楼层明显易取处。(4)严格执行现场动用明火申请制度,在现场动用明火应预先领许可证,并随备灭火器材。(5)对易燃易爆材料、器材要严格管理;(6)现场施工主干道兼作消防通道,并随时保持通畅。2、保证消防安全主要措施(1)由项目经理、安全员组成消防安全领导小组,具体负责实施防火安全工作。(2)酸碱泡沫灭火器由专人维修、保养、定期调换药剂,标明换药时间性,确保灭火器效能正常。(3)施工中的易燃易爆物如汽油、油漆、氧气瓶、乙炔瓶等都必须按"规定"设置,妥善保管。(4)施工现场配备足够的固定灭火器,施工班组配备移动灭火器,并在施工作业点进行动火施工,焊接施工时,随作业点配置。(5)施工现场动火,实行动火审批制度,未经批准擅自动火者,视情节严重情况,给予一定的经济制裁。动火必须具有"二证一器一监护"方能进行。(6)加强工地警卫人员上岗职责,每天下班后对工地进行防火巡查,消灭事故隐患。第十三章环境保护措施第64页 四川红星祺祥装饰工程有限责任公司施工组织设计根据新颁布的《民用建筑工程室内环境污染控制规范》GB50325-2001的规定,凡新建、扩建、改建的民用建筑工程室内环境必须满足此规范的要求。一、环境保护的目的充分认识环境保护的重要性,营造绿色建筑,改善施工环境,防止由于施工造成的作业污染(噪音、粉尘、施工垃圾等污染),保障施工人员和附近居民身体健康。环境保护控制目标施工过程中的保护措施二、环境保护控制目标1.噪音排放标准:昼间<65dB;夜间<55dB2.防大气污染:施工现场扬尘达到国家二级排放规定3.生产及生活污水:污水排放符合水污染物排放标准4.防止光污染:夜间照明不影响周围社区5.施工垃圾处理:施工垃圾分类处理,尽量回收使用6.人造板及饰面人造板甲醛释放量:达到《人造板及其制品中甲醛释放限量》GB18680-2001三、施工过程中的保护措施1.坚决贯彻执行《中华人民共和国环境保护法》、《水污染物排放标准》、《建筑施工场地噪音限值》、《建筑工程施工环境保护工作基本标准》、JGJ59-99《建筑施工安全检查标准》等规范、规定,实施工地标准化,规范化管理。2.严格执行“室内装饰装修材料有害物质限量”等10项标准,加快技术进步和创新步伐,不断提高产品质量,淘汰落后产品,调整产品结构,确保人体健康和人身安全,加强室内装饰装修材料污染的控制。3.室内装修所采用的稀释剂和溶剂,严禁使用苯、工业苯、石油苯、重质苯及混苯。4.涂料、胶粘剂、处理剂、稀释剂和溶剂使用后及时封闭存放,不但可以减轻有害气体对室内环境的污染,而且可以保证材料的品质。使用剩余的废料及时清出室内,不在室内用溶剂清洗使用工具,是施工人员必须具备的保护室内环境的起码素质。5.在进行饰面人造板拼接施工中,为了防止芯板向外释放过量甲醛,要对断面及边缘进行封闭处理,防止甲醛释放量大的芯板污染室内环境。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计6.严格执行环境保护部门制定的施工规定。严格按监管机构规定工作时间进行施工,尽量在规定的施工时间内进行施工,并尽量避免噪音大的机具同时施工,尽最大努力将噪音降到最低限度以免影响周边居民休息和单位的正常休息和工作。7.如必须连续作业,在施工前三天向业主、当地有关部门提出申请,在征得同意后进行施工,并制定相对施工措施保证不发生扰民现象。8.噪音较大的分项工程施工,采用隔音技术和局部吸音处理,尽最大努力将噪音降到最低限度。9.粉尘较多的分项工程,单独围护施工,施工时尽力减少粉尘污染,减轻对人身健康的危害,并避免扬尘影响周边环境,造成环境污染影响周边居民身体健康。10.利用保洁队和班组材料节约奖励的办法,做好材料的回收利用,做到能使用的决不浪费。11.及时进行现场清理,做到随做随消。每天清理现场、回收、整理余料、做到工完场清。12.严禁焚烧有毒、有害的物质,装饰垃圾由专人负责,及时清理,统一堆放,统一运送至指定的堆放点。第十四章劳动力配置计划根据本装饰工程具体情况及进度计划,我公司将投入的劳动力、工种主要为木工、泥工,其中泥工在工程中期较多。附表十五-1:项目工种人数工程内容木作工程技术工人25吊挂件安装到位,龙骨到位调整,吊顶面板安装。泥作工程技术32玻化砖铺贴等。第64页 四川红星祺祥装饰工程有限责任公司施工组织设计工人油漆工程技术工人22乳胶漆、油漆等水电工程技术工人12室内电路布线、灯具、洁具安装杂工技术工人12现场清理等等。第十五章服务及保修措施一、目的树立为客户服务,为客户负责的的精神,确保客户的正常使用,使客户满意,提高企业的信誉。二、保修措施我公司实行工程保修制度,自工程竣工交付后,保修2年,在保修期内对施工质量问题按照国家有关规定保修。1、程保修范围我公司所施工的所有项目。2、本公司服务的内容主要是工程回访和工程保修。由本公司工程部和经营部归口管理。按国家和行业的有关规定和服务程序的要求,公司严格执行工程交付使用后的保修、服务内容,满足用户的服务需要,提高公司的社会信誉。通过回访或不同方式的收集、整理、分析用户意见,掌握工程质量情况,建立质量信息库,推动质量改进。顾客对项目质量的保修意见和要求,本公司将组织人员及时协调、及时进行现场维修。三、保修承诺1、工程交付后,在保修期内对业主进行工程质量回访,征询业主的意见,保修期内至少回访三次。(1)第一次回访在工程交付3个月内;第64页 四川红星祺祥装饰工程有限责任公司施工组织设计(1)第二次回访在工程交付6个月内;(2)第二次回访在工程交付9个月内;(4)在保修期之内,收到业主的维修电话或信函两天之内派维修人员赶到现场;(5)回访后将各种意见整理,并填写回访表。属于施工过程造成的质量问题,我公司无偿负责维修;属于使用不当的,由业主负责维修费用;(6)工程维修时,力求不影响正常使用,我公司与业主积极协调,制订维修计划;(7)修完毕后,进行全面质量检查,并经业主确认;(8)公司经营部是回访客户的责任部门,负责回访用户来访、来电、来函的招待与记录工人作。2、保修期满后,我公司对所承接的工程项目提供终身维修服务,因甲方使用不当和不可抗拒的外力原因引起的问题,我方也将及时处理。四川红星祺祥装饰工程有限责任公司大连银行成都九眼桥支行装饰项目部2012年03月附表八-1:施工总进度计划控制表第64页 四川红星祺祥装饰工程有限责任公司施工组织设计附图四-1:施工现场平面布置图第64页'
