• 780.00 KB
  • 2022-04-22 13:56:49 发布

招投标毕业设计(论文)[1].doc

  • 75页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

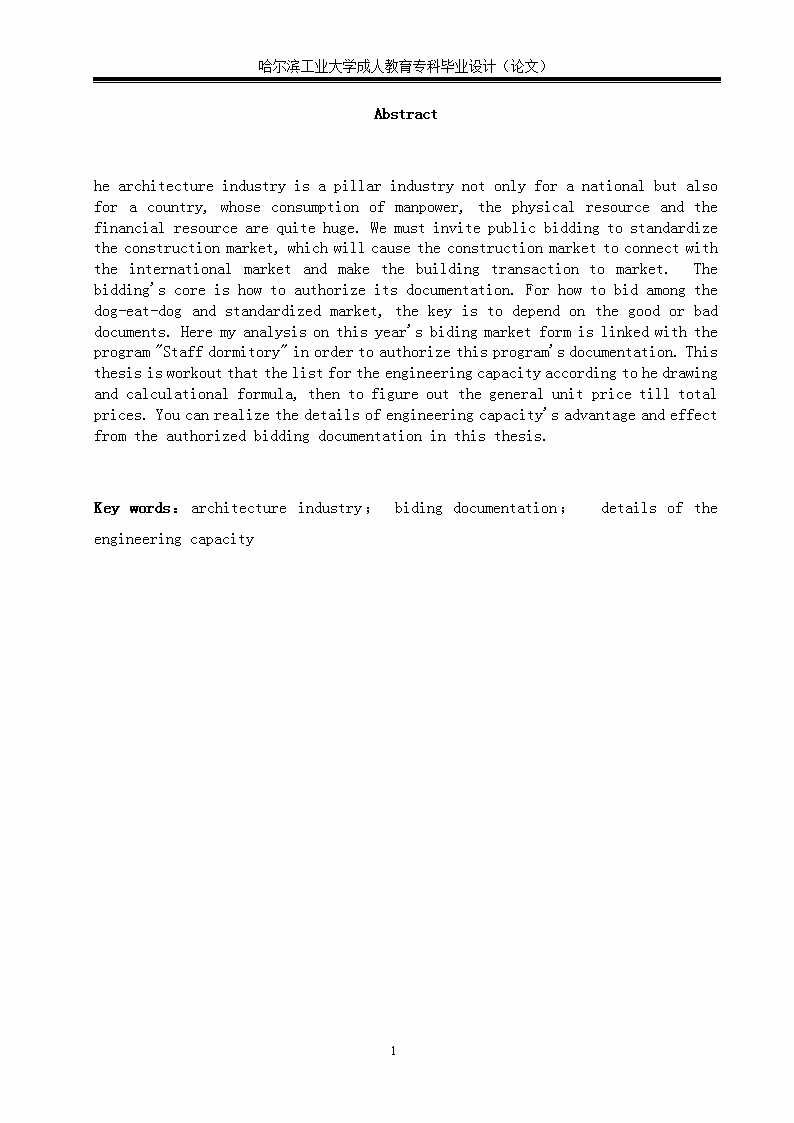

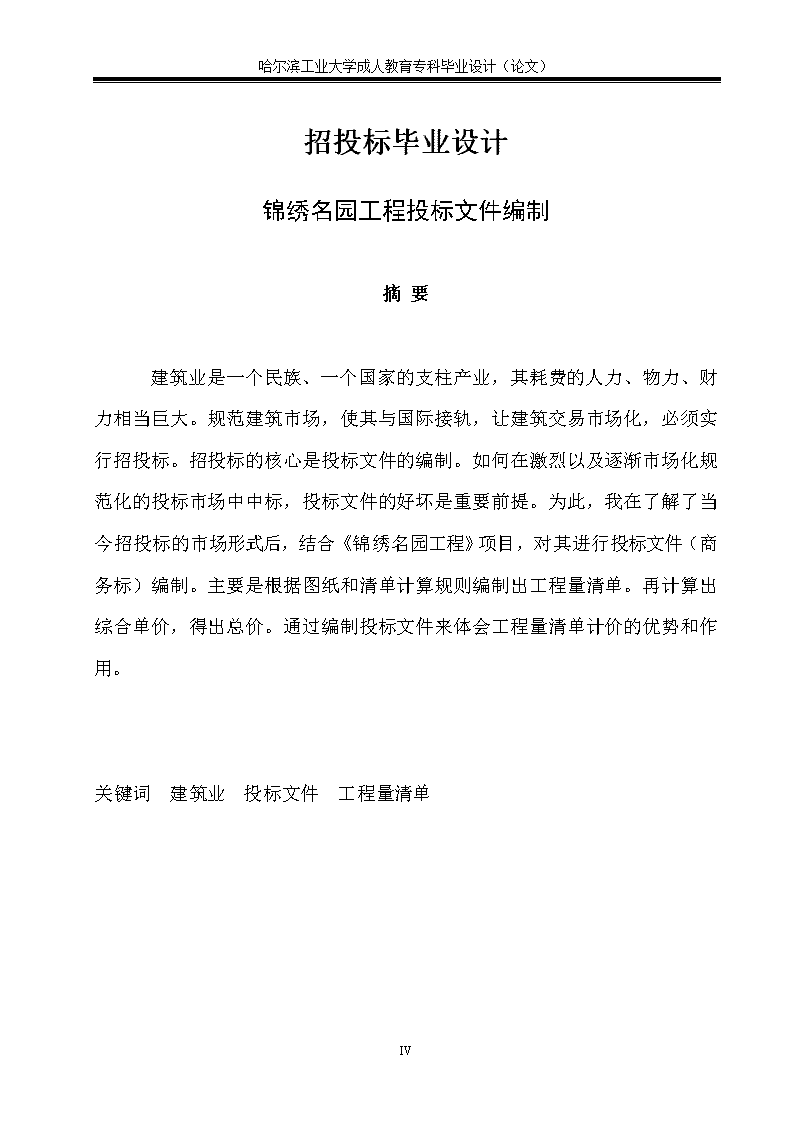

'哈尔滨工业大学成人教育专科毕业设计(论文)招投标毕业设计锦绣名园工程投标文件编制摘要建筑业是一个民族、一个国家的支柱产业,其耗费的人力、物力、财力相当巨大。规范建筑市场,使其与国际接轨,让建筑交易市场化,必须实行招投标。招投标的核心是投标文件的编制。如何在激烈以及逐渐市场化规范化的投标市场中中标,投标文件的好坏是重要前提。为此,我在了解了当今招投标的市场形式后,结合《锦绣名园工程》项目,对其进行投标文件(商务标)编制。主要是根据图纸和清单计算规则编制出工程量清单。再计算出综合单价,得出总价。通过编制投标文件来体会工程量清单计价的优势和作用。关键词建筑业投标文件工程量清单5金陵科技学院学士学位论文中文摘要5 金陵科技学院学士学位论文中文摘要5 哈尔滨工业大学成人教育专科毕业设计(论文)Abstracthearchitectureindustryisapillarindustrynotonlyforanationalbutalsoforacountry,whoseconsumptionofmanpower,thephysicalresourceandthefinancialresourcearequitehuge.Wemustinvitepublicbiddingtostandardizetheconstructionmarket,whichwillcausetheconstructionmarkettoconnectwiththeinternationalmarketandmakethebuildingtransactiontomarket.Thebidding"scoreishowtoauthorizeitsdocumentation.Forhowtobidamongthedog-eat-dogandstandardizedmarket,thekeyistodependonthegoodorbaddocuments.Heremyanalysisonthisyear"sbidingmarketformislinkedwiththeprogram"Staffdormitory"inordertoauthorizethisprogram"sdocumentation.Thisthesisisworkoutthatthelistfortheengineeringcapacityaccordingtohedrawingandcalculationalformula,thentofigureoutthegeneralunitpricetilltotalprices.Youcanrealizethedetailsofengineeringcapacity"sadvantageandeffectfromtheauthorizedbiddingdocumentationinthisthesis.Keywords:architectureindustry;bidingdocumentation;detailsoftheengineeringcapacity1 哈尔滨工业大学成人教育专科毕业设计(论文)设计方案简介设计内容由于我们在校期间已经作过相关课程设计和作业,又因为这次设计时间限制,所以本次毕业设计的重点放在熟悉和掌握投标文件的编制方法上。本次毕业设计课题是为某职工单身宿舍楼工程编制投标文件,需要重点完成以下内容:1.工程量清单的编制即编制分部分项工程量清单。2.搜集4月10日的市场价格,编制主要材料价格表。3.计算分部分项工程量清单综合单价。4.计算分部分项工程费、措施项目工程费、其他项目工程费、规费、税金。提出投标总价。工程量清单编制工程量是工程预算和施工组织设计的基础。我在编制本课题的工程量清单时,依据《锦绣名园工程项目建筑施工图》和《锦绣名园工程项目结构施工图》。按照《工程量清单计算规则》依次对此项目进行工程量计算。按照顺序先进行了“三线一面”的计算,得出总建筑面积,以便后面可以直接套用数据。接下来是按照清单分部分项地计算相应工程量。首先是建筑工程,针对本项目包括了A1土石方工程、A2地基基础工程、A3砌筑工程、A4混凝土及钢筋混凝土工程、A7屋面及防水工程。单项工程下面的子目工程详细计算过程及结果见附件(工程量计算表)。5.1 哈尔滨工业大学成人教育专科毕业设计(论文)1投标函及投标函投标函致:XXXXXXX1、根据你方招标工程项目编号为X的X工程招标文件,遵照《中华人民共和国招标投标法》等有关规定,经踏勘项目现场和研究上述招标文件的投标须知、合同条款、图纸、工程建设标准和工程量清单及其他有关文件后,我方愿以人民币(大写)壹仟肆佰陆拾柒万壹仟肆佰肆拾柒圆壹角贰分元(RMB¥14671447.12元)的投标报价并按上述图纸、合同条款、工程建设标准和工程量清单(如有时)的条件要求承包上述工程的施工、竣工,并承担任何质量缺陷保修责任。2、我方已详细审核全部招标文件,包括修改文件(如有时)及有关附件,并响应招标文件各条款。3、我方承认投标函附录是我方投标函的组成部分。4、一旦我方中标,我方保证按合同协议书中规定的工期380日历天内完成并移交全部工程。5、我方同意所提交的投标文件在招标文件的投标须知中第15条规定的投标有效期内有效,在此期间内如果中标,我方将受此约束。6、除非另外达成协议并生效,你方的中标通知书和本投标文件将成为约束双方的合同文件的组成部分。7、我方将采取一切有效技术、管理措施,确保该工程质量达到1等级。8、如果我方中标,我方将按照招标文件规定提交合同价款X的履约银行保函和合同价款X的开工预付款银行保函。9、我方将与本投标函一起,提交人民币50万元作为投标担保。10、我方拟派驻本工程现场的项目负责人是XXX(姓名),为X专业X级注册建造师。11、我方承诺:我方没有因投标人违约或不恰当履约引起的合同终止、纠纷、争议、仲裁和诉讼记录。12、我方愿承担因本投标函第11条承诺不真实引起的一切经济、法律责任(包括:中标后,你方有权单方面终止合同,并要求我方赔偿经济损失;你方从此拒绝我方的任何投标申请等)投标人:XXX(盖章)单位地址:XXX法定代表人或其委托代理人:XXX(签字或盖章)邮政编码:XXX电话:XXX传真:XXX6 哈尔滨工业大学成人教育专科毕业设计(论文)开户银行名称:XXX开户银行账号:XXX开户银行地址:XXX开户银行电话:XXX投标保证金(银行保函)6 哈尔滨工业大学成人教育专科毕业设计(论文)XXX(招标人名称):鉴于XXX(投标人名称)(以下称“投标人”)于X年X月X日参加锦绣名园工程工程施工的投标,XXX(担保人名称,以下简称“我方”)无条件地、不可撤销地保证:投标人在规定的投标文件有效期内撤销或修改其投标文件的、或者投标人在收到中标通知书后无正当理由拒签合同或拒交规定履约担保的,我方承担保证责任。收到你方书面通知后,在7日内无条件向你方支付人民币(大写)元。本保函在投标有效期内保持有效。要求我方承担保证责任的通知应在投标有效期内送达我方。投标人:XXX(盖单位章)法定代表人或其委托代理人:XXX(签字)地址:XXX邮政编码:XXX电话:XXX传真:XXX2011年5月20日法定代表人身份证明6 哈尔滨工业大学成人教育专科毕业设计(论文)投标人名称:XXX单位性质:XXX地址:XXX成立时间:X年X月X日经营期限:XXX姓名:XXX性别:X年龄:X职务:X系XXX(投标人名称)的法定代表人。特此证明。投标人:XXX(盖单位章)2011年5月20日6 哈尔滨工业大学成人教育专科毕业设计(论文)授权委托书本人XXX(姓名)系XXX(投标人名称)的法定代表人,现委托XXX(姓名)为我方代理人。代理人根据授权,以我方名义签署、澄清、说明、补正、递交、撤回、修改XXX(项目名称)XXX工程施工投标文件、签订合同和处理有关事宜,其法律后果由我方承担。委托期限:XXX代理人无转委托权。附:法定代表人身份证明投标人:XXX(盖单位章)法定代表人:XXX(签字)身份证号码:XXX委托代人:XXX(签字)身份证号码:XXX2011年5月20日6 哈尔滨工业大学成人教育专科毕业设计(论文)2工程量清单报表2.1封面2.2投标总价2.3单位工程费用汇总表2.4分部分项工程量清单与计价表2.5工程量清单综合单价明细表2.6措施项目清单与计价表(一)2.7措施项目清单与计价表(二)2.8措施项目清单综合单价明细表2.9规费、税金项目清单与计价表2.10承包人供应主要材料一览表36 哈尔滨工业大学成人教育专科毕业设计(论文)2.1锦绣名园工程项目工程量清单报价表投标人:XXX(单位盖章)法定代表人:XXX(签字盖章)造价工程师及注册证号:XXX(签字盖执业专用章)编制时间:XXX36 哈尔滨工业大学成人教育专科毕业设计(论文)2.2投标总价建设单位:XXX工程名称:锦绣名园工程投标总价(小写):14671447.12元(大写):壹仟肆佰陆拾柒万壹仟肆佰肆拾柒圆壹角贰分元投标人:XXX(单位盖章)法定代表人:XXX(签字盖章)编制时间:XXX2.3单位工程费用汇总表36 哈尔滨工业大学成人教育专科毕业设计(论文)工程名称:无锡某小区B栋工程建设单位:编制日期:2011年5月3日序号汇总内容金额其中:暂估价1分部分项工程量清单费用10740181.5102措施项目清单费用2938604.8502.1现场安全文明施工397386.723其他项目0.0003.1暂列金额0.003.2专业工程暂估价0.0003.3计日工0.003.4总承包服务费0.004规费504747.215税金487913.556小计=1+2+3+4+514671447.1202.4分部分项工程量清单与计价表36 哈尔滨工业大学成人教育专科毕业设计(论文)工程名称:锦绣名园工程建设单位:编制日期:2011年5月3日序号项目编号项目名称计量单位工程数量金额(元)综合单价合价其中:暂估价1010304001001空心砖墙、砌块墙【加气砼砌块内墙100厚,M5混合砂浆砌筑】m3129.076449.3858004.1702010304001002空心砖墙、砌块墙【加气砼砌块内墙200厚,M5混合砂浆砌筑】m31034.284434.12449003.3703010304001003空心砖墙、砌块墙【墙体类型:外墙,墙体厚度:200MM,空心砖、砌块品种、规格、强度等级:MU5.0KM1,砂浆强度等级、配合比:M5.0混合砂浆】m3312.62360.34112649.4904010304001004空心砖墙、砌块墙【墙体类型:外墙,墙体厚度:100MM,空心砖、砌块品种、规格、强度等级:MU5.0KM1,砂浆强度等级、配合比:M5.0混合砂浆】m35.72353.042019.3905010302006001零星砌砖【零星砌砖名称、部位:踏步边挡土墙】m7.8202.171576.9306010402001001现浇矩形柱【柱高度:+-0.00以上,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C30(泵送)】m38.352531.734441.0107010402001002现浇矩形柱【柱高度:+-0.00以上,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C25(泵送)】m398.506517.8751013.308010402002001现浇异形柱【柱高度:+-0.00以上,柱截面尺寸:柱边宽500mm内,混凝土强度等级:商品混凝土C30(泵送)】m331.95541.5217301.5609010402002002现浇异形柱【柱高度:+-0.00以上,柱截面尺寸:柱边宽500mm内,混凝土强度等级:商品混凝土C25(泵送)】m3314.818527.66166116.87010010402001003现浇矩形柱【柱高度:构造柱,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C20】m3195.388448.7787684.27011010403002001现浇矩形梁【混凝土强度等级:商品混凝土C30(泵送)】m30.19520.2498.85012010403002002现浇矩形梁【混凝土强度等级:商品混凝土C25(泵送)】m313.89505.967027.78013010403005001现浇过梁【混凝土强度等级:商品混凝土C25】m354.028501.7927110.71014010403004001现浇圈梁【C20砼卫生间翻边】m339.129467.1418278.72036 哈尔滨工业大学成人教育专科毕业设计(论文)15010404001001现浇直形墙【墙类型:地上内墙,墙厚度:200mm,混凝土强度等级:商品混凝土C30(泵送)】m318.44532.29813.77016010404001002现浇直形墙【墙类型:地上外墙,墙厚度:200mm,混凝土强度等级:商品混凝土C30(泵送)】m328.507532.215171.43017010404001003现浇直形墙【墙类型:地上外墙,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3289.656518.31150131.6018010404001004现浇直形墙【墙类型:地上内墙,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3168.8518.3187490.73019010404001005现浇直形墙【墙类型:女儿墙,混凝土强度等级:商品混凝土C20】m3104.525462.0548295.78020010404001006现浇直形墙【墙类型:电梯井壁,墙厚度:250mm、300mm,混凝土强度等级:商品混凝土C30(泵送)】m357.288578.333129.65021010404001007现浇直形墙【墙类型:电梯井壁,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3179.352564.41101228.06022010407001001现浇其他构件【构件的类型:砼线条,混凝土强度等级:商品混凝土C25】m150.71411.591746.78023010405001001现浇有梁板【板厚度:100MM,混凝土强度等级:C30泵送商品砼】m3148.42351776734.69024010405001002现浇有梁板【板厚度:100MM,混凝土强度等级:C25泵送商品砼】m3782.538502.72393397.5025010405001003现浇有梁板【板厚度:120MM,混凝土强度等级:C30泵送商品砼】m322.5451711653.18026010405001004现浇有梁板【板厚度:120MM,混凝土强度等级:C25泵送商品砼】m3310.99502.72156340.89027010405008001现浇雨篷板【板式雨蓬,C25钢筋砼】m32.448438.011072.25028010405008002现浇阳台板【混凝土强度等级:商品砼C30】m349.32799.639436.27029010405008003现浇阳台板【混凝土强度等级:商品砼C25】m3111.84766.9985780.16030010406001001现浇直形楼梯【C30钢筋砼直形楼梯】m254.6111.366080.26031010406001002现浇直形楼梯【C25钢筋砼直形楼梯】m2200.2107.3421489.47032010407001002现浇其他构件【C20砼台阶,200厚碎石,70厚C20混凝土随捣随抹光上撒1:1水泥砂子压实抹光,台阶面外向坡1%】m243.272.513132.43036 哈尔滨工业大学成人教育专科毕业设计(论文)33010407002001现浇散水、坡道【混凝土散水,素土夯实向外坡4%,60厚C15混凝土,20厚1:2水泥砂浆抹面,压实抹光】m296.2449.84792.75034010407002002坡道【残疾人坡道,200厚碎石垫层、70厚C15砼垫层】m229.2632.16941035010414002001其他构件【烟道通风道J19-2006】m295.2126.837431.36036010414002002其他构件【构件类型:烟帽苏J19-2004-A-3】套8584.554676.4037010416001001现浇混凝土钢筋【Φ12以内】t223.786351.311421296.15038010416001002现浇混凝土钢筋【Φ25以内】t86.815930.93514864.03039010416001003现浇混凝土钢筋【钢筋种类、规格:Φ25mm以内,三级钢】t169.066197.81047800.07040010416001004现浇混凝土钢筋【砌体加固钢筋】t4.7647035.5933517.55041010702001001屋面卷材防水【屋面A平屋面(2)入口门头、楼梯间,电梯机房不上人平屋面,现拌泡沫混凝土找坡i=2%最薄处20厚,20厚1:3水泥砂浆找平,涂刷基层处理剂一遍(由厂家配套供应),4厚SBS聚氨酯防水卷材】m2146.4499.4114557.6042010702003001屋面刚性防水【屋面A平屋面(2)入口门头、楼梯间,电梯机房不上人平屋面,30厚挤塑聚苯乙烯保温板隔热层,50厚C20细石混凝土内配Φ6@150双向(分格处应断开)粉平压光,刷浅色反光涂料或配套涂料保护层】m2146.44531.9777901.69043010702001002屋面卷材防水【屋面B平屋面(3)主体建筑上人平屋面,现拌泡沫混凝土找坡i=2%最薄处20厚,20厚1:3水泥砂浆找平层,涂刷基层处理剂一遍(由厂家配套供应),4厚SBS聚氨酯防水卷材】m2619.67599.4161601.89044010702003002屋面刚性防水【屋面B平屋面(3)主体建筑上人平屋面,30厚挤塑聚苯乙烯保温板隔热层,50厚C20细石混凝土内配Φ6@150双向(分格处应断开)粉平压光,20厚1:2.5水泥砂浆加%5环保型胶粉刷,10厚防滑地砖,干水泥擦缝】m2619.67548.0129750.6045010702001003屋面卷材防水【平屋面(4)雨篷等20厚1:2水泥砂浆找平层,1.5厚m224.4821.71531.46036 哈尔滨工业大学成人教育专科毕业设计(论文)聚合物有机防水涂料(二度),20厚1:3水泥砂浆保护层】46010702004001屋面排水管【Φ110UPVC落水管(含不锈钢水斗、水口)】m36935.8313221.27047010702004002屋面排水管【Φ75PVC落水管,空调板冷凝水管】m510.418.29289.28048010703004001变形缝【变形缝部位:墙面、屋面缝,嵌缝材料种类:做法参苏J09-20044/9】m18.649.8926.28049020101001001水泥砂浆地面【其他房间楼面,20厚1:2水泥砂浆压实抹光,60厚C15砼,100厚碎石夯实】m2345.3815.085208.33050020102002001块料楼地面【卫生间楼面,20厚1:3水泥砂浆找平层,周边抹小八字,0.8厚水泥基渗透结晶型防水涂料周边卷起300高,15厚1:3水泥砂浆找平层坡向地漏】m2498.9669.6834767.53051020102001001石材地面【底层门厅,侯梯厅,公共走道花岗岩楼面,刷素水泥浆一道,60厚细石砼,100厚碎石夯实,30厚1:4水泥砂浆结合层,20厚磨光花岗石,稀水泥擦缝】m2131.12299.9139324.2052020102001002石材楼地面【侯梯厅,公共走道花岗岩楼面,刷素水泥浆一道,10厚1:1水泥砂浆结合层,20厚磨光花岗石,稀水泥擦缝,20厚1:3水泥砂浆找平层】m2228306.3569847.8053020101001002水泥砂浆楼地面【开敞阳台楼面,0.8厚水泥基渗透结晶型防水涂料,翻上100,30厚细石混凝土面层压实】m2823.6872.5459749.75054020101001003水泥砂浆地面【其他房间楼面,10厚1:2水泥砂浆压实抹光,20厚1:2水泥砂浆找平层】m24892.622.54110279.2055020105001001水泥砂浆踢脚线【12厚1:3水泥砂浆打底,8厚1:2水泥砂浆压实抹光150mm高,详建筑说明】m2687.064.643187.96056020106002001块料楼梯地面【20厚1:3水泥砂浆找平层,5厚1:1水泥细砂浆结合层,8~10厚防滑地砖,干水泥擦缝】m2254.8155.4539608.66057020108002001块料台阶面【刷素水泥浆一道,20厚1:3水泥砂浆找平层,8厚1:1水泥细砂浆结合层,10厚防滑地砖,干水泥擦缝】m24899.974798.56058020108002002m229.26117.713444.19036 哈尔滨工业大学成人教育专科毕业设计(论文)块料无障碍坡道面【素水泥浆结合层一道,20厚1:3水泥砂浆找平层,8厚1:1水泥细砂浆结合层,10厚防滑地砖(带防滑条),干水泥擦缝】59020107001001金属抹手带栏杆、栏板【楼梯栏杆做法详图纸说明】m66.27375.124857.88060020107001002金属抹手带栏杆、栏板【无障碍坡道栏杆做法详建施图】m36.28375.113608.63061020107001003金属抹手带栏杆、栏板【楼梯间护窗栏杆做法详建施图】m124.8375.146812.48062020107001004金属抹手带栏杆、栏板【露台栏杆做法详建施图】m49.2375.118454.92063020107001005金属抹手带栏杆、栏板【阳台玻璃栏杆做法详建施图】m492375.1184549.2064020107001006金属抹手带栏杆、栏板【空调板栏杆做法详建施图】m176375.166017.6065020204003001块料墙面【1:1:1中砂水泥浆界面剂,ZL胶粉聚苯颗粒保温层,6~8厚1:3:1中砂水泥抗裂砂浆压入钢丝网,孔边距12.5x12.5的镀锌金属四角网一层与@500射钉绑扎,专用瓷砖胶粘结层,贴灰色仿石面砖,硅橡胶弹性底漆勾缝】m27360.53169.881250406.84066020201001001墙面一般抹灰【砼女儿墙,栏板内侧面抹水泥砂浆】m2684.4622.1715174.48067020201001002墙面一般抹灰【其他房间砖内墙面粉刷,15厚1:1:6水泥石灰砂浆打底,5厚1:0.3:3水泥石灰膏砂浆粉面】m27790.7219.25149971.36068020201001003墙面一般抹灰【厨卫间内墙面,12厚1:3水泥砂浆抹底,8厚1:2水泥砂浆抹面】m2234.5620.254749.84069020201001004墙面一般抹灰【墙体类型:钢筋砼墙,底层厚度、砂浆配合比:15厚1:1:6水泥石灰砂浆打底,面层厚度、砂浆配合比:5厚1:0.3:3水泥石灰膏砂浆粉面】m229231.37820.22591058.46070020202001001柱面一般抹灰【柱梁面素水泥浆一道(内掺建筑胶),15厚1:1:6水泥石灰砂浆打底,5厚1:0.3:3水泥石灰膏砂浆粉面】m212467.72324.52305708.57071020204003002块料墙面【10厚1:3水泥砂浆打底扫毛,10厚1:0.2:2水泥石灰膏砂浆粘结层,6~12厚面砖,(在面砖粘结面上随贴随刷一道界面处理剂.),1:1水泥砂浆勾缝】m2814.246855368.32036 哈尔滨工业大学成人教育专科毕业设计(论文)72020203001001零星项目一般抹灰【外墙面砼装饰线条抹灰,20厚1:2.5水泥砂浆】m2231.00329.076715.26073020203001002零星项目一般抹灰【雨篷抹水泥砂浆】m224.4831.66775.04074020203001003零星项目一般抹灰【墙面钉钢丝网】m23371.315.7553097.98075020301001001天棚抹灰【其他房间混合砂浆天棚面,刷素水泥砂浆一道(内掺水重5%的801胶),6厚1:0.3:3水泥石灰膏砂浆粉面打底扫毛,6厚1:0.3:3水泥石灰膏砂浆粉面】m29987.4615.66156403.62076020301001002天棚抹灰【厨卫间水泥砂浆天棚面,刷素水泥砂浆一道(内掺水重5%的801胶),6厚1:3水泥砂浆打底,6厚1:2.5水泥砂浆粉面】m21074.4816.7818029.77077020302001001天棚吊顶【底层门厅,侯梯厅公共走道天棚吊顶,混凝土板内预留Φ6钢筋环双向中距900~1200,?8钢筋吊杆双向吊点中距900~1200,45x15x1.2(吊点附吊挂)中距<1200,轻钢中龙骨19X50X0.5中距按板宽,纸面石膏板应加设两道中间支撑龙骨19X50X0.5】m2359.1288.0531620.52078020402006001防盗门【电子入户防盗门】樘4250010000079020401006001木质防火门【防火门,防火等级甲级,构造详说明】m2193.645087120080020401006002木质防火门【防火门,防火等级乙级,构造详说明】m28.64503870081020401006003木质防火门【防火门,防火等级丙级,构造详说明】m2166.3245074844082020401004001木门【M0822、0922】m2693.88240166531.2083020402002001金属推拉门【门类型:铝合金推拉门】m21028.08400411232084020406002001金属平开窗【断热铝合金推拉窗】m2843.3614.1111899.81085020406004001金属百叶窗【铝合金百叶窗,构造详苏J11-2006】m250.4204.6910316.38086020406004002金属百叶窗【空调处铝合金百叶窗】m2392.48204.6980336.73087020506001001抹灰面油漆【外墙面涂料】m2562.2528.864981.55088020506001002抹灰面油漆【砼墙乳胶漆】m229231.37820.86609766.55036 哈尔滨工业大学成人教育专科毕业设计(论文)89020506001003抹灰面油漆【内墙面乳胶漆】m28025.2811.491488.19090020506001004抹灰面油漆【柱梁面乳胶漆】m212467.72311.77146745.1091020506001005抹灰面油漆【天棚面乳胶漆】m211061.9411.77130199.03092020605001001钢结构雨篷【1.基层类型2.龙骨材料种类、规格、中距3.面层材料品种、规格、品牌、颜色4.吊顶(天棚)材料、品种、规格、品牌5.嵌缝材料种类6.防护材料种类7.油漆品种、刷漆遍数8.导入的特征】m260250.2415014.4093010407002003散水、坡道【1.垫层材料种类、厚度2.面层厚度3.混凝土强度等级4.混凝土拌和料要求5.填塞材料种类6.导入的特征】m277.8848.843803.66094010403002003现浇矩形梁【混凝土强度等级:商品混凝土C30(泵送)】m30.792520.24412.03095010403003001现浇异形梁【混凝土强度等级:商品混凝土C30(泵送】m30.609522.1317.96096010402001004现浇矩形柱【柱截面尺寸:200*200,混凝土强度等级:商品混凝土C30(泵送)】m30.292531.73155.27098工程总计10740181.5102.5工程量清单综合单价明细表工程名称:无锡某小区B栋工程建设单位:编制日期:2011年5月3日序号项目编号/定额编号项目名称计量单位工程数量金额(元)综合单价合价其中:暂估价1010304001001空心砖墙、砌块墙【加气砼砌块内墙100厚,M5混合砂浆砌筑】m3129.076449.3858004.17036 哈尔滨工业大学成人教育专科毕业设计(论文)ACZ3-B9混合砂浆M5加气砼砌块墙厚100mm以内m31449.38449.3802010304001002空心砖墙、砌块墙【加气砼砌块内墙200厚,M5混合砂浆砌筑】m31034.284434.12449003.370ACZ3-B10混合砂浆M5加气砼砌块墙厚200mm以内m31434.12434.1203010304001003空心砖墙、砌块墙【墙体类型:外墙,墙体厚度:200MM,空心砖、砌块品种、规格、强度等级:MU5.0KM1,砂浆强度等级、配合比:M5.0混合砂浆】m3312.62360.34112649.490A3-24M5混合砂浆砌KM1粘土空心一砖墙190×190×90M31360.34360.3404010304001004空心砖墙、砌块墙【墙体类型:外墙,墙体厚度:100MM,空心砖、砌块品种、规格、强度等级:MU5.0KM1,砂浆强度等级、配合比:M5.0混合砂浆】m35.72353.042019.390A3-23M5混合砂浆砌KM1粘土空心1/2砖墙190×190×90M31353.04353.0405010302006001零星砌砖【零星砌砖名称、部位:踏步边挡土墙】m7.8202.171576.930A3-45.3M5混合砂浆砖砌台阶10M20.12021.65202.1706010402001001现浇矩形柱【柱高度:+-0.00以上,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C30(泵送)】m38.352531.734441.010A5-181商品砼C30(泵送)矩形柱M31531.73531.7307010402001002现浇矩形柱【柱高度:+-0.00以上,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C25(泵送)】m398.506517.8751013.30A5-181.2商品砼C25(泵送)矩形柱M31517.87517.8708010402002001现浇异形柱【柱高度:+-0.00以上,柱截面尺寸:柱边宽500mm内,混凝土强度等级:商品混凝土C30(泵送)】m331.95541.5217301.560A5-183商品砼C30(泵送)L、T、+型柱M31541.52541.5209010402002002现浇异形柱【柱高度:+-0.00以上,柱截面尺寸:柱边宽500mm内,混凝土强度等级:商品混凝土C25(泵送)】m3314.818527.66166116.870A5-183换商品混凝土C25(泵送)L、T、+型柱M31527.66527.66036 哈尔滨工业大学成人教育专科毕业设计(论文)10010402001003现浇矩形柱【柱高度:构造柱,柱截面尺寸:柱断面周长1.6m内,混凝土强度等级:商品混凝土C20】m3195.388448.7787684.270A5-295.1换商品混凝土C20(非泵送)现浇矩形柱M31448.77448.77011010403002001现浇矩形梁【混凝土强度等级:商品混凝土C30(泵送)】m30.19520.2498.850A5-185商品砼C30(泵送)单梁、框架梁、连续梁M31520.24520.24012010403002002现浇矩形梁【混凝土强度等级:商品混凝土C25(泵送)】m313.89505.967027.780A5-185.2商品砼C25(泵送)单梁、框架梁、连续梁M31505.96505.96013010403005001现浇过梁【混凝土强度等级:商品混凝土C25】m354.028501.7927110.710A5-303.1商品砼C25(非泵送)现浇过梁M31501.79501.79014010403004001现浇圈梁【C20砼卫生间翻边】m339.129467.1418278.720A5-302商品砼C20(非泵送)现浇圈梁M31467.14467.14015010404001001现浇直形墙【墙类型:地上内墙,墙厚度:200mm,混凝土强度等级:商品混凝土C30(泵送)】m318.44532.29813.770A5-192商品砼C30(泵送)地面以上直(圆)形墙厚在(200MM)内M31532.2532.2016010404001002现浇直形墙【墙类型:地上外墙,墙厚度:200mm,混凝土强度等级:商品混凝土C30(泵送)】m328.507532.215171.430A5-192商品砼C30(泵送)地面以上直(圆)形墙厚在(200MM)内M31532.2532.2017010404001003现浇直形墙【墙类型:地上外墙,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3289.656518.31150131.60A5-192.2商品砼C25(泵送)地面以上直(圆)形墙厚在(200MM)内M31518.31518.31018010404001004现浇直形墙【墙类型:地上内墙,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3168.8518.3187490.730A5-192.2商品砼C25(泵送)地面以上直(圆)形墙厚在(200MM)内M31518.31518.31019010404001005现浇直形墙【墙类型:女儿墙,混凝土强度等级:商品混凝土C20】m3104.525462.0548295.780A5-307.1换商品混凝土C20(非泵送)现浇地面以上直(圆)形墙厚在200MM内M31462.05462.05036 哈尔滨工业大学成人教育专科毕业设计(论文)20010404001006现浇直形墙【墙类型:电梯井壁,墙厚度:250mm、300mm,混凝土强度等级:商品混凝土C30(泵送)】m357.288578.333129.650A5-196商品砼C30(泵送)电梯井壁M31578.3578.3021010404001007现浇直形墙【墙类型:电梯井壁,墙厚度:200mm,混凝土强度等级:商品混凝土C25(泵送)】m3179.352564.41101228.060A5-196.2商品砼C25(泵送)电梯井壁M31564.41564.41022010407001001现浇其他构件【构件的类型:砼线条,混凝土强度等级:商品混凝土C25】m150.71411.591746.780A5-310.1商品砼C25(非泵送)现浇依附于梁、墙上的砼线条10M0.1115.8711.59023010405001001现浇有梁板【板厚度:100MM,混凝土强度等级:C30泵送商品砼】m3148.42351776734.690A5-199商品砼C30(泵送)有梁板M31517517024010405001002现浇有梁板【板厚度:100MM,混凝土强度等级:C25泵送商品砼】m3782.538502.72393397.50A5-199.2商品砼C25(泵送)有梁板M31502.72502.72025010405001003现浇有梁板【板厚度:120MM,混凝土强度等级:C30泵送商品砼】m322.5451711653.180A5-199商品砼C30(泵送)有梁板M31517517026010405001004现浇有梁板【板厚度:120MM,混凝土强度等级:C25泵送商品砼】m3310.99502.72156340.890A5-199.2商品砼C25(泵送)有梁板M31502.72502.72027010405008001现浇雨篷板【板式雨蓬,C25钢筋砼】m32.448438.011072.250A5-321.1商品砼C25(非泵送)现浇板式雨篷10M2投影面积1438.01438.01028010405008002现浇阳台板【混凝土强度等级:商品砼C30】m349.32799.639436.270A5-323.2商品砼C30(非泵送)现浇阳台10M2投影面积1786.41786.410A5-324.2商品砼C30(非泵送)现浇楼梯、雨篷、阳台砼含量每增减1M3M30.02727483.7713.19029m3111.84766.9985780.16036 哈尔滨工业大学成人教育专科毕业设计(论文)010405008003现浇阳台板【混凝土强度等级:商品砼C25】A5-323.1商品砼C25(非泵送)现浇阳台10M2投影面积1752.64752.640A5-324.1商品砼C25(非泵送)现浇楼梯、雨篷、阳台砼含量每增减1M3M30.03101462.6614.35030010406001001现浇直形楼梯【C30钢筋砼直形楼梯】m254.6111.366080.260A5-319.2商品砼C30(非泵送)现浇直形楼梯10M2投影面积0.11004.61100.460A5-324.2商品砼C30(非泵送)现浇楼梯、雨篷、阳台砼含量每增减1M3M30.02253483.7710.9031010406001002现浇直形楼梯【C25钢筋砼直形楼梯】m2200.2107.3421489.470A5-319.1商品砼C25(非泵送)现浇直形楼梯10M2投影面积0.1961.1496.110A5-324.1商品砼C25(非泵送)现浇楼梯、雨篷、阳台砼含量每增减1M3M30.02428462.6611.23032010407001002现浇其他构件【C20砼台阶,200厚碎石,70厚C20混凝土随捣随抹光上撒1:1水泥砂子压实抹光,台阶面外向坡1%】m243.272.513132.430A5-333商品砼C20(非泵送)现浇台阶10M2投影面积0.1725.172.51033010407002001现浇散水、坡道【混凝土散水,素土夯实向外坡4%,60厚C15混凝土,20厚1:2水泥砂浆抹面,压实抹光】m296.2449.84792.75036 哈尔滨工业大学成人教育专科毕业设计(论文)A12-172砼散水10M2投影面积0.1497.9549.8034010407002002坡道【残疾人坡道,200厚碎石垫层、70厚C15砼垫层】m229.2632.169410A12-174水泥砂浆搂蹉做在地面砼斜坡或钢筋砼斜坡上10M2投影面积0.1321.5732.16035010414002001其他构件【烟道通风道J19-2006】m295.2126.837431.360ASB17-2成品烟气道安装建筑层数在六层以上10m0.11268.01126.8036010414002002其他构件【构件类型:烟帽苏J19-2004-A-3】套8584.554676.40ASB17-4成品风帽安装建筑层数在六层以上10套0.15845.53584.55037010416001001现浇混凝土钢筋【Φ12以内】t223.786351.311421296.150A4-1现浇砼构件钢筋,直径Φ12MM以内T16351.316351.31038010416001002现浇混凝土钢筋【Φ25以内】t86.815930.93514864.030A4-2现浇砼构件钢筋,直径Φ25MM以内T15930.935930.93039010416001003现浇混凝土钢筋【钢筋种类、规格:Φ25mm以内,三级钢】t169.066197.81047800.070ACZ5-17新Ⅲ级钢筋T16197.86197.8040010416001004现浇混凝土钢筋【砌体加固钢筋】t4.7647035.5933517.550A4-25砌体、板缝内加固钢筋不绑扎T0.56843.413421.710A4-26砌体、板缝内加固钢筋绑扎T0.57227.753613.88041010702001001m2146.4499.4114557.6036 哈尔滨工业大学成人教育专科毕业设计(论文)屋面卷材防水【屋面A平屋面(2)入口门头、楼梯间,电梯机房不上人平屋面,现拌泡沫混凝土找坡i=2%最薄处20厚,20厚1:3水泥砂浆找平,涂刷基层处理剂一遍(由厂家配套供应),4厚SBS聚氨酯防水卷材】ACZ9-B34换屋面、楼地面保温隔热泡沫砼m30.2257.8951.580A9-761:3水泥砂浆屋面,无分格缝,20MM厚10M20.1124.4912.450A9-32换热熔满铺法铺单层SBS改性沥青防水卷材10M20.1353.8135.38042010702003001屋面刚性防水【屋面A平屋面(2)入口门头、楼梯间,电梯机房不上人平屋面,30厚挤塑聚苯乙烯保温板隔热层,50厚C20细石混凝土内配Φ6@150双向(分格处应断开)粉平压光,刷浅色反光涂料或配套涂料保护层】m2146.44531.9777901.690A9-216屋面、楼地面聚苯乙烯泡沫板保温隔热M30.31573.49472.050A9-72现浇C20细石砼防水屋面,有分格缝,40MM厚10M20.1342.9734.30A9-74*2现浇C20细石砼防水屋面,每增(减)5MM10M20.156.155.620.独立费刷浅色反光涂料m212020043010702001002屋面卷材防水【屋面B平屋面(3)主体建筑上人平屋面,现拌泡沫混凝土找坡i=2%最薄处20厚,20厚1:3水泥砂浆找平层,涂刷基层处理剂一遍(由厂家配套供应),4厚SBS聚氨酯防水卷材】m2619.67599.4161601.890ACZ9-B34换屋面、楼地面保温隔热泡沫砼m30.2257.8951.580A9-761:3水泥砂浆屋面,无分格缝,20MM厚10M20.1124.4912.450A9-32换热熔满铺法铺单层SBS改性沥青防水卷材10M20.1353.8135.38044010702003002屋面刚性防水【屋面B平屋面(3)主体建筑上人平屋面,30厚挤塑聚苯乙烯保温板隔热层,50厚C20细石混凝土内配Φ6@150双向(分格处应断开)粉平压光,20厚1:2.5水泥砂浆加%5环保型胶粉刷,10厚防滑地砖,干水泥擦缝】m2619.67548.0129750.60A9-76换1:3水泥砂浆屋面,无分格缝,20MM厚10M20.1131.7813.18036 哈尔滨工业大学成人教育专科毕业设计(论文)A9-73现浇C20细石砼防水屋面,无分格缝,40MM厚10M20.1292.0829.210A9-74*2现浇C20细石砼防水屋面,每增(减)5MM10M20.156.155.62045010702001003屋面卷材防水【平屋面(4)雨篷等20厚1:2水泥砂浆找平层,1.5厚聚合物有机防水涂料(二度),20厚1:3水泥砂浆保护层】m224.4821.71531.460A9-69换1防水砂浆防水屋面有分格缝,25MM厚10M20.1217.121.71046010702004001屋面排水管【Φ110UPVC落水管(含不锈钢水斗、水口)】m36935.8313221.270A9-188换Φ100PVC水落管10M0.1358.3435.83047010702004002屋面排水管【Φ75PVC落水管,空调板冷凝水管】m510.418.29289.280A9-187Φ75PVC水落管10M0.1182.0118.2048010703004001变形缝【变形缝部位:墙面、屋面缝,嵌缝材料种类:做法参苏J09-20044/9】m18.649.8926.280A9-183橡胶止水带伸缩缝(变形缝)处止水带10M0.149849.8049020101001001水泥砂浆地面【其他房间楼面,20厚1:2水泥砂浆压实抹光,60厚C15砼,100厚碎石夯实】m2345.3815.085208.330A12-161:3水泥砂浆在填充材料上找平层20MM10M20.1150.7515.08050020102002001块料楼地面【卫生间楼面,20厚1:3水泥砂浆找平层,周边抹小八字,0.8厚水泥基渗透结晶型防水涂料周边卷起300高,15厚1:3水泥砂浆找平层坡向地漏】m2498.9669.6834767.530A12-161:3水泥砂浆在填充材料上找平层20MM10M20.1150.7515.080A9-111刷水泥基渗透结晶防水材料二~三遍10M20.14389.9954.6051020102001001石材地面【底层门厅,侯梯厅,公共走道花岗岩楼面,刷素水泥浆一道,60厚细石砼,100厚碎石夯实,30厚1:4水泥砂浆结合层,20厚磨光花岗石,稀水泥擦缝】m2131.12299.9139324.20A12-57换花岗岩楼地面面层水泥砂浆10M20.12999.14299.91036 哈尔滨工业大学成人教育专科毕业设计(论文)52020102001002石材楼地面【侯梯厅,公共走道花岗岩楼面,刷素水泥浆一道,10厚1:1水泥砂浆结合层,20厚磨光花岗石,稀水泥擦缝,20厚1:3水泥砂浆找平层】m2228306.3569847.80A12-57换花岗岩楼地面面层水泥砂浆10M20.13063.54306.35053020101001002水泥砂浆楼地面【开敞阳台楼面,0.8厚水泥基渗透结晶型防水涂料,翻上100,30厚细石混凝土面层压实】m2823.6872.5459749.750A12-18现浇C20砼找平层厚40MM10M20.1207.620.760A12-19*2现浇C20砼找平层厚度每增(减)5MM10M20.149.754.980A9-111刷水泥基渗透结晶防水材料二~三遍10M20.12389.9946.8054020101001003水泥砂浆地面【其他房间楼面,10厚1:2水泥砂浆压实抹光,20厚1:2水泥砂浆找平层】m24892.622.54110279.20A12-22换1:2水泥砂浆楼地面整体面层厚20MM10M20.1225.422.54055020105001001水泥砂浆踢脚线【12厚1:3水泥砂浆打底,8厚1:2水泥砂浆压实抹光150mm高,详建筑说明】m2687.064.643187.960A12-27换1:2水泥砂浆踢脚线10M0.146.364.64056020106002001块料楼梯地面【20厚1:3水泥砂浆找平层,5厚1:1水泥细砂浆结合层,8~10厚防滑地砖,干水泥擦缝】m2254.8155.4539608.660A12-100换楼梯面层同质地砖1:1×300水泥砂浆10M20.11554.48155.45057020108002001块料台阶面【刷素水泥浆一道,20厚1:3水泥砂浆找平层,8厚1:1水泥细砂浆结合层,10厚防滑地砖,干水泥擦缝】m24899.974798.560A12-90换楼地面面层地砖1:1×300水泥砂浆10M20.1999.7299.97058020108002002块料无障碍坡道面【素水泥浆结合层一道,20厚1:3水泥砂浆找平层,8厚1:1水泥细砂浆结合层,10厚防滑地砖(带防滑条),干水泥擦缝】m229.26117.713444.190A12-101换台阶面层同质地砖1:1×300水泥砂浆10M20.11177.12117.71036 哈尔滨工业大学成人教育专科毕业设计(论文)59020107001001金属抹手带栏杆、栏板【楼梯栏杆做法详图纸说明】m66.27375.124857.880A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1060020107001002金属抹手带栏杆、栏板【无障碍坡道栏杆做法详建施图】m36.28375.113608.630A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1061020107001003金属抹手带栏杆、栏板【楼梯间护窗栏杆做法详建施图】m124.8375.146812.480A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1062020107001004金属抹手带栏杆、栏板【露台栏杆做法详建施图】m49.2375.118454.920A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1063020107001005金属抹手带栏杆、栏板【阳台玻璃栏杆做法详建施图】m492375.1184549.20A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1064020107001006金属抹手带栏杆、栏板【空调板栏杆做法详建施图】m176375.166017.60A12-158不锈钢管扶手、栏杆安装10M0.13751.01375.1065020204003001块料墙面【1:1:1中砂水泥浆界面剂,ZL胶粉聚苯颗粒保温层,6~8厚1:3:1中砂水泥抗裂砂浆压入钢丝网,孔边距12.5x12.5的镀锌金属四角网一层与@500射钉绑扎,专用瓷砖胶粘结层,贴灰色仿石面砖,硅橡胶弹性底漆勾缝】m27360.53169.881250406.840ACZ13-B20砖墙面聚苯颗粒外墙保温砂浆(25厚)10m20.1361.9536.20ACZ13-B27热镀锌钢丝网10m20.1194.4519.450ACZ13-B28防裂砂浆抹面4+4mm10m20.1329.8432.980ACZ13-B39专用砂浆贴面砖勾缝(外墙保温系列)10m20.1812.4681.25066020201001001墙面一般抹灰【砼女儿墙,栏板内侧面抹水泥砂浆】m2684.4622.1715174.480A13-13砼外墙面、墙裙抹水泥砂浆10M20.1221.7222.17036 哈尔滨工业大学成人教育专科毕业设计(论文)67020201001002墙面一般抹灰【其他房间砖内墙面粉刷,15厚1:1:6水泥石灰砂浆打底,5厚1:0.3:3水泥石灰膏砂浆粉面】m27790.7219.25149971.360A13-31换砖内墙墙面抹混合砂浆(1:0.3:3)10M20.1192.4519.25068020201001003墙面一般抹灰【厨卫间内墙面,12厚1:3水泥砂浆抹底,8厚1:2水泥砂浆抹面】m2234.5620.254749.840A13-14换砼内墙面、墙裙抹水泥砂浆(1)10M20.1202.5320.25069020201001004墙面一般抹灰【墙体类型:钢筋砼墙,底层厚度、砂浆配合比:15厚1:1:6水泥石灰砂浆打底,面层厚度、砂浆配合比:5厚1:0.3:3水泥石灰膏砂浆粉面】m229231.37820.22591058.460A13-32换砼外墙墙面抹混合砂浆(1:0.3:3)10M20.1202.1520.22070020202001001柱面一般抹灰【柱梁面素水泥浆一道(内掺建筑胶),15厚1:1:6水泥石灰砂浆打底,5厚1:0.3:3水泥石灰膏砂浆粉面】m212467.72324.52305708.570A13-40换砼矩形柱、梁面抹混合砂浆10M20.1245.1724.52071020204003002块料墙面【10厚1:3水泥砂浆打底扫毛,10厚1:0.2:2水泥石灰膏砂浆粘结层,6~12厚面砖,(在面砖粘结面上随贴随刷一道界面处理剂.),1:1水泥砂浆勾缝】m2814.246855368.320A13-109换墙面、墙裙瓷砖1:1×152以内(砂浆粘贴)10M20.1680.0268072020203001001零星项目一般抹灰【外墙面砼装饰线条抹灰,20厚1:2.5水泥砂浆】m2231.00329.076715.260A13-24换抹水泥砂浆零星项目(1)10M20.1290.6529.07073020203001002零星项目一般抹灰【雨篷抹水泥砂浆】m224.4831.66775.040A13-24抹水泥砂浆零星项目10M20.1316.5531.66074020203001003零星项目一般抹灰【墙面钉钢丝网】m23371.315.7553097.980A13-154墙面钉(挂)钢板(丝)网钢板网(钢丝网)10M20.1157.4815.75036 哈尔滨工业大学成人教育专科毕业设计(论文)75020301001001天棚抹灰【其他房间混合砂浆天棚面,刷素水泥砂浆一道(内掺水重5%的801胶),6厚1:0.3:3水泥石灰膏砂浆粉面打底扫毛,6厚1:0.3:3水泥石灰膏砂浆粉面】m29987.4615.66156403.620A14-115砼天棚混合砂浆面现浇10M20.1156.5615.66076020301001002天棚抹灰【厨卫间水泥砂浆天棚面,刷素水泥砂浆一道(内掺水重5%的801胶),6厚1:3水泥砂浆打底,6厚1:2.5水泥砂浆粉面】m21074.4816.7818029.770A14-113换砼天棚水泥砂浆面现浇10M20.1167.7716.78077020302001001天棚吊顶【底层门厅,侯梯厅公共走道天棚吊顶,混凝土板内预留Φ6钢筋环双向中距900~1200,?8钢筋吊杆双向吊点中距900~1200,45x15x1.2(吊点附吊挂)中距<1200,轻钢中龙骨19X50X0.5中距按板宽,纸面石膏板应加设两道中间支撑龙骨19X50X0.5】m2359.1288.0531620.520A14-42吊筋规格(MM)H=750MMΦ810M20.162.146.210A14-5装配式U型(不上人型)轻钢龙骨面层规格300×300MM简单10M20.1564.3556.440A14-54平面纸面石膏板天棚面层安装在U型轻钢龙骨上10M20.1253.9925.4078020402006001防盗门【电子入户防盗门】樘42500100000.独立费电子入户防盗门樘125002500079020401006001木质防火门【防火门,防火等级甲级,构造详说明】m2193.6450871200.独立费木质甲级防火门m21450450080020401006002木质防火门【防火门,防火等级乙级,构造详说明】m28.645038700.独立费木质乙级防火门m21450450081020401006003木质防火门【防火门,防火等级丙级,构造详说明】m2166.32450748440.独立费木质丙级防火门m21450450082020401004001木门【M0822、0922】m2693.88240166531.20.独立费木门m21240240083020402002001金属推拉门【门类型:铝合金推拉门】m21028.08400411232036 哈尔滨工业大学成人教育专科毕业设计(论文).独立费铝合金推拉门m21400400084020406002001金属平开窗【断热铝合金推拉窗】m2843.3614.1111899.810A15-356推拉窗双扇m2114.1114.11085020406004001金属百叶窗【铝合金百叶窗,构造详苏J11-2006】m250.4204.6910316.380A15-9银白色铝合金窗安装百页窗10M20.12046.88204.69086020406004002金属百叶窗【空调处铝合金百叶窗】m2392.48204.6980336.730A15-9银白色铝合金窗安装百页窗10M20.12046.88204.69087020506001001抹灰面油漆【外墙面涂料】m2562.2528.864981.550A16-319外墙涂料苯丙薄型10M20.188.68.86088020506001002抹灰面油漆【砼墙乳胶漆】m229231.37820.86609766.550A16-317砼外墙苯丙乳胶漆10M20.1208.5820.86089020506001003抹灰面油漆【内墙面乳胶漆】m28025.2811.491488.190A16-308内墙面乳胶漆在抹灰面上批、刷二遍801胶白水泥腻子10M20.1113.9911.4090020506001004抹灰面油漆【柱梁面乳胶漆】m212467.72311.77146745.10A16-307.1柱、梁、天棚面面上批腻子刷乳胶漆各二遍混合腻子10M20.1117.6511.77091020506001005抹灰面油漆【天棚面乳胶漆】m211061.9411.77130199.030A16-307.1柱、梁、天棚面面上批腻子刷乳胶漆各二遍混合腻子10M20.1117.6511.77092020605001001钢结构雨篷【1.基层类型2.龙骨材料种类、规格、中距3.面层材料品种、规格、品牌、颜色4.吊顶(天棚)材料、品种、规格、品牌5.嵌缝材料种类6.防护材料种类7.油漆品种、刷漆遍数8.导入的特征】m260250.2415014.40A14-104铝合金扣板雨蓬10M20.12502.35250.24036 哈尔滨工业大学成人教育专科毕业设计(论文)93010407002003散水、坡道【1.垫层材料种类、厚度2.面层厚度3.混凝土强度等级4.混凝土拌和料要求5.填塞材料种类6.导入的特征】m277.8848.843803.660A12-172砼散水10M2投影面积0.1488.3848.84094010403002003现浇矩形梁【混凝土强度等级:商品混凝土C30(泵送)】m30.792520.24412.030A5-185商品砼C30(泵送)单梁、框架梁、连续梁M31520.24520.24095010403003001现浇异形梁【混凝土强度等级:商品混凝土C30(泵送】m30.609522.1317.960A5-186商品砼C30(泵送)异形梁、挑梁M31522.1522.1096010402001004现浇矩形柱【柱截面尺寸:200*200,混凝土强度等级:商品混凝土C30(泵送)】m30.292531.73155.270A5-181商品砼C30(泵送)矩形柱M31531.73531.730工程总计10740181.5102.6措施项目清单与计价表(一)工程名称:无锡某小区B栋工程建设单位:编制日期:2011年5月3日序号项目名称计算基础费率金额(元)一通用项目590709.981现场安全文明施工基本费+考评费+奖励费397386.721.1基本费分部分项工程费2.20%236283.9936 哈尔滨工业大学成人教育专科毕业设计(论文)1.2考评费分部分项工程费1.10%1181421.3奖励费分部分项工程费0.40%42960.732夜间施工分部分项工程费0.00%03冬雨季施工分部分项工程费0.00%04已完工程及设备保护分部分项工程费0.00%05临时设施分部分项工程费1.60%171842.96材料与设备检验试验分部分项工程费0.20%21480.367赶工措施分部分项工程费0.00%08工程按质论价分部分项工程费0%0二专业工程措施费09住宅分户验收费分部分项工程费0.00%0合计590709.982.7措施项目清单与计价表(二)编制日期:2011年5月3日序号项目名称金额(元)一通用项目58959.431二次搬运0.002大型机械设备进退场及安拆58959.434施工降水0.0036 哈尔滨工业大学成人教育专科毕业设计(论文)5地上、地下设施、建筑物的临时保护设施0.006特殊条件下施工增加0.00二专业工程措施费2288935.447混凝土、钢筋混凝土模板及支架1625954.978脚手架448197.239垂直运输机械费214783.24合计2347894.8736 哈尔滨工业大学成人教育专科毕业设计(论文)2.8措施项目清单综合单价明细表工程名称:无锡某小区B栋工程建设单位:编制日期:2011年5月3日序号项目编号项目名称计量单位工程数量金额(元)综合单价合价其中:暂估价1一通用项目21二次搬运3000042大型机械设备进退场及安拆514038场外运输费用(塔式起重机60KNM以内)台次116908.2116908.210614048场外运输费用(施工电梯75M)台次113756.1713756.170714049组装拆卸费(施工电梯75M)台次111386.8411386.840814038场外运输费用(塔式起重机60KNM以内)台次116908.2116908.21094施工降水105地上、地下设施、建筑物的临时保护设施116特殊条件下施工增加12二专业工程措施费137混凝土、钢筋混凝土模板及支架14A20-85檐沟小型构件木模板10M23.768602.762271.05015A20-28+、L、T形柱复合木模板10M2462.242499.89231070.03016A20-35挑梁、单梁、连续梁、框架梁复合木模板10M213.438432.325809.3017A20-26矩形柱复合木模板10M2403.283384.51155066.41018A20-41圈梁、地坑支撑梁复合木模板10M232.594321.3310473.58019A20-43过梁复合木模板10M264.834408.2626468.97020A20-57现浇板厚度10CM内复合木模板10M21353.005328.23444096.95021A20-50直形墙复合木模板10M22168.061328.11711362.38022A20-78台阶10M2投影面积4.32212.81919.34023A20-76阳台复合木模板16.116705.1211363.71036 哈尔滨工业大学成人教育专科毕业设计(论文)10M2投影面积24A20-70楼梯复合木模板10M2投影面积25.481040.3426507.86025A20-72水平挑沿、板式雨篷复合木模板10M2投影面积0.245576.71141.18026A20-1砼垫层10M20.906445.93404.210278脚手架28A19-10抹灰脚手架高在3.60M内10M23155.4943.410728.68029A19-3砌墙脚手架外架子双排高12M以内10M218.2155.32826.46030A19-1砌墙脚手架里架子高3.60M以内10M2646.21812.388000.18031A19-4砌墙脚手架外架子双排高20M以内10M2911.316193.41176257.63032A19-25电梯井字架搭设高度(40M以内)座22759.495518.98033A19-31建筑物檐高20-40m脚手架材料增加费元/m2建筑面积8679.210.5491478.77034A19-31.1建筑物檐高20-40m(层高超3.6m每增1m)脚手架材料增加费元/m2建筑面积833.342.111758.35035A18-2建筑物超高增加费,高度在20-40M28679.217.14148761.49036A18-2*0.2建筑物超高增加费,高度在20-40M2833.343.442866.690379垂直运输机械费38A22-9现浇框架檐口高度(层数)以内40M(7-13)天400449.51179804039A22-32施工电梯垂直运输高度(层数)20-40M(7-13)10工日4048.821952.8040A22-56施工电梯单笼台15726.85726.8041A22-51塔式起重机起重能力在60T.M以内台127299.6427299.6404243合计2347894.87036 哈尔滨工业大学成人教育专科毕业设计(论文)2.9规费、税金项目清单与计价表工程名称:某区B栋工程建设单位:编制日期:2011年5月3日序号项目名称计算基础费率金额1规费[1.1]+[1.2]+[1.3]+[1.4]504747.211.1工程排污费01.2建筑安全监督管理费分部分项工程费+措施项目费+其他项目费0.19%25989.691.3社会保障费分部分项工程费+措施项目费+其他项目费3%410363.591.4住房公积金分部分项工程费+措施项目费+其他项目费0.50%68393.932税金分部分项工程费+措施项目费+其他项目费+规费3.44%487913.5536 哈尔滨工业大学成人教育专科毕业设计(论文)2.10承包人供应主要材料一览表工程名称:无锡某小区B栋工程建设单位:编制日期:2011年5月3日序号材料编码材料名称规格、型号单位数量单价(元)合价(元)1A513109工具式金属脚手KG714.3715.133664.722合计3664.7236 哈尔滨工业大学成人教育专科毕业设计(论文)3编制依据本投标文件根据《建设工程工程量清单计价规范》;国家或省级、行业建设主管部门颁发的计价办法;企业定额,国家或省级、行业建设主管部门颁发的计价定额;招标文件、工程量清单及其补充通知、答疑纪要;建设工程设计文件及相关资料;施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;与建设项目相关的标准、规范等技术资料;场价格信息或工程造价管理机构发布的工程造价信息编制。参考规范:工程测量规范GB50026-93建筑地基基础工程施工及验收规范GB50202-2002地下工程防水技术规范GB50108-2001地下防水工程施工质量验收规范GB50208-2002屋面工程施工质量验收规范GB50207-2002建筑地面工程施工质量验收规范GB50209-2002混凝土泵送技术规程JGJ/T10-95建筑工程冬期施工规程JGJ104-97混凝土质量控制标准GB50164-92电缆线路施工及验收规范GB50168-92建筑给排水及采暖工程施工质量验收规范GB50202-2002建筑电气工程施工质量验收规范GB50303-2002建筑机械使用安全技术规程JG33-2001施工现场临时用电安全技术规范JGJ46-2005建筑施工安全检查标准JGJ59-99建筑施工高处作业安全技术规范JGJ80-91工程网络计划技术规程JGJ/T1001-91建筑工程施工现场供用电安全规范GB50194-93建筑施工扣件式钢管脚手架安全规范JGJ130-2001建筑施工现场环境与卫生标准JGJ146-2004建筑施工模板安全技术规范JGJ162-200838 哈尔滨工业大学成人教育专科毕业设计(论文)4工程管理目标首先感谢贵公司对我公司的信任,使我们有幸参加投标活动。本次投标,我公司有关领导非常重视,拿到招标文件后,立即组织技术、经济等人员,仔细研读招标文件、踏勘现场,根据本工程特点,编制了本标书。“质量第一,信誉至上,科学管理,用户满意”是我公司的企业方针;“创品牌,争一流”是我们的经营策略,如果我公司有幸中标,我们将以完美的建筑语言使贵公司的设计思想得到充分、完整、优美的体现。并为此我们愿作出如下承诺:4.1工程质量:确保达到95%以上优质面对竞争激烈的建筑市场,我公司一向坚持“质量第一,信誉至上”的原则,若我公司有幸中标,我们将调动一切积极因素,在施工劳动力组织、机械设备选用、材料物资的供应、特殊工艺流程的施工、先进施工技术的运用以及资金管理等多方面的生产要素予以最佳的组合,严格执行国家、无锡市现行的有关施工验收规范和质量检验评定标准以及本公司的质量体系程序文件、质量计划、作业指导书,服从业主和监理的监督和管理,用我们最擅长的建筑语言把业主的思想和设计意图在建筑上得到完美的体现。对于本工程质量,我们将确保达到95%以上优质。4.2工期我公司根据自身的实力及施工经验,经过详细的分析,自报工期。若我公司有幸中标,我公司将按照自报工期,合理安排人力、物力和财力,制定详细的施工网络计划,严格控制工期,确保本工程按期完成。4.3安全目标“安全生产、预防为主”是我公司安全生产工作一贯遵循的原则。我公司在本工程安全生产管理中仍以“公司管理、项目负责、政府监督、全员参与”为模式,以工地安全预防、技术管理为手段,层层落实安全生产岗位责任制,建立以项目经理为首的安全管理保证体系、以项目技术负责人为首的安全技术保证体系、专职安全职能部门为首的专业监督保证体系,强化施工现场安全达标管理,抓关键、抓重点、促全面,按照“安全预测→制定安全措施→执行、落实安全措施→检查监督”的基本程序,达到预防的目的,脚踏实地的搞好安全生产,将工程优质高速建设好。4.4文明施工我公司已通过ISO9002国际标准化质量体系认证,在标准化工地的施工中,有严格的控制程序,有完善的管理制度。我公司将认真制定有关环保、市容、交通、安全及综合治理等一系列的标准化管理措施,搞好城市环境保护,搞好施工区域和周边环境卫生,维护和保证员工的身体健康,采用必要的措施,将对周围道路交通以及工作、生活环境的不利影响减少到最低限度;正确处理好附近单位及工程所在地区的主管部门之间的相互关系,认真遵守和执行国家或地方颁发的建设工程上述管理规定,以确保本工程达到区级标准化文明施工工地。39 哈尔滨工业大学成人教育专科毕业设计(论文)5工程概况本工程为无锡某工程项目B区南片,位于无锡市香雪路与渔港路交叉口西北侧,建设规模约6.10万平方米,共包括小高层住宅3幢,地下车库1栋,别墅18幢。小高层建筑层数均为11+1层;层高2.90米;建筑高度为37.950米。结构形式为短肢剪力墙结构体系,地下底板为筏板结构;外墙饰面为挤塑保温板,面刷涂料及粘贴面砖;内墙装饰为水泥浆粉刷,公共部位为乳胶漆和防霉涂料,屋面机制水泥彩瓦屋面,卷材防水保温。别墅为三层结构,其他同小高层。各栋号±0.00相当于黄海标高分别为7.200米,室内外高差0.45米。小高层及地下室均为筏板承台梁基础,别墅为承台梁基础。其他建筑概况详见建筑总说明。本工程钢筋混凝土保护层最小厚度为:板墙梁柱混凝土强度等级C20C25-C45C20C25-C45C20C25-C45受力筋2015(20)3025(30)3030分布筋、箍筋151515其他结构概况详见结构总说明。本工程三通一平基本完成。40 哈尔滨工业大学成人教育专科毕业设计(论文)6施工准备及施工平面布置6.1施工准备6.1.1人员准备选用优秀的施工管理人员和素质较高的工人。6.1.2技术准备6.1.2.1设计技术交底和图纸会审在工程开工前,项目应组织各有关施工人员学习施工图纸和有关标准规范,并对图中疑难问题和设计有误之处进行记录。组织设计、业主、监理等单位进行设计技术交底,使各有关单位和人员了解设计意图和设计过程中的有关要点、关键之处和施工注意事项,并对图中的疑难问题和设计有误之处进行解答和纠正。6.1.2.2测量基准交底,复测和验收`在工程开工前,业主和监理应组织对施工单位进行测量基准交底,交底内容包括基准点位置、高程、坐标和有关测绘单位所给的书面交底依据。施工单位受底后,应熟悉基准点,并组织有资质的专职测量人员将基准点引测到本施工段施工现场内不易碰撞的地方,引测后应进行验收,并做好标识记录和保护。6.1.2.3技术工作计划技术工作计划包括分项工程施工方案的编制计划,检测试验计划和隐蔽验收计划,在工程开工前,应组织技术部、试验员和质安部进行编制。编制后应送交公司有关科室进行审批,并严格实施。6.1.3施工机具、材料设备准备计量设备及器具根据本工程的特点、规模,拟定配备如下表所述的计量、测量、检测、试验等所用设备及器具。序号名称型号规格数量备注1全站仪C-10012水准仪DSZ32自动安平3激光经纬仪J2-JD24干湿温度计15空调机16砼试模150×150×1506组7砼试模100×100×1003组43 哈尔滨工业大学成人教育专科毕业设计(论文)8砂浆试模7.07×7.07×7.076组9稠度仪110坍落度筒111砼振动台112钢卷尺50m413钢卷尺30m414游标卡尺215百格网516多用靠尺517阴阳角尺518塞尺519万用表220兆欧表26.2施工平面布置6.2.1施工总平面布置依据施工总平面布置依据为:设计施工总平面布置;施工区域划分及施工段划分;施工工艺流程;业主提供的现场条件;项目所在的地理位置;安全文明施工有关规定。6.2.2施工总平面布置6.2.2.1现场围墙现场围墙沿本施工区域红线搭设,搭设方法为:围墙脚采用大型混凝土砌筑400高,砌筑后再于其上采用砖块或砖块搭设全封闭围墙,围墙高为2m。6.2.2.2出入口设置现场出入口一个位于本区域南面。大门样式:大门为门楼式。大门净空为8m,门柱为砖与钢架混合式,柱顶安装球形灯。柱为800800,砖结构部分高4m,钢结构部分为1m,门楣长11m,高1.5m,以白色黑体字书写“XXXX公司XXXX项目”,门体中部以蓝底反白黑体字书写“XXXX项目”。材质:门柱镶贴蓝色磁砖拼花。门楣内部为φ40角钢焊接骨架,外包0.5mm铁板,刷蓝漆。门体边框为φ48mm钢管,内部为φ8~10mm钢筋焊接,刷白漆。门体分中1m,横幅为0.5mm铁板焊接,刷蓝漆。色彩:门楣为蓝底白字,门体为白色,门体横幅为蓝底白字。6.2.2.3施工道路布置43 哈尔滨工业大学成人教育专科毕业设计(论文)本工程施工道路基本遵循完成后的道路设置。本施工道路宽设为4m,其断面构造层次由上到下分别为:200厚C20素砼原浆找平收光;200厚5-40mm碎石夯填密实(低洼处);原状土或压碎的砼断面。6.2.2.4施工现场排水施工现场排水沟应沿施工道路两侧布设,排水沟宽250,起深200,放坡1‰,采用标准砖砌筑,水泥砂浆粉刷,排水沟穿越道路时采用φ230预制砼管,工地出入口排水沟上加钢制沟盖板,在排水沟通入市政排水管前应设1个沉淀窨井。6.2.2.5门卫设置本施工区域共设一个门卫,设在本区域南面,门卫平面尺寸均为2.4m×2.4m,高3.3m,采用彩钢板搭设。6.2.2.6大临设施布设钢筋车间:平面尺寸为5m×10m,采用钢行架和石棉瓦搭设。木工车间:平面尺寸为5m×10m,采用钢行架和石棉瓦搭设。砂石仓库:平面尺寸7m×3m,采用砖墙和石棉瓦搭设。现场办公室:平面尺寸6.3m×3.6m×2m,采用彩钢板活动房搭设。厕所:设在现场西面,建筑平面尺寸为3m×12m,采用彩钢板搭设。仓库:设在C栋东边紧挨临时道路旁。6.2.2.7砂浆搅拌站设置主体结构封顶后拆除钢筋车间,并在钢筋车间位置安装砂浆搅拌机。6.2.3施工总平面布置图:见附图43 哈尔滨工业大学成人教育专科毕业设计(论文)7主要施工机械设备配置在施工现场设砂浆搅拌站一座,配备一台砂浆搅拌机,配置一台盘圆钢筋冷拉调直机、二台BX3-120-1的电焊机、一台钢筋闪光对焊机,一台钢筋电渣压力焊机,一台GQB40钢筋切断机、一台GW40A钢筋弯曲机、二台无齿锯。配置电动木工机具(MIB2-80/1)一台、圆盘锯一台。垂直运输采用提升机一台。44 哈尔滨工业大学成人教育专科毕业设计(论文)8施工进度8.1工期目标考虑到人工、天气、施工技术等多方面原因,力保在380日历天完成本工程。8.2施工进度计划:详见总进度计划附表8.3施工进度计划保证措施8.3.1技术保证措施A、本项目工程配备施工管理经验丰富的项目管理班子,有快速反应能力的工程管理部,公司各职能部门对本进度计划全力支持。B、本计划在机械设备、周转材料使用、后勤生活设施等方面,已经有了充足的保障。C、为达到质量、安全、进度要求,在创造操作面的前提下,本进度计划已经充分考虑各工种配合采用流水施工以缩短结构施工工期。在进行装饰阶段施工时,尽可能为作业班组、专项承包单位创造施工条件。考虑进行流水交叉施工,确保工程进度达到计划要求。D、充分发挥我公司施工组织管理的优势,由项目经理部分派管理人员对各道工序进行全过程控制,并使合分部分项工序以最大限度进行合理搭接,保证施工流水能按计划正常运转,提高工作效率,确保工期目标实现。E、项目经理部以周计划控制分阶段工程进度,按计划进度每周召开一次平衡会,及时解决劳动力、施工材料、资金及设备调度问题,专业承包单位的施工协调、配合问题,确保工程按计划实施。8.3.2劳动力保证措施A、根据方案实施要求及施工进度和劳动力需求计划,集结施工队伍,组织劳动力分批进场,并建立相应的领导体系和管理制度。B、根据工程项目需要,以本公司长期合作使用的劳务合格分包商作为选择对象,并采用招标形式选择出优秀的劳务施工队伍。C、根据劳务分包工程项目的需求和劳务分包商的技术、质量、施工管理等能力,择优选择,特别应优先选择参加过我公司省部优工程创建的施工班组。D、项目部按月对施工班组的作业签发《合同履约单》,安排施工任务,并检查监督施工班组的操作质量,安全生产和现场用料落手清,并提供真实资料,报公司劳资科进行核查,作出中途留施工班组的决定。E、我们对施工班组施工人员所需生活后勤已经作了充分的考虑,可保证满足施工需要。8.3.3组织保证措施A、若本工程中标后,将在最短时间内进场,随即进行施工准备工作,尽快熟悉工程情况,全面了解影响工期的各方面因素。49 哈尔滨工业大学成人教育专科毕业设计(论文)B、项目经理部认真研究并根据投标书为蓝本,制定出详尽的工期进度计划,包括其施工计划的细部优化。C、由于要保证缩短工期,则必须调整好劳动力、机械设备及各种材料的使用、供应中的各种关系,保证供应的及时性、合理性。D、由我公司生产经理主持召开每二周一次的项目经理部会议,对本工程施工进度、物资、劳动力、资金和设备进行总调度和平衡,解决施工过程中的各类矛盾和问题,使本工程顺利进行。E、项目经理部以周计划控制分部分项工程进度,按计划要求每周召开一次平衡调度会,及时解决劳动力、施工材料、设备调度问题,确保工程按计划实施。F、在工程施工期间,按工程进度需要,取消节假日、休息日,并采用1-2班制昼夜施工方法来缩短工期,并配备足够的劳动力。G、为加快施工进度,视施工进度需要,组织设备材料超常规投入,配备足够的模板,公司确保相应的设备和材料,保证工程施工顺利进行。H、充分利用本公司的先进机械设备优势,并进行合理调配,以满足工程需要,目前我公司已储备的各类钢材设备充裕,可满足工程急需串换要求,随时可调运现场,为加快工程进度作有力保证。I、加强施工组织管理,使各分部分项工序以最大限度进行合理搭接,保证施工流水能按计划正常运转。前道工序施工为后道工序创造良好环境,提高工作效率。J、充分发挥我公司施工组织管理的优势,组织两支成套制的作业队,由项目经理部分派管理人员按工序、分区域、流水段交叉施工,进行全过程监控,确保工程目标实现。49 哈尔滨工业大学成人教育专科毕业设计(论文)9工程质量保证措施9.1总体质量措施本工程以确保获得优质等级,优质率100%为质量目标,因此必须在施工组织、技术措施及具体施工操作上围绕目标进行落实与实施。9.1.1建立以分公司、项目经理部及操作班组为主的三级质量保证体系,明确工程质量目标。9.1.2落实三级质量管理责任制,分别明确三级管理在创优质活动中的各级职责,具体落实到人。9.1.3制定确保本工程质量目标的各分部、分项、各工序质量的标准及具体工艺。9.1.4组织施工人员认真学习设计图纸、技术规程,充分理解设计要求及工艺技术要点。严格执行各项操作规程,保证施工质量达到规范和设计要求。9.1.5为保证基础、主体结构等主要分部分项工程必须达到优良标准,在制定模板方案时,就要考虑该方案能确保优良等级。9.1.6进入装修安装阶段时,明确“样板引路”方针,各分项工程、各道工序均应有“样板”标准,并制定达到优质工程标准的工序施工工艺卡,作为施工的指导文件。9.1.7强化施工现场质量监督,实行二级技术交底和质量验收制度。所有隐蔽工程均按规定验收,并经现场监理及有关部门验收后方可进行下道工序施工。9.1.8制定本工程隐蔽验收的预先通知制度,订货前,提供各种材料的样品、样板、产品合格证明以及质量保证书和复验单等,交业主、监理审核。9.1.9在统一质量要求、统一规格标准、统一操作工艺,在三统一的基础上,根据工序施工工艺卡,向班组进行全面交底,并经常进行统一标准验收,凡未经验收合格的工序,不得进行下道工序施工,以各道工序质量保证分项、分部工程质量。9.1.10认真组织好各工种之间的协调工作,合理安排各工种交叉施工,各道工序施工的工种除做好本工序工作外,尚应有保护上道工序及为下道工序提供方便的责任,防止各工种之间的相互干扰、损坏的不良现象发生。9.1.11加强对已完工程的成品保护,并制定有效的防护措施。9.1.12为了保证本工程质量目标的实现,在工程全过程中坚持工程例会制度。每周召开一次由业主、总承包单位、监理单位、设计单位参加的现场协调会,主要小结前阶段工程的进度以及配合的要点,布置下段工作任务和工作计划,相互配合协调的内容。9.1.13保持与现场建设方代表和现场监理密切配合,执行现场监理各项质量保证的指标。9.1.14自觉接受业主、监理和设计单位以及现场代表提出的批评意见,制定并落实限期整改措施。9.1.15建立起总包单位和分包单位的例会制度,检查小结前阶段工作,提出下阶段工作计划,协调各方面需解决的问题,密切联系,衔接好工程进度,此会每月召开至少一次。49 哈尔滨工业大学成人教育专科毕业设计(论文)9.1.16各类进场材料除应符合技术规范、工程施工规范要求外,尚应特别注重材料选择必须是优质进场材料,应具备符合验收规范的保证文件证书等,并及时做好现场材料复试。9.1.17加强技术资料收集、保管工作,随时接受现场监理及上级质检部门的检查。9.1.18竣工资料的编制必须严格按照《工程竣工档案资料收集整理办法》中的有关规定进行。项目经理部疫专人收集、整理、汇编工程技术资料。技术资料内容:A、原材料及半成品的质保书试验报告。B、工程施工图、工程修改图、修改通知、设计交底、技术核定单。C、隐蔽工程验收单,分部分项工程质量验收单、复核单。D、质量评定单、各类技术、质量问题的处理记录。E、施工日记。F、各类分部、分项工程申请令及有关施工组织设计,工程监理、公司的审批意见和决定文件。9.1.19本工程必须严格执行技术复核制度,健全技术责任制,保证安全生产,文明施工,防止出现较大的技术差错,操作者除认真执行国家有关操作规程和本施工组织的有关规定外,各级技术管理人员还需认真执行复核验收制度,并签署相应复核验收单。9.2质量管理措施我们若有幸中标,从承接项目起就规划和贯彻以高素质、高效率、高质量、创名牌为宗旨,在整个过程中,强化质量管理,同时主要从以下几方面抓落实:9.2.1明确创优目标在当前建筑市场竞争激烈的形势下,创建名牌优质工程显得至关重要,为此,若我们有幸中标该工程,我们将在施工准备阶段,就将其列为创优工程目标管理项目,与项目部签订创优责任书,从工作内容到具体要求,从相互职责到经济奖罚等,都有明确规定,这样将相互之间的关系紧紧地连在一起,加强了工作责任感,明确了创优目标的严肃性。9.2.2落实组织措施为了保证创优目标的实现,我们在施工组织上落实了两项措施:一是由承包单位、建设单位、工程监理有关人员组成的现场创优领导小组,其作用在于加强质量保证体系,强化质量的监督和检验,及时做好技术资料工作,实行科学的组织管理。全面协调设计、监理、材料、设备、施工等各方的相互关系,实施工程全过程目标管理,发现问题通过会议文件下达,限期整改;二是单位工程选派强有力的项目经理班子组建项目部,做到分工明确,人员精干,管理到位。项目部每周一次协调会,全面检查施工衔接、劳动力调配、机械设备进场、材料供应、分项工程质量检测以及安全生产等,将整个施工过程纳入有序的管理。9.2.3严格过程控制49 哈尔滨工业大学成人教育专科毕业设计(论文)所有专业施工队伍由领导小组统一领导与指挥,各专业施工员分项目划分区域包干负责。对分部分项工程,施工前,项目部应对班组进行交底,质量员按“国标”、“部标”检查,达不到优良的一律返工,同时为了确保优良等级,将采取以下措施:一是通过班组自检、互检和群众性质量管理活动,严把质量关。首先,班组普遍推行挂牌操作,责任到人,谁操作谁负责;其次,出现不合格项立即召开现场会,同时给予经济处罚;二是对重要工序实施重点管理,尤其对楼梯、厕所、屋面工程等关键部位重点检查。对新工艺、新技术的分部分项工程重点进行验收;三是严格工序中间检查制度,每道工序要经四检:班组自检,质量员检查,项目工程师会同专业施工员检查,最后交工程监理审查,凡是隐蔽工程均由设计、监理、业主验收认可后方可转入下道工序施工;四是把好原材料关,凡无出厂合格证的一律不准使用,坚持原材料的检验制度,复验不合格的不得使用,对钢筋、水泥、防水材料等均做到先复试再使用的原则,在整个分部工程完成后,由创优小组初检,达到标准后方可报请质监站验收。9.2.4坚持样板制度根据本工程的实际情况,在施工过程中,将坚持以点带面,即一律由施工技术人员先行翻样,提出实际操作要求,然后由操作班组做样板间,并多方征求意见,用样板标准,推广大面积施工。9.2.5加强产品保护在工程进入内外全面装修阶段时,将严格执行成品保护计划,首先对现场操作班组加强遵章守纪,爱我成品的教育,执行文明施工,其次做好施工过程中的成品保护,根据不同成品部位、质料、工序先后用复面、贴、盖防护材料和封闭交通等方法,不使表面碰、擦、磨损和污染,影响成品美观,同时在层次施工中,按先内间后走道,先上后下逐层施工,避免交叉作业,在施工中,所有人员挂牌上岗,巡回值勤,严格控制外来人员入内。49 哈尔滨工业大学成人教育专科毕业设计(论文)9.3质量管理体系图总体方案交付使用回访保修交付验收送交资料和竣工图技术复核物料试验建设单位确认工程物料验收质监站评定资料总汇竣工工程评定主体接验中间验收基础验收质量评定隐蔽工程审批、备案技术交底总标高引测和定位配制翻样图编制施工组织设计设计交底总体方案确认50 哈尔滨工业大学成人教育专科毕业设计(论文)9.4专项施工质量保证措施9.4.1土方工程A、坚持质量第一的方针,严格落实质量责任制,认真执行施工方案和施工组织设计中有关规定,统一调度,杜绝一切违章行为的出现。B、严格按给定的标高控制点和工作界限挖土,配备专人,及时测量并控制开挖标高。C、杜绝超挖和乱挖现象的发生,以防超挖造成对工程质量的影响或少挖造成人工挖土量的增加。D、在整个土方施工阶段,应始终保持低于工作面的排水的畅通,以保证施工安全和挖土质量。E、一旦土方开挖到基坑设计标高,立即进行垫层的施工。9.4.2钢筋工程A、在充分熟悉图纸,领会设计意图的基础上进行钢筋放样,并须通过主管工程师审核后送交加工厂进行钢筋加工。B、现场钢筋应挂牌明示使用部位、规格、品种。钢筋应分规格、部位整齐堆放。C、按规范和设计要求进行钢筋绑扎、焊接及机械连接。D、各种钢筋固定、连接均应符合施工规范操作工艺要求和专业工艺规程。E、为防止砼浇捣时,对钢筋的冲击而造成钢筋移位,应分别对底板、柱、梁钢筋采取必要的固定措施,以保证各构件的保护层厚度和受力钢筋的准确。F、在进行砼浇灌作业时,应有专门钢筋看护人员对钢筋检查,及时纠正偏移的钢筋位置。钢筋绑扎完后,应及时通知现场工程师及有关检验人员进行质量检查。9.4.3模板工程A、所有受力模板及支撑均应通过设计计算,以保证模板及支撑具有足够的强度、刚度和稳定性,能可靠地承受所浇砼的重量、侧压力及施工荷载。B、施工时应按模板放样图设计要求进行组合拼装,柱模板定位采取双线弹线法,控制模板位置。模板的连接与支撑应牢固可靠。C、模板拼缝应紧密无空隙,支撑可靠,尤其在柱梁交接节点处,模板拼接应整齐、方正,以保证柱、梁节点处截面方正。D、模板涂刷隔离剂应符合规范要求,不得使用对砼表面质量有影响的油性隔离剂。E、各类构件模板及支撑的拆除都应符合规范许可的砼构件拆模强度规定。F、各类模板应及时清理、整形、及时调换变形、损伤的模板。9.4.4砼工程A、砼施工时应选取具有可靠计量设施和计量精度的计量器具。B、砼级配应按设计要求的等级,按季节、施工要求主浇捣进度进行设计,并经现场工程师审核后方可确定。53 哈尔滨工业大学成人教育专科毕业设计(论文)C、实行砼浇灌令制度,砼浇捣前应经公司质检、技术部门检查各项准备工作合格,并通过有关人员验收签证后,由公司技术负责人签发浇灌令。D、砼浇灌前应及时清理模板内杂物,并堵严各模板拼缝缝隙,对特殊气候条件下浇砼应采取相应措施,确保砼浇灌质量。E、严格遵守冬季、夏季、雨季等环境浇砼施工规定。F、凡水平面的砼应在表面收水后进行二次抹平,减少砼表面收缩裂缝。G、砼浇筑施工时,庆遵照《砼强度检验标准》规定进行试块制作、养护和试验,并按此标准进行砼强度统计或非统计评定。H、针对不同部位、不同构件砼进行养护。现场操作严格按操作技术交底及施工规范施工。9.4.5装饰装修工程A、进入装饰装修工程阶段后,应由施工现场根据图纸要求统一质量要求、统一规格标准、统一操作工艺,编制各项目操作要点,及时向施工班组进行技术质量交底。B、配备各项必要的统一工具、套板及其他设施,坚持以样板引路原则确立样板墙、样板间、样板层,每道工序均应有样板,以各样板工序保证样板间、样板层,从而保证整个装饰工程始终处于统一标准的状态下。C、加强各工序交接检查,办好交接验收手续,建立各工序质量保证措施,并与经济挂钩,妥善安排各工种交叉施工协调工作。D、保证各工种在交叉施工时避免相互干扰、污染的因素,并采取各项有效措施对成品进行保护。E、认真编排好最后收尾工序、各工种施工程序,必要时在收尾工程施工时应增派看护人员对一些贵重物品及施工成品进行专业看护。F、各类半成品的装饰材料,均应在采购前留有封样,并得到现场甲方认可。9.5产品保护技术措施A、涂料保护措施在刷涂料前,预先清理基底表面,涂料干燥前,应防止尘土沾污和热空气的侵蚀。将门窗用风钩钩牢或用木枕固定,防止窗框、门框粘结涂层,影响质量和美观,同时防止门窗玻璃损坏。涂料施工完毕后,尚未干燥前,设置标志牌,防止触摸。B、地砖保护措施基底砂浆尚未达到强度前,其它工种不得进入同一施工区域内操作,应做适当隔离措施。安装分包施工时,不得采用铁制爬梯施工,以防破坏地砖。必须使用,须在地砖上铺设足够厚度的麻袋或其它材料以保护。53 哈尔滨工业大学成人教育专科毕业设计(论文)安装分包安装开关槽或在墙面固定设备时,应事先将预留好位置,尽量避免在墙砖上直接开洞。其它工种施工时,应尽量避免尖锐物品直接用于瓷砖表面。C、水泥砂浆地坪保护待砼终凝后,必须立即进行养护,用麻袋覆盖后浇水养护,养护7天以上,养护期间必须保持麻袋始终覆盖,不得随意揭走。安装施工时必须用的绞丝机应避开地坪区作业,在走道或电梯厅处作业,防止油渍污染地坪。安装施工用铁爬梯或有钢管等铁制品等接触地坪时,必须事先垫好麻袋或夹板,以防划伤地面。粉饰施工手推车运输材料时,不得随意磕碰地坪,同时粉饰时应在墙面附近的地坪上垫好夹板或麻袋,防止砂浆污染地坪。D、门窗的保护门框装拼完后,有条件的应入库,不论是入库或露天存放,下面均应垫高20cm以上,且堆放整齐,露天存放时,上面用塑料布遮盖。门框扇搬运时应平稳轻放,不得重力猛扔,防止损坏表面及棱角。装拼扪时下面应采用木卡将门卡牢,上面用硬质木块衬垫门边,然后适力用锤敲打,以免损坏门边。E、屋面防水面层保护待砼终凝后,必须立即进行养护,可用蓄水养护或用草包、纸袋覆盖后浇水养护,养护期间必须保持覆盖材料湿润并禁止闲人上面层踩踏或在上面继续施工。以涂刷好的涂料防水层,应及时采取保护措施,操作人员不得穿带钉鞋作业。穿过地面、墙面等处的管道根部、地漏等不得碰损、变位,以免做好防水涂膜后再更换。地漏、排水、变形缝等处应保持畅通,施工应采取保护措施,防止基层积水或污染而影响防水涂膜的施工质量。防水层施工完成后,应及时做好细石砼保护层。53 哈尔滨工业大学成人教育专科毕业设计(论文)10安全生产保证措施10.1保证安全生产、消防总体措施成立安全综合办公室,全面负责施工全过程的安全检查、安全布置、安全监督和安全奖惩。全体管理人员牢固树立“抓安全一刻不忘,管理安全理直气壮”的观念,做到施工现场“发现隐患立即整改,发现违章立即制止”,确保项目安全目标的达到。所有洞口、临边的安全设施在解除前,应得到安全部门的同意。每个楼面上均应设若干灭火器,实行统一管理,在每个楼面上设消防龙头。凡政府规定的持证上岗人员,必须持证上岗。配备工地保安人员,实行三班值勤和夜间巡逻制度。制定执行出入大门的规章制度。工地建立安全保证体系。10.2保证安全的具体规定及技术措施严格执行上级机关颁发的有关安全生产法规,特别是在施工区域必须严格遵守安全生产六大纪律,严格执行安全生产规则。认真做好安全生产教育,对所有参加施工生产的职工(包括外包工、代训工及实习生)均应进行入场生产安全教育和消防安全教育,未经安全教育不得上岗,同时应结合工程进度及不同施工工艺,进行针对性的安全知识与违章守纪教育。做到无施工方案不施工,有方案没交底不施工,班组上岗前没安全交底不施工。施工班组要认真做好安全上岗交底活动记录,每周组织不少于一小时的安全教育活动。严格执行起重机械三限位、两保险、十不吊规定。严格遵守“十不烧”规定,执行工程多机多监护制度(操作证、动火证、灭火证、监护人)和1—3级动火界限审批手续。严格执行现场“四口、五临边”的防护措施规定。夜间施工必须配备足够的照明灯光,在基坑内平均水平距离每隔2米设一36V低压灯,以保安全。在基坑内施工人员必须配戴有矿工灯的安全帽,衣帽上应有醒目的荧光标记。现场机电维修人员应该经常检查设备触电漏电保护是否完好有效。在施工现场所用的电箱,一律用防水电箱。现场用电机具较多,电线不得乱拖、乱拉。材料运输、堆放时,一定要注意保护好电线,防止碰砸电线,造成电线包皮破碎剥落,一经发现有电线露芯或电线包皮破损要即时修调。现场施工用的机电设备均应有良好的二级防护装置。电动机械及工具应严格按一机一闸制接线,并设安全漏电开关。吊车等起重机械必须配备专业指挥人员,无指挥人员不得作业,指挥员必须有醒目的安全帽标志。吊车在作业时,严禁将起吊的物体凌空于人行道上空。小件材料(如扣件、紧固件、拉结螺杆)吊运采用集装箱或料斗,钢筋、钢管等细长物件必须两端捆扎牢固后方能起吊。所有机械操作人员必须持有操作合格证,否则不准上岗作业。操作使用脚手,在施工范围及高度均应铺设海底竹笆和栏杆。施工人员不得用抛运方式传送小件材料。长钢筋运送过程中要有统一指挥,搬运工人动作要一致,防止砸伤事故发生。楼板上预留的孔洞四周应拉设安全网或设置明显醒目的安全标志。钢管排架拆除前,须有技术人员全面检查砼养护时间并视现场实际情况决定是否还需要留设一部分支撑排架,然后与技术负责人签署拆除命54 哈尔滨工业大学成人教育专科毕业设计(论文)令。钢管排架拆除前必须编制钢管排架拆除方案,不得擅作主张改动拆除方案,整个拆除排架的过程必须有专人负责监控。由现场指派安全负责人和专职安全员组成安全领导小组,具体负责实施消防安全工作。施工现场必须实行动火申报制度。严格执行“十不烧”规章制度,动火必须具有“二证一器一监护”才能进行。在建筑物楼层内、脚手架上、临时设施四周应按规定设置足够的灭火器材,并由安全员检查落实到位。酸碱泡沫灭火机由专人维修、保养,定期调换药剂,标明换药时间,确保灭火机效能正常。爆炸物(如汽油、油漆、氧化瓶、乙炔瓶等)都必须按“规定”设置,妥善保管。10.3施工现场的安全控制10.3.1开工前的准备(1)落实施工机械设备、安全设施、设备及防护用品进场的计划;(2)落实现场施工人员;(3)落实安全交底,监督交底的层层落实至班组(4)安全防护措施10.3.2基槽与管沟工程(1)边坡要求:坑槽沟的放坡应满足规范的要求。(2)土方工程A、挖土方应从上而下分层进行,两人操作间距应满足要求;B、开挖时,要按规范正确放坡;C、坑槽沟边1m以内不得堆土堆料和停放机具;D、工人上下坑槽沟内应预先搭设稳固安全的阶梯,避免上下时发生坠落;E、基坑内设明沟排水保持排水畅通,并特别注意边坡的稳定,下大雨时应暂停土方施工;F、夜间挖土时,应尽量安排在干扰少和运输道路畅通的地段,施工场地应有足够的照明;G、土方施工中施工人员要经常注意边坡是否有裂缝滑坡迹象,一旦发现,应立即停止施工并采取措施。10.3.3脚手架工程A、脚手架用原材料应满足规范要求,基础应平整密实,排水畅通;B、检查层层交底的落实和持证上岗情况;C、钢管脚手架尺寸符合规范要求,无严重锈蚀弯曲压扁或裂纹,拉结点必须与结构连接且间距符合规范,连接必须使用合格的扣件;D、脚手架内立杆与墙面间每隔四步应设一道隔离笆;脚手架外侧与外电架空线路的边线之间距离必须满足规范要求;59 哈尔滨工业大学成人教育专科毕业设计(论文)E、脚手架的操作面必须满铺脚手架,脚手架必须用100m2内两千目的密目式安全网全封闭;F、各种脚手架在投入使用前,必须由施工负责人组织有支搭和使用脚手架的负责人及安全人员共同进行检查,履行交接验收手续;G、脚手架拆除时,现场必须设警戒区域,张挂醒目警戒标志。警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工。地面监护人员必须履行职责。高层脚手架拆除应配备良好的通讯装置;H、仔细检查吊运机械包括索具是否安全可靠。吊运机械不允许搭设在脚手架上,应另立设置;I、拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。所有清理物应安全输送至地面,严禁高处抛掷;J、所有连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降,不准先行拆除,不准上下二步同时拆除;10.3.4洞口、临边防护(1)“四口”防护A、通道口:用钢管搭设高2m、宽4m的架子,顶面满铺双层竹笆及一层木板,两层竹笆与木板的间距为800mm,用铁丝绑扎牢固。B、预留洞口:边长在500mm以下时,楼板配筋不要切断,用木板覆盖洞口,并固定。楼面洞口边长在1500mm以上时,四周必须设两道护身栏杆。竖向不通行的洞口用固定防护栏杆;竖向需通行的洞口,装活动门扇,不用时锁好。C、楼梯口楼梯扶手用粗钢筋焊接搭设,栏杆的横杆应为两道。电梯井的门洞用角钢作成钢框和网格焊接成1.80m高的防护门。正在施工的电梯井筒内搭设满堂钢管架,操作层满铺脚手板,并随着竖向高度的上升逐层上翻。井筒内每两层用木板或竹笆封闭,作为隔离层。(2)临边防护A、楼层在砌体未封闭之前,周边均需用钢管制作成护栏,高度不小于1.2m,外挂安全网,刷红白警戒色。B、外挑板在正式栏杆未安装前,用钢管制作成临时护拦,高度不小于1.2m,外挂安全网。(3)交叉作业的防护凡在同一立面上、同时进行上下作业时,属于交叉作业,应遵守下列要求:A、禁止在同一垂直面的上下位置作业,否则中间应有隔离防护措施。B、在进行模板安拆架子搭设拆除、电焊、气割等作业时,其下方不得有人操作。模板、架子拆除必须遵守安全操作规程,并应设立警戒标志,专人监护。59 哈尔滨工业大学成人教育专科毕业设计(论文)C、楼层堆物(如模板、扣件、钢管等)应整齐、牢固,且距离楼板外沿的距离不得小于1米。D、高空作业人员应带工具袋,严禁从高处向下抛掷物料。E、严格执行“三宝一器”使用制度。凡进入施工现场的人员必须按规定戴好安全帽,按规定要求使用安全带和安全网。用电设备必须安装质量好的漏电保护器。现场作业人员不准赤背,高空作业不得穿硬底鞋。10.3.5施工现场机械管理(1)施工机械安全管理规定A、各工种操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的特殊工种操作证后,方可持证上岗;B、大型机械的装拆必须有施工方案,安装和拆除前应由安全负责人进行教育和交底,设置警戒区域并有专人监护;C、机械设备应按其技术性能要求正确使用,并定期进行保养,当发现有漏保失修、超载带病运转、缺少安全装置或安全装置已失效的机械设备应禁止使用。D、严禁拆除机械设备上的自动控制机构力矩限位器等安全装置,其调试和故障的排队应由专业人员负责进行。E、塔吊的加节应提出申请,加节后经验收合格方可使用。F、机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机操作人员操作,严禁无关人员进入作业区和操作室。操作人员和配合人员都必须按规定穿戴好劳动保护用品。G、对各种机械设备及机具均须实行三级配电二级保护,夜间作业须设置充足的照明。(2)施工机械的检查与验收A、各种施工机械安装完毕后,必须有专业员组织验收,合格后方能投入使用,并做好检查验收记录。B、除做好日常保养检查外,还应每月定期对各种机械作全面检查,做好记录。(3)施工机械的保养与修理A、施工机械每天使用过后,应进行检查、清洗、调整、润滑、坚固等保养工作。B、每周对各种机械设备进行二级保养、检修工作。C、每月对所有机械设备停机进行全面保养、检修。D、冬季进行作业前,应对施工机械进行详细的检查修理。驾驶室、发电机、蓄电池等应有保暖措施,发动机应装上油液预热器。10.3.6施工现场管理1)施工现场大门及围护A、工地的出入口旁设置简朴美观的“七牌二图”标志牌59 哈尔滨工业大学成人教育专科毕业设计(论文)七牌:工程概况,项目管理人员名单,安全生产六大纪律,十项安全制度,卫生包干区人员事故记数牌,防火须知,综合消费品理领导小组二图:施工总平面布置图,文明卫生包干责任图B、施工场地用围档封闭严密、牢固、美观,符合施工现场安全标准化管理的要求。C、根据卫生责任制派专人负责现场的环境卫生工作,负责人员必须保持场内的整洁。D、按平面布置图布置安全标识、标语,按消防平面图布置消防器材。2)临时设施、道路及排水A、根据施工平面布置图,修建必要的生产和生活临时设施。B、参照临时用电施工组织设计布置好现场的用电系统。C、根据施工方案和实际情况布置好场内的施工道路和排水系统。3)文明施工A、现场落手清:施工现场必须做好落手清工作,做到随做随清,物尽其用;泥浆、污水等实行沉淀后排放。B、机械设备、料具、半成品、成品等的布置、堆放应整齐。C、施工场地内应平整,并且排水畅通。D、机具设备的性能、保护装置等应良好,施工作业时应符合消防及安全要求,临时用电安全管理。4)安全用电技术措施A、建立安全用电管理体制,坚持技术交底和检查制度;B、编制临时用施工组织设计,编制时要根据电气设备的电电量正确选择导线截面,从理论上杜绝线路超过负荷使用,保护装置要认真检查,能真正起到保护作用。C、导线的敷设应符合规范要求,实行三级配电二级保护制度。D、电气操作人员要认真执行电气操作规范,正确连接导线及开关接头,各种开关接头要压接牢固,以防触电及引起火灾。E、配电室的耐火等级要大于三级,室内配置砂箱和绝缘灭火器。严格执行变压器的运行检修制度。F、施工现场严禁使用电炉,使用碘钨灯时,灯与易烯物间距要大于30cm,室内不准使用功率超过100W的灯泡,宿舍严禁使用床头灯。G、使用焊机时要执行动火审批制度,并有专人监护,施焊周围不能存在易燃物体,并备齐防火设备。H、施工现场的高大设备和有可能产生静电的电气设备要做好防雷接地和静电接地,以免雷电及静电火花引起火灾。I、配电箱开关箱内严禁存放杂物及易燃物体,并派专人负责定期清扫。J、各潮湿环境,楼梯内及通道内采用36V电压照明。5)临时用电定期安全检查59 哈尔滨工业大学成人教育专科毕业设计(论文)A、施工现场的电工每天在上班前检查一遍线路和电气设备的使用情况,发现问题及时处理。每月对所有配电箱,开关箱进行检查和维修一次,并将检查和维修情况做好记录。B、施工现场每10天由工长、安全员、技术员、电工对工地的用电设备的使用情况进行全面检查,并将检查和解决的情况,写成材料入档备查。C、安全生产领导小组每月对现场的临动脑筋电情况进行全面检查,查出问题做到定人、定时、定措施进行整改,对整改情况进行复查。6)施工现场保卫、消防管理A、工地设门卫值班室,派专人昼夜轮流值班,对外来人员和进出车辆及所有进出物资进行登记,夜间值班巡逻护场。B、对易燃、易爆、有毒物品等设置专库派专人专管,非经单位工作负责人批准,任何人都不得运用。C、锅炉房、变电房、泵房、大型机械设备及工程的关键部位和关键工序,要有保卫措施,确保现场的安全。D、做好材料、关成品、成品的保卫工作,制定出具体的防范措施,严防被盗、破坏和治安、灾害等事故的发生。E、现场要有明显的防火宣传标志,定期组织检查现场的消防设施。F、电工、焊工、从事电气设备安装和电气、焊、切割等作业,必须有特种作业操作证;进行作业前,要有动火审批手续,节假日动火作业要升级审批,要清除附近易燃物,配备监护人员和灭火器具。G、使用电气设备和易燃、易爆物品,必须严格执行防火措施,指定防火负责人,配备灭火器材,确保施工安全。H、施工材料的存放、保管应符合防火、安全等要求,临时建筑应用非燃材料支搭。施工层内不准作为仓库使用,不准存放易燃、可燃材料。因施工需要进入施工层内的可燃材料应根据工程计划限量进入,并应采取防火措施。I、氧气瓶、乙炔瓶在工作之间的间距应符合安全的有关规定要求。J、每10天对施工现场的消防设施进行一次全面检查,并做好记录。59 哈尔滨工业大学成人教育专科毕业设计(论文)11环境保护文明施工保证措施11.1文明施工目标本工程实际现场标准化管理,确保本工程获得“区级标化工地”称号。公司每月由标准化管理领导小组组织部门、各条线负责人对工地进行安全生产、文明施工、场容场貌、生活、卫生检查、打分评定,以有力的促进项目“标化”工作达到文明工地的要求。11.2场容场貌管理措施工地必须实行围挡封闭施工。工地四周应按规定设置连续、封闭的围挡。结构、外装饰工程一律实施围挡封闭施工,围挡封闭的高度必须高出作业面1.5米以上,以防物体外坠。工地区域分布:现场做到道路畅通、排水畅通,建筑材料划分区域,整齐堆放,并采取安全保卫措施,施工区域与生活区域严格分隔,场容场貌整齐、整齐、有序、文明。现场建筑垃圾应有人随时清理,集中堆放,及时外运。工地安全标志:施工区域或危险区域有醒目的安全警示标志。工地主要出入口应设置施工标牌,简称“七牌二图”,主要有以下内容:工程概况:工程项目、建设单位、设计单位、工程结构、建筑面积牌;工程项目主要负责人姓名牌;安全生产六大纪律牌;安全生产计数牌;防火须知牌;卫生须知“七不”牌;工地总平面图;施工形象进度计划工地三通一平:施工现场必须做到三通一平,排水畅通,防止泥浆、污水、废水外流或堵塞下水道或排水沟。11.3工地卫生管理生活区应设置醒目的环境卫生宣传标牌和责任区包干图。现场“五有”设施齐全、设置合理,现场无大面积积水。防止蚊蝇滋生,同时要落实各项除四害措施,控制四害滋生。生产区内做到排水畅通,无污水外流或堵塞下水道或排水沟现象。宿舍使用统一36V低压电,日常生活用品力求统一并放置整齐,经常打扫,保持整齐整洁。生活垃圾要有容器放置并有规定的地点,有专人管理,定时清除。11.4工地文明建设在工地四周的围墙建筑物,宿舍外墙以及其它地方,必须有反映企业精神、时代风貌的醒目宣传标语,工地内设置宣传栏、黑板报等宣传阵地,及时反映工地内外各类动态。施工人员遵守“文明规范”。69 哈尔滨工业大学成人教育专科毕业设计(论文)加强班组织建设,有三上岗一讲评的安全记录,有良好的班容班貌,工地项目应向班组提供必要的活动场所,提高班组素质。根据当地特点,工地应严格按市政府防台防汛领导小组的要求和有关文件规定,及时做好防台防汛工作。加强工地治安综合治理,做到目标管理,制度落实,责任到人。施工现场治安防范措施有力,重点要害部位防盗设施到位。施工现场的劳务人员,建立档卡,签订治安、防火协议书,加强法制教育。防火安全管理:建立义务消防队和防火档案,明确防火负责人,按规定配置消防器材;落实防火制度和措施:按施工区域、层次划分动火级别,动火必须“二证一器一监护”;严格管理易燃、易爆物品,设置专门仓库库存。工地现场做到道路畅通、平坦整洁,不乱堆乱放,无散实物,建筑物四周浇捣散水坡,四周保持洁净,地面平整不积水,无散落物,场地排水构成系统,并畅通不堵。现场施工人员均配带胸卡,胸卡以工作部门、单位为依据,按统一规定则统一编号。现场管理人员按不同工作单位佩戴不同颜色的安全帽,同意标准化管理。11.5夜间施工措施在确保工程进度与工程质量的同时,重点抓好夜间施工这一环节,由于施工区域与居民小区毗邻,环保要求较高,故应尽量减少夜间施工对周围环境的影响。进材料卸料时,要有保护措施,降低噪音;噪音大的工作在满足施工安排的前提下尽量不要在夜间施工。必须进行夜间施工的按规范办理夜间施工手续。11.6处理好与当地社区的关系由于本工程地理位置处于郊区,施工必将会给周围居民带来影响,所以如何处理好与社区居民的关系,如何减少甚至消除施工给居民带来的影响和不必要的干扰,是整个施工过程能够得以顺利进行的关键。本公司在进入施工现场后,将立即与当地政府、居民委员会主动联系,并邀请居民参加座谈会、恳谈会等,积极听取居民的宝贵意见,并通报工程的性质、概况和意义,首先求得居民的支持和谅解。做好社区服务工作,工地施工期间与地区合作,开展共建文明活动,可通过赞助和参与的形式,支持当地社区公共事业与活动。只要居民有要求于我们,必将及时的免费上门服务。采取各种措施,努力做到施工不扰民,如土方开挖期间派专人进行马路的清扫工作,保持马路整洁;砼浇捣尽量避开在深夜施工,并设置密封性板,以降低噪音;做好外包的思想工作,决水向居民区乱倒污水、乱扔垃圾等等。创造条件,使工程成为爱民工程、便民工程。11.7施工现场环境保护措施69 哈尔滨工业大学成人教育专科毕业设计(论文)由于施工现场临近地区有不少居民小区,因此做好施工现场的环保工作是非常重要的,本公司特制定以下措施:建立环保保护体系,结合文明施工现场管理工作和安全、质量管理工作,将环境保护纳入日常管理工作中。对职工开展文明施工、保护环境的教育,增强全体员工的环境意识,使职工在施工过程中自觉遵守制定的各项环保条例。减少、消除污染源。对于环境污染来讲,减少消除污染是保护环境最直接、最有效的措施,是环境保护的根本。施工中的污染源,主要是施工机械、设备、车辆、施工人员和因施工而遭到生态破坏的地理物貌,相应采取的措施是:对施工人员进行环保教育,增强环保意识,提高施工人员的素质,使施工人员能自觉地遵守环保条例,减少人为污染,必要时采取一些经济手段来检查、监督、奖评。尽量减少生活垃圾,不可避免的生活垃圾要集中存放,经常消毒,及时运走。搞好环境卫生,减少生活污水。严禁非施工建设性的植被破坏,严禁乱砍乱伐,爱护植被,美化环境。使用运转正常、噪声小的新型机械设备,进场的机械设备必须经过检修,推土机、压路机、发电机和运输车辆经过降低噪音的处理,安装消音器。各零件之间磨合、运转正常,消除杂音和金属咬合的刺几怪叫声。运输车辆要经常保持清洁,进出工地要清洗干净,严禁泥头车上路污染城市道路。行驶的机动车辆全部使用低音喇叭,取消防盗报警器,特种车辆经公安部门批准安装的警报器,在执行非紧急任务时禁止使用。机动车限速行驶,临时道路要定时洒水降尘。合理调整施工方案,测量准确,减少不必要的环境破坏,及时恢复植被,防止雨季泥流,发生水土流失现象。阻断污染的传播途径,隔离污染源和污染敏感受体是环境保护的又一有力措施,是环境污染标本兼治的一个方面。施工中相应措施是:合理安排施工现场,使容易产生噪音、异味、粉尘告示污染的机械设备、材料的停放远离污染受体。生活污水、油污质废水,严禁直接排放,必须经过污水处理,水质达标后,才能排到水道中。上路的运土、运料车辆,货箱上必须用防水布遮盖密实,防止水冲刷、震动等因素污染道路,施工行车线与地方道路交叉地段,要设置专人看守,清理。施工现场所有建筑物垃圾均需运至指定临时垃圾堆积点,并定时派车运走。施工现场所排污水不得擅自排入河道,全部需由现场临时排水道经沉淀池过滤后排至甲方指定市政污水管道。所有建筑物外脚手外挂绿网,减少灰尘产生。施工道路每天安排人员进行清扫工作,保持道路畅通。69 哈尔滨工业大学成人教育专科毕业设计(论文)12保证措施12.1工期保证措施12.1.1以总控制进度计划为基础,分别编制分部、分项和配合工作进度计划及其他专业进度计划,作为控制各施工队施工进度的依据。12.1.2建立定期的生产计划例会制度,下达计划,检查计划完成情况,解决实际问题,协调各施工队之间的工作,统一有序地按总进度计划执行。12.1.3加强策划与组织工作的预见性。保证施工图纸等技术资料满足连续施工的需要。同时密切监督各部门负责的建筑材料,物资的采购定货、供应过程。争取将一切影响工期的不利因素做到在施工前解决。12.1.4控制关键日期(里程碑)为目标,以滚动计划为链条,建立动态的计划管理模式。在总控制进度计划的指导下编制月、周、日等各级进度计划,一级保一级,绝不能拖延总控制进度计划。对各级计划的关键线路深入分析,最大限度地控制缩短关键线路的潜力。同时,利用计算机实现计划的优化管理。对各级进度计划进行优化,及时准确地将实际施工中各种反馈信息反映到修改的进度计划中,不断修改计划中存在的不合理性,提高滚动计划编制效率和准确度。12.1.5推广应用流水段均衡施工工艺,合理安排工序,在绝对保证安全和质量的前提下,充分利用施工空间,科学组织结构、设备安装和装修三者的立体交叉作业。12.1.6充分发挥群众积极性,开展队与队、班与班、组与组之间的劳动竞赛,争取流动红旗,对完成计划好的予以表扬和奖励,对完成差的给予批评和经济制裁,充分利用经济杠杆作用。12.1.7在有限的工期内,积极推广应用新技术、新工艺、新材料,提高机械化施工程度,缩短工期。12.1.8建立强有力的实施工程进度计划的组织机构,理顺各部门的分工协作关系,明确各施工队的责任,对完不成计划的要根据具体情况迅速作出处理。必要时采用经济与行政措施,对各个施工队进行奖罚。12.1.9按“三足、两优先“的原则,全力为工程服务。“三足”即人员配足,料具供足,一天时间干足。“两优先”即技术人员优先、机械设备优先。严格管理,确保关键性控制点,对完不成控制点的要追究原因和责任,实行重奖重罚。加强同业主、设计院有关部门联系,取得各方面支持,协同我们按期完成施工任务.12.1.10随时掌握天气情况,做好防患工作,以减少施工工期损失.12.2质量保证措施12.2.1成立项目质量保证体系69 哈尔滨工业大学成人教育专科毕业设计(论文)我单位已经通过GB/T19002-1994idtISO9002-1994质量体系认证。为实现以上质量目标,施工过程中将严格按照我单位《质量保证手册》及相关程序文件进行操作,并建立健全质量体系,完善质量责任制,制定切实可行的质量保证措施和相应质量控制程序,为工程创优确立可靠保证。本工程质量保证体系机构设置见下图。公司管理者代表分公司管理者代表项目经理项目管理者代表项目副经理项目主任工程师综合办公室工程部物资、机械部技术部质安部各施工队69 哈尔滨工业大学成人教育专科毕业设计(论文)质量监控组织机构对工序监控对材质监控对材质监控质检员质安部总工程师质安部确保成优12.2.2质量保证措施12.2.2.1为实现以上质量目标,建立健全质量体系,完善质量责任制,制定切实可行的质量保证措施和相应质量控制程序,为工程创优确立可靠保证。工程质量执行国家现行《建筑安装工程质量检验评定统一标准》,以及本工程涉及到国家和地方现行的施工规范和规定。建立以项目经理为首的质量保证体系,在质量责任制的基础上,明确各岗位职能、权限、隶属关系、联络方法,做到工作协调,确保工程质量。建立以质保经理为首的质量监控体系,由质量检查、计量、标准化等构成,行使协调、控制、检查、监督职能。12.2.2.2实行全过程的质量预控,从认真审阅图纸及“三工序”、“三检查”入手,把好“六关”,坚持“五个不准”,做到“五个一样”,使施工全过程处于受控状态。12.2.2.3认真做好技术工作,对新工艺、新技术、新材料使用和重要的分项工程,施工前由技术负责人进行书面交底,必要时组织专项技术培训。12.2.2.4混凝土配合比由现场技术负责人(内业人员)每班提供,对原材料变化,要进行掌握,并根据具体情况做技术处理,如砂石含水率调整,针对构件的断面,钢筋的输密情况申请相应配合比等工作。12.2.2.569 哈尔滨工业大学成人教育专科毕业设计(论文)严格执行审查复核制度,对基础、主体的定位轴线,标高等主要几何尺寸、预埋件、钢筋工程、模板工程进行复核及复验。12.2.2.6把好材料进场关、成品、半成品及原材料进场要有出厂合格证,钢材、水泥需取样复试,砌块、砂、石定期取样试验,合格方可使用。12.2.2.7竹夹板制模板,使用前涂刷水溶性隔离剂,使用后认真清理干净,地下室外墙穿墙对拉螺栓,在浇筑完该处混凝土拆除模板后,用錾子凿进3cm混凝土保护层,割掉螺杆,抹1:2水泥砂浆。模板拆除,不得硬撬硬砸,避免损坏模板及混凝土棱角。施工缝:所有的水位线以下施工缝、后浇带设止水钢板。12.2.2.8根据GB/T19002-1994idtISO9002:1994质量保证体系模式的要求建立和保持文件化质量体系,通过质量体系持续有效的运行,以保证工程质量符合设计和施工验收规范要求。(1)文件和资料控制本工程质量体系由项目工程部人员负责收集、管理和发放,文件和资料控制按质量体系标准工作程序05号“文件资料控制程序”执行。工程技术资料由项目资料员负责收集、整理,按无锡市《无锡市建筑安装工程施工技术资料管理规定》和《无锡市城市建设档案管理规定》进行整理归档。作到资料与工程同步、完整齐全。(2)物资采购①为保证所有同工程质量有关的采购产品符合规定要求,采购订货的设备(包括装置性材料)达到国家优质产品。实现所有采购物资及工程设备满足工程的需要。物资采购前应按“分承包管理工作程序”对分供方进行评定,对其资质证书、营业执照进行审查,建立合格分供方档案。②依据施工图编制材料、设备计划,其内容必须符合设计要求,标明名称、品种、规格、数量、质量要求和技术要求。订购工程设备符合工程图纸设计要求或业主规定的产品要求。③对采购某些大宗材料或重要工程设备,应明确规定供方在分承包货源处进行验证的安排及产品放行的方式。④项目物资部负责对业主按合同规定提供的物资进行标识、验收、记录、存放保管;⑤对工程使用物资、设备,施工安装交付过程中形成的产品进行标识和记录。凡从库内领出的物资按仓库保管的标识。有包装的物资按其出厂的包装来标识。钢材挂牌进行标识。大宗材料,如砂、石、砌块等分堆挂牌进行标识。(3)过程控制①建筑安装过程控制是本工程质量控制的重点,使所有对工程质量有影响的施工、安装和服务等各项工序始终处于受控状态。施工中应严格按照施工图纸、施工组织设计、施工规范、施工工艺、作业指导书和质量验评标准进行施工,使工程质量始终处于良好的受控状态。69 哈尔滨工业大学成人教育专科毕业设计(论文)②公司物资科负责钢材、水泥、木材供应并保证质量。项目物资部、项目工程部、项目质保部负责落实材料进场及进场材料的质量验证。③公司质量安全监督部负责工程质量抽检;项目质安部负责组织专业质量检查员对施工质量执行全过程跟踪检查,进行工序质量控制。专职质量检查员经济分配上与项目脱钩,以保证其正常行使质量监督检查责任。④公司技术科,项目技术部及计量员相互配合完成本工程所有的材料试验、钢筋连接、混凝土试块、砂浆试块等施工试验及计量器具的检验,校正工作。⑤钢筋施工过程控制a)内业技术员必须熟练掌握钢筋施工技术规程,精确计算下料长度,并绘制布筋大样图,由项目技术负责人签字后,发至钢筋加工厂进行加工。b)钢筋绑扎前由项目技术负责人组织编制技术交底,施工人员在熟悉施工图,核对钢筋下料单和料牌,核对半成品钢筋的品种、形状、尺寸和数量的基础上按照技术交底进行钢筋的绑扎。c)绑扎复杂结构部位钢筋时应先确定钢筋的穿插就位顺序,并对有关工种进行技术交底,必要时画出节点大样图。⑥模板工程过程控制a)模板施工前由项目技术负责人组织编制“模板安装作业指导书”对模板作业队进行有针对性的技术、安全交底。b)所有模板安装必须用线锤和经纬仪进行双重检查,严格控制其标高和垂直度;模板安装完毕后必须经过质量检查人员验收签字,方可进入下道工序。⑦混凝土工程过程控制a)项目生产负责人在浇筑砼时要组织有关技术员、工长、材料员、试验员、安全员作好浇筑前的准备工作。b)现浇地面和楼板,必须由工长组织在板面上架设好马凳并铺上脚手板,操作人员在脚手板上进行操作,绝不允许操作人员任意踩踏钢筋。c)在浇筑砼过程中,工长必须派钢筋工、木工、架子工对钢筋、模板、模板支撑系统、预埋管、预留洞进行维护。b)冬季施工浇筑砼必须由技术员编制具体的施工技术措施,以确保浇筑质量。e)项目技术负责人要组织技术员严格检查砼的搅拌质量。f)砼施工缝按设计和规范规定留置和处理。(4)检验和试验①项目技术部负责本工程原材料、半成品、成品的试验检测工作,并严格按无锡建委文件进行见证取样。②69 哈尔滨工业大学成人教育专科毕业设计(论文)工地进货检验和试验:凡进场物资项目材料员应办理验收手续。认真验证规格、型号、数量。并要有标识和质量证明,凡不符合要求的不得办理验收,不合格品不得在工程中使用。③工序检验和试验:施工中每道工序完成后均要进行自检、互检、交接检。坚持“三检制”。并通过专检验收,在预检符合要求后报监理进行验收。按规定应取样复试的产品,必须取样经复试合格后方可进行下道工序施工。(5)检验和试验状态对生产安装过程和原材料、半成品、成品的检验试验状态,要进行标识,生产和安装过程中保护好检验和试验状态记录,以确保只有经检验和试验合格后,方能使用或转入下道工序施工。(6)不合格品的控制物资采购和施工工序、分项工程出现不合格品、应按照《不合格品的控制程序》进行标识记录,评估处理。并采取隔离施工。未经处理不得在工程中使用和转入下道工序施工。(7)纠正和预防措施施工过程控制中坚持以预防为主、防止发生不合格品,若发生不合格品应调查原因,并通知有关技术、质量负责人和业主、监理进行评审,查明原因进行处置。制定相应预防纠正措施,防止不合格品的再发生。(8)质量记录的控制各项质量记录应按实际执行结果,在当时、当地、如实记录,各项事实和数据记录做到真实、准确、完善、及时,不得搞事后回忆录,记录内容、日期、签字必须齐全。(9)抓好“班前会”对本工程中重点分项工程如:钢筋、模板、混凝土、外墙保温、基础防水、水泥、细石混凝土地面、瓷砖墙裙等。重点检查部位,如:梁、板、柱节点钢筋、楼梯的钢筋、梁模起拱、预埋件等,由项目技术负责人组织召开班前会:就具体的施工部署、施工工序的注意事项、质量要求、技术规程、成品保护等进行交底,同时核发技术交底,双方签字生效;对班组长的施工组织安排及班组技工情况进行了解;对施工过程中各工序的自检、互检、交接检情况听取汇报,严格执行“对上一道工序检查不合格的,不得转入下一道工序施工”的制度;听取上一交班前会的工作部署的落实情况和各分项工程主管工长在分项工程完工以的针对交底的执行情况、质量情况、材料节约情况进行的总结汇报,对所存在的总是做出处理;束个班前会要进行记录,作为施工记录进行存档。(10)严格“样板”先行制度①样板重点突出面砖牢固、排砖合理、美观、缝隙顺直、套割规矩,板块楼地面无空鼓、缝格整齐、无倒泛水,墙面阴阳角方正、顺直、表面平整,整体楼地面平整、不起砂、不空裂,防水工程不渗漏,给排水管道无渗漏、堵塞、坡度倒泛水现象,电器安装牢固、可靠、使用方便等部位。②样板完成自检后,报技术、质检科检验合格后,报请甲方、监理、设计共同核验,针对三方提出的建议制订整改方案,经复验合格后方可全面施工。69 哈尔滨工业大学成人教育专科毕业设计(论文)我单位以我们的实力和信誉保证:如果我们能够进行本工程施工,我们一定会实现我们的承诺目标。69 哈尔滨工业大学成人教育专科毕业设计(论文)13季节性施工技术措施13.1雨季施工措施13.1.1不宜雨期施工的项目,应尽量避开雨期施工,如土方开挖前应注意近期的天气预报,避免在挖土过程中出现下雨的情况。13.1.2做好场地周围的防洪措施,疏通现场排水沟道,准备好排水机具,防止雨水淹泡地基。13.1.3主要的施工道路路基应碾压坚实,做好路拱,并在道路两旁做好排水沟,保证道路在雨季也通行不陷。13.1.4对水泥、木门、木窗等怕雨淋的材料,应采取有效的防雨措施,可放入棚内或屋内,要垫高码放并通风良好,以防受潮。13.1.5机电设备的电闸要采取防雨、防潮等措施,并应安装接地保护装置,以防漏电、触电。13.1.6井架的接地装置要进行全面检查,其接地装置、接地体的深度、距离捧径、地线截面等均应符合规程要求。13.1.7对仓库、工人宿舍、食堂等应进行全面检查,对危险建筑应进行全面翻修加固或拆除。13.1.8在雨期施工时,要为施工人员配备适用的雨具,为防止滑跌,跑道要设防滑条,临边防护要加强,砼的浇筑尽可能选在无雨或小雨时浇筑,并应准备好防雨措施,如用塑料薄膜覆盖等。13.2冬季施工技术措施当室外平均气温连续5天低于5℃时,用一般的施工方法难以达到目的,而必须采取特殊措施进行施工的方法称之为冬期施工。13.2.1进入冬季施工之前,应对需要进行冬季施工的项目进行分析,编制详细的冬季施工技术措施。13.2.2按照冬季施工技术措施,准备冬期施工的保温材料和砼、砂浆的早强剂、抗冻剂、取暖加热燃料等。13.2.3做好生活用房、作业棚及搅拌站的防寒保温以及供水管网等的防冻措施。13.2.4施工机械设备应放在保温棚内或采取其它防冻措施。13.2.5对敷设大量保温材料、生火取暖等易出现火灾的场所,应准备好必要的消防器材,附近设消火栓,预防火灾发生。13.2.6组织冬期施工培训,学习冬期施工有关规范、规定和冬期施工的理论、技术操作,进行冬期施工防火、防冻、防煤气中毒等思想和安全教育,提高职工冬期施工意识,建立有效的冬期施工各项规章、责任和值班制度。13.2.771 哈尔滨工业大学成人教育专科毕业设计(论文)砌筑工程在冬期施工时,应优先选用掺盐砂浆法,每天砌筑后,应在砖砌体上覆盖保温材料,砌体表面不得留有砂浆,防止表面冻结。砂浆要随拌随用,不要在灰槽中有灰过多,以防冻结。砖缝应控制在8-10mm之间。13.2.8钢筋工程需要在冬期进行焊接,必须根据施工条件进行试焊,合格后方可施焊。对负温度焊接时的参数应进行调整,使焊缝和热影响区缓慢冷却。焊工应对施焊后的全部接头的外观质量进行自检,并剔出不合格品。13.2.9冬期钢筋的焊接应在室内进行,当必须室外焊接时,其最低气温不宜低于-20℃,且应有防雪防风措施。13.2.10砼工程在冬期施工时,应优先选用硅酸盐水泥,或普通硅酸盐水泥,水泥标号不应低425号,粗细骨料均应清洁,级配良好,不得含有冻结块。13.2.11冬期砼的搅拌应比常温搅拌时间延长50%以上,保证砼出机的温度不低于15℃,经运输后入模温度不低于5℃。13.2.12砼浇筑前,应先清除模板和钢筋上的冰雪和污垢,砼入模后采用机械振捣,振捣要快速。13.2.13砼的养护应采取一定的保温措施,一般可用塑料薄膜加草包覆盖养护,如温度过低,还可以用暖棚法、蓄热法或其它方法进行加温养护。13.2.14冬期施工还可以在砼中加入早强剂,抗冻剂等外加剂,以改善砼的性能。13.3防热措施13.3.1砌筑工程:采取措施使砖块在砌筑时保持湿润,并注意砌筑浆稠度的选择。13.3.2粉刷工程:采取基层湿润的措施,并注意对水泥砂浆的养护工作,屋面工程及外墙抹灰注意避免烈日暴晒。13.3.3砼工程:砂石材料在使用前做好避免烈日暴晒的措施,如采取遮盖措施或冷水淋洒的蒸发散热措施;砼运输时,采取防止水分过高蒸发的措施;掺加缓凝剂的措施,延迟砼的凝结时间,满足砼的接缝允许间隙时间;对于浇捣好的砼,浇水养护,覆盖浇水养护,塑料薄膜盖养护及蓄水养护等养护措施。13.4防台风措施13.4.1对施工现场的临时措施,在台风来临前采取适当的加固措施。13.4.2脚手架每隔一定距离增加与建筑物的可靠拉接点,以防整片脚手架被台风刮倒。13.4.3遇六级以上强风时,停止一切起重工作和高空作业。71 哈尔滨工业大学成人教育专科毕业设计(论文)参考文献[1]余群舟,刘元珍.建筑工程施工组织与管理[M].北京:北京大学出版社,2006.[2]刘尔烈,朱建元.工程建设项目的招标与投标[M].北京:人民法院出版社,2000.[3]钱昆润,戴望炎,张星.建筑工程定额与预算[M].南京:东南大学出版社,2006.[4]李景云,但霞.建筑工程定额与预算[M].重庆:重庆大学出版社,2002.[5]车复周.建筑预算常用数据手册[M].北京:中国建筑工业出版社,2004.[6]田永复.基础定额与预算简明手册[M].北京:中国建筑工业出版社,1998.[7]廖晓建,杜晓玲.建设工程工程量清单快速编制技巧与实例[M].北京:中国建材工业出版社,2005.[8]李志鼎,齐伟峰.工程项目成本管理中存在的问题与对策分析[J].河南交通科技,2000,(2):60-62页[9]全国造价工程师考试培训教材编写委员会:工程造价的确定与控制[M].中国计划出版社,2000.[10]天津理工大学IPPCE研究所:工程造价新技术[M].天津大学出版社,2006.[11]陈絮,浅析实行工程量清单计价招投标的合理性[J],山西建筑,2010,(07)235-236[12]张月明,赵乐宁,王明芳,等.工程量清单计价及示例[M].北京:中国建筑工业出版社,2004.[13]李宏杨建筑工程预算识图[M]。《工程量计算与定额应用》,北京:中国建材工业出版社,1997[14]李惠强建筑工程施工组织高等教育出版社[M], 200872 哈尔滨工业大学成人教育专科毕业设计(论文)75'
