- 382.50 KB
- 2022-04-22 13:59:29 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

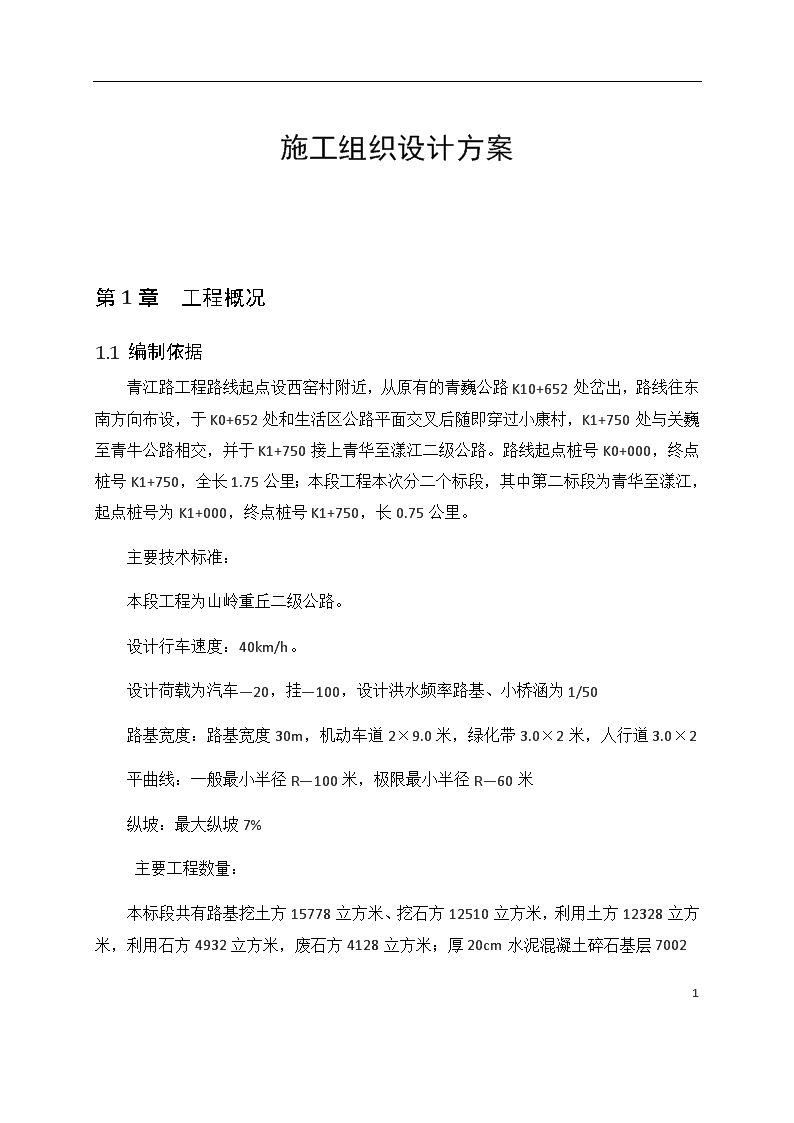

'施工组织设计方案第1章工程概况1.1编制依据青江路工程路线起点设西窑村附近,从原有的青巍公路K10+652处岔出,路线往东南方向布设,于K0+652处和生活区公路平面交叉后随即穿过小康村,K1+750处与关巍至青牛公路相交,并于K1+750接上青华至漾江二级公路。路线起点桩号K0+000,终点桩号K1+750,全长1.75公里;本段工程本次分二个标段,其中第二标段为青华至漾江,起点桩号为K1+000,终点桩号K1+750,长0.75公里。主要技术标准:本段工程为山岭重丘二级公路。设计行车速度:40km/h。设计荷载为汽车—20,挂—100,设计洪水频率路基、小桥涵为1/50路基宽度:路基宽度30m,机动车道2×9.0米,绿化带3.0×2米,人行道3.0×2平曲线:一般最小半径R—100米,极限最小半径R—60米纵坡:最大纵坡7%主要工程数量:本标段共有路基挖土方15778立方米、挖石方12510立方米,利用土方12328立方米,利用石方4932立方米,废石方4128立方米;厚20cm水泥混凝土碎石基层61
7002平方米,厚8cm水泥混凝土碎石基层4186平方米,厚15cm填隙碎石底基层7370平方米,厚24cm水泥砼路面6633平方米;涵洞1道;13m小桥1座,交通标志2个;铺草皮2136平方米,种植树300棵。7.5#浆砌护脚490.7m3。1.2自然条件1.2.1地形、地貌本段路线地形属山区,区域地层由中生代的火山岩、花岗岩和部分第四纪沉积物组成。1.2.2地震地区地震烈度为7度。1.2.3交通该工程为改建工程,大宗外购材料采用汽车运输,其他地材依靠乡村道路。1.2.4水、电一、水生产、生活用水可利用沿线水源。二、电利用当地电网,并准备1台50KW的发电机。1.2.5临时用房项目经理部用房采用租用;路基队营地租用民房;路面队营地、桥涵队营地预制场及拌和场搭设部分临时用房。用地面积共2400m2。1.2.6筑路材料筑路材料就地购买。1.2.7弃土场弃土场设在K1+030处。占地面积800m2。61

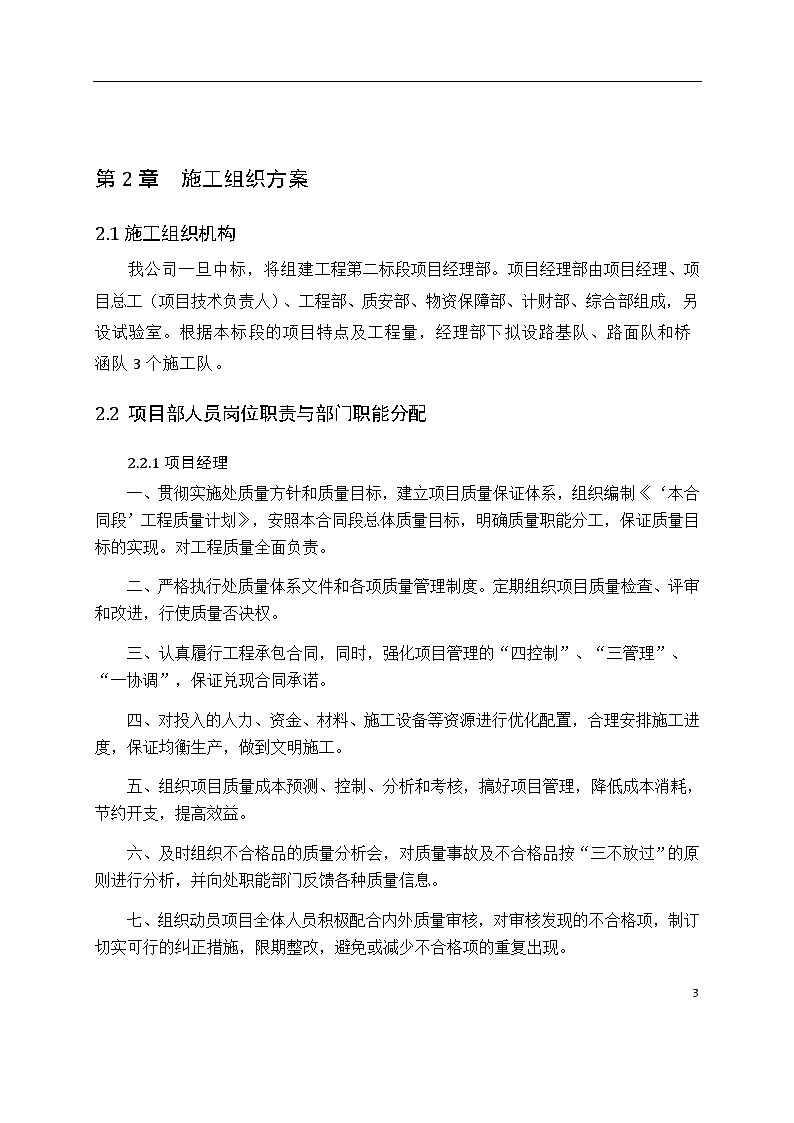

第2章施工组织方案2.1施工组织机构我公司一旦中标,将组建工程第二标段项目经理部。项目经理部由项目经理、项目总工(项目技术负责人)、工程部、质安部、物资保障部、计财部、综合部组成,另设试验室。根据本标段的项目特点及工程量,经理部下拟设路基队、路面队和桥涵队3个施工队。2.2项目部人员岗位职责与部门职能分配2.2.1项目经理一、贯彻实施处质量方针和质量目标,建立项目质量保证体系,组织编制《‘本合同段’工程质量计划》,安照本合同段总体质量目标,明确质量职能分工,保证质量目标的实现。对工程质量全面负责。二、严格执行处质量体系文件和各项质量管理制度。定期组织项目质量检查、评审和改进,行使质量否决权。三、认真履行工程承包合同,同时,强化项目管理的“四控制”、“三管理”、“一协调”,保证兑现合同承诺。四、对投入的人力、资金、材料、施工设备等资源进行优化配置,合理安排施工进度,保证均衡生产,做到文明施工。五、组织项目质量成本预测、控制、分析和考核,搞好项目管理,降低成本消耗,节约开支,提高效益。六、及时组织不合格品的质量分析会,对质量事故及不合格品按“三不放过”的原则进行分析,并向处职能部门反馈各种质量信息。七、组织动员项目全体人员积极配合内外质量审核,对审核发现的不合格项,制订切实可行的纠正措施,限期整改,避免或减少不合格项的重复出现。61
八、负责工程分承包方的管理和审核批准合格当地材料供应商。九、组织制定、实施具有质量否决权的经济责任制。监督检查本项目岗位技能和质量意识教育培训,并考核和评价其工作。2.2.2项目总工程师(项目技术负责人)一、组织项目专业技术人员进行施工图纸会审,参加业主或设计单位组织的施工图纸会审和技术交底,并做好会审和交底记录。二、组织编制本合同段工程质量计划、实施性施工组织设计和关键工序及特殊过程作业指导书,并按规定报处施技科组织评审,经分管生产处长、总工程师批准后实施。三、组织重要部位和特殊过程的工程验收,对发现的不合格或潜在不合格及时采取纠正和预防措施,并验证措施的落实情况。四、推广应用期新工艺、新技术,努力提高施工工艺水平和操作技能。五、定期召开质量分析会,检查质量体系运行的适应性和有效性,及时研究处理质量活动中的重大技术问题。对质量持有否决权。六、定期组织项目工程质量检查,主持单位工程质量评定,促裁工程质量争议。2.2.3综合部一、负责本合同段工程项目质量体系文件和资料的收发管理等工作,检查监督指导各级人员的执行情况。二、负责其它文件的收、发、管工作。三、拟定职工培训计划,并做好落实。四、积极完成与质量体系运行有关的其他工作。五、做好后勤管理供给工作。2.2.4工程部一、负责编制《‘本合同段’工程项目施工进度、材料、劳力、用款计划》,并规定特殊过程和关键工序的施工方案、技术措施。负责按工程合同要求组织现场的施工,对施工的全过程进行控制,对工程的施工进度、文明施工负责。建立施工日志,作好并检查有关人员施工过程中检验记录,作好特殊过程,关键工序的施工记录。61
二、负责工程技术工作的指导、检查和监督、贯彻执行国家有关规范、验收标准及上级、业主制定的规章制度、措施。三、负责项目部范围内的技术性文件和资料的统一管理,负责竣工资料的编目、组卷和移交工作,保存各项检验记录。四、负责对图纸进行会审,对工程中各工序进行书面技术交底,参加工程检查和工程验收,对工程的每一分项、分部工程进行检查、评定并记录。五、负责施工过程中的测量标识,对合同中明确规定有可追溯性要求的工程内容负责重点标识,负责指导施工过程的工序检验和试验状态的标识,并监督检查工作。六、负责编制材料设备需求计划,协助物资保障部作好材料、设备的选购和订货工作。七、负责对工程中出现的不合格品进行控制,并制定和组织实施纠正措施,对业主提供的产品进行技术性能确认,对业主提供的不合格品组织评审,提出处置方案。八、负责按照《测量、设备控制程序》要求,管理工地测量设备的使用、校准、维修和保养工作,并按合同要求向业主提供有关技术资料。九、负责组织新技术、新材料、新工艺的推广应用和实施。十、开展QC小组活动和统计技术的推广应用。十一、负责工程成品和半成品的防护及交付过程中的防护。负责履行合同要求的工程交付后维修保养工作。十二、负责组织召开工程例会,落实现场安全责任制,强化施工生产安全管理,落实现场的文明施工工作。2.2.5物资保障部一、负责调查材料。二、负责工程施工所需物资的供应工作,执行物资采购控制程序,采购供应施工所需材料。负责汇总和编制材料设备采购计划,明确采购产品的技术标准和性能,并签订采购合同。三、对业主提供的产品进行验证、储存和维护,确保产品满足施工承包合同的要求。61
四、负责安排、组织产品的现场搬运、贮存工作,并作好记录。五、负责及时收集、整理相关的材质证明文件。六、负责项目部库存产品的接收、标识、存放、发放和记录的管理。七、负责施工过程中所需周转材料的组织供应。八、负责现场机械设备的检查和保养工作,建立台帐,作好设备状态和记录和标识工作,制定操作规程,明确责任制。九、审核项目材料需求计划和加工订货计划;监督有关人员做好进货和过程的质量自检、专检和交接检,保证进货和过程质量控制符合标准和有关要求。2.2.6计财部一、负责设备租赁合同的起草、洽谈、签订、报批工作,负责项目经理部合同的管理。二、负责监督施工承包合同的履行情况,变更时作好洽谈记录,并按处《合同评审程序》规定报送处职能部门进行合同评审,保存评审资料。三、负责合同、预决算文件和资料的控制。四、负责项目的计量支付和调概索赔工作。五、负责建立和实施成本核算制,编制和考核责任成本,组织签订成本责任状。六、负责工程项目施工的资金供应和财务核算和决算。2.2.7质安部一、组织对设计图纸的审定,贯彻、执行国家有关标准、规范、规程。二、组织编制实施性施工组织设计、质量计划,并予以实施。三、组织进行施工技术交底,对施工过程进行控制,实施质量检查、监督和评定。四、推广新技术、新工艺,提高产品的工程质量。五、组织编制施工进度计划,材料、设备使用计划,并监督执行。六、组织编制竣工文件并参与交验工作。61
2.2.8试验室:一、负责按照《进货检验和试验程序》、《过程检验和试验程序》和《最终检验和试验》组织施工全过程的试验,并记录。二、建立试验计量器具管理台帐,定期按规定进行计量设备的校准,并进行标识。三、严格遵守试验操作规程,认真填写试验记录,并对试验方法和提供的试验数据承担法律责任。四、对于现场使用的原材料,按规定采集样品,进行复验。五、监督指导施工过程有关砼、浆砌等质量的施工。2.2.9质检工程师(员)一、认真执行国家和与本工程有关单位颁发的施工规范、质量验评标准和处质量体系系文件规定。二、负责工程项目质量检查工作,对进货和过程进宪跟踪监控,防止质量通病发生。三、在施工过程中,严格落实“跟踪检测”、“复核”、“抽检”制度,认真做好检验记录。四、负责过程施工中检验所发现的不合格品标识、上报,并能知操作者和下道工序的施工者,避免不合格品的转序。五、充分行使质量否决权。六、伴随施工过程的进行及时进行质量检测,掌握质量动态,作好质量信息收集、调整和反馈工作,并实现对施工过程的信息化指导和控制,定期对分部、分项工程质量做出书面总结,及时汇报给技术负责人。七、协助主管工程师,对有关技术交底进行质量复查,确保工程顺利进行。2.2.10计财部部长一、认真熟悉图低,调查市场材料、设备价格,编制施工图预算,督促分承包方编制分包工程预算。二、根据工程进度,进行计量支付,协助变更设计签认及提出索赔报告。61
三、负责各分包合同的管理、签订、结算工作。四、根据每月完成工程量、材料耗用量及各项目费用支出,及时编制本月工程成本情况汇总表,并提出节约成本建议,掌握单位工程用工情况,定期向项目经理及有关人员提供在本分析资料。五、根据定额管理规定,提出补充定额资料。2.2.11计划统计员一、掌握工程项目劳动和、周转料、施工设备等资源配备情况,协助单位负责人合理安排施工生产。二、编制项目月施工作业进度计划,验证计划实验效果。三、按时统计月施工任务完成情况,做统计分析。四、及时收集、整理统计资料,建立统计台帐,绘制种种统计图表。2.2.12材料员一、根据技术质量部提供的物资需求,编制材料申请计划、加工订货计划、周转材料租赁计划,按规定及时上报物资保障部,保证物资供应二、采购材料时,严格执行《‘本合同段’工程项目质量计划》有关规定,保证所购材料质量符合规定要求,价格合理。三、材料进场时,严格按照《进货检验和试验程序》进行验证。检查所进材料是否与申请计划相符,是否有材质证明,并认真填写《物资验收结帐凭证》。四、材料进场后,及时通知现场试验员按规定取样,委托试验或复验,做好产品的检验、试验状态标识。五、严格执行《搬运、贮存控制程序》,保证运至现场材料不受损、不受潮、不变质。建立管理台帐,严格领发手续,做到帐物卡相符。2.2.13设备管理员(机械员)一、根据《‘本合同段’工程项目质量计划》,编制项目施工设备申请计划,以便保证设备能力,满足施工需要。二、对运至现场的施工设备,按规定进行标识,建立管理台帐,做到帐物卡相符。61
三、监督施工设备操作,确保经过培训具备资格的人员操作。四、督促施工设备操作者定期对设备进行维护保养,确保施工设备处于良好状态。五、制定施工设施安全操作措施,验证其实施工效果。2.2.14综合部主任一、负责质量体系文件及质量记录的统一管理工作。二、负责对各种有效和作废文件、图册及质量记录进行标识交做好登记。三、协助技术负责人对各业务口的质量记录进行检查、评议、整改工作。四、负责项目经理部文件和资料的收发工作。五、确保负责的各类文件资料分类明确,便于查找。2.2.15测量员一、认真执行本工程有关的各种施工规范和技术标准,熟悉施工图纸,按要求进行测理放线。二、根据施工顺序,测量放线结束,报项目专业工程师验线确认无误后,方可进行下道工序。三、负责测量过程中原始数据的记录,对各种测量仪器做好维护和保养工作。四、负责对检测设备的使用、保管和保养工作。2.2.16安全员一、编制、完善技术措施并报技术质量部。二、负责对施工过程的安全工作检查监督,及时解决安全工作存在的问题及业重事故隐患,制止违章作业,避免损失。三、定期向工人进行安全教育,施工前向作业人员书面交底,并办理手续。四、及时指导作业班组的安全生产,作好宣传工作。五、调查处理伤亡事故,作好统计分析和报告。六、及时发放防护保健用品。61
七、总结安全工作,及时提出防范措施。八、建立安全日志。2.2.17试验员一、严格遵守试验操作规程,认真填写试验记录,对试验方法和提供的试验数据承担法律责任。二、对运至施工现场的原材料,按规定采集样品,填写试验委托单,送工地试验室进行试验或复验。对采集样品的代表性负责。三、认真换算砼和砂浆施工配合比,填写砼配料通知单,同时严格检验计量器具的准确度,经监理工程师签字后方可进行砼浇注。四、在砼浇注和砂浆施工等过程中,按试验规程制作砼砂浆强度试件,按规定周期进行标准养护,按时送试验室进行强度试验,对试件的代表性和制作过程负责。五、协助现场施工负责人,严格控制砼配料搅拌、运输、浇注、养护全过程,保证砼强度增长所需要的条件,满足设计要求。2.3施工总体平面布置2.3.1施工队划分:根据本工程项目的特点,为了方便施工和管理,拟分成3个施工队,具体施工任务划分如下:路基施工队负责本标段内路基土石方、防护与排水工程以及绿化的施工。路面施工队负责本标段内路面工程及安全设施的施工。桥涵施工队负责本标段内13m小桥及涵洞的施工。2.3.2场地布置一、驻地布置61
本工程项目的施工本着便于管理、少占农田、节约用地的原则,项目经理部、路基队、试验室拟租用民房,设在K1+750左侧村庄内;路面施工队、桥梁施工队营地、预制场及拌和场临时租地布置,设在K1+480右侧。二、预制场、拌和场拌和场设在K1+480右侧,拌和设施现场应进行砼硬化,各种规格、品种的材料隔离堆放。拌和设备采用电脑自动计量设备,料斗采用至少三个料仓料斗。2.3.3施工道路该工程为改建工程,老路发达,交通方便,施工期主要是做好老路养护,以保证畅通。2.3.4筑路材料筑路材料就地购买。2.3.5弃土场本段路基弃方有清表土、废石方,需设置一个弃土场,弃土场设在K1+030处,面积为800m2。2.4施工技术准备2.4.1施工技术交底施工机构进场后,统一组织有关技术人员学习有关《技术规范》。抓紧熟悉设计图纸领会设计图纸,对设计图纸及说明有不理解的问题,请业主组织设计单位进行施工技术交底会,明确要求并澄清有关问题。2.4.2施工前期恢复定线测量工作本合同段设置专门测设组,负责全线的测量工作。测量人员经计量检验鉴定后的测量仪器,会同设计、监理部门进行测量交桩工作,复核原导线网点、水准点,同时对全线的原地面,地形进行复测记录,经监理业主审核认可以后作为计量依据。并在监理工程师指导下,对相邻标段水准点、中线控制点进行检查和闭合测量。61
2.4.3试验室建立试验室主要设办公室、土工室、水泥室、砼级配室、养护室等。进场后试验室负责人应抓紧进行试验室建立,从公司调进相关试验仪器设备进场安装,尽早开始工作。试验室拟配有丰富经验技术人员负责整个工程试验工作,试验人员持证上岗,跟班作业确保原材料和施工中各项试验工作,及时正常进行,试验室配备的各种试验检测精密仪器详见附表。61
第3章施工总进度3.1施工总体计划3.1.1施工总体计划安排原则本投标人通过认真学习招标文件,根据企业的综合能力,主要是资金拥有额、机械设备配置数量、进场人员数量及素质、综合管理水平,在保证工程质量的基础上,积极配合业主,力争提前完成合同内各项工程,经认真研究分析全部图纸,细致安排工期,按合同工期110天完成全部工程任务,开工时间假定为2003年8月21日,具体开工时间依开工令为准,接到开工令后2天内开工。3.1.2分项工程施工工期本合同段招标文件要求工期110天完成,施工方案按总工期110天安排。一、施工准备:8天时间内陆续完成施工准备工作,主要完成临时设施、办公与生活用房建设、便道施工、机械设备的进场、水电管理架设按通、中桩的恢复、完成必要的征地拆迁,电力电讯线路的安设工作。二、各主要工程项目计划工期:准备工作:2003.8.21—2003.8.28路基开挖:2003.8.25—2003.9.22路基填筑:2003.8.25—2003.9.22涵洞:2003.8.28—2003.9.11防护及排水:2003.9.1—2003.9.15桥梁钻孔桩基础:2003.8.29—2003.10.19桥梁承台:2003.10.8—2003.10.2761
桥梁台身:2003.10.28—2003.11.16空心板预制:2003.9.18—2003.11.16空心板安装:2003.11.17—2003.11.26桥面系:2003.11.27—2003.12.4路面底基层:2003.9.23—2003.10.23路面基层:2003.10.6—2003.11.6路面面层:2003.10.19—2003.12.2其他工程:2003.12.5—2003.12.83.2施工总进度表施工总进度表见附表横道计划。61
第4章拟投入的施工机械设备配置拟投入的施工机械设备配置机械名称规格型号额定功率或容(M3)或吨位(T)厂牌及出厂时间数量台预计进场时间(假定开工时间2003.8.21)1、推土机DTL145KW中国山东22003.8.192、挖掘机PC200E155中国徐州12003.8.193、挖掘机S280450日本12003.8.204、装载机JL50155中国厦门22003.8.195、压路机HXD25140中国山东12003.8.196、振动式压路机YZ16125福建三明12003.8.197、自卸汽车EQ-340116中国上海122003.8.198、洒水车CA10B66中国上海12003.8.209、水泥砼拌和设备HZS7590中国山东12003.8.2010、起重机15T徐州1按需进场11、辊轴摊铺整平机HTG-219110KW12003.9.1012、自动行走排式振捣机金牛机械ZD50013.5KW12003.9.1013、钢筋切断机QJ40-115KW江阴12003.8.2014、电焊机BX2-30025KW太原22003.8.2061
15、柴油发电机组STC-5050KW福州12003.8.2016、切缝机HQJ-85江苏12003.9.1017、冲击钻机φ1.0m河南22003.8.2018、水泵φ15cm32003.8.2019、卷扬机TKT5福州22003.8.2020、预应力张拉设备开封12003.8.2061
第5章拟投入的组织机构及专业技术力量5.1拟投入组织机构说明:本合同工程拟设置“泉州市泉港区沿海大通道沙格至海洋公司段第一标段项目经理部”,设项目经理、项目总工以及设工程、质安、计财、物质保障、综合五个部门,整个合同段设二个施工队,路基施工队负责本标段内路基土石方、防护与排水工程以及绿化的施工;路面施工队负责本标段内路面工程及安全设施的施工。项目经理项目总工物资保障部计财部质安部工程部综合部财务财务路面施工队路基施工队桥梁施工队实验室61
第6章各主要分项工程的施工顺序施工队伍进场后,首先着手施工前的准备工作,即施工便道、临时设施、水电、通讯线路等以及机械设备、材料的准备工作。为路基土石方、路面工程施工创造必要的施工条件。各分项工程的施工顺序如下:6.1.路基路基挖方施工顺序:清理表土、树根→机械分层开挖土方至设计标高→至上而下整修边坡和分级边坡防护至设计标高→开挖边沟和砌筑→整修路槽、机械压实路基填筑施工顺序:清理表土→陡坡挖台阶、软土地基、换填砂砾层土方摊铺整平→路基分层压实至标高→边坡防护6.2涵洞工程:盖板涵施工顺序:放样→挖基→基础垫层→砌筑基础、涵身→盖板现浇→对称分层填筑→小型压实机械压实6.3防护及排水工程:防护及排水砌石工程施工顺序:测量放样→挖基→立样板、线架→拌制砂浆、处理片石→运砂浆石料→砌筑→勾缝→养护。种草及铺草皮施工顺序:土质边坡植被防护施工顺序:网格放样→挖铺草皮沟槽→草皮铺入槽内→拍平排紧草皮→竹(木)桩固定→草皮铺筑完成→锄松方格内土壤→播种草籽61
6.4桥梁工程:一、钻孔灌注桩的施工顺序:平整场地→精确桩位放样→钻机就位→埋设钢护筒→钻孔→终孔检查→清孔→下钢筋笼、导管→二次清孔→灌注水下砼→凿桩头→验桩二、梁体预制施工顺序:底模安装→张拉预应力筋→侧模安装→底板钢筋绑扎→底板砼浇注→安设芯模→绑扎顶板钢筋→浇注腹板及顶板砼→养生。三、空心板安装顺序:铺设轨道→安装导梁→空心板梁出坑、上桥→运输→通过导梁运输至安装孔→横移落梁就位→逐根安装6.5路面工程:一、填隙碎石底基层施工顺序:准备工作→施工放样→运输和摊铺粗碎石→初压→撒布石屑→振动压实→第二次撒布石屑→振动压实→局部补撒石屑及扫匀→震动压实→终压二、水泥稳定碎石层施工顺序:准备下承层→测量放样→拌和水泥稳定碎石混合料→运输→摊铺机摊铺混合料→整型→碾压→接缝和调头处处理→养生三、水泥砼面层施工顺序:准备工作→模板的设置→混凝土搅拌→砼运输→砼摊铺→砼振捣→纵缝拉杆设置→三辊轴整平→接缝施工→路面的修整→抗滑构造缝的施工→砼养生→锯缝、填缝61
第7章各主要分项工程的施工方案、施工方法及措施7.1路基工程本合同段路基共有挖方28288m3:其中土方15778m3,石方12510m3,路基填土方12328m3,石方4932m3。根据工期安排和工地实际情况,路基队将组织1个土石方机械化作业小队来完成本合同段的土石方施工任务。路基土石方工程施工前应做好截水、排水等配套工程,并做好路基的防水和排水措施,以利排除施工现场的地表水和降雨积水,方便施工。路基施工过程中,应严格控制施工爆破规模,严禁过量爆破危及周边居民的生命与财产安全。废方严格按业主指定地点废弃,弃土场应认真做好防护与绿化工作,确保周边环境优美及防止水土流失。7.1.1路基挖方结合路基填筑,排水及防护工程统筹安排,分段同时施工,整体推进,重点突破的施工顺序。开挖方式视地段、地质条件、开挖深度及边坡模式,分别采取横挖法及分段、分层纵挖法施工。一、施工准备工作测量放样及清表工作应按设计边坡及开挖高度进行,定出边界线,表土,草皮,树根等不合格填料应运至弃土场统一堆弃。二、土方开挖土方开挖及运输采用机械化作业,当运距在100米内用推土机推送,运距大于100米时,用挖掘机配合自卸汽车施工,在施工中及时根据测设的边桩来控制边坡,并在雨前做好截水、排水等配套工程,确保边坡稳定,当路堑或边坡发生地下渗流时,设置必要的排水沟、集水井、盲沟等设施加以处理,挖至接近路基标高时,通过试验确定单位厚土壤压缩变形量,确定合适的预留压缩厚度,用压路机碾压,平地机配合修整路基面,在整修施工期间确保路段排水畅通,防止泥水侵蚀良田、菜地、河流。机械作业避免损害民房和用地范围以外其它构造物。61
开挖应从上而下进行,不得乱挖或超挖、掏洞取土。土质变化时应及时与设计院联系,修改边坡坡度及施工方案。三、石方开挖路基开挖时采用纵断面开挖,以增加开挖工作面。对于风化层和松软岩石部位,用大马力推土机推挖。边坡用人工清刷。根据本合同段石方开挖特点,次坚石和坚石地段采用深孔控制爆破。采用钻机进行深孔控制爆破是把一桩形药包分散在岩体内进行爆破,既控制飞石,又控制爆破振动波,最大限度消除爆破振动波对边坡稳定及山体滑坡地段对附近民房及构造物的影响,起爆方式采用毫秒微差起爆技术。利用微差挤压爆破可以辟开新的自由面,压缩波与反射波的相互迭加,石块粒径能够控制,爆破效果好,便于装运做填料。在深孔控制爆破施工中,按照设计要求对场地布局分梯段整平,规范布孔操作和孔位选择,钻孔孔向与坡面线的角度一致,严格控制装药量,注意装药与填塞质量和起爆等工序,选择适宜时间作为放炮时间,避免作业干扰,提高爆破效率。选取和制造合适的监控面,确保爆破飞石方向,不影响附近居民。四、边坡开挖修整土方边坡开挖修整采用人工配合反铲挖掘机削坡处理。施工过程中应注意边坡开挖的防护措施,当自上而下开挖一级边坡以后,应立即依据设计要求,做好开挖的边坡的防护,防止开挖后的边坡的崩塌与滑落。五、路槽整平碾压当开挖施工接近设计标高时要注意开挖深度,避免超挖。当挖至设计标高时用推土机整平到符合规范要求的质量标准,使用振动压路机碾压达到设计要求的密实度,路肩用人工整修成形。61
7.1.2路基填方本段为填土路基,按四区段,八流程填筑施工。四区段是“填土、平整、碾压、检测”。八流程是:施工准备→基底处理→分层填筑→摊铺平整→碾压夯实→检验签证→路基整形→边坡整修。各区段流程单独作业,不许交叉作业。一、施工准备工作施工准备工作的主要内容如下:土场土质试验、填土压实工艺试验、施工测量放样建立地面防排水系统。(一)、沿线填料土质调查试验在路堤填筑前,根据沿线的情况对用于填方的土样按《公路土工试验规程》(JTJ051-93)规定的方法进行颗粒分析,含水量与密实度、液限和塑限,有机含量,承载比(CBR)试验和击实试验。确定出土的最大密实度,最佳含水量,液性指数、有机物、可溶盐、硫化物含量,并绘制颗粒级配曲线等,获取足够的数据信息,并根据试验结果进一步判定土的工程性质,土方量变化率与设计值,规范允许值加以比较,为施工设计提供依据,以确定最佳实施性施工方案。(二)、填方压实工艺试验用于路基填方的各种主要填料,在开工前结合施工路段用路堤填料铺筑长度不小100m全幅路基的试验路段进行现场压实试验。目的是核对室内试验结果,确定工艺参数及施工方法,其主要内容包括:各种机械的最佳组合方式选定,最佳松铺厚度、最佳压实遍数及压实速度的选定,合理的工艺流程和施工方法选定,切合实际的土方量变化率的核定等。从而找出机型、厚度、压实遍数同判定指标的规律曲线,确定出标准的实用工艺。并将试验结果报监理工程师核准。(三)、施工测量放样开工前按图低要求进行现场放样。按测量规程,根据地形标定出路基边缘,零填线、坡脚线、边沟轴线供土场轮廓。其桩距平坦地段为20米,陡坡地段为10米61
,地形突变单独设桩。并在施工中每填筑一层,按设计及规范要求放样一次,以控制填土边缘和边坡。放样所用的桩橛应带有明显标志。(四)、建立地面防排水系统在施工前,按设计要求的断面尺寸及确定的排水沟位置,开挖出排水沟,以保证施工场地不受积水、冲刷破坏,且避免造成环境的污染和破坏。二、清表填方路段应将路基范围内的树根全部挖除并将坑穴填平夯实。填土范围内原地面表面的种植土、草皮及其它有机物应予清除,清除深度为30cm或设计规范要求。路堤基底清理后应予以压实。三、分层填筑(一)、填料要求路堤填料应在图纸或监理工程师指定地点获得,其品质符合图纸要求及规范规定。透水性良好的填料可不受含水量的限制,但透水性不良或不透水的填料,应控制其含水量在接近最佳含水量时才能进行压实作业。(二)、填筑工艺路堤采用水平分层填筑的方法施工。对土质填料,每层松铺厚度应小于30cm,且按分层进行填筑碾压密度实。施工时,路堤每侧超填宽度应不小于30cm。(三)、摊铺整平每层路堤填料用推土机摊平、刮平,横纵方向保持平顺均匀以保证压实效果。摊铺平整后的填料面应留有2%~3%的横坡以利排水。构筑物周围的填料以人工加以整平并用小型机具夯实。(四)、洒水或晾晒61
用于路堤填筑的各种填料应每5000m3(或在土样变化时)或根据天气情况,测定其天然含水率,并与该种填料的最佳含水率进行比较以确定是洒水还是晾晒。洒水采用洒水车进行,晾晒采用推土机用松土器纵横翻松晾晒,待填料的湿度达到给定的最佳含水量Wopt+2%~3%时再压实。(五)、压实土层填料采用振动压路机碾压,构筑物周围的填土则用小型机械夯实。各种填料的压实工艺参数,根据压实试验结果决定,并根据施工现场的实际情况加以调整。路堤的压实度可由压实遍数控制,并按要求的频率即时进行压实度检测。路堤基底及路堤每一层施工完成后,将该层宽度、填筑厚度、压实厚度、逐桩标高和压实度等检测资料,报监理工程师审查批准后,才能进行上一层施工。(六)、路基整型路堤填筑工程完工,经检测达到设计要求或规范要求后,应检查测量路床面的中心线和标高,以及路基宽度和边坡坡度,检查测量完毕后,进行路基整型。路基整型按设计要求及规范规定进行,边坡整型用人工由上而下以超填修挖的方式进行。成型后的路堤满足《质量评定标准》的要求。一般路基填筑施工工序详见“路基填筑施工工艺框图”。四、路基压实度控制在施工过程中严格按照《技术规范》规定,控制路堤填筑压实度,其标准见下表:土质路堤压实度标准项目分类路面底面以下深度(m)填料最小CBR值(%)压实度(%)填料最大粒径(mm)路堤上路床0~0.36≥9310061
下路床0.3~0.84≥93100上路堤0.8~1.53≥90150下路堤>1.52≥90150零填及路堑路床0~0.36≥931007.1.3特殊路基处理:一、填挖交界处理路基施工施工前首先清理老土,开挖台阶分层填筑碾压,当填挖交界处的路基10米范围内填挖高差大于5米时应在路槽底部作超挖回填处理,超挖回填长度不小于10米。二、涵洞台背填筑施工为防止跳车,要求按有关规范选择填料并严格控制压实。涵洞背填料的压实应满足《技术规范》规定要求,采用透水性材料,透水性材料应有一定的级配,小于2cm的粒料中通过0.074mm筛孔的细料含量不大于10%,填料最大粒径不得超过50mm。(一)、涵洞台背填土必须对称、分层夯实,严格控制填土速率,两台后填土高差不大于50CM。每层填筑厚度不大于20CM,用小型压实机械进行压实,压实度均应大于93%以上。(二)、回填范围台后部份:因作业面多是在路基填筑时预留出来的,要求其范围至少顺线路方向长度:底面长度为200cm,顶面长度为高度+200cm,盖板涵背回填高度与板顶高度一致。(三)、压实度要求基坑部份:回填压实度达到重型压实标准的93%。61
台背部份:从填方基底(涵洞顶面)至路床顶面均为93%;锥坡为90%。原状土开挖的台阶应先夯实至93%的压实度,方可回填夯实。为了保证涵台工程的稳定,应减少或不使用振动压路机,静载压路机也要与墙体保持一定的距离(30~50厘米).在压路机碾压不到的区域或角隅处,采用平板夯。(四)、填筑厚度控制每层压实厚度控制在20厘米。为便于施工和检查,回填施工前,根据试验段确定的松铺系数,,从基础顶面开始,把每层填筑的厚度在台背壁上划出标线,注明层数,并以此为参照物进行每层的施工。(五)、涵背回填的检测控制根据现场实际情况,可用核子灌砂法进行检验。考虑到台后部分回填自基坑底向上宽度逐渐增加,因此每侧每层检查3~5点(具体点数视现场实际需要确定)。锥体护坡含水量每侧每层检验1点。首先检测开挖台阶压实度,路基开挖台阶达到压实度标准后,也就确定了顺线路方向的回填范围。锥体护坡回填范围和横向外侧两边的几何尺寸都要达到规范和设计要求。涵背回填虽然工程量不大,但工序繁杂,作业范围小,主要靠小型机具和人工来施工,而一但出现问题,影响又非常大,通过实施上述控制措施,使涵背填筑质量得到保证。7.2涵洞工程本标段有盖板涵1道。7.2.1盖板涵施工一、基础、涵身施工采用挖掘机开挖基坑,人工配合整理,使基坑的平面位置、标高、几何尺寸符合设计要求,基坑首先自检合格后再上报监理工程师检查,签字认可后即可开始进行砌筑。61
二、现浇盖板涵台施工完成后,在已铺砌好的涵底上搭设支架,进行盖板现浇施工。本段为旧涵接长,施工时注意与原对接顺畅。7.3防护及排水工程7.3.1浆砌片石护脚一、测量放样:基础的底宽度为基础的尺寸加两侧预留排水或砌筑站人的宽度,划出开挖范围,钉好桩位,在施工场地附近布置控制桩,以便经常核对砌体位置。二、根据测量放样的基坑施工范围和深度进行开挖三、立样板、线架挖基完成后,浆砌片石砌筑之前,要根据砌体的形式,做出样板、线架,有关的各部尺寸、变化点的高程要标定在线架与样板上,施工中可经常检查、核对,能较好地控制施工质量。四、拌制砂浆、清洗片石按施工用砂和水泥,以及砂浆设计标号,选出砂浆的配合比。用砂浆拌和机进行拌合,拌合时按分次投料水泥裹砂法工艺施工,即将拌合用量70%的水加入拌合机,同时加放全部的砂,拌合15~20秒后,加入水泥,拌合30~40秒后再加入剩余的水,拌合50~70秒后出罐使用。拌好的砂浆要有较好的和易性和流动性,直观检查时,用手抓一把砂浆,以指缝不流浆,松手后砂浆团不松散为宜。拌合砂浆的同时,要选择、加工片石,片石宜倒在砂垫层或草垫上,对于有泥污和水锈的片石要清洗干净,对于凹凸的片石要粗略凿琢。五、运砂浆、片石(一)、砂浆要随运随用,不宜拌制过多,以免凝结影响砂浆的质量。61
(二)砂浆运输时采用斗车、翻斗车进行,困难地段使用砂浆胶桶挑运至砌筑地点,倒入灰槽内。严禁随处乱倒。(三)、片石和砂浆的运输是同时进行的,洗刷干净的片石,用斗车、单双轮车或人工抬运至砌筑地点,卸下时轻起轻落,放于跳板或没有污泥的地方,严禁随意乱砸,以免伤人或砸坏已砌好初凝的砌体,尤其由高处向低处运石时,更要注意安全和质量。六、砌筑(一)、基础砌筑施工时,如基底为土基,应夯实后直接坐浆,以挤浆法砌筑使砌石时砂浆饱满,不留有空洞,严禁小块石集中使用,在大块石之间,为了节省砂浆可以用小块石填塞,但要保证片石周围有砂浆包裹,严禁“硬碰硬”,砂浆要仔细捣固密实。(二)、砌石将分层进行,砌体过长时分段砌筑,并按设计预留伸缩缝。两相邻工作段的砌筑高度差小于1.2米,且要挂线施工,所立的样板和线架要稳固。(三)、砌筑时先砌外圈定位行列,然后砌筑里层,里外要犬牙交错连成一体。砌体隐蔽面的砌缝随砌抹平;外露面,镶面将另行勾缝,砌筑时靠外露面预留2cm的缝槽。(四)、外圈定位行列和转角石,选择表面较为平整、尺寸较大的片石,并长短相间与里层石块交接。上下竖缝错开,无通缝,砌缝宽度不大于3.5cm,且石缝均匀一致。(五)、石块交错排布,坐实挤紧,尖锐突出部分要敲除。较大的石块放在底层,每层都选取形状尺寸较为近似、吻合的石块。七、勾缝61
砌体隐蔽面随砌随将缝抹平,而外露面则进行认真勾缝,在砌筑靠外露面预深均2cm的空隙备作勾缝之用。勾缝采用的砂浆不低于砌体砂浆,一般是比砌体砂浆高一个等级。八、养护施工期间,对已完成的砌体要经常洒水,整个砌体完成以后,根据天气情况,定期洒水养护,以保证砌体不失水,提高砂浆的强度。九、沿线设施严格按设计图纸要求与施工技术规范规定施工,严把各道工序质量关。7.3.2浆砌片石排水沟浆砌片石排水沟砌筑方法同护脚相似。7.4桥梁施工本段桥梁工程包括钻孔灌注桩基础、承台、台身、上部为预制空心板梁。7.4.1钻孔灌注桩施工该工程共有钻孔灌注桩8根,灌注桩钻孔采用冲击钻机施工。(一)、测量定位:首先平整场地,根据桩位坐标放出钻孔桩的中心位置,并放设护桩,设立明显标志。(二)、埋设钢护筒:钢护筒的位置要准确,不倾斜。埋设时,护筒中心轴线应对正测量标定的桩位中心,偏差不得大于5.0厘米,倾斜度的偏差不大于1%。(三)、泥浆制备:拌制泥浆粘土当地选取,选择塑性指数大于25、小于0.005mm的粘粒含量大于50%的粘土配制泥浆,泥浆性能:比重1.25~1.3,粘度25~30秒,失水量15~25亳升/30分钟,含砂率≤4%,胶体率≥95%,泥皮厚度大于1.5毫米。施工中经常测定泥浆性能,保证护壁效果。(四)、61
钻孔:桩的钻进分班连续作业,并做好详细的钻孔记录。经常注意土层的变化,查看地质资料,有倾斜岩层或孤石等不良地质情况时,采取必要的措施(如回填块石等方法),以防止卡钻、掉锤等情况,对于钻碴要编号保存,直至工程验收。(五)|终孔:钻孔达到设计要求时,通知监理工程师进行成孔检验,检验孔位、孔深、孔径、孔形倾斜度等情况,并填写终孔记录。(六)、清孔:采用换浆法和掏碴法清孔,使泥浆比重及沉淀层厚度均达到规范要求。清孔后4小时尚未开始浇筑砼则孔底必须重新清理。(七)、放钢筋笼:钢筋笼分节制作,采用汽车吊安装就位。(八)、灌注水下混凝土:混凝土要先经过试拌,选定配合比,要严格控制砼的坍落度并保证砼的和易性、连续性,防止卡管。砼用导管法灌注,灌注中要始终保持砼埋管深度大于2.0米,且小于6.0米,防止断桩。为了确保桩身砼质量,灌注桩顶预加一定的高度,即高出0.5米,完成达一定强度后凿除。在整个施工中按规定进行水下灌注测量和记录,砼由集中拌和场生产,运输车运输。(九)、截桩头及无破损检测:灌注砼基桩完成后,超灌的砼用人工挖除,注意防止对桩基非清除部分损坏和扰动。对桩进行无破损检测,对质量有怀疑的桩采取钻芯取样。进行检测的桩按规定进行无破损检测或钻芯取样。7.4.2承台施工承台施工工艺:一、基础开挖先初步放样,划出承台边界,用机械配合人工开挖,人工清理四周及基底。对基底进行夯实。二、测量放样下部承台至墩台帽各部分开工前,进行准确中线放样,并在纵横轴线上引出控制桩,控制钢筋绑孔和模板调整,严格控制好各部顶面标高。三、钢筋下料成型及绑孔61
钢筋由钢筋班集中下料成型,编号堆放,运输至作业现场,进行绑孔。钢筋均应有出厂质量证明书或试验资料方可使用。钢筋绑扎严格按图纸进行现场放样绑扎,绑扎中注意钢筋位置、搭接长度及接头的错开。钢筋绑扎成型后,按要求进行验收。四、支模板承台模板采用木模拼装。底口、中部、上部均用φ16对拉螺杆,外侧用方木支撑固定。模板拼装时严格按照设计图纸尺寸作业,垂直度、轴线偏差、标高均应满足技术规范规定。五、浇注砼钢筋、模板经监理工程师检查合格后,开始浇注砼。砼采取集中拌合,运输车运输。拌合中严格控制材料计量,并对拌合出的砼进行坍落度测定。浇注中控制好每层浇注厚度,防止漏振和过振,保证砼密实度。砼浇注要连续进行,中间因故间断不能超过前层砼的初凝时间,砼浇注到顶面,应按要求修整、抹平。六、养生砼浇注后要及时覆盖养生,经常保持砼表面湿润。七、模板拆除按照结构决定,承台达到强度的50%即可拆模板。模板拆除时要小心按顺序拆卸,防止撬坏模板和碰坏结构。7.4.3台身施工台身施工方法基本同承台相似。7.4.4空心板梁预制桥梁上部为空心板梁,跨径为13米。一、预制场设置61
根据桥梁所处位置及空心板梁预制数量及工期要求,预制场设置在K1+480左侧。预制场设置1道长64m4个底座,拟投入2套模板,中梁模板1套,边梁模板1套。空心板梁出坑采用千斤顶及滚筒。预制底座基础采用砼,并在砼基础上每隔80cm设置底模支座。整个预制场及料场应进行低标号砼硬化。二、梁体预制空心板施工工艺:按预制需要,整平场地,完善排水系统,统筹规划砼的供应及水电管路的布设安装。根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。底座由砼筑成,应有足够的强度、刚度和稳定性m。多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。在台座上注明每片梁的具体位置、方向和编号。将预应力筋(钢绞线)按计算长度切割,在失效段套上塑料管,放在台座上,线二端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向二边对称张拉。按技术规范或设计图纸规定的张拉强度进行张拉,一般为0—>初应力—>105αK%—>αk(锚固),每阶段持荷2分钟。张拉时断丝数量不得超过设计或规范规定,否则要处理更换。钢绞线张拉后8小时,开始绑扎除面板外的普通钢筋。模板分节拼装紧固,用花兰螺栓支撑,力求接缝紧密,防止漏浆、移位。61
浇注砼时,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋,然后对称、均匀地浇筑胶囊二侧砼,从砼开始浇注到胶囊放气时为止,其充气压力要始终保持稳定,最后浇筑面板砼,振平后,表面作拉毛处理。适时安排砼的养生。砼达到规定强度时开始放张,放张时宜对称、同步。可采用砂箱法或千斤顶法,分数次完成。用砂箱法时,放砂速度要均匀一致。板梁松张后,用千斤顶吊运出槽,按规定堆放。7.4.5空心板梁安装空心板梁安装采用人字拔杆配合单导梁安装,空心板梁安装前必须认真做好支座轴线标高的测设,安装时,梁体轴线荐面高程严格控制在允许误差范围内。安装工艺:一、导梁拼装:导梁采用大槽钢拼装。导梁拼装好要进行试运转,认真检查导梁、钢丝绳、卷扬机、轨道、电源等是否存在隐患,同时检查安全措施发现问题及时整改。二、运输轨道铺设:运输轨道采用枕木布设,采用滚筒行走。三、空心板梁出坑、运输:空心板梁用千斤顶出坑、水平运输则采用铺设轨道、手拉葫芦牵引方法。四、空心板梁安装:空心板梁安装顺序:从一侧往另一侧顺序安装。五、一孔梁安装完毕,可准确安放防震锚栓的锌铁皮罩,并临时固定,冲洗铰缝然后浇注铰缝混凝土。7.4.6桥面系施工梁体安装完毕后,即可进行人行道、栏杆与桥面铺装等施工。一、人行道、栏杆施工:人行道、栏杆采用预制安装。(一)、放样:根据设计要求在桥上测设轴线,并弹出两边线。61
(二)、安装:严格按设计要求与施工规范执行。二、桥面施工(一)、清理梁体表层:用风镐、扫把与高压水将梁体砼表面突起部分、粉尘杂物清理干净。(二)、测量高程:在桥面范围内布点测量高程,确定浇筑的铺装厚度。并沿人行道轴线方向布设小支墩,支墩标高等于本位置铺装层顶面标高。(三)、架设钢筋网:按设计要求设置钢筋网,钢筋网保证位置准确,应有足够的保护层。(四)、架设摊铺架:根据铺装层顶面高程与摊铺架实际高度,铺设摊铺架行走轨道,应使摊铺架滚轮下缘略高于铺装层顶面高程,摊铺架自行设计,宽度比桥面宽度略宽。(五)、砼摊铺:砼摊铺采用全桥宽同时进行,摊铺时,先用人工初步摊铺,再用摊铺架前后慢速行走摊铺,最后人工局部找平。(六)、砼振捣:砼振捣采用振动器振实,整平板整平。(七)、修整:用真空吸水机吸取表面自由水,用镘刀镘平并清理表面。(八)、养生:修整、收浆、拉毛后,即时采用覆盖湿润法养生。7.5路面工程本合同段路面工程量有:厚15cm填隙碎石底基层7370m2;厚20cm5%水泥稳定碎石基层7002m2,厚8cm5%水泥稳定碎石基层4186m2;厚24cm水泥混凝土路面6633m2。7.5.1填隙碎石底基层施工一、施工准备(一)、向驻施工现场监理单位报送“基层开工报告单”,经同意后方可进行基层施工。61
(二)、土基、垫层、底基层及其中埋设的各种沟、管等隐蔽构筑物,必须经过自检合格,报请驻场监理单位检验,签字认可后,方可铺筑其上面的基层。二、施工放样(一)、恢复中线,每10m设标桩,桩上划出基层设计高和基层松铺的厚度。松铺厚度=压实厚度×松铺系数(二)中心线两侧按路面设计图设计标桩,推测出基层设计后,在标桩上划出基层设计高和松铺高度。这样做是为了使基层的高度,厚度和平整度达到质量标准。三、备料(一)、根据基层、底基层的宽度、厚度及松铺系数(1.20~1.30),碎石最大粒径与压实厚度之比为0.5左右时,系数取1.3,比值较大时,系数接近1.20。计算各段需要的粗碎石数量,并按施工平面图堆放。(二)、填隙料的用量约为粗碎石重量的30%~40%。四、铺筑试验段填隙碎石基层正式施工前应铺筑试验段。五、运输和摊铺粗碎石(一)、在摊铺段两侧先培土,以控制基层的宽度和厚度,再每隔一定距离铺筑盲沟,考虑雨后排出基层积水。(二)、碎石装车时,应控制每车料的数量基本相等。(三)、卸料时,通常有专人指挥,严格控制卸料距离,避免铺料过多或不够。(四)、用平地机或其它合适的机具,将粗碎石均匀地摊铺在预定的宽度上,可辅以人工配合。表面应力求平整,并有规定的横坡。(五)、检验松铺材料层的厚度是否符合预计要求,必要时应进行减料或补料工作。61
六、撒铺填隙料和碾压(一)、干法施工1、初压。用8t两轮压路机碾压3~4遍,使粗碎石稳定就位,碾压时,由边向中、由低向高进行。在第一遍碾压后,应再次找平。初压结束,表面应平整,并具有要求的纵、横坡度。2、撒铺填隙料。用石屑撒布机或类似的设备将干燥的填隙料均匀地摊铺布已压稳的粗碎石层上,松厚25cm~30cm;也可用自卸汽车运送石屑至粗碎石层上,由人工摊铺,用人工进行扫匀。3、用振动压路机慢速碾压,将全部填隙料振入粗碎石的孔隙中。4、再次撒布填隙料。松厚2.0cm~2.5cm,人工扫匀。5、再次碾压。用振动压路机碾压,对局部填隙料不足之处,人工进行找补,并将多余的填隙料用扫帚扫到不足之处。6、碾压后,如表面仍有未填满的孔隙,则还需要补撒填隙料,并用振动压路机继续碾压,直到全部孔隙被填满为止。宜在表面先洒少量水,洒水量在3kg/m2以上,再用12t以上三轮压路机碾压1~2遍。在碾压过程中,不应有任何蠕动现象。(二)湿法施工1、开始的工序与干法施工相同。2、当粗碎石层表面孔隙全部填满后,立即用洒水车洒水,直到饱和,但不能泡软土基。3、用12t以上三轮压路机跟在洒水车后面进行碾压,在碾压过程中,将湿填隙料继续扫入所出现的孔隙中,洒水和碾压应一直进行到细集料和水形成粉砂浆为止。粉砂浆应有足够的数量以填塞全部孔隙。4、干燥。碾压后的基层要留待一段时间,让水分蒸发。61
7.5.2水泥稳定碎石基层施工水泥稳定碎石基层施工前将拟用材料的样品经试验室进行混合料组成设计,并将试验结果提交工程量审批。且根据批准的混合料组成设计,编制实施性施工组织设计(技术力量、施工机械配备、施工工艺等说明)报监理工程师批准。在监理工程批准后的实施性施工方案的基础上,选铺400-800平方米的试验段,并在监理工程师监督下进行实施。该试验段经检验合格,方可正式施工且可作为永久工程的一部分,否则立即清除干净。一、清理:施工前将路基表面浮土、杂物清除,且洒水保持润湿。二、水泥稳定碎石混合料拌和:本项目施工采用厂拌法的施工方案。在拌和时采用自动标准计量配料机,其拌和方法要求严格按有关施工技术规范执行。三、运输:混合料用自卸汽车运输,运输车辆根据拌和生产能力及近距配备。运输过程中采用篷布遮盖,以防水分蒸发及雨水淋湿,确保混合料质量及不污染环境四、摊铺:混合料采用摊铺机摊铺,且保证按设计要求的整平施工宽度、厚度(试验松铺厚度),均匀摊铺。五、压实:混合料摊铺后,及时采用振动压路机进行碾压,碾压方向应与路线中心线平行,直线段由边到中,碾压时重叠1/2轮宽。平曲线段,压路机从内侧向外碾压。碾压遍数根据试验确定并保证达到规定要求的压实度。压实后表面平整,无轮迹或隆起,并有准确的断面尺寸、路拱度及标高准确。六、养生:碾压完成并经监理工程师确定后开始养生,养生采用洒水养护法。养生期不少于7天,养生期间应始终保持表面潮湿,并严禁任何车辆(洒水除外)。养生期满征得监理工程师同意,可开放交通。7.5.3水泥砼面层施工本合同段水泥混凝土路面采用三辊轴机组铺筑方法。61
机械配备:配齐搅拌机、运输车辆、布料设备、抗滑构造施工设备、切缝设备等。施工方法:一、下承层、材料及其他准备:(一)、检验基层表面是否平整、密实,路拱和纵坡是否与面层一致等。(二)、做好原材料及配合比试验,检验进场的材料质量、数量是否满足施工要求。(三)、检查搅拌机、运输车辆、布料机、拉毛机、锯缝机等是否完好。(四)、其他:检查运输道路、通讯设备等。二、模板的设置混凝土面板的模板采用有足够刚度且高度同面板设计厚度相等的钢模。用于施工缝的模板根据传力杆和拉杆的设计位置放样钻孔。模板接头处有牢固拼接装置,拼装简单、拆卸方便。安装好的模板的接头以及模板与基层接触处均不得漏浆,并按照图纸的坡度和位置要求进行安设,立模的平面位置和高程符合要求。三、混凝土搅拌:使用自动计量设备,保证配料精度;搅拌时外掺剂应先溶于溶液;搅拌过程检验砼坍落度、坍落度损失、含气量、泌水率、砼凝结时间等指标。而且砼拌和物必须均匀,搅拌时间不能短于试拌确定的时间。四、砼运输:(一)、砼运输时间应小于规定最长时间。(二)、运输砼的车辆装料时防止离析,运输过程防止漏浆、漏料和污染路面,运输车辆每次装砼前应将车厢清洗并洒水。五、砼的摊铺(一)、砼布料必须有专人指挥车辆卸料,布料应与摊铺速度相适应。61
(二)、松铺系数根据坍落度大小由试验确定,坍落度在1—4cm时,松铺系数宜在1.12—1.25之间。六、砼的振捣砼拌和物布料长度大于10m时,方可开始振捣。密排振捣棒组间歇插入振实时,每次移动距离不宜超过振捣棒有效作用半径的1.5倍,并不得大于500mm,振捣时间为15~30s。振捣机连续作业时,作业速度宜控制在4m/min以内。七、纵缝拉杆的设置面板砼振实后,随即安装纵缝拉杆。摊铺单车道路面,在侧模预留孔中按设计要求插入拉杆。一次摊铺2个车道时,除在侧模预留孔中插入拉杆外,还应在中间纵缝位置,使用拉杆插入机在1/2板厚处插入拉杆,插入机每次移动的距离与拉杆间距相同。八、三辊轴整平(一)、三辊轴整平机作业按作业单元分段整平,作业单元长度为20~30m,振捣机捣实与三辊轴整平两道工序之间的时间间隔不宜超过15min。(二)、整平时具有专人处理轴前料位的高低情况,过高应及时铲除,轴下有间隙应及时补料。(三)、三辊轴整平机在一个作业单元长度内,应采用前进振动、后退静滚方式作业,宜分别滚压2~3遍,最佳滚压遍数经过试验确定。(四)、滚压完成后,将振动辊轴抬离模板,用整平轴前后静滚整平,直到平整度符合要求,表面砂浆厚度均匀为止。表面砂浆厚控制在4mm。九、接缝施工:(一)、施工缝:61
纵向施工缝:一次摊铺宽度小于路面总宽,设纵向施工缝,位置与车道线一致,采用平缝加拉杆。横向施工缝:每天摊铺结束或因故中断停铺,应设置横向施工缝。缝的位置应与胀缝或缩缝重合,并与路中线垂直。横向施工缝采用平缝加传力杆。横向施工缝采用焊接牢固的钢制端头模板。(二)、胀缝:先加工好胀缝钢筋支架,传力杆无涂沥青的一端焊接在支架上,接缝板夹在两支架之间。支架在布料前提前固定。胀缝在砼硬化前即剔除胀缝板上部的砼,嵌入2cm×2cm的木条,修整好表面。在填缝时凿去木条。(三)、缩缝:纵向缩缝:一次施工两个车道时,设置缩缝,位置按车道宽,拉杆用中间拉杆插入装置插入,采用假缝拉杆型。横向缩缝:一般采用假缝不设传力杆。在邻近胀缝或路面自由端的3条缝内加传力杆。十、饰面砼整平后,采用3m刮尺在纵横两个方向进行精平饰面。十一、抗滑构造缝的施工:抗滑槽采用人工拉槽,拉槽在砼表面泌水完毕20—30min内及时进行。十二、砼养生:砼板抗滑槽软拉制作完毕后立即养生。养生采用覆盖洒水湿养生,养生过程及时洒水。养生期为14—21天。养生期间严禁人、畜、车辆通行。十三、锯缝、填缝:61
横向施工缝、缩缝采用切缝法,切缝方法有全部硬切缝、软硬切缝、全部软切缝,选用时根据当地下午1—3时最高气温与凌晨1—3时最低气温的实际温差决定。纵向缩缝全部硬切缝,切缝时间不宜超过48h。上半部已饱涂沥青的纵向施工缝可不切缝。砼板养生期满后,缝槽口及时填缝,在填缝时保持缝内清洁,缝内、槽口干燥。填缝采用常温施工式或加热施工式,施工使用专用工具,先填入多孔泡沫塑料柔性背衬材料,再填缝。填缝后进行养生,常温施工式养生期冬季为24h、夏季为12h,加热施工式养生期冬季2h、夏季6h。养生期内封闭交通。61
第8章工程质量保证措施8.1工程质量目标根据该段施工工期紧迫的特点,我公司牢固树立“质量第一”的思想,充分认识到质量安全责任重于泰山。工程质量目标是:“确保全部工程达到现行工程质量验收标准,工程一次交验合格率100%,达到合格标准,并满足全线规划要求”。8.2质量保证措施施工中我们将采取以下措施确保工程质量:8.2.1把质量目标作为项目全面标准化管理的重要内容我公司的质量方针是“兑现合同承诺,留下时代精品”,在业主监理的指导下,严格质量体系文件运行,将质量目标作为项目标准化管理的重要内容,通过全员、全方位、全过程的质量控制,确保质量目标的实现,做到干一项工程,留一方信誉。8.2.2建立完善的质量管理体系和质量保证体系行政管理是工程质量和进度的作用是至关重要的,设立科学合理的工程管理机构是充分发挥各个部门职能的前提条件。为确保本工程质量,我公司将成立以项目经理负责的创优领导小组和以项目总工程师负专责的技术管理体系,建立三级质量管理网络,科学严格地制定各工序、施工工艺的质量预控措施,实施标准工法作业。详见质量保证体系图。8.2.3严格实行质量终身责任制认真贯彻国务院办公厅、国办发[1999]16号《国务院办公厅关于加强基础设施工程质量管理的能通知》精神,严格实施质量负责制和质量终身责任制,实行企业法人代表、项目负责人、各级技术人员及工班负责人对工程质量负相应责任,层层签订质量终身责任书,做到责任落实到位、责任落实到人,从而提高全员的质量意识。坚决做到奖优罚劣,规范化施工,实行持证上岗。使各级参建人员在实施组织指挥施工中始终坚持“质量第一”的方针,确保工程质量。61
8.2.4施工控制中的技术保证建立项目总工程师负责的施工技术体系,(详见管理体系框图):项目经理部配足各专业技术、质量、测试人员,定员定岗定责,施工前项目总工程师组织有关技术人员详细审核设计图,了解设计意图,制定科学合理的施工技术方案。严格按照施工合同、设计图、技术规范的要求进行施工。技术人员深入现场了解实际情况,精心指导施工。质量检查和测试人员准确检测,严把质量关,及时发现和解决问题,做到防患于未然,强化工序、工种、工艺的质量控制,对其中的关键工序施工工艺开展QC活动,组织技术攻关,确保工程质量。一、建立和落实各项规章制度(一)、测量资料的复核和换手测量制度测量工作实行项目部、队二级管理网络控制,项目部测量队负责定位控制测量,队测量班负责施工测量放样。严格控制涵、路基的中线、标高。建立复核测量和换手测量制度,同时加强测量人员的思想教育工作,提高对测量工作重要性的认识,增强其工作责任感。施工中认真做好测量的原始记录工作工保存好测量资料。(二)、技术交底制度第一道工序施工前,由项目总工程师或有关技术人员对施工中质量标准、技术要求、工艺控制及有关注意事项等进行详细的技术交底,提出具体要求,并以书面形式下61
经济兑现奖优惩劣队专职质检测工程师项目质量检查部门TQC教育活动PDCA循环原理按ISO9002建立质量管理体系经济责任精心组织、合理安排强化监控、突出重点加强技术培训建立完善的技术和理制度强化巩固质量意识施工保证经济保证思想保证按ISO2000标准建立质量管理体系质量管理保证技术保证建立健全完善的质量管理体系与管理制度制定奖惩制度完善计量手续签定包保合同原材料品质保证岗位培训、持证上岗推广新技术、新工艺配套齐全的机械设备和测试仪器精干高效的项目部和专业化施工队伍伍检查创优效果审判创优措施制定创优计划执行技术标准质量管理保证改进工作质量提高管理水平提高技术水平提高经济效益质量评定质量检查按“跟踪检查”“复验”、“抽检”三级进行反馈61
管理体系框图项目经理项目总工程师土石方工程师质检工程师机械工程师路面工程师试验工程师测量工程师质检员技术员测量员试验员机械员发有关施工队,双方签字,将责任落实到人头,增强技术人员与施工人员的责任感。(三)、仪器设备的标定制度项目部设试验室,本标段工程施工中测量试验和检测的仪器、仪表均应按计量法的有关规定进行定期或不定期限的标定。工地设专人负责计量工作,设立帐本档案,监督检查仪器设备的使用情况,确保其使用正常。(四)、工序“三检”制度61
施工中严格按照自检、互检、交接检的“三检”制度进行施工,上道工序不合格,不准进入下一道工序,树立下一道工序就是用户的意识,确保各道工序的施工质量,从而确保整治个工程的质量。(五)、施工过程质量检测制度在整个工程施工中,始终坚持“跟踪检测”、“复测”与“抽检”三级进行,及时发现和解决问题,以便为质量验收打下良好基础,确保工程验收顺利进行。(六)、资料管理制度项目部及施工队分别设专人收集、整理、保存施工原始资料,分类整理归档。资料的整理应确保数据的真实性和准确性。工程结束时按照竣工资料移交归档要求,汇编成册移交业主。(七)、质量奖惩制度项目部及下属施工单位分别制定质量奖罚制度和措施,质量与经济挂钩,定期或不定期进行质量评比,对于质理好的集体和个人,给予荣誉和经济上的表彰奖励,落实奖罚制度,确实做到奖优罚劣,进而提高全员的质量意识,保证上工程质量。注:路基施工:注意基底处理,发现不良地质情况及时与监理、设计单位联系处理。每层填筑严格按设计和试验段得出的含水量、层厚等参数控制碾压保证密实度,认真测设边桩,杜绝发生亏坡现象。路堑施工严禁超挖,严格按要求标准施工。路面施工:材料规格符合级配要求,原材料满足施工技术规范的要求,机械设备配套、功能齐全,施工操作规范。61
第9章进度措施保证合同工期是发挥投资效益、降低工程成本的有效途径,也是业主与施工企业的共同目标。在本项目中本承包人将严格遵守合同工期,为此在施工组织中,充分考虑了工期的重要性,确定了保证工期的关键线路,充分制定了生产要素的配置和工序安排方案。在实施过程中,我们将积极组织动态管理,确保计划进度目标的实现。9.1控制进度的方法主要有规划、控制和协调:一、规划是指确定施工项目总进度控制目标和分进度控制目标,并编制其进度计划。二、控制是指在施工项目实施的全过程中,进行施工实际进度与施工计划进度的比较,出现偏差及时采取调整。三、协调是指与施工进度有关的单位、部门和工作队组之间的进度关系。9.2控制进度的措施有组织措施、技术措施、合同措施、经济措施和信息管理措施等。一、组织措施主要是落实各层次进度控制人员、任务和责任,建立组织系统,对项目进行分解,确定其进度目标,建立目标控制体系,确定工作制度,对影响进度的因素进行分析和预测。二、技术措施主要是采取加快施工进度的技术方法。三、合同措施指对保作业队及班组签订的合同工期与有关进度计划目标的协调。四、经济措施指实现进度计划的资金保证措施。五、信息管理措施指不断收集施工实际进度的有关资料进行数理统计与计划进度比较,以不断纠编。61
9.3保证工期的具体措施一、严格遵守承诺工期。充分认识工期的重要性,加强宣传教育,配足生产资源。二、投入配套机械设备,提高设备利用率和机械化作业程度,节约时间,确保工期。三、备足建筑材料。采取超前思维,提早介入材料的采购、运输和储备,不因缺料而影响工期。四、充分做好施工准备工作。保证“进场快、安家快、开工快”,确保工程尽快开工。五、精心编制实施性施工组织设计。采用网络计划技术原理,及时调整各分项工程的进度计划和劳力、机械设备投入,注入足够资金,保证施工需要。六、明确目标控制点。充分利用网络技术,分析各工作的总时差和自由时差,确定并遵守循环作业的要求,安排各工点水平推进、立体交叉作业。七、施工中充分发挥“科技是第一生产力”作用。对重、难点项目实施科技攻关,创出一流速度。八、每周召开工程进度会议,每日进行进度检查和安排。九、大力推广“四新”成果,加快施工进度。十、强化施工调度与协调工作,超前布局谋势,密切监控落实,及时解决问题。重点项目或工序采取垂直管理,横向强制协调的手段,减少中间环节,提高工作效率。十一、经理部与相关人员及施工队层层签订工期奖罚合同,严格履行合同条款。61
第10章雨季施工安排一、雨季施工措施前首先做好防洪排水工作,如排水沟的设置、洼地疏水、集水带排引、汇水坑、集水井的挖设、抽水机的配备、机械停放位置、材料的堆放等一定做好、做实,尤其是水泥,一定放入水泥库或棚内,严防受潮、水浸而变质报废。二、对选择雨季施工的地段和项目进行详细的现场调查研究,据实编制实施性的雨季施工组织计划。三、检查住地、库房、车辆机具停放场地、生产设施是否都设在最高洪水位以上地点或高地上。四、修建临时排水设施,保证雨季作业可能被洪水淹没场地能及时排除地面水。五、储备足够的工程材料和生活物资。六、雨季填筑路堤按照下列规定进行:(一)、适宜雨季施工的地段在填筑路堤前,在填方坡脚以外挖掘排水沟,保持场地不积水,如原地面松软,采取换填等措施。(二)选用透水性好的碎、卵石土、砂砾和砂类材料作为填料。利用挖方土做填方时应随挖随填及时压实,含水量过大应晾干后使用。(三)、路堤应分层填筑,每一层的表面,作成2%—4%的排水横坡。当天填筑的土层应当天完成压实。七、砼圬工尽量避开雨天施工,非雨天施工不可时,应对砼配合比根据砂石料含水量进行调整,并采取有效防雨措施,以确保砼施工质量。八、摊铺水泥砼路面时,应有专人负责接收和报告气象预报,遇有降雨不得进行施工;摊铺过程中遭遇降雨,当降雨影响路表面质量时应停止施工。雨季施工时准备足够的防雨蓬或塑料薄膜。防雨蓬支架采用焊接钢结构,材料使用帆布,以便突发降雨遮盖刚铺好的路面。61
九、构筑物基础施工时,模板和基坑支撑要特殊加固处理,做好周围的截水、排水准备工作,减少降雨对施工的影响和损失。61
第11章施工安全生产措施11.1安全目标施工期内达到无亡人事故,无重大火灾、爆炸和交通事故,年度职工重伤率小于0.6‰,轻伤率控制在0.5‰以内。11.2施工安全保证措施一、认真贯彻执行“安全第一、预防为主”的方针。经常组织职工学习安全法规、条例和安全操作规程,提高职工的安全意识和安全操作技能。设置安全标志网和特殊安全保障措施。二、各级管理人员,坚持“管生产必须管安全”的原则,布置任务安排工作都必须讲安全,工序前做好安全技术交底,方可施工。落实安全生产责任制,逐级签订安全承包合同,使各级明确自己的安全工作职责,制定安全规划,达到全员参加、全面管理的目的,做到“安全生产,人人有责”。三、制定安全技术措施,高空作业必须设置防护网,作业人员要戴安全帽、安全带、安全绳;机械操作手必须建立机组责任制,持证上岗,定人定机,遵守使用及操作规程;施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,并按照施组要求的夜间照明;施工机械进场必须经过安全检查,合格后方可使用。四、坚持“创安”工作评比,每月定期检查工地一次,平时进行不定期的检查,做到及时发现隐患及时整改。五、建立健全各项安全制度及防护措施(一)、各类机械的运行规则及安全作业制度;(二)、用电安全须知及电路架设养护作业制度;(三)、用水管路安装及养护作业制度;(四)、上下班人员乘坐车辆有关规定;61
(五)、施工现场保安制度;(六)、施工现场防洪、防火、防风措施;(七)、有关劳动保护法规定的执行措施;(八)、施工现场各类信号及标示牌的设置规则及维护措施。六、深化安全教育,强化安全意识。工地操作人员必须持证上岗,做到上岗必有证无证不上岗,严禁无证上岗操作;工作人员上岗前必须进行工作技术培训和安全教育,牢记“安全第一”宗旨,安全员坚持持证上岗。61
七、抓好现场管理,搞好文明施工。抓好现场管理是做好安全工作的一个重要环节,易燃易爆品的妥善保管,工程材料的合理堆放,各种交通、施工信号的标识,正确使用风水管路、供电线路。施工工序有条不紊进行,做到文明施工、安全生产。八、加强班组建设,选好班组长、安全员。集思广益发现问题,找隐患,杜绝“三违”,把事故消灭在萌芽状态。九、认真实施标准化作业,严肃施工纪律和劳动纪律,杜绝违章指挥与违章操作,保证防护设施的投入,使安全建立在管理科学,技术先进,防护可靠的基础上。11.3安全保证体系实行项目经理部、施工队和作业班组三级安全管理,项目经理部和施工队设置专职安全员,班组设兼职安全员,形成上下齐抓共管的安全管理网络。制定安全措施和目标,定期或不定期组织安全检查,并进行安全标准工地建设。安全保证体系从组织、思想、技术、经济四个方面建立,见安全保证体系框图。61
第12章确保文明施工的技术组织措施一、认真贯彻国家关于文明施工的要求,推行现代管理方法,科学组织施工,做好施工现场的各项管理工作。二、施工总平面布置图设置各项临时设施。堆放大宗材料、成品、半成品和机具设备,不得侵占场内道路及安全防护等设施。三、合同段起点、拌和场、桥梁等主要施工现场设置明显的标示牌,标明工程项目名称、合同段起止桩号、建设单位、设计单位、施工单位、项目经理和项目总工的姓名,工程开、竣工日期,质量要求,技术控制参数,现场建设负责人,现场监理等。四、机械按规定的位置行驶和停放,不得任意侵占场内其他位置。五、保证现场道路畅通,排水系统处于良好使用状态;保持场容场貌整洁,随时清理建筑垃圾;在车辆、行人通行地方施工应设置沟井坎穴覆盖物和施工标志。六、设置各类必要的职工生活设施,并符合卫生、通风、照明等要求,职工的膳食、饮水供应等应符合卫生要求。七、在施工场地设置围档,非施工人员不得擅自进入施工现场。并在围档上书宣传口号和工地规则,包括廉政建设实施细则、安全防卫措施、工程安全措施、工地出入管理制度、环境卫生制度、防火措施、水土保持措施等。八、堆料场及施工场地地面全部硬化,防止建材受污染。12.1环境保护措施一、健全环保管理组织保障体系(一)、施工区必须设专兼职环保管理人员,并明确岗位责任。(二)、施组中必须有完整的环保措施,现场环保人员必须参与施组中环保措施的制订,以确保措施具体、实用,符合现场要求。61
(三)、施工现场必须按有关规定建立健全各种组织,做到措施有效,责任到人。如:现场防空气污染、防扬尘、防施工扰民、防道路遗洒等措施。(四)、施工现场必须与施工队签订环保协议书,切实把环保工作落到实处(五)、积极配合有关部门的环保检查,对提出的问题必须认真整改,第一管理者抓落实。(六)、采取多种形式进行环保宣传教育活动,不断提高职工的环保意识和法制观念并进行考核。根据现场环保工作管理情况定期召开分析会,制定具体措施。(七)、现场必须严格执行环境保护有关规定,严格把关。二、环保管理人员职责(一)、参与施工组织设计中环保方案的制定,并根据现场情况编制相应的环保措施、计划,对贯彻执行情况进行监督检查。(二)、经常对施工人员进行环保教育,积极深入现场检查环保情况,及时发现问题进行整改,抓典型,总结经验,对做得好的单位和个人提出奖励意见,对做得差的单位或个人有权制止,或令其停止作业,并视情节给予适当的处罚。(三)、认真做好不同施工季节的环保工作,积极与各级部门取得联系,做到不污染空气,不污染水源,不超标噪声扰民。(四)、健全环保内业台帐,定期进行环保工作分析,每月有工作小结,有下月工作计划。(五)、出现问题必须采取可行措施并及时向公司报告。(六)、努力学习有关环保知识,不断提高自己的业务水平。(七)、做好群众来访工作及政府有关部门监督检查工作。三、防大气污染措施61
(一)、拆除旧建筑物时,应设专人配合洒水,减少扬尘污染。(二)、施工现场施工道路随时洒水,减少道路扬尘,尤其在易产生扬尘的季节必须派专人洒水,以防扬尘。(三)、严禁随意抛撒垃圾造成扬尘。垃圾站必须固定、封闭,垃圾及时清运,清运时适量洒水,减少扬尘,必须清运环保部门指定处,且运输时禁止道路遗洒。垃圾必须进行分拣,不得含有易燃、剧毒、放射性废弃物以及其它有毒有害废弃物,必须按国家有关规定妥善处理。(四)、回填土时,土壤上必须经常洒水,防止扬尘。(五)、搅拌站必须搭设封闭的搅拌棚,采取可行的降尘措施。四、防水污染措施(一)、现场厕所必须采用封闭式,并经常用水冲洗,粪便必须经化粪池后方可外排,并经常清理化粪池,防止溢满。(二)、现场要设置专用的油漆油料库。油库内禁止放置其它物品,库房地面和墙面要做防渗漏的特殊处理。储存、使用和保管要专人负责,防止油料的跑、冒、滴,污染水源,尤其在使用时禁止油漆、油料随地抛洒。清洗用具时,废水严禁随地倾倒,必须倒入隔油池内。容器使用完后,必须集中保管,经常对机械进行检查并及时修理,防止油物滴漏。(三)、现场内禁止使用乙炔发生器。(四)、禁止将有毒有害废弃物用作土方回填。61
第13章施工总平面布置图施工总平面布置图61
桥梁平面布置图61
剖面图61
支座断面61
61
2'
您可能关注的文档
- 施工组织设计完美版.doc
- 施工组织设计实施总方案.doc
- 施工组织设计实施方案.doc
- 施工组织设计总体方案.doc
- 施工组织设计总方案(2012.3.24).doc
- 施工组织设计总方案(终稿).doc
- 施工组织设计或施工方案.doc
- 施工组织设计招标项目BT总承包实施方案.doc
- 施工组织设计文字说明.doc
- 施工组织设计方案 3.doc
- 施工组织设计方案 齐全 中标 最新.doc
- 施工组织设计方案(....doc
- 施工组织设计方案(1-77页)姜山合联.doc
- 施工组织设计方案(万宏嘉园5#地块20140221).doc
- 施工组织设计方案(厦门大同中学).doc
- 施工组织设计方案(总)最终版.doc
- 施工组织设计方案(改好的).doc
- 施工组织设计方案(最新版).doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
