透水砖施工技术交底 2页

  • 11.31 KB
  • 2022-12-09 09:56:40 发布

透水砖施工技术交底

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

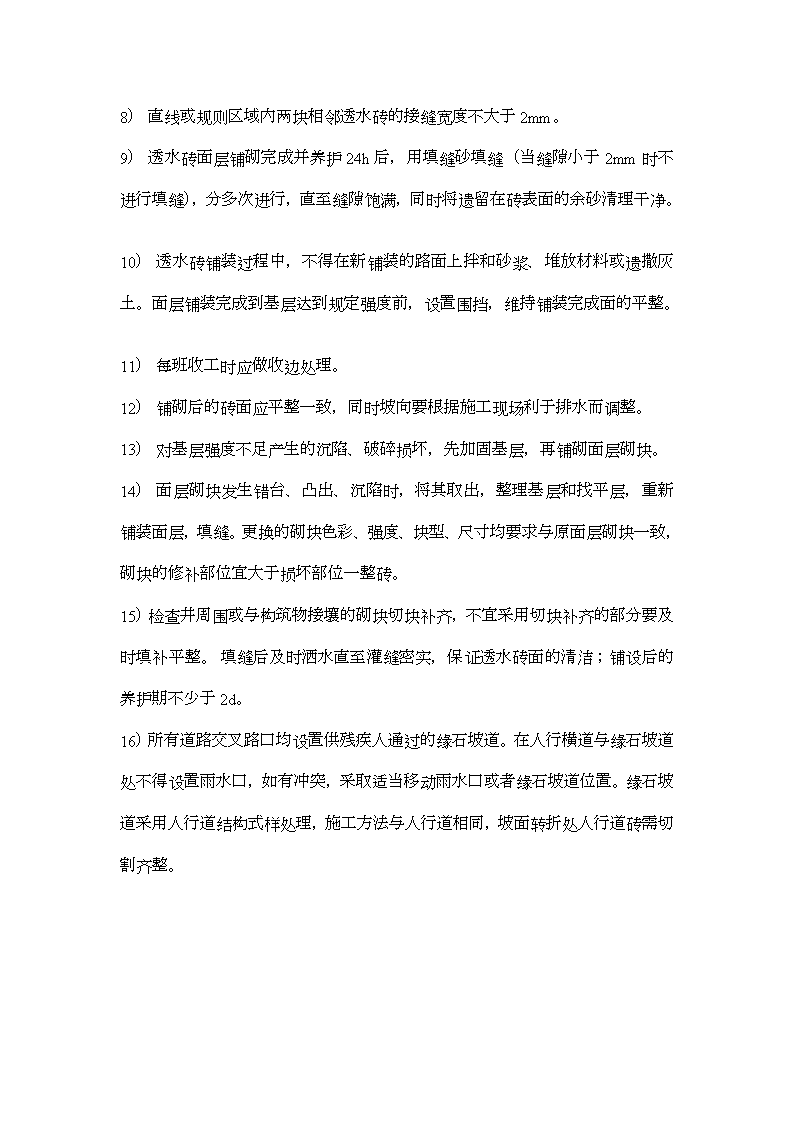

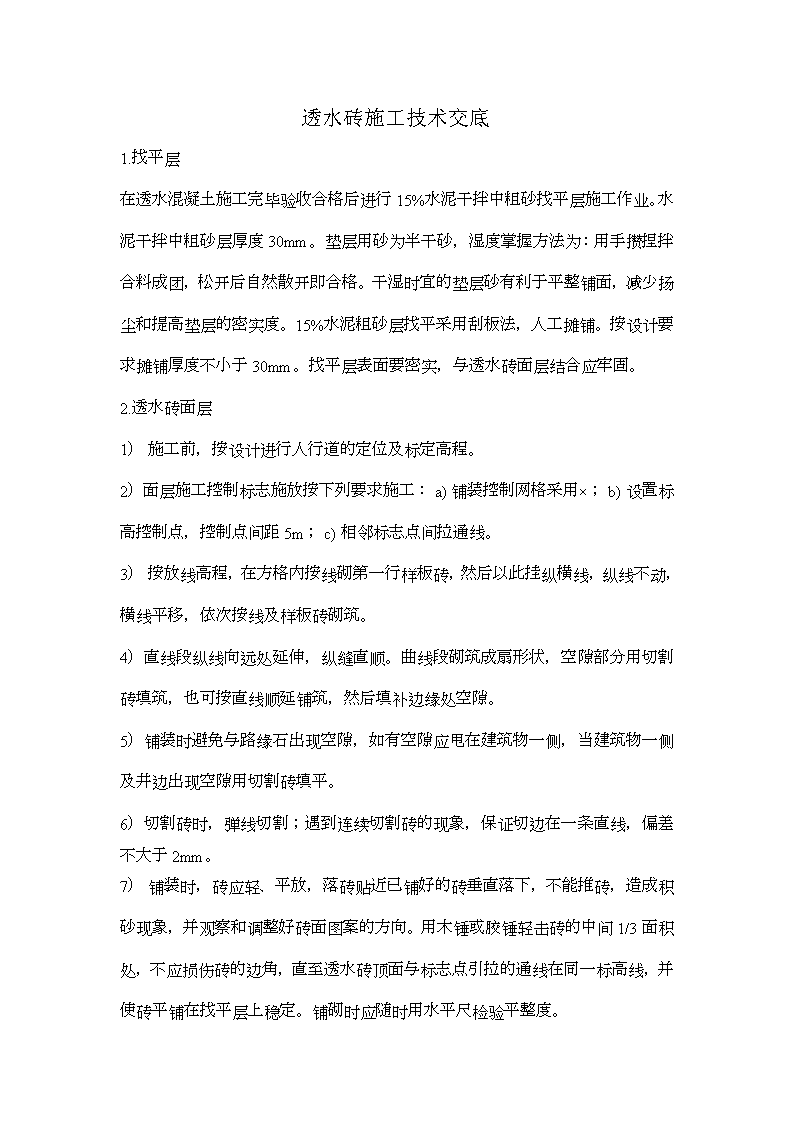

透水砖施工技术交底1.找平层 在透水混凝土施工完毕验收合格后进行15%水泥干拌中粗砂找平层施工作业。水泥干拌中粗砂层厚度30mm。垫层用砂为半干砂,湿度掌握方法为:用手攒捏拌合料成团,松开后自然散开即合格。干湿时宜的垫层砂有利于平整铺面,减少扬尘和提高垫层的密实度。15%水泥粗砂层找平采用刮板法,人工摊铺。按设计要求摊铺厚度不小于30mm。找平层表面要密实,与透水砖面层结合应牢固。2.透水砖面层 1) 施工前,按设计进行人行道的定位及标定高程。 2)面层施工控制标志施放按下列要求施工: a) 铺装控制网格采用×; b) 设置标高控制点,控制点间距5m; c) 相邻标志点间拉通线。 3) 按放线高程,在方格内按线砌第一行样板砖,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砖砌筑。 4)直线段纵线向远处延伸,纵缝直顺。曲线段砌筑成扇形状,空隙部分用切割砖填筑,也可按直线顺延铺筑,然后填补边缘处空隙。 5)铺装时避免与路缘石出现空隙,如有空隙应甩在建筑物一侧,当建筑物一侧及井边出现空隙用切割砖填平。 6)切割砖时,弹线切割;遇到连续切割砖的现象,保证切边在一条直线,偏差不大于2mm。 7) 铺装时,砖应轻、平放,落砖贴近已铺好的砖垂直落下,不能推砖,造成积砂现象,并观察和调整好砖面图案的方向。用木锤或胶锤轻击砖的中间1/3 面积处,不应损伤砖的边角,直至透水砖顶面与标志点引拉的通线在同一标高线,并使砖平铺在找平层上稳定。铺砌时应随时用水平尺检验平整度。 \n8) 直线或规则区域内两块相邻透水砖的接缝宽度不大于2mm。 9) 透水砖面层铺砌完成并养护24h 后,用填缝砂填缝(当缝隙小于2mm时不进行填缝),分多次进行,直至缝隙饱满,同时将遗留在砖表面的余砂清理干净。 10) 透水砖铺装过程中,不得在新铺装的路面上拌和砂浆、堆放材料或遗撒灰土。面层铺装完成到基层达到规定强度前,设置围挡,维持铺装完成面的平整。 11) 每班收工时应做收边处理。 12) 铺砌后的砖面应平整一致,同时坡向要根据施工现场利于排水而调整。 13) 对基层强度不足产生的沉陷、破碎损坏,先加固基层,再铺砌面层砌块。 14) 面层砌块发生错台、凸出、沉陷时,将其取出,整理基层和找平层,重新铺装面层,填缝。更换的砌块色彩、强度、块型、尺寸均要求与原面层砌块一致,砌块的修补部位宜大于损坏部位一整砖。 15)检查井周围或与构筑物接壤的砌块切块补齐,不宜采用切块补齐的部分要及时填补平整。 填缝后及时洒水直至灌缝密实,保证透水砖面的清洁;铺设后的养护期不少于2d。 16)所有道路交叉路口均设置供残疾人通过的缘石坡道。在人行横道与缘石坡道处不得设置雨水口,如有冲突,采取适当移动雨水口或者缘石坡道位置。缘石坡道采用人行道结构式样处理,施工方法与人行道相同,坡面转折处人行道砖需切割齐整。
