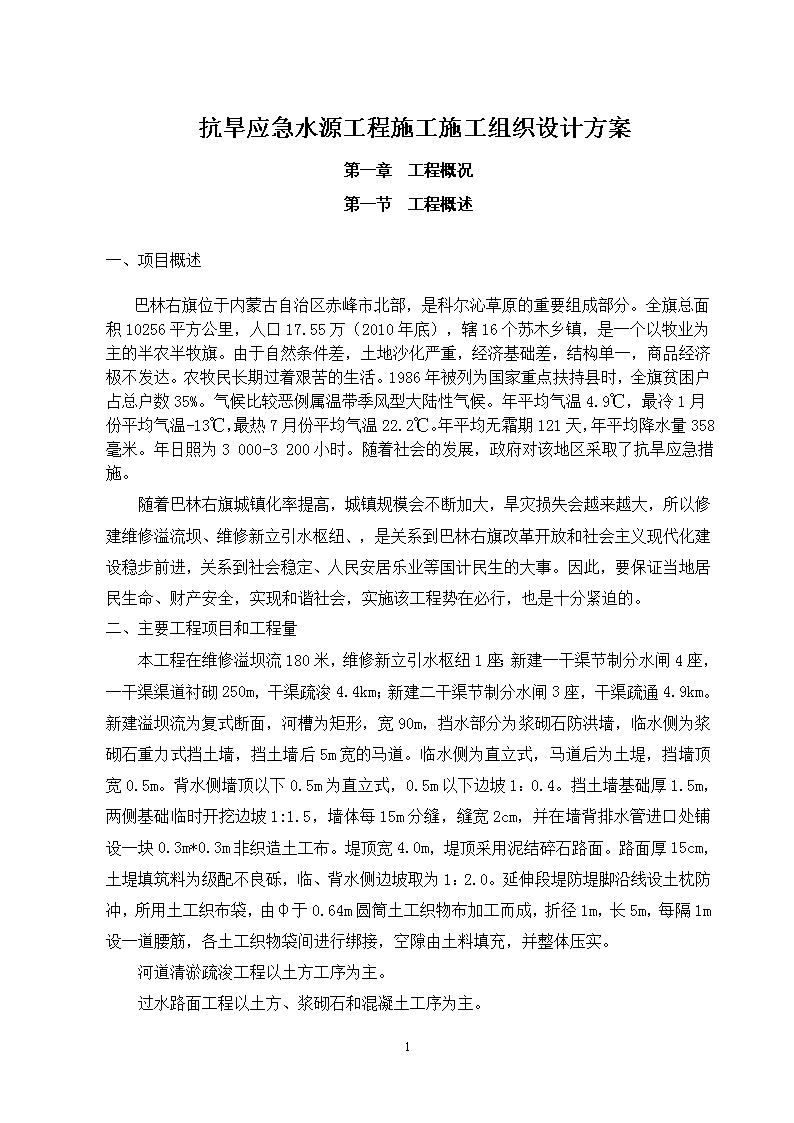

'抗旱应急水源工程施工施工组织设计方案第一章工程概况第一节工程概述一、项目概述巴林右旗位于内蒙古自治区赤峰市北部,是科尔沁草原的重要组成部分。全旗总面积10256平方公里,人口17.55万(2010年底),辖16个苏木乡镇,是一个以牧业为主的半农半牧旗。由于自然条件差,土地沙化严重,经济基础差,结构单一,商品经济极不发达。农牧民长期过着艰苦的生活。1986年被列为国家重点扶持县时,全旗贫困户占总户数35%。气候比较恶例属温带季风型大陆性气候。年平均气温4.9℃,最冷1月份平均气温-13℃,最热7月份平均气温22.2℃。年平均无霜期121天,年平均降水量358毫米。年日照为3000-3200小时。随着社会的发展,政府对该地区采取了抗旱应急措施。随着巴林右旗城镇化率提高,城镇规模会不断加大,旱灾损失会越来越大,所以修建维修溢流坝、维修新立引水枢纽、,是关系到巴林右旗改革开放和社会主义现代化建设稳步前进,关系到社会稳定、人民安居乐业等国计民生的大事。因此,要保证当地居民生命、财产安全,实现和谐社会,实施该工程势在必行,也是十分紧迫的。二、主要工程项目和工程量本工程在维修溢坝流180米,维修新立引水枢纽1座;新建一干渠节制分水闸4座,一干渠渠道衬砌250m,干渠疏浚4.4km;新建二干渠节制分水闸3座,干渠疏通4.9km。新建溢坝流为复式断面,河槽为矩形,宽90m,挡水部分为浆砌石防洪墙,临水侧为浆砌石重力式挡土墙,挡土墙后5m宽的马道。临水侧为直立式,马道后为土堤,挡墙顶宽0.5m。背水侧墙顶以下0.5m为直立式,0.5m以下边坡1:0.4。挡土墙基础厚1.5m,两侧基础临时开挖边坡1:1.5,墙体每15m分缝,缝宽2cm,并在墙背排水管进口处铺设一块0.3m*0.3m非织造土工布。堤顶宽4.0m,堤顶采用泥结碎石路面。路面厚15cm,土堤填筑料为级配不良砾,临、背水侧边坡取为1:2.0。延伸段堤防堤脚沿线设土枕防冲,所用土工织布袋,由φ于0.64m圆筒土工织物布加工而成,折径1m,长5m,每隔1m设一道腰筋,各土工织物袋间进行绑接,空隙由土料填充,并整体压实。河道清淤疏浚工程以土方工序为主。过水路面工程以土方、浆砌石和混凝土工序为主。115

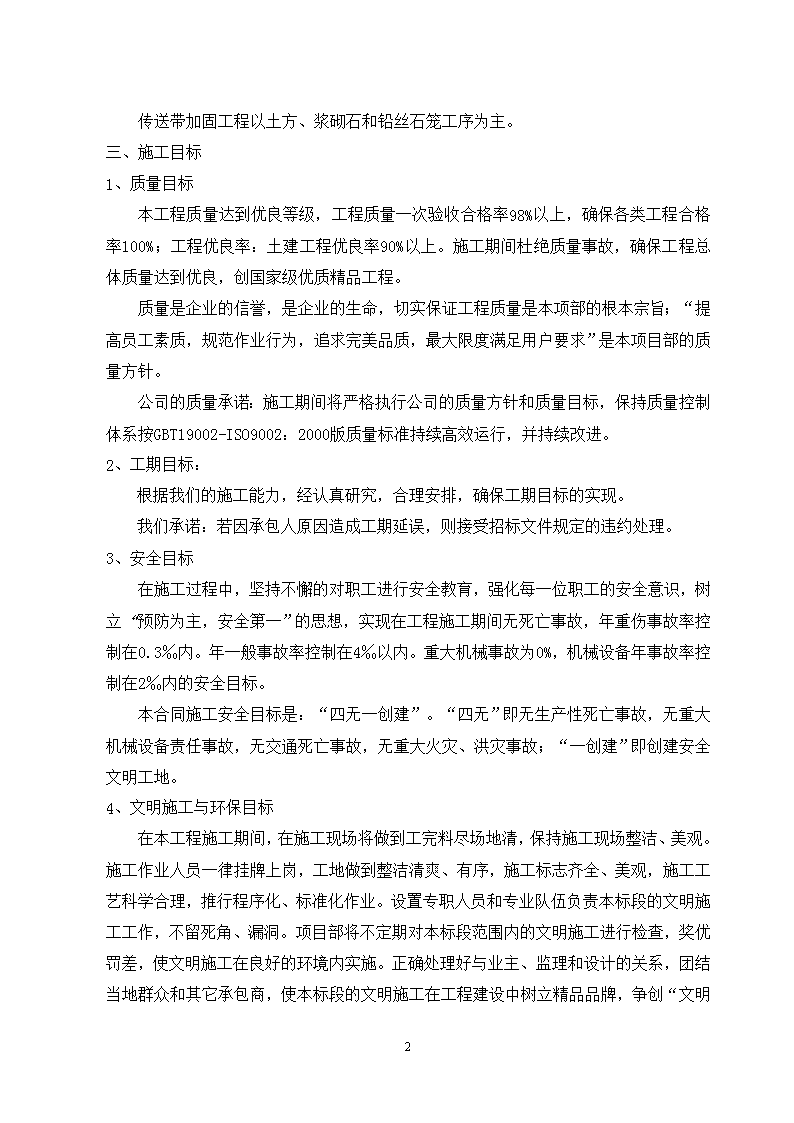

传送带加固工程以土方、浆砌石和铅丝石笼工序为主。三、施工目标1、质量目标本工程质量达到优良等级,工程质量一次验收合格率98%以上,确保各类工程合格率100%;工程优良率:土建工程优良率90%以上。施工期间杜绝质量事故,确保工程总体质量达到优良,创国家级优质精品工程。质量是企业的信誉,是企业的生命,切实保证工程质量是本项部的根本宗旨;“提高员工素质,规范作业行为,追求完美品质,最大限度满足用户要求”是本项目部的质量方针。公司的质量承诺:施工期间将严格执行公司的质量方针和质量目标,保持质量控制体系按GBT19002-ISO9002:2000版质量标准持续高效运行,并持续改进。2、工期目标:根据我们的施工能力,经认真研究,合理安排,确保工期目标的实现。我们承诺:若因承包人原因造成工期延误,则接受招标文件规定的违约处理。3、安全目标在施工过程中,坚持不懈的对职工进行安全教育,强化每一位职工的安全意识,树立“预防为主,安全第一”的思想,实现在工程施工期间无死亡事故,年重伤事故率控制在0.3‰内。年一般事故率控制在4‰以内。重大机械事故为0%,机械设备年事故率控制在2‰内的安全目标。本合同施工安全目标是:“四无一创建”。“四无”即无生产性死亡事故,无重大机械设备责任事故,无交通死亡事故,无重大火灾、洪灾事故;“一创建”即创建安全文明工地。4、文明施工与环保目标在本工程施工期间,在施工现场将做到工完料尽场地清,保持施工现场整洁、美观。施工作业人员一律挂牌上岗,工地做到整洁清爽、有序,施工标志齐全、美观,施工工艺科学合理,推行程序化、标准化作业。设置专职人员和专业队伍负责本标段的文明施工工作,不留死角、漏洞。项目部将不定期对本标段范围内的文明施工进行检查,奖优罚差,使文明施工在良好的环境内实施。正确处理好与业主、监理和设计的关系,团结当地群众和其它承包商,使本标段的文明施工在工程建设中树立精品品牌,争创“115

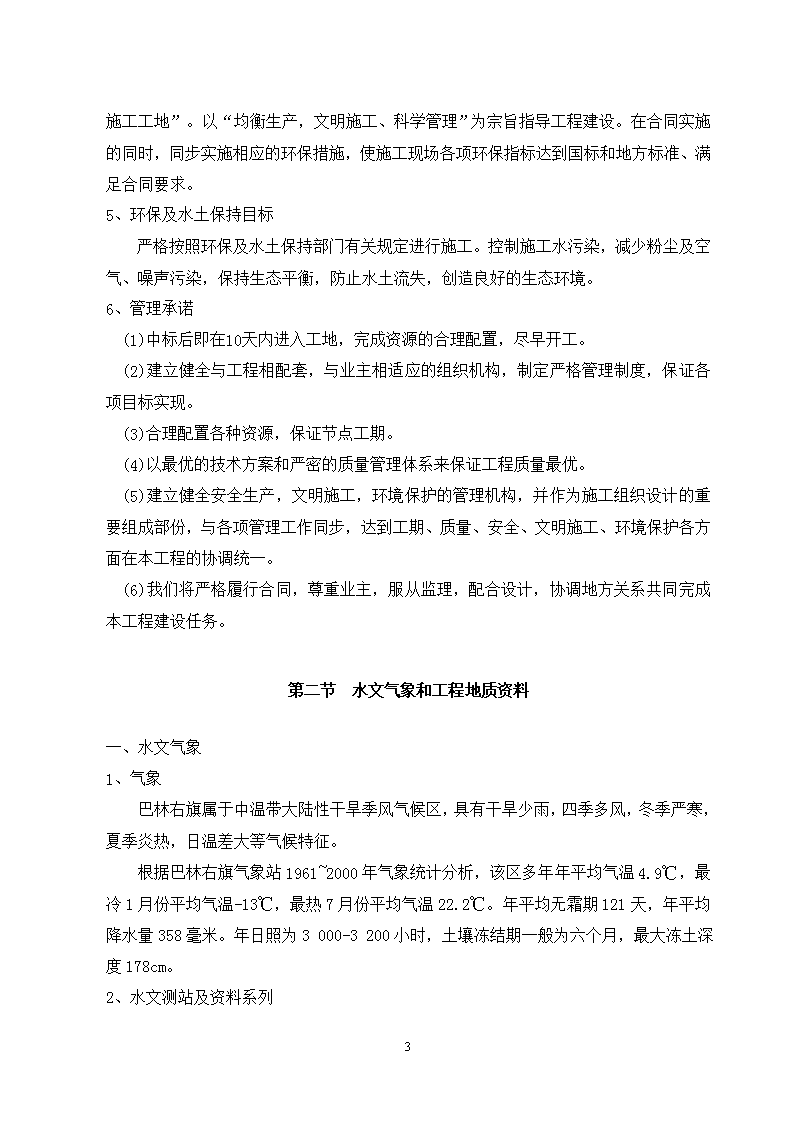

文明施工工地”。以“均衡生产,文明施工、科学管理”为宗旨指导工程建设。在合同实施的同时,同步实施相应的环保措施,使施工现场各项环保指标达到国标和地方标准、满足合同要求。5、环保及水土保持目标严格按照环保及水土保持部门有关规定进行施工。控制施工水污染,减少粉尘及空气、噪声污染,保持生态平衡,防止水土流失,创造良好的生态环境。6、管理承诺(1)中标后即在10天内进入工地,完成资源的合理配置,尽早开工。(2)建立健全与工程相配套,与业主相适应的组织机构,制定严格管理制度,保证各项目标实现。(3)合理配置各种资源,保证节点工期。(4)以最优的技术方案和严密的质量管理体系来保证工程质量最优。(5)建立健全安全生产,文明施工,环境保护的管理机构,并作为施工组织设计的重要组成部份,与各项管理工作同步,达到工期、质量、安全、文明施工、环境保护各方面在本工程的协调统一。(6)我们将严格履行合同,尊重业主,服从监理,配合设计,协调地方关系共同完成本工程建设任务。第二节水文气象和工程地质资料一、水文气象1、气象巴林右旗属于中温带大陆性干旱季风气候区,具有干旱少雨,四季多风,冬季严寒,夏季炎热,日温差大等气候特征。根据巴林右旗气象站1961~2000年气象统计分析,该区多年年平均气温4.9℃,最冷1月份平均气温-13℃,最热7月份平均气温22.2℃。年平均无霜期121天,年平均降水量358毫米。年日照为3000-3200小时,土壤冻结期一般为六个月,最大冻土深度178cm。2、水文测站及资料系列115
巴林右旗及其周边的众多山沟没有水文测站,属于无资料地区。3、冰情:巴林右旗流域具有冬季严寒漫长的气候特点,属于封冻河流。根据调查,千里沟封冻日期一般在11月下旬至12月上旬,解冻日期一般在3月中旬,多年平均封冻期为100天左右,平均冰厚在0.5m左右。二、工程地质1、地形地貌地势西北高,东南低,海拔由西北700米向东南400米逐渐倾斜,北部为山地,中部为丘陵,南部为平原区。地处大兴安岭山地与燕山山地交接过渡地带,海拔高度从1900米逐步下降到400米。2、地层岩性根据钻孔揭露,该段地层较为简单,可分为第四全新统洪冲积层、第四系全新统洪冲积层和上更新统吉兰泰组洪积层。岩性以砂砾为主。3、地质构造与地震在大地构造上,本区隶属于中朝准地台阿拉善台隆和鄂尔多斯西缘坳陷带,跨越基中的吉兰太中新断陷、贺兰山台陷及卓子山台陷三个三级构造单元。本地区抗震设防烈度为八度。4、水文地质条件本区气候干燥,年降水量小而蒸发量大,沟谷发育,植被稀少,易形成地表径流。水文地质特征受气候、水文、地貌以及地层岩性的控制影响,此外,人工开采对一些地区的水文地质特征也产生影响。工作区地下水补给来源除大气降水外,主要是千里沟、卓子山、岗德尔山基岩孔隙裂隙水的侧向补给,然后以潜流形式向黄河冲积平原和黄河排泄,并有部分通过人工开采。通过勘察透水层厚度大于8m。5、工程地质条件本工程地层较为简单,可分为第四系全新统人工堆积层、第四系全新统洪冲积层和上更新统吉兰泰组洪积层。岩性以砂砾为主。人工堆积层主要分布于河道内,多为弃土,有少量的建筑垃圾。6、天然建筑料场115
(1)河道清淤料场:河道地层岩性为级配不良砾,该清淤料可做为堤防填筑料,运距为0.5~1.0km,需清除表层无用土料,堤防填筑料的砾石含量控制在20%~80%,最大粒径应不大于0cm,建议控制相对密度为0.65。(2)巴林右旗上游砂砾石料场:巴林右旗上游砂砾石料场位于本工程的北部,地势东高西低,且较为平缓,为正在开采料场。料场附近有砂石路及柏油路与工程各部位相通,交通较为方便。距工程区平均运距为2km。料场的覆盖层厚为了0.3~0.5m,有用层厚度大于2m,分布范围广泛。此层洪积砂砾石层,砂以中细砂为主。均为水上开采,场地宽阔平整,适合大型设备的开采。质量和储量均满足设计要求,可用作混凝土用的粗细骨料。第三节施工条件本施工组织设计在严格执行招标的质量等级及各项技术指标的要求及有关规范规定的基础上,合理制定施工工艺,以确保工程质量目标和各项指标的实现。本方案在现实合理的前提下,本着均衡施工的原则确定施工工艺流程,组织各工序紧密衔接的平行流水或交叉作业,合理安排机具的流动,最大限度地避免工序间的干扰,从而保证工期目标的实现。我们将在接到中标通知书1周内进入现场。我们将信守合同,确保施工过程中的安全和工程质量,采用先进技术、先进工艺、尽量缩短工期。1、交通条件:本合同段交通不太方便,施工进场可由现有小路进入,利用现有小路进行生活、生产物质的运输。2、水电条件:路线途经区域,水系发达,能满足工程及生活用水需要。施工及生活用电,现场附近有电力线可从此接至工地及生活区。不足部分自备发电机予以补充。3、通讯条件本合同段内电讯网络覆盖一般,通讯信号条件一般。4、施工材料本材料均可在当地购买。第四节编制的原则及依据一、编制总体原则115
根据本工程招标文件提供的施工技术条件、施工环境,并在结合其它同类工程施工经验的基础上按以下原则进行规划:1、施工设施布置满足生产进度要求,施工手段保证各施工项目按计划进行,施工进度满足控制性工期要求。施工布置在满足施工要求的前提下,做到简单实用,布置力求紧凑合理、管理集中、调度灵活、运行方便、安全可靠。2、以招标文件控制进度及节点目标,综合考虑拌和楼施工能力及混凝土浇筑强度等施工因素,按均衡、平稳的施工原则进行施工计划编制;3、紧紧围绕施工关键线路组织施工,同时重点做好M10浆砌石防洪堤、河道清淤疏浚、过水路面施工等的交叉施工,确保各个关键施工节点形象和工期如期完成。4、在现有施工道路的基础上,布置场内交通道路满足主体施工的需要,路面宽度满足施工车辆的通行强度需要,并考虑便于其他标段使用。供排水布置合理全面,确保不影响其它标段施工。5、施工资源(包括人员、设备、材料)充足配置并考虑周转及更新,施工周转材料要能满足多次高强度施工。6、施工中在组织好混凝土浇筑作业的同时,注重温控工作,保证施工顺利进行。7、坚决遵照招标文件各项标准和条款要求,根据工地的实际情况。8、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。9、采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。10、坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。11、实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化处置,实现造价、工期、质量目标效果。12、实行监理、施工、设计和建设单位四结合,做好施工部署,一切忠实业主,一切听从监理的指挥;言必行,行必果,兑现我局在投标书中的承诺。13、贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。14、充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制。二、施工组织的基本管理对策115
1、组建精干高效的管理机构,选派业务能力强,经验丰富的干部及技术工人参与本工程的建设。2、委派施工经验丰富的施工队伍担任本工程的施工,项目经理负责项目的管理与实施,我公司还将给于项目足够的流动资金,保证按期开工及工程的顺利实施。3、预先研究工程施工程序,细分施工进度计划,合理调配施工设备、人员参与其它标段的协调工作。4、制定项目管理制度和实施细则,使项目管理正规划、规范化。三、编制依据及施工所参照的技术规范1、《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634-2012)2、《水利水电工程单元工程施工质量验收评定标准—混凝土工程》(SL632-2012)3、《水利水电工程单元工程施工质量验收评定标准—土石方工程》(SL631-2012)4、《碾压式堤防施工技术规范》5、《水利水电工程施工测量规范》(SL52-1993);6、《水利水电工程施工组织设计规范》(SL303-2004);7、《水利水电建设工程验收规程》(SL223-2008);8、《堤防工程施工规范》(SL260-98);9、《堤防工程施工质量评定与验收规程》SL239-1999;10、《土工试验规程》(SL237-1999)11、《施工现场临时用电安全技术规范》12、《水利水电安全防护设施技术规范》SD267-198813、《水利水电建设工程验收规程》(SL223-2008)14、《水工建筑物地下开挖工程施工规范》(SL378-2007)15、依据招标文件及施工图纸16、其它有关标准及规范四、所依据的法律法规1、《中华人民共和国水利法》2、《中华人民共和国防洪法》3、《中华人民共和国河道管理条例》4、《中华人民共和国水土保持法》115
5、《内蒙古自治区水工管理保护办法》6、《内蒙古自治区水工程管理和保护范围划定标准》7、《水利工程建设安全生产管理条例》8、《中华人民共和国道路交通法》9、《中华人民共和国安全生产法》10、《中华人民共和国环境保护法》11、《安全标志及其使用导则》12、《职业健康安全管理体系规范》13、其它有关法律法规等。第二章施工总体平面布置第一节施工总体平面布置原则施工总布置遵循因地制宜、有利生产、方便生活、易于管理、安全可靠、经济合理的原则。1、施工布置原则(1)遵循因地制宜、因时制宜原则;(2)遵循统筹规划、合理布局的原则;(3)遵循交通畅通、有利生产、方便生活的原则;(4)遵循利于管理、经济合理、安全可靠的原则。2、布置依据(1)本工程招标文件及相关图纸;(2)现行的与本工程有关的标准及规范;(3)现场施工条件。根据本工程的施工线路、施工场地的特点,施工总布置要为工程施工创造有利条件,以方便主体工程施工为原则,做到互不干扰,并力求节约用地,采取集中和分散的临时设点相结合布设,确保场内交通便利快捷,以求在保证质量前提下,达到工期短、投资省的目的。115
根据现场实际情况以及施工范围,生活及生产设施全部布置建筑物临时占地范围内。共布置了以下内容:施工道路、施工场地、施工风水电系统、施工通讯系统、仓库、弃渣堆料场地、排水系统、混凝土拌合站、施工管理及生活福利设施、环保设施及其他临时设施。第二节平面布置内容1、材料仓库根据各施工区和工地情况,材料仓库设在现场办公区内。2、砂、石料堆放场地工程用砂石料计划在当地附近料场购买,由自卸汽车运至施工现场并堆放在拌和机两边,堆料数量根据施工用量及场地实际情况而定。3、取土场由业主指定。4、弃土、弃渣场由业主指定。按监理方及建设方要求布设弃渣场地,确保环境保护措施计划的顺利实施,在弃渣场区周围及场地内设置防洪和排水设施,防止冲刷弃渣,造成水土流失。5、施工道路(1)对外交通本标段的对外交通为公路运输,交通便利,车辆机械设备、材料等运输方便,为保证工程施工顺利进行提供了有利条件。(2)场内施工道路进场道路拟沿河堤内侧布置,并与原有进城公路相连接。场内修筑施工便道通往和施工点与堆料场,路面宽采用6米,路面结构为泥石结构。6、办公生活设施本工程施工高峰期约有128人,为便于施工管理,办公、生产、生活、宿舍用房为彩钢临建房。办公定设项目经理部、会议室、各职能部门办公室、试验室。7、文明施工设施整个施工场地设置流动文明施工标志,并设置固定的标志牌,标明质量安全注意事项、安全制度、文明施工操作规程。8、施工围蔽115
结合工程实际环境,对施工点采用封闭围挡围蔽。道路施工及排水管道施工时,按照施工顺序分区进行围蔽,只留出入口。严格按照有关文件中对施工围蔽的有关规定执行,本工程中采用彩色弧形镀锌压型钢板进行围蔽。9、施工现场平面布置图详见附表。10、临时用地表详见附表。第三节水、电系统布置1、供水系统生活用水由建设方指定的接入点引入,水质符合GB5749-2006的有关规定。2、供电系统自备一台85kw柴油发电机组供电。配备一台50kw柴油发电机组作为事故备用电源,为紧急供电之用。3、施工用风自建供风系统供给。压缩空气由固定式空压机或移动式空压机供给。4、通信系统为方便对外联系,施工现场配备对机讲3部以及手机,以方便施工中的指挥和联系。第四节砂、石料、砼系统布置。1、砼拌和站(1)设备配置本工程砂石料场、拌和系统等布置于场区内运输道路附近。拌和站内安放强制式搅拌机一台,砂浆搅拌机二台,水泥罐一只,备用水泥仓库一个,包括砂石料场。此外根据不同施工阶段,在不同地点设置临时砼拌和棚一个,以减少砼、砂浆运输距离。日生产能力能够满足高峰期的浇筑要求。拌和站采用硬地坪施工。(2)系统布置砼拌和系统包括调节料仓、水泥仓库、磅称台、拌和机等组成。调节料仓:离拌和站35m,施工道路边布置,每个料仓分别储备砂及5~20,20~40mm碎石两种骨料,每处总储量为150m3。水泥仓库:水泥采用袋装水泥,其仓库布置在拌和站和调节料仓之间离拌和机20m左右,沿道路边设置。磅称台:布置在拌和机后道路旁,共布置2台。115
整个砼系统布置基本做到进料方便,出料顺畅,紧凑。(3)生产流程布置根据实验室测试的砼配合比料单,人工自成品料堆取砂石料、水泥、水经计量后进入配料机自动配料后送入料斗,经拌和后的砼熟料由出料口卸入双胶轮车,送至各浇筑仓面。具体生产流程如下图。砂称量石子称量水泥称量水称量料斗拌和机砼熟料运输浇筑2、砂、石备料系统布置石料场选择按就近采购原则,从千里沟上游砂砾石料场购买工程所需的砂料、粗细骨料,平均运距为2km,碎石、块石料,平均运距为10km。按施工进度计划和各种砂石料、土料的需用量确定储备量。砂、石堆场的布置详见现场平面布置图。第三章施工总布署为全面完成本工程的各项施工生产任务,我公司抽调精兵强将,成立项目经理部,建立以项目经理为首的管理层,开展目标管理。项目经理代表企业法人,对工程的施工质量、施工进度、施工安全、文明工地建设、科学管理、经济效益等全面负责。总公司本部为项目经理部的强大后盾,全力支持项目经理部的工作,满足工程施工所需要的各种资源。我们将依靠本公司管理、技术、装备的优势,遵循设计、恪守合同,精心组织、科学管理,确保工程优质按期完成。115
现场总平面布置根据招标文件和现场踏勘,以及工程施工特点,地理环境,遵循因地制宜、因时制宜、有利施工、方便生活、易于管理、安全可靠、经济合理的原则,进行安排落实生活区、生产区、施工道路、水电系统等详见《施工总平面布置图》。依据招标文件要求及工程施工的特点,按照控制性进度计划,合理确定每个单元工程、分部工程和单项工程的施工持续时间。为了有效地缩短施工总工期,对施工总进度计划初始方案进行优化,并制定施工总进度保证措施(详见4《施工总进度计划及进度保证措施》)。依据我公司贯彻实施ISO9002质量保证体系,对工程进行质量策划,明确工程的质量目标和要求,确定质量控制的方法和手段,为确保质量体系持续有效,用《质量体系程序文件》规范工程施工的全过程.安全生产、文明施工是创建文明工地,树立企业良好形象的基础工作。确保良好的施工环境。项目部进入工地后,建立健全各项管理制度详见18《安全生产、治安保卫、文明施工与环境保护》,加大安全监管力度,创造良好施工条件和生活环境。确保创建企业形象工程,文明施工样板工程。一、现场项目管理机构的设置若公司能有幸中标,我公司将抽调专业施工队伍和管理技术人员立即成立施工项目部,负责本项目工程的管理与实施,并成立技术顾问小组,组建以公司领导为主管的项目管理班子。公司将全力以赴调配优质、充足的资源,前期工程结束后的部分施工设备和劳动力可全部投入到本标段的前期施工准备,按照业主的管理目标,精心组织施工。本工程设立项目经理部,项目部由公司总部派出,对法人代表负责,并按照项目管理的要求设置职能科室及和分部工程施工工区,以便在项目管理中合理配置生产要素、协调内外部门及人员的关系、发挥各项业务职能的能动作用,确保信息流通,推进施工项目目标的优化实现。二、主要岗位设置1、项目经理为工程项目实施的最终负责人。负责本工程项目的质量、目标、质量体系、程序文件及质量计划在工程施工过程中的贯彻执行,对本工程项目从合同谈判至竣工验收决算进行全过程管理。2、项目总工程师115
负责主管技术工作。组织制定有关技术管理制度,组织技术、质检部门编制施工组织总设计和各分部工程施工组织设计或施工方案,并组织制定确保质量安全进度的技术组织措施,监督有关作业规程的制定和培训教育;及时解决施工过程中出现的重大技术、质量、安全问题;组织项目部的图纸会审;参与工程生产、计划统计、合同管理等项目管理活动。3、行政科负责办公室、后勤、保卫等工作。执行项目经理部文件资料管理规定,做好内、外文件资料的收发、管理,确保项目部对内、对外的文件资料的及时传送;负责组织工地临时办公、生活设施的修缮维护;负责工地保卫工作,落实安全防范措施,确保生产、工作、生活秩序;负责配合当地政府部门做好人口管理和治安管理工作。4、财务科负责会计和财务的管理工作。负责组织财务计划,管好用好各项资金;及时统计经济活动、财务、成本情况,供项目经理决策时参考;参与生产经营活动的分析、预测、决策和规划;参与成本管理,搞好成本分析和核算,实行成本目标管理,使项目达到最佳经济效益;负责组织编制工程财务决算、年度决算、各类财务报表资料。5、物质科负责所需设备的组织进场、安装调试、维修、保养,原材料的采购,保证设备的正常运行和施工材料的供应。6、工程技术科负责技术业务工作。在项目总工程师的领导下负责施工组织设计和施工方案、质量、安全保证措施及作业规程的制定,并负责技术交底;制定进度计划、检查、督促计划完成;校审设计图纸扣技术文件,及时了解施工过程中出现的技术、质量、安全问题,对重大问题及时向项目经理、项目总工程师报告;负责施工放样,提供施工所需的各项测量数据及施工过程中的跟踪校核测量,保证施工质量;负责工程量计量,及时统计工程量情况,为项目控制及支付提供依据;组织撰写施工技术总结和竣工报告。7、质检、安全科负责工程质量管理工作。严格执行各项技术、安全规程、施工规范;负责项目工程的质量、安全检验工作;制定项目施工安全规程、危险品管理规定;编制质量计划,并负责督促实施;负责对工程所需原材料、半成品、成品按规定逐项进行检查,负责每道工序的质量复检,按本项目质量目标及设计意图、规范、标准及合同要求进行质量把关;负责工地质量、安全、工伤事故的调查处理;执行质量、安全一票否决权。115
8、管理组织机构主要职责分配表管理组织机构主要职责分配表名称主要职责分配决策层1、建立健全各级管理组织,并赋予其充分权限,协调各组织接口关系。2、建立健全各种管理制度、细则,并建立考核奖罚制度。3、现场实施项目管理,并保证安全、质量、进度、成本、环保、文明施工等指标的完成。4、现场建立与业主、监理、设计等方面的联系,保持管理信息畅通。5、统筹安排现场主要施工机械、设备及人员的调配。调度室生产计划安排、实施;施工资源调配、指挥、协调;协助进行生产管理决策。工程技术部网络进度安排;施工方案编制;处理工程施工期间有关工程施工的具体技术事务。对项目各作业层进行技术管理与指导,与设计、监理沟通。安全管理办公室安全、环保、文明施工现场管理,与监理、设计沟通。质量管理办公室质量管理的具体执行部门,负责有关整个工程施工的全面质量管理,并对各基层作业层的质量控制计划和实施进行监督、管理。负责具体处理工程质量事故,进行施工质量的终检。成本合约部财务部负责工程统计与预、决算以及工程合同管理,协助进行决策。财务管理、成本核算、资金管理。物资设备部物资采购、检验、管理;设备技术管理;物资、设备协调。综合部人事、后勤等。砌石施工队负责本工程的浆砌石、干砌石施工。堤防施工队土方清基、开挖、回填、填土枕、铅丝石笼、土工布等过水路面施工队拆除有碍物、路面基层、面层、砌石挡墙115
河道清淤施工队清淤疏浚、河道清基、开挖、填筑汽车运输队负责建筑材料、土方的运输工作。测量队负责工程施工所需的各种项目的测量定线工作;负责校测现场相关的测量控制网点和对各测点的保护、整理测量成果并归档。试验室负责工程施工过程中的土工试验、砼及砂浆的标准养护及送试、送检工作,砼配合比试验等各种试验项目。三、组织管理本项目实行项目管理,根据实际情况,设总部管理与现场管理。总部管理由总部的相关职能科室组成,指挥与协调各项计划的实施,对项目实行全面动态管理。现场设项目经理部,由项目经理班子全面负责项目实施与管理,对项目实行“三控制、二管理、一协调”,即质量控制、进度控制与、成本控制,合同管理与信息管理,协调各方的关系。项目经理部是现场管理机构,项目经理是第一责任人,负责全面履行施工合同,对业主和企业法人代表负责。我单位已贯彻落实施工ISO9001标准,并通过了质量体系认证,在本项目中,我们将有力地运作我单位的质量体系,实行标准化质量管理。项目管理目标是:“质量第一、效益第一”。四、先遣人员、设备进场本工程特点是任务紧,质量要求高,工程强度较大,为确保本工程按期、高效、优质完成,一旦接到中标通知签约后,我公司将充分发扬能打硬仗的精神,发挥自身的科学管理和技术优势,结合类似承包圩堤的成功经验,配备强有力的施工管理班子,并组织项目经理部的人员迅速到位,调配工程技术科、质量检验科、物资设备科、综合办公室和机械施工处的各类作业人员及时进驻。首先组织测放技术人员3名进驻工地开展工作,后勤管理则带15人左右的临时房屋搭设队伍施工,并在10天内完成办公室、宿舍、仓库、值班房等的搭设工作,解决全部管理人员及机械操作人员的住宿生活问题;在施工合同签署后一周内不少于投标计划投入工程总量的机械1/2进场,15日以内所有施工机械全部到场。五、技术准备115
在接到中标通知后,及时组织调遣技术人员和施工设备进场,特别是参与编标的主要人员要先期赴现场,在临时设施未实施的条件下,住附近的招待所或快速租民房,在具备基本生活条件下,立即开展工作,此阶段工作的主要内容是和建设单位及监理单位联系,熟悉图纸,开始下列工作。1、图纸会审为正确领会设计意图,进一步熟悉设计内容,减少图中的差错,以确保工程质量是开展图纸会审的目的。已会审确认无误的图纸,由会审单位加盖“已会审图章”,登记分发至相关部门使用,“图章”中要注明会审单位及会审负责人。2、编制质量计划在严格遵守基本建设程序,国家及地方的技术法规,公司各项规章制度的前提下,对本工程的施工进行全面策划,明确质量目标及要求,细化质量控制点的设置方案。为使项目施工处于可控制状态,使项目质量计划得到有效实施,我们将积极采用先进施工技术和新工艺,做好劳动力、材料、机械设备调度平衡计划,根据当地气候条件和工程特点及施工进度要求,修订针对性强、切实可行的冬、雨季施工方案,包括预防性措施。3、编制施工措施计划在收到监理单位发出的开工通知后5天内,提交:(1)施工总布置图;(2)施工排水设计及附图;(3)工程施工组织设计及附图;(4)施工测量、放样措施及计划。在收到监理单位发出的开工通知后10天内,提交:(1)施工总进度计划;(2)设备进场计划;(3)人员进场计划;(4)合同付款计划;(5)现金流动结算表。4、技术资料准备项目部根据公司质量体系程序文件规定,建立资料管理台账115
,以确保与质量体系相关的场所,都能使用该技术资料的有效版本,防止误用或错用无效的或作废的技术文件。5、现场测量放样根据监理单位提交的基准点、基准线和水准点及其书面资料,以及国家测绘标准和本工程精度要求,测设自己的施工控制网,并能满足在施工过程中所要进行的平面和高程控制测量、施工现场地形测量和施工监测测量以及竣工控制等,施工控制网资料须在开工日前3天内提交监理单位审批。六、机具准备进场后,对中、小型机具将按进场计划分批进场,设专人对其维修保养,并使所有进场设备均处于最佳的运转状态。七、材料准备我公司将根据工程用材料清单,报送业主备案,同时组织采购工作,及时组织前期的周转材料进场,以确保顺利施工。八、人员准备在接到业主签发开工令7天内,项目班子、管理部人员及相关立即进场,作好前期施工及承担起施工管理职责。开工之前10天,所有施工管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。九、现场准备1、测量放线根据监理人提交的基准点、基准线和水准点,以及国家测绘标准和本工程精度要求,测设自己的施工控制网,以满足在施工过程中所要进行的平面和高程控制测量、立模放样、安装测量、施工现场地形测量和施工监测测量以及竣工测量等。施工控制网资料在开工7天内提交监理人审批。2、供水、供电管线的敷设通过对施工现场的考察以及对招标及合同文件的理解,进行施工总平面布置的前期工作,完成供水、供电管线的敷设工作。3、临时设施的搭设结合施工现场具体情况,本着厉行节约,经济实用,安全防火的原则,统筹安排,合理进行变、配电房、材料仓库、现场试验室等有关生产和生活临时设施的搭设。115
4、试验准备(1)试验和试验设备本工程在进场后临时设施建设时,设立现场实验室,面积约80m2(见施工总平面布置图)。确保砼试块及砂浆试块的有效养护。主要试验项目及配备检测设备仪器见下表:主要试验项目及配备检测设备仪器表类别名称检测项目主要设备名称原材料物理力学性能指标水泥标准稠度和凝结时间标准稠度和凝结时间测定仪安定性雷氏夹细度负压筛比表面积比表面积测定仪胶砂强度标准试模4*4*16比重比重瓶砂表观密度及堆积密度李氏比重瓶及测量筒颗粒级配筛分摇筛机及分析筛含泥量及有机质含量玻璃器皿碎石粒径级配分析筛针片状含量石针、片状规准仪压碎指标压碎指标测定仪含泥量及泥块含量玻璃器皿表观密度及堆积密度比重瓶及测量筒施工质量控制混凝土、砂浆混凝土、砂浆配合比设计搅拌机、试模、压力机混凝土、砂浆28d抗压强度抗压强度试模坍落度坍落度筒初(终)凝时间电动阻力贯入仪含气量含气量测定仪保护层厚度探测仪115
其他抗渗、砂浆试模、维勃稠度仪,标准养护室、电动取芯机等(2)实验室内设置力混凝土配合比搅拌成型室,标准养护室,样品储藏室和办公室。(3)所有结构用料运到现场后,均要按规范批次数量抽检,取样及检测过程配合监理工程师执行“见证取样”规定,所有试验项目在自检的同时执行监理工程师的平行抽检的指令或规定。第四章施工资源需用量计划本项目为防洪治理中的中小河流治理项目,在巴林右旗上游新建堤防3.867KM,清淤疏浚河道2.409KM和过水路面一处.新建堤防为复式断面,挡水部分为浆砌石防洪墙,临水侧为直立式,背水侧设马道,马道后为土堤,堤顶采用泥结碎石路面。堤防以土方、浆砌石、铅丝石笼和土枕工序为主。河道清淤疏浚工程以土方工序为主。过水路面工程以土方、浆砌石和混凝土工序为主。传送带加固工程以土方、浆砌石和铅丝石笼工序为主。一、劳动力需用量计划本工程劳动力需用量计划的编制综合考虑了工程施工方案、工程量及招标文件中明确的控制性进度工期等因素。劳动力高峰期主要集中在堤防工程和过水路面施工中。详见附表《劳动力需用量计划表》。三、主要机具、设备需用量计划投入本项目施工的机械、设备的计划,按照工程工期要求、工程特点以及施工方法等编制。初步计划需用量的配置,详见附表《拟投入本合同工作的主要施工设备表》。四、材料运输计划本工程的设备、材料运输主要考虑以陆运。按照工程施工进度计划提前提供各种设备、材料的到工计划,并及时组织调配到工。所有各种设备、材料到工后,项目部将指派专人验收型号、规格、数量,质量检查合格后方可卸货入库,并标识分类存放。115
第五章 施工导流与安全渡汛第一节施工导流一、施工导流1、导流:施工期间避开主汛期和河道来水,疏浚时从中间向两侧施工,形成导流明渠,不需要修筑导流围堰。2、施工条件在汛期前,将该年度的安全度汛措施报告,提交监理人报告,其内容包括:(1)施工区和生活区的度汛防护措施;(2)遭遇超标准洪水时的应急度汛措施;二、引用的标准1、《水利水电工程施工组织设计规范》(SL303-2004)2、《工程等级划分及洪水标准》(SL252-2000)3、《防洪标准》(GB50201-1994)4、导流工程其它相关标准和规程规范。三、导流明渠施工要点1、导流明渠轴线、高程布置合理,保证流水通畅,转弯半径大于5倍渠底宽。2、满足导流,又节约用地,合理安排,并能充分考虑到汛期防汛措施。3、明渠出口力求不冲、不淤和不产生回流。第二节安全渡汛本工程施工期要跨越汛期,为此必须采取如下措施:一、抢工期,抓时间。必须按照施工进度计划表严格控制工期,确保目标工期的实现,确保2014年安全渡汛。二、在汛期项目经理部成立防洪抗台领导小组,并作如下安排:115
1、项目经理任组长,指定专人负责每天收听气象,并做好详细记录,同时积极与有关部门联系,掌握台风洪水情况。2、建一支强有力的抢险队伍,落实机械设备及人员,随时做好一切应急准备,确保施工顺利进行。3、准备抢险防汛物资,储备一定数量的草包,发生险情可立即使用,加强施工人员防汛抢险意识,增强自我保护能力,树立安全第一的思想。落实防汛安全措施,备足土料、块石、编织袋、草包、土工布等防汛物资,以及装载机、推土机等抢险设备。4、在洪水来临之前,派遣一定数量的人员24小时轮流值班,加强在建工程检查。以便及时发现险情,及时抢险,尽可能的将险情扼在萌芽状态。5、汛期期间,所有能用于抢险的工具,设备和人员均时刻准备投入抢险中去。6、在洪水到来之前,将设备、材料转移出基坑和低洼地区,同时将人员撤离至安全地带,并做好临时设备的保护工作。7、汛前会同监理人对施工现场进行检查,如发现安全隐患,及时处理。8、汛期派专人对上下游水位进行观测,如发现意外情况及时汇报。在大风、暴雨天气期间,防汛领导小组成员参加巡查、值班,防汛突击队随时待命。第六章 主要项目施工方案第一节施工测量一、测量工作要点1、熟识施工图纸,掌握设计意图,严格按照规范规定的程序和要求进行施测,每一部分的放样均必须先画放样图,必须有人校验、签字,对测量成果负责,现场放样做到准确无误;2、选用高精度的先进仪器,并要经常保养和校验,保证测量仪器完好;3、测量要做到“勤”、“精”、“复”。“勤”,即勤测,每一道工序开始时都要施测。“精”,施测要精确,技术要熟练,设计和规范要精通,施测的方法要先进,措施要可靠。“复”,即测量工作要不厌其烦,不放过每一个疑点,确保准确无误。115
二、本工程测量工作要点本工程测量工作任务重,难度大,要求精度高。本工程测量技术标准按《水利水电施工测量规范》(SL52-93)执行。同时工程测量放样好坏,是影响施工质量能否达到预定效果重要环节,为此,成立专门测绘放样小组,工程测量由测量工程师担任组长,同时配备四名有实际施工测量经验人员组成,负责本工程测量工作,同时做到:1、施工控制点、线测设根据监理工程师提供的控制点、测量基准点、水准点,经测量校核后增设本工程的控制网点,均应设桩加以保护,同时对其缺失和损坏应及时补齐。同时,建立以下辅助定位标志:2、中心线和其开挖上口边坡线、轴线等。3、高程必须按四等水准测量要求进行施测。三、测量工作的程序1、根据监理工程师或业主提供测量成果资料,进一步进行复核并将复核结果报送监理工程师审批;2、根据复核的测量成果,按工程施工需要,根据本工程施工的特点,扩大布置测量控制网点(半永久),经复核准确无误后,报监理工程师审批,并设网加以妥善保护;3、根据扩大布置的测量控制网点,进行工程施工放样,放样前画施工放样图,经校核后进行实地放样,原始资料存档备查。四、平面控制测量1、测放准备(1)我公司在收到经监理工程师签署的施工图纸和施工范围内的平面控制点和高程控制点的基本数据后,首先对数据进行复测验算,在确认数据准确无误后使用,否则以书面形式报告监理工程师共同进行核实,核实后的数据由监理工程师重新以书面形式提供。(2)在熟悉现场的基础上组织测放小组踏勘现场,布置平面控制网,并绘制测量放样图,将工程开挖和填筑位置标注在网络坐标图中,并将测放计划上报监理工程师批准,网络控制点布置在容易进入,不易破坏的位置,控制点应有醒目标志,其边长比不大于1:3以减小误差。(3)115
核验仪器,为确保仪器性能与精度,虽然我公司仪器在进场前已经过专业检定部门检定合格,但到现场仍需进行仪器常规校验。2、控制测量(1)根据规范要求对已布设的导线进行闭合测量,我公司采用全站仪测量,测量中,在测站即时计算测角中误差、归零差等,当满足要求后再进行下一站测量。(2)外业测量结束尚需进行内业计算,测回差、闭合差等符合要求后进行平差计算,整理成果表报监理工程师复核批准。(3)如闭合差不合要求时,重测或局部检查,直至精度完全满足要求。3、细部测量(放样)(1)做好放样前的准备工作,工具、材料、仪器准备齐全,所需施测点的数据事先进行内业计算。(2)以导线控制点为测站,用极坐标法测定待测点,测定后需进行校核,以防出错,其精度相对于基本控制点允许误差±30mm~50mm。(3)堤防断面放样,填筑时,相隔一定距离设立样架,其测点相对设计的限值误差平面为±50mm,堤轴线点为±30mm。4、高程控制测量(1)根据监理工程师提供的高程资料,选择一至二个点参于场内控制点的闭合,施测的精度必须完全吻合控制点的基本数据和测量规范的要求。(2)每测站及时计算误差及前后视距,当满足要求后再进行下一站测量。(3)测量完毕进行闭合计算,合格后进行平差计算,并汇成成果表报监理工程师复测审核。(4)测量记录用专门的记录薄,所有记录要准确规范,不得随意涂改。5、施工断面测量(1)施工前,对原施工图断面进行复测校核,对地形复杂或变化较大处需进行加测或补测。(2)测量时可将高程由控制桩引至断面桩,用两部仪器(水准仪)测量,一部测高程,一部读视距,亦可采用全站仪读视距。(3)当测量成果与施工图相近时,可按原组织设计组织施工,当相差较大(大于5%)并经监理工程师认可时须重新编制施工组织设计,待其上报监理工程师审核批准后实施。6、竣工测量115
工程施工结束后,即进行竣工测量,包括平面测量、断面测量、平面控制系统的复核。(1)为防止施工过程中控制桩位移引起测量误差,竣工测量前须按前面所述方法重新施测。(2)根据控制桩定出断面线,现场用全站仪极坐标法施测,并进行校核。(3)用两架水准仪测量横断面,测点间距用视距仪测量,高差较大的采用经纬仪测视距,并测堤身、纵断面图,通过内业计算绘图,采用设计图纸比例以便比较工程实现设计意图的程度。(4)所有测量、计算、绘图资料项目齐全,数据正确,图表清晰,符合质量要求。(5)应该归档的竣工资料,包括下列内容:1) 施工控制网(平面的、高程的)成果;2) 实测全部新面貌的地形图(比例1/2000);3) 河道、堤防等纵横断面图。7、施工基线和水准点的布设根据业主提供的平面控制点和高程控制点,在施工区域内布置并测设施工基线和水准点,程序如下:(1)复核业主提供的平面布置控制点和水准点;(2)布置并测设施工基线和水准点,基点布设在通视良好,不易被干扰和损坏的地方并能有效覆盖整个施工区域。考虑到施工现场情况,并设置明显的保护标志;(3)整理测量报告和绘制施工测量平面图,报工程师审批,(4)施工期间定期对基线及水准点进行复核。五、测量仪器测量仪器配备见下表:测量器具配置表名称规格型号数量精度备注全站仪GTS-3321测角精度1″测距精度2mm+2ppm证件齐全电子经纬仪ZH.ET-122″证件齐全115
水准仪SETL30.01mm证件齐全精密水准仪DSZ2+F110.01mm证件齐全水准尺3m,5m3+3±0.01mm新购钢卷尺50m4±0.01mm新购坡度尺20.1″新购六、施工测量质量控制1、测量精度要求测量精度严格按照《工程测量规范》(GB50026-1993)执行。2、质量控制(1)按照“内业预测指导→外业现场实测、记录→操作者自我复核、记录→专业测量工程师复核、记录→向施工员和质检员下发放样通知单”的程序控制。(2)放样前,对已有数据、资料和施工图纸中的几何尺寸必须校核,严禁凭口头通知或无签字的草图放样。(3)发现控制点有位移迹象时,应进行检测,其精度不低于测放时的精度。(4)水平角观测误差超限时,应在原来度盘位置上进行重测,并应符合下列规定:①2倍照准差变动范围或各测回较观测误差超限时,应重测超限方向,并联测零方向。②下半测回归零差或零方向的2倍照准差变动范围超限时,应重测该测回。(5)水准测量时,两次观测高差超误差规定值时应重测。(6)测量注意事项:①对发包人或监理人提供的基准点首先进行复核校验,发现问题及时纠正,控制网点要做醒目标志,并采取保护措施。②测量作业完成后进行平差计算及内业资料整理,并将成果报监理工程师验收,审批合格后方可作为各项工程定点放样的依据。③测量资料的计算必须由2人用不同的方法计算,其结果一致后方可进行实地测量放样。④对所有观测记录手簿,必须保持完整,不得任意撕页,记录中间也不得无故留下空页。⑤115
施工测量成果资料(包括观测记簿、放样单、放样记载手簿),图表(包括地形图、竣工断面图、控制网计算资料)应予统一编号,妥善保管,分类建档。⑥现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业。第二节土方开挖及清淤疏浚施工一、工程概况1、适用范围:适用于本工程施工图纸所示永久性工程和临时工程建筑物的基础、边坡、土料场、砂石料场及覆盖层等明挖工程。本项工程清淤疏浚施工主要包括路基清表、挖运弃土方、挖除树根等。2、引用标准和规程规范:(1)《建筑工程质量检验评定标准》GBJ301-88;(2)《地基与基础工程施工及验收规范》GBJ202-83;(3)《碾压式土石坝施工技术规范》SDJ213-83;(4)《水利水电工程施工组织设计规范》SL303-2004;二、施工规划及机械选择根据本工程的特点及进度要求,土方开挖前期施工的重点放于堤基清理和土方开挖。开挖采用机械辅以人工开挖进行:1、堤基的清理采用103KW推土机、1.0m3反铲挖掘机进行,杂草和树丛采用人工清理;2、开挖采用1.4m3反铲挖掘机挖装、10t自卸汽车运输;3、基础保护层、基坑边坡修整和排水沟的开挖方式采用人工进行。4、河道开挖时若有淤泥采用泥吸泵,用皮塑管输送至岸边等凝固再用挖机装自卸汽车运到弃渣场。5、一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。三、施工准备1、场地清理115
场地清理包括植被清理和表土清挖。其范围包括永久和临时工程、料场等施工用地需要清理的全部区域的地表。永久工程表土其余堤防背水侧和河道采坑内,其他均重新覆盖于场地清理部位。2、植被清理(1)在场地开挖前,应清理开挖区域内的树根、杂草、垃圾、废渣及其它有碍物,主体工程植被清理的挖除树根范围应延伸到离施工图纸所示最大开挖边线、填筑线或建筑基础外侧3m的距离。(2)主体工程施工场地地表的植被清理,必须延伸离施工图纸所示最大开挖边线和建筑基础边线(或填筑坡脚线)外侧至少2m距离。(3)避免因施工不当造成清理区域附近林业和天然植被资源的毁坏,以及对环境保护工作造成的不良后果。(4)场地清理范围内,砍伐的成材或清理获得具有商业价值的材料应归建设方所有,并按监理人指示,将其运到指定地点堆放;(5)凡属无价值可燃物,可将其焚毁。在焚毁期间,需采取必要的防火措施,防止造成不必要得后果。(6)凡属无法烧尽或严重影响环境的清除物,按监理人指定的地区进行掩埋,掩埋物不得妨碍自然排水或污染河川。(7)场地清理中发现的文物古迹,按照有关文件及时报告监理部门及相关机构。(8)不合格土的清理:凡施工区域内,影响工程质量的软弱土层、腐殖土、大卵石、垃圾、草皮,应分清情况后全部挖除,以便下一步施工,挖除形成的废渣按监理指定地点堆放,不能随意弃置,更不能与筑堤土料混杂。清基土方可用于回填施工区周围的废弃沟塘、修筑临时施工道路(施工结束后应铲平)或堆置于弃土区内;凡属无法烧尽的可燃物,可将其集中掩埋。(9)表土的开挖、堆放和有机土壤的使用1)按监理人指示的表土开挖深度进行开挖,并将开挖的有机土壤运到指定地区堆放。2)堆存的有机土壤应利于工程的环境保护,按合同要求或发包人的环境整体规划,合理使用有机土壤。(10)障碍物得处理:将施工区域内的所有障碍物等调查清楚,经监理工程师同意后,进行拆除或迁移。3、校核测量115
校核测量区域的平面位置、水平标高、控制桩号、水准点和边坡坡度等,邀请监理人一同复核。四、土方开挖工艺流程图开挖前准备测量放样土方开挖测量放样清基人工修挖自检验收结束否否通过通过五、开挖方法1、堤基清理开挖及清淤根据设计断面要求,开挖深度较浅,施工时主要采用推土机和铲运机配合清理;反铲挖掘机配合农用翻斗车运输淤土。所有开挖合格料就近堆放或备用回填,开挖弃料运至指定弃渣场。115
2、土方开挖应从上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时做成一定的坡势,以利排水。3、边坡防护:根据基坑土质不同,为保证该部位边坡稳定,采用不同的边坡比例。4、对于开挖完成的部位,应设置明显的警示标志,以防人身等坠落事故。5、施工中测量开挖断面尺寸,对机械开挖的边坡和基坑标高,预留适当余量,再用人工修整。避免机械开挖扰动下层土方,破坏边坡的坡度及平整度。6、土方开挖注意事项(1)开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运输设备碰撞损坏。(2)夜间施工设足够的照明,防止地基边坡超挖,危险地段应设置明显的警示标志和护拦。(3)多台挖掘机在同一作业面作业时挖掘机间距大于10m,多台挖掘机械在不同台阶同时开挖验算边坡稳定,上下台阶挖掘机前后相距30m以上。(4)机械施工区域禁止无关人员进入场地内,机械工作回转半径范围内不得站人或进行其他作业。机械行使听从现场指挥,所有进出车辆严格按照规定的路线行驶。(5)严禁机械在开挖边坡及坡顶运行频繁,避免由于人为因素增加荷载导致滑坡。六、土方开挖前后的质量检查和验收1、土方开挖前,需进行各种复核检查:(1)用于开挖工程量计量的原地形测量剖面的复核检查。(2)按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放线成果的检查。开挖剖面放样成果作为工程量计量的依据。(3)按施工图纸所示进行开挖区周围排水和防洪保护设施的质量检查和验收。2、土方明挖后的质量检查和验收(1)土方基础明挖工程完成后,按施工图纸要求检查工程基础开挖面的平面尺寸、标高和场地平整度。(2)取样检测基础土的物理力学性质指标。3、基础面覆盖前的质量检查和验收:(1)基础同覆盖前,应复合检查基础面是否符合要求;115
(2)对开挖完成的土基础基础开挖面,应在砌体填筑前,清除表面的松土层,并按监理人批准的施工方法进行压实,受积水侵蚀软化的土壤应予以清除,并应在监理人检查合格后,立即进行覆盖。(3)基础面开挖完成后的检查验收,与本项规定的在基础面覆盖前进行的基础清理后的检查验收是检查和检验目的和性质不同的两次作业,未经监理人同意,不得将两次作业合成一次完成。第三节土方填筑施工一、工程概述1、适用范围:填筑工程主要有:溢流坝工程、河道清淤疏浚工程和交叉建筑物工程的施工。土方填筑工程的工作内容包括:现场碾压试验、土料的填筑和碾压。2、引用标准和规程规范(1)《堤防工程施工规范》SL260-98;(2)《碾压式土石坝施工技术规范》SDL-213-83;(3)《土工试验规程》SL237-1999;(4)《水利水电工程土工合成材料应用技术规范》SL/T225-98;(5)《土工合成材料测试规程》(SL/T235-1999)二、作业条件:1、基层处理合格,无杂物、树根等。2、有土枕处,土枕安设完成。三、填筑施工程序115
N测量放样清基及填前压实分层填筑、摊铺碾压检测压实度堤身成型测量坝轴线及标高修整边坡清理验收施工机械运填筑料最佳含水量最大干容重四、料源要求1、土料工程所用填筑岩性为砂砾,设计相对密度0.65。施工时筑堤土料不得含植物根茎、砖瓦垃圾等杂质。2、土枕料源与要求(1)土枕由土工织物袋和土料组成。土料来自工程开挖料,土工织物袋由φ于0.64m圆筒土工织物布加工而成,土工织物袋成品规格尺寸:折径100cm,长500cm,土工织物布重量要求不小于90g/m2,经纬向断裂强力大于是0.588KN/5CM,经纬断裂伸长率≤先28%,梯形撕破强度≥0.24KN,顶破强度≥1.5KN,落锤穿透直径≤1.3cm。115
土工织物土枕每隔100cm设一道腰筋,即用8mm塑料绳捆扎。每条土工织物袋容量1.29cm。充盈系数0.7。各土工织物袋之间由8塑料绳捆扎,形成一个整体。五、准备工作1、击实试验土方填筑工程开工前,在选定的料场开采区开挖回填料,需根据土层的深度和分布情况,在不同层面取样,每个取土区都要取样一组,每个样本的土方不少于20kg,在取样的同时测定各层原状土料的含水量和干密度数值;击实试验可在监理工程师的监督下在本单位工地试验室进行或送其它有资质的土工试验室进行;通过击实试验,确定各土料的最优含水量、最大干密度。2、现场碾压试验填筑施工开工前14天,我方会同业主、设计项目负责人及监理单位共同参加碾压试验;碾压试验内容如下:(1)碾压试验的目的①核查土料压实后是否能够达到设计压实干密度值;②选择碾压机具、检查压实机具的性能是否满足施工要求;③选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数;选定最佳自碾和专碾行走线路。④确定有关质量控制的技术要求和检测方法。(2)碾压试验的基本要求①试验应在堤身填筑开工前完成;②试验所用的土料应具有代表性,并符合设计要求;③试验时采用的机具应与施工时使用机具的类型、型号相同。(3)碾压试验的场地布置①碾压试验可在堤坝范围内或料场范围内进行,试验前应将堤坝或料场平整清理,并将表层压实至不低于填土设计要求的密实程度;②碾压试验的场地面积应不小于20×30m;③碾压试验的场地以边长为轴线方向,划分为10×15m的4个试验小块。(4)碾压试验方法及质量检测项目①115
场地中线一侧的相连两个试验小块,铺设土质,天然含水量、厚度均相同的土料;中线另侧的两个试验小块,土质和土厚相同,含水量较天然含水量分别增加或减少某一幅度;②铺土厚度和土块限制按规范选取,不再作比较;③每个试验小块,按预定的计划、规定的操作要求,碾压至某一遍数后,相应在填筑面上取样做密度试验;④每个试验小块,每次取样数应达12个,采用环刀法取样,测定干密度值;⑤应测定压实后土层厚度,并观察压实土层底部有无虚土层、上下层面结合是否良好、有无光面及剪力破坏现象,并作记录;⑥压实机具种类不同,碾压试验应至少各做一次;⑦若需对某参数做多种调控试验时,应适当增加试验次数;⑧碾压试验的抽样合格率,宜经大规模施工时规定的合格率提高3个百分点。(5)试验完成后,就及时将试验资料进行整理分析,绘制干密度值与压实遍数的关系曲线等。(6)根据碾压试验结果,提出正式施工时的碾压参数。若试验时质量达不到设计要求,应分析原因,提出解决措施。通过碾压试验取得土料铺土方式、铺土厚度、碾压机械的类型及重量、碾压遍数、填筑含水量、设计压实度所对应的干密度等成果,用以指导施工。六、土枕施工工艺1、土枕结构图如下:115
2、溢流坝墙临水侧基坑回填土枕抗冲,应对基层进行处理。直接铺放的土工织物袋,即土枕,应将基层可能有损织物的凸出物、杂物清除;3、溢流坝墙临水侧基坑回填土枕抗冲,土工织物袋由φ于0.64m圆筒土工织物布加工而成,折径1m,长5m,每隔1m设一道腰筋,袋间空隙由土料填实。4、土工织物袋充填料,宜选用砂性土。充填土土源要进行土工试验,分析土粒成份。充填土的粘粒含量一般控制在10%以内,不大于15%,充填饱满度宜为85%,充填后的干土重度应达到14.5kN/m3。5、充填袋全应分层铺设,堆迭整齐,上下层交错排列,袋体之间不得留有空隙,不得有通缝。6、土工织物充填袋施工中不得长时间暴露日照,必须及时覆盖。7、土工织物袋加工应符合下列要求:(1)土工织物袋应用工业缝纫机缝制,缝制线应采用尼龙线,强度不得小于150N;(2)土工织物袋缝合宜采用“包缝”或“丁缝”(3)土工织物袋充填口布置在袋体表面,充填口数量应视充填料粒径和充填能力确定。七、填筑施工工艺1、测量放线根据业主提供的水准点、定位控制桩在施工区域外沿堤坝的一侧或两侧布设高程控制网点、导线控制桩、施放中心线、铺筑边线。测量设备采用全站仪、经纬仪和水准仪进行。2、土料的挖运机械采用挖掘机挖装、10t自卸汽车运输、卸料。3、料场土料含水量控制115
土料开采应在料场严格控制上堤土料的含水量。当料场土料的天然含水量大于或小于施工填筑含水量时,应根据土料开挖方式、装运卸流程以及气象等条件对料场土料含水量进行调整,调整方法以翻晒或洒水为主。土料翻晒不得在堤基及堤身上进行。一般情况下,料场土料含水量约大于填筑含水量的2%~3%为宜,具体应通过现场试验确定。(1)高温季节根据实际情况,保证土料的含水量略高于正常的含水量。(2)开采方式的改变:根据不同季节和不同天气情况,采用不同的开采方式和深度,有利于保证上堤土料的含水量:①高温、干燥和大风季节,可采用立面开采方式,有利于减少料场土壤水分的散失;②低温、湿润的季节,可采用平面开采方式,有利于降低土料含水量。(3)料场下层高含水量的土料处理,一般采用翻晒的方式解决,可用挖掘机将高含水量的土料翻挖到料场表面闲置位置,摊平凉晒处理,必要时可采用梨翻晒。4、铺料作业(1)按设计要求铺料,将土料铺设至规定部位(铲运机按进占法施工,汽车挖掘机按后退法施工),顺堤轴向铺土;(2)对于挡土墙后、基础回填,铲运机或自卸汽车难于直接将土料卸到位的部位,可采用推土机推到位,墙后2m以内采用人工铺料;并拍打夯实。(3)铺料厚度和土块直径的限制尺寸通过碾压试验确定,一般铺土厚度为25+5cm,土块粒径≤10cm,铺料至堤边时要超出设计边线30cm;(4)铺料要分层统一,保持均匀平整,严格控制铺土厚度;(5)土料中若夹杂极个别的杂质采用人工或机械清除,对于杂质集中出现,则用机械全部清走,并查找根源,决不允许杂质揉杂。5、填筑作业(1)按水平分层从最低洼部位开始向上逐层填筑,不能贴坡填筑;(2)严格控制填筑速率,特别是挡土墙后回填时,要注意控制一定的速率。要随挡土墙砌筑而及时回填。(3)高含水量土料上堤时,要进行堤面晾晒或是放缓施工速度。(4)施工作业面的最小长度不能小于100米,作业面分层统一铺土,统一碾压,配备专业人员和机械整平,标段间和工段间严禁出现界沟。(5)相邻两个施工段的作业面要均衡上升,若段与段之间不可避免出现高差时,以斜坡面相接,坡度采用1:5,高差大时宜用缓坡,标段内作业队或标与标交界处,作业面不能平衡进土,且高差在1.5m以上,产生坡面施工接缝时,作为隐蔽工程处理,相邻标之间的接缝施工须经两标段监理工程师验收。115
(6)在老堤的斜坡结合面上填筑时,要先进行削坡处理,直削至质量合格层为止,并要控制好结合面土料的含水量,边刨毛,边铺土,边压实。(7)填筑层检验合格后因故未继续施工,因搁置较久或经过雨淋干湿交替使表面产生疏松层时,复工前要进行复压处理,土料被晒干,则洒水润湿后碾压。(8)及时处理弹簧土,层间光面、层间中空、松土层、剪切破坏等质量问题。并经监理工程师检验合格后继续施工。(9)每层填土的干密度值经监理工程师检查合格后,在规定的时间内进行上层土料填筑,如超过时效需重新处理结合层面。由于施工、气候等原因停止的堤面应加以保护,复工时要仔细清理并经监理人检验合格后才能填筑,同时作记录备查。(10)堤身填筑预留沉降超高要按设计和规范要求。6、压实作业(1)压实机械的选择:采用羊足碾碾压、压路机碾压,配合蛙式打夯机,具体机械选择需根据碾压试验成果决定。(2)施工前先做碾压试验,验证碾压质量达到设计密度值的措施。堤身填筑施工参数与碾压试验参数相同,土料的压实指标按设计规定压实度值控制。(3)分段填筑,各段应设立标志,以防漏压、欠压和过压。上下层的接缝位置错开。相邻工段交界处上下采用犬牙相错相互搭接,其纵向碾压搭接长度不小于5m,每层交界处设置明显标志以资识别。(4)每个施工组合工段内分二个以上作业面,轮流进行进土、碾压作业和检测。每层铺土作业完成后,其铺土厚度、顶面高程经监理工程师检查合格后,才能进行碾压。(5)碾压施工应符合下列规定:①碾压机械行走方向以达到最佳自碾效果为原则,上堤的施工道路的间距不小于50m。②分段、分片碾压,相邻作业面应有一定的搭接碾压宽度,平行堤轴线方向不小于0.5m,垂直堤轴线方向不小于3m。③压路机采用轮迹排压法,轮迹搭压轮宽的1/3。④碾压机械平行于堤轴线行走,控制车速,其行驶速度为二挡。⑤机械碾压不到的部位辅以蛙式打夯机或人工夯实,夯实时采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段分片夯实时,夯迹搭压宽度不小于1/3夯位。115
⑥压实时,如遇已铺土料表面被晒过干,要洒水湿润。(6)堤身填筑施工,是本工程关键工序,也是保证质量的最终工序。为确保堤身填筑质量,填筑前和施工过程中应根据不同的土层情况进行现场碾压试验,以分别确定铺土层厚度和碾压遍数等施工参数。(7)分层铺土、晾晒、平土、碾压、质检五个工序进行流水作业,均衡上升,减少接缝。(8)施工过程中,每层填筑边线用石灰放出,在施工作业面,将验收合格、不合格、待验收的层面,用指示牌做出明显标识。7、边坡整修本工程填筑高度适中,可在填筑过程中粗整坡,填筑到顶后细整边坡,采用铲运机自上而下削坡,局部采用人工自上而下挂线二次整修成型。坡面修筑达到要求后,可采用平面夯板作整坡夯实处理。八、质量标准与控制1、碾压质量标准堤身填筑相对密度不小于0.65。2、堤身填筑质量控制应符合下列要求(1)堤身填筑施工参数要与碾压试验参数相符,土料的压实指标按设计干密度值控制,其检测要求按《土工试验方法标》(GB50123-1999)进行。现场质量控制,由监理人根据各工段不同土质,取样送持证单位做击实试验,取得设计压实度条件下含水量和控制干密度,作为现场的质量控制指标。取样每500m不得少于一组,地质条件有明显变化的地段取样应加密,当现场取样所得控制干密度值小于地质报告中给出的相应桩段控制干密度指标时,由监理人报告发包人,并约请设计人员到现场研究处理。(2)建立质量管理机构,健全质量保证体系,严格落实初检、复检、终检的三检制度;(3)对所检查部位的平面位置、高程和检验结果如实记录,每班填写施工记录及质量报表报监理工程师,质检资料必须真实,妥善保存;(4)对施工过程中出现的质量问题、处理方案及遗留问题,应再现场交接班记录上详细明确,值班人员签字。针对每一质量问题,现场作出处理方案,由项目技术负责人签字后作为施工质量控制的原始记录;115
(5)质量检测取样符合下列要求:①取样部位应有代表性,且应在面上均匀分布,不得随意挑选,特殊情况下取样须加注说明。②应在压实层厚的下部1/3处取样,若下部1/3的厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。③每次检测的施工作业面不宜过小,机械筑堤时不宜小于600m2,老堤加高培厚时不宜小于300m2。④每层取样数量:控制在填筑量每100~150m3取样1个,抽检量为自检量的1/3,但至少应有3个。⑤若作业面局部返工部位按填筑量计算的取样数量不足3个时,也应取样3个。九、填筑施工技术措施1、填筑工程须将树根、草土、腐植土等杂物全部清除;2、按碾压试验确定的碾压参数进行施工,每层取样试验合格并经监理工程师验收合格后方可铺筑上层土料;3、土方填筑土料:其含水量必须控制在最优含水量范围以内,含水量过大则晾晒,过小则洒水湿润,至满足含水量要求后再填筑;4、严格按试验要求分层,以保证回填料级配连续,并严格控制铺料厚度;5、严格控制回填料,每层回填作业均对其级配、粒径、含泥量进行抽查,杜绝不合格料进入工作面;6、对由于气候、施工因素等原因停工后,需对填筑施工面进行保护,复工后仔细清理,采取必要的补救措施,需经监理单位验收合格方可继续施工,并做记录备案;7、保持填筑面平整,以防雨水下渗和积水。原则上当天铺筑的料层当天碾压,雨后填筑面进行晾晒后并报监理工程师验收合格后方可再继续施工;8、负低温下施工过程中,拫据规范压实料的温度必须在-1℃以上,风速超过10m/s时停止填筑施工;9、碾压时作好标记,以确保无漏碾、少碾现象,上下层分段位置不小于3m;10、碾压完毕时进行密实度试验,合格后方可进行下一道工序,如不合格应重新碾压,直至合格;.11、每班都旁站质检员,项目质检人员平行检查。115
第四节土工合成材料施工一、施工准备1、材料(1)反滤层为非织造土工布、用于排水管进口和铅丝石笼基础反滤。单位面积质量为400g/m2,厚度≥3.1mm,纵横向断裂强度≥12.5KN/m,顶破强度≥2.1KN,纵横向撕破强度≥0.33KN。(2)非织造土工布的质量标准应符合《水利水电工程土工合成材料应用技术规范》,SL/T225-98的规定。(3)土枕由土工织物袋和土料组成。土料来自工程开挖料,土工织物袋由φ于0.64m圆筒土工织物布加工而成,土工织物袋成品规格尺寸:折径100cm,长500cm,土工织物布重量要求不小于90g/m2,经纬向断裂强力大于是0.588KN/5CM,经纬断裂伸长率≤先28%,梯形撕破强度≥0.24KN,顶破强度≥1.5KN,落锤穿透直径≤1.3cm。土工织物土枕每隔100cm设一道腰筋,即用8mm塑料绳捆扎。每条土工织物袋容量1.29cm。充盈系数0.7。各土工织物袋之间由8塑料绳捆扎,形成一个整体。(4)土工织物袋的质量标准符合《水利水电工程土工合成材料应用技术规范》SL/T225-98的规定要求。(5)抽样检测,确认合格后方可使用。根据施工方案将土工合成材料提前裁剪拼接成适合的幅片备用;准备好土工合成材料的存放地点,防止土工合成材料进场后受阳光直接照射暴晒。(6)土工原材料采购及质量检查,采购选用信誉产品质量稳定的厂家生产的产品、产品进场后,质检人员首先检查出厂合格证和产品外观质量,在确信产品外观质量和产品合格证及相关说明文件一致时,将产品卸入专用库房内,用防水、防晒蓬布覆盖,主要防止太阳暴晒。2、运输及储存(1)土工合成材料的运输及储存应遵守SL/T225-1998第3.3节的规定。(2)若采用折叠装箱运输土工合成材料,不得使用钉子的木箱,若采用卷材运输,应注意防止在装卸过程中造成卷材表面的损害。115
(3)土工合成材料应储存在不受损坏和方便取出的地方,尽量减少装卸次数。3、机具准备:土工合成材料缝合机、水准仪、碎石土试配试验合格,准备的材料可满足连续施工。二、优势概述土工合成材料的出现为堤岸的防护开辟了一条新的途径,这种材料具有如下突出的优点:1、具有良好的透水保土性能,从而有效地保护基土不被冲刷,保证了护底工程的稳定性和可靠性。2、具有良好的整体性、强度和变形能力,因而可以适应地形的变化,而且可以做成足够大尺寸和沉排,加速护岸工程建设的进程。3、质量轻、运输和施工简便,可以根据具体条件采取水、水下、冰上、冰下或旱地施工。4、造价低,一般可比传统柴排节省工程费用1/4~1/3或更多,还可解决梢料一类原材料的短缺问题和保护生态环境。5、延长工程使用寿命,大大节省维修工程量和费用。三、作业条件1、土工合成材料验收合格。2、回填砂、碎石土试配试验合格,准备的材料可满足连续施工。3、地基持力层经相关单位共同验收符合设计要求。4、对施工操作人员的技术、安全交底已完成;5、土工合成材料铺设基层处理合格。四、施工工艺工艺流程土工合成材料地基的施工工艺流程:平整场地→测量放线→基层处理→土工带→碾压→回填砂垫层1、基层检查:检查基层是否平整、坚实,如有异物,应务必处理妥善。2、检查土工合成材料:土工合成材料卷在安装展开前要避免受到损坏,卷应该堆放于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片。土工布卷必须用不透明材料覆盖以防紫外线老化。在储存过程,要保持标签的完整和资料的完整。115
2、拼接:(1)土工合成材料的拼接方式及搭接长度应满足施工图纸的要求,并遵SL/T225-1998的有关规定。(2)在施工过程中,若气温低于0度,必须对粘结剂和粘结面进行加热处理。粘结强度必须符合施工图纸的要求。(3)采用现场粘结方式拼接土工合成材料应保证有足够的搭接长度,粘结剂应均匀涂满;采用热熔焊接进行拼接时,应保证有足够的焊接宽度,尽量选用宽幅的土工合成材料,若幅宽较窄,应在现场工作棚内拼接成宽幅,以减少现场接缝和粘结工作量。(4)搭接处应平整,松紧适度。(5)对搭接部位进行缝合时,缝合线应平直,针脚均匀。(6)缝合后检查土工布是否铺设平整,是否存在缺陷。如果存在不合要求的现象,应及时进行修补。(7)缝合时最小宽度为10cm,自然搭接时最小宽度为20cm。对于缝接,在采用质量与土工布相同的缝合线,缝合线要采用抗老化化学破坏和紫外光照射能力更强的材质。3、铺设:(1)人工滚铺:布面要平整,并适当留有变形余量。土工合成材料的铺设方法应根据工程特点及尽量减少接缝的数量等因素确定。(2)为防止大风吹损,在铺设期间应采用砂袋或软性重物将土工合成材料压住。当天铺设的土工合成材料应在当天拼接完成。(3)对施工过程中遭受损坏的土工合成材料,应及时修理,修理时应将破坏部位不符合要求的料物清除干净,补充填入合格料物后进行平整。对受损的土工合成材料,应外铺一层合格的土工合成材料,其各边长度应大于破损部位1米以上,并将两者进行拼接处理。(4)土工织物的铺设方式顺水流方向铺设。顺坡方向的幅间缝接强度应大于母体强度的80%。(5)在坡顶的一端必须锚固,以加强护坡沿土工织物与基土面之间的抗滑稳定,同时防止堤顶雨水或其他作用对基土的冲蚀和破坏。锚固方式可在护坡顶部挖槽,沿槽边和槽底将土工织物端头铺好,再填土或加石夯实,必要时在槽底中加打短桩。槽深和宽不宜小于40cm。115
(6)护坡与下部护脚部分必须连接良好,表面平顺,底部严实,使两部分构成整体护岸结构。土工织物在坡脚一端必须压紧在护坡齿墙下面。4、回填(1)土工合成材料砂砾石垫层回填,回填厚度为100mm,最大粒径应小于60mm,填料应能满足设计要求的压实度并不含有对土工合成材料有腐蚀作用的成分。(2)含水量应控制在最佳含水量的±2%以内。(5)土工合成材料上填土,填土机械只能沿垂直于土工合成材料的铺放方向运行。应用轻型机械(压力小于55kPa)摊料或碾压。五、土工合成材料性能指标的分类土工合成材料被广泛应用于水利和岩土工程的各个领域,不同的工程对不同的功能要求,并因此而选择不同类型和不同品种的土工合成材料。为使工工合成材料在施工期和运用期能正常工作,土工合成材料的指标的可分为物理性能指标、力学性能指标、水力性能指标、土工合成材料与土相互作用指标及耐久性指标等。1、物理性能指标(1)单位面积质量(2)厚度(3)孔隙率2、力学性能指标(1)抗拉强度和延伸率(2)握持强度(3)撕裂强度(4)胀破强度、CBR顶破强度、圆球顶破强度、刺破强度3、水力性能指标4、土工合成材料与土相互作用指标及耐久性指标六、质量标准1、土工合成材料地基应满足设计要求的地基承载力。2、土工合成材料地基表面应平整。3、土工合成材料地基质量检验标准应符合规范的规定4、土工织物倒滤层施工允许偏差、检查数量和方法:115
土工合成材料质量检验标准项序检查项目允许偏差检查方法单位数值主控项目1土工合成材料强度%≤5置于夹具上做拉伸试验(结果与设计标准相比)2土工合成材料延伸率%≤3置于夹具上做位伸试验(结果与设计要求相比)3地基承载力设计要求按规定方法一般项目1土工合成材料搭接长度Mm≥300用钢尺量2土石料有机质含量%≤5焙烧法3平整度mm≤20用2m靠尺4每层铺设厚度mm±25水准仪七、土工布施工应注意的问题(1)平整和夯实坡面,清除树根和尖刺物。(2)铺设宜在无大风天进行,铺设时顺卷打开,不要牵拉过紧,但也不宜过松,以适应坡面地形变化和紧贴坡面为度。(3)不得在坡面上穿硬质带钉鞋行走。(4)铺好土工织物后应尽快铺设垫层和面层,不得长时间在阳光下暴晒,否则应加覆盖保护。(5)块石不得沿土工织物坡面下滚,铺块石时尽可能轻放。(6)护面块石应平面朝下,必须砌筑紧密,咬合良好,填缝密实,以保护土工织物和护坡的稳定。(7)土工布只能用土工布刀进行切割,如场地内切割,对其他材料须采取特殊保护措施,以防由于切割土工布对其造成不必要的破坏。(8)在铺设土工布的同时,必须采取一切必要措施,以防止对下面一层材料造成破坏。115
(9)在铺设土工布时,必须注意不要让石头、大量尘土或水分等有可能破坏土工布、有可能阻塞排水渠或过滤网、或有可能给接下来的连接带来困难的物质进入土工布或土工布的下面。(10)安装结束后,对所有土工布表面进行目测以确定所有损坏的地方,作上标记并进行修补,确定铺设表面没有可以造成损坏的外来物质如断针等异物。(11)如采用缝合,缝合线须采用与土工布材质相同或超过的材料,缝合线须为防化学紫外线的材质。缝合线与土工布应有明显的色差,以便于检查。、(12)土工布的损坏和修补:1)在缝合结合处须进行重新缝合修补,并确保跳针部分的末端已新缝合。2)在所有地区,除了岩石斜坡地段,漏洞或裂部分须用同样材质的土工布补丁进行修补缝合。3)在填埋场底部,如果裂口的长度超过卷材宽度10%,损坏的部分须被切掉,然后将两部分土工布连接起来。八、成品保护1、铺放土工合成材料,现场施工人员禁止穿硬底或带钉的鞋;2、土工合成材料铺放后,宜在48h内覆盖,避免曝晒;3、严禁机械直接在土工合成材料表面行走;第五节泥结石路面施工一、施工准备泥结石碎石路面厚15cm,宽4m,采用灌浆法施工。横断面图如下:1、材料:115
(1)泥结石主要是由碎石、泥土组成,泥结碎石所用的石料,其等级不宜低于四级,长条、扁平状颗粒不宜超过20%,泥结石层所用粘土,应具有较高的粘性,塑性指数以12-15为宜,设计要求大于11。碎石粒径为2~4cm。粘土内不得含腐殖质或其它杂物。粘土用量一般不超过混合料总重的15%。泥浆一般按水与土为0.8:1的体积比进行拌合配制。如过稠,则灌不下去,泥浆要积在石层表面;如过稀,则宜流淌于石层底部,干后体积缩小,粘结力降低,均将影响路面的强度和稳定性。(2)水拌和砼用水采用无污染河水。2、施工机具:搅拌机、小推车、机动翻斗车、振捣棒等。二、作业条件1、路床已全部并经验收合格,保持现场运输、机械调转运方便。2、泥结石配合比粘土用量一般为混合料总重的15%。泥浆按水与土为0.8:1的体积比进行拌合配制。如过稠,则灌不下去,泥浆要积在石层表面,如过稀,则宜流淌于石层底部,干后体积缩小,粘结力降低,均将影响路面的强度和稳定性。三、施工工艺施工流程:准备工作及测量放样——摊铺碎石——预碾碎石——灌浆——带浆碾压——最终碾压。1、测量放样根据图纸和设计单位提供的测设基准资料进行定位放线,对于永久性座标点、中线控制桩、转点桩、交点桩、水准基准桩认真核对,经监理工程师认可进行放样,用水准仪逐桩测量原地面高程,同时根据路面设计高程,已绘出路基横断面图,算出左右两侧边桩位置后,在实地已放出路线边桩。测量控制桩间距控制在10米一个,控制桩测设完成后,在施工段的一端打25号钢筋桩,把拉力器一端固定在钢筋桩上,另一端固定好钢丝绳,使拉力器拉力达到10N以上,钢丝绳长度以每施工100米为宜。一个施工段不宜过长,钢丝绳固定完成后,把钢丝绳放入测桩顶部的凹槽内,用白线系好,如果钢丝绳下垂过大,可在每两个测桩中间增加一个支撑,以防钢丝因桩距过长而下沉。2、堆料及铺摊115
作业段划分:摊铺作业时间,每个流水段可按50米为一段,根据摊铺用料石量计算卸料车数,卸料后用推土机整平。碎石层虚铺厚度应为设计厚度乘以压实系数的松铺厚度,压实系数人工摊铺为1.3,机械摊铺为1.25。应按机械配备情况确定每天的施工长度,可根据施工进度要求以8-10为一班连续摊铺。摊铺:碎石料卸料后,应及时推平。应最大限度使用推土机初平,路宽不能满足推土机操作宽度情况下,使用人工摊平。现场施工人员应根据放线标高及虚铺厚度,用白灰标出明显标志,为推土机指示推平高度,以便推土机按准确高度和横坡推平,为下一步稳压创造良好条件。人工配合机械施工:施工时,设专人指挥卸料,要求布料均匀,布料量适当。布料过多或过少时,会造成推土机或人工工作量过大,延长工作时间,在表面洒水,洒水车应由专人指挥,应参照作业时的气候条件控制洒水量,以最佳含水量为标准调整现场洒水量。各类机械施工必须至始至终由专人指挥,不要多头指挥,各行其事,应配备足够的平整、修边人员,对机械不能修整到的边角部位进行修补,同时测量摊铺层的宽度、标高、坡度、平整度,保证摊铺面合格。3、稳压稳压宜用压路机自两侧向路中慢速稳压两遍,使碎石各就各位,穿插紧密,初步形成平面,稳压两遍后即洒水,用水量约2.5kg/m2,以后随压随洒水花,用量约1kg/m2,保持石料湿润,减少摩擦力。4、浇灌泥浆碎石层经稳压后,随即进行灌泥浆,灌浆时要浇灌均匀,并且灌浆碎石间的空隙。泥浆的表面应与碎石齐平,碎石的棱角应露出泥浆这上。灌浆时必须使泥浆灌到碎石层的底部,灌浆后一至二小时,当泥浆下沉,空隙中空气溢出后,在未干的碎石层表面上撒石屑嵌缝料,用以填塞碎石层表面的空隙。5、碾压泥结石的碾压分为预压和碾压两道工序,并在这两道工序中间完成浇灌泥浆和撒嵌缝料工作。预压是在碎石铺好后用轻型压路机碾压,碾速宜慢,每分钟约25米。轮迹重叠30米,一般碾压5遍;至石料无松动为止。过多碾压将堵塞碎石缝隙,妨碍灌浆。在预压的碎石层上,浇灌泥浆,浆要浇的均匀,浇的透,以灌满为孔隙,表面与碎石平齐为度,但碎石棱角仍露出泥浆之上。115
灌浆完成后,待路面表面已干但内部泥浆尚处于半湿状态时,应立即用压路机在路基全宽内进行压实,由两侧向中间碾压,先压路边二三遍后逐渐移向中心。从稳定到碾压全过程都应随压随洒水花效果较好。碾压至表面平整,无明显轮迹,压实密度大于或等于设计要求,碾压中局部有“弹软”现象,应立即停止碾压,待翻松晾干处理后再压,若出现推移应适当洒水,整平压实。6、铺封层碾压结束后,路表常会呈现出骨料外露而周围缺少细料的麻面现象,在干燥地区路表容易出现松散。为防止产生这种缺陷应加铺封面,其方法是在面层上浇洒粘土浆一层,用扫把扫匀后,随即覆盖石屑,扫匀后并用轻型压路机碾压3-4遍,即可开放交通。7、养护经常对路面进行保养和维护,保持路面平整、完好,路面整洁,横坡适度,对出现的问题及时分析和修补。由于路面渗析力低,降雨极易形成路面径流,冲刷的泥砂淤积路边的排水边沟,而引起路面积水横溢,冲毁路基,影响道路使用寿命,因此应对路面适时进行养护,保持路面横向排水通畅。四、质量标准施工时,泥浆稠度适宜,浇灌均匀饱满,石料质地坚硬、无杂质、规格尺寸符合要求,嵌缝料撒铺均匀,压路达到密实度。泥结石路面质量检查项目及标准如下表。泥结石路面质量检查项目及标准序号检查项目规定或允许偏差检查方法1密实度(t/m3)2.1按JTJ057-85检查,每200m一处2平整度(mm)103m直尺,每200m2十处3纵断面高程(mm)±20水准仪,每200m四点4厚度(mm)-10挖验,每200m四处5宽度(mm)不小于设计值尺量,每200m四处6坡度(%)±0.5水准仪,每200m四个断面115
第六节过水路面施工一、施工准备1、材料(1)水泥:应采用强度高、收缩性小、耐磨性强、抗冻性好的水泥。基本性能和化学成分符合《硅酸盐水泥、普通硅酸盐水泥》和《道路硅酸盐水泥》的规定。标高选用42.5。水泥进场时,应有产品合格证及化验单,对品种、标号、包装、数量、出厂日期等进行检查验收,并报监理工程师审批。(2)粗集料:用于混凝土的砾石应质地坚硬、耐久、洁净,有良好的级配。(3)细集料:采用天然砂。其质地坚硬、耐久、洁净,有良好的级配。(4)水:混凝土搅拌和养护用水应清洁,采用饮用水。(5)接缝填料:接缝板宜选用杉木板、纤维板或泡沫板脂板等材料。2、机具搅拌机、灰盘、配合比标牌、磅秤。二、过水路面剖面示意图及尺寸要求路面面层为250mm厚水泥混凝土,下面为150mm厚水泥碎石基层,300厚水泥碎石底基层。115
三、施工工艺1、素土夯实(1)基础开挖时,机械开挖应预留10—20cm的余土使用人工挖掘。(2)夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。当夯实过程中如果打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试。旭果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。2、碎石垫层碎石垫层分两层,底基层为300mm,基层为150mm。碎石摊铺虚厚为压实厚度的1.1倍左右。②先用压路机碾压,碾压一遍后,检查平整度。局部不平处,要去高垫低。至少需压3-4遍。③将粗砂或灰土均匀撒在碎石层上,用竹扫帚扫入碎石缝内,然后用洒水车或喷壶均匀洒水一次。④压实。⑤压实后,立即用压路机碾压,一般碾压2-3遍,碾压至表面平整稳定无明显轮迹为止。⑥嵌缝料扫匀后,立即用压路机碾压,一般碾压2-3遍。115
3、水泥混凝土面层施工(1)水泥混凝土路面施工时,在先安装模板。模板采用钢模板,接头处牢固平整,模板高度与砼面板同高,模板底部与下承层贴紧,局部有空隙处用水泥浆铺平,然后在模板内侧刷一层脱模剂。模板应连接牢固、紧密,不允许漏浆,并应按要求的坡度和线向安设。混合料摊铺前应对模板进行全面检查,并经监理工程师认可。(2)安设传力杆。当侧模板安装完毕后,即在需要安装力杆位置上安装传力杆。当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆通过,嵌缝板上面设木制压缝板条,按传力杆位置和间距,在接缝板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。当混凝土板不连续浇筑时,可采用顶头木模固定法安设传力杆,即在端模板外侧增加一块定位模板,板上按传力杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直到外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木以及定位模板,设置接缝板、木制压缝板和传力杆套管。(3)拌合物严格按批准的配合比进行拌制,并且严格控制坍落度,拌制时间为50秒。为保持砼的和易性,运输时使运输车匀速行驶,减少颠簸。铺摊应在整个宽度连续进行,中途如因故停工,应设施工缝,铺摊厚度应考虑振实预留高度。(4)在浇筑混凝土面层前,应将监理工程师认可的基层表面上的浮土杂物予以清除,并进行必要的修整。(5)对混合料的振捣,每一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振。振捣时应铺以人工找平,并应随时检查模有无下沉,变形或松动。表面平整时,应选用较细的碎砾石混合料,严禁用纯砂浆找平。做面时严禁在混凝土面板上洒水、撒水泥粉,当烈日暴晒或干旱风吹时,宜在遮荫棚下进行。(6)切缝:水泥混凝土板的纵缝和平缝严格控制其位置,其施工误差控制在规范规定的范围之内,以免切缝位置不当,而损伤钢筋等。切缝宜在混凝土抗压强度达到10MPa时进行,若遇天气突变,应提前切缝,防止产生不规则裂缝,为了确保混凝土面板具有良好的抗滑性能,对面板进行压槽或拉槽处理,槽深不少于1mm为宜,在混凝土未凝结前具有塑性时实施。4、养生115
(1)混凝土板面做完后应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。养护时间一般为14-21天,混凝土宜达到设计要求,保持路面处于潮湿浸水状态。视气候而定洒水次数,若养护不充分,就会影响到混凝土的板结,有可能造成返工。(2)养生期除洒水车外,应封闭交通,采取设专人值班巡视。(3)养护方法采用湿治养生法。这是最为常见的一种养生方法,即在混凝土抹面2小时后,表面有一定的强度,用湿麻袋或草垫,覆盖于混凝土表面以及混凝土板边侧。覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响。在规定的养生期内,每天应均匀洒水数次,使其保持潮湿状态。5、接缝(1)接缝要求:纵向接缝应平行于路中心线。纵向施工缝应平行于路中心线。横向缩缝应与路面中心线垂直。胀缝应与路面中心线垂直,缝壁必须垂直并符合图纸要求。(2)施工缝:每天工作结束或浇筑工序中断超过30分钟,混凝土已初凝时,应设置平接横向施工缝,横向施工缝的位置宜与胀缝设计位置吻合,与路面中心线垂直。多车路面的施工缝应避免设在同一横断面上。纵向施工缝:一次摊铺宽度小于路面总宽,设纵向施工缝,位置与车道线一致,采用平缝加拉杆。横向施工缝:每天摊铺结束或因故中断停铺,应设置横向施工缝。缝的位置应与缩缝重合,并与路中线垂直。横向施工缝采用平缝加传力杆,横向施工缝采用焊接牢固的钢制端头模板。(3)缩缝:纵向缩缝:一次摊铺宽度为路面总宽,设置缩缝;位置在路面的中间,纵缝槽宜在混凝土硬化后用锯缝机锯切,锯缝时混凝土应达到10MPa强度后方可进行,也可由现场试锯确定,然后灌填缝料。横向缩缝:横向缩缝宜在混凝土硬结后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成。锯缝必须及时,在夏季施工时,宜每隔4块板先锯一条,然后补齐,缝应与路中线垂直,然后灌填缝料。(4)填缝:混凝土面板所有接缝凹槽都应按图纸规定,用填缝料填缝。缝槽应在混凝土养生期满后及时填缝,填缝前必须保持缝内干燥清洁,防止砂石等杂物掉进缝内。6、表面修整和防滑措施115
水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或机械将其表面抹平,当采用人工抹光时,其劳动强度大,还会把水分、水泥和细砂带到砼表面,以致表面比下部混凝土有较高的干缩性和较低的强度。当采用机械抹光时,其机械上安装圆盘,即可进行粗光,安装细抹叶片,即可进行精光。为了保证行车安全,混凝土表面应具有粗糙抗滑的表面,用锯槽机将路面锯成深5-6mm、宽2–3mm、间距20m的小横槽。四、质量标准1、混凝土的摊铺、捣实、整平与混凝土面板养护符合规范要求。2、接缝的位置、规格、尺寸和传力杆、拉力杆的设置以及面板补强钢筋的布设等均符合图纸要求和规范规定。3、路面的平整度和构造深度符合规范要求,路线符合图纸要求。五、应注意的质量问题面层施工摊铺中应经常检查振捣棒的工作情况和位置。路面出现麻面或拉裂现象时,必须停机检查或更换振捣棒。摊铺后,路面上出现发亮的砂浆条带时,必须调高振捣棒的位置,使其底缘在挤压底板的后缘高度以上。若拌合物稠度不一致,摊铺速度应按偏于一侧设置,并庆将偏稀一侧的振捣棒频率迅速调小。通过调整拌合物稠度、停机待料时间、挤压底板的仰角、起步及摊铺速度等措施控制和消除横向拉裂现象。 第七节浆砌石挡墙工程施工一、材料要求(1)石料质量块石采用石场开采的坚硬新鲜的毛石,其抗压强度不小于500kg/cm2,石料应强韧、密实、坚固与耐久,质地致密,色泽均匀,无风化剥落和裂纹及结构缺陷,砌体表层的石料必须具有可砌筑平整面。石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其它有害物质。砌石材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材应色泽均匀。毛石应呈块状,中部厚度不应小于25cm,单块重量不小于30kg,干密度大于2.4g/cm3,冻石冻融损失率小于1%,硫酸盐及硫化物含量小于0.5%.规格小于要求的毛石(又称片石)块石料可以用于塞缝,但用量不超过该处砌体重量的10%;(2)砂浆和砼浆砌块石砂浆和砼的强度等级符合施工详图的设计标号,砂浆和砼的强度等级系指标准立方体试验在温度20℃±3℃115
、相对温度不小于90%中养护28天,经抗压试验所得的极限抗压强度值,以Mpa表示。砂浆和砼所有水泥、砂及水应符合有关规范规定要求。砂浆中砂宜用中砂或粗砂,砂的最大粒径不大于2.5mm。勾缝砂浆强度等级M10。1)水泥:采用32.5级水泥,且具有出厂合格证。2)砂石料:级配合理,含泥量不得超过3%。3)胶结材料的配合比应通过试验确定,必须满足高强度及施工和易性的要求。胶结材料的和易性,有沉入度(或坍落度)泌水性、离析及可砌性综合评定。水泥砂浆的沉入度宜为4—6cm。砼的坍落度宜为3—5cm。水灰比确定后,施工中不应随意变动。拌制胶结材料必须严格遵照《砼级配校正通知单》,严禁擅自更改。采用机械拌和,时间不得少于两分钟。遇停电时,人工拌和应至少拌三遍,再湿拌至色泽均匀方可使用。低温下,水泥砂浆拌和时间宜适当延长,拌和物料温度应不低于5℃。4)胶结材料应随拌随用,如因停歇过久,造成初凝应作废料处理,严禁再加水使用。5)做好胶结材料的抗压强度试验,同一标号胶结材料试件的数量,每200m3砌体取成型试件,砼一组为3个(15×15×15cm),细骨料砼(一级配)宜采用(10×10×10cm)试模,砂浆一组为6个(7.07×7.07×7.07cm)。制模情况及试验结果应整理于《砼制模试验记录》。6)砂浆(砼)砌石工程应作每个工作班(日)的《砼(砂浆)施工日记》。二、施工工艺根据本工程特点,砌石工程在土石方开挖和回填之后进行,其中工程量比较集中的挡墙浆砌石需在土石方开挖后进行,并且得边开挖一段边砌筑。浆砌石主要采用铺浆法,砌石体的石料应采自经监理人批准的料场。砌石材质地坚实新鲜,色泽均匀,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材。石料的物理力学指标应符合施工图纸的要求,以确保砌石施工质量。(一)浆砌石施工程序为:砌石料采购基础检查、验收拖拉机运料人工砌筑人工清面养护115
1、在砌筑前每一石块应用干净水洗净并使其彻饱和,垫层亦应干净并湿润。按设计要求测量放好坡度线,拉线砌筑。砌体必须错缝,严禁出现通缝、叠砌和浮塞。砌体外露面应平整美观,外露面上的砌缝应预贸3—4cm深的空隙,以备勾缝处理确保勾缝质量;水平缝宽应不大于2.5cm,竖缝宽度应在4.0cm左顺,留作灌浆用,保证护坡砌筑的整体性和牢固度。护坡块石厚度必须保证30cm,薄边最小厚度也不得小于20cm。3、浆砌石采用铺浆法,砂浆稠度为30~50rm,铺浆厚度应按设计厚度的1.5倍,以便砂缝铺浆密实,砂浆的超前铺设宽度不宜超过1m,然后将洁净的石料摆放在浆面上,用铁锤轻敲石面,使铺浆溢出为度,石块应分层卧砌,上下错缝、内外搭砌,不得采用外面侧立石块,并设置拉结石,浆砌体勾缝匀称、美观、表面平整。铺浆前,石料应洒水润湿,要求坐浆饱满,灰缝均匀,较大空隙采用碎石填塞。水泥砂浆勾缝前必须清缝,认真剔除内杂物,用水将缝槽刷洗干净,无残留灰渣和积水,并保持缝槽内的湿润。4、采用自下而上砌筑,砌筑时同一施工段要均匀上升,砌体每天砌筑高度不应超过1.5m,相邻段高差不应超过0.5m或留1:3阶梯形斜搓砌筑石料,人工抬运或手推胶轮车推运转料至工作面,砂浆利用砂浆拌和机现场拌制。砌筑施工应严格按照设计位置、尺寸进行施工。5、块石砌体应成行铺砌,并砌成大致水平层次。镶面石应按一丁一顺或一丁二顺砌筑。任何层次石块应与邻层石块搭接至少80mm。砂浆砌筑缝宽应不大于30mm。6、采用浆砌法砌筑时砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断面,并应砌成斜搓。7、砌石体整体结构尺寸和位置应符合设计要求,牢固,整体美观。8、所有石块均应按层砌筑,当砌体相当长时,应分为几段。砌筑时相邻高差不大于1.2m,每15m分缝,分缝宽度20mm,由聚乙烯闭孔泡沫填缝,各段水平砌缝应一致。每2m设PVC排水管。块石砌筑,应看样选料,修整边角,保证竖缝宽度符合要求。8、如果石块松动或砌缝开裂,应浆石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。9、砂浆砌石体砌筑,应先铺砂浆后砌筑,砌筑要求平整、稳定、密实、错缝。(1)平整:同一层面应大致砌平,相邻砌石块高差宜符合设计要求。115
(2)稳定:石块安置必须自身稳定,要求大面朝下,适当摇动或敲击,使其平衡。(3)应均匀,竖缝填塞砂浆后应插捣至表面泛浆为止。(4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得在顺水流向通缝。上下相邻砌筑的石块,也应错缝搭接,避免横向通缝。必要时,可每隔一定距离立置丁石。10、勾缝砂浆应分次序向缝隙填塞密实,工序一次完成。要求紧密,粘贴牢固,无开裂脱落现象,确保勾缝质量,严禁勾假缝。勾缝完毕应及时清理砂浆残渣,保证护坡面的整洁和美观。11、砌体外露面在砌筑12至18小时之间应及时养护,经常保持外露面的湿润。砌体养护时间为14天。(二)干砌石砌筑1、采用错缝砌筑,摆放块石时要求大面朝下,贴靠紧密,小石嵌缝;要求做到无空洞。2、施工过程中采用小锤轻敲石块,使其紧靠、密实。3、每施工单元完成后应及时清理砌筑面,校核砌筑坡度并调整。4、块石质地坚硬,剔除尖角薄边,严禁使用风化石。5、严格按照挂放的坡度线控制砌筑厚度,砌筑时不得采用先用小石垫高再用大石找平的方式。6、砌筑完成一段时间后,要重新对整个砌筑区域进行检查,对局部沉陷部位进行调整。三、质量要求(1)水泥砂浆质量要求除监理另有指示外,不同强度等级不同配合比的水泥砂浆每工作班分别各制取1组试件。砂浆试样的强度为该组试样6个试件28天抗压极限强度的平均值。砂浆试样强度应符合以下要求:同一等级的各组砂浆试样的平均度应不低于图纸规定的砂浆等级。任一组试件的强度应不低于图纸规定的砂浆等级的75%。(2)砌筑质量要求石料规格和质量应符合有关规定;砂浆配合比应符合试验规定;砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;墙背填料符合图纸要求;沉降缝、泄水孔的位置和数量应符合图纸要求。115
(3)检查项目浆砌块石的检查项目见下表。浆砌块石的检查项目表项次检查项目规定值或允许偏差检查方法1平面位置(mm)±20每20m用水准仪检查1点2断面尺寸(mm)不小于图纸规定每20m用尺量两个断面3底面高程(mm)±50每20m用水准仪检查1点4表面平整度(mm)20每20m用2m直尺检查3处(4)外观鉴定1)坚实牢固,勾缝平顺,无脱落现象。2)泄水孔坡度向外,无堵塞现象。3)沉降缝整齐垂直,上下贯通。4)位于弯道处的挡土墙要平顺、圆滑、美观。第八节铅丝石笼施工一、施工准备1、材料(1)铅丝石笼尺寸:铅丝采用SZ-F-4.00-YB/T5294-2009标准铅丝,铅丝直径为8mm,抗拉强度295-540PMa,伸长率≥12%,180度弯曲试验≥4次,缠绕试验>区6圈,镀锌层质量按F级要求不小于30g/m2。(2)铅丝石笼填充石料的技术指标应符合下列规定:(3)填料:铅丝石笼内码放块石,规格要求块石粒径小于22mm。(3)网眼:150mm*150mm.镀锌量大于300g/m2,抗拉强度不小于40kgf/mm,单笼长4m,宽均为1m,笼深0.4m。2、机具装载机、汽车吊、机动翻斗车等。115
3、运输及储存(1)铅丝石笼应贴有标签,标明该铅丝的制造厂家、制造号、安装号、类型、尺寸、重量,并应附有专门的装卸和使用说明书。(2)铅丝石笼运输过程中和运抵工地后应妥善保存,并应将其储存在不受损坏和方便取用的地方,尽量减少装卸次数。二、施工作业条件:1、石笼网护底的基底及其密实度、侧坡面轮廓线长度、宽度、坡度,按设计图施工,符合设计要求。2、侧面石笼施工前,其基层施工完毕且验收合格。三、铅丝石笼的优势概述:按设计要求底部及侧坡面均采用铅丝石笼,成本比较低,安装比较方便;有较强的抵御自然环境破坏以及腐蚀老化能力;具有很好的渗透性,由于网箱内的填充物之间都有空隙,河水之间有流动性,降低了岩石墙体的压力,可以更好的保护工程质量;具有很好的柔韧性、延展性,即使路基不平整,个别箱体变形倾斜,网笼也会自动调整平衡而不会垮塌。施工简便,不需特殊技术,有很强的抵御自然破坏及耐蚀和抗恶劣气候影响的能力。四、施工工艺工艺流程:定位——连接——铺设——填料——封口1、按设计要求将铅丝网片加工完成,铺设于指定位置。2、将铅丝网片连接成1*4*0.4m的铅丝笼。3、装填石料时,保证石笼形状不受破坏,在靠近外表面的方向先用人工将石料有序紧密垒在石笼表面顶部,后填入中部石料。表面一层尽量选用粒径较大、表面平整的石料,确保石笼的表面平整度。4、铺设面上应清除一切树根、杂草和尖石,保证铺设砂砾石垫层面平整,不允许出现凸出及凹陷的部位,排除铺设工作范围内的所有积水。5、铅丝石笼铺设前,应完成坡面的清理工作,坡面清理完成后,应按图纸要求施工。6、铅丝石笼的铺设应根据提高和材料的受力方向、施工过程中的度汛要求以及尽量减少接缝的数量等因素确定,并应符合施工图纸的要求,铅丝石笼的铺设应与周边填筑同步。115
7、任何时候铺放设备不得直接在铅丝石笼上行驶或作业,应保延其铺设时不损坏材料。8、对施工过程中遭受损坏的铅丝石笼,应及时进行修理,在修理铅丝石笼前,应将保护层破坏部位下不符合要求的料物清除干净,补充填入合格物料,并予整平,对受损的铅丝石笼,应在损坏部位外铺一层合格的铅丝石笼,其各边长度应至少大于破损部位1m以上,并将两者进行拼接处理。9、连接及填料(1)按设计要求用钳子将铅丝石笼裁剪成相应尺寸,并铺设于指定位置。(2)用铅丝将裁剪出的石笼横肋及立肋连接于底层石笼上,连接时应采用错格绑扎方法,且每个节点均应绑成死扣。(3)在两片石笼搭接时应留10cm重叠搭接,并用连接铅丝进行“之”型错格绑扎。(4)用连接铅丝连接的缝隙应尽可能放置于隐蔽部位,以防止人为破坏。(5)装填石料时,用人工填筑石料,以保证石笼开关不受损坏,在填料时,为保证石笼表面的平整度,在靠近外表面的方向先用人工将匀等的卵石有序紧密垒在铅丝面至顶部,后填入大量剩余石料。(6)连接方法:在连接时,要沿着两片石笼连接处水平缠绕300mm距离,再在垂直的柞进行捆绑,并按照此方法延续至末端连接处。10、石笼填满石料后,即可封口。五、质量标准1、铅丝石笼工程填筑前进行测量放样成果的检查和基础面开挖清理质量的检查和验收。2、在铅丝石笼进场及填筑过程中,按规定对工程的各项材料指标和填筑质量进行研究检查和验收。3、铅丝石笼的轮廓线、表面平整度、充填密实度等项目的检查和验收。4、表面平整度:允许偏差±30mm;铺料厚度不小于规定厚度的10%,也不得超厚。六、应注意的质量问题1、使用石料以一般石块或小块石为主,在装笼时,应把小块石放在里面或铺放一层柳枝,以免漏掉石块。第七章 施工总进度及工期保证措施115
第一节进度控制根据本单位多年来水利工程的施工经验,结合本工程实际情况,对影响工期进度主要因素:堤防工程和过水路面土石方开挖施工、浆砌石施工等,必须要非常重视,同时要合理安排机械设备、劳动力,才能保质保量按时完成,此外还必须做到以下保证措施:1、选派具有类似工程施工经验,政治素质高、责任心强,又具备现场管理经验的专业人员组成项目经理部班子,建立健全施工管理机构,确保指挥系统精干。2、尽量采用机械化作业方式,并配备强有力的机修班子,确保机械化作业运行正常。3、采用网络管理技术,开展目标管理,严格按进度计划组织施工,加强进度目标控制,并及时调整生产方式,保证计划的完成。4、加强技术管理,开展技术创新,应用新工艺、新方法组织施工,提高施工技术含量,确保工期按时完成。5、完善激励机制,层层落实经济责任制,实行项目化管理。6、竞争、择优上岗,建立健全施工管理体系,开展劳动竞赛,用科学方法指挥生产,确保按计划完工。7、协调好与业主、监理、设计院、当地有关部门的关系,积极主动开展各项工作,争取得到各方的支持和配合,保证工程施工能顺利进行。8、根据作业方式,开展流水作业,确定合理循环进尺,确保循环作业时间。9、采取循环作业时间控制法,执行节约奖励,超出处罚的奖罚制度,严格控制每循环作业时间。10、实行“循环作业时间”目标管理,确保每天循环目标计划的实施。第二节 施工现场进度管理措施1、项目部制定实事求是、切实可行的施工进度计划(整个项目工期计划、月进度计划、每周进度计划)明确施工进度目标。2、工程施工进度目标分解到各工区,再分解到作业班组实行奖惩制度,超计划进度奖励,欠则罚。每月进行考核并与经济效益、岗位工资挂钩,当月兑现。115
3、项目部各班组要逐级加强每日、每周、每月对实际生产进度与计划进度情况进行对比、检查,并分析滞后原因,提出原因的症结,及时采取措施、对策进行解决;及时调整计划,采取补救措施,补回滞后进度。4、加强施工现场管理,施工现场管理人员,实行定人、轮组的昼夜现场管理制度,充分发挥现场管理人员的现场管理作用。确保各项措施在施工现场落实到位。要检查、督促并采取各种保障措施确保各项生产、质量、安全等措施能够在施工现场逐项真正地落到实处,做好工序进度控制。5、做好工序管理、进度目标控制的预测工作,要事先分析、判断、预测进度目标控制中可能会发生或出现的问题,事先采取措施、对策进行预防,将有关问题、困难解决在萌芽状态,以确保进度目标的实现。做好进度的事前、事中、事后控制。6、开展劳动竞赛,对优胜者(进度、质量、安全、成本、现场管理、文明工地建设进行综合评价)及时给予表彰和奖励,每月评定一次。第三节 进度保证措施一、施工计划编排上保证1、按照工期要求,分阶段制定施工计划和实施方案。对重点工序做好切实可行的施工组织设计,合理安排各分项工程的施工顺序,充分利用本单位施工经验丰富的有利条件,缩短流水作业的流程,努力加快每个环节的施工进度,确保总体工程进度。2、加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个职工,使每个职工心中有数。在确保质量的前提下快速施工,因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,应用和研究新技术、新工艺,促进工程的顺利进行。3、正确对待工期与质量关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性。4、实行施工进度检查制度,通过班组生产日报、旬报和月报,掌握工程实际情况及时修正施工计划。必要时,增加作业时间或加强人力、设备资源的投入。并及时向建设单位和监理单位呈报月报。二、积极开展技术攻关115
根据以往施工中存在的问题积极开展群众性的QC活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面依靠技术进步,为优质快速地建成本工程。对关键项目施工中存在的问题,不断地总结提高,在保证质量前提下,加快工程施工进度。三、从机械配备和人员落实上保证1、抽调精干的工程技术人员和富有经验的项目经理组建项目经理部加强管理,统一指挥,协调整个工程的施工;选派技术力量强、调机械设备先进的施工队伍投入本工程的施工,从人员上落实和机械设备配备上保证工程按时完成。2、在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程施工技术和现场管理人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间,争速度,争取提前实现进度目标。3、施工过程中,要定期做好机械设备的维修保养,使机械设备的完好率达到90%以上,保证正常运转。四、从材料供应上保证1、经理部统一安排材料的采购、运输、保管,领导协调材料供应。对工程中使用的各种材料要预先落实到位,确保工程需要,坚决杜绝停工待料现象的发生。2、对砂石骨料、水泥等周转材料都需预先取样,检验测试和配料试验,合格材料要预先签定协议落实到位,要有计划地组织材料物资到场,确保不因材料物资问题而贻误工程进度。五、从安全生产上保证加强职工安全法制教育,增强安全生产意识。项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。六、从资金落实上保证本工程开工时,承包人将投入满足本工程需要的自有流动资金,确保前期工作顺利展开。对其中业主支付的进度款,实行专款专用。业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,必须做到专款专用,不得挪作他用。七、从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。115
加强与业主的联系,尊重当地的生活习惯,做好与当地政府、企业和群众的协调工作,取得人民群众的支持,使工程施工进展顺利。本工程如中标,我们承诺节假日照常施工,并制定相应的措施加以保证。必要时,实行三班制作业。第八章施工重点、难点及质量通病的治理防制措施第一节施工重点及难点控制措施溢流坝工程具有施工战线长,施工项目多,工期短,干扰因素大等特点,在施工过程中,既要确保工序施工质量,又要排除各种因素的干扰,避免工期后造成赶工期带来质量抽掉的难度,堤防工程施工重点、难点控制措施如下:一、施工控制的重点难点1、对人的因素难以实现全面有效控制。对于面广、量大、劳动密集型的施工工序,比如土方、整坡、挡土墙砌筑等,具有劳动密集型特点,投入的劳动力众多,难以对每个施工人员实现有效控制。由于违规操作引起的质量问题相对较多,如护坡施工中,因部分区域整坡不平整,造成局部护坡表面平整度达不到要求,部分挡土墙施工质量达不到外观质量要求,而对于返工及后期处理所需要付出的代价更大。因此,怎么实现对操作人员全面有效的控制,是一个至关重要的难题和质量管理的重点。2、对原材料、成品、半成品质量因素较难实现全面控制。产品质量离散性较小,依据厂家提供的产品检验合格证和控制。对于地方产出的材料,如砂石骨料、块石等质量离散性较大,而且随时进场和使用,如何实现原材料的及时、全面、有效地控制也是一个值得研究的课题。3、现场施工检查验收过程中,对于面广、量大、劳动密集型的工序产品,部分质量隐患容易遗漏。要实现全面检查是很困难的。采取抽检的方式,会遗漏一些质量问题。怎样实现对面广、量大、劳动密集型的工序产品的全面控制是一个成为重要的难题。4、工序产品出现偏差后,纠偏的难度高、损失大,有些偏差出现后,纠偏措施的决策也较为困难。在实践中,对于出现的偏差若不能及时发现,往往会造成大面积返工,事实上,解决这些问题的关键,应放在事前控制上。115
5、施工期间环境等因素的影响和干扰,使工序产品质量控制难度增大,如基础处理的地勘资料不全或实际不相符,汛期水位的影响、地方企业在施工作业面内修建设施或行车占道等,这些因素如不能及时得到解决,将会影响工序产品质量,甚至造成无法挽回的损失。要解决好这些问题,需要发挥技术优势,提高管理者素质,使施工顺利进行。二、施工重点难点的控制措施针对质量监控的难点及重点,采取工序质量控制措施应达到的效果是全面、适时、有效,要实现这一控制目标,务必在控制过程中实现事前、事中、事后的全过程有效监控,并在控制过程中适时采取管理、组织、技术等方面的措施。1、熟悉各工序施工技术要领和操作要点,通过工序分析掌握重点,如:挡土墙砌筑工程的块石厚度、错缝砌筑、砂浆拌制均匀、砂浆饱满度、灰缝水平度及厚度;护坡工程的整坡、削坡平整度、砂垫层厚度、土工布铺设平整度及搭接长度,以及混凝土浇筑时的振捣插点和振捣时间等等。只有这样才能使工序在有效的监控管理中有明确的标准及重点目标,控制工作将更具有方向性和针对性。这是解决重点难点的首要条件。2、质量控制能顺利实施,需要有完善的质量保证体系作保障。针对重点难点的问题,首先要检查质量管理体系的建立情况,重点在于人员是否各就各位,责任是否明确到人,务必落实材料员与收料员的人选,因为在实践中施工方出于节约管理费考虑,常会出现材料员与收料员相互替代或为了抢进度,没有及时对进场原材料进行检查的情况。必须建立明确的责任制度,各司其责,按照质量管理体系的责任分配,落实到位,项目部监督实施。对质量管理体系的运行实施监控。加大制度执行和协调情况的检查,确保施工在正常条件下顺利进行,防止质量失控情况发生,这样能较好地解决难点问题。3、要解决施工重点难点的问题,必须明确设计意图,同时建立和规范两个制度。在工序质量人及材料因素的控制固然重要,但不从制度上加以规范是难以达到预期控制效果的,该制度主要有两方面内容:一是按合同技术规范和设计要求对进场材料建立样品目录和表格;二是对进场按样品标准检查,达到标准者接受,否则拒收。收料人员负责材料检查,对于偏差采取奖罚制度。将责任目标落实到人。让施工操作的人及材料管理人员均有管理的目标性和目的性。通过监控样品制度的实施和责任目标落实到人,使检查及处理职责落实到人,质量控制的难点即得到了有效的控制。4、要加大现场质量控制巡查力度。掌握第一手资料,努力实现及时控制。对施工中发现的问题务必作到及时发现、及时纠正、扬名积重难返。115
5、对施工人员素质进行事前控制。做好技术交底。对施工的重点难点作出书面交底,及时签字,解决施工前存在的技术难题。避免因普遍性操作失控,在工作全面展开时引起大面积的返工。第二节质量通病的治理措施为了预防质量通病的出现创无质量通病工程,我公司结合实际情况以主体结构及使用功能的关键部位作为质量通病的控制点,制定以下措施:一、清基、疏浚、土方质量通病及防制措施为了预防本工程土方清淤疏浚施工中出现边坡塌方、土方超挖等的通病,结合本工程合同技术规定、设计要求及有关规范、规程和施工现场特性,拟定以下质量防治措施:1、积极做好土方清基的准备工作,检查图纸和资料是否齐全、核对平面尺寸和基础标高、了解工程规模、结构形式、土方工程量和质量要求。根据建设单位提供基准点和工程定位测量复核记录,在工程区域设置测量控制网,包括控制基线轴线和水准基点,做好轴线的测量与审核;根据设计图纸要求进行开挖线、开挖高程放样;根据施工现场需求情况,落实好施工人员、机械设备进场工作;做好施工区域内设置临时性排水沟,可将工程基础降水及时排走。2、清淤土方时,应将树木、草皮、树根、乱石全部清除,并认真做好水井、地道、洞穴的处理。地基的粉土、细砂、淤泥、腐植土均应按设计要求清除。3、土方清淤施工中,尽量减少地基土的扰动;在施工期间,加强对周边环境和边坡的监护、观测,以便发现异样及时采取处理措施;对边坡暴露时间较长的工程,采取护坡措施。4、清基土方完毕后施工员系统地进行地质描绘、编录,必要时应进行摄影。及时填写单元工程质量评定表格和本单元竣工断面,经技术负责人签字后填写工程质量报验单,报监理部复核,如不合格工程应立即返工。在具体施工中,要合理选择施工方式,选择合适机械,根据地质条件,遵循施工要求来选择其相应的清基方式。同时,要搞好挖土工程的组织管理,及时做好机械表面和运输道路的清理工作,积极响应组织做好施工期间安全工作。二、堤防填筑质量通病及防制措施115
为了防治回填土土质不良、回填不密实、边坡塌方、填方成弹簧土的通病,结合施工现场实际情况拟定土方回填的质量通病防治措施如下:1、工程量、施工进度的要求:计算回填土方的工程量,合理施工顺序安排土方回填的进度;严禁不合理的抢工;合理布置夜间照明设施;有良好的施工排水措施。 2、施工准备质量的要求:根据施工文件及图纸进行定位测量和高程测量;做到有作业指导书、有施测、有校核、经验收后有文件记录;施工前,进行技术交底;填土压实机械应齐备且机械参数符合设计要求,运行状态良好。3、施工中消除质量通病的主要要求(1)消除基底处理松懈的措施:清理基底杂物,排除积水。(2)基底填土应经质检部门校核并作单元质量评定记录、隐蔽工程记录。(3)合理按设计要求选用填料,填料技术要求应符合技术规范要求。回填土密实度,应达到设计的要求。填土方法应进行实际效果试验后,才能大规模施工;应保证回填土取土场不积水。(4)机械碾压时,轮迹应互相反搭接,防止漏压。除碾压机处,尚应配备平土机及运输机械。填土采用机械填方时,应保证边缘部位的压实质量。(5)消除填方成弹簧土的措施,填土含水量应严格控制在施工规范要求含水量之内;回填土料选用符合设计要求的土料。局部形成的弹簧土,应挖出后按施工规范要求重新换土回填。(6)及时填写单元工程质量评定表格和隐蔽验收资料,经技术负责人签字后填写工程质量报验单,报监理部复核,如不合格工程应立即返工。三、泥结石路面质量通病基防治措施泥结石路面的质量通病主要是路面开裂、纵横向裂纹、网裂、龟裂坑槽、松散、波浪、拥包等。为防止质量通病的发生,采取以下防治措施:1、施工过程中先进行路基处理,然后再施工路面。路基与路面施工交验有记录、有签字,有签字,未作交验的路基工程不得进行路面施工。2、经常对路面进行保养和维护,保持路面平整完好,路面整洁,横坡适度,对出现的问题及时分析和修补。3、施工过程中混合料拌和、运输、摊铺、碾压工艺及养生等要求,明确各道工序的职责和施工责任人,明确自检责任和自检人员,明确质量目标;同时,对关键工序采用工艺、采取的措施等给予明确的事先指导,真正做到“115
施工有计划、工艺都知道、职责均明了、质量达目标”。4、施工中消除质量通病的主要要求(1)基面处理无杂物、软土、积水、基面保持平整、碾压密实,粘土塑性指数和用量符合设计要求。(2)泥结石铺筑厚度均匀,碾压密实,无局部凹凸。(3)路面结构中,面层、基层和底基层都应符合相应的质量标准和技术要求,材料质量、施工机械、铺筑工艺等要符合设计要求。四、浆砌石护坡质量通病基防治措施1、现象一:浆砌石通缝,砌石工程各面石砌缝连通、尤其是在转角处及沉降处原因分析:(1)石块不规则,砌筑时又忽视左右、上下、前后的砌块搭接,砌缝未错开;(2)施工间歇留斜槎不正确,未按规定留有斜槎,而留马牙形直槎;预防措施:(1)加强石料挑选工作,注意石块左右、上下、前后的交搭,必须将砌缝错开,特别注意相邻的上下层错开;(2)转角处及沉降缝处把丁顺叠砌改为丁顺组砌;施工间歇必须留斜槎,留槎的槎口大小要根据所使用的材料和组砌方法而定。2、现象二:浆砌石内部结构不牢,砌体内外两层皮、互不联接,石块间砂浆粘接不牢,石块间砂浆不满,砌体结构松散。原因分析:(1)石块间压、搭接少;未设丁石(2)砌筑未采用座浆法;不饱满;(3)砂浆强度不够;(4)每工作班砌筑高度超过规范规定;预防措施:(1)优选石料,严格掌握灰缝大小在规范要求范围内;(2)采用座浆法或挤浆法砌筑,严禁采用灌浆法;(3)每工作班砌筑高度应按规定执行,石料表面清理干净;(4)按配合比要求拌制砂浆,采用砂浆拌和机拌料。115
3、现象三:浆砌石大面凹凸不平,垂直度超出设计及规范标准,局部面石本身不平。原因分析:(1)面石选石料不当;(2)砌筑时未挂线或挂线不准或砌筑过程中未经常检查挂线偏差;预防措施:(1)优选表面平整的石料做面;(2)砌筑过程中必须挂线,经常检查挂线偏差;(3)砌体较高时搭设脚手架,改善作业条件。4、现象四:勾缝砂浆在砌体完成不久即脱落原因分析:(1)勾缝砂浆质量不合要求;水泥用量过多或过少;(2)砌体灰缝过宽造成勾缝面积大收缩严重;(3)勾缝时间落后于砌筑完成时间过多,底缝表面污染;(4)勾缝后未及时养护。预防措施:(1)严格控制勾缝砂浆质量;(2)砌体灰缝控制在规范容许范围内;(3)砌筑完成后马上进行勾缝,停留时间过久时在勾缝前认真进行表面清理;(4)勾缝后及时、认真进行养护。第九章施工重点及难点的安全施工方案一、土方工程安全技术措施1、在土方工程施工前,应详细分析与核查各项技术资料(如实测地形图、工程地质、水文地质勘察资料、原有地下管道、电缆、地下构筑物资料及土石方工程施工图等),进行现场调查并根据现有施工条件,制定合理的土方工程施工组织设计。2、挖土深度超过1.5米时,应根据土质情况按规定放坡或架设支撑。开挖深度超过2米时,必须在基坑边沿设立两道防护栏杆,人员上下有专用爬梯,夜间加设红色灯标志。115
3、挖基坑时,施工人员之间应保持一定的安全距离,机械挖土时,挖掘机间距应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。4、挖土时,如发现边坡有裂缝或有土粒连续滚落时,施工人员应立即撤离施工现场,并应及时分析原因,采取有效措施解决问题。5、在雨季进行基坑施工时,详在距基坑顶边一定距离处挖排水沟或筑挡水堤,防止雨水灌往前基坑,坑底周边设置集水坑或引水沟,并将积水及时排出,当基坑开挖处于地下水位以下时,应采取适当的降低地下水位的措施。6、为防止基底土被扰动,基坑挖好后要尽量减少暴露时间,及时进行下一道工序施工。如不能立即进行下一道工序施工,要预留20cm的覆盖土层,待基础施工时再挖去。二、浆砌石工程安全技术措施1、浆砌石作业主要存在列危险源、危害因素:(1)未按规定使用劳保用品,造成物体打击事故。(2)边坡上下同时作业,滚石落下造成人员伤亡。(3)搬运石头由于人员疏忽大意砸伤脚。(4)雾雨天未设防滑设施和安全警示牌,造成其他伤害。(5)现场用电不符合要求,造成触电事故。2、浆砌石安全技术措施(1)作业人员在搬运石头的时候应注意安全,防止搬运石头砸伤脚,并注意滚石危险。(2)在砌筑片石时边坡上下不得同时作业,上下作业应保持安全距离,防止滚石落下伤人。(3)进行砌筑时应检查和注意边坡土质情况的变化,材料堆放应距离边坡1米以外。(4)遇雨天应做好防雨准备,设置安全警示标志,防止坍塌事故的发生。(5)在搬运片石时要量力而行。在破解片石时,要背向行人方向,以免片石飞溅伤人。(6)搅拌机械要专人负责、专人操作,严格按操作规程进行作业。(7)施工用电要有专人负责,严格按照用电规程办理。(8)夏季施工时,应选择早晚较凉爽时段进行,避开中午高温天气,避免人员中暑。(9)施工过程中经常洒水,防止扬尘对施工人员造成危害。(10)废渣、建筑垃圾等集中弃往设计指定的弃碴场。三、土工布安全措施115
1、人员进场管理(1)进场人员要办理健康进行体检,确保没有职业禁忌方可进场。(2)所有进场人员要办理人身意外伤害保险,并且要处于有效期内,在施工过程中,如有员工已到期的要及时办理续保。(3)所有人员要进行安全教育培训并试卷考核后方可进场。(4)所进场的人员中如有特种作业人员与三类管理人员必须持证上岗且证件处于有效期内。2、现场施工安全管理(1)土工布作业必须严格按安全技术操作规程操作,所有水上或是临水作业人员必须戴安全帽、穿救生衣;在进行高空作业时,还应佩戴安全带。(2)作业人员必须遵守安全生产规章制度,按安全技术操作规程谨慎操作,严禁酒后作业。(3)每天开工前由班组长向工人进行安全教育(班前会),对当日工作的安全注意事项进行交底。(4)每天专人收听本地天气预报,随时掌握天气变化情况,保证生产安全。(5)作业人员在进行上下坡作业时,应事前检查土工布的防滑情况,注意做好防滑措施,必要时应佩戴安全带作业。(6)夜间施工,现场应设置足够的照明灯光,如是船上作业,船舶应具备足够的照明,并应开启有关灯光信号,以防其他船只误撞;施工现场的一切电源、电路的安装和拆卸必须由专职电工操作,所以机械设备、电器设备等必须要求严格接地,接零和使用漏电保护器。(7)现场作业人员必须遵守安全生产规章制度,杜绝习惯性违章,否则按项目部相关制度进行考核。(8)推土机、装载机、挖掘机等机械设备必须持齐全有效的证件;作业过程中注意配合协调,统一服从指挥人员的指挥,长臂挖掘机回旋半径内不许有人员靠近。(9)施工期间精神集中,不许打闹、追逐和开玩笑。四、预防交通事故安全技术措施本项目路上通行车辆较多,进行挡墙施工时,一定要做好交通字发全防护工作,采取有限措施保证通行车辆、行人及现场施工人员的安全。115
1、在施工路段一侧设置施工围挡,并在围挡外摆放红帽子,并在红帽子上粘贴反光膜,提醒运行车辆通过时尽量远离开挖边界。2、由专职安全员值班负责指挥过往的行人和车辆。3、施工运料车辆进入施工现场,在施工段两侧必须安排专人拿红旗提醒过往车辆减速慢行,以免阻塞交通事故发生。4、在施工段落安装若干照明设备,以保证晚上运行车辆和行人的安全。五、预防高处坠落的安全技术措施1、上岗前应根据有关规定进行专门的安全技术签字交底,提供合格的安全帽等必备的安全防护用具,作业人员应按规定正确佩戴和使用,并在日常安全检查中加以确认2、凡各类安全警示标志按类别,有针对性地、醒目地张挂于现场各相应部位。3、严禁穿硬塑料等易滑鞋、高跟鞋、拖鞋。4、作业人员严禁互相打闹,以免失足发生坠落危险。5、施工使用的临时梯子要牢固,踏步300-400mm,与地面角度成600~700,梯脚要有防滑措施,顶端捆扎牢固或设专人扶梯。六、预防机械伤害的安全技术措施1、施工机械设备应按其技术性能和有关规定正确使用。缺少安全装置或安全装置已失效的机械设备不得使用。2、机械设备应按时进行保养。当发现有漏保、失修或超载、带病运转等情况时,应停止使用。严禁在作业中对机械设备进行维修、保养或调整等作业。3、机械设备的操作人员必须身体健康,并经过专业培训考试,取得有关部门颁发的操作证或特殊工种合格证后,方可独立操作。4、操作人员有权拒绝执行违反安全技术规程的命令。由于发令人强制违章造成事故者,应追究发令人的责任,直至追究刑事责任。5、机械操作人员和配合作业人员,必须按规定穿戴劳动保护用品。高处作业必须系安全带,不得穿硬底鞋和拖鞋。严禁从高处往下投掷物体。6、机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机械人员操作。严禁无关人员进入作业区和操作室。工作时,思想要集中,严禁酒后操作。7、机械进入作业地点后,施工技术人员应向机械操作人员进行施工任务及安全技术交底。操作人员应熟悉作业环境和施工条件,听从指挥,遵守现场安全规定。115
8、搅拌机应搭防砸、防雨操作棚,使用前应固定,不得用轮胎代替支撑。移动、维修、保养、清理时必须切断电源,设专人监护。七、预防触电的安全技术措施1、用电线路架设应悬空架设,高度不低于2.5m,牢固绑扎在绝缘体上。2、临时用电线路用尽量使用电缆线,绝缘良好,无破损,沿边角设置,禁止乱拉乱接。3、一切施工用电设备均应实行“一机一闸一保护”,外壳应有良好的接地且电源控制点与用电设备距离不得大于5m;开关箱(板)应设置在高度1.5m左右位置,牢固、整洁、完好、防雨、易操作,保险熔断丝与负荷相适应。4、照明灯具设置高度不低于2.5m,人员易碰处的灯具,应有防护网罩。潮湿场所、金属容器内和手持照明灯具,应使用安全电压。5、手持电动工具应保持绝缘良好,电缆线无破损,并安装漏电保护器,做到三级配电、二级保护。6、电气设备外壳接地良好可靠,裸露带点部位、接头部位应有防护装置。7、易燃、易爆物品存放、使用的库房和场所,应使用防爆型照明灯具和电器。8、露天作业的电气设备,应有防雨措施。9、地下工程施工的动力、照明线,不允许使用裸线。电源开关盘应架立固定好,并设防触电罩,不允许倒放。10、每个工作面得供电设施,要根据实际用电功率的需要配置,严禁超负荷运行。11、严禁在高压线下施工,搭设作业棚或堆放物件、材料及杂物等。八、消防安全安全措施1、施工现场的防火要求和管理2、加强施工现场安全管理。第十章有关工程设计和施工上的建议第一节工程设计的建议本工程设计阶段的施工图中的各构造物设计较为先进、合理,在施工技术上的要求符合现行国家规范、标准,我单位在工程设计方面无其它建议。115
第二节施工上的建议一、正确理解图纸,做好工料分析,落实各项计划为保证混凝土浇筑质量,必须要把好“材料关”,施工中还应做好以下保证措施:1、混凝土拌和严格按照配合比施工,严格计量标准。2、坚持施工过程中的试验制度,在混凝土浇筑现场对每批混凝土进行坍落度试验,并记入施工记录,控制坍落度误差,保证砼试验的频率,试件组数达到规范要求,施工一旦发现不合格的混凝土拌和物立即废弃。3、混凝土生产运行过程中,经常进行检查,内容包括拌和物的均匀性、和易性,适宜的拌和时间,衡器的准确性、机器及叶片的磨损程度等。4、按规范要求对混凝土制作试块,送养护池养护,及时送试验室试压,以便及时掌握施工情况,保证施工资料的完整及时。5、混凝土运输过程应防止离析,运送混凝土的路面定期进行养护。6、土方回填过程经常进行沉降位移观测,发现问题及时解决。二、建立质量责任终身制根据我们的施工经验,为加强各参战人员的责任心,切实落实质量责任制,将所有参建人员按各自职责范围与所负责的单元、分部、单位、单项工程分别落实质量责任,并将责任人的身份证号码,以文件形式存档,一旦发生质量问题终身追究。三、建立“上方令”制度对堤防施工可以采用“上方令”制度,这样可以切实保证质量。具体的做法如下:施工单位每上一层土,需通过自检合格后,报请监理工程师检验,监理工程师经检合格后,签发“上方令”,“上方令”上记录检测情况的有关数据,也是监理人员检验的原始记录,施工单位只有收到签发的“上方令”,后,才允许开始上一层土料的铺筑;“上方令”有一定的时效性,超过2~4小时,施工单位尚未开始铺筑土料,则“上方令”自动失效。这样有利于动态管理现场的施工。115
第十一章施工安全方案及文明施工措施第一节安全保证体系一、安全生产的总体思路我公司历来十分重视工程的文明施工和安全生产,为确保安全生产和文明施工,以达到高速、优质、安全生产的目的,务必严格执行国家、自治区和上级主管部门颁发的有关安全法令、法规和劳动保护务例,必须把安全生产和文明施工工作放在首要位置,由项目经理亲自抓,推行安全责任制,使安全文明工作全面持久地开展,确保不发生安全事故。1、贯彻执行“安全第一,预防为主”的方针,管生产必须管安全,认真落实有关“安全生产,文明施工”的规定,加强安全技术部门的领导,实行安全责任制。2、建立健全的安全管理专职机构。经理部下设安全科,配备专职安全技术干部,从事安全技术检查、监督,制订和贯彻安全管理制度、条例、规程等,做到有章可循。3、加强安全意识教育。安全生产贯穿整个工程施工的始终,要有针对性地、经常性地组织学习安全规程,通报施工安全情况,做到“警钟长鸣”。4、保障职工在安全的条件下进行施工。对工地的机、电设备应经常检修,保证设备性能良好。5、在施工现场的危险部位放置安全色标、标语,随时提醒职工注意安全。6、实行当班安全员巡视制度,杜绝事故的发生。7、定期和不定期地组织安全检查和安全评比,总结经验教训,制定行之有效的安全防范措施,把安全事故消灭在萌芽状态。8、严肃对待施工中发生的已逐、未逐事故。对查出的事故隐患,要做到“三定”。即定处理责任人,定处理时间,定处理措施,并按期检查、督办,直至完全解决问题。9、做好安全技术交底工作。各项施工方案在付诸实施前,安全员必须事先作好安全技术交底,杜绝违章指挥和违章施工。10、配足消防器材,并派专人管理好油库。11、在施工过程中,保护好当地的公用设施(如供电、供水、通讯、防汛等)。12、服从地方防汛指挥部门的汛前检查和清障要求,防汛抢险的调遣。115
13、施工营地建设及设施不影响当地防洪地段的安全。二、安全管理体系本工程安全生产目标是:确保工程施工无伤亡事故。因此,必须坚持“安全第一,预防为主”的工作方针,从思想上、组织上、技术上、经济上四个方面进行保证。安全生产目标管理体系:安全保证体系安全生产思想安全教育安全领导组规程、规范强制性务文安全技术措施安全知识安全技能安全机构(安全监督科)分工负责(责任制)安全技术交底掌握操作规程安全技术措施配齐防范设施实行奖惩制度配齐劳保用品提高安全意识全员活动把事故消灭在萌芽状态经济兑现安全生产目标(无重伤以上事故发生)安全生产目标保证体系框图三、安全生产思想保证坚持“安全第一”的思想,认真贯彻党和国家的安全生产的方针、政策,克服生产和安全“两张皮”现象,把安全与生产统一起来,树立“生产必须促生产”115
的辩证关系,严格贯彻“管生产必须管安全”的原则。1、安全生产思想教育进行思想教育,目的是为安全生产奠定思想基础,一是加强思想路线方针政策的教育,提高全体职工对安全生产重要意义的认识,不断提高管理人员和职工的政策水平和自学执行安全生产方针政策和法规。二是加强劳动纪律的教育,使广大职工懂得严格执行劳动纪律对实现安全生产的重要性。2、安全技能和法制教育项目部所有职工必须具备安全基本知识,接受安全知识和法制教育,每年按规定学时安全培训。3、安全技能教育项目部应根据工种专业特点,实现安全操作,安全防护所必须具备的基本技术知识要求,每个职工应熟悉本工种、本岗位专业安全技术知识。进行专门的安全技术培训,并经考试合格持证上岗。四、安全生产保证体系1、组织体系项目部成立以项目经理为核心的安全生产保证体系,体系框图如下:`115
安全保证体系安全保证体系制度保证经济保证组织保证思想保证提高全员意识项目部安全领导安全责任制各项安全生产制度项目部安全监察部门施工技术安全规则教育奖罚分明安全总经评比制度月季年安全检查制度各工种安全生产制度安全总经评比制度月季年安全检查制度各工种安全生产制度队专职安全员经济兑现班组兼职安全员实现安全生产目标安全管理手段规范活动规范教育安全标准作业职业道德培养安全岗位责任制安全责任制基础工作奖罚规章制度安全知识法制纪律安全方针政策班组建设各种竞赛活动安全措施交底安全预防措施责任制兑现115
检查评比总结上岗安全教育典型事例分析文明施工活动2、安全生产责任制为认真贯彻《劳动法》和《劳动安全生产条例》,落实“企业负责,行业管理,国家监察”的安全生产管理体制,在成立安全生产组织体系后明确项目经理在生产中对所客的工程项目的安全生产负直接领导责任,必须组织落实安全技术管理的各项措施,规章制度,严格执行安全技术交底和重要设施设备交接验收使用制度;组织员工学习安全技术规范操作规程,定期组织安全检查。技术负责人(项目总工程师)对本项目劳保和安全技术工作负总责,结合本项目制定和贯彻实施具体安全技术措施。施工员、队长(工段长)对所管辖的分部分部工程安全生产负直接责任,应认真落实施工方案中安全技术措施,针对施工生产任务特点向作业班组进行详细安全技术交底,并随时检查实施情况,安全员应执行有关方针、政策、法令、规范、标准,做好宣传教育和管理工作,经常深入现场指导、监督和检查,掌握安全生产情况。3、项目各职能部门主要职责在建立组织体系的同时明确生产经营部门要合理组织生产,加强现场平面管理,贯彻生产安全规章制度和施工组织设计,建立安全生产、文明生产秩序,技术部门要按照国家有关安全技术规范标准、规程,提出相应的安全技术措施对不安全因素提出安全技术改进措施。机管部门对一切机电设备、运输和施工机械安全工作负责,经常检查、维修、保养,确保运行。账务应按规定将安全措施费用计划列入生产财务计划,专款专用,确保安全措施和安全活动经费的落实。劳资教育部门将员工培训纳入计划做好新工人(包括工)、特殊工种工人的安全技术培训、考核、发证工作。保卫部门负责本项目安全保卫、消防工作。形成全面安全生产组织体系,确保安全生产。第二节安全管理措施制度一、安全管理技术保证措施1、安全管理技术措施115
(1)实行逐级安全技术交底,开工前,项目技术负责人将工程概况、施工方法、安全技术措施等情况向全体职工进行详细交底,项目经理、施工员要按工程进度定期或不定期向参加施工人员进行安全技术交底,班组每天对工人提出施工要求,作业环境的安全交底。安全技术交底必须按分部、分项工序进行,做到有针对性。(2)精心做好分部(分项)的施工方案,不断优化环境。根据工程项目分部(分项)所处位置及地质、水文条件、气候、工程结构的要求,结合施工力量配置情况合理制定安全技术措施,安排工程施工,控制疲劳作业,保持员工心情舒畅,特别对施工中噪音、粉尘必须严格控制,减少影响,保证生产人员处于最佳状态,达到人、机、环境的统一。2、严格执行安全生产规范标准可根据项目工程任务列出主要规范标准。(1)《工程建设强制性条文》(水利部分);(2)《水利水电建筑安装安全技术工作规程》;(3)《建筑(水利)施工安全检查评分标准》;(4)《高处作业安全技术规范》;(5)《施工现场临时用电安全技术规范》;(6)《建筑安全工人安全技术操作规程》。3、加强施工现场的安全管理、检查落实工作(1)施工前安全措施的落实检查,主要是根据施工方案提出的安全措施,贯彻落实情况进行检查,使安全措施落实到实处。(2)施工过程中的安全检查在施工过程中的安全检查分为定期检查和专业性、季节性等检查,定期检查主要是了解掌握整个施工安全管理情况,安全技术善,为完善安全生产控制计划,安全生产提供依据,对隐患提出整改和预防措施,确保安全生产。专业性检查离要是对专业性较强的安全技术状况进行检查,对危险点、源、物进行专项检查。季节性检查主要是针对自然环境的变化特点所进行检查,提出整改措施。检查主要内容:一查思想,即检查施工各级管理人员、技术干部和工人是否树立“安全第一,预防为主”115
的思想;二查制度,即查安全生产制度及规范、标准、规章的落实情况;三查措施,即查是否按安全技术措施交底执行和安全设施落实情况;四查隐患,查隐患是减少事故发生的有效方法,在施工过程中,对查出的事故隐患提出整改措施、整改责任人,限时整改。从而不折不扣地执行规范和操作规程,始终抓预防的落实工作,保证安全生产的目的。(3)在施工中坚持全员、全过程、全方位、全天候的“四全”动态安全管理,不断提高安全生产水平。二、安全生产的经济保证安全生产经济保证应按有关规定和本项目所列措施费等提取费用,保证安全防范设施配齐、到位,职工劳保用品及时发放,同时对安全生产实行奖罚制度。1、安全生产防范措施的执行经过批准的安全生产防范具有技术法规的作用,必须认真执行遇到因条件变化或考虑不同尺寸应按规定及时修正、变更。施工中各种安全设施,防护设置应列入任务点,落实责任到班组或个人并实行验收制度。技术负责人员要经常深入工地检查安全生产防范措施的实施情况,及时纠正违反规定的行为。2、加强劳动保护工作根据不同工程的配备相应的安全防护用品,向参加本项目建设的所有人员发放安全帽和相应的安全用具,作业过程中应注意的问题如下:(1)进入施工现场人员必须强制带安全帽;(2)悬空作业点下方必须设安全网、带;(3)对坑井口必须设置围栏、盖板或架网;(4)脚手架和梯子结构要牢固,搭投完毕要办理验收手续;(5)在交叉处要设置安全行车标志,夜间作业灯光要足,目标清楚,避免施工人员受外来车辆意外所伤;(6)注意工地各种机械设备的机械技术状态,常维护保养,完好率达95%以上;(7)注意工地用电管理,线路架设要规范,派专人电工负责管理,并应注意安装漏电保护器。3、实行安全生产奖罚制度本项目在下达生产任务的同时,必须同时下达安全指标,检查考核评价,伤亡事故控制率,安全设施完好率,尘毒浓度合格率,职工安全技术培训及程序,安全技术措施经费提取使用使用等监督考核办法和奖罚办法。安全生产与职工荣誉、提职升级和经济利益挂勾,实现奖罚分明。三、组织保证115
本工程施工平行交叉作业多,不安全因素多,要认真贯彻“安全第一,预防为主”的方针,成立以项目经理为第一安全负责人的安全领导小组。安全领导小组:组长:项目经理副组长:安全科长成员:各职能科长,各施工队队长(组长)日常工作由安全科负责,各施工队设兼职安全员,成立上至顶,下到底,左右到边的全面安全保证体系,贯彻谁主管,谁负责的原则,培养全员安全意识,提高自我保护能力。针对本工程的实际情况,建立健全项目施工安全保证体系(工程安全保证体系框图详见下页图)四、制度保证1、加强职工安全生产教育,组织职工学习有关安全生产和规定,把安全生产纳入该工程的主要议事日程,要求职工严格遵守安全操作规程,避免事故发生。2、落实各级安全生产岗位责任制,工地配专职安全员,班组设兼职安全员监督保证安全生产,定期检查。3、施工现场悬挂安全警示牌,安全生产要贯彻执行《六大》纪律、《十个不准》。4、机械设备由专职上岗人操作,定机定人,并按规定做好维修保养。高空作业系好安全保险带。5、加强用电管理,用电设备做好接地保护和装上触电保护装置,并做好防雨、防潮、防雷击工作,保证用电安全。特别注意夜间操作人员用电安全。6、推行施工现场安全生产标准化管理,签订安全生产责任状,项目经理负全责。7、交叉作业时应有专人统一指挥,提醒注意安全。8、必须强化“安全第一、预防为主”的方针,加强班组安全管理,夯实安全工作基础,加大反习惯违章力度,严禁酒后作业。9、坚持以安全文明生产为基础,各级领导为安全第一负责人,安全防护思想到位,坚持以“班组控制异常和未隧”为基础的各级控制事故的逐级责任制。10、安全工作贯彻“安全为天”,“警钟长鸣”。做到“五个同时”115
,即编制计划同时编制安全计划措施、下达施工计划同时下达安全措施、检查生产同时检查安全工作、总结生产工作同时总结安全工作、表彰生产先进同时表彰安全工作先进。“三不放过”,即一旦发生安全事故,要事故原因未查清不放过、整改措施不落实不放过、群众未教育不放过的“三不放过”原则。11、做好防火工作,各种工棚及仓库均须布置灭火器。12、确保工地照明安全、各施工点、道路、居住点等,采用小太阳灯和其他照明灯具,满足照明需要,加强夜间施工照明。13、为保证工程施工安全,防止河岸滑坡事故发生,要加强河岸沉降,位移测量工作,发现有不安全预兆,要及时采取措施,并报告监理工程师。14、在防洪堤粘土回填时,要注意回填,防止回填过快造成堤身不稳定,要及时加强观测,并报告监理工程师。第三节文明施工保证措施文明施工目标:争创安全文明施工标化工程。文明施工是涉及到人民群众切身利益,同时又是企业取信于民,维护企业信誉的大事,我们将严格按照“快速施工、集中施工、文明施工”的十二字方针组织管理、组织施工。一、施工现场场容1、施工工地应在大门明显处设置施工标牌,场内设置一图五牌,即施工单位及项目名称牌、安全生产六大纪律宣传牌、防火知识牌、安全无重大事故计数牌、建筑施工十项安全措施牌、施工现场平面图。字体应书写正确规范,工整美观。2、施工区域和生活区域明确划分,并划分责任区,包干到人。3、施工现场内应有排水措施,采用硬地坪施工,运输道路平整、坚实、畅通、整洁。二、施工现场料具管理1、材料要码放整齐,符合要求,不得妨碍场内交通和影响施工。堆放料应进行围档。2、料具和配件按施工平面布置图指定的位置分类码放整齐。场地应平整夯实,有排水措施,码放应符合规定。3、砂、石及其他散料应成堆,界线清楚,不得混杂。115
4、施工现场的材料保管,应依据材料性能采取必要的防雨、防潮、防损坏等措施,实行专人管理,建立严格的领退料制度。5、拌和机、水泥库上设置防尘装置,减少飞尘。三、施工现场的材料节约1、施工现场应有计划,按计划进料,使材料不积压,减少退料。做到料具合理使用,长料不短用,优材不省用。2、水泥库内外的散灰要及时清扫,水泥袋认真打包,回收。3、拌和机的四周,拌料处及施工现场内无废弃砂浆和砼。4、砼、砂、石子和其他散料应随用随清,不留料底。5、工人操作应做到工完料净脚下清,施工现场应设垃圾站,及时分拣、回收、利用、清运。垃圾清运出现场必须到批准的场地倾倒,严禁乱倒乱卸,运输车辆不带泥沙出现场,并做到沿途不遗散。四、其它规定1、挂牌施工,标明工程项目名称、范围、开竣工日期、工地负责人、社会监督电话,接受社会监督。2、组建3人文明施工小分队对施工现场、环保进行监察并结合本工程实际开展便民利民活动。3、本工程地处近郊区,车辆在附近交通道上行驶时,注意文明礼貌,礼让三先,运输中防止材料沿途撒漏,并注意及时洒水降尘。第十二章施工质量保证体系及质量管理措施制度第一节质量保证体系一、质量目标本工程的质量目标是创优良等级,其中单元工程质量合格率为100%,优良率达80%以上。二、质量保证体系及组织保证体系1、质量保证体系:115
全面质量管理领导小组组长:项目经理副组长:技术负责人质检科科长各施工队队长工程科技术保证质检科质量保证施工队工序管理熟悉图纸设计图及规范交底工序研究及材料检测测量放样三检制工作指导工序质量检查月季度质量检查评比原材料取样及检查监督分部工程QC小组活动班组自检互检交接检班组经济责任全面质量监督测量放样技术关质量关质量事故预防质量保证体系115
2、全面质量管理组织保证网络图公司分管领导公司质安部工程监理单位工程建设单位项目经理部技术负责人施工技术科质检科土工布施工队土石方施工队铅丝石笼施工队砌石施工队修理班砼施工队木工施工队运输队砂石备料队路面施工队综合施工队质量负责人试验室测量队115
3、工程施工质量预控:附:1、施工组织设计。2、施工程序。3、机械设备和技术人员配置情况。4、材料到场情况。5、各项材料实验报告。6、测量放样记录。填写“单项工程开工申请单”报监理工程师审批不同意审批结果同意开工按图纸、规范、合同及施工方案要求施工自检不合格填报工序“工程质量报验单”合格报请监理工程师现场检查检查结果不合格合格进行下道工序施工填写单项工程竣工交验单报监理工程师验收验收结果单项工程竣工115
第二节质量管理措施制度一、质量管理控制原则1、项目经理部成立质量管理领导小组。质量领导小组由项目经理挂帅,项目总工程师主管,成员由项目经理部技术、质检、测量、物资供应等职能部门成员、作业班组长等组成,日常工作由质检科负责。2、成立质检科,负责具体质量管理工作,贯彻和执行工程质量管理制度和技术检验制度,进行项目经理的质量检查验收,各项检查工作必须经质检科检查验收合格后方能提交监理工程师审批。在施工中全面贯彻“百年大计,质量第一”的方针,增强每位施工人员的质量意识。3、试验措施:认真执行材料检验,试验制度,工地成立试验室,配备专业器具,专业质量人员负责试验工作,以确保所有工程材料的质量,把质量隐患消灭在施工之前。为确保工序质量和工程质量,配备专职人员负责现场的质量控制与检测,及时反馈施工质量信息,并做好原始记录,对其真实性负责。在施工期间,我单位将委派专业试验人员在工地建立工地试验室,负责各种原材料及混凝土级配和土方容量测试等试验,对混凝土施工级配严格控制,对本工程的施工质量进行全过程监控。做到试验数据真实、准确且具有代表性。4、QC活动:认真做好全面质量管理工作,开展好质量小组活动,设立QC小组。找出质量问题分析质量原因或影响因素找出影响质量的主要因素制定措施、提出行动计划计划的实施调查改进后的效果总结经验计划阶段执行阶段检查阶段措施阶段115
5、三检制:严格执行“三检制”,实行生产班组自检、项目部专职质检员复检、公司驻项目部专职质检员终检,层层把关,做到质量不达标准不提交验收,上道工序未经验收,不得进行下道工序的施工。三检制操作图不合格合格合格合格班组、工作面质量负责人工作面自检项目部质量员项目质检员复检驻工地代表单位质安科专检员终检质安科业主、监理验收公司生产经理技术负责人资 料 员项目经理技术负责人6、严把材料关:工程质量的优劣,所采用原材料、成品料、半成品料的质量是关键,为确保整个工程质量达到一次性验收合格,保证材料合格率方面进行严格把关。材料管理质量保证体系:115
材料采购必查“四证”,材料进场把好“四道验收关”,施工期间动态控制,资料台帐齐全,保质、保量。1.编制材料采购申请汇总表。制作材料采购计划。2.采购材料须符合设计要求及施工规范。3.对批量大、价值高的材料,必须采用竞标办法并经业主同意后采购。4.合同必须采用规定标准填明产品的型号、品种、规格、数量、质量要求、价格、交货日期、地点、运输、付款方式和双方责任。1.进场材料必须具有产品合格证、产品质保书、产品准用证、产品有效期。2.材料员组织材料进场,控制质量。现场材料的验收及定置堆放。3.定期检查进场材料的质量及数量情况。4.材料责任人必须按照施工现场标准化管理要求,按照场布图对材料进行堆放及装卸。1.材料员对项目施工期间的材料管理工作进行通盘规划,全过程管理。2.现场材料的发放管理。项目材料降耗的实现。3.现场材料的原始单据的台帐制作。4.现场材料的核算管理。严格控制预埋件加工的质量。1.项目管理部在施工阶段要随机抽查现场材料的质量、堆放情况及相符率。2.对验收合格的材料要挂上状态标识牌,并做好标识挂牌记录。3.对验收不合格材料要隔离防护,并挂上不合格品标识。4.验收原材料申请单、原材料采购计划表、物资材料控制价、材料供应价、材料供应招标书、供应商投标书、产品购销合同。115
7、认真做好原始记录及资料整理工作。做到资料齐全、准确、工整。工程完成后由质检科整理并与竣工资料一起移交业主。对质量事故应及时报告监理工程师,不合格工程坚决返工,不留隐患。8、在整个施工过程中,接受监理工程师对工程一切部位施工质量监督和检查,包括查阅施工原始记录、复核测量成果及现场放样,并向监理工程师提供所有的试验报告、质量自检月报,主动配合建设单位和当地质检部门督促和指导工作,并接受省市有关部门、质量检查站监督。9、对连续作业的工作,实行交接班制度,并做好交接班记录。10、制定切实可行的质量奖罚制度,并按各项工程验收情况,每月考核兑现,责任到人,奖罚分明。二、质量技术管理1、实行质量交底制度,严格按设计图纸、工程招标合同文件、有关现行的施工规范和质量标准制定实施措施,使施工人员都明确质量标准和技术要求、工艺方法和注意事项。2、经常进行技术方案的研究,对施工中容易出现的通病制定预防对策及保证措施,经常检查各级质量计划的执行情况,及时反馈,及时协调,对出现质量事故坚持“三不放过”原则。3、各工序设专人负责,认真仔细做好各项技术复核工作。4、施工测量根据建设单位提供的基准和水准点的数据经复核后,建立高精度施工控制网,对于永久性标桩、水准基点、三角网点及放样检验所必需的标桩,树立牢固识别的标志并认真加以保护。5、为保证质量总目标的实现,在施工中对不合格的材料必须废弃,并在施工中采用新工艺、新技术,严格工艺要求,确保工程质量。6、混凝土、砂浆拌和物严格控制原材料品质,配合比挂牌施工,明确各项原材料的级配并计量准确,根据实际情况及时调整施工配合比。7、河道土石方开挖要及时进行运输和开挖面检查验收。土方填筑施工及时进行容重测试,达不到设计要求,坚决返工。8、混凝土配料严格用磅称计量,确保混凝土及砂浆质量。9、做好施工部位防寒、保温等措施,严格按照规范施工,确保工程质量。三、主要材料的质量保证措施115
工程质量的优劣与原材料、成品料、半成品料的质量是关键,为确保整个工程质量达到合格,在保证材料合格率方面进行严格把关。1、重要材料必须是正规大厂,省部级优质产品,并有质保书,送有关鉴定,合格方可使用。2、进场的材料必须有出厂质量证明书和出厂报告及化验单。3、进场材料严格按规范要求进行取样试验。取样工作在现场监理工程师监督下进行,样品送市质监站指定的试验室进行试验,试验合格后方可用于本工程施工。4、对进场物资进行标识,不同来源的材料分类堆放,不得混合堆放。四、工程质量保证措施1、项目管理制度的质量保证项目部必须执行国务院颁发的《建设工程质量管理条例》、建设部颁发的《工程建设标准强制性条文》(水利工程部分)、水利部颁发标准以及本企业的工程质量管理办法,企业按ISO9000标准建立起来的质量保证体系文件的所有规定,必须落实岗位责任制,执行施工过程“三检制度”,搞好每道工序的确认签证手续,执行施工合同有关质量要求的各项规定。2、施工技术管理工作的质量保证(1)技术性文件和资料管理项目实施过程中技术性文件及资料由各职能部门和项目部保管,项目竣工验收后全部送交档案室保管。主要包括:技术规范、施工图纸、设计文件、监理通知、设计变更、技术会议纪要、施工图纸会审纪要、技术交底记录、施工报告、竣工资料等。其编制、审核、批准、发放、更改、保管、归档执行企业的质量体系文件《文件和资料控制程序》及相关规定。(2)施工组织设计审批施工阶段的施工组织设计是确保工程质量、进度、安全效益的先决条件,是生产计划、施工部署的依据。施工组织设计的依据是施工图纸、合同条件、现场施工条件、机械设备状况、材料供应状况等,由项目部总工程师组织编写,报企业技术主管部门组织审核,经企事业总工程师批准,然后方可报监理人和业主审批。(3)施工图纸会审115
项目部收到施工图纸和设计文件后,应分发给项目部有关技术部门和个人,组织阅读和会审。阅图阶段项目经理、项目总工程师、测量人员、质量人员、施工人员收到施工图纸和设计文件后,应组织对图纸和设计文件详细阅读,熟悉了解设计意图,核对工程量、材料规格、型号、数量、设计尺寸、标高、坐标等数据是否有差错、矛盾,对发现的问题进行归纳、记录,以便会审时讨论。会审阶段会审由项目技术负责人主持,相关部门人员参加,对施工图阅图阶段发现的问题,进行讨论,并形成纪要。会审纪要应包括会审时间、地点、主持人、参加会议部门及人员(签名)、会审提出的问题及解决办法、形成的意见或结论、记录人等。会审资料由项目技术管理部门负责整理。项目施工技术管理部门应根据会审记录,将施工图中存在的问题整理形成书面材料,以文件形式报监理或设计部门研究解决,得到答复后加以实施。技术交底高层技术交底:由企业总工程师向项目总工程师、主要技术管理部门项目工程师进行交底。交底的内容包括:主要侧重工程设计意图和工程特点、施工方案、主要的质量、安全技术措施、主要工期保证措施,准备推广的新技术、新材料、新工艺等。中层技术交底:由企业技术管理部门向项目部总工程师、有关职能部门的技术人员进行交底。交底的内容包括:主要侧重工程施工组织方案、质量安全具体措施、主要施工图纸技术要求的解释、项目应执行的规程、规范,各工种之间的协调配合及注意事项。基层技术交底:由项目总工程师向现场施工人员、生产工人进行交底,基层技术交底应做到具体、详细。交底的内容包括:主要侧重经批准的施工方案、质量、安全技术措施,各种操作规程、现场作业指导书内容、质量记录要求、质量检查验收要求、施工进度安排、班组分工协调等注意事项。施工人员及生产工人应按上级的交底要求进行施工,不得擅自更改施工方案和交底的工艺要求,若有必要进行更改时,须取得交底人的同意。(4)技术措施115
施工技术措施是根据施工组织设计所规定的基本原则编制的技术文件,一般技术措施由项目部技术负责人审查、确认。主要工程项目的技术措施,特别是采用新技术、新材料、新工艺、新设备时,应先由项目部技术负责人组织有关人员审查,必要时还应组织专家论证,经项目部技术负责人签字确认,并报企业技术管理部门备案方可实施。(5)技术复核施工阶段是否按技术交底、施工图、技术操作规程、作业指导书的要求实施,以及实施效果是否符合要求,企业技术管理部门应适时对项目部有关方面进行技术复核,以避免造成质量事故或隐患。如适时复核原材料、半成品构件质量;测量定位的轴线、高程;混凝土的配合比、外加剂掺量、养护条件;模板的制作及安装质量;构件的焊接质量等。(6)技术资料的质量保证施工过程做好施工技术日记,把施工过程中执行有关技术文件、设计文件、设计修改等存在的问题及处理意见;工程材料临时替代及有关部门意见;特殊质量要求内容的实施情况;因施工条件的改变对施工质量的影响,质量事故的调查、分析及处理意见等,在施工日记中应全部纪录下来。按现行有关水利水电工程质量评定标准,及时搞好单元工程的质量评定的自评工作,积极与工程监理、政府质量监督部门配合,及时搞好单元工程质量的复评工作,按规定审核签字备案。工程竣工后,在合同规定的时间内,按水利水电建设工程有关验收规程,及时编制工程施工管理工作报告、竣工图及备查资料,其中包括:工程质量评定资料;重大事故处理记录;设备产品出厂资料、图纸说明书、测绘验收、安装调试、性能鉴定及试运行等资料;各种原材料、构件质量鉴定、检查检测试验资料等。3、物质供应的质量保证(1)物质采购的质量保证对器材物资的采购严把质量关,选择合适的供方,对供方质量保证能力、信誉、售后服务等先进行调查,根据现场提供的采购计划,及时采购符合质量保证计划书要求的器材物资;严格执行企业按ISO9000标准建立起来的质量保证体系文件中的“采购控制程序”文件的规定,以满足现场施工的需要。(2)器材验收的质量保证115
器材验收包括数量、品种、型号的检查,器材质量的确认,根据质量计划要求,对不同器材分别采用抽检或全部检查的方法进行质量检验,对不合格品进行处置,如采用退货或降级使用等,以确保工程施工质量。(3)器材仓库管理的质量保证根据工程所用器材的具体情况,项目部制订严格的器材仓库管理质量责任制,搞好产品的标识管理,以保证工程所涉及的器材的入库、保管、发放、退库等工作都有章可循,避免器材供应上出现差错,以确保工程施工质量。4、质量检验工作的质量保证项目部在工程施工过程中,应按国家标准、行业标准、企业标准、设计图纸、技术文件、工艺文件,以及施工合同规定的其他技术条件等,对工程施工过程进行质量检验,包器材检验、工序(含隐蔽工程)检验、竣工检验,其中工序检验严格执行“三检制”。5、现场施工组织的质量保证现场施工组织是质量保证体系中十分重要的环节,关键是抓过程控制,落实质量责任制以及不合格的控制。(1)严格执行企业按ISO9000标准建立起来的质量保证体系文件中的“过程控制程序”文件的规定,使与工程质量有关的活动和过程处于受控状态。(2)根据项目部各级人员职责,层层落实质量责任制,实施奖罚制度,提高操作者的工作责任心。(3)严格执行企业按ISO9000标准建立起来的质量保证体系文件中的“不合格品控制程序”文件的规定,施工中任何人发现不合格,均应及时上报,经核查确认后,应对不合格进行处置,制订并实施纠正和预防措施,严格执行企业质量保证体系文件中的“不合格品控制程序”文件,确保工程质量满足规定的要求。6、工程试运行的质量保证工程具备竣工条件,投入试运行时是对工程施工质量的全面检验,项目部应认真编制工程试运行方案,报企业技术管理部门审批。项目部将积极配合使用单位,做好试运行纪录及质量检验报告。对试运行中发现的各类问题,凡属施工单位所致,将认真采取措施及时进行反修或调整,以达到施工合同规定的质量目标。五、外观质量控制措施1、溢流坝115
、河道轴线要严格按设计断面和坐标放样,曲线段要加密控制点和控制断面,确保线型美观。2、河道挡墙砌筑时要做样架,水平拉线,垂直挂垂球,确保墙体顺直。3、混凝土浇筑,模板不能变形,支撑要牢固,顶面要坪角压光,防止干缩裂缝。4、混凝土浇筑的外观质量要求(1)模板要求:稳定性、刚度和强度都应符合设计要求,模板表面应光洁、无污物,使用前涂脱模油。(2)立模标准:立模时应支撑牢固。①平整度,相邻时两板高度差,钢模2mm,木模3mm;②局部模板不平(用2m)直尺检查)钢模2mm,木模2mm;③板面缝隙,钢模2mm,木模2mm;④立模时结构物边线与设计边线,钢模10mm,木模15mm;⑤立模时结构物水平断面内部尺寸,±20mm;⑥承重模板标高,±5mm。(3)模板验收,通过本工程的质量管理体系,严格实行三检制,严格把关,每道工序必须验收。(4)混凝土浇筑,混凝土浇筑严格按规范施工,把好振捣关,靠模板边要垂直插入下层混凝土5cm,按次序振透,不漏振。(5)拆模,拆模应有技术熟练的技工操作,把握好拆模时间,模板轻移,轻拆,不使混凝土碰损,掉角,使建筑物外观质量得到保证。第十三章环境保护、水土保持措施环境保护是我国的一项基本国策,本投标人将与环保部门联系协调,控制施工水污染,减少粉尘及空气噪音污染,保持生态平衡,创造良好的生态环境。一、建立健全环境保护体系1、本工程将成立由项目经理任组长的环境保护领导小组,配备一定数量的环保设施及技术人员,并聘请当地环保部门等单位的环保专家做顾问,共同做好环保工作。2、组织所有施工人员认真学习环保知识,提高全体员工环保意识。3、严格执行国家及地方关于环境保护方面的有关条例和法规,并加以宣传。二、水土流失防防治措施115
1、水土流失防治措施原则(1)贯彻《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》、等国家法律、法规。(2)遵循根据水土流失预测结论和指导性意见,布设水土流失防治措施。(3)坚持“三同时”原则。水土保持工程与主体工程“同时设计、同时施工、同时投产使用”。遵循“预防为主、防治结合”的原则。按照项目区域水土流失发生、发展的特点与规律,提出切实可行的预防措施,因地制宜、因害设防地设计和布设各项工程、植物措施,从根本上把人为新增水土流失降到最低程度。(4)治理原则。考虑项目区域地形地貌、施工方法等因素,在水土流失分区的基础上,确保水土流失重点防治和一般防治:布设分区防治措施时,既要注重水土流失特点以及相应的措施、防治重点和要求,又要注重各防治区的关联性、连续性、整体性、系统性和科学性。(5)突出重点原则。根据水土流失预测,划分防治区。加强重点部位的预防和治理措施的布设,进一步提高防治效果。(6)生态环境建设优先原则。把植被恢复作为水土保持的一项治本措施,优先考虑土地复垦利用及林草措施,把防治新增水土流失与合理利用水土资源,保护和恢复土地生产力有机结合起来。(7)坚持“安全、经济、合理”的工程设计原则。与当地土地利用规划、水土保持等专项规划相结合,与创建绿色、环保城市总体战略部署相适应。2、水土流失防治措施(1)所有项目的场平施工,表层土单独集中堆放和保护,保证工程后期土地恢复的土料料源泉供应。弃渣料及开挖有用料将运至指定的渣场和转料场集中堆放。(2)在进行道路、边坡等工程施工时将根据现场的地形和地质条件采取工程防护措施,防治边坡失稳、滑坡、坍塌。(3)在施工设施拆除并撤离现场后将对现场进行彻底清理,平整场地,完成排水系统。(4)施工过程中,对高陡开挖边坡实行支护的施工安排与开挖平行作业,同时对边坡及时进行支护并设置排水孔排泄雨水,控制施工期的新增水土流失。三、生产废水处理措施115
1、工程开工后将所有生产废水集中排至废水处理设施系统。2、工作场所,备有临时的废水处理设施。将提供工地废水处理与清洁工作所需的全部设备和劳力。工程交工时,将其排污设施全部拆除和进行必要的卫生清理。3、在施工过程中将采取有效措施,保护饮用水源水质,生活水井周围150m范围内不得设置污染水质的堆料场或存放危害水质的物品。4、保证机修废水和汽车保养系统废水进入废水收集系统中,并严禁排放。收集后的废水统一处理方式处理后进行回用。5、生活营区建设同时与环保建设同步,在指定地点设置粪化池定期清理满足环保要求,废水将排到业主指定废水处理中心,达到零排放标准。6、生活营区生活废水收集后,排入指定的废水池,现场厕所设立化粪池,定期由环卫单位用粪便车拖走,集中处理。7、施工现场临时食堂,设置简易有效的隔油池,产生的污水经下水管道排放经过隔油池。平时加强管理,定期掏油,防止污染。四、施工噪声防治措施1、噪声环境影响分析(1)噪声及危害噪声是指干扰人们的工作、学习和休息的声音,是危害人类环境的感觉公害。噪声对人们健康的危害,与噪声评价的环境功能特点有关,与受害人的生理与心理因素有关。噪声有影响范围上的局限性和噪声源分布上的分散性,噪声源往往不是单一的,此外,噪声又有暂时性的特点。噪声对人有着很多危害。(2)听力损伤。在长期噪声环境下工作和生活,耳聋发病率高。(3)噪声源分析及评价标准的确定(4)噪声的来源是多方面的。工程施工噪声便是其中的一种。在工程开工后,由于大量施工机械涌入,各种机械设备的运转,如挖掘机、冲击钻、推土机等,各种交通工具的使用,均会形成噪声源。有些机械产生的噪声比较大,而且持续时间长,有的则是连续数年,有的则量昼夜施工,对周边的生产生活影响很大。2、噪声防治措施(1)施工期间,将动力机械设备合理分布在施工场地,尽量避免在敏感受体附近同时布置或运行多套动力机械设备;在施工场地与周边地区和敏感受体之间合理安装声障设施,以有效阻隔噪声向施工场地周边和敏感受体的方向传播;115
(2)加强设备的维护和保养。各种动力机械设备暂时不用时停机;(3)混凝土生产系统的空压机定期维护,对零部件驱动部位定期保养添加润滑油,减少机器运作时产生的噪声。(4)加强道路的养护和车辆的维护保养,设置禁鸣标志牌,降低噪声源,严禁在施工场界内使用气喇叭;(5)采取必要的预防措施保障职工的听力健康;(6)加强设备的维护和保养,保持机械润滑,达到减少运行噪声的目的。(7)对施工人员采取可靠的防护措施:配带耳塞或耳罩、耳棉。常见防护用品如注意施工人员的合理作息,增强身体对环境污染的抵抗力。加强对施工人员的操作培训,减少突发事故和突发噪声的发生。五、施工粉尘防治措施1、施工阶段,定时对道路进行淋水降尘,控制粉尘污染。2.、水泥和其他易飞扬、细颗粒散体材料,安排在库内存放或严密遮盖,运输时要防止遗洒、飞扬,卸运时采取措施,减少污染。3、现场内所有交通路面和物料堆放场地全部铺设混凝土硬化路面,做到黄土不上天。4、施工运输车辆、挖掘土方设备驶出工地前必须在出入口做除泥除尘处理,严禁将泥土、尘土带出工地。5、严禁在施工现场焚烧废弃物,防止有毒烟尘和恶臭气体产生。6、设置专人清运道路垃圾,做好现场文明施工,清扫时做到先洒水,润湿后铲除清扫,将垃圾袋装后及时处理清运,防止粉尘飞扬。7、认真做好施工总平面管理。对施工场地周边采取专人管理,为了保持场地洁净,每天进行2-3次洒水清扫,对绿化地段的花草树木定期洒水冲洗尘土。8、施工现场搅拌机械四周应设置防尘棚,并在搅拌机上安设喷淋设备,以防止粉尘飞扬污染环境。9、混凝土系统配置除尘装置,定期检查除尘装置的运行情况,及时更换和修理无法运行的除尘设备。10、施工场地内限制卡车、推土机车速以减少扬尘。11、散装水泥、粉煤灰由封闭系统从罐车卸载到水泥储存罐,所有出口配有袋式过滤器。115
12、用以运输可能产生粉尘物料的敞蓬运输车,其车厢两侧及尾部均配备挡板,可能产生粉尘物料的堆放高度不得高于挡板,并用干净的雨布加以遮盖。六、生活垃圾处理措施1、在生活区、施工区及作业人员集中的场所,合理设置公共厕所、垃圾收集点等卫生设施。设若干名专职清洁工,及时做好清洁、清运和消毒工作。达到无蛆无蝇。2、在施工办公、生活营地配备垃圾桶,生活垃圾分开收集或分拣,无机垃圾送指定的弃渣场按规定填埋,有机垃圾送指定的垃圾填埋场按规定填埋或送指定的垃圾焚烧炉焚烧。垃圾每日清理,保持办公、生活区环境清洁。3、回收利用处理机械修理及汽修等产生的生产垃圾。其它生产垃圾统一运至监理工程师指定的地点进行处理4、在施工项目部、施工现场区域和临时营地等设置移动厕所和垃圾箱,确保各施工场地保持良好的环境卫生状况七、文物保护措施1、对全体职工加强文物保护的思想教育,提高思想认识,做到人人知道文物保护的重要性及处理办法。2、施工前向当地居民了解施工场地文物情况,做到心中有数,施工中注意观察谨慎作业,不损坏文物。3、施工中如发现文物、古墓、古建筑基础和结构、化石、钱币等有考古、地质研究等价值的物品,立即停止施工,保护施工现场4、并在24小时内通知业主代表,并与国家有关文物管理部门取得联系,派专人看守保护。5、配合业主和文物管理部门对文物等进行处理。十、其他环境保护措施1、景观、视觉保护与生态保护要求(1)精密布置、精心施工,减少林地、草地的损失。(2)在每一施工工区,当施工结束后,及时拆除各种临时设施,对各种施工临时占地及时恢复其本来用途或恢复植被。(3)施工场地及时恢复原来用途或恢复植被。(4)弃土运输道路远离视觉敏感体。115
(5)各种临时停放的机械车辆停放整齐有序。(6)各种临时施工设施在设计及建造时考虑美观和与周围环境协调的要求。2、生活区措施计划(1)合理布置生活区,对生活区的统一管理;不破坏生活区周围原始地貌;在自行建设的生活区内进行地面硬化处理,防止造成水土流失。(2)在自行建设的生活区周围搭设围挡和边墙,防止人员、杂物破坏和污染周围村庄及土地。并不得造成附近区域的水土破坏。(3)在生活区内和周围允许范围内进行绿化,种上草种和树木,防止风沙的入侵与地表的破坏。(4)在需求复垦和迹地恢复的场地,严格按照施工的规定与要求,进行恢复与复垦。清理废弃物质,平整场地,不许将地表土和有机土壤破坏掉,满足恢复的要求。第十四章 高温、冬雨季施工措施一、高温施工措施1、砼浇筑应安排上午或下午施工,中午停止浇筑。2、砼浇筑后用草袋覆盖、洒水养护。3、土方碾压适时洒水、控制最优含水量。二、冬季施工措施1、在冬季施工时,当气温低于0℃,停止砼浇筑,要尽可能利用0℃以上气温进行。2、砼浇筑尽量安排在白天气温较高的进段进行。3、砼掺加防冻剂。4、冬季低温时搅拌砼宜适当延长搅拌时间,搅和料温度应不低于5℃。5、覆盖草包或塑料薄膜保温。6、砼低温下施工,应符合SOJ207-81《水工砼施工规范》的有关规范。7、回填土料中严禁夹杂冻土或冰雪。三、雨季施工措施1、雨季施工,应尽量避免雨中浇筑砼,为抢进度而进行砼浇筑时,小雨若表层砂浆或砼尚未初凝,可加铺水泥砂浆后继续施工,否则,应按工作缝要求进行处理,大雨时停止砼浇筑。必要时搭设帐篷,进行砼浇筑。115
2、下雨时停止清基与土方施工,待天气较好进行清基施工,清理好的基础必须立即进行回填施工或其余工作。3、经常测定砂石骨料的含水量,及时调整砼配合比,确保砼拌和物质量。4、对不适宜雨季施工的工程要提前或暂缓安排,土方工程、基础工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。5、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。6、各单项工程施工现场要组织防汛小组,遇有汛情及时、有组织地进行防汛。7、各作业人员要注意防滑、防触电,加强自我保护,确保安全生产。8、雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,9、坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工。10、基坑开挖时,应沿基坑边做小土堤,防止地面水灌入基坑。11、回填时施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。12、混凝土施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。13、施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。拆模后,模板要及时修理并涂刷隔离剂。14、防雨材料用量计划序号名称数量用途1彩条布2000㎡遮盖材料、搭设2钢管1000m搭设施工棚3水泵20台排水4铁锹40把人工挖沟5雨衣、雨鞋50套人工挖沟四、防洪、防汛安全措施115
1、制定防洪、防汛应急预案。2、工程汛期施工前项目经理部即成立防洪领导小组,设立防洪、防汛办公室。工程队成立防洪抗洪抢险小分队,负责本单位的防洪工作。3、加强防洪、防汛意识,提高防洪防汛能力,进行防洪防汛演练。4、积极与当地气象、水利部门联系,建立联系制度,有针对性地制定落实以防洪责任制为主的各项制度。5、配备足够的防洪防汛器材存放于制定地点,集中管理。6、做好施工便道的保通工作,确保车辆顺利进行。7、汛期之前,对项目驻地、工地、料场、仓库等进行全面检查,了解水情和排水情况,查看有无水害的隐患。8、在汛期中,施工用的机具、材料、设备等,放臵在不易被水淹没的高处。因施工需要或地形必须设在低凹地时,采取措施防止被水淹。9、防汛期间,领导干部24小时轮流值班。汛期准备充足的器材、运输工具及劳力等,以备应急抢险。10、其它安全和防汛措施详见防汛应急预案。五、主要分项工程雨季施工注意事项:1、混凝土工程(1)掌握天气预报,避免在大雨、暴雨时浇筑混凝土。(2)做好砂石堆料场与水泥仓库的防雨工作。(3)露天浇筑时,应通过试验调减用水量,防止外水入仓,及时排水,不得带走浆。(4)混凝土浇筑过程中如遇大雨或暴雨,应停止浇筑,并将仓内混凝土振捣好,雨后须先排除仓内积水,清理表面软弱层,继续浇筑时先铺一层水泥砂浆,如间歇时间超过规定,应按施工缝处理。(5)加强水泥等物资防潮、防水的保护,避免损失。2、土方开挖及填筑施工本工程降雨对土方工程施工影响较大,为了在合同期内保证完成工程任务,在施工中将采取以下措施:(1)做好料场开挖区域的自流排措施,保证料场的土料不被雨水浸泡,为加培填筑提供合格的土料保证。115
(2)雨季施工加强天气预报,提前了解天气变化情况,做好预防工作,及时排出施工区积水。(3)土方填筑段不宜过长,做到“短、平、快”,当天填筑的土层当天压实,雨前用碾压设备快速压实表面松土,并注意保持表面平整,以防积水和雨水下渗。对雨水浸泡过的土翻晒到最佳含水量时使用,含水量过大无法晾干的土不得使用。(4)狭窄场地防雨用苫布覆盖。(5)下雨或雨后不允许践踏坝面,禁止车辆通行。(6)雨前在料场备料,降雨时用防雨布盖好,雨停后尽快恢复施工。(7)降雨时停止施工,加强施工运输便道的养护,确保施工期便道畅通。3、模板工程(1)施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。(2)模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。(3)拆模后,模板要及时修理并涂刷隔离剂。4、石笼护坡工程雨天安装石笼应检查石笼有无损坏和锈蚀,要做到安装与卵石装填相结合,安装完成后及时装填,防止大面积安装后,因装填不及时,天气变化引发洪水导致安装完成的石笼受损。5、浆砌石施工(1)由于施工工期有部分在汛期,雨季将进行施工,预计将对砌筑物造成影响,应采取适当的技术措施保证其质量。(2)注意收听天气预报,尽量不要安排在雨天进行浆砌石砌筑。(3)小雨中砌筑砌石时,应适当减小水灰比,及时排除仓内积水,做好表面保护。(4)在施工中遇大雨、暴雨时,应立即停止施工,妥善保护表面。雨后应先排除积水,并及时处理受雨水冲刷的部位,如表层砂浆尚未初凝时,应加铺水泥砂浆继续砌筑,否则应按工作缝处理。第十五章成品保护及地上地下设施的保护措施第一节成品保护措施115
一、目的因本工程施工工期紧,各不同专业施工队之间的穿插作业多,因此必须重视并妥善进行成品保护工作,才能保证工程施工优质、高速进行。二、成品保护组织机构1、项目经理部成立成品保护专项管理机构,协调各专业施工方之间的一致动作,有纪律、有序地进行穿插作业,保证用于施工的原材料、制成品、半成品、工序产品以及已完成的分项产品得到有效保护,确保整个工程的施工质量。2、成品保护管理组织机构是确保成品保护得以顺利进行的关键。三、成品保护机构的运行方式1、组织专职检查人员跟班作业、定期检查,并根据具体的成品保护措施的落实情况,制定对有关责任人的奖罚制度。2、各施工单位的工作分别由施工单位设立专职或兼职的检查人员跟班检查。3、检查已完工程成品的情况,检查影响成品保护工作的因素,定期召开协调会,集中解决发现的问题,指导、督促各单位开展成品保护工作,并协调好相互部门之间的成品保护工作。4、在项目经理部的统一组织下,建立成品保护工作的相关奖罚制度,共同维护已完工程成品的质量,对在成品保护中贡献大的班组,由项目经理部给予表扬或奖励,对成品保护措施不得力的班组采取相应的处罚手段。5、在工程施工过程中,制已完分项工程作为后续工程的作业面,其质量的保护必将影响整个工程的质量,忽视了其中任一工作均将对工程的顺利开展带来不利影响,因此制定以下成品保护措施。四、成品保护责任及管理措施1、组织保证措施(1)设专人狠抓成品保护的现场教育工作,使全体施工人员在思想上高度重视,从施工一开始就具有良好的成品保护意识;成立以项目经理部现场副经理为领导的成品保护小组,明确相关部门和人员的岗位职责;组织敦促现场各专业施工队伍建立相应的成品保护管理组织,严格执行成品保护程序,在安排施工生产的同时,明确成品保护的基本要求和重点,制定相应的保护措施,并加强监督检查。115
(2)项目经理部负责制定整个工程成品保护方案和分阶段成品保护实施计划和管理重点。各专业班组制定各自的成品保护方案和分阶段成品保护实施计划和管理重点。(3)制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。2、制定成品保护方案和重点制定成品保护方案和实施细则,分阶段制定重点成品保护对象和有针对性的措施、方案和管理手段,以指导整个工程项目的成品保护工作。3、建立成品保护责任制项目经理部针对成品保护,应本着“分层管理、分级负责”的原则,建立健全责任制,将成品保护的对象、责任落实到每一级管理人员和操作人员,并逐级签订责任状,责任状中要明确责任人、责任部位和对象、工序交接程序、具体要求和措施、奖罚要求等主要内容,并组织交底和培训,确保现场管理人员和操作人员既明确成品保护对象、重点、责任,又掌握成品保护的方法、措施和手段。4、制度保证措施制定成品保护检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。加大成品保护工作的监督力度,突出施工现场操作人员的文明施工意识。5、协调保证措施施工过程中通过现场例会和专题会等沟通形式,做到工序安排合理,顺序施工,科学管理,文明施工。以合同、协议等形式明确各专业分包单位对成品交接和保护责任,确定主要成品保护责任单位。项目经理部对整个工程项目的成品保护负全面管理责任,在做好自行施工内容的成品保护之外,尤其是要组织、敦促、检查、指导和监督各专业分包做成品保护,并协调各专业交叉施工。材料、半成品、设备进场后,由项目经理部和专业分包物资管理部负责保管,上道工序与下道工序要办理交接手续。下道工序对上道工序负有成品保护责任,各专业工长要把交接情况记录在施工日记中。6、人员保证措施在工程施工阶段,对整个现场进行保护、检查和监督;对于特别重要的部位和设备,安排专人照管。施工完成后要经成品保护员检查、确认没有损坏成品,签字后方可离开作业区域。对现场所有人员要进行长期成品保护意识的教育工作,依据合同、责任制、规章制度、各项保护措施,行使处罚。使每个专业、每道工序、每一个人都做好成品保护工作。五、各专业施工成品保护重点115
1、土方和护坡工程(1)在人工清土过程中,在基坑底部应保持中间余土高于两端余土,以保证基坑开挖过程中基坑内不积水,尤其是土方开挖到设计标高时,应保证基底土壤不受浸泡,以免影响地基的承载力。(2)基坑边坡施工成型后,在基坑周遍距离基坑边缘1.5米范围内不得堆放施工材料和施工机具,在施工现场内形式的车辆,不得在基坑边缘行驶,防止边坡被破坏。2、模板保护(1)模板支模成活后及时将全部多余材料及垃圾清理干净。(2)安装支模时配合进行,不得任意拆除模板及用重锤敲打模板、支撑,以免影响质量。(3)模板侧模不得倾斜、偏位,影响模板质量。(4)砼浇筑时,禁止用振动棒等撬动模板、埋件。(5)水平运输车道,不得直接搁置在地侧模上。(6)模板安装成型后,应派专人值班进行检查、校正,以确保模板的安装质量。3、砼成品保护(1)砼浇筑完成后应将散落在模板上的砼清理干净,并按方案要求进行覆盖保护。如在雨期施工砼成品,应按雨期要求进行覆盖保护。(2)砼终凝前不得采取人工作业,应按方案规定确保养护期。(3)砼面上应按作业程序分批进场施工作业材料,保证分散均匀并尽量轻放。不得集中超重堆放。(4)下道工序施工操作时,应对砼面进行覆盖保护。(5)砼面上临时安置施工设备垫板,并应做好防污染覆盖措施,防止机油等污染。4、浆砌石砌体成品质量保护(1)砌体完成后按标准要求进行养护。(2)冬雨期间施工按要求进行覆盖保护,保证砌体成品质量。(3)不得随意开槽打洞,不得出现重物重锤击撞现象。(4)砌筑完成一段时间后,要重新对整个砌筑区域进行检查,对局部沉陷部位进行调整。115
(5)使用石料以一般石块或小块石为主,在装笼时,应把小块石放在里面或铺放一层柳枝,以免漏掉石块。5、回填土工程(1)施工时,应注意保护有关轴线和水准高程桩点,防止碰撞下沉。(2)基础或管沟的混凝土、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。(3)已完成的填土应将表面压实,路基宜做成一定的坡向排水。(4)基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础。(5)在地基土表面宜做临时遮盖,防止日晒雨淋和受水浸泡。六、交工前成品保护措施1、为确保工程质量美观,达到用户满意,项目施工管理部应在完成后,组织专职人员负责成品质量保护,值班巡察进行成品保护工作。2、成品保护值班人员要按项目领导指定的保护区或行值班保护工作。3、成品保护专职值班人员要按项目质量保证计划中规定的成品保护职责、制度办法,做好保护范围内的所有成品的检查保护工作。4、专职成品保护值班人员工作到竣工验收、办理移交手续后终止。5、在工程未办理竣工验收移交手续前,任何人不得在工程内使用房间、设备及其他一切设施第二节地上及地下设施的保护措施本工程施工时我们将对施工范围内地上及地下管线采取保护措施。我们将在施工时将采取保护措施。工程项目开工前,我们根据建设单位提供的施工现场及毗邻区域内地下管线资料,地下工程的有关资料,进行现场勘察、核对,确认无误。特别针对施工区域的地下管线等设施,采取切实可行的施工措施,保证设施在施工期间的安全,同时,做好施工期间涉及到管线设施保护的协调工作。任何班组和个人在施工作业过程中,发现施工现场地下管线或区域内在安全隐患,应及时向班组长和项目部报告;情况严重的,应当停止施工,快速报告。一、地下管线的调查核实115
在前期准备工作中,应会同业主、监理工程师和相关单位一起对施工影响范围内的各种管线调查复核,核实地下管线的平面位置、类型、规格、埋深,并经有关部门或单位确认。当发现与业主提供地下管线现状不符的管线,应及时报告有关单位,并请其进行复核,地下管线核查的主要内容包括:1、制定详尽细致的核查计划和核查方案。2、对相关单位及业主提供的管线资料进行认真整理和确认。3、走访施工辖区影响范围内所有管线的业主及产权或主管单位,搜集相关的管线资料,对地下所有管线进行探查和确认。4、准确探查和测定出施工区域内所有管线的种类位置埋深形状尺寸等,并将核查结果报相应部门确认。5、向有关部门确认各类管线的容许变形量。6、将经过确认的所有地下管线资料标注到车站平面及剖面上。7、进场前,积极配合发包人和监理工程师做好施工用地范围及场区范围内必须保存的树木、广告牌、管线、建筑物、构筑物的移交工作,并签署移交文件,采用量、测、拍照、录像等手段做好原始记录.二、地下管线的保护原则1、施工前调查所有与施工有关及基坑开挖影响范围内的各种管线,查明管线的类型规格材质位置及走向等基础资料。2、根据查明的管线资料,针对各种管线的不同控制要求,对基坑开挖中不需拆迁和改移的管线,作出具体的设计方案和保护措施。3、管线保护的设计方案及其技术措施在得到业主和监理的认可,使用时要和管线主管部门共同商讨,并达成一致意见,如设计图纸有详细保护措施,则严格按图纸执行。4、管线应在其下的原状土开挖前支吊牢固,并经检查合格后再采用人工方法开挖下部土方。三、组织措施1、明确项目的管线构筑物和管线工作的责任人和专职构筑物管线保护监督员,熟悉周围建筑物及地下管线情况,并在施工平面图上详细标明,同时根据施工需求提出具体的搬迁及保护措施。2、坚持按照有关要求办理有关手续和对管线的监护,要求有关单位进行现场交底监护工作。115
3、必须在有有关管线单位到场的情况下方能进行相关施工。四、保护加固措施1、开工前应根据设计文件进行高线踏勘和调查研究。若有问题和意见,应逐一标明,向设计单位和建设单位反映。2、了解沿线缺土,余土、借土,弃土的地段和数量,以便土方平衡调配。3、摸清沿线可利用排水管道路的管径、流向和以往暴雨后的积水情况以便考虑施工期间的排水措施;4、对施工范围内的地下管线,核实各种地下管线在地面设施的类别,位置及地面标高。5、摸清施工现场附近导线点、水准点等测量标志位置,以便施工施样时测设临时标志,对位于施工范围内的测量的测量标时局,必须采取措施妥善保护,以免由于施工不慎而受损坏。6、了解施工现场的给水、供电、电讯设备及场内外运输路线等情况。7、若施工期间必须封闭交通或修建便道路,应事先征得有关部门的批准并办理有关手续。8、施工范围内若有需要迁移的地上、地下管线、树木等,均应在施工前同有关单位协商,并鉴定协议书。9、施工范围内的各种地下管线,必须按设计图纸标注的种类和位置,在施工前与有关单位联系,弄清具体管线种类、尺寸、位置、覆土深度,重要管线应插牌标记。10、在进行土方施工前,应沿开挖的长度方向采用人工开挖沟槽,确定开挖周围管线及设施预埋情况后,方可采用机械开挖。11、对各种地下管线不得损坏,施工时除应向全体施工人员、班组交底、插牌标志外,必须请所属主管单位派人员现场监督,防止出现意外事故。12、各地上各种架空线路应采取妥善保护措施,离工地周边5m以内线路必须搭设保护架加以保护;贯穿主体的架空线路应在施工前与相关部门取得联系,进行妥善处理,不得私自处理。13、对建设单位分包施工队的一切设施要根据其布置图做妥善保护,以免出现意外。对于其布置或设施不符合要求的,应通过建设单位协调解决。14、现场施工中的地下管线及地下地下设施的保护措施15、地下下管线情况不明时,严禁施工;115
16、凡发现管位有差异可能对地下管线的安全和维修产生影响的,应立即停止施工;17、对难以判断管位,未经实地会诊确定管位的,不能施工;18、原有地下管线保护规定范围内,禁止用机械开挖;19、建立责任制、将地面设施、建筑物的保护落实到人。20、施工中加、对振动较大的机械设备要做好防振措施,避免振动噪声污染以及振动破外。六、在施工现场,未确保管线安全,承诺做到:1、地下管线情况不明时,坚决不开工;2、对难以判断管位,在未经实地会诊定管位的情况下,不开工;3、凡发现管位有差异,可能对地下管线和管线维修产生影响的,立即停止施工;第十六章缺陷责任期保护与维修措施一、保护措施1、工程完工后,在施工部位备用一定数量的土料,若工程在保修期内受到人为破坏,及时派劳动力进行修补。2、保修期内,派专人进行管理维护,雨后禁止耕牛等牲畜践踏,及时清除杂草等。二、维修保养作业程序维修保养工作的作业程序如下:1、项目经理部收到业主发出的维修保养工作通知或缺陷清单后,按照维修保养工作流程图执行有关工作。2、有关施工保养工作完成后,经理部按合约要求进行检验,检验合格后通知业主验收,直到合格为止,同时做好和保存业主检验合格记录。3、维修保养工作完成由经理部整理成书面记录,送交相关部门。维修保养作业程序图记录115
维修保养工作通知、缺陷清单承建商责任否向业主澄清责任执行维修保养工作完成检验不合格完成报告业主验收115
附表一:拟投入本项目的主要施工设备表序号设备名称规格型号数量国别产地制造年份额定功率(kw)生产能力用于施工部分备注1反铲挖掘机PC300-53日本20031541.4m3土方2长臂挖掘机DH3001东莞20111101.4m3土方3装载机ZL-40B2山东20112.5m3良好土方4洒水车WZJ5090G1河北20022m35T场区道路5压路机YZ181十堰200318良好道路基层6推土机SHT3202上海20083201000m/h土方7起重机QY81洛阳199840t30kn物料吊装8自卸车YQ-30010沈阳20038t20-30m3/h土方9发电机组GL2001郑州2010200良好供电10发电机组GL85黄山200585良好供电12砼搅拌机JZG3501台南宁2009400L良好道路13切缝机GQJ4-S2四川20044kw良好路面面层14锥探机ZG124洪湖20031000良好护坡15泥浆泵HB80/104武汉20022000良好清淤疏浚16平板振动器FQWS-504肇庆20002.7kw22kn砼工程17砼振动棒软轴2套湖北2014软轴2套砼工程18砂浆搅拌机HJ-200X2台湖北2007200L良好浆砌石19小型切割机GQJ-40B8上海20064kw良好零星施工20潜水泵WQ4厦门201250Hz良好排水施工21机动翻斗车FC1010武汉200915良好物料运输22蛙式打夯机HW605济宁20143良好土方夯实115
23羊足碾YZT16K8徐工201416T良好土方碾压24空压机JWG-3/73湖北20073m3/min良好供风25小四轮农用车3河池20092t良好场内运输26手推车8南宁2010良好场内运输27抽水机SSP沉水1苏州20140.7520m排水28灌缝机XQ-95Ⅱ1河南20141225m/min灌缝115
附表二:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况6月份7月份8月份9月份测量工4466木工21218砌石工2120机操工681018电工4344普工55593230砼工1281716其它技工216712修理工2224合计8196111128115
附表三:进度计划进度网络图序号项目名称总工期(92天)1-1213-2425-3637-4849-6061-7273-8485-921施工准备2溢流坝、渠道土方开挖3砌筑挡土墙4土工布铺贴5铅丝铁笼6水池浇筑7土方回填8水管安装9砂垫层10竣工验收115
附表四:施工总平面图115'
您可能关注的文档
- 工程管理造价方向毕业设计.doc
- 工程设计标范本.doc
- 工程造价专业毕业设计.doc
- 工程造价毕业论文-施工组织设计.doc
- 工程造价毕业设计.doc
- 工艺方案(最后)041129.doc
- 左家寨煤矿瓦斯抽采设计2013.09.09.doc
- 巩玉玺毕业设计.doc
- 已改好东城湖大酒店施工组织设计.doc
- 市医院外装饰工程施工组织设计.doc
- 市场弱电解决方案.doc
- 市场综合楼模板方案.doc
- 市场综合满堂架楼模板方案.doc
- 市政公用工程施工组织设计方案.doc
- 市政工程施工组织设计范本.doc
- 市政景观施工组织设计.doc
- 市政污水管道施工组织设计方案.doc
- 市政沥青道路施工组织设计.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
