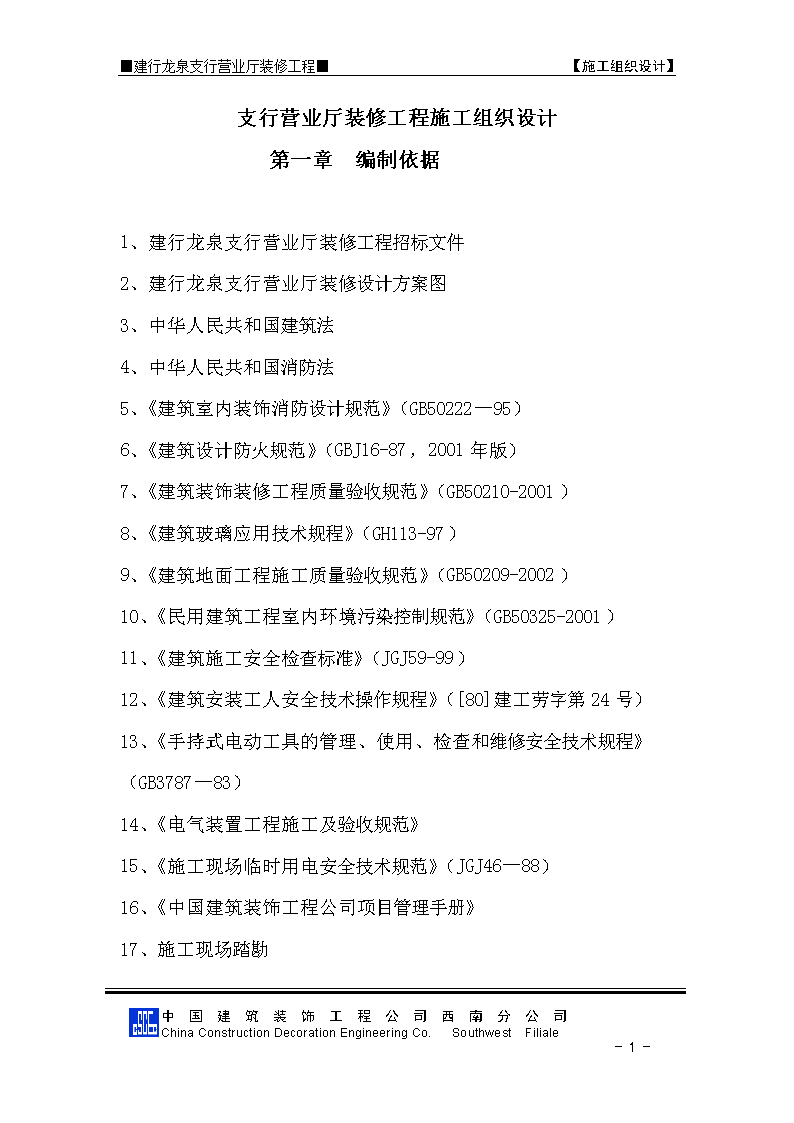

'■建行龙泉支行营业厅装修工程■【施工组织设计】支行营业厅装修工程施工组织设计第一章编制依据1、建行龙泉支行营业厅装修工程招标文件2、建行龙泉支行营业厅装修设计方案图3、中华人民共和国建筑法4、中华人民共和国消防法5、《建筑室内装饰消防设计规范》(GB50222—95)6、《建筑设计防火规范》(GBJ16-87,2001年版)7、《建筑装饰装修工程质量验收规范》(GB50210-2001)8、《建筑玻璃应用技术规程》(GH113-97)9、《建筑地面工程施工质量验收规范》(GB50209-2002)10、《民用建筑工程室内环境污染控制规范》(GB50325-2001)11、《建筑施工安全检查标准》(JGJ59-99)12、《建筑安装工人安全技术操作规程》([80]建工劳字第24号)13、《手持式电动工具的管理、使用、检查和维修安全技术规程》(GB3787—83)14、《电气装置工程施工及验收规范》15、《施工现场临时用电安全技术规范》(JGJ46—88)16、《中国建筑装饰工程公司项目管理手册》17、施工现场踏勘中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】工程概况2.1工程简介2.1.1、工程名称:建行龙泉支行营业厅装修工程2.1.2、建设地点:成都市龙泉驿区2.1.3、结构类型:框架结构2.1.4、质量要求:一次性验收合格2.1.5、工期要求:施工总工期35天2.1.6、装修范围:室内部分:室内一层营业厅地面、天花、柜台制安及水电安装。室外部分:外幕墙铝塑板、铝合金窗灯箱、铝塑板平面招牌、室外台阶及柱子。2.2、工程特点工程特点:本工程是对建设银行营业厅的装饰安装工程,也是一个较复杂的系统化工程。各专业施工工种较多,对精装修工程管理和技术也就提出了更高的要求。在施工中将严格遵守国家的施工规范和当地城市建设管理规定,在管理上各项工作要时时处于受控状态,各项管理工作更加合理和有效,以确保工程如期优质完工。2.2.1、工程距成都市较近,材料的运输和人员的调配比较方便。2.2.2、工程装修标准较高、工期要求紧、质量要求高。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-

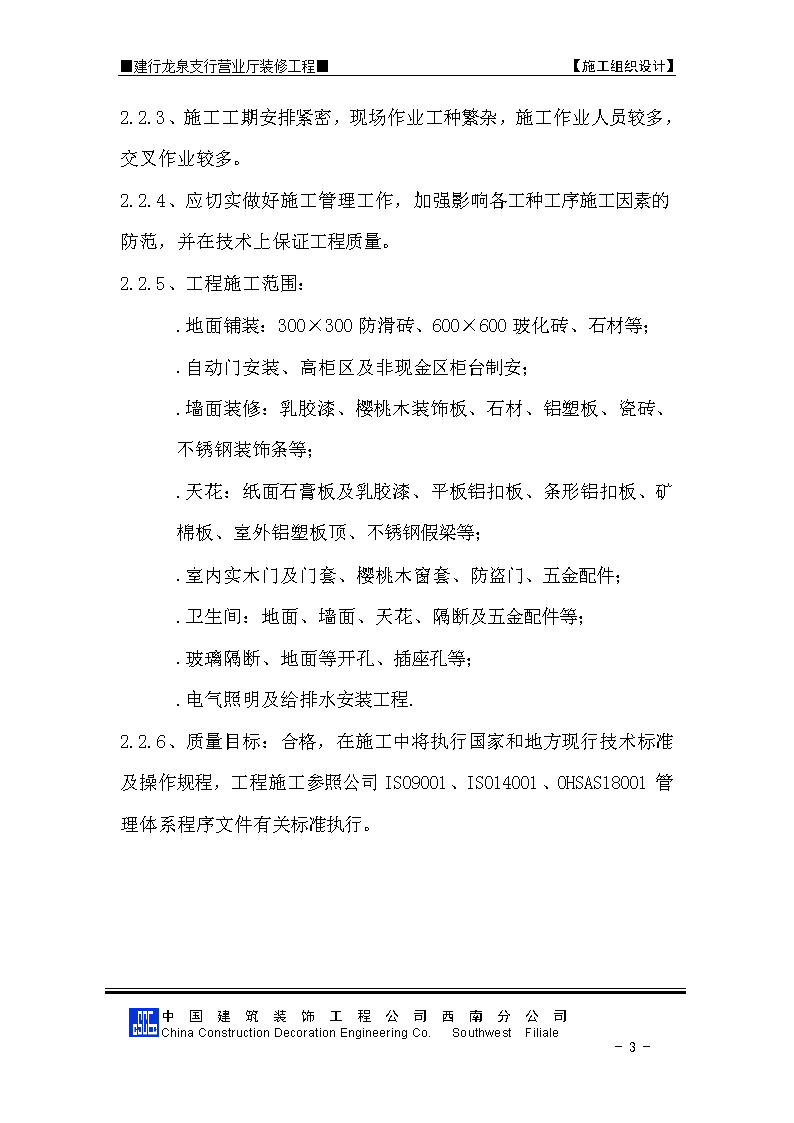

■建行龙泉支行营业厅装修工程■【施工组织设计】2.2.3、施工工期安排紧密,现场作业工种繁杂,施工作业人员较多,交叉作业较多。2.2.4、应切实做好施工管理工作,加强影响各工种工序施工因素的防范,并在技术上保证工程质量。2.2.5、工程施工范围:.地面铺装:300×300防滑砖、600×600玻化砖、石材等;.自动门安装、高柜区及非现金区柜台制安;.墙面装修:乳胶漆、樱桃木装饰板、石材、铝塑板、瓷砖、不锈钢装饰条等;.天花:纸面石膏板及乳胶漆、平板铝扣板、条形铝扣板、矿棉板、室外铝塑板顶、不锈钢假梁等;.室内实木门及门套、樱桃木窗套、防盗门、五金配件;.卫生间:地面、墙面、天花、隔断及五金配件等;.玻璃隔断、地面等开孔、插座孔等;.电气照明及给排水安装工程.2.2.6、质量目标:合格,在施工中将执行国家和地方现行技术标准及操作规程,工程施工参照公司ISO9001、ISO14001、OHSAS18001管理体系程序文件有关标准执行。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】施工布署3.1工程目标3.1.1质量目标3.1.1.1合格,争创优良3.1.1.2工程合格率100%,优良品率85%3.1.2工期目标合同日历总工期:35天(日历天)3.1.3安全目标避免安全隐患,杜绝因工死亡、重伤事故,项目安全生产管理应贯彻“管生产必须管安全”的原则,并在生产中遵循“安全第一,预防为主”的安全指导方针。3.2项目组织机构3.2.1为强化工程管理,保证项目的顺利进行,公司组织了适合本工程的项目班子,确保本项目做到业主的最终满意。3.2.2项目经理部由公司委派具有同类工程施工经验的优秀项目经理担任,管理人员由各部门抽调富有经验的工程管理人员组成,均持证上岗。3.2.3工程领导小组是公司在本工程中的领导机构,负责解决工程中的重大问题,指导项目经理部的工作。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】3.2.4项目经理部是公司在本工程中的派出机构,在公司的统一领导下独立运作,并向工程领导小组汇报工作。本工程实行项目经理负责制,项目经理是工程的直接负责人,是工程进度表的执行人,是工程、质量、安全、消防工作的负责人,是各工种之间配合及对外协作的总协调人,工地各部门的管理人员在项目经理的领导下工作。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】3.2.5项目经理部机构图(见下图)项目经理部机构项目经理技术负责人合约商务组质量组安全组物资组工程组水电专业安装队装饰队3.2.6各部门职责及协调手法中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】项目领导班子由项目经理、项目技术负责人等部门经理组成,直接管理下属各部、各段。3.3各部门具体职责3.3.1项目经理职责:(1)项目经理是施工项目第一负责人,应是遵守职业道德规范、能遵守国家法院令及各项政策的模范。(2)遵守工程所在地有关工程建设和城市管理的政策和法规,执行企业规章制度,履行工程承包合同。(3)对工程成本、质量、进度、安全进行全方面控制。组织及领导和实施工程组织设计、工程施工计划及技术、质量、成本、安全等项管理措施。(4)协调协作与业主及其它单位之间的关系,及时解决施工中出现的问题,并对分包工程质量、安全、进度和文明施工进行监督、控制并承担第一责任。(5)组织编制施工项目的作业计划及劳务、材料、构件、机具设备、资金和技术等生产要素的使用计划,并通过签定各项合同以规范和约束项目各方行为,保证施工顺利进行。(6)以质量管理体系为中心。运用质量方针目标管理方法,健全项目质量保证体系和质量信息反馈系统,积极推进现代化管理方法、手段和科学技术,依靠技术进步求得最佳效益。(7)中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】组织学习制定项目的各项规章制度。按照合同规定接受企业有关部门的监督,及时向上级公司定期汇报。(1)强化项目核算制度,加强成本管理、预算管理。注重成本信息反馈,定期或有定期组织召开项目经济活动分析会,有效控制各项成本开支。正确处理国家、集体和个人之间的分配关系。(2)加强工程的统计工作和项目种类经济技术资料的管理,及时办理各种签证,积极与业主或其他单位办理经济索赔,及时总结项目施工组织与管理经验。(3)对工程项目产品质量和安全负直接责任。负责质量体系文件在项目上的落实。制定并落实质量奖惩方法,严格执行各项工程质量检验制度和验收制度。强化三检制。参与工程质量的定期检查、评议、整改和质量评定。负责按合同收取工程款及维修款项,负责工程结算的谈判直至各部款项收回。3.3.2技术负责人:(1)必须按照资质上岗,应是遵守职业道德规范、能遵守国家法令及各项政策的模范。(2)遵守工程所在地有关工程建设和城市建设管理的政策和法规。执行企业规章制度,履行工程及承包合同。(3)协助项目经理组织落实和实施工程组织设计、工程施工计划及技术、质量、成本、安全等项管理措施。(4)中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】协调协作单位之间的关系及时解决施工中出现的问题,并对分包工程质量、安全、进度和文明施工进行监督、控制。(1)协助组织落实编制施工项目的作业计划及劳务、材料、构件、机具设备、资金和技术等生产要素的使用计划,并通过签定各项合同以规范和约束项目各方行为,保证施工顺利进行。(2)以质量管理体系为中心。运用质量方针目标管理方法,健全项目质量保证体系和质量信息反馈系统,积极推进现代化管理方法、手段和科学技术,领先技术以求得最佳效益。(3)协助组织制定项目的各项规章制度。按照合同规定接受企业有关部门的监督,及时向上级公司定期汇报。(4)建立项目核算制度,加强成本管理、预算管理。注重成本信息反馈,参加项目经济活动分析会,有效控制各项成本开支。正确处理国家、集体和个人之间的分配关系。(5)加强工程的统计工作和项目各类经济技术资料的管理。及时总结项目施工组织与管理经验。(6)对工程项目产品质量和安全认真负责。负责质量体系文件在项目上的落实。制定并落实质量奖惩方法,严格执行各项工程质量检验制度和验收制度。强化三检制。组织工程质量的定期检查、评议、整改和质量评定。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(1)负责组织施工图纸会审和技术交底工作。(2)主持编制方案、分部分项工程作业技术措施。(3)负责组织策划、编制、施工组织设计、项目质量计划、施工计划、组织图纸会审,技术交底。(4)负责组织项目内业资料管理工作及组织竣工资料整理和交付工作。(5)完成项目经理安排的其他工作。3.3.3工程组职责:(1)负责与业主、设计师、监理公司的相关沟通工作。(2)建立工程施工的档案资料积累制度,准确、真实、及时地编制各种报表。负责工程技术档案资料的收集、整理、保管工作。(3)负责用“技术交底卡”把设计图纸上的内容、要达到的效果交待给各专业施工班组。(4)负责解答施工班组提出的施工技术问题。(5)负责各施工队、各班组的协调、管理工作;根据工程施工计划,工长负责向各班组下达班组作业计划表,确保本工程段进度落实到班组实施执行。负责工程质量进度、安全等全面管理工作。(6)负责文件收发,资料档案,(7)在技术负责人指导下负责竣工资料整理交付工作。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】3.3.4合约组职责:(1)负责工程月报、成本核算及材料价格的控制核算工作。(2)负责工程预算的编制、审核,及时审核工程进出拨款单据,做好工程决算工作。(3)负责工程预、结算及资料、,变更资料的管理。3.3.5质量组职责:(1)工程的质量控制、控制工作,确保实现工程质量目标。(2)负责与业主、监理、质检站的相关沟通工作。(3)负责质量监控全过程的资料记录和管理工作(隐检、预检、分部、分项工程质量检验评定等)。(4)公司质量方针、目标的直接贯彻和执行归口部门。(5)拥有质量一票否决权,确保工程质量。3.3.6物资组职责:(1)负责项目物资供应、现场材料和仓库管理。(2)负责物资供应全过程的管理,执行公司物资采购程序,并负责相关记录的整理、归档(3)合同设计人员对图纸中所要求的材料作全面了解。(4)会同管理人员了解施工进度安排,制定材料需求计划表,确定材料的品种、数量及进场时间。(5)材料选购货比三家,力求在符合设计要求的前提下降低工程成本。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(1)合理堆放材料,做到分类堆放,便于取用,避免反复搬迁、损材费工。每批材料堆放前,需与施工班组协商有关要求。(2)严格按政府有关规定控制易然、易爆物品堆放,确保施工安全。(3)切实做好进材料的签收工作,核对材料是否与设计图相符,并按材料品种、数量进行登记。(4)严格控制材料的使用,减少材料浪费。(5)负责了解各工序进度情况,及时掌握材料供需动态。3.3.7安全组职责:(1)业主、监理、地方的相关沟通工作(2)负责工程全过程的安全控制管理工作,确保公司环境、安全方针目标的落实(3)负责安全交底、检查的执行和相关记录的整理归档(4)负责掌握各班组人员流动情况,及时登记(5)负责全工地安全保卫工作。(6)负责协调解决工人用水电用餐住宿的问题。(7)负责施工人员的相关证件管理控制工作3.3.8对各部门的共同要求:(1)熟悉了解各部的工作范围。(2)熟悉本施工范围的技术要求。(3)各部门都有详细的施工日记。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(1)各部门每日下午下班后碰头一次汇报并解决现场问题。(2)各部门即分工、又合作,各司其职,统一服从上一级主管的安排及协调。3.4施工流程和工序3.4.1确定施工流程建行龙泉支行营业厅装修工程拟以同步流水施工,采用分断流水施工,各专业、工种交叉作业应在不影响合理工序及施工时间的前提下进行。室外装修与室内装修同步进行。3.4.1.2室内装修流程:先顶面、墙面、再地面;先基层、面板、再油漆。施工流程进场准备-----临建搭设-----基层材料进场-----拆除原有面层——天花龙骨施工——给排水管安装-----墙面基层施工-----卫生洁具安装-----电器照明——管线安装------天花饰面板安装-----地砖铺贴----门、五金、玻璃安装——灯具开关面板安装-----油漆-----墙面乳胶漆-------清理收尾3.4.1.2室外装饰流程:先维护,在从上到下施工,先基层,后面层;清理。施工流程进场准备-----现场维护----脚手架搭设---拆除原有面层——中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】外墙铝塑板---花岗石、大理石粘贴、干挂---灯箱招牌—装饰条安装中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】第二章施工方案4.1、轻钢龙骨纸面石膏板4.1.1、工艺流程:弹线——安装大龙骨吊杆——刷防锈漆——安装大龙骨——安装中龙骨——安装小龙骨——安装石膏板。4.1.2、弹线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。4.1.3、安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置后,确定吊杆下端头的标高。按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋螺栓连接固定。4.1.4、刷防锈漆:轻钢骨架纸面石膏板顶棚,焊接处未做防锈处理的表面(如吊挂件、连接件,钉固附件等)应在封石膏板前刷防锈漆。4.1.5、安装大龙骨:(1)配装好吊杆螺母。(2)在大龙骨上预先安装好吊挂件。(3)大龙骨相接:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。(4)大龙骨相接:装好连接件,拉线调整标高起拱和平直。(5〕钉固边龙骨:采用射钉固定,设计无要求时,射钉间距为100mm。4.1.6、安装中龙骨:(1)按已弹好的中龙骨分档线,卡放中龙骨吊挂件。(2中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】)吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,设计无要求时,间距为400-60Omm。(3)当中龙骨长度需多根延续接长时,用中龙骨连接件,在吊挂中龙骨时同时相接,调直固定。4.1.7、安装小龙骨:(1)按已弹好的小龙骨分档线,卡装小龙骨吊挂件。(2)吊挂小龙骨:按设计规定的小龙骨间距,将小龙骨通过吊挂件,吊挂在中龙骨上,设计无要求时,一般间距为500-600mm。(3)当小龙骨长度需多根延续接长时,用小龙骨连接件,在吊挂小龙骨的同时,将相对端头相连接,并先调直后固定。4.1.8、安装纸面石膏板:在已装好并经验收的轻钢骨架下面,按纸石膏面板的规格、拉缝间隙进行分块弹线,从顶棚中间顺中龙骨方向开始先装一行纸面石膏板,作为基准,然后向两侧伸延分行安装,固定纸面石膏板的自攻螺钉间距为20O--30Omm。4.2、T形龙骨矿棉板吊顶4.2.1工艺流程弹顶棚标高水平线-----划龙骨分档线-----安装主龙骨吊杆-----安装主龙骨-----安装次龙骨-----安装矿棉板。4.2.2操作工艺4.2.2.1弹顶棚标高水平线根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙四周弹顶棚标高水平线。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.2.2.2弹龙骨分格线按设计要求的主龙骨间距布置,在顶棚上弹主龙骨线,根据施工规范要求在主龙骨线上标吊点。4.2.2.3安装主龙骨吊杆弹好主龙骨线吊点后,确定吊杆下端的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与在楼板上固定的角钢角码焊接固定。吊杆采用Φ6钢筋;4.2.2.4安装主龙骨(1)配装吊杆螺母,安装吊挂件;(2)安装主龙骨:将主龙骨与吊挂件连接,拧好螺母。(3)主龙骨相接处装好连接件,拉线调整标高、起拱(按照房屋短向长度的1/200~1/300)和平直;4.2.2.5安装T形龙骨(1)根据室内尺寸,排好天花排版图,按照排版图按弹好的次龙骨分档线,卡放次龙骨吊挂件;(2)吊挂次龙骨:按设计要求的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上。(3)安装边龙骨。4.2.2.6安装矿棉板在安装矿棉板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装矿棉板。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.2.3质量控制要点:吊点设置:吊点的设置应满足规范要求的间距,特别是主龙骨与墙面连接处的吊点距离墙面不得小于300mm;起拱:起拱应根据房间的大小,采用适当的起拱率。起拱应采用标线法检验;切割龙骨:做木制模具,按照接口角度,使用手锯切割,防止铝合金龙骨变形;边龙骨安装:按照紧固点间距要求,在边龙骨上钻眼。在墙上做木楔,然后用铁钉将边龙骨固定。切忌将钉头过度钉入墙内,以免铝合金龙骨变形;安装矿棉板:必须佩带白色棉手套,避免污染板面;其他工种进行吊顶上面板安装时,也必须佩带白色棉手套,避免污染板面;特别是喷淋系统,应当在上面板前,用海棉将残留的压力强度试验用水吸净,以免残留水污染板面;4.3、铝塑板吊顶工程4.3.1、工艺流程:弹线定位——木龙骨架——刷防火涂料——九层板基层——铝塑板分格线——铝塑板粘贴——匀缝——撕保护膜4.3.2、弹线定位:根据设计标高在墙上弹出标高线确定龙骨架位置。4.3.3、安装木龙骨:用3×4木方搭制木龙骨网架,间距300mm×300mm制作完后再固定在天花板下与天花板之间用4×中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6大木方固定,或用ф10圆钢吊杆加帽栓固定,固定完后,木龙骨表面刷防火涂料三遍。4.3.4、固定九层板:固定前,九层板背面刷防火涂料,待防火涂料干透后,再用直钉固定在木龙骨上。4.3.5、粘贴铝塑板:根据设计要求在九层板上弹出铝塑板分格线和分隔缝大小,然后用万能胶粘贴铝塑板,万涂刷后待干燥到轻微粘手时方能粘贴。4.3.6、匀缝:铝塑板粘贴定后,用耐候胶匀缝。4.3.7、撕保护膜:待耐候胶完全干后,撕去铝塑板表面的保护膜。4.4、墙、柱面花岗石、大理石饰面板4.4.1、施工准备:4.4.1.1、材料要求:(1)水泥:425号普通硅酸盐水泥,应有出厂证明和复试合格证,当出厂超出三个月按试验结果使用。(2)砂子:粗砂或中砂,使用前要过筛子。(3)花岗石、大理石按设计图纸要求的规格备料,板块不得有隐伤,风化等缺陷,不宜用褪色的材料包装。(4)花岗石、大理石使用前将表面浮灰清理干净,刷防污剂两遍,防污剂干透后方可使用板材。4.4.1.2、作业条件:中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(1)基层剔除后,经验收合格,水电、通风、设备安装等应提前完成,并准备好加工切割饰面板所需的水、电源等。(2)内墙面弹好50cm水平线(室外墙面弹好土0.00和各层水平标高控制线)。(3)有门窗套的必须把门窗、窗框立好(位置水确、垂直、牢固,并考虑安装花岗石、大理石时尺寸的余量)。同时用1:3水泥砂浆将缝隙堵塞严实,电动感应门等门框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先贴好保护膜。(4)花岗石、大理石进场后应堆放于室内,下垫方木,核对数量、规格并预铺、配花、编号,以备正式辅贴时按号取用。4.4.1.3、操作工艺:(1)工艺流程:施工准备(钻孔、剔槽)---穿铜丝或镀锌铁丝-一绑扎钢筋网---吊垂直、找规矩弹线---安装大理石或花岗石-一灌浆-一擦缝。(2)施工方法①钻孔、剔槽:安装前先将饰面板按照设计要求打眼,在每块板的上端背面打两个孔,孔位打在距板宽的两端1/4处,每块板各打两个眼,孔径为5mm,深度为12mm,孔位距石板背面以8mm为宜(指钻孔中心)。②穿铜丝或镀锌铅丝:把备好的铜丝或镀锌铅丝剪成长20cm中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】左右,一端用木楔粘环氧树脂将铜丝或镀锌铁丝楔进孔内固定牢固,另一端将铜丝或镀锌铝丝顺孔槽弯曲并卧入槽内,使饰面板材上、下端没有铜丝或镀锌铅丝突出,以便和相邻石板接缝严密。③绑扎钢筋网:先绑扎一道竖向Ф6钢筋,并把绑好的竖筋与膨胀螺丝焊接于墙面,横向钢筋为绑扎花岗石、大理石板材所用,如板材高度为60cm时,第一道横筋在地面以上+10cm处与立筋绑牢,用作绑扎第一层板材的下口固定铜丝或镀锌铅丝。第二道横筋绑在50cm水平线上7—8cm,比石板上口低2—3cm处,用手绑扎第一层石板上口固定铜丝或镀锌铅丝,再往上每60cm绑一道横筋即可。④弹线:首先将花岗石、大理石的墙面、柱面和门窗套用大线锤从上至下找出垂直。在地面上顺墙弹出石板材外尺寸线(柱面和门窗套等同),此线即为第一层石板材的安装基线。编好号的石板材在弹好的基准线上画出就位线,每块留1mm缝隙(如设计要求拉开缝,则按设计规定留出缝隙)。⑤安装花岗石、大理石:中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】按部位取石板舒直铜丝或镀锌铅丝,将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝或镀锌铅丝绑扎在横筋上。绑时不要太紧应留余量,只要把铜丝或镀锌铅丝和横筋拴牢即可(灌浆后即会锚固),把石板竖起,便可绑石板上口铜丝或镀锌铝丝,并用木楔子垫稳,块材与基层间的缝隙(即灌浆厚度)一般为3—5cm。用靠尺板检查调整木帆再拴紧铜丝或镀锌铅丝,依次向另一方进行。柱面可按顺时针方向安装,先从正面开始,第一层安装完毕再用靠尺板找垂直,水平尺找平整,方尺找阴阳角方正,用胶贴在石板交缝之间,再用靠尺板检查有无变形后方可灌浆。⑥灌浆:把配合比为1:2.5水泥砂浆放入半截大桶加水调成粥状,用铁簸箕舀浆徐徐倒入,注意不要碰石板材,边灌边用橡皮锤轻轻敲击石板面使灌入砂浆排气。第一层浇灌高度为15cm,不能超过石板高度的1/3。第一层灌浆很重要,因要锚固石板的下口铜丝又要固定石板,所以要轻轻操作,防止碰撞和猛灌。如发生石板外移错动,应立即拆除重新安装。第一次灌入15cm后停1一2h,等砂浆初凝,此时应检查是否有移动,再再进行第二层灌浆,灌浆高度为20--30cm,侍初凝后再续续灌桨。第三层灌浆至低于板上口5cm处为止。⑦擦缝:全部石板安装完毕后,清除所用余浆痕迹,用麻布擦洗干净,并按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。⑧柱子贴面:中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】安装柱面大理石,其弹线、钻孔、绑钢筋和安装等工序与镶贴墙画方法相同,要注意灌浆前用木方子钉成槽形木卡子,双面卡住大理石板或花岗石板,以防止灌浆时大理石或花岗石板外胀。使用浅色、白色大理石贴墙装饰时,一定要用白水泥砂浆,或用胶水在石板背后进行技术处理。封闭石料中的隐形缝裂,防止杂色石板表面退现,防止泛碱流露。4.4.1.4、质量标准:(1)大理石或花岗石的品种、规格、颜色,图案必须符合设计要求和有关标准规定。(2)镶贴严禁空鼓必须牢固,无歪斜、缺棱护角和裂缝等缺陷。(3)表面平整、洁净、颜色协调一致。(4)接缝填嵌密实、平直、宽窄一致、颜色一致,阴阳角处板的压向正确,非整砖使用部位适宜。(5)套割:用整块套割吻合、边缘整齐、墙裙、贴脸等上口平顺突出墙面的厚度一致。4.4.1.5、成品保护:(1)花岗石、大理石的柱面、门窗套等安装完后,应对所有画层的阳角及时用木板保护。同时要及时擦干净残留在门窗框、扇的砂浆,特别是铝合金门窗、扇,事先应粘贴好保护膜,预防污染。(2)大理石或花岗石墙面镶贴完后应及时贴纸或贴塑料膜保护,以保证墙面不被污染。(3)折架子时注意,不要碰撞墙面。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.5木作工程4.5.1、细木工程4.5.1.1、材料要求:4.5.1.1.1木制品所用的主材、辅材和配件的品种、质量、等级、型号、规格和颜色等必须符合设计要求现行施工验收规范及产品技术标准的规定。4.5.1.1.2有防火要求的细木工程,必须按规定做防火处理,刷防火涂料三遍。4.5.1.2、细木工艺施工要点:木结构、木饰面板的施工技术要求:首先熟识图纸:测量实际尺寸与图纸中尺寸是否相符,如出入太大,需经设计师修改设计后,方能施工,然后定出基准线,并注意如下事项:4.5.1.2.1、选用的木料必须为干燥木材,无裂缝、无蛀腐,夹板3—18mm均按设计要求,夹板规格为2240×1220mm,且合理用料,如天棚有吸顶灯的部分用9mm,贴镜部位用9mm,叠级造型天花制作采用12mm—18mmm,弧形面采用3—5mm夹板,木龙骨采用25×30mm或20×4Omm二种,支撑悬吊木方每平方四个点。4.5.1.2.2、接口和连结地方必须牢固。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.5.1.2.3、封顶前必须请有关部门进行隐蔽工程检查,得到认可后才能进行。 4.5.1.2.4、面板表面不能有缺陷,在一完整的饰面上不能在纹理的垂直方向出现接口,平行方向的接缝也要拼密,其他偏差范围应严控在有关规定范围之内;4.5.1.2.5、安装面板时应注意逐块将该处的照明、弱电导线拉出,出线孔的位置标高应符合装修设计要求;4.5.1.3、质量检验要求:4.5.1.3.1、木材的材质、品种、规格、等级、骨架的含水率,必须符合设计和国家现行有关标准规定及建筑室内装修设计防火要求。4.5.1.3.2、细木制品的制作加工尺寸必须正确,安装必须牢固无松动。4.5.1.3.3细木制品表面质量应颜色一致,表面平整、光滑、无裂纹、无污迹、不露钉眼、无锤印,分格缝均匀一致,线角直顺无弯曲变形,装饰线刻纹清晰、直顺,棱角凹凸,层次分明,出墙尺寸一致。4.5.1.3.4、细木制品与顶棚、墙体、踢脚等交接处应交接、嵌合严密无缝隙,交接线顺直,清晰美观,出墙尺寸一致。4.5.1.4、五金配件、细木制品安装:4.5.1.4.1、五金配件、细本制品与基层(木砖、膨胀螺栓等)镶钉必须牢固,无松动。4.5.1.4.2、五金配件制品(门合页、门拉手等)的材质、光洁度、规格尺寸必须符合设计和相应标准要求。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.5.1.4.3、五金配件(门合页、门拉手等)安装位置正确、对称、牢固,横平竖直,无变形,镀膜光洁无损伤、无污染,护口遮盖严密与墙面靠实无缝隙,外露螺丝卧平,整体美观。4.5.1.4.4、五金配件、细木制品安装的允许偏差和检查方法:a用卷尺量检查,水平方向位置允许偏差3mm。b用卷尺量检查,高度允许偏差3mm。4.5.2木门安装4.5.2.1、工艺流程:找规矩弹线,找出门窗框安装位置——框扇及安装样板——门框安装——门扇安装。4.5.2.1.1找规矩弹线:从顶层开始用大线坠吊垂直,检查口位置的准确度,弹出墨线,结构凸出窗框线时进行剔凿处理。安装前应核查安装的高度,门框应按图纸位置和标高安装,每块木砖应钉2个10cm长的钉子,并应将钉帽砸扁钉入木框内,使门窗安装牢门框应与木砖钉牢,每边不少于2点固定,间距不大于1.2m。4.5.2.1.2木门扇的安装:中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】先确定门的开启方向及小五金和安装位置,然后检查门框是否尺寸正确,边角方正,有无窜角。将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将其刨去,扇小应帮木条。将门扇塞人框内,塞好后用木楔顶往临时固定。然后划第二次修刨线,标上合页槽的位置。同时应注意框与扇安装的平整。第二次修刨后即可安装合页。按要求剔出合页槽,然后先拧一个螺丝,检查缝隙是否合适,框与扇是否平整,无问题后方可将螺丝全部拧上拧紧。安装对开扇,应将门扇的宽度用尺量好后再确定中间对口缝的裁口深度。五金安装应按设计图纸要求,不得遗漏。一般门锁、碰珠、拉手等距地面高度为95一100cm,插销应在拉手下面,对开门扇装暗插销时,安装工艺同自由门。门扇易碰墙的应安装定门器。有特殊要求的门应安装闭门器、如卫生间门扇。4.5.2.2、木门安装质量检验要求:4.5.2.2.1材料和附件的品种、规格、质量必须符合设计要求和有关标准规定。4.5.2.2.2门的制作安装必须符合设计要求。4.5.2.2.3、门必须安装牢固,固定点符合设计要求,施工规范规定。4.5.2.2.4、门与墙体间需填保温材料时应填塞饱满、均匀。4.5.2.2.5、门安装裁口顺直,刨面平整光滑,开关灵活稳定、无倒翘和回弹。4.5.2.2.6、小五金安装位置适宜,槽深一致,边缘整齐,尺寸准确,小五金安装齐全,规格符合要求,木螺丝拧紧卧平,插销关启灵活。4.5.2.2.7、门披水、盖口条、压缝条、密封条安装尺寸一致,平直光滑,与门扇结合牢固严密,无缝隙。4.5.2.2.8、表面质量:表面光滑、色泽一致,木纹清晰。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.5.3涂料油漆工程:4.5.3.1工艺流程基层处理-----封底漆-----润油粉-----满刮色腻子-----磨砂纸------刷第一道醇酸清漆-----点漆片修色------点漆片修色-----磨砂纸-----刷第二道醇酸清漆-----磨砂纸-----刷第三道醇酸清漆------磨砂纸-----刷第四道醇酸清漆-----磨砂纸-----刷第一道丙烯酸清漆------磨砂纸-----刷第二道丙烯酸清漆------打砂蜡-----擦上光蜡4.5.3.2操作工艺4.5.3.2.1处理基层:清除表面尘土油污后,用砂纸将表面磨平磨光。4.5.3.2.2润油粉:将油粉凋成粥状,用30~40cm长磨绳头来回揉擦,边角要擦到、擦净,线角要用刮板剔净。4.5.3.2.3满刮色腻子:色腻子要刮到、刮净,不应漏刮。4.5.3.2.4磨砂纸:打磨平整、擦净浮尘。4.5.3.2.5刷第1~4道醇酸清漆:涂膜厚薄均匀,不流不坠,刷纹通顺,不得漏刷。每道漆间隔时间一般夏季约6h,春、秋季约12h,冬季约为24h左右,有条件时时间稍长一点更好4.5.3.2.6点漆片修色:对钉眼、节疤进行拼色,使整个表面颜色一致。4.5.3.2.7刷第1~2道丙烯酸清漆:用羊毛排笔顺纹涂刷,涂膜要厚度适中、均匀一致,不得流淌、过边、漏刷。第1道至第2中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】道刷漆时间间隔应控制在一般夏季约6h,春、秋季约12h,冬季约为24h左右,有条件时时间稍长一点更好。。4.5.3.2.8磨水砂纸:涂料刷4~6h后用280~320号水砂子打磨,要磨光、磨平并擦去浮粉。4.5.3.2.9打砂蜡:将砂、蜡用煤油调成粥状,涂满表面用棉丝来回揉擦,至出现暗光,要上下光亮一致,不得磨破棱角,然后用干净棉丝蘸汽油将浮蜡擦净。4.5.3.2.10擦上光蜡:用干净白布将上光蜡包在里面,收口扎紧,用手揉擦,擦匀、擦到、擦净、达到光泽饱满为止。4.5.3.3质量标准4.5.3.3.1保证项目:(1)溶剂型涂料涂饰所选用涂料的品种型号和性能应符合设计要求(检查方法:检查产品合格证、性能检测报告和进场验收记录,民用建筑工程室内装饰中涂料必须有总挥发性有机化合物(TVOC)、苯、游离甲苯二异氰酸酯(TDL)(聚氨脂类)含量检测报告)。(2)溶剂型涂料工程的颜色、光泽应符合设计要求。(3)溶剂型涂饰工程应涂刷均匀、粘结牢固,不得漏涂、透底、起皮和返锈。(4)基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝。4.5.3.3.2一般项目(1)木饰表面施涂丙烯酸清漆磨退高级涂料工艺一般项目见下表中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(2)涂层与其他装修材料和设备衔接处应吻合,界面应清晰。木饰表面施涂丙烯酸清漆磨退高级涂料工艺基本项目项次项目高级涂饰1颜色均匀一致2木纹棕眼刮平、木纹清楚3光泽、光滑光滑均匀一致4刷纹无刷纹5棱、流坠、皱皮不允许4.6、墙面、天花乳胶漆施工4.6.1、施工工序基层处理------基层封油-----刮腻子-----阴阳角、平整、垂直度调整-----乳胶漆4.6.2、施工要点4.6.2.1、涂刷顺序是先顶棚后墙面,墙面是先上后下。乳胶漆可用排笔涂刷或滚涂。涂刷前应将涂料搅拌均匀,并将其稀释,以满足施工要求。施工时涂料的涂膜不宜过厚或过薄。4.6.2.2、乳胶涂料干燥快,大面积涂刷时应该注意配合操作,流水作业,操作时顺一个方向刷,做到上下衔接,后一排紧接前一排,避免干燥后出现接头。如墙面有分色线,施工前应认真划好粉线,刷分色线时要靠直尺,用力均匀,起落要轻,排笔蘸漆量适当,从前往后刷。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.6.2.3、涂刷带颜色的涂料时应配料适当,保证独立面每遍用同一批涂料,以保证表面均匀,色泽一致。4.6.3、质量标准4.6.3.1、主控项目4.6.3.1.1选用刷(喷)涂料的品种、型号和性能应符合设计要求。4.6.3.1.2选用刷(喷)涂料的颜色、图案应符合设计和业主的要求。4.6.3.1.3刷(喷)工程应涂饰均匀、粘结牢固,不得漏涂、透底起皮和掉粉。4.6.3.1.4刷(喷)工程的基层处理应符合:a.是新建筑的混凝土或抹灰层基层在涂饰前应涂刷抗碱封闭底漆。b.墙面在涂饰涂料前应清除疏松的装饰层,并涂刷界面剂。c.混凝土或抹灰基层涂刷溶剂型涂料、涂刷乳液型时,含水率不大于8%。d.基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝;内墙腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)的规定。e.有潮湿房间的墙面必须使用耐水腻子。4.6.3.2、一般项目室内刷(喷)涂料工程基本项目项次项目高级涂饰检查方法1颜色均匀一致观察2泛碱、咬色不允许3流坠、疙瘩、不允许4砂眼、刷痕无砂眼,无刷痕51拉5m线,不足5m中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】装饰线、分色直线度允许偏差(mm)拉通线,用钢直尺检查4.7干挂石材4.7.1工艺流程工地收货清理结构表面结构上弹出垂直线大角挂两竖直钢丝挂水平位置线支底层板托架放置底层板用其定位调节与临时固定临时固定上层墙板钻孔插入膨胀螺栓镶不锈钢固定件镶顶层墙板4.7.2.1安装的准备(1)现场轴线、标高,经实测丈量,定线和铺设方向。(2)按照设计确定(或认可)的花岗板材基本规格分部位绘制排列图。(3)在图纸上按块进行编码。4.7.2.2板材准备4.7.2.2设计安装图,进行安装编号。4.7.2.3验收主要内容:(1)进行数量清点核对。(2)板材的规格尺寸应该符合图纸和编码要求,公差符合有关标准,验收标准同出厂时的验收标准。(3)板面质量、平整度、表面有无破损、有无变色、缺棱掉角等现象。检查二次加工工序质量,磨小斜边是否完成,防污剂油漆是否干透,四边美纹纸包边是否完成,有无缺边。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(4)符合标准之板材进行安装编码,用编码纸将编好码的贴在石材正面右上角,按施工时间要求,由搬运组送到安装位置。4.7.2.4辅助材料准备(1)焊接钢架用的槽钢、角钢、钢板全部热浸镀锌处理。(2)铸造型不锈钢连接件、封缝用5mm厚白色有机胶片做垫片。(3)电焊条、“大力士”胶、锚固剂、纸胶带、聚丙乙烯泡沫条。所有辅助材料,按规范验收入库。4.7.2.5机械和工具准备(1)角尺、托线板、小铁锤、钢錾、铲刀、墨斗、墨刀、水平尺、小线、线坠、钢丝钳及钢筋线等。(2)施工工程段配备电焊机、氩弧焊机、钢材切割机、石材切割机、液压手提冲击电钻、台式砂轮机、台式钻床配合配套钻头,砂轮片、人造金刚石切割片、磨光片、打胶枪等。(3)经纬仪、水准仪、5m钢卷尺、吊锤等。4.7.3操作工艺4.7.3.1工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,还要注意石材堆放地要夯实,垫10cm*10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,放置粘在一起和倾斜。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.7.3.2石材表面处理:石材表面充分干燥(含水率应小于8%)后,用石材护理剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木枋上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完间隔24h后用同样的方法涂刷第二遍石材防护剂,间隔48h后方可使用。4.7.3.3按图纸的花岗石板面编码,用不干胶纸写好编码贴在经验收合格的花岗石板正面右上角。编码工作由技术员在石材二次加工区完成,一边编码,一边再次检查花岗石板。根据施工要求,由搬运工将编好码的石材搬运至安装部位。4.7.3.4校核花岗石板材规格和基面尺寸,以及加工各类和要加工的边和线,进行开槽加工。4.7.3.5石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔,为保证位置准确垂直,要钉一个定型石材托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20㎜,孔径为5㎜,钻头为4.5㎜。4.7.3.6基层准备:清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线水平线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。4.7.3.7挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】㎝的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用Φ1.0~Φ1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10㎏,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记。4.7.3.8支底层饰面板托架:把预先加工好的支托按上平线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的50mm厚木板,木板上口要在同一水平面上,以保证石材上下面处在同以水平面上。4.7.3.9在围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石材料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,上Φ12.5的冲击钻头,打孔时先用尖錾子在预先弹好的点上凿一个点,然后用钻打孔,孔深在60~80mm,若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,要连接铁件时利用可调余量调回。成孔要求与结构表面垂直,成孔厚把孔内的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。4.7.3.10上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对正,固定平钢板,用力矩扳子拧紧。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.7.3.11进行对号安装,从落地的第一行开始安装,首先应进行预挂、试拼工作,保证墙面的整体效果。槽口用从澳大利亚进口的“大力士”胶,落地下端可将挂件固定于地面混凝土上,第一行(花岗石地脚线)就位,按照基面与落地所弹的线,校准垂直位置,下端用木楔垫平位置。4.7.3.12装上挂件,腰子槽与横角钢眼子对准。4.7.3.13装上Ф10mm×25~30的不锈钢螺栓及弹簧垫圈、垫片,拧紧螺帽,封好各连接点锚固剂。4.7.3.14自第二行开始板材下侧先注入锚固剂,装上挂件,逐块逐行自下至上安完为止;各行连接挂件必须自选挑装,不能叠装,防止上下荷载传递。4.7.3.15水平和竖直缝隙宽度,用5mm厚白色有机胶牌垫嵌调整,必须注意上下块荷载传递,若连接件上口低于垫嵌条平面,必须用不锈钢垫圈套于销子,垫在连接挂件上找平。4.7.3.16将板面与缝隙清理,清洗干净。4.7.3.17光面板材须打蜡一次(在交付使用前),时间待业主确定。4.7.3.18清理大理石、花岗石表面,刷罩面剂:把大理石、花岗石表面的防污条掀掉,用棉丝将石板擦净,若有胶或其它粘结牢固的杂物,可用开刀轻轻铲除,用棉丝蘸丙酮擦至干净。在刷罩面剂的施工前,应掌握和了解天气趋势,阴雨天和4中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室内操作,刷在板块面上。罩面剂按配合比在刷前半小时对好,注意区别底漆和面漆,最好分阶段操作。配制罩面剂要搅匀,防止成膜时不均,涂刷要用3in羊毛刷,沾漆不宜过多,防止流挂,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。4.7.3.19用珍珠薄膜纸盖住安装好的花岗石墙面,高度保证地面以上2m范围均覆盖好,进行成品保护。4.7.4质量标准4.7.4.1主控项目(1)饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。(2)面层与基底应安装牢固;粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定,碳钢配件需做防锈、防腐处理。4.7.4.2一般项目(1)表面平整、洁净;拼花正确、纹理清晰通顺,颜色均匀一致;非整板部位安排适宜,阴阳角处的板压向正确。(2)缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。(3)突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,墙裙、贴脸等上口平直。(4)滴水线顺直,流水坡向正确、清晰美观。(5)室内、外墙面干挂石材允许偏差见下表中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】室内墙面干挂石材允许偏差项次项目允许偏差mm检验方法光面粗磨面1立面垂直室内22用2m托线板和尺量检查室外242表面平整12用2m托线板和塞尺检查3阳角方正23用20cm方尺和塞尺检查4接缝平直23用5m小线和尺量检查5墙裙上口平直23用5m小线和尺量检查6接缝高低11用钢板短尺和塞尺检查7接缝宽度12用尺量检查4.8、地面花岗石铺贴4.8.1、材料要求:4.8.1.1、石材的技术等级、光泽度、外观等质量要求,应符合国家现行的标准《天然大理石建筑板材》、《花岗石建筑板材》的规定。4.8.1.2、石材面层应采用天然大理石、花岗石板材在结合层上铺设。4.8.1.3、在铺贴前,将板材表面清理干净,刷防污剂两遍,待防污剂干透后方可铺设。4.8.1.4、在铺设前,板材应按设计要求,根据石材的颜色、花纹、图案、纹理等试拼编号,当板材有裂缝、掉角、翘曲和曲面有缺陷时应予剔除,品种不同的板材不得混杂使用。4.8.1.5、结合层的厚度:当采用水泥砂浆(其体积比为:1:2—1:3,水泥:砂)时应为2O——30mm。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.8.1.6、当采用水泥砂浆结合层时,宜为干硬性水泥砂浆,并应符合规范规定。4.8.2、施工工艺:4.8.2.1、工艺流程:准备工作——弹线——试拼——编号——刷水泥浆结合层——铺砂浆——铺花岗石块(或大理石块)——灌缝、擦缝——打蜡4.8.2.2、准备工作:(1)熟悉图纸:以施工大样图和加工单为依据,憝悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。(2)基层处理:将原水磨石地面打掉,并将基层面上的杂物清净,用钢丝刷刷掉粘结在基层上的砂浆并清扫干净。(3)弹线:在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部,并依据墙+50线,找出面层标高在墙上弹好水平线,注意要与面层标高一致。(4)试拼:在正式铺设前,对每一房间的大理石(或花岗石〕板,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于30mm,根据试拼石板的编号及施工大样图,结合房间实际尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(5)刷水泥浆结合层:在铺砂浆之前再次将混凝上垫层清扫干净(包括试排用的干砂及大理石块)。然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为O.5左右;随刷随铺砂浆)。(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆。干硬程度以平捏成团不松散为宜〕。砂浆从里往门口处摊铺,铺好后用大杆刮平,再用抹子拍实找平。找平层厚度宜高出大理石底面标高水平线3一4mm。(7)铺花岗石块(或大理石块):一般房间应先里后外沿控制线进行铺设,即先从远离门口的一边开始,按照试拼号,依次铺砌,逐步退至门口。铺前应将板预先浸湿阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击不垫板(不得用橡皮锤或木锤直接敲击大理石板),振实砂浆至铺设高度后,将大理石(或花岗石)掀起移至一旁,检查砂浆上表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺。先在水泥砂浆找平层上满浇一层水灰比为O.5的素水泥浆结合层,再铺大理石板(或花岗石〕。安放时四角同时往下落,用橡皮锤或木锤转锤木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺。花岗石板块之间,接缝要严,一般不留缝隙。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(8)擦缝:在铺砌后1--2昼夜进行灌浆擦缝。根据大理石(或花岗石〕颜色,选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入大理石板(或花岗石)块之间缝隙(分几次进行)并用长把刮板把流出的水泥浆向缝隙内喂灰。槽浆1--2h后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。然后面层加覆盖保护。(9)打蜡:当各工序完工不再上人时方可打蜡,达到光滑洁净。4.8.3、施工要点:4.8.3.1、在铺砌花岗石面层时,板材应先刷防污剂,待防污剂表面晾干后方可铺设;结合层与板材应分段同时铺砌,铺砌时宜采用水泥浆或干铺水泥洒水作粘结。铺砌的板材应平整,线路顺直,镶嵌正确;板材间、板材与结合层以及在墙角、镶边和靠墙处均应紧密砌合,不得有空隙。4.8.3.2、花岗石面层的表面应洁净、平整、坚实;板材间的缝隙宽度当设计无规定时不应大于lmm,铺砌后,其表面应加保护,待结合层的水泥砂浆强度达到要求后,方可打蜡达到光滑洁亮。4.8.4、质量检验要求:4.8.4.1、面层所用板块的品种、质量必须符合设计要求;面层与基层的结合(粘结)必须牢固、无空鼓。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.8.4.2、板块面层的表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。4.8.4.3、踢脚线的铺设应表面洁净,接缝平整均匀,高度一致;结合牢固,出墙厚度适宜。4.8.4.4、楼、地面镶边(波打线)面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定;边角整齐、光滑。4.8.4.5、楼梯踏步和台阶的铺贴应缝隙宽度一致,相邻两步高差不超过10mm,防滑条顺直。4.9、地砖镶贴4.9.1、材料要求4.9.1.1、地砖的质量要求应符合现行的产品标准的规定,技术等级、外观质量要求应符合现行的国家标准《建筑陶瓷锦砖产品》的规定。4.9.1.2、有防腐蚀要求的砖面层采用的耐酸瓷砖质量要求和铺设方法,应符合现行的国家标准《建筑防腐蚀工程施工及验收规范》的规定。4.9.1.3、结合层厚度采用水泥砂浆铺设时应为10—15mm。4.9.1.4、结合层采用的水泥砂浆(含面层的填缝)应符合规范的规定。4.9.1.5、在水泥砂浆结合层上铺贴地砖面层时,其结合层的下一层应符合规范的规定。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.9.2、施工工艺4.9.2.1、工艺流程:基层清理——贴灰饼——铺结合层砂浆(底层)——弹线——铺砖——压平拨缝——嵌缝——养护4.9.2.2、基层清理:基层表面的砂浆、油污和垃圾应清除干净,用水冲洗、晾干。4.9.2.3、贴饼、标筋:根据墙面水平基准线,弹出地面标高线。然后在房间四周做灰饼。灰饼表面应比地面标高线低一块所铺面砖的厚度。再按灰饼标筋。有地漏和排水孔的部位,应从四周向地漏或排水孔方向做放射状标筋,坡度1.5——1%。4.9.2.4、铺结合层砂浆:铺砂浆前,先刷一道水灰比为0.4—0.5的水泥素浆,随刷随铺干硬性砂浆(砂浆稠度3.5cm内)根据标筋的标高,用木抹子拍实,括尺括平(平整度不大于4mm)。拉线测定标高和泛水,符合要求后,用木抹子搓成毛面。4.9.2.5、弹线:每铺完一个房间或一个区段的砂浆,按大样图要求弹控制线。弹线时在房间纵横或对角两个方向排好砖,其接缝宽度应不大于2mm。排砖确定后,每隔3--5块砖在结合层上弹纵横或对角控制线。4.9.2.6、浸水:将选配好的砖块放人清水中浸泡2—3h后,取出晾干备用。4.9.2.7、铺砖:铺砖时,应抹垫水泥砂浆,或撒1—2mm中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】厚于水泥洒水润湿,将地面砖按控制线铺贴平整密实。4.9.2.8、压平、拨缝:每铺完一个房间或一个段落,用喷壶洒水,15min左右用木锤和硬木拍板按铺砖顺序锤拍一遍,不遗漏,边压实边用水平尺找平。压实后,拉通线先竖缝后横缝进行拨缝调直、贯通。调缝后,再用木锤、拍板砸平,将缝内余浆或砖面上的灰浆擦去。4.9.2.9、嵌缝:铺完地面砖2d后,将缝口清理干净,刷水湿润,用白水泥嵌缝。4.9.2.10、养护:嵌缝砂浆终凝后,铺锯末浇水养护不得少于7昼夜。4.9.3、施工要点4.9.3.1、在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选,并应浸水湿润后晾干待用。4.9.3.2、铺贴时宜采用干硬性水泥砂浆,面砖应紧密、坚实,砂浆应饱满,并严格控制标高。4.9.3.3、面砖的缝隙宽度应符合设计要求。当设计无规定时,紧密铺贴缝隙宽度不直大于1mm;虚缝铺贴缝隙宽度宜为一10mm。4.9.3.4、大面积施工时,应采取分段按顺序铺贴,按标准拉线镶贴,并做各道工序的检查和复验工作。4.9.3.5、面层铺贴应在24h内进行擦缝、勾缝和压缝工作。缝的深度宜为砖厚的1/3;从擦缝和勾缝应采用同品种、同标号、同颜色的水泥,随做随清理水泥,并做养护和保护。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.10、水电安装4.10.1、卫生洁具安装4.10.1.1、座便器安装水箱安装:水箱溢水管口应低于水箱固定螺孔10—20mm,将漂球拧在漂杆上并与浮球阀连接好。座便器安装前应将预留排水口清理干净,检查管内有无杂物。将座便器出水口对准预留口放平正,并按照座便器两侧螺栓眼孔位置在墙上剔出孔洞,固定好膨胀螺栓,在排水口与出水口处抹油灰后将座便器对准螺栓放好找正后,固定牢靠。4.10.1.2、面盆安装下水口安装:将下水口根母、眼圈、胶垫卸下,将上垫垫好油灰插入面盆排水口中,灌水口要对正,外面加上垫好油灰的胶垫,套上眼圈,带上根母,紧至松紧度合适。水嘴安装:在水嘴根部垫好油灰插入面盆给水口中,下面套上胶垫。眼圈、带上根母,紧至松紧度合适。面盆安装:按排水口中心位置及规定高度在墙上画竖线和水平线,根据面盆宽度在水平线上找出安装位置,并剔出安装孔洞,将支架找平固定,将面盆置于支架上找平,将架钩钩在盆下固定孔内。S弯连接:在面盆下水口和S弯缠麻后拧紧,再将存水弯下节的下端缠油麻插在排水管口内,用油灰将下水口塞严、抹平。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】给水管连接:先量好尺寸,配好短管,装上八字门,将各端丝扣缠麻与给水管及水嘴连接。4.10.1.3、小便器安装首先根据给水管中心在墙上画一垂线,由地面量出设计规定高度,画出水平线,根据产品规格尺寸在墙面标出固定孔眼的位置。在孔眼位置上钻孔,固定好膨胀螺栓,然后将小便器挂在螺栓上,将小便器固定。将小便器与墙面缝隙嵌水泥补齐、抹光,然后按照安装面盆的方法安装排口管和存水弯。4.10.2、电气工程工程内容:本工程电气设计的项目有设备安装、照明系统。4.10.2.1、照明系统:一般照明以380/220电源供电,照明与插座支路由配电箱支路供电,照明支路采用单相两线制,事故照明两路供电,其中一路为正常照明,另一路采用备用回路安全出口指示灯内设可进行浮充的蓄电池,所有照明支线均采用ZRBV-2*2.5金属电线管,插座支线用ZRBV-3*2.5金属电线管。4.10.2.2、设备安装:插座全部为安全型,安装高度距地0.3m,翘板开关底距地1.4m,配电箱底距地1.1m。4.10.2.3、工艺流程:施工准备阶段→管路敷设→管内穿线→照明器具安装→通电运行→系统调试运行→工程竣工验收4.10.3.4、施工方法及技术要求:中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.10.3.4.1、管路敷设:管路连接必须紧密牢固,管口光滑无毛刺,护口齐全,管子的弯曲半径和扁度符合设计和规范要求;管入箱盒处应顺直,在箱内露出的长度小于5MM;进入落地柜管口排列整齐;管路外径保护层应大于15MM;进入电气设备的管位置应正确;钢管接地的焊接应符合施工规范的要求;管路的防腐处理应符合规范要求。4.10.3.4.2、施工方法:预制加工→侧定盒箱位置→箱盒固定→管路连接→管路敷设地线焊接(安敷设)→预制加工→测定箱盒位置→支吊架固定→箱盒固定管路敷设与连接→地线连接(明敷设)4.10.3.4.3、管内穿线:结构验收完后方可进行穿线。导线依据设计图纸按相分色;导线4平方以下的采用安全型压线帽连接,6平方的导线采用缠绕锡法连接,10平方以上的导线采用套管连接;导线外皮及线芯不得有损伤,线进箱盒应有适当的余量;导线压接完毕后按支路进行绝缘遥测,阻值按施工规范的要求执行。4.10.3.4.4、施工方法:选择导线→穿带线→扫管→放线及断线→导线与带线的绑扎→带护口→穿线→导线接头→接头包扎→线路检查与绝缘遥测。4.10.3.4.5、开关、插座安装:各种管路、盒子敷设完毕、盒子收口平整、线路压接完毕、绝缘测试完成、墙面喷浆等装饰工程完毕后进行开关插座的安装;插座的接地保护措施必须符合施工验收规范的规定;开关插座安装位置正确;盒内清洁无杂物;表面清洁、无变形等缺陷;盖板紧贴建筑物表面;开关切断相线,导线进入电器具处绝缘良好,不伤线芯;插座的地线单独敷设,不允许与工作零线混用;插座左零右火上地线。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】4.10.3.4.6、施工方法:清理→接线→安装4.10.3.4.7、灯具安装.质量要求:灯具的规格、型号及使用场所必须符合设计和施工规范的要求,低于2.4米灯具的金属外壳应有接地保护,灯内配线应符合设计要求规定,多股软线的接头应盘圈刷锡,灯箱内的导线应有适当的隔热措施,使用螺口灯时相线必须压在灯芯柱上,各种标志灯的指示方向应正确无误,应急灯必须灵敏可靠。灯具应牢固端正,位置正确,灯具安装在木台的中心,器具清洁干净,双吊链平行,成排灯具排列整齐美观。灯具导线绝缘良好,连接牢固,不伤线芯,留有适当的余量,同一端子上的导线不超过两根。.施工方法:检查灯具→组装灯具→安装灯具→通电试运行4.10.3.4.8、施工实验.电气支路及干线绝缘测试:照明、插座支路及干线敷设完毕后施工员协同监理、施工班组对线路进行绝缘电阻测试;电阻值不小于1兆欧,电缆线路的阻值不小于10兆欧;不合格时检查更换,测试完毕后按实际测值填写相应的表格。.接地电阻测试:接地装置完毕后,施工员协同甲方、监理、施工班组对接地装置阻值共同测试,实测值乘季节系数,阻值不大于设计阻值,测试完毕后填写记录。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】.照明系统试运行:照明器具及配电箱安装完毕,通电安全检查合格后,施工员协同甲方、监理及施工班组对照系统进行24小时的全负荷通电试运行,每隔8小时测试一次电流和电压,共测试四次。运行期间设专人检查楼内运行情况,如有故障时及时排除,按实际运行情况填写记录。4.10.4施工注意事项:4.10.4.1管线敷设应在吊项装饰完成前施工完毕。4.10.4.2配合装饰工程在完成顶棚的同时同步进行吊顶上的灯具的安装。4.10.4.3待墙面装饰完成后进行开关、插座、应急灯、诱导灯等的设备安装。4.10.4.4在做地坪装饰前完成地插座的管线及插座盒的安装,在做地坪面层时配合安装插座面板。4.10.4.5电气调试1.首先测试每层配电箱出线相位是否正确,根据施工图系统第一回路分别通电调试。2.照明系统通电后、关电前应挂“有电危险”标志牌。测试每一回路电流大小,避免三相不平衡并测试电压是否正常(进行72h试运行)。3.配合有关专业分包单位进行专业调试。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】第五章工期安排及施工现场布置5.1工程总体进度计划从业主利益出发,根据本工程特点,结合我公司的实力、技术装备及人力资源等情况,作出相应的资源及技术装备配备计划以满足业主的计划开竣工时间要求及工程质量要求。结合以上情况我公司拟制定本工程计划工期35日历天。5.2工期保证措施为了能在要求的时间内顺利地完成此工作,项目经理部必须在施工技术、施工质量、安全、材料、机具的供应、劳动力进场等方面遵照公司ISO9001质量管理体系程序文件执行,制定出规定的工期保证措施,精心组织,科学的管理,并把工期保证措施的内容落实到所涉及的每一个部门、每一名人员。具体措施如下:5.2.1由项目经理组织项目组人员、班组长熟悉施工现场及图纸,并组织设计人员进行必要的图纸交底工作,及时提出问题,熟悉所施工范围的施工作法、材料及人员配备,使每一名管理人员,施工人员心中有数。5.2.2施工阶段由项目经理领导全体项目部人员,对工程进行全面负责,在施工技术、质量、安全方面严格把关,管理到位,对现场出现的问题及时提出,及时解决,以确保总工期的完成。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】5.2.3在整个项目中,加强计划管理,控制生产的流程,做出总计划,周计划。以周计划保证总计划,把计划指标分解到项目中具体的执行人中,负责到人,分工明确,实行重奖重罚,奖罚兑现,严肃计划管理,工程尾期时需安排倒排计划。按照计划的编排平行、竖向流水交叉,充分利用时间空间、人力资源。5.2.4公司对进场施工队伍进行考核、筛选,选出素质好,胜任施工任务的队伍进场,所谓素质好是指人员配备齐全,技术人员全面,机械设备充足。5.2.5工程部负责施工现场的平衡与调度,协调各专业,装饰与安装,平面与立面,施工交叉作业程序,提前作好施工开工的准备工作。开工后,各职能部门服务到现场,及时解决施工中的重大问题。5.2.6物资部负责对材料、机具的进场准备,根据施工图纸,在开工前,对所需材料、机具的信息进行反馈,选型、选样、选色及时征求设计、甲方的意见和认可,保证及时供应材料,杜绝停工待料的现象,满足施工现场的需要。5.2.7物资部负责对机械设备的维修保养工作,保证施工的正常运转。5.2.8项目管理层增加对业主、设计单位、质量监督部门、建委及有关部门的横向联系,做好各个施工队协调工作。5.2中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】.9督促工程款、资金的到位,保证材料、人员的供应和工程的顺利进行。5.2.10每周五下午由项目经理组织小队长以上的管理人员参加工程例会,对工程进度、施工进行分析总结,并对下周的工程进度进行安排。项目部的日例会,互相交换施工情况和当日工作,确保施工质量和进度。5.3劳动力计划劳动力主要来源:主要从我公司下属劳务基地选拔合格的队伍参与施工,根据概算,预计现场平均人数约55人,高峰期现场上预计劳动人数60人。劳动力计划表序号工种来源本项目计划人数备注1装饰技工四川152装饰技工江苏103瓦工四川104电工四川35维护电工四川16电焊工四川27油工四川58水工四川49力工四川10合计60中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】5.4材料供货及进场计划5.4.1材料、成品及半成品需要量计划5.4.1.1根据“工程量汇总表”所列出的各层的各工种工程量,查预算指标便可得出所需的装饰材料、成品和半成品的需要量。然后根据总进度计划表,估计出某些装饰材料的需要量,从而编制出装饰材料、成品和半成品的需要量计划。它是材料、成品和半成品等落实组织货源、签订供应合同、确定运输方式、编制运输计划、组织进场、确定暂设工程规模的依据。5.4.1.2有关材料见主要材料一览表,运输量计划将根据业主提供的确定的进场时间,有些大宗基层材料进场三天就可以根据主要材料一览表中的数量分一次或两次次进场,但有些面层材料则需根据业主确定的进场时间,根据同业主协商确定的材料样品(板)和厂商,以及现场实际测量、放样、排版(模)确定材料的具体尺寸,提出具体的材料和数量,提出运输量计划,交物资组织采购。5.5临时设施计划5.5.1临时用电5.5.1.1设置总配电箱一个,总配电箱下配置手提配电箱4个。5.5.1.2配电箱均为国家指定的厂家生产的的产品,箱体喷有本公司字样并贴有公司标志,箱门要喷有红色“电”中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】字或红色危险标志,箱内配件完整,质量符合要求。5.5.1.3总配电箱与移动配电箱之间采用护套电缆线连接,固定不少于两处。5.5.1.4施工照明采用电缆线从总配电箱引出架空敷设,照明灯具可采用金属卤化钨灯或普通“220V200W”照明灯泡,灯泡要有金属防护罩。5.5.2临时用水5.5.2.1临时用水接自甲方指定接口,接口处安装一个水表,但应节约用水,并有相应的节水措施。5.5.3办公及住宿安排5.5.3.1临时办公室及临时库房设在施工范围内。5.5.3.2施工人员在施工区外住宿。5.6施工总平面布置图及说明5.6.1施工现场平面布置5.6.1.2材料堆放除沙子、水泥外,其余材料原则上均按使用需要堆放在指定位置,并设置材料标识,较为贵重和易损物品在库房集中堆放,设立库管员进行管理。5.6.1.3材料进入楼层堆放原因有二,1.大多数装修材料均为价值较高,易损物品,应尽量避免雨淋和多次倒运,2.材料在楼内便于统一管理,可减少丢失现象的发生。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】5.6.1.4材料堆放的区域选择:1.选择天花、地面施工项目较少的区域,2.交叉作业较少的区域,3.避免设在施工及消防通道4.材料的堆放区域应得到业主、监理、土建、相关单位的确认。5.6.1.5水泥库房的设置应有较好的通风功能,确保不会漏雨和漏水。5.6.1.6材料的运输主要通道为主入口。5.6.1.7施工现场人员的食堂设在施工区外,进行每天送饭。5.6.1.8施工现场消防通道原则采用原消防通道。在工人进场后,对工人进行消防安全教育。懂得灭火器的正确使用方法。5.6.2施工现场平面布置详图。(附图)5.7施工机具配备、材料堆放所有机具由机具员统一调配管理、统一标识。机具使用前,必须经项目经理部安全员、质检员、机具员及机具操作者检查验收合格后,方可正式使用。机具员要定期对机具进行检查、维修及保养。5.7.1主要施工机具设备配置由于该工程装修范围较大,所以施工机具要数量充足,质量可靠。施工现场设一人专门保管机具,为保险起见,进场后在当地联系一家有信誉有规模的专业修理店。主要施工机具配备表:(见下表)中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】机械设备或名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位电锯14cm2日本20011.9优良木作墙面电焊机220~380(v)2成都2002良好吊顶栏杆电锤GBH51日本20020.95优良木工、电工冲击电钻TE722进口20000.7良好木工手电钻GBM10X5进口20010.5优良油漆、木工空压机单相2国产2001良好木工射钉枪F306国产2000良好木工手提电锯RK5503日本20010.9优良木作手提电刨19111B2日本20000.84优良石材型材切割机JIG4002成都20013优良电工角向磨光机9500N1日本20000.57优良木工电动曲线锯9006B1日本20000.6良好吊顶金属切割机1成都20021.5良好吊顶水平仪DS31南京2000良好找平木工修边机37035日本20030.35良好吊顶铝合金切割机1国产20021.2优良吊顶压线钳2国产2002良好电工玻璃吸盘10国产2000优良玻璃5.8与建设单位的配合措施中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】5.8.1、本着用户至上,充分维护甲方利益的原则来开展工作。5.8.2、鉴于该工程施工任务紧,工种之间存在大量交叉作业,项目部每日与甲方保持工作联系,如在施工中发现有交叉矛盾的地方,在自身不能解决的情况下,应及时主动与甲方联系,协同解决。5.8.3、遵守甲方的现场管理制度,服从甲方的统一管理,积极参加甲方的工程协调会,在总进度指导下搞好施工安排,有问题与甲方充商量,充分体现与甲方的合作精神,确保安全、文明、工期的实现。对图纸与现场不符可能影响功能的部位,都给甲方以明确说明,并提供修改供甲方、设计单位参考。5.8.4、对大中型材料进场、设备开箱、隐蔽验收、电阻测试等,必须应约甲方和监理人员参加验收。同时尊重监理的一切正常管理,认真执行监理所提出的标准要求,确保工程一次性验收合格,并力争优良。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】质量控制及保证措施6.1、质量目标本工程的质量目标为:一次性验收合格,争创优良工程。本工程执行建设部新版质量验收规范,主要执行《建筑装饰装修工程施工质量验收规范》GB50210-2001。6.2质量保证体系(附图)6.3质量保证措施严格执行公司ISO9001(2000版)《质量保证手册手册》及《质量体系程序文件》6.4质量保证具体措施6.4.1成立质量管理小组我项目部成立质量管理小组:项目经理任组长,技术负责人为副组长、工程部、质量部、物资部人员为小组成员,开工前项目经理部组织有关人员编制《项目质量计划》,建立质量保证体系,落实各类人员的职责,确保项目质量目标的实现。6.4.1.1管理小组工作内容(1)熟悉图纸各节点施工大样、质量标准。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】(1)掌握各种工序质量检查的手段。(2)现场施工巡查。(1)发现施工质量现象,分析原因,研究对策,总结经验。(2)做好施工日记工作。(3)各施工队长长互相交流经验,定期召开段长会议。(4)对各班组交接工序进行检查,如干挂石钢结构的检查。(5)对隐蔽工程进行检查,对应项目有隐蔽工程检查的,需通知监理方、设计方、业主、政府质检部门进行隐蔽工程验收,并做好隐蔽验收工程资料的整理。(6)成品保护的检查。6.4.2施工程序、工艺、工序控制6.4.2.1设计交底:由技术负责人主持,邀请设计人员主讲,施工专业负责人参加,详细介绍设计图纸的要求,工程特点,质量标准。6.4.2.2施工组织设计交底:由项目部项目技术负责人或专业工程师向各专业工种的班组长进行技术交底。6.4.2.3建立“样板间制度“即在每一道工序开始时的一天做样板,邀请监理公司、业主代表、本公司技术人员一起进行检查和评定,检查该项工作所有的材料、工艺是否满足要求,通过鉴定以样板为标准开展大面积施工。建立“样板间制度”中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】是一个确定用料、施工工艺和质量标准的过程,又是培训施工队伍的一种形式。施工过程中班组人员固定,定人定部位操作,便于提高操作熟练程度和掌握技巧。6.4.2.4建立样板模型做法制度对特殊部位关键做法,先按1:1比例做模型,获得业主、设计师、监理工程师认可后再施工。6.4.2.5实行班组自检制度i.项目工程施工完毕后及每道工序完成后,各班组长带头进行自检,自检不合格,不得转入下一道工序。ii.班组长完成本班组任务后提供自检结果给项目部,在施工过程中,对本工序每步操作的自检记录留档。iii.施工班组坚持“三检制”,即自检、互检、交接检。自检:班组完成施工工序后,组织自检,填写《工程质量自检表》,交质检员专检;质检员对班组完成的工序进行检查,检查合格后在《工程质量自检表》上签字。交接检:生产负责人在专检完成后,对已完工序进行检查,检查合格后在《工程质量自检表》上签字。责任工程师签署交接检的结论意见,作为下道工序施工的依据。自检、互检、交接检中只能通过优良品,达不到优良等级的工序不得进入下道工序。经过“三检”的工序最后由项目经理部质检工程师请监理工程师验收签认。6.4.2.6在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的“一条龙”中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。6.4.2.10每周五由项目经理组织各班组长以上的管理人员参加工程例会,对工程进度、质量、安全文明施工进行分析总结,并对下周的工作进行安排。6.4.2.11建立巡查制度1.检查员全天巡视现场,发现问题马上协助本班组长及时解决,并做好笔记。2.项目经理带领班组成员,每天下午下班前对工地当天工程全部巡视一次,发现问题填好“现场问题整改卡”在下午下班后交给班长整改。3.对工程重要部位,施工容易形成缺陷而难于纠正的部位,工程部和质检部要认真地全过程监督,轮值当班,保证本工序一次成功。4.对质检员的工作要有奖罚制度,出现质量问题,质检员要向项目部书面检讨,对工作成绩显著者,要进行表扬和奖励。6.4.2.12终检制度由项目部组织,邀请监理工程师、业主代表对完成部分的分项、分部工程进行检查和验收。本验收结构作为分项工程奖罚依据。6.4.2.13实行挂牌施工,质量奖罚制度采取班组操作区挂牌、质量与经济挂钩的制度。为保证工期、质量和安全,对班组工人操作优秀者奖,不合格者罚,重则退场。这一措施必将有力地加强班组责任心,保障提高一次校验合格率,提高质量,保证工期。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.4.2.14质量事故发生后的处理制度(1)项目部召集技术人员和施工班组人员共同研讨问题产生的原因。(2)书面通告事件处理意见,对施工管理人员、队长、班组长进行罚款和书面批评。(3)招集其他队长、班组长召开现场会议,以本事故作为借鉴,杜绝在其余工段发生同类事故,再次强调确保质量。6.4.4工程材料控制6.4.4.1所有工程所使用的成品、半成品,材料进场必须有出厂合格证,并报有关单位批准,方可使用。6.4.4.2现场设专人收料,不合格的材料拒收。施工过程中如发现不合格的材料及时清理出场。6.4.4.3建立工程材料进厂检查制度,加强材料试验、检验工作。工程使用的所有物资入场入库前一律进行验证。验证和检验中发现材料质量证明文件内容有缺项或不合格项目时该材料按不合格处置,清退出场。6.4.4.4入场入库材料在使用前按质量规范和环保要求进行复验和复试。需经复验和复试的材料未经检验一律不投入使用。复验和复试的材料的数量、内容按国家规范、标准确定。6.5标识控制中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.5.1确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。6.5.2重要材料采用红、黄、白三种颜色的标识牌标明“合格”、“不合格”、“未经检验”三种状态。一般材料用红、黄标识牌区别其有无合格证明。6.5.3预制加工的成品、半成品经质量检验评定为优良时方制作,成品、半成品除用三色标牌标明其质量检验情况为“合格”、“不合格”、“未经检验”外,还要在“合格品”标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。6.5.4机械设备的标识通过管理编号、记录表格的形式加以实现。现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上岗。6.6、项目质量控制具体措施6.6.1、吊顶工程6.6.1.1、吊顶所用的材料品种、规格、颜色以及基层构造、固定的方法应符合设计要求。6.6.1.2、罩面板在运输和安装过程中,应轻拿轻放,不得损坏板材表面和边角,运输时应采取相应的措施,防止受潮变形。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.6.1.3、吊顶龙骨在运输安装时,不得扔摔、碰撞、堆放时应平放防止变形。6.6.1.4、罩面板应按规格、颜色分类堆放,吊顶内的灯槽,斜撑,剪刀撑等,应根据工程要求和质量要求适当布置。6.6.1.5、罩面板安装前,应按构造要求分块弹线,由中间向两边对称排列安装,墙面与顶棚的接缝应一致。6.6.1.6、罩面板与墙面、窗帘盒、灯具等交接处应严密,不得有漏缝现象。6.6.1.7、罩面板与龙骨应连接紧密,表面应平整,无污染、折裂、缺棱掉角,面层接缝处理应符合要求。6.6.1.8、吊顶在安装前先在四周墙壁上按设计标高找出基准线,然后固定吊杆,先固定主龙骨,主龙骨安装完成后整体调整,再安装中、小龙骨。6.6.1.9、对于未镀锌安装件(吊杆)安装必须刷防锈漆两遍,不允许焊接的部分应采用抱箍螺杆连接。吊杆不允许用铁丝代用;轻钢龙骨完成后要全面进行整体找平,不允许有下垂现象,跨度较大时按设计要求进行起拱。6.6.1.10、严格按施工工序进行施工,注意成品保护。6.6.2、门窗工程6.6.2.1、根据设计要求,检查门窗的品种、规格、开启方向及组合杆附件,并对外开启平整、检查校正合格后才能安装。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.6.2.2、门窗应在室内竖直排放,并用枕木垫平,不与酸碱物存放一起,室内应保持清洁、干燥、能通风。6.6.2.3、门窗安装必须牢固,横平竖直,高低一致,框与墙体缝隙应填嵌饱满密实,表面平整光滑,无裂缝,填塞材料与方法等应符合设计要求。6.6.2.4、预埋件的数量、位置埋设连接方法以及防腐处理要符合设计要求和施工规范规定。6.6.2.5、安装时不得在门窗框扇上安放脚手架、悬挂重物,以防止门窗变形或损坏。6.6.2.6、门窗安装应开启灵活,无倒翘、阻滞、反弹,五金配件应齐全,位置正确。6.6.2.7、安装后外观应表面洁净,无划痕、碰伤等缺陷,并注意成品保护。6.6.3、饰面工程6.6.3.1、饰面材料的品种、规格、图案、固定方法和粘结材料,应符合设计要求和施工规范规定。6.6.3.2、镶贴面的基层,应具有足够的强度、刚度和稳定性,基层应粗糙平整,镶贴前应处理残留的砂浆,尘土和污渍等。6.6.3.3、饰面板应镶贴平整,接缝宽度符合设计要求。6.6.3.4、饰面板安装必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。6.6.3.5中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】、饰面板表面应平整、洁净、色泽协调,无变色、泛碱、污痕和明显的光泽受损处、6.6.3.6、饰面板接缝应填嵌密实,平直、宽窄均匀、颜色一致,6.6.3.7、安装时应使用铜或不锈钢制作的连接件。6.6.3.8、墙面和地面安装前应先找平,分块弹线,按弹线尺寸及花纹、图案进行预拼和编号。6.6.3.9、固定饰面板用的钢筋网,应与锚固件连接牢固。6.6.3.10、饰面板安装前,应对其侧面和背面进行清扫和修边打眼,每块板上下边打眼数不少于2个,并用防锈金属丝穿入孔内,以作固定之用。6.6.3.11、饰面板安装,接缝宽度用木楔调整。固定牢固后,用同色粘贴砂浆灌浇,每次灌注高度为150-200mm,不超过板高的1/3,插捣密实。6.6.3.12、饰面板安装完工后,表面清洁干净,并用保护层加以保护面层。6.6.4、涂料工程:6.6.4.1、基层表面的灰层、污垢、溅沫砂浆应清除干净。6.6.4.2、基层表面的疏松、脱皮、裂纹应修补平整。6.6.4.3、不同基层材料交汇处应铺钉钢丝网,每边搭接不少于10cm,接缝处粘贴嵌缝带或白布,每边大于5cm。6.6.4.4、刷浆涂料的品种、质量、颜色,必须检查,应符合设计要求和施工规范规定。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.6.4.5、面层必须平整,无掉粉、起皮、漏刷透底、流坠、疙瘩。6.6.4.6、保持色泽一致,刷浆完毕后,无砂眼、划痕,工作中应认真仔细。6.6.5、油漆工程:6.6.5.1、检查所使用的油漆的品种、质量、颜色等必须符合设计要求和有关的材料标准规定。6.6.5.2、刷面面层在施工前,必须清洁干净,含水率要符合要求才能施工。6.6.5.3、油漆基层必须清补缝隙,清理毛刺、胶节,并填补腻子,用砂纸磨光。6.6.5.4、对于有色斑、颜色不均等缺陷,用漂白法进行处理。使基层颜色一致。6.6.5.5、油漆工程严禁有漏刷、反锈和流坠。6.6.5.6、注意保持五金件及配件清洁,保证油漆面光亮一致。6.6.6、玻璃工程:6.6.6.1、玻璃必须在有顶盖的干燥房间内保管。在运输中和装卸时要有防雨措施。6.6.6.2、玻璃裁割之前必须先对需要的尺寸一一核对,确定无误后进行裁割。6.6.6.3、裁割尺寸必须正确,安装时必须按设计要求进行。固定牢固,无松动现象。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.6.6.4、在安装过程中,由于特殊原因。面积大于1.5M以上的玻璃,应用橡胶垫做保护,并固定牢固。6.6.6.5、缝隙处理按设计要求和规范要求进行,防止渗漏和达到装饰要求。6.6.7、强电工程6.6.7.1、检查原材料的规格、型号、品种应符合现行标准规定。6.6.7.2、所有使用的导线必须先进行施工前的检查验收,符合要求后才能使用。6.6.7.3、根据图纸和设计要求和施工规范规定进行施工。6.6.7.4、配管应符合设计要求和施工规范规定。6.6.7.5、配管必须使用阻燃管、各配管距顶棚应大于50mm,电线管路整齐合理。6.6.7.6、在盒内的导线应顺直、无接头,箱盒固定可靠,灯具安装位置正确。6.6.7.7、固定灯具时,必须考虑牢固性。不得将重型灯具固定在吊顶层上。6.6.7.8、低压电器安装部件完整,安装牢固,排列整齐,绝缘器件无裂纹。6.6.7.9、所有地插座采用安全型,开关位置正确,沿墙暗敷时保护层不少15mm.。6.6.7.1中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】0、在可燃结构的顶棚内,不允许安装电容器、电气开关以及其它易燃的电器具。6.6.7.11、在顶棚内布线时,应在顶棚外设置电源断路器,以利必要时切断顶棚内所有电气线路的电源。6.6.7.12、线管适用范围:除对金属管有严重腐蚀者外,其它室内外场所不可采用软管布线。6.6.7.13、为保证线管配线和难燃管配线及插线方便,以下情况应装拉线盒或放大管径:(1)、管子全长超过30m,且无弯曲时或有一弯曲时。(2)、管子全长超过20m,且有两个弯曲时;(3)、管子全长超过12m,且有三个弯曲时。6.6.7.14、敷设难燃型可挠管,超过下列长度时,中间应装设分盒或拉线盒:(1)、管子全长超过20m,无弯曲时;(2)、管子全长超过12m,只有一个弯曲时;(3)、管子全长超过8m,有两个弯曲;(4)、管子全长不超过5m,有三个弯曲时。6.6.7.15、塑料配管和配线的弯曲半径,明敷时不得小于直径的6倍,暗敷时不得小于管子直径的10倍。6.6.7.16、管路在通过伸缩或沉降缝时,应加补装置。6.6.7.17、电气管路与水管接近或交叉敷设时,电气管路一般应敷设在下面,相互净距不小于0.2m。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.6.8外墙面装饰6.6.8.1外墙柱面石材施工1.等承重结构面上镶贴花岗石时,应待结构沉降稳定后进行,在花岗石板底部和顶部应留有一定的缝隙,以防止结构压缩饰面直接被压而开裂。2.花岗石板接缝处,缝隙应在0.5~1mm之间,嵌缝要严密,灌浆要饱满,板材不应有裂缝、缺棱掉角等缺陷,以防止腐蚀性气体和湿空气侵入,锈蚀紧固件或冬季结冰体积膨胀等,引起板面开裂。3.采用界面剂胶和白水泥浆掺色修补,色浆的颜色应尽量做到与修补的花岗石板面接近。6.7施工成品保护措施6.7.1运送材料时,门口、拐角部位加设临时护角,保护墙面、水立管、预留孔洞、电线盒等,不得碰坏堵塞。6.7.2根据装修的完成情况,张挂特制的成品保护标志牌。6.7.3成品、半成品材料进场原则;成品、半成品在进场前对其质量按照国家规范进行验收,合格后办好手续收材料,并且做好材料标识,将贵重成品、半成品入小料库,单独保存。8.6.4制定相应的施工顺序,防止成品保护在工序间的相互干扰。6.7.5油漆时,要保护好其他专业的成品。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.7.6使用梯子时底脚采取保护措施,以免损坏地面。6.7.7预埋管口采取可靠保护措施,防止进杂物。6.7.8成品保护的具体措施6.7.8.1成品保护的方法主要有护、包、盖、封四种方法:(1)护——就是提前保护。如墙面完成后防止在进行顶棚和地面施工时受污染,应贴上塑料薄膜纸,保护起来。在门口位置及转角等交通道口,为预防受碰,要多贴几层薄膜纸或再贴上小块木条。(2)包——就是包裹。如扶手、应进行包裹,电气开关、插座、灯具也应包裹,防止油漆时污染。(3)盖——就是表面覆盖。如地面工程完成后,如还需要作业那么表面应覆盖夹板等进行保护。(4)封——就是封闭。如洗手间,主楼梯施工后应封闭起来,达到保护目的。6.6.8.2根据施工程序绘制施工流程表,此表标有工作内容和完成时间。如不符合流程时间的工种一律不准进入他人施工区,所有的消防上下水系统及电气空调在装修前完成试压试调工作。6.7.8.3分层分段设专人负责成品保护、治安消防和巡视检查,操作人员凭证进入施工区并在入口处办理登记手续,工作完毕由成品保护人员检查,发现问题立即查明责任者。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】6.7.8.4对已完成的区域,派专人扶着保管钥匙和开门工作,凡未经许可一概不得进入已完成的房间内。6.7.8.5预验后要修整的项目须有特殊许可证方可进入。6.7.8.6统一全场成品保护标志,如挂“油漆未干”等警示牌加以保护。6.7.8.7对于购买的成品保护措施:进场前做好“四检”工作,既检验规格、品种、质量、数量,凡不合格的不进场。做好现场和仓库的管理工作。6.8雨季,夜间施工措施6.8.1雨季施工措施1、在施工现场考虑足够的防雨、防潮仓库,贮存施工中的易受潮材料,并配备足够数量抽湿设备和干燥吸湿材料。2、在施工现场和防潮材料仓库配备一定数量的空气温度计,随时了解空气的温度,注意通风干燥。3、当持续下雨,空气湿度较大时,即温湿度计显示80%时,在木作施工现场,一方面增加工业用电风扇,另一方面放置干燥吸湿材料,在壁纸施工现场增加碘钨灯烘烤,并注意防火;在油漆施工加入适当的化白水,确保工程质量。6.8.2夜间施工1.本工程尽量不夜间作业。1.夜间施工时间定为7.00-10.30,避免工人疲劳施工。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】1.夜间施工配备专业管理人员在施工现场进行技术指导和质量监督,确保工程质量。2.夜间施工确保施工用电的供应持续,现场配备专业电工对现场施工用电确保。3.夜间施工采用轮班倒制度。4.夜间施工对影响施工操作,和工程质量项目,应避免夜间施工。6.9施工机具及测量质检仪器保证6.9.1本工程所投入的主要机械、测量质检仪器,在我公司统筹安排下,由项目经理部统一指挥、使用、其中阶段性及加工性机械、测量质检仪器随工程进度情况逐步进出场。测量质检仪器必须由国家质检部门进行周期校准后方可使用。6.9.2材料试验/质检仪器设备表:以下检测仪器和工具为现场管理层所使用,施工队在进场前应将各班组的检测设备配置齐全,将配置计划报项目质量管理部批准,然后进行购买,仪器设备准确度的测定采用两种方法,一是到地方指定的检测机构进行检测(兆欧表、万用表等),二比对法是将以在检测机构检测过的与未检测过的进行比对以确认准确性(钢卷尺、角尺等)施工质量测试器具表中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】序号名称规格单位数量备注1水准仪S3台1自有2经纬仪TB16E台1自有3塔尺5m把1自有4钢卷尺7.5m把1自有5兆欧表EC—7台1自有6万用表MF47—2台1自有7绝缘电阻表2C—7台2自有8接地电阻测值表2C—7台2自有9卷尺5m把10自有10内外直角尺JZC—2把2自有11塞尺125*15*15把2自有12水平尺、靠尺2m把2第七章安全文明施工措施中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.1、安全管理行政措施为确保该工程顺利进行,针对业主同时营业的特殊情况,我公司将采取以下行政安全保证措施。7.1.1、在该工程的施工中,我公司将配备专职保卫人员,组织成立安全领导小组,制定安全管理规章制度。7.1.2、与银行保卫科、消防科及相关部门相互协作,共同确保施工现场的规范化管理,同时与银行签订《治安责任承包协议书》,服从社会治安综合治理、交通管理、环境保护、保密等管理规定。7.1.3、在施工现场,保证原有消防设施完整,在材料堆放场地,挂上明显的防火标志和灭火器等消防设施。施工现场严禁吸烟,并对吸烟者实行罚款制度。7.1.4、施工过程中使用明火时,制定具体的防范措施,并报建设单位和监理单位同意施工。7.2、施工安全具体措施:7.2.1高空作业7.2.1.1、在高凳上搭脚手板时,高凳要放稳,高凳间距不大于2m。脚手板不少于两块,不得留探头板。移动高凳时,上面不得站人。一块脚手板上不得有两人同时作业,防止重量超载发生事故。7.2.1.2、梯子不得垫高使用。梯子档间距30cm中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】为宜,不得缺档。单面梯子与地面夹角以600~700为宜。7.2.1.3、从事无法搭设安全防护措施作业时,在3m高以上部位,施工人员应戴安全帽并栓好安全带,安全带必须栓在牢固的部位。7.2.1.4、无论进行任何作业,一律禁止搭设飞跳板。7.2.2、材料运输7.2.2.1、室内外水平运输的道路平坦,清除障碍物,不得碰撞成品。7.2.2.2、手推车前后车距,平地不得少于2m,下坡不得少于10m。7.2.2.3、电气、机具设备7.2.2.3.1、施工现场照明电线及灯具,其高度不应低于2.5m。7.2.2.3.2、夜间或阴暗房间操作应有足够照明。使用照明灯电压不得超过36V。在潮湿场所,照明电压不得超过12V。7.2.2.3.3、施工现场架设的低压电路,不得用裸导线和绝缘铜芯线。7.2.2.3.4、电动喷浆机、空气压缩机、手提搅拌器及其配电箱等电路系统,应安装漏电保护装置,防止漏电,并由电工接好电源。7.2.2.3.5、木工机械基座降压稳固,机械转动和危险部位必须安装防护罩,特别对机械的刀盘部分要严格检查,刀盘的螺丝必须拧紧,以防刀片飞出伤人。7.2.2.3.6、凡是移动设备和手动工具、电闸箱应安装可靠的漏电保护装置。7.2.2.3.7、手上沾有浆水时,不能开关电闸,以防触电。7.2.3、施工现场中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.2.3.1、施工现场,在洞、坑、沟、楼梯未安装杆之前等危险处,要设置盖板、围栏、安全网等,严防坠落跌伤。7.2.3.2、清除建筑物内渣土垃圾时,应搭设垃圾道或集中在指定地点,集中清运。不得从门窗口往外乱扔杂物,以免伤人。如果从门窗口住下递东西时,下方必须设置围栏,且要有监护人。7.2.4、安全纪律7.2.4.1、高空作业,衣着灵便,禁止穿硬底鞋、拖鞋在架子上操作。进入施工现场,必须戴安全帽。7.2.4.2、操作之前检查工具,易脱头、折把的工具,经修理后再用。7.2.4.3、架子上存放的材料,应分散,不得集中,木制杠尺应平放在脚手板上,所有工具均应搁置稳当,防止掉落伤人。7.2.4.4、操作时,精神要集中,不得嘻笑打闹,防止意外事故发生。7.2.4.5、操作人员必须遵守操作规程,听从安全员指挥,消除隐患,杜绝事故发生。7.2.5、关于玻璃施工安全保证措施:7.2.5.1、安装玻璃时,不得穿短裤和凉鞋。7.2.5.2、安装玻璃时,应将钉子、工具放入工具袋内,不得口含钉子进行操作。7.2.5.3、安装上下两层窗扇的玻璃,不可相对同时操作,并且还应与其他作业错开。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.2.5.4、在玻璃未钉牢固之前,不得中途停工,以防掉落;如安装的不合适,不得用刨刀硬橇。7.2.5.5、搬运玻璃时应戴手套,特别小心,防止伤手伤身。7.2.5.6、安装完毕,窗应挂挺勾或插销,门应用木楔固定,防止刮风破坏玻璃。7.2.6、吊顶工程安全管理吊顶工程安全措施着重从机电设备÷脚手架、防火安全纪律等进行控制。必须保证吊顶工程安全性能,严防顶棚坠落事故。7.2.6.1、防火:7.2.6.1.1、操作地点的刨花、碎木料应及时清理,并集中存放在安全地方,做到活完场地清。7.2.6.1.2、施工现场严禁吸烟和用火,并有可靠的消防设施。7.2.6.1.3、顶棚内如有暗灯,灯位四周应加防火材料,防止起火。7.2.6.2、安全纪律:7.2.6.2.1、在顶棚吊杆尚未钉牢前,不许蹬在搁栅(龙骨)上操作。如果在梯子上钉吊杆时,应有专人扶梯。7.2.6.2.2、在完工后的顶棚内,需有维修设备时,必须在搁栅(龙骨)上铺设操作马道。如用木板铺设,板宽70~80CM,板厚不小于20mm。7.2.6.2.3、操作现场,凡是带钉子木料落地,要将钉子起掉或把钉子打弯,随时将废料清理集中,特别注意,防止钉子扎脚。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.2.6.2.4、施工员(或工长)结合工程具体情况,向操作人员作安全交底,操作人员必须认真领会交底要求,严格按照安全操作规程施工。7.2.7、木制品工程安全管理木制品工程,首先加强生产管理,针对所用机电设备、脚手架和安全纪律等方面,采取可靠的安全技术措施,提前做好安全防护,预防事故发生,确保安全生产。同时确保工程质量,保证工程的安全性能。7.2.7.1、操作前,先检查。斧、锤、凿等易掉头断把的工具,经检查修理后再用。7.2.7.2、打眼不得对面操作,如并排操作时,应错位1.2m以上的间距,以防锤失手伤人。7.2.7.3、操作时,工具应放在工具袋里,不得将锤子等掖在腰上工作。7.2.7.4、操作地点的刨花、碎木料应及时清理,并存放在安全地点,做到活完脚下清。7.2.7.5、操作地点,不禁吸烟,注意防火。7.2.8、涂料工程安全管理7.2.8.1、操作:7.2.8.1.1、高空作业,必须思想集中,不能麻痹大意,不能在工作中开玩笑,以免发生事故。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.2.8.1.2、在木材白茬面上磨砂纸时,要注意戗槎,以防刺伤手指;磨水砂纸时,宜戴上指套。7.2.8.1.3、施工现场应有良好的通风条件,在通风条件不良的情况下,必须安置临时通风设备。7.2.8.1.4、涂料是有害身体的涂料和清漆时,须戴上橡皮手套和防护眼镜。7.2.8.1.5、涂刷红丹防锈漆及含有铅颜料的涂料时,为防止铅中毒,要戴口罩。7.2.8.1.6、要喷涂硝基漆或其他挥发性易燃溶剂及稀释的涂料等不准使用明火。7.2.8.1.7、施工人员在操作时,感觉头痛,心悸或恶心时,应立即离开工作地点,到通风处休息。7.2.8.2、防火:7.2.8.2.1、料房与建筑物必须保持一定的安全距离;要有严格的管理制度,安排专人负责;料房内严禁吸烟和明火,要有明显的防火标志;配备足够的防火器材;料房内不准住人。7.2.8.2.2、选用无毒性涂料,保证住用安全。7.2.8.2.3、涂料产品很多,用在室装饰注意选用无毒、无刺激性气味的产品,选用经过国家检测机检验合格,权威部门认证的产品,以保室内环境不受损坏,要防止由于使用有毒性涂料,损害住用人的身体健康。7.3、文明施工管理措施中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.1、安全管理措施及制度7.3.1.1、成立以项目经理为组长的安全工作领导小组,项目经理为项目安全生产的第一责任人,主抓安全生产工作;安全工作领导小组成员由项目安全员及项目施工、技术方面主要管理人员组成;领导小组成员应明确各自分工职责,建立以组长为首的监督检查制度。7.3.1.2、配备项目安全员,安全员持证上岗;进场施工的劳务、专业分包商也配备相应的安全员,由项目安全员统一领导,开展安全工作。7.3.1.3、施工现场技术负责人或安全负责人对现场管理人员(包括分包商的主要管理人员)进行书面安全交底;项目安全员或专业负责人应对专业施工班组进行书面安全交底;专业施工班组长应在每日上班前对本班组成员进行口头安全交底。7.3.1.4、施工人员进场后,在正式施工前进行一次全员安全教育,分批进场施工人员,分批进行全员安全教育;施工过程中全员安全教育每月一次。7.3.1.5、项目安全员做好每日的安全检查及问题处理记录(施工日志);项目经理部每周应组织一次工地全面安全检查,并保存相关检查记录及问题处理记录。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.1.6、临设电气工程设施施工完成后,由项目技术负责人、电气工程师、项目安全员、临电工等相关人员共同验收,合格后方可使用。7.3.1.7、中小机具进场后由项目技术负责人、项目安全员、使用人员等相关人员共同验收,合格后方可使用。7.3.1.8、进入施工现场必须戴安全帽。7.3.1.9、操作电动工具必须戴保护手套。7.3.1.10、高空作业必须带安全带。7.3.1.11、进入施工现场不得穿拖鞋、凉鞋。7.3.1.12、专业工种施工必须配备专业保护用具。7.3.1.13、酒后、身体不适不得进入施工现场。7.3.1.14、施工机具应设专人负责维修、保养,定期检查;施工机具应保护设施齐全、外观整洁;施工机具采用原装电源线或橡胶套缆线,使用专用安全插头与配电箱连接;施工机具使用前均应进行严格检查,其电源线不应有破损老化等现象,工具开关必须安装牢固,动作灵敏、可靠;位置固定使用的施工机具,其开关位置应设置在开关方便位置,并张贴安全操作使用规程;焊工凭用火证上岗,并设灭火器派人看护。7.3.1.15、由专人负责对消防器材进行管理,做好消防器材配备、管理及维修工作,定期检查,保持长备有效,各层消防器材应设置明显标志,位置固定、统一,消防工具不得随意挪动,附近不得堆放杂物。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.1.16、确需使用明火作业的(如电气焊等),应严格履行施工用火审批制度,统一颁发用火许可证,并事先清理用火处周围的易燃物品,配置灭火器械,由专人负责。7.3.1.17、汽油、油漆等易燃易爆物品随用随购,进场后分库存放,不用时及时运出现场,施工时应注意通风。7.3.1.18、安装和使用电气设备时,应注意各类电气设备、线路不准超负荷使用,线路接头要接牢,防止设备线路过热或打火短路;各种穿墙电线或靠近易燃物的照明线要穿管保护,灯具与易燃物应保持安全距离,不得在高压线下面搭设临建或堆放可燃材料。7.3.1.19、创建无烟施工现场,目的有二,第一可净化环境;第二可减少发生火灾的纪律,确保现场安全。7.3.1.20、在工地现有厕所位置上,派专人管理厕所,定点清洁打扫,保持现场的清洁,杜绝施工人员在施工场地随地大小便的不文明行为。7.3.1.21、实行垃圾集中堆放,对不能利用的垃圾及时清理外运,不积压。7.3.1.22、施工人员佩戴工作卡上班,严禁赤脚、赤裸上身或穿短裤、拖鞋、高跟鞋在场作业,严禁非施工人员进入施工现场。7.3.1.23、现场安排少量看守人员,轮岗值班,确保安全。7.3.1.24、在现场摆放一定数量的干粉灭火器,随时预防火灾。7.3.1.25、中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】为确保安全文明施工,做到无事故发生,本公司特制定多项规章制度7.3.2、施工段消防、治安、安全管理责任书主要内容为加强工程施工期间的消防、治安、安全管理工作,落实责任制,遵照“谁主管谁负责”的原则,与施工队特签订消防、治安安全管理责任书。7.3.2.1、确定负责本队的消防、治安、安全管理工作。7.3.2.2、进场前提供本队使用的施工人员名册(内容包括:姓名、性别、年龄、籍贯、工种、职务、身份证号码、暂住证号码记忆现场出入证号码)。7.3.2.3、认真执行各工种安全操作规范,加强下属人员的安全教育。7.3.2.4、认真执行各生产岗位防火制度及业主、监理制定的有关规章制度。7.3.2.5、若因该队保管不善或防范疏漏而造成的财务损失,因违章、执行制度不严或检查督促不利而造成的火灾、爆炸、伤人等安全事故,一切后果由该队承担(指本施工区域及本施工队范围内)。7.3.3、装修施工现场施工人员文明施工守则7.3.3.1、各下属施工队在进入工地前两天报送施工队员个人资料给公司现场项目组备案并办理工地出入证件,施工人员进入工地必须佩戴证件,方能进入现场施工(个人资料内容为:小一寸黑白照片三张,身份证复印件三张)。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.3.2、施工人员要自觉遵守国家法律,禁止在施工现场一切违法活动。7.3.3.3、施工人员要严格遵守工地现场的各项规章制度,服从现场项目组的统一指挥,不得到与施工无关的地方乱窜。7.3.3.4、施工期间任何材料、工具要带离工地须到现场项目组办理放行手续,并自觉接受保安人员检查。7.3.3.5、自觉遵守安全操作规程,做到人离机停。7.3.3.6、施工现场不得穿拖鞋或赤脚,要统一着装。7.3.3.7、保持清洁卫生,各工作现场每天工作完毕必须清理干净。7.3.3.8、严禁破坏或污染已验收完毕的装饰面或装饰材料。7.3.3.9、夜晚工地内,除值班人员外,任何人不准留宿,值班人员须提前向项目组报送值班人员名单。7.3.3.10、所有工程材料或剩余废料须堆放在指定位置,并按要求将废料、垃圾定期清运出工地。7.3.3.11、任何人员不得向楼层外抛弃物件。7.3.3.12、施工现场必须设立临时卫生间,并定时清理、打扫;任何人员不得随地大小便。7.3.3.13、严格遵守《装修工地现场消防安全管理规定》。7.3.4、CI标准及文明工地管理7.3.4.1、本工程根据《公司施工现场CI达标的通知》《关于贯彻公司施工现场CI战略达标的若干规定》等文件的要求,由项目工程部统一领导现场文明施工管理。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.4.2、施工现场办公室用房图牌统一。7.3.4.3、工地所有办公室桌椅应摆放整齐、统一标准。文件柜采用铁皮五节柜,并做好标识7.3.4.4、现场办公室、天花、墙面刷白色乳胶漆,地面铺地板砖,窗帘用规定颜色织物。7.3.4.5、现场办公室墙面标志:主墙设公司质量、环境、安全方针、目标及项目质量目标。两侧墙悬挂工程效果图、工程项目管理规章制度、项目管理人员职责等。7.3.4.6、现场临电配电箱、接线板及工具箱:配电箱色彩为规定颜色,标字均为规定颜色,有编号,有电符号标记,有锁。接线板在市场购置铝合金成品。工具箱为上翻盖,有编号,有工具类标记,有公司司标并加锁。7.3.4.7、一律在安全帽正中粘贴标识或,标识尺寸为规定尺寸。颜色、规格遵照公司CI手册规定。7.3.4.8、工人服装为规定颜色。7.3.4.9、施工现场平面布置合理、清楚,施工机具、材料分类放置,堆放整齐,有标识,有围栏。7.3.5、文明施工管理措施7.3.5.1、施工人员进场文明施工教育,每月坚持进行一次。7.3.5.2、现场每周进行一次文明施工的综合检查,有奖有罚,检查时间采取随机方式。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.5.3、项目安全员、保安巡逻员负责检查文明施工及环保工作。7.3.5.4、现场材料、机具、废料的堆放应在责任工程师指定的堆放位置,如发现有违规现象,应采取处罚措施7.3.5.5、施工现场做到日完日清,每日工作完成后专门用10分钟清理现场,由项目责任工程师进行每日检查工作,并作出相关记录。7.3.5.6、设置专职清洁队,施工垃圾随时清运至指定垃圾集中地。7.3.5.7、现场水泥、沙等易扬尘的材料运输时应严密覆盖7.3.5.8、建筑垃圾采用容器吊运或袋装,严禁用电梯井或在楼层上向地面抛洒施工垃圾,违者重罚7.3.5.9、现场场地平整,沙子成方堆放,制定清扫洒水制度,配备洒水设备并制定专人负责洒水、清扫。7.3.5.10、所有材料运至工地后应及时卸货,运输车辆应尽快离开现场。7.3.5.11、废弃物处理中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】对于施工、生活、办公中产生的不可回收废弃物,无毒无害废弃物自行及时清运,清运到合理、合法的场所,不得随意排放。对于粉状废弃物得运输要采取密闭容器;对于液体废弃物得运输,应使用防泄露得容器,防止运输途中粉尘飞扬、液体泄露而污染环境。有毒有害类废弃物(废油漆、油漆桶、化学品的包装等),要分类且在监控的情况下处理或由供应方负责回收,办公区废复写纸、废色带、废磁盘、废计算器(机)、废日光灯、复印机废墨盒、废电池等存放在各部门设置的有标识的盒子里,由行政办公室统一回收管理。废纸存放在各部门废纸盒内,定期处置。本单位不能处理的废弃物要由工程部门在有消纳资质的单位签定消纳协议,进行消纳。7.3.5.12、光污染减少施工现场夜间照明的光污染,统一施工现场照明灯具的规格,使用之前配备定向式灯罩,夜间施工照明灯罩的使用率达到100%,电焊施工时,采用严密围档遮住。7.3.5.13、施工人员服装统一、整洁,统一佩带胸牌。7.3.6、环境保护及卫生管理措施7.3.6.1、施工人员进场环境保护施工教育,每月坚持进行一次。7.3.6.2、划分包干区,及时打扫卫生,每周检查评比一次。7.3.6.3、项目安全员、保安巡逻员负责检查环保工作。7.3.6.4、设立警示牌,严禁在施工区域内随意倾倒建筑及生活垃圾。7.3.6.5、楼层施工垃圾严禁下抛,要装袋集中运到楼下;现场设垃圾站,随时清运。7.3.6.6、宣传卫生防病知识,教育职工重视卫生、防病的重要性。7.3.6.7、炊事员办理健康证和卫生知识培训证,制定卫生达标措施。7.3.6.8、生活垃圾及时清运。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.3.6.9、保证职工和民工队的施工和生活的基本条件。7.3.6.10、按照文明安全工地的标准规划和实施环卫、卫生管理。7.3.7、施工现场消防安全措施7.3.7.1、消防工作实行“预防为主,防消结合”的方针。7.3.7.2、施工现场实行逐级防火责任制,设专职干部一名,全面负责消防工作。7.3.7.3、施工现场组成一支10人的消防队,并建立值班、汇报、学习、训练制度,发现问题及时纠正解决。7.3.7.4、新到的工人必须经过防火安全教育后,才能上岗作业。7.3.7.5、消防设施严格按施工平面图布置,任何人不得私自改动。7.3.7.6、贯彻执行消防法规、规章和消防技术规范。7.3.7.7、在职工中开展防火安全的宣传,定期进行防火知识教育和灭火技术训练。7.3.7.8、进行经常性的防火安全检查,及时制止、纠正违法、违章行为,防止和消除火险隐患。对暂时难以消除的火险隐患,必须采取应急措施,确保安全。7.3.7.9、建立防火值班、巡逻制度。7.3.8、现场保卫方案7.3.8.1、聘用保安员,建立巡逻护场制度,保安员佩带值勤标志。7.3.8中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】.2、加强对施工队的管理,掌握人员底数,签订治安协议,非施工人员不得留宿现场,特殊情况要经保卫工作负责人批准。7.3.8.3、职工宿舍、材料库等易发案部位要指定专人管理,制定防范措施,防止发生盗窃案件7.3.8.4、严禁赌博、酗酒、传播淫秽物品和打架斗殴。7.3.8.5、施工现场发生的各类案件和灾害事故,要立即报告公安机关,并保护好现场,配合公安机关做好侦破工作。7.4、文明施工措施7.4.1、现场文明施工措施7.4.1.1、施工现场有科学的施工组织设计,合理的总平面布置,现场施工管理制度健全,文明施工措施落实,责任到人,执行到岗,有检查考核。7.4.1.2、施工现场标牌整洁美观,标语醒目。7.4.1.3、施工现场暂设工程井然有序,库房、办公室等按平面布置图营建;室内整洁卫生,有良好的生产、工作、生活环境。7.4.1.4、施工现场建筑安装材料、机具、设备和周转材料按平面布置图定点整齐堆放;道路畅通无阻塞;供排水系统畅通无积水;施工场地平整。7.4.1.5、施工现场划区管理,做到“落手清”,建筑垃圾及时清运;施工污水沉淀后排入窨井;材料和工具及时回收、利用、归库、维保;工完料净、场清,各工序成品保护好。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.4.1.6、运输各种器材,土方、垃圾等应有遮盖和防护措施,严格防止泥沙随车轮带出场外,不得将垃圾和土方洒漏在马路上,影响市容环境卫生。7.4.1.7、严格遵守社会公德、职业道德、职业纪律,妥善处理施工现场周围的公共关系,争取有关单位和群众的谅解和支持,控制施工噪声尽量做到施工不扰民。7.4.2、区域环境噪音控制措施我公司在该工程施工中得以顺利进行,我们将认真贯彻《中华人民共和国环境保护法》和德阳环卫局规定的相关地方法律、法规及银行内部的各种规章制度等,切实做到符合法律、法规的具体要求。主要措施有:7.4.2.1、对区域环境噪声控制的措施7.4.2.1.1、在甲方划定的施工场地内进行封闭施工,设置临时可靠的围界;在搭设施工机具场地作可靠的隔断、隔音处理,尽量减少机具发出的噪声。7.4.2.1.2、有噪声的设备尽量不同时开启,如木工用电锯和电锤不同时开,以免影响正常工作。7.4.2.1.3、若遇夜间偶然出现突发的噪声,其峰值不超过标准值15dBA。7.4.2.2、施工现场及周边环境卫生保证措施中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】7.4.2.2.1、施工场地按规定设置隔离护栏,场地机具、材料按平面规范摆放整齐。7.4.2.2.2、不在施工场地外搭设临建材料加工场、砂浆拌合场。若遇材料加工,一律提前在厂家预订加工。7.4.2.2.3、施工现场做到每天工完场清,装修垃圾用尼龙袋集中堆放。外运时,做到严密苫盖,封闭,不得沿途飞扬、洒落而污染环境,并按城管要求堆放于指定地点。7.4.2.2.4、施工期间的废水,要采取可行的排水方法,排入雨水管道或地下水管道,严禁乱用水、乱排水,禁止流入过道而漫延至楼梯口直至下层,以免影响正常工作。7.4.2.2.5、不得在施工现场随地大、小便,现场要配备专人管理,制定罚款制度。7.4.2.2.6、工程竣工后,及时拆除临时设施,并派专人清理现场。中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】第八章项目管理机构配备情况表8.1、项目班子配备情况工程名称:建行温江建行办公楼装修工程职务姓名职称上岗资格证明已承担在建工程情况证书名称级别证号专业原服务单位项目数主要项目名称项目经理宋海峰工程师项目经理二级8900230362建筑装饰中建装饰15北京翠宫饭店(四星)攀枝花工商银行营业部德阳人寿保险公司大楼成都市数码广场技术负责人梁力工程师项目经理一级8900120315建筑装饰中建装饰16德阳人寿保险公司大楼招商银行重庆分行绵阳地税大楼施工员金振助工施工员证202479工民建中建装饰10招商银行重庆分行成都家乐福超市施工员梁淑萍工程师施工员证202483给排水中建装饰15成都家乐福超市绵阳地税大楼质检员刘明峰助工质检员证900023建筑装饰中建装饰11德阳人寿保险公司大楼中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】安全员张帆工程师工程师证JJY0007003建筑装饰中建装饰13绵阳地税大楼资料员向良助工资料员证202529建筑材料中建装饰9招商银行重庆分行采购员才勇工程师工程师证ZJZS0077建筑装饰中建装饰10绵阳地税大楼预算员甘丽助工预算员证202576工民建中建装饰10绵阳地税大楼本工程我单位一旦中标,将实行项目经理负责制,并配备上述项目管理班子。上述填报内容真实,若不真实,愿按有关规定接受处理。项目管理班子机构设置、职责分工等情况另附资料说明。投标单位(章):中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】8.2、项目经理简历表姓名宋海峰性别男年龄33职务副经理职称工程师学历本科参加工作时间9年从事项目经理年限6年项目经理资格证书编号8900230362在建或已完工程项目情况建设单位项目名称建设规模开、竣工日期在建或已完工程质量中建装饰成都市人民商场装饰工程9000平米1990.8-1991.2已完优良中建装饰北京民族饭店改造工程5000平米1991.4-1992.1已完优良中建装饰北京新世纪饭店装饰工程12000平米1992.5-1992.12已完优良中建装饰北京多喜综合办公楼装饰工程4000平米1993.3-1993.11已完优良中建装饰北京四川大厦装饰工程15000平米1995.4-1995.10已完优良中建装饰北京电力生产调度中心装饰工程8000平米1997.9-1997.11已完优良中建装饰北京天安门地铁东、西站装饰工程20000平米1998.5-1998.12已完优良中建装饰北京恒通广场装饰工程34000平米1999.1-1999.6已完优良中建装饰建行遂宁支行营业部营业大厅装饰、装修工程486平米2004.7在建中建装饰建行遂宁支行遂州中路分理处营业大厅装饰、装修工程268.88平米2004.7在建中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】8.3、公司近几年部分工程项目统计工程名称装饰面积竣工造价质量等级备 注成都家乐福八宝街店14000m21188万元优良99.08绵阳地税办公楼装饰工程14000m21200万元优良01.03德阳人寿保险公司大楼装饰工程7500m2900万元优良00.10四川省政协办公楼室内装饰工程3000m2190万元优良02.07-02.10长虹家电城装饰工程30000m22400万元优良00.03-00.10沪州兰田机场航站楼装修装饰6200m2907万元优良00.08-01.01四川省水得水电勘测设计研究院办公楼装饰工程5000m2301万元优良01.11-02.03绵阳市南郊机场候机楼二次装修工程(一标段)12000m26674594元优良00.07-00.11华联双桥商场外墙装饰工程4000m2271万元优良02.08-02.10北京华联成都双桥店26000m21000万元优良02.09-02.12攀枝花民用机场航站楼、航管楼4000m21200万元优良03.07-04.01中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】绵阳临园大厦办公大楼外墙装饰工程32000m21000万元优良00.08-00.1成都娇子大厦室内外装饰工程15000m2900万元优良01.10-02.03德阳二重办公楼装饰工程4300m2650万元优良03.10-04.01成都新东方学校装饰工程2000m2150万元优良03.09-03.11中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】第九章保修、回访服务9.1工程完工后公司提供《工程使用手册》。9.2工程完工1个月内,现场将留守保修服务小组,随时接受业主维修通知,进行维修。9.3保修期满,公司指派保修联络人,随时接受业主维修通知,接到维修通知保证在24小时内赶到现场,并连续进行维修,直到完全修复。9.4比较特殊性的进口或加工施工材料,在订货时,相应增加一定数量,留作日后维修,并提供供货商地址、电话。9.5建立完善的回访制度:9.5.1、竣工交付使用一个月内回访一次9.5.2、每季度回访二次9.5.3、保修期完前加访一次9.5.4、跟踪服务期完前回访一次9.5.5、建立全面的回访档案中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】附表:质量保证体系示意图设计单位监理单位建设单位总包单位项目经理、副经理项目质安组项目物质组施工队进货验收材料验收不合格处理标识样板工程施工验收合格不验收整改合格施工作业复验合格验收合格不合格整改下道工序复验合格质量监督站中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】附表:室内环境污染控制保证体系示意图业主监理单位环保局设计单位项目经理项目副经理项目质量组项目物资组污染源确认实施污染源控制方案合格验收合格不合格整改复验合格材料验证进货验收项目工程组不合格处理标识制定污染源控制方案中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-
■建行龙泉支行营业厅装修工程■【施工组织设计】附表:职业安全健康管理保证体系示意图劳动社会保障局建设单位设计单位监理单位总包单位项目经理、副经理项目质安组确定危险源一般安全事故重大安全事故安全事故处理制定预防危险方案实施预防危险方案验证方案实施效果无效有效中国建筑装饰工程公司西南分公司ChinaConstructionDecorationEngineeringCo.SouthwestFiliale-101-'
您可能关注的文档
- 总体施工组织设计02.doc
- 恒茂22#楼给水排水工程设计.doc
- 悬挑脚手架、落地式脚手架卸料平台方案.doc
- 悬挑脚手架方案(钱江绿洲).doc
- 惠水县恒基商业广场施工组织设计方案.doc
- 感应耦合式锂电池无线充电平台设计研究.doc
- 戈巷施工组织设计.doc
- 成人高考土木工程专业本科毕业设计论文.doc
- 成都XX高端会管室内装饰工程施工组织设计.doc
- 成都某高档会所室内装饰工程施工组织设计.doc
- 成都西城印象项目策划方案_116页.doc
- 成都锦屏苑二期(风尚国际)景观工程施工组织设计方案(改最终版本).doc
- 我的毕业设计.doc
- 截污管道施工组织设计.doc
- 戴家河堤防工程施工组织设计方案.doc
- 户表改造工程施工施工组织设计最终版.doc
- 房地产专业 毕业设计.doc
- 房地产企业管理整体方案.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
