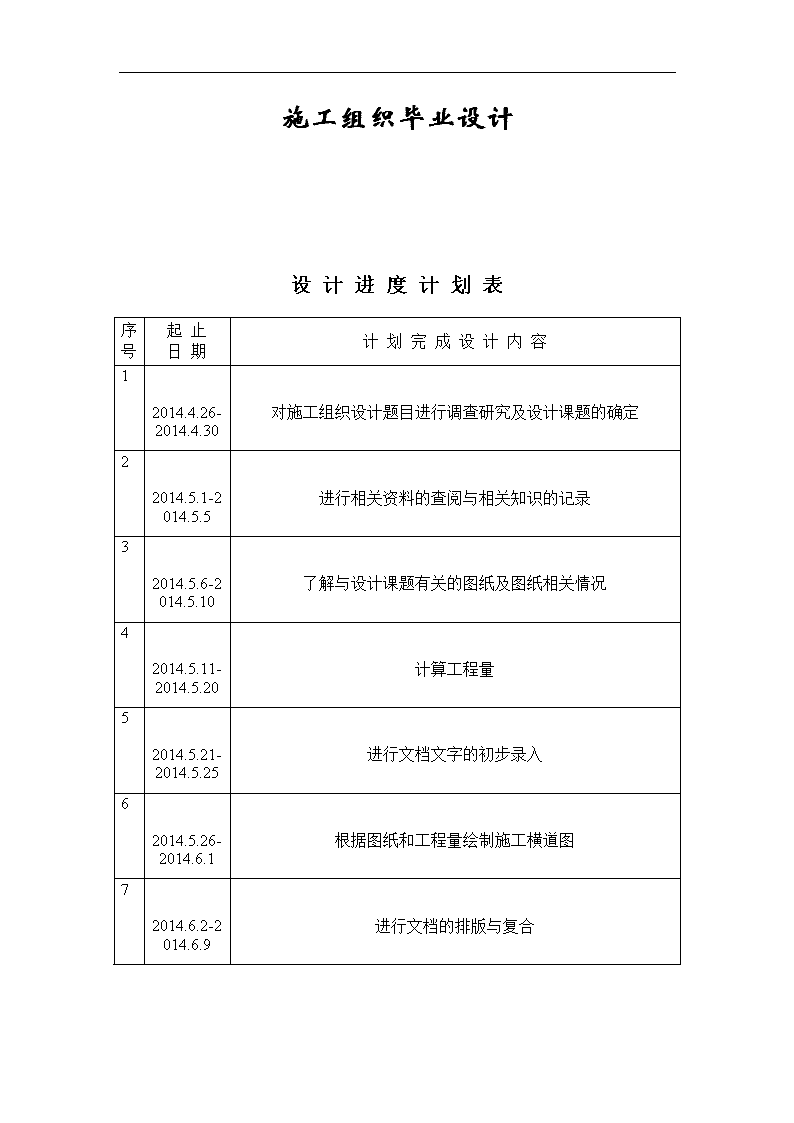

'施工组织毕业设计设计进度计划表序号起止日期计划完成设计内容12014.4.26-2014.4.30对施工组织设计题目进行调查研究及设计课题的确定22014.5.1-2014.5.5进行相关资料的查阅与相关知识的记录32014.5.6-2014.5.10了解与设计课题有关的图纸及图纸相关情况42014.5.11-2014.5.20计算工程量52014.5.21-2014.5.25进行文档文字的初步录入62014.5.26-2014.6.1根据图纸和工程量绘制施工横道图72014.6.2-2014.6.9进行文档的排版与复合
82014.6.10-2014.6.11指导教师对设计成果进行初步审查和修改指导教师批准,并签名:年月日

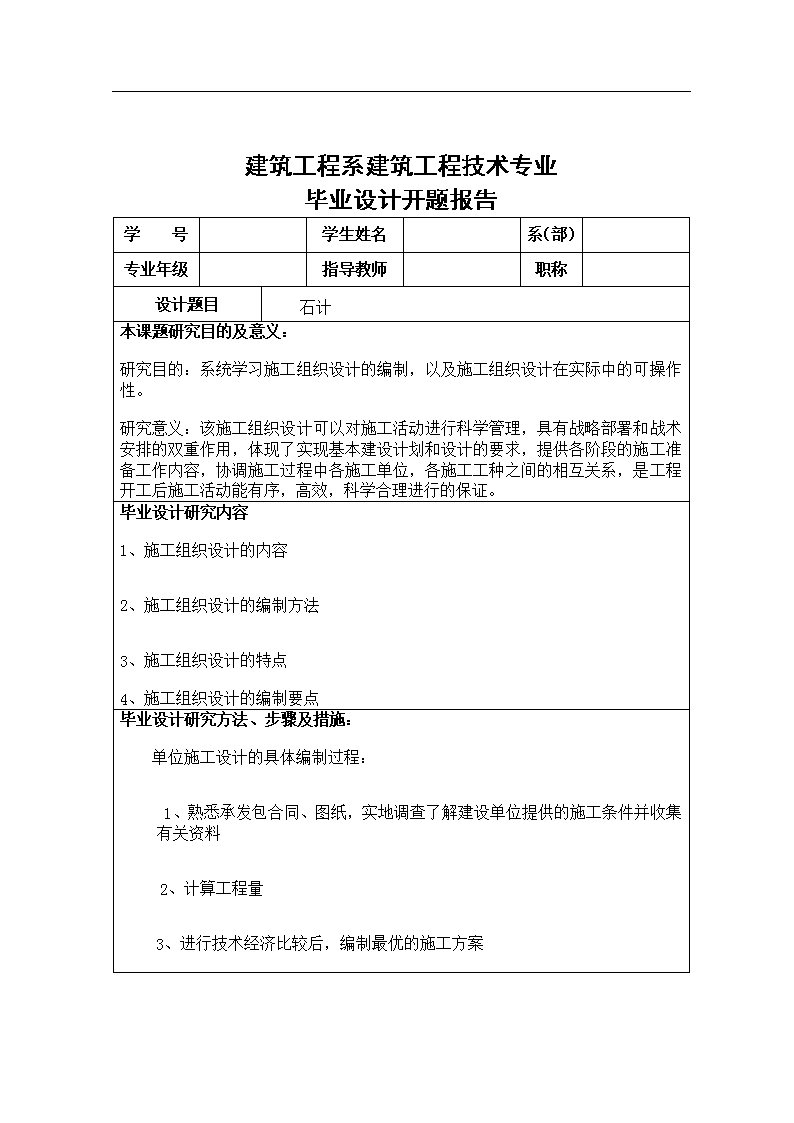

建筑工程系建筑工程技术专业毕业设计开题报告学号学生姓名系(部)专业年级指导教师职称设计题目石计本课题研究目的及意义:研究目的:系统学习施工组织设计的编制,以及施工组织设计在实际中的可操作性。研究意义:该施工组织设计可以对施工活动进行科学管理,具有战略部署和战术安排的双重作用,体现了实现基本建设计划和设计的要求,提供各阶段的施工准备工作内容,协调施工过程中各施工单位,各施工工种之间的相互关系,是工程开工后施工活动能有序,高效,科学合理进行的保证。毕业设计研究内容1、施工组织设计的内容2、施工组织设计的编制方法3、施工组织设计的特点4、施工组织设计的编制要点毕业设计研究方法、步骤及措施:单位施工设计的具体编制过程:1、熟悉承发包合同、图纸,实地调查了解建设单位提供的施工条件并收集有关资料2、计算工程量3、进行技术经济比较后,编制最优的施工方案
4、编制施工进度计划5、根据施工进度计划、编制劳动力需求计划6、计算临时设施数量和面积,如办公室、配电房、材料房等7、计算临时用水用电量8、确定现场材料供应及运输情况9、确定施工现场平面布置图主要参考文献:1、设计图纸及设计说明文件说明2、现行的国家各种规范和质量验平标准3、现行的国家关于建设工程安全技术规范和安全技术标准4、建设方提供的设计施工图5、工业与民用建筑结构荷载规范(GB50009-2001)6、建筑安装工程质量检验评定统一标准(GBJ300-88)7、建筑工程质量检验评定标准(GBJ301-88)8、建筑抗震设计规范(GB50011-2001)9、结构工程质量检测评定标准(GB50221-95)
10、本公司颁发的内部文件、工艺标准及工法是否可以进入设计研究:指导教师签名:年月日学校第一章工程概况1.一般概况工程名称:设计单位:建设地点:建筑规模:12081.75㎡结构类型及层数:框架结构,地上6层局部7层。工期:370天(日历天)开工时间:2013年6月19日竣工时间:2014年7月24日质量等级:达到合格标准。
2.建筑设计概况1、本工程为地上部分,总建筑面积为12081.75㎡,其中地下车库面积为2478㎡,地下一层,框架结构2、建筑高度为21.674m。、本工程室内±0.000相对标高与绝对标高的关系,由规划管理部门、建设单位和设计单位共同确定。四、本工程复杂等级为4级,主体结构设计合理使用年限为50年,耐火等级为二级,地下车库耐火等级为一级,地下车库停车位为69辆。五、本工程位于晋州市同济医院,具体位置间总平面定位图,抗震设防烈度为6度,设计基本加速度为0.5g,Ⅱ类场地,设计特征周期为0.35S。第二章施工总体部署2.1施工部署一、施工部署的原则(一)以质量、安全、工期为主导进行整个施工过程中的劳动组织,做好配置施工设备和技术物资的供应。(二)持先地下、后地上,先室外、后室内的原则科学组织小步距平行流水、立体交叉施工。(三)在统筹安排的基础上,运用统筹网络法专业工种各自作战,抓好施工组织和季节性施工。要明确五个落实:责任落实、人员落实、技术物资、供应落实、材质落实和质量保证体系落实。
(四)为了部署的全部落实,管理要建立两个保证:一是在施工内部要组织好技术网络、质量网络、物资供应网络、现场管理网络与生产网络同步进行,二是外部要求组织好建设、设计、监理、质检部门、施工方定期和不定期共同协调、统一认识、及时排障,以求施工顺利进行。二、施工部署的总体构想为确保工程质量并如期完成,我们采取按单体结构分段,立体交叉小步距流水施工组织,达到早投入,早撤出,先紧后松,留有充分余地和时间,精心进行装修和完成配套工程。施工中要重点把握好以下几个关健环节:(一)基础工程按先深后浅的顺序施工,确保基础工程及主体结构工程按计划完成。(二)垂直运输选用塔吊1台,确保施工的顺利进行。(详见《施工现场平面布置图》)(三)为实现工程施工部署,应当抓好如下交叉作业:1临时设施与正式工程同时施工:为抓好施工进度,在施工准备的同时要全面平整施工场地,临时设施搭建分轻重缓急安排,首先做临时水电线路,工地办公室,部分职工宿舍,食堂及搅拌机棚。2装修工程与结构工程交叉作业:各施工队视具体情况,充分利用时间和空间的搭接,合理组织交叉作业,实现装修工程与结构工程交叉施工,但必须掌握结构工程经验收后才能插入装修的原则。三施工组织机构和施工人员配备择优组建一个精干的项目经理部项目经理,负责本工程施工的一切事务。(一)施工组织机构公司经理及职能处室项目经理项目副经理项目技术负责人
安装负责人质量负责人安全负责人动力负责人木工负责人钢筋工负责人砼工负责人泥工负责人装饰工负责人劳资负责人材料负责人统计负责人(二)施工人员配备1、项目经理(1)认真贯彻国家和上级的有关方针、政策、法规及单位颁布的各项规章制度,自觉保护企业和职工的利益,加强与业主和监理的合作,确保单位下达的各项经济技术指标的全面完成。(2)组织编制工程进度计划和技术方案,制订安全生产和保证质量措施,并组织实施。(3)科学组织和管理进入项目工地的人、财、物资源,做好人力、物力和机械设备的调配与供应,及时解决施工中出现的问题。(4)组织制定项目经理部各类管理人员的职责权限和各项规章制度。(5)对工程项目有经营决策和生产指挥权,对凡进入现场的人、财、物有统一调配使用权。(6)与有关部门协商的基础上,有聘任项目管理班子成员和施工班组权力。(7)有对项目管理班子及施工班组的工资、资金的分配权,以及按合同的有关规定对工地职工辞退、奖惩权。(8)履行合同规定的质量、工期、文明施工等要求。2、项目副经理(1)项目副经理向项目经理汇报工作,并接受公司生产副经理的监督。(2)对项目部的施工过程、生产安全、材料设备负主要管理责任。
(3)组织项目部施工组织设计的编制,参与工程质量策划,参与工程回访,审核项目施工计划。3、项目技术负责人(1)负责贯彻执行国家的技术法规、标准和上级的技术文件、制度以及施工项目的技术管理制度。负责图纸会审和项目质量计划的编制。(2)组织有关人员熟悉图纸及招标文件等技术文件,对图纸及施工中出现的问题,及时与设计单位、建设单位及监理部门协商解决,并及时办理文字手续。组织施工方案的编制,待上级审批后向有关人员贯彻落实,并定期检查施工方案的实施情况。(3)检查工程技术档案资料的管理情况。监督检查施工记录、材料试验记录及施工试验记录,看是否符合规范及有关规定,对可能出现的问题及时采取解决措施。(4)组织好接到工程后的第一次设计交底,并做好对各专业交叉较多、设计要求较高的复杂部位的交底。(5)工程竣工后,组织项目技术人员绘制竣工图,编写施工总结报告。(6)监督隐蔽验收的实施和执行情况,要求此项工作按部位及时、真实、认真的完成。(7)处理项目工程质量缺陷,发生质量事故应以书面形式及时上报,并在上级总工程师领导下具体处理本工程质量问题。(8)开展新技术推广工作。针对施工项目中所涉及到的新工艺、新技术、新材料、根据设计要求和使用功能要求,认真研究,反复推敲,必要时应放实样或模拟试验,掌握新工艺、新技术、新材料的做法,解决施工技术难题。4、施工员(1)认真编制生产计划和施工方案,组织落实施工工艺、质量及安全技术措施。(2)参加图纸会审、隐蔽工程验收、技术复核、设计变更签证、中间验收竣工结算等,督促技术资料整理归档。
(3)切实做好操作班组施工任务安排和技术交底,检查把关混凝土及其他成品、半成品的制作成本、质量,力求降低消耗。(4)定期召开班组质量、安全动态分析会,贯彻落实三级安全教育和季节性的施工措施和“谁施工谁负责安全”的原则。(5)组织电气及机械设备等的安全技术验收,落实保养措施。(6)协调各工种的衔接及各职能人员的管理,保证施工项目按质按期交付使用。(7)参加定期安全检查并做好整改工作。5、质检员(1)向所有检查范围的工作内容、各工种进行规范和质量要求进行质量交底。(2)及时进行隐蔽工程验收和复核,同时按质量评定要求,评定分项、分部工程质量等级、做到项目齐全、真实、准确。(3)对不符合要求的分项及时指导返工,做到不合格部位不隐蔽、不漏检并重新评定质量等级。(4)组织所负责区段内的质量互检,按细则实施奖罚。(5)对各种材料、成品、半成品使用前进行验收、禁止不合格材料的使用。(6)负责监督对砂浆、混凝土试块的及时制作、养护、送检、并负责其他原材料的复试送检。7、安全员(1)贯彻安全生产的各项规定,并模范遵守。(2)参与施工组织设计中安全技术措施的制订及审查。(3)经常深入施工现场检查、监督、指导各项安全规定的落实,消除事故隐患,分析安全动态,不断改进安全管理和安全技术措施。定期向项目经理汇报安全生产具体情况。(4)负责对职工进行安全生产的三级教育,做好施工中的安全技术交底和平时的宣传工作。会同有关部门搞好特殊工种工人的技术培训和考核工作。
(5)正确行使安全否决权,做到奖罚分明,处事公正,同时做好各级职能部门对本工程安全检查的配合工作。(6)负责对现场安全设施的检查与验收,指导维护工作。(7)督促有关部门按规定及时发放职工劳动防护用品,并指导合理使用。(8)参与企业工伤事故的调查和处理,及时总结经验教训,防止事故的重复发生。7、材料员(1)及时了解市场信息,要做到四勤:“眼勤、耳勤、嘴勤、腿勤”,材料要三比一算:“比质量、比价格、比运距、算材料的价格”。(2)根据工程进度、材料计划、及时进足施工材料的数量。(3)配合质检员对进场材料进行检查验收,杜绝以次充好的劣质建材进场用于工程。(4)及时提交有关的材料质量证明书。(5)根据安全措施所需的安全材料,编制安全材料供应计划,并及时提供;负责进场材料的安全性能并符合部颁标准。8、资料员(1)根据规范和当地建设主管部门要求,向有关人员进行交底,并落实任务。(2)及时收集本工程的技术资料,分门别类整理归档。(3)协助班组、质检员做好原材料试验报告。(4)及时督促并配合质检员、班组长,做好分项、分部工程的质量评定记录等。(5)认真做好隐检记录,签证应及时,必须与工程进度同步。所有技术资料必须及时、正确、真实、齐全,并在施工和今后维修中起指导作用。(6)负责项目部技术资料、安全资料的检查和指导,要求相关人员及时、有效地记录资料。9、生产班组长
(1)按照施工方案,组织劳动力进场,彻实做好班组的施工工艺和安全技术措施交底工作。(2)监督、检查本班组操作工人按图纸、规范、施工方案施工。(3)组织班组进行自检、互检和交接检工作,发现不合格项及时组织工人进行整改,确保本班组工作面的质量符合标准。(4)负责传达项目部的各项管理内容和上报班组各项情况,及时进行调整。(5)认真遵守安全规程和有关安全生产制度,对本组人员在生产中的安全健康负责。(6)搞好安全活动日,开好班前、班后安全会,对新调入的工人进行现场安全教育。(7)组织本组工人学习施工技术和安全规程及制度,检查执行情况,在任何情况下,均不得违章,不得擅自动用机械、电气等设备。(8)经常检查施工现场的安全生产情况,加强安全自检,发现问题及时解决,不能解决的要采取临时控制措施,并及时上报。(9)发生工伤事故要详细记录并及时上报,组织全组人员认真分析,提出防范措施。发生重大伤亡事故要保护好现场并立即上报。(10)有权拒绝违章指令,确保班组生产安全。四质量、安全方针及工程质量、安全生产承诺(一)工程质量承诺:严格按设计图纸、规范、标准精心组织,精心施工,工程质量合格。(二)安全生产承诺:严格执行国家安全生产规范,××市级行业、企业有关安全规章制度。认真贯彻执行国家JGJ59-99《建筑施工安全检查评分标准》,杜绝重大伤亡事故,年轻伤频率控制在3‰以内。(三)效益目标:
对生产要素实行优化配置、动态管理,财务、成本、预决算、生产计划实行微机管理,提高准确性和效率,不断优化施工方案和施工计划,在保证实现质量、安全、文明施工、工期目标的前提下,争创好的经济效益。
第三章施工进度计划表3.1施工进度计划编制说明一进度计划编制思想在各个施工阶段,统筹协调各专业施工,统一安排施工进度,组织交叉施工相互制造工作条件。因此,本施工进度计划着眼于从全局出发,注重整体效果,统筹安排土建与安装工程各分项工程的施工程序和工期计划,以满足建设单位的工期和质量要求,早日发挥投资效益。施工准备工作一览表:序号准备工作内容规格规模完成时限备注1材料库搭建105㎡土方开挖前7天根据需要布置2办公室搭建200㎡土方开挖前7天根据需要布置3材料检验土方开挖前7天4配合比设计书土方开挖前7天5塔机安装型号土方开挖前7天6食堂土方开挖前7天7会议室土方开挖前7天8配电室土方开挖前7天9宿舍土方开挖前7天10水泥库房土方开挖前7天根据需要布置11搅拌机土方开挖前7天12周转材料堆放区土方开挖前7天根据需要布置13钢筋集中加工区土方开挖前7天根据需要布置二施工进度计划(见附后图)主要分部施工计划(一)主体结构分阶段组织施工,结构制作、安装、砌体等工序实行穿插施工,组织立体交叉施工作业。
(二)主体验收后,装饰为主要工种,是施工计划的重点。室内外抹灰镶砖、外墙涂刷、内粉、门窗均分施工段进行,增加劳动力投入量。在此时间内,安装工作同步展开,各类设备安装,弱电系统安装等工作应随装修结束,剩余时间作为装饰面面漆施工等工作。剩余为清理、修补、撤场时间。3.2保证施工进度措施一根据施工图纸和施工进度计划,编制合理的材料需用计划表和进场时间计划。工程材料采购必须遵照公司ISO9001质量体系程序文件规定,对供货方进行供货质量、能力信誉等方面的评价、选择、建立档案,项目部必须在公司确认的合格物资分包方名录中的供货单位采购供货,进场时按相应程序文件规定进行验收。二大件批量材料采购前,应对生产厂家企业性质、规模、信誉、产品质量史、供货能力、质量保证能力进行具体衡量,作出综合评价,以并择优选择。三有系统地搜集整理本地区材料、构件生产供应厂商、市场情况。为贯彻就近取材,合理节约代用产品,降低成本价格,积累信息资料。厂家应已获准国家质量认证,信誉、产品相对较好,便于大家共同认可,便于就近取材,保证质量。四在收到具体施工图纸后,立即组织人员编制主要材料和预制品、半成品需要量计划,根据施工部署和施工总进度计划,作为工程施工组织材料和制品加工、订货、运输、确定堆场和仓库的依据。五采购文件的编制必须清楚地说明订购产品的规范和设计规定及质量要求,并经主管领导批准。3.3施工进度计划管理及保证措施一施工进度计划管理(一)进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划。项目部须根据月进度计划制定每周详细的作业计划,确定材料需用计划和周转材料,机械设备进出场时间。
(二)开由建设单位、施工单位、监理单位参加的协调会,确定下步工作要点和施工进度计划,解决工程中存在问题,更好地开展工作。(三)工进度计划是否完成是我公司作为对项目考核的重要指标,公司对月度计划进行全面检查,并与项目部班子的经济收入挂钩,提高项目管理班子的工作积极性,确保工程进度按预期目标完成或者提前完成。二保证工程进度技术措施(一)组织保证1本工程将按我公司较成熟的项目法管理体制,实行项目经理责任制,实施项目法施工,对本工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并在公司系统内选择成建制的,能打硬仗的,并有施工过大型建筑业绩的施工队伍组成作业层,承担本施工任务。2根据建设单位的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间、空间上充分利用而紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。3建立施工工期全面质量管理领导小组,针对主要影响工期的工序进行动态管理,实行P.D.C.A循环,找出影响工期的原因,决定对策,不断加快工程进度。4选派施工经验丰富、管理能力较强的同志担任本工程的项目经理,并直接驻现场抓技术、进度。技术力量和设备由公司统一调配,统一协调指挥现场工作。5决定选派具有施工经验丰富的,技术力量雄厚的专业作业层参加该工程的施工任务,在建设及有关单位的密切配合下,对施工进度也有较大的促进作用。6加强对各专业作业队伍的管理培训、教育工作,有良好思想作风的队伍,是提高工程质量、保证工期的关键。(二)保证制度建立生产例会制度,利用电脑动态管理实行三周滚动计划,每星期至少两次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划安排,对于拖延进度计划要求的工作内容找出原因,并及时采取有效措施保证计划完成。举行与监理建设、设计、质监等部门的联席办公会议,及时解决施工中出现的问题。
(三)计划保证1采用施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制与管理。在施工生产中抓主导工序、找关键矛盾、组织流水交叉、安排合理的施工程序,做好劳动组织调动和协调工作,通过施工网络切点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保工期控制进度计划的实现。2倒排施工进度计划,编制总网络进度计划及各子项网络进度计划,月旬滚动计划及每日工作计划,每月工作计划必须24号内完成,以确保计划落实。3根据各自的工作,编制更为详尽的层、段施工进度计划,制订旬、月工作计划,以每一个小的层、段为单体进行组织,保证其按计划完成,以层、段小单体计划的落实组成整体工程计划的顺利完成。4在确定工期总目标的前提下,分项目、分班组、分工种地编制施工组织和方案。并力求工程施工的科学性、规范性、专业性。5在开工前期应组织有关工种班组进行图纸预审工作,认真做好图纸会审方面的准备工作,把差错等消灭在施工前,对加快施工进度有相应的作用。6公司各职能科室对该工程的一切问题全力以赴,及时调整不合理因素,并对各专业施工班组落实质量、进度奖罚制度,强调系统性管理和综合管理;施工力量和技术力量由现场项目部统一调度,确保每一个施工组的施工进度,控制在计划工期内竣工。7为保证工期在计划内竣工,实现主体分层,各分部分项工程在时间上、空间上紧密配合,复式施工,适时插入粗装饰工程。(四)经济手段保证1实行合理的工期目标奖罚制度,根据工作需要,主要工序采取每日两班制度,即8h一班连续工作,浇筑混凝土等作业。2整个工程层实行班组承包,签定合同,引入竞争机制,实行内部重奖重罚制度,严格执行奖罚兑现,以经济手段保工期。
3新技术保证:采用成熟的科技成果,通过新技术的推广应用来缩短各工序的施工周期,从而缩短工程的施工工期。4装备保证:最大限度地提高机械化施工程度,以精良的技术装备保工期。5准备工作保证:施工前,充分做好冬期、雨期、台风期、高温期及工艺部分的施工准备工作,劳动力、机械设备配备充足,以确保工程顺利进行。(五)作风保证1做好施工配合及前期施工准备工作,针对工程的复杂性,建立完整的工程档案,及时检查验收。拟定施工准备计划,专人逐项落实,做到人、财、物合理组织,动态调配,做到后勤保障的优质、高效。2发扬我公司保持历年来在重大工程建设中体现出来的企业精神、高度的集体荣誉感、责任感,发挥职工最大潜在能力,以优良的作风保工期,强化职工质量意识,各道检验手续严格把关,做到一次检验达到优良,减少返工造成的工期损失。(六)新技术保证采用成熟的科技成果,通过新技术的推广应用来缩短各工序的施工周期,从而缩短工程的施工工期。(七)装备保证最大限度地提高机械化施工程度,以精良的技术装备保工期。(八)准备工作保证施工前,充分做好冬期、雨期、台风期、高温期及工艺部分的施工准备工作,劳动力、机械设备配备充足,以确保工程顺利进行。(九)部署保证1加强现场管理机构计划管理,由项目部编制切实可行的施工计划总网络控制图。根据总进度,编制月、旬、周作业计划、材料供应计划、安装配合计划。由项目经理亲自抓,亲自检查落实情况。2
充分合理调动所有财力、物力、人力的各种积极因素,确保施工作业面获得全面铺开。统一安排劳动力,保证现场施工人数,保持连续施工,确保部位计划的完成。3施工过程中项目部要按总体计划和分项计划的要求,明确每天所需的劳动人数、各种材料的进场日期、机械拆装时间及装配合部位等,避免停、窝工等现象。4本工程在施工过程中实行承包责任制,职责分明、责任到人,每月实行部位考核,以分项工程来控制进度,实行奖罚分明的制度,尤其是基础、主体及装饰阶段必须严格控制,鼓励和督促全体职工为工期目标的实现而更加努力地工作。5施工过程中充分配备、调度好周转材料。内装饰除增加劳动力投放外,保证进度的重点放在合理安排、穿插施工上,科学的安排好立体交叉平面流水作业,内部装饰应在主体施工时穿插进行护角、冲筋的施工。主体验收后便可开展大面积施工。6及时做好每道工序的复核、验收工作,防止因工程质量造成的返、停工现象。合理安排雨天、夜间施工。定期检查机械设备运转情况,避免因机械故障造成停、待工现象,确保工程施工顺利进行。7做好土建与安装之间的配合工作,项目部应及时与供电消防、通讯等专业部门联系落实相关规定、要求等,以免返工现象。各专业安装工程负责人应参加现场协调会,每天碰头解决土建与安装之间的协调配合工作,以免影响工程进度。3.4赶工措施由于本工程工期要求非常严格,特别是主体结构施工节点工期必须严格保证,要保证每个关键节点都按期完成,必须按照施工组织设计的工期保证措施认真执行,狠抓落实,才能确保本工程的顺利进行。然而由于施工生产中多种因素的影响,如设计变更、技术、资金、机械、材料、人力、水电供应、气候、组织协调等因素影响,造成了节点工期滞后,为了防止工期进一步落后现象发生,保证目标总工期的实现,特提出以下具有针对性的赶工措施。一技术措施(一
)首先必须组织工程技术人员和作业班长认真熟悉拖延工期分部工程的施工图纸,优化施工方案,为快速施工创造技术条件;制定各分部分项工程施工工艺及技术保障措施,提前做好一切施工技术准备工作,从而保证严格按审定的进度计划实施。(二)积极引进、采用有利于保证质量,加快进度的新技术、新工艺,在本工程中除采用商品泵送混凝土、胶合模板以外,着重考虑支模快拆工艺、后浇带支模承重架自成独立体系等措施,以加快模板钢管等材料的周转,保证进度目标实现。(三)落实施工方案,在发生问题时,及时与设计、甲方、监理沟通,根据现场实际,寻求妥善处理方法,遇事不拖,及时解决,加快施工进度。(四)在保证足够劳动力的前提下,进行作业分区管理,通过作业分区来缩小工程规模,每个区段中合理组织、流水作业,主体施工时,各个作业区同时组织钢筋、模板、砼三个作业组,齐头并进。(五)建立准确可靠的现场质量监督网络,加强质检控制,保证施工质量,做好成品保护措施,减少不必要的返工、返修,以质量保工期,加快施工进度。(六)划分多个施工区块后施工班组人员增多,所以每道工序施工前必须做好技术质量交底,制定详细而实施性强的保证各工序顺畅衔接,减少窝工,提高工效。(七)针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水与搭接。(八)实行进度计划的有效动态管理控制并适时调整,使每周计划更具有现实性。以工程总体进度网络为纲,编制各施工阶段详细的实施计划,包括周计划,明确时间要求,据此向各作业队、班组下达任务。在安排施工进度时,各分部分项工程工作安排将根据实际情况,分别予以提前5%~10%,以确保工期目标的实现。并根据不同施工阶段及专业特点,把握施工周期中关键线路,决不允许关键线路上的工作事件被延误,对于非关键线路的工作,则可合理利用时差,在工作完成日期适当调整不影响计划工期的前提下,灵活安排施工机械和劳动力流水施工。做到重点突出,兼顾全局,紧张有序,忙而不乱。
二经济措施(一)落实实现进度目标的资金保证,根据施工实际情况编制周进度报表,工程款做到专款专用,使之合理分配于人工费、材料费等各个方面,公司财务定期检查核实,从资金上保证工作能够顺利进行。(二)签订并实施关于工期和进度的经济承包责任制,项目部与管理人员及班组,乃至作业班组与工人个人之间的责任状。(三)并实施关于工期和进度的奖惩制度,实行奖惩制度是项目管理上激励机制和制约机制的具体体现,项目部层层签订责任状,层层落实,层层考核,层层兑现。并预先将奖金分解到各工种班组中去,在全体参施人员中牢固树立质量争第一进度更要第一的思想,通过对目标实现与否的重奖重罚增强项目部所有人员的责任心与积极性。(四)殊时期还需考虑人工紧张劳动力增加费、停水停电机械租费等的资金储备。三组织协调措施(一)建立施工项目进度实施和控制的组织系统及目标控制体系,实行以项目任经理为首的施工调度中心,强化总承包管理,将所有参与本工程施工的各专业力量拧成一股绳,控制在总承包的统一部署之下,及时同有关分项队组互通信息,掌握施工动态,协调内部各专业工种之间的工作,注意后续工序的准备,布置工序之间的交接,及时解决施工中出现的各类问题,促成各专业几近同步地完成各自的施工任务。并成立快速应变工作小组,发现问题,当场解决,不推不拖,化解矛盾,减少工期损失。(二)订立进度控制工作制度,在施工中,定期检查,随时监控施工过程的信息流,实现连续、动态的全过程进度目标控制,比照计划,分析进度执行情况,及时调整人力、物力、资金及机械的投入量。
(三)落实各层次进度控制人员的具体任务和工作职责,实行节日期间不停工,合理安排班组工作作息,以经济嘉奖作为鼓励。重点部位进行不间断连续施工,主要施工人员日夜值班,采用二班或三班工作制。四施工机械设备保证(一)根据本工程特点,选用合理适用的施工机具,并在现场合理布置,以满足施工需要。(二)施工时可能会遇到断电或电压不足,在施工现场配备一台120KW发电机组,随时备用。(三)现场施工机械设备由专人负责操作,操作人员必须持证上岗作业。项目部组织技术精良的维修班组,严格按照机械操作规程及保养制度来进行保养和维修,保证其正常运转,充分发挥机械优势,确保工程的机械完好率达到90%以上,利用率达到95%以上。在机械施工间歇期,做好机械设备的维修保养工作,防止在施工中出现故障,影响工期。塔吊等设备都按昼夜运转,机操工轮班作业,以充分发挥设备的效能。五材料计划(一)钢筋、砼及早联系,根据实际情况编制各项材料计划表,按计划分批进场,适应施工进度的需要,并根据计划落实各种工程材料、成品半成品等材料货源,以保证其相应的运作周期。(二)随时了解材料供应动态,对缺口物资要做到心中有数,并积极协调,如对工程进度产生影响时,要提出调整局部进度计划和有效的补救措施,使总进度计划得以顺利实施。六劳动力配置及保障措施(一)施工劳务层是施工过程的实际操作人员,是施工进度最直接的保证者,故项目部在选择劳务操作人员时的原则为具有较高的技术等级及有过类似工程施工经验的人员。
(二)从劳务层的划分为两大类:第一类为专业化强的技术工种,配备人员约为55人,其中包括机操工、机修工、架子工、维修电工、焊工、起重工等,这些人员均为具有丰富的经验,持有相应上岗操作证的人员。第二类为普通技术工种,配备人员约为150人,其中包括木工、钢筋工、混凝土工等。(三)对进场后的劳动力进行优化组合,使各施工区段上作业队的人员素质基本相当,采用齐头并进的作业思路,各工种提前做好准备,按进度及时插入,对于主体结构应注意安排好关键线路,减小柱、墙施工对进度的影响。
第四章施工准备工作4.1组织准备本工程如我公司有幸中标施工,根据本工程的特点,我公司在此项目中实施项目法施工管理,组织项目经理部负责合同工程范围内的一切事务管理,严格按照本公司投标书承诺派遣项目部各管理人员,配备完善的具有丰富施工经验的专业技术管理人员和骨干施工队伍,同时加强现场的施工管理组织,领导协调各方面关系。本公司还将组织有各方面知识组成的小组对项目部进行监控、协调,使工程能够按预定目标完成。施工准备工作一览表:序号准备工作内容规格规模完成时限备注1材料库搭建105㎡土方开挖前5天按情况考虑2办公室搭建200㎡土方开挖前5天按情况考虑3材料检验土方开挖前5天4配合比设计书土方开挖前5天5塔机安装QTZ25型号土方开挖前5天按情况考虑6食堂60土方开挖前5天会议室45土方开挖前5天按情况考虑配电室10土方开挖前5天宿舍280土方开挖前5天按情况考虑水泥库房240土方开挖前5天搅拌机1台土方开挖前5天周转材料堆放区270土方开挖前5天按情况考虑钢筋集中加工区260土方开挖前5天按情况考虑4.2完善各项管理制度我公司具有完善的质量保证体系及各项管理制度,结合本工程情况,项目经理部完善相应的管理制度。明确项目经理部的所有管理职责,认真抓好管理和施工工作。各类专业人员的岗位责任制要统一上墙,在施工中要随时对照检查,不断完善,确保施工顺利进行。
4.3劳动力组织计划一劳动力需用计划是根据施工工艺要求及形象进度要求、设备配置,按照施工进度,以及专业性质,按工期分批的合理安排,投入施工现场。二做好职工进场教育工作,按照开工日期和劳动力需要量计划,分别组织多工种工人分批进场,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工严格遵守上级颁发的各项规章制度。三参加工程施工的全部人员由项目部对其进行三级安全教育,各部分人员需经培训合格方能上岗,特殊工种必须持证上岗,确保工程质量、进度。确保安全生产、文明施工。4.4材料准备一为保证工程施工的顺利进行,必须做好开工前的材料准备工作。根据分部工程安排好材料的需用计划。了解材料市场的行情,及时签订材料采购合同,保证计划能按时完成。二做好原材料的试验检验工作:各种材料除必须有出厂合格证外,水泥、钢材要按规定取样做力学性能复试,防水材料必须复试;石、砂料在加工现场做含泥量、针片颗粒含量测定,不符合指标要求的坚决不允许进场使用。三材料进场把关:按施工总平面图组织材料现场堆放,除点数、检尺、过磅外还要查看质保书,质保书不合格者严禁进场。四由于施工运输道路等级较低,为机耕道,桥梁的载重量有限,在材料运输时由专人管理,超过重量的车辆不允许通过,严格把关,确保安全。4.5工地临时用水、电准备一施工现场临时供水管线:现场施工用水,按工程用水高峰计算,约需Q=9.34L/S,经计算,接入工地主干管道,采用管径D=100mm镀锌铁管,施工现场设置环路供水管线,支管选用D=25-40mm镀锌管可满足用水要求。
二施工临时用电高峰期主要施工机械用电量:序号机械名称额定功率台数功率小计备注1塔吊63KW163KW2施工井架10KW110KW3搅拌机2.8KW12.8KW4钢筋切断机4.5KW29KW5钢筋弯曲机2.8KW25.6KW6钢筋调直机2.8KW12.8KW7电渣压力焊机12KVA224KVA8砼振动器(插入式)3KW39KW9砼振动器(平板式)2.8KW25.6KW11加压水泵7.5KW215KW12电焊机30KVA260KVAP1=122.8KW∑P2=84KVAK1=0.6K2=0.6cosΦ=0.7照明用电按总用量10%考虑。则:P=1.05×(K1×∑P1/cosΦ+K2×P2)=1.05×(0.6×122.8/0.7+0.6×84)=163.45KVA考虑到全部机械不同时使用折减30%,故:P=114.42KVA,选用SL7-150/10的变压器一台。现场用电要求建设单位提供满足用电量要求的变压器。临时用电采用PNS三相五线制,由工地现场电源引接二级配电,现场设总配电房,各施工机械线路前端设漏电保护器,保证用电安全。为预防施工中突然停电,在工地现场配置发电机组一套,以保证施工的连续性。
4.6劳动力计划劳动力计划表工种按工程施工阶段投入劳动力情况基础主体结构屋面装饰土方工30钢筋工202510砼工202515木工20302020泥工20251512架子工20515防水工101010机械工52055安装工530830合计(人)1101607372本计划表是以每班八小时工作制为基础。
机械设备投入计划主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机HD08201日本200598良好基础2自卸汽车LZ309ZG13柳州200327良好整体3卷扬机SC2001柳州200510良好主体4塔吊QJZ80A1重庆200463良好主体5发电机组T2WK1201柳州2004120良好整体6砼搅拌机JZ-3501南宁20052.8良好主体7砂浆搅拌机UJZ-2001南宁20052.8良好主体8砼振动器插入式3桂林20059良好主体9砼振动器平板式2柳州20055.6良好主体10抽水机1.2-4M41桂林20057.5良好整体11蛙式打夯机HW-2802柳州20049良好基础12交流电焊机BX3-502上海200430KVA良好主体13电渣压力焊HYS-6302西安200317良好主体14钢筋切断机WJ40-12湖南20059良好主体15钢筋弯曲机CW402湖南20055.6良好主体16钢筋调直机TZC40-11湖南20042.8良好主体17木工加工机械400-800mm2陕西200530良好主体18激光经纬仪J21北京2005良好基础19自动安平水准仪DS3-D1北京2005良好整体序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注20电脑品牌1北京2009良好整体21电钻3广西2009良好装饰22电锤3湖南2008良好装饰23管子切断机9A1513上海20091.3良好安装24切砖机4浙江20090.8良好安装25套丝机TS20-1503浙江20080.8良好安装26手提砂轮机2湖北20090.5良好安装27手提圆锯机2广西20090.6良好安装
第五章现场总平面布置5.1临时设施布置及临时用地表本工程施工平面材料堆放各种机械设备、库房、临时用水、用电管线等的布置详见附图“施工现场平面布置图”。一临时设施布置现场临时设施布置说明结合施工现场具体情况,统筹安排,临时设施的安排主要考虑以下几点:(一)布点适应生产需要、管理需要,方便职工上下班;(二)不占据正式工程位置,避开取土、弃土场地;(三)必须修建的临时建筑,以经济实用为原则,合理选择临时设施的结构形式,充分考虑安全原则。二加工车间的选择根据施工现场确定主要材料最佳堆放位置(一)钢筋加工区:根据施工现场和需要布置了钢筋加工区,用于钢筋拉直卷扬机场地以及钢筋对焊场地,包括钢筋材料及半成品堆放。(二)木工加工区:加工木模、枋子等,加工好的木模半成品等就近堆放,以减少二次搬运。设置消防设备,以避免火灾事故的发生。0三现场办公的布置现场办公布置在拟建建筑物旁边,项目经理办公室以及建设、监理办公室等,结构形式采用装配式板房。管理人员及工人住房全部在施工住宅区。四设备的布置
施工现场布置了两台塔吊和一台混凝土输送泵,现场工程材料和半成品、垂直运输以两台塔吊为主,辅助二台施工井架,混凝土灌筑采用塔吊运输方法,设备的设置位置尽量满足施工要求。五供水供电的设置(一)根据现场施工用水量,施工机械用水量,施工现场生活用水量、生活区用水量以及消防用水量,确定临时给水量。根据施工机械用电量,照明用电量,确定临时供电量。(二)根据施工需要布置配水管网及供电系统。六生活设施(一)设置卫生间,搞好清洁卫生。(二)配备足够消防器材,避免火灾事故的发生。5.2平面布置注意事项一安全方面本工程建设地点在××市××小区,外部相连交通干道,在进行平面布置时,要从安全、卫生、文明施工、减少噪音、降低污染、保护环境等各方面进行综合考虑,尽可能地减少施工对小区及周边环境的影响。(一)在施工现场进行围挡施工管理,设专职门卫执勤,杜绝非施工人员进入现场。(二)施工现场周围的道路上搭设安全防护棚,悬挂明显的标志牌,确保过往车辆、行人安全。二卫生方面(一)施工现场设置排水沟,施工用水不得乱排放,要排入排污管道引入城镇污水管道,以免污染周围环境。(二)在施工现场出入口设置洗车槽,出入车辆必须冲洗干净方可开出工地。(三)对周围环境进行清理打扫,安排专人负责。(四)做好施工现场环境卫生工作,预防疾病。三文明施工方面
(一)做好现场施工人员文明施工的思想教育管理工作,进入施工现场必须着装整齐,严禁光膀子、穿拖鞋。(二)所有施工管理人员必须挂胸牌上岗,出入甲方、监理办公场所要衣冠整齐,礼貌待人。(三)服从甲方、监理有关人员对工程的监督指导,所有施工人员必须听从指导与建议,以理服人,不得与甲方、监理人员顶撞。四减少噪音方面(一)施工现场进行围挡施工,夜间施工时施工机具要减小噪音,搬运材料要轻拿轻放,振动棒不要碰撞钢筋,降低施工噪音的影响。(二)机械操作人员必须按规定要求对机械进行维护保养,确保机械无故障运行,减少机械噪音。五降低污染、保护环境方面(一)水泥及粉细散材料,要尽量封闭存放,卸运时要及时采取有效措施,减少扬尘。(二)场内道路、临时堆场等采用硬地面,防止扬尘。(三)建筑垃圾不得随意抛洒,要按指定的垃圾池倒放。(四)施工废水要设沉淀池,沉淀后方可排入市政污水管线。
第六章施工测量、定位放线6.1测量放线及定位的重点分析和解决方案一测量工具北京产JD91A激光经纬仪一台,DS2光学水准仪一台,50m钢尺若干把,吊锤、塔尺、钢卷尺等。测量人员:专职测量员2名。二测量定位(一)工程开工前由规划部门和建设单位对工程进行规划定点,施工单位进场后,建设单位将规划定点的定点情况对施工单位进行现场交验,对坐标原点和水准原点进行交底,并与施工单位校验签字手续。(二)根据设计施工平面图对工程进行定位放线,将建筑物轮廊线测放完毕后,及时组织城建规划和建设单位、监理单位对建筑物基线进行复核验收,验收无误后,办理有关手续。(三)根据有关部门验收的定位线,依照图纸测放建筑工程的定位轴线,并在土方开挖前,将经过核验的主要轴线引测到开挖不影响的场地上作好控制桩或引测到附近固定的建筑物上,并做好保护,同时做好测量记录。(四)土方开挖完毕后,将轴线引测到基桩内,测出基坑边框及主轴线,并将主轴引测到明显不易破坏的护墙上,并做好记录,以便随时引测。(五)基础施工完毕后,利用控制点将轴线引到显眼的位置,通过经纬仪向上传递,在每层楼面内做水平传递。三放线将主轴线引测到施工层楼面后,利用经纬仪作水平传递,将各轴线、柱、框线弹出来,特别控制好外框线和边线,同时用几条引上线进行曲线复核。四高程引测根据建设单位提供的室外水准原点,用水准仪将高程引测到建筑物上,在明显位置留若干个水准点,并精确标记各水准点标高,高程传递时用大尺度钢尺和双仪高法进行传递,室内水平传递用水准仪进行。
第七章各分部分项工程施工方法及技术措施7.1土方开挖本工程土方开挖采用反铲式挖掘机开挖,按图纸设计独立基础基底高程往下挖,机械开挖不到的部分,采用人工挖至机械作业范围,用机械运走。视土质情况采取适当放坡,对于有必要进行临时支撑的应在项目监理同意后,保障周围土地及工程和邻近构筑物安全前提下进行计算确定支撑方案。土方挖掘要避免超挖,不能一次挖到底,留30cm厚土层时停止挖土,组织有关人员进行清槽钎探,并做好钎探记录,及时组织有关部门进行地基验槽,验收合格后,做好隐蔽记录,再用人工挖至设计标高。7.2土方外运清理工作本工程位于罗江县万安路与金雁路之间,土方外运时确保行走道路的清洁尤为重要。因此,在施工中采取以下措施。一工地围墙大门处挖两条与前后车轮距的冲洗沟,前后沟连通,沟面安秕子,配二支高压水枪,外运土方车经此处冲洗干净后方可外出,沟内设置一台抽水机,严禁不经冲洗,不得出行。二配备一支清洁队伍,随时清理土方外运所经道路的清洁。7.3沉降观测一在施工过程中及工程竣工后,要对其进行沉降观测。(一)沉降观测点的布置准备工作:工具和仪器应采用精密水准仪及与之配套使用的水准尺。(二)水准点的设置:沉降观测应依据稳定性良好的水准点进行,水准点应考虑永久使用,为相互检查核对,专用水准点埋设数量不少于3个,埋设地点必须稳定,不受施工机具车辆碰压,防止水准点高程变动。
(三)将水准点组成闭合水准路线或进行往返测量,其闭合差不得超过0.6√n(n为测段的测站数),水准点高程可根据国家或城市水准点引测,应与该地区水准点联测。(四)本工程使用高精度日本DS3-D型水准仪,按国家二等水准测量的技术要求施测。(五)沉降观测点布设位置依据设计图规定,项目将根据设计要求进行埋设。(六)沉降观测终止,视沉降量大小及沉降速度确定,通常以月沉降量超过1mm时,可以认为沉降基本稳定。(七、当建筑物发生较大沉降,不均匀沉降或出现裂缝时,应立即向工程技术负责人汇报,并立即进行每日或数日一次连续值班观测。二沉降观测注意事项:沉降观测是一项长期性、系统性观测工作。为保证观测成果的正确性,如实反映建筑物沉降情况,应做到五固定:(一)沉降观测依据的基准点、工作基点和被观测物上的沉降观测点,点位要稳定;(二)所用仪器、设备要稳定;(三)观测人员要稳定;(四)观测时的环境条件基本一致;(五)观测路线、镜位、程序和方法要固定。以上措施在客观上尽量减少观测误差的不确定性,使所测的结果具有统一的趋向性,保证各次复测结果与首次观测的结果可比性更一致,使所观测的沉降量更真实。三沉降观测点成果整理(一)沉降观测资料应及时整理,妥善保存,作为该工程技术档案资料的一部分。
(二)整理沉降观测成果,计算出每次观测的沉降量,前后几次观测同点高差和累计沉降量,并绘制出沉降观测日期、沉降量的关系曲线图,供设计、施工有关、技术负责人员使用。7.4独立基础施工一施工前准备(一)作业条件1、办完验槽记录及地基验槽隐检手续。2、办完基槽验线预检手续。3、有砼配合比通知单、准备好试验用工器具。4、做完技术交底。(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准。工期紧时可做水泥快测。必要时要求厂家提供水泥含碱量的报告。2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。砂、石质量符合现行标准。必要时做骨料碱活性试验。3、水:自来水或不含有害物质的洁净水。4、外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂必须经试验合格后,方可在工程上使用。5、掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合现行标准。6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求。表面无老锈和油污。必要时做化学分析。7、脱模剂:水质隔模剂。(三)工器具备有搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽、钢筋加工机械、木制井字架等。
二质量标准(一)钢筋工程1、钢筋加工工程(1)主控项目1)钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GBl499等的规定抽取试件作力学性能检验,其质量必须符合标准的规定。2)对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:①钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;②钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。3)当发现钢筋脆断、焊接I生能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。4)受力钢筋的弯钩和弯折应符合下列规定:①HPB235级钢筋末端应作180。弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;②当设计要求钢筋末端需作135。弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;③钢筋作不大于900的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。5)除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时,应符合下列规定:①箍筋弯钩的弯弧内直径除应满足第4条的规定外,尚应不小于受力钢筋直径;②箍筋弯钩的弯折角度:对一般结构,不应小于90。;对有抗震等要求的结构,应为1350;③箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍。(2)一般项目
1)钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。2)钢筋调直宜采用机械方法,也可采用冷拉方法。当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级和RRB400级钢筋的冷拉率不宜大于是1%o3)钢筋加工的允许偏差应符合下表的规定:钢筋加工的允许偏差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±52、钢筋安装工程(1)主控项目1)纵向受力钢筋的连接方式应符合设计要求。2)在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJl07、《钢筋焊接及验收规程》JGJl8的规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。3)钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。(2)一般项目1)钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。2)在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJl07、《钢筋焊接及验收规程》JGJl8的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质量应符合有关规程的规定。3)当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。
纵向受力钢筋机械连接接头及焊接接头连接区段的长度为35倍d(d为纵向受力钢筋的较大直径)且不小于500mm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。同一连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:①在受拉区不宜大于50%;②接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50%;③直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%。4)同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。钢筋绑扎搭接接头连接区段的长度为1.3L-(L-为搭接长度),凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:①对梁类、板类及墙类构件,不宜大于25%;②对柱类构件,不宜大于50%;③当工程中确有必要增大接头面积百分率时,对梁类构件,不应大于50%;对其他构件,可根据实际情况放宽。纵向受力钢筋绑扎搭接接头的最小搭接长度:根据现行国家标准《混凝土结构设计规范》
GB50010的规定,绑扎搭接受力钢筋的最小搭接长度应根据钢筋强度、外形、直径及混凝土强度等指标经计算确定,并根据钢筋搭接接头面积百分率等进行修正。为了方便施工及验收,给出了确定纵向受拉钢筋最小搭接长度的方法以及受拉钢筋搭接长度的最低限值及确定了纵向受压钢筋最小搭接长度的方法以及受压钢筋搭接长度的最低限值。5)在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:①箍筋直径不应小于搭接钢筋较大直径的O.25倍;②受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm;③受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm;④当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100~m范围内各设置两个箍筋,其间距宜为50mm。钢筋安装位置的允许偏差项目允许偏差(mm)绑扎钢筋网长、宽±10网眼尺寸±20绑扎钢筋骨架长±10宽、高±5受力钢筋间距±10排距±5保护层厚度基础±10柱、梁±5板、墙、壳±3绑扎箍筋、横向钢筋间距±20钢筋弯起点位置20预埋件中心线位置5水平高差+3.O注:A、检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值;
B、表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。3、模板安装工程(1)主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。(2)一般项目1)模板安装应满足下列要求:①模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;②模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;③浇筑混凝土前,模板内的杂物应清理干净;④对清水混凝工程及装饰混凝土工程,应使用能达到设计效果的模板。2)用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。3)对—跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱:当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。4)固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合下表的规定:预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,O预埋螺栓中心线位置2外露长度+10,O
预留洞中心线位置10尺寸+10,05)现浇结构模板安装的偏差应符合下表规定:现浇结构模板安装的允许偏差项目允许偏差(m)轴线位置5底模上表面标高±5截面内部尺寸基础±lO柱、墙、梁+4,一5层高垂直度不大于5m6大于5m8相邻两板表面高低差2mm2农回半整度5mm5注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。4、模板拆除工程(1)主控项目1)底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表的规定。底模拆除时的混凝土强度要求构件类型构件坡度(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构件≥1002)对后张法预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架的拆除应按施工技术方案执行,当无具体要求时,不应在结构件建立预应力前拆除。3)后浇带模板的拆除和支顶应按施工技术方案执行。(2)一般项目1)侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
2)模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。(二)砼工程l、砼原材料及配合比设计(1)主控项目1)水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GBl75的规定。当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。钢筋混凝:上结构、预应力混凝土结构中,严禁使用含氯化物的水泥。2)混凝土中掺用外加剂的质量及应用技术应符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GBJ1l9等和有关环境保护的规定。预应力混凝土结构中,严禁使用含氯化物的外加剂。钢筋混凝土结构中,当使用含氯化物的外加剂时,混凝土中氯化物的总含量应符合现行国家标准《混凝土质量控制标准》GB50164的规定。3)混凝土中氯化物和碱的总含量应符合现行国家标准《混凝土结构设计规范》GB50010和设计的要求。4)混凝土应按国家现行标准《普通混凝土配合比设计规程》JGJ55的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。对有特殊要求的混凝土,其配合比设计尚应符合国家现行有关标准的专门规定。(2)一般项目1)混凝土中掺用矿物掺合料的质量应符合现行国家标准《用于水泥和混凝土中的粉煤灰》GBl596等的规定。矿物掺合料的掺量应通过试验确定。
2)普通混凝土所用的粗、细骨料的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53、《普通混凝土用砂质量标准及检验方法》JGJ52的规定。3)拌制混凝土宜采用饮用水;当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。4)首次使用的混凝土配合比应进行开盘鉴定,其工作性应满足设计配合比的要求。开始生产时应至少留置一组标准养护试件,作为验证配合比的依据。5)混凝土拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比。2、砼施工工程(1)主控项目1)结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。取样与试件留置应符合下列规定:①每拌制i00盘且不超过lOOm3的同配合比的混凝土,取样不得少于一次;②每工作班拌制的同一配合比的混凝土不足i00盘时,取样不得少于一次;③当一次连续浇筑超过i000ITl3时,同一配合比的混凝土每200m3取样不得少于一次④每一楼层、同一配合比的混凝土,取样不得少于一次;⑤每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。2)对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定。3)混凝土原材料每盘称量的偏差应符合下表的规定。原材料每盘称量的允许偏差材料名称允许偏差水泥、掺合料±2%
粗、细骨料+3%水、外加剂±2%注:A、各种衡器应定期校验,每次使用前应进行零点校核,保持计量准确;B、当遇雨天或含水率有显著变化时,应增加含水率检测次数,并及时调整水和骨料的用量。4)混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工缝的要求进行处理。(2)一般项目1)施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定。施工缝的处理应按施工技术方案执行。2)后浇带的留置位置应按设计要求和施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行。3)混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:①应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护;②混凝土浇水养护时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;③浇水次数应能保持混凝土处于湿润状态:混凝土养护用水应与拌制用水相同:④采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水;⑤混凝土强度达到1.2N/mm2前,不得在其上踩踏或安装模板及支架。注:A、当日平均气温低于5℃时,不得浇水;
B、当采用其他品种水泥时,混凝土的养护时问应根据所采用水泥的技术性能确定;c、混凝土表面不便浇水或使用塑料布时,宜涂刷养护剂;D、对大体积混凝土的养护,应根据气候条件按施工技术方案采取控温措施。3、现浇结构外观尺寸偏差检验批(1)主控项目1)现浇结构的外观质量不应有严重缺陷。对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。2)现浇结构不应用影响结构性能和使用功能的尺寸偏差。混凝土设备基础不应有影响结构性能和设备安装的尺寸偏差。对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。(2)一般项目1)现浇结构的外观质量不宜有一般缺陷。对已经出现的一般缺陷,应由施工单位按技术处理方案进行处理,并重新检查验收。现浇结构尺寸允许偏差和检验方法项目允许偏差(mm)基础15轴线位置独立基础10墙、柱、梁8剪力墙5垂直度层高≤5m8>5mlO全高(H)H/1000且≤30标高层高±10全高±30截面尺寸+8。一5井筒长、宽对定位中心线+25,0
电梯井井筒全高(H)垂直度H/1000且≤30表面平整度8预埋设施中心线位置预埋件10预埋螺栓5预埋管5预留洞中心线位置15注:检查轴线、中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。二、工艺流程清理——砼垫层——钢筋绑扎——相关专业施工——清理——支模板——清理——混凝土搅拌——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护——模板拆除。三、操作工艺(一)清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不留积水,立即进行垫层砼施工,垫层砼必须振捣密实,表面平整,严禁晾晒基土。(二)钢筋绑扎垫层浇灌完成后,砼达到1.2Mpa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成450绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,做为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础砼浇完后,必须进行更换。独立柱基钢筋绑扎示意
钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于1000mm(视设计钢筋直径确定),以防出现露筋的质量通病。注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。(三)模板钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度,30。时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮,模板上部设透气及振捣孔,坡度≤30。时,利用钢丝网(间距30cm)防止混凝土下坠,上口设井子木控制钢筋位置。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。(四)清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。(五)混凝土现场搅拌1、每次浇筑砼前1.5h左右,由土建工长或砼工长填写“砼浇筑申请书”,一式3份,施工技术负责人签字后,土建工长留一份,交试验员一份,资料员一份归档。2、试验员依据砼浇筑申请书填写有关资料。做砂石含水率。调整砼配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。定磅秤或电子秤及水继电器。3、材料用量、投放:水、水泥、外加剂、掺合料的计量误差为±2%,砂石料的计量误差为土3%。投料顺序为:石子——水泥——外加剂粉剂——掺合料——砂子——水——外加剂液剂。4、搅拌时间:强制式搅拌机:不掺外加剂时,不少于90秒,掺外加剂时,不少于120秒。自落式搅拌机:在强制式搅拌机搅拌时间的基础上增加30秒。
5、当一个配合比第一次使用时,应由施工技术负责人主持,做砼开盘鉴定。如果砼和易性不好,可以在维持水灰比不变的前提下,适当调整砂率、水及水泥量,至和易性良好为止。(六)混凝土浇筑混凝土应分层连续进行,间歇时间不超过砼初凝时间,一般不超过2小时,为保证钢筋位置正确,先浇一层5~lOcm厚砼固定钢筋。台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿o.5小时待其下沉,再浇上一层。分层下料,每层厚度为振动棒的有效振动长度。防止由于下料过厚,振捣不实或漏振,吊帮的根部砂浆涌出等原因造成蜂窝、麻面或孔洞。(七)混凝土振捣采用插入式振捣器,插人的间距不大于作用半径的1.5倍。上层振捣棒插入下层3~5cm。尽量避免碰撞预埋件、预埋螺栓,防止预埋件移位。(八)混凝土找平混凝土浇筑后,表面比较大的混凝土,使用平板振捣器振一遍,然后用杆刮平,再用木抹子搓平。收面前必须校核混凝土表面标高,不符合要求处立即整改。(九)浇筑混凝土时,经常观察模板、支架、钢筋、螺栓、预留孔洞和管有无走动情况,一经发现有变形、走动或位移时,立即停止浇筑,并及时修整和加固模板,然后再继续浇筑。(十)混凝土养护已浇筑完的混凝土,应在12h左右覆盖和浇水。一般常温养护不得少于7昼夜,特种混凝土养护不得少于14昼夜。养护设专人检查落实,防止由于养护不及时,造成混凝土表面裂缝7.5主体工程施工方案一模板工程
模板工程质量的好坏,不仅直接影响主体砼观感质量评定,亦直接影响到内外装饰工程的施工质量和经济效益,因此必须严格控制质量标准,保证模板工程优良。(一)材料1模板支撑:以Φ48×3.5热轧钢管为主,辅助部分早拆柱头模板及木支撑。2模板材料:采用木质夹板。模板安装前应根据模板设计施工图进行配模设计,绘制模板安装图。(二)柱模板柱子模板组装前根据柱尺寸配制拼装,检查所有模板边平直度,外形尺寸等有无质量问题,组装时,水平接头要错开,并随时检查并纠正位移和垂直度。柱子模板必须采用拉撑结合办法进行固定,中间留两个(相距2m)浇捣砼门字口。模板底部(柱脚)应留置清扫口,以保证浇注柱子砼前清洗杂物和模板淋水顺利排出,冲洗湿润完毕后再及时封闭清扫口。为方便柱子扎筋、支模,应搭设专用钢管固定模板脚手架和砼施工浇注架。(三)梁、板模板梁板模板采用夹板加木板条补边,模板支撑体系采用钢管架支撑。本工程楼盖主次梁,按照规范规定,梁跨度大于4m时,跨中梁底应起拱1-3‰,主次梁交接时,先主梁起拱,后次梁起拱。梁高超过750mm时,梁侧模板应用Φ10对拉螺杆予以加固,对梁高大于600mm的一般主次梁,由于钢筋绑扎需要,要求梁侧模板及梁柱接头处模板需待该梁钢筋骨架绑扎完毕后,再逐个封装。(四)楼梯模板楼梯底板采用木胶合板,踏步侧板及挡板采用25mm厚木板。在楼梯混凝土浇捣完毕后,踏步面采用木板封闭,以确保踏步尺寸准确,棱角完好。施工时,应安装平台梁和平台板模板,再安装楼梯板模板。
(五)接缝要求模板接缝要严密,对局部缝隙较大的采用胶带纸封贴。(六)现浇结构模板安装允许偏差项目允许偏差(mm)轴线位置5底模上表面标高±5截面内部尺寸基础±10柱、梁+4、-5层高垂直全高≤5m6全高>5m8相邻两板表面高低差2表面平整(2m长度上)5现浇结构模板安装允许偏差表(七)模板拆除
模板的拆除应严格按照施工验收规范进行,不承重的侧模,在砼强度能保证其表面棱角不因拆模而受损坏时,即可拆除,梁板按照规定需待砼强度达到设计强度的100%后底模方可拆除,施工中在现场作好试块,与结构砼同采条件养护,经试块强度检测确定拆模时间。拆下的模板及时清理干净,并分类归堆,刷好脱模剂,以便下阶段安装使用。二钢筋工程钢筋在工地钢筋加工棚加工,钢材必须有出厂合格证并复检合格,钢筋对焊接头按每300个接头为一批抽检(现场取样),检测合格后方能使用,钢筋加工半成品必须挂牌标明规格,长度及使用部位。本工程钢筋用量较多,而钢筋的质量优劣是直接影响结构的安全,为了保证本工程的钢筋质量,我公司决定钢材全部由知名钢材厂家直接供应。同时,钢材进场时,项目部质量员与材料员等对钢材严格按《钢筋混凝土用热轧带肋钢筋》和《钢筋混凝土用热轧光圆钢筋》等规范进行外观质量、标志、出厂质量证明书等验收,并抽样进行力学验收合格后方可进行加工。为了确保工程质量,加强施工现场文明管理,钢筋统一由钢筋加工间集中制作,由钢筋班主提供由项目部审核通过的钢筋配料单,及时按要求加工。钢筋在运输和储存时,不得损坏标志,并按批分别堆放整齐,避免锈蚀或油污。钢筋加工的形状、尺寸按设计要求,钢筋的表面要求洁净、无损伤,油渍、漆污和铁锈等在使用前清除干净。不使用带有颗粒状或片状老锈的钢筋。钢筋要求平直,无局部曲折。采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率控制在4%以内。Ⅰ级钢筋末端做180°弯钩,其圆弧弯曲直径D不小于钢筋直径d的2.5倍,平直部分长度不宜小于钢筋直径d的3倍。Ⅱ、Ⅲ级钢筋末端需做90°弯折时,弯曲直径D不宜小于钢筋直径d的4倍。钢筋加工的允许偏差:受力钢筋顺长度方向全长的净尺寸不大于±10mm。钢筋制作完成后,按规格、使用部位堆放整齐。(一)钢筋下料、成形加工1、下料配料钢筋因弯曲会使其长度发生变化,这一点在配料中值得注意,因此不能直接根据图纸中尺寸下料,必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸正确计算其下料长度。钢筋弯曲调整值:45°弯曲为0.5d;90°弯曲为2
d;135°弯曲为2.5d。钢筋弯钩增加长度一般是:半圆弯钩为6.25d,直弯钩为3.5d,斜弯钩为4.9d,对弯钩增加长度尚要根据具体条件,并满足设计要求。在配料计算时,钢筋配置的细节问题没有明确时,原则上按构造要求处理。钢筋配料应坚持节约利用的原则,计算应填写配料单,下料制作依据配料单进行。配料时,尚要考虑施工需要的附加钢筋。2、成形加工钢筋表面应洁净,油污、浮皮、铁锈等应在使用前清除干净,在焊接前,焊点处的铁锈应清除干净,除锈后留有麻点的钢筋不得随意使用。钢筋切断断口规整,不得有马蹄形或端头弯曲等现象,钢筋切断长度要求正确,其允许偏差为±10mm。钢筋弯曲成形,Ⅰ级钢筋末端弯钩的圆弧弯曲直径不应小于2.5d,平直部分长度按要求确定,不作要求时不宜小于3d;Ⅱ级钢筋末端弯折时,弯曲直径不宜小于4d,平直部分长度按要求确定,弯起钢筋中部弯折处的弯曲直径不宜小于5d。梁、柱箍筋必须做135°弯钩,弯钩平直段长度为10d。3、质量要求钢筋成形形状正确,平面上没有翘曲不平现象;钢筋弯曲点处不允许有裂纹,为此,钢筋弯曲时要避免弯来弯去的现象;钢筋弯曲成形后的允许偏差:全长±10mm,弯起钢筋起弯点后位移20mm,弯起高度±5mm,箍筋边长±5mm。(二)钢筋焊接为了确保焊接质量,焊接严格按《钢筋焊接及验收规程》(JGJ18-96)规定进行。钢筋焊接前,根据施工条件先进行首件焊试焊送检,合格后方可施焊。同时焊工必须有焊工考试合格证,才能上岗操作。所有钢筋焊接后按现行规范规程规定批数进行力学性能试验。要求试验报告必须在钢筋隐蔽工程验收前提交,以确保无不合格项目进入下道工序。电弧搭接焊焊接工艺:焊接时尽量采用双面焊,如特殊情况不能进行双面焊时,采用单面焊。搭接长度按双面焊≥5d,单面焊≥10
d。搭接焊时,焊接端钢筋预弯,并使两钢筋的轴线在同一直线上。焊接前采用两点固定,定位焊缝与搭接端部的距离≥20mm。焊缝厚度不小于主筋直径的0.3倍;焊缝宽度不小于主筋直径的0.7倍。电弧焊接头在清渣后逐个进行目测或量测,外观检查要求:焊缝表面应平整,不得有凹陷或焊瘤;焊接接头区域不得有裂纹;接头处弯折不大于4°;钢筋轴线偏移不大于0.1d,且不大于3mm;焊缝厚度偏差不大于+0.05d、-0mm;焊缝宽度偏差不大于+0.1d、-0mm;焊缝长度偏差不大于-0.5d;横向咬边深度不大于0.5mm;在长2d焊缝表面上的气孔及夹渣不多于2个,每处面积不大于6mm2。(三)钢筋绑扎钢筋采用人工搬运,在塔吊有效半径范围内使用塔吊直接吊至施工操作面。钢筋采用人工绑扎的方法,绑扎时分析受力情况,注意钢筋的位置与绑扎顺序。(五)钢筋绑扎要点纵向受拉钢筋的最小锚固长度按《03G101》图集所示。钢筋接头避开梁端、柱端的箍筋加密区。焊接接头及绑扎接头末端距钢筋弯折处不小于钢筋直径的10倍,且尽量不位于构件的最大弯距处。接头尽量设置在受力较小部位,且在同一根钢筋全长上尽量少设接头。同一构件内的接头相互错开,焊接接头在35d且不小于500mm长度范围内,同一根钢筋不得有两个接头;在该区段内有接头的受力钢筋截面积占总受力钢筋总截面积在受拉区尽量不超过50%。受力钢筋的混凝土保护层,板按20mm;梁按25mm,柱按30mm,同时不少于受力钢筋直径。板中分布钢筋的保护层不小于10mm,梁、柱中箍筋和构造钢筋的保护层不小于15mm。1、柱钢筋绑扎工艺流程:预制柱钢筋骨架→修整底层伸出的柱搭接筋→安装构钢筋骨架→绑扎搭接部位箍筋(1)、预制构钢筋骨架:A.先将两根竖向受力筋平放在绑扎架上,画箍筋间距。
B.根据画线位置,将箍筋套在受力筋上逐个绑扎;要预留出搭接部位的长度。为防止骨架变形宜采用反十字扣或套扣绑扎。注意箍筋搭接处,沿受力钢筋方向错开绑扎。C.穿另二根受力筋并与箍筋绑扎牢固。箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135度。D.在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上下均不应小于六分之一层高或45厘米,箍筋间距不宜大于10厘米(柱脚的加密箍筋待柱骨架立起搭接后再绑扎)。(2)、修整底层伸出的搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范要求。底层柱的竖筋与基础圈梁锚固,无基础圈梁时埋设在柱根混凝土座内。当墙体附有管沟时,构造柱埋设深度应大于沟深。(3)、先将箍筋(搭接处的)套在搭接筋上,然后再将预制柱钢筋骨架立起,对正伸出的搭接筋,注意搭接倍数不低于35d,对好标高线后在竖筋搭接部位各绑三个扣,待骨架调正后绑根部加密箍筋。(4)、柱钢筋必须与各层纵横墙的梁钢筋绑扎连接,形成一封闭框架。2、梁钢筋的绑扎工艺流程:画箍筋位置线→放箍筋→穿梁受力筋→绑扎箍筋(1)、支完梁模板后,即可绑扎梁钢筋,如果采用预制绑扎骨架时,可将骨架按编号吊装就位进行组装。如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋位置,放箍筋后穿受力钢筋,绑扎箍筋。注意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开。(2)、梁和柱钢筋交叉处圈梁钢筋宜放在构造柱受力钢筋内侧,梁钢筋搭接时,其搭接或锚固长度要符合设计要求。(3)、梁钢筋的搭接长度:当混凝土为C20时,I级钢筋搭接长度不少于30d,Ⅱ
级钢筋不少于40d(d为受力筋直径)。受力钢筋接头的位置应相互错开,绑扎接头时在规定的搭接长度任一区段内(焊接接头时在焊接接头处的35d且不小于500毫米区段内),有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。(4)梁钢筋绑扎时应互相交圈,在内外墙交接处,大角转角处的锚固长度均要符合设计要求。(5)、楼梯内、附墙烟囱、垃圾道及洞口等部位的梁钢筋被切断时,应搭接补强,构造方法应符合设计要求。标高不同的高低梁钢筋应按设计要求搭接或连结。(6)、圈梁钢筋绑完后应加水泥砂浆垫块。3、板筋绑扎工艺流程:清理模板杂物→在模板上划主筋、分布筋间距线→先放主筋后分布筋→下层筋绑扎→上层筋绑扎→放置马凳筋及垫块(1)绑扎钢筋前应修整模板,将模板上垃圾、杂物清扫干净,在平台底板上用墨线弹出控制线,并用红油漆或粉笔在模板上标出每根钢筋的位置。(2)按划好的钢筋间距,先排放受力主筋,后放分布筋,预埋件、电线管、预留孔等同时配合安装并固定。待底排钢筋、预埋管件及预埋件就位后交质检员复查,在清理干净后,方可绑扎上排钢筋。(3)钢筋采用绑扎搭接,下层筋不得在跨中搭接,上层筋不得在支座处搭接,搭接处应在中心和两端绑牢,Ⅰ级钢筋绑扎接头的末端应做180°弯钩。(4)板钢筋网的绑扎施工时,四周两行交叉点应每点扎牢,中间部分每隔一根相互成梅花式扎牢,双向主筋的钢筋必须将全部钢筋相互交叉处扎牢,绑扎点的钢丝扣要成八字形绑扎(右左扣绑扎)。下层180°弯钩的钢筋弯钩向上;上层钢筋90°弯钩朝下布置。为保证上下层钢筋位置的正确和两层间距离,上下层筋之间用马凳筋架立,马凳筋根据板厚及保护层厚度预制,马凳筋@1000×1000,马凳筋高度=板厚-2倍钢筋保护层-2倍钢筋直径。如下图所示:
(5)板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或梁垫时,主梁钢筋在上。(6)板按1m的间距放置砂浆垫块。(7)注意事项:板筋绑好后,应禁止人在钢筋上行走或在负弯矩钢筋上铺跳板作运输马道;在混凝土浇筑前应整修,合格后再浇筑混凝土,以免将板的负筋踩(压)到下面,而影响板的承载力。4、楼梯筋绑扎工艺流程:预埋平台板筋→楼梯梁筋绑扎→焊接绑扎平台板筋→绑扎踏步筋→放置垫块(1)在楼梯支好的底模上,弹好主筋和分布筋的位置线。先绑扎楼梯梁筋,后绑扎板筋,板筋要锚固到梁内。绑扎板筋时,先绑扎主筋,后绑扎分布筋,每个交点均应绑扎,不得甩扣。(2)平台板筋绑完,待踏步模板支好后,再绑扎踏步钢筋,并垫好塑料垫块。(3)主筋接头数量及位置,均应符合设计要求和施工验收规范的规定。(六)钢筋检查验收钢筋绑扎完毕后,及时进行检查验收。根据设计图纸检查钢筋的型号、直径、根数、间距、形状、尺寸是否正确,检查负筋的位置是否正确,钢筋弯钩朝向是否正确。检查钢筋接头的位置及搭接长度、锚固长度是否符合规定。检查混凝土保护层是否符合要求。检查钢筋绑扎是否牢固,有无松动现象。要求绑扎缺扣、松扣的数量不超过应绑扣数的10%,且不应集中。钢筋表面有无油渍、颗粒状(片状)铁锈。钢筋位置的允许偏差及检验方法如下所示
项次项目允许偏差(mm)检验方法1骨架的宽度、高度±5尺量检查2骨架的长度±10尺量检查3受力钢筋间距±10尺量两端中间各一点取最大值排距±54箍筋、构造筋间距±20尺量连续三档取其最大值5焊接预埋件中心线位移5尺量检查水平高差+3, -06受力筋保护层±5尺量检查7.6混凝土工程施工方法和重点分析和解决方案混凝土工程是现浇结构施工的重要部分,本工程采用商品泵送混凝土。一浇混凝土前的准备工作对已经全部安装完毕的模板、钢筋和预埋件、预埋管线、预留孔洞等进行检查和隐蔽验收。浇筑混凝土所用的机具设备、脚手架等的布置及支搭情况经检查合格。混凝土浇筑前,清理模内杂物、积水等,对木模板先进行浇水湿润。二混凝土材料要求本工程基础主体结构全部采用商品泵送混凝土,商品泵送混凝土供应商应确保混凝土质量,并提供以下资料:混凝土所用各原材料合格证、检验报告,混凝土配比报告,混凝土开盘鉴定等。三混凝土运输商品泵送混凝土的垂直运输、水平运输全部采用塔吊,若发现砼离析,应进行二次人工拌和,均匀后可浇灌入模。四柱混凝土浇筑柱浇筑前底部应先填以5~10cm厚与混凝土配合比相同的减半石子混凝土,柱混凝土分层振捣,每层厚度不大于50cm。振捣时振捣棒不得触动钢筋和预埋件,除上面振捣外,下面要有人随时敲打模板。
五梁、板混凝土浇筑梁、板同时浇筑,浇筑方法是从一面开始往另一面用“赶浆法”,即先根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形延长,梁、板混凝土浇筑连续向前推进。振捣时不得触动钢筋及预埋件。浇筑板的虚铺厚度应略大于板厚,用以振捣器垂直浇筑方向来回振捣,振捣完毕后用长木抹子抹平。施工缝处,柱头里面及有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。浇筑方向应沿着次梁方向浇筑楼板,本工程每层楼面原则上不留施工缝,如遇特殊情况,确需留置时应留置在次梁跨度的中间1/3范围内。施工缝的表面应与梁轴线或板面垂直,不得留斜槎。施工缝宜用木板或钢丝网挡牢。施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。在继续浇筑混凝土前,施工缝混凝土应凿毛,剔除松动石子,并用水冲洗干净后,先浇一层水泥浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。六楼梯混凝土浇筑楼梯混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用抹子将踏步上表面抹平。施工缝:楼梯混凝土宜连续浇筑完,多层楼梯的施工缝应留置在楼梯段1/3的部位,应与梯底板形成90°。7.7装饰工程施工方案一室外装修:(由内到外)(一)涂料外墙200厚蒸压加气混凝土砌块,表面清扫干净,刷素水泥浆一道满铺钢丝网一层,15厚2:1:8水泥石灰砂浆内掺抗裂纤维丝分两次抹灰,5厚1:2.5水泥砂浆,3厚憎水型腻子,喷或滚刷底涂料一遍,喷或滚刷涂料两遍。(二)小面砖外墙
200厚蒸压加气混凝土砌块,表面清扫干净,刷素水泥浆一道满铺钢丝网一层,15厚2:1:8水泥石灰砂浆内掺抗裂纤维丝分两次抹灰,5厚1:1水泥砂浆加水重20%801胶镶贴,8厚面砖,1:1水泥砂浆擦缝。(三)火烧板墙面200厚蒸压加气混凝土砌块,表面清扫干净,刷素水泥浆一道满铺钢丝网一层,15厚2:1:8水泥石灰砂浆内掺抗裂纤维丝分两次抹灰,1.2厚聚氨酯防水涂料,石材幕墙双层支撑龙骨,按石材高度安装配套水平不锈钢托板及舌板,30厚石材板,用环氧树脂胶固定销钉;石材缝宽5-8,用硅酮密封胶填缝。二室内装修(一)混合砂浆墙面刷素水泥一遍(内参水重3-5%的白乳胶),15厚2:1:8水泥石灰砂浆,分两次抹灰,5厚1:2:4混合砂浆打底抹平。(二)防水瓷砖墙面刷素水泥一遍(内参水重3-5%的白乳胶),15厚2:1:8水泥石灰砂浆,分两次抹灰,4厚1:1水泥砂浆加水重20%白乳胶镶贴10厚防水瓷砖,白水泥擦缝。三顶棚钢筋混凝土板底面清理干净7厚1:1:4水泥石灰砂浆,15厚1:1.5水泥砂浆分两次抹平。四地面水泥砂浆地面:20厚1:2水泥砂浆抹面压光;素水泥浆结合层一遍;300厚钢筋混凝土底面;素土夯实。五楼面(一)磨光大理石楼面
20厚青花石,干水泥擦缝;20厚1:4干硬性水泥砂浆,1.5厚聚氨酯防水涂料,面上撒黄沙,四周沿墙上翻150高,刷基层处理剂一遍,15厚1:2水泥砂浆找平,50厚C20细石混凝土找1%坡,最薄处不小于20;60厚C15混凝土垫层;现浇混凝土楼板,板面找平(二)防滑地砖楼面:10厚地砖铺平拍实,1:1水泥浆擦缝;20厚1:4干硬性水泥砂浆,1.5厚聚氨酯防水涂料,面上撒黄沙,四周沿墙上翻200高,刷基层处理剂一遍,15厚1:2水泥砂浆找平,50厚C20细石混凝土找1%坡,最薄处不小于20;60厚C15混凝土垫层;现浇混凝土楼板,板面找平。(三)面砖低温热水辐射采暖楼面:10厚地砖铺平拍实,1:1水泥浆擦缝;20厚1:4干硬性水泥砂浆,1.5厚聚氨酯防水涂料,面上撒黄沙,四周沿墙上翻200高,刷基层处理剂一遍,15厚1:2水泥砂浆找平,50厚C20细石混凝土找1%坡,最薄处不小于20;60厚C15混凝土垫层;现浇混凝土楼板,板面找平。六屋面本工程设计按II级屋面防水进行设防。(一)屋面1:混凝土屋面(自下而上做法):20厚1:2.5水泥砂浆保护层聚氨酯无纺布隔离层40厚C30UEA补偿收缩混凝土防水层,表面压光,内配Φ4钢筋双向中距150,按6米*6米设分隔缝,缝宽20深10密封膏嵌缝。40厚挤塑板聚苯乙烯泡沫板4厚SBS改性沥青防水卷材刷基层处理剂一遍20厚1:2.5水泥砂浆找平层,每6*6设30mm宽分隔缝,防水油膏嵌缝混凝土屋面板,表面清扫干净(二)屋面220厚1:2.5水泥砂浆保护层4厚SBS改性沥青防水卷材刷基层处理剂一遍(三)屋面2:防滑地砖上人平屋面10厚地砖铺平拍实,1:1水泥浆擦缝20厚1:2水泥砂浆找平,水泥砂浆找1%坡坡向排水口,最薄处20厚,每6*6设30mm宽分隔缝,防水油膏嵌缝50厚C20细石混凝土找1%坡,最薄处不小于50,每6*6设30mm宽、10mm深分隔缝,防水油膏嵌缝现浇混凝土楼板七门窗
门为木夹板门,平开启方向墙面安装。铝合金窗均平墙中安装,采用88系列框料,玻璃为LOW-E中空无色玻璃。7.8屋面,卫生间防水工程施工方案一防水工程和重点分析和解决方案本工程屋面采用SBS沥青防水卷材。卷材的幅宽和长度以及铺设方案,计算卷材剪裁尺寸,进行剪裁。注意计算剪裁尺寸时要考虑卷材搭接宽度,以便卷材之间进行焊接。采用半自动化热熔焊接机时,卷材焊缝尺寸(搭接宽度)应不小于45mm;使用手持温控热熔焊枪时,卷材搭接宽度应不小于50mm。搭接宽度过大,易浪费卷材。二铺设卷材卷材平面铺设与立面铺设操作有所不同,下面分别介绍:(一)平面铺设将剪裁好的卷材铺在基层上,井按规定留出卷材与卷材之间的搭接缝,随铺卷材随铺40mm厚C20细石混土保护层,但在卷材搭接缝处先不镐细石混凝土,以待焊接搭接缝。卷材接缝焊接时:焊接部位的卷材要保持干净,用热风机将上下两层卷材实施热粘,再用砂轮打毛机将焊接处打毛,然后以手持温控热熔焊枪及焊条将上下层卷材焊牢。若使用半自动化温控热熔焊机(适于大面积平面铺设)焊接卷材搭接缝,则可不用焊条,且施工效串高、铺设速度快。卷材搭按缝焊牢后,再以细石混凝土将卷材搭接缝部位浇筑严密。(二)立面铺设在立墙卷材铺设的最高处按间距300mm以垫铁压紧卷材,用射钉将卷材固定(如立墙较高,可在中部增加固定,用射钉或M10膨胀螺栓以间距500mm固定,钉周不严处可用焊条将缝隙焊实);上部将卷材固定后,下部卷材同底面卷到立面的卷材在立墙上距底面300--400mm处搭接焊牢;随后即砌筑砖保护墙(120mm厚),随砌砖墙随以水泥砂浆将保护墙与卷材防水层之间的缝隙填实。保护墙.宜以聚乙烯泡沫塑料板或聚苯泡沫塑料进行粘贴。
如若立墙过高,则可实行自下而上的分段固定、分段铺设卷材。三卷材收头处理卷材收头处理是防水层质量关键所在,由于大面卷材井未粘在基层上(相当于空铺),所以卷材周边收头不严,就容易造成渗漏,那时整体防水层失效,后果严重。因之必须一丝不苟地做好卷材收头处理这一工序。无论平面还是立面的卷材,凡在端头处(与搭接卷材焊接者牙算)必须实行先固定、再密封、后覆盖的做法。 (一)固定方法 卷材收头固定可用水泥钉钉防腐木条固定;可用垫帙压紧、射钉固定;也可用垫铁压紧、膨胀螺栓固定。(二)密封方法 收头处通常设置凹槽.或适宜地依附结构型式无论收头处是何种型式,均应做密封处理。可用塑料油膏或聚氨酯密封材料填实封严。(三)覆盖方法 实际上就是收头的保护层。它可以同大面卷材保护层一样的做法,如细石棍凝土保护层、水泥砂浆保护层,或砌保护墙、贴塑料板等。四SBS地面防水工艺(一)基层处理先检查基层水泥砂浆找平层是否平整,时,用水泥砂浆找平,或用水泥腻子补平,最后用笤帚将尘土扫干净。泛水坡度是否符合设计要求,面层有凹凸不平处用钢丝刷、开刀等将粘结在面层上的浆皮铲掉,(二)涂刷第一遍防水涂料用搅拌器将防水涂料搅拌均匀,倒人小桶中使用,用油漆刷或滚动刷蘸SBS橡胶改性沥青防水涂料满刷一遍,要先上后下,先高后低,涂刷要均匀,不得有漏刷之处,表面不得有流淌堆积现象,第一遍涂料兼做冷底子油。
(三)细部构造加强层阴阳角先做一道加强层,即将玻璃丝布(或无纺布)铺贴于上述部位,同时用油漆刷刷SBS橡胶改性沥青防水涂料,要贴实、刷平,不得有折皱,墙面防水加强层往墙面四周卷起100mm高,平层铺150mm。做管子根部加强层时,可将玻璃丝布(或无纺布)剪成锯齿形,铺贴在管表面,上端与标准地面平,下端贴实在管根部平面上,宽为150mm,同时刷SBS橡胶改I生沥青防水涂料,要贴实贴平。为了保证加强层质量,要做二层加强层,第二层做法同第一层,刷涂料时要满刷,玻璃丝布及无纺布不得有漏刷、铺贴不实等缺陷。(四)铺玻璃丝布(或无纺布)同时刷第二遍防水涂料,细部加强层做完之后,可进行大面积涂布操作,将玻璃丝布(或无纺布)按基面形状尺寸剪好,摊平,保证玻璃丝布(或无纺布)搭接≮100mm。紧跟着用油漆刷在已铺好的布上涂刷第二遍涂料,直到玻璃丝布网眼布满涂料。涂刷时,使布均匀地粘结在基层上,不得有漏涂和皱折。一般平面施工从低处向高处做,按顺水接槎从里往门口做,先做水平后做垂直面。(五)铺第二层布刷第三遍涂料,待第二层涂料干燥后,同上述方法铺第二层布刷第三遍涂料。(六)刷第四遍涂料,第三遍涂料干燥后,用油漆刷或滚动刷满刷第四遍涂料,表面撤一层石渣,干透后做蓄水试验。SBS橡胶改性沥青防水涂料的遍数和玻璃丝布(或无纺布)的层数,均根据设计要求去操作,可参照上述方法。(七)防水层细部做法1、管根与墙角l—楼板、2—找平层(管根与墙角做半径R=10mm圆弧,凡靠墙的管根处均抹出5%坡度)、3一防水附加层(宽150ram,墙角高100mm,管根处与标准地面平)、4一防水层、5一防水保护层、6—地面面层2、地漏处细部做法:1—楼板、2--找平层(管根与墙角做半径R=10mm圆弧)、3一防水附加层(宽150mm,管根处与标准地面平)、4--防水层、5一防水保护层、6—地面面层3、门口细部做法:
1一楼板、2一找平层(转角处做成半径R=10mm圆弧)、3一防水附加层(宽150mm,高与地面平)、4一防水层(出外墙面250mm)、5一防水保护层、6—地面面层(八)SBS橡胶改性沥青防水涂料防水层的验收根据防水涂层施工工艺流程,对每道工序进行认真检查,做好记录,合格后方可进行下道工序施工。防水层施工完成并实干后,对涂层质量进行全面验收,要求满涂不间断,薄厚均匀一致,封闭严密,涂布层数达到设计要求,无起鼓、脱落、开裂、翘边等缺陷,表面光滑,经检查验收合格后可进行蓄水试验,水面高出标准地面20mm,24h无渗漏为合格,合格后可进行保护层施工。(九)应注意的质量问题1、防水层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者找平层潮湿,含水率高于9%;涂刷之前未进行含水率检验,造成空鼓,严重者造成大面积起鼓包。因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验。2、地面面层做完后,进行蓄水试验,有渗漏现象:.主要原因是穿过地面和墙面的管件、地漏等松动,烟风道下沉,撕裂防水层;其它部位由于管根松动或粘结不牢、接触面清理不干净产生空隙,接槎、封口处搭接长度不够,粘贴不紧密;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。因此要求在施工过程中,对相关工序应认真操作,加强责任心,严格按工艺标准和施工规范进行操作。涂膜防水层做完之后,进行第一次蓄水试验,蓄水深度必须高于标准地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。地面面层做完之后,再进行第二遍蓄水试验,24h无渗漏为最终合格,填写蓄水检查记录。3、地面排水不畅:主要原因是做地面面层及找平层时未按设计要求找坡,造成倒坡或凹凸不平而存水。因此在做涂膜防水层之前,先检查基层坡度是否符合要求,与设计不符时,应进行处理后再做防水,面层施工时也要按设计要求找坡。
4、地面二次蓄水做完后,已验收合格,但在竣工使用后仍发现渗漏现象:主要原因是卫生器具排水口与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后做卫生器具的固定螺丝穿透防水层而未进行处理。在卫生瓷活安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。要求卫生器具安完后,注意成品保护。(十)成品保护1、防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。涂防水涂膜时,不得污染其它部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。2、防水层每层做完后,要严格加以保护,在厨卫间门口要设醒目的禁入标志,在保护层做完之前,任何人不得进人,也不得在上面堆放杂物,以免损坏防。
第八章质量保证措施8.1质量控制措施一质量目标确保合格工程,争创四川省优质工程。二质量目标分解工程质量保证项目100%符合设计要求和施工规范规定。所含分部工程的质量全部合格,优良率达到90%以上。其中基础、结构主体、装修分部工程确保达到优良。观感质量的评定得分率达到90%以上。全部技术资料齐全,符合施工规范和验评标准。8.2工程质量及创优保证措施一创优质量管理组织机构(一)建立创优经验丰富的创优质量管理小组直接抓质量,明确质量管理岗位责任制。配备专职检查小组,树立质量第一的观念,负责制定工程施工的总体计划、方针和产品质量的总目标;监督检查各职能部门有关质量的工作;组织编制管理制度,施工工艺卡,质量标准的贯彻执行。(二.)技术质检部落实人员责任制定措施,具体负责整个工程质量和质量检查,其职责范围为检查各项质量措施的实施,深入施工现场,以预防为主,认真做好对每道工序的质量复评,督促施工班组做好“自检、互检”,认真开展“班组级质量管理活动”,参加技术交底、工序交底、质量大检查、质量事故处理,对不按图施工违反操作规程、违反验收规范的班组和个人责令停工,并及时进行纠正。(三).由预算部门主持本工程在各施工阶段的图纸会审和自审制度,对班组进行技术交底;督促班组质量自检、工序互检,参加质量检查,协助质量管理。
(四.)由丰富施工实践的专职质量员。负责施工现场管理工作,对施工质量负直接把关的责任,并负责处理日常一般的质量事故。(五).单位工程施工负责人负责整个工程施工的事前管理,贯彻质量规划和各种技术措施,负责主持各道工序的复评工作,负责处理各种质量事故,严格按照施工规范和公司技术标准施工,对各种班组的施工情况进行总结,及时汇报情况。(六).确立各班组长为兼职质量员,加强施工工序和操作规程及验收规范的执行力度,主持本工序质量检查工作,组织本班组内的施工活动,制止违章操作。(七).充分发挥广大职工创优积极性和创造性,以经济责任制作为经济杠杆和工作基础,把企业和职工的经济利益同承担的经济责任和实现效果联系在一起,统筹责、权、利三者密切结合的经营管理制度,使广大职工的积极性得以发挥,同时积极开展质量管理教育和QC小组活动,把质量管理工作深入到每个职工当中。二施工准备阶段的质量管理(一)施工前的准备工作很重要,它贯穿工程施工的全过程,施工准备阶段的质量管理直接影响工程质量,这个阶段的质量控制主要包括:实行图纸会审制度。图纸是施工的依据,要保证工程的质量必须认真熟悉图纸,并及时组织自审和会审,开好设计交底会议,对有可能影响质量和施工难度的问题尽量预先与设计沟通,取得共识,为创优创造基础。分阶段、分部位、分工种地编制施工组织设计和施工方案,合理安排施工顺序,工种交接,以免工序搭接不合理产生质量问题。(二)材料和半成品的质量验收。保证材料质量是保证工程产品质量的前提,也是保证整个工程质量的关键。要按照设计图纸和规范、规程,使用材料、半成品和设备等分型号分别堆放,并标出标色,各种构件及原材料要有出厂合格证,且按规定进行复试,合格后方可使用。(三)、施工机具、设备仪器的检修和检验。对不符合要求的各类机具仪器,及时做好修理校正。三施工过程的质量管理在施工员的指导下进行控制,各施工班组严格按照规范进行施工,施工员、质量员对施工过程的质量管理起到全面把关的作用。
(一)做好施工的技术交底和技术复核工作,监督工程是否按照设计图纸、规范和规程施工。(二)进行工程质量检查和验收。为保证本工程质量,坚持质量检查和验收制度,加强对施工过程各个环节的检查,对已完工的分项工程,特别是隐蔽工程,及时进行检查验收,并组织工人参加自检、互检和交接检查。(三)各次放样后,均经工程负责人、技术部门的检查验收和建设方的认可。轴线控制放样用经纬仪,标高用水准仪测量。(四)水、电安装部门与土建密切配合好,做好孔洞预留、预埋工作。(五)实行模板拆除通知制度,技术负责人根据同条件养护试块强度值填写拆模通知书,否则任何人不得松动和拆模。(六)加强成品保护教育,贯彻成品保护条例,由专人负责成品保护,加强监督并建立完善的质量管理网络。四实行“PDCA”循环管理(一)运用科学管理方法进行计划。本工程的质量目标为优良。因此,必须用优良的标准进行对各分项工程的验收。(二)建立TQC全面质量管理体制,在施工过程中进行全面管理,使工程成本、效益、质量的指标达到预期的效果。(三)在每道工序结束后,及时进行验收。各分项工程的验收由质量检查员负责,主要分部工程包括基础分部、主体分部、装饰分部,质量验收由公司质安科负责。对不符合要求的分部工程,由各工种班组负责处理,并制定切实可行的处理方案,付诸实施并重新检验工程质量,直至达到预期效果。8.3质量管理措施一全面提高全体施工人员的质量意识和创杯信念。
二加强技术质量管理监控能力,认真学习和执行国家验收规范、规程及上级主管部门颁发的建筑法规、规定及文件,认真学习施工图纸,为创优工程打下良好的基础。三加强质量管理的宣传教育力度,使每一个施工操作人员牢固树立“质量第一”的思想,推动全面质量管理,层层落实,道道把关,重点抓好施工工艺和工序的质量控制。四择优挑选施工班组,选择技术素质高、能吃苦、信誉好的队伍进行施工,并对操作人员进行技术测试,同一工种选择二班以上的施工班组,使他们在竞争中提高质量。五在签定合同或承包协议时,对工人实行优质优价,施工中分层分项对施工质量进行验收,预结人工费,最终以质监站评定等级作为结算依据。对所有班组和全体工人,从一开始就牢固树立工程质量意识。六提高人员素质,加强技术培训,经常组织施工员、质量员及有关操作人员进行业务学习,不断学习新技术、新工艺,聘请专家到现场进行项目技术交流,吸取别人长处,成立由技术人员和操作人员组成的技术质量攻关小组,不定时地研究施工技术及质量保证措施,切实有效地开展QC小组活动,设立合理化建议奖。七实行操作挂牌制,严格执行质量奖罚制度,提高工人创优的积极性。八保证机械设备操作工具质量,经常检查保养机械设备、操作工具的质量。九为保证混凝土的质量采用新模板,并在施工过程中建立模板保养制度。十对图纸错误及难以保证质量的地方,做到及时解决。认真搞好各工种图纸的综合放样,画好钢筋翻样图和模板翻样图。十一按照质量目标要求,对每个分项工程事先组织有关人员进行讨论,制定切合实际的操作工艺卡,由施工员对班组在现场进行技术交底,必要时进行一次现场演习。十二严格按设计图纸、施工验收规范、规定、质量检验标准和施工组织设计要求组织施工。十三人负责进行原材料计量工作,严格执行混凝土原材料车车过磅制。十四
根据各种材料、成品、半成品、试块等试验标准、规范、规定,做好试验工作,及时准确提供试验数据、报告。十五认真做好施工工程的定位、轴线与高程的传递与测试、沉降观测等测量工作,确保工程按规划批准的范围内建造,按工程图所规定的尺寸、标高建造,达到横平竖直的基础工作。十六项目部质量员对工程同步进行质量检查、监督,每月组织二次大检查,发现问题及时通知整改,做好技术资料的收集整理和自查工作。十七对重点部位进行经常性跟踪检查与督促,定期组织质量大检查,对检查中发现的质量问题及时通知施工员进行整改。十八及时进行技术复核工作,对重点分项工程进行重点复核。组织好隐蔽工程验收及各道工序前交接检查,在上道工序的质量问题未处理好前,决不进行下道工序的施工。8.4质量体系控制措施建立和健全质量体系遵循以下原则:确定质量环;完善质量体系结构并使之有效运行;质量体系文件化;定期进行质量体系审核与质量体系评审和评价。建立和完善质量体系,关键是领导重视,正确决策,其工作步骤主要是:在掌握和分析社会、市场信息的基础上,确定质量体系要素及质量体系结构;编制质量手册、质量计划、程序文件和质量记录等质量体系文件。一质量保证工序
技术复核计划表复核项目自复人技术复核依据建筑物轴线定位施工员技术负责人总平面图予埋件、予留孔观砌施工员施工图钢筋、模板翻样翻样员施工员施工图砌体轴线、皮数杆观砌施工员、质检员施工图隐蔽工程验收制度
验收项目自检、初检验收签证各部位钢筋制作、安装班组长、翻样员、施工员、技术负责人建设单位、工程师各部位模板制作、安装班组长、施工员建设单位、工程师予埋件、予留孔翻样员、施工员建设单位、工程师墙、柱拉接筋班组长、施工员、质检员屋面、防水层施工员8.5质量保证措施一材料质量保证措施为了保证工程质量,我方对材料的采购,在贯彻建设方要求的同时,根据ISO9001质量认证体系及贯标要求,逐一对工程材料供货厂家的材料质量、信誉、供货能力进行评估,以确保采购材料的质量。(一)材料质量控制保证措施1、掌握材料信息,优选供货厂家,掌握材料质量、价格、供货能力的信息。选择好公司供货厂家,就可获得质量好、价格低的材料资源,从而确保工程质量,降低工程造价。这是企业获得良好社会效益、经济效益、提高市场竞争能力的重要因素。2、合理组织材料供应,确保施工正常进行合理地、科学地组织材料的采购、加工、储备、运输,建立严密的计划、调度体系,加快材料的周转,减少材料的占用量,按质、按量、如期地满足建设需要,也是提高综合效益,确保正常施工的关键环节。合理地组织材料使用,减少材料的损失。3、
正确按定额计量使用材料,加强运输、仓库、保管工作,加强材料限额管理和发放工作,健全现场材料管理制度,避免材料损失、变质,也是确保材料质量、节约材料关键。(1)加强材料检查验收,严把材料质量关:对用于工程的材料、设备必须符合设计文件和国家有关质量标准的规定,持有与材料、设备相符合的标牌、合格证书或质量检验报告。工程中所有各种构件,必须具有厂家批号和出厂合格证,方可使用。凡标志不清或认为质量有问题的材料,对质量保证资料有怀疑或与合同规定不符的一般材料,应进行一定比例试验的材料,应进行追踪检验以控制和保证其材料的质量等,均应进行抽检。对于进口的材料设备和重要工程或关键施工部位所用的材料,则应进行全部检验。进场材料和设备到达施工现场后应保持其原有的外观、内在质量和性能,在运输和中转过程中发生外观质量和性能损坏的材料、设备不用于工程。进场设备开箱前,包装必须完好。除了应持有合格证书、产品说明书外,酌情应有随机附件、保修卡或安装、使用说明书等。设备开箱,应有开箱记录。无生产厂名和厂址或牌证不符的设备,不用于本工程。进场的材料,包括钢材、水泥、防水、保温、隔热材料等,均按有关规定分批抽样进行质量检验,材料质量抽样和检验的方法应符合《建筑材料质量标准与规程》,要能反映该批材料的质量性能,对于重要或非匀质的材料,还应酌情增加采样的数量,检验不合格的材料不得用于工程。(2)重视材料的使用认证,以防错用或使用不合格的材料1)对主要装饰材料及建筑配件,在订货前要求厂家提供样品或看样订货,货时按规范及样品进行验收。主要设备订货时,要审核设备清单,是否符合设计要求。2)对材料性能、质量标准、适用范围和对施工要求必须充分了解,以便慎重选择使用材料。3)凡是用于重要结构、部位的材料,使用时必须仔细核对、认证其材料的品种、规格、型号、性能有无错误,是否适合工程特点和满足设计要求。
4)新材料应用,必须通过试验和鉴定;代用材料必须通过计算和充分的论证,并要符合结构构造的要求。5)材料认证不合格时,不允许用于工程中。6)在现场配制的材料,如混凝土、砂浆、防水材料、绝缘材料、保温材料等的配合比,先提出试配要求,经试配检验合格后才能使用。(二)材料试验1、钢筋:每批钢筋进场,必须有质保书,数量以不超过60t为一批,在每批钢筋中任选2根钢筋,在距端部50cm处各取1套(2根)试样,长45cm,每套中取1根送试验室做拉力试验,另1根做冷弯试验,合格后方可用于工程上。钢筋型号、品种应与设计相符,不得缺组,检验时间必须在使用和浇混凝土以前。钢筋质保书宜为原件,如为抄件,应有抄件人签名,并盖单位公章。2、钢筋焊接:本工程拟采用对焊为主,部分用气压焊或电弧焊接头,电弧焊焊条采用STJ422(E4303)低碳钢焊条。焊工必须经考核合格,持证上岗。正式焊接前,应做试焊,并按规定批数抽样送试验室检验,合格后方可用于工程上。同时,焊接试验报告必须在钢筋验收以前提交。3、水泥:每批水泥进场,检查其出厂合格证,并抽样进行安定性试验。每批水泥28d后必须要有28d强度补报单。4、砌块:砖块进场时,检查其有无技术监督局发的产品检验合格证,有效期应与使用期相符,同时进行外观质量检查。抽样进行力学性能试验,对不同部位的设计强度等级及不同批次进场分别抽取,同部位、同批、同设计强度等级的砌块,烧结普通砖按规范进行检测。5、混凝土试块:混凝土试件取样:按每一台班不多于100m3取样一组。同时,每一工作班,检查混凝土坍落度不少于二次。二主要分项工程质量控制措施为了保证达到质量目标,逐级落实责任,严格按现行施工及验收规范施工。(一)钢筋工程1、质量管理点设置
钢筋管理点设置如下表所示:分项工程班组目标分项项目管理点设置自控标准规范标准对策措施检查工具及检查方法经济责任制钢筋绑扎工作钢筋规格、形状、尺寸、数量间距、锚固长度、搭接长度设置符合设计及规范要求。钢筋的品种和质量钢筋出厂合格、化验单及复试报告必须符合设计要求和有关标准规定1加强对施工人员的技术培训,使其熟悉施工规范要求和基本常识。2认真执行工艺标准。3严格按技术交底要求施工4严格按配料单施工按施工规范规定要求。用尺量、做物理性能试验和化学分析三包三保:包质量、包数量、包材料、保质量、保工期、保节约。凡质量不合格者令其返工并扣除人工费,材料费和质量奖钢筋位移卡牢固定1施工前检查基层和上道工序质量。2对使用工具经常检测和调整。3施工过程中采取加固和定位措施4加强工序的自检和交接检尺量搭接长度严格按下料单下料均不小于规定值尺量和观察弯钩长度朝向正确2、混凝土工程(1)混凝土工程质量控制点工程班组目标分项项目管理点设置自控标准规范标准对策措施检查工具及检查方法经济责任制混凝土工程无蜂窝、麻面蜂窝配合比、振捣详见规范1.砼搅拌时严格控制配合比2混凝土自由倾落高度一般不超过2M,分层振捣,掌握每点的振捣时间。祥见规范三包三保:
、烂根、露筋、夹渣3.在钢筋密集处,采用斗石混凝土浇筑,选配适当的石子。4.浇注混凝土前,检查钢筋位置和保护层厚度是否准确,注意固定垫块,垫块放置必须合理、分布均匀5.模板拼缝必须严密包质量;包材料;包材料;保优质;保工期;保节约;凡质量未达到优良者,扣除工资和质量奖孔洞上料、振捣无孔洞凿去孔洞周围松石子露筋保护层厚度、振捣无露筋尺量钢筋周围外露长度缝隙夹渣振捣无缝隙夹渣凿去嘉渣层位移混凝土的浇筑允许偏差值为5-15MM1.模板固定牢固2.位置线要准确,及时调整误差3.模板应稳定牢固,拼接严密,无松动、螺栓固定牢固4.振捣砼时,不得振动钢筋,模板和予埋件5.浇注砼时采用平板振动器振捣6.砼浇筑12小时后,浇水养护尺量检查平整度振捣养护框架结构允许偏差为8MM2M靠尺和塞尺检查垂直度下料允许偏差为5MM尺量检查截面尺寸振捣允许偏差值为+5—2MM(2)混凝土工程质量保证措施相关措施执行人技术制定施工工艺,编制施工方案并在实际施工中监督贯彻执行,经常深入施工现场,发现问题及时解决技术负责人材料合理选用水泥强度等级,按规定检查砼组成材料的质量和用量材料员施工监督施工,合理安排人力,安排好各工种的配合施工员
第九章安全文明生产9.1安全生产目标及保证措施一安全生产目标杜绝重大伤亡事故,年轻伤率控制在3‰以内。二安全管理措施(一)建立和健全安全生产保证体系,制定安全生产责任制,明确各级管理人员和生产工人的安全生产职责。认真贯彻落实安全生产方针、政策、法规和各项规章制度。(二)制定安全生产目标。要求安全检查按《建筑施工安全检查标准》(JGJ59-99)达到优良工地标准,杜绝伤亡事故的发生,确保职工的安全和健康。(三)制定安全技术交底,定期安全检查、安全教育、班前安全活动、特种作业持证上岗、工伤事故处理等安全生产制度,并贯彻实施以确保安全达标。三基础工程安全保证措施(一)在基坑周边搭设两道1.2m高的护身栏杆,并悬挂危险标志,夜间挂红色标电灯。(二)坑边及底部设置排水沟和集水坑,安装水泵抽水,防止基坑被水浸泡,施工时注意检查土壁护坡情况,发现异常情况及时报设计处理。(三)严禁向基坑内抛掷材料及杂物,零星材料垂直运输设置溜槽,以防止落物伤人。四高空及立体交叉作业的防护保证措施(一)搭设双排钢管扣件式脚手架,满挂密目式安全网(安全网须有劳动监察部门颁发的使用许可证),脚手架首层、操作层、顶层均满铺脚手板一道,板下挂兜网通长,并每隔四层满挂兜网。
(二)人行通道上方搭设4m高,5m宽的安全防护棚,用钢管搭设,上方满铺两层脚手板,并铺面层油毡防水,以防坠物伤人。安全棚采用全封闭。(三)相邻建筑上方搭投6m宽钢管防护挑架,满铺竹蔑板及油毡,用以防水,防坠物。(四)加强对职工安全教育,严格向下抛掷杂物,搭设外架时钢管传递应用蝇索缚紧,扣件用袋装好,操作人员绑好安全带。(五)孔洞防护。1.5×1.5m以下的孔洞预埋通长钢筋网或加固定盖板。1.5×1.5m以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。(六)楼梯踏步及休息平台口防护:楼梯踏步及休息平台设两道牢固防护栏杆做防护。(七)建筑物出入口防护措施。建筑物的出入口搭设长3-6m,宽于出入通道两侧各1m的防护棚,棚顶铺满双层脚手板。非出入口和通道的两侧必须封严。(八)建筑物楼层临边四周防护。建筑物楼层临边四周,设维护结构,以两道防护栏杆,或立挂安全网加一道防护栏杆。(九)基础与上部施工各楼层有立体作业时,按交叉作业处理,中间设防护棚,禁止无防护棚时在一个垂直面内作业。攀高作业必须使用安全带,进入工地人员一律要戴安全帽。高处作业严禁投掷物料。五脚手架安全保证措施(一)脚手架搭拆人员必须是经过市劳动局组织的专门培训合格人员,实行持证上岗制度,每年进行两次体质检查,如有高血压、心脏病等不得上岗。(二)钢管采用外径Φ48,壁厚3.5mm,无严重锈蚀弯曲、压扁或裂纹的钢管。钢管脚手架的杆件连接必须使用合格的码钢扣件连接。(三)立杆基础必须压实整平,铺设10cm厚的C10砼,再垫以5cm厚的方木。基础边设排水沟,以防基础积水。(四)脚手架必须按楼层与结构拉接牢固,拉结点不得超过4m,水平距离不得超过6m。拉结所用的材料强度不得低于2股8#铁线的强度。在拉结点设可靠支顶。
(五)脚手架的操作面必须满铺脚手板,离墙不得大于20cm,不得有空隙和探头板、飞跳板。脚手板下层兜设水平网。操作面外侧设护身栏杆和一道脚手板并立挂安全网。(六)脚手架必须保证整体结构不变形,纵向必须设置剪刀撑,其宽度不得超过7根立杆,与水平面夹角为45°-60°。脚手架的外侧边缘与外电线路的边线之间的水平距离和垂直距离不小于3m。(七)脚手架在投入使用前,必须由施工负责人组织有支搭和使用架的负责人及项目安全员共同验收,履行交接手续,合格后才能使用。六安全用电和机电设备的安全保证措施(一)单独编制临时用电施工组织设计,建立用电交底,安全检测、电气维修、电器拆除、安全检查制度,对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人。定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员必须有市劳动局核发的上岗证,严禁无证上岗。(二)临时用电全部采用三相五线制,线路选择按计算确定,严格按平面布置图架设,严禁乱拉乱接。(三)配电箱开关箱采用“三级配电两级保护”的要求设置漏电保护器。严格执行“一机、一闸、一漏、一箱”的原则。开关箱采用铁板专用开关箱。(四)总分配电箱门均配锁,配电箱和开关箱统一由专业电工负责管理,施工现场停止作业一小时以上时,应将动力开关箱上锁。(五)建立用电档案,由专业电工每天巡视检查线路情况并作好记录,发现问题及时维修处理。(六)编制大中型施工机械安装拆除方案和机械维修保养计划。工地设专职动力员负责项目施工机电管理工作。(七)缺少安全装置或安全装置已失效的机械设备不得使用。严禁拆除机械设备上的自动控制机构、力距限位器等安全装置,及监测、指示、仪表、报警器等自动报警、信号装置。其调试和故障的排队应由专业人员负责进行。
(八)机械设备要按时进行保养,当发现有漏保、失修或超载带病运转等情况时,立即停止使用,处在运行和运转中的机械严禁对其进行维修、保养或调整作业。(九)机械设备的操作人员必须身体健康,并经过专业培训合格,在取得有关部门颁发的操作证、特殊工种操作证后方可独立操作。严禁无证操作机械。(十)机械进入施工现场后,施工技术人员要向机械操作工进行施工任务及安全技术措施交底。操作人员应熟悉作业环境和施工条件,听从指挥,遵守安全操作规程。机械作业时,机械工不得擅离工作岗位或将机械设备交给无证人员操作。进行日夜作业两班及以上的机械设备均须实行交接班制,操作人员认真填写交接班记录及设备使用记录。七防火、防爆安全保证措施(一)实行逐级防火责任制,明确项目经理为现场防火责任人,全面负责施工现场的消防安全工作成立义务消防队日常消防工作。(二)按施工方案配备消防灭火器材和消防龙头、消防车道。(三)临时工棚搭设要符合防火要求,并经消防队审批,不得使用易燃材料。(四)施工用火必须执行用火审批制度,领取用火证方可作业,用火证只在指定和限定时间内有效。动火前,要清除附近易燃物,配备看火人员和消防灭火用具。(五)使用电器设备和易燃易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工安全。易燃易爆物品设专库存储分类单独存放,保持通风、用火符合规定。不准在库房内配油漆、烯料。施工现场不准吸烟,必要时设有防火措施的吸烟室。(六)氧气瓶、乙炔瓶工作间距不小于5m,两瓶同明火作业距离不小于10m。禁止在工程内使用液化石油气“钢瓶”和“乙炔发生器”。(七)坚持防火安全交底制度,特别在电焊、气焊、油漆、防火作业时要有防火要求。9.2文明施工减少扰民,降低环境污染和噪音措施
本工程位于桂林雁山镇,因此,必须做好文明施工减少扰民,降低环境污染和噪音,采取如下措施:一结合本地区施工文明建设的要求,建立文明施工责任制,划分区域,明确管理负责人,实行挂牌制,做到现场清洁整齐。二进行围场作业,工地与其他区域砌2.5m高围墙隔离,外墙抹光刷白,书写标语,同时减少噪音向外传递,施工现场做硬地面,严禁运输车辆污染小区内及城市道路。在大门处,大门按我公司要求统一制作,挂五牌一图,并设宣传栏,读报拦和黑板报,门头处挂本公司企业标志。三施工机械、材料严格按施工总平面图布置,场内不使用有噪音的加工设备,浇捣砼避免振动棒碰到钢筋,并采用间歇式振捣。施工时间上午不早于6时,夜间施工最迟不晚于22时。施工场地内严禁大声喧哗或无故敲打钢管等,尽量减少人为噪音。如有某些单项工程确须在夜间施工,应事先通知甲方,并在环境部门办理夜间施工许可证。四场内作好科学布置,建筑材料分类码堆、标识,污水排出需设排水沟,沉沙井,工地内应无积水现象,工地污水经沉淀后才能排入城市污水管道。五整个施工期间容易产生粉尘,建筑物内应有专门的喷淋设备,降低粉尘排放。各单项工程施工应做到“工完场清”,清出杂物由垂直运输机械运输,严禁随意抛撒。规定位置临时堆放并定期外运。六施工场地内设吸烟室、厕所及洗澡间,(厕所为冲水厕所)严禁在施工现场吸烟、随地大小便,违者重罚。
第十章季节性施工措施10.1雨季施工技术措施一做好基坑和施工现场地面的排水工作,基坑四周设排水沟、集水井,及时用潜水泵把水排出基坑外,排入城市污水管网,施工人员配备雨衣、胶鞋,确保安全施工。二现场中小型机械必须按规定加防雨罩或防雨棚;电闸箱防雨漏电接地保护装置应灵敏有效。电闸箱电源进出线方向不能弄错,每星期检查一次线路绝缘情况,塔吊外架等高耸建筑物应有可靠防雷接地保护,接地电阻不大于10Ω。三水泥,库房地面应防潮架空。四雨天浇筑砼时,砼强度等级应提高一级,雨天浇捣楼面砼时应先行搭设雨棚或随浇盖防雨面,并有专人负责清理梁底,梁柱接头低凹处因雨水冲刷形成的水泥浮浆,暴雨天应停止砼工程施工。五雨季期间室外作业困难不便时,应充分利用室内工作面,尽可能安排各工种班组施工作业。六雨季到来之前,对使用量大的材料进行必要的贮备,确保工程持续施工。10.2高温季节施工技术措施一对高空、高温作业人员进行体检,对未适应高温度高空作业的人员调换工作。二高温季节,施工作业人员容易疲劳中暑必须做好防暑降温工作,以提高工人劳动生产率,特设专人负责工地凉茶熬煮供送工作,在首层及操作层各设两个保温桶。三对工程量较大的砼工程掺加缓凝剂,延迟砼凝结时间及满足砼接缝的允许间歇时间,加强复盖,防止砼遭曝晒。
四砼浇捣宜尽量安排在下午和夜间进行,以减少和防止因气温过高引起的收缩裂缝;高温期间浇捣时应设专人跟班覆盖养护。五砼养护使用淋水及草袋覆盖养护。六墙体施工时应充分浇水湿润砖块,并注意调整好砂浆稠度。七粉刷抹灰:应充分浇水湿润基层,并注意对水泥砂浆层的养护工作,屋面工程应避免烈日照射。10.3冬季施工技术措施一冬季施工要注意天气情况,气温太低不宜浇筑砼,同时冬季砼终凝较慢,注意拆模时间,若要加快施工进度时,则可加入早强剂或提高砼标号以达到提前拆模及进行上一层施工的目的,若砼浇筑后发现气温较低,可用草席或麻袋覆盖等保温措施,确保砼不被冻坏。二根据多年气温资料,当室外日平均气温连续5d稳定低于5℃时,即进入冬期施工。严格按国家规范《砼结构工程施工质量验收规范》(GB50204-2002)的冬期施工的要求进行
84
84
84'
您可能关注的文档
- 施工安全专项方案施工组织设计.doc
- 施工技术方案设计参考资料.doc
- 施工方案 建筑工程1.doc
- 施工方案 建筑工程23.doc
- 施工方案(组织设计).doc
- 施工方案3剑阁县时古小学学生食堂及餐厅工程施工组织设计.doc
- 施工方案实例123.doc
- 施工组组设计方案(广州).doc
- 施工组织总设计方案(原).doc
- 施工组织毕业设计毕业设计正文.doc
- 施工组织毕业设计论文.吴义东.doc
- 施工组织设计 方案.doc
- 施工组织设计(七星大酒店).doc
- 施工组织设计(全).doc
- 施工组织设计(全套).doc
- 施工组织设计(冷库).doc
- 施工组织设计(初).doc
- 施工组织设计(地上高层,两层地下室).doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
