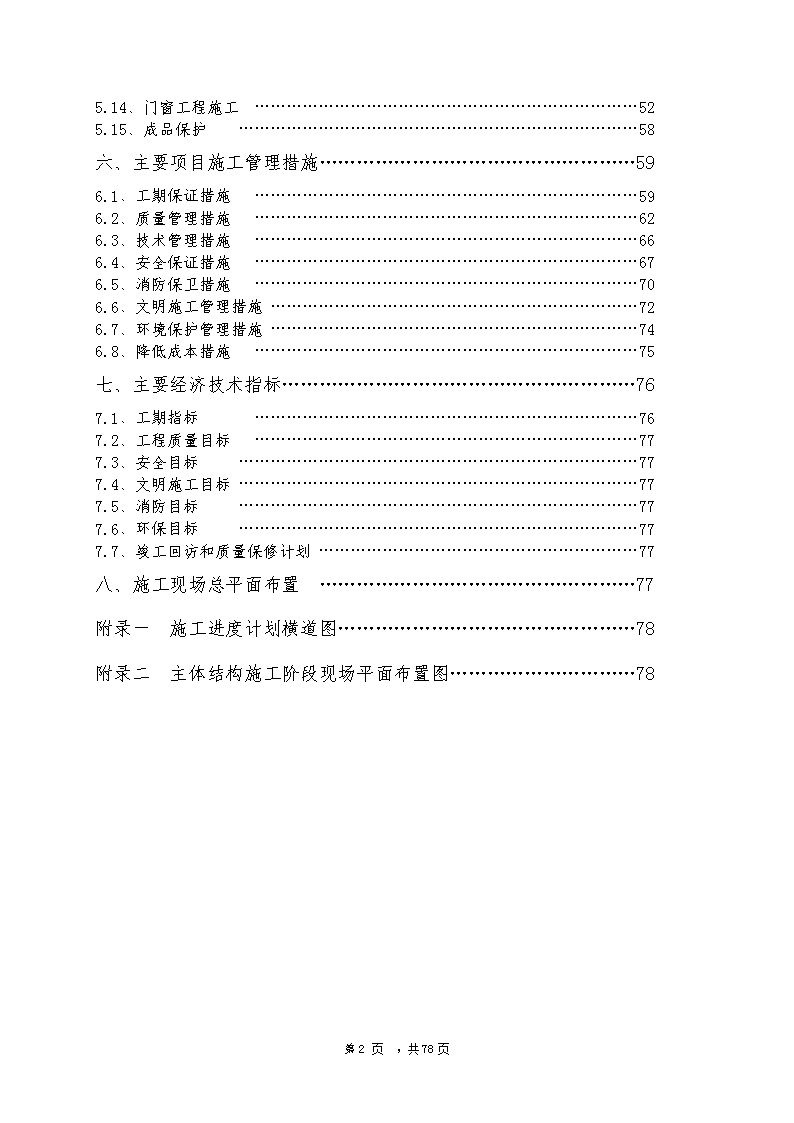

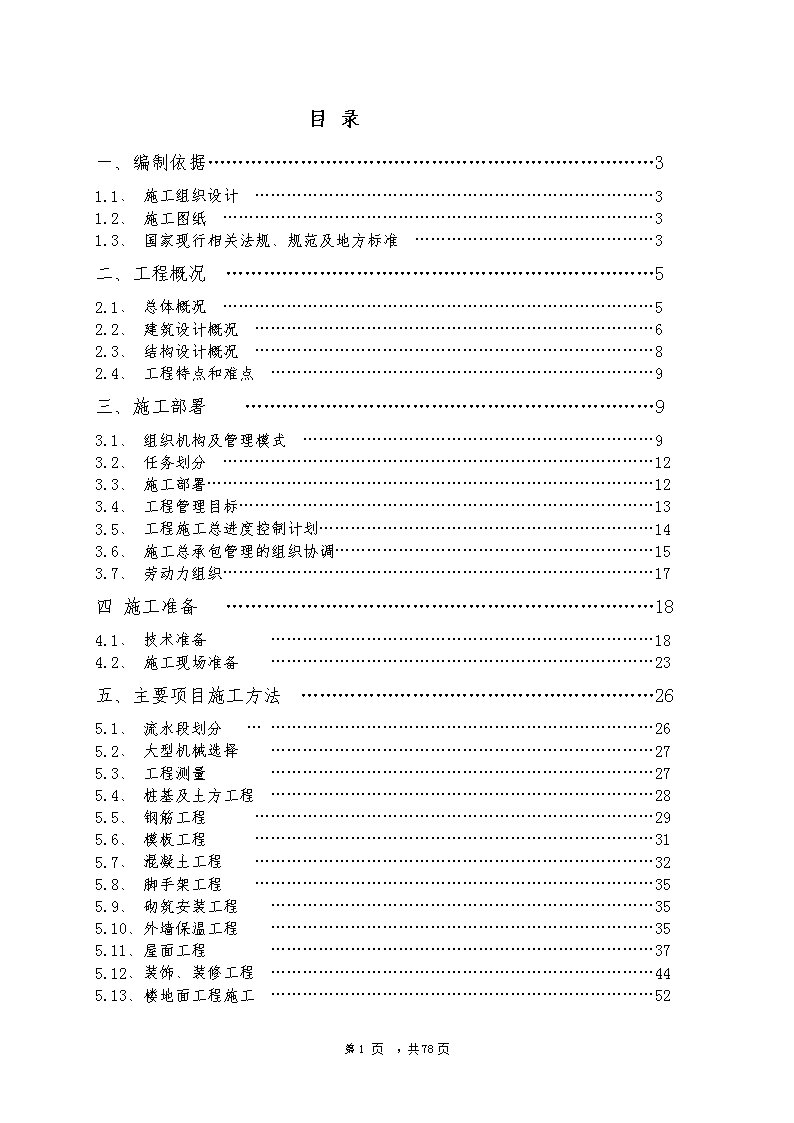

土建施工组织设计 83页

  • 611.00 KB
  • 2022-04-22 11:53:17 发布

土建施工组织设计

  • 83页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

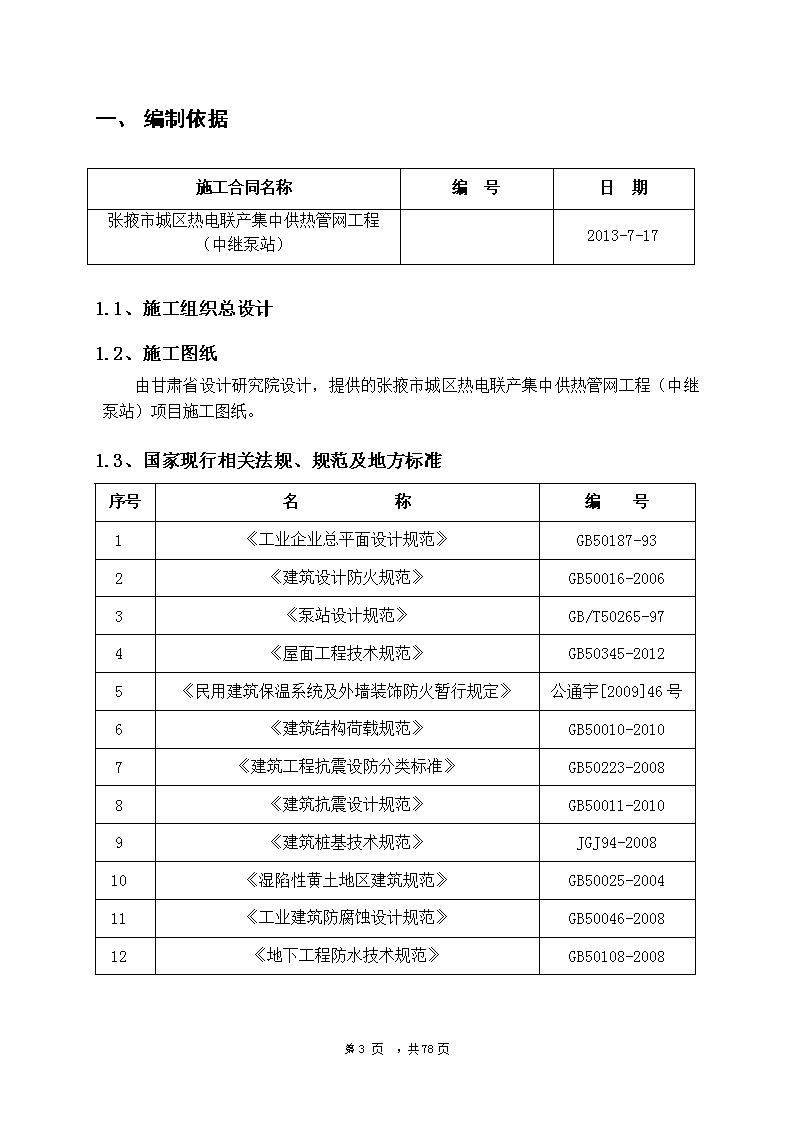

'目录一、编制依据………………………………………………………………31.1、施工组织设计…………………………………………………………………31.2、施工图纸………………………………………………………………………31.3、国家现行相关法规、规范及地方标准………………………………………3二、工程概况……………………………………………………………52.1、总体概况………………………………………………………………………52.2、建筑设计概况…………………………………………………………………62.3、结构设计概况…………………………………………………………………82.4、工程特点和难点………………………………………………………………9三、施工部署…………………………………………………………93.1、组织机构及管理模式…………………………………………………………93.2、任务划分………………………………………………………………………123.3、施工部署…………………………………………………………………………123.4、工程管理目标……………………………………………………………………133.5、工程施工总进度控制计划………………………………………………………143.6、施工总承包管理的组织协调……………………………………………………153.7、劳动力组织………………………………………………………………………17四施工准备……………………………………………………………184.1、技术准备………………………………………………………………184.2、施工现场准备………………………………………………………………23五、主要项目施工方法…………………………………………………265.1、流水段划分…………………………………………………………………265.2、大型机械选择………………………………………………………………275.3、工程测量………………………………………………………………275.4、桩基及土方工程………………………………………………………………285.5、钢筋工程…………………………………………………………………295.6、模板工程…………………………………………………………………315.7、混凝土工程…………………………………………………………………325.8、脚手架工程…………………………………………………………………355.9、砌筑安装工程………………………………………………………………355.10、外墙保温工程………………………………………………………………355.11、屋面工程………………………………………………………………375.12、装饰、装修工程………………………………………………………………445.13、楼地面工程施工………………………………………………………………52第11页,共78页 5.14、门窗工程施工………………………………………………………………525.15、成品保护…………………………………………………………………58六、主要项目施工管理措施……………………………………………596.1、工期保证措施………………………………………………………………596.2、质量管理措施………………………………………………………………626.3、技术管理措施………………………………………………………………666.4、安全保证措施………………………………………………………………676.5、消防保卫措施………………………………………………………………706.6、文明施工管理措施……………………………………………………………726.7、环境保护管理措施……………………………………………………………746.8、降低成本措施………………………………………………………………75七、主要经济技术指标…………………………………………………767.1、工期指标………………………………………………………………767.2、工程质量目标………………………………………………………………777.3、安全目标…………………………………………………………………777.4、文明施工目标…………………………………………………………………777.5、消防目标…………………………………………………………………777.6、环保目标…………………………………………………………………777.7、竣工回访和质量保修计划……………………………………………………77八、施工现场总平面布置……………………………………………77附录一施工进度计划横道图…………………………………………78附录二主体结构施工阶段现场平面布置图…………………………78第11页,共78页 一、编制依据施工合同名称编号日期张掖市城区热电联产集中供热管网工程(中继泵站)2013-7-171.1、施工组织总设计1.2、施工图纸由甘肃省设计研究院设计,提供的张掖市城区热电联产集中供热管网工程(中继泵站)项目施工图纸。1.3、国家现行相关法规、规范及地方标准序号名      称编号1《工业企业总平面设计规范》GB50187-932《建筑设计防火规范》GB50016-20063《泵站设计规范》GB/T50265-974《屋面工程技术规范》GB50345-20125《民用建筑保温系统及外墙装饰防火暂行规定》公通宇[2009]46号6《建筑结构荷载规范》GB50010-20107《建筑工程抗震设防分类标准》GB50223-20088《建筑抗震设计规范》GB50011-20109《建筑桩基技术规范》JGJ94-200810《湿陷性黄土地区建筑规范》GB50025-200411《工业建筑防腐蚀设计规范》GB50046-200812《地下工程防水技术规范》GB50108-2008第11页,共78页 1《钢筋机械连接技术规程》JGJ107-20102《钢筋焊接及验收规程》JGJ18-20123《普通混凝土力学性能试验方法》GB/T50081-20024《混凝土质量控制标准》GB50164-925《混凝土强度检验评定标准》GBJ107-876《建筑地基基础工程施工及质量验收规范》GB50202-20027《砌体工程质量验收规范》GB50203-20028《屋面工程质量验收规范》GB50207-20029《建筑地面工程施工质量验收规范》GB50209-200210《建筑装饰装修工程质量验收规范》GB50210-200111《砌体工程现场检测技术标准》GB/T50315-200012《建筑桩基技术规范》JGJ94-200813《扣件式脚手架安全技术规范》JGJ130-200114《滚压直螺纹钢筋连接接头》JG163-200427《混凝土小型空心砌块建筑技术规程》JGJ/T14-200428《钢筋焊接及验收规程》JGJ18-200329《钢筋焊接接头试验方法标准》JGJ/T27-200130《建筑涂饰工程施工验收规程》JGJ29-200331《建筑机械使用安全技术规程》JGJ33-200132《建筑施工企业安全生产评价标准》JGJ/T77-200333《建筑地基处理技术规范》JGJ79-200234《建筑施工高处作业安全技术规范》JGJ80-9135《建筑桩基技术规范》JGJ94-9436《砌筑砂浆配合比设计规程》JGJ/T98-2000第11页,共78页 37《建筑基桩检测技术规程》JGJ106-200338《钢筋机械连接通用技术规程》JGJ107-200339《建筑工程饰面砖连接强度检验标准》JGJ110-9740《基础基坑支护技术规程》JGJ120-9941《外墙饰面砖工程施工及验收规范》JGJ126-200042《外墙外保温工程技术规程》JGJ144-200443《建筑施工现场环境与卫生标准》JGJ146-200444《滚压直螺纹钢筋连接接头》JG163-200445《建筑地基处理技术规范》JGJ79-200246《砌筑砂浆配合比设计规程》JGJ98-200047《建筑砂浆基本性能试验方法》JGJ70-9048《普通混凝土用碎石或卵石质量标准及检验方法》JGJ5349《普通混凝土用砂质量标准及检验方法》JGJ5250《建筑工程饰面砖粘结强度检验标准》JGJ110-200851《普通混凝土用砂、石质量及检验方法标准》JGJ52-2006主要图集序号类别图集名称编号1国家《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G1012地方甘肃省02系列结构标准设计图集二、工程概况2.1、总体概况第11页,共78页 序号项目内   容1工程名称张掖市城区热电联产集中供热管网工程2工程地址甘肃省张掖市城区3建设单位张掖市市政府4设计单位甘肃省建筑设计研究院5监理单位监理有限公司6质量监督单位质量监督站7施工单位安徽三建8合同范围图纸范围内的全部内容:包括:建筑结构、给排水、暖电设备、不含室外工程及二次精装9资金来源自筹资金10合同质量目标合格工程,11合同工期工期:天;计划开工时间:计划竣工时间:12安全文明目标甘肃安全文明工地2.2、建筑设计概况序号项目内容1建筑功能市政公共配套2建筑特点现浇混凝土框架结构3建筑面积中继泵站2117.56㎡(变配电室325.6㎡)4层数1层5层高8.1m第11页,共78页 6标高(m)±0.00室内外高差最大基坑深度建筑物最高高度1464.30.34.210.598横轴编号①⑧纵轴编号横轴距离(m)63.4纵轴距离(m)33.47建筑防火耐火等级一级8外墙保温60厚挤塑聚苯保温板9室内外装修外墙装修贴灰色面砖屋面工程不上人屋面SBSI型聚酯胎防水卷材顶棚工程刷乳胶漆地面工程混凝土地面内墙装修白色乳胶漆门窗工程门为防火木门,窗是断桥隔热铝合金用8厚钢化安全玻璃台阶铺地砖台阶散水混凝土地面油漆木材面清漆,金属面调和漆踢脚水泥踢脚10防水工程屋面防水保温层及防水卷材坡屋面防水坡屋面盖灰色小青瓦地下室管沟壁防水卷材第11页,共78页 2.3、结构设计概况1结构形式基础结构形式混凝土预应力管桩+承台+基础拉梁主体结构形式住宅楼现浇钢筋砼框架结构2土质、地下水土质情况较复杂,淤泥臭味黑色粉质粘土,结构松散地下水类型潜水型地下水,水位较高,一般在0.9m地下水水质对钢筋混凝土结构中的的钢筋具有微弱腐蚀性,对混凝土结构具有弱腐蚀性3建筑物地基地基处理采用预应力管桩处理4混凝土强度等级C20基础垫层C25二次结构及圈梁构造桩C30P6基础梁、承台C30框架柱、梁板C80P10预应力管桩5设防烈度7度6抗震等级二级7钢筋类别HPB3006、8HRB4008、10、12、14、16、22、25、288钢筋接头形式机械一级连接Φ≥20的钢筋电焊、搭接绑扎其它部位9建筑沉降观测沉降观测委托专业公司进行10二次维护结构采用MU5烧结粘土空心砖,M5混合砂浆砌筑第11页,共78页 2.4、工程特点和难点1、本工程水位较高、土质较差,降水必须先进行同时也正值雨季,基础处理工作需多面性展开为提前插于土方工程施工确保基坑稳定创造条件。2、工期短,楼层高,檐口宽、四周有坡屋面、地下室管沟且较深。主体完成后,设备需要马上进行安装。合理安排施工搭接顺序,确保钢材、混凝土、周转材料的供应,土方回填、技术间隙等的有序搭接是组织好本工程施工的重点和难点之一。三、施工部署3.1、组织机构及管理模式1、项目组织机构及职能我公司组织一支精干的管理队伍,选派一批具有高学历、并具备现代化经营管理理念和具有丰富的现场施工经验的施工人员、技术管理人员,将项目部建设成为一支充满竞争力、活力、团结力、具有多专业、全面管理的优秀高效的项目经理部。2、我公司将按照多年以来积累的成功的项目管理经验来运作和管理该项目,形成以项目经理负责制为核心、以项目质量控制、合同管理和成本控制为主要内容,以科学化的系统管理及先进技术为手段的项目管理机制。同时,项目经理部在公司的领导下充分发挥企业的整体优势,建立具有本公司特色的项目管理模式,以此高效的组织和优化生产要素,对所有的工程项目进行系统管理运作,形成以全面质量、环境、职业健康安全管理为中心环节,以专业管理和计算机辅助管理相结合的科学化的管理体制,以出色的实现我公司的质量管理方针和本工程的各项目标。3、为更好的完成项目部的管理工作,项目部将严格规范的执行公司颁布的《管理手册》、《程序文件》、《作业指导书》等相关的先进的管理制度。4、项目部主要管理人员组成状况如下表:第11页,共78页 序号部门人员配备资质情况1项目经理1一级项目经理(一级建造师)、高级工程师2总工程师1高级工程师、一级建造师3项目副经理3二级项目经理4安全副经理1二级项目经理5专业技术负责人3工程师6工程部4工程师2人,助工2人7技术质量部4工程师2人,助工1人8机电部3工程师2人,助工1人9安全设备部3工程师2人,助理工程师1人10商务部3工程师1人,助理工程师1人11物资部4/12办公室1/5、组织机构网络图详见下图第11页,共78页 项目经理部组织框图项目经理技术负责人项目副经理综合管理部质量安全部机械材料部外部协调部经营核算部工程技术部土方队降水队机械队电气队建筑队管道安装队第11页,共78页 6、根据管理体系图,项目经理部建立岗位责任制,明确分工职责,落实施工责任,各岗位各行其职。3.2、任务划分总包合同范围任务部位内容±0下工程1土方开挖及回填工程2结构工程3设备安装4桩基工程5二次结构6给排水工程7室外平台、台阶、散水8强电预埋及安装9采暖工程10弱电预留、预埋±0以上工程1结构工程2屋面及防水工程3二次结构及初装修4外墙、外檐装修5强电预埋及安装6弱电预留、预埋7采暖、通风工程8给排水工程其他1甲方指定分包商协调照管2与市政及外界的协调3完善及深化设计院提供的施工图3.3、施工部署为了保证工程各分项均尽可能有充裕的时间施工,保质如期完成施工任务,应该考虑到各方面的影响因素,做好工程前期的各种准备工作,充分酝酿任务、人力、资源、时间、空间的总体布局。1、施工部署原则1)满足业主要求的原则:一切施工活动满足合同要求。2)时间连续、平面、空间占满的原则:季节施工和立体交叉施工,各专业工种间良好配合,进行有机穿插、流水作业的原则。第83页共83页 3)符合施工总顺序之间逻辑关系连接的原则:先地下后地上,先结构后装修,先土建后专业。4)重点处理季节性施工的原则:冬、雨期施工,各工序协调施工。5)合理的资源配置原则:机械、材料、资金的投入。6)以科技为先导的原则:新技术推广应用。7)以人为本、科学管理的原则。8)重点按优质工程的质量要求部署的原则。2、施工准备工作1)组建项目经理部,开展施工管理工作。2)进场后即进行定位放线工作。3)在项目经理的组织下,对进场的管理人员和操作人员进行安全、文明、环保教育,并做好记录。4)及时进行土方及支护方案制定与实施工作。5)及时进行塔吊基础施工和安装和模板的配制工作。6)及时进行现场临时设施及临水、临电的搭设和布置工作。7)各种详细的实施计划和施工方案的制定工作。8)进行劳动力的组织到位工作,结构工程施工人员和机电预埋配合人员准备进场工作。3.4、工程管理目标1、质量目标单位工程合格,创优质工程。合同履约率100%;顾客满意率高于95%。2、工期目标工程开工日期为:2013年月日;2013年月日完成建设单位要求的工期,总工期为日历天。3、职业健康安全目标不发生火灾、爆炸、机械设备严重伤害、煤气中毒事故;杜绝工伤死亡事故,确保无重大死亡事故;重伤事故频率为0,轻伤事故频率控制第83页共83页 在1.0‰以内;4、环境目标水、气、声、光、渣达标排放;注重节约能源和自然资源;创张掖市“安全文明工地”;美化施工环境,建立和谐社区;5、培训和教育目标实现全员的培训教育,不仅包括管理层的培训教育,尤其是对施工作业层的培训教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识以及相互合作相互协调的意识,强化施工管理和技术水平。6、服务目标服务周到、业主满意、重视抱怨、信守合同,认真协调与有关各方面的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调、现场管理的控制与监督。3.5、工程施工总进度控制计划为了保证工程工期和质量,编制工程施工进度总控计划时,明确各分部、分项工程之间的关系,并确立各阶段的目标时间,阶段目标时间不能更改。施工设备、资金、劳动力在满足阶段目标的前提下进行配备。施工总控进度计划表(见附表)为科学合理地安排施工先后秩序以及充分说明工程施工计划安排情况,根据我公司多年施工总承包实践总结出具有实际操作的多级计划管理体系,即:1、一级总体控制计划表述各专业工程的各阶段目标,提供给甲方和甲方代表、监理、设计和总相关承包商,采用计算机进行计划管理,实现对各专业工程计划实施监控及动态管理。2、二级进度控制计划以专业工程的阶段目表为指导,分解成该专业工程的具体实施步骤,以达到满足一级总体控制计划的要求,便于对该专业工程进度进行组织、安排和落实,有效控制工程进度。3、三级进度计划是以二级进度计划为依据,进一步的分解二级进度控制计划进行流水施工和交叉施工的计划安排,一般是以月度的形式提供给甲方和甲方代表、监理、设计和相关承包商第83页共83页 及其基层管理人员,具体控制每一个分项工程在各个流水段的工序工期。三级计划将根据实际进展情况提前一周提供该计划和上月计划情况分析和下月计划安排。4、周、日计划是以文本格式和横道图的形式表述作业计划,计划管理人员随工程例会下发,并进行检查、分析和计划安排。通过日计划确保周计划、周计划确保月计划、月计划确保阶段计划、阶段计划确保总体控制计划的控制手段,使阶段目标计划考核分解到每一日、每一周。所有计划管理均采用计算机进行严格的动态管理,从而不折不扣地实现预期的进度目标,达到控制工程进度的目的。3.6、施工总承包管理的组织协调为切实履行总承包职责,项目部成立总承包管理部对与本工程相关的所有单位进行现场的管理与监督。(时间)施工总承包管理的原则为“对甲方负责,理解和满足甲方及设计方意图和要求,对参与本工程的所有分包单位进行目标管理和全过程的控制,确保管理目标的实现”,本着上述原则,采用如下方法进行总承包管理:1、目标管理在进行总承包管理过程中,制定出总目标及阶段性目标,目标包括质量、进度、安全、文明施工等,在目标明确的前提下对各分包单位进行管理和考评。2、跟踪管理在进行目标管理的同时,采用跟踪管理手段,保证目标在完成过程中达到相应要求。在分包单位施工过程中对质量、进度、安全、文明施工等进行跟踪检查,发现问题立即通知分包单位进行整改,并及时进行复检,建立完整的体系以使问题解决在施工过程中。3、协调管理协调管理主要是协调甲方、设计、监理及各分包单位的合作关系。1)协调好与甲方的关系:通过良好的合作确保本工程承包合同全面履行,其主要表现在:⑴定期参与甲方监理例会,讨论解决施工过程中出现的各种矛盾及问题,理顺每一阶段的关系;⑵第83页共83页 在施工中为建设单位着想,从施工角度和以往的施工经验来向甲方提出建议,满足甲方提出的各种合理的要求;⑶积极协助甲方处理一些力所能及的工作,如协助甲方办理开竣工手续等。1)与设计单位进行协作和交流,特成立深化设计部,所有的深化设计图纸均经设计院签字认可;每个分部分项工程施工前提交有关施工方案或作业指导书,听取设计方的意见,以达到最佳的施工效果。2)与监理单位紧密合作,在施工全过程中,严格按照经甲方、监理批准的《施工组织设计》进行全面质量管理,以严格的施工管理程序,达到工程所要求的各项技术、质量、经济指标。在施工班组“自检”和项目经理部的“专检”的基础上,虚心接受和服从监理的检查和验收,服从监理的“三控”(质量控制、工期控制和造价控制)、“两管”(合同管理和资料管理)、监督和协调,并按照监理工程师提出的要求,予以改正,以减少在工程监督中的管理难度。3)与各甲方指定分包单位的协调管理与各甲方指定分包单位将通过合同及协议明确双方责任,以合同及协议作为施工总承包管理的依据;合理安排各分包单位的施工流水节拍;选派相应的专业技术管理人员解决各专业分包单位存在的技术、进度、质量问题;并通过每周召开二次协调会解决施工过程中所出现的总分包间及分包之间的各种矛盾,以使整个工程能顺利施工,达到相应的各项指标。劳务单位进场前,总承包向分包单位提供《分包单位入场须知》,该《分包须知》是为了加强总分包间密切配合,保证在工程施工中总承包便于协调,能有效统一管理各分包单位。《分包须知》主要内容包括:⑴进场程序;⑵入场安全管理程序;⑶物资和机械管理程序;⑷质量管理程序;⑸现场管理程序;⑹技术与资料管理程序等。⑺提供总承包合同中与劳务单位有关内容的复印件,以便劳务单位全面了解业主与总承包单位合同中关于总承包对劳务管理、配合以及提供服务的有关规定。⑻为保证劳务单位能顺利展开施工,在劳务单位进场后,及时为其提供足够的和无障碍的工作面。第83页共83页 3.7、劳动力组织合理而科学的劳动力组织,是保证工程顺利进行的重要因素之一,根据工程实际进度,及时调整劳动力,根据施工进度计划及时投入装修和机电安装工程。根据施工总体控制计划,工程量流水段的划分、装修、机电安装,合理安排劳动力及时进场。由于本工程工期较紧,质量要求高;因此,需要投入的劳动力较多,我公司所有劳动力均使用自身队伍,除护坡、防水、打桩等项目使用分包外,其余项目均不分包,确保甲方的利益。时间工种2013年78910木工55050钢筋工53030砼工101515架子工210105抹灰工2030瓦工552025电焊工1344水电工3152525普工10101010油漆工00020其它10101010合计劳动力进场计划表(单位:人)第83页共83页 四施工准备4.1、技术准备1、一般性准备工作1)施工前组织技术人员和工长认真熟悉、理解图纸,组织对图纸进行会审,施工前向施工管理人员做好施工组织设计、施工方案交底。2)由设计部门进行设计交底,并办好施工前洽商记录。3)根据工程做法和施工要求准备相应的规范、图集、标准、法律法规文件等,组织和生产经理、技术工程师、施工员、工长、队组负责人等人员学习与施工有关的技术规范、规程、标准。2、对计量器具、试验设备进行检查和校核,现场设标养室。现场配置计量器具、试验、办公设备如下:1)测量仪器、设备序号器具名称型号单位数量检验状态1GPS、(全站仪)DZQ22-D台1合格2经纬仪DJJ2-2台1合格3电子激光经纬仪DJD2-2GJ台1合格4水准仪AL332台1合格5塔尺铝合金根1合格650m钢尺HTN-50把2合格75m钢卷尺GW-5把20合格8工程检测尺JZC-D根1合格9无线对讲机台3合格2)试验、计量设备序号仪器名称型号单位数量检验状态1标养温湿控制仪WMSZ-08台1合格2天平1000g台1合格3环刀100mm3只4合格第83页共83页 4温度计1000C根10合格5炒锅个1合格6回弹仪ZC3-A个1合格7坍落度桶标准个2合格8温湿度计根2合格9回填土插钎根2合格10台秤TGT-1000台2合格11砼试模1003组8合格12振动台HZJ0.5台1合格13抗渗试模175×185×150组8合格14砂浆试模7.073组4合格15氧气表YQY-06只4合格16乙炔气表YQE-30只4合格3)办公设备序号仪器名称数量用途使用部门1微型计算机5办公技术部、工程部等2打印机1办公技术部、工程部等3扫描仪1办公技术部、工程部4数码相机2办公技术部5复印机1办公技术部6办公桌10办公技术部、工程部等3、施工方案编制在施工组织设计的基础上,根据工期、质量、技术及其它要求,深化施工组织设计。在各分项工程施工前,由技术负责人组织有关人员进行商讨并编制如下施工方案:1)施工方案编制计划第83页共83页 在施工组织设计的基础上,根据工期、质量、技术及其它要求,深化施工组织设计。在各分项工程施工前,由技术负责人负责组织有关人员进行商讨并编制如下施工方案:序号方案名称编制部门计划完成时间1土方方案技术组2基坑支护方案专业公司3塔吊基础设计方案技术组4测量施工方案测量组5临水布置施工方案安装组6临电布置施工方案安装组7临时设施布置施工方案技术组8环境保护方案技术组9成品保护措施方案技术组10施工试验计划试验组11桩基施工方案专业公司12塔式起重机安拆施工方案专业公司13双笼电梯施工方案专业公司14防水工程施工方案专业公司15钢筋工程施工方案技术组16模板工程施工方案技术组17混凝土工程施工方案技术组18屋面工程施工方案技术组19脚手架工程施工方案技术组20安全施工组织设计安全组21雨季施工方案技术组22回填土施工方案技术组23设备、机电工程施工方案安装组24二次结构施工方案技术组25粗装修工程施工方案技术组26精装修工程施工方案技术组27设备调试运行施工方案安装组第83页共83页 2)新技术的推广计划序号新技术名称应用部位总结人总结时间1粗直径钢筋直螺纹机械连接技术(滚轧直螺纹)主体结构2清水混凝土模板技术主体结构3新型脚手架应用技术主体结构4管线布置综合平衡技术全部5新型墙体材料应用技术及施工技术外墙装饰6供热采暖系统温控与热计量技术室内采暖7建筑密封材料应用技术(遇水膨胀止水条)地下室8深基坑位移监测和控制基坑9管理信息化技术全过程3)试验工作计划序号试验内容取样批量备注1钢筋原材HPB30060t/1组3根/1组HRB4004根/2组2钢筋接头直螺纹500个接头/1组3根/1组3水泥按批≤200t/1组12Kg/1组4砂按批≤400m3/1组20Kg/1组5石按批≤400m3/1组40Kg/1组6灰砂砖按每批10万块/1组20块/1组7粘土空心砖砌块按每批10000块/1组3块/1组8回填土干密度每层60个点1点/组击实一次50Kg第83页共83页 9轻粗集料200m3/1组50L/1组11抗渗坍落度/抗渗基础0.00以下6块/1组强度每施工段3块/1组12普通混凝土同配比、一次浇筑量≤1000m3,每100m3为一组3块/1组坍落度/13砂浆试块每层二组3块/1组14结构实体试块10组/同一批、且≥33块/1组15保护层2%/梁、板构件/16环境空气检测2%/房间/17防水卷材屋面防水按批18乳胶漆内墙19遇水膨胀止水条按批20外门窗按品种3樘/1组4、高程引测与定位1)接市政红线桩、市政水准点和市政坐标点,轴线、标高和定位坐标等,对现场周边建筑物进行了复测,并绘制了相关的复测图,施工前,我公司将再次进行正式复测和复核;2)根据现场轴线、标高、基坑尺寸等核查记录结果,积极主动与基坑施工单位进行共同核验,建立完整的轴线及标高控制网,尽早为结构施工创造条件。第83页共83页 4.2、施工现场准备1、临时供水、供电准备计划1)临水布置⑴设计原则:满足现场各个需水点要求;污水排放符合市政要求;满足现场消防要求。⑵周边环线水管布设:沿现场拟建循环道周边敷设直径DN70镀锌钢管作为环线水源,水管埋深在冰冻线800mm以下,与现场市政自来水管网接驳,接驳点处设置水表井,并在总干管进水处设置两个阀门和环线对角设置一个阀门,以便维修时分段停水用。⑶楼层用水布设:在环线水源DN70上引出DN60的支管作为消防给水点,现场周边共设15个消防栓,以满足现场周边消防要求。在消防栓处设消防箱,并配备消防水带9×25m。由于现场无专用消防水源,因此,为满足突发事件发生时,有足够的水源储备,在甲方提供的水源点位置砌筑1座地下储水池,尺寸为:4m(宽)×4m(长)×2.0m(深)=32m3,采用240mm厚灰沙砖砌筑,内侧做JS防水涂料,防止蓄水经过缝隙流入基坑。工作场地设消防管,采用DN75焊接钢管,每30米设一个DN65消火栓口,枪口f19,2×25m麻质水龙带,通过施工现场的水泵房供水。生产给水采用DN32焊接钢管设DN25球阀供生产用水。消防水泵选用80DL×4(1用1备),消防泵设专用电箱,由总配电房直接供电。⑷地面生产和生活用水布设:砼泵、搅拌机、办公区、生活区、大门口冲洗池等部位支管采用DN50镀锌水管,分支管采用DN25镀锌钢管,并安装DN20或DN25节水龙头。⑸临时排水设计:现场雨水与生产、生活污水统一排放,设300mm×300mm排水沟排向积水坑,经过沉淀后排向市政管网。现场道路边设置雨水篦子,与排水管线连接。施工现场厕所采用DN300水泥管就近排放至现场化粪池后接入市政管线。在食堂及厕所位置分别设置隔油池和化粪池,在砼泵、搅拌机位置和大门口设置沉淀池,所有污水均经过沉淀后才能排入市政管线。排水管坡度设置为0.5%。2、现场临电设计第83页共83页 1)现场临电负荷主要机械设备用电负荷表序号设备名称数量设备型号功率(KW)总功率(KW)使用阶段1潜水泵6QWD-15-221.59结构阶段塔吊1TC56136565结构阶段3施工升降机11010装修阶段4电焊机2BX1-40037.374.6结构、装修阶段5振动棒5Φ30/501.57.5结构阶段6平板振捣器1Z2D-8033结构阶段7镝灯23.57结构阶段8圆盘锯1MJ22533结构装修阶段9木工刨1ME5034.54.5结构装修阶段10钢筋切断机2GJ404.59结构阶段11钢筋弯曲机2GWJ404.59结构阶段12钢筋调直设备1TQ4-122020结构阶段13碘钨灯10110结构、装修阶段14直螺纹机4ZW-405.522结构阶段15空气压缩机2AMR6007.515结构、装修阶段16混凝土振动台1Z-5001.51.5结构阶段17消防泵1DA-81111结构、装修18砂轮锯1SJ-5002.22.2结构、安装19搅拌机1J5001111装修20电锤4TE150.753安装21台钻11.51.5安装22电动液压煨弯机1(5/4~6)″1.51.5安装23降水潜水泵101.515结构24办公区照明2025夯机(立、蛙)各2310回填土第83页共83页 2)用电负荷计算⑴施工用电高峰期分析由于本工程同期开工,因此存在同期施工的状态,因此按照该交叉施工阶段机械配备情况进行施工现场临电用量计算。⑵总用电负荷计算公式:P=1.05~1.1(K1×∑P1+K2×∑P2+K3×∑P3)(P1:动力总功率、P2:焊机总功率、P3:照明总功率)其中:K1——动力需要系数,一般为0.4-0.6;K2——焊机需要系数,一般为0.5-0.6;K3——照明需要系数,一般为0.8-1.0;P1=226KWP2=74.6KWP3=77KWP=K1×P1+K2×P2+K3×P3P=1.1×(0.5×226+0.60×74.6+0.9×77)=224(KW)S=P/COSΦ(S容量、P功率、COSΦ功率因数)S=224/0.9≈249KVA故需要提供一台200KVA容量的变压器可满足施工用电。⑶现场临电布置消防水泵直接从变压器下配电箱供电,所有电缆均采用橡套埋地带铠电缆,有围墙部位沿围墙布置,无围墙部位埋地设置,埋深为700mm。3、生产、生活临时设施序号临建设施名称结构类型面积(m2)楼层备注1管理及工人生活区彩钢板300一层场外2现场管理人员办公室彩钢板100一层场外3混凝土标养室砖混18一层场外4现场垃圾分类砖砌15一层现场第83页共83页 5警卫室彩钢板5一层现场6库房、工具室彩钢板80一层现场7茶水房砖砌10一层现场8医务室彩钢板5一层现场9消防泵房彩钢板20一层现场10木工棚预制板房60一层现场11钢筋棚钢管架80一层现场12机电加工场预制板房60一层现场13模板堆场//现场14其他材料堆场//现场15机电设备堆场//现场16专业分包加工及堆场//现场4、加工定货计划我公司将严格的按照物资采购程序操作,保证进场物资可靠。装修施工均采取样板制,各种材料样板经业主、监理及设计人员的认可并签字。根据确认的物资来进行采购。五、主要项目施工方法5.1、流水段划分1、独立基础拉梁根据结构设计时间后浇带分为两个流水段施工。2、同样梁及顶板划分为2个流水段。3、装修阶段施工流水段的划分分为砌筑、抹灰阶段;外墙装饰阶段;地坪施工阶段;门窗安装、油漆及竣工清理阶段。其中各工序交叉较多,又易受周边环境、季节及技术间歇等客观因素影响,因此各阶段施工流水段的划分应适时调整。第83页共83页 5.2、大型机械选择序号设备名称数量设备型号使用阶段进、退场日期备注1塔吊1TC5613基础阶段结构阶段13.8.2~13.10.20R=50m2汽车泵113.8.2~13.10.155.3、工程测量1、平面控制网测设1)场区平面控制网布设原则⑴平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则;⑵布设平面控制网首先根据设计总平面图,布置宜与建筑物主轴线平行;⑶选点应选在通视条件良好、安全、易保护的地方;⑷桩位用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记。2)场区平面控制网的布设及复测根据总平面图利用GPS定位仪,从高级起算点在场区布测一条十字型导线,然后采用极坐标法,定出建筑物纵横两条主轴线,经角度、距离校测符合点位限差要求后,作为主场区首级平面控制网。地下室的平面控制应与主场区首级平面控制同时进行,并要进行相互校核。场区平面控制网的精度等级根据《工程测量规范》(GB50026-93)要求,控制网的技术指标必须符合下表的规定。等级测角中误差(″)边长相对中误差一级±51/30000(3)建筑物的平面控制网首级控制网布设完成后,建立建筑物平面矩形控制网。建筑物平面矩形控制网悬挂于首级平面控制网上,采用内控法利用激光经纬仪传递,形成楼层平面控制网,再根据控制网侧设其他墙体轴线和门窗洞口位置线。2、高程控制网建立1)高程控制网的布设原则⑴为保证建筑物竖向施工的精度要求,在场区内建立高程控制网。高程控制网的建立是根据甲方提供的场区水准基点(至少应提供4个),采用DS2精密水准仪(精度第83页共83页 1mm/km往返测)对所提供的水准基点进行复测检查,校测合格后,测设一条附合水准路线,联测场区平面控制点,以此作为保证施工竖向精度控制的首要条件。⑵高程控制网的精度,采用三等水准的精度。⑶在布设附合水准路线前,结合场区情况,在场区与甲方所提供的水准基点间埋设半永久性高程点,埋设3~6个月后,再进行联测,测出场区半永久性点的高程,该点也可作为以后沉降观测的基准点。⑷场区内至少应有4个水准点,水准点的间距应小于1km,距离建筑物应大于25m,距离回填土边线应不小于15m。2)标高点的竖向传递。用水准仪、塔尺及钢尺等沿塔吊立杆、或内控点预留孔洞进行传递,在楼层弹出建筑1000mm线作为放样窗台、门洞等的基准。5.4、桩基及土方工程1、根据施工组织总设计,预应力桩基工程由专业基础公司施工,总包单位实行总包管理。2、开挖顺序该工程±0.000绝对标1464.3m,室外自然地面绝对标高0.30m,基础±0.000下挖2.20m,因为基础须进行基础预应力砼桩加固处理,待桩试压验收完后开始挖土,因此桩帽预留0.3m的预留层,承台及承台四周2.0米范围内下挖2.0米。由于地下基础较浅,所以采用由一侧开始一次性开挖。要注意两个管沟位置的放坡及注意安全。土方作业要服务于基坑支护施工,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。土方开挖分步分段进行,按1.5-2.0m一步分步开挖,进行土钉墙支护作业。最后,土方整体由每区两侧向中间退挖收土,人工跟机清槽。收坡道时,先在坡道口向下取土2m,留出挖掘机工作面,尽量少剩土方,坡道处-2m以下要分步护坡,-4m以上用草袋装土恢复边坡,边恢复边护坡。3、土方开挖渣土消纳路线根据现场实际情况,将渣土堆放于一侧,作为回填土。采用塑料布覆盖;多余渣土清运出施工现场。承台下超一米及承台周边2米范围内挖出原土后,采用2:8灰土回填至设计标高。4、回填土施工第83页共83页 回填土采用原有存土,建筑物周边基槽回填,距外墙800mm宽范围内采用2:8灰土回填,其余部分采用素土夯填。5.5、钢筋工程1、原材进场检验、钢筋加工及贮运1)原材进场检验⑴根据招标文件的要求必须使用股份有限钢筋,所有运至现场的钢筋,其品种、规格、牌号、质量等级均应符合设计要求,进厂时应有出厂质量证明或厂家的试验报告单,钢筋表面或每捆(盘)钢筋均应有标志,且与报告单中批号吻合,否则不得进场。⑵所有运至现场的钢筋,均应进行外观检查和力学性能检查;不合要求的钢筋严禁使用。⑶钢筋的验收批:钢筋进场时,应按批进行检查和验收。每批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不大于60吨。对供应用公称容量不大于60吨的冶炼炉冶炼的钢坯和连铸坯扎制的钢筋时,允许由同牌号、同冶炼方法、同浇铸方法的不同炉罐号组成混合批,但每批不得超过6个炉罐号,各炉罐号的含碳量之差不得大于0.02%,含锰量之差不大于0.15%。⑷钢筋加工过程中,如发现脆断、焊接性能不良、力学性能不良或力学性能显著不正常现象,应根据现行国家标准对该批钢筋进行化学成分检验和钢筋力学性能的复试。⑸特别注意的是结构纵向钢筋应保证:钢筋的抗拉强度实测值与屈服强度的比例不应小于1.25;钢筋的屈服强度实测值与钢筋的强度标准值不应大于1.3。2)钢筋的堆放、加工与运输⑴本工程所有钢筋均在施工现场加工成型。存放钢筋的地方应采用卵石(或混凝土)路面硬化并设排水坡,四周挖设排水沟、排水井。钢筋堆放应架空处理,钢筋距地面高度大于300mm,应注意“先进先用、后进后用”的原则。⑵建立严格的钢筋生产、安全、文明、环保管理制度,并制定节约措施,降低材料损耗。下料前要熟悉图纸,依据图纸审核料单。下料过程中,注意设计和规范的各项要求,钢筋的弯折长度、弯折角度、搭接长度、平直长度以及高度等都需注意,发现问题及时与技术人员联系,防止下料中尺寸出现偏差。钢筋加工前由技术部门做出钢筋配料单,由项目技术负责人审批后进行下料加工。第83页共83页 ⑶钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋的短头,以节约钢材。钢筋的标识:成型的钢筋半成品在堆放时,同一部位或同一构件的钢筋要堆放在一起,并有明显标识,标识上应注明构件名称、层次、段次、钢筋型号、外观形状和尺寸、直径、根数、制作人、检验状态、检验人、检验日期等。⑷制作的半成品钢筋,应在制作场内进行预检,合格要求后方可用于现场,并做好记录。⑸垂直运输采用塔吊进行,根据需要吊运至指定部位。长钢筋吊运时,应进行试吊以确定吊点,防止吊点距离过大,钢筋产生变形。⑹成型钢筋按规格、使用部位等整齐码放,挂牌标识,作到整洁清楚,一目了然。⑺钢筋调直时,Ⅰ级钢筋冷拉率不宜大于4%,钢筋调直后应平直、无局部弯曲。⑻在工作台设置控制下料长度的限位挡板,精确控制钢筋的下料长度。⑼钢筋切断时,钢筋和切断机刀口要成垂线,并严格执行操作规程,确保安全。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除。2、钢筋连接钢筋接头连接形式见下表:序号主要部位钢筋类型钢筋规格接头形式1独立基础HB335、HRB400Ф≥20滚压直螺纹HPB300、HRB400Ф<20电焊、绑扎搭接2墙体、暗柱HPB300、HRB400Ф≥20滚压直螺纹Ф<20电焊、绑扎搭接3框架柱、框架梁HRB400Ф≥20滚压直螺纹Ф﹤20电焊、绑扎搭接4梁、板、楼梯HPB300、HRB400Ф≥20滚压直螺纹HPB300、HRB400Ф<20电焊、绑扎搭接3、钢筋的保护层控制第83页共83页 底板下铁保护层采用混凝土垫块,墙体、柱、梁侧面钢筋保护层控制采用水泥垫块,墙体结构放在外侧的水平筋上,梁柱结构放在箍筋上。楼板、梁底面使用水泥垫块。结构各部位钢筋保护层厚度和使用垫块形式见下表:序号部位保护层厚度(mm)垫块形式一类二类、(五类)1粱(地拉梁、承台)2535(50)水泥垫块2柱3035水泥垫块3墙外墙外侧1525“F”型支撑棍和水泥垫块内侧15/“F”型支撑棍和水泥垫块内墙15/“F”型支撑棍和水泥垫块4楼板1525水泥垫块5.6、模板工程1、模板体系选择地下剪力墙采用多层板模板体系,地上梁、桩采用木模板体系,水平模板采用木模板体系,水平支撑采用钢管或碗口架支撑体系。根据以上的情况,模板体系设计如下:1基础垫层100×100mm木方//2底板、承台15mmd多层板,50X100mm木方3坑井15mm多层板50×100mm木方Ф48钢管4框架柱15mm覆膜胶合板Ф48双支钢管Ф48钢管5F01以上墙模15mm覆膜胶合板Ф48双支钢管Ф48钢管6梁、板15mm多层板50×100mm木方钢管支撑7楼梯50mm木方和15mm多层板Ф48钢管、100x100木方钢管支撑2、模板投入量考虑基础承台、拉梁一次支模浇筑,地下结构墙体模板一次支模,地上顶板模板按照一层全用量配置。第83页共83页 5.7、混凝土工程为了确保混凝土密实、表面平整光滑,线条顺直,几何尺寸准确,色泽一致,无明显气泡;模板拼缝痕迹整齐且有规律性,结构阴阳角方正顺直,上下楼层连接面平整,使混凝土工程最终达到“外美内坚”的质量。1、混凝土供应商选择本工程选择混凝土公司供应,运输距离控制在4公里左右,在合同签订过程中,除包括供需双方常规内容外,从技术和质量方面必须写清;混凝土强度等级、坍落度;混凝土性能要求(低碱、抗渗、抗冻、缓凝);要求使用的水泥品种、砂、石产地的规格,外加剂和掺合料的品种,掺量、掺入方式等以及泵送和冬施混凝土入模温度要求。2、混凝土的加工要求1)本工程承台厚度为800mm,属于大体积混凝土,应采用低水化热水泥。2)混凝土碱含量的控制:混凝土必须满足“预防混凝土工程碱集料反应技术管理规定《试行》”规定,对于五类低碱活性集料配制混凝土,混凝土含碱量不超过3Kg/m3”的要求;掺加缓凝剂的混凝土可按照试验确定。3)混凝土坍落度选择:根据建筑物的高度、大气温度对混凝土坍落度的影响,本工程混凝土坍落度控制如下:剪力墙结构:16±2cm12±2cm(防水混凝土)现浇板:14±2cm4)外加剂要求:本工程地下部位为五类环境。混凝土构件采用的外加剂要具有抗硫、阻锈、防腐、抗裂的外加剂。不应使用高钙粉煤灰,不得加入石灰石粉,尚应遵守《混凝土外加剂应用技术规范》GB50119-2003有关规定。水泥中的铝酸三钙≤10%5)其他参数泵送混凝土的水灰比宜为:0.4—0.5。泵送混凝土的砂率宜为:38%—40%。泵送混凝土水泥最小用量为:300kg/m3各种材料的允许误差如下:水泥、粉煤灰±2%第83页共83页 粗、细骨料±3%水、外加剂±2%3、混凝土的浇筑1)在浇筑前要做好充分的准备工作,技术协调部根据专项施工方案向工程部进行方案技术交底。浇筑前工程部牵头组织工人进行详细的技术交底,同时检查机具、材料准备,保证水电的供应,要掌握天气季节的变化情况,检查模板、钢筋、预留洞等的预检和隐蔽项目。检查安全设施、劳动力配备是否妥当,能否满足浇筑速度的要求。2)工艺流程作业准备→砼运送到现场→施工缝严实→砼运送到浇筑部位→承台、柱、梁、板、剪力墙、楼梯砼浇筑与振捣→养护3)砼浇筑前的准备工作⑴砼浇筑位置的模板、钢筋、预埋件、预留洞、管线等全部安装完毕,经检验符合设计及规范要求,并办完隐检手续。⑵模板内的杂物及钢筋上的污物等已清理干净。模板的缝隙及孔洞已堵严,并办完预检手续。⑶混凝土泵调试完毕能正常运转使用,浇筑砼用的架子及马道已支搭完毕,并经检验合格。⑷砼的各项指标已经过检验。⑸技术交底全面完成,各专业负责人已在浇筑申请书上签字。⑹签署各专业联检单。⑺为保证砼质量,提供砼之前需与砼搅拌站签署协议书,提出坍落度,初、终凝时间等要求。4)浇筑过程控制在浇筑承台、墙、柱、梁、楼板时,现场采用汽车泵到各个部位;只在砼方量小,又不方便使用汽车泵的地方使用塔吊和吊斗运送砼。泵送砼时必须保证砼泵连续工作,如果发生故障,停歇时间超过45分钟或砼出现离析现象,应立即用压力水或其他方法冲洗管内残留的砼,并调用其他机械补充,保证混凝土浇筑连续。5)砼浇筑与振捣的要求⑴混凝土自吊斗口或车载泵下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须用溜管伸到墙、柱的下部,浇筑砼。第83页共83页 [2]使用插入式振捣棒应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为45cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。[3]浇筑混凝土要连续进行。如就餐时间或其它原因,由两班人员换班,现场不得中断。如果必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝前,将次层混凝土浇筑完毕。[4]浇筑砼时应派木工、钢筋工随时观察模板、钢筋、预埋孔洞、预埋件和插筋等有无移动,变形或堵塞情况,发生问题应立即处理并应在已浇筑的混凝土初凝结前修正完好。4、混凝土养护1)基础承台、拉梁、管沟为抗渗砼,应指派专人养护,养护时间不少于14天。2)柱要在浇筑砼强度达1.2Mpa后拆模,拆模后立即采用塑料薄膜覆盖进行养护,养护过程中保证塑料薄膜内有凝结水。3)板砼终凝后,应立即浇水养护。4)养护用水采用食用水或经检验符合砼拌和用水标准的水。5)一般砼养护时间不少于7天。6)砼浇筑完,在砼强度未达到1.2MPa之前不允许上人或进行上部施工。7)进入冬期(-5℃)施工后,混凝土不得浇水养护;可在拆模后覆盖或包裹塑料薄膜及草帘被。5、混凝土试验1)混凝土试件制作要求砼入模前,在现场随机取样制作砼试件,有见证取样的试件不少于30%,试件的留置应符合如下规定:⑴强度试块:每100m3同一强度等级、同配合比、同班组砼取样不少于一次,同批同配合比砼少于100m3时,取样不少于一次。⑵抗渗试块:每一流水段内每个施工部位,留置一组试块。⑶结构实体检验试块:按照标准养护试块30%留置,且不少于10组。⑷砼同条件试块:基础梁、柱、墙等竖向构件,按规范规定,对側模在砼强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。在本工程中,非承重结构模板拆除时,其结构强度不得低于1.2Mpa第83页共83页 。浇筑砼时均留置2组试块,并准确记录砼强度达到1.2Mpa时的时间,在温差变化不大时可以两~三周制作一次。梁、顶板等承重结构,同条件试块供拆模参考,每次浇筑梁板砼时留置同条件试块二组。同条件试块上应注明部位、留置时间(精确到分钟)。⑸冬期施工还应增加转常温和临界强度试块。5.8、脚手架工程本工程脚手架分为外脚手架和内脚手架。内脚手架包括结构施工满堂红脚手支撑和装修用脚手架。1、结构外脚手架选型:本工程结构施工阶段外脚手架均采用双排架,考虑到主楼外侧土质因素的影响,脚手架暂时无法落地,待2:8灰土回填距外墙2米范围内地面上浇筑c20混凝土10cm厚。脚手架落地,支撑于地面上后继续搭设上部脚手架。2、满堂红脚手架选型:满堂红脚手架均采用钢管架搭设,根据方案布置立杆间距,局部不符合模数部位,采用钢管脚手架补充。3、装修外脚手架选型:利用结构外脚手架调整后作为外墙装修脚手架。5.9、砌筑安装工程外墙为300厚MU5烧结粘土空心砌块。内墙200厚MU5烧结粘土空心砌块,采用M5混合砂浆砌筑。砌筑质量控制等级B级。5.10、外墙保温工程本工程外墙采用后贴挤塑聚苯板外保温做法如下:1、工艺流程基层处理→弹线→粘贴挤塑聚苯板→特殊部位处理→铺设网格布→罩面胶浆找平→验收2、施工机具空气压缩机、电动搅拌机、搅拌头、挤塑聚苯板切割器、对讲机、阴角和阳角抹子、靠尺(2m)、打磨搓抹子、卷尺、壁纸刀和刀片。3、施工要求1)基层处理:基层墙体墙面抹灰后第83页共83页 必须干净清洁,不得有油污、浮尘、脱模剂、防水剂、涂料以及其它有碍粘结的材料,并应事先剔除墙面的凸出物。基层墙体表面不得有松动和风化部分。如基层墙体干燥时间过长,应用水湿润后,方可进行外墙保温施工。2)弹线:粘贴挤塑聚苯板之前必须弹线确定位置,并进行预排。3)粘结胶浆配制:将粘结剂和普通42.5硅酸盐水泥按照重量进行配比(比例按照使用说明),然后在容器中用500~600转/分低速搅拌器充分搅拌均匀。待胶浆静置5分钟后,在搅拌一次,视其和易性,如胶浆过稠,可加入不超过5%的水进行搅拌,使其具有适宜的粘稠度。如搅拌好的胶浆放置时间超过30分钟以上时,使用前应进行二次搅拌(在搅拌时加入水泥时,应一小部分一小部分的加入)。4)在挤塑聚苯板施工前,将起始位置、收口、门口、窗口、空调洞口及与不同材料接缝处全部做翻包网格布预留施工,翻包网格布施工完毕后,应保持其清洁,避免污染。5)挤塑聚苯板外形应基本平整,无膨胀和收缩变形、溶结良好,且无明显掉粒。挤塑聚苯板容重为25kg/m3,规格为1200×600mm,厚度应满足设计要求。6)将200宽的翻包网格布粘贴在门窗洞口外侧、空调板上下、伸缩缝的两侧、女儿墙等挤塑聚苯板的终止部位,粘接宽度≥100mm。先在该部位刮粘结砂浆≥100mm宽,然后将翻包网格布靠一侧压入胶浆中,余下的宽度待挤塑聚苯板粘贴完毕并打磨平后粘贴翻包。7)在粘贴挤塑聚苯板之前,在需粘贴挤塑聚苯板的最底层水平线位置安装钢托架,安装中心距为900毫米,从阳角部位开始按要求间距逐个安装,竖向每隔6米安装一道,挤塑聚苯板随托架安装逐层粘贴。具体安装方法为:根据已施放完成的水平线,按水平间距要求,用电锤在主体结构墙上打孔,用膨胀螺栓固定已制作好的钢托架于墙体上。8)粘结挤塑聚苯板时,在板材四边抹胶,厚度为10mm,宽度为50mm,并在板材上均匀打8个粘结点,粘结点直径为100mm,每平米粘结面积不应低于50%,高层每平米粘结面积不应低于80%。见下图50120060050胶粘剂第83页共83页 9)完成上述工作后,可将挤塑聚苯板粘结在建筑物上。粘结时,可小范围滑动,使挤塑聚苯板与墙面有效粘结。静置24小时后,方可进行下一道工序施工(注:禁止用手拍打挤塑聚苯板,尤其是四角)。板材粘结应从外墙底部边角处开始,依次粘贴,相邻板材应互相靠紧、对齐。上下板之间要错位1/2排列,墙角处板材之间要咬口错位。板材之间的缝隙超过2mm,用小块板材填实(板缝填实过程中,不能使用粘结剂)。板材不平整处,应用专用搓抹子进行打磨找平,并将整个板材表面打磨一遍,同时用2m靠尺检查平整度。打磨板材时散落的颗粒应随时用刷子、扫帚或压缩空气清理干净。板材打磨的动作应是轻柔的圆周运动,不得沿着与板材接缝处平行方向打磨。10)粘挤塑聚苯板结束后,将钢丝网展平并用塑料锚栓固定在聚苯板表面。塑料锚栓成丁字型排列,锚栓规格φ6×100,锚栓数量为:每平米不少于4~6个,根据高度变化调整锚栓数量。11)翻包网格布的粘贴及钢丝网的铺设⑴打磨结束后,开始粘贴翻包网格布。先在需粘贴翻包网的门窗洞口四周聚苯板端部、空调板上部及下部聚苯板端部及其它外保温系统终止部位抹抗裂砂浆,然后将翻包网翻过来用工具刮抹,一定要从板边开始刮,保证翻包网要绷紧,刮抹要平整。⑵门窗洞口部位粘好翻包网格布后,再刮一层胶浆,在洞口侧壁四角处各压上一块长400mm、宽与窗洞口侧壁保温部分宽度相同的网格布。在墙面上洞口四角处紧挨角部斜向45°再粘贴一快200mm×400mm的网格布。⑶处理完门窗洞口等细部后,开始由上而下进行铺设耐碱玻纤网格布(钢丝网)和刮抗裂砂浆,相邻两块钢丝网布必须对接,对接处用锚固件连接。5.11、屋面工程本工程屋面做法分为不上人屋面。1、屋面保温层施工1)施工准备第83页共83页 ⑴铺设保温材料的基层施工完成后,将结构施工面层处理干净,要求屋面基层无积尘、浮灰和松散颗粒,经检验验收合格后,方可进行下道工序。⑵检查屋面,使其平整度、坡度符合规范及图纸设计要求。⑶穿过屋面和墙面等结构层的管根部位,应用豆石混凝土塞密实,将管根固定。⑷板块状保温材料的运输、存放应注意防潮,防止损伤和污染,雨天作业要防止水浸或雨淋。2)工艺流程基层清理→管根堵孔、固定→弹线找坡度→板块状保温层铺设→拍(刮)平→补填板缝→检查验收→抹找平层3)施工要求⑴基层清理:现浇混凝土表面应将尘土、杂物等清理干净,之后稍加湿润(如设计有隔气层则无需湿润)。⑵弹线找坡:按图纸设计要求的坡度将线弹在四周的女儿墙上,并拉线作灰饼,作为找坡的标志。⑶铺设板块状保温层①铺设前,应先将接触面清扫干净,要求基层无积尘、浮灰和松散颗粒。②拌制胶粘剂:在拌浆桶内将水泥和5%快硬胶粘剂用电动搅拌器加水拌和,搅拌时间为5分钟,拌制成的快硬胶粘水泥浆应在40分钟内用完。③在基层上随铺块材随铺胶粘水泥浆,如有隔气层则在其上摊铺快硬胶粘水泥浆。④根据灰饼高度拉线后,开始粘铺不同厚度的保温材料,粘时应在水泥浆上挤压板块状保温材料,并向左或向右推挤,直至块缝间的浆冒出为止;同时板块应铺平垫稳,分层铺设的板块,其上下两层的接缝应错开;各层板间的缝隙,应用同类材料的碎屑嵌填密实,表面应与相邻两板的高度一致。⑤已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物。⑷按照规定设置排汽槽和排汽孔。⑸质量控制①使用前的材料应按照有关标准选择,加强保管和处理,对不符合规范要求的材料,不得使用。②铺贴基层应平整、干燥和干净,保温材料应紧靠在基层表面并要铺平垫稳,铺粘时应确保板块状保温材料之间以及它与基层之间满涂胶结材料并且粘结牢固。第83页共83页 ③板块状保温材料分层铺设时,应掌握好各层的厚度,认真进行操作,确保铺设厚度均匀;并且要求上下层接缝应相互错开,板块间缝隙需采用同类材料嵌填密实。④干铺保温层可在负温下进行施工,但用水泥胶结剂铺粘的保温层当气温低于5℃时不宜施工。⑤当雨天、雪天和五级风及其以上时不得施工;当施工中途下雨、下雪时应采取措施及时遮盖。⑥铺砌完工后,经质量部门检验验收,确认砌块密实、表面平整、坡度符合要求后,应及时施工刚性砼防水层,以避免其它工序操作时破坏面层,尤其要避免雨水沿块材缝隙渗透入屋面基层内。2、屋面找坡层施工1)施工准备⑴屋面结构工程已经有关质量监督部门核验合格,屋面保温层已进行稳蔽工程检查验收,并办理手续。⑵各种穿过屋面的预理管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部已按图纸及规范要求做好处理。⑶焦渣已通过试验确定配合比。⑷基层及四周墙根等已清理干净,并经验收合格。⑸与找坡层有关的电气管线、设备管线及埋件等均已安装完毕,位置固定准确牢靠。⑹事先将管线或管道用细石混凝土或水泥砂浆全长固定,固定断面一般做成梯形,厚度不得超过找坡层厚度,并注意养护和保护工作。⑺作业面温度应保持在5℃以上。2)工艺流程四周弹线找坡→基层处理→搅拌→做标高墩找坡→铺设水泥焦渣混凝土→振捣或滚压密实→拍边修整→养护3)施工要求⑴弹线找坡:按照设计要求的坡度,向雨水口找坡,当设计无要求时,可按2%~3%找坡,天沟和水落口周围坡度要适当增加。在女儿墙和其它突出屋面的墙体、管道上弹出找坡层上平标高线和控制线。⑵第83页共83页 基层处理:在结构层上做找坡层时,应事先进行基层处理,主要把基层上粘结的松动混凝土、砂浆、灰浆等用錾子剔除,油漆、油污等用火碱水清刷干净,其余杂物清扫干净后,在施工前一天洒水湿润。⑶搅拌:先将骨料、水泥、水和外加剂均按重量计量,骨料的计量允许偏差应小于±3%,水泥、水和外加剂计量允许偏差应小于±2%。根据配合比确定用水量时,还须计算骨料的含水量(搅拌前应测定骨料含水率),给予相应的调整,在搅拌过程中应经常抽测,雨天或和易性反常时应及时测定调整用水量。配合比中的水灰比可用总水灰比表示,总用水量应包括配合比有效用水量和轻骨料1h吸水量两部分。采用强制式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料,搅拌约lmin,再加水继续搅拌不小于2min。搅拌时间共计约3min左右。⑷做标高墩找坡:根据水落口的位置和坡度,找出最高点和最低点的标高,结合找坡线量出找坡层各点的上平标高,拉小线做好找平墩,一般找平墩间距约2m左右,以便控制找坡层的上表面标高。⑸铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。铺设时按各标高墩的高度用铁锨铺灰,初略找坡、找平,虚铺和压实厚度比一般是1.3:1,厚度超过120㎜的地方要分层铺设,压实后的厚度不应大于虚铺厚度的3/4。⑹振捣或滚压:分段或全部铺设好后用平板振捣器振捣或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部撒垫调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。此项工作要一次完成,要一次浇够厚度。全部操作过程应在2h内完成。⑺拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍板或木抹子拍打平实,并根据需要做出圆弧。天沟和水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。⑻施工缝:找坡层一般不留或尽量少留施工缝,2h内完成施工的全过程有困难,必须留施工缝时,应用木方或木板挡好断槎处,接槎时应在接槎处刷水泥砂浆结合层,使先后铺设的找坡层接合良好,同时要做好已完找坡层的养护工作。⑼质量控制①焦渣内不能含有机杂质和未燃尽的煤、石灰石或含有遇水能膨胀分解的物质。②搅拌过程的计量必须准确,焦渣可采用自动计量装置或人工用磅秤称量,外加剂可采用标准量具或提前称量好装袋。要保证配合比准确。③搅拌时间必须充分,保证拌和料出机时搅拌均匀,和易性好。④拌和料的振捣和滚压必须密实、平整,特别是墙根、边角、管根周围。第83页共83页 3、屋面找平层施工1)施工准备⑴屋面结构层、保温层及找坡层已进行隐蔽工程检查验收,并办理手续。⑵各种穿过屋面的预理管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部应按图纸及规范要求做好处理。⑶根据设计规定的坡度,弹线、找好规矩,并进行彻底清扫。2)工艺流程基层清理→管根堵孔、固定→(砂浆拌和)→洒水湿润→拉线、贴饼→铺水泥砂浆→抹压、碾压平整→养护验收3)施工要求⑴基层清理:在保温层上进行找平层施工时,应先将板底垫实找平,不易填塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平,洒水湿润,但不能用水浇透,宜适当掌握,以达到找平层、保温层能牢固结合为度。⑵冲筋贴灰饼:随着找坡层的坡度(一般为2%)拉线贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟、雨水口处找出泛水。⑶在基层表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆撒刷均匀,随刷随铺水泥砂浆找平层。砂浆的稠度应控制在70㎜左右。⑷找平层要留分格缝,一般分格缝的宽度应为20㎜,应采用同宽的木条预留成型;留置分格缝的位置应在预制板支承的拼缝处和女儿墙四周以及出屋面结构的四周,缝的最大间距不宜大于6m,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与保温层连通。⑸基层与突出屋面结构(女儿墙、山墙、通风道)的交接处和基层的转角处及管根部位,要考虑防水层的要求做出圆弧,半径为50mm。⑹表灰压头遍:天沟、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。大面积抹灰在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。⑺铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。⑻养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间—第83页共83页 般不小于7d,干燥后即可进行防水层施上。⑼质量控制①水泥的强度和安定性必须符合要求。②水泥砂浆的配合比必须准确,在搅拌过程中要有可靠的计量方法和器具。③基层清理必须干净、彻底。④找平层的抹压要注意控制好抹压的时间,过早和过迟都不好。⑤找平层完成后要做好养护,不可上人过早。4、屋面卷材防水层施工1)施工准备⑴找平层的强度、坡度和平整度必须压实平整,排水坡度必须符合规范规定。找平层平整度最大空隙不应超过5㎜,每米长度内不允许多于1处,且要求平缓变化。⑵采用水泥砂浆找平层时,水泥砂浆抹平收水后应二次压光,充分养护,不得有酥松、起砂、起皮现象。⑶屋面基层与女儿墙、立墙、通风道等突出屋面结构的连接处,以及基层的转角处(各水落口、檐口等),均应做成半径为50㎜的圆弧。⑷铺设防水层前,找平层必须干净、干燥。检验干燥程度可将1m2卷材干铺在找平层上,静置3h~4h后掀开,覆盖部位与卷材上未见水印者为合格。⑸基层处理剂可采用喷涂、刷涂施工,喷、刷应均匀。待基层干燥后,方可铺贴卷材。喷、刷基层处理剂前,应先在屋面节点、拐角、周边等处进行喷、刷。2)施工工艺清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴大面防水卷材→封边→蓄水试验→保护层施工→质量验收3)施工要求⑴施工顺序及铺贴方向①卷材铺贴应采取“先高后低、先远后近”的施工顺序,即高低跨屋面,先铺高跨后铺低跨;等高大面积屋面,先铺离上料地点较远的部位,后铺较近部位。②大面积铺贴前,应先做好节点密封处理、附加层和屋面排水较集中部位(屋面与水落口连接处、檐口、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向铺贴,从水落口处向分水线方向铺贴,以减少搭接。第83页共83页 ③施工段的划分宜设在屋脊、天沟、变形缝等处。④卷材铺贴方向应根据坡度和屋面是否受振动来确定。当屋面坡度小于3%时,卷材宜平行于屋脊铺贴;屋面坡度在3%~15%时,卷材可平行或垂直屋脊铺贴;坡度大于15%或受振动时,防水卷材垂直屋脊铺贴,但上下层卷材不得相互垂直铺贴。⑵搭接方法、宽度和要求①搭接宽度不小于80㎜,相邻两幅卷材的接头还应相互错开300㎜以上,以免接头处多层卷材相重叠而粘结不实。叠层铺贴,上下层两幅卷材的搭接缝也应错开1/3幅宽。②平行于屋脊的搭接缝应顺水方向搭接;垂直于屋脊的搭接缝应顺年最大频率风向搭接。③叠层铺设的各层卷材,在天沟与屋面的连接处,应采用叉接法搭接,搭接缝应错开;接缝宜留在屋面或天沟侧面。④铺贴卷材时,不得污染檐口的外侧和墙面。⑶清理基层将基层浮浆、杂物等清扫干净。⑷涂刷基层处理剂基层处理剂。一般为溶剂型橡胶改性沥青防水涂料或橡胶改性沥青胶粘剂。将基层处理剂均匀涂刷在基层上,要求涂层薄厚均匀。⑸厚度为3㎜以下的防水卷材,不得用热熔法施工,采用冷粘法施工时,搭接边部分应有多余的冷粘剂挤出,搭接边应溢出少许热熔沥青形成一道沥青条。⑹防水层完工后,应做蓄水试验或淋水试验,其蓄水时间不应少于24h。淋水可在雨后检查,也可持续淋水2h。⑺保护层施工不上人屋面在卷材防水层表面铺20mm厚1:3水泥砂浆保护层。⑻质量控制①防水卷材及胶粘材料等原材料必须使用经唐山市建委备案的产品,防水材料必须有产品合格证及性能检测合格报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求,并按规定进行见证,现场抽样复试合格。②防水层必须由具有防水资质的防水专业队伍进行施工。施工人员必须持有防水施工上岗证,施工前进行资质验证审查。③防水层施工之前,应通过图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术交底。防水层施工应按施工工序、层次进行检验合格后方可进行下道工序,并做好记录。④第83页共83页 做好防水施工过程中的检查,每道工作班至少二次对底胶和接头搭接长度、粘结情况等主要影响质量的参数进行检查,并做好记录。⑤雨雪天气及五级以上大风天气不得施工。⑼成品保护①已铺好的卷材防水层,应及时采取保护措施,防止损坏,以免造成后患。操作人员不得穿带钉的鞋参加防水层作业。②穿过墙体的套管根部防水不得碰撞、损坏。排水口、变形缝等处因施工需要临时堵塞的纸袋、麻绳、塑料布等应彻底清理干净,保持通畅。③防水层施工后,应及时作好保护层或砌好保护墙和进行回填土。5.12、装饰、装修工程1、抹灰工程1)砌筑墙面抹灰本工程填充墙为烧结粘土空心砌块,抹灰以传统方法进行,按中级抹灰标准执行。⑴工艺流程门角堵缝→墙面清理→浇水湿润墙面→冲筋抹灰饼→打底子→抹面层→养护⑵施工要求①基层处理:清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要洒水润湿。对用清水模板施工过于光滑的混凝土墙面,可采用墙面凿毛或用喷、扫的方法将1:1的水泥砂浆分散均匀地喷射到墙面上(水泥砂浆中宜掺入水泥用量10%的108胶搅拌均匀后使用),待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。②套方、吊直、做灰饼(打墩):抹底层灰之前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚板线。③底灰和中层灰用1:3水泥砂浆涂抹,并用磨板搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。④抹水泥砂浆面层:中层砂浆抹好后第二天,用1:2.5水泥砂浆抹面层,厚度为5~8mm,操作时先将墙面湿润,然后用砂浆薄刮一道使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。⑤抹灰严禁一遍成活要根除底层凹凸不平,粗糙面层撒干水泥等做法。夏季施工,砂浆要随拌随用,停放时间不超过3h,抹灰24h后洒水养护7d。第83页共83页 ⑶质量保证措施①彻实把好原材料检验关,凡是进场材料需持有出厂合格证或试验报告。②砌筑时严格按要求留拉接筋,并作好记号便于检查。③砂浆搅拌由专人负责操作,严格按配合比进行控制。④过夜的砂浆不得使用,落地灰要及时回收从新搅拌使用。⑤水泥库需有严密的防水措施,而且底部需垫高周围要有良好的排水措施避免水泥因水淋雨泡而积块失效。⑥实行质量三检制,及时检查墙体质量,做到层层把关,及时发现问题,解决问题,确保工程质量。⑦加强成品保护,进行材料运输时严禁碰撞门角和墙面,进行抹灰时需及时清理残留在门框上的砂浆。各专业之间要做好相互间的成品保护工作,如土建、安装、防水等。⑧拆除脚手架时要注意轻拆轻放,不要撞坏门窗和墙面。抹灰层凝结硬化前应防止水冲、撞击、振动、挤压。2)混凝土面层粉刷石膏墙面抹灰⑴工艺流程基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层粉刷石膏→抹面层粉刷石膏→养护⑵施工要求①基层处理:首先应对混凝土基层进行清理、打磨;陶粒混凝土墙面需将表面尘土、砂浆清理干净;加气块墙体要分数遍浇水湿润,抹灰前一天如干燥不湿,应浇水一遍,但抹灰时墙面不应浮水。②吊垂直、套方、找规矩、贴灰饼:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、找规矩、抹灰饼。(清水混凝土墙面垂直度、平整度好的基层,可不做本工序)。③抹底层粉刷石膏:将底层砂浆(粉刷石膏:砂=1:2~4)抹在基底上。用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7㎜(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整度要求。(清水混凝土墙面垂直度、平整度好的基层,可不做本工序)。④第83页共83页 抹面层粉刷石膏:使用面层粉刷石膏,用水拌合.使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2㎜.压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹砂的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。⑤水泥砂浆踢脚(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥聚合物砂浆,砂浆配比要与墙体材料性能相接近,其强度、弹性模量和收缩率基本接近为宜。厚约7~8㎜,表面用木抹子搓毛。在底层灰到五六成干时,用1:3水泥砂浆抹罩面灰、抹灰、压光,上口用靠尺切割平齐。墙面抹灰完成后,出墙厚度应一致,一般以凸出墙面灰层5~7㎜为宜。⑥抹门窗口水泥浆护角:室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,其高度不得小于2m,阳角、门窗套上下和过梁底面要方正。操作方法是先刷好一遍聚合物水泥浆,用1:3水泥砂浆打底,再用水泥砂浆与标筋找平。做护角要两面贴好灰板,待砂浆稍干后再用到水泥膏抹成小圆角(用角铁捋子),护角厚度应超出墙面底灰一个罩面灰的厚度,成活后与墙面灰层平齐。⑶质量标准①抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。②抹灰工程应分层进行,不同材料的分层抹灰厚度应符合国家规范的要求。当抹灰总厚度大于或等于35㎜时,应采取有效的加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不小于100㎜。③抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无裂缝。④设计要求抹灰层具有防水、防潮功能时。应采用防水砂浆。防水砂浆外加剂应按规定进行试配,掺量应符合设计及产品使用说明的要求。⑤粉刷石膏抹灰工程质量的允许偏差和检验方法应符合下表:⑥粉刷石膏抹灰的允许偏差和检验方法序号项目允许偏差(mm)检查方法普通抹灰高级抹灰1立面垂直42用2m垂直检测尺量检查第83页共83页 2表面平整42用2m靠尺及塞形尺检查3阳角方整42用直角检测尺检查4分格条(缝)直线度42拉5m线,不足5m拉通线,用钢直检测尺检查5墙裙上口平直42拉5m线,不足5m拉通线,用钢直检测尺检查2、耐水腻子墙面1)工艺流程按产品使用说明进行处理→调配耐水腻子→刮第一遍耐水腻子,找平墙厚度不宜小于0.8mm→阴阳角修补及个别找平→刮第二遍耐水腻子,厚度约为0.5mm→阴阳角找正→接胶条,修理边角→打磨、压光2)施工要求⑴弹线找规矩,贴防污染胶条①弹线找规矩,按踢脚线高度弹出踢脚线上口高度,其它有粘贴木装钸线部位,均应先弹出位置线。②贴防污染胶条,门窗框边,装饰线周边均应先贴防污染胶条。⑵调配耐水腻子①按生产厂提供的使用比例进行搅拌后,即可施工。②调制的腻子一次不宜量多,用多少调多少,随调随用,宜在两个小时内用完,膏状腻子使用后注意密封。⑶刮腻子操作①基层处理:不同类型、不同厂家的腻子使用各不相同,在基层处理时应严格按照生产大家的使用说明进行处理。本工程的建筑100线在墙阴角处不要擦处,留50*50的方框,工程自检结束后,竣工验收前不上。②一般面层腻子采用二遍成活,腻子厚度宜为0.5~1.5mm为宜。刮头遍腻子找平时,腻子厚度为0.5~0.8mm要均匀平整。刮第二遍腻子(罩面腻子)厚度约为0.3~0.5mm。手法要横平竖直,用力要均匀,罩面腻子要做到收平压光。切勿忽轻忽重,以避免出现颜色不一,压糊现象,罩面腻子应在腻子凝固前完成。对第二遍罩面腻子,接茬处不留痕迹,大面收光平整,第一遍与第二遍腻子的间隔以及压光的时间应根据具体产品而定,以生产厂产品使用说明为准。第83页共83页 ③腻子以刮实压光为主、刮实均匀、有光滑效果,对于结痕和不平处,适当用40~60目砂纸打磨。作为最终装饰层的腻子,如在此面上刷涂料,应用水砂纸打成亚光面后再进行。⑷揭胶条,清修边角第二遍腻子刮完后,应及时揭去装饰线上的胶条,进行清修边角,用腻子刀把洞口、阴阳角装饰线上的多余腻子铲掉,清修干净,达到线条清晰、无污染。凹面修补时应先滚喷水湿润,刮补略高于原墙面,待完全干燥后,用细砂纸打磨平擦净。3)质量要求⑴主控项目材料的品种,质量必须符合本规程的要求,有近期的检验报告及合格证,其保质期不大于三个月。⑵一般项目腻子层应洁净、表面平整、无凹凸、漏刮、错台等缺陷,若腻子作为最终装饰层时,应颜色一致,手感细腻、光滑,符合内墙装饰质量标准要求。装饰线条顺直,无污染等现象。耐水腻子面层允许偏差应符合下表的规定。序号项目允许偏差检验方法中级高级1表面平整32用2m靠尺和塞尺检查2立面垂直32同上3阴阳角垂直32用2m托线板检查4阴阳角方正32用方尺和塞尺检查3、内墙涂料1)基层要求基层的碱度PH值应在10以下,含水量应在8%和10%以下,基层表面应平整,阴、阳角及角线应密实,轮廊分明;基层应坚固,如有孔洞、裂缝等缺陷,应进行处理;表面无油污、灰尘、溅沫及砂浆流痕等杂物。2)基层处理第83页共83页 清理用扫帚、毛刷等清扫灰尘及其它附着物;砂浆溅物、流痕等可用铲刀、开刀、錾不钢丝刷等清除;空鼓、酥松、起皮、起砂等,应先用錾子、铲刀等清理,用清水冲洗后,再进行修补;3)施工要点使用的腻子,不得粉化,起皮和裂纹。腻子干燥后,应打磨平整、光滑,并清理干净。涂料的工作稠度,必须加以控制,使其在涂料时不流附、不显刷纹,施涂过程中不得任意稀释。后遍涂料必须在前一遍涂料表面干后进行。每一遍涂料应施涂均匀,各层必须结合牢固。最后一遍涂料在铝合金门窗玻璃安装完毕后进行。当环境湿度太大时不能施工。4、釉面砖墙面本工程外墙全部是灰色面砖。1)选砖:按1mm差距分类选出1~3个规格,方正、平整、无裂纹、楞角完好、颜色均匀、表面无凹凸和扭翘等缺陷的砖。2)基层处理:基层表面应凿毛,并将灰浆、尘土、油渍等清洗干净,如有明显凸凹处应用砂浆找平。3)试贴:在大面施工前应先做样板墙或样板间,通过对样板的研究,定出砖缝的适合宽度、合理粘贴面砖的施工方法。4)粘贴工艺:在基层弹垂直控制线,竖线间距1m,横线为5~10块面砖,先在墙面上粘贴“十”形面砖标砖,以控制面砖表面平整度。5)采取墙面压地面、侧墙面压正墙面的施工顺序,先贴大面后贴阴阳角等难度大部位,面砖贴到上口平直成一线,施工完毕后进行自检,合格后用长毛刷蘸水泥浆擦缝,并满刷大白粉浆对墙面进行成品保护。5、内墙涂料工程1)施工准备⑴混凝土和墙面抹混合砂浆以上的灰已完成,且经过干燥,其含水率应符合下列要求:①表面施涂溶剂型涂料时,含水率不得大于8%;②表面施涂水性和浮液涂料时,含水率不得大于10%。⑵水电及设备、顶墙上预留、预埋件已完成。⑶门窗安装已完成并已施涂一遍底子油(干性油、防锈涂料),如采用机械喷涂涂料时,应将不喷涂的部位遮盖,以防污染。第83页共83页 ⑷水性和乳液涂料施涂时的环境温度,应按产品说明书的温度控制。冬期室内施涂涂料时,应在采暖条件下进行,室温应保持均衡,不得突然变化。⑸施涂前应将基体或基层的缺棱掉角处,聚合物水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平。⑹对施工人员进行技术交底时,应强调技术措施和质量要求。大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。2)工艺流程总的原则是“先上后下、先顶棚后墙面”基层处理→施涂封底涂料→喷、滚、弹主涂层→喷、滚、弹面层涂料→涂料修整3)施工要点⑴基层处理:将混凝土或水泥混合砂浆抹灰面表面上的灰尘、污垢、溅沫和砂浆流痕等清除干净。同时将基层缺棱掉角处,用聚合物砂浆修补好;表面麻面及缝隙应用聚合物抹面腻子填补齐平,并用同样配合比的腻子进行局部刮腻子,待腻子干后,用砂纸磨平。⑵分分格缝:首先根据设计要求进行吊垂直、套方、找规矩、弹分格缝。此项工作必须严格按标高控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行时,应以分格缝。墙的阴角处或水落管等为分界线和施工缝,垂直分格缝则必须进行吊直,千万不能用尺量,否则差3mm亦会很明显,缝格必须是平直、光滑、粗细一致等。⑶刷涂:涂刷方向、距离应一致,接槎应在分格缝处。如所用涂料干燥较快时,应缩短刷距。刷涂一般不少于两道,应在前一道涂料表于后再刷下一道。两道涂料的间隔时间一般为2~4h。⑷修整:涂料修整工作很重要,其修整的主要形式有两种,一种是随施工随修整,它贯穿于班前班后和每完成一分格决或一步架子;另一种是整个分部、分项工程完成后,应组织进行全面检查,如发现有“漏涂”、“透底”、“流坠”等弊病,应立即修整和处理。4)成品保护⑴施工前应将不进行刷涂的门窗及墙面遮挡保护好,以防玷污。⑵拆、翻架子时,要严防碰撞墙面和污染涂层。⑶第83页共83页 油工在施工操作时严禁蹬踩已施工完毕的部位,还应注意切勿将油桶、涂料污染墙面。⑷室内施工时一律不准从内往外清倒垃圾,严防污染涂饰面面层。⑸涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭,如一旦发生,应及时进行处理。⑹施涂工具使用完毕后,应及时清洗或浸泡在相应的溶剂中,以确保下次继续使用。5)成品保护⑴涂饰面层空鼓、裂缝:主要原因是基底不平,底层抹灰厚薄不匀,没按规程分层打底和分格施工,由于大面积水泥砂浆抹后不分格、不分层,干燥收缩不一,会形成空鼓裂缝;此外,在做面层时,由于基层清理不净,基层比较干燥,亦同样会将面层拉裂。⑵颜色不匀,二次修补接槎明显:主要原因是配合比掌握不准,掺加料不匀;手法不一,或涂层厚度不一;采用外脚手架施工,随拆架子、随修墙脚手眼,随抹灰、随涂刷面层,因底层二次修补灰层与原抹灰层含水率不一,面层施工后含水率高,造成面层二次修补接槎明显。解决办法:设专人掌握配合比和统一配料,且计量要准;涂刷面层施工要指定专人负责,以便操作手法一致,面层厚度掌握均匀;严禁采用单排外架子,如采用双排外架子施工时,内要禁止将支杆压在墙上,造成二次修补,影响涂层美观。⑶底灰抹的不平,或抹纹明显:主要原因是刷涂层较薄,底灰上的弊病,要想通过面层来掩盖是掩盖不了的,所以要求底灰抹好后,应按水泥砂浆抹面交验的标准检,否则,影响面层的质感。⑷面层施工接槎明显:主要原因是面层施工时没将施工槎子留在不显眼的地方,而是无计划乱甩槎,形成面层花感。解决办法:施工中间留槎必须留在分格条、伸缩缝或管后,如水落管等不显眼的地方,严禁在分块中间甩槎。二次接槎施工时注意涂层的厚度,避免重叠涂层,形成局部花感。⑸施工时颜色很好,交工时污染不清:主要原因是涂层内的颜色选择不好,施工完到竣工,经风吹雨打日晒,颜色变化,交竣时面层污染不清。解决办法:选用抗紫外线、抗老化的无机颜料,施工时严格控制加水量,中途不得随意加水,以保持颜色一致;要防止面层的污染,可在涂层完工24h后喷有机硅一道,并注意喷时要喷的厚度一致,既要防止漏喷,又要防止流淌或过厚,形成花感。5.13、楼地面工程施工1、细石混凝土楼地面第83页共83页 1)工艺流程细石混凝土地面:弹标高控制线→基层处理→洒水湿润→抹灰饼→抹标筋→浇筑混凝土面层→撒干灰、抹压→养护2)施工要点⑴找标高,弹面层水平线:根据墙上已有的+100cm水平标高,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的部位标高一致。⑵基层处理:基层要粗糙、洁净和湿润,不得有积水现象。⑶抹灰饼:根据已弹出的面层水平标高线进行横竖拉线,用与混凝土相同配合比的拌合料作灰饼,横竖间距1.5m,灰饼上标高就是面层标高。⑷抹标筋:因为部分房间面积较大,为保证房间地面的平整度,要做标筋,以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑混凝土面层厚度的标准。⑸混凝土的搅拌:混凝土的强度等级严格按设计要求试配,施工时用搅拌机进行搅拌均匀,每1000m2建筑面积作一组试块。⑹面层混凝土铺设:将搅拌好的混凝土铺抹在地面基层上(水灰比约为0.5的素水泥浆结合层要随刷随铺),紧接着用2m的刮杠顺着标筋刮平,然后在其上均匀撒一层1:1水泥砂子干面灰,用铁滚子往返、纵横滚压,如有凹处用相同配比的混凝土填平,直到面层出现泌水现象,并在终凝前完成压光工作。⑺养护:混凝土浇筑完成后在其表面洒水并用塑料薄膜覆盖进行养护,使混凝土具有足够的湿润状态,养护时间不少于7d。5.14、门窗工程施工1、木门安装1)工艺流程弹线找规矩→确定门框安装位置→确定安装高度→门框安装样板→门框安装→门扇安装2)施工要点⑴门框应根据图纸位置的标高安装,为保证安装的牢固,应提前检查预埋埋件数量是否满足,高2—3m的门口,门洞左右两边各预埋混凝土上、中、下3块,每块埋件与门框上“八字扁铁”拉锚固定。⑵第83页共83页 弹线安装门框扇:应考虑抹灰层厚度,并根据门尺寸、标高、位置及开启方向,在墙上画出安装位置线。⑶门扇的安装①先确定门的开启方向及小五金型号、安装位置,对开门扇口的裁口位置及开启方向检查门口尺寸是否正确;边角是否方正,有无窜角,检查门口高度应量门口两个立边,检查门口宽度应量门口的上、中、下三点,并在扇的相应部位定点划线。②将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出的部分刨去若扇小应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内1—2mm。③第一次修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定,画第二次修刨线,标出合页槽的位置,同时应注意口与扇安装的平整。④门扇第二次修刨,缝隙尺寸合适后,即安装合页,应先用线勒子勒出合页的宽度,根据上下冒头1/10的要求,定出合页安装边线,分别从上、下边线往里量出合页长度,剔合页槽,以槽的深度来调整门扇安装后与框的平整,刨合页槽时应留线,不应剔的过大,过深。⑤合页槽剔好后,即安装上下合页,安装时应先拧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。⑥安装对开扇时,应将门扇的宽度用尺量好,再确定中间对口缝的裁口深度。如采用企口榫时,对口缝的裁口深度及裁口方向应满足装锁的要求,然后将四周刨到准确尺寸。⑦成品门扇应待室内装饰装修施工完毕后进行。⑧五金安装应符合设计图纸的要求,不得遗漏。2、铝合金窗安装1)工艺流程弹线找规矩→门窗洞口处理→防腐处理埋设连接软件→铝合金门窗拆包、检查→门窗框就位和临时固定→检查框位→固定门窗框→门窗扇安装→门窗口周边堵缝(嵌填密封膏)→清理→安装五金配件→安装门窗纱扇密封条。2)施工要点⑴弹丝找规矩:在最顶层找出门窗洞口两竖向侧边线,用经纬仪通线引下,在每层门窗口侧边画出通线标记。根据+1.0m水平线找准每层门窗洞口上下边线,用水平仪统一找出该层上下口边,拉通线画出并标画清晰。第83页共83页 ⑵门窗安装前,检查门窗的数量、品种、规格、开启方向、外形等、不合格者予以更换,并在合格的窗框上下边划出中线。⑶防腐处理:框周边与结构接缝按设计要求涂刷防腐材料粘贴塑料薄膜进行保护,以避免填缝水泥直接与铝合金面接触。⑷就位和临时固定:根据弹好的两竖两横位置线将门窗框吊直找正,用木楔临时固定。⑸铝合金门窗与强体固定:用射钉将连接钢板与周边墙体埋件固定牢固,确保钢板连接件与洞边的距离≤180mm,其它连接件间距≤600mm。⑹门窗框与墙体缝隙处理:门窗固定后,及时采用矿棉或玻璃毡分层填塞缝隙,外表面留5~8mm深的缝,膏嵌填槽。⑺窗套收口:室内一侧洞口与窗框之间采用水泥砂浆填实抹平,外测抹灰时,窗框与抹灰层间用5mm厚条隔开宽度5mm,抹灰面应超出窗框,待外抹灰层硬化后,取出5mm厚条,将嵌缝挤入抹灰层与窗框缝隙内。⑻安装五金件、纱窗铰链、锁扣后,整理纱网,压实压条。⑼玻璃安装时大于1500mm2的玻璃采用安全钢化玻璃。5.17、雨季施工1、场地气候情况本工程所在地属暖湿带半湿润、半干旱大陆性季风气候,年平均气温-4.5℃,最高气温21.4℃,最低气温-10.1℃2、雨季施工1)雨季施工项目根据工期安排,本工程防水、结构、外脚手架、装饰等施工跨越雨季,为在雨季期间保证工期顺利进行,保质保量完成施工任务,施工中应针对雨季施工的特点采取相应的施工措施。2)施工准备组织工作⑴雨施防汛领导小组项目经理安全监督防汛实施物资供应方案措施天气预报突击队员  50人第83页共83页 ⑵项目部成立雨施防汛抢险小分队,并由领导带队,加强雨期的防汛值班巡逻工作。⑶现场设置兼职天气预报员,负责收听和发布天气预报。⑷做好雨季来临前的职工劳保工作,对职工所需的雨鞋、雨衣等劳保用品准备充足。现场应做好施工人员的培训工作,应让施工人员了解雨季施工的要点及应急抢险措施。⑸根据工程特点,制定出重点部位的有效措施,以保证工程顺利地实施。⑹依据工程计划,购置机具、材料,以满足雨施要求。3)雨季施工现场准备工作⑴道路与场地准备①现场排水:施工现场和各加工场地必须要有完整的有组织排水系统,以保证现场不积水,场地提前做好高程测量,在此基础上确保排水方向,凡低坑等有可能积水的地方,应事先填筑平整。场地排水坡度不小于3‰,排水沟坡度不小于5‰。根据实际情况分别采取自然排水、明沟排水相结合的排水系统,并防四邻地区的水流入场内。②现场道路:施工现场主要运输道路,进行硬化处理,将路基碾压坚实,做好路拱,测准标高,铺做砼路面,道路采用无组织排水措施,保证雨后道路畅通,不滑不下陷。③临时设施:现场临时设施,如工人宿舍、仓库、办公室等,雨施前要进行全面检查,特别是危旧临时设施的应重点进行检查,必要时进行加固和补漏,对于危险房屋必须进行加固或拆除。切实做到基础、道路不塌陷,房间不漏雨,地面不积水。⑵机械、电气设备、材料准备①机械准备:a.现场机械操作棚(电焊机棚等),在雨、雪施前,必须搭设好,防止漏雨。b.对机械设备、机电闸箱,要采取防雨、防雪、防潮、防淹等措施,分级保护按规定安装漏电保护器,并定期检查,使之确保灵敏有效。同时应安装接地保护装置,并定期检查、测试。c.了解塔基的地下及土质情况,有碍安全必须妥善处理好。塔基必须碾压竖实,四周不许积水,并在塔基之间做排水沟道,防止积水造成塔基下沉。第83页共83页 d.塔基应做好防雷接地装置,接地体的深度、距离、棒径、地线截面应符合规程要求。e.塔司班前必须检查机身是否带电,漏电装置是否灵敏有效,各种操作机构是否灵活安全可靠。塔吊每日工作完毕,塔臂必须与防护锚环固定好,防止遇大风雨时自由旋转。塔司每次下班后,必须关好驾驶室门窗,切断配电箱内电源开关,并将箱门上锁。f.遇大暴雨或五级以上强风等恶劣天气,应停止起重。②电气设备a.雨施前组织电工对现场各种电路进行供电安全检查,发现问题及时解决。应对现场所有电气设备及配电线路进行一次绝缘摇测,如发现皮裂、安装不良、有漏电、跑电等不符合要求处,应及时修理或更换,不得迁就使用。b.本工程所安装的电气设备、线路均应按正式工程的要求进行配备。c.施工现场所有施工设施高度在20米以上的(如大型脚手架、)均应做接地防雷保护,接地防雷保护装置应符合张掖市《电气安装工程标准》的各项规定。d.应及时掌握天气预报情况,遇雷雨天时,应停止室外高空作业、避雷系统敷设和电气操作。在高压线附近工作时应严格遵守有关安全操作规程。e.所有电气设备的金属外壳和电气设备有连接的金属构架,必须采用妥善的接地或接零,动力设备接线不得与避雷接地连在一起。d.雨施前,应检查电气设备及架空线路的避雷装置,不符合要求的应及时更换。e.凡露天使用的电气设备,应有妥善的防水措施。f.现场在雨施期间建立电气专业人员昼夜值班制度。③材料、构件保管a.建筑材料、防水材料、防汛工具及设备,要有适当的储备,要储备一定数量的水泵,并使之经常处于良好状态。b.回填土用土工布或塑料布覆盖严密,防止雨水冲刷污染和影响现场回填土施工质量。c.水泥应放入水泥库,如临时露天存放时,不得大量存放,应加垫木,距地不少于30CM,并用土工布盖好,水泥库应做好防漏措施,应架空通风,四周设排水沟,避免库内积水。d.钢筋临时堆放场地,钢筋要按顺序码放整齐,垫木符合要求,达到防潮、防锈蚀和防泥土污染。第83页共83页 e.砌块要码放整齐,顶部要码成斜坡,避免大雨浸水过度。f.门窗和轻龙骨及细木制品应储存在仓库和敞棚中,库房地面应设置排水坡道,确保及时排水。材料应按种类、规格码放,底层应搁置在垫木上。在仓库中垫木离地面高度应不小于20CM,在临时的敞棚中应不小于40CM,以使其能自然通风,谨防材料受潮变形。g.防水卷材应按品种、标号和等级分堆放,应贮存于阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源,贮存环境温度不得大于45℃。h.对化学品、油类、易爆品不能混放并应设置专人妥善保管,防止受潮变质及起火。i.各种装修材料在运输、储存过程中,应防止受潮、淋雨和品种混杂,并码放整齐,防止破碎损坏。j.构件存放场地一定要碾压密实,并按要求垫高,注意排水,确保堆放场地不积水,垫木应坚实整齐,防止雨后积水下沉,造成构件倒塌损坏,已经堆放构件的场地,不实者,必须采用补救措施。大模板堆放场地应按要求垫高,并要碾压(夯实)坚实,按要求成对码放,防止大风吹倒伤人。3)主要项目防雨措施①防水工程施工前收听天气预报,遇雨天或大风天气,不得安排地下防水工程施工。施工中如突遇天气变化,应停止施工,及时做好收头,并保护好已施工部分。在大雨前要采取覆盖等措施,使防水基层干燥,在大雨后,及时清理施工作业面,保证施工顺利进行。②回填土工程雨期施工期内,回填土必须分段或分片进行,运土、铺填、压实必须连续进行,雨前及时覆盖已压实的土层。回填土要严格控制含水率,严禁采用“水夯法”。大雨过后,含水率高的土要进行凉晒,必须等回填土含水率符合要求,回填部位无积水,方可继续进行。白灰粉提前进入库房。根据一天的使用量,随用随运,剩余的及时退回库房。要准备好塑料布,如回填时遇下雨,应停止作业,并及时用塑料布把填土层覆盖好。③混凝土施工第83页共83页 应尽量避开雨天施工,小雨天气可浇筑墙柱混凝土,梁板混凝土尽可能安排在晴天或阴天进行浇筑。雨天浇筑混凝土时,必须做好操作面的安全防护工作,保证安全施工;浇筑后,用塑料薄膜进行防护。混凝土施工突遇降雨时,应立即将浇筑完的混凝土覆盖起来,防止雨水直接冲刷,并停止施工。雨期施工要随时测定混凝土塌落度,混凝土自搅拌时,要求严格控制水灰比。④预留洞口防雨:没有封闭的大于1.0m的预留洞口,在洞口四周用砖砌止水台,高出结构面300mm,四周抹水泥砂浆。沿洞口周边搭设1.2m高的防护栏杆,并间隔300mm用红、白油漆刷好(内挂密目安全网),上面覆盖竹胶板或铁皮瓦防雨,防止雨水流入地下。楼层处小于1.0米的洞口用预制板封盖,四周用水泥砂浆封堵,避免雨水从这些洞口留入地下,外墙洞口临时进行封堵,防止外来水进入地下室。5.15、成品保护1、成立以项目工程部经理为组长的成品保护小组,成员组成包括工程部、技术部、质量部和物资部的有关人员,现场设专职成品保护队。并明确各有关部门和人员的岗位职责。2、建立健全成品保护工作体系,严格执行本公司的工程施工安装产品保护程序。在安排施工生产的同时明确成品保护的基本要求和重点。制定相应的保护措施,并加强监督检查。3、加强成品保护的宣传教育,使有关人员明白做好成品保护是满足施工正常进行的必要条件和维护职业道德的基本要求。各专业队或作业班组必须设认真负责的成品保护专管员。4、加大成品保护工作的监管力度,一是现场操作人员的文明施工意识,二是制定必要的成品保护措施。因此应落实相应的奖惩制度和保证一定的人力物力投入。5、行使总包的权力和义务,协调各分包专业之间的交叉作业,周密计划、合理安排各专业工序的进入和完成时间,落实时间段内的成品保护责任。定期召开会议,解决产品保护中存在的问题和纠纷。6、组织办理产品保护交接手续,签订产品保护经济责任书,对产品破坏的责任方追究经济责任,对蓄意和严重破坏产品的责任方加重处罚,直至追究刑事责任。六、主要项目施工管理措施6.1、工期保证措施1、建立完善的生产计划保证体系,明确职责于分工1)第83页共83页 优秀的项目班子是工程成功的基础,我单位派出的项目经理部是由长期配合的成套人员组成,人员精干,施工经验丰富。项目经理百分之百驻现场,随时对施工生产中的人、财、物诸要素进行协调;同甲方、监理工程师和设计方密切配合,对工程进度、质量、安全等方面全面负责,从组织形式上保证总进度的实现。2)我公司全力支持项目经理部的工作,同时加强对项目施工生产的监控与指导,确保各种生产资源及时、足量的供给。3)实行动态网络管理,抓宏观控制,分化管理,以小节点保大节点,细部保大局的方法,保证总体进度顺利实现。4)项目部加强同甲方及现场监理工程师的交流与沟通,对施工过程中出现的问题及时达成共识。5)项目部加强对项目施工生产的监控与指导,保证各种生产资源及时、足量的供给。6)项目部加强同甲方指定分包单位的协调与合作,根据工程进展及时通知分包单位进场,并为分包单位的工作和生活创造良好条件。2、进度计划的分级管理于优化1)加强施工计划管理,编制二、三级工期网络,划分合理的施工流水段,不失时机的插入相关施工工序。2)根据总工期进度计划的要求,强化节点控制,明确影响工期的材料、设备的考察日期和进场日期,加强对各专业分包单位的计划管理。建立以时保日、以日保周、以周保旬、以旬保月、以月保季、以季保年、以年保总体的计划管理体系。3)采用科学的滚动计划法,既保证了计划的连续性,又能根据工地实际情况变化,及时做出调整。4)利用计算机技术对网络计划实施动态管理,运用信息化施工的现代化管理手段,加快信息传达与反馈速度,减少中间环节和加快工序间的穿插速度;通过关键施工线路节点控制目标的实现来保证各控制点工期目标的实现,确保总工期控制进度计划的实现。3、各级生产计划的落实方法1)我单位在合同签订后第二天进场,搭设临时帐篷,租用民房,布置临时水电,以满足前期施工人员的生活需要,第二天测量技术人员进场,对现场进行测量放线,第三天即进入正常施工生产。2)第83页共83页 我单位有完善的材料供应商服务网络,拥有一大批重合同、守信用、有实力的物资供应商。现已作好周转材料进场的充分准备,有能力确保按工程进度供应好各种建筑材料。3)我单位具有充足的劳动力,均为自有职工;因此,不需要组织分包队伍。根据本工程的实际情况,已组织有屡创优工程施工经验的队伍,根据现场安排及时组织进场。4)我单位机械设备部已经按施工组织设计的要求组织好塔式起吊机械,外用施工电梯,钢筋、木工等加工机械设备,确保施工生产顺利进行。4、缩短工期技术措施1)项目深化设计部在项目技术负责人的领导下,对土建、安装各个专业进行深化设计,尤其是同一部位的各种专业管线深化为同一张施工图,便于安装施工的协调,使我们的施工作品更好地体现设计师的意图。在保证工期的基础上建成精品工程。2)精心规划和部署,优化施工方案,科学组织施工,使项目各项生产活动井然有序、有条不紊,后续工序能提前穿插。3)采用成熟的“四新”技术,向科技要速度。4)采用高效减水剂、优化混凝土配合比,提高混凝土早期强度及和易性,缩短施工工期。5)采用混凝土输送泵,解决混凝土的水平和垂直运输,提高劳动生产率,加快工期。6)采用模板快拆体系,缩短拆模时间。7)制定好雨季及各种灾害性天气施工的预案,把各种灾害性天气对施工生产的影响减少到最小。8)后勤保障工作服务到位,确保施工现场作业人员随时处于精神饱满状态。9)施工过程中,分阶段组织验收,尽早插入专业、设备的施工,并配合装修及其他各专业施工队伍完成各部位的施工。10)组织多个专业和班组同时插入施工,为避免施工工序矛盾和作业面矛盾,应采用小区域、小工序、多流水的措施进行组织施工。11)施工中严格控制施工质量,确保工程验收一次通过率95%以上,避免由于返工和修改影响到后面工序,而影响工期。12)与施工同步,按有关规定和监理公司的要求完成各项资料的收集整理。5、组织与管理措施1)项目经理部进场后制定确保工期的奖罚措施,将工期目标细化、量化,分解到每个员工的头上;并与所有进场的作业队伍签订确保工期的奖罚协议,用合同的形式锁定工期目标,充分调动全项目人员的积极性,确保工期的实现。第83页共83页 2)除参加现场监理工程师主持召开的现场例会外,项目每星期召开1-2次工程例会,围绕工程的施工进度、工程质量、生产安全等内容检查上一次例会以来的计划执行情况。每日召开各专业碰头会,及时解决生产协调中的问题,不定期召开专题会,及时解决影响进度的有关问题。3)每日召开施工碰头会,及时解决施工生产中的问题和及时协调各专业相关工序。4)项目经理部工程部人员加强现场巡查和工程质量控制,力争所有施工工序一次成优,减少返工损失和工期损失。5)合理调整混凝土浇注时间和模板制安时间,减少施工扰民,减少外界干扰,不致因外界干扰而产生停工、窝工。6)组织劳动竞赛;同时设备机房单独组织施工队伍进行施工。7)做好作业队管理:作业队采取三级管理方式,即一级为作业队长,二级为质检员和施工员,三级为班组长,明确权力,落实责任;引入竞争激励机制,每月进行一次考核评比,对于表现突出,对工期和质量作出重大贡献的作业班组和个人予以重奖;专业工种之间严格执行持证上岗制度,杜绝无证操作,同时要定期对持证人员进行现场实际操作考试,考试不合格的取消上岗资格,对于重要工序(如混凝土振捣等)的操作人员进行现场技术培训,考试合格后才能上岗。8)加强现场管理,注重过程控制,确保每一工序一次成优,既为下一工序的插入创造条件,又节省其自身的验收时间。6、材料保证措施1)根据施工进度分阶段制定详细的材料进场计划,严格按照材料计划的要求,按指定的商标、规格、型号进行采购各种材料,材料如有变动,需在保证质量和技术要求的前提下,经甲方同意后进行。2)根据工程进展,各专业工程师提前做好材料需求计划,项目材料部门及时采购。3)目前我单位已将施工前期需用的部分钢筋、模板落实了货源,周转架料已在我单位附近工地进行了准备,根据需要及时进场。4)项目试验员对进场材料及时取样(见证取样)送检,并将检测结果及时呈报监理工程师。5)资料员及时向监理工程师呈报进场材料合格证,材料供应商资质证明等。7、机械设备保证措施第83页共83页 根据本工程现场现场实际情况和工程特点,我们采用一台塔式起重机,一台混凝土输送泵、一座龙门架。为了保证施工机械在施工过程中始终处于正常运行状态,我们除了平时加强管理协调外,还同时采取以下措施:1)加强对设备的维修保养,对易损零部件的采购储存;2)对钢筋加工机械、木工机械、焊接设备落实定期检查、保养制度,不让一台设备带病运转。3)为保证设备运行状态良好,我们备齐两套常用设备配件,现场长驻一套机械设备维修班子,确保发生故障在2小时内修复。8、外围保障保证措施设专人专职负责,加强消防、文明施工、环保与扰民、治安保卫工作以及与政府有关部门的联系,提供完善的管理和服务,减少由于外围保障不周而对施工造成的干扰,从而创造良好的施工环境和条件,使施工人员能够集中精力进行施工生产,施工过程能够不间断地快速进行。该工程工期紧、任务重。我们为了急甲方之所急,想甲方之所想,并保质保量、如期地使工程竣工,特制定如下工期保证措施。6.2、质量管理措施1、完善质量组织保证体系根据合同文件要求及本工程确定的质量目标,公司将选派强有力的项目管理班子,项目部每位成员质量职责明确,项目经理(一级项目经理、高级工程师)是工程质量的第一责任人,项目技术负责人全面负责工程的技术管理工作,项目将配备专职质量总监和专职安全总监具体负责日常工程质量监督、检查和现场安全文明施工的管理;现场经理负责施工现场的全面管理,责任工程师必须对各自所负责的分项工程负责;对于甲方选定的特殊专业分包,将按照总包要求各自建立相应的质量保证体系,并全部纳入我公司质量保证体系之中,接受总包方的统一协调、管理。公司总部将负责协调各职能部门,为项目提供全方位的服务,来满足工程的需要。质量保证体系图工程技术负责人项目副经理建设单位主管部门公司安全质量部监理单位监理工程师第83页共83页 项目经理技术员项目工长项目质检员施工班组作业班组质检员2、加强质量意识,建立各种制度以保证工程1)严格质量控制程序为确保工程质量始终处于受控状态,提高一次合格率,杜绝返工,项目将根据公司质量管理体系文件要求,建立严格的质量管理控制程序,项目各管理人员、施工各班组、各专业分包必须严格按此程序办事;每道工序只有通过班组自检(合格)、责任工程师预检(合格)、质量工程师复检合格后方可向监理工程师申请验收,最终验收合格后方可进行下道工序施工。2)严把材料(产品)质量关第83页共83页 控制材料(产品)进货关,严格执行河北省有关材料(产品)准用证制度;严格按现行的施工验收规范对工程所用材料进行检验、试验,合格后向监理(甲方)办理报验手续。严格进口材料及设备的进货管理,公司物资中心将根据甲方要求,按照进度计划对工程所用进口材料及设备制定采购计划,在得到批准后将积极与甲方配合共同对供应商进行选择,在确定产品后,物资中心将依据公司的进货采购程序进行采购,并办理有关手续。对于甲方选定的分包商,我公司将积极配合甲方进行有关采购事宜的活动,保证其手续齐全,复检应遵循河北省有关规定。3)严格施工过程管理,执行“三检制”制度各分项工程质量管理严格执行“三检制”(即自检、互检和交接检、专业检),隐蔽工程作好隐、预检记录,质检员作好复检工作,并请甲方、监理、市质检站代表验收。确保施工过程处于受控状态,对于过程中存在的质量问题,及时以书面“质量问题整改通知单”或口头形式通知有关责任人及时整改,对质量管理不严、整改不及时的责任人将采取处罚措施。4)坚持样板引路制度每个分项(尤其是装修分项工程)工程在大面积施工前必须先作样板,经甲方、监理认定后方可进行大面积施工,严格按样板标准控制质量。5)现场设立质量状况公告牌及时表扬质量好的班组和个人,批评、处罚质量意识差的班组和个人。公告牌样式如下:张掖市集中供热管网工程质量状态标识牌操作单位及负责人质量状态施工部位评估结果专业处理意见操作班组及个人6)建立质量例会制度⑴针对施工中存在的质量问题,及时召开质量碰头会,分析质量原因、制定整改措施,及时整改。⑵项目每月10、25日各召开一次质量专题会,总结月度质量状况,布置下月质量管理的重点,同时评比、表彰质量管理先进个人和班组。7)质量会诊制度第83页共83页 在项目内部分别组成钢筋、模板、砼、砌体、装修、安装等分项工程质量考评小组,对每个施工完毕的施工段进行质量会诊和总结,并填写入钢筋、模板、砼、砌体、装修、安装质量会诊表中,质量会诊表中着重反映发生每种质量超差点的数量,并对发生的原因进行分析说明。质量会诊小组成员在每周质量例会上对上一周质量会诊出来的主要问题进行有针对性的分析和总结,提出解决措施,预控下一周不再发生同样的问题。同时,工程部对各层同一分项工程质量问题发生频率情况进行统计分析,做出统计分析图表,进一步发现问题变化趋势,以便更好地克服质量通病。3、建立质量目标奖罚制度,层层落实质量责任制1)本工程拟设定质量目标奖励基金;项目经理部将根据本工程总体目标,制定分阶段分部分项工程质量目标;项目经理将分别与项目技术负责人、现场经理、责任工程师、测量工程师等自身管理人员以及劳务分包施工班组、专业分包单位签订质量目标责任状,严格奖罚条件;2)质量目标和奖罚条件必须贯彻到劳务班组和专业分包的每一个人,人人明确自己的质量责任和实现质量目标奖励。3)施工现场施行质量跟踪,施工班组在自行完成的分项工程中对每一块施工的部位(实物)进行标识,明确施工部位、施工时间、检验状态、施工人、检验人、质量评定等级等内容。4)严格质量目标考评,奖罚及时兑现。5)公司质保部将组织项目不定期对工程的质量、进度、安全进行突击检查,综合评定工程的各项指标。对未达到要求的要限期整改,并对其产品进行评估,对责任人及责任班组进行处罚。6.3、技术管理措施1、建立健全项目技术管理机构和技术责任制项目技术管理实行技术负责人负责制,项目技术负责人全面负责协调解决各种工程技术问题,项目技术负责人下配备2名技术工程师,负责日常技术措施、方案、设计变更、工程洽商工作。公司技术中心将对项目技术管理工作进行指导和监督,并负责组织、编制、批准重大的施工技术方案。2、技术方案编制与管理第83页共83页 根据总体工程进度计划,项目负责编制《技术方案编制计划表》,明确方案名称、编制人、审批人和完成日期,对于重大技术方案由公司技术中心组织编制,公司技术负责人负责审批;一般技术方案由项目技术负责人组织编制,公司技术中心经理负责审批;重大、一般技术方案公司内部审批后必须填写《施工技术文件报审表》报监理、甲方批准,任何方案只有监理、甲方批准后方可实施。经批准后的方案不得随意修改,如确需修改,必须办理有关方案变更手续。3、图纸会审、设计变更及工程洽商工程开工前,由公司技术中心组织设计交底、图纸会审,设计院、甲方、监理和项目有关人员参加,重点了解设计意图、解决图纸中存在的各种问题,并形成图纸会审纪要,经与会各方签字后生效,作为施工依据。项目技术工程师负责日常的设计变更、工程洽商的管理,设计变更、工程洽商经设计院、监理(甲方)、施工单位会签后生效。项目技术工程师负责把图纸会审纪要、设计变更及工程洽商对主管工长、质检员、分包技术人员交底,主管工长、质量员负责检查图纸会审、变更、洽商的执行情况。4、技术交底制度每一道工序施工前,技术负责人组织(项目技术、质量、安全人员参加)对作业班组或专业分包商进行技术交底,填写并保存技术交底记录,交底的依据是:施工图纸、施工规范和规程、工艺标准、安全规程、质量评定标准、施工方案、项目质量计划、技术措施等。5.检验与试验管理1)、项目负责根据质量体系程序文件及工程总体进度安排制定工程检验及试验计划、过程检验和试验计划。2)、公司对外委托试验,项目负责从政府有关部门认可的试验室中选择合适的委托对象,填写试验室选择审批表并联同其资质证明材料一起报技术中心审批;见证取样试验的方法严格执行上述文件规定;3)、项目负责对进入现场物资的验证,组织过程及最终质量检验,监督分包商的检验和试验工作,审核分包商的检验和试验结果,并按要求存档.4)、重点对防水材料、钢筋、水泥和焊接材料进行严格把关。6、工程资料管理项目设专人负责工程施工技术资料的管理;施工技术资料管理按北京市《建筑工程资料管理规程》执行,施工技术资料收集、整理、归档应与工程施工进度同步,要求及时、真实、齐全、准确,对于重要的文件(如技术洽商等)要进行受控管理。第83页共83页 6.4、安全保证措施1、安全生产管理方针“安全第一、预防为主”;2、安全生产管理目标杜绝发生三级及以上重大生产安全事故;职业病的发病率控制在千分之一以下。3、安全生产保证体系建立以项目经理为组长,项目副经理、项目技术负责人、专职安全员为副组长,各专业专(兼)职安全员为组员的项目安全施工领导小组,在市政府有关部门及公司安全部门的领导监督下,项目形成安全管理的纵横网络。项目总承包管理部配备主管安全总监一名,兼职安全员每20名职工配备一人,各专业分包队伍必须配备专职安全员,专门负责各分包队伍的安全管理。安全保证管理体系网络图监理单位监理工程师建设单位主管部门公司安全质量部项目经理工程技术负责人项目副经理第83页共83页 项目工长工长技术员项目安全员作业班组班组安全员施工班组4、安全生产责任制1)项目经理是项目安全生产的第一责任人,对整个工程项目的安全生产负责。2)安全总监、项目技术负责人负责主持整个项目的安全技术措施、脚手架的搭设及拆除、大型机械设备的安装及拆卸、雨季安全施工措施的编制、审核工作。3)项目各部门人员具体负责安全生产的计划和组织落实。4)项目专业工长是其工作区域(或服务对象)安全生产的直接责任人,对其工作区域(或服务对象)的安全生产负直接责任。5)专职安全员负责对分管的施工现场,对所属各专业分包队伍的安全生产负监督检查、督促整改的责任。5、安全生产管理制度1)安全教育制度:所有进场施工人员必须经过安全培训,经公司、项目、岗位三级教育,考核合格后方可上岗。2)安全学习制度:第83页共83页 项目经理部必须针对现场安全管理特点,分阶段组织管理人员进行安全学习。各专业分包队伍在专职安全员的组织下坚持每周一次安全学习,施工班组必须针对当天工作内容进行每天的班前教育,通过安全学习提高全员的安全意识,树立“安全第一,预防为主”的思想。3)安全技术交底制:根据安全措施要求和现场实际情况,项目经理部必须分阶段对管理人员进行安全书面交底,各施工工长及专职安全员必须定期对各分包队伍进行安全书面交底。4)安全检查制:项目经理部每半月由主管安全的项目副经理组织一次安全大检查,各专业工长和专职安全员必须每天对所管辖区域的安全防护进行检查,督促各分包队伍对安全防护进行完善,消除安全隐患。对检查出的安全隐患落实责任人,定期进行整改,并组织复查。5)安全值班制度:项目安排安全值班表,每天必须有一名项目领导值班,负责处理安全生产的日常工作。6)外脚手架、大中型机械设备安装安全验收制:大中型机械设备安装完成后,必须经甘肃省安全劳动部门进行验收后才能使用;脚手架搭设完成后,必须经公司质安科验收合格后,方可使用。凡不经验收的一律不得投入使用。7)持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。8)安全隐患停工制:专职安全员发现违章作业、违章指挥,有权进行制止;发现安全隐患,有权下令立即停工整改,同时报告公司,并及时采取措施消除安全隐患。9)安全生产奖罚制度:项目经理部设立安全奖励基金,根据每半月一次的安全检查结果进行评比,对遵章守纪、安全工作好的班组进行表扬和奖励,对违章作业、安全工作差的班组进行批评教育和处罚。6、安全教育程序组织安全活动周一下午1:00安全生产大会每月25日15:00安全生产总结会例会人员记录备案安全宣传教育上周安全总结表彰汇报月安全生产状况,提出下月安全生产控制计划安全总监主持召开(全体人员参加)书面提交现场经理、项目经理第83页共83页 特种工人培训教育班前教育技术交底(各分包单位)安全资料下发批阅教育考卷填写教育卡培训资料下发上岗证填写教育卡三检查班前工具检查日安全注意事项上报项目经理部上报安全总监备案现场责任工程师监督检查组织安全教育新工人三级教育(各分包单位)7、组织安全活动6.5、消防保卫措施1、成立消防安全领导小组1)由项目经理担任组长,对施工现场的消防安全负第一领导责任,领导与组织小组成员制定消防计划。2)安全员直接负责施工现场的消防安全管理,负责对现场施工人员进行消防预防教育、培训,落实各项消防安全措施。2、消防保证措施1)严格遵守甘肃市有关消防方面的法令、法规,开工前必须办理相关手续方可开工,配备专职消防安全员。2)对易燃易爆物品指定专人、按其性质设置专用库房分类存放。对其使用要按规定执行,并制定防火措施。3)布置消防设施,配足灭火器材。开工前根据施工总平面图、建筑高度及施工方法等按照有效半径25米的规定,布置消火栓和工程用消防竖管。消防器材设备应有专人负责管理,定期检查维修,保持完整好用。冬季应对消防栓、灭火器等采取防冻措施。4)在库房、木工加工房及各楼层、生活区均匀布置消防器材消防栓,并布置在明显和便于取用的地点;消防器材设备附近,不得堆放其它物品。5)临时工棚及施工设施之间的防火距离不应小于6m第83页共83页 ,易燃物不应堆放在防火间距之内,堆放在防火距离之内的物件,应不妨碍消防车辆的通行。6)施工现场内建立严禁吸烟的制度,发现违章吸烟者从严处罚。为确保禁烟,在现场指定场所设置吸烟室,室内有存放烟头、烟灰的水桶和必要的消防器材。7)坚持现场用火审批制度,现场内未经允许不得生明火,电气焊作业必须由培训合格的专业技术人员操作,并申请动火证,工作时要随身携带灭火器材,加强防火检查,禁止违章。对于明火作业每天巡查,一查是否有“焊工操作证”与“动火证”;二查“动火证”与用火地点、时间、看火人、作业对象是否相符;三查有无灭火用具;四查油漆操作是否符合规范要求。8)施工现场设置临时消防车道,确保临时消防车道畅通,火警电话号码:119。9)在不同的施工阶段,防火工作应有不同的侧重点:⑴结构施工时,要注意电焊作业和现场照明设备,加强看火,特别是高层焊接时火星一落数层,应注意电焊下方的防火措施。⑵装修施工时,要注意电气线路短路引起的火灾,对电气设备和线路要严格检查,还要注意在施工后期收尾时,个别电气线路变更或其他变更项目,需要用电气焊时的防火措施,在易燃材料较多处施工时,要设防火隔板,控制火花飞溅。还要注意油漆和一些挥发易燃易爆气体的涂料作业,做好通风,严禁明火;同时,还应注意在这种场所施工时工具碰撞打火或静电起火。10)新工人进场要进行防火教育,重点区域设消防人员,施工现场值勤人员昼夜值班,搞好“四防”工作。11)把消防安全工作提高到政治影响的高度上去考虑,现场杜绝任何可能出现的安全隐患。12)积累各项消防资料,健全施工现场防火档案。6.6、文明施工管理措施1、文明施工管理组织及目标现场文明施工的水平,是项目各项管理水平的综合体现,同时也是促进施工生产、施工安全的有效保证措施。本工程文明施工的目标是:确保创建:“河北省安全文明工地”。第83页共83页 本工程施工现场场地较大,为了确保文明施工中的各项工作能够顺利地贯彻落实,项目总承包管理部设专职文明施工管理员2名,负责施工现场及各专业队伍的文明施工。项目将成立以项目经理为首,以后勤负责人、文明施工管理员和主要施工工长及材料负责人、保卫组长为骨干的项目文明施工工作领导小组,全面负责工地现场的文明施工工作。2、文明施工规划及管理1)平面管理进场后我们将对现场施工区域主要道路及材料堆场进行硬化处理,并留设排水坡度。在材料堆场、施工道路、泵送点及建筑物四周均设置排水沟。在大门入口设洗车槽和沉淀池,进出载重车辆均用高压水冲洗轮胎。做到不带泥砂及其它污物出场,运出的散料进行覆盖,并作到沿途不遗撒。生产污水及生活污水须经过处理达标后才能排入市政管网。现场道路要求通畅整洁、无杂物乱堆乱放,并由专人定期打扫。施工现场按总平面规划种植花草树木进行绿化,美化环境,减少污染。施工现场的成品、半成品、各种料具均要按施工平面布置图指定位置分类码放整齐、稳固,做到一头齐、一条线。在现场设置一个封闭式垃圾池,所有建筑垃圾均临时存放于垃圾池中,不得随处堆放,垃圾池定期派人进行清理。在办公区和生活区均匀设置一定数量的垃圾桶,所有生活垃圾必须装入垃圾桶,定时派人清理。2)工作管理我单位将CI战略作为工程项目管理的一项重要内容,从树立企业整体形象出发,规范员工行为,促进施工过程中的质量、安全、文明及卫生等方面的管理标准化,保证项目管理目标的实现。现场CI策划从企业整体出发,对项目全过程按照MI(理念识别)、BI(形象识别)、VI(视觉识别)三方面要求系统地进行运作。同时在CI战略基础上积极导入全新的CS(消费者满意)理念,牢固树立“用户至上,质量第一”的思想,在用户满意目标中突出为用户提供优质产品、优质服务及规范施工行为,推动“创建优质工程,争创名牌工程”目标的实现。工地围墙及大门形象设计按照经过用户、监理批准的CI方案进行布置。施工现场大门入口处设立七牌一图的标志牌,即现场施工总平面图、总平面管理、安全生产、文明施工、环境保护、质量控制、材料管理。现场还将按CI要求设置多块导向牌,如办公室、生活区、厕所等方位都在导向牌上标明。项目经理部的员工,要求着装整齐,并在安全帽上标明企业CI标识,用不同颜色的安全帽区分项目经理,管理人员及工人,并要求分包单位在安全帽和服装上面有明显的标识,以便于统一管理。3)治安管理第83页共83页 施工现场设立治安保卫小组,负责现场的治安保卫工作。建立门卫制度,项目人员出入要佩带统一发放的胸卡,凭证出入。严格执行外来人员登记制度和车辆出入检查制度。建立夜间巡查制度,对施工现场进行巡视管理。保卫组将建立施工队伍人员档案,以加强对分包队伍人员的管理,保证工程的顺利进行。4)非施工区域的管理保洁工作:这是施工现场文明施工的一个重要组成部分,由一名项目副经理直接管理,并设立专职保洁员,划分保洁区域及工作内容。对非施工区域进行消杀和投放鼠药,对厕所、垃圾池等容易滋生蚊蝇的地方,由保洁员重点处理,生活垃圾由环卫公司天天清运,给施工现场创造一个良好、文明、清洁的环境。食堂管理:食堂从业人员必须持有健康证,食堂必须取得河北省炊食业许可证,食品加工操作严格按《食品卫生法》进行,防止食物中毒及传染病流行。食堂必须设置纱门纱窗,当班炊事员每天对食堂进行打扫、冲洗,食堂内设大型冰箱一台,生熟食料分开存放,并设有专门的防鼠、防蝇措施。宿舍管理:本工程工人临时宿舍位于现场东面,主要给劳务队伍及分包单位员工提供住宿,员工分别按工种、班组安排住宿,实行标准化管理,每间宿舍选出一名负责人,负责本宿舍的治安、卫生。项目文明施工管理员每天对宿舍卫生进行检查,制止赌博、酗酒事件的发生。厕所和浴室:厕所设置纱门纱窗,地面铺缸砖,墙面、顶蓬用涂料刷白,厕所内蹲位用砖墙分开,瓷砖贴面,设置自动冲水设备。浴室内安装莲蓬头和水龙头,室内地面铺地砖,所有污水必须经化粪池沉淀才能排放污水管道,每天定时打扫及消杀,确保厕所、浴室卫生达标。3、文明施工保证措施1)文明施工责任区制度建立现场文明施工责任区制度,根据文明施工管理员、材料负责人、各施工工长具体的工作将整个施工现场划分为若干个责任区,实行挂牌制,使各自分管的责任区达到文明施工的各项要求,项目定期进行检查,发现问题,立即整改,使施工现场保持整洁。2)工完场清制度第83页共83页 认真执行工完场清制度,每一道工序完成以后,必须按要求对施工中造成的污染进行认真的清理,前后工序必须办理文明施工交接手续。由项目经理、文明施工管理员、保卫干事定期对员工进行文明施工教育、法律和法规知识教育,以及遵章守纪教育。提高职工的文明施工意识和法制观念,要求现场做到“五有、四整齐、三无”,以及“四清、四净、四不见”,每月对文明施工进行检查,对各责任人进行评比、奖罚,并张榜公布。3)文明施工检查措施项目文明施工管理组每周对施工现场作一次全面的文明施工检查。公司每月对项目进行一次大检查,检查内容为施工现场的文明施工执行情况,检查依据:《建设部建筑施工安全检查评分标准》、《建设工程施工安全条例》、《河北省施工现场检查评分记录表》、公司“文明施工管理细则”。检查采用评分的方法,实行百分制记分。每次检查应认真作好记录,指出其不足之处,并限期整改。对每次检查中做得好的进行奖励,做得差的进行处罚,并敦促其改进。6.7、环境保护管理措施严格遵守国家和地方的有关法律法规和其他要求,不断改善建筑安装施工生产的环境和职业安全卫生状况,保证工地周边及社区的环境质量,降噪除尘;保证员工及相关人员的安全和健康,消除危害。公司承诺;本着防患于未然的宗旨,我们将对全体员工进行多层次多形式的环境保护培训,努力控制生产经营过程中的环境影响,不断规范职工的环境行为,减少环境污染事故的发生,以人为本,文明施工,节能降耗,持续发展。1、环境保护、职业安全卫生目标和指标序号目标指标1噪声扰民投诉率0次结构施工昼间<70dB,夜间<55dB(22:00至次日6:00);装修施工,昼间<65dB,夜间<55dB(22:00至次日6:00)2粉尘污染受到相关部门警告次数为1次现场目测无尘、主要运输道路硬化,绿化面积为500m2。3运输无遗撒现象运输无遗撒现象4污水按照规范要求排放污水排放达标5尽量减少油品、化学品的泄漏现象现场的油品化学品存放处一律实行封闭、容器式管理,尽量减少泄漏的现象6杜绝施工现场火灾、爆炸的发生施工现场火灾、爆炸隐患下降至法律法规规定的安全范围内,无火灾、爆炸发生第83页共83页 7固体废物排放符合法律法规和其它要求规定分类存放、分类处理8最大限度的节约材料、水、电按时计量和记录,积累管理的基础资料为来年制定可行的数量控制指标打下基础9节约纸张、保护森林资源复印纸、较好纸张双面打印,非重要、非正式文档用已用过纸的另一面打印10杜绝各种原因引起的死亡事故,尽量减少工伤事故死亡率为0,年轻伤频率≤3.0‰11现场扬尘排放现场施工扬尘排放达到环保机构的粉尘排放标准12生活及生产污水达标排放生产、生活污水中的污染成分含量不超过国家标准13施工现场夜间无光污染施工现场夜间照明不影响周围居民生活146.8、降低成本措施1、合理安排工序,加快周转料具的周转率,合理组织劳力,提高生产效率,缩短工期。2、采用新工艺、新技术,例如钢筋接头优先采用机械连接、电渣压力焊,尽量减少绑扎搭接,节约材料。3、采用梁、板早拆支撑体系和砼中掺早强剂技术,可以提高模板周转率,加快施工进度,缩短工期,节约用工,节约模板投入。4、杜绝一切质量、安全事故,减少返工和材料浪费,降低工程成本。5、优化施工方案,提高机械化使用率,以机代人,减轻工人劳动强度,提高工效,缩短工期。6、尽量减少材料的二次搬运,加强成品或半成品的保护工作,减少定额损耗。7、钢筋、木制品集中下料,做到长料部不短用,大料不小用,减少零料,合理利用,减少定额损耗。8、采用大模板,达到清水砼墙标准,减少了湿作业,缩短了工期,保证质量。9、将水泥砂浆地面,采用细石砼原浆压光,减少工序,增加地面的耐磨强度,防止空裂。10、整个工程均采取大开挖,可缩短工期,节约费用,满足护壁要求。第83页共83页 11、在施工期间采用先进小流水施工工艺,编制合理的施工计划,加强管理,可减少施工资源的投入,缩短施工周期。与定额工期相比可提前工期,节约临水、临电、人工及其它费用。12、砼采用可靠的外加剂,节约适量的水泥,减少定额损耗。13、结构期间分阶段进行结构验收,可提前插入安装及粗装修,可充分利用空间、优化资源调配组合,缩短工期,节省因工期加长而增加的各项费用。14、加强材料的采购管理,从量和价上根本解决和控制成本。加强材料的验收制度,从材质上杜绝不合格品进场;同时及时的实行成本核、预算,增加信息的反馈,减少定额损耗。15、实行定额供料,落实奖罚制度,向管理要效益,减少定额损耗。16、采用自动化信息管理,可减少项目经理部人员数量,并提高工作效率和管理水平,形成办公自动化,节约管理费的开支。七、主要经济技术指标7.1、工期指标本工程从2013年月日开工,至2014年月日竣工,合同工期天;合同工期履约率100%。7.2、工程质量目标单位工程质量目标:甘肃省合格工程,顾客满意率达90%以上。7.3、安全目标杜绝发生三级及以上重大生产安全事故;职业病的发病率控制在千分之一以下。7.4、文明施工目标创甘肃省建筑工程“安全文明工地”。7.5、消防目标消除现场消防隐患,不发生火灾。7.6、环保目标水、气、声、光、渣做到达标排放;注重节约能源和自然资源。第83页共83页 7.7、竣工回访和质量保修计划工程回访率100%,根据我公司对业主服务的承诺,每年对用户进行回访,根据保修合同要求,实现24小时服务上门的承诺。八、施工现场总平面布置项目着重加强现场保护和文明施工管理的力度,使工程现场处于受控的、有序的、合理的状态,使该项目在环保、节能、安全、文明施工等方面成为“绿色建筑”,为本企业营造一处极有力的宣传效应基地,并为甲方单位的售楼工作创造一个良好的参观形象。现场平面布置原则如下:1、充分合理利用现有场地和设施;2、充分考虑与各施工阶段的重点与项目相适应;3、由于建筑物相对较长,所以,需对平面布置中的施工机械设备、办公、道路、临时场地等优化合理布置,并充分考虑不同时期的施工情况。设置足够的周转材料堆放场地,并使周转材料处在塔吊回转半径之内,减少二次搬运。4、设置便于大中型运输车辆通行的现场道路并保证其可靠性。5、加工场、小型机械尽力避开高空附落物体打击范围,临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。6、现场临电、临水线路布置,应布置尽量最短,并减少二次移动。附录一施工进度计划横道图附录二主体结构施工阶段现场平面布置图第83页共83页 下面是赠送的中秋节演讲辞,不需要的朋友可以下载后编辑删除!!!谢谢中秋佳节演讲词推荐中秋,怀一颗感恩之心》老师们,同学们:第83页共83页 秋浓了,月圆了,又一个中秋要到了!本周日,农历的八月十五,我国的传统节日——中秋节。中秋节,处在一年秋季的中期,所以称为“中秋”,它仅仅次于春节,是我国的第二大传统节日。中秋的月最圆,中秋的月最明,中秋的月最美,所以又被称为“团圆节”。金桂飘香,花好月圆,在这美好的节日里,人们赏月、吃月饼、走亲访友……无论什么形式,都寄托着人们对生活的无限热爱和对美好生活的向往。中秋是中华瑰宝之一,有着深厚的文化底蕴。中国人特别讲究亲情,特别珍视团圆,中秋节尤为甚。中秋,是一个飘溢亲情的节日;中秋,是一个弥漫团圆的时节。这个时节,感受亲情、释放亲情、增进亲情;这个时节,盼望团圆、追求团圆、享受团圆……这些,都已成为人们生活的主旋律。同学们,一定能背诵出许多关于中秋的千古佳句,比如“举头望明月,低头思故乡”、“但愿人长久,千里共婵娟”、“海上生明月,天涯共此时”……这些佳句之所以能穿透历史的时空流传至今,不正是因为我们人类有着的共同信念吗。中秋最美是亲情。一家人团聚在一起,讲不完的话,叙不完的情,诉说着人们同一个心声:亲情是黑暗中的灯塔,是荒漠中的甘泉,是雨后的彩虹……中秋最美是思念。月亮最美,美不过思念;月亮最高,高不过想念。中秋圆月会把我们的目光和思念传递给我们想念的人和我们牵挂的人,祝他们没有忧愁,永远幸福,没有烦恼,永远快乐!一、活动主题:游名校、赏名花,促交流,增感情第83页共83页 二、活动背景:又到了阳春三月,阳光明媚,微风吹拂,正是踏青春游的好时节。借春天万物复苏之际,我们全班聚集在一起,彼此多一点接触,多一点沟通,共话美好未来,与此同时,也可以缓解一下紧张的学习压力。相信在这次春游活动中,我们也能更亲近的接触自然,感悟自然,同时吸收万物之灵气的同时感受名校的人文气息。三、活动目的:1.丰富同学们的校园生活,陶冶情操。2.领略优美自然风光,促进全班同学的交流,营造和谐融洽的集体氛围。3.为全体同学营造一种轻松自由的气氛,又可以加强同学们的团队意识。4.有效的利用活动的过程及其形式,让大家感受到我们班级的发展和进步。四、活动时间:XX年3月27日星期四五、活动参与对象:房产Q1141全体及“家属”六、活动地点:武汉市华中农业大学校内七、活动流程策划:1、27日8点在校训时集合,乘车2、9点前往华农油菜基地、果园,赏花摄影3、10点30,回农家乐开始做饭,进行“我是厨王”大比拼4、1点30,收拾食品残物,开始集体活动第83页共83页 5、4点,乘车返校八、职能分工及责任定岗1、调研组:负责前期的选址、策划的撰写、实地考察、交通工具的联系和检验   组长:金雄   成员:吴开慧2、安全保卫组:负责登记参加春游的人数,乘车前的人数的登记,集体活动时同学的请假的审批,安全知识的培训与教育,午餐制作的人员分组   组长:徐杨超  成员:王冲3、食材采购组:根据春游的人数和预算费用合理购买食材   组长:胡晴莹  成员:何晓艺4、活动组织组:在车上、赏花期间、主要是做饭完后的集体活动期间的活动的组织   组长:武男    成员:冯薏林5、厨艺大赛组织组:负责指导各个小组的午餐的准备,最后负责从五个小组里推荐的里面选出“厨王”(厨王春游费用全免)   组长:朱忠达   成员:严露6、财务组:负责财务的报账及最后的费用的收取,做好最后的决算向全班报告   组长:杨雨第83页共83页 7、督导组:负责检查各组的任务的完成及协调各小组的任务分工   组长:叶青青【注】以上只是大致的责任定岗,组长负主责,各小组要相互配合,相互帮助发挥你们的聪明才智去认真完成任务九、注意事项1、分组要尽量把做事积极的与不太积极的搭配,每组里都要有学生干部,学生干部要起带头作用2、食材的购买不要太复杂了,先前想出菜谱,然后组织大家学习下烹饪知识,注意食材购买的质和量3、注意提醒大家手机充足电,随时保持通讯畅通,有相机的同学带上相机,组织大家多拍几张全家福4、游戏最好要能吸引全部人参加,让同学们能增加了解,班委们能更好的了解同学们的动态,增进感情   各组应在规定时间前把活动准备情况向督导组报告,出现紧急情况要第一时报告。督导组也可以及时把活动的准备情况在班委群公布,实时互动。第83页共83页 中秋最美是感恩!无须多言,给父母一个微笑,给亲友一个问候,递上一杯清茶,送上一口月饼,这是我们给予父母最好的回报。感谢父母给予的生命,感谢父母给予的培养……老师们,同学们,这个中秋,我们要用一颗感恩的心来度过!心怀感恩!感恩一切造就我们的人,感恩一切帮助我们成长的人!心怀感恩,我们才懂得尊敬师长,才懂得关心帮助他人,才懂得勤奋学习、珍爱自己,才会拥有快乐,拥有幸福!老师们,同学们,中秋最美,美不过一颗感恩的心!中秋最美,美不过真心的祝福!在此,我代表学校,祝老师们、同学们中秋快乐,一切圆满!第83页共83页'
