- 1.15 MB
- 2022-04-22 13:46:06 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'学校房屋建筑工程实施计划及方案第一章工程概况和施工特点分析一、工程概况及特点(一)工程概况工程名称:XXX工程项目建设单位:XXX有限公司勘察单位:XXX研究院设计单位:XXX有限公司监理单位:XXX有限公司施工单位:XXX建设有限公司㈡、工程特点本工程位于xx市会展路与新田路交汇处东南角具体工程的特点如下:1、工期短施工工期紧,在施工中对环境要求较高,因此在施工中做好安全防护及隔音防尘十分重要,在工程施工中要采取相应有效的控制措施达到安全防护和防尘的目的,做到不扰民。2、结构施工有一定难度该工程跨度较大、层高较高、异形较多。因此施工过程中要严格按照施工规范及施工专项方案进行,确保施工中的安全及施工质量。3、网架结构针对网架结构将编制专项方案。除上所述,本工程在建筑设计上比较新颖、美观,因此立面的装饰线条较多,在施工中难度相对稍大。

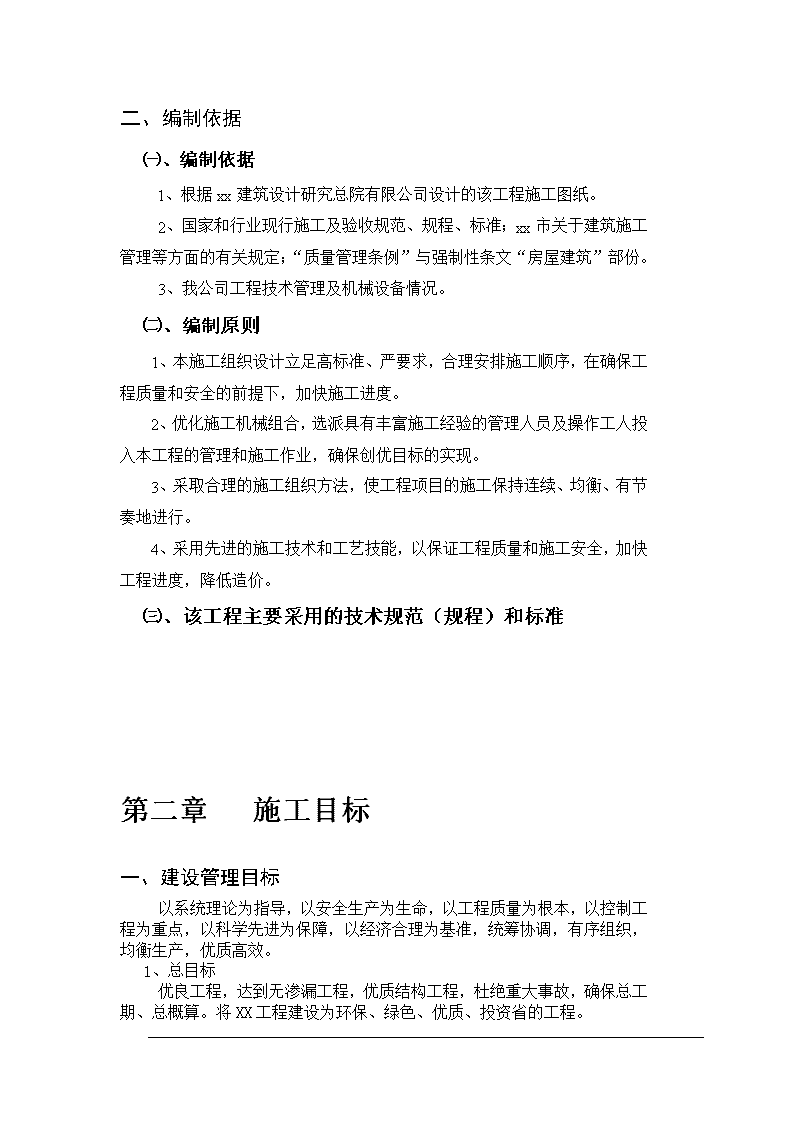

二、编制依据㈠、编制依据1、根据xx建筑设计研究总院有限公司设计的该工程施工图纸。2、国家和行业现行施工及验收规范、规程、标准;xx市关于建筑施工管理等方面的有关规定;“质量管理条例”与强制性条文“房屋建筑”部份。3、我公司工程技术管理及机械设备情况。㈡、编制原则1、本施工组织设计立足高标准、严要求,合理安排施工顺序,在确保工程质量和安全的前提下,加快施工进度。2、优化施工机械组合,选派具有丰富施工经验的管理人员及操作工人投入本工程的管理和施工作业,确保创优目标的实现。3、采取合理的施工组织方法,使工程项目的施工保持连续、均衡、有节奏地进行。4、采用先进的施工技术和工艺技能,以保证工程质量和施工安全,加快工程进度,降低造价。㈢、该工程主要采用的技术规范(规程)和标准第二章施工目标一、建设管理目标以系统理论为指导,以安全生产为生命,以工程质量为根本,以控制工程为重点,以科学先进为保障,以经济合理为基准,统筹协调,有序组织,均衡生产,优质高效。1、总目标优良工程,达到无渗漏工程,优质结构工程,杜绝重大事故,确保总工期、总概算。将XX工程建设为环保、绿色、优质、投资省的工程。

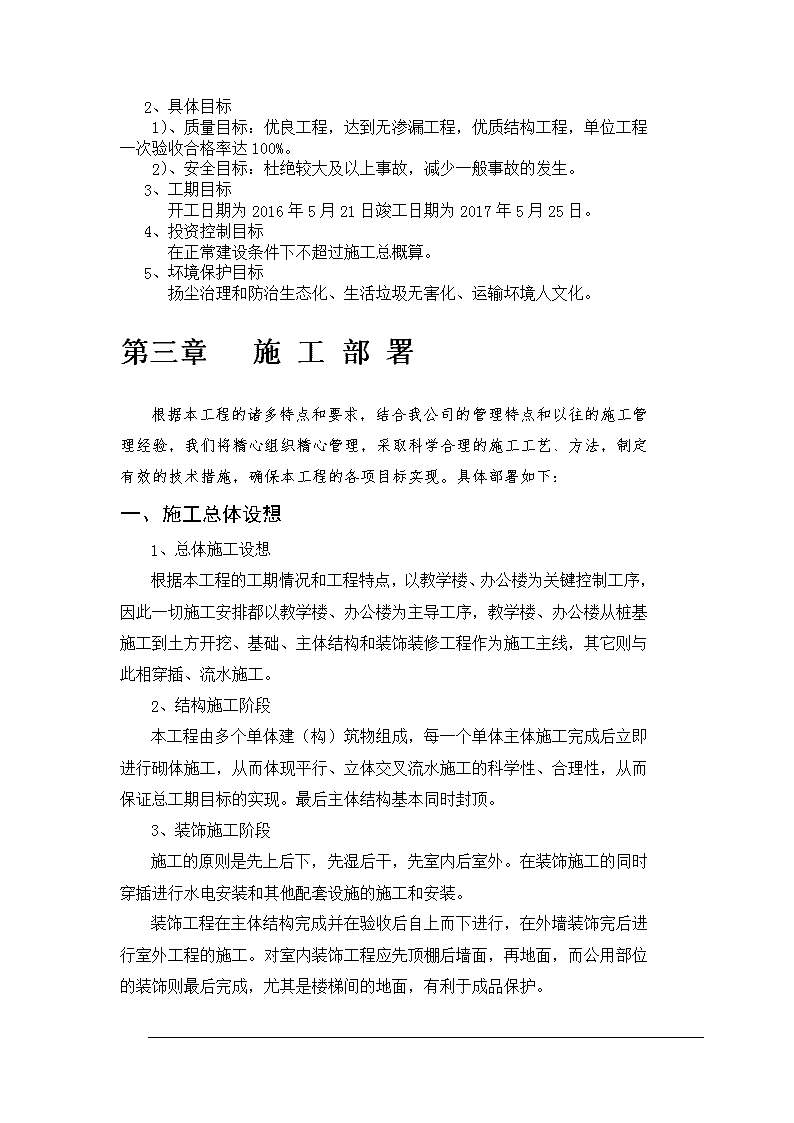

2、具体目标1)、质量目标:优良工程,达到无渗漏工程,优质结构工程,单位工程一次验收合格率达100%。2)、安全目标:杜绝较大及以上事故,减少一般事故的发生。3、工期目标开工日期为2016年5月21日竣工日期为2017年5月25日。4、投资控制目标在正常建设条件下不超过施工总概算。5、坏境保护目标扬尘治理和防治生态化、生活垃圾无害化、运输坏境人文化。第三章施工部署根据本工程的诸多特点和要求,结合我公司的管理特点和以往的施工管理经验,我们将精心组织精心管理,采取科学合理的施工工艺、方法,制定有效的技术措施,确保本工程的各项目标实现。具体部署如下:一、施工总体设想1、总体施工设想根据本工程的工期情况和工程特点,以教学楼、办公楼为关键控制工序,因此一切施工安排都以教学楼、办公楼为主导工序,教学楼、办公楼从桩基施工到土方开挖、基础、主体结构和装饰装修工程作为施工主线,其它则与此相穿插、流水施工。2、结构施工阶段本工程由多个单体建(构)筑物组成,每一个单体主体施工完成后立即进行砌体施工,从而体现平行、立体交叉流水施工的科学性、合理性,从而保证总工期目标的实现。最后主体结构基本同时封顶。3、装饰施工阶段施工的原则是先上后下,先湿后干,先室内后室外。在装饰施工的同时穿插进行水电安装和其他配套设施的施工和安装。装饰工程在主体结构完成并在验收后自上而下进行,在外墙装饰完后进行室外工程的施工。对室内装饰工程应先顶棚后墙面,再地面,而公用部位的装饰则最后完成,尤其是楼梯间的地面,有利于成品保护。
二、主要施工方案的选择㈠、基础施工1、土方开挖1.)施工前,应对场地标高进行复核,进一步了解周边管线情况。施工期间若发现施工工况、场地布置、地质条件与勘察报告及设计不符,应及时通知设计进行相应调整。2.)土方开挖时应遵循“大基坑,小开挖”的原则进行,严禁超挖。㈡、主体结构施工方案1、模板体系模板全部采用竹夹板,墙体组合成定型模板体系,楼板则采用钢管顶撑的支撑体系,可较好地控制模板的平整度和标高,又提高工效,加快施工进度。2、钢筋工程钢筋加工制作,安排在现场的东南角,柱竖向钢筋采用电渣压力焊连接,梁筋采单面焊以保证工程质量,又做到经济合理。钢筋保护层控制采用定型塑料卡环,保证钢筋定位的正确。3、混凝土工程混凝土全部采用商品混凝土泵送工艺,可直接用汽车泵或固定泵输送,保证混凝土浇筑的连续性,尤其是墙、柱混凝土不出现施工冷缝。4、垂直运输采用1台QTZ80型塔吊,可满足、基础阶段和主体结构施工阶段的模板、钢筋和架料的垂直运输。砌体和装饰阶段则安装两台SCD200/200J型号双笼施工电梯,解决砌体材料和装饰材料的运输。5、脚手架工程本工程采取落地双排钢管扣件脚手架,室内砌筑、装饰用脚手架采用工具式,以利周转和移动。三、施工准备工作㈠、技术准备
1、项目经理在该工程开工前组织全体项目管理人员认真阅读施工图纸和建设工程承包合同,领会设计意图和合同精神,明确工程的承包内容,掌握工程的特点,学习有关规范、标准,并组织对图纸的预审、会审。2、结构施工前,项目技术负责人将组织人员针对本工程的结构特点,技术难点、重点部位编制好施工预控点、质量计划及施工组织和施工预算。3、工程开工前,需编制专题方案,并报送监理建设单位审核,具体如下所列:(1)、机械钻孔桩施工方案,由专业分包施工单位编制。(2)、模板、支撑架专题设计方案,由项目技术负责人编制。(3)、屋面、卫生间等防水的施工专项方案,由项目技术负责人编制。(4)、脚手架搭设、拆除施工方案,由项目技术负责人编制。(5)、现场施工临时用电专项方案,由项目技术负责人编制。(6)、塔吊、人货电梯安装及拆卸方案,由公司下属专业公司负责编制。(7、)网架结构专项方案,由项目技术负责人编制。㈡、施工现场准备本工程为全面履行合同和投标承诺,因此,在施工队伍进场前必须做好充分的准备。1、进场前,积极与建设单位取得联系,作好现场交接工作。2、施工道路要畅通,且短运输,少搬运,二次搬运要减少到最小限度。3、根据施工总平面布置图修建现场临时用房后,布置好用水、用电管线,搞好总平面布置,修好现场排水沟、沉淀池。4、根据基础平面布置图,作好测量放线工作,并及时请规划部门验线。引测高程,现场设置永久水准点三个,为标高控制和沉降观测做好准备。5、充分配合现场各方人员,兼顾各方利益,同时强化治安防卫工作,保证整个施工有条不紊地进行。6、作好现场卫生文明及宣传、保卫工作。7、现场固定的管线要作好保护,不得损坏。㈢、材料的准备1、熟悉图纸,核对本工程有无特殊材料要求以及其品种、规格和数量。2、根据施工图纸提出材料用量计划,由材料组按计划组织进场。
3、材料进场应立即进行检验复试,对材料按贮存、保管的不同要求,做好堆场和仓库的准备。主要周转材料需用计划序号名称单位数量用途1φ48×3.2钢管t400支模架与脚手架2九夹板张8000墙、楼板支模3十字扣件万个7脚手架4旋转扣件万个0.7脚手架5直接扣件万个0.5脚手架7木枋50×100m3200支模8木枋100×100m380支模9钢管顶撑套800支模㈣、机械设备的准备1、在桩基施工阶段要考虑塔吊的基础的定位设置和设备检修检查。2、土方开挖前应做好钢筋加工车间、混凝土搅拌台的设备安装。3、土方开挖前应准备降水设备,潜水泵等进场。4、垫层施工后木工机械、焊接设备全部进场到位。5、其他机械根据施工机械需用计划组织进场。㈤、劳动力的准备1、组织各分项工程专业的施工管理人员,组成施工操作管理层,由专业技术性较强、操作技能娴熟的技工组成各分项工程操作的独立大班组,建立班组管理体系。2、根据施工组织设计的施工进度安排、劳动力总体需要计划,编制阶段性实施的劳动力需用计划,并注明进出场时间。3、根据劳动力需用计划,组织劳动力进场,安排好工人进场后生活及入场规章制度、安全施工、操作技术和精神文明的教育。
4、进场施工人员都必须持证上岗。㈥、施工准备工作的责任人和完成时间序号准备工作名称主办部门完成时间责任人1施工组织机构项目部开工前项目经理2技术准备工程技术组图纸会审前项目工程师3人员准备后勤组按劳动力需用计划分阶段进场项目经理劳资员4材料准备材料组按进度和材料需用计划要求进场项目经理材料组长5生产、生活设施施工组基础挖土前施工主管专业工长6施工机具准备机械组按机械设备需用计划要求进场项目经理机械员四、质量保证措施(一)、质量目标质量目标:优良工程,达到无渗漏工程,优质结构工程,确保“瓯江杯”优质工程,争创“钱江杯”优质工程。(二)、保证工程质量的组织措施为了保证工程质量在受控状态下运行,建立以总经理为首、总工程师为技术业务领导的质量管理体系,对工程质量进行监督、控制。组织成立质量检查小组,对该工程质量行使监督、控制权,对工程质量进行动态跟踪控制,秉公执法,严格每道工序的质量检验关,绝不让不合格的产品转入下一道工序。为确保质量监督管理工作的公证,质量检查小组在行政上保持相对独立,经济分配上与项目脱钩。一)建立质量管理保证体系优良的工程质量必须把质量责任落实到每一个管理者头上,奖惩分明,并与质量有关的纵横协作单位以合同的形式明确责、权、利。在施工的全过程中严格按质量体系有效地运行。
在主体施工阶段,重点控制轴线、标高以及卫生间、屋面防水工程的施工质量,执行按工序控制主体质量,实行班组自检,由施工人员组织班组之间和上下工序之间的互检、专职质检人员对产品质量专检的“三检制”。在装饰装修阶段,坚持以样板引路和有针对性的专项质量控制措施,精心施工创优质,确保用户满意。1、施工质量检验体系图公司总工程师质量安全部项目工程师项目经理项目副经理施工员技术员资料员材料员试验员班组质量2、工程质量监督保证体系图市、区质监站质检组监理公司工程师建设单位现场代表设计单位工程师公司总工程师项目经理项目主任工程师项目质量监督小组各专业施工员安装作业班组土建作业班组特殊工种作业班组
3、项目部质量保证机构网络图项目经理项目副经理项目主任工程师施工调施翻计度工样划技术技试计方深术验量案化材料设备材设料备质量安全安质保消全量卫防合同预算财核预统务算算计综合办公室文标生总书化活务每周一次全面质量管理、生产例会全面检查施工执行情况,制订下一步施工计划保证措施检查技术措施执行情况,技术资料收集与整理检查施工完成劳动力布置情况检查安全质量文明施工措施执行情况检查材料供应和质量情况检查材料供应和质量情况制定整改措施,加强贯彻落实
4、质量保证体系管理网络图质量保证体系管理网络施工现场管理人财物平衡均衡施工生产考虑工程质量历史资料分析掌握标准了解实际用户回访意见了解部门工作质量学习先进总结经验进度安排合理可行按年度月分配要求分部分项安排掌握工程动态及时认真复核质量事故处理现场材料管理设备性能测试机操工培训考试加强施工中回访及时表扬批评施工准备质量调查研究施工组织设计做好工程验收交工质量认定材料数量质量机械检查鉴定机械巡回检查做好工程核算加强思想教育目标管理指标计划措施计划做好材料试验按图施工做好技术交底做好技术复核材料计划管理落实保养责任做好机具检修管好职工生活开展劳动竞赛质量管理网络调查研究分析施工计划编制施工计划质量工程质量计划机具设备质量现场施工质量材料供应质量服务工作质量
二)建立健全质量管理制度以确保施工质量1、技术交底制度:经理部在施工中应严格进行技术交底制度,对每个分部工程、每个分项工程、每道工序的施工都应进行层层的技术交底。交底程序是:在工程施工前由项目技术负责人对施工工长、施工人员进行交底。在分部分项工程施工前由施工工长对班组长进行技术交底。每个施工部位施工前班长对作业操作人员进行技术交底,并做好文字记录。对重要的分项工程及施工工序应由技术负责人及工长组织进行技术交底活动。2、材料、成品、半成品的验证和进行验收制度材料、成品、半成品的质量好坏直接影响工程质量,对此在施工中应严格要求把好进场前的验证和进场后的验收关。材料、成品、半成品在进场前应对供货方提供的质检资料、产品合格证、样品进行验证,必要时可取样试验,如合格后方可进场。材料、成品、半成品进场后,按照相关规范标准进行复验,合格后应按货物的特殊性及要求进行存储,并做好标识。不合格者不得在工程中使用,也不在现场堆放,必须立即运出场。3、施工工序的“三检”制度施工过程中应严格坚持自检、互检、专职检验制度,并做好方案记录,作业班组在自检的基础上进行班组之间的互检,在工序交接要由质量员、工长、班组长共同进行验收,合格后方可进行下道工序的施工。4、质量否决制度在施工过程中不合格的分部、分项工程坚决推倒重新施工,不合格的施工工序不准转入下道工序的施工,并及时进行返工直至合格。坚决实行质量一票否决制度。在施工中做到以下几个方面的坚持:⑴、严格坚持施工中高标准、严要求,不合格必须返工重来,决不迁就。⑵、严格坚持按施工规范、规程操作,克服管理和操作上的随意性。⑶、严格坚持施工正确程序,杜绝打乱仗现象,形成有机统筹的良性循环局面。⑷、严格坚持总体质量控制和细部处理完善,保证成品良好的观感效果。⑸、严格坚持好治理通病,保证一次成功,提交优质的产品。温州市XX建设有限公司-89-
⑹、严格防止交叉污染,注重成品保护,按规范规程要求,分别对隐蔽工程、分项工程和交工工程进行技术复核及检查收,切实做好质量检验评定记录。5、严格执行技术复核制度⑴、项目技术负责人要对施工中采用的技术文件、技术资料等进行熟悉,在理解基础上进行复核,准确无误后方可用于工程施工。⑵、重要工序的施工应进行技术复核,地基验槽、隐蔽验收工程应经验收合格方可进行下道工序。工程的测量放线应由专职测量员进行施测后由工长、质量员进行复核,经复核合格后可以用于施工控制。⑶、重要部位隐蔽工程应经公司自检后,由建设单位、监理单位、计单位、质监站等检查合格并签字认可后才能进行下道工序的施工。6、施工人员持证上岗制度⑴、项目的施工技术人员必须通过业务考评并取得上岗证。⑵、班组施工操作人员应取得相应技术等级,并经过培训合格后方可以进入现场施工。7、进行多层次的质量检查制度⑴、项目质检组对分部分项工程的跟踪检验和验收,对不合格产品坚持推倒重来。⑵、公司定期每月进行一次检查,对工程质量进行复核,并解决质量管理中存在的问题。⑶、公司根据工程进展情况对基础工程、主体工程、屋面工程等分部工程进行检查复核,对工程质量进行确认。8、推行样板间、样板层制度⑴、为确保工程质量的一次达到优良标准,充分体现设计意图,在装饰装修工程施工前先进行样板间、样板层的施工,并请设计、建设、监理单位共同进行评定。⑵、样板确定后,在大面积施工中应按样板中确定的工艺、施工程序、质量标准进行组织施工,并按样板的质量标准进行验收。(三)、保证优质工程的管理制度:为了确保工程质量管理目标的实现,要认真熟悉图纸并严格按图施工,根据新的施工规范和新的质量管理要求及操作细则严格执行,同时在工程施工中要很好地应用新技术、新工艺和新的管理思维模式来实现既定目标。温州市XX建设有限公司-89-
工程质量优劣,关键在项目,我们制定了项目质量保证控制体系图。我们将采取以下措施来达到控制和保证工程质量。1、项目应用全面质量管理办法,成立主体结构施工、装饰装修施工、特殊重要部位施工、现场“标化”管理和成品保护等QC小组,专攻质量通病和质量理重点、难点等问题。2、在工程质量管理中,首先强调人是第一因素,是影响工程质量的关键,因此,对进入项目的管理人员或班组进行择优组合,要求是业务熟练、技术水平高、有较强的责任感和敬业精神素质较高的人员才能组合进来。对项目管理人员实行制度考核和责任目标考核相结合的管理方式。对班组实行制度考核和经济合同相结合的办法,把项目职工的个人前途和经济命运同项目的质量目标紧密联系在一起。3、对进场的材料、成品、半成品做到出厂合格证、厂家资质等级证及质量监督检验部门的检验证三证齐全,同时现场抽验合格后方可进行施工工程使用。4、重要部位质量控制措施在工程施工中,对重要部位和容易产生质量通病和施工难点的地方,采取有针对性的技术措施及方案。5、技术管理工作的质量控制措施⑴、隐蔽验收安排为了确保工程质量,排除隐患,本公司针对隐蔽工程项目,特做以下验收安排计划。隐蔽验收安排表序号隐蔽项目验收内容参加单位1桩基预制桩质量、焊接质量建设、监理、设计、施工1基坑验槽持力层土质、标高、轴线建设、监理、设计、地勘、施工2基础钢筋规格、数量、间距、锚固、接头、保护层厚度、接地焊接点建设、监理、设计、施工(人防质监站)3墙柱、梁板钢筋规格、数量、间距、锚固、接头、保护层厚度建设、监理、施工4各层楼板筋及墙柱筋规格、数量、间距、锚固、接头、插筋、保护层厚度甲乙双方、质监(抽查)5砌体建设、监理、施工温州市XX建设有限公司-89-
轴线、灰浆饱满度、拉结筋位置、数量、构造芯柱6屋面防水保温层、找平层、泛水、有无空鼓、孔洞、翘曲、厚度建设、监理、施工7预埋件、管道标高、位置、规格、数量建设、监理、施工8建筑物防雷、焊接数量、位置、焊缝长度是否符合设计要求建设、监理、施工9门窗固定连接点数量、位置、材质、固定方式建设、监理、施工10外墙孔洞的封堵封堵方法、材料监理、施工单位⑵、技术复核计划将对各个分项工种派专人负责且进行复核,确保工程创优。技术复核计划表序号复核内容施工班组复核人员1定位轴线测量组工长、甲方代表、规划部门2垫层标高测量组技术负责人3底板模板木工组工长、技术负责人4梁、柱模板木工组工长、技术负责人5楼板模板木工组工长、技术负责人6各楼层面标高、楼梯标高测量组工长、技术负责人7楼梯标高测量组工长、技术负责人8楼层翻线测量组工长、技术负责人9砌体匹数杆砖工组工长、技术负责人10砌体垂直度砖工组工长、技术负责人⑶、设置本工程关键过程及特殊过程控制点序号项目内容控制方法1测量定位建筑物的定位、标高、垂直度控制、结构放样设控制点,测量资料及成果,必须有包括业主、监理在内的互相验证2地基验槽地基开挖到设计要求的标高或持力层后,在地下室施工前要签认设停止点,须经设计、勘察、监理、质检等会验签证3钢筋对焊配料对钢筋的材质、规格、数量、布置方式以及对焊的控制设控制点,有关项须经验证,其中对焊必须按规定执行。4砼试配投料搅取工程实样作砼试配,投料前检查骨料的符合性,测含水率,调正水灰比设控制点,试配按规定搅拌后随机抽取,做试块。5隐蔽验收温州市XX建设有限公司-89-
已完工程被隐蔽或覆盖进入下一道工序之前要作验查,合格后才能进入下道工序施工设停止点,监理、质检等部门没有一致认可之前不得隐蔽,按规定办理隐蔽验收记录6管道接口上下水安装中,管道之间的接口及管口与器皿,直到楼地面的接口设控制点,上水管做打压检验,下水管做闭水检验,业主/监理旁站记录7避雷接地按设计要求的方式做好接地设控制关检验其做法及布置以及测定接地电阻值,业主/监理旁站记录8电气线路按设计要求(安装)好确保线路畅通设控制点,引出线用万能表检查,并件记录9焊接作业包括钢筋竖向焊接,按工艺规程或工艺考证成果操作对施工能力进行鉴定,设控制点,对操作过程的工艺参数及成果,作检查、检验10防水工程包括结构自防水及作业按设计要求工艺规格作业对施工能力进行鉴定,设控制点,对操作过程的工艺参数及成果,作抽查、检验,设控制点,对操作过程的工艺参数抽查,重要部位实行旁站11冬雨季施工对冬雨季施工时采取特殊的作业方法,确保工程质量对施工能力进行鉴定,对操作过程的工艺参数及成果,作抽查、检验,编制详细的冬、雨季施工措施,并设监证点,实行旁站,监督检查⑷、验收批的划分地基基础分部工程中的分项工程划分为一个验收批,预制桩按照住宅楼和地下汽车库划分验收批,主体、屋面、装饰装修分部工程中的分项工程按照每个楼层划分为一个验收批,对于高低处的屋面划分为两个验收批,电气和给排水分部工程按照一个设计系统或设备组划分检验批,并根据此收集整理施工技术资料和组织验收。施工验收过程中检验批若有变更,由建设单位、监理单位和施工单位共同商议确定。⑸、砼取样计划在砼的浇筑地点随机取样制作,并按下列规定进行:①、每一楼层或每一个施工段(划分施工段时),或在同一结构部分每浇筑一次混凝土但不大于100m3的同材料、同配合比、同强度的混凝土取样不得少于一次;②、当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次,应根据需要留置同条件养护试块③、商品砼除应在预拌砼厂内按规定留置试件外,砼运到施工现场,尚应按以上两条留置标准养护条件下的混凝土强度试块。④、现场尚需按照上述条件留置同条件养护试块。温州市XX建设有限公司-89-
⑤、等效养护凝期试块取样详见(四、混凝土结构实体检验)中有关内容。⑹、砂浆取样:砂浆试样应在搅拌机出料口随机抽样,每一楼层或250m3砌体中的各种强度等级的砂浆,每台搅拌机应至少检查一次,每次至少应制作一组试块。(基础砌体按一层楼计)。四)、混凝土结构实体检验对涉及混凝土结构安全的重要部位应进行结构实体检验。结构实体检验应在监理工程师(建设单位项目专业技术负责人)见证下,由施工项目技术负责人组织实施。承担结构实体检验的试验室应具有相应的资质。对混凝土强度的检验,应以混凝土浇筑地点制备并与结构实体同条件养护的试件强度为依据。对混凝土强度的检验,按国家现行有关标准的规定进行。㈠、结构实体检验用同条件养护试件强度检验1、同条件养护试件的留置方式和取样数量,应符合下列要求:⑴、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;⑵、对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;⑶、同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不宜少于3组;⑷、同条件养护试件拆模后,应放置在靠近相应结构试件或结构部位的适当位置,并采取相同的养护方法。2、同条件养护试件应达到等龄养护龄期时进行强度试验。等龄养护龄期应根据同条件养护试件强度与标准养护条件下28d龄期试件强度相等的原则确定。3、同条件自然养护时间的等效养护龄期及相应的试件强度代表值,宜根据当地的气温和养护条件,按下列规定确定:⑴、等效养护龄期可取按日平均温度逐日累计达到600℃·d时所对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d;⑵温州市XX建设有限公司-89-
、同条件养护试件的强度代表值应根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GBJ107的规定确定后,乘折算系数取用;折算系数宜取为1.10,也可根据当地的试验统计结果作适当调整。4、冬季施工、人工加热养护的结构试件,其同条件养护试件的等效养护龄期可按结构构件的实际养护条件,由监理(建设)、施工等各方根据上述第2条的规定共同确定。5、当同条件养护试件强度的检验结果符合现行国家标准《混凝土强度检验评定标准》GBJ107的规定时,混凝土强度应判定为合格。当未能取得同条件养护试件强度、同条件养护试件强度被判为不合格时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行检测。6、同条件养护试件的留置组数和养护应符合下列规定:⑴、每一层应留置两组等效试块,一组为悬挑部位,一组为墙梁板位置。⑵、取样为该位置混凝土入模处,等效凝期试块用试块架放置在该位置,与母体混凝土结构同条件养护。⑶、现场试验员认真记录每天的天气情况,D=(Max+Min)/2作为计算等效凝期试块的温度。凝期不少于14d,也不宜超过60d。等效凝期试块必须保证达到600℃·d之后进行试验。若不合格必须经有检测资质的单位进行检测。㈡、结构实体钢筋保护层厚度检验1、钢筋保护层厚度检验的结构部位和构件数量,应符合下列要求:⑴、钢筋保护层厚度检验的部位,应由监理(建设)、施工等各方根据结构构件的重要性共同选定;⑵、对梁类、板类构件,应各抽取构件数量的2%且不少于5个构件进行检验,当有悬挑构件时,抽取构件中悬挑梁类、板类构件所占比例均不宜小于50%。2、对选定的梁类构件,应对全部纵向受力钢筋的保护层厚度进行检验;对选定的板类构件,应抽取不少于6根纵向受力钢筋的保护层厚度进行检验。对每根钢筋,应在有代表性的部位测量1点。3、钢筋保护层厚度的检验,可采用非破损或局部破损的方法,也可采用非破损方法并用局部破损方法进行校准。当采用非破损方法检验时,所使用的检测仪器应经过计量检验,检测操作应符合相应规程的规定。钢筋保护层厚度检验的检测误差不应大于1mm。温州市XX建设有限公司-89-
4、钢筋保护层厚度检验时,纵向受力钢筋保护层厚度的允许误差,对梁类构件为+10mm,-7mm;对板类构件为+8mm,-5mm。对梁类、板类构件纵向受力钢筋的保护层厚度应分别进行验收。5、结构实体钢筋保护层厚度验收合格应符合下列规定:⑴当全部钢筋保护层厚度检验的合格率为90%及以上时,钢筋保护层厚度的检验结果应判为合格;⑵当全部钢筋保护层厚度检验的合格率小于90%但不小于80%时,可再抽取相同数量的构件进行检验;当按两次抽样总和计算的合格率为90%及以上时,钢筋保护层厚度的检验结果仍应判为合格;⑶、每次抽样检验结果中不合格点的最大偏差均应不大于上述第4条规定允许偏差的1.5倍。6、钢筋保护层厚度不满足要求时,应委托具有相应资质的检测机构按国家有关标准的规定进行检测。五、项目组织机构一)、项目管理网络:内业技术项目经理项目工程师试验员测量员质量员安全员钢筋翻样模板工长预算员机械员后勤主管材料员生产班组混凝土工长工程技术组质量安全组材料组库房保管施工组经营组机械组后勤组项目副经理砌体工长装饰工长管道工长电气工长温州市XX建设有限公司-89-
二)、项目管理名单:岗位姓名工作职责工作目标项目经理XXX该工程项目实行全面负责,对项目班子和工地负责人的直接领导,并接受公司和有关部门的检察监督。按合同规定的工期、质量、安全以及费用要求完成该工程项目项目副经理.XXX直接对项目经理负责,对施工生产的进行具体组织安排。维护红线以内生产经营按计划正常运行。项目技术负责人XXX直接对项目执行经理负责,分管施工生产中的技术,质量和安全。按照合同规定的质量、安全要求,保质保量完成该项目工程。安装经理XXX直接对项目经理负责,对施工生产过程中的水电风工作进行具体组织安排。按照合同规定的施工内容保质保量及时的完成“水电风”的工作。项目预算员XXX直接对项目经理负责,做好项目成本预算和核算。成本预测和控制项目技术员XXX直接对项目主任工程师负责,对工程项目进行技术指导和控制。编制材料需用计划和技术指导及控制质检员XXX直接对项目经理或项目主任工程师负责。控制施工过程中的施工质量,确保达到项目的既定质量目标安全员XXX直接对项目经理或项目主任工程师负责,对工程项目安全指导监督。控制施工过程中的施工安全,确保达到项目的既定安全目标材料员XXX直接对项目经理负责,负责项目工程的材料管理和控制。及时向工地供应合格的材料,确保现场材料的正常使用和消耗。施工员XXX直接对项目经理及项目副经理负责,并负责现场施工的具体组织工作。根据项目的施工计划综合考虑计划的实施,保质、保量完成分部分项计划。试验员XXX直接对项目主任工程师负责,负责现场试件的制作、养护、保管和试验,做好原材料、半成品的取样和送检,并做好相关的记录。做好复检,严格现场级配。资料员XXX直接对项目经理负责.负责本工程资料整理负责本工程资料整理。温州市XX建设有限公司-89-
第四章施工现场总平面布置由于周围施工环境要求较高,因此必须科学合理地进行现场的布置,使施工场地布置合理。一、施工现场场地布置㈠生活、办公布置办公区设置在拟建教学楼的北面,办公楼为2层共16间彩钢活动房,职工临时住房、厕所、食堂设置在拟建教学楼的东侧。㈡、钢筋、木工加工房布置钢筋加工房布置在东面靠施工仓库,面积200m2。用钢管搭设,屋面用铁皮瓦,铁皮瓦围护。木工加工房布置在场地东北侧面积150m2。用钢管搭设,屋面用铁皮瓦,铁皮瓦围护。㈢、变配电房布置东南角设置临时配电房与自发电房,面积32m2,生产及生活用电都从此引出,分设配电箱。㈣、施工电梯两栋教学楼主体结构施工结顶后开始安装SCD200/200J型号施工电梯,位置均放在教学楼北面.㈤、塔吊布置塔吊选用一台QTZ80塔吊,位置在两栋教学楼中间,臂长57米,可覆盖教学楼和办公楼。㈥、材料库房布置现场设置总材料库房,面积6.6m×6m。㈦、材料堆场布置现场分设钢管堆场、模板堆场、砌块堆场等,就近布置,堆码整齐。㈧、施工围墙布置温州市XX建设有限公司-89-
在现场砌筑2.5M高的围墙,对墙面刷白,采用喷绘美化墙面。㈨、门卫布置现场在大门出入口的东面设置门卫室.㈩、道路布置1、结合施工区内规划的永久性道路布置。2、利用东面出入口将施工现场内道路贯通,便于车辆进出通行。3、在每个出入口处设置混凝土铺面的洗车台或其它冲洗设施,所有车辆从工地行驶到公共道路之前必须冲洗干净,严禁将泥土带上公共道路。4、在施工期间必须服从有关交通部门和招标人的组织调度安排,不得占用路面,不得擅自中断路段的交通。二、施工用水、用电布置㈠、施工用水布置1、用水量的计算施工用水量既要考虑施工的实际需要,又要满足现场的消防用水的要求,而一般消防的用水量较大,故按消防用水来计算。Q=q消防×(1+10%)=11(L/S)管径的选择:2、管线布置建设单位提供的供水的接点为φ50,可以满足要求。根据接口沿建筑物一周,呈环行布置,主管用Dg50,支管为Dg20,所有管道均采用镀锌钢管。楼层施工用水设一台加压泵,泵的扬程20m。㈡、施工用电布置1、用电量计算桩基阶段动力用电量Q1=270KW,焊机用电量Q2=60KVAK1=0.7,K2=0.6,温州市XX建设有限公司-89-
2、线路布置整个现场的施工用电总配电箱在东北角,而场地为长方形。因此,本工程施工用电线路布置相对较长,故可全部采用电缆沿围墙敷设,线路分两路,主线采用70m2橡胶护套铜芯线,分别到塔吊旁和北面围墙旁的固定配电箱,其他再由固定配电箱引至各用电点的控制配电箱。电缆敷设原则是埋地敷设,局部跨越道路的可采取加钢套管形式埋地敷设。三、主要项目施工方法及技术措施本工程我们将采取科学合理的施工流程,先进的施工方法,切实可行的施工技术措施,消除住宅工程中常见的结构质量通病和一些使用功能性质量通病,以及创优质工程的措施和施工工艺,确保各项目标的实现。一)、施工工艺流程1、施工工艺流程桩试验施工准备试桩施工桩砼养护工程桩施工土方开挖工程桩动测基础施工主体施工装饰施工交工验收室外施工温州市XX建设有限公司-89-
2、基础施工工艺流程桩砼养护桩基施工定位测量土方开挖垫层施工试 桩桩动测及桩基验收基础钢筋绑扎钢筋隐蔽验收基础模板安装安装配合预埋基础砼浇筑砼养护土方回填3、主体结构施工工艺流程柱钢筋焊接墙柱钢筋绑扎梁板模板安装砼浇筑搭支撑架墙柱模板安装测量放线接头试验隐蔽验收墙柱拆模安装水电预埋配合砼养护转至上层梁板钢筋绑扎隐蔽验收温州市XX建设有限公司-89-
4、装饰工程施工工艺流程门窗框安装内墙面粉刷结构验收隐蔽验收安装预埋顶棚粉刷腻子门窗扇安装地面找平公用部位地面厨、卫防水墙面涂料、门油漆厨、卫间地面清理、验收外墙面粉刷外墙面涂料外墙面面砖室外台阶散水二)、定位测量、高程控制及沉降观测㈠、定位测量1、根据建筑红线结合总平面图和施工图的具体尺寸放出平面控制线。2、施工中根据轴线平面控制线和施工图分别测出其它轴线及相应结构尺寸,供施工使用。3、所引控制网点须设好标桩,并作好永久性保护。其作法是用φ20mm的粗钢筋,上磨成半圆形,下弯成弯钩,将其埋入混凝土中。周边用砖砌成一个保护井,并用保护盖盖严。4、本工程采用“内控法”利用激光经纬仪进行轴线的控制。所有轴线的投测均由±0.00向上投测。5、所有的测量定位放线均经过自检后报监理单位审核。㈡、高程控制根据国家测绘部门给定的绝对高程水准点,引至施工现场进行控制,引出的标高点应在固定建筑物上做好标记,均匀分布标记点不少于3个,标出±温州市XX建设有限公司-89-
0.00标高,并作好半永久性保护措施,高程控制点保护措施见高程控制点埋设图。向上引测在各楼层应做好标高记号,弹出标高控制水平线,此线在建筑物四大角均须设置,并设立控制桩作好标记。对每次的引测均用水准仪对引出的标高进行闭合检查,及时消除量测误差。㈢、施测要求1、测量选派专业技术人员和运用激光经纬仪进行测量放线。2、必须使用经检验合格的测量仪器,如经纬仪、水准仪和钢尺等。3、每次施测在原测点进行,测完后均要做闭合检查,准确无误后方可进行下道工序。4、所有±0.00以上部位标高的引测均由±0.00开始,以减少误差。5、测距精度不得大于1/10000,引角精度不大于20",层间垂直度测量偏差不超过±3mm,建筑物全高垂直度偏差不应超过3H/10000(H为建筑物总高度)。6、该工程在桩基工程、土方开挖、基础垫层及主体完成后,分别组织有关单位及部门对轴线、标高进行复核验收,并作好记录。㈣、沉降观测测量员严格按照设计要求设置建筑物沉降观测点。当浇捣基础垫层时,在垫层四周规定处预埋临时观测点,浇筑完成后进行首次观测。基础浇至±0.000时再按规定埋设永久观测点,然后每施工完一层观测一次,主体封顶测一次,装饰装修阶段每月测一次,竣工验收前测一次,竣工后,第一年每隔2~3个月测一次,以后每隔4~6个月观测一次,沉降停测标准采用连续两次半年沉降量不超过2mm为准。其观测点的布置必须符合设计图纸要求,即埋设在室外地坪上0.500m处,采用φ20圆钢筋,尾部为燕尾状埋入墙体中,头部弯起50毫米,并将端部磨平。每次观测均须认真作好记录,并将观测成果报监理单位存档,如发现问题,立即向项目主任工程师汇报,项目部应及时向公司总工程师汇报并通报建设单位和设计单位,积极协助处理。竣工验收前还应积极配合专业测量单位、建设单位和监理单位对工程沉降进行一次全面核查,以实施竣工备案制度。温州市XX建设有限公司-89-
三)、桩基施工方案根据地层情况,灌注桩采用正循环旋挖法成孔法施工。整个工艺分为成孔和成桩两大阶段,钻进成孔与灌注成桩,彼此平行,交叉施工,流水作业。3.1施工步骤:施工准备、平整场地→测量放线桩孔定位→埋设灌注桩钢护筒→钻机就位→钻机开始钻进→成孔→清孔→下钢筋笼→下钢制导管→二次清孔→灌注混凝土→拆除钢护筒→无损探伤检验→清理桩头。3.2施工工艺3.2.1测量放线桩孔定位采取精密仪器全站仪,测定桩位的纵横中心线并埋设控制桩每个桩孔设一组十字桩,并弹出十字线,制作6套十字架具作为桩机就位校对.3.2.1埋设护筒(1)护筒用6mm钢板加工而成,护筒内径大于工程桩径100MM,护筒高2米,护筒顶部开设溢浆口,根据地质情况增减护筒长度。采用挖埋方法,根据地下水位标高线埋设护筒,坑挖好后放入护筒,经检查位置正确,筒身竖直后,四周用粘土回填分层夯实,护筒顶高与地面高度相等,但必须高出地下水位300MM。在夯填过程中要随时观察防止护筒偏移,护筒埋好后,要校核它地中心线与桩位中心是否重合,偏差不大于3cm。(2)温州市XX建设有限公司-89-
埋设护筒时,护筒中心轴线对正测定的桩位中心其偏差不得大于规范要求,并应严格保持护筒的垂直。护筒固定在正确位置后,用粘土分层回填夯实,以保证其垂直度及防止泥浆流失及移位、掉落。护筒上口应用钢丝绳对称吊紧,防止下窜。3.2.2钻机成孔:(1)用泵吸式反循环钻进时,钻头应距孔底约20~30cm,防止堵塞吸渣口,将真空泵加足清水(为便于真空泵启动,不得用脏水),关紧出水控制阀和沉淀室放水阀使管路封闭,打开真空管路阀门,使水畅通,然后启动真空泵,抽出管路内的气体,产生负压,把水引到泥石泵,通过沉淀室的观察窗看到泥石泵充满水时,关闭真空泵,立即启动泥石泵。当泥石泵出口真空压力达到0.2Mpa以上压力时,打开出水控制阀把管路中的泥水混合物排到沉淀池,形成反循环后,启动钻机慢速开始钻进.打开出水控制阀后,若压力减到0.2Mpa以下时,可关闭出水控制阀,减少排量。或者在操作中反复启闭控制阀门,以提高泵内压力。(2)当一节钻杆钻完时,先停止转盘转动,并使正循环系统延续工作至孔底沉渣基本排净,然后关闭泥石泵接长钻杆,在接头法兰盘之间垫4mm厚的橡胶圈并拧紧螺栓,以防漏气、漏水,然后如上述工序,一切正常后继续钻进。(3)正循环钻机采用人工搅浆护壁。开钻前必须准备足够数量的泥浆,泥浆稠度和用量随土质的不同增减,正循环钻机采用高质量泥浆护壁。钻孔作业分班连续进行,经常对钻孔泥浆进行试验,不合要求时随时改正。升降钻锥须平稳,钻锥提出井口时,防止碰撞护筒,孔壁和钩挂护筒底部,拆装钻杆要迅速。在钻孔排渣、提锥除土或因故停钻时,应保持孔内具有规定的水位和要求的泥浆相对密度及粘度,以防坍孔。(4)在钻进过程中,必须及时填写钻孔施工记录,交接班时详细交待钻进情况及下一班应注意的事项。每进尺2m或在土层变化处均捞取渣样,判断土层记入钻孔记录中并与地质剖面图核对。(5)在钻机钻进过程中,若发现以下现象要及时处理:温州市XX建设有限公司-89-
若发现孔内水分突然下降,孔口冒细密的水泡,或者出渣量显著增加不见进尺,钻机负荷显著加大等情况时,说明在钻机成孔过程中出现了坍孔现象。坍孔一般分为孔口坍塌和孔内坍塌两种。孔口坍塌是由于护筒埋置太浅,下端孔口漏水,坍塌或孔口附近地下受水浸湿泡软,或钻机装置在护筒上,由于振动使孔口坍塌,扩展成较大坍孔。一旦发现孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻。另外一种就是孔内坍塌,一般是由于泥浆密度不够或其他泥浆性能指标不符合要求,使孔壁未形成坚实泥皮,护壁效果不好所致。如果发生孔内坍塌时,判明坍塌位置,回填砂和粘土(或砂砾和黄土)混合物到坍孔处以上1~2米,如坍孔严重时,应立即回填,等回填物沉积密实后再行钻进。在钻机钻进过程中,如果发现起重滑轮缘,固定钻杆的卡孔和护筒中心三者没在一条竖直线上,说明钻孔有偏斜(根据钻杆倾斜程度可判断出钻孔的偏斜程度)。此时应在偏斜处吊住钻头上下反复扫孔,使钻孔正直。偏斜严重时,回填砂粘土到偏斜处,待沉积密实后再继续钻进。(6)清孔采用抽浆清孔法,在终孔后停止进尺,利用钻机正循环系统的泥石泵持续吸渣5~15分钟,使孔底钻渣清除干净。清孔时应指定专人补水,保证钻孔内必要的水头高度。供水管最好不直接插入钻孔中,应通过水槽或水池使水减速后流入钻孔中,以免冲刷孔壁。清孔完成后孔底钻渣沉淀厚度不大于5cm。3.2.3成孔(1)第一根桩施工时,要慢速运转下钻,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。并了解地质情况是否与勘察报告相符。(2)在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间。(3)在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证水头。(4)在钻进过程中,要经常检查钻斗尺寸,保证桩径满足设计要求。(可根据试钻情况决定其大小)。(5)施工过程中如发现地质情况与原钻探资料不符应立即通知设计监理等部门及时处理。3.2.4清孔(1)在钻进到设计深度时,视孔底沉渣情况,决定采用处理沉渣办法为:a:局部悬浮法,b:捞渣钻头捞渣法,c:减少回次进尺法。(2)在清孔后,应将孔口外围用泥土围挡,并将孔口处杂物清理干净。温州市XX建设有限公司-89-
3.2.5成孔、下钢筋笼钻孔在终孔和清孔后,要及时进行检查,使用仪器对成孔的中心位置、孔深、孔径、倾斜度,孔内沉淀土厚度等进行检验。下钢筋笼,钢筋骨架筋采用加劲筋成型法,根据桩长加工成一段,并符合下列规定:A、钢筋接头顺圆弧方向排列,在骨架内侧不能形成错台。B、距每个接头50cm范围内的箍筋,待两段钢筋骨架焊接后再做双面焊接5d,在骨架主筋外侧设置圆形垫块控制保护层厚度,垫块采用C30混凝土预制穿于加劲筋或螺旋筋上环向均匀放置5-6个,沿骨架高度每2m设一道。钢筋骨架应及时准确地吊装就位,采用吊车吊装吊起放入桩,当前一段放入孔内上端用钢管临时担在护筒上,再吊起一段与其对正做好接头后放入孔内,钢筋骨架的顶面与底面标高符合设计。就位后牢固定位。下钢制导管,采用直径为300mm的钢制导管,导管可逐节安装,也可以分段预接逐段安装(导管第一次使用前应进行预拼装和试压),在拼装导管时,上下法兰要对正,之间垫以4~5mm厚的橡胶垫圈,连续螺栓要对称拧紧,拧紧力均匀一致,以保导管密封,首批混凝土灌注时,导管下口与孔底留25~40cm的距离,钢管埋入混凝土深度始终不小于2m,导管顶端与储料漏斗相连接处安装活门,导管在桩孔内要居中摆放。3.2.6灌注混凝土a采用C35卵石混凝土,坍落度18~20cm,在灌注混凝土前对桩孔质量,对回淤沉淀厚度、泥浆指标、钢筋骨架质量、桩底标高等进行一次全面的最终检查,并认真填写记录,合格后方允许灌注混凝土。b首批混凝土采用开启活门的办法泄放,泄放后,孔口溢出相当数量的泥浆,导管下口被埋于混凝土中,若导管不漏水,说明情况正常,届时测混凝土面高度,推算导管下端埋放混凝土中深度,导管埋入混凝土内深度不小于2m,并做记录,初灌混凝土量>3m3并形成压力差。c灌注开始后应连续地进行,并尽可能缩短拆除导管的间隔时间,当导管内混凝土不满时,应徐徐地灌注,防止导管内造成高压空气囊。d在灌注过程中,要经常探测井孔混凝土面位置及时地调整导管埋深,导管在混凝土中埋深一般不宜小于2米或大于6米。温州市XX建设有限公司-89-
e混凝土面接近钢筋骨架时,要使导管保持稍大的埋深,并放慢灌注速度以减少混凝土的冲击力。施工流程各项施工准备工作砌泥浆池挖泥浆沟定桩位制备泥浆埋设护筒钻机就位成孔孔底清渣下放钢筋笼二次清孔下导管二次清孔灌注砼排浆做试块导管起卸分选泥浆试块养护拔护筒废浆排弃选实验室孔口回填基槽开挖桩头剔凿桩检测温州市XX建设有限公司-89-
3.3质量标准施工工艺见附表中钻孔灌注桩施工工艺流程图,实测项目见下表。钻孔灌注桩检查项目及允许偏差项次检查项目规定值或允许偏差检查方法和频率1混凝土强度(Mpa)在合格标准内按JTJ071-98附录D检查2桩位(mm)50用经纬仪检查纵、横方向3钻孔倾斜度直桩1%查灌注前记录4沉淀厚度(mm)砼灌注前记录端承桩不大于图纸规定5钢筋骨架底面高度(mm)±50查灌注前记录3.4钻孔桩“不断桩”的施工要点3.4.1要用设备完好地反循环钻机进行钻孔作业;严防在钻孔工程中钻杆断裂,钻头掉在钻孔中,在钻孔作业中不得使用冲击式(YKC钻机)。3.4.2要在钻孔作业的全过程中,根据不同的地质情况保持不同的泥浆比重;为预防“坍孔”要保持孔内水压水头不得低于护筒面上口0.3米。3.4.3在钻孔深度达到设计桩尖标高以后,要认真“清孔”。3.4.4要仔细、认真的检查导管,导管的内径要大于30厘米,导管联结后不得漏气、漏水,导管壁要有足够的抗压抗拉强度。3.4.5水泥砼的浇注一但“开盘”,就要“一气呵成”的灌完;监理工程师要在灌桩的全过程中进行“旁站”,要风雨无阻;要在每次拔导管向上时至少使水下砼顶面高于导管底口2.0米。严防将导管底口拔出砼顶面。3.4.6水下砼的坍落度:商砼:18~20厘米为好。要在灌注砼以前做好砼配合比实验。并得到监理工程师的批准后方可使用。3.4.7认真做好钻孔桩的砼试块,要做够砼试块组数,并编好号码,注明日期。温州市XX建设有限公司-89-
3.5试验桩:在完成第一根桩基施工后,及时与监理及业主进行总结会,将第一根桩所发生事情及数据记录清楚,进行讨论,总结出经验以便为后面打桩做好基础。第五章施工总进度计划根据该工程招标文件的工期要求,结合本工程的各方面施工条件和我公司的综合经济实力,制定本工程的总工期目标和各阶段工期控制节点,以及保证工期目标实现的措施。一、工期目标本工程的总工期目标为368个日历天。二、各节点施工工期计划㈠、施工准备阶段从进场开始首先进行测量定位放线、水准点的引测,然后进行施工道路、临设的搭设,办理试桩手续,计划20天完成。然后开始试桩施工。㈡、桩基施工本工程工程桩为机械钻孔桩共计214根,拟用4台桩机同时施工,每天完成2只,再加试桩后必要的间歇时间共需40天完成,。桩基施工约三个月。㈢、基础施工阶段因该工程没有地下室,基础施工进行流水施工,基础工期约二个月。㈣、主体结构施工阶段主体施工约二个月,砌体工程约一个月。㈤、装饰施工阶段装饰施工先进行门窗安装和室内粉刷,但主要控制点在外墙装饰,因此在主体结束并验收后就开始外墙的抹灰,且要考虑抹灰层的干燥时间,达到要求后方准进行涂料施工。室内外装饰水电、消防、智能化应同步进行,需要工期100天。三、施工进度计划表(详见附图)施工总进度网络计划表四、实现工期目标的保证措施温州市XX建设有限公司-89-
㈠、组织保证措施1、严格实行项目施工管理,项目经理部与建设、设计、监理等单位紧密配合,严格按照施工组织设计进行施工,保证总进度如期实现。2、实行目标分解,责任到人。项目经理全面负责进度计划实施;项目主任工程师和各专项工长具体领导执行;操作人员则服从安排,积极投入具体工作,并保质、按时完成各自任务,内业人员每旬按实填写工程进度表,并负责上报项目经理;公司生产部门每月定时核实工程进度,并督促其按进度计划执行。实行责任与利益挂钩的办法,做到奖罚分明的奖惩制度。3、采用严格的目标管理,建立全方位、全过程、多层次的目标管理体系。向管理要效益、要质量、要工期。目标管理基本内容如下图:[上级]目标措施权限下放上级评定提高领导能力目标执行目标的制定目标的展开意见交流成果评价管理过程[下级]制定各人目标自我管理自我评定激发激励性在上述目标管理体系下,各个工程定期以书面形式对自己所制定的目标计划进行自我评定,找出有利和不利因素,并制定相应的措施上报上级主管。4、建立每周一次的现场例会制度,项目全体干管人员、各分包单位负责人参加,总结前一周计划,安排落实下一步计划。5、定期检查计划的完成情况,包括工程形象进度、材料供应情况及管理进度情况等,及时发现、处理影响进度的因素,对于滞后的进度及时采取措施,组织力量限期跟上,切实避免因滞后累计,致使无法保证工期的现象发生。6、总进度计划要由总承包单位根据材料(设备)的进场进货时间一起编制;月、旬、周计划要顾及各专业分包单位;所有的施工进度计划要报建设单位和监理单位审核。㈡、周密的施工进度计划安排1、以总进度为基础,编制好每月的进度计划,以计划为龙头,实行长计划短安排。主管生产的经理、主任工程师及各工长、内业人员都切实履行各自职责,控制工程进度,保证进度计划实施。加强调度职能,充分发挥我公司的综合管理水平。温州市XX建设有限公司-89-
2、各分包单位应根据总进度计划要求,编制各时期作业计划,且要按计划实施。㈢、合理科学的施工技术措施1、现场技术人员主动与设计单位取得联系,从施工角度给设计出谋划策,将以前施工过类似工程的经验运用到本工程中,减少因设计失误而造成的返工现象,从而保证工程优质高速完成。2、项目成立专门技术组,加强技术管理的力度,适应施工进度的需要。将已经确定的技术变更及时通知施工工长和施工班组;临时性的修改,要立即制定相应的技术处理措施;对可能影响土建和进度的问题,要主动向监理、甲方及早提出,尽量避免事后处理。3、编制详细的各种资源供应计划,尤其是材料部门及时按计划准确地提供各种材料,以满足施工进度需要。4、在确保建筑结构质量和使用功能不增加建设单位投资的原则下,根据工期目标和实际施工情况,会同设计、甲方、监理一道,采取灵活、可行的技术措施,及时解决施工中的各种技术问题。5、加强施工的预见性,所有施工技术准备工作均应比现场进度提前一个月,所有材料及半成品供应较实际进度提前3~7天到现场,并应随附所需的合格证、复检证明等,从而保证材料能及时使用到工程上。6、应用新技术、新工艺缩短技术间歇时间,提高施工工效,确保工程进度。7、针对各阶段施工情况对其实行动态管理,投入足够的劳动力。本公司早已实行了两层分离,成立了施工公司,在全公司范围内实行招标,择优使用施工作业队。中标的作业队与项目签订经济承包合同,实行平米包干,大大激励职工的劳动热情,有效的缩短工期。(四)经济合理地配置机械设备1、垂直运输机械是保证本工程按期竣工的关键设备,经现场实地考察,结合设计图纸情况,以及该工程的特征和工期具体情况,我公司决定从基础施工阶段开始到主体阶段施工,采用一台QTZ80塔吊、两台SCD200/200J施工电梯作为垂直运输机械,保证垂直运输材料的及时性和准确性。合理的选用垂直运输设备可缩短工期。温州市XX建设有限公司-89-
2、塔吊随时满足施工需要,现场将建一条钢筋加工生产线,配备加工钢筋的各种设备。其它中、小型机械设备按照施工的总体部署,根据各阶段进度需要配置足够,并及时组织进场。3、加强机械设备管理和维护保养,确保正常运转,机械设备完好率保证达到98%以上,利用率保证达到80%以上。对本工程我公司设置专业机械维修班一个,加强设备管理,保证施工的连续性。第六章主要机械设备配置计划机械设备的配置是保证施工进度的关键,必须体现经济合理的配置原则,做到既保证满足施工的要求,又尽可能地降低工程成本。一、机械设备的配置㈠、配置原则:既能保证满足施工生产的需要,又能做到尽可能少的投入,降低工程成本,设置合理,经济实惠。㈡、垂直运输设备的选择及技术性能1、塔吊:由于本工程施工场地狭窄,混凝土的浇筑采用商品混凝土,所以垂直运输机械选用高塔(机械性能见表)一台解决住宅垂直运输,主要是运输成型钢筋、架管及模板。2主体结顶后安装施工电梯,解决垂直运输所需,这样大大提高工作效益,有利加快施工进度。塔机的基础施工设计详见塔吊安装示意图。其主要机械性能见下表。3、混凝土输送泵:本工程采用商品混凝土,选用一台汽车泵进行主体混凝土施工,将混凝土输送到浇筑面。4、其它机械设备的选择及技术性能钢筋加工设备:根据本工程特点,为方便钢筋的加工和减小成型钢筋的运输量,钢筋初步考虑由现场加工。结构施工阶段,在现场搭设一个钢筋加工车间,配置钢筋对焊机、弯曲机、调直机、切断机、电渣压力焊机等机械进行钢筋制作。二、主要施工机械设备需用计划表序号机械名称规格型号单位设备功率(KW)分阶段配置机械数量进 场时 间退 场时 间备注基础主体装饰1机械钻桩机GPS—15台304桩基施工前桩基施工后温州市XX建设有限公司-89-
2挖掘机WY200台2土方开挖前土方开挖后2自卸汽车HLJ560辆2土方开挖前土方开挖后3塔式起重机QZT80台5311基础施工前砌筑完一月后4施工电梯SCD200/200J台23.522住宅楼主体施工至二层装饰完5砼输送泵HBT60台551主体砼浇筑前主体封顶一月后6插入式振动器WG40台1.188垫层砼施工总平完7平板式振动器HX50台1.133垫层砼施工前总平完8钢筋切断机DY132台1.522土方开挖前主体完9钢筋弯曲机GW6-40B台322土方开挖前主体完10钢筋调直机台1.522土方开挖前主体完11钢筋对焊机UN-21台21KVA22土方开挖前主体完12交流电焊机BX300台11KVA332土方开挖前抹灰完13园盘锯MJ3210台3441土方开挖前装饰完14污水泵台2.26土方开挖前基础回填15蛙式打夯机HW60台2.22基础回填前总平完16真空抽水泵台5.510桩基施工后挖土前17搅拌桩机SJB-1台202桩基施工中期桩基施工后第七章主要劳动力需用计划本工程所需的劳动力主要由我公司自有职工为主,适量地招收一部分我公司长期合作、技术和综合素质较高的劳务队伍,以保证本工程在优质、高速、安全、文明的情况下进行。主要劳动力计划安排表(土建)施工阶段人数工种桩基工程施工阶段基础工程施工阶段主楼结构施工阶段装饰工程施工阶段室外工程和竣工验收模板工20208钢筋工202052温州市XX建设有限公司-89-
混凝土工1515154砖工303085焊工6442防水工10抹灰工103010油漆工10小木工26122架工101010机操工4226起重工26维修电工12222普工1010202040测量工42211铝合金工8合计4525822825968第八章、施工保证措施一、施工质量保证体系1、施工质量保证体系1)建立一套完整的质量保证体系,使各工序密切协作,高效运作,制定严格的质量管理办法,保证施工质量。施工中各工序进行自检、现场质检员复检、项目部负责抽检,层层把关。本工程质量保证体系如下图:项目经理项目副经理(技术)责任工程师项目副经理(生产)施工阶段2.)坑底最后土方采用人工挖除,防止或减少机械挖土对地基的扰动。温州市XX建设有限公司-89-
3、)已开挖至设计标高的区域应及时浇注垫层,严禁任意扰动。4、)选派能力出众、有经验的施工技术员负责本工程技术工作。5、)对原材料进行检验,确保其性能是否满足设计要求,严防不合格材料进入施工现场。6、)每一工序找出质量控制要点进行重点控制,工序施工结束,须经责任工程师检查,合格后方可转入下道工序施工。每一工序作业开工前由责任工程师做好技术交底,施工中进行督促、检查,发现问题及时上报并作详细记录,征得有关各方同意后,严格按照批准的补救措施进行处理,严防不合格工序进入下一工序。7、)施工中,做好各类原始资料的收集、整理工作,对所有原始记录、中间成果资料及最终成果资料进行质量控制,资料逐级审签以保证工程资料的质量。2.安全措施1)安全生产保证体系工程施工严格执行国家和行业有关安全生产的规定,服从甲方有关安全管理制度和项目部的有关要求。切实做到安全生产,文明施工,杜绝各类事故的发生。管理目标为:强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现零死亡事故目标。安全体系如下:安全生产管理组组长:XXX专职安全员:XXX其它安全生产管理组成员:XXXXXXXXX劳务分包队伍安全员:XXX2)发生触电事故的应急措施:①触电急救的要点是动作迅速,救护得法,切不可惊慌失措,束手无策。要贯温州市XX建设有限公司-89-
彻“迅速、就地、正确、坚持”的触电急救八字方针。发现有人触电,首先要尽快使触电者脱离电源,然后根据触电者的具体症状进行对症施救。②脱离电源的基本方法有:a)将出事附近电源开关闸刀拉掉、或将电源插头拔掉,以切断电源。b)用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上拨离或者将触电者拨离电源。c)必要时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头以及锄头)切断电源线。d)救护人可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电者,使之脱离电源。e)如果触电者由于痉挛手指导线缠绕在身上,救护人先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电流,然后再采取其它办法把电源切断。f)如果触电者触及断落在地上的带电高压导线,且尚未确证线路无电之前,救护人员不得进入断落地点8~10米的范围内,以防止跨步电压触电。进入该范围的救护人员应穿上绝缘靴或临时双脚并拢跳跃地接近触电者。触电者脱离带电导线后,应迅速将其带至8~10米以外立即开始触电急救。只有在确证线路已经无电,才可在触电者离开触电导线后就地急救。③在使触电者脱离电源时应注意的事项:a)未采取绝缘措施前,救护人不得直接触及触电者的皮肤和潮湿的衣服。b)严禁救护人直接用手推、拉和触摸触电者,救护人不得采用金属或其他绝缘性能差的物体(如潮湿木棒、布带等)作为救护工具。c)在拉拽触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。d)当触电者位于高位时,应采取措施预防触电者在脱离电源后,坠地摔伤或摔死(电击二次伤害)。④触电者未失去知觉的救护措施:应让触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。⑤触电者已失去知觉但尚有心跳和呼吸的抢救措施:温州市XX建设有限公司-89-
应使其舒适地平卧着,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时立即请医生前来或送医院诊治。若发现触电者呼吸困难或心跳失常,应立即施工呼吸及胸外心脏挤压。⑥对“假死”者的急救措施:当判断触电者呼吸和心跳停止时,应立即按心肺复苏法地抢救。方法如下:a)通畅气道。第一,清除口中异物。使触电者仰面躺在平硬的地方迅速解开其领扣、围巾、紧身衣和裤带。如发现触电者口内有食物、假牙、血块等异物,可将其身体及头部同时侧转,迅速用一只手指或两只手指交叉从口角处插入,从口中取出异物,操作中要注意防止将异物推到咽喉深处。第二,采用仰头抬颊法畅通气道。操作时,救护人用一只手放在触电者前额,另一只手的手指将其颏颌骨向上抬起,两手协同将头部推向后仰,舌根自然随之抬起、气道即可畅通。为使触电者头部后仰,可于其颈部下方垫适量厚度的物品,但严禁用枕头或其他物品垫在触电者头下。b)口对口(鼻)人工呼吸。使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道畅通。救护人员一手将伤者下颌托起,使其头尽量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开捏鼻孔的手。吹气力量要适中,次数以每分钟16—18次为宜。c)胸外心脏按压:将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压60—80次。在进行胸外心脏按压时,宜将伤者头放低以利静脉血回流。若伤者同时拌有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做四次胸外心脏按压,做一次人工呼吸。3、文明施工措施1)工作期间不得吸烟、饮酒、赌博,严格遵守工地的各项规章制度。2)严格执行简易钻孔桩操作规定,各项管理制度,保证施工质量与安全,做到文明施工。3)建立健全现场料具管理制度,落实料具管理人员,明确职责。4)制定材料节约措施,并做好材料节约台账、报表。5)各种材料的进出场手续、领退料手续必须齐全。6)现场料具堆放必须按统一指定的位置,严禁乱堆乱放。7)现场使用的材料必须有合格证,材料员要搞好材料合格证的搜集工作。温州市XX建设有限公司-89-
8)每道工序完工需做到工完场地清,剩余材料按指定地方码放好二、基坑排水和土方开挖㈠坑内排水措施在挖土期间坑内可能有一些积水和雨水,因此需在坑内的四周设置集水沟,且每隔30m挖掘集水井,具体尺寸如下:集水沟呈倒梯形,上口宽300mm,下口宽200mm,低于坑底0.2m。集水井孔径0.8m,低于坑底标高1m,放置潜水泵于集水井内,集水后用潜水泵接软管扬程流至场内明沟内。㈡、土方开挖采用一台120型的挖掘机开挖基础,基坑底留200mm人工清底。土方全部采用内运。三、基础施工:㈠、钢筋工程:1、原材料质量要求详见主体部分。2、钢筋加工:⑴、钢筋加工的形状、尺寸应符合设计要求,其偏差应符合下表的规定:项目允许偏差(mm)受力钢筋长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5⑵、钢筋加工大部分在钢筋加工制作房加工制作,地梁主筋钢筋原则采用在现场对焊接长,以方便于运输,长度不大于18m,其余的接头采取绑扎搭接,接头的位置和同一截面的数量应符合设计或规范要求,搭接的长度也应满足设计要求。墙、柱的竖向主筋拟采用电渣压力焊连接,接头的位置数量也应符合规范和设计要求。⑶、设计要求钢筋末端需作作135°弯钩HRB335级钢筋的弯弧不应小于4d,弯钩的弯后平直部分长度应满足设计要求(不应小于10d)。⑷、钢筋作不大于90°的弯折时,弯折处的弯弧内直径不应小于5d。⑸、连梁箍筋除焊接封闭环式箍筋外,箍筋的末端应作135°弯钩,弯钩端头直段长度不应小于10d,d为箍筋直径,在暗柱纵向钢筋搭接处箍筋间距不大于100,箍筋弯钩应绕过两根主筋,故弯钩相应加长,如下图所示:温州市XX建设有限公司-89-
3、钢筋绑扎:施工中严格按照图纸要求及施工规范进行。4、墙柱的插筋:在安装墙柱的插筋时,先根据垫层上的控制轴线和墙柱的边框线安放钢筋,然后在承台底部设一个箍筋或水平钢筋,对竖向钢筋逐根电焊固定,确保在浇筑混凝土过程中不发生位移、钢筋间距正确。5、纵向受力钢筋的最小搭接长度当纵向受力钢筋的绑扎搭接接头面积百分率不大于25%时,其最小搭接长度应符合下表规定:钢筋类型混凝土强度等级C15C20~C25C30~C35≥C40光圆钢筋HPB235级45d35d30d25d带肋钢筋HRB335级55d45d35d30dHRB440级、RRB400级—55d40d35d注:两根直径不同钢筋的搭接长度,以较细钢筋的直径计算。当纵向受力钢筋搭接接头面积百分率大于25%,但不大于50%时其最小搭接长度应按照上表中的数值乘以系数1.2取用;当接头面积百分率大于50%,应按照上表中的数值乘以系数1.35取用。6、钢筋的保护层纵向受力的普通钢近期保护层厚度(钢筋外边缘至混凝土表面的距离)不应小于钢筋的公称直径,且不应小于下表的规定:纵向受力钢筋的混凝土保护层最小厚度(mm)温州市XX建设有限公司-89-
环境类型板、墙梁柱≤20C25~C45≤20C25~C45≤20C25~C45一201530253030二a—20—30—30b—25—35—35注:1、基础中纵向受力钢筋的保护层厚度不应小于40mm,当无垫层时不应小于70mm。2、防水混凝土结构迎水面钢筋混凝土保护层厚度不应小于50mm。7、钢筋保护层均采用塑胶型材系列垫块,以保证钢筋保护层的正确。㈡、基础模板工程1、承台承台四周的模板采用竹夹板,竖向用50×90木枋作背枋,间距@350,水平围檩用2φ48×3.5钢管,间距500,上下各一道。外侧用短木枋与围护桩撑紧。2、地梁地梁采用穿墙螺杆及钢筋内撑控制厚度,地梁使用的穿墙螺杆必须加焊三道止水片,中间一道为-3mm×100mm×100mm,其余两道为-3mm×50mm×50mm,模板整体刚度的加强由纵横背杠承担。地梁的整体稳固采用钢管撑架与花篮螺栓调整紧固。3、模板的装配⑴、要保证模板及支撑具有足够的强度、刚度和稳定性,能够承受所浇混凝土的重量和侧压力以及各种施工荷载。⑵、模板拼装时要力求构造简单,装拼方便,不妨碍钢筋绑扎,保证混凝土浇筑时不漏浆。5、模板在混凝土浇灌前的检查验收⑴、各种连接件、支承件加固配件必须安装牢固,无松动现象,模板拼缝要严密,各种预埋件预留孔洞位置要准确,固定要牢固。⑵、现浇结构模板安装允许偏差现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查温州市XX建设有限公司-89-
表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。⑶、预埋件和预留孔洞允许偏差预埋件和预留洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露位置+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。⑷、模板的拆除除了侧模应以能保证混凝土表面及棱角不受损坏时(混凝土强度大于1N/mm2)方可拆除。底模应按《混凝土结构工程施工及验收规范》(GB50204-2002)的有关规定执行。底模拆除时的混凝土强度要求构件类型构件跨度达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬挑构件—≥100⑸、模板拆除的顺序和方法应按照配板设计的规定进行,遵循先支后拆,先非承重部位后承重部位以及直上而下的原则,拆模时严禁用大锤和橇棍硬砸硬撬。⑹、拆模时操作人员应站在安全处,以免发生安全事故,待该片(段)模板全部拆除后,方准将模板配件、支架等运出堆放。⑺、拆下的模板配件等,严禁抛扔,要有人接应传递,按指定地点堆放,并做到及时清理维修和涂刷好隔离剂,以备待用。㈢、基础混凝土工程:该工程基础砼均为C30混凝土。混凝土均采用商品混凝土泵送工艺。混凝土的场外运输:⑴、预拌混凝土的远距离运输应使用滚筒式罐车。温州市XX建设有限公司-89-
⑵、运送混凝土的车辆应满足均匀、连续供应混凝土的需要。⑶、必须有完善的调度系统和装备,根据施工情况指挥混凝土的搅拌与运送,减少停滞时间。⑷、送到现场混凝土的坍落度应随时检验,需调整或分次加入减水剂均应由搅拌站派驻现场的专业技术人员执行。⑸、混凝土应及时自商品混凝土搅拌站送到浇筑地点。在运输过程中,应严格控制混凝土的运输时间(指混凝土从搅拌机中卸出到浇筑完毕的延续时间),并符合下表的要求,混凝土运输过程中要防止混凝土离析及产生初凝等现象。如混凝土运到浇筑地点有离析现象时,必须进行退货处理并记录该运输车号严禁该灌混凝土再次进入施工现场使用。混凝土的运输时间(min)混凝土强度等级气温不高于25℃高于25℃≤C3012090>C309060注:当掺加外加剂或快硬水泥拌制的混凝土,其延续时间应根据试验结果确定。汽车泵布料:⑴、汽车泵行走及作业应有足够的场地,汽车泵应靠近浇筑区并应有两台罐车能同时就位卸混凝土的条件。⑵、汽车泵就位后应按要求撑开支腿,加垫枕木,汽车泵稳固后方准开始工作。⑶、汽车泵就位与基坑上口的距离视基坑护坡情况而定,同时应取得现场技术负责人的同意,确保混凝土浇筑工程中基坑的安全。5、混凝土的浇筑⑴、浇筑方案该工程按施工缝分为三个施工段,每一施工段的防水混凝土构件一次连续性浇筑,不再留设施工缝。(2)、控制温度应力的产生⑴、采用矿渣水泥配置混凝土,可减少水泥产生的水化热,从而降低混凝土内的最高温度,避免混凝土内外产生温差而出现温度应力。⑵温州市XX建设有限公司-89-
、加强混凝土的养护措施,墙的模板可适当滞后拆除,使其起到一定的保温作用,从而提高混凝土表面温度,降低混凝土内外温差。另外模板可起到保水作用,提高混凝土的早期强度,提高混凝土自身抵抗应力的能力。径钢筋,增加钢筋的密度,提高结构自身的抵抗力。四、主体结构施工:㈠、施工流水段的划分每层柱墙和梁板一次浇筑,以楼层为界分段流水施工。㈡、主体模板工程根据本工程梁、柱跨度较大,模板优先选用九层胶合板组成的定型模板体系,这一是可以保证混凝土的质量,二是便于施工,加快施工进度,对楼板又可省去顶棚的抹灰,直接进行批腻子,保证顶棚粉刷层不空鼓、脱落。熟悉图纸和规范模板翻样模板制作检查验收墙柱模板安装搭设操作架钢筋隐蔽验收质量检查不合格返工浇筑混凝土测量放线浇筑时看护梁板模板支承架梁板模板安装检查验收梁板钢筋绑扎安装预留预埋隐蔽验收浇筑混凝土质量检查3、模板的支撑体系⑴、墙、柱的支撑体系本工程墙、柱模板的支撑体系采用钢管支撑体系,这是便于校正墙柱的垂直度,又便于安拆,支撑的间距一般为1.0m左右,墙、柱的高度在3.0m以内设一道,大于3.0m,设两道。墙、柱模板设穿墙螺杆,间距为双向500,墙、柱截面尺寸的控制利用螺杆的塑料套管。详见墙、柱支模图。温州市XX建设有限公司-89-
墙、柱模板配置一层一套,按流水段周转使用。⑵、梁板的支撑体系梁板模板的支撑体系分两种,一种是当层高大于3.0m时,采用满堂钢管扣件脚手架;层高小于3.0m时,采用钢管顶撑结合钢管扣件拉结体系。立柱的间距双向1.0m,对钢管顶撑支撑体系,必须要在中设一道双向拉结钢管,以保证支撑架的整体稳定。梁板模板按三层楼承重考虑,即施工一层,养护一层,拆除一层,按照流水施工的特点,配置2.5套可满足周转使用。包括支撑体系。4、模板的施工要点⑴、墙、柱模板①、所有墙柱模板安装前,先弹出模板边线及控制线。②、墙、柱板安装后,先要固定模板的下口,然后校正垂直度,再固定上口。再拉通线检查其轴线位置。③、墙、柱模板要与下层搭接不小于100,且要粘贴双面胶带,防止漏浆而造成“烂根”。楼面的墙模板下口在浇筑砼前用水泥砂浆封口。④、墙柱板的下口应留清扫口,在砼浇筑前把模内的杂物冲洗干净,然后封堵严密。⑤、对墙柱模板的穿墙螺杆应注意拧紧度基本一致,以保证模板的整体受力均匀,不爆模。⑥、在砼浇筑过程中,应派人看护,发现漏浆、爆模应立即暂停浇筑,紧急处理后方准继续施工。⑵、梁板模板①、楼板支承架搭设好后,应复核底模标高位置是否正确,楼板梁板跨度超过4m,应按1/1000~3/1000起拱。②、支承架搭设应注意其整体稳定性,必要时应设剪刀撑。③、楼板模板的搁栅间距应均匀,净间距不大于350,以保证模板的刚度。温州市XX建设有限公司-89-
④、楼板与墙的交接处应拼缝严密,不得漏浆。并注意相互间的搭接,以保证墙模板的先拆除,提高模板的周转利用率。⑤、楼板上的预留洞,先作好定型模板,然后固定在楼板底模上,确保位置正确。⑥、楼板模板要求平整严密,板间高差不大于2mm,缝隙不大于2mm,超过时应加贴胶带。⑶、模板安装误差必须控制在允许范围,如误差超过下表所列值,则必须进行处理。现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。预埋件和预留洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露位置+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。㈣、拆模的时间和要求⑴、墙柱、梁侧模的拆除应在砼强度达到1.2N/mm2以上,其表面及棱角不因拆除模板而损坏后方可拆除,一般在混凝土浇筑后8~12小时。⑵、温州市XX建设有限公司-89-
梁板应在砼等级达到要求值后才能拆除。现浇构件底模拆除时所需要混凝土达到的强度见下表。底模拆除时的混凝土强度要求构件类型构件跨度达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬挑构件—≥100⑶、对上部要承受施工荷载或动荷载的构件,应进行必要的结构验算,并尽可能延缓拆模时间。对楼板底模应在上一层混凝土浇筑以后,并在混凝土强度满足上述表内要求方可拆除。㈢、主体钢筋工程1、钢筋工程工艺流程:熟悉图纸规范钢筋翻样材料计划材料进场材料检验加工制作质量验收钢筋运输墙柱钢筋焊接墙柱钢筋绑扎焊接质量验收隐蔽验收梁钢筋绑扎板底钢筋绑扎安墙拉结钢筋墙柱钢筋保护层墙柱梁板支模板面钢筋绑扎浇砼时钢筋看护钢筋保护层控制浇筑混凝土2、原材料控制温州市XX建设有限公司-89-
⑴、钢筋进场时应按照现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499、《钢筋混凝土用热轧光圆钢筋》GB13013等规定抽取试件作力学性能检验,其质量必须符合有关标准的规定.⑵、抗震设防的框架结构,其纵向受力钢筋的强度应满足设计要求,对一、二级抗震等级检验的强度实测值应符合下列规定:①、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;②、钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。种类热轧钢筋HPB300270270HRB335(20MnSi)300300⑶、当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检查或其他专项检查。⑷、各种焊接材料应分类堆放、妥善管理;应采取防止锈蚀、受潮变质的措施。⑸、钢筋进场和使用前应全数检查钢筋外观质量:钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状烙锈。⑹、进场的每批钢筋用完后,钢筋工长、试验人员必须在试验报告合格证明书上注明该批钢筋所用楼层的部位,以便今后对结构进行分析,确保工程质量。⑺、钢筋在储运堆放时,必须挂标牌,并按级别、品种分规格堆放整齐,钢筋与地面之间应支垫不低于200mm的底垫(用18号~20号槽钢制作定性),对于数量较大,使用时间较长的钢筋表面加覆盖物,以防止钢筋锈蚀和污染。3、钢筋加工:⑴、受力钢筋的弯钩和弯折应符合以下规定(d为箍筋直径):①、HPB300钢筋末端应作180°弯钩,其圆弧内直径不应小于2.5d,弯钩的弯后平直部分长度不应小于3d。②、设计要求钢筋末端需作135°弯钩,HRB335级钢筋的弯弧不应小于4d,弯钩的弯后平直部分长度应满足设计要求(不应小于10d)。③、钢筋作不大于90°的弯折时,弯折处的弯弧内直径不应小于5d。⑵、连梁、暗柱箍筋除焊接封闭环式箍筋外,箍筋的末端应作135°弯钩,弯钩端头直段长度不应小于10d,d为箍筋直径,在暗柱纵向钢筋搭接处箍筋间距不大于100,箍筋弯钩应绕过两根主筋,故弯钩相应加长,如下图所示:温州市XX建设有限公司-89-
⑶、直径大于φ14的钢筋采用闪光对焊接长后再下料制作,尽量做到不丢短节,节约钢筋,柱竖向钢筋在基础顶和楼层上接头,钢筋应分二批接头,位置按设计要求。⑷、对于结构部位,节点复杂的构件,应认真全面熟悉图纸,弄清其锚固方式及长度,对梁柱节点处各构件的钢筋排放位置进行合理安排,避免绑扎时发生钢筋挤压成堆的情况,按图放样,在施工前对每一编号钢筋均应先试制无误后,方可批量加工生产。⑸、钢筋加工的形状、尺寸应符合设计要求,其偏差应符合下表的规定:项目允许偏差(mm)受力钢筋长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±54、钢筋绑扎一般规定:⑴、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。⑵、浇筑混凝土前应进行钢筋隐蔽工程验收,其内容包括:①、纵向受力钢筋的品种、规格、数量、位置等。②、钢筋的连接方式、接头位置、接头数量、接头面积百分率等③、箍筋、横向钢筋的品种、规格、数量、间距等④、预埋件的规格、数量、位置等⑶、质量目标:达到《混凝土结构工程施工质量验收规范》(GB50204-2002)的要求并符合设计图纸要求。⑷、纵向受力的普通钢近期保护层厚度(钢筋外边缘至混凝土表面的距离)不应小于钢筋的公称直径,且不应小于下表的规定:纵向受力钢筋的混凝土保护层最小厚度(mm)温州市XX建设有限公司-89-
环境类型板、墙梁柱≤20C25~C45≤20C25~C45≤20C25~C45一201530253030二a—20—30—30b—25—35—35注:1、基础中纵向受力钢筋的保护层厚度不应小于40mm,当无垫层时不应小于70mm。2、防水混凝土结构迎水面钢筋混凝土保护层厚度不应小于50mm。3、当梁柱中的纵向受力钢筋的混凝土保护层厚度大于40mm时,应采取在保护层中加φ6焊接钢筋网片的防裂构造措施。⑸、钢筋在安装绑扎时,墙柱钢筋直径<25mm且≥16mm时,采用电焊压力焊接长,分两批接头,第一批、第二批接头数各占50%,交错布置。⑹、钢筋焊接质量应满足《钢筋焊接及验收验收规程》要求,从事钢筋焊接施工的焊工必须持有焊工考试合格证才能上岗操作。凡施焊的各类钢筋、钢板均应有质量证明书;焊条、焊剂应有产品合格证。在工程开工正式焊接之前,参与该项施焊的焊工应进行现场条件下的焊接工艺试验,并经试验合格后,方可正式生产。试验结果应符合质量检验与验收的要求。5、梁(连梁)钢筋绑扎:⑴、工艺流程:穿主梁底层筋穿主梁上层筋按箍筋间距绑扎穿次梁底层筋穿此梁上层筋按箍筋间距绑扎⑵、施工工艺①、梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。梁纵向钢筋在端节点内的锚固长度也要符合设计要求。②、绑梁上部纵向筋的箍筋,宜用套扣法绑扎。③、箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为135°,平直部分长度为10d,如做成封闭箍时,单面焊缝长度为5d。④、梁端第一个箍筋应设置在距离柱节点边缘50mm处。梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。⑤、温州市XX建设有限公司-89-
在主、次梁受力筋下均应塑料卡,保证保护层的厚度。受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。⑥、梁筋的搭接:梁的受力钢筋直径等于或大于22mm时,采用电渣压力焊;小于22mm时,可采用绑扎接头,搭接长度要符合规范的规定。搭接长度未端与钢筋弯折处的距离,不得小于钢筋直径的10倍。接头不宜位于构件最大弯矩处,受拉区域内HPB235级钢筋绑扎接头的未端应做弯钩,(HRB335级钢筋可不做弯钩),搭接处应在中心和两端扎牢。接头位置应相互错开,当采用绑扎搭接接头时,在规定搭接长度的任一区域内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于50%。6、板钢筋绑扎:⑴、工艺流程:清理模板模板上划线绑扎板下受力筋iji绑扎负弯起钢筋⑵、施工工艺:①、清理模板上面的杂物,用粉笔在模板上划好主筋、分布筋间距。②、按划好的间距,先摆放受力主筋、后放分布筋。预埋件、电线管、预留孔等及时配合安装。在现浇板中有板带梁时,应先绑板带梁钢筋,再摆放板钢筋。③、绑扎板筋时一般用顺扣或八字扣,除外围两根钢筋的相交点应全部绑扎外,其余各点可交错绑扎(双向板相交点需全部绑扎)。如板为双层钢筋,两层钢筋之间须加钢筋马凳,以确保上部钢筋的位置。负弯矩钢筋每个相交点均要绑扎。在钢筋的下面垫好塑料垫块,间距0.8~1m。垫块的厚度等于保护层厚度,应满足设计要求。钢筋搭接长度与搭接位置的要求与前面所述梁相同。7、楼梯钢筋绑扎:⑴、工艺流程:划位置线绑主筋绑分布筋绑踏步筋⑵、施工工艺:①、在楼梯底板上划主筋和分布筋的位置线。②、根据设计图纸中主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎,如有楼梯梁时,先绑梁后绑板筋。板筋要锚固到梁内。温州市XX建设有限公司-89-
③、底板筋绑完,待踏步模板吊绑支好后,再绑扎踏步钢筋。主筋接头数量和位置均要符合设计和施工质量验收规范的规定。9、钢筋定位:①、墙、柱竖向钢筋的固定位置布置在梁下口200mm和梁上50mm处,与竖向钢筋焊牢,垫好垫块或定位箍、撑筋。②、梁钢筋定位:梁多排钢筋之间用Ф25@1000横向短筋支垫。③、板筋的定位:在剪力墙周围沿一边设一道固定筋水平并与竖筋焊牢,板的中部设φ12定型撑筋间距@800mm,以保证钢筋的正确位置且不变。㈣、主体混凝土工程:1、混凝土工程工艺流程熟悉图纸规范制定施工方案选择合格供应商材料进场材料检验墙柱砼浇筑质量验收梁板砼浇筑砼表面处理养护材料计划试块制作标养2、混凝土的运输该工程混凝土全部采取商品混凝土,以泵送运输为主,混凝土由搅拌站出料后,经混凝土运输车运至施工现场,然后直接由泵输送至浇筑点。楼面在五层以下由汽车泵直接输送到位,五层开始采用一台固定泵输送。3、砼的浇筑每层墙柱、梁板的砼约200m3,以一台泵输送(20m3/台.小时)计,则需10小时完成。⑴、混凝土浇筑时的坍落度必须符合国家现行标准《混凝土结构工程施工质量验收规范》(GB50204—2002)的规定。其坍落度的测定方法应符合国家现行技术标准《普通混凝土拌合物性能试验方法标准》(GB/T50080—2002)温州市XX建设有限公司-89-
的规定。施工中的坍落度现场试验员应按设计和相关规范要求进行测试,并填写混凝土坍落度测试记录。⑵、柱、墙混凝土浇筑前底部应先填以50~100mm厚与混凝土配合比相同减石子水泥砂浆。⑶、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶、溜管、振动溜管使混凝土下落,或在柱、墙体模板上留设浇捣孔等。浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过500mm。⑷、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,须序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.25倍(一般为300~400mm)。振捣上一层时应插入下层50~100mm,以消除两层间的接缝。⑸、浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。混凝土运输、浇筑和间歇的全部时间不得超过下表的规定,当超过规定时间应留置施工缝。混凝土运输、浇筑和间歇的允许时间(min)混凝土强度等级气温低于25℃高于25℃≤C30210180>C30180150注:当混凝土中掺加促凝剂或缓凝剂时,其允许时间应根据试验结果确定。⑹、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。⑺、在已浇筑的混凝土强度未达到1.2N/mm2以前,不得在其上踩踏或安装模板及支架。⑻、柱的混凝土浇筑还应符合以下要求:①、柱混凝土应分层振捣,使用插入式振捣器的每层厚度不大于500mm,并边投料边振捣(可先将振动棒插入柱底部,使振动棒产生振动,再投入混凝土),振捣棒不得触动钢筋和预埋件。除上面振捣外,下面要有人随时敲打模板。在浇筑柱混凝土的全过程中应注意保护钢筋的位置,要随时检查模板是否变形、位移,螺栓和拉杆是否有松动、脱落、以及漏浆等现象,并应有专人进行管理。温州市XX建设有限公司-89-
②、柱高在3m之内,可在柱顶直接下料进行浇筑,超过3m时,应采取措施(按上述规定执行)或在模板侧面开门子洞安装斜溜模分段浇筑,每段高度不得超过2m,每段混凝土浇筑后将门子洞模板封闭严实,并用箍箍牢。③、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在基础的顶面、主梁下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5h,使其获得初步沉实后,再继续浇筑。④、浇筑完后,应随时将伸出的搭接钢筋整理到位。4、混凝土的养护:混凝土养护工艺应根据《混凝土结构工程施工质量验收规范》(GB50204—2002)的有关规定,制定科学的组织和操作方法。常温养护时应在混凝土浇筑完毕后12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;当采用其他品种水泥时,混凝土的养护应根据所采用水泥的技术性能确定。当温度低于5℃时,不得浇水养护混凝土,应采取加热保温养护或延长混凝土养护时间。㈤、屋面工程:1、模板:屋面的模板支设必须严格控制各标高点,首先将设计标高换算成板底标高,标高点设在外墙轴线和屋脊上,设标志杆拉线控制木檩条的坡度,支承架采用钢管架,檩条和钢管立杆间距不大于1米,一般为800毫米左右,檩条上面再钉搁栅,间距不大于350毫米,上面再钉五层胶合板。模板支设完毕,标高、坡度经检查无误后方准进行钢筋绑扎。2、钢筋:屋面的钢筋翻样可采取实际测量来确定,即在支模完成以后,根据各点面的实际尺寸来进行配料,以保证钢筋的几何尺寸准确。钢筋绑扎时,应严格按翻样表进行布置和绑扎,当屋面坡度大于30度时应搭设操作架,人应站在操作架上绑扎。温州市XX建设有限公司-89-
3、混凝土浇筑:屋面的混凝土浇时,必须严格按照水平分层浇筑的方法,即从四周的檐沟开始,以每层500~1000的宽度,逐层向上推进,上下层之间应控制好间隔时间,防止流淌、下坠。混凝土坍落度选择8~10厘米,并严格控制,以满足泵送的要求即可。下料沿周围从低到高,逐步上升。振捣时原则采用手提式平板振动器,而梁仍用插入式振动器捣固,振捣以后必须进行二次拉线找补混凝土,控制板的厚度和表面平整度,表面用铁板拍压密实,先用木蟹提浆抹平,再用铁板压实压平,以达到防水要求。㈥、砌体工程:本工程砌体外墙均采用A5.0(B07级)240陶粒增强篜压加气混凝土砌块,内隔墙均为A5.0(B07级)240、120陶粒增强篜压加气混凝土砌块,砂浆采用专用砂浆。1、砌体工程工艺流程:熟悉图纸规范制定砌体排列组合选择合格供应商材料进场材料检验墙体放线、标高制作皮数杆外墙砌筑内隔墙砌筑质量检查验收材料计划试块制作标养技术复核窗台、构造柱砼2、砌筑砂浆的配置及质量要求砌筑砂浆采用专用砂浆3、砌块的质量和堆放要求水泥标准砖、蒸压加气混凝土砌块进场应有出厂合格证,并在现场取样进行检验。运到现场应按规格堆放整齐,堆放场地应平整坚实,并做好排水。堆放高度不宜超过1.2m。4、砌筑前的准备工作温州市XX建设有限公司-89-
砌筑前,对墙体进行放线,弹出墙体框线和门窗洞线,对基层找平,从梁底开始排皮数杆,墙体与楼板接触面必须用C25砼浇筑≥190高的混凝土导墙(卫生间必须≥250高)。砌体施工应设置皮数杆,并根据设计要求、块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。砌筑砌块墙体时应根据预先绘制的砌块排列图进行施工。5、砌筑要求⑴、砌体应上下错缝、内外搭接。⑵、砌体灰缝应横平竖直。水平灰缝厚度和竖向灰缝宜为10mm,但不应小于8mm,也不应大于12mm。⑶、砌体灰缝砂浆应饱满。水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用加浆填缝的方法,使其砂浆饱满,严禁用水冲浆灌缝。当施工期间最高温度高于30℃时铺浆长度不得超过500mm。⑷、设置构造柱的部位除外,砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。临时间断处的高度差,不得超过一步脚手架的高度。⑸、设置构造柱的墙体应先砌墙后浇筑混凝土,浇筑混凝土构造柱前必须将砖砌体和模板浇水湿润,并将模板内的落地灰、砖渣等清除掉。⑹、对于厨房、卫生间等有防水要求的地方,应在墙底部浇筑C25的混凝土导墙,高度250mm。⑺、墙面勾缝应横平竖直,深浅一直,搭接平顺。⑻、对水电安装的管线预埋,应选用专用的留槽砌块,将管埋入槽内,然后用砼灌实,不得在空心砖的墙体上随意开槽。五、脚手架工程:本工程的外架全部采用双排落地钢管扣件脚手架,室内砌筑和装饰用脚手架采用工具式脚手架。(一)搭设方法(1)落地双排脚手架,立杆纵向间距1.6~1.8m,横向间距1.0m,步距1.6~1.8m,里立杆离墙500。温州市XX建设有限公司-89-
(2)每步操作层应满铺竹脚手板,外侧绑二道护身栏杆,满挂密目安全网,设200高木踢脚板。(3)架体与建筑结构连结,按二步三跨设置,连结采取在砼墙上埋铁件(-6×100×100)焊短钢管,与架体立杆用扣件连结。(5)脚手架应按规定设置剪刀撑,剪刀撑的角度为60°,剪刀撑的钢管搭接长度不小于1.0m,连接处扣件不少于4个。(二)保证脚手架质量安全措施1、落地脚手架必须设置砼基础,砼采用C15以上,厚度为100以上,且设置排水沟。楼层的支撑脚手架底座应垫不小于3cm厚的木板。2、脚手架必须执行验收制度,底层脚手架由公司组织验收,上部每搭一层由项目部组织验收,合格后挂牌。3、脚手架编制专项施工方案,施工前认真组织进行安全技术交底。4、脚手架每四步作一全封闭处理。5、脚手架上不得堆放杂物,模板等不得支承在架子上。脚手架的设计荷载为结构施工3000N/m2,只考虑一层使用。装饰施工2000N/m2,考虑两层同时使用。严禁超载。六、装饰工程施工方案㈠、内墙抹灰1、施工顺序清理基层→做灰饼冲筋→做护角→抹底子灰→刮糙灰→抹面层灰。2、基层清理及处理①、抹灰前将基层表面的尘土、污垢,油渍等应清理干净,并洒水润湿。②、对于基层的凹处,用1:3水泥砂浆修补。对于钢筋混凝土基层刷一道混凝土界面剂。③、凸处进行剔平,对于墙体与钢筋混凝土接缝处,砌体基层采取用与底子灰配合比相同的砂浆在接缝处抹一遍“过渡层”(厚3~5mm),超过接缝的长度不小于100mm,待其干燥后抹底层灰。在砌体与钢筋混凝土梁、墙柱接缝处,加挂不小于400mm宽,0.8mm厚的9×25孔钢板网。④温州市XX建设有限公司-89-
、抹灰前,所有的给排水管道、盒子、PVC管等预埋完毕。周边用1:2水泥砂浆填补。⑤、抹灰前一天,将墙面自上而下洒水湿透。一般抹灰的允许偏差和检验方法(mm)项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度433、内墙抹灰施工要点①、按照基层表面平整垂直情况,进行吊垂直、套方找规矩。经检查后确定抹灰厚度,操作时先贴上灰饼再贴下灰饼,用靠尺找好垂直与平整。灰饼宜用1:3水泥砂浆做成50mm见方的形状。②、做护角:阳角处应做护角,护角应用1:2水泥砂浆,砂浆稍收干后用捋角器抹成小圆角,每侧宽度不小于5cm。③、抹底层、中层灰砌块墙:抹底灰,不要过早或过迟。先薄抹一层底子灰,接着分层分遍与灰饼抹平,用靠尺刮平找直,木抹子搓平、搓毛(底、中层灰平均厚度控制在13~15mm之内)。混凝土墙柱、梁面抹灰前,抹底灰前一天用水把混凝土面浇透,然后在混凝土墙湿润的情况下先用专用混凝土界面剂涂抹一层结合层,随刷随打底。其余同砖墙体底灰、中层灰(平均厚度控制在13mm以内)的施工方法。混凝土柱采用木条夹具控制抹灰厚度及平整度、垂直度。④、抹面层灰底层砂浆抹好后第二天先将墙面湿润后即可罩面,厚度控制在5~8mm之内。抹时先薄刮一道,使其与底灰抓牢,紧跟着抹第二遍,用靠尺刮平找直,然后用木抹子压实搓平。对需批腻子的墙面应在砂浆终凝前用铁板压实压光。⑤温州市XX建设有限公司-89-
、抹灰应分层进行,当抹灰总厚度大于或等于35mm时,应采取加强措施,不同材料基体交接处表面的抹灰,必须采取防止开裂的加强措施。㈡膨胀玻化微珠无机保温砂浆1、该系列产品的性能A、玻化微珠无机保温砂浆外墙外保温体系是一种采用玻化微珠无机保温砂浆、耐碱纤维网格布或热镀锌电焊网和塑料锚栓,水泥抗裂砂浆(简称玻化微珠无机保温砂浆)在现场成型的新型墙体保温体系,外墙柔性耐水腻子、高分子乳液弹性底层涂料等系统材料。集墙体保温、抗裂防护、装饰功能为一体。采用玻化微珠无机保温砂浆施工,能满足本工程的建筑节能施工要求。B、玻化微珠无机保温砂浆外墙外保温体系的构造设计采用外层变形量高于内层的变形量,各层弹性模量变化指标匹配,逐层渐变的理念。满足允许变形,诱导变形的技术路线,遵循允许变形与限制变形相统一的原则,各材料之间能分散和消解变形应力,通过增强纤维改变应力传递方向,使系统具有良好的保温隔热、抗裂、抗变形、抗渗等综合性能。C、玻化微珠无机保温层。具有容重轻、导热系数小的良好保温性能,玻化微珠本身具有一定弹性,在保温胶粉料的包裹下形成具有一定强度的亚弹性体,可以减少受外界自然条件影响产生的膨胀、收缩变形。D、抗裂砂浆复合耐碱玻璃纤维网格布热镀锌电焊网防护层。水泥抗裂砂浆和含耐碱性好的增强玻纤网格布镀锌网形成一层能适应墙体的变形、避免产生裂缝的防护层。其中网格布与镀锌网经纬向抗拉强度一致,所受变形应力均匀向四面分散,增强砂浆的抗拉性能;抗裂砂浆的软化系数高,耐水性好,耐冻融、耐候性好;与基层适应性强,整体性好,干缩率低;干燥快,施工方便;耐火等级高。E、高弹底涂耐水腻子抗渗层。采用高分子乳液弹性底层涂料涂刷在防护层表面,形成一层具有憎水、透气、高弹涂层,使保温层既有很好的防雨功能,又能排出保温层的水分,呼吸功能强。F、饰面层。采用涂料、面砖、干挂石材等多种饰面材料,在保温体系的最外层形成饰面层,不同的材料性能,起不同的保护、装饰等效果。G、玻化微珠无机保温材料外保温工法适用于多层及高层建筑的钢筋混凝土、加气混凝土、砌块、烧结砖和非烧结砖等的外墙保温工程。2、技术准备:A、施工及技术管理人员,必须认真熟悉施工图纸,及时检查现场施工工艺、转角、阳角网格布做法和图纸变更的情况。B、编制施工方案,办好开工前相关资料审报手续,配备专人负责技术资料的收集和整理。温州市XX建设有限公司-89-
C、组织培训施工人员熟练掌握外墙外保温施工工艺,对施工队伍进行技术及安全交底。3、进场施工具备的条件:A、施工现场应有足够大的室内临时仓库,下铺塑料布,供堆放成品,有简易宿舍,供食宿及工具设备存放。B、提供施工用水,用电管线连接施工机械以利于墙体淋湿养护与施工机械操作。C、施工时对土建方外墙砌体组织有关方面进行检查验收,符合外墙砌体的标准与贴饼分格标准。D、环境温度的要求:施工环境温度和基层墙体表面温度在施工后24小时内不得低于5ºC。4、基层墙体处理及检验:A、基层墙体必须清理干净,无油渍、浮尘、污垢、脱模剂、风化物、涂料、防水剂、潮气、霜、泥土等污染物或其他妨碍粘结的材料,旧墙面松动、风化部分应剔除干净,表面凸起部分≥5mm应铲平,施工时应清洁平整。B、对于墙面、窗台、施工缺口、及时跟进修补。对于穿墙构件,做好其四周必须的防锈、防水处理。C、对于混凝土墙体和砌筑填充加气混凝土墙体应满涂界面砂浆。D、吊垂直、套方找规矩,弹厚度控制线,拉垂直、水平、垂直通线、套方做口,按设计厚度用玻化微珠无机保温砂浆作标准厚度灰饼。E、基层墙体经处理后,其表面平整度、立面垂直度、阴阳角、方正度均需符合《建筑装饰装修工程质量验收规范》(GB50210-2001)普通抹灰要求。5、现场管理要求:A、建立科学合理的劳动组织体系,做到管理到现场,服务到现场,有问题及时解决。B、制订现场作业标准,实现作业标准化,操作规范化。加强操作工人之间的安排协调,消除窝工、重复搬运、返工等无效劳动和工时浪费现象。C、现场物资、器具安放整齐有序,场地整洁,并使每个操作工人对自己的工作内容、职责范围、工作程序能清楚了解。D、及时更换调整不合规范要求的器具、工具和用具。对现场经常进行整顿、整理、清扫、清除,杜绝施工现场中的松、散、脏、乱、差等现象,保证工人在劳动中的安全和健康。6、施工机具与工具:A、常用机具:强制式砂浆搅拌机、垂直运输机械、水平运输手推车、手提搅拌器、射钉枪等。B、温州市XX建设有限公司-89-
常用抹灰工具及抹灰的专用检测工具。经纬仪及放线工具、水桶、剪子、滚刷、铁锨、扫帚、手锤、錾子、壁纸刀、托线板、方尺、靠尺、塞尺、探针、钢尺等。7、材料性能要求:A、界面剂:应符合DBJ/T01—40—98规定的要求。混凝土墙体基层界面处理材料由界面剂按水灰比例配制后涂刷墙体基层,以增加保温层与墙体的粘结力。B、玻化微珠无机保温砂浆:由保温胶粉料与玻化微珠组成,两种材料合成包装,使用时按比例加水搅拌制成。胶粉料中的无机与有机粉料及多种纤维成分,使保温层具有良好的保温、耐候性、抗冲击强度、抗风压值、防火、耐冻、耐水、系统抗拉强度等特点。玻化微珠无机保温系统主要技术性能干密度、导热系数、抗压强度应满足设计要求。C、抗裂砂浆:采用聚合物乳液并掺加多种外加剂制成抗裂剂,在与耐碱玻纤网格布复合后有很强的抗变形、防开裂能力。其主要技术性能拉伸粘结强度、浸水拉伸粘结强度应满足设计要求。D、耐碱纤维网格布:断裂强力、耐碱强力、断裂伸长率应满足性能设计要求E、外墙柔性耐水腻子:外墙柔性耐水腻子采用聚合物弹性乳液及粉料、助剂等制成,能够满足一定变形而保持不开裂,其主要技术性能粘结强度,耐水、耐碱与柔韧性应满足设计要求。F、高分子乳液弹性底层涂料:高分子乳液弹性底层涂料是采用聚合物高分子弹性乳液配制而成,具有良好的防水性能,其主要技术性能应满足设计要求。8、材料配制:A、界面砂浆的配制:界面砂浆由水泥、中砂与多种胶凝材料由生产商已配制成包装。在现场施工时按水灰比:1:0.32(根据天气气候水量可适当调节),搅拌3~4min均匀即可喷或涂刷到墙面,施工过程中搅拌好材料不宜过长,应在4h内用完.B、玻化微珠无机保温砂浆的配制:先将30-32kg水倒入砂浆搅拌机内(视具体情况可酌调水量),然后倒入二袋20kg玻化微珠无机保温砂浆搅拌3~5min后,搅拌均匀后倒出。该材料应随搅随用,在4h内用完。C、抗裂砂浆的配制:抗裂砂浆温州市XX建设有限公司-89-
由水泥、砂与多种胶凝防水材料由生产商已配制成包装。在现场施工时按水灰比:1:0.28(根据天气气候水量可适当调节),搅拌3~4min均匀即可粉在保温层,施工过程中搅拌好材料不宜过长,应在4h内用完。9、材料检验:①保温材料进场原材料抽检:同一厂家同一品种的产品,当单位工程建筑面积在5000㎡含以下各抽查1次,当单位工程保温墙体面积在5000-10000㎡以上抽查2次,10000-20000㎡抽查3次,20000㎡以上时抽查6次,其导热系数、干密度、抗压强度应符合行业标准和设计要求。②检验批500㎡~1000㎡划分一个检验批,不足500㎡也为一个检验批,应在施工中制作同条件养护试件,检测其导热系数、干密度、抗压强度。养护试件应见证取样送检。③检验批的划分也可根据与施工流程相一致,且方便施工与检验的原则,由施工单位和监理(建设)单位共同协商。10、施工流程与施工工艺(1)施工流程:基层墙面处理配界面砂浆刷界面砂浆温州市XX建设有限公司-89-
吊垂直线、套方、弹控制线打点、冲筋配玻化微珠无机保温砂浆抹第一遍无机保温砂浆抹第二遍无机保温砂浆保温层验收配抗裂砂浆裁剪耐碱网布抹抗裂砂浆压入耐碱网布刷弹性底涂配柔性腻子施工刮柔性腻子外墙涂料施工验收(2)、施工规程:A、玻化微珠无机保温层的施工范围及厚度要求应满足设计要求B、施工单位施工时应按生产厂家产品使用说明进行施工。C、无施工经验的施工单位人员在进行大面积施工前,应进行工艺性培训。(3)工艺流程:基层墙体处理墙体基层涂刷专用界面剂吊垂直、套方、弹控制线用玻化微珠无机保温砂浆做灰饼、做冲筋、做口抹第一遍玻化微珠无机保温砂浆24h后抹第二遍玻化微珠无机保温砂浆温州市XX建设有限公司-89-
24h后用玻化微珠无机保温砂浆找平并达到冲筋厚度干燥后划分格线、开线带分格槽、门窗口滴水槽组织保温层中间验收抹抗裂砂浆压入耐碱玻纤网格布首层墙阳角安装钢护角、抹第二遍抗裂砂浆压入第二层耐碱玻纤网格布涂刷高分子乳液弹性底层涂料刮抗裂柔性耐水腻子外墙涂料施工。11、技术措施与构造A、玻化微珠无机保温层施工至少应分两遍,每遍所抹玻化微珠无机保温砂浆的厚度不宜超过20mm,每层的施工间隔应在24h以上。施工温度偏低时,间隔时间可延长,最后一遍玻化微珠无机保温砂浆施工时应达到贴饼、冲筋的厚度,并用大杠搓平,使墙面、门窗口的平整度达到要求,保温层施工应自上而下按楼层高度分段施工。B、抗裂砂浆铺贴耐碱网格布:①耐碱网格布应小于3m裁断,网格布包边应剪掉。②抹抗裂砂浆厚度约3mm,抹完一定宽度立即用铁抹子压入网布。网布之间搭接宽度不应<50mm,先压人一侧,再抹一些抗裂砂浆再压入另一侧,严禁干搭。网布铺贴要平整,无褶皱,砂浆饱满度达到100%。③第一层墙面应铺贴双层网布,第一层网格布应铺贴加强型,铺贴加强型网格布时网格布与网格布之间可采用对接的方法,然后进行第二层普通网格布,铺贴方法与上述方法相同,两层网格布之间抗裂砂浆应饱满,严禁干贴。④建筑物首层外保温应在阳角处双层网格布之间设专用金属护角,护角高度一般为2m。在第一遍耐碱网格布做完后加入,其余各层阴阳角、门窗口角应用耐碱网格布包裹增强,包角网格布单边宽度不应小于200mm,在窗洞口等处应沿45°方向增贴一道网格布(200mm×400mm)。C、色带:①色带位置及色带宽度(一般分层设置约为30~50mm)。用壁纸刀及专用工具沿色带线开出设定的凹槽,深度为8~10mm。要求阳阴角方正,凹槽平整。②色带处抗裂砂浆及耐碱玻纤网格布的做法:在抹平面抗裂砂浆时,色带与平面抹灰同时进行,网布搭接应搭接在色带中部,上压下搭接尺寸≥50mm。D、涂料饰面:①刮柔性腻子:在抗裂砂浆层基本干燥后刮柔性腻子,一般刮两遍,使其表面平整光洁。②刷弹性底涂:在抗裂砂浆施工2h处刷弹性底涂,使其表面形成防水透气温层。E、外墙构造详图门洞窗口耐碱玻纤网加强图温州市XX建设有限公司-89-
门洞窗口耐碱玻纤网加强图温州市XX建设有限公司-89-
12、质量保证措施:A、基层处理:基层必须浇水润湿,对轻质墙体的浇水量,以水分渗入砌块深块8~10mm为宜,且浇水宜在抹灰前一天进行,抹灰前再进行一次浇水湿润。B、保温层厚度的控制:温州市XX建设有限公司-89-
按设计要求的保温层厚度,用玻化微珠无机保温砂浆做标准厚度贴饼、冲筋,以控制保温层的厚度,吊垂直、套方找规矩,弹厚度控制线及伸缩线、装饰线等,拉垂直、水平控制线,套方做口。在建筑外墙大角及其他必要处挂垂直基准钢线和水平线。C、保温材料干密度的控制:目前主要是原材料干密度的控制,玻化微珠无机保温砂浆按标准要求干密度400~450kg/m3,如干密度大,导热系数同上加大,收缩率与软化系数差,抗压强度大,引起墙体开裂,保温性能达不到设计要求,如何对干密度质量控制:一是材料进场目视,尺量、配合比和称重方法检查;二是现场抽样,制作试块进行检验;三是核查材料质量证明,执行标准的干表密度、导热系数、线性收缩率、抗压强度、软化系数等,符合设计要求。13、主控项目与一般项目的控制(1)、主控项目A、墙体节能工程使用的保温隔热材料其导热系数、干密度、抗压强度或压缩强度,燃烧性能应符合行业标准与设计要求。B、保温层厚度及构造做法应符合建筑节能设计要求,保温层厚度均匀,不允许有负偏差。C、保温层与墙体以及各构造层之间必须粘结牢固,无脱层、空鼓、裂缝等现象。(2)、一般项目:A、表面平整、洁净,接茬平整。线角顺直、清晰无明显抹纹。B、护角符合施工规定,表面光滑、平顺,门窗框与墙体间缝隙填密实,表面平整。C、耐碱网格布铺压严实,不得有空鼓、褶皱、翘曲、外露等现象,搭接长度必须符合规定要求。加强部位的耐碱网格布做法应符合设计要求。D、孔洞、槽、盒位置和尺寸正确、表面整齐、洁净,管道后面平整。外保温体系允许偏差和检验方法:项目允许偏差检验方法立面垂直度4用2m托线板检查表面平整度4用2m靠尺和塞尺检查阴、阳角垂直4用2m托线板检查阴、阳角方正4用直角检测尺和塞尺检查分格条(缝)直线度3拉5m小线和尺量检查温州市XX建设有限公司-89-
立面总高度垂直度H/1000且≯20用经纬仪、吊线检查上下窗口左右偏移≯20用经纬仪、吊线检查同层窗口上下≯20用经纬仪、吊线检查保温层平整度15用2m靠尺检查保温层厚度主体部位平均厚度不允许有偏差用探针、钢尺检查14、安全技术措施及成品保护(1)、要特别注意文明施工、安全施工,认真贯彻安全第一、预防为主,遵守各项安全制度,在施工中要及时消除施工中的安全隐患,做好施工中的各项安全准备工作。(2)、机械设备必须由专人操作,经检验确认无安全隐患后方可使用。(3)、操作人员必须遵守高空作业安全规定,系好安全带。(4)、进场前,必须进行安全培训,注意防火,现场不许吸烟、喝酒。(5)、遵守施工现场制定的一切安全制度。(6)、施工完的墙面、色带、滴水槽、门窗口等处残存砂浆,应及时清理干净。(7)、翻拆架子或升降吊篮应防止碰撞已完成的保温墙体,其他工种作业时不得污染或损坏墙面,严禁踩踏窗口。(8)、保温层、抗裂防护层、装饰层在干燥前应防止水冲、撞击、振动。15、节能保温工程验收资料:(1)、设计文件、图纸会审记录、设计变更和洽商记录(2)、主要材料、设备和构件的质量证明文件(3)、节能产品进场检验记录(4)、材料进场核查记录(5)、进场抽样见证试验报告(6)、隐蔽工程验收记录附:图像资料(7)、分项工程质量验收记录(8)、外墙检验批质量验收记录(9)、样板施工工艺技术资料施工记录(10)、外墙节能构造现场实体检验记录(11)、施工方案及技术交底16、注意事项(1)、严格检查和处理好基层后方可施工。温州市XX建设有限公司-89-
(2)、施工和养护温度严格控制在5º以上。(3)、保温建筑的区域无白蚁生长存在。(4)、冬季来临,临时停止前应对已经施工的保温砂浆表面用布加以保护。(5)、施工时严格执行施工程序,施工好的表面严防破坏或损伤。(6)、对钢筋混凝土内墙面基层,要求清除基层的脱模油脂,面基加用专用砂浆界面剂,以增加基层和保温砂浆的粘结力。17、创优措施⑴、基层处理:砖石、混凝土和轻质墙体基层表面凹凸太多的部位事先要进行剔平或用1:3水泥砂浆补齐。表面太光必须用界面处理剂薄薄抹一层,表面砂浆、污垢、油漆等均应事先清除干净,并洒水湿润。不同基层的材料如砖石、混凝土、轻质砌块等相接处应铺设钢丝网,钢丝网用间隔300×300木针固定,钢丝网搭缝宽度从缝边起每边不得小于250毫米。⑵、内粉刷施工要求①、为确保墙面的平整度、垂直度,粉刷前均应做好灰饼,由质量员验收合格后再行粉刷,粉刷时严格控制砂浆配合比和抹灰的厚度。②、顶棚施工时先处理干净,粉刷前在墙面四周弹线出好水平,由水平线上量至顶棚标高,根据标高设置好顶棚底板的灰饼。顶棚粉刷宜薄不宜厚,且必须杜绝顶棚的起壳;第一糙粉刷后,二糙宜隔夜施工,注意收光时不能用力过大。③、内墙阳角及门窗洞处均做1:2水泥砂浆护角及粉刷,墙面护角高1800。⑶、踢脚线:①、踢脚做法:100高1:2水泥砂浆暗踢脚,厚度同所在墙面抹灰层。②、抹水泥踢脚线时,前一天应将基层充分洒水湿润,实施作业时必须将基层表面清理干净,严格控制水泥砂浆水灰比(不大于0.55)。稠度应控制在3.5厘米左右,抹灰层过厚应分层操作。③、内墙抹灰高度应加以控制,不要抹到踢脚板部位上。如在踢脚板部位上有混合砂浆,应认真将其清除干净,再抹水泥踢脚板面层,以免踢脚板起壳。④、本工程为暗踢脚线,故在内墙面层施工时应用粘胶带等物将踢脚线遮盖隔离,确保踢脚线与墙面分色清晰。踢脚线抹灰前,墙面应弹线,控制其高度和水平度。必须保证踢脚线与墙面应结合紧密。⑷、温州市XX建设有限公司-89-
内墙粉刷前先做样板,经监理及甲方代表检查认可之后,方可进行全面内粉刷施工。⑸、卫生间、厨房墙面粉刷后采用专用工具进行拉纹处理,上部离顶棚统一为100mm,增加粗糙度和装饰接触面。㈢、楼地面工程1、细石混凝土地面⑴、施工工艺流程:基层清理→抄测标高、做灰饼→刷水泥浆结合层→浇细石混凝土→表面处理压光→养护⑵、基层处理①、先将基层的灰浆、混凝土渣铲除干净。②、用水冲洗基层,将灰尘、砂浆彻底冲洗干净,有油污的要用碱水清洗,保证混凝土与基层粘结牢固。⑶、施工要点①、在施工前,先将基基层再次用水冲洗,并湿润基层。待表面无明显水迹后,刷一道素水泥浆加建筑胶水。②、随刷随即铺混凝土料,先用刮尺根据灰饼将混凝土料刮平,然后用平板振动器振捣密实。③、再次找平,用铁滚筒反复碾压,压实提浆,然后用木抹子进行初平、初光。④、混凝土初凝后先用木抹子进一步抹平,并消除表面的收缩裂纹,紧接着用铁板进行压实压光。⑤、混凝土终凝前再一次用铁板对混凝土面进行收光,消除混凝土面的抹痕,使之表光洁、平整,色泽一致。⑥、混凝土地坪施工完毕12小时后,开始洒水养护,养护时间不少于7天,在此期间应禁止其他人员进入进行其他工序作业。抗压强度应达到5MPa后,方准上人行走,抗压强度达到设计要求后方可正常使用。⑦、水泥混凝土采用的粗骨料其最大粒径不应大于面层厚度的2/3,细石混凝土面层采用的石子粒径不应大于15mm。温州市XX建设有限公司-89-
整体面层的允许偏差和检验方法(mm)项次项目允许偏差检验方法水泥混凝土面层水泥砂浆面层水泥钢屑面层1表面平整度544用2m靠尺和楔形塞尺检查2踢脚线上口平直444拉5m线和用钢尺检查3缝格平直3332、地砖楼地面工程⑴、地砖施工工艺流程:清理基层→抄平放线→找平→铺贴地砖→清理→成品养护→勾缝。⑵、操作要点①、施工准备A、施工前对进场的地砖进行开箱检查,对地砖的型号、规格、色泽进行挑选,不得有歪斜、翘曲、缺棱、掉角、裂缝等缺陷,颜色要求一致、均匀,收料必须严格把关。B、挑选出来的不同型号、规格的地砖应分别堆放,按操作工艺要求分层、分段、分部位使用材料。C、采用粘结剂在结合层上粘贴砖面层,胶粘结剂选用应符合现行国家标准《民用建筑工程室内环境污染控制规范》GB50325的规定。②、根据走道、房间尺寸,按地砖规格进行排版、弹线,地砖缝隙可定为2毫米,根据样板效果,可以修改。铺贴时从里向外进行铺贴,做标识砖必须两面拉双线,以保证排头准确,并严格按线铺贴。③、铺完后将面层清洗干净,浇水养护,并且将场地封闭,不准上人踩踏。等地砖养护三天后,用铲刀进行灰缝的清理,将地砖横缝、竖缝全部清理出来,进行勾缝,做到随勾缝随清洁表面。④、踢脚线表面应洁净、高度一致、结合牢固、出墙面厚度一直。⑤、楼梯踏步和台阶板块的缝隙宽度一直、齿角整齐;楼层梯段相邻踏步高度差不应大于10mm。板、块面层的允许偏差和检验方法(mm)项次项目允许偏差检验方法温州市XX建设有限公司-89-
陶瓷砖面层大理石面层花岗石面层1表面平整度2.01.0用2m靠尺和楔形塞尺检查2缝格平直3.02.0拉5m线和用钢尺检查3接缝高低差0.50.5用钢尺和楔形塞尺检查4踢脚线上口平直3.01.0拉5m线和用钢尺检查5板块间隙宽度2.01.0用钢尺检查3、花岗石施工顺序⑴、清理基层→刷素水泥浆一道→弹花岗岩板块控制线→30厚1:2干硬性水泥砂浆结合层→撒素水泥面(洒适量清水)→按编号铺贴20厚花岗岩面层(灌稀水泥砂浆擦缝)→养护。⑵、操作要点:①、花岗岩施工前,应事先将有缺棱掉角、裂纹和局部污染变色的花岗岩板材挑选出来,完好的进行套方检查,规格如有偏差,应磨边修正。②、找规矩:根据设计要求,确定平面标高位置,将确定好的地面标高位置线弹在墙立面上,根据板块的规格尺寸挂线找中,即在房间中取中点、拉十字线,将拉出的标准线固定于墙面。③、试拼:根据标准线确定铺砌顺序和标准块位置。在选定的位置上,对每个房间的板块,应按图案、颜色、整理试拼,试拼后再按两个方向编号排列。④、试排:在房间的两个垂直方向,按标准线铺两条干砂,其宽度大于板块,根据设计图上的要求把块排好,以便检查板块之间的缝隙,确定找平层砂浆的厚度。根据试排结构,在房间主要部位弹上互相垂直的控制线并引至墙上用以控制和检查板块的位置。⑤、板块浸水:施工前将花岗岩洒水湿润,铺砌时以板面内湿面干为宜。⑥、铺砂浆结合层:采用30厚1:2干硬性水泥砂浆,铺设时间的稠度为2.5-3.5cm,为保证粘结效果,基层表面湿润后,还要刷水灰比为0.4-0.5的水泥浆,并随刷随铺板块。⑦、对缝:正式镶铺时,板块要四周同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。对缝要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长度和宽度误差应在1mm之内。4、创优措施温州市XX建设有限公司-89-
⑴、为保证每间房地面水泥颜色的一致,应采用同一品牌同一品种同一强度等级的水泥,水泥应采用普通硅酸盐水泥,其强度等级不宜小于P.O.32.5号。⑵、细石混凝土面层抹压应三次成活。第一遍在面层铺设后,第二遍在水泥初凝后进行,第三遍在水泥终凝前进行。第三遍抹压后不应有抹痕,面层要光滑平整。⑶、面层抹压后,一般情况下一昼夜后应洒水养护。洒水过早易起皮,过晚则易产生裂缝或起砂。养护时间常温下一般不少于七昼夜,最好采取筑坝养护,放水3厘米,进行整体养护。⑷、细石混凝土强度必须达到5MPa以上时,才准许在其上面行走或其他作业。⑸、室内地坪高低差位置采用∟25×25角钢进行保护。角钢必须在浇筑地坪混凝土时准确埋置。⑹、在整个施工过程中,必须要用九夹板制成倒“L”形挡板对楼梯的踏面和踢面进行保护。5、卫生间防水⑴、地坪做法:卫生间防水均采取聚合物水泥防水涂料,涂刷设在第一层砂浆找平层上,沿墙防水层翻高至毛地面以上300毫米,门口处需外涂300毫米宽。具体工序如下:现浇钢筋混凝土楼板→1:3水泥砂浆找平20厚→CR65防水宝→20厚细石混凝土找平(最薄处10mm)。⑵、卫生间盛水试验:在下列阶段须做24小时盛水试验,经监理及甲方代表检查认可后,方可进行下道工序施工:①、现浇钢筋混凝土楼板完成后。②、防水宝完成后。③、20厚细石混凝土强度等级达到设计要求(即卫生间地坪全部完成后)。㈣、外墙装饰施工:1、外墙涂料面层⑴、基层处理及抹灰施工①、首先将外墙上的各种孔洞按要求封填密实,封堵的具体要求见“第八章住宅质量通病防范措施”。②、几大角用经纬仪或线锤确定基层抹灰层平整度和垂直度的控制基准线,以基准线作墙面抹灰层的灰饼,间距2~3m。温州市XX建设有限公司-89-
③、在混凝土梁、墙柱与砌体交界处加钉钢丝网片,宽上下、左右各搭接200。④、水湿润墙面,抹灰前刷一道界面剂,边刷边进行底层灰刮糙,抹灰厚度每遍5~10mm,局部不平要增加遍数事前补平,底层灰要求用木抹子加力压实压平搓毛。⑤、在底层灰终凝以后,进行面层灰的粉刷,面层灰施工应再次进行打疤做灰饼,严格控制装饰面的平整度和垂直度。⑥、面层灰厚度控制在8mm,表面先用木抹子搓平搓毛,再用铁板进行压实收光。紧接着用羊毛刷或海绵刷蘸水轻轻地刷毛,所刷的表面应做到纹理均匀一致,无明显的刷痕,以保证涂料施工时无反光,色泽无差别。⑦、外墙花饰粉刷必须做套板,确保线条清晰、顺直、头角挺拔。⑧、所有窗盘、窗套、阳台板、空调板、雨蓬等必须上下对齐、左右水平呈一直线,进出墙面距离要一致。施工时应拉通长钢丝或麻线进行直线控制。⑨、阳台、雨蓬、空调板的底部外口粉出50毫米宽8~10毫米厚的双滴水线。外窗盘向窗洞两边伸出的长度应一致,且做成比窗盘面高出15毫米的挡水凸肩。⑩、窗盘必须粉出20毫米高差的排水坡,并不得将抹灰粉到窗框下槛的下口以上(俗称咬樘子),必须从下口座进2~3毫米,抽出20毫米的圆弧。窗盘滴水线做成双滴水,采用专用的10×10毫米塑料条,窗盘外口边至条子边为30毫米,至窗盘两端面为20毫米。、外墙补洞应由专人负责施工,专人检查,做好隐蔽验收,每道工序均须经现场监理人员验收认可方可进行下道工序施工,总监及甲方代表须抽查部分洞口补洞施工过程。⑵、涂料施工①、涂料施工前必须保证粉刷层干燥,含水率不大于8%(溶剂型涂料)、10%(乳液型涂料)。②、基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝。③、涂料施工前屋面工程应已基本完成,落水管等施工完毕。已不再有墙面的施工工序进行。④、涂料施工应选择晴好天气进行,应避开雨天、大雾和气温低于5℃的时间作业。温州市XX建设有限公司-89-
⑤、涂料施工应从上向下分遍进行,在完成面层涂料后即进行一次检查,合格后拆除一步架,逐步向下进行。⑥、涂料先刷底涂,要求涂刷均匀,不露底。在表干后立即进行第一道涂料施工,在第一道涂料表干后开始上面层涂料。⑦、外墙涂料涂刷时顺毛面的纹路进行,涂刷要均匀,不能出现透底、流坠。2、创优措施⑴、所有混凝土表面,在粉刷之前采用专用混凝土界面剂处理,防止粉刷层起壳。⑵、外墙面分格条采用专用塑料条规格10×10毫米,施工后不取出来,永久放在外墙粉刷层内。⑶、外墙分格条坞嵌前,必须按设计图纸要求进行弹线控制,确保其水平度。⑷、外墙花饰粉刷必须做套板,确保线条清晰、顺直、头角挺拔。⑸、所有窗套、阳台板、空调板、雨蓬等必须上下对齐、左右水平呈一直线,进出墙面距离要一致。施工时应接通长钢丝或麻线进行直线控制。⑹、阳台、雨蓬、空调板的底部外口粉出50毫米宽8~10毫米厚的双滴水线。外窗盘向窗洞两边伸出的长度应一致,且做成比窗盘面高出15毫米的挡水凸肩。⑺、窗套必须粉出20毫米高差的排水坡,并不得将抹灰粉到窗框下槛的下口以上(俗称咬樘子),必须从下口座进2~3毫米,抽出20毫米的圆弧。窗盘滴水线做成双滴水,采用专用的10×10毫米塑料条,窗盘外口边至条子边为30毫米,至窗盘两端面为20毫米。⑻、窗套施工必须做套板,并由技术手艺熟练的工人施工操作,所有窗套、阳台、空调板、窗套、雨蓬等粉刷用水泥应用同一厂同一强度等级同一品种。⑼、外墙补支模洞应由专人负责施工,专人检查,做好隐蔽验收,每道工序均须经现场监理人员验收认可方可进行下道工序施工,总监及甲方代表须抽查部分洞口补洞施工过程。⑽、用木塞堵塞50毫米深,然后用1:3水泥砂浆由支模洞里口向外塞嵌密实。隔天,拔除木塞,将防水油膏由外向内垫嵌15厚,然后分两次间隔一天用1:3水泥砂浆补嵌密至墙面平。⑾、外墙混凝土与砌体面相接处粉刷前应铺设钢丝网片,钢丝网用间距300的钢钉或射钉固定,钢丝网片与墙缝两边搭接宽度为各250毫米。温州市XX建设有限公司-89-
㈤、铝合金门窗安装:本工程外墙全部采用静电喷塑银白色节能阻热铝合金窗,内墙采用木质防火门、钢质分户门。1、材质要求和堆放门窗进场后,根据设计要求对门窗型材型号、型材壁厚应符合设计要求,门窗的品种、类型、规格、尺寸、性能、开启方向、连接方式符合设计要求后方允许进场,进场后在库房平卧贮放,重叠不超过3樘,搬运时应轻拿轻放,避免门窗碰撞变形。2、对墙体洞口的要求⑴、门窗的洞口应采用预留洞口法安装,不得采用边安装边砌洞口的做法,对空心砌块的墙体第一孔内还必须用混凝土灌实。⑵、门窗及玻璃安装应在墙体湿作业完工且硬化的前提下进行,当需要在湿作业前进行施工时,应采取防护措施。⑶、对于同一类型的门窗及其相邻的上下、左右,洞口应保持通线,洞口应横平竖直,洞的允许偏差应在规范允许范围内。⑷、安装门窗时的温度不宜低于5度。⑸、门窗洞口尺寸验收合格后,并办好工种交接手续后方可进行安装。3、施工前的准备工作⑴、门窗及其部件、配件等,在运输保管和施工过程中,应采取防止其损坏或变形的措施。⑵、门窗的堆放地点应洁净、平整,以免砂石、灰尘等杂物进入下班槽、排气孔内,不得堆放在露天,避免日晒雨淋,并不得与腐蚀物质接触,不应直接接触地面,下部应用方木垫,且应立放,立放的角度不应小于70度,并采取防倾倒措施。⑶、温度对门窗的影响较大,所以它的贮存温度不应大于50度,与热源的距离不应小于1米。门窗在现场的安放应不超过二个月即行安装。当存放门窗的地方环境温度低于0度时,安装前应在室温下放置24小时。⑷、安装用的主要机具和工具应完备,材料应齐全,量具应定期检验,当达不到要求时应及时更换。⑸、温州市XX建设有限公司-89-
门窗安装前,应按设计图纸的要求检查门窗的数量、品种、规格、开启方向、外形等,门窗的五金件、密封条、紧固件等应齐全,不合格者应予以更换。4、铝合金安装操作要点⑴、所有窗安装后隐蔽的金属连接件均采用防锈处理,露面零件采用不锈钢材质。连接件距四角为180~200mm,中间间距不大于500mm,连接件采用射钉固定,每个连接件不少于2颗。⑵、严禁有损伤、弯形的型材材料组装或上墙安装。窗组装时应正确设置排水口和排水槽,拼缝处应加止水片或涂密封胶。⑶、立面上同一竖向上上下位置的窗相对位移不大于20毫米,同高度相邻窗相对高度差不大于3毫米。⑷、框或窗扇安装时应注重成果保护,防止水泥、砂等污损表面。⑸、框边的后塞口可用193聚氨酯树脂砂浆填塞密实,并在外表面留5~8毫米槽口填嵌缝密封胶。⑹、窗洞口也划好中线和水平标高线,检查上下边的位置及其内外的朝向,并确认无误后再行固定。⑺、当门窗装入洞口时其上下框的中线应与洞口中线对齐。上下的四角及横框的对称位置应用木楔塞紧作临时固定。然后扫设计要求确定门窗在墙体厚度方向的位置,并调整好垂直度、水平度及直角。⑻、门窗框与洞口之间的缝内腔应采用泡沫条填实,再用发泡聚苯乙烯等弹性材料分层填塞,然后再用水泥砂浆分层嵌实,外框缝宽度不小于25mm,与窗盘(外墙)连接处R角顺直,且四面应一气做成。⑼、门锁与执手等五金配件应安装牢固,位置正确,开关灵活。铝合金门窗推拉门窗扇开关力应不大于100N。5、铝合金安装的质量控制⑴、外墙窗边渗水是一常见的质量通病,为此,对于这些容易发生质量问题有部位要严加管理控制。⑵、首先分析外墙窗渗水的主要原因,主要是由于窗边后塞口封堵不严或使用不正确的封堵材料所至,再就是因为窗框中未设排水孔或窗台未留排水坡所至。⑶、对于上述几种窗边渗水的原因,必须采取有效的防制措施,并在施工中严格执行,以确保本工程不发生外墙窗边渗漏事故,满足本工程的使用功能要求。⑷、具体防治措施温州市XX建设有限公司-89-
①、认真阅读施工图纸,严格按图施工门窗洞口的留设尺寸要符合设计要求。②、铝合金门窗的排水孔应畅通,位置和数量应符合设计要求。③、铝合金窗后塞口必须用细石混凝土堵塞,堵塞时必须是分层多次填实,严禁一次堵塞到位,防止后塞口堵塞不密实造成渗水。后塞口补塞完毕且细石混凝土终凝后必须用密封胶封铝合金窗外边,具体见”窗框固定及后塞口示意图”。铝合金门窗安装的允许偏差和检验方法(mm)项次项目允许偏差检验方法1门窗槽口宽度、高度≤1500mm1.5用钢尺检查>1500mm22门窗槽口对角线长度差≤2000mm3用钢尺检查>2000mm43门窗框的正、侧面垂直度2.5用垂直检测尺检查4门窗横框的水平度2用1m水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心5用钢尺检查7双层门窗内外框间距4用钢尺检查8推拉门窗扇与框搭接数量1.5用钢直尺检查6、门窗安装后的成品保护⑴、门窗在安装过程中及验收前,采取可靠的保护措施不得污损。⑵、已安装的门窗框洞口不得作为运料通道。⑶、严禁在门窗框上、扇上安装脚手架,悬挂重物。外脚手架不得顶压在门窗框上,并严禁蹬踩窗框、窗扇或窗撑。⑷、应防止利器划伤门窗表面,应防止电、热和焊花烧伤或烫伤面层。⑸、门窗框的上槛及两侧用胶带纸、薄膜保护好,下槛用九夹板制成马蹄形盖板保护。7、门窗淋水试验⑴、在外粉刷及门窗安装完成后,用消防水喷淋墙面,每个冲淋面持续时间不少于1个小时,到房间内逐一检查门窗有无渗水现象,其结果须经监理及甲方代表验收认可。⑵、下大雨时,雨后及时到房间逐一检查门窗有无渗水现象,其结果亦须经监理及甲方代表验收主认可。8、门窗的三性试验必须符合下列要求:⑴、窗的气密性不应低于《建筑外窗气密性能分级及检测方法》GB/T温州市XX建设有限公司-89-
7107-2002所规定的4级。⑵、窗的水密性不应低于《建筑外窗水密性能分级及检测方法》GB/T7108-2002所规定的3级。⑶、窗的隔声密性不应低于《建筑外窗空气隔声性能分级及检测方法》GB/T8485-2002所规定的3级。⑷、窗的强度不应低于《建筑外窗抗风性能分级及检测方法》GB/T7106-2002所规定的5级。㈥、油漆涂料工程施工1、施工条件①、油漆工程应在抹灰工程、地面工程、木装饰工程、水暖电气工程全部完成后方可施工,油漆工程应保持周围环境清洁。②、一般油漆工程施工时的环境温度不宜低于10度,相对温度不宜大于60%,遇大风、雨雾等情况时,油漆工程不宜施工。③、冬期施工室内油漆工程时,应在采暖条件下进行,室温保持均衡。④、油漆干燥前应防止尘土的沾污和热空气的侵袭。⑤、油漆施工时应将不涂油漆的部位遮盖严密,以防污染。⑥、油漆工程施工前应根据设计要求做样板间或样板件,经设计、监理及甲方代表同意认可后,方可进行大面积施工。2、基层处理⑴、混凝土和抹灰基层涂刷溶剂型涂料时,含水率不得大于8%,涂刷水性涂料时,含水率不得大于10%;木质基层含水率不得大于12%。⑵、油漆工程涂抹腻子应坚实牢固,不得有起皮和裂缝。⑶、厨房、卫生间内的油漆,应使用具有防水性能的腻子,腻子干燥后应打磨平整光滑,并清理干净。3、混色油漆⑴、刷底油时,木料表面、门窗玻璃口四周内需刷到刷均,不可遗漏。⑵、木材表面的缝隙、毛刺、戗茬和脂囊修正后,应用腻子填补,并用砂纸磨光,较大的脂囊应用相同材料的木材用胶钻嵌。⑶、打磨砂纸要光滑,不能磨穿油底,不可损坏棱角。⑷温州市XX建设有限公司-89-
、涂刷油漆时应横平竖直,纵横交错,均匀一致。涂刷顺序应先上后下,先内后外,先浅后深,按木纹方向理平、理直。⑸、每遍油漆应涂刷均匀,各层必须结合牢固,下一遍油漆应待前一遍油漆干燥后进行施工。4、金属面油漆⑴、油漆施工前金属表面的油污、锈斑、鳞皮、毛刺、尘土等必须清理干净。⑵、防锈油漆不得遗漏,且涂刷要均匀到位。⑶、防锈漆和第一遍油漆应在设备管道安装就位前涂刷,最后一遍应刷浆工程完成之后涂刷。⑷、金属表面除锈后应在8小时内(湿度大时为4小时)尽快刷漆,待底漆充分干燥后再刷后一道油漆,其间隔时间视具体条件而定,一般不应少于36小时,第一遍和第二遍防锈漆间隔不能超过7天,当第二遍防锈漆干燥后,应尽快刷第一遍油漆。七、防水工程屋面防水施工本工程屋面分上人屋面和不上人屋面两种。上人屋面(教学楼、办公楼)的构造是:轻质混凝土找坡2%,最薄处20mm,20厚1:2.5水泥砂浆找平层;2.0厚APF自粘橡胶沥青防水卷材;40厚C20细石砼刚性防水;防滑地砖。不上人屋面的构造是:轻质混凝土找坡最薄处15mm;2.0厚聚合物水泥防水涂料I型;20厚1:2.5水泥砂浆砂浆保护层。1、施工程序:基层清理——管道堵洞——弹线——保温层找坡层铺设——找平层抹灰——防水层2、施工要点:1)基层处理:砂浆或混凝土找平层应抹平压光,表面应坚实并充分干燥,不得有凹凸、松动、鼓包、起皮、裂缝、麻面等现象,2)屋面排水坡度应符合国家标准《屋面工程技术规范》(GB50345-2004)的要求。3)找平层与突出屋面的结构(如女儿墙、立墙、变形缝、管道、天窗等)交接处的阴阳角均应做成半径为20mm的圆弧或45°圆角。4)屋面女儿墙顶端和檐口部位的滴水线应符合要求,水落口要适合于铺设卷材且周围排水良好。5)在铺设卷材防水层之前,应清除基层上灰尘、油脂等杂物,基层表面必须干净。6)卷材的铺设方法和适用范围:应根据工程类型、结构特点、防水部位及施工条件确定卷材与基层的铺设方法。温州市XX建设有限公司-89-
7)满粘法:是采用专用基层胶粘剂把卷材全部粘结在基层上的施工方法。满粘法适用于各类工程的卷材与基层以及卷材与卷材之间的粘结,适用于各种类型的卷材。8)卷材的放置:卷材在铺贴之前,需在合格基层上将卷材从紧卷状态下展开,使其从拉伸状态自由收缩,消除卷材在生产卷曲过程中产生的应力,避免以后卷材收缩造成空鼓。9)将卷材展开并定位;把卷材折回一半,使卷材底面暴露一半;折回的卷材应平滑、无皱折。10)搅匀基层胶粘剂并用绒毛滚刷或毛刷把胶均匀涂布在基层和卷材上,不要结球,并保证使基层和卷材两个表面都达到100%涂布,但不要在卷材搭接区涂刷基层胶粘剂;基层胶粘剂干燥至但指触不粘(不可过干)时,即开始铺贴卷材。11)操作时应将卷材沿长方向已涂胶一侧向外对折,对准基准线将涂过胶并干燥的一半卷材滚铺进涂过胶的基层上。铺贴时不能拉伸卷材,并避免出现皱折等缺陷;每铺完一幅卷材后,立即在卷材表面用力滚压,以保证卷材与基层粘结牢固;折回卷材未粘结的一半,按照上述工艺完成整幅卷材的铺贴。12)卷材与卷材的连接采用搭接方式,相邻卷材搭接定位,用专用清洗剂清洁搭接区后,均匀涂刷搭接胶粘剂,待搭接胶粘剂干燥至仍有粘性但用手指向前压推不动时(避免过干),用手一边压合一边排除空气,使搭接部位粘合,不要拉伸卷材或使卷材出现皱折;随后立即用手持钢压辊以正向压力向接缝外边缘辊压,保证粘结牢固(滚压方向应与接缝方向相垂直)。13)用沾有配套清洗剂的布清理接缝,以接缝为中心线涂刷密封膏,密封膏应在搭接缝完成2小时后挤涂,并应于当曰完成。3、细部节点的附加处理1)一般细部节点的附加处理:在铺设大面卷材防水层之前,应先在排水和变形比较集中的细部节点(如屋面女儿墙周围泛水、檐口、水落口、天沟、板端缝)做附加处理。2)屋面女儿墙及的收头:卷材收头部位处理立墙卷材收头一般有三种情况,或是塞入凹槽内,压条或盖片钉压固定,并填满密封膏;或将卷材压在顶部盖板下;也有直接钉在混凝土端墙上,头部也要用密封膏封严。并放置金属片泛水,确保收头部位不会渗水,无组织排水檐口的收头以入水落口等部位的收头,均必须做密封处理。卷材防水层的收头方式应根据结构形式来确定。4、质量要求:1)橡胶沥青卷材防水工程完成后,不得有渗漏和积水现象。检验屋面有无渗漏和积水、排水系统是否顺畅,应在雨后、持续淋水2小时或闭水试验后进行。2)橡胶沥青防水卷材及系统配套材料的品种、规格和性能应符合设计要求及本工法的规定。质量应符合国家相关标准的规定。3)卷材防水层的外观应平整、顺直,不得有扭曲和皱折。4)卷材防水层的铺贴方法和顺序应符合本工法要求,其搭接宽度应正确,接缝应严密。卷材搭接区应粘结牢固,外密封膏膏条必须连续、不能间断。5)一般细部节点及复杂细部节点的附加防水处理应符合本工法的要求,所有接缝、卷材端头和收头部位应按本工法的规定用专用密封材料封严,密封膏不能间断,均匀严密,6)完成的橡胶沥青卷材防水层必须达到国家标准《屋面工程质量验收规范》(GB50207-2002)的要求。5、劳动组织及安全措施:温州市XX建设有限公司-89-
1)劳动组织:本工法要求必须由具备防水施工资质的专业公司施工,通常由6-8人组成一个施工组,可安排2人涂刷胶粘剂,4人铺贴卷材,2人处理搭接缝和细部节点。施工操作人员应相对稳定,并应根据施工现场的实际情况及时进行调整。2)施工方必须严格按照有关国家标准规范以及材料生产商要求的铺设方法进行施工。施工工人必须经过培训并有橡胶沥青卷材的施工经验方可上岗,整个施工过程需要有甲方、监理、施工单位和材料生产商的全程监督。(三)创优措施1、出屋面管道的四周,用细石混凝土做成30×30的圆锥台(俗称馒头),该圆锥台必须用套板成形,以便统一。细石混凝土与管道壁接触处留10×10凹槽,凹槽内用防水油膏封堵。卷材防水层在管道上收头处用金属箍(镀锌铁箍)箍紧,并用防水硅胶封严,金属箍离屋面高度≥250毫米,同一屋面高度一致。2、木条做法需做样板经监理及甲方代表认可方可进行全面施工。3、屋面水落口杯标高比防水层窝低10~15毫米,水落口杯与基层接触处应留20×20凹槽,凹槽内嵌填防水油膏。水落口应用套板做成盆子形,卷材铺贴时也需用套板成形做成水落口外形,做到所有水落口外形尺寸一致,卷材粘铺顺圆、服贴。4、细石混凝土基层与突出屋面结构的连接处以及基层的转角处,统一做成半径为150毫米的圆弧,圆弧应用套板成形,确保顺直、一致。5、平屋面排气管采用镀锌管组合成“T”字形。排气管设置在结构层上,穿过保温层的管壁应打排气孔。排气管口高出屋面300毫米。埋设时确保其垂直度,根据水平标高保持各排气管高度一致,拉麻线控制相邻排气管间距一致,前后、左右呈一直线。6、屋面砖墙泛水处理。女儿墙上留20×20毫米凹槽,凹槽距屋面高度≥250毫米。凹槽内卷材端头用水泥钉固定,防水油膏封闭。凹槽上口增加2毫米厚铝合金压条,其上口再用防水硅胶封闭。铝合金压条用塑料膨胀螺丝固定(不允许打射钉),间距不大于500,断面形状、尺寸见样品。7、女儿墙压顶施工前,须在墙上弹出水平线,由此控制压顶的水平线,压顶粉刷时应用套板保证宽度一致。压顶面排水坡度一致,排水坡度为6%,套板要油得光亮,无铁板印。所有阴角、阳角都要同一的专用工具将其抽直、抽挺。压顶做好后应养护工作,防止龟裂。8、穿屋面管的窝嵌做法:⑴、凿除洞口四壁松动石子、浮浆,清除垃圾和灰尘,支底模必须从下向上支撑,充分洒水湿润。温州市XX建设有限公司-89-
⑵、管子外壁和预留洞壁刷一度掺803胶水水泥浆,然后分两次浇捣C20细石混凝土(掺10%UEA),细石混凝土比洞口低20毫米左右,其表面须压实、抽平、打毛。窝洞后挂牌明示:24小时内不得碰动。⑶、隔1~2天,刷两度911防水涂料(厚1~1.5毫米)。⑷、用1:2水泥砂浆(掺10%UEA)嵌实抹平洞口。⑸、渗漏检验:在管洞处用1:2水泥砂浆围成ф250蓄水圈,高30宽30,不得有裂缝。隔天放满水,盛水24小时,观察洞底平顶和立管四周是否有渗漏水现象,如有,找出原因、修补好,重新盛水24小时,直至不渗漏为止。⑹、以上做法须有专人操作及专人负责。⑺、施工过程中每道工序须经现场监理人员认可之后,方可进行下道工序施工。⑻、渗漏检验结果须经监理及甲方代表检查认可。⑼、屋面盛水试验:在下列阶段须做满过屋顶24小时盛水试验,经监理及甲方代表检查认可后,方可进行下道工序施工第九章施工措施一、季节性施工措施一)、雨季施工措施1、土方、混凝土浇筑施工前须派专人收听天气预报,掌握施工期间的天气变化情况。2、施工前备好挡雨、排涝的机具材料等,如土方施工则准备好比平常多一倍的能正常使用的污水泵和相应的防水配电箱,以及提前疏通排水沟和集水井,混凝土浇筑则提前准备充足的塑料薄膜和草袋,适当调整混凝土制备的配合比,合理安排浇筑时间和顺序。3、加强安全教育。由于雨天,道路、架体都比较湿滑,每天上班前,各主管工长须对作业人员进行安全教育,检查安全装备是否齐全,安全技术交底要有针对性。二)、夏季高温季节施工措施温州市XX建设有限公司-89-
1、夏季高温对混凝土砌筑和抹灰施工均有影响。对混凝土和砂浆的配合比进行适当调整,如增大水灰比等。并对砖、砌块等均应进行湿润;抹灰前,墙面应浇水润湿,工作面完成后用草袋和薄膜覆盖保护。2、高温条件下对作业人员的身体保健要采取有效措施,如准备“十滴水”、“人丹”、“风油精”等防中暑药品,工作前每人服用等;还可以调整工作时间,安排上午早上班、早下班,下午晚上班、晚下班,中午延长休息时间等措施保证人员安全工作。3、高温施工期间应控制外架搭设人员的高空作业时间,高温情况下外架搭设人员在外架上连续操作时间不得超过2小时。三)、冬季施工措施1、人员应发放防冻防护用品,如手套、棉衣。加强冬季施工的技术方面培训交底,工地休息室准备取暖设备。2、机械保护塔吊、施工电梯、卷扬机等设备的防冻抗寒。检查输配电系统,不因结冰等原因发生漏电、断电情况,改进供电线路,避免因取暖负荷过大造成线路过热短路等事故。3、现场:对供水系统应在给水管外包裹草绳防冰结冰,及时疏通排水沟,不因结冰而阻塞排水沟,保证给排水系统通畅。4、对混凝土结构工程、钢筋对焊在零度以下施工应延长预热时间,混凝土搅拌应添加抗冻剂、早强剂,混凝土浇筑后,须覆盖草垫,盖塑料薄膜养护,并延长拆模时间。5、砌筑工程:对砌筑砂浆应加抗冻剂或按比例掺入盐,搅拌砂浆,以保证水化反应充分。6、对抹灰工程,砂浆搅拌时必须掺入抗冻剂或盐。墙面宜用凿毛处理,而不宜使用界面剂。7、作好材料或成品保护。室内堆放防冻材料。对成品应采取必要措施,如覆盖或加温等方法防冻抗寒。二、安全保证措施一)、安全目标杜绝重大伤亡事故,达到标准化施工管理标准,通过温州市施工现场安全生产保证体系认证,确保温州市文明工地。轻伤事故频率控制在0.1%以下。温州市XX建设有限公司-89-
二)、组织管理措施1、安全管理工作在施工现场中是十分重要的,管理不善是造成安全事故的主要因素。因此,施工现场设专职安全员一名,负责施工现场安全工作的监督检查,并应实行目标管理。2、建立项目安全管理体系,贯彻实施国家和市有关安全生产的方针、法规、标准、规范、规程,在施工中认真执行“安全第一、预防为主”的方针,以“安全生产重于泰山”的要求,结合本工程具体情况,制定严密的安全管理制度,以保证安全生产。三)、建立严密的安全施工制度㈠、层层落实安全责任制要求各级管理干部和各职能部门做好本职范围内的安全工作,各负其责,做到涉及生产安全的事有人管。㈡、编制安全技术措施制度施工中采取的任何安全措施,都应编制具有针对性的安全交底或方案,同时按程序批准后组织实施。采用新技术、新工艺、新材料、新设备时,必须制定相应的安全技术措施,并付诸实施。㈢、定期检查与跟踪相结合的检查制度公司定期或不定期的组织安全生产大检查,着重检查安全生产的组织措施、技术措施、安全防护的落实情况,指导安全生产活动的开展,解决安全生产中的问题。公司对项目每月组织一次安全检查,具体落实有关安全生产的制度、措施。并解决安全生产中出现的问题,对安全事故隐患采取有效的预防措施。项目设立安全管理小组,每天跟班巡回检查,消防事故隐患,边查边改,制止违章作业和违纪行为。检查重点围绕高空作业、电气线路、机械动力等方面进行,以防止发生高空坠落、触电、机械伤人等事故,检查中发现问题和隐患,必须立即整改,确保安全施工,并作好书面记录和签字。安全检查活动应做好记录,对提出的问题应及时整改,同时对整改的问题相应作好记录。㈣、坚持执行安全技术交底措施温州市XX建设有限公司-89-
分部工程施工前应由项目安全责任人对全体施工人员进行施工安全技术交底,分项工程或每个工种施工前由专职安全员对班组作业人员进行书面的施工安全交底,班组履行签字手续后方可进行作业。㈤、坚持安全教育制度⑴、对入场的工人进行严格的三级安全教育,使其熟知安全技术操作规程,了解工程施工及施工安全的特点。⑵、经常组织班组学习安全技术操作规程,教育工人不违章作业和不得有违纪行为。⑶、项目组每周开一次安全例会,班组每天开班前安全会,并做好安全教育记录。㈥、坚持上岗证制度新入场的工人进行严格的三级安全教育(公司、项目经理部、班组长),对应熟知的安全技术操作规程进行考核,不合格者不能上岗。所有施工人员持证上岗,特种作业人员应持特殊作业证,方可进行现场作业。㈦、坚持准用证制度施工现场的架子、塔吊、施工电梯、机械设备、临时电气线路均应组织检查验收,合格签字后方准挂牌投入使用。温州市XX建设有限公司-89-
安全管理网络图项目经理张云职责:组织编写项目安全保证计划措施,筹措安全经费协调,并对保证计划运行负主要责任项目工程师王韬职责:具体负责安全保证计划技术措施,岗位职责,操作规程,搭设脚手架及各种方案的编制审核工作项目副经理计海榜职责:负责安全保证计划的运行及日常计划、组织、检查、验收、协调工作安全员:方斌承职责:负责安全保证计划全过程运行、检查、检验、整改防范及安全记录工长:陈方军职责:负责安全保证计划施工现场的控制,对组织人员、责任制动态管理按照保证计划的规定进行操作宣传员:方斌承职责:负责对保证计划的宣传落实,以及对职工的安全三级教育、技能、操作规程、变换工种的教育内业技术员:谭洁迷职责:负责安全保证计划运行文件的收集、登记、发放以及保证计划运行的经费、消防防火工作劳资计划员:章新华职责:负责安全保证计划运行文件的收集、登记、发放以及保证计划运行的经费材料员:曹政职责:负责安全保证计划体系中合格供应商材料的检查和验收以及采购工作技术负责人:王韬职责:负责安全保证计划运行过程中技术措施、防范措施、整改措施的制定以及大型机械安装拆除方案施工用电、施工方案的编制木工班长王茂德职责:负责安全保证计划中木工班施工现场的控制、安全交底人员管理,隐患整改按规定进行操作钢筋班长王烈康职责:负责安全保证计划中钢筋班施工现场的控制、安全交底人员管理,隐患整改按规定进行操作瓦工班长陈方权职责:负责安全保证计划中瓦工班施工现场的控制、安全交底人员管理、隐患整改按规定进行操作后勤徐秋职责:负责安全保证计划中工人生活,食堂卫生,取样及夏季、冬季、雨季工人施工安全,职业病的预防安装班长彭晓弋职责:负责安全保证计划中安装班施工现场的控制、安全交底人员管理,隐患整改按规定进行操作仓库徐秋职责:负责安全保证计划中合格供应商的合格材料、防护用品的进库验收、收证工作工人职责:严格按照安全保证计划中安全操作,自觉遵守安全生产纪律和工地各项制度,不违章作业,不违犯劳动纪律,确保安全保证计划的顺利实施温州市XX建设有限公司-89-
㈧、坚持“安全三宝”使用制度进入施工现场必须戴好安全帽,坚持使用安全三宝,禁止穿半高跟、高跟鞋或拖鞋进入现场。现场指挥、质量、安全等检查人员须佩戴明显的袖章或标志,危险施工区域挂警示灯。施工现场必须悬挂醒目的安全标语和安全色标,实行全封闭管理,设立门卫,严禁非施工人员进入现场。四、具体的安全保证措施㈠、高空作业安全防护1、在作业区划出禁区,设置围栏,禁止行人、闲人通行闯入。2、外架应铺设密目式安全网和兜网,操作层必须满铺架板、绑扎牢固,紧靠操作层下面必须设水平兜网。外架立面用绿色密目式安全网全封闭,搭拆脚手架时,应有针对性的书面安全交底,拆架时还必须有专人监护。3、高空作业人员必须按规定路线行走佩带安全带,禁止在没有防护设施的情况下,沿脚手架等处攀登或行走。4、高空作业处配备足够的照明设备和避雷设施。5、高空作业所需的料具、设备等,必须根据施工进度随用随运,禁止堆积。楼梯踏步、休息平台等悬挑结构处,不得堆放料具和杂物。6、高空作业的料具堆放平稳,工具应随时放入工具袋内,严禁乱堆乱放和在高处作业、严禁抛扔材料、工具、物件。㈡、单独编制专项安全技术措施专业性较强的分部在中标后,如:模板工程、脚手架工程、施工用电、塔吊及提升设备等垂直运输设备的安、拆都应编制专题方案。㈢、楼层出入口安全防护1、出入口通道的上方搭设水平防护棚。防护棚上面满铺架板,棚边设置1m高的立边挡板,再在立杆上面满挂安全网。门架每层进出口设金属活动门。2、对于1.5×1.5m以下孔洞,加固定盖板,1.5×1.5为以上孔洞四周设两道护栏杆,其间支挂水平安全网,并设安全警示标牌。3、未做外墙的建筑四周、楼梯踏步及休息台,外沿设两道防护栏杆。4、地下室周边用钢管围栏,并有胶合板封闭,围栏高度1200mm。㈣、临时用电安全防护
1、临时用电按现场用电的有关规定敷设,经验收后方能使用,并对现场线路、设施每周检查一次,发现隐患及时整改。2、配电线路按规定架设整齐,架空线采用绝缘导线,室内、外线路均与施工机具、车辆及行人保持安全距离,否则要采取防护措施。3、配电系统采取分级配电,各类配电箱、开关箱外涂安全色标,统一编号,停止使用的配电箱应切断电源、箱门上锁。4、各类电气设备和电力施工机具的金属外壳、金属支架和底座按规定采用可靠的接零和接地保护,各大型设施按规定装设避雷装置。5、电焊机上要有防雨盖,下有防潮垫一、二次电源接头处要有防护装置,二次线使用接线柱,一次电源线采用橡套电缆,或穿塑料软管,长度不大于5m。㈤机械设备安全管理塔吊、电梯等起重机械设备,经验收合格后,才能投入施工使用,操作人员必须持证作业,精力集中,服从指挥,严禁相撞。㈥、防火安全要求库房、宿舍或建筑物内部按消防规范装备灭火器材,消防栓四周3m禁止堆放东西。在高空焊接作业时(必须办理动火审批),下设托盘,防止焊渣、火花下落,引起火灾。三、文明施工措施本工程经公司研究决定,在施工中确保市级文明工地。为此,将建立文明施工领导小组,形成文明施工管理网络。
一)、文明施工管理网络公司总经理工程质安部工程管理部综合管理部项目经理部(领导小组)项目副经理项目经理质量、安全用电、机械材料、仓管食堂、宿舍卫生、医疗保洁劳动竞赛、门卫场地保洁、消防户口、持证监管治安管理、宣传资料技术监督项目工程师二)、施工现场文明施工的管理措施为贯彻市建委颁布的标准化项目建筑施工管理细则的要求,争创优美文明小区,做到一流施工,一流服务,降低投资成本,提高投资效益,强化管理,精心施工,发挥较好的经济效益和社会效益,现结合本工程的实际情况,特制定本标化工地管理细则:1、因本工程工期较紧,即将开工,根据实际情况,现要求±0.00以下工程做到施工道路明确,科学规划开挖流程,合理调配各施工机械,各制作棚、堆场固定,保证安全、保质保量,按时完成基础工程。2、在桩基施工前应按组织设计把施工道路、围墙、铺设雨、污水主干管(包括窨井)完成。3、为加快施工进度,保证在结构封顶同时配套工程能提前介入施工,各施工单位必须保证按所给本工程配套工程计划及施工图来重新进行场布,不影响配套工程的进行。
4、施工区应进行封闭施工,在规定的施工范围,做好不低于2米的遮挡围墙、警告牌等防护措施。5、施工单位进入已三通一平的施工场地后,首先在三天内应向甲方提交施工场布图以及施工流程,并随结构、粉刷、装饰等不同施工阶段进行场布,并提交甲方,经甲方三天批准后即可实施。6、施工工地必须建立“八牌二图”,即施工单位及工地名称牌;安全生产六大纪律宣传片及标语;安全无重大事故计数牌;工地主要管理人员名单牌;施工总平面图等。7、运输车辆应按指定路线行驶,装载物做到不滴、不漏、不洒、不扬,对进出工地的车辆须派专人及时进行冲洗清扫,大门出入口需铺设草包,防止污染交通道路。8、施工过程中,教育施工人员认真做好个人每天工作完成后的落手清工作,当天做到工完料净地清,并对建筑垃圾工作当天及时清理运走,不准在现场堆放,并在第一时间运到指定堆放地点。9、严禁高空抛物。工程建设中每个楼层的多余材料、建筑垃圾必须先集中,通过电梯或门架运输到地面,放到指定地点,严禁向下抛洒扬尘。10、脚手架搭设要符合规范要求。外脚手必须要用围护网全部围护,脚手架整体承受部位应回填土夯实。11、混凝土搅拌浇捣和运输必须随时在场内清理干净,否则不得出场,翻斗车、砼吊斗等当天使用后应及时括净、冲洗干净。12、保持场内道路畅通、平坦、安排专人负责,随时进行清理、打扫,无散落物,所有散落在场内施工道路上的零星砂浆,做到随落随清,建筑物周围应浇捣散水坡,场地平整无积水,建筑垃圾必须集中堆放,及时处理。13、大堆材料砂石分类,用三方砌砖围护,集中堆放成方,底脚边用边清,砌体料归类成垛,堆放整齐,碎砖料随用随清,无底脚散料,灰不外溢,渣不乱倒,水灰等做到装车池口清,车运不洒落及干硬,灰池基坑周围应砌筑30厘米高的围护。钢筋成材和未制作加工材料要分开堆放,并设置围栏进行标识。
14、施工设施、设备、模板、脚手、砌体材料等集中堆放整齐、稳定、安全,钢模板及零配件、脚手扣件分类分规格,集中存放,建筑成品和半成品等要根据工期进度合理安排进场时间和施工顺序,防止损失、损坏和影响其它项目施工。15、施工现场应设男女厕所,保持清洁无污染,讲究卫生,不随地大小便,不乱抛生活垃圾。16、施工现场须设有茶水桶,做到有盖加锁配杯子,有消毒措施,食堂卫生符合〈仪器卫生〉要求,做好落手清,保证整齐、清洁、卫生,严禁交叉污染。17、遵守治安条例不打架斗殴,不聚众赌博,遵守“七不规范”,定期进行法制教育,严格执行招收外来民工等有关管理条例,办发劳务证,签订好劳务合同,严格内部管理。18、注意施工安全,按施工安全条例施工,并定期进行施工安全教育,各机械操作须持证上岗,穿好工作服和工作鞋,文明施工。19、现场治安保卫管理措施⑴、现场建立保卫小组,落实防盗措施,公司保卫部门应协助项目班子搞好治安工作。项目专职保卫员必须与甲方保卫处、当地派出所取得联系。⑵、定期对职工进行治安保卫教育,提高思想认识。一旦发生事故,做到召之即来,团结奋斗。⑶、工地设门卫值班室,由保卫人员昼夜轮流值班,白天对外来人和进出车辆及所有物资进行登记造册,夜间值班巡逻护场。⑷、必须强化外用工的管理,外用工必须持本人身份证和务工证方可进入施工现场。施工管理人员、操作人工必须佩带标志牌上岗,标志牌统一制作,无标志牌人员不得进入工地。工地内一经发现未佩带标志牌者即行逐出工地。⑸、施工现场按照“谁主管、谁负责”的原则,实行总承包负责的保卫工作责任制,建立保卫工作领导小组与分包单位签订保卫工作责任书,各分包单位应接受总承包单位的统一领导和监督检查。⑹、施工区域内严禁聚众斗殴。⑺、施工区域内严禁赌博。⑻、施工区域内严禁收看淫秽录像等影响工地治安秩序的违法行为。⑼、施工区域内严禁集体宿舍内违章男女混居。⑽、一旦工地上发生治安、刑事案件或火灾事故,施工单位应积极处置、保护现场的同时,立即向公安部门或建设单位报告,接受调查处理。
第十章检验批划分一、基础、主体分部检验批划分分部名称或部位检验批划分情况备注基础分部工程人工挖孔桩护壁一个台班为一个检验批(试件按每个台班浇筑方量不超过100m3的同配合比的混凝土,取样次数不少于一次,超过100m3的按每100m3为一组取样。)人工挖孔桩每根桩分别为一个检验批(试件每根桩留置一组)承台、地圈梁一个台班为一个检验批(试件按每个台班浇筑方量不超过100m3的同配合比的混凝土,取样次数不少于一次,超过100m3的按每100m3为一组取样。)主体分部工程剪力墙、柱一个台班为一个检验批(试件按每个台班浇筑方量不超过100m3的同配合比的混凝土,取样次数不少于一次,超过100m3的按每100m3为一组取样。)现浇梁、板一个台班为一个检验批(试件按每个台班浇筑方量不超过100m3的同配合比的混凝土,取样次数不少于一次,超过100m3的按每100m3为一组取样。)砌体每楼层为一个检验批二、节能分部工程检验批划分分项工程检验批划分标准检验批划分备注墙体节能采用相同材料、工艺、施工做法的墙面,每500-1000m2面积划分一个检验批,不足500m2也为一个检验批每两层划分为一个检验批门窗节能同一厂家的同一品种、类型、规格的门窗及门窗玻璃每100樘划分为一个检验批,不足100樘也为一个检验批每两层划分一个检验批
屋面节能可按施工段划分划分一个检验批地面节能可按施工段划分每层划分一个检验批三、屋面分部工程检验批划分分项工程检验批划分标准检验批划分备注找平层可按施工段划分21-35×G-M轴屋面保温层19-36×A-G轴屋面保温层保温层可按施工段划分21-35×G-M轴屋面找平层19-36×A-G轴屋面找平层卷材防水层可按施工段划分21-35×G-M轴屋面卷材防水层19-36×A-G轴屋面卷材防水层保护层可按施工段划分21-35×G-M轴屋面卷材防水保护层19-36×A-G轴屋面卷材防水保护层细部构造可按施工段划分21-35×G-M轴屋面细部构造19-36×A-G轴屋面细部构造四、装饰工程检验批划分分项工程检验批划分标准检验批划分备注室内抹灰室内抹灰相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房和走廊按抹灰面积30m2一层室内抹灰
为一间)应划分为一个检验批,不足50间也应划分为一个检验批二层室内抹灰三层室内抹灰四层室内抹灰五层室内抹灰六层室内抹灰七层室内抹灰八层室内抹灰九层室内抹灰十层室内抹灰十一层室内抹灰十二层室内抹灰十三层室内抹灰十四层室内抹灰十五层室内抹灰十六层室内抹灰十七层室内抹灰十八层室内抹灰楼地面1、基层(各构造层)和各类面层的分项工程的施工质量验收应按每一层次或每层施工段作为检验批,高层建筑的标准层可按每三层(不足三层按三层计)作为检验批;楼梯间水泥砂浆地面一至二层卫生间防水三至四层卫生间防水五至六层卫生间防水七至八层卫生间防水九至十层卫生间防水十一至十二层卫生间防水十三至十四层卫生间防水十五至十六层卫生间防水十七至十八层卫生间防水门窗工程同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批一至二层门窗三至四层门窗五至六层门窗七至八层门窗九至十层门窗十一至十二层门窗十三至十四层门窗十五至十六层门窗十七至十八层门窗涂饰工程1、室外涂饰工程每一栋楼的同涂料涂饰的墙面每5001000m2应划分为一个检验批不足500m2也应划分为一个检验批2、室内涂饰工程同类涂料涂饰的墙面每24-32轴外墙面
50间(大面积房间和走廊按涂饰面积30m2为一间)应划分为一个检验批不足50间也应划分为一个检验批19-36轴外墙面A-J轴外墙面J-M轴外墙面M-J轴外墙面J-A轴外墙面1至9层楼梯间及电梯前室内墙面10至18层楼梯间及电梯前室内墙面细部工程1、同类制品每50间(处)应划分为一个检验批,不足50间(处)也应划分为一个检验批2、每部楼梯应划分为一个检验批二层阳台栏杆三层阳台栏杆四层阳台栏杆五层阳台栏杆六层阳台栏杆七层阳台栏杆八层阳台栏杆九层阳台栏杆十层阳台栏杆十一层阳台栏杆十二层阳台栏杆十三层阳台栏杆十四层阳台栏杆十五层阳台栏杆十六层阳台栏杆十七层阳台栏杆十八层阳台栏杆五、建筑给排水系统、建筑电气分部工程检验批划分每一给(排)水系统为一个检验批,每一供电系统为一个检验批。'
您可能关注的文档
- 姚庄施工组织设计.doc
- 姚庆毕业设计计算书.doc
- 威远县教育局视频会议系统设计方案v1.doc
- 孙红权四工位冰箱箱体发泡生产线控制系统设计.doc
- 学员楼总方案.doc
- 学士基于单片机全自动洗衣机毕业设计_secret.doc
- 学术型硕士研究生培养方案(2013级).doc
- 学校二期书吧、展厅等装修组织设计.doc
- 学校总平、绿化施工组织设计.doc
- 学校智能化方案智能化系统精集csxw.doc
- 宁波某学校弱电智能化系统设计方案_secret.doc
- 安丘国际青少年培训中心外装饰施工组织设计.doc
- 安全措施方案.doc
- 安全文明施工组织设计方案和技术措施.doc
- 安全施工总方案.doc
- 安全施工组织设计(新).doc
- 安全施工组织设计(柘荣).doc
- 安全施工组织设计和专项方案1.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
