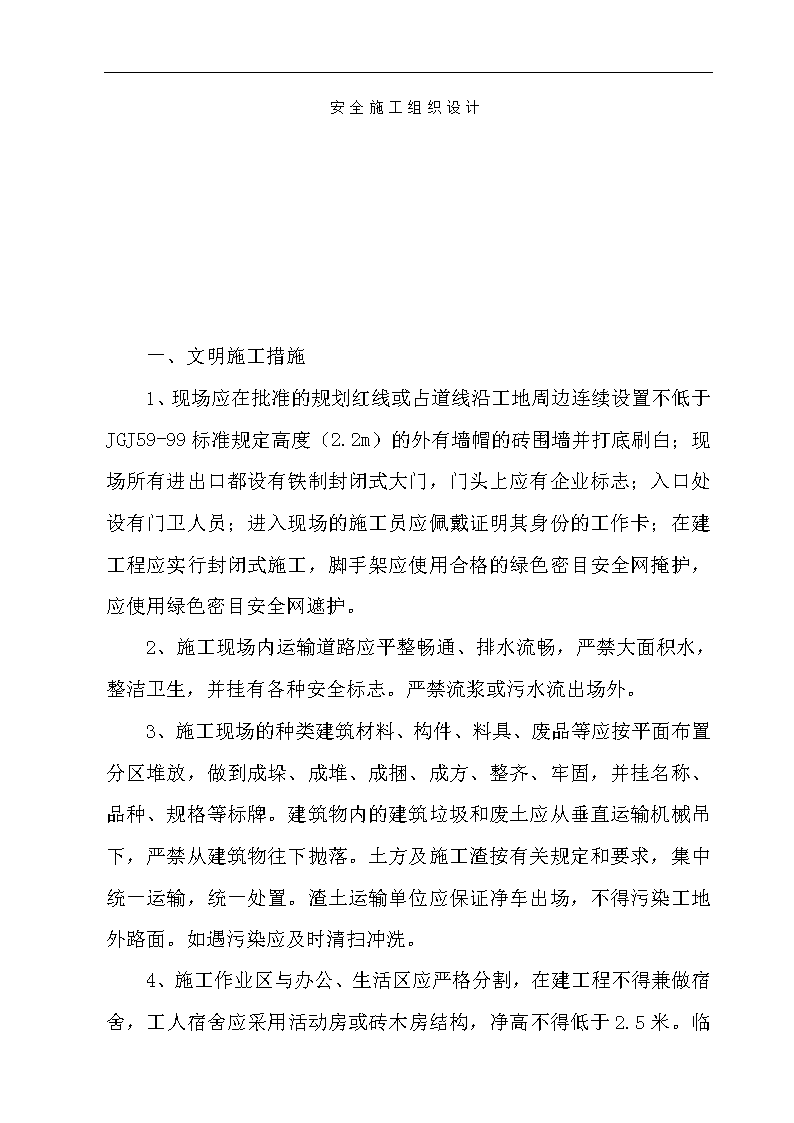

'安全施工组织设计一、文明施工措施1、现场应在批准的规划红线或占道线沿工地周边连续设置不低于JGJ59-99标准规定高度(2.2m)的外有墙帽的砖围墙并打底刷白;现场所有进出口都设有铁制封闭式大门,门头上应有企业标志;入口处设有门卫人员;进入现场的施工员应佩戴证明其身份的工作卡;在建工程应实行封闭式施工,脚手架应使用合格的绿色密目安全网掩护,应使用绿色密目安全网遮护。2、施工现场内运输道路应平整畅通、排水流畅,严禁大面积水,整洁卫生,并挂有各种安全标志。严禁流浆或污水流出场外。3、施工现场的种类建筑材料、构件、料具、废品等应按平面布置分区堆放,做到成垛、成堆、成捆、成方、整齐、牢固,并挂名称、品种、规格等标牌。建筑物内的建筑垃圾和废土应从垂直运输机械吊下,严禁从建筑物往下抛落。土方及施工渣按有关规定和要求,集中统一运输,统一处置。渣土运输单位应保证净车出场,不得污染工地外路面。如遇污染应及时清扫冲洗。85

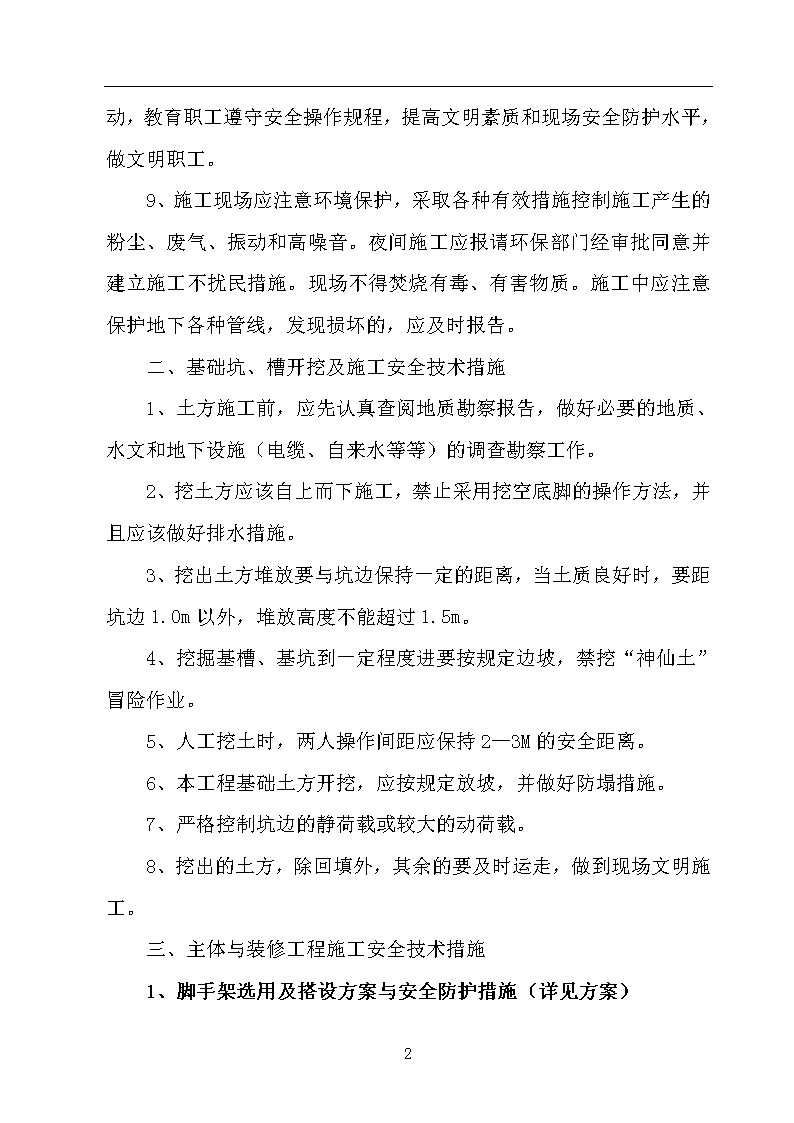

4、施工作业区与办公、生活区应严格分割,在建工程不得兼做宿舍,工人宿舍应采用活动房或砖木房结构,净高不得低于2.5米。临街搭盖的宿舍,高于围墙的临街面应打底刷白。电线、灯具,开关应符合用电标准,“严禁使用三炉”。宿舍内应保持通风良好整洁卫生。被褥、蚊帐等日用品应该摆放整齐。生活区应给工人设置学习和娱乐场所,建立治安保卫制度,责任分解到人,采取有力防范措施,杜绝发生失盗事件,现场配备保健急救箱。5、开关应符合用电标准,“严禁使用三炉”。宿舍内应保持通风良好整洁卫生。被褥、蚊帐等日用品应叠放整齐。生活区应给工人设置学习和娱乐场所,建立治安保卫制度,责任分解到人,采取有力防范措施,杜绝发生失盗事件,现场配备保健急救箱。6、工地应设置厕所,结构要牢固,能防雨、防风,并有专人负责管理,经常打扫,保持清洁卫生,食堂应为砖木结构,墙壁应刷白,地面铺砖或水泥浆,并设有排水管道及垃圾箱(桶)。工地茶水供应应符合卫生要求。7、施工作业区和办公、生活区应作好防火安全工作,建立健全防火安全教育,应有义务消防组织,配备灭火器材。30M以上的建筑物,应随层做消防水源道,用2寸立管,设加压水泵,每层留有消防源接口。8、在施工现场的进口处内悬挂白色黑字塑料制成的“五牌一图”(工程概况、管理人员名单及监督电话、消防保卫、安全生产、文明施工和施工现场平面图),“五牌”规格分别为600×800mm85
,竖挂。施工现场内应设置宣传栏、读报栏、黑板报等,对职工进行技术、标准、规范及文化思想、卫生防病宣传教育,认真开展施工现场安全达标活动,教育职工遵守安全操作规程,提高文明素质和现场安全防护水平,做文明职工。9、施工现场应注意环境保护,采取各种有效措施控制施工产生的粉尘、废气、振动和高噪音。夜间施工应报请环保部门经审批同意并建立施工不扰民措施。现场不得焚烧有毒、有害物质。施工中应注意保护地下各种管线,发现损坏的,应及时报告。二、基础坑、槽开挖及施工安全技术措施1、土方施工前,应先认真查阅地质勘察报告,做好必要的地质、水文和地下设施(电缆、自来水等等)的调查勘察工作。2、挖土方应该自上而下施工,禁止采用挖空底脚的操作方法,并且应该做好排水措施。3、挖出土方堆放要与坑边保持一定的距离,当土质良好时,要距坑边1.0m以外,堆放高度不能超过1.5m。4、挖掘基槽、基坑到一定程度进要按规定边坡,禁挖“神仙土”冒险作业。5、人工挖土时,两人操作间距应保持2—3M的安全距离。6、本工程基础土方开挖,应按规定放坡,并做好防塌措施。7、严格控制坑边的静荷载或较大的动荷载。8、挖出的土方,除回填外,其余的要及时运走,做到现场文明施工。三、主体与装修工程施工安全技术措施1、脚手架选用及搭设方案与安全防护措施(详见方案)85
2、安全网架要求。安全网采用立网,立网的质量符合国家有关安全标准。安全立网随外手架跟上,所用细绳用直径1.5cm尼龙绳串绑牢固,网与网之间必需搭接严密牢固,不得有空隙。如有多张网连接使用时,扣相邻部分须靠紧或重迭,连接点的距离不得大于20cm。建筑物的转角处,阳台和平面突出部位,安全网要整体连接,不得中断,也不允许出现任何漏洞。3、洞口与临边安全防护措施。洞口的安全防护措施,要根据其特点分别按洞口的大小做出防护,一般情况下可采取以下各项措施:(1)按照规定,对孔洞(水平孔洞短边大于2.5cm的,竖向孔洞高度大于75cm的)都要进行防护。(2)楼板、屋面及平面上的洞口,边长小于25cm,用坚实的盖板加以盖设,盖板应能防止挪动或移位。(3)楼板面等处边长为25—50cm,安装预制构件时的洞口,以及缺作临时形成的洞口,可用竹、木板做盖板加以盖设,盖板搁置时,四周要保持均衡,并设有固定其位置的措施,防止发生牵动。(4)边长50-150cm的洞口,盖以扣件接钢管制作的网格,然后在网格上满铺竹榀或木板,另外也可以用贯穿于混凝土板内的钢筋构成防护网,上铺遮盖物。钢筋网格的间距不能大于20cm。(5)边长在150cm以上的洞口,必须在洞口的四周装设防护栏杆,并在洞口下方张挂安全平网。85
(6)垃圾井道、烟道和竖向管道等处,要随着楼层向上砌筑或设备安装而消除其洞口,或按照洞口的大小参照预留洞口的防护措施加以防护。管道井施工中,除按上述方法防护外,还需要加设明显的标志。如遇施工需要临时拆移防护设施时,必须报请工地负责人批准后方可拆移,当作业结束后要立即恢复原状。(7)位于车辆行驶道旁边的洞口,深沟与管道坑、槽等处,在其上部所加的防护盖板两侧,须用防止被任意拖动的措施。盖板的材质须能承受不小于当地卡车后轮额定有效承载力的两倍的荷载,以防止车辆偏向或驶出冲压洞口板身。(8)墙面等处的竖向洞口,凡落地的洞口要加装开关式、工具或固定式防护门。门栅网的间距就不大于11cm。也可以采用防护栏杆,下设挡脚板或挡脚榀。(9)下边沿至楼板或底面的高度低于80cm的窗台等竖向洞口,如外侧落差大于2cm,就应在施工过程中加设高到1.2m的临时防护栏杆,为了防止人身冲翻下落,其他对邻近的人与物有附落危险的各种竖向的孔洞,都应加以盖设或做一定的防护。这些防护设施都要附有固定其位置的挡脚竹榀或者金属网片。地面上的通道的顶部则应装设安全防护栅。双笼井架的通道中间,左右两部分应该予以分隔封闭;在防护栏之外还须搭设安全网。4、防物体打击安全技术措施85
进入工地人员必须戴好安全帽,按规定搭设防护棚、操作棚及安全网施工现场所有可能坠落的物体,应一律先行撒除或加以固定,高处作业中所用的物料均应堆放平稳。工具应及时随手放入工具袋,拆卸下的物体件及余料均应堆放平稳。工具应及进随手施入工具袋,拆卸下的物体件及余料和废料均应及时整理运走,不得随意乱置或向下掉弃、传递物件禁止抛掷。四、垂直运输机械选用与装拆安全技术措施安装顺序:1、将底盘旋转在基础上与基础预埋螺栓紧固,吊篮放置在底盘两边。2、①安装立柱底节,每安装两个标准节(一般不大于8m)要临时固定。②节点及支撑点要用螺栓连接牢固。③采用临时缆绳时要使用钢丝绳。④绳卡要符合规定。⑤不能用铅丝绑扎。3、两边立柱安装应交替进行。节点螺栓规格必须按孔径选配,不能漏装,发现孔径位置不当时,不能以铅丝绑扎代替,以免节点松动变形。4、安装标准节时应注意导轨的垂直度,导轨相接处不能出现折线和过大间隙,防止运行中产生撞击。5、立柱组装到预定高度时,安装天梁。拆除架体:架体的拆除工作比安装搭设的危险因素更多。特别是将龙门架整体放倒地工作,往往因缆风绳拆除程序不对,会发生架体倒塌。85
1、架体拆除前,必须察看施工现场环境,包括架空线路,外脚手架,地面的设施等种类障碍物,地锚、缆风绳、附墙杆以及被拆架体各节点、附件、电气装置情况,凡能提前拆除的尽量拆除掉。制定拆除方案,确定指挥人员,工作开始前应划定危险作业区。2、分节拆除架体工作应注意两点:一是被拆除构件,不能乱扔,防止伤人;二是拆除架体的稳定性不被破坏。如附墙杆被拆前,应加设临时支撑防止变形;拆除各标准节时,应防止失稳。五、施工现场防火、防爆、防雷安全措施(一)防火措施:1、施工现场的平面布置图,施工方法和施工技术,均应符合消防安全要求。2、施工现场应明确划分用火作业,易燃可燃材料堆放、仓库、废品集中站和生产等区域。3、施工现场的道路应畅通无阻:夜间应设照明,并加强值班巡逻。4、不准在高压架空线下方搭设临时性建筑物或堆放可燃物品。5、土建开工前应将消防器材和设施配备好,且应设好室外消防水管、消防栓、配备砂箱、铁锹等。6、施工现场用电,应严格按照用电的安全管理规定,加强电源管理,以防发生电气火灾。7、施工现场发生火警或火灾,应启动紧急救援预案并立即报告公安消防部门,以最快速度组织抢救。8、在火灾事故发生后,施工单位和建设单位应共同做好现场保护,并会同消防部门进行现场勘察工作。9、对火灾事故的处理提出建议,并提出和落实防范措施。85
(二)防爆措施:1、施工现场使用的氧气瓶和乙炔瓶在保管和使用时要防止被日光暴晒和明火热辐射。应距离高温、明火、熔融金属飞溅物和可燃易燃物10M以上。2、乙炔发生器上应安装回火防止器。3、气瓶应安防震胶圈,以减轻气瓶在运输,储存和使用过程中振动和碰撞。(三)避雷设施:1、施工现场机械设备上装设的避雷针应采用具有一定截面的镀锌烙铁棒、钢管或圆钢制作。其长度应为1—2m。导雷引下线应采用不小于35mm2截面的镀锌钢索或扁钢,也可利用机械设备的金属结构体,但应保证具有良好的电气连接,防雷接地装置,而不另设防雷装置。但该重复接地装置的工频接地电阻值必须符合JGJ46-88《施工现场临时用电安全技术规范》的规定。2、安装避雷针的机械设备所用动力、控制、照明信号及通信等线路应采用钢管铺设,且钢管与机械设备的金属结构体应作电器连接。3、低压配电室的室外和出线处,应将其支持绝缘子的铁角作防雷接地,可直接与配电室的接地装置相连接。4、接受能力地的电阻率低于2000Ω处的混凝土电杆可不另设防雷接地装置。六、临时用电施工组织设计(详见专项方案)七、模板施工组织设计(详见专项方案)85
八、钢管脚手架搭设方案(详见专项方案)九、文明施工平面布置图文明施工组织方案工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日85
一、文明施工组织措施1、现场应在批准的规划红线或占道线沿工地周边连续设置不低于JGJ59-99标准规定高度(2.2m)的外有墙帽的砖围墙并打底刷白;现场所有进出口都设有铁制封闭式大门,门头上应有企业标志;入口处设有门卫人员;进入现场的施工员应佩戴证明其身份的工作卡;在建工程应实行封闭式施工,脚手架应使用合格的绿色密目安全网掩护;高度使用整体提升脚手架的,亦应使用绿色密目安全网遮护。2、施工现场内运输道路应平整畅通、排水流畅,严禁大面积水,整洁卫生,并挂有各种安全标志。严禁流浆或污水流出场外。3、施工现场的种类建筑材料、构件、料具、废品等应按平面布置分区堆放,做到成垛、成堆、成捆、成方、整齐、牢固,并挂名称、品种、规格等标牌。建筑物内的建筑垃圾和废土应从垂直运输机械吊下,严禁从建筑物往下抛落。土方及施工渣按有关规定和要求,集中统一运输,统一处置。渣土运输单位应保证净车出场,不得污染工地外路面。如遇污染应及时清扫冲洗。4、施工作业区与办公、生活区应严格分割,在建工程不得兼做宿舍,工人宿舍应采用活动房或砖木房结构,净高不得低于2.5米。临街搭盖的宿舍,高于围墙的临街面应打底刷白。电线、灯具,开关应符合用电标准,“严禁使用三炉”。宿舍内应保持通风良好整洁卫生。被褥、蚊帐等日用品应该摆放整齐。生活区应给工人设置学习和娱乐场所,建立治安保卫制度,责任分解到人,采取有力防范措施,杜绝发生失盗事件,现场配备保健急救箱。5、工地应设置厕所,结构要牢固,能防雨、防风,并有专人负责管理,经常打扫,保持清洁卫生,食堂应为砖木结构,墙壁应刷白,地面铺砖或水泥砂浆,并设有排水管道及垃圾箱(桶)。工地茶水供应应符合卫生要求。6、施工作业区和办公、生活区应作好防火安全工作,建立健全防火安全教育,应有义务消防组织,配备灭火器材。30M以上的建筑物,应随层做消防水源道,用2寸立管,设加压水泵,每层留有消防源接口。7、在施工现场的进口处内悬挂白色黑字塑料制成的“五牌一图”(工程概况、管理人员名单及监督电话、消防保卫、安全生产、文明施工和施工现场平面图),“五牌”85
规格分别为600×800mm,竖挂。施工现场内应设置宣传栏、读报栏、黑板报等,对职工进行技术、标准、规范及文化思想、卫生防病宣传教育,认真开展施工现场安全达标活动,教育职工遵守安全操作规程,提高文明素质和现场安全防护水平,做文明职工。8、施工现场应注意环境保护,采取各种有效措施控制施工产生的粉尘、废气、振动和高噪音。夜间施工应报请环保部门经审批同意并建立施工不扰民措施。现场不得焚烧有毒、有害物质。施工中应注意保护地下各种管线,发现损坏的,应及时报告。二、环境卫生管理措施1、施工现场要天天打扫,保持整洁卫生,场地平整,道路畅通,做到无积水,有排水措施。2、施工现场严禁大小便,发现有随地大小便要对责任区负责人进行处罚,施工区生活区有划分,设置标志牌,标牌上注明姓名和管理范围。3、卫生区的平面图应按比例绘制,并注明责任编号和负责人姓名。4、施工现场零散材料和垃圾,要及时清理。垃圾临时堆放不得超过有三天,如违反本条规定罚处工地负责人。5、办公室内做到天天打扫,保持整洁卫生,做到窗明地净,文具摆放整齐,达不到要求,对当天卫生值班员罚款。6、冬季办公室和职工宿舍取暖炉,必须有验收手续合格后方可使用。7、食堂必须办理食品卫生许可证,炊具经常洗刷,熟食品要分开存放,食物保管无腐烂变质,炊事人员必须办健康证。8、楼内清理的垃圾,要用容器或小推车,用塔吊式升降机运下,严禁高空抛散。9、为了广大职工身体健康,施工现场必须设置保温桶和开水,公用杯子必须采取消毒措施。85
施工现场义务消防组织一、消防管理组织成立以单位工程施工负责人钟木全为组长,以施工队长徐涛平为副队长的消防管理小组,组员有:黄祖明、。二、职责义务1、定期分析施工人员的思想状况,做到心中有数。2、经常检查消防器材,以保护消防可靠性。3、经常检查现场的消防规定执行情况,发现问题及时纠正。4、定期对职工进行消防教育,提高思想认识,一旦发生灾害事故,做到召之即来,团结奋斗。5、义务消防员应定期进行教育训练,熟悉掌握防火、灭火知识和扑救方法。义务消防队所需的经费和队员的补贴,由单位工程项目部负责。85
工地救护人员名单表格姓名性别年龄担任职务备注85
说明:本表格一式三份,工地安全监督员一份,基层工会一份。上报总公司工会1份。持牌上岗福建省环宇建筑工程有限公司柘荣县消防站综合楼工程安全员姓名:编号:福建省环宇建筑工程有限公司柘荣县消防站综合楼工程项目经理姓名:编号:相片相片福建省环宇建筑工程有限公司柘荣县消防站综合楼工程材料员姓名:编号:福建省环宇建筑工程有限公司柘荣县消防站综合楼工程施工员姓名:编号:相片相片福建省环宇建筑工程有限公司柘荣县消防站综合楼工程预算员姓名:编号:福建省环宇建筑工程有限公司柘荣县消防站综合楼工程质检员姓名:编号:相片相片85
持牌上岗福建省环宇建筑工程有限公司柘荣县消防站综合楼工程班组工人姓名:编号:福建省环宇建筑工程有限公司柘荣县消防站综合楼工程电工姓名:编号:相片相片福建省环宇建筑工程有限公司柘荣县消防站综合楼工程班组长姓名:编号:福建省环宇建筑工程有限公司柘荣县消防站综合楼工程门卫姓名:编号:相片相片85
升降机施工安全防护方案工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日85
一、一般规定1、升降机应有产品标牌,标明额定起重量,最大提升速度,最大架设高度,制造单位,产品编号及出厂日期。2、升降机吊蓝与架体的涂色应有明显区别。3、升降机出厂前,应按规定进行检验,并附产品合格证。4、安装升降机架体的人员,应按高处作业人员要求,经过培训持证上岗。5、升降机在安装完毕后,必须经正式验收,符合要求后方可投入使用。6、使用单位应根据升降机的类型制定操作规程,建立管理制度及检修制度。7、使用单位应对每台升降机建立设备技术档案,其内容应包括:验收、检修、试验及事故情况。8、应配备经正式考试合格持有操作证的专职司机。二、安全防护装置及要求1、升降机应具有下列安全防护装置并满足其他要求:(1)安全停靠装置或断绳保护装置①安全停靠装置。吊蓝运行到位时,停靠装置将吊蓝定位,该装置应能可靠地承担吊蓝自重,额定荷载及运料人员和装卸物料时的工作荷载。②断绳保护装置。当吊蓝悬挂或运行中发生断绳时,应能可靠地将其停住并固定在架体上,其滑落行程,在吊蓝载时,不得超过1m。(2)楼层口停靠栏杆(门),各楼层的通道口处。应设置常闭的停靠栏杆(门),宜采用连锁装置(吊蓝运行到位时方可打开),停靠栏杆可采用钢管制造,其强度应能承受1KN/m水平荷载。(3)吊蓝安全门。吊蓝的上料口处应装设安全门,安全门宜采用连锁开启装置,升降运行时安全门封闭吊蓝的上料口,防止物料从吊蓝中滚落。(4)上料口防护棚。防护棚应设有升降机架体地面进料口上方,其宽度应大于升降机的最外部尺寸;长度:低架升降机应大于3m,高架升降机应大于5m,其材料强度应能承受10kpa的均布静荷载,也可采用50mm厚木板架设或采用两层竹榀,上下竹榀层间距应不小于600mm。(5)上极限限位器。85
该装置应安装在吊蓝允许提升的最高工作位置,吊蓝的越程(指从吊蓝的最高位置与天梁最低处的距离),应不小于3m,当吊蓝上升达到限定高度时,限位器即行动作,切断电源或自动报警。(6)紧急断电开关,紧急断电开关应设在便于司机操作的位置,在紧急情况下,应能及时切断升降机的总控制电源。(7)信号装置。该装置是由司机控制的一种音响装置,其音量应能使各楼层使用升降机装卸物料人员清晰听到。2、高架升降机除应满足第一条规定外,尚需具备下列安全装置并应满足以下要求:(1)下极限限位器。该限位器安装位置,应满足在吊蓝碰到缓冲器之前限位器能够动作,当吊蓝下降达到最低限定位置时,限位器自动切断电源,使吊蓝停止下降。(2)缓冲器,在架体的低坑里应设置缓冲器,当吊蓝以额定荷载和规定的速度作用到缓冲器上时,应能承受相应的冲击力,缓冲器的型式,可采用弹簧或弹性实体。(3)超载限制器。当荷载达到额定荷载的90%时,应能发出报警信号,荷载超过额定荷载时,切断提升电源。(4)通讯装置。当司机不能清楚地看到操作者和信号指挥人员时,必须加装通讯装置,通讯装置必须是一个闭路的双向电气通讯系统,司机应能听到每一站的联系,并能向每一站讲话。三、电气1、选用的电气设备及电器元件,必须符合升降机工作性能,工作环境等条件的要求,并有合格证书。2、升降机的总电源应设短路保护及漏电保护装置,电动机的主回路上,应同时装设短路,失压,过电流保护装置。3、电气设备的绝缘电阻值必须大于0.4Ω;运行中必须大于1000Ω/V。4、升降机的金属结构及所有电气设备的金属外壳应接地,其接地电阻不应大于10Ω。5、当升降机高度超出相邻建筑物的避雷装置的保护范围时,应按现行国家标准《施工现场临时用电安全技术规范》JGJ46-88中第4.4.2条规定的条件安装避雷装置,其接地电阻不应大于10Ω。6、携带式控制装置应密封,绝缘,控制回路电压不应大于36V,其引线长度不得超过5m。7、工作照明的开关,应与主电源开关相互独立,当升降机主电源被切断时,工作照明不应断电,各自的开关应有明显标志。85
8、禁止使用倒顺开关作为卷扬机的控制开关。9、电动机应符合现行国家标准《电机基本技术要求》的规定,并有出厂合格证。10、升降机的电气设备的制作和组装,应符合国家现行标准《施工现场临时用电安全技术规范》、《电气装备安装工程施工及验收规范》和《控制屏(台)技术要求》,《低压配电屏技术要求》等的规定。四、基础、附墙架、缆风绳及地锚1、基础(1)高架升降机的基础应进行设计,基础应能可靠的承受作用在其上的全部载荷,基础的埋深与做法,应符合设计和升降机出厂使用规定。(2)低架升降机的基础,当无设计要求时,应符合下列要求:①土成压实后的承载力,应不小于80kpa;②浇注C20混凝土,厚度300mm;③基础表面应平整,水平度偏差不大于10mm;(3)基础应有排水措施,距基础边缘5m范围内,开挖沟槽或有较大振动的施工时,必须有保证架体稳定的措施。2、附墙架(1)升降机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置1组。(2)附墙架与架体及建筑之间,均应采用刚性连接,并形成稳定结构,不得连接在脚手架上,严禁使用铅丝绑扎。(3)附墙架的材质应与架体的材质相同,不得使用木杆、竹竿等做附墙架与金属架体连接。(4)附墙架与建筑结构的连接应进行设计,当无设计规定时,可选用附录三中的图示做法。3、缆风绳(1)当升降机受到条件限制无法设置附墙架时,应采用缆风绳固架体,高架升降机在任何情况下均不得采用缆风绳。(2)升降机的缆风绳应经计算确定,缆风绳应选用圆股钢丝绳,走径不得小于9.3mm,升降机高度在20m以下时,缆风绳不少于1组;升降机高度在21~30m时,不少于2组。85
(3)缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引起的水平分力,处于平衡状态。缆风绳与架体的连接处应采取措施,防止架体钢材对缆风绳的剪切破坏,对连接处的架体焊缝及附件必须进行设计计算。(4)升降机的缆风绳应设在项部。若中间设置临时缆风绳与架体两立柱做横向连接,不得分别牵拉立柱的单。(5)缆风绳与地面的夹角不应大于45~60度,其下端应与地锚连接,不得拴在树木、电杆或堆放构件等物体上。(6)缆风绳与地锚之间,应采用与钢丝绳拉力相适应的花蓝螺栓拉紧,缆风绳垂直不大于0.11,调节时应对角进行,不得在相邻两角同时拉紧。(7)当缆风绳需改变位置时,必须先作好预定位置的地锚,并加临时缆风绳确保升降机的稳定,方可移动原缆风绳的位置;待与地锚拴牢后,再拆除临时缆风绳。(8)在安装,拆除以及使用升降机的过程中设置的临时缆风绳,其材料也必须使用钢丝绳,严禁使用铅丝、钢筋、麻绳等代替。4、地锚(1)缆风绳的地锚,根据土质情况及受力大小设置,应经计算确定。(2)缆风绳的地锚,一般宣采用水平式地锚。当土质坚实,地锚受力小于15KN时,也可选用桩式地锚。(3)当地锚无设计规定时,其规格和形式可按以下情况选用;①水平地锚。水平地锚可按表选用②桩式地锚。a、采用木单桩时,圆木直径不小于200mm,埋深不小于1.7m,并在桩的前上方和后下方设两根横档木。b、采用脚手钢管或角钢时,不少于2根,并排设置,间距不小于0.5m;打入深度不小于1.7m;桩顶部位应有缆风绳防滑措施。c、地锚的位置应满足对缆风绳的设置要求。五、安装与拆除1、一般规定(1)安装与拆除作业前,应根据现场工作条件及设备情况编制作业方案,对作业人员进行分工交底,确定指挥人员,划定安全警戒区域并设监护人员,排除作业障碍。(2)提升架体实际安装的高度不得超出设计所允许的最大高度。85
(3)安装作业前检查的内容一般包括:①金属结构的成套性和完好性;②升降机构是否完整良好;③电气设备是否齐全可靠;④基础位置和做法是否符合要求⑤地锚的位置,附墙架连接埋件的位置是否正确和埋设牢靠;⑥升降机的架体和缆风绳的位置是不靠近或跨越架空输电线路,必须靠近时,应保证最小安全距离,并应采取安全防护措施,其最小安全距。(4)安装精度应符合以下规定:①新制作的升降机,架体安装的垂直偏差,最大不应超过架体高度的1.5;多次使用过的升降机,在重新安装时,其偏差不应超过3,并不得超过200mm;②井架截面内,两对角线长度公差不得超过最大边长的名言尺寸的3;③导轨接点截面错位不大于1.5mm;④吊蓝导与导轨的安装间隙,应控制在5~10mm以内。(5)拆除作业前检查的内容一般包括:①查看升降机与建筑物及脚手架的连接情况;②查看升降机架体有无其他牵拉物;③临时附墙架,缆风绳及地锚的设置情况;④地梁和基础的连接情况2、架体的安装与拆除(1)安装架体时,应先将地梁与基础连接牢固,每安装2个标准节,应采取临时支撑或临时缆风绳固定,并进行初校正,在确认稳定时,方可继续作业。(2)安装标准节时,两边立柱应交替进行,每安装2节,除将单柱进行临时固定外,尚将两立柱横向连接成一体。(3)利用建筑物井道做架体,各楼层进料口处的停靠门,必须与司机操作处装设的层站标志灯进行连锁,阴暗处应装照明。(4)架体各节点的螺栓必须坚固,螺栓应符合孔径要求,严禁扩孔和开孔,更不得漏装或以铅丝代替。(5)装设摇臂把杆时,应符合以下要求;①把杆不得装在架体的自由端处;85
②把杆底座要高出工作面,其顶部不得调出架体;③把杆应安装保险钢丝绳,起重吊钩应装设限位装置;④把杆与水平面夹角应在45~70之间,转向时不得碰到缆风绳;⑤随工作面升高把杆需要重新安装时,其下方的其他作业应暂时停止;(6)在拆除缆风绳或附墙架前,应先设置临时缆风绳或支撑,确保架体的自由高度不得大于2个标准节。(7)拆除龙门架的天梁前,应先分别对两立柱采取稳固措施,保证单柱的稳定;(8)拆除作业中,严禁从高处向下抛掷物件。(9)拆除作业宜在白天进行,夜间作业应有良好的照明。因故中断作业时,应采取临时稳定措施。3、曳引机稳装(1)曳引机应安装在平整坚实的位置上,宜远离危险作业区,视线应良好,因施工条件限制,安装位置距施工作业区较近时,其操作棚的顶部应按防护棚的要求架设。(2)固定曳引机的锚桩应牢固可靠:不得以树木,电杆代替锚桩。85
卸料平台设计方案工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日85
本工程采用SSD60×60的井架(物料提升机)进行垂直运输,根据《建筑安全检查标准》JGJ59-99的要求,必须搭设卸料操作平台。为了安全及便于工人操作,编制如下卸料平台设计方案。1、本工程采用扣件钢筋搭设卸料平台。2、根据工程特点,该卸料平台按长4米、宽1米。总高度为25.3米,的尺寸进行搭设。3、搭设施工前必须按规范规定对构件立杆、地基承载力进行设计。4、钢管的尺寸应按下表采用。每米钢管最大质量不得大于2.5kg宜采用直径ф48×3.5钢管。截面尺寸最大长度外径ф臂厚横向水平杆其他杆483.01200mm6000mm513.55、钢管尺寸和表面质量应符合规定,钢管上严禁打孔。6、钢管采用的扣件进行连接,在螺栓拧紧扭力矩达65N.m时不得发生破坏。7、卸料平台的铺板应采用5cm厚松木板、长度为4.1m宽度为0.20m。8、钢管应使用外径48mm,严禁与31mm的钢管混合使用。9、搭设时,楼层必须先进行预埋构件与钢管横杆有可靠的连接。10、卸料平台应以楼层的高度进行逐层搭设。11、主要节点处固定横向水平杆,纵向水平杆,横向斜撑等用的直角扣件,旋转扣件的中心点的相互距离不应大于150mm。12、对接扣件口应朝上或朝内。13、各杆件端头伸出扣件盖板边缘的长度不应小于100mm。14、平台两侧的栏杆和挡脚板的搭设应符合规定。(1)栏杆和挡脚板均应搭设在外立杆的内侧。(2)上栏杆高度应为1.2m。(3)中栏杆应居中设置。(4)挡脚板高度不应小于180mm。15、卸料平台的架板铺设应符合下列规定:(1)架板应铺满、铺稳,牢固结实。85
(2)卸料平台口处的架板,应与横向水平杆可靠连接,防止滑动。(3)自底层到作业层的架板均满铺架板。(4)卸料平台与井架的吊篮口处必须设置1.9米高的可开启的安全门。拆除一、拆除卸料平台前的准备工作应符合下列要求:1、应全面检查构件的扣件连接、连墙件、支撑体系是否符合构造要求。2、应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施。3、应由单位工程负责人进行拆除安全技术交底。4、应清除卸料平台架上的杂物及地面上的障碍物。二、拆除卸料平台时,应符合下列规定:1、拆除作业必须从上而下逐层进行,严禁上下同时作业。2、连墙件必须随卸料平台逐层拆除,严禁先将连墙件整层或数层拆除后再拆除卸料平台的横杆及立杆,分段拆除应增设连墙体加固。3、当采取分段、分立面拆除时,对不拆除的卸料平台钢管两端,应先按规范规定设置连墙体横向斜撑加固。4、各构配件严禁抛掷至地面。安全管理卸料平台搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工,上岗人员应定期体检,合格者方可持证上岗。1、搭设卸料平台必须戴安全帽、系安全带、穿防滑鞋。2、卸料平台的构配件质量,应按规范规定进行检查验收,合格后方可使用。3、作业层上的施工荷载应符合设计要求,不得超载。4、当有六级及六级以上风和雾、雨、雪天气应停止脚手架搭设与拆除作业,雨雪后上架作业应有防滑措施,扫除积雪。5、卸料平台使用期间,严禁拆除下列杆件:(1)主节点处的纵、横向水平杆,纵横向扫地杆。(2)连墙件。85
6、不得在卸料平台基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。7、拆除卸料平台时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。8、井架作业时,应严禁人的头、手、身体的部位伸出卸料平台的吊篮口。9、暂停作业时严禁人员在卸料平台上逗留。85
临时用电施工组织设计工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日85
一、工程概况本工程为柘荣县消防站综合楼工程,地点位于柘荣县城关。本工程为五层框架结构,高度为18.7米,总建筑面积为2247平方米,总造价约149万元。本工程应以本设计为依据,进行施工临时用电布置,验收合格后,方能施工。工程施工临时用电概况工程名称柘荣县消防站结构框架建筑面积2247m2外形尺寸54.24×16.58层数五层房屋高度18.7m二、各部分工程施工配备电器设备工程分部施工电气设备名称台数单台功率合计功率地基与基础(抽潜)水泵22.2KW4.4KW照明灯具13.5KW3.5KW照明灯具100.06KW0.6KW主体与装修混凝土搅拌机15KW5KW砂浆搅拌机23KW6KW施工升降机17.5KW15KW平板震捣器21.5KW3KW插入式震捣器31.5KW4.5KW手提切割机20.58KW1.16KW手提电钻20.58KW1.16KW小圆锯木机31.5KW4.5KW木作与钢筋及其他平刨机21.75KW3.5KW压刨机切断机13KW3KW弯曲机13KW3KW电焊机25KW10KW设备总数台35设备总功率KM59.66备注:各机械使用应错开,保证机械能正常进行运行。85
三、现场临时用电勘探记录施工地点柘荣县消防站综合楼施工现场永久性电源与施工现场资料距离米方位电压380/220V相线数三相五线制(TN-S)输出功率220KW杆距电缆障碍物无是否增容否记录说明:本工程电源由建设单位联系电力公司,电力公司将电线从变压处输出电至工地总配电箱。85
四、用电设备负荷计算设备名称功率负荷计算式动力总负载59.66KW额定电流:动力总导线:动力总导线:电机2.2KW额定电流:熔断器:导线:开关:保护器:灯具3.5KW额定电流:导线(铜):熔断器:保护器:灯具0.06KW额定电流:导线(铜)熔断器:保护器:电机5KW额定电流:熔断器:导线(铝)导线(铜)电机3KW额定电流:熔断器:85
设备名称功率负荷计算式导线(铝):开关:保护器:电机7.5KW额定电流:熔断器:导线mm2铝:导线mm2铜:开关(倒按):保护器:电机1.5KW额定电流:熔断器:导线:开关:保护器:电机1.75KW额定电流:熔断器:导线:开关:保护器:计算内容:额定电源、起动电源、熔体电源、负荷开关、漏电保护器、导线截面积。85
五、各机具选择导线截面及电气类型、规格名称负荷功率KW电源线性质电度电A电源互感器A开关A溶断丝A导线截面mm2护器保A进户总电源线铜电缆25总开关200电度表200混凝土搅拌机5电缆线30430砂浆搅拌机3电缆线152.515施工升降机7.5电缆线45645插入震捣器1.5电缆线152.515平板震捣器1.5电缆线152.515刨床机电缆线手提电钻1.16电缆线151.515照明灯具3.5电缆线30430电焊机5电缆线30430小锯木机1.5电缆线152.51585
85
六、外电防护1、在建工程与外电线路的安全距离,在建工程不得在高、低压线路下施工,高、低压线路下不得搭设作业棚,建造生活设施或堆放构件、架具、材料和其他杂物等。2、在建工程(含脚手架具)的外侧边缘(上方)有外电线时,应遵守相应相应规定,并采取措施后方可作业。3、施工现场的机动车道与外电架空线路交叉时的最小垂直距离6m。4、当现场不能满足最小安全距离要求时,应采取搭设遮栏、围栏保护网等防护措施,遮栏的安全距离应符合要求,防护设施应有足够的风度和强度,并应有专业人员监护。5、以上措施无法实现时,必须与有关部门协商,采取停电、迁移外电线路或改变工程位置等措施,否则不得施工。七、架空线路安全要求1、架空线路应由导线、绝缘子、横担及电杆组成。2、架空线必须采用绝缘铜线或铝线,架空线必须设在专用电杆上,严禁架设在树木、脚手架上,架空线路摆动最大时至树稍的最小净空距离为0.5m。3、架空导线截面的选择应满足下列要求:(1)导线中的负荷电流不大于其允许载流量。(2)线路末端电压偏移不大于额定电压的±5%。(3)单相线路零线截面与相线截面相同,三相五线制的工作零线和保护线不小于相线截面的50%。(4)为满足机械绳强度要求,绝缘铝线截面不小于16m2。4、架空线路的相序排列:TN—S系统为(三相五线制)L1、L2、L3、N、PE。八、配电箱及开关箱的设置1、施工现场的配电箱应作为分级设置:即总配电箱以下设分配电箱;分配电箱以下设开关箱;开关箱以下就是用电设备,总配电箱给分配电箱,分配电箱给开关配电开关控制用电设置。2、配电箱与开关的位置选择85
(1)总配电箱应设在靠近电器的地区,分配电箱应装设在用设备或负荷相对集中的地区,分配电箱与开关箱的距离不宜超过30m。开关箱与其控制的固定式用电设备的水平距离不宜超过3m。(2)配电箱,开关箱应装设在干燥、通风,以及常温场所。周围应有足够二人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品。(3)动力配电箱与照明配电箱分别设置,如倒置在同一配电箱内,动力和照明线路应分路设置。3、配电箱、开关箱设置的电气安全技术(1)配电箱、开关箱应采用铁板或优质绝缘材料制作,铁板厚度大于1.5mm。(2)铁质配电箱、开关与木质箱的比较。a、因为铁质较木质箱具有较高的机械强度,能承受一般的机械打击。b、铁质箱便于作整体性的保护接地或保护接零。c、铁质箱具有防腐蚀、防腐烂、防止绝缘性能下降。d、同用、使用多次周转使用。4、配电箱、开关箱箱体的导线进、出口是漏电的多发点,常因带电导线绝缘损坏而发生碰壳短路事故,因此在敷设导线时就在导线的进线口和出线口加强绝缘,并将导线卡牢固,同是为了防止雨、雪、尘、砂随进出导线口进入箱内,配电箱、开关箱中导线的进口线和出口线应加护套,分路成束末并做防水弯,导线不能与箱体进出口直接接触,进、出导线不能承受超过导线自重的拉力,以防导线在箱内的接头被拉开。5、配电箱、开关箱的安装高度,配电箱、开关箱正确安装高度对安全用电量也是一个重要因素,安装过高,操作维修不方便;安装过低,易受地面杂物触碰,通常对固定式本电箱、开关箱的下底与地面的垂直距离大于0.6m小于1.5m。6、配电箱、开关箱内的连接导线应采用绝缘良好的绝缘导线,接头不能松动,不能有外露导电部分。(1)、配电箱与开关箱的电器选择①配电箱内的开关电器必须选择合格的电器,不论是选用新电器,还是选用旧电器,必须完整、无损动作可靠,绝缘良好,严禁使用任何破损电器。②配电箱、开关箱内必须设置在任何情况下不能分断,隔离电源的开关电器,手动隔离开关一般用作截情况下通断电路,自动开关,接触器等则用作正常载的故障情况下通断电路。③每台用电设备应有各自专用的开关箱,必须行“85
一机一闸、一漏一箱制,防止一闸多用”带来的意外伤害事故开关箱的开关电器在确定值应与用电设备额定容量相适应。④总配电箱应装设电压表,总电流表,总电度表及其他仪表。⑤手动开关电器(作自动低压电器,主要有刀开关、组合开关、按钮、铁壳开关、倒顺开关等)只许用于直接控制照明电路和容量不大于是5.5kw的动力电器,容量大于5.5kw的动力电器应采用自动开关电器或降压起动装置控制。⑥施工现场所有用电设备,除作保护零处,必须在设备负荷线的首端外设置漏电保护设置,开关箱内必须装设漏电保护器。(2)配电箱与开关箱的使用和维护配电箱与开关箱的使用安全技术措施①施工现场的所有配电箱、开关箱必须在箱门口上清晰地标其编号,名称、用途并作分路标志。②对配电箱、开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌严禁带电作业。③所有配电箱、开关箱在使用过程中必须按照下列顺序:送电操作顺序:总配电箱分配电箱开关箱停电操作顺序:开关箱分配电箱总配电箱(出现电气故障的紧急情况除外)④所有配电箱门应配锁,配电箱和开关箱应由专人负责。九、施工现场临时照明基本要求1、所有临时灯具均应采用防水灯头。2、流动的工作灯采用带胶皮软线的手把灯,其电压不得大于36V。3、开关及螺口灯头的中心应装在相线上。4、严禁使用其他金属物代替熔丝,熔丝规格不得超过负荷量。5、工棚内的照明架设导线应使用大瓷珠固定,导线与建筑物间的距离应不大于25mm距离地面应在2.5m以上,过墙时应穿瓷管,每盏灯均应设开关。6、手持照明灯具和危险场所应使用安全压。7、现场单相照明应使用漏电保护器。8、露天照明禁止使用花线和塑料胶质线,导线严禁随地拖拉或绑在脚手架,机具和树上。85
9、照明线路及灯具离地距离应符合要求,易爆易燃物品的场所,使用的灯具及线路敷设应符合防火规范。十、现场低压线路架设与配电1、该工程施工现场临时用电总电源是由建设单位从外线引入低压供电系统380/220v电压线路至施工单位选定的地点(总配电房或总配电箱)整个施工现场按三级配电型式布置,(详见总平面布置),配电程序:总配电房(总配电箱)分配电箱开关箱用电设备。配电箱、开关箱按施工现场的顺时针逐以编号,臬内所有开关用明显得标志注明其回路所控的设备(写出、编号、标志、回路、和设备)所运行的开关箱均由负责,整个施工现场考证的电工定时检查和不定时检查,以防发生触电伤害。2、配电箱线路建设单位送至总配电室(总配电箱)外的一次侧电源线为三相五线制380/220v低压供电系统;自总配电箱二次侧开始配电连接,工作零线仅用于负载(和220v照明及220v用电设备使用),其中保护零线与其他各导线颜色应区别开来,宜采用绿/黄浅色线。3、施工现场中使用的配电箱总配电箱开关箱,对固定式的(注明:电箱编号用F表示),内装高度要求箱底与地面垂直距离均为1.3m,手持式电动工具应采用移动开关箱(注明:编号用D表示),内装漏电保护,在配电箱和开关箱内装设漏电保护器,使之具有分级分段的保护功能,有门有锁有防雨措施,箱内无杂物。购置漏电保护器和安装运行及维修应按安全机械操作规程规定。4、总配电箱至各分配电箱间导线架设均为暗设:(1)施工现场架空导线不应低于4m,机动车道与架空线路交叉时高度不低于6m。(2)低压电线路应沿墙或电杆架空敷设,禁止沿地明设,随地拖拉,电线敷设严禁用金属裸线作绑线。(3)导线穿越建筑物,构筑物,易受机械损坏伤部位及引出场面从2m高度,距地下0.2m处应设硬质护套管保护。(4)进入配电箱的电源线,不得用插销连接。十一、漏电保护器的正确使用85
1、《规格》已规定施工现场低压线路末端使用的用电设备必须设置漏电保护器,因此使用单位要严格把好采购关,要选用通过部级、省级鉴定的产品,要选用技术先进,质量可靠的产品。2、漏电保护器接线时需分清相线及和零线级,正确的接线方法按:TN—S配电系统。3、漏电保护器安装后投入使用前应操作检验其工作功能是否正常,正常后方可使用,使用过程中要做到经常检查,以保证可靠的运行漏电保护器。实行分级分段保护,开关箱内的漏电保护器其额定漏电工作电流就不大于30mA额定漏电动作时间应小于0.1。4、漏电保护器后的工作零线不能重复接地。十二、施工现场常用仪表注意事项1、万用表(1)使用量程选择转换开关应特别小心,不能误用电阻档和电流档测定电压,变换同一物理的量程时,应从大向小倍率改变,以免损坏仪表。(2)每次使用完毕,应将转换于关机换到高压档位上,以防止下一次的测量的误操作。(3)表内的电池及时更换。2、兆欧表(1)按电气设备的电压互感器等腰三角形选用兆欧表,一般额定电压互感器500v以下设备选用500—1000v的表,在500v以上的设备选用1000v度的倍数即为所测的接地电阻值。十三、安全用电技术措施1、切机械,电器设备的金属外壳必须接零,接地线电阻不大于10欧,在同一供电系统中不准有的接地有的设备接零。2、按照用电规程JGJ46-88规定,所有的施工机械都安装漏电保护器,特别是移动机具,不安装漏电保护器的不得使用。3、实行一机一闸一编制,所有机械都应设独立的开关箱,箱内不得存放杂物,开关箱距所控设备水平距离不得超过3米。85
4、使用移动机具,操作人员应严格执行穿绝缘鞋戴绝缘手套的规定,禁止在无穿戴任何保护用品的情况下进行作业。5、按时做好各种机械的维修,保养工作,按规定加润滑油,严禁机械带病运转,中途停电,应切断电源,检修机械电器设备时,应拉闸断电锁箱,并挂“有人检修禁止全闸”警示牌,最好设监护人,停电牌应谁挂谁取。6、保护零线使用铜线不得不于10平方毫米,铝线不少于16平方毫米,与电气设备相连的保护零线可用不少于2.5平方毫米绝缘多股铜线。7、保护零线不得装设开关或熔断器,保护零线应单独设置,不做它用,重复接地线应与保护零线相连接。8、垂直接地体应用角钢、镀锌钢管或圆钢,长度1.2—2.5米。露出地面10—15厘米,接地线与垂直接地体连接应采用焊接或螺栓连接,禁止采用绑扎的方法。9、施工现场的升降机,龙门架等设备,应按避雷装置,避雷针长度到2500v量程的范围,选用一般应注意不要便其测量范围过多的超过所需测量的电阻值,以免读数产生较大的误差。(1)测量前先切断被测线路与设备的电源,并注意充分可靠的放电。(2)表引线必须采用绝缘良好的单根导线,测量线、两引线应分开,并不得与被测设备的其他部位接触。(3)测量时摇表手柄应顺时针方向由慢至快保持120转/分左右为宜,若指针已指向零就不能再继续摇动手柄,以防表内线圈发热损坏。10、接地摇表(1)接地摇表通常使用ZX—8型和ZC—29型,前者具有三个端纽(E、P、C)可测量各种接地装置和一般低阻值的导体;后者是有四个端纽(CIPIC2P2)还可以测量土壤电阻。(2)测量前,应将接地引下线与设备断开。(3)测量时,注意操作方法先将仪表放入水平位置,检查检流计指针是否在中心线上(如不在中心线上应调整到中心线),然将“倍率标度”放在最大倍数上,慢慢转动发电机摇把,同时旋转“测量标准盘”使检流计指针平衡,当指针接近中心线时,加快电机摇把转速,达到120转/分,再调整测量标度盘,使指针中心线上,用测量标度盘的读数乘以倍率标为1-2米,可用C16圆钢,端位磨尖。十四、安全用电防火措施85
1、单位工程临时用电线路安装必须按规定尺寸,距离安装,严禁线路偏小因负荷载流引起的线路熔断,造成火灾。2、电箱内电器必须安装在金属或升木质绝缘板上,并完整无损,按线正确,无积灰,无杂物。3、工地住人暂设及其他设施照明灯具单只功率不得大于100瓦,产禁用大功率灯具及室内取暖,或安装距离四周评场少于600m处。4、电器机具及灯具线路等出现发火时严禁使用水或用泡沫灭火机等水性材料灭火,应在工地设专用沙箱进行灭火。5、单位工程临时用电,值日电工必须经常检查发热器件温度情况,超过规定温差,应对器件进行及时维修及要换。6、配电室内应配置安全防护用品和消防器材,安全警示牌、标志。十五、触电急救措施1、简述可对口(鼻)人工呼吸方法。(1)解开触电者的衣服,取出口中粘液及其他东西,使其平卧头向后以鼻孔朝天,头不能要枕头。(2)救护者跪卧在左右,用一只手捏紧他鼻孔,另一只手扒开嘴巴(如张不开嘴巴,可用口对鼻孔吹)。(3)救护人深呼吸一口气紧闭吹气,吹气使其胸部膨胀,吹气时间为2秒。(4)救护人换气时,放松触电人嘴鼻,让其中有呼吸,放松时间约3秒,上述步骤反复操作。2、简述胸外心脏挤压法(1)将触电人衣服解开仰卧在地板,找准正确挤压点(当胸一掌)。(2)防护者跨跪在触电人的腰部,两手相送,掌握放在心口窝稍高一点的地方。(3)掌根用力向下按压,每秒钏挤压一次。(4)挤压后,掌握很快放松,让触电人胸自动复原,每次放松时手根不必离开胸部,上述步骤反复操作。十六、现场专业人员注意事项85
1、电工必须有经过专业安全技术培训,经地(市)安监部门考试合格发给操作证,方准独立操作。2、电工应掌握用电安全基本知识和所有设备性能。3、使用设备前必须按规定穿戴和配合好相应的劳动防护用品,并检查电器装置和保护设施是否完成,严禁设备带(病)运行。4、停用设备应拉闸断电,锁好开关箱。5、专人负责保护用电设备的负荷载,保护零线(重复接地)和开关箱。6、移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。7、按规定定期(工地每月,分公司每季)对用电线路进行检查,发生问题及时处理,并做好检查和维修记录。8、应懂得触电急救常识和电器灭火常识。85
模板设计方案工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日一、工程概况85
施工单位:福建省环宇建筑工程有限公司工程名称:柘荣县消防大队综合楼工程工程地点:柘荣县城关设计单位:柘荣县建筑设计院工程性质:综合楼;工程结构质式:五层框架结构;中标造成价:149万元。图中室内最低处标高值:-0.60。结构形式:框架结构。建筑面积:2247m2,合理使用年限不小于50年。耐火等级:二级。二、模板工程(一)梁板支模1、材料选用:梁底模选用50厚松木板;侧模选用18厚多层夹板,50×70mm松木方作衬档;现淘板底模选用18厚覆塑胶合板,下设60×80mm松木衬档间距300—400mm;承重排架主梁底碗扣钢管网格间距800×l000mm左右,次产底φ48钢管网格间距l000×1200左右,平板底为φ48钢管网格问距1200×1200mm左右。2、铺设:铺设顺序为:承重架搭设→主梁底板、校正一次梁底模、校正→梁侧模→侧模固定→搭设平板承重架→铺设衬木→铺设平板底板→梁柱接头加固→封堵检查孔。梁底模应按规范有关规定予以事先起拱。所有承重钢管横旦下应架保险扣件,以防单扣件承受不了上部施工荷载而滑落。(二)柱模支设模板根据柱截面尺寸进行配制,配模时采取大量压小面,柱与梁接口处,采取柱模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧,柱模加固采用钢管抱箍,对拉螺栓加固,每500mm一道。圆柱采用定型钢模板,40×4扁钢抱箍,间距500mm,抱箍采用螺栓调节。(三)楼梯支模采用全封闭式支设楼梯模板。(四)模板计算在计算椤木、牵杆(木梁)时是用KN/m21、楼板的模板计算:该楼板原120mm,主梁分到250×750,和250×700,250×600,采用18原胶合板,松木椤条,杉园枝架。(1)模板自重:0.45KN/m2(2)砼自重24×0.1=2.4KN/m285
(3)钢筋自重:1.1×0.1=0.11KN/m2(4)施工荷载2.5KN/m2,qf=(0.45+2.4+0.11)×1.2+2.5×1.4=7.05KN/m2×1.00=7.05KN/m2qf=0.45+2.4+0.11=2.96KN/m2×1.00=2.96KN/m2E=6500×0.9=5850KN/m2I=(1000×183)/12=486000mmW=(1000×182)/6=54000mm2(5)椤木间距定为600mm,按三跨连续梁计算M=(7.05×182)×0.100=253800N.mn2、椤木计算:梁距3800mm,中间加二个支点(就是中间牵杆放二个)椤木跨度(3.8-0.2)/3=1.2mm,采用50×100松木,(三跨算)E=1000N/mm2,fm=1.3×1.3=16.9I=(50×1003)/12=4166667mm4,W=(50×1002)/6=8333mm3qf=7.05×0.6=4.23KN/m2,qef=2.96×0.6=1.78KN/m2M=(4.23×12002)/8=761400N.mn相对挠度:85
3、木梁(牵杆)计算(1)模板自重0.45KN/m2(2)砼自重2.4KN/m2(2)钢筋自重0.11KN/m2(4)施工荷载2.5KN/m2计算木梁时以后采用1.5KN/m2qf=(0.45+2.4+0.11)×1.2+2.5×1.4=7.05KN/m2集中向载p=7.05×0.6×1.2=5.08KN木梁(牵杆)跨度1.2采用50×120松方木I=50×1203/12=7200000mm4W=50×1202/6=120000mm3M=0.267FL=0.267×5080×1200=16276324、支柱计算根据以上计算及荷载受力图得P=5.65×0.6×1.2=4.07每根支柱承受施工荷载2×P=2×4.07=8.14KN,支撑柱高度2.8-0.1=2.7m,根据(模板设计与施工)表查1-7容许,荷载80×80杉方木容纤荷载11.71>8.14KN满足要求。(五)主梁模板计算:主梁为200/450,梁底模板采用20厚松木。1、梁底模板:(1)模板自重:0.45×0.2=0.09KN/m(20厚cm,模板自重0.45KN/m)(2)砼自重:24×0.2×0.45=2.16KN/m(梁砼24KN/m)(3)钢筋自重:1.5×0.2×0.45=0.135KN/m(梁筋1.5KN/m)(4)振捣砼的荷载:2×0.2=0.4KN/m(梁捣砼时荷载24KN/m)qf=(0.09+2.16+0.135)×1.2+0.4×1.4=3.42KN/mqf=0.09+2.16+0.135=2.385KN/mI=200×203/12=133333mm3W=200×203/6=13333mm2(5)椤木距定为600mm,按二跨连续梁计算:85
M=0.125qet2-0.125×3.42×6002=153900N.mm2、梁底模板的支柱(1)梁底模板传给支柱的施工荷载3.42×0.6=2.05KN(3)支柱承担的施工荷载事计:2.05+4.07=6.12(4)支柱截面:支柱高度2.8-0.45=2.35m支柱选用直径8杉木,查表1-7支柱容许荷载7.06>6.12KN满足要求。(5)梁高500,侧模原高20mm。表3-1是采用40×60间距500,固定夹木采用25×100,每边89mm钉根固定。(六)柱模板计算:底层最大钢筋砼柱截面400×500层高2.8m,梁高4.50支撑高度2.8-0.45=2.35mm,采用20厚胶合板。1、柱模板计算(1)新浇砼对模板的侧压力:砼入模时温度70度,坍落度5cm左右,浇筑过度2m/h不掺外加剂。F2=24×2.35=56.4KN/m2,56.4KN/m2>42.66KN/m2取F=42.66KN/m2+4KN/m2(振动荷载)压头高度h=42.66/24=1.78(2)倾倒砼时产生的水平荷载,采用容量小于0.2m3的运输工具,水平荷载取2KN/m2,且作用1.78m的范围内。qf=(46.66×1.2+2×1.4)×0.5=29.4KN/mqf=46.66×0.5=23.33KN/m采用竖向配板,栓箍用50×100松方木横档间距350mm,按四跨连续梁计算。M=29.4×350×1.07=385361NmmI=500×203/12=33333W=500×2002/6=3333385
2、柱缝横挡计算:采用50×100松方木Fm=13×1.3=16.9W=(50×1002)/6=83333qf=29.4×0.35=10.29KN/.m。若横档的松方木采用100×50(平放)也可W=(1200×502)/6=41666满足要求三、模板施工方案根据以前的施工经验,经比较几种方案,综合考虑了安全、工期、质量及效益的各方面因素,决定全部采用胶合板做模板;支撑使用门架辅以钢管。此方案的特点是柱、梁、板的平整度能保证,整体刚性好,垂直度容易控制,劳动力投入少,工期短,一次性投资大,能保证结构按计划工期封顶。四、施工方法1、梁板模板采用胶合板,楼板不足部分(小于150mm)用20mm厚刨光松木板拼足,梁、板下搁栅用50×100杉木中方,间距300mm,牵引杆使用75×150@1260,支撑使用门架辅以钢管,用上下托调节门架高低,支撑之间水平连接采用¢85
48钢管(做法见附图一)2、柱模板用胶合板,竖楞用100×100@300,方木要求经过粗加工,与模板及柱箍接摇触面刨光,不弯曲变形;柱箍采用50×100方木两根合并,Φ12钢筋拉结,拉结筋用蝴蝶扣两端卡紧限位,间距在@2000mm以下@400mm以上,本工程取间距@500mm(见附图二)3、柱模板固定及垂直度控制:柱的定位采用模面柱端四角预埋方木块,安装时用限位板四周限位,使其底部不能位移,并控制其平面尺寸。因此在调整柱垂直度时,只需要Φ48钢管和地质托即可控制其垂直度;临边处柱采用在楼面砼中预埋钢筋(不小Φ8)拉环,在调整订于垂直时,用8号粗铁线或Φ6钢筋拉结,用花蓝螺栓调结,辅助内侧钢管顶托调节柱垂直度。4、模板的垂直运输:模板的垂直运输主要用升降机,在各层搭设料平台,作为模板及架料等材料垂直运输的上料平台,利用升降机运至上层工作面。5、模板配备:模板配备2套(即柱、板配备两套,梁及支架配备3套)。五、模板工程主要材料需求量计划。序号名称规格单位数量1胶合板915×1830片45002门架1930型、900型架20003钢管Φ48×3.5T164松木骨料75×150、50×100、100×100m3585松木板20厚、刨光后18m376上、下托个2120六、模板工程主要机具需求量计划序号名称规格单位数量1锯木机台式移动台12切割机T3G-G1400台13台式钻床E512、E412台14压刨机台25手电钻台26手电锯台3七、模板工程主要劳力量进度计划时间项目85
计划进度模板工程量定额工日劳力需求量八、模板工程质量及质量程序控制1、模板安装前应做好技术交底,轴线及标高应复核无误码率后方可施工。2、模板安装方法、顺序应按作业计划进行,每道工序应进行自检,上道工序检查合格后方可进行下道工序施工。3、立模前应安装铁件,检查好管线及孔洞,复核无误后方可合模。4、对于跨度>4m的梁板施工时应预起拱L/1000至3L/1000,对于悬挑的梁和板,其模板支撑均应待到砼强度达100%后方能拆除。拆模应经施工员同意后方可拆模。5、模板质量要求保证项目模板及其支架必须具有足够的风度,强度和稳定性,其支架的支承部分有足够的支承面积。检验项目接缝合格:不大于2.5mm,优良不大于1.5mm表面清理及隔离措施板合格:粘浆和漏涂隔离剂累计不大于2000cm2优良:粘浆和漏涂隔离剂累计不大于1000cm2梁、柱合格:粘浆和漏涂隔离剂累计不大于8000cm2优良:粘浆和漏涂隔离剂累计不大于4000cm2实测检验项目轴线位移允许偏差mm5每处检查2点标高+2、-5每处检查1点截面尺寸3每处检查1点每层垂直度3每处检查2点相邻两板表面高低差2每处检查1点表面平整5每处检查2点预埋钢板位移3每处检查1点预留洞中心线位移10每处检查1点截面内部尺寸+10、-0每处检查1点6、质量目标:模板分期必须合格达100%,且优良率达50%。7、模板工程质量程序控制示意图详见附图三。九、安全及现场文明措施1、项经部专职安全员、施工员、班组安全员应在模板施工前对外架安全网、五口防护、劳保用品进行检查。2、严禁外架作为支撑点使用,外架不允许堆放材料。3、锯台应有防护措施,严禁在木工棚吸烟。85
4、施工临时用电(含电动工具照明)要用完好的绝缘线配备漏电措施,严禁在地上拖拉,应架人谨防触电。5、对电焊机等明火作业的要严格执行“六不准”。6、上班要戴好安全帽和穿好工作鞋。7、在拆模时,周围应设围护栏杆或警戒标志,重要通道要设专人看管,禁人入内,在有洞口处要将洞口盖好,严禁模板等材料向下乱扔。8、拆下的模板应及时运到指定的地点集中堆放,清理现场,做好现场文明。十、门式模板支撑与满堂脚手架门式钢管脚手架用作模板支撑或满堂脚手架时,应根据施工荷载、搭设高度、使用面积、支撑的性质作出结构和构造设计,并严格按设计施工。(一)搭设与使用门式模板支撑与满堂脚手架的搭设与使用应符合以下要求:1、安装前应根据结构、构造设计施出门架的纵、横中心线,并进行抄平,地基的处理要求同前述脚手架。2、脚手架的安设顺序和操作要点参照上述脚手架的做法。3、底座和顶托处应采取措施,防止砂浆和混凝土等污物填塞螺纹。4、满堂脚手架的顶层应满铺脚手板,脚手板应牢靠地与门架的横杆相连。5、模板支撑高度超过5m时,应设缆风绳拉牢,缆风绳的材料要求和固定方法同扣件式钢管脚手架。6、模板支撑与满堂脚手架在使用过程中,应避免局部超载和产生偏心荷载。如泵送混凝土时,应随浇、随捣、随平整,混凝土不宜堆积在输送管道的出口处,避免产生过大的堆积荷载,使架子偏心受力而产生歪斜。装卸其它物料也应尽量避免对模板支撑或脚手架产生过大的偏心、振动或冲击。7、在使用过程中,模板支撑与脚手架的水平加固杆、交叉支撑和剪刀撑等不准随意拆除。施工需要拆除局部杆件时,必须采取临时加固措施后,方可拆除,施工完毕应立即补上。(二)门式模板支撑与满堂脚手架的拆除门式模板支撑与满堂脚手架的拆除必须符合以下规定:1、门式模板支撑与满堂85
脚手架作为模板的承重支撑使用时,其拆除时间应在与混凝土结构同条件养护的试件达到下表(现浇结构拆模时所需混凝土强度表)规定强度标准值时,方可拆除。达到规定强度标准值所需的时间可参考下表(拆除底模板的时间参考表)。现浇结构拆模时所需混凝土强度表项次结构类型结构跨度(m)按达到设计混凝土强度标准值的百分率(%)1板≤2>2,≤855752梁、拱、壳≤8>8751003拱、壳≤8>8751004悬臂构件≤2>275100拆除底模板的时间参考表水泥的标号及品种混凝土达到设计强度标准值的百分率(%)硬化时昼夜平均温度5℃10℃15℃20℃25℃30℃325号普通水泥50701001226558184561435492837212618425号普通水泥50701001020507144061130582847203618325号矿渣或火山灰质水泥5070100183260122550101740814287122461020425号矿渣或火山灰质水泥507010016306011205091540813287122461020作为其它承重支撑使用时,其拆除时间必须经单位工程技术负责人同意后,方可拆除.2、拆除顺序和拆除要求与门式脚手架相同。3、拆除时应采用可靠的安全措施,门架的构配件拆除后应分类捆绑,用机械吊运至地面,严禁高空抛掷。4、对拆除下来的构配件应进行及时的检查、维修和保养。变形的构配件应调整修理,油漆剥落处应除锈后,重新涂刷防锈漆。对底座、螺栓螺纹及栓孔等不易涂刷油漆的部位,在每次使用完毕后应清理污泥,涂上黄油防锈。85
门架宜倒立平放或立放,平放时应相互对齐。剪刀撑、水平撑、栏杆等应绑扎成捆堆放,其它小零件应分类装入木箱内保管。为防止脚手架的各构配件生锈,最好贮存在干燥通风的库房内。条件不允许时,也可以露天堆放,但必须选择地面平坦,排水良好的地方。堆放时下面要铺垫板,堆垛上要加盖防雨布。准备工作模板选择学习图纸、技术资料制作模板、平整模板学习操作规程、质量标准书面交底模板涂隔离剂技术交底柱与钢筋工序交接操作人员参加检查脚手架、脚手板浇筑砼时留人看模按强度曲线确定拆模时间注意保护棱角拆模质量评定支模清理现场,文明施工及时运到指定的地方集中堆放按梁柱各抽10%但均不应少于3件。板每30-50m2各抽1处但不应少于3处不合格的处理(返工)执行验评标准底部标高、中心线断面尺寸放样与钢筋、砼工序交接班施工员抽检自检中间抽查模板工程质量程序控制示意图附图三85
毛竹脚手架设计方案工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日一、工程概况本工程综合楼,建筑总高度18.7米,平面尺寸最大的长55米,总宽1785
米。脚手架为5层采用落地毛竹脚手架。二、建筑、结构概况1、本工程±0.000相当于绝对标高(黄海)米,室内外高差-0.15。2、本工程为框架结构,框架柱350×500、400×500不等,梁250×300、300×400不等,楼平台板多为100、150mm厚,内外墙为180、240mm普通的粘土砖。三、编制依据1、根据施工蓝图;2、《建筑施工高处作业安全技术规范》JGJ80-91;3、《施工现场安全生产保证体系》(DBJ08-903-98);4、《建筑施工安全检查标准》JGJ59-99;5、福建省有关安全生产的技术标准。四、脚手架的搭设1、构配件的选用本工程脚手架采用毛竹架脚手,脚手板采用900×1200的竹笆板。2、施工准备(1)工程安全和技术负责人应按外脚手架施工方案的要求向架设和使用人员进行了安全技术交底。(2)按规范的有关规定对毛竹、邦扎配件、脚手板等构配件进行检查和验收,不合格的产品不得使用。(3)经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。(4)脚手架采用素砼基础,宽度2m,向道路排水沟一侧做出2—5%的泛水,保证排水通畅。3、脚手架的搭设(1)脚手架横距、纵距落地脚手架立杆采用规格尺寸毛竹,与结构的间距为200mm。在脚手架的第二步起以上每四排(步)同步超过300mm应设置隔离措施。立杆横距为1.0m,纵距1.5m,步距1.8m。(2)扫地杆的设置85
下步脚手架完成后必须同步设置扫地杆,纵向扫地杆应设置在横向扫地杆上,扫地杆离地面200mm。(3)脚手架的垂直度脚手架从一个角部开始并向两边延伸交圈搭设。立杆垂直度偏差≤1/300,全高范围内垂直度偏差不得大于75mm。(4)脚手架阴、阳角的处理①无论是阴角还是阳角,脚手架搭设时都必须满足四根立杆的要求,不同方向的牵杠、搁栅应全数叠交在一起,叠交的下方再增设一道横楞,用直角扣件坚固。②特殊形状的阴阳角部位,要有足够的操作和行走空间。③脚手架牵杠用直角扣件与横楞坚固。(5)脚手架拉结及支撑①脚手架与楼层每层设置拉接,利用原预埋的钢管、“∩”形环以及每层的框架柱。②拉结间距:脚手架必须自第一步开始设置拉结件,无论是水平还是垂直间距,均应控制在3600mm以内。③软拉结件应采用14#镀锌铅丝,双股并联与脚手管不少于二圈联结。④凡设置软拉时,必须同步设置支撑,形成一拉一支撑。支撑件应紧贴在里外牵杠的下侧。(6)隔离措施①脚手架与墙面间距控制在200mm以内,第二步起每四步必须设置防护隔离措施。②特殊情况下脚手架与墙面间距在500mm以上的,则自第二层起,每层必须设置防护隔离措施,且横楞的末端应增设立杆或斜撑保护。(7)防护栏杆①防护栏杆上杆高度不低于1200mm,中杆的高度为600mm,下杆紧贴地面。②脚手架顶步增设不低于1500mm的防护栏杆,防护栏杆也应与脚手架的牵械一样做到横平坚直,不得歪斜。凡已铺设竹榀(底笆)的脚手架,必须同步设置防护栏杆,不得隔夜或拖延。③防护栏杆立杆间距控制在2000mm以内。凡脚手架上的顶步外立杆,必须全部接高到防护栏杆的上杆并固定。(8)密目网、踢脚板①密目网张挂时沿外脚手架3.6米以上的封闭布置,必须拉紧扎实,不得有“飘”、“荡”85
等现象出现,绑扎时使用双根16#镀锌铅丝扎紧,并做到缝圈(眼)必扎,不得出现漏扎、跳扎等现象。②密目网下口应与底笆吻合,不得有空隙。③密目网张挂过程中遇角,应衬垫竹、木或钢筋条子,使转角处的密目网方楞出角。④网与网之间的联结处不得有空隙。⑤操作层(包括凳高斜道、平台)必须同步设置不少于三步具有足够机械强度的18cm高踢脚板,踢脚板用油漆双面涂刷黄黑斜条纹的色标。(9)竹笆的固定脚手架上铺设的底笆和隔离笆,必须在铺设时同步绑扎固定铅丝,每张竹笆应四点绑扎,每点应用16#镀锌铝丝双股双圈扎紧,不得漏扎或二张竹笆用同一户铅丝对联绑扎。竹笆条边缘应整齐,不得有凹凸现象,整张竹笆应成矩形。(10)杆件的接长与错开①脚手架相邻立杆的对接接头不得设置在同一步内,而且错开距离≥500mm。②水平杆件的接长采用对接,接头要错开,上下相邻杆件的接头不得在同一跨内,错开距离≥500mm,且需避开跨中位置。(11)剪刀撑的设置①剪刀撑、斜杆等整体拉结件和连墙件应随搭升的架子一起及时设置,任何情况下不得滞后超过两步。设置第一排连墙件前,每隔10m设置抛撑,以确保已有脚手架的稳定和架上作业人员的安全。②剪刀撑连接统一采用搭接形式,角度控制在45~60度之间,搭接长度≥600mm,且一个搭接接头上不得少于两个转向扣件连接;搭接部位必须与立杆有效连接。(13)毛竹保留的长度①与立杆联结的毛竹,露出扣件任何一端均不得少于200mm。②除横楞以外,其他杆件伸出脚手架外侧应控制在150~200mm以内。(14)斜道的设置①登高斜道搭设时选在材料运输相对方便地方,宽度1200,坡度1/6。地面进出口设置防护隔离棚。②斜道每300mm设置一道防滑木条,长度600~800mm,其材质必须能经受人员踩踏不易损坏,并用16#镀锌铅比撬紧竹笆。铅丝头应向下并紧靠阴滑条,以确保行走安全。③对伸进斜道内的各类杆件,应作妥善处理,以保证斜道畅通、安全。4、施工技术措施85
(1)脚手架搭设①首先做好外圈脚手架的明沟排水系统,保证排水通畅。②正式搭设脚手架前必须按照施工方案的要求采用素砼基础,宽度2m,向道路排水沟一侧做出2—5%的泛水,排水沟通向排水总管。标定立杆位置,立杆间距必须严格控制,位置偏差不得大于100mm,当确定需要移动立杆时,必须通知项目部技术员并得到书面的修改,采取相应的加固措施后方可移动,恶禁不经技术人员允许擅自移动。③脚手架从一个角部开始并向两边延伸交圈搭设。搭设时,按定位依次竖起立杆,同时在距基础面200mm处设置纵横向扫地杆,将立杆与扫地杆联结固定,然后加设第一步的纵向和横向平杆,校正立杆垂直后予以固定,并按此要求继续向上搭设。④脚手架立杆统一采用对接,对接扣件连接,相邻立杆的对接接头不得设置在同一步内,而且错开距离≥500mm。若局部范围必须采用搭接接头的,搭接长度≥800mm,连接扣件不得少于三道。⑤大横杆的搭接位置必须错开布置在不同的立杆纵距中,相邻步架的大横杆应错开布置在立杆的里侧与外侧,防止立杆偏心受载。同一根横杆两端水平高差不得大于20mm。⑥水平杆件的接长采用对接,接着要错开,上下相邻杆件的接头不得在同一跨内,错开距离≥500mm,且需避开跨中位置。⑦剪刀撑、斜杆等整体拉结件和连墙件应随搭升的架子一起及时设置,任何情况下不得滞后超过两步。设置第一排连墙件前,必须每隔10m设置抛撑,以确保已有脚手架的稳定和架上作业人员的安全。⑧剪刀撑的杆件连接统一采用搭接形式,搭接长度≥600mm,且一个搭接接头上不得少于两个转向扣件连接;搭接部位必须与立杆有效连接。⑨严禁混用不合格的毛竹搭设。。⑩起始段搭设好以后,必须有项目部质量员验收脚手架搭设质量,合格后才能继续向前延伸搭设。⑾脚手架处于顶层连墙点之上的自由高度不得大于6m。当作业层高出其下连墙件2步或4m以上,其上尚无连墙件时,必须用钢管将脚手架上端与结构柱临时拉结。⑿满铺竹笆并用铅丝将其四只角部扎牢。铺设竹笆的同时设置防护栏杆、围档措施和隔离竹笆;竹笆质量必须良好,不得有腐烂、镂空、折断、松散现象。⒀85
在建筑物的门、窗洞口或主要通道的位置,需搭设掏空脚手架的,必须事先征得技术部门和主管部门的同意,在搭设过程中按照方案同步设置加固措施。⒁脚手架挂好后,经项目部、监理检验挂牌后方可正式使用。(2)脚手架的拆除1脚手架拆除前由项目技术负责人和安全员统一进行拆除安全技术交底;清除脚手架上的杂物。拆除作业必须由上而下逐层进行,严禁上下同时作业。2脚手架的拆除遵循“先搭后拆,后搭先拆”的原则,即接与搭设作业相反的程序进行拆除。3连墙件必须在位于其上的全部可拆杆件都拆除之后才能松开拆除。在折除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。拆下的杆配件应以安全的方式至地下,严禁向下抛掷;同时注意产品保护。4在拆除过程中,做好配合、协调工作,禁止单人进行拆除较重杆件等危险性的作业。五、脚手架安全措施1、脚手架的安全使用(1)脚手架搭设完成后必须按脚手架的验收标准组织有关人员进行验收,全部合格后并办妥验收程序以后方可使用。(2)每天在使用脚手架之前和下班以后多必须由专人对脚手架进行例行保养和检查,隔一定的时间和恶劣天气前后作检查,所有检查保养要作好书面记录。(3)脚手架上严禁堆荷载钢筋、模板、砌块和各种材料;绝对禁止振动设备与脚手架连接。2、脚手架的消防措施(1)施工用电的电缆不得直接轧在脚手架上,如必须扎在脚手架上时,应有可靠的绝缘保护。(2)以预防为主防火方针,及时清理脚手架上的易燃建材,在楼层处及上人坡道处设置灭火器材,运用明火要审批,并有专人进行监护。禁止在脚手架上吸烟,杜绝火种来源。六、脚手架参设数1、85
立杆纵距(La)为1.5M,立杆横距(Lb)为1.0M,步距(h)为1.8M.连墙件设置(hw*Lw)为2h*3La.搭设高度(H)为23.4M(13步)。竹杆平均外径(D)为0.09M,平均内径(d)为0.072M.竹材弹性模量(E)为1.0E7KN/M2,抗弯强度容许值([бbw])为2.5E4KN/M2.[荷载计算]施工均布活荷载:结构用脚手架Qk=3KN/M2,装饰用脚手架Qk=2KN/M2.竹脚手架恒载Gk分为操作层(只考虑一层)重Gkq=0.35KN/M2和每根竹立杆所承受的杆自重Gkp=01.07KN.一、杆件与地基强度验算(一)横(纵)向水平杆抗弯强度验算(取弯矩较大的水平杆)不组合风荷载:Sgk+Sqk=M/W=10407.89KN/M2<[бbw]=2.5E4KN/M2.式中:Sgk、Sqk——分别为永久作用效应和可变作用效应M——计算截面最大弯矩。M=2.35*La*Lb^2/8=0.44KNM.W——计算截面净截面抵抗矩。W=0.05796D^3=0.0000422M3.横向水平杆抗弯强度满足装饰用脚手架Qk=2KN/M2的施工要求。对于纵向水平杆受力,一般有La<2Lb,上述验算即可。(二)地基承载力验算不组合风荷载:Sgk+Sqk=2.35LaLb/2+Gkp=2.84KN地基满足装饰用脚手架Qk=2KN/M2的施工要求时,要提供支承力为2.84KN.(该力乘1.5除以垫块面积即为地基承载力设计值。)二、节点强度验算不组合风荷载:Sgk+Sqk=2.35LaLb/2=1.77KN节点满装饰用脚手架Qk=2KN/M2的施工要求时,要提供抗滑力为1.77KN.三、风荷载作用下连墙件验算85
根据公式:Wk=βzμsμzW0,Nw=Wk*hw*Lw式中:W0——基本风压(KN/M2),由W0=V0^2/1600算得;μz——风压高度变化系数,按GBJ9-87表6.2.1取值;βz——高度z处的风振系数,这里取1;μs——风荷载体型系数,完全封闭μs=1.0,网状封闭μs=0.5,完全敞开μs=1.3φ(φ=挡风面积/迎风面积);Nw——单个连墙件所受风载(KN)。将计算结果列表如下。脚手架最高处(约30M)不同封闭、风力下单个连墙件最大受力(KN)表(表1)相当风力六级七级八级九级十级十一级以上完全封闭1.522.333.424.756.448.48网状封闭0.761.161.712.373.224.24完全敞开0.110.180.260.370.500.66以上风力不是本地区30年或5年重现期最大风力值,只是根据施工现场六级风力以上要停工的有关规定,参照六级风力以上的相应风速值近似算得。四、脚手架整体稳定承载力验算(此处拷贝脚手架排架假设的简化与计算简图)不组合风荷载:Sgk+Sqk=2.35LaLb/2+Gkp=2.84KNHj(标准限制高度25M)时:KH"=1+0.005(H-Hj)(无量纲),这里KH"=1;稳定承载力满足装饰用脚手架Qk=2KN/M2的施工要求。稳定承载力目前尚不能组合风荷载验算。五、施工要点综述1、搭设或拆除脚手架必须根据专项施工方案,操作人员必须经专业训练,考核合格后发给操作证,持证上岗操作。2、竹脚手架的立杆、顶撑、大横杆、剪刀撑、支杆等有效部分的小头直径不得小于7.5厘米,小横杆直径不得小于9厘米。达不到要求的,立杆间距应缩小。青嫩、裂纹、白麻、虫蛀的竹杆不得使用。3、木脚手板应用厚度不小于5厘米的杉木或松木板,宽度以20-30厘米为宜,凡是腐朽。扭曲、斜纹、破裂和大横透节的不得使用。板的两端8厘米处应用镀锌铁丝箍绕2-3圈或用铁皮钉牢。4、竹片脚手板的板厚不得小于5厘米,螺栓孔不得大于1厘米。螺栓必须打紧。竹编脚手板必须牢固密实,四周必须用16#铁丝绑扎。5、脚手架的绑扎材料应采用8"镀锌铁丝或塑料蔑,其抗拉强度应达到规范要求。6、竹脚手架必须采用双排脚手架,严禁搭设单排架。立杆间距不得大于1.2米,宽度不得大于回米,且应采用四根大横杆。7、85
竹立杆的搭接长度和大横杆的搭接长度不得小于1.5米。绑扎时小头应压在大头上,绑扎不得少于三道。立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根。8、脚手架两端、转角处以及每隔6-7根立杆应设剪刀撑,与地面的夹角不得大于60度,架子高度在7米以上,每二步四跨,脚手架必须同建筑物设连墙点,拉点应固定在立杆上,做到有拉有顶,拉顶同步。9、主体施工时在施工层面及上下层三层满铺,装修时外架脚手板必须从上而下满铺,且铺搭面间隙不得大于20厘米,不得有空隙和探头板。脚手板搭接应严密,架子在拐弯处应交叉搭接。脚手板垫平时应用木块,且要钉牢,不得用砖垫。10、翻脚手板必须两个人由里向外按顺序进行,在铺第一块或翻到最外一块脚手板时,必须挂好安全带。11、斜道的铺设宽度不得小于l.2米,坡度不得大于1:3,防滑条间距不得大于30厘米。12、脚手架的外侧、斜道和平台,必须绑l-1.2米高的护身栏杆和钉20-30厘米高的挡脚板,并满挂安全防护立网。13、砌筑用的里脚手架铺设宽度不得小于1.2米,高度应保持低于外墙20厘米,支架间距不得大于1.5米,支架底脚应有垫木块,并支在能承重的结构上。搭设双层架时,上下支架必须对齐,支架间应绑斜撑拉固,不准随意搭设。1、14、85
拆除脚手架必须正确使用安全带。拆除脚手架时,必须有专人看管,周围应设围栏或警戒标志,非工作人员不得人内。拆除连墙点前应先进行检查,采取加固措施后,按顺序由上而下,一步一清,不准上下同时交叉作业。15、拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子。16、拆下的脚手杆、脚手板等材料,严禁往下抛掷。事故应急救援方案85
工程名称:柘荣县消防站综合楼工程建设单位:柘荣县公安消防大队施工单位:福建省环宇建筑工程有限公司编制人:王寿梅审核人:张惠雄审批人:钟进章日期:2006年2月8日事故应急救援方案根据《中华人民共和国安全生产法规定》,建筑施工单位的生产经营活动具有较高的风险,事故发生频率较高,影响面大,因此,必须制定事故应急救援方案,建立应急救援组织。应急救援组织单位内部从事应急救援工作的独立结构。柘荣县消防站综合楼工程项目部事故应急救援方案领导小组85
组长:钟木全联系电话:13706925068副组长:徐涛平联系电话:13950529166组员:黄祖明联系电话:6936948联系电话:联系电话:外部救援电话:………………报告火警:119………………报警服务台:110………………交通事故报警:122………………医疗急救:120成员中联系电话有变更应及时和组长联系,应急救援成员必须严格履行职责,一旦发生生产安全事故必须能够讯速,有效的投入抢救工作,防止事故进一步扩大,最大限度的减少人员伤亡和财产损失。项目部根椐工和特点制定了:《触电事故应急救援方案》、《消防安全应急救援方案》、《机电设备应急救援方案》、《中毒应急救援方案》、等项目部应成立事故应急救援领导小组。85
事故应急救援领导小组成员名单单位项目部:柘荣县新消防站综合大楼工程组长:钟木全抢救:组员:组员:组员:组员:85
消防事故应急预案一、目的为加强本工程和生活区的消防安全,预防火灾和减少火灾危害,保护人、财、物的安全,本着“预防为主、防消结合”的宗旨,切实做好防火、灭火工作,结合本单位实际情况,特制定如下消防安全应急预案:二、应急措施1、现场成立消防救灾小组,由组长指挥主要职责是:负责查看火情,根据火情指挥切断电源,指挥义务消防队和增援人员灭火,指挥挽救伤员,疏散物资,及时控制火势蔓延。2、消防小组根据现场具体情况划分安全警戒线,外围警戒要及时消除路障,劝阻无关人员、车辆离开现场,维护好外围秩序为消防到场展开灭火创造有利条件。3、任何人发现火灾时,应立即报警,报警人员在报警时间同时说清着火地点、部位火灾状况等。通知相关负责人,同时做好灭火前的必要准备工作,及时记录火灾情况。4、接报告后,所有义务消防队成员必须无条件赶赴现场,参加救救火行动。相关人员应接应救护车,指引救护人员及时对伤员进行处理或送医院救治。5、全体在场工作人员、义务消防队成员必须立即加入扑救火灾行动。在灭火救灾部指挥下,次序疏散受灾人员。6、保卫人员能及时发现火情或发现火灾但未及时报吉、末立即补救,保卫人员负主要责任。7、平时末按规定维修保养,导致消防用水、用电、灭火器材不完好,影响灭火行动,电工负主要责任。三、事故报告1、事故的报告不超过1小时。2、发生事故的项目,应将事故的基本事实情况、结果及负责人的处理意见,在二日内书面报安全工作领导小组。3、平时未按规定对供电设备、变压器等进行维修保养,未保证机油、柴油、水等的充足供应,致使机电设备不能正常运转,电工负主要责任,工程机管员负领导责任。4、施工管理人员、电工、机管员的手机无故关机,致使突发事件不能顺利解决,均要追究各自的责任。85
四、事后总结1、小型事件发生的次日,电工、操作人员、机管员应将事件基本事实情况、结果及涉及本部门的责任人的处理意见报告项目经理。2、大型事件发生的当时和突发事件引起事故的时候,当事人应立即将事故基本事实情况报告项目经理,次日,项目部应将事故基本事实情况、结果及涉及本部门的责任人的处理意见报告项目经理。3、发生事件的操作人员、电工、机管员在事件后,应及时总结经验教训,并在所属单位、部门大力宣传,杜绝发生类似事故。85
触电事故的应急救援方案一、脱离电源1、发现有人触电,不要惊慌,首先要尽快切断电源。注意:救护人千万不要用手直接去拉触电的人,防止发生救护人触电事故。脱离电源的方法:应根据现场具体的条件,果断采取适当的方法和措施,一般有以下方法和措施。2、如果开关距离触电地点很远可用绝缘手钳或干燥木柄的斧、刀、铁锹等将电线切断。注意:应切断电源侧(即来电侧)的电线,且切断的电线不可触用人体。3、当导线搭在触电人身上或压在身下时,可用干燥的木棒、木板、竹竿或其他带有绝缘柄(手握绝缘柄)工具,迅速将电线从人体上搁开。注意:千万不能使用任何金属棒或湿的东西去挑电线,以免救护人触电。4、如果触电人的衣服是干燥的,而且不是紧缠在身上时,救护人员可站在干燥的木板上,或用干衣服、干围巾等把自己裹紧,然后用这一只手拉触电人的衣服,把他拉离带电体。注意:千万不要用两只手,不要触及触电人的皮肤,不可拉他的脚,且只适应低压触电,绝不能用于高压触电的抢救。5、如果人在较高处触电,必须采取保护措施防止切断电源后触电人从高处掉下。二、伤员脱离电源后的处埋1、触电伤员如神智清醒着,应使其就地躺下,严密监视,暂不要站立或走动。2、触电者如神智不清,应就地仰面躺下,确保气道通畅,并用5秒的时间间隔呼叫伤员或轻拍肩部,以判断伤员是否有意识。应在伤员的头部呼叫伤员。坚持就地正确抢救,并联系医院进行抢救。3、呼吸、心跳情况判断触电伤员如意识丧失,应在10秒内用听、看、试的方法判断伤员呼吸情况。看伤员的胸部、腹部有无起伏动作。耳贴近伤员的口,听有无呼吸气息声音,试测口、鼻有无呼气的气流。再用两手指轻试一侧喉结旁凹陷处的静动脉有无搏动。4、看、听、试的结果,既无呼吸又无动脉搏动,可判定呼吸心跳已停止,应立即用心肺复苏法进行抢救。85
三、急救应急小组成员;组长:钟木全组员:徐涛平联系电话:656996685
机电设备应急救援方案为保证本工程生产顺利进行,预防机电设备突发故障影响日常工作,将事故造成的损失降到最低,本着思想重视、制度严明的目的,结合本单位实际情况,特制定如下应急方案:一、应急措施1、机管员及施工现场任何人发现机电设备突发故障,应立即报告施工负责人。2、接报告后,机管员负责调派本工程电工、车辆应急。3、电工应立即赶赴现场,协调机管员维修或更新机电设备。4、施工班组无法协调各自的工作时,应立即报告项目经理。5、供电设备的检查维修。任何机电设备都离不开电,所以专职电工必须保证供电视电源的可靠性。我单位供电为市电源供电、市电停电,就尽快发动柴油发电机。日常工作中,专职电工必须保证按规定维修保养及保持机油、柴油、水等的充足供应。6、变压器的检查维修,变压器在运行中,专职电工要定期进行检查,通过仪表、保护装置及各种指示信号等设备了解变压器的运行状况。日常工作中,专职应注意检查变压器的如下项目:油枕内和充油套管内油面的高度(油面的高度应在油表刻度4/1-3/4以内),封闭处有无渗油现象。通过温度计检查变压器上层油温,一般不应超过85-90度。变压器的声、响是否正常。绝缘套管有无破损、裂纹等。冷却装置运行情况。检查一、二次母线是否过紧、过松,接头接处是否良好、不过热。呼吸器是否畅通,硅胶吸潮是否饱和。瓦斯继电器有无动作,变压器是否良好。二、责任分析1、报告不及时,属当班机械操作员的责任。2、接报告后,未及时调派本工程电工、车辆应急,属机管员责任。3、接机管通知后,现场电工、操作人员无正当理由未立即赶赴现场,属电工、操作人员责任。4、工程部未能妥善协调好各自的工作,又未立即报告项目经理,属项目施工管理人员的责任。组长:钟木全组员:徐涛平联系电话:656996685
预防高处坠落应急救援方案本应预案适用于工业与民用房屋建筑及一般构筑物施工时高处作业时临边、洞口、攀登、悬空、平台及交叉作业六个方面的作业。一、预防高处坠落事故的措施国家安全标准规定:凡在坠落高度离基准面2米以上(含2米)有可能坠落的高处进行的作业,均称为高处作业。建筑施工行业的最大特点之一,就是高处作业多,即使地下工程施工,也存在高处作业。所以,高处作业的工作量和从事高处作业的工种特别多,条件复杂,危险性大。操作点越高,危害性就越大:略有疏忽,随时都可能造成重大伤亡事故。高处坠落事故,已经成为建筑施工企业安全生产的重大灾害之一;如何预防高处坠落事故,已经成为建筑施工行业共同关心和探讨的问题。正因为高处作业复杂,发生坠落事故的因素繁多,很难提出更全面、更系统、更可靠的防护措施。现根据国家有关安全规程、条例、标准的要求,针对高处坠落事故案例的教训,结全以入安全施工的经验,提出以下安全措施:二、加强安全教育和管理麻痹大意,管理不善,安全生产规章制度执行不严,是发生高处坠落事故的主要原因。所以,首先必须经常对广大职工,特别是各级施工领导者,进行安全生产意识教育,使他们充分认识到安全生产的重要意义和高处作业的复杂性、危险性,随时克服麻痹大意的思想,严格执行预防高处坠落事故的各项规定、措施,保证安全施工。其次,经常对广大职工进行安全技术知识教育,切实理解预防高处坠落事故有关的规程和措施的科学性、必要性,提高每个职工安全技术知识水平。经常对广大职工进行安全操作技能教育,使每个职工在各种条件作业情况下,都能掌握如何防止高处坠落的技术能,掌握安全带、安全帽等防护用具的标准以及检查方法和使用方法。三、尽量减少高处作业85
减少高处作业是减少高处坠落事故的重要措施之一。因此,在编制施工方案时,应尽量选用工厂化、机械化的施工方法,减少高处作业工作量;在施工中应合理安排施工工序和采用先进施工工艺,以减少高处作业工作量。如:预制的屋架、柱子、行车梁、屋面和天窗架等构件的喷浆和刷油,尽可能在地面做好后再吊装。再如:各种类型钢网架,可在地面组装后再整体提升或顶升。这样做,既可节省人力、物力,保证组装质量,加快施工进度,又能大量减少高处作业和垂直交叉作业,有利于安全施工。四、采取预防高处坠落的本质化措施美国W.E.塔兰茨指出:“单靠人的注意力来实现安全生产是异常困难的,没有人否认事故是由于人的行为而造成的,比如有人做出了这样的失误,归咎于粗心大意、不注意、冲动或人员操作者的某种其他的特点。不过这样常把问题引向死胡同,人人总有一个时候不注意、不小心或冲动。说一个操作者不注意、不小心或冲动往往是说明他是‘人’。”因为人的注意力不仅有限,而且受到多种因素的影响。如:睡眠不好,身体不适,同他人斗气,家中有难,朋友的不幸或大喜之事,以及他人突然呼叫等等。这些因素都极易分散注意力,产生操作失误,甚至造成事故。因此随时针对存在的问题,加强安全意识教育,增强职工个人的防范意识,当然是必要的。但是,根本的办法,还是运用系统安全工程学的理论,对施工过程各个环节的安全性、危险性进行定性、定量分析,再进行综合评价,有针对性的采取安全技术措施,达到操作者在不注意的情况下,或者操作者在失误的情况下,仍然能够保证安全施工。如:施工过程中某些楼层的预留洞口,极易发生坠落事故,而在预制或现浇砼楼层板同时,将预留洞口做成钢筋网,就可以杜绝施工人员从预留洞口中坠落事故的发生。所以说,采取本质化的安全技术措施,才能真正贯彻“安全第一”预防为主的安全生产方针。高处坠落事故按坠落点划分为7个方面。详见图1-1高处坠落点分布排列图。从图1-1中看出,近90%的高处坠落事故发生在A区内,即架上坠落,悬空坠落、临边坠落、“四口”坠落等四个方面。如果把吊篮坠落也划归架上坠落,架上坠落事故就更加突出。之所以按坠落点划分7个方面,一则是为便于读者查阅,二则是为便于更有针对性地采取防范措施。(一)防止架上坠落的防护措施脚手架在建筑施工中,是一项十分重要的工具,脚手架搭设、组装的质量好坏,直接关系到广大施工人员的生命安全,影响施工的顺利进行。从图1-1中明显看出,架上坠落事故案例数占高处坠落事案例总数的41.82%,排列第一位。1、各种类型的脚手架必须由架工搭设及拆除架工在铺第一块架板或翻到最外边一块架板及临时接杆等作业时,必须挂牢安全带,以防意外坠落事故发生。架工属于特种作业人员——建筑登高架设作业,必须具备的条件是:(年满18周岁以上:(2)工作认真负责,身体健康,没有妨碍从事本工种作业的疾病和生理缺陷:(385
)具有本工所需的文化程度和安全专业技术知识及实践经验:(须经特种安全技术培训,考试合格取得安全操作证者,方准独立作业。列举的不少事故案例,就是随意指派无特种安全操作证的民工、临时工、砖工、抹灰工等担任搭架、拆架工作,因面造成重大伤亡事故。这些教训必须认真吸取,严格按照安全规程要求办事。2、脚手架的搭设和拆除必须认真把好十道关口(1)安全交底搭设和拆除脚手架之前,工长必须向架工进行详细安全技术交底明确架子类型、用途及搭拆标准和安全作业要求。(2)材质检查严格按规程规定的质量、规格选择架材;钢管应用外径48-51mm壁厚3-3.5mm,长度以4-6m和2.1-2.3m为宜,有严重锈蚀、弯曲、压扁或裂纹的不得使用;脚手架的立杆、大模杆、剪刀撑杆、铺柄横杆有效使用段内的小头直径不得小于6.0cm,小横杆的小直径不得小于6.0cm,顶杆小头直径不得小于5.5cm,青嫩、枯横、裂纹、虫蛀的竹杆不得使用;钢制脚手板应采用2-3m的I级钢材,长度为1.5-3.6m,宽度为23-25m,肋高5cm为宜,两端应有连接装置,板面应钻有防滑孔,凡是裂纹、扭曲的不得使用;木脚手板应用厚度不小于5cm的杉木或松木板,宽度以20-30cm为宜,凡是腐朽、扭曲、斜裂和大横透节的不得使用,板的两端8cm处应用镀锌铁丝箍绕2-3圈或用铁皮钉牢;竹片脚手板,板厚不得不于5cm,螺栓孔不得大于1cm,螺栓必须拧紧,竹编脚手板,其两边的竹杠直径不得小于4.5cm,长度一般以2.2-3m,宽度以40cm为宜;钢管脚手架扣件应有出厂合格证明,发现有脆裂、变形、滑丝的禁止使用;脚手架绑扎材料可采用8号镀锌铁丝,或直径不少于10mm的麻绳或水、葱竹蔑。(3)尺寸必须按规定的间距尺寸搭设脚手架的立杆、大横杆、小横杆(排水)、剪刀撑、栏杆等,钢管脚手架的立杆应垂直稳放在金属底座或垫木上,立杆间距不得大于2m,接点应错开,大横杆间距不得大于1.2m,接头应错开,小横杆上下水间距不得大于1.5m,结构的连接要用标准扣件拧紧螺栓,不准用铁丝绑扎;扣件式钢管脚手架的搭设必须符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。(4)铺板脚手架的架板必须层层满铺,距离墙面的空间不得大于20cm,板与板之间不得有空隙和探头板、飞跳板,脚手板搭接长度不得小于20cm,脚手板对接时应架设双排横杆,间距不大于20cm,在架子转弯处的脚手板应交叉搭接,脚手板应有木块垫平并要钉牢,不得用砖垫板;上料斜道的铺设宽度不得小于1.5m,坡度不得大于1:3,防滑条的间距不得大于30cm,并要经常清除架板上杂物、冰雪,保持清洁、平整、畅通。(5)栏护脚手架外侧、斜道(跑道)两侧、卸料台周边要绑1m高的防护栏杆和钉18cm85
高的挡脚板用2m高的小孔立网或1.3cm以上高度的竹笆板,防护效果更佳,既可防止人员坠落,也可防止人员物料坠落伤人。(6)连接脚手架自身边结牢固程度和脚手架与构筑物连结牢固程度,直接关系到架子的稳定性,必须达到架子不摇晃:脚手架两端,自下而上循序边续设置到顶,每道剪刀撑高度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45。-60。之间,剪刀撑杆的接长,应用搭接方法,用不少于2个转向扣件锁紧,禁止用对接扣件;脚手架两端,支杆与地面角度不得大于60。,架子高度在7m以上或无法设支杆时,每高4m,水平每隔7m,脚手架必须同建筑物连结牢固,拆除脚手架时,从上至下。(7)承重脚手架的均布荷载,不得超过270kg/m2,在脚手架中堆砖,只能许堆放单行侧摆三层,用于装修工程的脚手架均布荷载不得超过200kg/m2,如必须超载,应按施工方案采取加固措施,以保证安全。(8)上下搭设各类脚手架,均必须为施工人员上下架子搭设斜道(跑道)或阶梯,严禁施工人员从架子爬上爬下。(9)保险吊篮架子和桥式架子是一种工具式脚手架,设计、制造、安装质量,直接关系到能否保证安全使用,因此必须对吊篮架子和桥式架子的设计图纸、制造工艺及安装质量进行严格的检查、试验。使用期间,必须经常检查吊篮的防护措施、挑梁、手板葫芦、倒链、吊索、钢丝绳,发现问题立即解决,严禁工人在有隐患的吊篮内作业。除此之处,在使用中一定要立即解决,严禁工人在有隐患的吊篮内作业。除此之外,在使用中一定要装好、用好吊篮保险绳。每次放绳不得超过1m长并卡牢所有卡子,吊篮上的吊钩,必须设保险措施,防止串索脱钩,升降吊篮的手扳葫芦,最好采用带保险装置的手板葫芦。在使用期间,要对侨式架立杆与构筑物的联结、升降倒链、钢丝绳吊索、联结卡具等进行经常性检查,发现隐患立即解决,严禁使用有隐患的桥式架。除此之外,便链吊钩必须装好、用好安全卡子,防止吊索脱钩,升降横桥时必须坚持用好横桥与立杆保险杠(也叫保险针),保证横桥无论在任何过程中两端都有保险杠,以防止发生意外的横桥坠落重大伤亡事故。从事故案例的教训看出,有较多的吊篮和桥架事故、均是在非架工操纵升降过程中发生的。因此,升降吊篮、横桥作业、必须由熟悉吊篮架、桥式架构造、性能和安全使用方法的持证架工操纵。(1085
)检验各种类型的脚手架、吊篮架、桥式架在搭好之后和使用之前,必须由技术队长、工长、架工和使用工种共同进行检查、验收,验收合格后方准使用。使用期间,遇有大风、大雨、大雪之后,在复工之前,由工长、安全员和架子工共同进行检查,发现问题及时处理。(二)防止悬空坠落的防范措施悬空作业,系指在无立足点或无牢靠立足点的条件下进行的高处作业,或者在工作点活动面积小、四边临空的条件下进行的高处作业。悬空作业是一种特殊高处作业,危险性特别大。从图1-1中明显看出,悬空坠落事故案例占高处坠落案例总数的21%。因此,建筑施工行业做好悬空作业安全防护工作极为重要。1、从事悬空作业人员,每个要定期一次身体检查。凡患有高血压、心脏病、低血压、贫血病、癫痫病、神经衰弱及四肢有残缺的人员,以及年龄不满18周岁和饮酒以后,均不得从事悬空作业。2、6级以上的大风及雷暴雨天,禁止在露天进行悬空作业。3、夜间施工,照明光线不足,不得从事悬空作业。4、悬空作业人员,必须佩带符合国家标准并具有检验合格证的安全帽,系牢帽带,以保护头部。5、凡从事2m以上悬空作业人员,必须佩带符合国家标准并有检验机关检验合格证的安全带。每次使用安全带之前,必须对安全带进行详细检查,确无损坏,方准使用。上下高空时,应把安全带的系绳盘绕在身上,防止碰挂。悬空作业时必须把安全带的系绳挂在牢固的结构物、吊环或安全接绳上且应认真复查,严防发生虚脱、脱钩等现象。6、使用安全带系绳长度需要3m以上时,应购买加有缓冲器装置的转用安全带。7、使用安全带应高挂低用,减少坠落时的冲击高度。8、安全带使用两年后,应按批量购入情况抽检一次。悬空安全带以80kg重量做自由坠落试验,若不破断,该批安全带可继续使用。对抽试过的样品,必须更换悬挂的安全系绳后才能继续使用。9、安全带的使用期为3-5年,使用期中如发现异常现象,应提前报废。10、悬空作业上方,凡无处挂安全带时,工长或施工负责人应为工人专设挂安全拉绳、安全栏杆等;如:施工厂房的行车梁上部、吊装屋架的上部均系悬空,工人行走或作业,安全带无处挂,因此,必须在其上方设置安全接绳或栏杆,以保证工人行走和作业时的安全。(三)临边防护措施85
在高处坠落事故案例中,临边坠落案例占15.46%,仍属于最严重的A类危险区。房屋建筑楼层越高,给施工人员带来的危险性就越大。是高层建筑在楼面外侧周边的作业人员,一旦发生坠落事故,后果极为严重。因此,加强高层建筑施工楼面周边的防护,是一项十分重要的工作,应引起施工企业各级领导的重视。安全技术措施,种类繁多。从措施的作用来划分,有三种类型:A型措施,不能避免事故的发生,但可以减轻伤害或损失。如:安全平网架设得好可以达到网住坠落者的目的,不等于不发生伤害。B型措施,不能避免事故的发生但是可以防止伤害。如:工人使用的手持电动工具、设置了漏电开关,一旦发生漏电事故,漏电开关在0.1秒钟内自动断电,使用工人就不致触电伤亡。C型措施,即使施工人员误操作,也不致发生事故。如:塔吊吊钩、井字架、门式架吊篮设置升高限位装置,当吊物或吊篮升高到极限时,司机忘记停机,安全装置就自动发出警报,并随时自动停机,制止事故的发生。由于高层建筑施工楼面作业危险性极大,作业人员万一发生从周边坠落到外侧的事故,后果极为严重。因此,高层建筑施工楼面周边防护,应当采取C型措施,不让作业人员从施工楼面坠落下来。1、外架防护措施在高层建筑施工中,采用外脚手架,每步操作层均铺满竹笆板或钢筋网,外侧边设一米高的栏杆和立放竹笆板,同时在脚手架外侧设置立网密封。这种外架,既可以保障架内作业人员的安全,也可以防止楼面周边作业人员向外侧坠落。考虑到架子钢管的承载能力,双排钢管脚手架搭设高度,不准超过50m。超过50m的高层建筑,采用在构筑物外围预埋挑梁,在挑梁上再搭设二层、三层、四层外架的方法,以减轻架子立杆的承载力,将荷载转移到构筑物上。2、外护架防护措施外架每步操作层都铺满架板,工人在上面作业和堆放材料,比较安全。而外护架,是根据构筑物楼层,每一层楼(3-4m)搭设一层保护层,平铺立设竹笆板,护架外侧设立网密封。这种外护架在工程上主体时不作为操作架,主要是防止施工楼面作业人员从周边向外侧坠落。当装饰工程开始时,可在两步架板之间,再搭一步架板,供外装修工人操作使用,也是比较安全的。3、插口架防护措施85
高层建筑,采用外挂内浇或现浇或现浇钢筋混凝土剪力墙的施工方法。为了保护施工层临边作业人员的安全,起到结构施工的立体防护作用,并施工人员在高层外转的人行通道,采用工具式插口架。即把事先预制好的插口架,用起重机吊起,插入作业层下一层的窗口处,在墙内用木方垫好,钢管扣件卡牢,并用钢丝绳将插口架与室内地面临时拉结牢固。由于插口架保护高度超过一个楼层,防止施工层周边作业人员向外侧坠落,效果比较好。注:参考方献有:《登高架设作业安全技术》,福建省安全生产监督管理局,2002年:《建筑施工扣件式钢管脚手架安全技术交底》(JGJ130-2002)。一、应急求援小组成员:组长:钟木全组员:徐涛平联系电话:6569966二、应急电话:…………报告火警:119…………报警服务台:110…………交通事故报警:122…………医疗急救:120预防中毒应急救援方案85
一、职业中毒的类型有:职业中毒按其发病过程,可分为急性、慢性和亚急性中毒三型:1、急性中毒。是因为在短时间(如几秒乃至数小时内),有大量毒物侵入人体后,突然发生的病变,这种病变具有发病急、变化快和病情重等特点,多数是由于未采取预措施,或工人违反安全操作规程所致。2、慢性中毒。长期接触低浓度的毒物,逐渐引起的病变,称为慢性中毒。绝大部分是由蓄积性毒物引起的如铅、汞、锰等。3、亚急性中毒。介于急性与慢性中毒之间,病变较急性长,发病症状较急性缓和,如二硫化碳、汞中毒等。以上三型中毒,要划出一条截然明显的界限,有时也有困难。二、职业中毒的表现职业中毒的主要临床表现,按系统有以下几种:1、神经系统(1)神经衰弱症候群。大多数职业中毒的早期,出现神经衰弱症候群和植物神经功能紊乱,主要表现头晕、头痛、失眠、情绪易激动记忆力减退和疲乏无力等。但这些症状,多属功能性改变,脱离毒物接触后会逐渐恢复。(2)多发性神经炎。主要损害周围神经,早期可能手脚麻木、疼痛、以后出现动作不灵活,如汽油、二硫化碳、砷中毒。慢性铅中毒有伸肌无力、腕下垂,目前已少见。震颤为锰中毒及一氧化碳中毒后损伤锥体外系的症状。(3)中毒性脑病。多为重度中毒表现,重症铅、汞中毒均可发生脑病;现已很少见。(4)精神症状。如二硫化碳、汞、四乙基铅中毒可出躁狂、欣快、忧郁、消沉、健谈或寡言等。2、呼吸系统(1)上呼吸道刺激。当吸入大量刺激性气体,如氨、氯、二氧化硫等,对上呼吸道粘膜有刺激作用,引起流泪、畏光、流涕、喷嚏、咽痛、咳嗽、胸闷及气紧等,严重者喉头痉挛,声门水肿,发生呼吸道机械阴塞窒息。有的毒物能直接抑制呼吸中枢而产生窒息;有的可致呼吸肌瘫痪、窒息,如有机磷。(2)中毒性支气管炎及肺炎。吸入刺激性气体,可能引起支气管炎或肺炎;如吸入大量汽油,也可发生吸入性肺炎,其表现与一般肺炎相似。85
(3)中毒性肺水肿。当某些气体或蒸气直达肺泡,改变肺毛细血管通透性后,则可发生肺水肿,常见为氮的氧化物、光气、臭氧等。水溶性大的氯、氨、有机磷等中毒,亦可发生肺水肿。(4)支气管哮喘。多为过敏反应,如苯二胺乙二胺。(5)肺纤维化。某些毒物的慢性作用可致肺纤维化,如铍中毒。3、血液系统血细胞减少。早期可引起颗粒白细胞减少,或红细胞、血小板减少,重症导致全血降低,形成再生障碍性贫血,经常头昏、无力、牙龈出血、鼻出备等病症,如慢性苯中毒、放射病。4、消化系统金属毒物中毒的患者,口内金属味(回甜味)并有口腔炎、恶心、呕吐、食欲不振、腹泻或便秘等。重度铅中毒可有剧烈腹纹痛;口服砷中毒可出现剧烈的呕吐、腹泻等急性胃肠炎症状。5、肾脏由于多种毒物是经肾脏随尿排出,因此,在临床上往往有不同程度的肾脏损害出现蛋白尿、血尿、管型尿、尿少、浮肿等中毒性肾病,如砷化氢、四氯化碳、汞等急性中毒。6、皮肤皮肤接触毒物,由于刺激和变态反应可发生搔痒、刺痛、潮红、斑丘疹等各种皮炎和湿疹,如沥青、石油、铬酸雾、合成树脂、酸雾等对皮肤的作用三、预防医学的三级预防原则劳动卫生的实际工作,无论是预防或是治疗职业病,均应遵循预防医学的三级预防则;1、一级预防。第一级预防用以指导旨在控制危害而采取综合措施,即从根本上使劳动者不接触职业危害因素,或控制它在对人安全的水平。寻找容许接触的剂量或强度,制订卫生标准;改进工艺、设备与工具;采取卫生技术(通风、照明等)、安全技术和个体防护措施;建立合理的劳动制度、安全操作规程;就业前查出人群中的易感者,定出就业禁忌症等。这些都是根本性的预防措施。2、二级预防。85
第二级预防旨在早期发现受害人群及时采取补救措施。主要工作是定期体检和环境监测,发现问题及时改旱灾,防止进一步危害。3、三级预防。第三级预防旨在妥善处理常见病、多发病、职业有关疾病和一般工伤等。应及时作出正确的诊断、处理,以防止病情恶化,或发生并发症,促使早日康复。四、职业中毒的预防上,管理和生产部门应采取的措施1、加强管理。要搞好防毒工作,监督个人防护用品的使用,最重要的是加强管理。各级领导应把护毒工作列入议事日程,健全防毒组织机构,做到在规划、布置、检查和评比生产的同时,也抓防毒工作,认真发动群众,搞好各项预防措施。2、严格执行劳动保护法规和卫生标准,如《工厂安全卫生法规》、《关于加强安全生产的几项规定》、《关于加强防止矽尘和有毒物质危害工作的通知》,以及中华全国总工会颁发的《职工病范围和职业病患者处理办法的规定》和《工业企业设计卫生标准》,都是生产实践和科学的实践的经验总结,是搞好职业中毒防治工作的依据,必须认真贯彻执行。3、依靠科学技术,提高预防中毒的技术水平。改革工艺。采用无毒或低毒的新工艺、新技术,如用醇、酮、甲醛酯、汽油、抽余油、水等代替苯作为溶剂或原料;如喷漆工业中应用“抽余油”、“水性漆”工艺,为消除苯中毒创造了良好条件。禁止使用危害严重的化工产品。如有些粘接剂含苯、甲苯或丙酮的浓度很高,容易发生急性中毒;联苯胺易诱发膀胱癌;六六六、敌敌畏对人影响十分明显。目前,这些产品均很少使用。加强设备的密闭化,防止生产设备的泄漏和腐蚀,是防止毒物外逸的重要措施。事实上由于新技术、新方法相继问世,以及使用新的密封材料,已在杜绝设备跑、冒、滴、漏方面,取得了较大的进展。4、加强通风。对散发有毒物质的设备,采取局部排风;对有毒物质的操作岗位,可考虑局部送风;有的还可考虑全面通风换气。自然通风,设备简单,应根据车间环境,多开通风天窗或通风口。5、进入通风很差或长期封闭的罐、窨、窑池、管道、舱室、矿井、地下室等处,应先有安全防护措施。685
、加强培训和宣传教育,要对各级干部和工人宣传防毒知识,特别是要使操作人、工人了解本车间、本岗位的具体毒物的毒性,产生原因和地点,进入人体的途径和预防办法。对新工人要进行就业前的安全和卫生知识教育。五、对生产工人应采取预防职业中毒的措施1、认真执行操作规程,熟练掌握操作方法,严防错误操作。生产企业里有1/3的中毒事故,是由于违反操作规程和操作方法引起的。因此,应认真制订操作规程并正确执行,切忌错误操作。设备维修时,如进入塔、罐,必须配戴合适的防毒面具;塔或罐外要有专人守护,发生意外时立即报警和组织抢救。2、注意维护好生产设备,生产设备要注意定期维修。各种防护装备和通风设备,不要闲置不要任意拆卸。3、注意个人防护,做好个人卫生,对于生产环境未达到卫生要求,必须停止生产。六、公司、项目部医疗卫生部门在预防职业中毒上,要搞好健康监护公司人教科、公司、项目部医疗卫生部门建立职业安全健康档案,对接触有毒物的工人,应进行健康监护,以早期发现接触者对毒物的反应,判定毒物剂量与人体反应的关系,给予相应的处理(早期诊断、早期治疗或暂时脱离),并为生产部门提供数据,以进行环境改造。这些是医疗卫生部门进行防毒工作的主要内容。健康监护的含义,见图1-11、接触控制。即对环境(车间)中毒物的浓度进行监测,有条件者进行个体监测——使用个体采样器,更能准确地测量个体接触的实际量。如果不能作到个体采样,可从环境监测中计算个体接触量。在接触控制中,对车间空气有毒物质的测定要定时、定点。对于一些重点调查和监护的毒物和人群。为了更准确地反应人体接触量,在采样时间上应注意下列几点:选择在工人接触最大量时采样;在工艺路线改变时采样;在重要维修后采样;在不同季节中分别采样。环境监测85
接触控制个体接触评价(信息处理)个体监测健康监护健康调查医学监护医学检查2、医学监护,对接触者的健康要进行调查和医学检查。健康调查是对被检查者过去和现在健康情况,接触毒物的历史进行详细、全面、科学的了解。医学检查是对接触者进行就业前和定期的体检检查,如血、尿、粪、发等生物材料中毒物含量的检查。在检查中如发现有职业禁忌证者,应调离:身体有早期损害者要及时治疗;符合职业中毒者要给予诊断及处理。七、项目部预防中毒救援小组成员:组长:钟木全组员:徐涛平联系电话:6569966八、应急电话:…………报告火警:119…………报警服务台:110…………交通事故报警:122…………医疗急救:120防洪应急求援方案85
一、应急措施1、项目部要掌握气候特点和本地汛情,要与气象部门、水文部门密切联系,及时收集水、雨情况预报资料。在雨季来临前对沿线各部分进行认真检查,将需治理的工程项目编入养护计划,及时上报,并抢在洪水前付诸实施。同时应注意和保存观测资料,作为今后道路大中修和加固措施的依据。2、日常养护中应注重绿化工程、减少水土流失。3、项目部在雨季来临之前要认真检查人行道主体结构物及附属结构物。对排水沟造物,如边沟、截水沟、排水沟等要保证水流畅通,对路面上和龟裂、槽需要提前修补等。4、项目部在雨季来临之前要认真检查人行道主体结构及附属物。要做到“治小、治早、治好”,以保障道路畅通。5、当洪水一旦发生险情,项目部应调集一切力量,采取有效措施及时抢险,具体办法是:用铁丝笼,竹笼保护路基。在缺口处用草袋或布袋砂或上进行堆码,待水退后再及时修复。6、暴雨,大洪水时,项目部要派人员对沿线的主要工程,薄弱地段进行巡逻,以便及时发现险情,及时采取有效处理。7、水毁灾害过后,要进行总结,以便吸取经验教训,要不断提高防水毁灾害的技术水平和能力。二、责任分析1、项目部信息不及时,不灵敏,属项目部的责任。2、灾害来临之前,未采取有效措施解决不安全因素,又未向有关部门、领导汇报,属项目部责任。3、项目未按上级有关指令处理好当前工作,为水毁灾害留下可能因素,属项目部责任。4、灾害发生中,项目部未实施有效措施降低灾害或指挥不当,造成损失,属项目部责任。三、塌方的应急处理1、应急措施85
(1)项目部应在巡逻中注意观察,以期防范于未然,一旦发现有异常现象,应找出原因并及时处理,尤其是在阴雨季节、大风、暴雨及特殊地震灾害时,更要及时查看有否险情,以便适时采取措施。(2)项目部在日常维修中要注意地面水的排除,地下水的疏干,消除塌方诱因。(3)塌方通常治理方法:A、遮挡;B、消除C、支护撑顶D、嵌补E、插别F、注浆、压浆。2、责任分析(1)项目部门常巡查中未发现问题,或者发现问题未及时上报和未及时采取急救措施,属项目部责任,项目经理应负领导责任。(2)因项目部日常养护中未认真清理排水设施,不能保证地面水的排除和地下水的疏通,造成水流不通畅,导致塌方灾害不能及时中止,属项目部责任,项目经理应负领导责任。(3)日常养护中和塌方发生期中,未适时补救,属项目经理失职责任。四、防洪应急小组成员组长:钟木全组员:王寿梅联系电话:6569966中暑纠正预防措施一、防暑保健措施85
1、对暑期出勒工作的生产人员提供必要要含盐或含酸饮料;2、及时发放仁丹、十滴水、风油精等防暑药品;清凉饮料、防暑药品是防暑期间采取的一个保健措施,可因地制宜,统一配制,集中供应,现场饮喝。二、中暑的症状及急救方法1、暑的症状(1)先兆中暑:出现大量出汗、口渴、头昏、耳鸣、胸闷、心悸、恶心、体温升高、全身无力。(2)轻度中暑:除上述病证外,体温38度以上,面色潮红,胸闷,有面色苍白,恶心、呕吐。(3)重度中暑:除上述病症外,出现昏迷痉挛,皮肤干燥无汗,体温40度以上等症状。2、出现中暑后急救措施(1)迅速将中暑者移至凉快通风处;(2)脱去或解松衣服,使患者平卧休息;(3)给患者喝含盐清凉饮料或含食盐0.1%-0.3%的凉开水;(4)用凉水或洒精擦身;(5)将重度中暑者立即送医院急救。福建省环宇建筑工程有限公司2006年2月8日85'
您可能关注的文档
- 学校总平、绿化施工组织设计.doc
- 学校房屋建筑工程实施计划及方案.doc
- 学校智能化方案智能化系统精集csxw.doc
- 宁波某学校弱电智能化系统设计方案_secret.doc
- 安丘国际青少年培训中心外装饰施工组织设计.doc
- 安全措施方案.doc
- 安全文明施工组织设计方案和技术措施.doc
- 安全施工总方案.doc
- 安全施工组织设计(新).doc
- 安全施工组织设计和专项方案1.doc
- 安全生产应急方案.doc
- 安全生产监管信息平台概要设计方案.doc
- 安吉杯物流方案设计大赛--五颗星.doc
- 安徽农业大学《水资源规划利用》课程设计.doc
- 安徽医保接口设计报告20101210.doc
- 安徽国际商务中心施工方案地下室施工组织设计.doc
- 安徽地区河道综合治理工程施工组织设计.doc
- 安徽工业大学新建年产35万吨高速连续式棒材车间工艺设计.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
