- 1.14 MB
- 2022-04-22 13:47:04 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

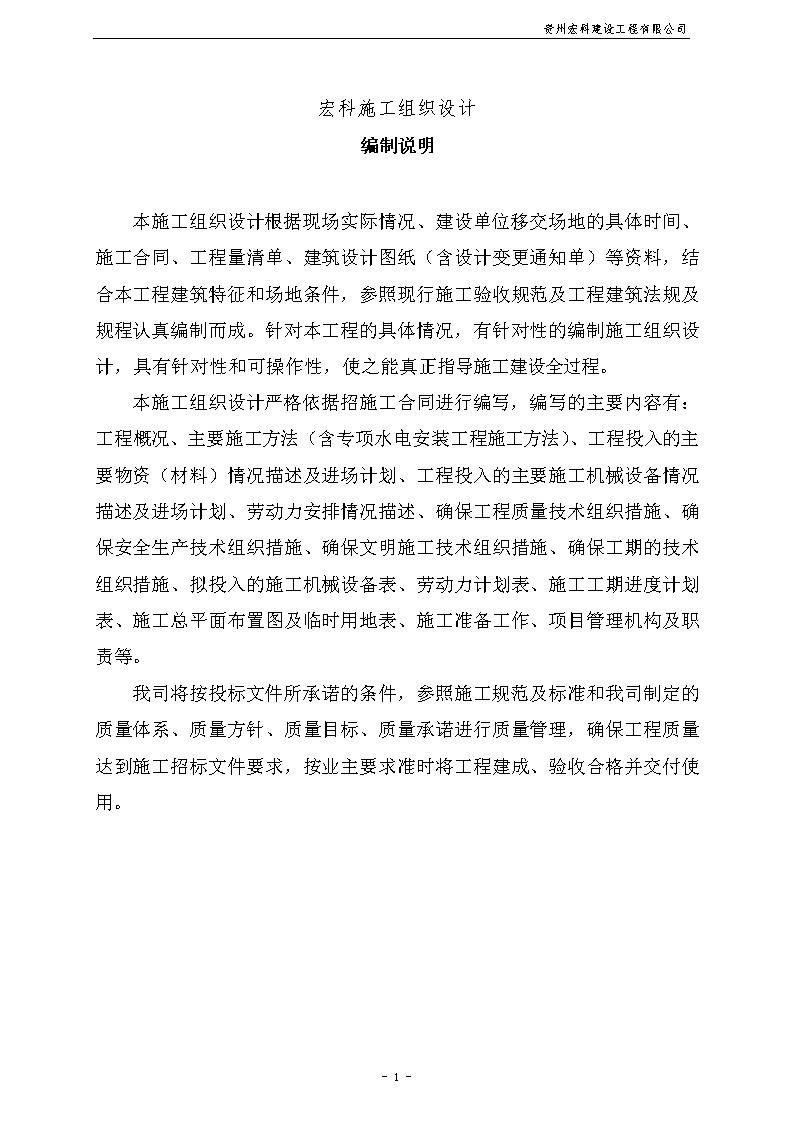

'贵州宏科建设工程有限公司宏科施工组织设计编制说明本施工组织设计根据现场实际情况、建设单位移交场地的具体时间、施工合同、工程量清单、建筑设计图纸(含设计变更通知单)等资料,结合本工程建筑特征和场地条件,参照现行施工验收规范及工程建筑法规及规程认真编制而成。针对本工程的具体情况,有针对性的编制施工组织设计,具有针对性和可操作性,使之能真正指导施工建设全过程。本施工组织设计严格依据招施工合同进行编写,编写的主要内容有:工程概况、主要施工方法(含专项水电安装工程施工方法)、工程投入的主要物资(材料)情况描述及进场计划、工程投入的主要施工机械设备情况描述及进场计划、劳动力安排情况描述、确保工程质量技术组织措施、确保安全生产技术组织措施、确保文明施工技术组织措施、确保工期的技术组织措施、拟投入的施工机械设备表、劳动力计划表、施工工期进度计划表、施工总平面布置图及临时用地表、施工准备工作、项目管理机构及职责等。我司将按投标文件所承诺的条件,参照施工规范及标准和我司制定的质量体系、质量方针、质量目标、质量承诺进行质量管理,确保工程质量达到施工招标文件要求,按业主要求准时将工程建成、验收合格并交付使用。-200-

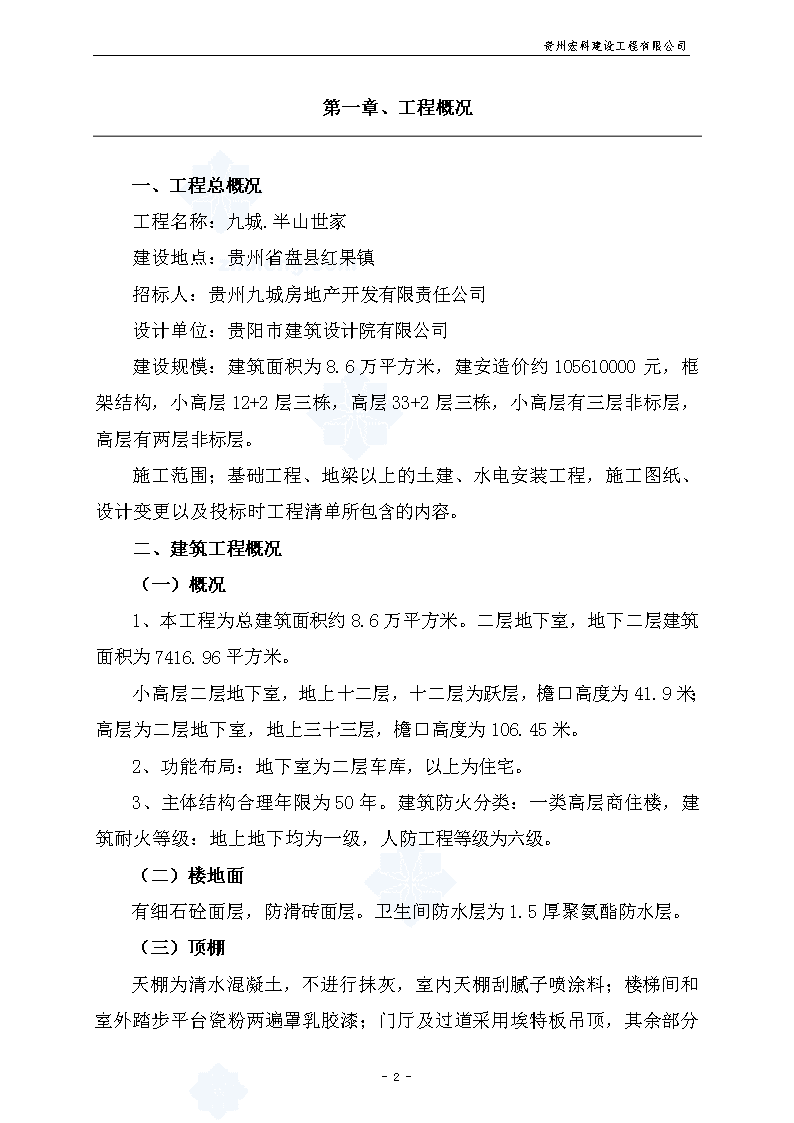

贵州宏科建设工程有限公司第一章、工程概况一、工程总概况工程名称:九城.半山世家建设地点:贵州省盘县红果镇招标人:贵州九城房地产开发有限责任公司设计单位:贵阳市建筑设计院有限公司建设规模:建筑面积为8.6万平方米,建安造价约105610000元,框架结构,小高层12+2层三栋,高层33+2层三栋,小高层有三层非标层,高层有两层非标层。施工范围;基础工程、地梁以上的土建、水电安装工程,施工图纸、设计变更以及投标时工程清单所包含的内容。二、建筑工程概况(一)概况1、本工程为总建筑面积约8.6万平方米。二层地下室,地下二层建筑面积为7416.96平方米。小高层二层地下室,地上十二层,十二层为跃层,檐口高度为41.9米;高层为二层地下室,地上三十三层,檐口高度为106.45米。2、功能布局:地下室为二层车库,以上为住宅。3、主体结构合理年限为50年。建筑防火分类:一类高层商住楼,建筑耐火等级:地上地下均为一级,人防工程等级为六级。(二)楼地面有细石砼面层,防滑砖面层。卫生间防水层为1.5厚聚氨酯防水层。(三)顶棚天棚为清水混凝土,不进行抹灰,室内天棚刮腻子喷涂料;楼梯间和室外踏步平台瓷粉两遍罩乳胶漆;门厅及过道采用埃特板吊顶,-200-

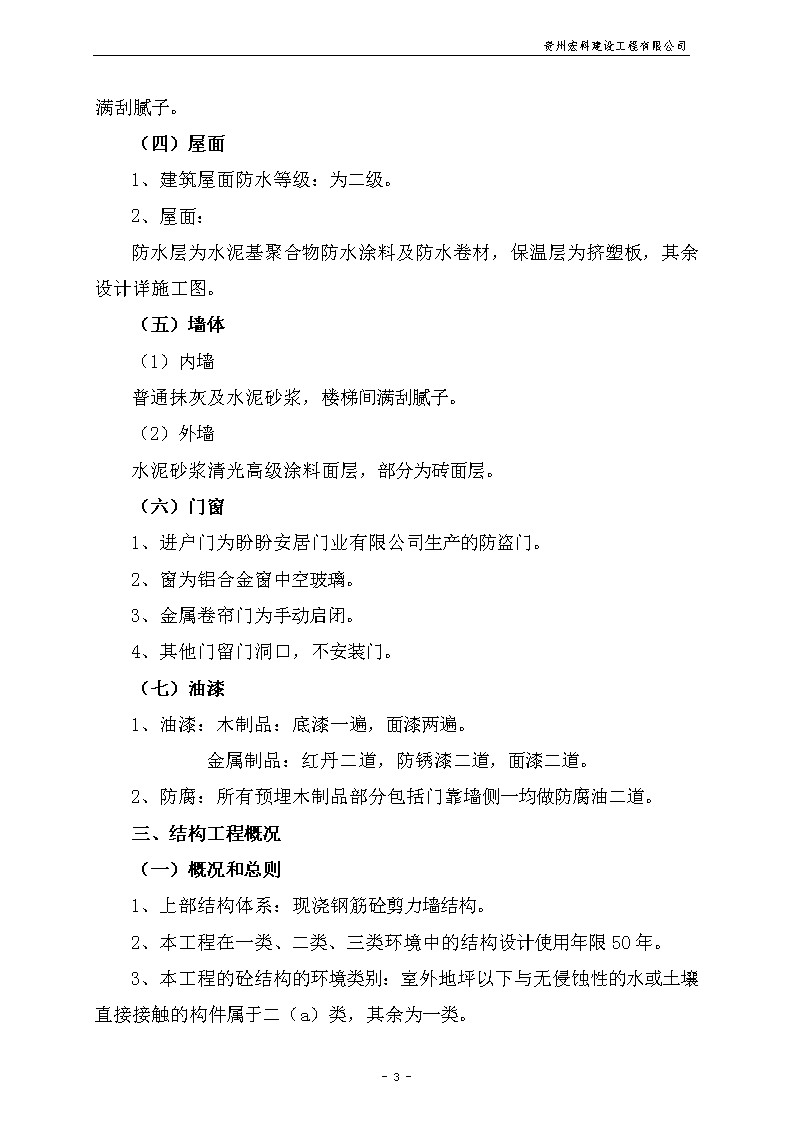

贵州宏科建设工程有限公司其余部分满刮腻子。(四)屋面1、建筑屋面防水等级:为二级。2、屋面:防水层为水泥基聚合物防水涂料及防水卷材,保温层为挤塑板,其余设计详施工图。(五)墙体(1)内墙普通抹灰及水泥砂浆,楼梯间满刮腻子。(2)外墙水泥砂浆清光高级涂料面层,部分为砖面层。(六)门窗1、进户门为盼盼安居门业有限公司生产的防盗门。2、窗为铝合金窗中空玻璃。3、金属卷帘门为手动启闭。4、其他门留门洞口,不安装门。(七)油漆1、油漆:木制品:底漆一遍,面漆两遍。 金属制品:红丹二道,防锈漆二道,面漆二道。2、防腐:所有预埋木制品部分包括门靠墙侧一均做防腐油二道。三、结构工程概况(一)概况和总则1、上部结构体系:现浇钢筋砼剪力墙结构。2、本工程在一类、二类、三类环境中的结构设计使用年限50年。3、本工程的砼结构的环境类别:室外地坪以下与无侵蚀性的水或土壤直接接触的构件属于二(a)类,其余为一类。-200-
贵州宏科建设工程有限公司4、建筑抗震设防类别为丙类,建筑结构安全等级为二级,所在地区的抗震设防烈度为6度,框架抗震等级为二级,抗震墙抗震等级二级。5、本工程建筑物耐火等级为一级,地下室人防抗力等级为6级。(二)材料选用及要求1、砼:(1)承重结构砼强度等级详各栋梁、板柱施工图,混凝土采用商品混凝土。2、钢材HPB235钢筋、HRB335钢筋、HRB400钢筋,板筋采用盘螺钢筋。(三)焊条电弧焊所采用的焊条,其性能应符合现行国家标准《碳钢焊条》GB5117或《低合金钢焊条》GB5118的规定,其型号应根据设计确定。(四)墙体190厚非承重空心砖和加气混凝土块,容重9~9.5KN/m3,砖强度等级≥MU3.0,用M5混合砂浆砌筑。190、90厚承重空心砖,容重12.5KN/m3,砖强度等级≥MU7.5,用M5混合砂浆砌筑。四、给排水工程概况(一)给水系统1、水源:由市政给水管网引入两条DN200的给水管,在本地块建筑四周形成环网作为本工程的生活给水及室内消防给水水源。2、给水方式:高区生活给水加压系统均由地下室水池给水泵房加压设备供水。地下一屋至七层由市政管网压力直接供水;地上八至十六层由给水泵房的一套低压恒压变流泵设备供水;地上十七及以上楼层由给水泵房的一套高压恒压变流泵设备供水。给水管采用PP-R给水塑料管及管件,热熔连接。水泵出水管及屋面裸露部分采用钢塑管,丝扣连接。-200-
贵州宏科建设工程有限公司(二)排水系统生活污水、废水与雨水分流。污水经污水处理系统处理后用于绿化及景观用水。地下室排水集中到集水池,设排污潜水泵提升后排至室外污水管,集水池设砼盖板,泵启闭均设有自动控制装置。(三)卫生洁具采用节水型洁具,本工程不安装卫生洁具。(四)管道敷设阀门及配件需装可拆卸的法兰或螺纹活套,并安装在方便维修、拆卸的位置。(五)水压试验给水管道安装完毕,应进行水压测试,达到预定的水压标准。五、电气工程概况(一)负荷级别及电源从变压器引自建筑物,500KV电源进行环网供电。(二)线路敷设分别从变配电所引380/220V低压电源,采用YJV-0.6/1KV电缆引入强电井电缆接线箱转成预分枝电缆供电。绝缘塑料铜芯导线直接穿双面镀锌的扣压式薄壁钢管。(三)设备安装所有电气产品应符合国家有关标准,凡属于强制性认证的产品应取得国家认证标志。设备的安装由电力公司安装,我司负责线路的的埋管和进户,至户内电箱为止。(四)防雷接地部分1、按三类建筑作防雷设计,屋面采用Ф12镀锌圆钢作避雷带,网格不大于10×10(8×12)米,在引下点处与柱内两根主筋(>Ф16)焊接引下-200-
贵州宏科建设工程有限公司,地梁钢筋全部焊接连通,地梁钢筋与挖孔桩钢筋连接,直接传递到挖孔桩底部。2、建筑物内的设备、管道、构架等主要金属物,应就近接至防雷击接地装置或电气设备的保护接地装置上。其余详见水电施工图。(五)火灾自动报警系统本工程按二级保护对象设计火灾自动报警系统,消防控制中心设在一层,设置有火灾报警控制器,消防联动控制设备,火灾应急广播,消防专及电话“119”专线电话,火灾自动报警系统除由消防电源作主电源外,另设直流备用电源,CRT显示器,消防通讯设备等的电源,另设UPS装置供电。(六)电信系统住宅对外线。每梯位分别设电信交换机,直接相线接入县电信网。(七)有线电视系统住宅对外线。每梯位分别高电视前端箱,直接引线,电视前端箱暗装。接入户内弱电箱。(八)保安对讲系统每单元装设保安对讲系统,对讲主机装在防盗门上,带电磁锁及电源箱。 七、工程自然环境及特点1、工程自然环境(1)、本工程位于贵州盘县红果江源路,施工场地极其狭窄,施工所需的水电、电讯线路已接通至施工场地,施工场地与公共道路的通道均已开通,交通便利,现场自然条件良好。(2)、本工程三通一平已基本完成完成,部分具备施工条件,经现场查看,地勘完成了大部分,地勘钻探位置有所偏移,可能会影响施工方案的进行。(3)、项目部进驻施工现场后,将及时向盘县气象部门了-200-
贵州宏科建设工程有限公司解历年来当地的气候条件,掌握气候条件资料(台风、暴雨、高温天气等),为工程施工受气候的影响降低到最低限度,并根据气候条件做好准备工作,为施工的顺利进行提供保证。(4)、在施工中可能遭受不良气候的影响,施工中应采取有效的防御措施,本方案中已考虑到了这一点。2、工程特点(1)、本工程场地极其狭窄,现场仅能布置生产所需的部分临时设施,管理人员和工人住宿只能在外面租房,施工条件很艰苦。(2)、本工程现场场地四周空地可利用作为材料堆场和加工制作区。(3)、为确保该工程的质量得到保障,成立测量放样小组和制定测量放样措施,以确保地上测量精度。(4)、该工程为主要用途为多层及高层商住楼,工程结构质式为框架剪力墙结构。建筑平面布置、立面设计较为复杂,因此,应做好施工前期准备工作,熟悉设计图纸,对可能出现的各种困难应预先考虑清楚并定好解决方案。(5)、该工程跨度不大,在结构施工过程中,对大跨度梁模板工程是关键工序,应严格按模板设计进行安装,保证模板的刚度和稳定性。(6)、该工程每层建筑面不大,主体平面施工采取楼栋流水施工,以为加快进度,减少窝工现象。(7)、该工程施工项目多,交叉作业班组多,应合理组织、协调各工种交叉流水作业,加强项目劳动力、物资等的合理调配,落实安全、质量、文明等施工措施。(8)、室内外装饰为追求最理想的色彩搭配与观感效果,装饰材料应事先提供样品与色板,经建筑师认可后方可施工。(9)、加强内外墙涂料、磁砖、地板及铝合金门窗等成品的保护。-200-
贵州宏科建设工程有限公司第二章、施工部署本章主要从施工设想、施工组织以及施工准备等部分着手,通过综合分析工程规模、特性,针对工程建设地点的特点并结合我公司的实力,进行科学合理地施工部署。在本工程实施过程中我公司将按项目法全面组织施工,按ISO9001:2000质量体系的要求实施质量管理,将遵循“确保施工安全,赶抢结构施工工期,全面协调装饰施工工作,穿插设备管线安装,合理搭接施工工序”的原则,落实完成质量、安全、进度、文明施工等各项施工任务。一、施工总体设想1、工程目标(1)、质量目标:合格。力争达到六盘水市优质结构工程。我们将严格按新验评标准及新《施工及验收规范》组织施工,确保本工程质量目标的实现。(2)、工期及形象进度确定本工程投标工期为:540日历日,以监理公司所发开工令为准。(3)、安全生产、文明施工目标:合格,力争六盘水市安全文明示范工地。一般事故率控制在1.5‰以内,避免重伤,杜绝死亡事故。按部颁标准及文明施工各项指标要求组织施工,按GB/T28001职业健康管理体系标准和ISO14001环境管理体系,实施安全、环境文明管理,保证工地管理、劳务管理、治安管理等工作符合标准要求及遵守六盘水地区关于劳务管理的各项规章制度。做到文明、整洁、有序。达到文明、优良工地要求,争取文明单位称号。2、工程施工程序施工流程贯穿于整个施工过程,与之相关的包含有施工段划分环节,-200-
贵州宏科建设工程有限公司对施工起着指导作用。施工段划分:以本工程一共六栋房子,各种班组都组织两个施工班组,施工进度快、质量好的班组做两栋小高层两栋高层。因建设单位的原因,目前能够施工的楼号为A2、A3,后续能够施工的为B1、B2、B3、A1,所以先期的两个班组分别做A2、A3,一个多月后B1、B2出来了,做得好的班组优先考虑做。每栋房子为一个施工段,各施工段平行流水施工。在施工总体布置上,以结构施工进度为中心,通过组织多次结构中间验收(四次以上)等手段使装饰工程尽早开始,同时在施工中特别注意安排好总包与专业分包单位的配合,更好地实施平面流水、立体交叉作业。现场成立由建设单位、建设监理、总包单位和各专业分包单位负责人组成的工程指挥部,定期召开协调会,及时解决施工中碰到的问题,从而加快施工进度,达到施工有序、劳动力均衡的效果。3、施工组织施工组织主要从确定项目人员组织机构和项目管理班子出发,针对工程实施中的主要环节如质量、安全、工期、文明施工、环境保护、总承包等进行总体部署,最终确保工程项目按计划保质保量完成。(1)、项目管理层的组织与选派本工程特点和重要意义决定了管理人员的配备必须全面且具有较高的专业素质,且年富力强,曾多次建造过与本工程类似的高层建筑物,在钢筋混凝土结构、深基础施工等常规、特殊工艺施工上都积累了丰富的经验,在施工管理、协调控制能力上有很大的优势。在项目管理班子配备上,配备一套完整的独立的项目管理班子,将工期总目标分解到单体工程上。而在施工管理人员组织上更是有广泛的选择,在组建本工程项目管理班子时,我公司选派曾施工过类似工程结构形式的具有丰富施工经验的项目管理班子进驻直接参与本工程的建设和管理。-200-
贵州宏科建设工程有限公司在项目领导班子的配备上将严格按项目法组织,执行全面责任承包制,在部门设置上将配齐从开工至交工所有的职能人员,以确保整个工程的施工全过程中具有连贯性,从而为全面管理、全面协调、全面控制创造有利条件。(2)、项目质量管理的思路与设想①、质量人员配备和监督管理根据拟定的本工程质量目标,在工程实施中必须加强质量监管力度,同时在现场配备具有较高专业素质的质量专管人员,从而在理论和实际操作两个方面都占据较强的质量优势,为质量总目标的实现打好基础。②、材料质量控制原材料组织主要为自行采购材料,由专人负责,这部分材料我公司将货比三家,从质量上、单价上把关,并通过建设单位及有关部门审批后采购进场。对于铝合金门窗及外墙装修材料等应提前看样订货,且及时提出材料采购计划、落实货源、组织材料进场。在原材料选择上,我们认为钢材、混凝土供应等是至关重要的。对于钢材,我公司将对其物理机构性能、化学成份等严格把关;本工程混凝土使用商品砼,我公司根据设计施工图和施工流程计算所需各等级砼方量,按照施工进度计划对供应商进行考察并与有关单位一起确定供应商,以确保供应商具有足够的生产能力,与不少于1家砼公司签订供货合同,保证砼的及时供应,并将商品砼需求计划、计划浇捣时间、砼强度、抗渗要求等,提前以书面形式通知供应商。在浇捣前,我们将做好对商品砼供应商的技术交底工作,并要求供应商及时提供技术保证资料送监理审批,砼浇捣时,我们将安排专职试验员随时抽检、取样,以确保砼质量始终处于受控状态。③、专业分包质量控制与协调组织我公司将把对专业分包单位的质量控制和协调组织工作放在重要位置,-200-
贵州宏科建设工程有限公司制定总包管理制度,项目经理部专门设置总包管理部,委派一名项目副经理专门负责对其它分包单位的质量、安全、文明施工、施工进度进行协调和管理,并为各专业分包商提供合理的施工作业面,协调各工序的衔接,提供水源、电源,提供已有的垂直运输设备,提供已有的脚手架,为整体施工创造良好的条件。(3)、项目安全管理和文明施工的设想安全是建筑施工中永恒的主题,要完成安全生产目标,必须落实各级安全生产责任制,建立健全安全生产制度,采取切实有效的安全措施和技术方案,做好生产班组交底和检查工作。根据本工程的建设规模,建立起以项目经理为主,项目技术负责人为铺、专职安全员监督指导,全员参与的安全生产结构框架,彻底杜绝死亡与重伤事故的发生,降低轻伤发生频率。文明施工是社会进步的要求也是施工企业形象最直接的反映,确保县级文明施工安全管理标准化工地是对本工程安全文明生产的承诺,在具体实施中我公司将严格按照六盘水市施工现场标准化管理的有关内容和文件进行布置和管理,避免和消除对周围环境的影响。具体内容详见安全生产与文明施工管理措施有关章节。(4)、项目消防保卫工作的设想主要从保卫专职队伍、义务消防员的组建和日常规章制度的落实上着手,同时配备相关消防保卫器材,建立出入证制度,实行“谁主管、谁负责”的原则,切实保证现场的消防保卫工作顺利开展。(5)、项目工期控制设想本工程管理构架为在自行完成土建及水电安装工作前提下实行总承包管理,因此要求各分包单位在工期上必须满足总工期控制的要求,总包有责任和义务对各分包工期进行控制和调整,同时为分包的工期完成创造必要的条件。-200-
贵州宏科建设工程有限公司二、临时设施布设施工机械及材料堆场拟就近布设在主楼各侧,办公室、门房采用活动房,因场地狭窄,工人住宿在外面租房。其他工棚、仓库、采用钢管及松木支架,彩钢板围护及屋面采用彩钢板。厕所在A栋后面,租用当地农民的土地修建砖砌厕所,彩钢瓦屋面。临时设施的搭设位置及平面尺寸详见附图表中《施工总平面布置图》。三、施工现场临时用水计算施工用水量计算及配管径选择施工现场砼采用现场泵送商品砼,用水量是以主体结构施工时,按每月六层砼(标准层)、砖和框架浇洗模板用水量为最大。据:q1=K1ΣQ1.N1K1—未预计的施工用水系数1.10;K2—施工用水平均衡系数1.20;Q—月工程量(主体每月施工6层);N1—施工用水定额(砌砖工程:N1=250L/M3、砼:N1=350L/M3、冲洗模板:N1=5L/M2)。T1—月生产工作日(d)取25天;t—每天工作班数:q1=1.10××=0.61L/S2.2施工机械用水量q2,无特殊机械可不考虑,则q2=0;2.3生活水量:以高峰人数600人计。q3=q1.N3=600×60×=4.22L/SP1—取600人;N3—20-60L/人班;K4—1.3-1.5;-200-
贵州宏科建设工程有限公司2.4消防用水q4,由于占地面积约5000m2,可设消防栓2个,取q5=7.5L/S2.5总用水量Q计算(按以下公式计算):q1+q2+q32≤8m达到砼标准强度的75%梁:结构跨度(m)≤8m达到砼标准强度的75%结构跨度(m)>8m达到砼标准强度的100%悬臂构件:达到砼标准强度的100%(3)拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。(4)拆除跨度较大的梁底模时,应先从跨中开始,分别拆向两端。(5)拆模时不要用力过猛过急,拆下来的木料要及时运走、整理。拆钢筋模板要逐块传递下来,不得抛掷,拆下后即清理干净,板面涂废机油,按规格分类堆放整齐。(6)为保证模板支撑的稳定性可可靠性,梁跨度>4m,层高>4.5m应模板设计。六、主体混凝土工程施工方法本项目工程砼采用泵送商品砼,为此商品砼运至现场应保证其坍落度在8-12cm,初凝时间不小于4小时。砼下料振捣要有专人指挥,防止漏振,对柱、梁板交接处钢筋较密的部位要边下料边振捣。楼板砼浇筑,除在梁处采用插入式振动器外,其余均采用平板震动器沿垂直浇筑方向来回振捣。平板震动器依次成排进行,且排与排之间应有一定的搭接,确保砼不漏振,以达到其密实度。为保证楼板砼厚度,除在柱筋处,注有标高标志外,还应加设用钢筋制作而成的移动式标高控制件,用于控制板厚,以保证板厚满足设计要求。楼梯砼浇筑宜自下而上进行,先振实斜板砼,当达到踏步位置时,再与踏步砼一起浇筑,施工缝宜设在上一楼梯段三分之一位置。砼工程具体施工要求如下:1、砼的运输浇筑:-200-
贵州宏科建设工程有限公司(1)砼运至浇筑地点,应符合浇筑时规定的坍落度,当发现有离析现象时,须在浇筑时进行第二次搅拌。砼应以最短的时间,从搅拌地点运至浇筑地点。砼从搅拌机卸出到浇筑完毕的延续时间不宜超过下表规定(min)。砼强度气温不高于25℃高于25℃不高于C3012090高于C309060(2)在地基或基土上直浇筑砼时,应清除淤泥和杂物,并应有排水和防水措施。对干燥的非粘性土,应用水湿润;对未风化的岩石,应用水清洗,但其表面不得留有积水。(3)砼在浇筑时,必须有木工、钢筋工配合,模板支架、钢筋和预埋件必须进行检查,并作好纪录,符合设计要求后方能浇筑砼。对模板内的杂物和钢筋上的油污等应清理干净;模板的缝隙和孔洞应予堵严;对木模应浇水湿润,但不得有积水。(4)砼自高处倾落的自由高度,在浇竖向结构砼前,应先在底部填以50-100M厚与砼砂浆成分相同的水泥砂浆;浇筑中不得发生离析现象;当浇筑高度超过3m时,应采用串筒、溜管或振动溜管使砼下落。在降雨时不宜露天浇筑砼。需浇筑时,应采取有效措施,确保砼质量。(5)浇筑砼应边续进行。当必须间歇时,其间歇时间宜缩短,并应在前层砼凝结之前,将次层砼浇筑完毕。(6)采用振捣器捣实砼应符合下列规定:1)每振一点的振捣延续时间,使砼表面浮浆不再沉落。2)当采插入式捣器时,捣实普通砼的移动间距不宜大于振捣器作用半径的1.5倍,捣实轻骨料砼的移动间距,不宜大于其作用半径;振捣器与模板的距离,不应大于其作用半径的0.5倍,并应避免碰撞钢筋、预埋件等;振捣器插入下层砼内深度应不小于50mm。-200-
贵州宏科建设工程有限公司3)当采用表面振动器时,移动间距应保证振动器的平板能覆盖已振实部分的边缘。4)在砼浇筑过程中,经常观察模板、支架、预埋件和预留孔洞的情况,当发现有弯形、移动时,应及时采取措施进行处理。5)在浇筑与柱和墙连成体的梁和板时,应在柱和梁浇筑完毕后停1-1.5h,再继续浇筑砼。(7)施工缝的位置应在砼浇筑之前确定,并宜留在结构受剪力较小且便于施工的部位。施工缝的留置应符合下列规定:1)柱宜留置在基础的顶面、梁的下面50mm处。当板下有梁托时,留置在梁托下部。2)与板连成整体的大截面梁留置在板底面以下20-30mm处。当板下有梁托时,留置在平行于板短边的任何位置。3)单向板、留置在平行于板短边的任何位置。4)有主次梁的楼板宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的1/3范围内。5)双向受力板、蓄水池,施工缝的位置应按设计留设。(8)在施工缝处继续浇筑砼时,应符合下列规定:1)浇的砼、抗压强度不应小于1.2N/MM2,2)在已硬化的砼表面上,应清除水泥薄膜和松动石子以及软弱砼层,并加以充分湿润和洗净,且不得积水。3)在浇砼前,宜先在施工缝处铺一层水泥浆或砼内成分相同的水泥砂浆。4)砼应细致捣实,使新旧砼紧密结合。(9)浇筑砼应填写施工纪录,格式采用质检站最新表格。2、砼试件的取样:(1)每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;-200-
贵州宏科建设工程有限公司(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;(3)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次;(4)每一楼层、同一配合比的混凝土,取样不得少于一次;(5)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。取样方法:在混凝土的浇筑地点随机抽取。3、控制裂缝的技术措施大体积钢筋混凝土结构引起裂缝的主要原因是水泥水化热的大量积聚,使混凝土内产生早期升温和后期降温时的温度应力,这种情况在高标号混凝土中更宜产生,故施工中采取下列措施来降低温差,防止出现结构裂缝。大体积混凝土因其水泥水化热的大量积聚,易使混凝土内外形成较大温差,而产生温差应力。C40砼水泥有一定的用量,因此在施工中应选用水化热较低的水泥。(1)对于基础来说,一般不会很快就增加结构荷载,因此,充分利用混凝土的中后期强度,可有效地降低水泥用量。(2)选用中低热水泥,以降低水泥水化所产生的热量,从而控制大体积混凝土的温度升高。(3)粗骨料选用粒径为5~40mm连续级配碎石;细骨料选用细度模数2.5左右的中砂。严格控制粗细骨料的含泥量,石子控制在1%以下,黄砂控制在2%以下。如果含泥量大的话,不仅会增加混凝土的纠缩,而且会引起混凝土抗拉强度的降低,对混凝土抗裂不利。(4)可选用掺入具有缓凝、减水作用的外加剂,以改善混凝土的性能。加入外加剂后,可延长混凝土的凝结时间,采取分层浇筑混凝土,利用浇筑面散热,并右大大减少施工中出现冷缝的可能性。-200-
贵州宏科建设工程有限公司(5)坍落度:控制在100±20MM。(6)凝结时间;初凝时间为9-10小时,终凝时间为12-13小时。(7)混凝土应度验确定配合比以及掺合料相容性测试。1)切实做好混凝土保温养护,缓慢降温,充分发挥混凝土徐变特性,减少温度应力。2)保温措施采用二层塑料薄膜,二层草包覆盖,覆盖工作必须严格认真贴实,薄膜幅边之间搭接宽度不少于10CM,草包之间连口拼紧,养护期间浇水视具体情况而定。3)加强测温和温度监测与管理,实行信息化施工,控制混凝土内外温差在25度以内。七、砌体工程施工方法砌体工程所需的多孔砖、砂子、水泥等原材料应经过试验合格后方可使用,砂浆拌和时间为二分钟,使用时间在二小时以内。M5混合砂浆不得采用红粘土作为砂浆掺合料。1、准备工作:(1)原材料:砖进场应有出厂合格证方能给预验收,并按5万块为一批进行检验,合格后方能使用;水泥应具有合格证方能给予验收且应按每一编号给予检验合格后方能使用,并应有砂浆配合比报告单。(2)轴线定位:根据主体施工时的控制轴线,墙柱的检查线,按照图纸中隔墙位置弹好墙体轴线和外围线:门窗洞尺寸应弹出,根据外墙砖模数适当调整门窗洞位置,经检验符合设计图纸的尺寸要求,办完预检手续。(3)根据砖的尺寸定出砖的模数,并按墙体高度分好皮数,灰缝砂浆厚度应控制在8~12mm之间,并排好底皮砖。要用的砖必须提前一天浇水,并湿透砖表面1~1.5cm。雨季不得使用含水率达到饱和状态的砖砌墙,施工不得用干砖上墙。-200-
贵州宏科建设工程有限公司(4)根据墙体位置把原预留的拉墙筋全部焊接到长度符合设计要求规定,且每500mm高不少于2根φ6.5水平拉接钢筋。(5)按标高立好皮数杆,皮数杆的间距以15~20m为宜。对墙路在砼柱之间,应在砼柱画皮数控制。2、施工过程:(1)搅拌砂浆时,应严格按配合比下料,确保砂浆的和易性及稠度,所拌砂浆应在2个小时内用完,力争做到用多少拌多少。(2)门窗洞口顶,除已设有楼面梁外,其余砌体墙中的门、窗洞及设备预留洞均需设置钢筋混凝土过梁。当门窗洞口边为柱或混凝土墙时,柱或墙上须先预埋插筋。外墙砖砌体应原浆勾缝,离柱两侧缝应控制1~1.5mm之内。(3)钢筋混凝土墙或柱与后砌的非承重隔墙用2φ6钢筋拉接。该钢筋沿高度每隔500预埋,锚入混凝土墙柱200,拉结筋锚入柱内的长度不应小于墙长的1/5,且不小于700mm,在墙垛处,需伸至墙垛末端,而末端须弯直钩。墙长大于5m时,墙顶与梁应有拉结,且应设置钢筋混凝土构造柱;墙高度大于4m时,在1/2墙高或门窗洞顶处设钢筋混凝土圈梁一道,纵筋与柱、墙中预留钢筋搭接或焊接。(4)当洞边为混凝土墙、柱时,须在过梁标高处的墙、柱内预埋过梁钢筋,待施工过梁钢筋时,将过梁底筋及架立筋与之焊接。(5)严禁在多孔砖墙上凿打通长水平缝,砖墙构造柱一般做法按闽标施工,构造柱的主筋须锚入梁或板内35d。构造柱必须先砌墙后浇构造柱,且墙与构造柱连接处应砌成马牙搓。(6)门窗和木门预埋件应达到如下要求:门窗洞口高度上下20cm各埋一个砼块,中间每50cm埋一个,窗台应按此法埋设。木门离洞口上下20cm各埋一个木砖,中间每隔50cm埋一个,且木砖不能顺木纹方向埋设,木砖应涂上防腐剂。-200-
贵州宏科建设工程有限公司(7)有构造柱之处应留马牙槎,沿墙高每50cm设置连接钢筋,钢筋伸入砖墙不得少于1m。马牙槎应先退后进,每隔30cm高收一次,构造柱根部应先用砂铺满,以便清洗。(8)砌体砖质量应达到如下要求:①不得出现通缝,通缝指超过3皮砖交槎都在6cm以内。②墙体转角、丁字角和十字交槎处不得留有直槎,若有施工洞口,每50cm高应留设拉墙筋。③立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线拉紧,防止一层线松一层线紧,做灰缝大小均匀。④后塞口的门窗洞口留设尺寸(按设计要求规格),上下应对齐,保持一条线上。⑤砌体砂浆必须密实饱满,水平灰缝的砂浆饱满度不小于80%。⑥为了保证砌体砂浆强度,在砖砌筑完过天应喷水养护,视情一天不少一次。⑦做好砖墙清洁保护工作及现场文明施工,做到逐层清理。⑧允许偏差应控制如下范围之内:轴线位移:10mm顶面标高:±15mm垂直度每层:5mm表面平整度:8mm灰缝平直度:10mm灰缝厚度10皮:±8mm门窗洞口高:±15mm-5mm门窗洞口宽:±5mm窗上下位移:20mm-200-
贵州宏科建设工程有限公司砂浆饱满度:大于80%(9)填充墙砌至梁板下附近时,应等待砌体沉实后,再用斜砌法将墙顶与梁板顶紧,并将砌块逐块敲紧填实。(10)门窗洞均设砼过梁,墙长度超过5米时中间设置构造柱,高度超过4米,宜在墙面中部或结合窗过梁设水平圈梁。(11)在施工中,班组应及时检查质量,达不到质量要求的及时整改、返工。施工员和质量员应于当天对所完成的砌体进行检查,若有检查到不合格的,应责令返工且进行处罚。(12)班组应做到落地灰随时清理,下班后不得出现有落地灰未清理,否则按每斗车伍佰元给予罚款。确保文明施工。八、土方回填(1)、土料要求填方土料应符合设计要求,保证填土的强度和稳定性。本工程填土土质建议采用含水量符合压实要求的粘性土或粉质粘土,填土内不得含有机杂质和粒径大于50mm的石块,更不得含有树根。(2)、填土含水量①、填土含水量的大小,直接影响到夯实(碾压)的质量,在夯实(碾压前应先试验,以得到符合密度要求条件下的最优含水量和最少夯实(碾压)遍数。含水量过少,夯压(碾压)不实;含水量过大,则易成橡皮土。②、当填料为粘性土时,其最优含水量与相应的最大干密度,应用击实试验测定。为保证填土质量,在压实后达到最大密实度,即获得最大干容重,应使回填土的含水率控制在最佳范围内。③土料含水量一般以手握-200-
贵州宏科建设工程有限公司成团,落地开花为适宜。当含水量过大,应采用翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预选洒水润湿,当含水量小时,也可采取增加压实遍数或使用大功能压实机械等措施。在气候干燥时,须采取加速挖土、运土、平土和碾压过程,以减少土的水分散失。(3)、填土方法①、填土应由下而上分层铺填,每层虚铺厚度不大于30cm。大坡度堆填土,不得居高临下,不分层次,一次堆填。②、推土机运土回填,可采取分堆集中,一次运送方法,分段距离约为10~15m,以减少运土漏失量。③、土方推至填土部位时,应提起一次铲刀,成推卸土,并向前行驶0.5~1.4m,利用推土机后退时将土刮平。④、用推土机来回行驶进行碾压,履带应重叠一半。填土程序宜采用纵向铺填顺序,从挖土区段至填区段以40~60m距离为宜。(4)、填土的压实①、压实的一般要求A、密实度要求填方的密实度要求和质量指标通常以压实系数λC表示。压实系数为土的控制(实际)干密度当最优含水量时,通过标准的击实方法确定的。压实系数一般>0.93。B、铺土厚度和压实遍数本工程采用平碾压路机进行压实,每层铺土厚度不大于30cm,一般每层压实遍数6~8遍,具体应根据现场碾压试验确定。下层土检验合格后,在进行第二层土的回填压实。C、每层填土压实后都应做干容重试验,用环刀法取样。D、填土压实方法a、填土应尽量采用同类土填方,并宜控制土的含水率在最优含水量范围内,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。-200-
贵州宏科建设工程有限公司b、填方应从最低处开始,由下而上整个宽度分层铺填压或夯实。在地形起伏之处,应做好接槎,修筑1:2阶梯形边坡。分段填筑时每层接缝处应作成大于1:1:5的斜坡,碾迹重叠0.5~1.0m,最下层错缝距离不应小于1米。c、填土应预留一定的下沉高度,以备在行车、推重或干湿交替等自然因素作用下,土体逐渐沉落密实。预留沉降量根据工程性质、填方高度、填料种类、压实系数和地基情况等因素确定。当土方用机械分层夯实,其预留下沉高度(填方高度的百分数计)对粉质粘土为3%~3.5%。E、压实排水要求a、填土层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。b、已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。c、填土区应保持一定横坡,或中间稍高两边稍底,以利排水。当天填土,应在当天压实。九、内墙及天棚施工方法施工前先做样板墙抹灰,经检查合格后全面展开。同时在抹灰前,先对各房间墙体测量标高,利用室内纵横方向控制线,进行打耙子,以控制房间的两端尺寸和方正,做到各间的每两端大小偏差控制在5mm以内,垂直度控制在2mm以内,平整度在3mm以内,阴阳角及天棚角线控制在2mm以内,并做到天棚、地面水平,门窗套水平、垂直、方正,梁底水平,排水管顶、管边抹灰层平整、垂直、方正。(一)内墙抹灰(1)抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线。砖墙与砼交接处应钉好钢丝网,每边伸入墙面不少于100㎜,且需钉牢固。中级抹灰:先用托线板检查墙面平整垂直-200-
贵州宏科建设工程有限公司度,大致决定抹灰厚度(最薄处一般不小于7mm),再在墙上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),大小5cm见方,厚度以墙面平整垂直决定,然后根据这两个灰饼用托线或线锤挂垂直做墙面下角两个标准灰饼,厚度以垂直为准,再用钉子钉在左右灰饼附近墙缝里,拴上小线挂好通线,并根据小线位置每隔1.2~1.5m上下加做若干标准灰饼,待灰饼稍干后,在上下灰饼之间抹上宽约10cm的砂浆冲筋,用木杠刮平,厚度与灰饼相平,等稍干后可进行底层抹灰。(2)室内墙面、柱面的阳角和门洞口的阳角,一般用1:2水泥砂浆抹出护角,护角高度不应低于2m,每侧宽度不小于50mm。其做法是根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2水泥砂浆分层抹平,待砂浆稍干后,再捋出小圆角。(二)天棚抹灰(1)本工程天棚不抹灰,打磨后直接刮腻子喷涂料。需吊顶部分不刮腻子喷涂料。(2)顶棚与墙面相交的阴角,应成一条直线。(三)内墙面砖施工方法1、施工准备(1)材料准备①水泥:使用标号在32.5号以上的水泥,存放过久或有结块的水泥不能使用。②砂子:以中砂为佳,平均粒径不小于0.35mm,不能用粉砂。使用前须过筛方可用。③瓷砖:要选色泽一致,对规格要严加检查,经设计、业主确定后进货,若尺寸有误差,或翘曲变形和面层上有杂质等,均应挑出不用。-200-
贵州宏科建设工程有限公司④配件砖:粘贴砖还必须选配有关的配件砖收口。(2)施工工具①瓷砖切割机:对非标准规格砖进行切割加工。②切砖刀:随身携带,象划玻璃刀一样可对白瓷砖划切加工。③胡桃钳:可对白瓷砖进行钳剥加工。④手凿:用来凿毛墙壁。水平尺、墨斗、灰起子、靠尺板、木锤、尼龙线、薄钢片等。(3)基层处理①混凝土墙面处理:常用火碱或其他洗涤剂将大模板上的隔离剂清洗干净,并用清水刷洗后,用1:1聚合水泥砂浆(以30%107胶+70%水拌水胶),甩成小拉毛,2d后抹成1:3水泥砂浆底层。②砖墙处理:先剔除砖墙面上多余灰浆并清扫浮土,然后用清水打湿墙面,抹1:3水泥砂浆底层。③瓷砖在粘贴前几小时充分浸水,以保证粘贴后不至于因吸走灰浆中水分而粘贴不牢。④墙面也应充分湿水。2、施工工艺要求(1)施工要点①施工前,应对进场院的白瓷砖全部开箱检查,不同色泽白瓷砖要分别堆放,按操作工艺要求,分层、分段、分部位使用材料,切不可在同一部位使用色泽不同的白瓷砖。②-200-
贵州宏科建设工程有限公司白瓷砖应对厂牌、型号、规格、色泽进行挑选,不得有歪斜、翘曲、空鼓、缺棱、掉角、裂缝等缺陷。砖面应平整,边缘棱角整齐,不得缺损,并且表面不得有变色、起碱、污点、砂浆流痕和显著光泽受损处。③按要求应采用横平竖直通缝式粘贴施工方法,亦有采用错槎缝粘贴法,白瓷砖横竖缝宽必须保证在1~1.5mm范围之后,在质量检查时,要检查缝宽、缝直等内容。④突出物、管线穿过的部位支撑处,不得用碎砖粘贴,应用整砖套割吻合,突出墙面边缘的厚度应一致。如有水池、镜框等部位施工,应从中心开始,向两边分贴。⑤施工中如发现有粘贴不密实的白瓷砖,必须及时取下添灰重贴,不得在砖口处塞灰,以免产生空鼓。(2)施工顺序:先墙面,后地面;墙面由下往上分层粘贴,先粘墙面砖,后粘阴角及阳角,其次粘压顶,最后粘底座阴角。但在分层粘贴程序上,应用分层回旋式粘贴法,即每层白瓷砖按横向施工:墙面砖→阴角→墙面砖→阴角→墙面砖等。这样粘贴能使阴阳角紧密牢固,比墙面砖全部贴完以后再贴阴阳角要优越得多。有的粘贴可以不用配件砖。白瓷砖粘贴20min后,切忌挪动或振动。(3)操作方法①抹底层:粘贴前,清理基层,凹凸不平的墙面应剔凿和修补,然后湿润表面,再涂抹1:2水泥砂浆找平层,其厚度不小于15mm,要刮平、拍实、搓粗,要做到基层表面平整而粗糙。②-200-
贵州宏科建设工程有限公司弹竖线:对室内外粘贴白瓷砖的每一个墙面均应用墨斗弹出立线,在弹线之前应先检查每面墙的平整度及室内规矩尺寸,测准白瓷砖粘结层厚度,一般为5~7mm。按白瓷砖尺寸加砖缝1mm粘贴墙面两侧竖向定位瓷砖带,然后以此作标准线逐皮挂线粘贴砖。③弹水平线及表面平整线:这是保证饰面层横平竖直、表面平整的关键措施。A、水平线可利用墙面的既定水平线(离地面+50cm处),亦可用水平仪划出水平线。B、表面平整线是在每面墙上两侧竖向定位白瓷砖,粘贴时分层挂线(白线),使薄钢片勾住拉紧,这条拉紧的白线就是表面平整线,它既能控制每行砖的平整度,也能控制每行砖的水平度。④挂线:选用已弹好的立线,找出地面标高1.3cm的阴角位置,定出每面墙的两端点,在下面用拖板尺垫平、垫牢,使它和墙面底砖下线相平,然后在拖板尺上划出尺杆,其目的是决定能否赶整砖。如赶不上,不能切割窄条砖,应该计算好,用割两块砖的办法来消除窄条现象,并应将切割的砖适当粘在不明显处,这样做能使墙面砖比较整齐。在尺杆(即拖板尺)定好之后,要在竖线上、下端适当处钉入钉子,挂白线成为竖向表面平整线。表面平整线、横向水平线两端用薄钢片作为钩形,勾在两端砖上拉紧使用。这两个方面挂好后,经检查无误,在水平方向由左向右,在竖向由下往上,才能层层开始粘贴白瓷砖。⑤浸砖和湿润墙面:这是保证饰面质量的一个非常重要的技术环节。瓷砖粘贴前应放入清水中浸泡2h以上,然后取出晾干至手按砖背无水迹时方可粘贴。砖墙要提前1d湿润好,混凝土墙可以提前3~4h湿润,以避免吸走粘结砂浆中的水分。-200-
贵州宏科建设工程有限公司⑥瓷砖粘贴粘结砂浆的种类和配合比粘结砂浆可采用1:2(体积比)水泥砂浆或在水泥砂浆中掺入不大于水泥质量15%的石灰膏,以改善砂浆的和易性。亦可用聚合物水泥砂浆粘贴,粘结层可减薄到2~3mm,其配合比应由试验确定。⑦排砖室内粘贴瓷砖的接缝宽度按设计要求;如无设计要求时,接缝宽度为1~1.5mm,且横竖缝宽度一致,比较美观。⑧温度施工温度要控制在5℃以上。⑨粘结层厚度在白瓷砖背面满抹灰浆,四角刮成斜面,厚度5mm左右,注意边角满浆。⑩就位与固定白瓷砖就位后用灰匙木柄轻击砖面,使之与邻面平,粘贴5~10块,用靠尺板检查表面平整,并用灰匙将缝拨直。阳角拼缝可用阳角条,也可用切割机将白瓷砖边沿切成45°斜角,保证接缝平直、密实。清缝扫光表面灰,用竹签划缝,并用棉丝拭净,粘完一面墙后要将横竖缝划出来。勾缝:墙面白瓷砖勾缝用白色水泥浆,待嵌缝材料硬化后再清洗表面。3、质量标准(1)主控项目①瓷砖的品种、规格、颜色和图案必须符合设计要求,质量符合有关标准规定,检查出厂合格证和检验报告。②饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定。-200-
贵州宏科建设工程有限公司③饰面砖粘贴必须牢固。(2)一般项目①瓷砖镶贴表面平整、洁净、色泽协调一致,无裂痕和缺损。②阴阳角处的砖压向正确,非整砖的使用部位符合设计要求。③突出物周围用整砖套割吻合,边缘整齐,墙裙,贴脸等上口平顺,突出墙面厚度一致。④饰面砖接缝平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求。⑤有排水要求的部位应做滴水线(槽),滴水线(槽)应顺直,流水坡向应正确,坡度应符合设计要求。4、质量通病防治①基层清理干净,表面修补平整,凸凹部要分次填补和凿平墙面洒水湿透。②瓷砖使用前必须清洗干净,用水浸泡到瓷砖不冒泡为止,且不少于2h,然后取出,待表面晾干后方可粘贴。③粘贴瓷砖时砂浆厚度一般控制在7~10mm之间,厚薄不匀均易产生空鼓。必要时,可使用掺有水泥量30%107胶,改善粘贴砂浆时和易性和保水性,并有一定时缓凝作用,不但增加粘结力,而且可以减少粘结层的厚度,校正表面平整和拨缝时间可长些,便于操作,易于保证粘贴质量。④当采用混合砂浆结层时,粘贴后瓷砖可用灰匙木柄轻累敲击;当采用107胶聚合物水泥砂浆粘结层时,可用手轻压,并用橡皮锤以轻轻敲击,使之与底层粘贴密实。凡遇粘结不密实时,应取下重贴,不得在砖口处塞灰。-200-
贵州宏科建设工程有限公司⑤当瓷砖墙面有空鼓和胶落时,应取下白瓷砖,铲去原有粘结砂浆,再用107胶聚合物水泥砂浆粘贴修补。5、质量记录(1)原材料的材质证明及试验报告。(2)水泥出厂证明。(3)质量检验评定记录。(四)楼梯间、公共部分涂料施工要点1、作业条件:(1)、墙、柱表面基本干燥,基层含水率不大于8%。(2)、过墙管道、洞口等处理提前抹灰找平。(3)、门窗安装完毕,地面施工完毕。(4)、环境温度保持在5℃以上。(5)、做好样板,并经鉴定合格。2、操作工艺(1)、清理墙、柱及楼梯底板表面:首先将墙、柱及天棚表面起皮及松动处清理干净,将灰渣铲干净,然后将墙、柱表面扫净。(2)、修补墙、柱及楼梯底板表面:修补前,先涂刷一遍用三倍水稀释后的建筑胶。然后,用灰膏石粉掺白水泥将墙、柱及天棚表面的坑洞、缝隙补平,干燥后用砂纸将凸处磨掉,将浮尘扫净。(3)、刮腻子:遍数可由墙面平整程度决定,一般为两遍,腻子以纤维素溶液、福粉,加少量建筑胶,光油和石膏粉拌合而成。第一遍用抹灰钢光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净平顺。干燥后磨砂纸,将浮腻子及斑迹磨平磨光,再将墙柱及天棚表面清扫干净。第二遍用抹灰钢光匙竖向满刮,所用材料及方法同第一遍腻子,干燥后用砂子,抹平并扫干净。-200-
贵州宏科建设工程有限公司(4)、刷第一遍水泥漆,水泥漆在使用前要先用砂布网过滤。涂刷顺序是先刷顶板后刷墙柱,墙柱及天棚是先上后下。用排笔涂刷。使用新排笔时将活动的排笔毛拔掉。涂料使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。由于膜干燥较快,因此应连续迅速操作。涂刷时,从一头开始,逐渐向另头推进,要上下顺刷,互相衔接,后一排笔紧接着一排笔,避免出现干燥后接头。待第一遍水泥漆干燥后,复补腻子,腻子干燥后用砂纸磨光,清扫干净。(5)、刷第二遍、第三遍水泥漆,第二遍、第三遍水泥漆操作要求同第一遍。使用前要充分搅拌,如不很稠,不宜加水或少加水,以防露底。3、避免工程质量通病:(1)、透底:产生原因是涂层薄,因此刷涂料时除应注意不漏刷,还应保持涂料底稠度,不可随意加水过多。有时磨砂纸时磨穿腻子也会出现透底。(2)、接槎明显:涂刷时要上下顺刷,后一排笔接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积刷时,应配足人员,互相衔接。(3)、刷纹明显:涂刷稠度要适中,排笔蘸漆量适当,多理多顺防止刷纹过大。(4)、刷分色线时,施工前认真划好粉线,用力均匀,起落要轻,排笔蘸漆量要适当,从上至下或从左至右刷。(5)、涂刷带颜色的涂料、配料要合适,保证独立面每遍用同一批涂料,并且一次用完,保证颜色一致。(五)过道及门厅轻钢龙骨冲孔铝质板吊顶施工工艺(1).施工质量要求及验收标准:质量要求同木作造型吊顶验收标准如下:1)表面平整〈3-200-
贵州宏科建设工程有限公司2)接缝平直〈33)压条平直〈34)接缝高低〈15)压条间距〈2(2).施工工艺流程吊顶高度弹线——吊点位置水平设置——吊点膨胀螺栓——吊顶连接——龙骨连接——吊顶板安装(3).施工要点注意如下:1)吊顶龙骨安装前应确认有关电气、暖通、给排水管道已安装验收完毕方可施工。2)吊顶工程施工前必须弹出吊顶沿墙四周的标高水平复核无误方可进行施工。3)固定用直径10mm膨胀螺(a)900双向,吊杆用直径8mm或直径6mm钢筋,吊顶大于1.5m2时必须用角钢或方木进行顶撑(金属件表面应防锈处理)。4)用吊杆将主副龙骨吊起到预定高度,并进行水平校正技术处理。对标高、水平进行复核无误后,再对隐蔽工程进行检查确认,然后标出灯孔、灯槽位置后,方可进行罩面板的施工。严格按设计要求进行各种方式的收口。(4)、扣板吊顶施工工艺1).施工准备a所有铝板、龙骨、配件及机具等均已准备就绪b完成水、电、空调、消防等管线作业2).施工工艺-200-
贵州宏科建设工程有限公司a固定吊件:吊杆固定方法视结构基体情况而定。当为现浇钢筋混凝土时,用金属膨胀螺栓固定一钻孔的小角铁,以便穿挂吊杆;当为钢结构时,吊杆可直接焊柱或勾挂在钢结构上。吊杆使用材料及规格依吊顶承载力大小而定,上人承载吊项用Ф6mm-Ф10mm圆钢,不上人吊项可用10#-14#镀锌铁丝,均以牢固为原则。采用圆钢作吊杆,一般其下端应有螺纹,以便与专用承载龙骨吊挂件上螺帽连接,采用铁丝作吊杆,其下端直接穿入龙骨相关孔内绑紧即可。吊杆与龙骨端部距离不得超过30mm,否则应增设吊杆,以免龙骨因悬臂过大而端部下坠。当吊杆与设备或安装物件相碰时,应调整吊杆位置。吊杆必须通直,具有足够抗拉能力,特别是采用铁丝作吊杆时,更应拉直。当预埋吊杆需接长时,必须搭接焊牢,焊接杆件处于同一中心垂直线上。b安装边龙骨:根据弹出的水平标高线,将边龙骨用钉、膨胀螺栓等固定在相应墙、柱面上。如墙、柱为砖砌体,宜预埋好经防腐处理的木砖,边龙骨可用铁钉固定在木砖上。需注意边龙骨应固定在墙、柱面已抹灰面上,并能紧贴抹灰面。阴阳角方正,否则,对墙柱面抹灰应进行修补处理,直至平整、阴阳角方正为止。边龙骨安装好以后,应在上面划出承载龙骨及纵横龙骨位置分格线。c吊杆与承载龙骨连接:一般用专门配套的吊挂件连接,上人承载龙骨既要悬吊牢固,又要能阻止龙骨摆动,所以还要用一吊环将龙骨箍住,同时承载龙骨两端还必须与墙柱面顶紧。d承载龙骨安装:应从已安装好的边龙骨上拉线安装,以此为准定位和控制其平整度。或以一个房间为单位,用两根上下刨平的方木(60×60mm或50×80mm)作靠尺及卡尺,在方木下平面中心线上按龙骨间距及其宽度各钉上无帽铁钉,然后将方木放在龙骨两端,将龙骨夹于两定位钉间。方木两端需顶紧在墙柱面上控制其摆动,再在方木上放水平尺,拉房间中心线及对角线,并结合起拱度,拧动吊杆螺帽使龙骨升降。将龙骨平整度间距、方正、顺直等调好,再加上双螺帽固定即可,至于上人承载龙骨起拱问题,JGJ73-91规范规定“-200-
贵州宏科建设工程有限公司金属龙骨起拱高度应不小于房间短向跨度的1/200”。e纵横T形龙骨安装:安装时紧贴承载龙骨下平面,用专门配套的挂件,上端挂在承载龙骨上,挂件腿用钢丝钳夹住卧入T形龙骨相应孔内,横龙骨用连接耳插入纵龙骨孔内压紧,若龙骨不够长时,用专门连接件将其连接件将其连接。因承载龙骨已先找平,故注意一般紧贴承载龙骨安装后,纵横龙骨不必再找平,关键要注意检查其分格尺寸是否准确,交角是否方正,纵横龙骨平面相交时接口平面是否平齐,面板搁放时各边是否有2mm左右间隙,与L型龙骨是否也用专门连接件连接牢固,平面相交接口是否平齐等。3).质量控制a龙骨框格必须方正、平整;框格尺寸必须与板材实际尺寸相吻合,当采用普通T形龙骨时,龙骨中至中框格尺寸即为铝板外形尺寸,不应再留间隙,为使两者尺寸配合无误,宜试装一块板,以便最后确定龙骨安装尺寸。b组织专人将每块板材外型尺寸实测实量,如有误差,宜按1~2mm分级排选,将误差相近者集中在一个顶棚上使用,并相应调整龙骨框格尺寸。c龙骨弯曲变形者不得使用,特别是专用特制嵌龙骨的嵌口弹性不好,弯曲变形不直时不得使用。d纵横龙骨十字交叉处必须连接牢固、平整、交角方正。e检查板面是否平整;有无伤痕、弯曲、翘角、污染等现象,表面氧化着色是否损坏。f检查板与板之间是否安装平整,板缝是否顺直及宽窄是否一致。(5)、采用专用特制嵌龙骨时,是否将板块嵌夹牢固。有无不紧,易松动现象。十、外墙施工方法(一)外墙水泥砂浆粉刷施工方法-200-
贵州宏科建设工程有限公司1、施工准备(1)材料①水泥:32.5矿渣水泥或普通水泥,颜色一致,宜采用同一批产品。②砂:中砂,平均粒径为0.35-0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他有机物等有害物质,砂在使用前应根据使用要求过不同孔径的筛子。③石灰膏:应用块状生石灰淋制、淋制时使用的筛子,其孔径不大于3×3mm,并应贮存在沉淀池中。熟化时间常温一般不少于15d;用于罩面时,不应少于30d,使用时,石灰膏内不得含有未熟化颗粒和其他杂质。④磨细生石灰粉:其细度为0.125mm的方孔筛,累计筛余量不大于13%。使用前用水浸泡透使其充分熟化。熟化时间不少于7d。浸泡方法:应提前备好一个大容器,均匀地撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依次进行,直至达到容器体积2/3,随后,放水,将其石灰粉全部浸泡在水中。⑤其他掺合料:107胶、外加剂,其掺入量通过试验决定。(2)作业条件①结构工程全部完成,并办好结构验收手续,符合合格的标准要求。②抹灰前,应检查门窗框的位置是否正确,与墙体连接是否牢固。对连接处的缝隙应用1:3水泥经砂浆或1:1:6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆内掺少量麻刀灰嵌塞,使其塞缝密实。门窗缝隙处理按设计要求嵌填。③砖墙、混凝土墙,其基体表面的灰尘、污垢和油渍等应清除干净,并洒水湿润。④阳台栏杆、挂衣铁架、预埋预设的铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水湿润后-200-
贵州宏科建设工程有限公司后用1:3水泥砂浆或1:1:6混合砂浆分层补抹平。⑤ 加气混凝土表面缺棱掉角需分层修补,做法是:先洒湿基层表面,刷掺水重10%的107胶水泥浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在7-12mm。⑥ 外墙抹水泥砂浆大面积施工前,应先做样板,经检查合格并确定施工方法后再组织施工。⑦ 施工时使用的外架应提前准备好,横竖杆要离开墙面及墙角200-250mm,以利操作。为保证墙面的平整度,外架需铺设三步板,以满足操作工人的要求。为使其外抹灰的颜色一致,严禁采用单排外脚手架,严禁在墙面上预留临时孔洞。基层为不同材质,应提前钉好钢丝网。⑧ 抹灰前应先检查基体表面的平整,以决定其抹灰层厚度。抹灰前在大角两个面,阳台、窗台、旋脸两侧,根据图示尺寸要求,用全站仪打出基准线,以此做为抹灰打底的依据。2、操作工艺(1)基层为混凝土外墙①基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理”其方法有两种:一种是将其光滑表面用钻子剔毛,剔去光面,使其粗糙不平。另一种方法是将光滑的表面刷洗干净,并用10%碱水除去油污晾干后,在其表面用机械喷涂或用扫帚甩上一层1:1稀粥状水泥砂浆(内掺20%水重的107胶),使之凝固在光滑的基层表面,用手掰不动为止。②吊垂直、套方找规矩:按墙面上已弹的基准线,分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼。并按灰饼充筋。以墙面上充筋来控制墙面的平整。③抹底层砂浆:刷掺10%水重的107胶水泥浆一道,紧跟抹1:3水泥砂浆,每遍厚度宜在5-7mm,应分层分遍与所充筋抹平,并用大杠刮平找直,木抹子挫毛。-200-
贵州宏科建设工程有限公司④抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洒湿,按图示分格尺寸弹分格线、粘分格条、滴水槽、抹面层砂浆,面层砂浆应采用1:2.5水泥经砂浆或1:0.5:3.5水泥混合砂浆。抹时先薄薄地刮一层灰使其与底层灰抓牢,紧跟抹第二道,与分格条抹平,并用靠尺板或小杠将所抹灰层与分格条刮平,要横竖刮平,用木抹子挫平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直于地面的同一方向,轻刷一遍,以保持面层灰的颜色一致。及时将分格条起出,用素水泥膏将缝子勾平勾严,用抹子轻轻地压一下灰层,这样做是保证面层与底灰粘结牢固,不会因为起分格条时将面层灰拉起,造成干后空喜对于难起的分格条,则应待灰层干透后再起,防止起坏边棱。如采用先打底,待底层灰全部抹完后,再反上去从上往下抹面层砂浆时,应注意先检查底层灰是否有空裂现象,如发现空裂现象应剔凿反修后再做面层,另外应注意底层砂浆上的污垢尘土等应清理干净,浇水湿润后,方可进行面层抹灰。⑤滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面的凸线等上面应做流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不小于40mm,滴水线俗称鹰咀,应保证其坡向正确。⑥养护:水泥砂浆抹灰层,应在湿润的条件下养护。(2)基层为混凝土板①基层处理:用扫帚将板面上的粉尘扫净,浇水将板湿透,使之浸入加气砼块达10mm厚为宜。对缺棱掉角的加气砼块,板缝和板与板接缝处高差较大时,可用1:1:6混合砂浆与掺20%107胶的水搅拌均匀,分遍抹平,每遍厚7-9mm。待灰层凝固后,用水将板湿润,用上述同强度等级的细砂浆窗纱筛过的细砂,用机械喷或用扫帚甩在加气混凝土墙上。第二天,浇水养护,至砂浆疙瘩凝固在墙面上用手掰不动为止。②吊垂直、套方找规矩:同水泥砂浆面层。-200-
贵州宏科建设工程有限公司③抹底层砂浆:先刷10%水重107胶水泥浆一道,随刷随抹底层砂浆,配合比1:1:6混合砂浆,要分遍抹平,表面刮平,木抹搓毛,终凝后开始养护,若掺入粉煤灰则上述配合比可改为1:0.5:0.5:6(水泥:白灰:粉煤灰:砂)。④弹线、粘分格条、滴水槽、抹面层砂浆:抹面层砂浆前应按图示位置,尺寸弹线分格、粘分格条,分格条粘的位置应保持在已弹红线的一侧,防止乱粘。条粘好后,即开始抹面层砂浆,面层灰的配合比宜为1:1:5或1:0.5:0.5:5(掺烟灰的混合砂浆),应分两遍与分格条抹平,用木杠横竖刮平,木抹子搓毛,待面层表面无明水后,用水刷蘸水按垂直于地面方向轻刷一遍,使其面层颜色均匀一致。⑤滴水线(槽):做法及养护要求同上。(3)基层为砖墙①基层处理:将墙面上残存的废余砂浆、污垢、灰尘等清扫干净,并用水浇墙,将砖缝中的尘土冲掉并将墙面湿润。②吊垂直、套方找规矩同上。③抹底层砂浆:可采用1:3水泥砂浆或常温时采用1:0.5:4混合砂浆,底灰应分遍与所充筋抹平,用大杠横竖刮平,木抹子搓毛,终疑后浇水养护。④弹线、粘分格条、滴水槽及抹面层砂浆,操作方法同前。面层砂浆的配合比可采用1:2.5水泥砂浆,或1:0.5:3.5混合砂浆,根据施工需要可任选其中之一。⑤滴水线(槽)作法及养护方法同上。3、质量标准(1)保证项目-200-
贵州宏科建设工程有限公司所用的材料品种、质量必须符合设计要求,各抹灰层之间、及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。(2)基本项目①表面光滑、洁净、接槎平整、线角顺直清晰(毛面纹路均匀一致)。②护角符合施工规范2.1.9和2.1.10条规定,表面光滑平顺,门窗框与墙体间的缝隙填塞密实,表面平整。③孔洞、槽、盒尺寸正确、方正、整齐、光滑;管道后面抹灰平整。④分格条(缝)宽度、深度均匀一致,条(缝)平整光滑、楞角整齐、横平竖直、通顺。⑤滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽深度、宽度均不小于10mm,整齐一致。4、成品保护(1)门窗框上残存的砂浆应及时清理干净,门窗框装前要粘贴保护膜,嵌缝用的中性砂浆应及时清理,并用洁净的棉纱将框擦净。(2)翻拆架子时要小心仔细,防止损坏已抹好的水泥墙面,并应及时采取措施加以保护,防止因工序穿插造成的污染及损坏。对易被碰撞的部位应钉木板加以保护。(3)各抹灰层在凝结前应防止快干、曝晒、水冲、撞击和振动,以保证其灰层有足够的强度。(4)油工刷油时注意油桶不要从架子上碰下去,防止污染墙面,且不可蹬踩窗台,损坏棱角。5、应注意的质量问题(1)空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底。抹灰前不浇水,每层灰抹的过厚、跟的太紧;对于预制混凝土光滑表面不认真进行“毛化处理”-200-
贵州宏科建设工程有限公司,甚至混凝土表面存有酥皮不处理就抹灰;加气混凝土表面没进行严格处理就抹面,抹灰后又不进行养护。为解决此质量问题应抓好三点:第一施工前的清理、浇水,做好基层处理;第二施工时严肃认真不马虎;第三施工后浇水养护。(2)滴水槽不符合要求:不按图纸要求抹前粘贴滴水槽,而是抹后用抹子划沟,或有溜子压槽。(3)分格条、滴水槽起条后不规整美观:起条后应用素水泥膏勾缝,并将损坏的棱角及时修补好,以保证其使用功能和美观的要求。(4)窗台吃口:同一层的窗台标高砌的不一致,抹灰时没有拉线找平,故有的窗台吃口,影响使用。要求结构施工时尺寸要准确,并应考虑抹灰层厚度,窗台抹灰应深入框下10mm,并应抹成小圆角,找好流水坡度。(5)面层接槎不平,颜色不一致:槎子甩的不规矩不平,接槎时难找平,使用的水泥颜色不一。最好不在块中甩槎,一块应一次做成,槎子应甩在分格条中;基层浇水要透,选用水泥的颜色应一致。(二)外墙涂料施工方法1、施工准备(1)材料①涂料应遵照设计要求的品种及颜料选用。必须购买合格正牌、质量可靠,具有出厂合格证明的产品。②聚醋酸乙烯乳液。③石膏,32.5普通硅酸盐水泥或32.5以上白水泥,107胶,颜料(无机的)。④羧甲基纤维素,及与涂料材质相配套的相应稀料。⑤火碱。⑥涂料:按设计要求及样板颜色选用,所有材料应一次备齐。(2)作业条件①机具准备:0.6m3/min空压机一台,高压气管若干米,专用喷斗、喷嘴(直径2~6mm),手提式电动搅拌器,遮挡板及油工施工所用的小型工具刮板、毛刷、开刀等。-200-
贵州宏科建设工程有限公司②外墙板缺棱掉角处用1:3水泥砂浆修补好,空腔防水缝做好,并经淋水试验无渗漏现象。③外墙面装饰线条等工作已安装完成,滴水线等已检查合格,防雨措施已具备。④结构工程已完,已安装好吊篮。⑤基层抹灰经检查验收无酥松、胶皮、起砂、粉化等现象,有足够的强度,且含水率不得大于10%。⑥操作环境温度为+5℃以上。2、操作工艺(1)基层处理清理基层表面的灰浆,浮土等,对已抹好水泥砂浆的基层表面,应认真检查有无空鼓裂缝,对空鼓裂缝的面层必须剔凿修补好,并已经干燥后方可喷涂。(2)配料将若干桶涂料倒在一个特制的大槽内,并用手持电动搅拌器使其拌合均匀,根据喷涂面积的大小随拌合随使用。面层罩面材料要求一次性准备足,要确保颜色一致。(3)面层涂料的施工喷涂法施工:涂刷面积较大,颜色相同,优质涂料,外墙面线条简单的宜采用喷斗涂方法。喷涂时空压机的压力应保持在0.5~0.8MPa。将涂料装入专用的喷斗内,喷涂时可根据气压、喷嘴直径、涂料稠度等调整气管阀门和出料阀门,以喷成雾状为好,不应呈水柱状。喷涂时喷嘴应垂直于墙面且距墙30~50cm,以出浆均匀不流淌为准。要连续均匀喷涂,不应漏喷、流坠,如有漏喷应及时补喷,有流坠的应及时处理。-200-
贵州宏科建设工程有限公司涂层的接槎应甩在分格条或阴角处,防止出现虚喷、花脸。接槎部位由虚喷造成质感不匀时,可用砂纸打掉浮粒,然后再补喷一遍。涂层不应过厚,以盖底、色匀为好,一般喷涂二遍成活。喷滚相结合的施工方法:涂刷面质感强,凸凹明显,且有光泽,可选用各式浮雕漆,采用喷斗及手滚相结合的施工方法。喷刷封底漆,干后即可喷涂中间层。喷涂中间层花点:利用喷涂专用喷斗将涂料灌入桶中,开动高压空气0.5~0.8MPa,喷嘴垂直墙百30~50cm,将墙面上喷出大小不同的花点。辊压花纹:喷点后,即事用塑料滚或橡胶滚筒沾汽油或二甲苯将花点压平,呈现美丽的花纹,干燥24h后,即可喷面漆。(4)罩面漆:用专用稀料调整其浓度,用喷涂方法喷两遍即可。二遍间隔时间为2h。3、质量标准(1)主控项目一般刷浆(喷浆)严禁掉粉、起皮、漏刷和透底。(2)一般项目①反碱咬色:允许有轻微少量的反碱咬色,但不超过1处。②喷点刷纹:1.5m正规喷点均匀,刷纹通顺。③流坠疙瘩、溅沫:允许有轻微少量的流坠、疙瘩、溅沫,但不超过3处。④颜色、砂眼、划痕:颜色一致,允许有轻微砂眼,无划痕。⑤装饰线、分色线平直:装饰线,分色线偏差不超过2mm。⑥门窗灯具等:门窗灯具洁净。4、成品保护(1)喷涂前应对门窗框扇和玻璃及不需要喷涂部位遮挡好。如喷到玻璃上应及时清擦干净,防止涂层干后不好清洗。(2)施工12h内避免雨淋,下雨天不得施工。-200-
贵州宏科建设工程有限公司(3)升降吊篮不得碰坏墙面涂层。(4)涂刷时不要污染门窗、玻璃及其他饰面层。(5)室内清理杂物不能从窗口而下,防止污染墙面。5、质量通病防治(1)涂膜粘结不牢,起鼓开裂:基层含水率太大,潮气将涂膜拱起。要求涂刷前基层必须充分干燥,并在刷前用水湿润。(2)涂膜崩磁开裂:材质较差,含胶少、粉料多,涂层过厚,局部爆晒所致。应选用好的材质涂刷,并在涂刷前先做样板,经鉴定合格后再大面积施工。(3)反碱,咬色:二次着补时涂层干湿不一、厚度不一,或冬施工抹灰砂浆内掺有抗冻剂,面层涂料施工后极易产生反碱,咬色。(4)掉粉:有的粉料需要在现场施工时掺入固化剂,但施工人员不了解,或未掺入,有的涂料稠度较大,施工时随意加大,使涂料含胶量相应减少,涂刷后掉粉。(5)流坠:喷嘴过大喷涂层一次过厚,喷涂压力小,离墙面太近;或涂刷过稀,固化慢,都会造成流坠。(6)发花,颜色不一:涂料稀,涂刷遍数多,或涂刷遍数不一,涂层厚度不一造成。涂刷时应少蘸料、勤刷涂,注意遍数,掌握好涂层厚度。6、质量记录(1)原材料的材质证及试验报告。(2)水泥出厂证明。(3)质量检验评定记录。(三)外墙砖面层1)、施工顺序①、7mm厚1:3水泥砂浆打底划毛。②、12~15mm厚1:0.2:2(水泥:石灰膏:砂)混合砂浆粘结层。-200-
贵州宏科建设工程有限公司③、镶贴面砖。2)、镶贴要点①、底子灰抹完后,一般养护1~2d方可镶贴面砖。②、根据设计要求,统一弹线分格、排砖,一般要求横缝与旋脸或窗台一平。如按整块分格,可采取调整砖缝大小解决,确定缝子的大小做米厘条(嵌缝条),一般宜控制在8~10mm。根据弹线分格在底子灰上从上到下若干水平线。竖向要求阳角窗口都是整块,并在底子灰上弹上垂直线。突出墙壁面的部位,注意的是正面面砖要往下突出3mm左右,底面面砖要留有流水坡度。③、用面砖做灰饼,找出墙面、柱面、门窗套等横竖标准,阳角处要双面排直,灰饼间距不应大于1.5m。④、镶贴时,在面砖背后满铺粘线砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺方尺随时找找方。贴完一皮后须将砖上口灰刮平,每日下班前须清理干净。⑤、在与抹灰交接的门窗套、窗心墙、柱子等处应先抹好底子灰,然后镶贴面砖。罩面灰可在面砖镶贴后进行。面砖与抹灰交接处做法可按设计要求处理。⑥、缝子的米厘条(嵌缝条)应在镶贴面砖次日(也可在当天)取出,并用水洗净继续使用。在面砖镶贴完成一定流水段落后,立即用1:1水泥砂浆(砂子需过窗纱筛)勾缝。⑦、整个工程完工后,可用浓度10%稀盐酸刷洗表面,并随即用水冲洗干净。(四)外墙花岗岩墙面(1)施工顺序1)7mm厚1:3水泥砂浆打底划毛。2)12~15mm厚1:0.2:2(水泥:石灰膏:砂)混合砂浆粘结层。-200-
贵州宏科建设工程有限公司3)镶贴面砖。(2)镶贴要点1)底子灰抹完后,一般养护1~2d方可镶贴面砖。2)根据设计要求,统一弹线分格、排砖,一般要求横缝与旋脸或窗台一平。如按整块分格,可采取调整砖缝大小解决,确定缝子的大小做米厘条(嵌缝条),一般宜控制在8~10mm。根据弹线分格在底子灰上从上到下若干水平线。竖向要求阳角窗口都是整块,并在底子灰上弹上垂直线。突出墙壁面的部位,注意的是正面面砖要往下突出3mm左右,底面面砖要留有流水坡度。3)用面砖做灰饼,找出墙面、柱面、门窗套等横竖标准,阳角处要双面排直,灰饼间距不应大于1.5m。4)镶贴时,在面砖背后满铺粘线砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺方尺随时检查。贴完一皮后须将砖上口灰刮平,每日下班前须清理干净。5)在与抹灰交接的门窗套、窗心墙、柱子等处应先抹好底子灰,然后镶贴面砖。罩面灰可在面砖镶贴后进行。面砖与抹灰交接处做法可按设计要求处理。6)缝子的米厘条(嵌缝条)应在镶贴面砖次日(也可在当天)取出,并用水洗净继续使用。在面砖镶贴完成一定流水段落后,立即用1:1水泥砂浆(砂子需过窗纱筛)勾缝。7)整个工程完工后,可用浓度10%稀草酸刷洗表面,并随即用水冲洗干净。十一、水泥砂浆楼地面1、施工准备(1)材料水泥:宜采用32.5硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。-200-
贵州宏科建设工程有限公司砂:中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。(2)作业条件水泥砂浆地面施工前应弹好+50cm水平标高线。室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。各种立管和套管,孔洞周边位置应用豆石混凝土浇筑好。有垫层的地面应做好垫层,地漏处找好泛水及标高。地面施工前应做好屋面防水层或防雨措施。2、操作工艺(1)基层清理:地面基层,地墙相交的墙面,踢脚板处的粘杂物清理干净,影响面层厚度的凸出部位应剔除平整。(2)洒水润湿:在施工前一天洒水润湿基层。(3)抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层的只抹面层砂浆。(4)踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高,拉通线确定底灰厚度,套方,贴灰饼,抹1:3水泥砂浆,刮板刮平,搓平整,扫毛浇水养护。(5)踢脚板抹面层砂浆:底层砂浆抹好,硬化后,拉线贴粘靠尺板,抹1:2水泥砂浆,抹子压抹上灰后用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口,用角抹子溜直压光。(6)刷素水泥浆结合层:宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥面,经扫除形成均匀的水泥浆粘结层,随刷随铺水泥砂浆。(7)冲筋贴灰饼:根据+50cm标高水平线,在地面四周做灰饼,大房间应相距1.5m至2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。(8)铺水泥砂浆压头遍:紧跟贴灰饼冲筋铺水泥砂浆,配合比为水泥:-200-
贵州宏科建设工程有限公司砂=1:2,如用425标号的水泥可用1:2.5的配合比,稠度应小于.5cm;用木抹子赶铺拍实,木杠按贴饼和冲筋标高刮平,上木抹子搓平,待反水后略撒1:1干水泥砂子面,吸水后铁抹溜平,如有分格的地面,经分格弹线或拉线,用劈缝溜子开缝,溜压至平直光。上述操作均在水泥砂浆初凝前进行。(9)第二遍压光:在压平头遍之后,水泥砂浆凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光。有分格的地面压过后应用溜缝抹子溜压,做到缝边光直,缝隙明细。(10)第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹子纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。(11)养护:地面压光交活后24h,铺锯末撒水养护并保持湿润,养护时间不少于15h。养护期间不允许压重物和碰撞。2、质量标准(1)保证项目①水泥,砂的材质必须符合设计要求和施工及验收规范的规定。②砂浆配合比要准确。③地面面层与基层的结合必须牢固无空鼓。(2)基本项目①表面洁净,无裂纹、脱皮、麻面和起砂等现象。②地漏和有坡度要求的地面,坡度应符合设计要求,不倒泛水,无渗漏,无积水;抹面与地漏(管道)结合严密平顺。③踢脚板高度一致,出墙厚度均匀与墙面结合牢固,局部有空鼓长度不大于200mm,且在一个检查范围内不多于两处。3、成品保护(1)施工操作时应保护已做完的工程项目,门框要加防护,避免推车损坏门框及墙面口角。-200-
贵州宏科建设工程有限公司(2)施工时应保护管线、设备等位置。(3)施工时保护好地漏、出水口等部位的临时堵口,以免灌入砂浆等造成堵塞。(4)施工后的地面不准再上人剔凿孔洞。4、本工程房间内楼面不做水泥砂浆楼地面,只做房间外部分。室内房间浇筑砼时找平扫毛。4、质量通病防治(1)地面起砂:主要原因是水泥过期标号不够,水泥砂浆搅拌不均匀,水灰比掌握不准,压光不适时而造成。施工时水泥应符合材质要求,严格控制配合比,压光应在终凝前完成交活。(2)空鼓裂纹:主要原因是基层清理不干净,前一天没认真洒水润湿,涂刷水泥浆与铺灰操作工序的间隔时间过长造成。施工时应保证用料符合要求,基层清理应认真,铺灰、压实应掌握好时间,保证垫层、面层应有的厚度。(3)地面不平和漏压:主要原因是水泥砂浆铺设后边角、管根刮杠不到头,搓平不到边,容易漏压或不平。施工时应认真操作。(4)倒泛水:主要原因是有垫层的地面在做垫层时坡度没有找准。面层施工前应检查基层泛水是否符合要求,面层施工冲筋时找好泛水。5、质量记录本工艺标准应具备以下质量记录:(1)原材料的材质证明及试验报告。(2)水泥出厂证明。(3)质量检验评定记录。十二、细石砼地面-200-
贵州宏科建设工程有限公司(1)细石砼浇筑时砼的坍落度不得大于3cm,最好为干硬性。砼采用机械搅拌,并必须拌合均匀。水泥采用普通硅酸盐水泥;细骨料用中砂;粗骨料用碎石、粒径不大于15mm和面层厚度的2/3,含泥量小于2%;水用自来水。(2)基层上的一切浮灰、杂质,必须仔细清除,否则形成一层隔离层,会使面层结合不牢。表面较滑的基层,应进行凿毛并用清水冲洗干净。铺设地面前,再一次将门框校核找正。(3)先在四周墙上弹上一道水平基准线,作为确定细石砼面层标高的依据。根据水平基准线再把地面面层上皮的水平基准线弹出,在四周墙角处每隔1.5-2m用同强度等级的细石砼抹标志,标志大小一般8-10cm见方,再以标志的高度做出纵横方向通长的标筋以控制面层的厚度。标筋用同强度等级的细石砼,宽度为8-10cm。作标筋时,要注意面层的厚度应与门框的锯口线吻合。还要注意找坡方向。(4)铺设时由里面向门口方向铺设,应比门框锯口线略低3-4mm。按标筋厚度刮平拍实,稍待收水,用钢皮抹子预压一遍。待进一步收水后,用铁滚筒来回纵横滚压,直至表面泛浆,然后进行压光工作(5)铺设完后及时按要求养护。十三、栏杆、扶手安装工程1、引用标准建筑工程施工质量验收统一标准(GB50300—2001)建筑装饰装修工程质量验收规范(GB50210-2001)2、金属件①型钢制作的栏杆及花饰,其直线部位要求严格调直,不得出现弯曲变形,曲线部位应保持曲线流畅、滑顺、花型一致。②钢板制作的装饰件,应保持边角整齐,切割部位须挫平磨光,不得留有切割痕迹。③机械加工,按图纸要求加工,尺寸准确,表面光洁。3、施工准备①楼梯间墙面、楼梯踏板、阳台、窗台等抹灰及墙材铺贴全部完成。-200-
贵州宏科建设工程有限公司②金属栏杆或靠墙扶手的固定埋件安装完毕。4、操作工艺①栏杆安装工艺流程找位划线→焊接固定→焊接→修整挫平→油漆粉刷②安装扶栏杆的固定件:位置、标高、形状找位校正后,弹出栏杆纵向或横向中心线。③按设计构造,根据位置、角度,划出栏杆直线段或折弯段的起点和终点的位置。④金属构件及镀铬件与固定铁件焊接时,应采取措施控制焊接焊痕在最小范围,避免影响装饰效果。⑤凡露在外面的焊缝应满焊,并保持焊缝均匀,再经锉平,磨光。⑥油漆可根据装修标准和设计要求,进行油漆涂刷。⑦扶手安装工艺流程找位划线→弯头配制→连接预装→固定→修整打光→油漆粉刷⑧找位与划线安装扶手的固定件。位置、标高、坡度、转角形状找位校正后,弹出扶手纵向中心线。按设计扶手构造,根据折弯位置、角度,划出折弯或割角线。楼梯扶手和栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置。⑨弯头配制按扶手或栏杆顶面的斜度,配好起步弯头,一般扶手,可用扶手料割配弯头,采用割角对缝粘接,在断块割配区段内最少要考虑四个螺钉与支承固定件连接固定。大于70㎜断面的扶手接头配制时,除粘结外,还应在下面作暗榫或用铁件铆固。⑩整体弯头制作:先做足尺大样的样板,并与现场划线核对后,在弯头料上按样板划线,制成雏型毛料(毛料尺寸一般大于设计尺寸约10㎜)按划线位置预装,与纵向直线扶手端头粘结,制作弯头下面刻槽,与栏杆扁钢或固定件紧贴结合。-200-
贵州宏科建设工程有限公司5、质量控制①安装固定扶手的预埋件(木砖或铁件)必须牢固,无松动现象。②制作:规格尺寸正确,表面光滑,线条顺直,曲线面弧顺,楞角方正,无戗槎、刨痕、锤印等缺陷。③安装:位置正确,割角线准确、整齐,接缝严密、坡度一致,粘结牢固、通顺,螺帽平正,出墙尺寸一致。④接槎不平:主要是扶手底部开槽深度不一致,栏杆扁钢或固定件不平正,影响扶手接槎的平顺质量。⑤颜色不均匀:主要是选料不当所致。⑥螺帽不平:主要是钻眼角度不当,施工时钻眼方向应与扁铁或固定件垂直。6、质量标准①护栏和扶手制作与安装所使用材料的材质、规格、数量和木材、塑料的燃烧性能等级应符合设计要求。②护栏和扶手的造型、尺寸及安装位置应符合设计要求。③护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接点应符合设计要求。④护栏高度、栏杆间距、安装位置必须符合设计要求。护栏安装必须牢固。栏杆扶手与基层必须镶钉牢固,无松动现象。栏杆焊接的焊缝应满焊,并保持焊缝均匀,再经锉平,磨光。栏杆垂直度允许偏差为2㎜,栏杆的间距允许偏差为3㎜。扶手纵向弯曲的允许偏差为3㎜。扶手和栏杆的制作要尺寸准确,表面光滑,线条顺直。⑤扶手和栏杆的安装位置要正确,割角整齐,接缝严密。⑥护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑。色泽应一致,不得有裂缝、翘曲及损坏。检验方法:观察;手摸检查。-200-
贵州宏科建设工程有限公司十四、门窗施工方法采用进户门为金属卷帘门,钢质防火门、铝合金门窗及塑钢门窗等,施工方法如下:(一)、防火门的施工1、防火门成品必须符合设计所要求的防火性能,并须由公安部门批准生产许可证的生产单位产品。2、防火门安装应和门扇开启方向的墙面平。3、木制防火门框及扇的安装同木门框扇的安装。4、防火门应比安装洞口尺寸小20mm左右,门框应与墙身连接牢固,空隙用耐热材料填实,安装应注意平直,避免锯刨,若有不可避免的锯刨,锯刨面必须涂刷防火涂料一度,安装五金部位剖凿后,在剖凿处应涂刷防火涂料一度,防火门和墙体连接应用膨胀螺栓,如用木砖必须作防火处理,防火门必须安装闭门器。5、钢筋砼门框的防火门扇装入门框裁口内时,应先将扇与框四周缝隙调整好,使门扇平直。上下门轴必须在同一垂线上,与门框预埋铁焊牢时,应校正位置,防止位移变形。上下插销及门闩,拉手的安装位置应准确,经试装后再行焊牢。安装完毕后应作多次开关试验,检查合格后再做门框粉刷和五金零件涂防火漆。(二)、卷帘门的施工1、安装前首先按设计型号查阅产品说明书和电气原理图,检查表面处理和零附件,并检测产品各部位基本尺寸,检查门洞口是否与卷帘门尺寸相符、导轨、支架的预埋件位置、数量是否正确。2、电动卷帘门出厂产品必须由公安部批准的生产厂家产品。3、电动卷帘门安装的工艺流程:弹线确定各部件位置→安装边框→安装电机、减速机→装卷帘轴→安装帘板与轴连接→安装限位→接线、安装电盘试运转→安装导槽→调整限位装置→安装顶箱→试运转、试手动。-200-
贵州宏科建设工程有限公司4、安装:测量洞口标高,弹出两轨垂线及卷筒中心线;边框、导槽应尽量固定在预埋铁板上,也可用膨胀螺栓固定,导槽使用M8,边框使用M12螺栓,电动门边框如果是砖墙,需用穿墙螺栓或按图纸要求进行;门帘板有正反,安装时要注意,不得装反;所有紧固零件如螺钉等必须紧固,不准有松动现象;卷帘轴安装时注意轴线的水平,轴与导槽的垂直度;安装后进行调试,先手动运行,再用电动机启闭数次,调整至无卡位,阻滞及异常噪声等现象为止,全部调试完毕,安装防护罩,对各种防火性能要求安装好以后进行调试。(三)、铝合金门窗及塑钢门窗施工1、首先对进场的铝合金门窗进行验收,规格、等级、品种、型号,质量必须符合设计及国家产品标准,每批门窗附件应有出厂合格证和出厂产品的验收记录。2、安装工作应在室内粉刷和室外粉刷找平刮糙等湿作业完毕后进行。3、门窗框与墙体之间的间隙应符合规范要求。4、首先弹出门窗洞口中心线,从中心线确定其洞口宽度,在洞口两侧弹出同一标高水平线,且水平线在同一楼层内标高均相同,竖向也应在同一垂线上,安装位置应在墙中间。5、按照设计开启方向及弹线位置,将临时木楔固定(并注意门所在位置房间的地面材料应留足间隙),并反复校正其垂直度及水平度,然后用膨胀螺栓射钉将连接件固定在结构上,连续件间距小于或等于500mm,然后再检查一遍,符合要求后贴上保护胶纸,安好后严禁搁置脚手板或其它重物。6、填缝:填充材料先用水泥砂浆,砂浆和框接触面应刷二度沥青酚醛清漆后再在框外侧贴三元乙丙橡胶条软质胶带,窗洞墙体室内外二次粉刷(装饰)不应超过铝合金门窗外框边3mm。-200-
贵州宏科建设工程有限公司7、门窗扇安装在室内外粉刷工程施工基本结束后进行,推拉窗扇应先装内侧,后安外侧,旋转调整螺钉,调正滑轮与下框的距离,使毛条压缩量为1~2mm,窗上所有滑轮均应调正以使底部毛条压缩均匀,并使扇的主挺与框平行。固定扇应装在室外侧面,并固定牢固不会脱落,确保使用安全。8、密封胶的施工,清除被粘结物表面的油污、铁锈、灰尘,并表面保持干燥,施工后密封胶表面平整,凹凸不能超过1mm。9、粉刷全部完成后将保护胶纸撕去,塑料胶纸在型材表面留有的胶痕,宜用香蕉水清理干净。十五、地砖防水屋面1、根据楼地面、屋面屋脊及分格缝确定十字基准线,按挑选好规格的砖进行预排砖分皮。分皮数不够整砖的可裁割,用于边角处。2、铺砖顺序,大面积先铺中间十字标准砖带,然后挂线向四面推进,先铺远离屋面出门口的纵横标准砖带,然后挂线从里到外,倒退铺设。铺砖应先刷一道掺有水泥量4-5%胶水、水灰比0.4-0.5的素水泥浆,随即抹1:2.5干硬性水泥砂浆,厚10-15mm,用木抹刀搓平拍实,随即均匀撒上1-2mm水泥干粉,用喷壶喷湿后,随即铺上缸砖,用木锤轻轻敲实,随时用水平尺或靠尺检查平整度,用硬木拍和木锤拍打找平,随即将缝内砂浆扫除,砖面擦净。3、勾缝、擦缝、养护:留缝的地砖用1:1水泥砂浆勾缝,一般勾成平凹缝低砖面1-2mm,勾缝应密实、平整、光滑,密缝铺设的要求接缝平直,将接缝清理干净,刷水湿润凉干后,灌1:1水泥细砂糊状灰浆,待灰浆稍干,用布砂团推擦缝隙,至饱满密实,并用干布团将砖面擦净,第二天洒水养护3-4天。4、踢脚板铺贴:铺贴立缝与地面缝对齐,铺时在房间阳角两头各贴一块砖,出墙厚度符合要求,以砖上楞角为标准,及时粘到墙上,用木缒轻击拍实,上口棱角跟线,随之将挤出砖面余浆刮去,砖面清理干净。5、产品保护-200-
贵州宏科建设工程有限公司1)、对已完工产品应进行保护,门框墙柱角,防止磕碰,作业运料车用窄车,车脚包扎破布等保护物,防止停车碰磕地面。2)、切割砖时,底应加垫物,防止割伤损坏到下层表面。十六、防水涂料1、作业条件(1)涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留的灰浆硬块及突出部份应清除干净,压实压光;阴阳角处应做成圆弧或钝角;屋面与突出屋面结构连接处等部位,应做成半径为100~150mm的圆弧或钝角。(2)基层表面应保持干燥,含水率不大于8%;并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。(3)突出屋面、地面、墙面的管根、排水口、阴阳角、变形缝及蹲坑接口处等易发生渗漏的部位,应做完附加层等增补处理;刷完聚氨酯底胶后,经检查验收办理完隐蔽工程验收。(4)防水层施工所用的各类材料、基层处理剂、着色剂及二甲苯等均为易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。(5)防水层施工不得在雨天、大风天进行;严冬季节施工的环境温度不低于5度。2、施工要点(1)基层清理涂膜防水层施工前,先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布擦一次。(2)涂刷底胶涂刷底胶,用长把滚刷均匀涂刷在基层表面,涂后常温在4h以后手感不沾时,即可做下道工序。(3)防水涂膜层施工-200-
贵州宏科建设工程有限公司① 细部做附加层:突出屋面、地面的管根、地漏、雨水口、檐口、阴阳角细部,应在大面积涂刷前,先做好防水附加层,常温需在4h左右,再刷第二道涂膜防水层;24h实干后即可进行大面积涂膜防水层施工。② 涂膜防水层施工第一道涂刷:将防水涂料用滚刷均匀涂在基层表面,厚度为1.3~1.5mm,不得有漏刷和鼓泡等缺陷,24h固化后,刮第二道涂层。第二道涂刷:在已固化的涂层上,采用与第一道相互垂直的方向均匀涂刷在涂层表面,涂刮略少于第一道,厚度为0.7~1.0mm,要均匀涂刷不得有鼓泡等现象。③ 涂膜防水层施工时,应按照工艺标准,认真进行技术、材料交底,施工完后应进行蓄水试验,并经过检查验收办理隐蔽工程验收手续,然后根据设计要求,进行下道工序施工。3、成品保护(1)涂刷好的涂膜防水层,应及时采取保护措施,防止损坏,施工遗留的钉子、木棒等杂物应及时清走。(2)操作人员不得穿带钉子的鞋作业;涂膜防水层施工后未固化前不允许上人行走踩踏,以免损伤防水层,造成渗漏。(3)穿过屋面、地面、墙面等处已稳固好的管根,应加以保护,施工过程中不得碰损变位。(4)地漏、排水管等处应保持畅通,施工中应采取保护措施。4、应注意的质量问题(1)、空鼓防水层空鼓,发生在找平层与涂膜防水层之间和接缝处,其原因是基层潮湿,找平层含水率过大,使涂膜空鼓,形成气泡。施工中应认真操作,并控制含水率。(2)、渗漏-200-
贵州宏科建设工程有限公司防水层渗漏水,发生在穿过屋面、地面、墙面等处的管根、地漏、阴角等处。其原因是管根、地漏等处松动,粘结不牢,接触面清理不净,产生了空隙;接口处搭接长度不够,粘贴不紧等缺陷。施工前应认真检查上述部位是否松动,并及时修补和稳固。5、质量标准(1)主控项目:①防水材料的品种、牌号;必须符合设计要求和有关技术规范、标准的规定。②防水涂膜及其变形缝,檐口、泛水、水落管、预埋件等处的细部做法,必须符合设计要求和屋面工程技术规范的规定。③屋面防水层严禁有渗漏现象。(2)一般项目:①涂刷防水层的基层应符合排水要求,平整洁净,无起砂、空鼓和松动现象,阴阳角处应呈圆弧形或钝角;防水层无积水现象。②防水层的涂刷,应符合设计要求和屋面工程技术规范的规定,且应粘结牢固,无空裂、损伤、起泡、皱折等缺陷。③细石砼的厚度应均匀一致、表面平整、压实抹光、无裂缝、起砂等缺陷。6、成品保护(1)已铺好的防水层,应及时采取保护措施,防止机具和施工作业损伤。(2)屋面防水层施工中不得将穿过屋面、墙面的管根损伤变位。(3)变形缝、水落管口等处防水屋施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。(4)防水层施工完毕,应及时做好保护层。(5)施工中不得污染已做完的成品。-200-
贵州宏科建设工程有限公司十七、挤塑板的铺设工艺1适用范围:本标准适用于现浇钢筋混凝土屋面。2施工操作工艺:①屋面清扫干净,按设计要求范围弹出铺设墨线,按每五块板弹出大方格。②用干胶,按墨线,先纵横各铺砌一行隔热块,虽有墨线,但亦必须拉线操作,以保证平整。③标准行铺好好后,应向两侧和后退方向顺序逐块铺砌,并拉通长线对板的平直度进行控制,铺块间缝隙如设计无要求时,则不应大于2mm。④板距女儿墙不小于250mm,以避免顶裂山墙。3质量标准:①主控项目:材料的规格和质量必须符合设计要求,严禁断裂和缺角;②铺设平整、稳固,缝隙勾填密实,距山墙或女儿墙不得小于250mm,相邻两块的高低差不得大于1mm。4成品保护:①搬运和堆放预制隔热块砖应轻搬、轻放,用手推车上屋面不能装载过多,以防止车子倾覆倒地损坏。②堆放时不能平放叠堆,要竖放,以防止互相压坏。③不能在已铺保温板上行走手推车,或放重物。5施工注意事项:①屋面要彻底清扫干净,在铺设过程中如发现有砂浆或垃圾应随时清扫干净。②凡破损的隔热砖不能使用③操作时不可猛砸屋面以防损坏已完工的防水层。④板距女儿墙不小于250mm,以避免顶裂山墙。6质量记录:-200-
贵州宏科建设工程有限公司①使用的各种材料的出厂合格证(质量保证书)及进场的复试记录;②隐蔽工程检查资料及各工序的质量评定资料;③施工中的配合比、计量记录、养护记录,工序间的交接资料;④专项施工方案和技术交底。十八、卷材防水1、材料(1)APF防水卷材,厚度1.5mm,按规定抽样复检。(2)底胶:用于刷涂冷底子油,分甲、乙两组份,甲料为黄褐色胶体,乙料为黑色胶体。(3)CX-404胶:用于基层及卷材粘结,黄色混浊胶体。(4)丁基粘结剂:用于卷材接缝,分A、B两组份,A组为黄浊胶体,B组为黑色胶体(5)威固929涂膜防水材料:用于复杂部位增补密封处理。(6)聚氨酯嵌缝膏(胶泥):用于卷材收头处粘结密封处理。(7)二甲苯或乙酸乙酯:用于稀释或清洗工具等。(8)其他配套材料2、作业条件(1)铺贴防水层底基层为聚合物防水涂料防水层,其表面应将尘土、杂物清扫干净。(2)防水层所用的卷材、基层处理剂、二甲苯等,均属易燃物品,存放和操作应远离火源,并不得在阴暗潮湿处存放,防止发生意外。(3)雨期施工基层必须干燥,要控制其含水率,达不到规定要求时,不得进行防水层施工。3、施工要点(1)基层要求-200-
贵州宏科建设工程有限公司铺贴防水层的基层,在涂刷聚氨酯底胶前,应清扫干净;屋面、檐口、檐沟、天沟等基层的坡度,应符合设计要求。(2)涂刷聚氨酯底胶配制底胶:先将聚氨酯涂膜防水材料按甲:乙组份以1:3的比例(重量比)配合搅拌均匀;或将聚氨酯防水涂膜材料按甲:乙:二甲苯为1:1.5:1.5的比例(重量比)配合搅拌均匀;配制成底胶后,即可进行涂刷。涂刷底胶(相当于冷底子油):将配好的底胶用长把滚刷均匀刷在大面积基层上,厚薄应一致,不得有漏刷和白底现象;阴阳角、管根等部位可用毛刷涂刷;常温情况下,干燥4h以上,手感不粘时,即可进行下道工序。(3)复杂部位增补处理增补剂配制:将聚氨酯涂膜防水材料按甲:乙组份以1:1.5的比例(重量比)配合搅拌均匀,即可进行涂刷;配制量视需要确定,不宜过多,防止其固化。按要求配制好以后,用毛刷在突出屋面、墙面的管根、地漏、阴角根部等处,均匀涂刷防水增补剂,做为附加层,厚度以2mm为宜。待其固化后,即可进行下道工序。(4)铺贴卷材防水层①、铺贴前在未涂胶的基层表面排好尺寸,弹出标准线,为铺贴好卷材创造条件。②、卷材铺贴时,先将卷材摊开在干净、平整的基层上清扫干净,用长把滚刷蘸CX-404胶均匀涂刷在卷材表面,但卷材接头部位应空出10cm不刷胶,厚薄要均匀,不得有露底或凝聚胶块存在。当CX-404胶基本干燥后手感不粘时,用原来卷卷材用的纸筒再卷起来,卷时要求端平,两头齐整,不得卷成竹笋状,并防止带入砂粒、尘土和杂物。③-200-
贵州宏科建设工程有限公司、当基层底胶干燥后,在其表面涂刷CX-404胶,涂刷时用力要适当,不要在一处反覆涂刷,防止粘起底胶,形成凝聚块,影响铺贴质量,复杂部位可用毛刷涂刷CX-404胶;用力要均匀,涂胶后手感不粘时,开始铺贴卷材。④、卷材铺贴时将已涂刷好CX-404胶(粘结剂)预先卷好的卷材,穿入F30mm,长1.5m的锹把或铁管,由工人抬起,将卷材一端粘结固定,然后沿弹好的标准线向另一端铺贴;操作时卷材不要拉的过紧,每隔1m左右向标准线靠贴一下,依次顺序边对线、边铺贴;或将已涂好胶的卷材,按上述要求推着向另一端铺贴;无论采用哪种方法,均不得拉伸卷材,防止出现皱折。⑤、卷材铺贴时要减少阴阳角和大面积的接头,卷材应根据屋面坡度配置,从屋面两侧边沿开始,弹出标准线,使卷材的长向与流水坡度成垂直铺贴;屋面坡度在3~15%时,可平行或垂直于屋脊铺贴;当坡度大于15%的屋面。应垂直于屋脊铺贴。⑥、对平面与立面相连接的卷材应由下向上铺贴,使卷材紧贴阴角,不得有空鼓或粘贴不牢等现象。⑦、排除空气,每铺完一张卷材,应立即用干净的长把滚刷从卷材的一端开始在卷材的横方向顺序用力滚压一遍,将空气彻底排出。⑧、滚压:为保证卷材粘结牢固,在排除空气后,用30kg重、30cm长、外包橡皮的铁辊滚压一遍。(5)、接头处理①、在未刷CX-404胶的长、短边10cm处,每隔1m左右,用CX-404胶涂一下,在其基本干燥后,将接头翻开临时固定。②、卷材接头用丁基粘结剂粘结,先将A、B两组份材料按1:1(重量比)配合搅拌均匀,用毛刷均匀在翻开接头的表面,待其干燥30min(常温15min左右),即可进行粘合,从一端开始用手一边合一边挤出空气;粘贴好的搭接处,不允许有皱折、气泡等缺陷,然后用铁棍滚压一遍;凡遇有卷材重叠三层的部位,必须用聚氨酯嵌缝膏填密封严。(6)、卷材末端收头-200-
贵州宏科建设工程有限公司为使卷材收头粘结牢固,防止翘边和渗漏水,用聚氨酯嵌缝膏等密封材料封闭。当封闭材料固化后,在收头处刷聚氨酯涂膜防水材料一层,趁涂膜未固化时,用聚合砂浆压缝将接头封闭。聚合砂浆为水泥:砂子:107胶=1:3:0.15(重量比)配合搅拌均匀,即可抹压,砂浆配制不宜过多,视需要配制用量。(7)、蓄水试验屋面卷材做完后,应做蓄水试验。4、成品保护(1)、已做好的卷材防水层、应及时采取措施加以保护,防止损坏,带来后患。(2)、穿过屋面、墙面等处的管根不得碰撞、损坏和变位。(3)、天沟、排水口、变形缝等处因施工需要临时堵塞的纸袋、麻绳,塑料布等应彻底清除干净,保持畅通。(4)、在涂刷底胶、增补处理剂及粘结等工序中,不得污染墙面及门窗等部位。(5)、及时进行下道工序施工。5、应注意的质量问题(1)、空鼓卷材防水层空鼓,发生在下层与卷材之间,且多在卷材的接缝处。其原因是防水层中存有水分,空气排除不彻底,卷材没有粘结牢固;或刷胶厚度不均,厚度不够,压的不实,使卷材起鼓。(2)、渗漏渗漏发生在穿过屋面管根、排水口、伸缩缝和卷材搭接处等部位。伸缩缝由于未断开造成撕裂防水层;其他部位则由于粘结不牢卷材松动或衬垫材料不严密,有空隙等;接槎处漏水原因是甩出的卷材未保护好,以及基层清理不干净,卷材搭接长度不够等。-200-
贵州宏科建设工程有限公司十九、钢制外脚手架工程施工要点本工程三层以下采用钢制外脚手架,随着结构施工一次到位,三层及以上做型钢支撑分段挑架,为外装施工提供方便,脚手架基础地面采用砼硬化。1、搭设前的准备工件:(1)采用外径Φ48mm,壁厚3.5mm的钢管(或者外径50mm,壁厚3~4mm无缝钢管),立杆和大杆的长度为4~6.5m,小横杆1.4~2.3m。有严重锈蚀、弯曲、压扁、损伤和裂纹的钢管均一一清除。采用的直角扣件、回转扣件和对接扣件夹紧时钢管开口处最小间隙不小于5mm。禁止使用有脆裂、变形、滑丝等现象的扣件。第一次搭设架子的钢管和扣件数量足够、规格统一、材质优良。还脚手板、安全网检查合格,数量够用。(2)墙基回填土以后,搭设范围的地基应夯实平整,高于自然地坪10~15cm,并做好排水处理。在架子搭设三步高度后,在脚手架下面做细石砼地面并抹灰,宽度超出外立杆0.8m,并且做好排水沟。(3)提升架位置已确定好,并且外架搭设后必须不遮挡提升架的操作视线。(4)外架搭设施工方案已批准,并由有关管理人员向作业人员作了详细交底。(5)持证上岗人员个体防护充分准备。定期体检,安全带、安全帽,防滑鞋等已配备。2、搭设:(1)脚手架搭设的工艺流程为:场地平整、夯实→检查准备、材料配备→定位设置木垫块→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→边墙杆→铺脚手片→扎防护栏杆→扎安全网。(2)内立杆直接支承到砼基础顶面(一般条形基础、板式基础外挑出0.5m以上,而内立杆外侧离墙不大于0.2m);外立杆通过垫块(-200-
贵州宏科建设工程有限公司一般4~5cm厚木垫块)支撑在坚实平整的回填土上。或者沿立杆浇筑C20砼基(0.2m×0.2m),待砼基达到一定强度后再立杆。(3)双排架宜先立里排立杆,后立外排立杆。每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。双排架、外排两立杆的边线要与墙面重直。立杆接长时,宜先立外排,后立内排。(4)定距定位。纵距≤1.8m,横距≤1.5m;大横杆间距一般为≤40cm,横铺脚手板,内立杆(外侧)距墙面为20cm以内。根据以上或设计要求在建筑物四角用尺量出内、外立杆离墙距离,并打好木桩。用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。(5)脚手架封顶,内立杆、外立杆应高出平屋面沿口1.2m,高出坡屋面沿1.5m。大横杆步距一般为1.8m,底层第一步一般为2.0m高。(6)在距离底座150mm处设置纵向扫地杆,连接立杆下端,防止立柱底端在纵向发生位移;在纵向扫地杆上设置横向扫地杆,连接立杆下端,防止立杆底端在横向发生位移。(7)靠近立杆的小横杆应紧固于立杆上,小横杆与立杆的联接处,小横杆伸出10cm以上,在布置小横杆时,沿高度方向在立杆两侧交替布置,沿纵向两横排立杆之间相向布置。(8)沿脚手架纵向两端和转角处,中间每9m设一组剪刀剪,由扫地杆标高处循环连续设置剪刀撑到顶。斜边与地面成45o~60o夹角。步距1.8m,纵距1.5m,约50o;步距1.8m,纵距1.8,约45o;步距1.8,纵距1.2m,约56o。(9)水平方向每隔7m,垂直方向每高4m设一连墙杆。设置方法为浇每层的楼面QL(或构造柱)时预埋Φ8钢筋,待砼强度达到15N/mm2以上时,与立杆拉接。在拉接点处用小横杆或木顶撑与墙体顶住、形成一拉一撑的刚性连接。-200-
贵州宏科建设工程有限公司(10)在遇到提升架及卸料平台时,脚手架与卸料平台必须断开,该部分的连墙杆加密设置,而且在断开平台上,内外排立杆之间应设侧向剪刀撑。卸料平台宜搭至脚手架外缘,宽度应不小于提升架宽度,平台采用4cm以上木板与进料方向垂直铺设;卸料平台不得与脚手、提升架连接;卸料平台边缘要有防护措施。(11)、在脚手架的顶部和转角处,连墙杆应加密设置,增加30%。连墙杆的作用是提高立杆的纵向刚度,防止脚手架内、外倾斜,增强架体的整体稳定,并可靠地传递风荷载。拉接应牢固、稳定、上下错位。(12)、脚手架第一排和顶排横向满铺脚手片,中间也应铺设一排,用18号铅丝在脚手片的四角同大横杆扎牢;施工层及相邻两排满铺脚手片,脚手片交接处应平整、牢固、无探头跳板,常规脚手架全高脚手板铺设不多于6层,作业层不超过3层。铺手板面的荷载控制,砌筑脚手架不超过3kn/m2(300kg/m2)。(13)、材料搬运的出入口及开口处两侧,内外立杆用双根钢管,用扣件紧固。在出入口外侧上面搭设安全遮棚,棚宽大于出入口的宽度,棚顶满铺间距大于50cm的双层脚手片。(14)、脚手架的外侧,自第二步起必须设1.2高的防护栏杆和30cm高的挡脚杆;顶排的护手栏杆不得小于二道,高度分别为1.3m和0.9m。脚手架外侧用密目式安全网进行全封闭隔绝。临街作业要采用竹脚片封闭,或采用密目安全网封闭,同时搭设宽度大于4m的防护棚。(15)、在脚手架外围适当位置宽不小于1.0m的斜道,坡度为1:3(高:长)(即步高1.8m,斜道水平长度5.4m),转弯平台面积不小于3m2,斜道的受力杆应单独设置。斜道两侧及平台的两个外侧,以及平台同斜道连接的一面,设剪刀撑到顶。二十、型钢支撑悬挑架(一)工程概况本工程6#楼为地上24层框架剪力墙结构建筑。本工程外脚手架采用-200-
贵州宏科建设工程有限公司型钢支撑悬挑架从三层板平面起开始搭设。挑架从屋面住下开始搭设,分三步搭设,每一步的架体高度约为24m。挑架搭接处的施工方法:在放槽钢底位置放大横杆,然后把槽钢放在大横杆上,再把立杆竖在槽钢上,接下来按普通的搭设方法搭设,同时安装完挑架底座,等到砼强度达到设计要求后再拆除槽钢底大横杆,使上面挑架和下面挑架脱离,成为独立的架体。挑架底座采用二根12号槽钢,拉杆采用Φ20圆钢(钢丝绳的弹性较大,容易引起底座下弯和受力不均匀),架体采用Φ48×3.5的钢管,立杆在架体的9m以下采用双立杆。(二)方案计算书:钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。计算的脚手架为双排脚手架,搭设高度为24.0米,立杆采用单立管。搭设尺寸为:立杆的纵距1.50米,立杆的横距1.00米,立杆的步距1.50米。采用的钢管类型为48×3.5,连墙件采用3步3跨,竖向间距4.50米,水平间距4.50米。施工均布荷载为3.0kN/m2,同时施工2层,脚手板共铺设5层。悬挑水平钢梁采用[8号槽钢U口水平,其中建筑物外悬挑段长度1.50米建筑物内锚固段长度1.00米。悬挑水平钢梁采用钢丝绳与建筑物拉结,最外面钢丝绳距离建筑物1.49m。各构件的计算过程如下:一、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。1.均布荷载值计算小横杆的自重标准值P1=0.038kN/m-200-
贵州宏科建设工程有限公司脚手板的荷载标准值P2=0.350×1.500/3=0.175kN/m活荷载标准值Q=3.000×1.500/3=1.500kN/m荷载的计算值q=1.2×0.038+1.2×0.175+1.4×1.500=2.356kN/m小横杆计算简图2.强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩计算公式如下:M=2.356×1.0002/8=0.295kN.m=0.295×106/5080.0=57.974N/mm2小横杆的计算强度小于205.0N/mm2,满足要求!3.挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度计算公式如下:荷载标准值q=0.038+0.175+1.500=1.713kN/m简支梁均布荷载作用下的最大挠度V=5.0×1.713×1000.04/(384×2.06×105×121900.0)=0.888mm小横杆的最大挠度小于1000.0/150与10mm,满足要求!二、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。用小横杆支座的最大反力计算值,在最不利荷载布置下计算大横杆的最大弯矩和变形。1.荷载值计算小横杆的自重标准值P1=0.038×1.000=0.038kN脚手板的荷载标准值P2=0.350×1.000×1.500/3=0.175kN活荷载标准值Q=3.000×1.000×1.500/3=1.500kN荷载的计算值P=(1.2×0.038+1.2×0.175+1.4×1.500)/2=1.178kN-200-
贵州宏科建设工程有限公司大横杆计算简图2.强度计算最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下:集中荷载最大弯矩计算公式如下:M=0.08×(1.2×0.038)×1.5002+0.267×1.178×1.500=0.480kN.m=0.480×106/5080.0=94.508N/mm2大横杆的计算强度小于205.0N/mm2,满足要求!3.挠度计算最大挠度考虑为大横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下:集中荷载最大挠度计算公式如下:大横杆自重均布荷载引起的最大挠度V1=0.677×0.038×1500.004/(100×2.060×105×121900.000)=0.05mm集中荷载标准值P=0.038+0.175+1.500=1.713kN集中荷载标准值最不利分配引起的最大挠度V1=1.883×1713.400×1500.003/(100×2.060×105×121900.000)=4.34mm最大挠度和:V=V1+V2=4.389mm大横杆的最大挠度小于1500.0/150与10mm,满足要求!三、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R≤Rc其中Rc--扣件抗滑承载力设计值,取8.0kN;-200-
贵州宏科建设工程有限公司R--纵向或横向水平杆传给立杆的竖向作用力设计值;1.荷载值计算横杆的自重标准值P1=0.038×1.500=0.058kN脚手板的荷载标准值P2=0.350×1.000×1.500/2=0.262kN活荷载标准值Q=3.000×1.000×1.500/2=2.250kN荷载的计算值R=1.2×0.058+1.2×0.262+1.4×2.250=3.534kN单扣件抗滑承载力的设计计算满足要求!当直角扣件的拧紧力矩达40--65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN;四、脚手架荷载标准值:作用于脚手架的荷载包括静荷载、活荷载和风荷载。静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN/m);本例为0.1394NG1=0.139×37.000=5.158kN(2)脚手板的自重标准值(kN/m2);本例采用竹串片脚手板,标准值为0.35NG2=0.350×5×1.500×(1.000+0.300)/2=1.706kN(3)栏杆与挡脚手板自重标准值(kN/m);本例采用栏杆、木脚手板标挡板,准值为0.14NG3=0.140×1.500×5/2=0.525kN(4)吊挂的安全设施荷载,包括安全网(kN/m2);0.005NG4=0.005×1.500×37.000=0.277kN经计算得到,静荷载标准值NG=NG1+NG2+NG3+NG4=7.667kN。活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。-200-
贵州宏科建设工程有限公司经计算得到,活荷载标准值NQ=3.000×2×1.500×1.000/2=4.500kN风荷载标准值应按照以下公式计算其中W0--基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009-2001)的规定采用:W0=0.450Uz--风荷载高度变化系数,按照《建筑结构荷载规范》(GB50009-2001)的规定采用:Uz=1.130Us--风荷载体型系数:Us=0.960经计算得到,风荷载标准值Wk=0.7×0.450×1.130×0.960=0.342kN/m2。考虑风荷载时,立杆的轴向压力设计值计算公式N=1.2NG+0.85×1.4NQ风荷载设计值产生的立杆段弯矩MW计算公式MW=0.85×1.4Wklah2/10其中Wk--风荷载基本风压值(kN/m2);la--立杆的纵距(m);h--立杆的步距(m)。五、立杆的稳定性计算:不考虑风荷载时,立杆的稳定性计算公式其中N--立杆的轴心压力设计值,N=15.50kN;--轴心受压立杆的稳定系数,由长细比l0/i的结果查表得到0.21;i--计算立杆的截面回转半径,i=1.58cm;l0--计算长度(m),由公式l0=kuh确定,l0=2.95m;k--计算长度附加系数,取1.155;u--计算长度系数,由脚手架的高度确定,u=1.70;A--立杆净截面面积,A=4.89cm2;W--立杆净截面模量(抵抗矩),W=5.08cm3;-200-
贵州宏科建设工程有限公司--钢管立杆受压强度计算值(N/mm2);经计算得到=152.88[f]--钢管立杆抗压强度设计值,[f]=205.00N/mm2;不考虑风荷载时,立杆的稳定性计算<[f],满足要求!考虑风荷载时,立杆的稳定性计算公式其中N--立杆的轴心压力设计值,N=14.56kN;--轴心受压立杆的稳定系数,由长细比l0/i的结果查表得到0.21;i--计算立杆的截面回转半径,i=1.58cm;l0--计算长度(m),由公式l0=kuh确定,l0=2.95m;k--计算长度附加系数,取1.155;u--计算长度系数,由脚手架的高度确定;u=1.70A--立杆净截面面积,A=4.89cm2;W--立杆净截面模量(抵抗矩),W=5.08cm3;MW--计算立杆段由风荷载设计值产生的弯矩,MW=0.137kN.m;--钢管立杆受压强度计算值(N/mm2);经计算得到=170.58[f]--钢管立杆抗压强度设计值,[f]=205.00N/mm2;考虑风荷载时,立杆的稳定性计算<[f],满足要求!六、连墙件的计算:连墙件的轴向力计算值应按照下式计算:Nl=Nlw+No其中Nlw--风荷载产生的连墙件轴向力设计值(kN),应按照下式计算:Nlw=1.4×"77k×Awwk--风荷载基本风压值,wk=0.342kN/m2;Aw--每个连墙件的覆盖面积内脚手架外侧的迎风面积,Aw=4.50×4.50=20.250m2;No--连墙件约束脚手架平面外变形所产生的轴向力(kN);No=5.000经计算得到Nlw=9.688kN,连墙件轴向力计算值Nl=14.688kN-200-
贵州宏科建设工程有限公司连墙件轴向力设计值Nf=A[f]其中--轴心受压立杆的稳定系数,由长细比l/i=30.00/1.58的结果查表得到=0.95;A=4.89cm2;[f]=205.00N/mm2。经过计算得到Nf=95.411kNNf>Nl,连墙件的设计计算满足要求!当连墙件采用扣件与墙体连接。经过计算得到Nl=14.688kN大于扣件的抗滑力8.0kN,不满足要求!当连墙件采用焊接方式与墙体连接,对接焊缝强度计算公式如下其中N为连墙件的轴向拉力,N=14.688kN;lw为连墙件的周长,取3.1416×48.0=150.80mm;t为连墙件的周长,t=3.50mm;ft或fc为对接焊缝的抗拉或抗压强度,取185.0N/mm2;经过焊缝抗拉强度=14687.53/(150.80×3.50)=27.83N/mm2。对接焊缝的抗拉或抗压强度计算满足要求!七、悬挑梁的受力计算:悬挑脚手架的水平钢梁按照带悬臂的连续梁计算。悬臂部分脚手架荷载N的作用,里端B为与楼板的锚固点,A为墙支点。本工程中,脚手架排距为1000mm,内侧脚手架距离墙体300mm,支拉斜杆的支点距离墙体=1490mm,水平支撑梁的截面惯性矩I=101.30cm4,截面抵抗矩W=25.30cm3,截面积A=10.24cm2。受脚手架集中荷载P=1.2×7.67+1.4×4.50=15.50kN水平钢梁自重荷载q=1.2×10.24×0.0001×7.85×10=0.10kN/m满足要求!八、悬挑梁的整体稳定性计算:-200-
贵州宏科建设工程有限公司水平钢梁采用[8号槽钢U口水平,计算公式如下其中b--均匀弯曲的受弯构件整体稳定系数,按照下式计算:经过计算得到b=570×8.0×43.0×235/(1490.0×80.0×235.0)=1.65由于b大于0.6,按照《钢结构设计规范》(GB50017-2003)附录B其值用b"查表得到其值为0.884经过计算得到强度=2.89×106/(0.884×25300.00)=129.08N/mm2;水平钢梁的稳定性计算<[f],满足要求!九、拉杆的受力计算:水平钢梁的轴力RAH和拉钢绳的轴力RUi按照下面计算其中RUicosi为钢绳的拉力对水平杆产生的轴压力。各支点的支撑力RCi=RUisini按照以上公式计算得到由左至右各钢绳拉力分别为RU1=16.502kN十、拉杆的强度计算:拉绳或拉杆的轴力RU我们均取最大值进行计算,为RU=16.502kN拉杆的强度计算:上面拉杆以钢管100.0×10.0mm计算,斜拉杆的容许压力按照下式计算:=N/A<[f]其中N--斜拉杆的轴心压力设计值,N=16.50kN;A--斜拉杆净截面面积,A=29.85cm2;--斜拉杆受拉强度计算值,经计算得到结果是5.53N/mm2;[f]--斜拉杆抗拉强度设计值,f=215N/mm2;受拉斜杆的稳定性计算<[f],满足要求!斜撑杆的焊缝计算:斜撑杆采用焊接方式与墙体预埋件连接,对接焊缝强度计算公式如下-200-
贵州宏科建设工程有限公司其中N为斜撑杆的轴向力,N=16.502kN;lw为斜撑杆件的周长,取314.16mm;t为斜撑杆的厚度,t=10.00mm;ft或fc为对接焊缝的抗拉或抗压强度,取185.0N/mm2;经过计算得到焊缝抗拉强度=16502.48/(314.16×10.00)=5.25N/mm2。对接焊缝的抗拉或抗压强度计算满足要求!十一、锚固段与楼板连接的计算:水平钢梁与楼板压点的计算应该采用无支点悬臂形式计算结果。其计算结果如下:1.水平钢梁与楼板压点如果采用钢筋拉环,拉环强度计算如下:水平钢梁与楼板压点的拉环受力R=24.860kN水平钢梁与楼板压点的拉环强度计算公式为其中[f]为拉环钢筋抗拉强度,按照《混凝土结构设计规范》10.9.8[f]=50N/mm2;所需要的水平钢梁与楼板压点的拉环最小直径D=[24860×4/(3.1416×50×2)]1/2=18mm水平钢梁与楼板压点的拉环一定要压在楼板下层钢筋下面,并要保证两侧30cm以上搭接长度。2.水平钢梁与楼板压点如果采用螺栓,螺栓粘结力锚固强度计算如下:锚固深度计算公式:其中N——锚固力,即作用于楼板螺栓的轴向拉力,N=24.86kN;d——楼板螺栓的直径,d=20mm;[fb]——楼板螺栓与混凝土的容许粘接强度,计算中取1.5N/mm2;h——楼板螺栓在混凝土楼板内的锚固深度,经过计算得到h要大于24860.07/(3.1416×20×1.5)=263.8mm。3.水平钢梁与楼板压点如果采用螺栓,混凝土局部承压计算如下:-200-
贵州宏科建设工程有限公司混凝土局部承压的螺栓拉力要满足公式:其中N——锚固力,即作用于楼板螺栓的轴向拉力,N=24.86kN;d——楼板螺栓的直径,d=20mm;b——楼板内的螺栓锚板边长,b=5d=100mm;fcc——混凝土的局部挤压强度设计值,计算中取0.95fc=13.59N/mm2;经过计算得到公式右边等于131.6kN楼板混凝土局部承压计算满足要求!(三)型钢支撑悬挑架搭设1、杆件搭设顺序:按平面布置预埋→设置挑杆→纵向水平大横杆→设立斜支撑→布置立杆→布置横杆→扶手水平杆。2、脚手架搭设在建筑物的第六、十二、十八将外架横档(即小横杆)伸入楼层内,再设置挑杆与下一层板预埋件上,在其上部楼层上设置拉杆,共同承受上部架体的重量。3、挑杆上端和下端分别用于十字扣件扣在架底和下一层预埋件上,扣件扭力距40N·M以上,抗滑荷载7KN。4、拉杆不设接头,与楼层预埋点必须是交叉点。5、立杆纵向间距1.6M,横向间距1.0M,步距1.8M,每楼层、每隔3跨立杆,设一连墙杆。6、要注意架体悬挑部分的水平及垂直度,防止架体变形扭转受力,要防止架体中部下垂和外倾。7、纵向水平杆设置于小横杆之上,在立柱的内侧,并采用十字扣件与立杆相扣,扣件扭力矩应在4.5-5N.m。8、纵向水平杆采用对接扣件,接头不能在同跨内,相邻接头应错开500mm以上。如采用旋转扣件时,应使用3个扣件对接。纵向水平杆步高1.8m,设4道纵向水平杆。架子的外侧应设1.2m高的防护栏杆,操作层设置18cm高挡脚板。-200-
贵州宏科建设工程有限公司9、每一主节点处必须设一根横向水平杆,并采用十字扣件扣在立柱上;每一个小横杆处的纵向杆须使用十字扣件。10、本方案所采用的竹笆脚手板,铺设好后四角应用¢16的铁丝扎牢。11、脚手架在两端头或直线距离不大于12m处设置剪刀撑,每道剪刀撑跨立杆3~5根之间。斜角地面成45。~60。夹角。所用扣件一律采用旋转扣件,并扣在立柱上。12、脚手架内立杆与建筑物的间距为250mm~300mm,故此处应用木板封闭。立面围护采用密目安全网,并用网绳与大横杆绑扎牢固。13、脚手架在搭设时,应高出施工层1.2m~1.8m。(四)脚手架的验收1、架子搭设完毕,在投入使用前,应逐层由工程负责人(项目经理),架子班组和专职安技人员以及有关专业人员一起组织验收。验收时,必须有主管审批架子施工方案一级的技术和安全部门参加,并填写验收单。2、验收时,要检查架所使用的材料、配件、工具是否符合现行国家和部颁标准。(1)架子的布置,立杆和大、小横杆间距。(2)架子的搭设。(3)连墙点是否安全可靠;剪刀撑、斜撑是否符合要求。(4)架子的安全防护必须有效;绑扎紧程度应符合要求。(5)脚手板铺设应符合要求。(6)脚手架基础处理、做法、埋深必须正确和安全可靠。(五)脚手架的拆除1、架子拆除时应划分作业区,周围设围拦或竖立警戒标志,地面设有专人指挥,严禁非作业人员入内。2、拆除的高空作业人员必须戴安全帽、系安全带、穿软底鞋。-200-
贵州宏科建设工程有限公司3、拆除顺序遵循由上而下、先搭后拆的原则。即先拆栏杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则进行,严禁上下同时进行拆除作业。4、拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。5、连墙点应随拆除进度逐层拆除。6、拆除时要统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时,应先通知对方,以防坠落。7、拆除时不应碰坏门窗、玻璃、落水管、房檐瓦片、地下明沟等物。8、拆下的材料应堆放成堆,用塔吊吊运,严禁抛掷,运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清。9、在拆除过程中,不得中途换人,如必需换人时,应将拆除情况交代清楚后方可离开。-200-
贵州宏科建设工程有限公司第二节 水电安装工程施工方法一、工程施工范围强电、弱电、给水、排水、消防及通风等系统的预埋、安装与调试,及相关专业间的配合工作。二、工程施工依据1、施工图及设计说明。2、标书、答疑及图纸会审纪要。3、设计院及甲方设计变更通知书。4、现行施工及验收规范。5、施工图中要求的施工图集及建筑安装标准图集。三、主要施工方法(一)施工前准备(1)在项目部的组织下进行图纸自审工作,及时发现图中存在的问题,在工程施工前排除解决。(2)编制工程项目质量计划,以关键工序为主,制定详细的施工方案,作业指导书。(3)组织参加施工人员学习施工规范、验评标准和施工图纸,对施工人员进行岗前培训。(4)进行工料分析,做好人、财、物的计划和进场的工作。(5)做好各单项施工前的技术及安全交底工作。(二)施工流程(1)电气分部工程工艺流程图:-200-
贵州宏科建设工程有限公司配合空调系统调试绝缘测试配电箱安装开关插座、灯具试电避雷网安装接地电阻测试整体通电试电扫尾、产品保护竣工配合联动报警调试金属线槽、桥架安装管内穿线电缆敷设、线盒安装绝缘测试避雷引下线电气预埋墙体接盒管盒输通、清扫开工施工前准备(2)、水卫分部工程工艺流程图①给排水系统:开工施工前准备配合土建做预埋清理孔洞放样预制管段支架制安给水立管安装分段试压支吊架安装横支管安装水压、试压管道冲洗附件安装系统试压密闭试验单体试验设备安装设备负荷试验扫尾、产品保护竣工支吊架安装横支管安装灌水通水卫生洁具安装试验调整排水立管安装孔洞灌浆-200-
贵州宏科建设工程有限公司-200-
贵州宏科建设工程有限公司②消防系统:开工施工前准备配合土建做预埋清理孔洞放样单体试验设备安装消防立管安装横支管安装水压试验管道冲洗配合消防报警联动调试扫尾、产品保护竣工横支管安装分段分区试压喷头安装系统试压调整管道冲洗喷淋立管安装试压预制管段支架制安-200-
贵州宏科建设工程有限公司(三)电气工程施工方法变配电设备的施工应与土建专业密切配合,做好各种预埋件的预埋及相关孔洞的预留。变配电室内的电缆沟应做好排水措施。配电线路采用下面几种敷役方式:绝缘塑料铜芯导线直接穿扣压式薄壁钢管(系统图中以KBG表示,管径大于φ40的金属护管采用钢管)明敷或暗敷(明敷时护管需镀锌);电缆室内沿墙或顶板明敷。电缆明敷时,在低于1.8米处采用镀锌钢管保护。所有穿越楼板、防火分区隔墙的线路,在施工完成后,应按规范要求将各线路穿越孔洞封堵。各分项工程施工方法如下:(1)防雷接地①接地体的焊接:按设计图纸所标明的位置,将基础梁内的钢筋搭接焊成一个完整通路,与地基梁及桩基配筋连接作为防雷接地体。连接方法为热熔焊接,其搭接长度必须符合下列规定。A、扁钢与扁钢的搭接长度为其宽度的2倍,且焊接三个棱边。B、圆钢与圆钢为其直径的6倍,且双面焊接,如果不能双面焊而采用单面焊接时,焊接长度应加倍。C、圆钢与扁钢的搭接长度为圆钢直径的6倍,且双面焊接。②引下线的焊接:避雷引下线利用柱内两根主筋通长焊接引下,分别与基础梁的两根主筋连接。③避雷网安装:随土建施工在女儿墙上预埋支持卡,支持卡顶部距墙面150mm,埋入墙内大于80mm,间距2m,拐角及接交处为0.5m,预埋时应找平找直,预埋后将调直的Ф12圆铜顺直地放置于支持卡的顶部,扶正后拧紧螺栓,逐条连拉连成一体同引下线,避雷针搭接压接好。-200-
贵州宏科建设工程有限公司(2)管路敷设管路预留预埋是建筑安装工程首先而关键的一环,其预埋的质量不仅直接影响安装工程及有关安装方案的顺利进行,而且也关系到土建的质量和进度,因此,强调预埋管路敷设走向、位置、标高必须正确、系统完整、规格符合设计要求,不得有错、漏埋,更不允许任意破坏结构程度。现浇砼中预埋管线应在土建底板筋绑扎之后,附加筋之前进行暗配管路敷设的原则,不要求横平竖直而要求管路短,变头少,以便于穿线。暗配管的施工程序是:管材选择(根据设计图纸规格及材料标准选择所需管材)→管路加工(根据图纸和现场实际进行一系列加工,如除锈、刷漆、切管、弯管等)→线路敷设(管之间连接、管盒连接、跨接线安装等)。吊顶内的配管施工时需注意支吊架的安装,应先绘制总平面布置图,而后根据局部的立面位置制作安装吊架。支吊架安装根据图纸位置在钢结构上按规范要求设置。管路敷设应注意事项:①埋入墙砼中的管子保护层距管表面的净距离≥15mm,管中出地平≥200mm,成排暗配管间隙应≥25mm,进入落地式配电箱的管路应排列整齐,管口高出基础面≥50mm。②管路的弯曲半径不应小于管径10倍,弯曲处不应有褶皱、凹穴等缺陷,弯扁度<0.1管外径。钢管应采用套管连接,套管长度为管径的1.5-3倍,焊接应采用周边满焊,无虚焊、夹渣、气孔现象,以免水泥浆灌入管中,造成穿线困难。KBG钢管采用套管点压式连接。PVC管采用专用胶合剂套管连接,用铁丝把管绑扎在底层钢筋,接头和弯处均需绑扎牢固,在板上出口处,用10cm厚水泥砂浆保护。③钢管钢盒安装应焊跨接线,跨接线应≥Ф8圆钢。④-200-
贵州宏科建设工程有限公司吊顶内明配管敷设时,管子直径为15-20时,固定点间距为1.5m,允许30mm;25-32时,固定点间距为2.0m,允许偏差为40mm,垂直敷设任意2m段内平直度偏扁≤3mm,垂直度偏差≤3mm。(3)配电箱安装本工程电气分部的配电箱分落地式、悬挂式和嵌入式三种方式,施工前应认真熟悉图纸,全面收集有关产品样本和标准图集,了解各种配电箱的形体结构、安装尺寸、安装方法,考虑进出线方式及检修操作等情况,根据设计指定安装部位的建筑结构选择符合规范要求的安装方案。安装前必须对到货配电箱进行下列检查:①产品须有出厂合格证,柜(盘)型号、规格及电压等级须符合设计要求。②柜(盘)漆面应完整,无损伤,框架尺寸正确无变形。③柜盘母线标志颜色清楚,装有器件的可开启箱门柜门应有软铜线与接地装置相接作保护作用。A、落地箱安装:槽钢底座制安是成排落地柜安装的首要环节,其质量直接影响到柜的安装,为此底座制安要端方四正,应用水平仪测量控制,各边全长水平度和不直度在5mm之内,前后两根水平度在1mm内,使柜边的上侧面在同一水平上。柜的四周应均为直角,要用>500mm的直角尺测量,底座整体是否矩形可通长测量两条角线长度来复核,底座长为排列柜总长加上各柜间隙,宽为柜之宽度,柜间隙按2mm计,全长偏差-10mm,宽偏差5mm。底座安装顶部宜高出抹平地面10mm,底座安装的允许偏差不直度与水平度均为每1mm,全长5mm,底座型钢应可靠接地。落地箱安装不准用气、电焊开孔,不准与底座型钢焊死。B、悬挂式配电箱安装悬挂式配电箱安装砼墙上安装,为了确保配电箱安装固定,必须合理选择膨胀螺栓,一般不小于Φ10。支架上安装应事先安装好支架,管道支架膨胀螺栓应≥Φ-200-
贵州宏科建设工程有限公司8。总之所有配电箱必须可靠接地、安装牢固、端正、标高一致。C、嵌入式配电箱安装本工程嵌入式配电箱均为砖墙上安装,在土建砌墙前一定要根据箱体尺寸预留好孔洞,并根据箱体敲落孔,整理好进出线管路,要求所安配电箱面板四周边缘应紧贴墙面端正,接地可靠,高度统一。配电箱安装垂直偏差应符合,体高50cm以下≤1.5mm,体高50cm以上≤3mm。(4)线路敷设①电缆敷设:电缆安装前应进行以下检查:A、电缆型号、电压、规格应符合设计要求。B、电缆绝缘、无机械损伤。电缆敷设应从盘的上端引出,应避免电缆在支架上及地面摩擦拖拉,电缆上不得有未消除的机械损伤,在电缆终端与接头附近应留备用长度,并设置标志牌,在支架上敷设的电缆应进行固定,固定位置在电缆首、末两端,电缆接头处、电缆弯处、垂直敷设支架处,垂直敷设支架间距为2m。②导线敷设:导线敷设时应注意:A、检查导线的型号、规格是否符合设计要求。B、管内穿线前,将铁丝拉入管内,中间绑扎布条,在管内来回拉动,清除管中杂物。穿线时应由两人操作,不许硬拉,以防拉断。C、管内不得有接头和扭结,管内导线的总截面积不大于管内截面40%。导线连接:在割开导线绝缘层进行连接时,不应损伤线芯,导线的接头应在接线盒内连接,不同材料导线不准直接连接,导线连接时应注意以下事项:-200-
贵州宏科建设工程有限公司A、单股铜芯线与电器端子可直接连接。截面超过2.5mm多股铜芯线应采用焊接或压接端子再与电气具连接,采用焊接方法应先将线芯拧紧后,经搪锡后再与器具连接,焊锡应饱满,焊后要清除剩余焊药和焊渣,不应使用酸性焊剂,用压接法压模的规格应与线芯相符。B、导线连接时必须注意零线应严格区分,不允许随意混接。C、绝缘导线除芯线连接外,在连接外应用绝缘带包缠均匀、严密、绝缘强度不低于原有强度。D、导线在盒内预留长度为15cm,在箱内预留长度为箱体半周长。(5)灯具安装灯具配件应齐全、无机械损伤、变形、油漆剥落、灯罩破裂等现象,一般灯具安装应符合下列要求:①软线吊灯的两端应作保险扣。②同一室内成排安装的灯具其中习偏差不大于5mm。③固定灯具用的螺钉或螺栓不少于两个,木台直径在75mm以下可用一个螺钉或螺栓固定。④螺口灯头火线应接在中心触点的端子上,零线接在螺纹的端子上。⑤灯具低于2.4m时,应设置专用接地线。(6)开关插座安装①将盒内杂物清除,理顺盒内导线,将线芯接入开关插座(三级插座要求面对插座,左零右火接线),对应的接线孔内,拧紧螺丝,线芯不得外露。②同一室内开关插座标高应一致,高低差不应>5mm,安装应牢固可靠,紧贴墙面。③同一场所开关的切断位置应一致且操作灵活,接点接触可靠。(四)水卫工程施工方法各管道在穿水箱处应预埋柔性防水套管,在穿其它墙体及楼板处应预留孔洞或套管,本专业施工人员应配合土建施工进行预留。(1)预留洞和套管的预埋与堵填-200-
贵州宏科建设工程有限公司①预埋套管和预留洞在预埋前要熟悉图纸、绘制施工详图,然后根据本工程的各种管道系统和各个层次断面的走向情况,集中标注于施工样图上,并分别注明其编号,再根据编号列成表格,并列出对应系统名称、部位、管径、套管、预留洞的大小和对应的标准图集,提前进行有序的预制,经检查合格后方可预埋。为了避免错埋和漏埋,施工中应有专人负责放样。②防水套管的安装严格执行标准图集,保证不渗不漏。③管道孔洞的堵填是否合格关系卫生间楼板是否渗漏,其好坏将影响卫生间的使用功能。管道在堵砼前,要对预留孔洞进行修整,使原预留孔洞口呈喇叭口,且管边保证有2公分间隙,然后用水清洗洞口杂物尘土。PVC管要在管子穿楼板段加以打毛或粘土粗砂。撑好模后,填上少许沙,以防砼凸出底板面。然后用细石砼分两次浇注,浇注后应紧跟进行保养和周边捣实,最后配合土建进行找平和做好防水处理,确保不渗不漏。(2)生活给水系统①生活热水给水管采用包塑薄壁紫铜管,焊接;生活冷水给水管采用PP-R管,热熔连接(PP-R管应在厂家指导下安装)。②厨卫给水管尽量采用嵌在墙内暗装形式;凡碰到剪力墙建议采用预留15mm浅槽,并沿浅槽敷充管道,然后利用其粉刷层及装修面层加以掩饰,敷设在楼板上的给水管利用找平面层加以掩饰。③卫生洁具的定位尺寸以本施工图的大样图为准;卫生洁具配管安装高度除图中特别注明外均参见“给水排水标准图集”,详见材料表之备注。④所有给水管安装完毕,均应做管道试压试验主供水立管试验压力值应达到0.9Mpa;支管试验值应达到0.6Mpa。⑤立管安装-200-
贵州宏科建设工程有限公司首先确定立管中心线位置和甩口标高尺寸,并逐一记录。按记录预制立管管材、管件。确定管卡位置后进行管卡制定。然后逐层安装立管,并注意管件朝向准确。安装完毕后,上紧所有管卡。穿越楼板的孔洞应及时封堵。⑥横支管安装按立管的预留横支管甩口朝向、标高,结合卫生洁具及地面水平线,确定支管的走向和各供水点的位置及标高,确定尺寸记录在加工草图上,按设计要求确定位置并进行管支架制安,按编号进行横支管安装,紧固卡具,使管固定牢固。(3)PVC排水管安装①排水管采用PVC排水塑料管,承插粘接。②排水系统忌用正三通或正四通,明露的排水弯管或存水弯应带有检查口,排水立管和横干管端点应用两个45O弯头连接。③本工程均采用不带水封地漏(另设存水弯),地漏蓖子面安装应低于相应楼面5-10毫米,地面应坡向地漏口,请土建施工给予配合。④排水立管检查口离地面1.0米。⑤排水系统管道安装坡度除图中注明外均按如下安装:DN50i=0.035DN75i=0.03DN100i=0.02DN150i=0.015⑥排水系统安装完毕后,应做灌水及通水试验。⑦PVC排水立管安装:逐层清理原予留孔洞的横具杂物,在屋顶用线坠向立管甩口位置的甩头管件放吊线,找出立管中心线,确定各层立管检查口,横支管的支岔口位置与中心标高,量出各管段尺寸预制各立管的管材管件,按立管管道连接顺序由下往上的做好管件的标记。按规范确定各层管卡的位置进行管卡制安,由下往上安装,安装完毕后配合土建做好孔洞的灌浆工作,立管要牢固顺直。⑧PVC排水横支管安装:-200-
贵州宏科建设工程有限公司按图纸的卫生洁具的安装位置及墙中心线、墙体面厚度,根据原预埋好的孔洞,选用管材和管件进行组对,排列。管道支架制安后,进行横支管安装,按排水管顺序依次从两侧水平吊起,对好接口,将管段卡稳在支吊架上,调直各接口及管件甩口的方向,紧固吊架管卡螺栓固定好管道。对接口进行养护,将敞开的管头临时封闭。接口达到强度后,再进行卫生洁具出水口穿越楼板的排水短管的安装,穿越排水短管的楼板孔洞应及时封堵。在安装过程中,支架间距应符合要求,横支管坡度应符合设计要求规范规定。(4)HDPE管安装(1)HDPE管的材料规格和质量应符合设计要求和有关标准的规定,对管道安装凹槽表面进行检查,看其表面是否平整,不得有尖角等突出物;(2)HDPE管安装人员不得穿硬底鞋,以免损坏管表面;(3)HDPE管的连接形式应按照敷设方式来确定,直埋管道的连接可采用电热熔连接,热熔对接焊。热熔对接焊是采用热熔对焊机来加热管端(热熔对接温度为210±10℃),待管端熔化后,迅速将其贴合,保持一定的压力,经冷却达到熔接的目的。其对接工艺如下:预热(0.15MPa、210℃)→熔融(0.01MPa、210℃)→切换(大切换时间)→对接(0.15MPa、冷却时间);(4)在安装过程中对于待安装的HDPE管的开口处应进行及时的封堵;(5)渗滤液收集管在安装过程中,应防止现场油漆、沥青或其它有机物污染管材。管材安装连接接合面要清洁、干燥、无油污,并有锐器刮去管外壁老化层,同时保证对接接合面必须平整,对接间隙符合要求(见附图一);1)管道呈顺坡铺设,以保证足够的流速,以便管道的冲洗,防止杂质的沉积,不得出现反坡;2)管、渠应顺直、连续,轴线偏位差不大于100mm,并不得有小于90º-200-
贵州宏科建设工程有限公司的转角,沟渠内碎石颗粒分布应均匀,不能留有蜂窝状空洞,沟渠及管道施工完毕后,应做通水试验,试验结果提交项目监理代表确认,在项目监理同意后方可继续施工。(5)地漏安装按设计图,以墙的轴线为准,核对横支管甩头管口位置,在楼板上定出地漏的位置,安装高度比其周边地面实际高度低5mm,管先与地漏连接再与横支管甩口管件粘接,安装后,应支好横板,用细石砼浇灌捣实孔洞,确保接缝处不渗漏。(5)水表、阀门安装按设计图及现场实际用钢卷尺量出预留水表、阀门全管段的实际尺寸,做好编号,把预制好的管段和立管上横支管的甩口管件连接。水表安装时水表箭头方向与流水方向一致,水表外壳距墙内表面为30mm。(五)通风空调工程1、施工工艺流程:风管预制风管管架安装施工准备 →风管部件制作→→风管清洁风管管架制作风管及部件安装风管检漏风口、散流器安装风管空吹→→调试风管保温风机盘管、静压箱安装2、风管与部件制作:-200-
贵州宏科建设工程有限公司(1)工序内容:编号型钢加固划线下料咬口折弯合键铆接法兰密封胶密封质量检查清水清洗汽油或三氯乙烯清洗绸布揩擦排风工序间检查透光检查塑料模密封运至现场安装:碘钨灯B、材料要求:a、空调及通风系统的风管均采用镀锌钢板制作,钢板厚度见下表:类别厚圆形风管矩形风管度大边长或直径00-3201.00.5360-4501.00.6500-6301.00.6700-10001.00.81120-12501.01400-20001.02500-40001.2b、防火阀与楼板、隔墙之间的200mm长的风管采用1.6mm厚钢板制作。c、风管法兰垫片用4—6mm厚闭孔海棉胶板;风管咬口应采用机械化加工,所有可能漏风处用密封胶填涂,以利于节能及延长使用寿命。d、软接头材料采用光面人造革或涂胶帆布,光面朝里,凡未注长度者按150mm制作。C、连接方法:-200-
贵州宏科建设工程有限公司a、制作风管时,板材的拼接咬口,矩形风管或配件的四角组合可采用联合角咬口或转角咬口。b、风管各管段间的连接采用可拆卸的形式,管段长度宜为1.8~4米。D、技术要求:a、圆形弯管弯曲半径和最少节数:弯管半径D(mm)弯曲半径R弯曲角度和最少节数90°60°45°中节端节中节端节中节端节80-220R=1~1.50221212240-450R=1~1.50322212480-800R=1~1.50422212850-1400R=1~1.50D523222b、矩形风管的弯管采用内外弧形,其弯曲半径为:内弧R=0.5A,外弧R=1.5A(R:半径,A为矩形风管边长)。c、矩形风管当边长A≥500mm时,应设置导流叶片,导流叶片的材质及材料厚度应与风管一致;导流片的弧度应与弯管的角度相一致。d、钢板材的拼接咬口和圆形风管的闭合咬口采用单咬口:钢板矩形风管或配件采用联合角咬口,圆形弯管的组合采用立咬口。e、风管法兰螺栓及铆钉的间距不应大于150mm,矩形法兰的四角处应设置螺栓孔,螺栓孔应采用机械加工,不得使用气割割孔。f、风管与角钢法兰的连接,管壁厚度小于或等于1.5mm时,采用翻边铆接,焊接牢固;管壁大于1.5mm时,采用翻边间断焊。翻边应平整、宽度一致,且翻边宽度不应小于6mm,并不得有开裂与孔洞,风管法兰用扁钢法兰连接时,采用翻边连接。g、风管上法兰时应注意校正法兰与风管各面的垂直度以及两法兰之间的四角距离和对角线距离,以防止两法兰相对扭曲现象发生。h、金属风管制作的允许偏差为:-200-
贵州宏科建设工程有限公司大边长或外径A允许偏差≤300mm-1—0mm>300mm-2—0mmi、金属风管法兰在制作前应先进行型钢校正,成形后的法兰内径不能小于风管的外径,其制作允许偏差为:项目允许偏差内径或内边长尺寸+1—+3mm平面度2mm两对角线之差≯3mmj、当矩形风管边长大于或等于630mm和保温风管边长大于或等于800mm且其管段长度大于1200mm时,均应采取加固措施,其加固用的角钢比相应的法兰角钢小一号。k、支吊架制作:支架用料规格严格按国标T616规定执行。E、部件制作:a、风管、静压箱和部件必须保持清洁。制作完毕后用无腐蚀性清洗液将内表面油膜和污物清洗干净,干燥后经检查达到要求即用塑料薄膜及胶带封口,清洗后立即安装的可不封口。b、风管及其部件不得在没有做好墙壁、地面、门窗的房间内制作和存放,制作场所应经常清扫保持清洁。 (2)风管、部件安装:A、施工工序内容:确定标高→设置吊点→安装吊架安装就位风管→ →风管排列→法兰连接(垫料穿螺丝)找平找正→部件安装→外观检查、漏风检查→风管空吹B、管架安装:支、吊架的固定采用膨胀螺栓固定,其间距必须符合下表规定:-200-
贵州宏科建设工程有限公司管径或大边长风管间距<400mm≤1000mm>1000mm最少吊架数不保温风管水平≤4m≤3m≤2mm2垂直≤4m≤3.5m≤2mm保温风管水平≤3.4m≤2.5m≤2mm2垂直≤3.4m≤3m≤2mmC、风管安装: a、风管安装的允许偏差如下表示:项目允许偏差水平管道安装≤3mm/m,总偏差<20mm垂直管道安装≤2mm/m,总偏差<20mmb、风管安装注意要点:①支、吊架上的螺栓孔应采用机械加工,不得用气割开孔。②风管与配件可拆接口,均不得装在墙或楼板内。③支、吊托架埋设应牢固,位置正确,不得设置在风口、阀门、检查门处以及自控机构处,吊杆不宜直接固定在法兰上。④连接法兰的螺栓应均匀拧紧,其螺母应在同一侧。⑤悬吊的风管与部件应设置防止摆动的固定点。⑥保温风管的支、吊架宜设在保温层外部,并不得损坏保温层。D、部件安装:a、经清洗干净包装密封的部件安装前不得拆卸,安装时拆开端口封后,随即连接好接头、如安装中间停顿,应将端口重新封好。b、调节阀应安装在便于操作部位,且制动灵活。c、防火阀安装方向位置应正确,易熔件应迎气流方向,安装后应做动作试验。其阀板的启闭应灵活,动作应可靠。d、斜插板阀的安装,阀板应向上拉启;水平安装时,阀板应顺气流方向插入。e-200-
贵州宏科建设工程有限公司、风口、散流器安装应满足:风口表面应平整,与设计尺寸允许偏差小于2mm;矩形风口,两对角线之差小于3mm;散流器的扩散环和调节环应同轴,轴向间距分布应均匀;百叶风口片距应均匀;风口中的转动部分应灵活,同一厅室、房间内的相同风口安装高度应一致,排列应整齐。(3)除锈、刷油:镀锌钢板风管不要求刷漆。风管法兰,加固框和支吊架要求在除锈后刷两道红丹防锈漆,明装部位须再刷两道面漆。(4)风管及部件保温:A、施工工序内容: 粘保温钉领料→→铺覆保温材料→上保温钉盖→室外保温层保温材料下料→外加铁皮护壳→检验B、材料要求:本工程风管保温材料采用厚度为&=30mm的难燃聚乙烯保温棉板(用于矩形风管),容重为在30kg/m3。C、对象:所有空调送、回风管以及新风处理机组的送风管均须保温。机房内和室内明露的保温风管用厚0.6mm钢板作保护层。D、风管及部件保温的技术要点:a、保温材料的材质、规格和防火性能必须符合设计和防火要求,产品必须有合格证明并经消防部门认可,进场安装前应对保温材料作燃烧试验。b、保温钉分布密度为:底部不少于16个/m2;侧面不少于10个/m2;顶部不少于6个/m2。c-200-
贵州宏科建设工程有限公司、粘接保温钉应先将风管管壁上的尘土、油污等擦净,保温钉与管壁的接触面必须先磨过使其具有一定的表面粗糙度以增加其与管壁的附着力,将粘接剂分别涂抹在管壁和保温钉的粘接面上,稍后再将其粘上。d、保温钉粘上后应待12—24小时后再铺覆保温材料,使保温钉穿过保温材料,再用框板将保温钉卡紧,压板应松紧适度,保证保温材料与风管表面接触紧密。e、保温材料铺覆应使纵、横缝错开,纵向接缝不宜设在风管底面,小块保温材料应尽量铺覆在水平面上,且所有接缝应用散材充填密实。f、风管法兰连接处为防止产生“冷桥”,应再外包一层100~150mm宽的绝热层。g、为防止产生“冷桥”现象,风管与吊架角钢接触处应垫上经热沥青浸泡过的相当于保温材料厚度的木条,且木条应与角钢固定牢固。h、室外管道保温层的保护壳纵、横接缝应顺水,其纵向接缝应设在侧面搭接处采取压鼓连接后拉铆固定,且搭接缝应作密封处理。i、保温完成后,应全面检查并修补在工种交叉中被破损的保温层。(5)系统测定与调整:A、测定调整项目:a、系统漏风量的测定;b、总风量测定调整;c、风口的风量平衡测定调整;d、室内温度测定调整;e、室内噪声检测;f、静压差检测;B、系统漏风量的测定;a、测定步骤与测定方法:①被测系统的所有开口均应密封,不得漏风。②采用正压风管式漏风测试装置与被测风管相连测试。③采用下式计算漏风量:-200-
贵州宏科建设工程有限公司2△pQ=3600εαΛn()pQ—漏风量(m3/h)ε—气流束膨胀系数α—孔板流量系数Λn—孔板开口面积(m2)p—空气密度(kg/m3)△p—孔板压差(Pa)④被测系统漏风超标时,应查出漏风部位(可用漏光法),做好标记,待修补工作完成后,重新调试直至合格。b、系统允许的漏风量:系统允许漏风量低压系统≤500Pa6.00m3/h.m2500Pa<中系统≤1000Pa3.14m3/h.m2注:本工程舒适通风空调系统为低压系统。c、对测试系统进行编号,把测试结果填入相应的记录表格。C、总风量的测定:a、测试空间足够时,采用下法:①测定截面的位置选择原则:选择远离涡流、气流比较平稳均匀的位置作为测点,一般可这样定:局部阻力之后4~5倍风管直径或大边长局部阻力之前1.5~2倍风管直径(或大边长)处。②测量仪器的选择:当动压差<10Pa时,采用热电风速仪;当动压差≥10Pa时,采用毕托管和微压计装置。③风量的计算:当各测点的动压相差较大时-200-
贵州宏科建设工程有限公司 (p1)1/2+(p2)1/2+……+(pn)1/22gQ=[()2×]1/2×sn pQ=风量(m3/s)PN—n点动压值(mmH2O)g=重力加速度,取9.81m/s2p—1.2kg/m3s=风管的断面积(m2)当各测点的动压相差不大时:n2gQ=(Σpi/n×)1/2×si=1p(字母含义同上)b、测试空间限制时采用下法:①测定截面选在机组的表冷器的迎风断面,依据矩形截面测点布置原则布置测点。②测量仪器采用热电风速仪,并把测量的数据记录下来。 n③计取平均风速:V平均=(Σv1)/ni=1④断面风量Q=S×V平均计算后,换算成标准空气状态下的风量,即为机组的风量。D、风口风量平衡调整:a、测定:测定方法采用匀速移动法,仪器采用转杯式风速仪,测量三次取其平均值V平均。风量Q=S外框×V平均×KS外框风口外框尺寸(m2)-200-
贵州宏科建设工程有限公司V平均测得的平均风速m/sK修正系数,一般取0.7—1.0b、调整:风口的风量平衡调整采用“基准风口法”,先将全部的风口风量测量一遍(阀门、风口处开启状态),列表排出测量与原设计相比值,以最小比值的风口为基准风口,调整相邻风口的风量,使得;Q2测Q1测=Q2设Q1设并以同样的方法调整其他风口与基准风口风量比值,使之接近设计比值。E、室内温度的测定调整:室内温度在送、回风口处或恒温工作区具有代表性的地点或室内中心位置测试,测定宜连续进行4~48h,每次测定间隔时间不大于30min。F、室内噪声的检测:测定噪声仪器为带倍频程分析仪的声级计,一般只测A声级的数值测点,一般以房间中心离地面高度为1.2m处为测点进行检测。G、静压差的检测:静压差的测定应在所有的门关闭时进行,并应从一平面上最里面的房间依次向外测定。(6)成品保护:A、要保持镀锌钢板表面光滑干净,放在宽敞干燥的隔潮木头垫架上,叠放整齐。B、法兰用料分类理顺堆放,露天放置应采取防雨措施,减少生锈现象。C、风管成品应堆放在平整、无积水、宽敞的场地,不应与其他材料、设备堆放在一起,并有防雨措施,堆放时应按系统编号,整齐合理。-200-
贵州宏科建设工程有限公司D、风管搬运装卸应轻拿轻放,防止损坏成品。E、暂停施工的系统风管,应将风管开口处封闭,防止杂物进入。F、风管伸入结构风道时,其末端应安装上钢板网,以防止系统运行时,杂物进入金属风管内。G、交叉作业较多的场地,严禁以安装完的风管作为支、吊托架,不允许将其他支、吊托架焊在或挂在风管法兰和风管支、吊托架上。H、风口成品应采取保护措施,以保护装饰面不受损伤和污染。I、防火阀执行机构应加装保护罩,防止执行机构受损或丢失。J、多叶调节阀要注意调整连杆的保护,保持螺母处于拧紧状态。K、保温材料现场堆放一定要有防水措施,尽可能存放于库房中或用防水材料遮盖并与地面架空。L、保温胶带、保温钉以及胶水等材料应放在仓库内保管。M、保温用料应合理使用,尽量节约用材,收工时未用尽的材料应及时带回保管或堆放在不影响施工的地方,防止丢失或损坏。N、对已保温完的风管,应向其他工种施工人员交底,禁止在交叉作业中以风管作为操作通道而随意踩踏已保温完的风管,以防保温层严重破损而造成保温滴水。四、确保工程质量的技术措施1、材料检查:-200-
贵州宏科建设工程有限公司材料、设备进入现场,按设计要求,质量标准对型号、规格、质量进行认真核对、验收。由材料员严格把好材料的质量关。本工程的主要材料:钢管、KBG钢管、UPVC管、各种配电箱、电缆、电线、开关插座、卫生洁具、各种灯具、阀门、水表组件等均应进行检查;核对设备本体及附件的规格、型号、产品合格证件、技术文件资料、说明书应齐全,主要材料必须抽样检查;镀锌钢管、UPVC管、钢管的壁厚、外径及外观检查,所有的电线电缆、灯具、插座、开关都要有安全认证标志,塑料管的耐火及防延燃性必须符合要求。(1)阀门安装前应作强度、严密性试验。试验时缓慢升压到试验压力值,阀门强度试验压力为阀门出厂规定压力,试验时间不少于5min,压力应保持不变,阀门壳体,填料无渗漏的为合格。严密性试验一般应以公称压力进行。在能够确定工作压力时,也可用1.25倍的工作压力进行试验。以阀瓣密封面不漏为合格。(2)给水管道强度及严密性试验:试验时将压力升到试验压力,观测1小时,观察接头部位是否有漏水现象,稳压1小时后,补压至规定的试验压力值,15分钟内的压力降不超过0.05MPa为合格。本工程分段进行试验,系统完成后,进行全系统水压试验。(3)排水、雨水管道灌水试验:暗装排水管全部施工完在隐蔽前进行灌水试验。试验前应将所有管口加盖封闭,排水管口的灌水高度不低于对应层的地面高度。从灌水开始时,应设专人检查临视,发现堵塞,堵盖不严或管道出现漏水时均应停止灌水,进行整修,待封闭严密才重新灌水。灌水高出地面后,停止灌水,记下管内水面位置和停止灌水时间,15分钟后未渗漏才再次向管道灌水,回原水位5分钟后,水位没有下降为灌水试验合格。通水试验,将给水系统1/3配水点同时开放,检查各排水点应畅通,接口处无渗漏,卫生洁具工作正常为合格。(4)绝缘电阻测试:照明线路导线相间、相零、相地、零地之间绝缘电阻值不应小于0.5MΩ,电缆的绝缘电阻应不小于10MΩ。(5)接地电阻测试:本工程接地电阻值小于1Ω为合格,接地电阻测试仪应在经检定的有效期内使用。(6)照明线路及灯具试电检查照明器具安装后,须进行试电检查,检查其单位开关通电是否正常,开关控制是否灵活,插座接线左零右火上接地线是否正确。螺口灯头检查其火线是否在中心触点的端子上,零线接在螺纹的端子上。-200-
贵州宏科建设工程有限公司2、不合格工序的控制(1)三检制度即施工工序和分项工程施工完后,班组按规范标准规定进行自检,对不合格处进行整改,直到达到要求后做好记录,由专业施工员进行复检,合格后,项目部负责人组有关人员对其工程质量进行检验评定并做好记录。对分项工程质量做出评定并记录归档根据本工程要求最后请监理人员进行检查验收。验收合格,班组进行交接检时应好检查记录。(2)不合格品的处置不合格品的分类:分一般的不合格品、严重不合格品、质量事故三种。当一般不合格品发生时由现场质检员做好记录,记录发生时间、部位以及操作者,当天上报公司,确定其处置方式,处置措施。整改完经检验合格后请公司有关人员进行验证。3、质量通病预防(1)电气工程①电气配管通病:甩口位置不准,向上甩口短管易损坏。防治:加强施工前放样,施工前详细核对水电图与土建图,确定墙体的位置,模板上做好标记,配管时严格按标记施工,并用Φ14mm以上圆钢把甩口管头固定,避免偏斜引起错位,甩管出板面的根部在楼板砼捣完后用水泥砂浆堆积50mm高防护,防止被损坏。②配电箱安装通病:配管从箱侧引入,入箱处不整齐,配管错乱。防治:施工前认真交底,施工员熟悉进出配电箱管子的数量和位置,配管时把管子按回路排到好,确保管子能顺利到位,配电箱加工时不开口,施工前根据实际情况用开孔器钻孔。配电箱进出线时先对作业人员进行培训,施工标准箱确定配线顺序,采用成束导线绑扎方式,再进行规模施工-200-
贵州宏科建设工程有限公司③接地线的焊接通病:焊接长度不足,焊渣清除不干净。防治:施工中加强检查复核,确保焊接长度符合要求,焊缝饱满,焊渣清理干净,不合格者除返工至合格外对作业人员给予教育批评。④开关插座通病:开关盒凹凸墙面,面板歪斜不紧贴墙面。防治:予埋盒时应与该基准面平齐,固定牢因安装前面板先检查一遍,确保面板紧贴墙面。(2)水卫工程①给水管道安装通病:管道不直,丝扣外露过多,麻丝清理不干净。防治:管道安装前应先对管道进行调直,支吊架安装应准确到位。套装时严格按标准系数进行套丝,丝扣与管件的配合应松紧适当,保证露为2至3扣,丝扣外的麻丝填料在管件锁紧后应立即清理干净。②排水管安装通病:甩口不到位,立管墙面不均匀。防治:排水管安装前应对各种卫生洁具的下水尺寸进行复核,绘制下水管布置大样图。墙面粉刷工作已完成,饰面的厚度要先请土建施工员明确。施工中要做好实际放样,管段要先预制组装,经核对尺寸正确后才能安装复核。安装后要立即上好支吊装,预留孔洞灌浆时应再次找平。管中心与墙面的最少距离,安装好支架后应加强复核、检验工作。五、材料供应和质量保证措施1、材料采购-200-
贵州宏科建设工程有限公司工程开工前由施工员编制工程施工预算,详细列出种种上主要材料的用量,型号、规格、质量要求及进场日期,并按工程需要及时供应。设备到达现场后,应及时作好下列验收检查:包装及密封应良好。开箱检查清点,规格应符合设计要求,附件、备件应齐全。产品的技术文件应齐全,机械性能和电阻率应符合要求;严格按规范要求作外观检查,表面应光洁平整,其镀锌层不应有麻面、起皮及未覆盖部份。表面不得有裂纹、折皱、夹杂物及变形和扭曲现象。2、材料检验材料进场应先由材料员对其的型号、规格、数量、外观质量作逐步检验并记录,然后由材料员通知施工员对材料进行复核,对阀门等需要抽验的产品应按规范要求对批量和抽检个数随机抽验,进行水压试验,对其他和材,管件应进行抽样检查并填好记录。材料合格证应进行分类归档登记,检验不合格的材料不得使用,并及时清理出场。3、材料的保管、标识材料进场后应分类进行存放保管,检验合格准用的材料挂上绿牌,正在检验的材料挂黄牌,未检验的材料挂红牌,检验不合格的材料挂黑牌。只有挂绿牌的材料才准使用。材料入库应分门别类堆放整齐,材料领用应做好记录,对关键产品应注意使用部位,保证产品的可追溯性。第三节自然条件影响下的施工方案一、防白蚁工程本工程结合厦门当地的习惯作法,对基础、地面、用于做承重构件的木材、门窗和家具的木材应进行防白蚁处理。本工程采用一种高效、快速、持久的有机磷类白蚁防治剂,对白蚁具有很强的胃毒和触杀作用,用于建筑物、电缆、土坝材料等防治白蚁。对环境安全且无异味的专用溶剂,对使用人员和环境安全。1、用法与用量①-200-
贵州宏科建设工程有限公司建筑物及周围土壤:素土夯实后喷防白蚁药,使用浓度为0.5-1%(40-100倍液),均匀喷浇。若为基础部分,再铺一层聚氯乙烯薄膜,后作混凝土垫层。②电缆沟中电缆线上、下土壤层:埋电缆前及铺埋后,使用浓度为0.5-1%(40-100倍液),对土壤进行喷浇。③木材、木地板、木构件:木材采用浓度为2-5%(10-20倍液)的“新安牌搏乐40%乳油”进行浸渍,木地板、木构件采用浓度为2-5%(10-20倍液)的药进行涂刷、喷雾。2、施工注意事项①进行施药时,对皮肤、眼睛有刺激作用,应注意安全。②进行施药时,对鱼类及水生生物毒性较高,施药时尽量减少环境污染。③该药不能与碱性物质相混,以免降低药效。④如发生中毒,请立即送医院治疗,并注射阿托品作解毒剂。二、防盐雾腐蚀工程1、预埋构件的预埋件应作好防锈、防腐处理。防锈采用防锈漆,防腐处理采用防腐蚀油膏。2、对钢架、网架结构采取涂防锈漆,面涂一层防腐蚀油膏。3、对钢丝绳采取涂防腐蚀油膏,外加套管加以保护。4、对不锈钢构件应根椐镀膜的化学成分采用相应的防腐蚀油膏。三、防弱酸腐蚀工程对地下构件如基础,以及受地下水侵蚀的部位,本工程采取以下几个措施:1、提高混凝土的强度等级,增加混凝土的密实度,提高抗腐能力。2、针得设计的同意,施工中增加混凝土保护层厚度。3、混凝土的配合比设计中,掺入抗酸腐蚀的外加剂,改善混凝土的抗酸性能。-200-
贵州宏科建设工程有限公司四、高温天气施工措施1、根据厦门当地气候条件调整作息时间,采取早晨提前上班,下午推后下班,避免中午高温时间作业。改善现场职工生活条件,施工队要准备好防暑降温常用药品,以备紧急情况下使用。2、砂、石等原材料尽量避免阳光直射,必要时用编织布覆盖。3、工地自来水管尽可能埋入地下,如有困难应当用草袋或其它隔热材料覆盖。4、骨料温度超过50℃时应喷水降温,拌合时扣减骨料含水量。5、砼及砂浆应随拌随送,不能在运输过程以及受料盘中停留时间过长。6、砼及砂浆中掺援凝剂以延长凝结时间,在满足砼坍落度的前提下,选用高效减水剂,合理调整砼配合比,降低单方水泥用量和用水量,以减少砼的凝结收缩量。7、浇筑砼构件时,应在砼初凝前连续浇完,如遇意外情况应采取应急措施,按要求留施工缝。砼浇灌完毕后应用水泥袋覆盖,避免失水过快。8、控制砼入模温度,如砼入模温度超过50℃时,要采取对骨料或水降温的措施,此时应检查拌合水的温度,以选取温度最低的水。砼要尽量安排在夜间浇筑。9、加强砼养护工作,避免砼失水开裂,甚至粉化,养护时间不少于7天(防水砼不少于14天),前3天洒水次数以保持砼湿润为准,柱子、梁、天棚则涂刷砼养护剂,以节约施工用水。10、在进行测量放线时应考虑高温影响,通过现场实践确定修正数值,避免在高温时进行放线量距工作。11、砼浇筑时应按规定留置试块,砼试块在标准养护室中进行养护。12、抹灰前应将墙体充分润湿,抹灰时应避免在中午气温高的时候进行,尽量安排在早、晚或避免阳光直射的时候进行。施工操作时分层压实,及时洒水养护。-200-
贵州宏科建设工程有限公司13、砌筑水泥空心砖墙时,必须遵守“反砌”法,砌块在使用前应充分浇水湿润,砌块砂浆应随拌随用,并且在水泥砂浆中掺加缓凝剂,减缓砂浆的初凝时间,保证在高温天气砌筑时砂浆的和易性。五、风、雨季及防台风施工预案1本工程整个施工过程要经过风雨季节,为保证工程施工顺利进行,必须从思想上、组织上、措施上、物资上做好充分准备,严格制定雨季施工措施,做到风雨季节施工质量安全有保证,工期不延误。2进场后,应立即将场内地面全部用混凝土硬化,路边设置排水沟、沉淀池,基坑边设置挡水坎,使雨水有组织地排入市政雨水管网,防止地表水流进基坑影响施工,并且能有效地防止地表水向土层渗漏。3风雨季施工技术措施的主要内容:(1)、风雨季施工的工程项目、部位、内容、主要实物工程量及进度安排。(2)、风雨季的气象情况及周期。(3)、风雨季施工组织管理机构及职责分工。(4)、施工现场、生产场地、生活场地、材料堆场的排水方式及平面布置。(5)、生产、生活临建房屋补漏维修措施。(6)、防洪抢险队伍的组织及物资准备。(7)、施工用电、机械、材料等的安全使用及管理要求。(8)、混凝土工程、砌筑工程、架子工程、防水工程、装修工程等雨季施工技术措施及安全措施。(9)、风雨季施工技术措施所需用的材料、机械、工具计划。4、风雨季施工主要技术措施(1)、砼工程①-200-
贵州宏科建设工程有限公司、模板隔离层在涂刷前要及时掌握天气预报,以防隔离剂被雨水冲掉。②、遇到大雨应停止浇筑混凝土,已浇部位应加以覆盖。③、雨季施工时,应加强对混凝土粗细骨料含水率的测定,及时调整用水量。④、大面积的混凝土浇筑前,要了解除2~3d的天气预报,尽量避开大雨。混凝土浇筑现场要预备大量防雨材料,以备浇筑时突然遇雨进行覆盖。⑤、根据本工程的实际情况,本工程混凝土浇灌量非常大,在浇灌混凝土前应提前与气象台做好连联,尽量避免降雨时期施工。但根据该工程的实际情况,本工程施工工期为510日历天,而该工程工程量较大,在施工无法避免降雨期间施工。故在施工时应备好塑料布,以防至降雨,造成混凝土的质量问题。⑥、由于红果地区是个缺水城市,故拟在现场设置3个60立方米的蓄水池,2个施工用,1个生活用,以防止停水之用。(2)、砌筑工程A要防止砖被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砖堆覆盖,含水量较多的砖应待适当晾干再用。B砌筑时如出现浆水顺墙面流淌现象,说明砖的含水率达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。C下雨前对新砌筑的砖墙应及时覆盖,以防止砌体砂浆被雨水冲刷。如雨后发现砌体砂浆被雨水冲刷严重时,应拆除重砌。D雨季砌墙时,容易出现砂浆流淌的现象,如不注意纠正,不仅影响墙面整洁,还容易出现墙身倾斜,灰缝厚薄不均,水平灰缝不平直等质量问题,必须及时纠正。(3)、架子工程雨季施工期间,应特别注意架子的搭设质量和安全要求,应经常进行检查,发现问题及时整改。-200-
贵州宏科建设工程有限公司搭设架子的地面要求夯实,并注意排水,立杆下端应垫通长厚木,架子设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。上人马道的坡度要适当,脚手板应钉防滑条。风雨后要及时检查架子是否下沉或倾斜,发现问题及时处理,防止发生架子倒塌事故。(4)、防水工程A防水工程不宜安排在雨季施工,应尽量避开雨季,下雨时应停止屋面防水施工。B雨季施工防水时,应合理选择防水材料和施工工艺,根据当地的天气预报,抢好天气抓紧施工。C当基层干燥程度难以达到要求时,可采取设排气槽、干铺法、条铺法、点铺法等措施,防止卷材防水层鼓泡。D当防水层尚未固化结膜前遇到下雨时,应及时覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做。E装修工程室内木装修、刷浆、油漆等装修施工应待屋面断水后和外门窗玻璃安装后进行。外墙面装修施工应尽量避开雨季,或者根据当地气象预报,抢好天气抓紧施工。G外墙面装修时如遇下雨,应及时覆盖,如装修面被雨水冲刷损坏,应返工重做。H现场材料堆放木门窗、木制品、风管、风口、蝶阀等怕雨淋的半成品、成品,在雨季不得堆放在室外,且应防止受潮变形。确需堆放的,要用雨布、雨蓬盖好,拉紧绑牢。水泥库房的地坪应高出室外30mm以上,地坪上应垫油毡防潮,水泥要放在油毡上,水泥库的屋面、墙面、门窗均不得漏雨。在雨季,水泥不宜露天堆放,如临时露天堆放,下部应垫30mm-200-
贵州宏科建设工程有限公司以上,再垫油毡防潮,四周有排水沟,上部应遮盖严密,晴天应掀开苫布晾晒,以消除潮气,并经常检查水泥是否受潮变质。露天存放水泥要尽快使用,不宜久存。凡是保温风管,雨天不能露天保温,防止风管表面水清理不干净而使粘接剂涂不上或产生夹缝层,不能粘住。保温后也不能淋雨防止雨水渗入保温材料里,降低保温效果,损坏保温材料。要求采取流水作业,加工一批,保温一批,安装一批;加工多少,保温多少,安装多少。(5)、机电设备风雨季必须做好机电设备的防雨、防潮、防淹、防霉变、防锈蚀、防漏电、防雷击等项工作,要管好用好施工现场的机电设备。设备库房要不漏雨,四周有排水沟,机电设备不得受潮。露天放置的机电设备要注意防雨、防潮,对机械的转动部位要经常加油,并定期让转动以防锈死。所有的机电设备都应安装防漏电保安器。施工现场比较固定的机电设备等,要搭设防雨棚或对电机加以防护。施工现场经常移动的机电设备后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内或低洼处,防止雨水浸泡、淹没。变压器、避雷器、塔吊的接地电阻要经测试,如大于标准值,必须及时处理,对于避雷器要做一次预防性试验。机电设备安装,电气线路架设等,必须严格按照有关规定执行。施工用的电气开关要有防雨防潮设施,使用的电动工具应采取双保险措施,即安装防漏电保安器和操作人员使用防触电劳保护具,同时还应随时检查电线的的绝缘层是否老化、破损、漏电,电线接头是否包好。电线不得浸泡在水中,也不得直接栓在钢筋、钢管架等金属导电体上,要防止电线被踩、挤坏,以免发生触电伤亡事故。-200-
贵州宏科建设工程有限公司各种机电设备、电杆、电线,如发生倾斜、变形、下沉、断线、短路等现象,应及时修理加固,排除险情。风雨季期间,车辆均应中、低速行驶,以免路滑发生交通安全事故。(6)、临建工程施工道路路面应做成双面坡或单面坡形式,以利排水。路基应压实,路面应先铺块石,再铺道渣石后,再进行碾压,以免车陷车。路侧应挖好排水沟,过道路处应做成涵管或涵沟排水。风雨季前应对所有的生产、生活临建房进行一次全面检查,查屋面有无漏雨,门窗及玻璃有无损坏,房屋四周排水情况,电气是否安全等,然后根据检查结果制定维修方案,并逐项落实。对所有露天开关箱,除加锁外,四周均应用铁皮或油毡防水。临时现场的排水沟,在雨季前做好清理疏导工作。5、风雨季施工技术交底(1)、回填土:基坑回填前应办理好防水工程的验收,并将基坑内的杂物清理干净。回填采用级配粒状材料(自然级配砂石),并不得含有草根等有机杂物,石子粒径不得大于50mm。回填时,级配砂石不得含有草根等有机杂物。(2)、根据气候条件,级配砂石铺筑时,适当洒水,保证砂石最佳含水率。(3)、回填厚度每层为300mm,每层回填连续进行,用夯土机夯实,要一夯压半夯全面压实,夯实遍数根据现场实验确定。边缘和转角处应再用人工或机夯补打密实。坚持分层检查回填质量,及时处理回填中出现的问题,在下层密实度检验合格后,方可进行上层施工。6、防灾、减灾的技术措施及物质储备(1)、施工时,所有现场施工人员应配备的雨具如雨衣、雨鞋、塑料布,以便雨天能连续施工。(2)、各种机械、电器设备设置避雷、防雨装置,并应有良好接地,保证施工能连续进行。-200-
贵州宏科建设工程有限公司(3)、所有电器设备要覆盖,电源线要完好,开头箱要用铁制,要有漏电保护安全装置,焊接处要用防雨帆布遮挡。(4)、因红果地区是缺水城市,为保证该工程按期完工及在施工时能够连续浇筑故拟在现场设置3个60立方米左右的蓄水池,以确保停水之用。(5)、现场应备足一定数量的塑料布,保证砼浇筑过程中,突遇大雨,而不影响已浇筑的砼质量。(6)、大风季节对有关设施及建筑物进行加固和防护。(7)、施工现场排水沟要畅通,并备有一定的抽水设备,保证不因积水原因而中断施工。(8)、为确保施工的连续性,在工地设1台500KW柴油发电机,以便在断、停电时,作为应急所需的电源,同时在现场设3个60立方米蓄水池,以便在断水的情况下,能保证施工正常进行。(9)、在施工时为确保用水之便加快工程进度,在施工现在配置3台水泵,以加大水压,确保按时竣工。(10)、据本工程生活区及办公室较大,而且均为活动及临时搭盖的用房,在进场应对工人进行三级教育提高防火意识,并在施工现场陪备足够的灭火器,以防止突发事件。7、防台风、暴雨预案(1)、为确保本项目在大风、暴雨到来时,能使员工不处于险情中,以及将损失降至最低,救治在大风、暴雨中受困遇险员工,特制定本应急预案。(2)、适用范围:本应急预案适用于本项目在大风、暴雨到来前,到来期间及过后,做出应急准备与响应。(3)职责1)、项目分管安全的安全员、安全设备组长、项目部管理人员通过气象预报关注大风、暴雨动向,及时布置抗台防汛工作。-200-
贵州宏科建设工程有限公司2)、因大风暴雨造成险情事故,项目分管安全的安全员负责指挥排除险情、处理事故。项目经理、工地安全设备组长、电工应在险情、事故发生地协同排除险情、处理事故。(4)、应急预案程序内容1)、大风、暴雨到来前①通过各种媒体(电视、报纸、网络、广播)密切关注气象预报,及时掌握大风、暴雨动向。②临时工棚内的人员全部疏散转移至牢固的建筑物内。③对各种架体(外架、井架、平台架)进行有效加固。④切断现场电源。⑤拆除安全网,减少外架承受的风荷载。⑥确保排水畅通。⑦确保应急领导小组及应急救援小组人员的到位。⑧确保应急救援物资、器材的齐全有效。⑨确保通讯畅通(由不可抗拒的因素造成通讯中断的情况除外)。2)、大风、暴雨到来时①密切注意大风、暴雨过程中出现的各种情况。②发现险情/发生事故,必须立即上报项目经理和公司,并组织抢险/救援。③在组织抢险救援时,须确保参与抢险,救援人员自身安全,以防险情/事故进—步扩大或造成新的事故。④相关人员接报后应在确保自身安全的前提下立即前往发生地查看了解情况。⑤险情/事故发生地根据情况为拨打社会社会公共求援电话(110、119、120)进行救援。3)、大风、暴雨过后:按部颁标准《建筑施工安全检查标准》对现场进行一次安全检查,整改,确保消除隐患后,方可复工。4)、电话报救须知①-200-
贵州宏科建设工程有限公司拨打电话时要尽量说清以下内容:a说明险情/伤情和已采取什么措施,以便救援人员事先做应急求援准备。B讲清事发地在什么地点,附近有何特征。c说明报救者单位、姓名、电话。②通完电话后,应派人在现场外等候接应救援车辆,同时把救援车辆带进现场的路上障碍物及时清除,以便救援车辆到达后,能及时进行抢险/抢救。(5)、大风、暴雨应急预案人员及电话号码:项目经理、安全员、技术负责人等。8、防灾、减灾物质储备序号名称单位数量进场计划时间1油料kg800开工后陆续进场2塑料布㎡4000开工后陆续进场3蓄水池座60m33座开工后进场4水泵台2台开工后进场5灭火器具25开工后进场6医药箱个3开工后进场7开水桶个9开工后进场8雨衣套660开工后陆续进场9雨鞋双660开工后陆续进场-200-
贵州宏科建设工程有限公司第五章、工程投入的主要物资(材料)情况描述及进场计划一、投入程序投入工程的主要物资、材料时应按以下程序进行:1、编制各种物质需要量计划;2、签订物质供应合同;3、确定物质运输方案;4、组织物质按计划进场和保管。5、专人负责,根据《施工组织设计》及时组织周转材料、工程用材(钢筋、水泥、木材等)以满足赶工需要。6、及时提出材料采购计划、落实货源、组织进场。与2家砼公司签订供货合同,保证砼的及时供应,铝合金门窗及外墙装修材料等应提前看样订货,以确保材料供应。二、主要物资进场情况1、各种物资需要量估算(1)、模板①、本工程依进度计划的安排,地下室模板满铺,每幢高层标准层模板必须配备3.5套模板及配套的钢管系统支撑,禁止使用门架支撑体系,模板一次投入量10000平方米,如模板及钢管数量不足,可根据实际情况另行安排进场。②、七夹板(规格1830×915×20)Q=10000/(1.83×0.95)×1.05×0.85=5134块七夹板切锯消耗按5%,模板用量中七夹板比例按85%。③、松木板(规格2000×25×100~300)Q=10000×1.1×0.15×0.025=41.3立方米松木板切锯消耗按10%,模板用量中松木板占量按15%。④、松楞木(规格50×100×2000)-200-
贵州宏科建设工程有限公司Q=10000/0.3×1.1×0.05×0.1=183.4立方米楞木搭接率按10%,平均间距取300mm。(2)、钢管、扣件①、钢管(规格Φ48×3.5×1500-6000)Q=24967.32×0.035=874T取每建筑面积35kg/的钢管用量(包括设施)②、扣件(标准年)Q=874×140=122360只取扣件占钢管含量140只/吨,其中:直接扣占15%,回转扣占5%,直角扣占80%。(3)、防护用品①、安全立网(规格6000×1800);Q=19364/(6×1.8)×1.2=2152张安全网用量超出外墙面积的用量取20%。②、末级配电箱动力箱用量Q=20只;照明箱用量Q=20只按每施工段配置2只动力箱和2只照明箱计取。③、安全帽Q=600×1.1=660只;安全帽流动用量系数取1.1;高峰期为600人。④、安全带Q=600×5%=30条,按考核期人数的5%配备。⑤、灭火器:按每3间一只灭火器(每间8人):600/(3×8)=25具三、拟投入的主要物资(材料)及进场计划表本工程投入的主要物资(材料)及进场计划如下表:〈一〉土建部分序号材料名称单位工程量计划安排进场时间1水泥32.5t1000按施工进度计划进场-200-
贵州宏科建设工程有限公司2水泥42.5t300按施工进度计划进场3白水泥t1按施工进度计划进场4松木锯材m3450.5667按施工进度计划进场5杉木锯材m328.6366按施工进度计划进场6竹脚手板m29945.0166按施工进度计划进场7圆钢t1225按施工进度计划进场8螺纹钢筋t1567按施工进度计划进场9三级钢筋t2000按施工进度计划进场10轻钢龙骨不上人型跌级600×600m22005.6603按施工进度计划进场11铁件kg6220.2569按施工进度计划进场12红砖240×115×53块158494.7638按施工进度计划进场13红砖240×115×53MU10块3949.9704按施工进度计划进场14多孔砖190×90×90块135673.587按施工进度计划进场15多孔砖190×190×90块576549.582按施工进度计划进场16空心砖190×90×90块29071.458按施工进度计划进场17空心砖190×190×90块261951.3按施工进度计划进场18耐火砖块41931.45按施工进度计划进场19碎石m3500按施工进度计划进场20砂m3500按施工进度计划进场21锈石花岗岩20厚m20按施工进度计划进场22磨光大理石板20厚m2112.608按施工进度计划进场23玻化砖600×600m20按施工进度计划进场24陶瓷地面砖300×300m20按施工进度计划进场25玻化砖600×600m20按施工进度计划进场26玻璃马赛克m20按施工进度计划进场27通体砖45*45m20按施工进度计划进场-200-
贵州宏科建设工程有限公司28劈离砖190×94×13m20按施工进度计划进场29劈离砖190×94/52×13m20按施工进度计划进场30胶合板18mm,一级m216089.4981按施工进度计划进场31杉木胶合板门m254.6336按施工进度计划进场32普通钢门全玻,单层m229.0304按施工进度计划进场33塑钢平开门m20按施工进度计划进场34塑钢推拉窗m20按施工进度计划进场35铝合金卷帘门m2301.29按施工进度计划进场36铝合金窗m2513.4按施工进度计划进场37豪华防盗门m20按施工进度计划进场38甲级钢质防火门含五金m21252按施工进度计划进场39夹胶玻璃5+0.76+5m21915.4652按施工进度计划进场40挤塑板25mm厚m21483.0392按施工进度计划进场41聚苯乙烯泡沫板m313.5517按施工进度计划进场42水性水泥漆kg649.98按施工进度计划进场43内墙水泥漆底漆kg541.65按施工进度计划进场44红丹防锈漆kg0按施工进度计划进场45丙烯酸彩色涂料kg0按施工进度计划进场46聚醋酸乙烯乳液kg0按施工进度计划进场47JS聚合物水泥基粉料kg7500.9922按施工进度计划进场48JS聚合物水泥基液料kg10573.6878按施工进度计划进场49防火涂料A60kg25.21按施工进度计划进场50改性沥青乳液kg550.26按施工进度计划进场51聚氨酯防水涂料m22289.49按施工进度计划进场52环氧树脂E44kg283.1692按施工进度计划进场53SBS玻璃布胎改性沥青防水卷材铝箔δ3mmm22072.646按施工进度计划进场-200-
贵州宏科建设工程有限公司54镀锌钢管m3662按施工进度计划进场55扣压式薄壁电气钢导管m15142按施工进度计划进场56焊接钢管kg47245按施工进度计划进场57不锈钢管m13170按施工进度计划进场58半硬塑料管m47798按施工进度计划进场59承插塑料排水管m5853按施工进度计划进场60硬聚氯乙烯给水管m6747按施工进度计划进场61UPVC雨水管m2767按施工进度计划进场62钢塑管m794按施工进度计划进场63法兰阀门副790按施工进度计划进场64百叶风口个0按施工进度计划进场65绝缘导线m204005按施工进度计划进场66铜芯电力电缆m1636按施工进度计划进场67钢制槽式桥架m662按施工进度计划进场68螺纹水表个246按施工进度计划进场69暗装接线箱个507按施工进度计划进场70消防按钮个244按施工进度计划进场71等电位端子箱个415按施工进度计划进场72成套配电箱台292按施工进度计划进场73开关只0按施工进度计划进场74插座套0按施工进度计划进场75轴流排气扇台0按施工进度计划进场76灯具套0按施工进度计划进场77控制模块(接口)-1单输出只376按施工进度计划进场78水流指示器DN150个1按施工进度计划进场79喷头个0按施工进度计划进场-200-
贵州宏科建设工程有限公司80室内消火栓套106按施工进度计划进场81消防专用电话分机部4按施工进度计划进场82PWA8变压式排风道380×250m1033.8678按施工进度计划进场83屋顶式通风机台0按施工进度计划进场84非泵送商品m3500按施工进度计划进场85灭火器具MF/ABC4具20按施工进度计划进场86模板m310000按施工进度计划进场87钢管(含支撑、外架及设施)t874按施工进度计划进场-200-
贵州宏科建设工程有限公司第六章、工程投入的主要施工机械设备情况描述及进场计划对本工程所需要的机械设备,项目部将根据现场需求进行统筹安排,并根据公司的有关规章制度和施工进度计划编制现场机械设备管理制度和供应计划,确保井架能按发包人的要求及时投入使用。具体如下:一、机械设备供应与管理1、工程所需的机械设备统一由设备组负责组织供应,并安排专人负责。根据《施工组织设计》有时组织机械设备进进场,以满足赶工需要。2、按拟投入本工程的主要施工机械设备,进场安装后应经有关部门验收,验收合格后,安装与使用双方应办理交接手续方可投入正常使用。3、各种机械设备,应悬挂安全使用操作规程牌。操作人员应经技术培训,持证上岗,应坚持定机、定人、定岗位责任制度,把机械设备的安全使用管理工作落实到人。4、机械设备在使用过程中要加强操作人员岗位教育,做到安全、合理、有效使用,并充分做好维修保养工作,以提高其利用率和完好率。二、拟投入机械设备情况因主体砼采用泵送商品混凝土,垂直运输工具计划设置5台施工电梯及3台塔吊。钢筋制作场拟配备2套机械,现场场地进行预制,钢筋电焊机4台、UN-100型对焊机4台、钢筋弯曲机和切割机各4台。柱筋施工现场配3台BX-400型电渣压力焊机。模板制作现场拟配备3台WJ106木作圆锯盘满足模板制作要求。砌体施工期间配置5台HJ-200型砂浆搅拌机搅拌砂浆,砼搅拌机设2台。三、拟投入的主要施工机械设备表1、拟投入的主要施工机械设备表-200-
贵州宏科建设工程有限公司详见<<拟投入的主要施工机械设备表>>2、主要机具投入表序号机具名称单位数量规格型号进场时间1水准仪台3EJ2开工2经纬仪台3DX22开工3砼试模套5015cm3开工4砂浆试模套507.07cm3开工5塌落度计量器套20标准试验计具开工6典钨灯套50各配电缆线30m开工7磅秤台32500kg主体砌墙时8手推斗车部1600.15开工9冲击电锯台16开工10手提电锯台16开工11质量检查具套6开工12铁平板车部6车长1.8m开工13安全帽顶660开工14绝缘手套双30开工15绝缘鞋双30开工16安全带副100开工17漏电保护器个50开工18灭火器个25开工工人进行用电操作时必须配戴绝缘手套、绝缘鞋等安全防护用具,以防漏电。工人在施工作业时必须戴安全帽、安全带、绝缘鞋。-200-
贵州宏科建设工程有限公司第七章、劳动力安排情况描述本工程劳动力安排情况描述如下表所示:序号工种名称数量(人)计划进场时间安排工作范围1土方工60开工时进场土方回填工程2砼工60开工时进场砼浇筑、养护3模板工(木工)120开工时进场模板制作、安装4钢筋工100开工时进场钢筋制作安装5泥水工200装饰时进场内、外墙面、顶棚粉刷楼地面工程、墙面贴砖6涂料工、油漆工10装饰时进场墙面腻子、涂料;木门及铁件油漆7防水工20防水施工时进场屋面、卫生间防水8门窗制安工20门窗安装时进场门窗制作、安装9水电设备工20开工时进场一半,安装调试全部进场水电预埋、安装,设备操作10杂工40开工时进场土方整修、装运土、夯填、材料搬运等零星收尾11电工10开工时进场场内临时用电架设、维护管理12机修、电焊工5开工时进场机械安装、操作、维修及电焊操作等13架子工30主体施工时进场搭设内外脚手架以上不含管理人员。专人负责,及时组织施工作业班组进场,以满足赶工需要。-200-
贵州宏科建设工程有限公司第八章、确保工程质量的技术组织措施一、质量控制基本原则1、坚持“质量第一,用户至上”。2、以人为核心,以人的工作质量保证工序质量,并促进工程质量。3、以预防为主,对产品的生产进行全过程控制。4、坚持质量标准,严格检查,一切用数据说话。二、质量管理目标贯彻落实《中华人民共和国建筑法》,严格执行国家及行业颁布的有关技术标准及验收规范以及企业制定的《质量管理企业标准》和ISO9000:2000系列标准,建立和健全质量保证体系,加强岗位责任管理,保证各种规章制度的贯彻落实,确保工程质量达到合格要求。三、质量组织措施1、质量控制必须按有关标准建立质量保证体系,为质量控制提供组织保证。组织机构的建立是贯彻执行质量管理方针的根本保证;建立和健全岗位责任制,是实现质量管理目标的关键。技术负责人解决施工中遇到的技术问题,指导项目经理部实施质量管理方针,项目经理部成立以项目技术负责人为组长的技术、质量领导小组,对内实施质量管理,对外实施质量保证。组织机构如下图:-200-
贵州宏科建设工程有限公司项目经理项目技术负责人施工员质检员材料员试验员现场有关各班组长操作工人2、岗位责任制(1)项目技术负责人:贯彻落实质量方针,指导编制施工组织设计,解决施工中的技术问题,作好技术管理工作。(2)施工员:熟悉图纸,作好自审工作,落实施工组织设计内容,认真执行施工技术操作规程,作好技术交底和各项技术管理工作,对内业资料进行收集、分类、整理归档等工作。(3)专职质检员:严格按规范、标准进行质量指导检查、验收,督促施工组织设计内容的实施。(4)材料员:严格按设计要求和有关的材料检验标准验收施工所用的材料,不合格者不能进场,并作好成品半成品搬运、贮存、防护等工作。(5)试验员:严格按要求作好各种材料、配合比的送试检验工作,为施工提供科学、准确数据,作好各种资料分析汇总工作。3、坚持组织协调工作。拟定每周五下午召开一次例会,协调各专业工种的配合,并由各专业工种、各职能部门对质量问题整改进行反馈。-200-
贵州宏科建设工程有限公司总之,做到质量工作事事有人管,人人要负责,办事有程序,检查有标准。四、技术措施1、施工全过程的质量控制技术管理及方法(1)“五不施工”——严格技术管理,明确岗位职责,其要点为:①图纸未经自审、会审不施工;②分项工程未进行技术交底不施工;③测量定位放线未经复核无误不施工;④材料无合格证或试验不合格不施工;⑤隐蔽工程未“三检”并经监理工程师签字不施工。(2)“三不交接”——严格工序控制,后道工序是前道工序的用户,应认真交接,严格把关。其内容为:①无自检记录不交接;②施工记录不全不交接;③未经专业人员验收合格不交接。(3)“四个结合”——一群策群力加强管理和控制工作。①兼职检查与专职检查相结合;②全面检查与重点检查相结合;③内部检查与外部检查相结合;④经常性检查与定期检查相结合;(4)“三检制度”——自检、互检、专检(5)“三工制度”——工前讲解、交底;工中检查、指导;工后检查、评比。-200-
贵州宏科建设工程有限公司2、应用全面质量管理方法,现场成立各工种小组,在对影响质量因素全面控制的同时,对需要重点控制的质量特性,关键部位(如框架、墙体、屋面防水等)采取特殊的管理方法,实行强化管理,使工序始终处于良好控制状态,保证达到规定的质量要求。(1)选择技术水平高的工人参与施工生产;(2)坚持对工程原材料、配件的检验制度,不合格产品不使用;(3)对所用施工机械设备的性能进行定期或不定期检测,对测量、测试仪器按规定进校核、校定。五、质量管理措施1、质量管理领导小组,定期召开专门工程质量碰头会,落实各项质量保证措施实施情况,发现问题及时解决问题。2、项目施工员及专职质检员严格审查施工操作班组的技术素质,进场的操作班必须通过质量管理小组审核,同时操作班组长与项目经理部签定产品质量合同,明确产品优良价,实行优质优价。3、项目专职质检员对施工操作过程进行监督和检查,对班组所完成的每一个分项工程给予评定、签署质量审核意见,班组的施工任务未经质检员核定的不得结算,同时,质检员要按标准严格把关,如工地质检员评定等级与上级质量部门核定的等级不同以上级部门核定为准,误差较大要追究质检员的责任。4、加强技术咨询,施工期间,定期主动邀请市质监站,技术科等有关部门专家来工地指导、检查产品质量及咨询技术方案。六、各分项工程的质量保证措施1、土方工程质量保证措施土方开挖应严格按方案中的技术措施要求,放足操作面和坡度。(1)机械挖土预留30公分的厚度有人工开挖,人工开挖后及时施工砼垫层,然后通过经纬仪把轴线投到垫层上。(2)采取措施防止大石子及杂物混入混凝土拌合物。(3)控制坍落度,应在搅拌车及现场设专人管理、测定,每隔2-3h测试一次及时调整坍落度值,解决坍落度过大或过小的问题。-200-
贵州宏科建设工程有限公司(4)夏季高温施工,可以覆盖温草袋并及时浇水,或包裹隔热材料,以防坍落度损失过大。2、基坑监测保证措施(1)、地下室基坑支护结构安危关系到本工程的安全,还关系到附近建筑物和城市管线及道路设施的保护等,因此必须采取信息施工的方法对基坑施工的全过程进行监测,监测未到位不得开挖,委托单位须有资质且实力较强、认真负责。(2)、与监测单位密切配合,做好检测元件的保护工作。(3)、在开挖过程中,一般隔1-3天测一次,当测试数据变化较大或开挖后期应加密监测或连续监测,应在测试当天向监理单位及设计单位提供监测资料。(4)、监测时间从开挖开始至±0.0,封顶及底板施工完成后,可加大监测的时间间距。(5)、监测过程中发现有异常情况应及时向上级通知,施工单位应有紧急防患措施,以防发生工程事故。(6)、桩身变形允许值17MM,周边建筑沉降允许值20MM,地面水平位移允许值15MM,坡顶水平位移允许值17M。3、墙面、卫生间、屋面的防渗漏技术措施(1)墙面防渗漏措施本工程墙体为多孔砖墙。框架结构的填充在墙体砌筑时只要操作者稍一不慎极易产生外墙渗水现象。因此,砌墙的砂浆饱满度是质量的关键,我们一方面在配合比上加入适当外加剂,提高砂浆调度。砌墙时,对砌块的竖缝,采取对砖块端头满刮浆,挤压顶砌法,对墙的一最上一皮砖底及顶头进行满刮浆。45°-200-
贵州宏科建设工程有限公司侧向顶紧框架梁底,最后分多次用泥刀进行逐缝补浆,提高砌体的抗渗能力。同时在外墙粉刷打底时掺入适量防水剂,认真处理好找平层和基层的结合。找平层粉刷后,增加对粉刷层进行养护工序,确保粉刷层砂浆不产生空鼓现象。面砖要求座浆饱满,勾缝泥勾缝要求勾缝密实,防止墙面渗水,影响使用功能.(2)卫生间防渗漏措施卫生间防水,在主体施工时应预埋好各种穿过楼板的上、下管道予留洞,并做到位置准确无遗漏。安装这些管道时不再对楼板结构进行重新敲打。穿板管道安装固定好后对洞口周边进行凿毛、清洗,底部吊模撑好,并在洞周边和管子周围刷上一度107胶拌素水泥浆,然后再用比楼板高一个强度等级的细石砼派专人进行认真填补,补上的砼要比结构层低1~2公分并增做反口,并养护七天,低下的部位待砼达一定强度后用柔性防水材料进行填补。这些工序要做在卫生间面层施工之前,面层施工一次成活,最后在管周打上密封胶,同时卫生间的施工也要控制好卫生间的坡度和流水坡向,保证流水畅通并流向地漏口。卫生间在结构层施工时,四周还应相对其他结构做5~10公分的反口(门口除外)避免卫生间的水通过墙根渗漏出来。为了确保卫生间、厨房间使用时不渗水,在装饰之前要求做一次试水试验,有渗水现象及时处理。(3)屋面工程防渗漏措施①屋面在结构施工时用密实性砼,同时对屋面进行蓄水养护,观察各关键部位是否渗水,确保结构层不渗漏;②把好原材料的进货关,确保防水材料进场时取样检查合格后使用,同时应具备“两证”检查其是否齐全及是否符合要求。4、主体装修工程质量保证措施①加强健全各级质量管理制度,经常性组织学习规范,质量技术知识,提高工人技术水平,促进各工序施工,在施工中严格执行操作规程。进一步认真贯彻执行各种技术措施。②建立质量管理体系,做到质量监控运行在施工过程及时发现问题,及时处理隐患,对工程质量起保证作用,消除以往质量事后检查的通病。-200-
贵州宏科建设工程有限公司③质量保证体系如下:a.项目经理为工程质量总负责。b.项目技术负责人制定具体技术方案和实施。c.质检员对工程质量全过程监督,并进行奖罚。d.试验员和材料员负责材料检验和工程试验提供试验报告,对工程材料严格把关并提供原材合格证。e.施工员组织施工,技术交底整理资料。f.施工班组进行具体操作,并进行质量互检。④制定项目各级质量责任制:项目经理是工程直接指挥和管理者,对本项目工程质量负主要责任,项目技术负责人是工程技术的质量管理的直接指挥者,对本工程的工程负直接责任,质检员是工程质量的具体把关者,对工程质量负有监督责任。施工人员是工程施工的具体操作者,对具体分项工程质量负直接责任人。⑤质量控制具体措施a.抓紧做好施工前的技术准备工作。认真熟悉图纸,组织图纸自审、会审,及时发现和解决施工技术问题。b.认真按图纸及施工操作规程精心施工,在每道工序操作之前由项目技术负责人、施工员对操作班组进行详细施工交底,使操作人员明确各工序的技术要求和质量标准。c.主体装饰工种的定位、放样、标高测量由施工员组织进行,并配备测仪器。d.严格按照国家规范操作,因此在质检方面必须做好一项,检测一项,并组织建设单位、设计单位、质监站等有关人员进行结构和隐蔽验收,并做好验收签证记录。e.应加强对原材料、成品、半成品的进场管理和检测制度。各种材料必须出具出厂证明和合格证,以确保工种质量。-200-
贵州宏科建设工程有限公司f.加强产品的保护措施,特别是窗,花岗石板等特贵材料。g.建立自检、互检、专检及岗位责任制。h.加强全面质量管理开展分部、分项QC小组活动,从而确保提高工种质量。i.贯彻执行ISO9000系列标准,并把本工程作为示范工程。(5)轴线、标高测量尺寸控制措施本工程施工中垂直度的严格测量控制,是保证达到设计要求的关键。1、垂直控制测量的布设方案:采用T2经纬仪,经检定满足精度要求,垂直控制测量可采用轴线外围多点远距离“十”字控制方式,投测上部各层轴线,首先在各楼实施轴线放样的同时,即在各楼位置选定主要控制轴线,进行外围远距离布设坚固多点控制点,以保证在轴线投测时随时校对,防止个别控制点因时间久而走样未察觉,引起投测轴线偏差。具体方法,在引测主要轴线时必须至少做到两测回以上,以保证主要轴线“十”字控制的精确度。确认精度准确后,在直线上选择理想的控制点位,埋设钢筋做永久性控制点,控制点钢筋顶端必须用钢锯锯成“十”字线交叉点,以保证轴线的精确度,每次投测轴线时配有对讲机两台,以便上下及时联系,此方法为各楼施工全过程垂直控制和施工放样的依据。2、垂直度的检查方法:每层施工时用T2经纬仪在主楼外边线检查校对上下垂直度,以满足设计要求,这样便于及时发现问题,查找原因,确保工程质量。3、配备专职测量人员和精度较高的测量仪器和人员①高精度经纬仪。②50米专用钢卷尺。③配专职测量人员2~4人,配合施工跟踪观测。-200-
贵州宏科建设工程有限公司七、主体工程质量保证具体做法(一)砼施工1、注意垫好垫块,保证厚度,使固定不位移。2、当钢筋过于密集时,应选用同标号细石砼进行浇灌。3、振动时,注意振动棒不碰筋。4、健全检查和试验制度,按规定检查坍落度和试块制作;做好试验记录,及时做好试块压强报告,必要时用非破损检验相结合。5、加强养护工作,设专人负责养护,浇水养护不少于7天。6、浇灌砼之前,应对模板、支架、钢筋和预埋件进行一次检查并做好记录,符合设计和有关规定要求后,方能浇筑砼。7、砼自高处倾落的自由高度不应超过2米,不得发生离析现象,如浇筑高度超过3米,应采用串筒、溜管或滑槽入料。8、应注意砼施工缝的留置和保护层的厚度。9、砼施工缝位置宜留在结构受剪力较小且方便于施工的部位,柱应留水平缝、梁、板、墙应留垂直缝。10、施工缝处理:(1)已浇筑砼,其抗压强度不应小于1.2N/mm2。(2)在已硬化的砼表面上,应清除水泥薄膜和松动石子或软弱砼层,并充分湿润和冲洗干净,不得积水。(3)在浇筑前,施工缝宜先铺水泥浆或与砼同标号的水泥砂浆。(4)砼应细致捣实,使新旧砼紧密结合。(二)钢筋工程:1、加强规范规程学习,严格按图施工。2、楼板钢筋特别负筋铺设过程应用马橙,铺放后加强管理,做标志,不准踩踏。3、对梁、柱等承重构件,加强检查,加强隐蔽工程验收。-200-
贵州宏科建设工程有限公司4、对重要构件焊接质量必须事前做试样品送检,合格后准予电焊,事后还要严格检查,必要时用仪器设备探伤。5、对悬臂构件主筋安放、搭接长度必须严格检查,经质检部门认证,方可施工,否则不得施工。6、对沾油、沾污、锈蚀严重的钢筋要及时加以清理;钢筋绑扎过程随时垫好水泥块,保证有足够保护层厚度。7、要严格核对好钢筋品种、规格、间距及部位;钢筋的搭接及焊接要求以及受力筋在钢筋总截面面积的百分率应按GB50204—92规范执行。(三)模板工程:1、模板工程安装首先应严格按国家标准GB50204—92砼结构工程施工及验收规范执行,反复强调砼观感质量的好坏,关键在模板。2、模板及支架安装应做到上下,左右轴线,标高及其几何尺寸的准确性,同时要有足够的强度,刚度和稳定性,能承受施工过程所产生的一定荷重和侧压力,构造简单,装拆方便。3、模板及支架的支承部分,应有足够的支承面积,特别与基土接触部位,基土应坚实,并有排水措施,支架底应铺以长厚板(跳板)。4、建筑物应分段分层支模,下层楼板应达以有足够的砼强度或具有足够的支架支撑以支承上层楼板支模要求。当现浇层浇灌砼时,下层楼板应有足够的支架支撑外,再下一层(即第三层)还要支以必要的支架支撑。持别承重结构,隔层都要有支架。5、模板应注意装拆方便,按规程、品种、部位分类堆放,要注意模板拆下来,用上去的及时整修、清理和刨光,保证模板质量,板缝要严密,要以不漏浆为原则。6、整体式钢筋砼梁,跨度在4米及其以上时,模板应起拱,如设计无要求时,起拱度宜为跨度的1/1000~3/1000起拱。-200-
贵州宏科建设工程有限公司7、当层高大于5米以上的柱子施工,应注意柱子模板开孔施工,一般每2米开设一道孔。不开孔,应用串筒或滑槽施工。8、模板在砼施工前,必须充分浇水湿润,以保证砼水化作用及外观质量。(四)砖砌体工程:1、砖的品种,强度必须符合设计要求,用于清水墙柱的表面砖还必须规格一致,边角整齐、色泽均匀。2、砌砖时,提前1~2d浇水湿润,含水率为10~15%(按干砖时),四周吸水深度约1~2公分,检查时,用整砖打断办法检查(含水过大、过饱、砌体抗剪反降)。3、砖砌体的砂浆稠度实心砖墙柱稠度为7~9公分;实心墙平拱式过梁稠度为5~7公分;多孔砖墙、柱稠度为6~8公分;多孔墙筒拱稠度为5~7公分。灰缝砂浆要求做到横平坚直、饱满。轴线位移:墙、柱、基础为10毫米。标高:基础、楼面为±15毫米。柱、墙面垂直度检查:每层高为5毫米。全高:10米高度以内为10毫米。10米高度以上为20毫米。游丁走缝检查:按20毫米。4、水平灰缝砂浆饱满度按80%计,保证抗压强度。竖缝砂浆饱满,可提高砌体的抗剪强度。竖缝砂浆如发生瞎缝、透缝等,降低抗剪强度的23%。5、推行“三一”砌砖法,即一铲灰、一块砖、一揉压。-200-
贵州宏科建设工程有限公司6、水泥砂浆的砌体抗压强度比用水泥混合砂浆砌体降低抗压强度4~5%。应按现行国家标准的有关规定。考虑砌体强度降低的影响,重新确定砂浆强度等级,并以此设计配合比。7、规定每一楼层或250m2砌体的砂浆,每台班至少应检查一次,每次应制作一组试块(每组6块)。8、砖砌体的转角处和交接处应同时砌筑,不能同时砌、应留斜槎接;留直槎应加拉结条(拉结筋);留阴槎不允许。9、框架填充墙,在框架柱中必须预埋拉结筋连接,墙上部用侧砖或立砖斜砌挤紧,倾角以60~75°为好。10、砖、柱和小于1米宽的窗间墙,应用整砖。(五)屋面工程:屋面工程施工过程中,无论是土建还是水电施工员,包括屋面隔热层、隔热板、阀门井、天沟、女儿墙、水电管线等,都要求纵向、横向(包括坡向)拉统线,施工做到横平、竖直、不歪斜;阴阳角方正(0~2mm)、顺直;屋面坡向、天沟泛水坡向符合设计要求;特别天沟泛水坡不得积水,更不允许倒返水,所有边角细部要做到干净利索,清晰美观,不允许拖泥带水污染墙面,面层抹灰、涂料(包括女儿墙)要做到平整、光滑、无波浪形、无铁板印、无接槎痕迹,色泽色彩均匀一致,女儿墙的压顶板挡水线、滴水线顺直、清晰美观;天沟处的防水层返口(收口)高度要高出屋面面层的25公分及其以上,返口线要凿槽嵌入女儿墙墙面,并用金属压条压牢固,涂上密封材料;返口线外另加金属保护带并起到装饰线艺术美观作用。八、装饰工程质量保证具体做法1、内墙抹灰:(1)原材料品质要求:-200-
贵州宏科建设工程有限公司为做好优质抹灰工程,原材料的品质好坏,至关重要。水泥要选用早强高、稳定性好的425号水泥为宜,石灰膏应选用块状生石灰淋制、熟化时间一般不少于15d;用于罩面石灰,熟化时间不少于30d(天),石灰膏内不得含有未熟化的颗粒和其它杂质。如果买现有的石灰粉化膏,也必须提前7~10d再进行熟化,以防含有未熟化的颗粒存在,绝不能只有几天熟化即投入使用。砂,宜用中砂或中偏细砂为好,质地要坚硬洁净,使用前应过筛,不得含有杂质。纸筋应选用80克洁白度好拉力强的下角料,提前30d泡水浸透、捣烂、洁净。麻筋应选用软韧干燥、不含杂质、纤维长度不大于30毫米的麻刀材料。水要用洁净的饮用水或自来水,不含泥土、油脂等杂质。(2)操作质量要求和做法要求打底砂浆前,对墙面、天棚面要进行严格的质量检验,对有明显的凹凸槎墙面,先进行处理和局部砂浆补平后,再进行大面积砂浆打底。打底砂浆要求做到平整、压实、粘结牢固,厚薄均匀一致,无起壳空古裂缝;阴阳角方正,顺直按高标准要求做到一步到位;大面积墙面、天棚面要做到无波浪形,无铁板印,无明显接槎痕迹,泥作工要为油漆工打下高质量基础。在面层赶平压光时,必须注意在七成干时就要及时组织有关工种进行工序操作。所谓“七成干”是指抹灰面层轻压不沾手,不陷下时,及时赶平、压光,甚至催光是最佳效果。太早赶平有抹刀痕,太晚了抹不动,所以掌握好时间至为关键。纸筋灰面层的配料,100斤的石灰配8~10斤的80克纸筋,必要时,尚可加1斤的麻筋,以增强纤维拉力。先熟化浸泡30天,后合并搅拌,似糊状状态,抹厚2~3mm,及时做到赶平、压光、催光为止。2、楼地面水泥砂浆:(1)原材料品质要求:水泥:强度用不低于425#普通水泥或矿渣水泥,不得用过期水泥。砂:宜用中、粗砂,含泥量小于3%;水用自来水。(2)操作质量要求和做法:-200-
贵州宏科建设工程有限公司在抹水泥浆找平层之前,首先要对基层(R.C结构层)进行处理和清理,把表面杂物、丢灰等清理干净,并提前一天洒水湿润,但不得有积水。厕浴间、厨房间等沥青类防水层基层,表面应清洁、干净、干燥、并涂刷同类沥青胶结材料,厚度不少于2毫米;随即把粒径为2.5~5毫米、经予热至50°~60℃的绿豆砂均匀撒入沥青胶结材料内,并压入1~1.5毫米,冷却后,把多余松散的砂粒扫去。对地漏或管道安装处应及时做临时堵塞。在房间四周墙上及柱面上弹水平线,根据水平线做灰饼、冲筋;有地漏或排水要求的,要做不小于0.5%的泛水找坡。接着刷一遍掺有水泥重量的4~5%的107胶、水灰比为0.4-0.5的素水泥浆,随即铺上水泥砂浆略高于灰饼,并用木刮尺刮平,木抹刀赶平压实,再用温海绵将面层水泥浆均匀吸洗,然后洒水养护2-3天,再将面层砂扫净,即形成细毛面;另一种做法可用芦苇或竹扫把等,在初凝前均匀划毛。总之,水泥砂浆找平层面层要做到毛面,以细毛面或粗偏细面为好,及时洒水养护,确保找平砂浆强度。踢脚线上口标高应距找平层面,预留18公分为好。3、门窗工程(1)木门窗①原材料品质要求:木门所用木材,要选用Ⅰ级品质,其活节节径应小于10毫米,用延长米不超过2个,死节允许包括在活节总数中,裂缝的深度及长度不得大于厚度及材长的1/6;油眼非正面允许;不允许有虫眼。在小五金安装处,均不得有木节或已填补的木节。木材的含水率不应大于12%;在木门制成品后,应刷一遍底油(干性油),以防止受潮变形,与砖石砌体、砼或抹灰层接触外(含木砖)均应进行防腐处理。②操作质量要求和做法-200-
贵州宏科建设工程有限公司门窗框、扇厚度大于50毫米应采用双榫连接,拼装时榫槽应密合,窗扇拼装完毕,构件的裁口应在同一平面上,镶门心板的凹槽深度在板镶入后应余2~3毫米间隙,门心板厚度不小于12毫米;如用胶合板门(含纤维板)时,边框和横楞必须在同一平面上,面层板与边框及横楞应加压胶结,在上、下冒头各钻两个以上的透气孔,以防受潮脱胶和起鼓。如用平古门,其边挺料及上冒头制作几何尺寸应满足40×90mm即40毫米厚和90毫米宽要求;下冒头应满足40×90mm即40毫米厚、140毫米高度的要求。门窗的制作质量,其表面应洁净,不得有刨痕、毛剌和锤印,框扇的线型应符合设计要求,割角、拼缝应平整严实无胶迹。胶合板不允许脱胶或刨透表层单板,整个门窗制作过程不得翘曲变形或松脱。所有门窗框不得搞倒棱角,以免削弱断面。门窗安装必须做到牢固,横平竖直无翘曲变形,安装时应做到扇与框平、框与墙平(指粉刷后);框墙接缝处缝隙应嵌填饱满密实,表面平整、光骨、无裂缝;门窗扇安装后开启灵活无倒翘、阻滞及反弹现象;五金配件齐全,位置正确,门窗扇的铰链正确位置应安在扇的1/10高度上、下两端处或且从扇的上、下两端用两倍铰键长的位置(即20公分)进行刻槽安装五金。五金铰链安装前,要选型、按规格、型号进行划线,做到铰链槽大小一致,长短一致和深浅一致;边缘方正整齐,木螺丝应拧、打各半,最后拧紧。窗框下框要提位高出2~3公分,不得埋框,然后塞缝抹水泥砂浆,并做园弧角,使排水畅通,避免内渗。所有木门窗框固定,必须把大钉头先敲扁后打进,并送丁打进框木内,不得明钉露帽。门窗扇固定插肖杆、插座要划线准确安装。(2)铝合金门窗①原材料品质要求-200-
贵州宏科建设工程有限公司门窗材料及构配件品种、规格应符合设计图及有关文件的规定要求。型材必须经氧化处理,因氧化膜起保护金属不受腐蚀作用;其另附件及固定件除不锈钢外,均应经防腐蚀处理。其它材料如钢材、焊条、水泥、玻璃、地弹簧、射钉等材质均应符合有关文件规定;五金配件应与窗品种、规格配套。窗扇材料厚度不应小于1.2毫米;门扇材料不应小于2毫米,以保证刚度。②操作质量要求和做法安装门窗必须采用预留洞口的方法,严禁采用边安装、边砌口或先安装后砌口做法。门窗装入洞口应横平竖直,高低、进出一致,与墙体连接牢固严密。外框与洞口应弱性连接牢固,不得将门窗外框直接埋入墙体。安装过程严禁用金属锤敲打门窗框。在安装施工过程,不得在门窗框、扇上安装脚手架或悬挂重物,以免引起门窗变形损坏。门窗安装固定牢靠十分重要,是关系到安全使用的大问题,必须认真安装和手扳检查,以保证安装质量。门窗外框不应直接与混凝土或水泥砂浆接触,以免碱对门窗的腐蚀;其四周缝隙,可用泡沫塑料条、矿棉毡条或玻璃丝毡条等分层填实后,再用密封膏密封。安装好密封条十分重要,以保证门窗的气密性、水密性、隔音,必须确保做好。安装外窗框时,应在窗砌体的中线处左右安装,同时应考虑到外窗两侧墙如用面砖等材料镶贴时,应留足模数的需要,避免非整砖出现,此外还要考虑周边缝内外打胶的需要。-200-
贵州宏科建设工程有限公司第九章、确保安全生产的技术组织措施一、安全保证体系及职责1、安全生产管理保证体系机构设置:各施工班组长开展班前安全活动土建专职安全员工地安全检查和监督机械管理员负责施工机械安全检查水电专职安全员水电安全检查和监督公司安全科每月安全检查和职工安全教育项目经理项目安全总负责施工员进行安全生产交底和编制安全措施及创造安全条件-200-
贵州宏科建设工程有限公司2、安全职责:(1)项目经理①对承包项目工程生产经营过程中的安全生产负全面领导责任。②贯彻落实安全生产方针、政策、法规和各项规章制度,结合项目工程特点及施工全过程的情况,制定本项目工程各项目安全生产管理办法,或提出要求,并监督其实施。③在组织项目工程业务承包,聘用业务人员时,必须本着安全工作只能加强的原则,根据工程特点确定安全工作的管理体制和人员,并明确各业务承包人的安全责任和考核指标、支持、指导安全管理人员的工作。④健全和完善用工管理手续,录用外包队必须及时向有关部门申报,严格用工制度与管理,适时组织上岗安全教育,要对外包工队的健康与安全负责,加强劳动保护工作。⑤组织落实施工组织设计中安全技术措施,组织并监督项目工程施工中安全技术交底制度和设备、设施验收制度的实施。⑥领导、组织施工现场定期的安全生产检查,发现施工生产中不安全问题,组织制定措施,及时解决。对上级提出的安全生产与管理方面的问题,要定时、定要、定措施予以解决。⑦发生事故,要做好现场保护与抢救工作,及时上报,组织配合事故的调查,认真落实制定的防范措施,吸取事故教训。(2)项目工程技术负责人①对项目工程生产经营中的安全生产负技术责任。②贯彻、落实安全生产方针、政策,严格执行安全技术规程、规范、标准。结合项目工程特点,主持项目工程的安全技术交底。③参加或组织编制施工组织设计,编制、审查施工方案时,要制定、审查安全技术措施,保证其可行与针对性,并随时检查、监督、落实。④-200-
贵州宏科建设工程有限公司主持制定技术措施计划和季节性施工方案的同时,制定相应的安全技术措施并监督执行。及时解决执行中出现的问题。⑤项目工程应用新材料、新技术、新工艺,要及时上报,经批准后方可实施,同时要组织上岗人员的安全技术培训、教育。认真执行相应的安全技术措施与安全操作工艺、要求,预防施工中因化学物品引起的火灾、中毒或其新工艺实施中可能造成的事故。⑥主持安全防护设施和设备的验收。发现设备、设施的不正常情况应及时采取措施。严格控制不合标准要求的防护设备、设施投入使用。⑦参加安全生产检查,对施工中存在的不安全因素,从技术方面提出整改意见和办法予以消除。参加、配合因工伤亡及重大未遂事故的调查,从技术上分析事故原因,提出防范措施、意见。(3)施工员①认真执行上级有关安全生产规定,对所管辖班组(特别是外包工队)的安全生产负直接领导责任。②认真执行安全技术措施及安全操作规程,针对生产任务特点,向班组(包括外包队)进行书面安全技术交底,履行签认手续,并对规程、措施、交底要求执行情况经常检查,随时纠正作业违章。③经常检查所辖班组(包括外包队)作业环境及各种设备、设施的安全状况,发现问题及时纠正解决。对重点、特殊部位施工,必须检查作业人员及各种设备设施技术状况是否符合安全要求,严格执行安全技术交底,落实安全技术措施,并监督其执行,做到不违章指挥。④定期不定期组织所辖班组(包括外包队)学习安全操作规程,开展安全教育活动,接受安全部门或人员的安全监督检查,及时解决提出的不安全问题。⑤对分管工程项目应用的新材料、新工艺、新技术严格执行申报、审批制度,发现问题,及时停止使用,并上报有关部门或领导。-200-
贵州宏科建设工程有限公司⑥发生因工伤亡及未遂事故要保护现场,立即上报。二、施工用电的安全措施1、施工用电是施工安全的重要措施之一,本工程的施工用电从现场变压器引下来后,工地设有专门一间总配电间,里设总配电柜,总配电柜采取接地、接零。然后分出三路配电支路,两路用于A区和B区,一路用于钢筋加工及照明,现场塔吊采用埋地式电缆供电(电缆截面计算详见第三章施工用电量计算),线末端均设总配电箱,总配电箱设有接地和总漏电保护器,由总配电箱至各施工机械的分配电箱之间采用三相五线铝芯电缆线,分配电箱里再设各分级漏电保护器,这样布设即可达到三级保护。2、施工用电安全技术措施和电器防火措施(1)采用统一用电管理规则,设专用配电房集中控制。(2)人员责任:配电房设专人管理1名,工地设电工四名,均有电工操作证,其中1人为高技术级别电工。(3)全系统均采用TN-S制供电,设置专用保护零线,使用五芯电缆,实行“三级配电,二级保护,一机一闸,一漏一箱”,做好现场照明的使用安全。(4)具体措施:a.在配电房内配电柜各分路各配200A自动空气开关1台,并按各分路负载大小调定整定电流值。b.在回路分配箱内设二台100A漏电保护器,分别保护塔吊、井架专门箱和潜水泵机专门箱,各用电设备均逐台匹配相应的电箱和漏电开关。在钢筋加工回路分配箱中设150A漏电开关1台,各用电设备均逐台匹配相应的电箱和漏保开关。在楼层,分配箱内各设漏电开关,分别保护楼层专门箱,各用电设备均逐台匹配相应的电箱和漏电开关。-200-
贵州宏科建设工程有限公司c.各回路从配电房到分配箱段全部采用五芯绝缘电缆穿铁管埋地敷设,从分箱到专门箱,专门箱到开关箱的引线,根据现场条件,能采用埋设电缆的尽量采用设电缆,以避免不必要的干扰和损坏,利于组织文明施工。d.照明部份,施工期间照明采用36V安全电压,现场照明总体采用管形镝灯,为避免镝灯触发器因突然送电而损坏,每台镝灯均专设一个电箱,钥匙专人保管,为避免因动力设备故障引起漏电保护器动作而使现场照明失电,镝灯电源必须从Ⅰ级分配箱进线端引出。所有带金属外壳的灯具均采用3芯供电。(5)系统采用TN-S制供电,为保障系统正常工作,要求工作零线和保护零线采用不同颜色的导线,以示严格的区分。在配电房和Ⅰ级分配箱处,配电线路中间处,配电线路末端处,做防雷接地的电器设备处(电梯)等必须设置重复接地点,待建筑物的避雷接地网形成后,再使重复接地点与避雷接地网连接。注意:保护零线、接地引线、接地体之间必须保证电器连接。三、施工机械使用的安全措施在本工程使用各种机械都必须制定有关规章制度,各种机械的操作员都执行按本工种持证上岗制度。1)、施工电梯、井架安装、使用安全措施1、施工电梯安装要求按部颁标准配套完善,本工程采用1台施工电梯及2台井架;2、本工程施工电梯主要用于砌体及装修工程;其安装安全措施如下:(1)、底座基础平整牢固,土层承载力应大于80Kpa,并加设地脚螺栓以加强施工电梯的整体稳定,底座采用C20混凝土底座,基础厚度30cm,地脚螺栓范围混凝土加大、加深。(2)、架体必须上下垂直,无扭曲、变形,垂直度误差不大于1/1000。(3)、架体采取用安全网封闭防止物体掉落。(4)、卷扬机要求接零接地,电源进线必须加套管防护,并应设有防雨防砸棚。卷扬机制动器应灵敏可靠。-200-
贵州宏科建设工程有限公司(5)、设有双向联络信号,设置单相保护器。(6)、出入口设置牢固的防砸棚;(7)、操作棚应搭设牢固,防雨、防砸;操作工视线清楚。(8)、要求设置避雷装置。(9)、上料平台,为钢管独立搭设,每层设置安全防护门且平台应牢靠,平整,并设置1m高的护身栏杆。(10)、施工电梯及井架周围要求设置排水沟,防止底座积水。(11)、6级以上的台风天气不得进行施工电梯及井架安装。2)、塔吊安装使用安全措施本工程采用塔吊的型号为QTZ125t.m(臂长50m),计1台。1、塔吊安装与维修(1)、塔吊基础:本工程的塔吊为固定式,基础采用钢筋混凝土独立基础,基础的设计指标由塔吊租赁单位提供;地基的地耐力情况根据现场考察,采用天然基础或人工挖孔桩基础。(2)、塔吊的组合安装和维修应由专业人员按规程规定进行。(3)、本塔吊设有专用供电线路(由工地配电盘专线引出),采用电缆线,同时整机应有可靠的保护装置。(4)、塔吊必须安装吊臂变幅、吊钩高度、超载等限位装置和吊钩、卷筒保险装置;保险装置必须灵敏可靠。(5)、塔吊安装好后,应由组装人员整体调试运转并调节好各种安全保护装置和限位开关,然后办理验收使用交接手续。2、塔吊安全操作要求(1)、塔吊司机必须事先受过专业训练,并要熟悉掌握机械的构造和使用原理,熟知保养规则和安全操作规程及排除故障的知识和技能。(2)、塔吊应实行定机定人专职负责操作和保养,非专职人员不准开机操作,严禁酒后操作。-200-
贵州宏科建设工程有限公司(3)、每次开机作业前应空车运转检查各控制器转动装置有无毛病,制动器闸松紧程度,制动是否可靠,转动部分润滑油量是否充足,声音是否正常,同时还应经常检查钢丝绳及天梁滑轮,导向滑轮的磨损情况,验证一切正常后方可投入起重作业。(4)、当风速超过6级或遇有雷雨大雾时,应立即停机。(5)、塔吊工作时必须严格按照额定起重量起吊,不得超载。(6)、司机必须听从专人指挥信号进行操作,但对违章指挥有权拒绝执行,操作前必须按电铃警告周围作业人员。(7)、作业完毕,塔吊吊钩上不得悬挂物料、工具,并应上升到起重臂下侧2-3m处。塔吊上所有控制开关扳到停止点(零位),锁上操作室,拉断电源总开关。(8)、塔吊如发现火警首先应拉开电源总闸,并用不导电的灭火器材扑灭之,严禁用水救火。(9)、塔吊严禁斜吊、拉吊和吊物时猛起猛落或拔除地下埋物。3)、其它机械使用的安全措施(1)各种机械安装前进行安全交底,安装后应由专业机电人员和安全人员验收合格后才能投入使用。(2)各种机械每天使用之前,都应提前进行检查,确定运转是否正常。(3)卷扬机安装在竖实平整视线良好的地方,机座下用方木垫实,并搭设防砸、防雨工作棚。使用前经常检查刹车制动是否灵敏,卷扬机、井架、吊盘有无异常,经检查试动转合格后,方准操作。机手必须持证上岗操作。吊盘前后设防护门。工作完后,拉闸断电,锁好闸箱。(4)木工操作的圆盘锯,其防护罩、分料器、防护档板均配置齐全。操作人员工作时不准戴手套、袖口扎紧、不得站在锯片旋转的切线方向。电锯棚内禁止吸烟。工作完后,清除机械四周锯木和碎木,防止失火。-200-
贵州宏科建设工程有限公司(5)钢筋冷拉作业区,设置专业防护区。钢筋切断机操作前应检查漏电保护器、刀片是否牢固、电源接一是否正确。使用前应空车运行,确认无异常后,才能正式开始工作。钢筋切断时,必须将钢筋推紧,切断短料时,必须有钳子夹紧后送料,切长料时,应两人操作,配合协调。钢筋弯曲机使用时,弯曲较长钢筋应两人扶持,动作一致,不得任意拉拽。不直的钢筋,禁止在弯曲机上弯曲。(6)电焊机应放在干燥绝缘好的地方,并检查绝缘是否良好,接线处是否有防护罩,外壳是否有接零保护。焊接时,操作人员必须戴绝缘手套、穿绝缘鞋,焊接时必须对线到位。操作时,必须有用火证,设消防器材,并设专人看护。电焊工要持证上岗。工作结束后应切断电源,检查操作地点,确认无引起火灾危险,方可离开。(7)气焊接应清除易燃易爆物品,乙炔发生器必须设有防止回火的安全装置。保险链,不得与氧气瓶同放一处。点火时,焊枪口不准对人,正在燃烧的焊枪不得放在工作面上。工作完后,应将氧气瓶、乙炔瓶气阀关好,拧上安全罩,并检查操作场地。四、洞口、临边防护措施1、孔洞在1.5×1.5以下的采用加固定盖板:1.5×1.5m以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。2、楼梯踏步及休息平台处设牢固的防护栏杆,离地面1.2m。由上下两道横杆及栏杆柱组成,防护栏应做到一步到位。3、建筑物临边四周满挂密目网,全封闭施工,密目网采省建委推荐产品,以防杂物落下砸伤行人。4、底层通道用50×100及80×80中方木搭设防护盖棚50×100中方采用密铺,并在上面加铺竹榀,以防高空物体击作业人员,防护棚设两层,间距为70cm。五、主要工序安全措施-200-
贵州宏科建设工程有限公司1、搭设外架时,外架的立杆应垂直稳放在金属底座或垫木上。立杆、大横杆接头要错开。脚手架两端、转角外以及每隔6-7根立杆设剪刀撑和支杆,剪刀撑和支杆与地面角度不大于60度。每高4米,水平每隔7米、脚手架必须同建筑物连接牢固。2、浇筑混凝土时,车子向料斗倒料,应有挡车措施,不得用力过猛和撒把。用井架运输时,小车把不得伸出笼外,车轮前要后挡牢,稳起稳落,浇灌混凝土使用的溜槽及串筒节间必须连接牢固。操作部位应有护身杆,不准直接站在溜槽帮上操作。使用振动棒时应穿胶鞋、戴绝缘手套,湿手不得接触开关。3、钢筋、半成品等应规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具加网罩。多人合运钢筋,起落、转、停动作要一致,人工上下传送不得在同一垂直线上。钢筋堆放要分散、稳当,防止倾倒和塌落。绑扎立柱、墙体钢筋时,不得站在钢筋骨架上和攀登骨架上下。柱梁骨架,应用临地支撑拉牢,以防倾倒。绑扎圈梁,挑檐、边柱,外墙钢筋应挂好安全带。起吊钢筋骨架,下方禁止站人。4、支模时,应按工序进行,模板没有固定撑攀登上下,支设4米的立柱模板,四周必须顶牢,操作时要搭设工作台。拆除模板应经施工技术人员同意,操作时应按顺序分段进行,严禁猛撬、硬砸或大面积撬落拉倒。完工后,不得留下松动和悬挂模板。拆下的模板应及时运送到指定点集中堆放,防上钉子扎脚。六、防高空坠落措施1、加强高处作业安全操作规程教育,严格贯彻安全技术交底,反对违章指挥和违间作业。2、垂直运输机械、外架、搭设及临边作业人员必须均必须绑扎安全带,安全带的挂绳固定点必须牢固可靠。3、遇有6级以上大风严禁登高作业。-200-
贵州宏科建设工程有限公司4、遇雨天外墙架及井架严禁搭设。5、外架按规定在60cm高及1.2m高处各设防护栏杆一道,顶层1.8m加设一道防护栏杆。6、屋面设置工具或防护栏杆高度1.2m。7、每周定期对脚子架密目网进行检查、加固。8、跟踪脚手架搭设应及时性并按规定分次验收。七、防火、消防安全措施1、健全现场防火措施,落实消防设备,施工现场的领导应把防火工作纳入正常的议事日程,加强防火领导。指定专职人员把关,配设和落实切合实用的消防器材。2、制订防火制度,做到防火宣传教育,统一制订防火制度或防火合约,火灾危险较大的工程如:电气焊、油漆等都要制定专业防火措施,严格要求遵守安全操作规程,并要挂设防火宣传标准和安全色标。3、仓库、木模加工场易燃器材堆放地,严禁吸烟。4、配电室内必须配置2只1211灭火器。5、根据电气设备的用电量正确选择导线截面,从理论上杜绝线路过负荷使用,保护装置要认真选择,当线路上现出长期过负荷时,能在规定时间内动作保护线路。6、导线架空敷设时其安全间距必须满足规范要求,当配电线路采用熔断器作短路保护时,熔体额定电流一定要小于电缆或穿管绝缘导线允许载流量的2.5倍,或明敷绝缘导线允许载流量的1.5倍。经常教育用电人员正确执行安全操作规程,避免作业不当造成火灾。7、电气操作人员要认真执行规范,正确连接导线,接线柱要压牢、压实。各种开头触头要压接牢固。铜铝连接时要有过渡端子,多股导线要用端子或涮锡后再与设备安装以防加大电阻引起火灾。-200-
贵州宏科建设工程有限公司8、配电室的耐火等级要大于三级,室内配置绝缘灭火器。现场中的电动机严禁超载使用,电机周围无易燃物,发现问题及时解决。保证设备正常运转。9、施工现场严禁使用电炉子。使用碘钨灯时,灯与易燃物间距要大于30cm室内不准使用功率超过100W的灯炮,严禁使用床头灯。10、存放易燃气体,易燃物仓库内的照明装置一定要采用防爆型设备,导线敷设、灯具安装、导线与设备连接均应满足有关规范要求。11、配电箱、开关箱内严禁存放要物及易燃物体,并派专人负责定期清扫。八、施工机具使用安全措施1、机具进场后,应先细致检查部件和防护装置是否齐全灵敏,然后进行试车运转正常经施工员验收合格后方可使用,砼搅拌机、砂浆搅拌机操作工应持证上岗,并应做好“十字作业”。砼搅拌机、砂浆搅拌机必须搭设防雨、防砸操作棚。2、电焊机、小圆锯面、平刨机等均应安装在平整场地,道路应畅通,设备零配件应良好,应独立设箱(采用标准电箱)挂设高度1.5m以上,外壳应接零,重复接地,并设有防护棚。小圆锯、平刨机应配有漏电保护装置,电机周围木刨花应经常清理,保持整洁,注意防火。3、手提电动工具:电机要有保护、重复接地接零装置,设有漏电保护器,且独立设箱。开机操作者应穿绝缘鞋,戴绝缘手套。4、潜水泵应设有漏电保护器,电线绝缘应良好,使用前要先检查,发生故障维修时应先拉闸断电。潜水泵运行时,严禁下水作业。若要下水应先关机,或穿戴绝缘鞋和手套,防止触电,发生事故。5、氧气瓶、乙炔瓶等各种气瓶要有明显标志且设有防震胶圈和防暴晒措施,各种气瓶均经常检查,发现泄漏及时处理。九、“三宝”及“四口”防护措施1、进入施工现场的所有人员都必须戴安全帽,佩戴齐全正确。-200-
贵州宏科建设工程有限公司2、从事2m以上高空、悬空作业人员必须佩带安全带。3、楼梯口、通道口应设防砸棚,并设示警牌。4、“四口”的防护措施要移动、拆除,须经工程负责人批准并采取其它防护措施后,方可移动或拆除。5、楼板屋面层临边防护应使外架同步增高并铺满架板后作临边保护。6、建筑物临时过道上方应搭设双层防砸棚。十、高处作业的安全措施(1)、施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品。未经落实不得进行施工。(2)、高处作业中的安全标志、工具、仪表、电气设施和各种设备必须在施工前加以检查,确保其完好,方能投入使用。(3)、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗,并必须定期体格检查。(4)、施工中对高处作业安全技术设施,发现有缺陷和隐患时,必须及时解决,危及人身安全时,必须停止作业。(5)、雨雪天进行高处作业,采取可靠的防滑,防寒,防冻、防雷措施。遇有三级以上强风,浓雾等恶劣天气,不得进行露天攀登与悬空高处作业。暴风雪及台风暴雨后,对高处作业设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。(6)、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护栏网、栏杆或其他安全设施。十一、外脚手架安全措施(1)、本工程采用双排钢管扣件式脚手架,由公司搭架专业组搭设。(2)、采用有出厂合格证明、无变形、裂缝的扣件和48mm直径壁厚3.3的钢管。(3)、基础地面平整夯实,不积水。立杆下加垫枕木或砼块。-200-
贵州宏科建设工程有限公司(4)、立杆横向间距1m,纵向间距1.5m,步距1.8米,垂直允许偏差控制在1/1200以内,相邻两立杆接头错开50cm以上。(5)、大横杆设四根,同步架同跨内不超过两个接头,步高1.8m。(6)、小横杆里端伸出内立杆150~200,高出50~100,外墙伸出外立杆10cm以上。(7)、架的两端和中间每隔15m自下而上设置连续的剪力撑,架每两布四跨设一个与建筑物刚性拉结点。(8)、二步以上脚手架每皮均设1m高防护栏杆,并在脚手架外侧拉设密目式安全网维护。(9)、脚手架每平方米负荷不得超过270kg,脚手架步必须满铺,脚手架上杂物及时清理。(10)脚手架搭设完后必须经验收合格并填写验收单后方准投入使用。十二、安全应急预案 1目的 为预防或减少项目经理部(以下简称项经部)各类事故灾害,对因事故原因需要救援或撤离的人员提供援助并使其得到及时有效的治疗,将事故造成的人员伤害,财产损失以及对环境造成污染等减至最小,特制定本预案。 2适用范围 本预案适用于项经部在紧急情况下采取应急救援处理的全过程。 3相关文件 1)《中华人民共和国安全生产法》 2)《中华人民共和国消防法》 3)《危险品安全管理规定》 4责任-200-
贵州宏科建设工程有限公司 1)项目经理负责组织成立事故现场应急指挥小组,在事故发生时亲临现场指挥应急抢险救援工作,项目总工程师、其他副经理及全体职工个人分别对应预案的响应负责。 2)主管生产副经理负责应急预案的启动及实施,并对以下工作负责: (1)按国家规定配置应急救援(消防)设施和器材、设置安全标志及报警、通讯设施,并定期组织检查维修,确保设施和器材完好、有效。 (2)定期组织开展安全检查,及时消除或控制各类事故隐患。 (3)组建一支以他为组长的,经过应急培训演练的应急救援小组。并确保应急小组人成员熟知各种危险品及机械设备的性质及应急处理方法;熟练掌握各种应急救援器材的使用方法,保持与各小组成员之间的通讯联络畅通,一旦事故报告后,能立即通知应急小组前往处理。 (4)制定并实施项经部应急救援培训、演练计划,组织对应急救援小组及全体职工进行应急救援相关知识的培训及演练。 3)安全员负责现场安全生产、文明施工监督检查工作。安全员的职责有: (1)协助主管生产副经理对所有人员进行安全宣传教育及培训教育,培训内容应包括应急救援知识、紧急情况下的报警、疏散、紧急救护等常识,使其熟知防止事故和应付紧急情况的能力。 (2)不定期地对施工现场的设备或设施进行标识和检查,及时消除各类事故隐患,对设施或设备使用人员进行相应的安全操作和应急处理的教育。 (3)协助材料员及爆破工对爆破器材等的储存及使用的安全管理,确保所有爆破器材,能在安全的条件下储存或进行使用,防止因设备损坏、操作失误等原因造成事故的发生。 (4)保障现场及危险品专用仓库内外的疏散通道、安全出口畅通,并设置符合国家规定的安全疏散标志。 4)项经部材料员负责项经部危险物品的管理,材料员的职责有:-200-
贵州宏科建设工程有限公司 (1)确保危险品专用仓库符合有关安全、防火规定,并据危险品的种类、性能、设置相应的通风、泄压、防火、防爆、防毒、监测、报警、防晒、防潮、避雷、防护围堤等安全设施。 (2)定期对危险品储存仓库进行检查,并随时掌握危险品的储存、保管、发放及使用情况。 5)全体职工个人在搞好安全生产的同时,必须认真学习并严格执行相关文件及本预案的各项规定,熟知各类危险品的特性及应急处理方法,并配合做好危险品的储存、管理及使用等工作,积极配合做好应急处理、救援行动和事故调查处理等工作。 应急预案与响应 1)材料员编制一份库存危险品物品清单,该清单应注明危险品的来源、性质、数量、储存要求等内容,并将这份清单提供给主管生产副经理、应急救援组。 2)材料员及安全员不定期地对配备的急救援设备及报警通讯设施进行维修保养及日常检查,确保设备完好、随时可用。 3)当施工现场发生事故或可能产生下列任何事故时,在场人员应及时向应急救援组组长及生产副经理汇报或场外应急响应单位: (1)人员伤害; (2)火灾或因爆破器材爆炸引起的火灾; (3)车辆交通事故; (4)爆炸事故 (5)坍塌事故; 4)事故或紧急情况下在场人员采取的应急、求援、报警程序: (1)人员伤害事故:若发生人员受伤害事故,在场人员应采取如下急救措施:-200-
贵州宏科建设工程有限公司 A如伤者行动未因事故受到的限制,且伤较非常轻微,身体无明显不适,能站立并行走,在场人员应将伤员转移至安全区域,再设法消除或控制现场的险情,防止事故蔓延扩大,然后找车护送伤者到医院做进一步的检查。 B如伤者行动受到限制,身体被挤、压、卡、夹住无法脱开,在场人员应立即将伤者从事故现场转移至安全区域,防止伤者受到二次伤害,然后根据伤者的伤势,采取相应的急救措施。 C如伤者伤口出血不止的症状,在场人员应立即用现场配备的急救药品为伤者止血(一般采用指压止血法、加压包扎法、止血带止血法等),并及时用车将伤者送医院治疗。 D若伤者伤势较重,出现全身有多处骨折、心跳、呼吸停止或可能有内脏受伤等症状时,在场人员应立即根据针对伤者的症状,施行人工呼吸、心肺复苏等急救措施,并在施行急救的同时派人联系车辆或拨打医院急救电话(120),以最快的速度将伤者送往就近医院治疗。 (2)车辆交通事故:若现场发生车辆交通事故并造成人员受伤害时,在场人员应立即采取如下措施: A立即将伤员从车内转移至安全区域; B按5.4.1条对伤者进行急救。 C通知主管生产副经理前往处理事故。 (3)火灾:若现场发生火灾时,在场人员应立即采取以下措施: A若机动车辆行驶或工作状态中发生着火,驾驶员应立即停车并将车熄火,并采用随车配备的灭火器进行灭火,处理完成后,再向主管副经理报告损失情况。 B若施工现场或爆破器材库发生火灾,在场人员应立即组织将所有人员撤离出火灾现场。 C人员撤离后,应由一名有经验的在场人员判断火场是否有可能发生爆炸的危险,若无爆炸可能且在场人员有能力灭火或控制险情;在场人员应立即采用配备的干粉灭火器或消防砂等消防器进行灭火,并派人向应急救援组及主管生产副经理报告现场情况;并说明是否需要派人前往协助灭火。 -200-
贵州宏科建设工程有限公司 D若现场火势较大,在场人员无法控制住火势或火场可能有发生爆炸危险时,在场人员应立即派人拨打火警电话119,请专业消防队员前往灭火,并同时将上述情况向应急救援组及主管生产副经理报告。 (4)爆炸事故:若库存或现场使用的爆炸器材发生爆炸时,在场人员应立即组织采取如下措施: A查看、寻找现场是否有人员受伤,若有,应按5.4.1条采取急救措施。 B组织将事故现场内人员撤离至安全区域。 C在场人员应判断现场是否有发生二次爆炸的危险,若没有发生二次爆炸的危险,通知应急救援小组及主管生产副经理前往处理事故现场。 D若可能存在发生二次爆炸的危险,应立即拨打报警电话,通知消防队和应急救援组前往处理。 (5)坍塌事故: 5)应急救援程序:应急救援组接到事故通知后,立即赶赴事故现场,并迅速采取以下行动: (1)撤离、疏散事故可能波及区域内的其他人员;将事故区域内的危险品、易燃物品及设备等转移至安全区域。 (2)清理路障,并保持场内外的道路畅通,并在路口为救护车或消防车指示最近的路线;若在夜间应在现场的设置足够的临时照明。 (3)协助、配合医护人员抢救伤员,将伤员送上救护车;为消防队员指出最近的消防水源。 (4)协助消防队员灭火,阻止事故蔓延扩大(如防止火势窜入临近建筑物,防止燃油泄露至其它部位)。 (5)加固有倒塌危险的设施及建筑物,用警戒旗、绳封闭事故可能波及区域,并竖起“此处危险、禁止入内”的警告标志,夜间应使用声光报警设备发出信号;避免无关人员进入此区域。-200-
贵州宏科建设工程有限公司 (6)根据需要,为在此进行救治、处理事故等人员提供安全防护设备(如橡胶手套、裤子、长靴、防毒面罩、呼吸器等)或工具。 (6)事故处理结束后,应急救援组对事故区域进行必要的整理,消除事故遗留的材料对人员或环境造成的伤害可能性。 (7)事故处理结束后,项经部经理按《事故调查程序》规定,组织或协合上级主管部门对事故进行调查、处理,并对调查及处理情况作书面记录备案,并向上级主管部门及业主提交事故记录或报告的复印件。-200-
贵州宏科建设工程有限公司第十章、确保文明施工的技术组织措施一、文明施工1、本工程施工前就应和交通管理部门、城市市容管理部门、环卫部门以及施工有关管理部门做好协调工作,办好有关手续,按照市城监大队的要求办理好土方准运手续。同时签订文明施工合同。成立以项目经理为组长的文明生产领导小组。2、所有材料的堆放及机械的布设均按施工总平面图堆放和布置,严禁乱扔乱堆。保持现场道路畅通、平整、整洁。3、工地入口于显眼处挂设“五牌一图”及企业标志,门前实行三包。保证大门进出口的清洁,进出车辆均冲洗,保证不污染市政。4、工地需持足够数量的安全宣传标语及安全生产标志牌及安全警告牌,在车辆人行道的入口处设明显的安全标志,时刻提醒人们注意安全。5、施工机械挂操作牌,操作人员持证上岗。6、现场材料分规格、品种堆放整齐,并挂牌识别,统一由料库管理。7、现场职工佩带安全帽及识别标志。8、标准化管理按规定进行评分活动。9、做好施工区域内的文明管理工作,与本工程无关的人员严禁入内。10、采用C20砼场地内施工道路,确保道路畅通和干净。11、办好运泥浆的有关准运手续,并严格按市府颁发的有关“文明施工管理条例”进行施工。12、工地严格按市容卫生管理规定及污染控制规定,及时把建筑垃圾进行清扫处理,或运出场外。二、防火措施1、工地内设立以项目经理为组长的安全防火领导小组,设立专职安全防火值日员。动用明火有审批手续,重点部位设常规消防器材。-200-
贵州宏科建设工程有限公司2、消防器材、消防用具、消防用水等不得挪做它用或移用。3、不得在临时工棚内使用电炉、煤油炉和火炉,不准任意建立炉灶。4、在易燃、易爆场地工作,严禁明火吸烟。5、在木工场所内操作施工,应及时清理刨花和锯屑,严禁吸烟。6、电焊时,采取隔离措施,以防电焊火花引火。7、建立健全安全防火制度,并成文,严格控制执行。三、防雨、排水及排浆措施1、工地所有临时仓库内地面均需比现有地平面高20cm以上,并在四周做好临时排水明沟,排入阴井。2、工地备有部分塑料薄膜,当浇筑砼突遇下雨时,应做到小雨不停工,大雨暂停施工,并用塑料薄膜把新浇砼覆盖严实。3、雷雨天停止一切露天电焊作业。4、工地派专人了解天气情况,调节好施工时间,避开大雨天浇砼。5、注意电器设备机械设备的防雨、防止漏雨漏电事故,设置接地、避雷装置。6、在场地四周设道排水沟,将场内水排入市政管道。7、准确掌握砼配合比,并注意雨后砂石含水率的变化。砼工程小雨采取调整水灰比措施。8、做好泥浆排放工作,设置沉淀池,泥浆经沉淀池沉淀后,用泥浆车运至指定的地点倾倒。四、环保卫生、噪音清除措施1、环保卫生及噪音的要求应严格按市环保部门的污染控制有关规定实行。实行门前三包。2、材料与泥浆运输之车辆要申办通行证方可通行,材料运输要求采取一定的封闭措施,以防建造材料或垃圾掉落影响市容卫生。-200-
贵州宏科建设工程有限公司3、现场操作面上建筑垃圾的清理应设置垃圾清理道进行清理,严禁随意丢落,以免影响周围的环境卫生。并及时运出场外。4、做到场内场外的环境卫生专人负责。五、保卫治安管理措施1、办好暂住人员的暂住证、生育证、身份证、审检证、证件每个人都要齐全。2、工地特设立一个值班室,负责二十四小时值班,工人进入工地一律佩戴证件。3、工地周围设置高3m坚实、牢固的围墙,并进行粉刷提白,写上标语。工地大门采用镀锌白铁皮,门口设门卫,并挂好五牌一图。门头设置企业标志。4、大门进口处设洗车池,运料车辆出入工地时,车轮有沾污泥土,经冲洗后才出工地,保持车辆清洁,不污染城市道路。及时派人清扫,工地设专职保洁工2名。5、工地主要地面采取硬化处理,并保持运输道路畅通。工地设置排水设施,使排水畅通,工地不积水。6、进场材料严格按平面图布置图堆放,设立两个材料管理小组,专门负责砂石、木料、钢管等材料整理堆放。7、建筑垃圾每层用编织袋分类装好,然后由电梯运至底层,由专门负责场地整洁的人员装车运出。8、工地不设生活区,所有参加施工人员均不得住在场内,有利于工地安全、文明和管理。9、工地设置吸烟室,进行绿化盆景布置,并设有宣传栏、读报栏、文化室和黑板栏等,以便对施工人员进行安全文明教育。10、工地设置保健急救室,由培训上岗的急救人员对工地施工人员开展卫生防病宣传教育。-200-
贵州宏科建设工程有限公司11、工地内设消防栓及消防器材并建立消防措施制度。对于工地用火要有动火审批手续和动火监护。12、工地与附近医院联系,每月对工地进行消毒。13、工地建立水冲式厕所,并设有专人进行冲洗,以保证符合卫生要求。-200-
贵州宏科建设工程有限公司第十一章、确保工期的技术组织措施一、优化生产要素按照优化原则安排人、机、物等生产要素在时间和空间的对应位置,使其数量充足、合理、能力强大,最大限度地保证生产的高速完成。(1)组成优秀的管理阵容,选择有经验有业绩的人员构成项目组成各部门管理层。施工过程中要想方设法,努力克服一切困难,砬到问题要集体研究,找到确定有效方法,对没按期完成的,必须端正态度,查原因并追究责任。(2)充分组织并合理调配素质高的劳动力,特别是影响进度的关键工种,优化劳动组织,建立健全内部生产责任制和劳务市场,落实多劳多得,充分调动广大职工的劳动积极性。(3)充分发挥机械化施工效率,进行优化组合,合理搭配,加强机械的保养与维修,提高利用率,增加机构易损件的备品数量,加强机械设备检修、维修、保养工作,配备必要的机修装备和熟练的修理人员,认真对机械进行管理,避免因机械故障而影响施工进度。(4)编制物质计划,按照材料需用和周转调配计划,使需用的材料能适时适地,保质保量地到达现场,保证施工生产顺利进行。(5)材料组根据本项目的月度计划详细编制材料申请采购计划,根据供应日期,提前和及时把货和材料备全备好,满足施工要求。(6)全体施工人员每旬召开一次生产计划协调会(每月10、20、30日),会议由项目经理主持,会议内容为:总结上段工作(包括分析是否完成任务原因)布置下段任务提出如何完成任务的具体详细措施。(7)为确保按计划完成,对项目设工期奖,工期奖的奖项将根据工程量和赶工的程度和保质保量完成的情况而定。二、计划系统、控制有效-200-
贵州宏科建设工程有限公司(1)从总目标出发,组成计划实施保证体系,使总进度计划、分部分项工程施工进度计划和月(旬)作业计划互相衔接,互为条件,采用倒计时方法,把计划落实到每一天。(2)强化工程项目的计划管理,以施工组织设计为依据,分期编制各项资源供应计划,保证工程有组织、有秩序、按计划进行,有条件的情况下,分阶段调整并缩短工期,做到“前紧后松”。三、科学管理、措施得力(1)针对工程特点,按照可行性和经济合理性原则,优化施工组织设计,从突出“组织”、“规划”、“控制”的角度出发,拟定分部分项施工方法和确保优质、高速、文明的技术组织措施。(2)推广流水施工工艺,合理安排工序,调动一切因素,保证关键工序的按时或提前完成,尽量采用新工艺、新技术,提高工效。(3)按工期质量要求,严格执行各项奖惩制度,使作业层明确实施计划的技术组织措施,做到有制度落实。(4)保证资金的供应,加强施工管理,确保各种费用的支付。(5)适当增加木模的用量和增加劳动力。(6)实行单位工程交叉作业,流水施工合理,整体统筹安排,高速施工顺序问题,争取以最优方案施工。四、解决与当地村民及周边关系的协调1、施工准备阶段中与当地村民协调当地地材的价格及质量,并签订合同约束地材的单价、数量、质量及运至现场的时间,确保工程不因工程的地材影响工程进度。2、与当地村民协调外运土方的场所,不因土方的外运造成无施工场所而影响工程的文明施工。-200-
贵州宏科建设工程有限公司3、指定具有外业能力的专人负责与当地村民及周边关系,如附近的其他业主、当地村民、工厂、娱乐场所的关系,搞好关系,并组织工人进行交底,不得酒后闹事,偷窃等影响社会治安的事。以至工人无法上班,造成工程无法施工,影响工程进度。4、制定负责制及奖惩方案,哪个班的工人出事哪个班的组长负责,并制定门卫制度,工人请假需正当的理由并有负责人批准的条子。5、每周现场例会,除的工程质量及进度外,还需汇报与当地村民及周边关系的动态情况。6、施工生活区设置电视机房及活动室,丰富工人的业余生活,减少工人因无聊而影响当地村民及周边的正常生活秩序。7、设立宣传栏对工人进行教育。8、与当地村民及周边建立信息平台。五、交通组织措施在施工期间维持现有的交通通车状况,不封闭交通。努力做好本工程的交通组织工作,做到市民满意,业主满意。1、交通组织原则1.1与现有的交通道路相交的施工段,施工时必须分段施工,分段围蔽,不影响现有的通车状况。1.2在本工程范围,施工交通采用由左线到右线到施工便道环行,由左线进,右线出,减少交通堵塞。1.3施工时如果需要进行施工改道,施工改道路面的结构为土+20cm—50cm碎石+6%水泥石屑20cm。2、交通维护的的措施:2.1全线每隔30米悬挂警示灯,路口设置交通导向牌。2.2施工期间保证24小时有专人维持交通秩序。2.3建立专门的交通疏导机构。项目经理部成立文明施工部下设交通疏导机构,设二个小组,24小时指挥交通。交通疏导小组成员实行地段责任制,并相互协调,共同完成交通疏导的任务。-200-
贵州宏科建设工程有限公司2.4小组成员对通道口的疏导处要经常到沿线巡查,发现有违章的车辆立即予以纠正,以保障交通的顺畅有序。2.5合理安排施工顺序、采取有力的技术措施,保证施工期间本工程施工机械不相互影响,尽量不影响相关工程的施工交通,保证安全和畅顺。2.6施工场地用彩钢板围蔽,在车辆、人员出入口设专人值班,防止无关人员进入施工现场。-200-
贵州宏科建设工程有限公司第十二章、拟投入的主要施工机械设备表本工程拟投入的主要施工机械设备表如下所示:序号机械名称设备名称型号规格数量产地制造年份额定功率生产能力自有或租借或拟购一地基基础机械1反铲挖掘机P2501台日本2012128KW良好自有2自卸汽车东风64806辆上海20128t自有3蛙式打夯机HWD3台江苏20122kw20m3/台班自有4潜水泵HZJ-603台江苏20139kw良好自有5高压水泵QY-2.23台福州2013良好自有6装载机ZL502台浙江2012良好自有二垂直水平运输机械1施工升降机SSD803台湖南20125.5kw1000kg/次自有2施工电梯DBU833台湖南201215.5kw1500kg/次自有3塔吊QZT56103台湖南2012自有三砼砂浆施工机械1砼搅拌机JZC350型2台郑州201115.5kw0.35m3/次自有2砂浆机UVJZ-2005台郑州20103kw200L/次自有3磅称2台泉州20111T自有4平板震动器Pa-506台郑州20101.1kw良好自有5插入式震动器HZP-70A12台郑州20101.1kw良好自有四钢筋加工机械1闪光对焊机UN-754台上海201175KVA4T/台班自有2钢筋切断机GW404台江苏20117.5kw15KM/台自有3钢筋成型机QJ-40A4台江苏20113kw90KM/台自有4对接电焊机UN-1004台江苏2009100KVA良好自有5钢筋调直机JK-A4台江苏20117.5kw3T/台自有6直流焊机AX320-14台上海201014kw良好自有7电渣压力焊DY-453台上海201145KW良好自有五木工加工机械1活动式小圆锯K63台福州20093kw良好自有-200-
贵州宏科建设工程有限公司2刨板机4台江苏20112.2kw良好自有六水电安装机械1直流焊机AX-1202台上海200910KVA良好自有2交流焊机BX-3202台漳州20097KVA良好自有3电动套丝机2"4"6"2台南京20101kw良好自有4手动套丝机SP-152台南京20111kw良好自有5咬口机0.5-1.22台南京20101kw良好自有6压力试压泵10-22mm2台上海2011良好自有7电锤ZC-10、2012台上海2013良好自有8台钻15Mpa12台福州20121.2kw良好自有9气割设备2套上海2011良好自有10手拉葫芦2个上海200915T自有11液压千斤顶8个上海200915T自有七试验设备1砂浆试模50组2010良好自有2砼试模50组2010良好自有八测量仪器1经纬仪J-23台南京2010良好自有2水平仪DS-63台北京2011良好自有3铝合金标尺16把上海2011良好自有4钢卷尺16把上海201350M自有九其它机械1履带式推土机D85EX-151小松20117550m3/h自有2压路机15tXG6203M1三明2010良好自有3柴油发电机1徐州2010500KW良好自有4吊车1徐州25T良好自有-200-
贵州宏科建设工程有限公司第十三章、劳动力计划表各工程劳动力计划表如下所示:工种施工阶段土方回填主体施工抹灰装饰工程屋面工程楼地面工程涂料、油漆工程门窗工程水电通风消防工程室外工程土石方工30///////20砼工/606060////24模板工/120/30////30钢筋工/100/1515///36泥水工/6030040120///80电工101010101010101010机械工电焊工16301616161616166防水工///8040///10架子工/80//////80涂料油漆工/////80//30门窗制安工//80///80/20水电安装工/40808080//8020杂工404040404040404040以上不含管理人员。-200-
贵州宏科建设工程有限公司第十四章、施工工期进度计划表一、施工工期本工程施工工期为510日历日,计划开工2013年05月01日,竣工日期为2014年9月30日,开工日期为本工程核发中标通知书之日起第7天为开工日期。实际施工时将投入充足的人力、物力及机械设备,配足施工技术管理人员及班组施工人员数量,发挥出我司高效率、高质量的施工管理技术水平。二、分项工程施工计划安排本工程地基与基础、主体结构施工利用晚上时间浇捣砼,砼浇完养护二天后开始弹线放样和在板面上增加荷载,主体框架及室内外砖砌体工程施工时,注意水电预埋及时穿插于土建施工过程中,内、外装修、水电安装调试及油漆厨卫施工时安排大量机械和人力投入施工,与主体一样进行流水作业,其中屋面工程穿插在内外装修施工期间完成,室外工程与修补收尾同步进行,工程最后组织验收、资料汇总并组织验收。本工程在计划安排时,充分考虑到各分部分项工程的立体交叉配合,对计划施工工期网络进行了适当优化,各分部分项工程经验收合格且具备下一道工序施工操作工作面,即可进行搭接施工,统筹兼顾,采取积极可行措施适当进行赶工。具体工作安排详见“施工工期进度计划表”。三、进度计划实施我公司若中标,将对本施工工期进度计划做进一步细化与完善,以做为确实能指导工程施工的操作文件,工程施工中要做好对进度计划的贯彻工作,进度计划执行中要进行检查和数据采集,如发现进度计划发生偏差,将结合现场实际情况,随时调整人员、材料、机械或班组,采用合理赶工措施、加强协调管理,及时找出原因做好相应调整,以保证计划的顺利实施,确保本工程在计划工期内全面竣工,交付使用。1、进度计划的贯彻-200-
贵州宏科建设工程有限公司(1)将正式进度计划报请有关部门审批后,即可组织实施。(2)建立相应的组织保证体系。(3)组织宣贯,进行必要的培训。(4)将进度计划中的每一项工作落实到责任单位,作业性进度计划必须落实到责任人,并制定相应的保证计划实施的具体措施。2、进度计划执行中的检查和数据采集(1)为了对计划执行进行控制,必须建立健全相应的检查制度和执行数据采集报告制度,建立有关数据库,定期、不定期或应急地对网络计划的执行情况进行检查和收集处理有关信息数据。(2)其检查的主要内容有:①关键工作进度;②工作逻辑关系的变化情况;③资源状况;④成本状况;⑤存在的其它情况。(3)检查时可采用“实际进度前锋线”记录实施进度情况。(4)对检查结果和收集反馈的有关数据进行分析,抓住关键,确定对策,采取相应的措施。3、进度计划的调整(1)进度计划在执行中发生偏差时,需进行必要的调整,以保证计划的顺利实施。(2)进度计划调整的内容主要包括:①工作持续时间的调整;②工作项目的调整;③资源强度的调整;④成本控制。-200-
贵州宏科建设工程有限公司(3)进度计划调整的主要步骤:①根据进度计划执行检查记录和收集反馈的有关数据的分析结果,确定调整的对象和目标;②选择适当的调整方法,设计调整方案;③对调整方案进行评价和决策;④确定调整后的付诸实施的新的进度计划。四、进度计划的总结分析1、进度计划任务完成后,必须进行总结分析,总结分析的内容主要有:(1)各项目标的完成情况,包括时间目标、资源目标、成本目标等的完成情况;(2)计划工作中的问题及其原因分析;(3)计划工作中的经验总结分析;(4)提高计划工作水平的措施总结等。2、进度计划的总结分析应形成制度,总结分析资料应连同网络计划一起,作为档案资料保存。五、施工工期进度计划表本工程施工工期进度计划表在安排计划时分别对工期、资源和费用进行了适当的优化,工期为510日历日,开工日期为本工程核发中标通知书之日起第7天为开工日期。本工程计划2013年05月01日开工,计划2014年09月30日竣工。上部按幢号分为二个施工段,在各自施工段内流水施工,发包人单独发包的通风及消防等由专业施工单位施工穿插施工,确保施工总工期为540日历日。施工准备计划7日历日,回填土计划10日历日,上部主体计划260日历日,装修计划243日历日,室外工程计划10日历日,扫尾及验收计划10日历日。本工程详细施工工期计划安排详见“施工网络计划表”,如附图所示。-200-
贵州宏科建设工程有限公司第十五章、施工总平面布置图及临时用地表一、临时用地表本工程拟将主要材料预制、堆放及临时设施等均安排在现场,根据施工现场特点,工程具体设施名称及布置情况详见下表及施工总平面布置图。序号用地名称数量(面积m2)位置需用时间1办公室160见施工总平面布置图施工全过程2发包人及监理办公室20见施工总平面布置图施工全过程3工人宿舍400见施工总平面布置图施工全过程4食堂60见施工总平面布置图施工全过程5浴室10见施工总平面布置图施工全过程6厕所20见施工总平面布置图施工全过程7值班室10见施工总平面布置图施工全过程8钢筋制作及堆场100见施工总平面布置图地基与基础主体施工期间9模板制作及堆场100见施工总平面布置图地基与基础主体施工期间10仓库100见施工总平面布置图施工全过程11临时材料堆场100见施工总平面布置图施工全过程12配电房30见施工总平面布置图施工全过程二、施工总平面布置图本工程施工平面布置时充分考虑现场材料、机械、人员运转效率,在施工现场合理安排临时设施、机械设备和材料制作及堆场的位置。本工程施工平面布置时综合考虑工程施工各阶段工程施工现场平面布置特点,进行装修工程施工时用作主体工程施工时的钢筋、模板制作及堆放场地将空置出来,可作为装修材料堆放用地。具体施工平面布置详“施工总平面布置图”,如附图所示。-200-'
您可能关注的文档
- 安谷水电站施工设计方案.doc
- 安防工程方案模板.doc
- 安防系统技术方案.doc
- 安防综合方案系统设计方案模板.doc
- 安阳四海嘉园小区1#住宅楼工程施工组织设计.doc
- 完整框架结构毕业设计计算书.doc
- 完整的弱电系统建设方案.doc
- 完整部队信息化系统设计方案投标书.doc
- 完整采矿毕业设计.doc
- 官渡区第二中学计算机网络方案建议书(安耐特).doc
- 定位式漏水设计解决方案.doc
- 定水路B块商办楼施工组织设计.doc
- 定福庄基坑支护施工组织设计.doc
- 定量叶片泵(双作用叶片泵)设计毕业设计(送8张CAD图).doc
- 宝盛西大街施工组织设计(市政道路).doc
- 实小幕墙施工组织设计新皋.doc
- 实施性施工组织设计(开).doc
- 实施性施工组织设计方案(横窈线磐安段2标).doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
