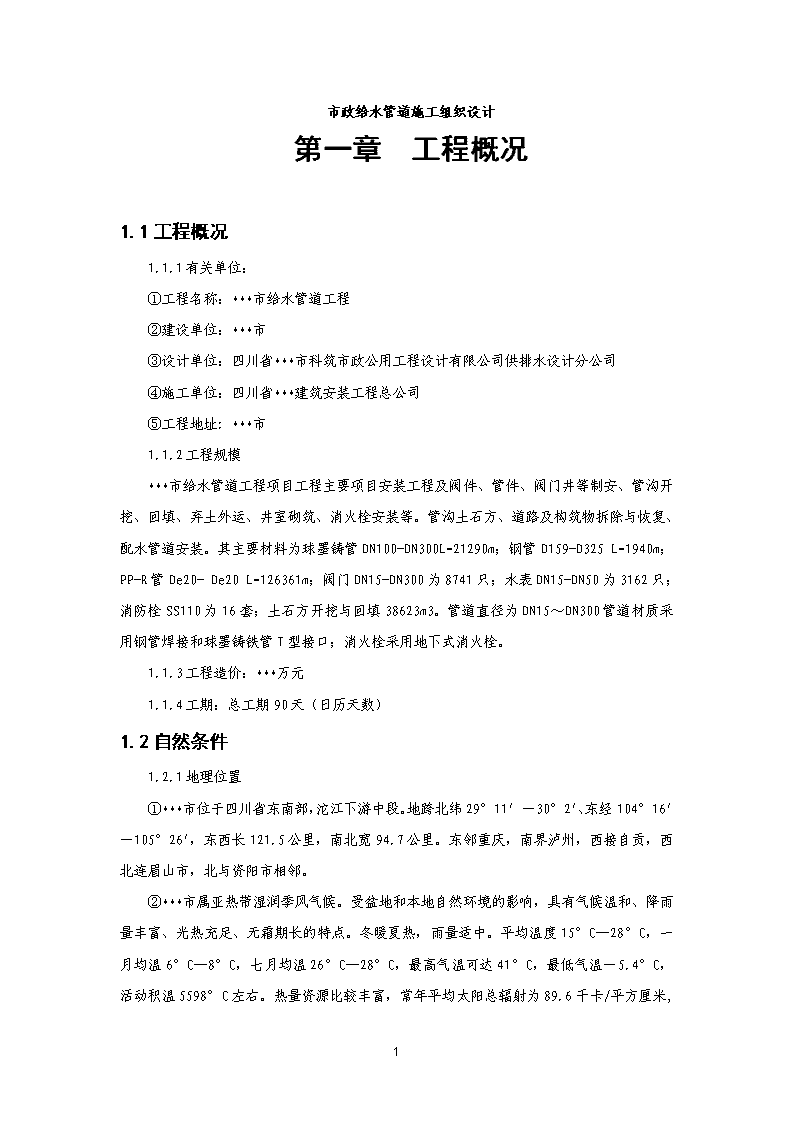

'市政给水管道施工组织设计第一章工程概况1.1工程概况1.1.1有关单位:①工程名称:***市给水管道工程②建设单位:***市③设计单位:四川省***市科筑市政公用工程设计有限公司供排水设计分公司④施工单位:四川省***建筑安装工程总公司⑤工程地址:***市1.1.2工程规模***市给水管道工程项目工程主要项目安装工程及阀件、管件、阀门井等制安、管沟开挖、回填、弃土外运、井室砌筑、消火栓安装等。管沟土石方、道路及构筑物拆除与恢复、配水管道安装。其主要材料为球墨铸管DN100-DN300L=21290m;钢管D159-D325L=1940m;PP-R管De20-De20L=126361m;阀门DN15-DN300为8741只;水表DN15-DN50为3162只;消防栓SS110为16套;土石方开挖与回填38623m3。管道直径为DN15~DN300管道材质采用钢管焊接和球墨铸铁管T型接口;消火栓采用地下式消火栓。1.1.3工程造价:***万元1.1.4工期:总工期90天(日历天数)1.2自然条件1.2.1地理位置①***市位于四川省东南部,沱江下游中段。地跨北纬29°11'-30°2'、东经104°16'-105°26',东西长121.5公里,南北宽94.7公里。东邻重庆,南界泸州,西接自贡,西北连眉山市,北与资阳市相邻。②***市属亚热带湿润季风气候。受盆地和本地自然环境的影响,具有气候温和、降雨量丰富、光热充足、无霜期长的特点。冬暖夏热,雨量适中。平均温度15°C—28°C,一月均温6°C—8°C,七月均温26°C—28°C,最高气温可达41°C,最低气温-5.4°C,活动积温5598°16
C左右。热量资源比较丰富,常年平均太阳总辐射为89.6千卡/平方厘米,年总日照时数1100—1300小时,无霜期达330天。全年有霜日数一般为4—8天左右。1.2.2工程地质条件①***市地势较为平坦,城市道路纵横交错,特别是老城区道路狭窄多弯,建筑密集,人口稠密,障碍物多,施工干扰大,运输困难。②由于是在城区施工,所以管沟所遇排水管沟较多,光纤、电缆星罗棋布,加之原地下管网遍布大街小巷,故此造成和加大了施工难度。1.2.3地震烈度地震设防烈度为7度。1.2.4施工条件施工区内不需要修建施工临时道路,基本可满足各种施工机械、工程材料及大型设备的运输要求。1.3编制依据1.3.1***市给水管道工程设计图和有关设计修改通知单及有关会议纪要1.3.2施工合同书;图纸会审及现场实地勘察情况1.3.3参照与执行标准、规范⑴给水排水管道工程施工及验收规范GB50268-2008⑵工程测量规范GB50026-2007⑶市政工程施工技术规范2000版⑷钢筋焊接及验收规范JGJ18-2003⑸砌筑砂浆配合比设计规范JGJ98-2000⑹建筑给水排水设计规范GB50015-2003⑺施工企业安全生产评价标准GB/T50349-2005⑻混凝土强度检验评定标准GB50107-2009⑼铸铁检查井盖CJ/T3012-93⑽建设工程质量管理条例(2000.1.10国务院第279号令⑾给水排水制图标准(CB/T50106-2001)⑿建筑工程施工质量验收统一标准(GB50300-2001)⒀建筑工程项目管理规范(GB50326-2001)⒁建筑给水排水及采暖工程施工及验收规范(GB50242-2002);16

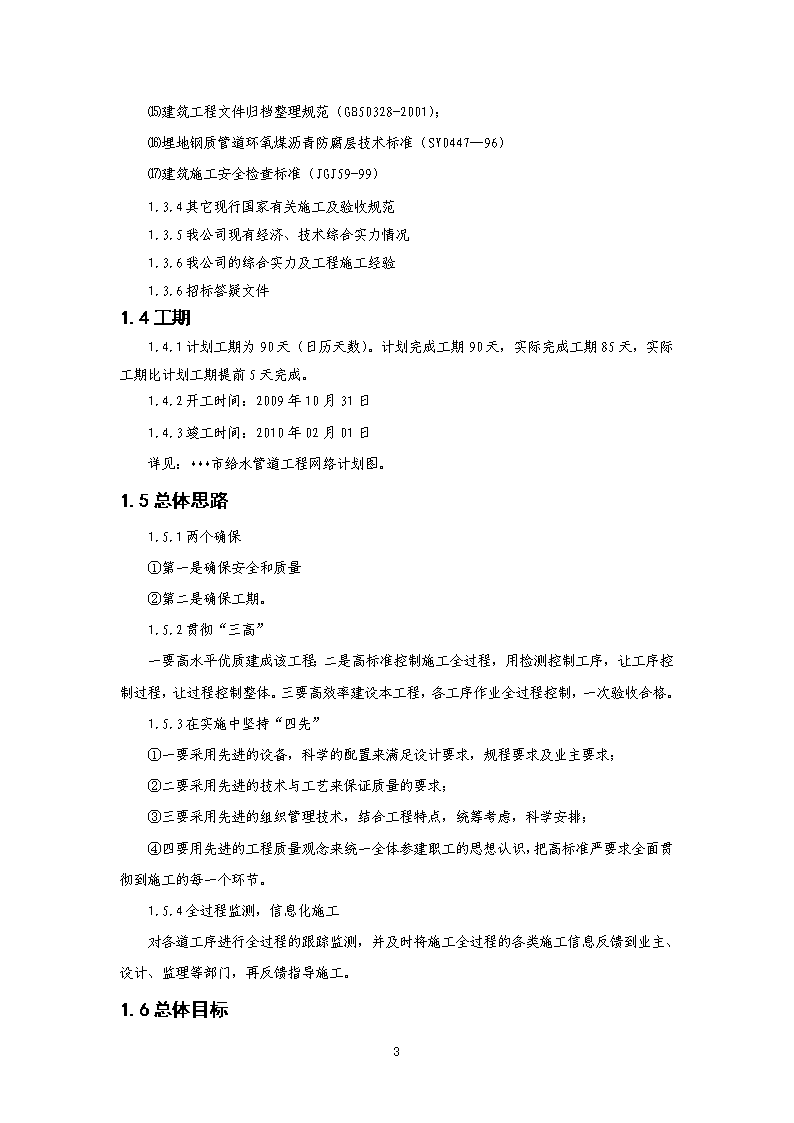

⒂建筑工程文件归档整理规范(GB50328-2001);⒃埋地钢质管道环氧煤沥青防腐层技术标准(SY0447—96)⒄建筑施工安全检查标准(JGJ59-99)1.3.4其它现行国家有关施工及验收规范1.3.5我公司现有经济、技术综合实力情况1.3.6我公司的综合实力及工程施工经验1.3.6招标答疑文件1.4工期1.4.1计划工期为90天(日历天数)。计划完成工期90天,实际完成工期85天,实际工期比计划工期提前5天完成。1.4.2开工时间:2009年10月31日1.4.3竣工时间:2010年02月01日详见:***市给水管道工程网络计划图。1.5总体思路1.5.1两个确保①第一是确保安全和质量②第二是确保工期。1.5.2贯彻“三高”一要高水平优质建成该工程;二是高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体。三要高效率建设本工程,各工序作业全过程控制,一次验收合格。1.5.3在实施中坚持“四先”①一要采用先进的设备,科学的配置来满足设计要求,规程要求及业主要求;②二要采用先进的技术与工艺来保证质量的要求;③三要采用先进的组织管理技术,结合工程特点,统筹考虑,科学安排;④四要用先进的工程质量观念来统一全体参建职工的思想认识,把高标准严要求全面贯彻到施工的每一个环节。1.5.4全过程监测,信息化施工对各道工序进行全过程的跟踪监测,并及时将施工全过程的各类施工信息反馈到业主、设计、监理等部门,再反馈指导施工。1.6总体目标16
1.6.1安全目标①杜绝因工死亡、重伤事故和群伤事故;②杜绝重大机械、设备、交通及火灾事故;③负伤频率:≤5‰;④施工班组安全管理达标率:100%。1.6.2质量目标①质量指标:我公司已通过了IS09001:2000标准质量体系审核认证,获得国家颁发的IS09001质量体系认证证书。确保全部工程达到国家和建设部颁现行的工程质量验收标准的优良等级,创优质工程,并符合业主提出的“精品工程”的质量目标。②具体质量指标如下:分项工程一次验收合格率达到100%,优良率达到95%以上。混凝土28天强度合格率100%,生产质量水平优良,优良级在50%以上,且消灭级差。③做好施工质量的控制:全面质量保证体系为确保工程质量,创建优质工程,我们将在内江市市中区凤鸣乡、靖民镇、龚家乡、全安镇给水管道工程施工现场建立全面质量保证体系(见附图),遵照施工规范的要求,运用先进的技术、科学的管理和精良的工艺,做好施工质量的控制。16
第二章施工准备2.1施工现场生产准备2.1.1现场调查踏勘和环境调查①从工程投标阶段开始,即着手进行现场调查。熟悉了解现场情况及周围环境情况。了解并落实现场临时占地,提出临时用地申请并联系办理有关事宜。②了解现场交通状况,向业主、监理提交现场交通导流组织方案及临时施工道路设置方案。③了解现场地上地下障碍物情况,向业主、监理提交拆迁报告及地下障碍物的改移保护方案;调查联系现场余土的外运场地。④与地方交通等部门取得联系,为工程施工创造良好的环境。上述工作在工程正式开工前陆续完成。2.1.2现场三通一平工程开工前,向业主及地方水电管理部门提交水电供应申请及手续。争取在开工后五日内完成水电临时线路的铺设工作。2.1.3临时设施搭建工程开工前完成现场临时用地的手续,现场围挡在开工前完成,施工队伍、办公生活区及钢木加工区,材料库及材料存放场等临时设施在开工前陆续建造,至开工后五日内全部完成。2.1.4施工队伍进场组织项目经理部在任务落实后三日内组建完毕并进场开展工作;施工队伍于开工前五日组织进场,同时进行进场教育及技术培训。2.1.5机械设备进场组织前期施工的部分机械设备于开工前五日组织进场,同时进行维修、保养及调试等工作。后续施工机械随施工进度需陆续组织进场。新购设备事先走访厂家,落实货源并进行订货。2.2技术准备16
2.2.1工程开工前,组织技术人员及现场管理人员学习施工规范、工艺标准、招标文件以及业主、监理下发的有关文件,熟悉、了解本工程的施工特点,掌握各项目的施工工艺和技术标准,同时组织专业技术工种进行培训教育,为工程施工顺利进行创造条件。接到施工图纸后,即组织技术人员进行看图、审图,五日内完成审图,工程量计算,材料计划等工作。申请业主、监理等部门进行图纸会审和设计交底工作。2.2.2接到施工图纸后,结合现场实际情况,十日内完成实际性施工方案和施工组织设计设计的编制工作并报监理审批,开工前完成前期施工各项目的现场施工技术交底,提出各种预制构件的加工计划。2.2.3开工前完成测量交接桩及其复核工作,完成施工测量方案的编制和控制网点测设成果报监理审批。现场道路中线、用地红线及现状测量也在开工前完成,为工程开工创造条件。先期施工的工程定位放线要于施工前完成并请业主、监理及设计勘测部门进行验线。2.3设备及物资准备2.3.1工程开工前,完成各项施工用料的调查落实,经取试验合格后签订供货协议,并分期分批组织进场。2.3.2各种预制构件根据施工进度计划安排,提前与构件厂签定供货协议,并提交构件加工计划。2.3.3彩条地砖、河沙、砂砾混合料的供应要事先与有关单位取得联系并提交供应计划。2.3.4材料进场要做好存放、保管工作,并认真进行标识。2.4临时用电.用水情况2.4.1临时供水①本工程中闭水试验及管道工程施工等用水量均较大。为保证施工用水,沿线拟铺设一条DN100钢管,100m设一截止阀门,在给排水管道流水段施工分界处要安装DN75闸门,作为闭水试验用水源。②施工现场用水使用橡胶管引流。施工用水源要同供水部门协商后就近接入,保证施工用水的需要。2.4.2临时供电①本工程临时用电主要包括生活用电、照明用电和施工用电。电源采用三相五线制,供电采用树干式引导供电,每隔100m设闸箱。配电要有二级以上保护,做到一机一闸,并就近设开关箱。②电缆采用3×50+2×16㎜2的橡胶电缆。配电箱体全部采用玻璃钢体,16
酚醛布夹层绝缘板,单面配线。电线过马路时做穿管绝缘或护套。为防备停电或临时小容量用电,同时准备250KVA柴油发电机一台,满足工程临时用电需要。2.5临时设施布置在施工围挡内,根据现场需要搭设300m2的办公用房和生活用房。办公用房和生活用房要在进场后一周内搭建,生产用房随工程进展逐步搭设、逐步拆除。另外要根据现场情况设置存料场地和加工场地。2.6劳动力计划2.6.1劳动力实行专业化组织,按流水不同、工种不同、施工部位来划分作业班组,使各作业班组从事性质相同的工作,提高操作的熟练程度劳动产率,以确保施工质量和施工进度。2.6.2本工程项目部根据工程特点及工程量,作业环境、工期要求、工程进度和现场情况适当调整劳动力计划,保证劳力充足,确保工程按计划工期完成。劳动力计划表***市给水管道工程表2.6-2单位:人工种级别按施工阶段投入劳动力0~5天6~85天86~90天施工队长高级技工333施工组长技工666测量员工程师444机械工中级52010起重工6、5级222管工中级205020电工中级222普工中级308030小计7213777劳动力配置曲线图验收撤场16
2.7机械设备配备拟投入的主要施工机械设备表***市给水管道工程表2.7-3序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力施工部位备注1反铲挖掘机XCG1002浙江2001.2118kw完好沟槽开挖2汽车起重机QY-12132中国柳州2004.12168kw完好管道吊装3搅拌机HZ-502山东2006.1029.5kw完好砼、砂浆搅拌4柴油发电机75kvA2重庆2003.275kw完好临时工电5自卸汽车T8156重庆2002.9164kw完好土方倒运6载重汽车CA1046L1福建2005.2120kw完好管道运输7交流电焊机BX-5002成都2008.323.4kw完好钢管焊接8直流电焊机AX-3203成都2009.823.4kw完好钢管焊接9蛙式打夯机HW606湖南2008.51.1kw完好沟槽回填10混凝土割缝机MCB2144沈阳2004.75.5kw完好路面割缝11X射线探伤仪HP-25052江苏2002.220kw完好焊缝检查12装载机ZL502广东2002.6125kw完好土方倒运13压路机3Y18-212沈阳2003.5208kw完好土方等压实14平板振捣器ZB32广东2006.73.0kw完好砼振捣15潜水泵QW-40-258成都2009.24.5kw完好沟槽排水16电动试压泵1.6MPa2江苏2009.35.5kw完好管道试压17水泵B-50沈阳2009.5150m3/台班完好工程始终16
3台18钢筋切断机GQ-401台长春2004.37×1完好工程始终19龙门架GKT-1A1台湖北2002.911完好工程始终根据本工程的实际情况,开工后其他配套设施项目若有变化,施工机械设备相应进行调整。2.8施工技术资料的准备2.8.1工程开工前,应准备以下资料:开工报告,设备安装、焊接施工作业指导书、施工记录、图纸技术交底、安全交底。2.8.2施工现场准备①各施工场所应安装焊接二次接线盘(快速接头插孔)。露天施工现场,必须备有防风、防雨、防雪的围棚。施焊现场光照适宜,作业场所附近没有易燃易爆物品。高空作业搭设的脚手架应符合规定并验收合格。②接设备的准备:管道焊接采用AX-320直流弧焊机或BX-500、BX-330型交流弧焊机。电焊机应保持性能可靠、附件完整、调节灵敏。焊机一、二次线连接应符合安全规定。2.9对作业人员要求2.9.1对合格管道工、焊工、电工、起重工等特种作业人员的要求。管道工、焊工、电工、起重工等特种作业人员应有良好的工艺作风,严格按照给定的工艺和措施执行,并认真实行质量自检。2.9.2管道工、焊工、电工、起重工等特种作业人员在施工前应熟悉作业指导书,凡与作业指导书要求不符合时,应拒绝施工,当出现重大质量问题时,应报告有关人员,不得自行处理。2.9.3管道工、焊工、电工、起重工等特种作业人员不得担任超越其合格项目的施工工作。2.10对测试、检验人员的要求16
2.10.1测试、检验人员经专业培训考核合格取得资格证书后,方可担任相应的工程测试、检验工作。2.10.2测试、无损检验工作应按规范和有关规程进行。测试、检验结果的评定工作,必须由二级以上人员担任。2.10.3对外观不合格的施工项目,应拒绝测试。16
第三章施工组织机构3.1项目部组织机构3.2主要岗位职责3.2.1项目经理部经理:①负责领导和管理项目经理部开展工作,主持标志项目管理方案,确定项目管理的组织与方针,对工程的质量、安全、进度、成本、文明施工及环境保护等全权负责,满足合同的各项要求。②确定项目经理部组织管理机构人员构成,制定项目经理部规章制度,明确有关人员的职责,全面组织管线工程施工及环境监测和协调工作。③接受业主、监理、上级、社会各方面的指导与检查,并全面负责。与业主及监理单位保持密切的联系,随时解决施工过程中出现的各种问题,加快施工进度,确保工程按期完工,确保业主的利益。16
④积极主动与项目部所在地政府部门处理好关系,确保当地政府部门的利益,促进本项目成为当地的文明工地。⑤领导项目经理部的副经理、总工程师、总经济师和各职能组开展施工的业务工作,对项目经理部的建立、完善、实施和保持具有决策权及责任。3.2.2项目经理部副经理:①在项目经理的领导下,全面组织现场施工生产,负责工程总体部署,总体计划的管理,协调各部门的关系,合理组织生产。②参与制定贯彻项目经理部的质量方针和目标,并组织施工质量管理体系。③负责本工程的组织、管理、生产,符合施工方案施工的要求,做好与监理外协单位的协调工作。负责工程的合同管理、物资管理、设备管理和供方的评审工作。④负责项目经理部的安全生产活动,加强对职工的环保意识教育,故则建立项目部的安全生产和环境保护的管理组织体系。⑤负责施工现场的标准化管理,负责调控项目经理部的计划进度、实际进度,确保工程如期完工。负责最终交付后的服务管理工作。3.2.3项目经理部技术负责人(主任工程师)①在项目进管理的领导下,负责建立项目质量管理保证体系,并进行质量职能分配,落实质量责任制,对工程质量管理负全面技术责任。②负责制定、审批施工组织设计、特殊技术施工方案及部合格品的处置,纠正和预防措施的实施。③负责本项目关键技术的难题的科研攻关工作,积极进行新工艺,新技术的研究和实施,不断提高工程质量。④与业主、设计、监理、管理单位保持密切的联系,在施工中贯彻落实各项要求与指令,确保本工程顺利进行。组织有关人员对所订材料、设备进行验收、检查、严把质量关。⑤组织安全管理人员检查整个工程项目的施工安全,保证施工安全与质量。负责项目经理部的技术培训工作,提高管理人员及工人的树素质,确保质量方针和目标的实现。负责工程计量报量工作。3.2.4项目经理部总经济师:①在项目经理的领导下,主持本项目工程的合同评审工作。在进行经营决策和经营计划时,对项目经营效益负责。②16
保证经济效益加强财务管理和全面经济核算,严格项目资金管理和使用。开展成本管理,组织落实项目质量管理中的质量成本制度。3.2.5工程计划部①在项目副经理的领导下,负责施工过程中的各项管理工作,根据工程进度计划,合理组织施工,确保施工质量和施工进度。②负责项目工程的年、月、进度计划的编制及实施,度施工实施动态管理,落实项目的进度计划,按工程实际情况不断调整安排具体实施内容,以保证总进度计划的落实,负责工程量的统计报表工作。③负责专业分包施工能力评价的信息汇报,及对专业分包方在施工过程的监督检查。④负责施工所需材料的采购、供应、管理工作,提供相应的质量证明。负责施工过程中材料和周转料的调配,负责对材料的标识管理和搬运、储运工作。⑤负责施工机械使用和租赁管理,按计划进行机械的平衡调度,检查各施工队机械设备的使用管理。⑥负责制定落实机械设备的大、中修计划,保证机械完好率。负责自有及外租机械设备的管理工作,并负责机械设备分供方的评审评价工作。⑦负责不同阶段施工场地和临时堆放场地的协调和管理,有序地组织平面、立体的各种材料和设备运输、堆放等工作。⑧负责施工过程中的文明施工和环境保护管理。负责施工过程中的安全管理,特殊工种岗位培训及工伤事故处理工作。⑨负责竣工验收,竣工资料的审查上报和保修期的施工服务。3.2.6技术质量部①负责项目有关技术管理工作的实施,组织图纸会审交底工作,编制审定施工组织设计,质量计划,特殊工序的施工方案、技术措施。②检查《施工组织设计》在工程施工中的实施过程,负责工程中出现的新工艺,新技术的实施管理。③负责过程竣工资料审核、组卷。负责工程测量的交桩、放线、复核等,严格按照图纸及相关精度要求实施工程测量工作。④负责工程测量监控。反馈真是信息。完成测量内业资料的编制,保存测量记录,并负责项目竣工测量工作。⑤负责测量仪器的保管工作,并保证未经检验的仪器不准在项目工程中使用。⑥16
负责贯彻执行有关质量管理的法令、法规和制度,对工程项目实施全过程控制、检查和监督工作。监督、检查《质量计划》在工程实施过程的情况。⑦严格抵制无质保证明和不符合技术规范指标的材料、设备进入施工现场。按IS9001的质量保证体系对工程质量进行监控。3.2.7经营部①负责签订合同,具体实施项目合同的管理工作,并做好竣工结算工作。负责工程中的洽商记录,设计变更的核算报价工作,监督合同的履行情况。②负责各专业分包商的年、月报的核实与工程款的核对,并做好阶段性的结算工作。根据合同条款和有关法律依据,做好工程索赔工作。③负责财务管理和全面核算,做好成本分析计算,为项目经理提供决策依据。做好成本管理,加强经济核算,严格资金管理和有效使用。④根据项目工程的预算、结算,负责工程款的支取工作。3.2.8综合办公室①负责做好项目经理部的人事行政管理和后勤保障工作。②负责对劳务队的入场教育、业绩考核、日常管理、检查工作。③负责项目部的消防保卫、文明施工及环保工作。3.2.9主要管理制度施工项目管理制度是项目经理部为实现管理目标、完成施工任务而制定的内部法规,本项目经理部拟建立并健全下列管理制度和办法:①施工项目质量管理和控制办法;②施工项目成本管理办法③施工项目技术管理办法④施工项目进度管理办法⑤施工项目安全管理办法⑥施工作业安全技术交底管理规定⑦施工项目计量管理办法⑧施工项目结算管理办法⑨劳动工资管理办法⑩施工项目劳动纪律管理办法16
第四章施工场地布置4.1现场总平面布置根据场地的条件和本工程的主要工程量分布,本着保证安全生产、文明施工、合理组织交通运输,提高施工质量,满足业主对文明施工、消防、环保、防火要求,在业主制定的区域内布置。详见:***市给水管道工程项目施工总平面布置图及临时用地表(见附录)》4.2现场布置原则4.2.1在满足现场施工条件下,布置紧凑,便于管理,尽可能减少施工场地。4.2.2最大限度地减少场内运输,减少材料的二次搬运。各种材料按计划分期分批进场,堆放的位置尽量靠近使用地点,尽量设在垂直运输机械覆盖范围内。4.2.3中小型机械的布置,要处在安全环境中。4.2.4临时电源、电线敷设要避开人员流量大的出口以及容易被坠物打击的范围。现场临建用房一览表内江市市中区凤鸣乡、靖民镇、龚家乡、全安镇给水管道工程表4.2-3用途面积(M2)位置需用时间预制构件区100.00见平面图开工至竣工库房80.00见平面图开工至竣工钢筋棚60.00见平面图检查井施工砂石区70.00见平面图开工至竣工搅拌区30.00见平面图开工至竣工管道堆场160.00见平面图开工至竣工厕所10.00见平面图开工至竣工门卫10.00见平面图开工至竣工合计52016
第五章施工进度计划5.1施工进度网络计划图序号分项工程名称日历天数(天)91827364554637281901施工准备2测量放线3管道防腐4管道运输5下管6阀门管件安装7清理管膛管口8管道安装9管道通水试压10管道冲洗消毒11管道防腐检查12质量检查13竣工验收16
说明:我单位精心组织、精心施工、合理计划安排,严格按照要求工期进行控制,在确保工程质量的前提下,力争提前。本工程计划工期为90日历天数。计划完成工期90天,实际完成工期85天,实际工期比计划工期提前5天完成。5.2施工进度计划说明5.2.1本工程的工期按建设单位的施工招标文件的要求,结合我公司以往快速施工的经验,在保证质量的前提下,为使工程尽快发挥投资效益,保证水厂能尽快投入运行,公司将本工程作为重点项目放在主要位置上,靠自身雄厚的人、财、机械之实力投放,确保本工程在700天内完成。5.2.2本工程计划工期为90天,横道图中所示的天数为分部工程计划所需天数,横线起点表示离工程开工相距的天数。71
第六章施工方案与工艺根据本工程的特点,结合我公司的机械设备及劳动力能力和施工中的经验,积极采用新设备、新工艺、新方法,合理安排,精心组织,强化管理。利用时间和空间,实现多工序交叉施工,平行作业,按期、优质、安全完成本工程施工。6.1施工总体方案布置6.1.1全部工程施工按照“全面同时开工”,从***给水管道工程的敷设重点领先,***给水管道安装工程等紧跟的原则,充分利用空间、时间,实施工序交叉,平行流水作业,科学管理均衡施工,为按期投入生产创造条件。6.1.2施工工艺流程图测量放线→沟槽开挖→管道防腐→管道运输→铺砂下管→管道阀门管件安装→清理管膛管口→安管撞口→胸腔还土→串水试压→管道冲洗消毒→管道补口(防腐)沟槽验收—→质量检查→沟槽回填→竣工验收。6.2测量放线方案6.2.1平面控制①认真学习图纸,依据设计图纸提供的定线条件,结合工程施工的需要做到测量所需各项数据的业内搜集、计算、复核工作。②根据业内计算数据,用平面控制点,测量管道中线的起点、终点、平面折点及直线段控制点,钉中心桩,桩顶钉中心钉,并在沟槽适当位置设置栓桩。③测定中心桩桩号时,用测距仪或钢尺测量中心钉的水平位置,用钢尺丈量时要拉紧伸平。④沟槽形成后,用经纬仪把中线及时投测到槽下,钉上中心桩。6.2.2管道高程的控制①以两个临时水准点为一环进行施工高程点测设,施工高程点每次使用前应进行复测。②控制槽底及管道铺设时,沟槽两帮每隔10m用施工高程点测设一对高程控制桩,标明桩号,钉高程钉画上红油漆标志作为控制辅管高程③井室处设一对高程桩,并标明井室号,其高程下返数标明写清。 6.2.3沟槽开挖测量④沟槽开挖前根据设计及施工方案进行中线定位,采用极坐标法测放管线中线时,在起点、终点、平面折点、竖向折点及直线段的控制点等位置测设中心桩。71
⑤管线中线每10m一点,桩顶钉中心钉,并在沟槽外适当位置设置栓桩;根据中线控制桩及放坡方案测放沟槽上口开挖位置线,现场撒白灰线标注,然后在上口线外侧对称钉设一对高程桩,每对高程桩上钉一对等高的高程钉,高程桩的纵向间距为10m。⑥开挖过程中,核对中线、高程、坡度、沟槽下口线、槽底工作面宽度等进行检测,并在人工清底前侧放高程控制桩。⑦沟槽检底后,依据定位控制桩采用经纬仪投点法向槽底投测管线中线控制桩,采用水准仪将地面高程引至槽底。6.2.4井室开挖测量井室开挖与沟槽开挖同时进行,根据井室桩号坐标采用极坐标法测放井室结构中心位置,根据井室尺寸测放结构开挖上口线及开挖高程控制桩,同时进行栓桩。6.2.5管线基础测量根据检底后管线中心桩及设计基础宽度测放管线基础结构宽度,同时测放管线基础高程控制桩,基础施工后复测基础中线偏差、宽度及高程。6.2.6管道安装测量管道基础施工结束后恢复中线,根据不同管线结构形成及附属设施分别进行安装放线。6.3开挖前的准备6.3.1开挖前的准备①土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、树木、输电、通讯杆线、地下管线等进行调查,确定开槽断面、堆土位置、施工道路和机械设备,指定施工方案。重要的施工措施应会同设计单位共同确定,必须制定安全措施。②对与已建地下管线交叉的位置,应进行坑探,当确认已建地下管道位置后,应设明显标志,标明管道种类、管径、高程等。与有关单位联系,听取其意见后采取适当保护措施。③挖槽断面应按底宽、挖深、槽深、各层边坡、层间留台宽度与相邻构筑物关系及排管方式等因素确定。挖槽断面应符合管道结构施工方便、保证质量和安全,以少挖方、少占地为宜。6.3.2槽底宽度应根据施工设计确定,包括管道结构宽度及两侧工作宽度。当有支撑时槽底宽度指撑板间的净宽。71
每侧工作宽度表***市给水管道工程表6.3-4管道结构宽度(mm)每侧工作宽度(m)金属管道及砖沟非金属管道200—5000.30.4600—10000.40.51100—15000.60.61600—20000.80.8>20001.01.0注意事项:①有外防水的砖沟,每侧工作宽度宜取0.8m;②②管侧填土采用机械夯实时,每侧工作宽度应能满足机械操作要求;③③现浇混凝土管渠每侧工作宽度在施工方案中确定;④关于管道结构宽度的计算,无管座者按管身外径计算,有管座者按管座宽计算,砖沟按墙外侧间距计算。6.3.3开挖土方①根据工程地质条件、现场条件确定各开挖区段的开槽断面。从现场情况出发,有放坡开挖的条件的沟槽,为保证安全,各施工区段根据埋深不同分别确定开槽断面,原则上按1:0.33-1:0.5放坡施工。②若在含滞水的区段,要根据施工现场的实际情况,采用插筋补强、表面挂网抹灰护坡等方法进行边坡防护,同时在槽底两侧设置排水沟,间隔一定距离设置集水坑,以排除槽内积水。③沟槽土方工程从拆迁完毕,具备施工条件的施工段开始。一般采用机械挖槽,槽底预留20cm由人工清底,土方开挖时禁止超挖。④挖槽土方处置按现场暂存、场外暂存、外弃相结合的原则进行。首先考虑将土方堆置在施工现场两侧空地,多余土方可用于换填。⑤当沟槽较深时,每隔50m应设爬梯供施工人员上下。有关开槽过程中的安全保护措施详见施工安全保护措施板块。6.3.4沟槽断面类型①单槽(浅槽)71
②深槽③合槽6.4球墨铸铁管橡胶圈接口施工方案71
6.4.1施工工艺流程定位放线→沟槽开挖→沟槽支撑→埋地管道基础→清理承口插口→清理胶圈→上胶圈→下管(排管)→在插口外表和胶圈上刷润滑剂→顶推管子使之插入承口→检查管道支墩→管道检验与试压→沟槽的回填土→验收。6.4.2土方开挖采用机械开挖,槽底预留20cm由人工清底。开挖过程中严禁超挖,以防扰动地基。对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏。6.4.3沟槽开挖尽量按先深后浅顺序进行,以利排水。6.4.4挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填。回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运。6.4.5开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理。6.4.6开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。6.4.6.1铺设砂垫层将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管。6.4.6.2下管a.给水管道工程的管材、管道附件等材料,应符合国家现行的有关产品标准的规定及设计要求,并具有出厂合格证,其材质不得污染水质。b.管道及管件应采用兜身吊带或专用工具起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口及管的内外防腐层应采取保护措施。c.在沟槽检底后,经核对管节、管件位置无误后立即下管。下管采用汽车吊,下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。d.清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。e.清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。f.清理插口表面71
插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷润滑剂(洗涤灵),润滑剂均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。6.4.7接口插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。并注意撞口一定要撞到白线的位置,保证角度≯3度。6.4.8检查第一节管与第二节管安装要准确,管子承口朝来水方向。安完第一节管后,用钢丝绳和手板葫芦将它锁住,以防止脱口。安装后,检查插口推入承口的位置是否符合要求,用探尺插入承插口间隙中检查胶圈位置是否正确,并要派人进入管里检查胶圈是否撞匀。6.4.9安装注意事项①管子需要截短时,插口端应加工成一定锥度的坡角。割管必须用球墨铸铁管专用切割机,严禁采用气焊。②上胶圈之前注意,不能把润滑剂刷在承口内表面,不然会导致接口失败。③由于上水管件(即各处三通、弯头、大小头等)均为铸铁管件或钢制管件,其外径尺寸与球墨铸铁管不同,无法用胶圈的方法安装,均需采用揣袖、石棉水泥打口对接,因此施工中管件的实际使用时要超出设计的材料数量。④安装弯头及三通等处时,有水平推力作用时,设置支墩后背防止管脱开,支墩结构参见《给水设计通用图集》TG41~TG43。⑤使用的润滑剂应对水质、胶圈、管件及人无副作用。6.4.10敷设标志带在上水管上粘贴黄色上水标志带。为保证粘贴质量要求,在标志带粘贴之前,应先清理管道上的尘土,标志粘贴要平整顺直,不得有褶皱。6.4.11井室砌筑①砖砌前,将砖砌部位清理干净,洒水湿润。对凿毛处理的部位刷素水泥浆。②井室为圆形时,以圆心为控制中心挂线,随砌随检查井室尺寸。收口时每次收进尺寸,四面收口的不超过3厘米,三面收口的最大可收进4-5厘米。采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌筑。③砌完一层后,再铺浆砌筑上一层砖,上下两层砖间竖向缝错开,水平灰缝和竖向灰缝控制在8—12mm。④砖砌采用“三一”71
法砌筑,即一铲灰、一块砖、一挤揉。若采用铺浆法砌筑时,铺浆长度不超过500mm,砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝采用挤浆或加浆法,使其砂浆饱满。严禁用水冲浆灌缝。⑤井室中踏步随井室墙体砌筑随安装,位置准确,随时用尺测量其间距,在砌砖时用砂浆埋设牢固,不得事后凿洞补装,砂浆未凝固前不得踩踏。⑥砖墙勾缝砂浆塞入灰缝中,压实拉平,深浅一致,横竖缝交接处应平整。凹缝比墙面凹入3-4毫米,勾完一段应及时将墙面清扫干净,灰缝不应有搭茬、毛刺、舌头灰等现象。⑦各种附件井如位于道路和步道下,井口高度与路面平;在绿地处,则井口高于地面200mm。井盖应注上“再生水”字样,井盖涂上绿色标志。⑧钢筋混凝土盖板安装采用汽车吊吊装就位,安装前用设计要求进行座浆。⑨检查井井盖高程应与路面及室外地面高程接顺。当检查井位于绿地内时,井盖宜高于绿地20cm。上水管线具体施工方法参照《给水通用图集》。6.4.12沟槽回填①水压试验前,除接口处管道回填至管顶50cm以上。三通两侧5米在试压前还土至管顶上1米。②管道两侧回填高差不超过20cm。回填分层进行。管道两侧和管顶以上50cm用木夯夯实,每层虚铺厚度不大于20cm;管顶以上50cm至地面用蛙式打夯机夯实,每层虚铺厚度20-25cm;应做到夯夯相连,一夯压半夯。③分段回填时,相邻两段接茬呈阶梯形。回填土不得有石块、房渣土等不能夯实的土质,防腐层周围用细土回填,检查井周围采用石灰土回填。⑤局部覆土小于1.3米采取保护措施,特别是过街部分和通道下部,管线两侧砌砖墙,中间填砂,上盖盖板。回填压实度标准:a.胸腔部分≥95%b.管顶以上50cm范围内≥85%c.其余部位≥90%6.4.13路面以下部分符合道路专业要求(见下图)71
6.5钢管焊接口施工方案6.5.1施工流程挖槽→砂垫层铺设→下管→对口焊接→焊缝检查→管件安装→试压→固定口外防腐→土方回填→管道内防腐→冲洗消毒→勾头。6.5.2主要施工方法①测量放线(见球墨铸铁管施工方法);②沟槽开挖(见球墨铸铁管施工方法)③铺设砂垫层将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管。④管道安装及焊接a.下管采用16~30T汽吊进行,用高强尼龙带缠绕管身,慢慢下入基槽。管下不得垫方木、石子。以防止损坏管身防腐层,管道必须放置在管沟中心。b.吊车由专人指挥,起吊速度均匀,回转平整,下落低速轻放,不得忽快忽慢、突然制动。c.管道焊接①参加管道焊接的焊工,必须经过考试合格,并取得劳动局颁发的焊工合格证,并报送监理单位。②钢管定位接口采用龙门架,人工配合。为保证焊接质量,应对焊口内100mm范围内的油漆、污垢、铁锈、毛刺等清扫干净,检查管口不得有夹层、裂纹等缺陷。有风天气焊接时工作坑周围应用瓦楞铁设置防风棚,四级以上风力时停止焊接。71
③钢管对口前必须首先修口,使钢管端面坡口角度、钝边、圆度等,均符合对口接头尺寸要求d.对口时应使内壁齐平,可采用长400mm的直尺在接口内壁周围顺序找平,错口的允许偏差为0.2倍壁厚且不大于2mm。④焊条使用前的12小时对焊条进行烘干处理(烘干温度150度~200度),现场使用时,使用保温筒装焊条,保证焊条干燥。管道接口采用手工电弧焊,焊条规格必须符合设计要求,当管径小于800mm时采用三层焊接;当管径大于800mm时采用外三内二共五层焊接,每道焊口由两个焊工同时施焊。⑤点焊时焊条应与焊接时采用的焊条性能相同。钢管的纵向焊缝端部不得进行点焊,点焊的厚度应与第一层焊接厚度相同,底部必须焊透。点焊间距50~60mm,点焊焊点5点。焊接第一层前应对点焊点进行检查,如发现裂纹应铲除重焊。⑥焊缝表面的咬边深度δ≤0.5mm,连续长度≤100mm,焊缝两侧咬边总长不得超过该焊缝长度的10%,且不得有裂纹、气孔、弧坑和夹渣等缺陷,并不得有熔渣、飞溅物。管道接口采用多层焊接,第一层焊接必须均匀焊接,并不得焊穿;在焊接以后各层时,将前一层的熔渣全部清理干净。每层焊缝厚度一般为焊条直径的0.8~1.2倍。各层引弧点和熄弧点均错开。⑦管道闭口施工时,夏季在夜间管内温度20℃+3℃下进行,冬季在中午温度较高的时候,且管内温度在10℃+3℃下进行。⑧钢管对接纵向焊缝位于中心垂直线上半圆45º左右,相邻管段连接处两管纵向焊接间距不小于管外经30º弧长。管道中心偏差为10‰,高程偏差为+20mm。⑨管道每个接口焊完后,需在来气方向距离焊口100mm处,用钢印打上焊工代号;管道焊缝要有排管图,并标明探伤位置、编号以及焊工代号。每一管段施工完毕后,管端应安置堵板,防止污物进入管内。6.5.3井室砌筑(见球墨铸铁管施工方法)6.5.4附件安装①附件安装前检查合格,具备出厂合格证及有关技术资料,安装前检查其压盖、螺栓是否有足够的调节余量。②操作机械和传动装置是否动作灵活、指示准确,并清理干净。法兰端面保持水平,不得用强紧螺栓法来消除歪斜,且偏差不大于2mm。法兰连接要保持同轴,螺栓孔中心偏差不超过孔径的5%,并保证螺栓的自由穿入。③螺栓使用相同的规格,安装方向一致,对称紧固,紧固的螺栓露出螺母2~3扣,并注意井室管件安装一定要对准人孔,便于人员在地面操作6.5.5焊口探伤及检查71
钢管及管件的焊缝处进行外观检查外,对施工现场施焊的环形焊缝进行X射线探伤,探伤比例和级别按设计要求执行,应达到《钢管环缝融化焊对接接头射线透照工艺和质量级别》(GB∕T12605—90)标准。6.5.6管道防腐①管道内、外防腐均在厂家进行,现场只施工管口焊接部分;②管口内防腐在试压、还土合格后进行,采用机械喷涂水泥砂浆衬里,水泥砂浆抗压强度不得低于30Mpa,坍落度为60~80mm。③水泥砂浆内防腐成型后,必须将管道封堵,避免空气对流,终凝后进行喷雾或喷水潮湿养护,养护时间在7天以上。环境温度不得低于10℃,通水前继续封堵,保持湿润。④管口外防腐采用四油二布防腐。6.5.7沟槽回填(见球墨铸铁管施工方法);6.5.8试压(参照球墨铸铁管施工方法);6.5.9冲洗、消毒(参照球墨铸铁管施工方法);6.5.10勾头①勾头前与管理单位联系,取得配合,确定勾头位置,施工安排,需要停水接管必须事先商定准确时间并严格执行。②挖工作坑、集水坑,做好支撑、防护栏杆,并配备优质水泵抽水。③勾头时,旧管中存水流入集水坑,随即排除。在新装闸门与旧管之间的各种管件必须经过消毒方可安装。6.5.11质量标准①管道周长及椭圆度允许偏差分别为+7mm、4mm。②安装允许偏差轴线位置和高程分别为30mm、+20mm。③防腐层厚度允许偏差为+2mm,表面缺陷允许深度为2mm。④焊缝外观质量详见下表。焊缝外观质量表表6.5-5项目技术要求检查方法外观不得有熔化金属流到未熔化的母材上,焊缝和热影响区表面不得有裂纹、气孔、弧坑和灰渣等缺陷,表面光顺、均匀、焊道与母材平缓过渡。每道环形焊缝必须仔细检验,用肉眼及放大镜进行观察。71
宽度焊出坡度边缘2~3mm每道环形焊缝必须仔细检验,用焊缝检验尺进行检验表面余高≤1+0.2倍坡口边缘宽度,且小于4mm咬边深度≤0.5mm,焊缝两边咬边总长度不得超过焊缝长度+10%,且连续长度≤2mm错边≤0.2t,且≤2mm未焊满不允许肉眼观察6.5.12水压实验①进行水压实验应统一指挥,明确分工,对后背、支墩、接口、排气阀等都规定专应人负责检查,并明确规定发现问题时的联络信号。②管道接口完成后,用短管甲、短管乙及盲板将试压管段两端及三通处封闭,试压管段除接口外填土至管顶以上50cm并夯实。做好后背及闸门、三通等管件加固。③管道串水时,由低点进水,高点排气;管道注满水后宜保持一定的水压,但不超过工作压力,然后充分浸泡。管道有水泥砂浆里衬的浸泡时间不小于48h。④管道串水浸泡符合要求后进行水压验,水压试验应逐步升压,当水压升至试验压力后开始记时;当压力下降时,应及时向管内补水,但管道最大降压不得大于0.03Mpa,保持管道试验压力恒定。在试验压力下10min压降不大于0.05Mpa,且管道及附件无损坏,然后使试验压力降至工作压力,保持恒压2h,进行外观检查,无漏水现象,视为水压实验合格。⑤冬季进行水压时应采取防冻措施。可将管道回填土适当加高,用多层草帘将暴露的接口包严;对串水及试压临时管线缠包保温,不用水时及时放空。⑥水压实验时,后背、支撑、管端等附近不得站人,检查应在停止升压时进行。管道水压实验的管段长度不宜大于1km。6.5.13附件安装附件安装前检查合格,具备出厂合格证及有关技术资料,安装前检查其压盖、螺栓是否有足够的调节余量。操作机械和传动装置是否动作灵活、指示准确,并清理干净。法兰端面保持水平,不得用强紧螺栓法来消除歪斜,且偏差不大于2mm。法兰连接要保持同轴,螺栓孔中心偏差不超过孔径的5%,并保证螺栓的自由穿入。螺栓使用相同的规格,安装方向一致,对称紧固,紧固的螺栓露出螺母2~3扣,并注意井室管件安装一定要对准人孔,便于人员在地面操作。6.5.14冲洗、消毒71
①管道冲洗前应制定冲洗方案,放水前应与管理单位联系,共同商定放水时间、取样化验时间、及冲洗用水量事宜,管道冲洗时流量不应小于设计流量和应有1~1.5m/s的水流流速。管道冲洗程度以水质外观澄清,排出口的水色透明度与入口处目测一致时即为合格。②冲洗时间应安排在用水量较小、水压偏高的夜间进行。选好排放地点,确保排水线路畅通,排水管截面不得小于被冲洗管的1/2。③管道冲洗结束之后,管内存水应达24h,由管理单位取水化验。④给水管道消毒,应采用含量不低于25~50mg∕1氯离子浓度清洁水的消毒溶液浸泡,浸泡时间不得少于24h。浸泡完毕后,放净消毒溶液,再放入自来水,24h后由管理单位取水化验,化验结果符合标准即视为管道消毒完成。6.5.15勾头①勾头前与管理单位联系,取得配合,确定勾头位置,施工安排,需要停水接管必须事先商定准确时间并严格执行。②挖工作坑、集水坑,做好支撑、防护栏杆,并配备优质水泵抽水。③勾头时,旧管中存水流入集水坑,随即排除。在新装闸门与旧管之间的各种管件必须经过消毒方可安装。6.5.16质量标准开槽及管道安装允许偏差***市给水管道工程表6.5-7项目允许偏差检测频率工序槽底高程(mm)1510m一点开槽砂垫层高程(mm)510m两点砂垫层对口高程(mm)+510m两点管道安装对口中线位移(mm)+205m一点管道安装稳压5min压力降(Mpa)0.1每口一次水压试验覆土半年后竖向变位(mm)——每口两次检测覆土15天竖像变位(mm)——每口两次检测轴线位置3010m一点管道安装高程+2071
6.6沟槽回填方案6.6.1一般控制措施①各管线回填工作开始前,提前向驻地监理工程师申报管道回填土专项部位工程开工申请,阐明施工方案,技术措施及回填质保体系,获批准后方可进行施工。②管线回填必须符合施工技术规范要求,按规定频率进行回填土的轻、重型击实试验,求淂该填料淂最佳含水量最大干密度,沟槽内不有积水、淤泥,所用填料禁止有砖头、混凝土块、树根、垃圾和腐值土。③回填必须分层夯实或碾压,沟槽窄小的扩建回填,以保证足够的工作宽度。当采用蛙式夯时,虚土厚度≯20cm;当采用压路机时,虚铺厚度不超过30cm,碾压的重叠宽度不小于20cm,在工作面具备且不损及管道的前提下,尽早使用压路及进行填碾压,在所回填段落,立标牌,标明施工负责人,质控验人员和现场监理员的姓名,每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理抽检不合格的,要返工或补压,直至达到合格标准。④管道回填必须保证管道本身的安全,管道两侧管顶上50cm范围内要用蛙式夯夯实,回填管道两侧进行,高差补超过30cm,不得使管道位移或损伤,分段回填时,相邻段的接茬形成台阶,每层台阶宽度不小于厚度两倍,当合槽施工中,有双排多排管道,其基底位于同一高程,先回填基础低的沟槽,待回填到高基础底面后,再按照要求进行回填。⑤回填密实度标准(见下图)a.胸腔(1)区≥95%(轻型击实)。b.管顶以上50cm范围内(二区)>87%(轻型击实)71
c.管顶上50cm至路床(三区),按路床以下深度划分回填密度。执行《市政工程质量检验评定标准》(DBJ01-11-95)重型击实标准。6.6.2主路路基范围内的回填控制措施①单槽回填a.管顶至路床标高≤60cm,如管径≤60cm的市政管线可采用C10混凝土360度包封10cm,其上采用二灰砂砾掺5%水泥回填至路床标高,如管径>60cm,采用9%灰土回填至路床标高,最后一层回填宽度每侧大于槽宽50cm(见下图)②顶至路床标高>60cm、≤150cm、管顶上60cm以下范围,全部采用9%灰土全断面回填,在管顶上60~80cm再作一层9%灰土,80cm以上,沟槽两侧每1~2层开挖50×30cm台阶,用(6~8t)压路机静碾压素土或9%灰土填至路床标高,必须达到规定密度。(见下图)71
③管顶至路床标高>150cm的,管顶60cm范围以下全部采用9%灰土全断面回填,60cm以两侧分层50×30cm开台阶用压路机碾压素土,回填至路床标高。(见下图)④主路路基范围内,新建管线与现状管线交叉,且垂直距离较小的,采用C10混凝土或75#水泥砂浆砌砖墩,在垂直方向包封至管子中线,水平方向两侧包封50cm,其他要求同上。(见下图)6.6.3管线合槽施工回填两条管线处在同一标高,且间距较小,不能使用机械夯实的,采用C10混凝土或71
粗砂回填,其他要求同上。(见下图)6.6.4辅路路基范围内管线回填措施单槽回填单槽回填全部采用素土,槽壁开台阶分层回填,但在管顶上60-80cm作一层40cm厚9%灰土结构。(见下图)6.6.5合槽回填①上面管线管基以下至下面基槽底单侧采用9%灰土回填(如设计有特殊要求,按设计要求加固),其余全部采用素土开台阶分层回填,但在最上层管顶60-100cm,作一层40cm厚的9%灰土结构。(见下图)②71
两条管线处在同一标高,且间距较小,不能使用机械夯实的,采用C10混凝土回填(同主路合槽回填)或粗砂。(见下图)6.6.6主辅路路面范围内检查井周围的的回填①检查井周围10cm范围内,路面结构层以内采用二灰砂砾掺5%水泥回填。路面结构层以下至槽底采用9%石灰土,与回填层同步施工。(见下图)71
②如拟建管线有顶管施工时顶坑全部采用9%白灰土,或天然砂砾填夯至路床。在路垫沿线回填顶坑时应注意,从地面往下6cm范围内应回填石灰粉煤灰砂砾。③采用工字钢基木板支护的顶坑,坑内四周必须采用压浆处理,压浆采用1:1:1.5(水泥:粉煤灰:中砂)水泥砂浆。6.6.7主辅路范围内雨水支管和雨水口的回填雨水支管采用二灰掺水泥或全部采用C10混凝土回填,高度与二灰等面相平。雨水口周围采用C10混凝土回填。6.6.8主辅路范围内顶管压浆①顶管压浆需在顶管开工申请的施工方案中,需详细阐明其工艺和质控措施,经监理工程师审批后方可施工。②施工单位提前做好压浆准备工作,顶管施工完毕顶坑回填以后,尽快压浆,压浆采用1:1:1.5(水泥:粉煤灰:中砂)水泥砂浆。在设置注浆孔时避免损伤相邻管,注浆孔左右各投QI排气。②注浆压力根据现场现场施工情况确定,以确保压浆质量指标。压浆分两次进行,第一次注满土层和管壁之间的空隙,等24小时后进行第二此压浆,第二此压浆重新布孔,管基本完成后,重点地段拨采用雷达扫描。6.6.9回填质控工作重点①在基槽清理完毕后,及时报监理验收,且必须在监理签字隐检单后,方可进行回填施工。②管线回填前将回填方案上报监理,经驻地监理工程师批准后方可施工。灰土扮合有先采用机械扮合,当条件不具备时采用人工在槽内扮合,当为人工扮合时,先在槽内虚铺合格的回填用土,根据土的方量,计算出用灰量,并考虑适当的保证系数,将合理灰量的灰,均匀铺在虚土上,人工反复扮合直至灰土掺扮均匀一致。施工时满足有关环保要求。③用灰土回填沟槽,除按要求进行压实度、宽度和厚度检查外,要作含灰量的检查。槽壁开挖的台阶宽度≮层厚2倍,且此灰土及其以上各层回填必须用压路机碾压成活。并达到合格标准。④管道基槽回填施工现场必须配置质控试验员检查,及时试验,将其试验单,层层报监理检查验收,合格后在报验收单签确认,未经抽验,不得进行下层回填。6.6PP-r管的安装方案6.6.1所需基本技术文件(1)管道沿线地形、地貌、工程地质与水文地质资料、地面与地下障碍物等勘察报告及相关图纸。71
(2)管道工程施工图纸、说明书等技术文件。(3)管道质量合格认证文件或质量检验报告。安装使用我司生产的PP-R管材、管件产品上应有我司的标志。(4)仪表等附属设备和热熔器等工具质量合格证书及使用说明书等。(5)安装施工的其它技术要求和技术文件以及其它与安装施工有关的合同和技术要求附件。6.6.2一般要求(1)在管道工程施工前应由设计单位进行技术交底,当施工单位发现施工图有错漏时,应及时向设计单位提出。(2)施工单位进场前应及时掌握下列情况与资料:①交通运输、施工机械的条件;②气象资料;③施工供水、供气供电条件④在地表水体中或岩边施工时,应掌握地表水的水文和河道资料。在寒冷地区施工时,应掌握地下、地表水结冻资料。(3)施工单位在进场前,应编制施工组织设计或安装施工方案及开工报告。(4)管道施工前,施工人员应熟悉顾地牌PP-R给水管的一般情况,掌握其运输、存放、安装等操作的基本要点,严禁盲目施工和野蛮装卸。(5)施工人员应经过用PP-R给水管道安装的技术培训,熟悉各种工具、设备的使用性能,掌握操作要点。6.6.3安装前相关项目的验收(1)管沟及附属土建项目的验收安装前建设单位应根据设计和土建合同的要求及国家或行业相关标准、规范对其进行验收,并将验收报告安装单位。(2)管道的验收根据设计的要求及GB/T18742.2—2002对顾地牌PP-R管材管件进行验收.(3)根据设计的要求及国家或行业的相关标准对仪表等附属设备进行验收。6.6.4贮运(1)搬运管材和管件时,应小心轻放、避免油污,严禁剧烈撞击、与尖锐物品碰触和抛、摔、滚、拖。71
(2)管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防止阳光直射,注意防火安全,距离热源不得小1m。(3)管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1.8m,管件应逐层码堆,不宜堆得过高。6.6.5PP-R管道铺设安装(1)管道嵌墙暗铺时,宜配合土建预留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸深度为De+40~60mm,凹槽表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥浆填补密实.(2)管道暗铺在地坪面层内,应按设计图纸位置进行。如现场施工有更改,应有图示记录。(3)管道安装时,不得有轴向扭曲,穿墙或穿楼板时,不宜强制校正。给水用PP-R管与其他金属管道平行铺设时应有一定的保护距离,净距离不宜小于100mm,且PP-R管宜在金属管道的内侧。(4)室内明装管道,宜在土建粉饰完毕后进行,安装前应配合土建正确预留孔洞或预埋套管。(5)管道穿越楼板时应设置钢套管,套管应高出地面50mm,并有防水措施。管道穿越屋面时,应采取严格的防水措施。穿越前端应设固定支架。(6)热水管穿墙壁时,应配合土建设置钢套管,冷水管穿墙时,可预留洞,洞口尺寸较外径大50mm。(7)直埋在地坪面层以及墙体内的管道,应在封蔽前做好试压和隐蔽工程的验收记录工作。(8)建筑物埋地引入管和室内埋地管铺设要求如下:①室内地坪以下管铺设宜分两段进行,先进行地坪以下至基础外墙壁段的铺设;待土建施工结束后,再进行户外连接管的铺设。②室内地坪以下管道铺设应在土建工程回填土夯实后,重新开挖进行。严禁在回填土之前或未经夯实的土层中铺设。③铺设管道的沟底应平整,不得有突出的尖硬物体。土壤的颗粒直径不宜大于12mm,必须时可铺100mm厚的砂垫层。④埋地管道回填土不得夹杂尖硬物直接与管身接触。应先用砂土或颗粒直径不大于12mm的土壤回填至管顶上侧300mm处,经夯实后方可回填原土。室内埋管道的埋置深度不宜小于300mm。⑤管道出地坪处应设置护管,其高度应高出地坪100mm。⑥管道在穿基础墙时,应设置金属套管。套管与基础墙预留孔上方的净空高度,若设计无规定时不应小于100mm。⑦管道在穿越街坊道路,覆土厚度小于700mm时,应采用严格的保护措施。71
第七章质量控制措施7.1质量是企业的生命质量是企业的信誉,是企业的生命,是企业永恒的主题。为全面实现业主提出的精品工程质量目标,在施工过程中,我们将严格按照ISO9001:2000质量保证体系的要求,以“重合同、守信誉、保质量,以一流的服务为业主提供满意产品”为宗旨,对施工、安装、生产和服务全过程实行有效控制,认真按照现行的国家和建设部的施工技术规范和验收评定标准组织施工生产,最终确保准***市给水管道工程项目精品工程质量目标的实现。7.2质量保证组织体系质量保证组织体系图(图7-3)71
7.3沟槽土方开挖质量保证措施及质量目标分解7.3.1沟槽开挖到设计标高时,通知监理单位会同其它有关单位检验地基土质;7.3.2开槽后不得长时间凉槽,验槽合格后立即进行下道工序施工;7.3.3不符合标准的基底土质,制定处理方案,监理审批后实施;7.3.4沟槽允许偏差按下表规定进行控制: 沟槽允许偏差表***市给水管道工程表7.2-7项目允许偏差检查频率范围点数槽底高程0,-20两检查井之间3槽底中线每侧宽度不小于规定67.4沟槽回填土质量保证措施及质量目标分解回填土作为本工程的重点工序,其质量的好坏直接影响到道路质量,具体控制措施有:7.4.1选择合格的土源,分段试验、分段使用、分段控制;7.4.2建立健全回填土数量和质量台帐,特别是检查井井室周围;7.4.3严格执行报验程序;7.4.4沟槽上部土方采用开台阶法回填;7.4.5设专职质控人员全过程现场旁站监督;7.4.6特殊部位回填采取切实有效的技术措施,具体做法详见本《施工组织设计》之第了六章“土方回填”一节。7.4.7沟槽各部位回填均需达到下图所示密实度标准。其中:①管道胸腔部位按照轻型击实标准压实度要求达到95%以上;②管顶以上50厘米内按照轻型击实标准要求达到87%以上;③管顶50厘米以上执行《公路工程质量检验评定标准》JTJ071-98有关规定。7.5管道工程质量保证措施及质量目标分解71
7.5.1重点控制管材质量及胶圈质量,包括进货检验、到场后的保护及安装后的成品保护。7.5.2底层砂石基础高程控制是另一控制重点。7.5.3每段管安装后必须再次复核其高程和中心,合格后进入下道工序。质量标准分解见下:安管允许偏差表***市给水管道工程表7.3-8序号项目允许偏差(mm)检验频率检验方法范围点数1轴线位置≤3050米2挂中心线用尺量2△管内底高程±2050米2用水准仪具测量7.6检查井7.6.1井壁必须垂直,不得有通缝,必须保证灰浆饱满,灰缝平整。7.6.2井内踏步安装牢固,位置准确。7.6.3检查井允许偏差检查井允许偏差表***市给水管道工程表7.4-9序号项目允许偏差(mm)1井室尺寸长度、宽度±202直径±203井口高程非路面±204路面±55井底高程安管D≤1000±1071
D>1000±157.7工程项目部质量方针工程项目部坚持的质量方针是:“重合同、守信誉、保质量,以一流的服务为业主提供满意产品”。确保达到建设工程验收标准的优质工程,。并通过制定和实施本大纲和相应的质量保证文件来促进质量目标的实现。为实现精品工程的质量目标,我公司将采取如下保证措施:7.7.1健全组织、加强领导①我公司将在***市给水管道工程施工现场成立以项目经理为组长的全面质量管理领导小组,负责对施工全过程实施严格质量管理。在项目经理部设置安全质量管理员,有专职安全质量管理员对整个工程进行全方位施工检测。②同时施工队一级设专职质量检查员,工班一级有人兼职质检工作,形成自上而下的质量检查工作网络。各级质量管理人员均由会管理、懂技术、有施工经验的技术人员担任,同时赋予质量检查人员验工计价的否决权,另外项目经理必须尊重他们的意见。③施工时坚持自检、互检、交接检制度。使工程质量在施工的全过程中始终处于受控状态。7.7.2工程质量实行领导责任终身制①从项目经理部到各工程施工队实行领导责任终身制,质量目标,层层分解,终身责任,一级包一级,一级保一级,从严格技术把关入手,抓好施工生产全过程的质量管理,做到“六不施工、三不交接”。②“六不施工”是:不进行技术交底不施工,图纸和技术要求不清楚不施工,测量和资料未经审核不施工,材料无合格证或试验不合格不施工,隐蔽工程未经检查签证不施工,未经监理工程师认可或批准工序不施工。“三不交接”是:无自检记录不交接,未经监理工程师或技术人员验收不交接,施工记录不全不交接。7.8管理保证措施7.8.1加强队伍思想建设、提高全员质量意识坚持把“百年大计、质量第一”的宣传教育贯穿于施工的全过程。加强公司质量方针教育,认真搞好工地宣传,严格技术交底,并用现场分析会、观摩会、短期培训等多种形式,不断强化全体人员的质量意识,使广大职工牢固树立“质量第一、信誉第一”的思想,在现场指挥人员、技术管理人员、施工队伍配备上,坚持精干高效的原则,在施工中严格工序控制,以“四高”标准干好该工程,即高起点、高标准、高质量、高速度,确保工程质量全面创优。71
7.8.2制定创优规划、完善质量保证体系工程开工前根据设计要求和我公司的实际,制定以分项工程创优质,保证分部乃至单位工程创优质的规划,并实行质量指标与个人收入挂钩的办法,增强每个员工的质量意识,同时,为保证各项规划目标真正落到实处,建立并健全质量保证体系,为全面创优提供保证(详见质量保证体系)。①展全面质量管理抓好质量教育,加强全员质量意识,牢固树立“百年大计、质量第一”的观念。从材料的采购供应、质检验收到各个工序的施工生产过程,竣工验交等执行全过程管理,用良好的工作质量来保证工序质量,把全面质量管理的思想、方法确实应用到本工程施工的全过程。②我们建立了全面质量保证管理体系,严格制度、狠抓落实制度落实是工程质量达标创优的基本途径。7.8.3在质量管理工作中,我们将坚持贯彻执行八项制度,即:①工程测量双检复核制度;②隐蔽工程检查签证制度;③质量责任挂牌制度;④质量说不定奖惩制度;⑤质量定期检查制度;⑥质量报告制度;⑦验工计价质量签证制度;⑧重点工程的把关制度;7.9质量管理工作规范化努力做到质量管理工作规范化、制度化、在定期质量检查方面,坚持做到项目经理每周组织一次,并把每次检查的工程质量情况及时总结通报,奖优罚劣,使工程质量通过定期检查得到有效控制。各级质量检查人员在明确岗位责任制和工作职责标准的同时,将坚持做好经常性的质量检查监督工作,及时解决施工中存在的质量问题。7.10开展标准化作业工程严格按标准化作业,做到工序有标准、有检查,凡是检查都要有结论(按奖罚条例执行)。各项工程的主要工序,严格按照作业标准进行操作,把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化作业质量。各主要工序的工程质量控制程序框图附后。7.11积极开展QC小组活动71
开展QC小组活动是职工参与民主管理的重要途径,也是推动质量管理工作深入开展的有效形式。因此,我们根据企业的质量方针、质量目标以及承担的工程任务特点,成立围绕提高工序质量和工程质量、降低消耗、文明生产、为用户服务等几方面的QC小组,严格按照PDCA循环工作程序做到目标明确,现状清楚,对策具体,措施得力,并及时检查总结,达到有效控制工序,有针对性地开展活动,很好地解决施工中出现的各种质量问题,推动工程质量的进一步提高。7.12严格技术标准、尊重监理按施工图施工,遵守《合同文件》列出的各种技术规范、规定。遇有设计与实际不符的情况,及时报监理工程师核查解决。严格执行监理工程师签证制度,随时接受监理工程师的检查指导。7.13严把原材料质量关在原材料采购前,材料必须选择质量好,信誉高的厂家订购。严格按质量程序对合格供方进行评价,建立合格供方名册。同时严格进货检验和实验,对进货产品进行严格的质量控制。混凝土用砂、石料,无合格试验报告不允许进场使用,钢材、水泥等原材料无厂合格证和检验报告不允许进场,不经过现场抽样检验合格后不允许使用。71
第八章施工技术保证措施科学规范、经济合理的施工技术措施是保工期、保质量、保安全、求效益的重要条件,我们将严格遵循规范、规程要求,采取以下主要技术保证措施。8.1建立技术管理体系和岗位责任制建立以项目经理部的技术负责人、施工技术员、施工队技术员的三级技术负责制的技术管理体系,建立各级技术人员的岗位责任制,逐级签订技术包保责任状,做到分工明确、责任到人,使技术管理工作有章可循,保证施工生产顺利进行。8.2认真编制施工组织设计网络计划技术等现代化管理方法,在经过周密调查研究取得可靠数据的基础上,编制可行的施工组织计划,并严格按网络计划组织实施,坚决杜绝计划执行过程中的随意性,使整个施工过程时时处于受控状态,做到环环相扣,井然有序。8.3认真编制施工技术方案认真编制施工技术方案,由单位工程技术负责人牵头,组织协调,针对所承担工程的技术难易程度和环境特点提出两个以上的施工技术方案,经过详细的技术分析后,提交给项目技术负责人,技术负责人再组织有关人员,对所提出的施工技术方案进行对比分析、优化、审批,最后确定一个实施方案。8.4保证技术力量我们将挑具有管道工程、电力工程和土建工程施工经验的优秀队伍,配合精良的施工设备投入本工程施工。同时选派有施工经验、责任心强的工程技术人员和管理干部队伍参加本工程施工,以确保技术工作顺利进行。8.5做好施工前的技术准备工作认真核对设计文件和图纸资料,切实领会设计意图,查找设计图纸中是否有碰、错、漏现象,及时会同设计单位和业主解决所发现的问题。8.6认真进行技术交底图纸会审后,由项目技术负责人、施工技术员、施工队技术员逐级进行书面及口头技术交底,确保操作人员掌握各项施工工艺及操作要点、质量标准。8.7重视测量工作71
组建强干的测量队伍,配备先进的测量仪器,测量工作是从位置、高程和几何尺寸上确保工程质量的控制手段,我们将从队伍和设备两个方面保证测量工作满足工程质量的要求。8.7.1选派技术水平高操作熟练的技术人员组成项目经理部和工程队两级强干的测量队伍。经理部设测量班,主要负责控制测量、放线定位测量和对工程进行复核、检查及其他抽查性测量工作。工程队测量班同测量队派人进行帮助和监督,负责掌握检查施工进度,工程质量自检等测量工作。8.7.2装配先进的测量仪器,项目部配备精密经纬仪、水准仪等先进的测量仪器,以便充分地保证测量精度。8.7.3测量时认真作好记录,所有施工测量记录和计算成果均按工程项目分类装订成册,并附必要的文字说明。隐蔽工程的施工测量资料(即测量记录和计算成果),作为工程竣工验收的附件。8.7.4强化计量工作、完善检测手段①计量涉及到施工生产和经营管理工作的各个环节,计量的准确与否直接关系到质量的好坏,为此,项目经理部加强对计量工作的管理,施工现场设试验员对检验、测量和试验设备进行有效控制,并负责试件的提取。②计量工作必须使用先进的检测仪器,并定期对各种计量检测器具进行鉴定、维修、保养,以保证其精确度。所有检测人员均做到持证上岗。③为防止测量及测量交接有误,我们将挑选一批业务精、工作细致、认真负责的同志承担本标段的测量工作。测量工作严格按照各种制度实施,做到观测准确、记录清晰、计算无误、换手复核、交接签证,确保准确无误,精度满足规范要求。④加强基础隐蔽工程的质量检查地基验收,管道工程等隐蔽工程均要通过隐蔽工程检查验收签证后,方能进行下一步工序施工。⑤抓好技术资料管理工作,施工过程中要做好详细的施工技术记录,各种原始资料收集齐全,用以组织后期施工,编制竣工文件,并进行施工技术总结,为做好技术档案和技术情报工作打下坚实的基础。71
第九章工程进度技术组织措施9.1施工进度计划及工期保证措施9.1.1工期保证措施①根据施工预算所确定的工程量和阶段用工人数由项目经理负责编制施工进度计划,实现工期目标管理。②从控制建筑企业生产要素入手,使缩短工期,提高工效,改进工程质量,降低成本得到协调,其生产要素管理即劳动力管理,机械设备管理,材料管理资金管理和技术管理五大生产要素上的要求。③建立奖罚制度和激励机制,按计划完成任务,有奖励。影响正常进度,以至于拖延工期者予以重罚,并给予通报批评。④材料供应予以保证,密切与材料供应商联系,提前提出材料供给计划,及时进行材料的验收和复试工作,为工程顺序进行创造条件。⑤程款项专用,保证工程进度所需资金。在保证工程质量的前提下,确保工程工期的实现。9.1.2与建设单位临时做出一些重大问题的协商,及时把设计单位的设计变更单传送给施工技术人员,避免出现停工、窝工现象。①搞好技术管理和技术跟踪服务,做好图纸审查,施工组织设计,技术交底,技术规范,标准的贯彻,搞好技术档案管理,加强质量予控和检查工作,在保证工程质量的前提下,确保工程工期的实现。②对施工进度计划实行动态管理,根据各种变化的生产要素,调整进度计划。③选用质量意识强,速度快,技术水平高的作业班组,项目经理部加强对施工班组的进度控制。9.2根据施工进度计划,主要劳动力的配置按阶段配置9.2.1根据不同阶段对工种人员的不同要求,进行分阶段配置,以满足关键线路控制点的要求和进度计划分项目标的要求,同时优化劳动力配置(包括工人技术等级、体能素质、思想素质等方面)。9.2.2做好施工准备,判定合理的工序计划,力争在最佳施工季节形成大干局面。主要工程项目实行网络管理,严密施工组织管理,科学合理的安排施工。9.2.3按照总的施工部署,提前做好队伍的选择、培训、教育、考核工作,合理使用劳动力,确保施工队伍的整体素质,操作者必须按作业指导书施工。配备足够的施工力量,确保工程进度。9.2.4推行“项目法”施工,实行目标管理,建立岗位责任制,搞好内部经济承包,奖罚分明。9.2.571
材料供应部根据工程总进度计划编制《材料供应计划》,提前备好工程所需各种材料。本公司料站能够提供充足的施工材料,保证工程的需要。9.2.6利用我们的优势,全面采用机械化施工,加快施工进度,减少劳动强度。本工程利用我公司现有和长期合作单位的专业施工机械进场施工,能满足大型工程施工要求。加强对工程机械的检修保养工作,保证机械设备无故障运转,提高施工设备的利用率和完好率。9.2.7开展劳动竞赛活动,掀起施工高潮。9.2.8加强质量管理,严格“三检”制度,做到一次验收通过,杜绝返工。9.2.9在工程施工中应用Project2000网络管理软件,对整个工程的施工进行项目追踪管理,将每一个阶段目标分解,责任落实到个人,排出工程施工日计划,并将工程施工日计划、周计划下发到所有施工班组,加强工程计划和成本管理。9.2.10强调在本工程各施工队伍之间的协调配合,共同完成任务。当工程进度受到客观因素影响时,应加强计划的跟踪修订工作,随着计划的修订,保证资源的供应,以确保总工期的实现。9.3为保质保量按期完成施工任务,拟采取如下保证措施根据总体计划要求,相应的管理部门应做好资源检验和过程检验及不合格产品控制等项工作,以防止造成因返工而影响进度,并应采取预防措施,以保证工程顺利进行。9.3.1早进场、早开工。2009年10月28日后,将迅速组建项目经理部,立即对上场职工进行思想动员,同时迅速做好施工前的各项准备工作:从速调遣施工队伍、调遣施工机械设备、施工临建、测量复核、熟悉设计文件和技术交底同步进行。做到进场快,开工快,压缩施工准备时间,上足劳动和机械设备,为主体工程创造条件。9.3.2加强对全体参战人员的思想教育,树立一个“干”字,立足一个“抢”字,确保一个“好”字。好中求省,好中求快,树立时间就是效益,进度就是信誉的思想,以战斗姿态投入工程施工。9.4加强宏观控制,重点工程重点突击加强宏观控制,重点工程重点突击。在土方开挖期间,安排换人不停车的24小时施工措施;管道结构焊接施工将进入雨季,在天气较好时也必须安排18小时作业,消除雨季对施工进度的影响。针对该工程的特点,从设备配备和队伍的选择上,都要严格挑选,上最好的队伍,配最好的设备,在人员、资金、物资、机械上优先选用。9.5加强组织管理、科学安排施工加强组织管理、科学安排施工。选用会管理、懂技术、年富力强的同志担任各级主要负责人,严格各方面规章制度,上令下行,各级组织机构要高质量、高效率运转,科学地安排施工,重点工程必须最大限度地安排平行作业,抓好工序衔接,做到环环相扣,有条不紊,加速工程进度。71
9.6加强各级领导,建立健全岗位责任制加强各级领导,建立健全岗位责任制。签订包保责任状,以周计划保旬计划,以旬计划保月计划,确保各项工程按计划完成。9.6.1完善奖罚制度,落实好按劳分原则。充分调动广大职工的积极性,群策群力,团结协作,保质保量,按期完成。9.6.2发挥科技这个第一生产力的优势。科技是施工生产的先行和保证,在施工中将不断优化施工方案,改进施工方法,充分运用现有的科技成果,使之变成生产力,加速工程进度。9.6.3在施工中,广泛开展技术革新和科研工作。广泛开展“小发明、小创造、小革新、小建议、小改进”的五小活动,对管道内防腐项目可邀请设计、科研单位联合攻关。9.6.4做好施工设备的选型和配件供应工作。设备的选型力求多效,耐用、宜修的原则,型号宜少不宜杂,以便统一管理,要人一定数量的备用设备,防止待机误工现象发生。在施工中要备足易损件,使机械设备做到随坏随修。9.6.5抓好材料供应工作,确保材料供应满足施工需要,同时合理安排施工顺序,坚决杜绝返工和窝工现象。9.6.6安装通信设施。针对本工程特点、为加强联系,便于指挥协调,配备必要的通信设备,所有施工管理人员必须配备无线电话或小灵通电话等。9.6.7定期例会,采用简短形式,解决施工中存在的实际问题。9.7雨季随时与气象部门取得联系雨季随时与气象部门取得联系,掌握好天气预报,防止暴雨等对施工产生较大的影响。雨天混凝土施工采取搭棚防雨等措施,做到雨季干扰小,天天有进度。9.8搞好与地方政府和居民的关系搞好与地方政府和居民的关系,主动联系,在征租土地方面不留后遗症,在交通干扰、车辆通行方面采取有利措施,减少地方的损失,有损失的及时补偿。9.9搞好后勤保障工作搞好后勤保障工作,做好物资、机具零配件的采购供应,加强施工现场生活、卫生、治安管理,使参建职工无后顾之忧。9.10全面科学地组织施工9.10.1合理安排施工顺序,最大限度地开展平行作业,组织好流水作业,发挥好专业队伍的优势;71
9.10.2合理使用施工机械和机具,保证施工作业能力,确保工期要求。9.11加强对施工队伍的管理对承包范围内的工程,工前认真搞好技术交底,工中循环检查,工后总结评比,使广大职工熟悉和掌握有关的施工规范、规程和标准。在施工中,加强质量监督和技术指导,保证人人准确操作,确保工程质量。9.11.1主动做好施工中的协调配合工作与设计、监理及建设单位真诚合作,共同把好质量关。在施工全过程,教育所有施工人员尊重业主,监理工程师和质量检查人员的监督和指导,主动提供相应的服务。9.11.2建立内部的监理制度设立专职的质量检查工程师,其行使内部监理工程师的职责,各班组必须配置质量管理员。各级质量检查人员在内部监理工程师的指导下,按规范在施工中检查和控制质量。内部监理工程师行使质量否决权并形成制度。9.11.3严格按质量控制程序进行施工操作。单项工序的操作必须严格按照质量控制程序框图的顺序进行,确保质量创优。钢筋工程、模板工程、混凝土工程、砌砖工程及室内、外抹灰等工程质量程序控制框图附后。9.12工程施工验收执行规范标准9.12.1参照与执行标准、规范⑴给水排水管道工程施工及验收规范GB50268-2008⑵工程测量规范GB50026-2007⑶市政工程施工技术规范2000版⑷钢筋焊接及验收规范JGJ18-2003⑸砌筑砂浆配合比设计规范JGJ98-2000⑹建筑给水排水设计规范GB50015-2003⑺施工企业安全生产评价标准GB/T50349-2005⑻混凝土强度检验评定标准GB50107-2009⑼铸铁检查井盖CJ/T3012-93⑽建设工程质量管理条例(2000.1.10国务院第279号令⑾给水排水制图标准(CB/T50106-2001)⑿建筑工程施工质量验收统一标准(GB50300-2001)71
⒀建筑工程项目管理规范(GB50326-2001)⒁建筑给水排水及采暖工程施工及验收规范(GB50242-2002);⒂建筑工程文件归档整理规范(GB50328-2001);⒃埋地钢质管道环氧煤沥青防腐层技术标准(SY0447—96)⒄建筑施工安全检查标准(JGJ59-99)9.12.2其它现行国家有关施工及验收规范9.12.3《质量手册》、《程序文件》9.12.4参照与执行设计文件9.12.5***市给水管道工程设计图9.12.6有关设计修改通知单9.12.7有关会议纪要9.12.8图纸会审及现场实地勘察情况9.12.9施工合同书9.12.10其它现行国家标准图集71
第十章安全生产措施10.1安全管理体系安全管理体系图(图10-4)项目经理生产副经理技术负责人专职安全员班组兼职安全员班组兼职安全员各作业队10.2安全生产措施10.2.1所有施工人员进入现场必须按国家标准规定穿戴好安全帽、安全鞋,高空作业系好安全带;电焊工作业应穿好工作服、防护手套和防护镜。10.2.2特种作业人员(电工、起重工、架子工、焊工等)必须持有上岗操作证。10.2.3所有施工熟知本工种、本岗位的安全操作规程,熟悉施工方案。10.2.4设备运输、吊装过程中严格听从起重指挥的指令,严禁违章操作。10.2.5设备施工安装前,应检查钢丝绳有无磨损、锈蚀、短丝,各类起重工具、设备完好,起吊设备下面严禁人员逗留、行走和站人。71
10.2.6所有的机械设备、电气设备在启动前应做好接地等防护措施。10.2.7高空作业时严禁从上抛弃工具、材料。10.2.8氧气瓶和乙炔发生器与火源的距离应不小于10m。10.2.9施工现场的坑、井孔、临边、易燃易爆场所等必须设置盖板、围栏及警示标,各种安全设施必须在验收合格后方可投入使用。10.3具体要求10.3.1所有施工人员进入现场必须按国家标准规定穿戴好安全帽、安全鞋,高空作业系好安全带;电焊工作业应穿好工作服、防护手套和防护镜。10.3.2特种作业人员(电工、起重工、架子工、焊工等)必须持有上岗操作证。10.3.3所有施工熟知本工种、本岗位的安全操作规程,熟悉施工方案。10.3.4设备运输、吊装过程中严格听从起重指挥的指令,严禁违章操作。10.3.5设备施工安装前,应检查钢丝绳有无磨损、锈蚀、短丝,各类起重工具、设备完好,起吊设备下面严禁人员逗留、行走和站人。10.3.6所有的机械设备、电气设备在启动前应做好接地等防护措施。10.3.7高空作业时严禁从上抛弃工具、材料。10.3.8氧气瓶和乙炔发生器与火源的距离应不小于10m。10.3.9施工现场的坑、井孔、临边、易燃易爆场所等必须设置盖板、围栏及警示标,各种安全设施必须在验收合格后方可投入使用。71
第十一章文明施工措施11.1文明施工措施11.1.1文明施工措施1.保证场内道路畅通、材料、设备等不得占道摆放。2.下脚料、废弃物分类回收到指定地点。3.作到工完、料尽、场地清。11.1.2文明施工是展现施工队伍形象,表现施工队伍素质的一个重要方面,我们决心将此工程作为对外展示的窗口,全面规划。11.1.3严格执行国家有关文明施工的规定,并依照IS0014001标准制定相应的环境保护措施,把环境保护列为主要内容之一,制定出以“方便居民生活,利于生产发展,维护环境卫生”为宗旨的环境保护措施,达到文明安全工地标准。11.2文明施工要求11.2.1成立现场文明施工领导小组,项目领导小组每月对现场进行四次文明施工检查,发现问题及时制定整改措施,并指派专人负责落实实施。11.2.2按施工总平面图布置图进行机械设备、临时设施、材料堆放、供水、供电等合理安排就位,做到井然有序,布置合理。11.2.3施工现场材料堆放必须做到散材成方、型材成垛,并标明标识,场地干净整洁,切实做到“三清五好”。11.2.4现场职工生活设施要符合卫生、通风、照明的要求,职工的膳食饮水要符合卫生要求。11.2.5在施工现场搅拌的各类砂浆、砼必须悬挂配合比标牌。11.2.6内容完整清晰,计量器具必须齐全、准确,并做好记录。11.2.7清洗所有泥浆污水在排放之前,均应经过沉淀池沉淀后,清水排出排水沟。施工期间不得从高空抛掷废物,不扬尘。11.2.8现场办公室内应做到整洁有序,各项管理制度齐全并上墙悬挂:1.岗位责任制。2..施工进度计划。3..施工平面布置图。71
4.工程质量、安全、文明施工保证体系。5.工程量按实际完工进度图。6.工程施工天气晴雨表。11.2.9施工现场应做好消防保卫制度,成立治保机构,制定现场保卫制度和门卫制度,加强治安安全,配齐消防器材。11.3施工场地:11.3.1在所属区域内实行统一管理,分区负责,标识清楚,定期检查,总结评比,做到物料存放整齐、交通运输畅通,场地排水舒畅,施工现场整洁。施工用地统一规划建设,尽量少用地,严禁乱搭乱盖。11.3.2文明施工管理要点:1.给水工程项目经理部对本工程的文明施工全权指挥,向上对项目经理负责,向下通过安全监察站的安全监察员督促指挥各施工队搞好各项文明施工生产。各队队长对本单位的文明施工负责,这样大大加强了文明施工管理的执行力度,这是搞好文明施工的基础。2.安全监察员在项目经理部的领导下,主抓现场的文明施工,并制定专职干部作为文明施工的负责人。11.3.3具体措施:1.保持施工现场清洁。坚持“工完,料净,场地清”的施工原则。2.尽可能选用噪音小的设备进行施工。3.合理安排施工时间,减少夜间施工。4.积极和周围各单位开展文明共建活动。5.严格按《建设工程文明施工规定及考核办法》进行施工现场的文明施工考核,确保文明施工的实施效果。11.4环境保护措施11.4.1环境保护措施1.防止大气污染a.项目部环境管理目标:满足环保排放要求,节约能源,杜绝恶性环境事故。b.建筑施工垃圾,必须搭封闭临时专用垃圾道或采用容器吊运,严禁随意凌高抛撒。施工垃圾就及时清运,适量洒水,减少扬尘。c.水泥等粉细散装材料,应采取封闭存放或严密遮盖,卸运时要采取有效措施,减少扬尘。71
d.现场临时道路其面层采用细石、焦渣等铺设,设专人对现场及周边道路进行洒水防止道路扬尘。e.严禁使用敞口锅熬制沥青。f.施工现场使用的锅炉、茶炉、大灶必须符合环保要求。烟尘排放黑度达到林格曼Ⅰ级以下。11.4.2防止水污染1.混凝土、砂浆等搅拌作业的现场设置沉淀池,清洗机械和运输车的废水经沉淀后,方可排入污水管线,或回收用于洒水降尘。2.施工现场临时食堂,施工高峰期用餐人数超过100人时,设置简易有效的隔油池、定期淘油,防止污染。11.4.3防止施工噪声污染1.施工现场应遵照《中华人民共和国建筑施工场界噪声限值》(GB12523-90)。2.进行强噪声作业时,必须严格控制作业时间,一般不超过22时,必须在夜间23时至次日凌晨6时昼夜连续作业时,应昼采取降噪措施,作好周围群众工作,并事先两天以后告示形式张贴于告示牌上,并报有关环保部门备案后方可施工。11.4.4其它污染:夜间灯光集中照射,避免灯光干扰周边。各种不洁车辆离开现场时,需对车身进行冲洗。11.5地下设施与文物的保护11.5.1仔细审核图纸设计文件,积极与有关部门联系确定地下设施的位置、埋深、走向等情况。11.5.2在有地下设施的位置,作好明显标志,并及时与该段施工人员联系,尽量减少用机械开挖,以免破坏地下设施,对地下设施提出保护措施方可进行施工。当发现文物时,及时报告业主、监理及文物管理部门和公安部门,交作好现场的保护工作。11.6措施落实11.6.1内防人员中设一安全员,负责检查安全措施是否落实。11.6.2内防前进行交底和安全措施交底。11.6.3管线两端设有专人联络,并明确信号。11.6.4内防期间严禁从管线末端向管内张望。11.6.5在公路旁施工要设慢行标志牌,防止车辆撞人和设备。11.6.6.电气设备接地良好,电线绝缘良好。11.6.7机械专人管理操作。11.6.8离开工作岗位时必须关掉电源。71
11.6.9地下作业,设置安全挡墙,防止泥土倒塌。11.6.10重要岗位实行专人负责管理。11.6.11进出工地必须穿工作服,工作鞋,戴安全帽。11.6.12严禁洒后作业。71
第十二章冬、雨季施工技术措施雨季施工,主要以预防为主,采取防雨措施及加强排水手段,确保雨季正常的进行生产,把雨季对工程的影响减小到最低限度。12.1施工场地对施工现场及生活区应根据地形对场地排水系统进行疏导,保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场内。12.1.1场地排水:对施工现场及构件生产基地,根据地形对场地排水系统进行合理布置,以保证水流畅通,不积水。并防止四周水倒流进入场内。12.1.2道路:施工现场主要运输道路路基碾压坚实,做好硬化处理及满足排水要求,保证雨后正常交通。12.2机电设备及材料防护12.2.1防汛器材,工程防雨材料、防护用品、抽排水设备充足。12.2.2机电设备的电闸箱要采用防雨防潮措施,并应安装接地保护装置。12.3大小型设施检修及停工维护12.3.1临时设施检修:对现场临时设施,如工人宿舍、办公室、食堂、仓库等应进行全面检查。对停工工程要进行检查并作好维护。12.3.2雨季土方开挖要及时做好安排,开挖一段,铺设一段,回填一段,防止雨水泡槽。12.3.3在沟槽两侧边坡上距边坡边缘设置土坝,高度不低于30cm,以防止槽外雨水流入沟槽内,冲刷边坡,引起边坡坍塌。12.3.4在沟槽底一侧0.5m处,设置导流盲渠。沟槽外每50m处设置集水井与盲渠相连,及时排除作业面的积水。12.3.5安装公路段管道井管沟地表水排水措施1.距沟槽中心线北侧5m处,设置围堰。围堰内人工开挖排水沟,每30m处设集水井,及时排除作业面附近地表水。2.在沟槽作业面南侧3m处,设置排水沟。在排水沟上每50m处设置集水井,及时排除作业面附近的积水。12.3.6支渠管道铺设截流措施:71
1.在作业面两侧3m处,设置围堰土坝。2.在围堰内距作业面1.5m处,设置集水井,及时排除作业面积水。3.根据水量实际情况搭设导流渠。12.4冬雨季施工安排12.1.1随时注意天气变化,及时取得气象资料,根据气象资料调整施工工序,几个施工工作面轮流作业,紧凑衔接,不全面铺开同一工序。合理配置机械劳力,按施工区段精心组织、周密安排,施工一段成型一段。12.1.2基坑开挖后要及时组织施工,同时坑外设拦水设施,确保基坑不受水浸泡。钢筋加工存放场搭设雨棚,以免钢筋淋雨。12.1.3在汛期到来之前,要对整个施工现场的排水系统进行认真检查、疏通和加固,要确保排水通畅,保证不受雨水浸泡。12.1.4汛期到来之前,要备足各种材料,以防汛期交通受阻,影响工程正常施工。12.5冬雨季施工的全工作12.5.1雨季施工要备足防雨物品和工人们的雨衣、雨靴,同时成立防洪组织和备足防洪抢险物资和设备。12.5.2季施工应重点防止水泥库漏水,露天存放的水泥必须认真加以覆盖,保证水泥不被雨淋。12.5.3雨中和雨后应加强对基坑积水的排除工作,避免雨水对地基的长时间浸泡。12.5.4雨后进行混凝土施工,应重新测定砂、石料的含水率,并对混凝土的施工配合比进行调整,保证混凝土的强度和和易性。12.5.5雨季回填土施工,应认真检查回填料的含水量,含水量过大,必须采取晾晒或均匀掺入干土才可用于回填施工。回填面应做成一定的排水横坡,坡向排水沟方向,避免回填土层的雨水浸泡。下一层回填前,必须将已被浸泡部分清除掉。12.5.6雨季施工,安全工作十分重要。应重点做好高空作业防滑、提升架防雷、缆风绳锚桩防拔、电线浸水防漏工作。雨后应由专业电工对配电箱和电动机械进行检查,有漏电现象提前排除,确保施工安全。雨季施工要加强检查工作,特别是大雨、暴雨期间和过后要及时排除隐患,防止事故发生。12.6现场检查12.6.1现场所有的机械设备、电器均应搭设雨棚,并做到经常检查,以免发生意外。电焊机、振动器等设备要放在干燥的木板上,操作者要穿戴防护用品。12.6.2施工现场用的机动车辆,雨天行驶时,详细检查刹车部分,并不得高速行驶。71
12.6.3对所购的原材料,如石灰、水泥等作好覆盖工作。12.6.4做好各种机械的安全保护措施,机械应停放在安全地带。12.6.5施工人员配备必要的劳保用品,以保证雨天工作的连续性。71
第十三章扰民、降低环境污染和噪音的措施环境保护是关系到人类生存和发展、保持生态平衡的大事,在施工中既要搞好工程建设,又要减少因施工对环境的破坏,是施工企业的基本职责及必须注意的问题。因此,在本工程施工中根据地理环境条件和工程特点,依照国家、地方环境及相关法规,确定施工过程中要做的环保工作及具体的工作安排,使施工期间的环保工作有序、有效进行,减少施工过程对周围环境造成的不利影响。13.1环保方案本工程上场后,对环保工作将做全面规划,综合治理。会同监理工程师及时与当地环保机构取得联系,遵守有关控制环境污染的法规,从组织管理、防止和减轻水、大气污染、施工噪音振动控制、生态环境保护、粉尘控制、弃土控制等多方面采取一切合理措施,将施工现场周围环境的污染降至最小程度,搞好污水处理,防止污染水质。13.2环保组织措施13.2.1准备阶段①成立由项目经理参加的环境管理组织机构,明确各级、各部门在环境保护工作中的职责分工。②成立、健全施工期环境管理体系和各项环境管理规章制度。落实、确定施工范围内的环境敏感点,施工过程的重大环境因素。确施工范围内各施工阶段应遵循的环保法律、法规和标准要求。③制订培训计划,建立培训、考核程序,定期对直接参与环境管理的人员进行环保专业知识培训,对各层次工作人员进行必要的环保知识培训,对关键岗位员工进行岗位操作规程、能力和环境知识的专门培训,新工人进场和人员转岗都要进行相关的环保培训和教育。④编制《施工组织设计》和分阶段《施工方案》时有相应的环境保护工作内容,主要包括:根据施工特点,围绕敏感点,制定的噪声、振动控制方案;制定预防扬尘和大气污染工作方案和工地排水和废水处理方案;固体废弃物处理、处置方案;保护城市绿化的具体工作内容;管线迁移和防护方案;施工范围内已有的列入保护范围的文物名称和具体的保护措施等。⑤《施工计划》中安排环境保护的具体工作任务,包括方案、措施、设施、工艺、设计、培训、监测、检查等。⑥做好施工现场开工前的环保准备工作,对开工前必须完成的环保工作列出明细表,明确要求,逐项完成。13.2.2施工阶段①71
指定专人负责施工现场和施工活动的环境保护工作,完成施工环保设计方案和环保工作方案中的各项工作。②将环保工作和责任落实到岗位、落实到人,在日常施工中随时检查,出现问题及时纠正。③根据不同的施工阶段及时调整环保工作内容,保证工作质量。④每周对环保工作进行一次例行检查并记录检查结果,内容包括:施工概况;污染情况-污染种类、强度、环境影响等;污染防治措施的落实情况、可行性和效果分析;存在问题和拟采取的纠正措施;下步环保工作计划;其它需说明的问题,如措施变更、污染事故和纠纷处理等。13.3环保技术措施13.3.1防止和减轻水土、大气污染①将工地生活区的生活垃圾、工程废料及废油分类堆放,及时集运至当地环保部门指定的地点。②施工中,保护各类市政设施及其使用功能,改、移各类市政设施要经批准,损坏负责修复。③尽量安排电动机械施工,如用柴油机则采取必要措施防止漏油,对机壳进行覆盖围护,避免漏油污染。13.3.2施工噪音、振动的控制①设备选型优先考虑低噪声产品,设备底座设置防震基础,采取措施或改进施工方法,如采取消声、吸声、隔声、阻尼或安装隔振装置等措施,使施工噪音、振动达到施工场界环境标准。②在离施工场地200米内有环境敏感点时,作业中辐射强噪音和强振动的施工机械在夜间停止施工作业。13.3.3固体废弃物粉尘控制①对施工便道,定期压实地面和洒水,减少灰尘对周围环境的污染。严禁在施工现场焚烧任何废弃物和会产生有毒有害气体、烟尘、臭气的物质。②制定泥浆和弃土的处理、处置方案。装卸有粉尘的材料时,采取洒水湿润或遮盖,防止沿途撒漏和扬尘。③充分考虑集中取弃土,取土场在施工结束后进行绿化或返还地方用地;弃土不占压天然沟槽,避免引起不良冲刷和水土流失。④制运土汽车容载量,汽车驶出现场前要配专人拍实车槽,盖好苫布,为防止汽车轮胎夹带土污染道路,在现场出口设排水沟,用高压水枪冲洗轮胎。⑤搞好门前卫生"三包",随时检查运土沿途汽车遗撒情况,及时清理。71
第十四章地下管线及其它地上地下设施的保护加固措施14.1要高度重视现场管线成立现场管线领导小组,召开公用管线协调会,教育每个职工从思想上高度重视保护公用管线的重要性及损坏公用管线的危害性,特别对在路口附近的管线,现场操作人员在施工中更要高度重视。14.2施工前的调查施工前,先对施工区域及其周围的地下管线和建筑物进行调查,会同其产权、维护单位共同确认地下管线的位置走向,并划定需要施工防护的范围,采取切实可行的措施,保证施工中正常使用及以后的维修。14.3开工前核对设计图纸必须在开工前核对设计图纸,确定现场工作界线。对界线内的各类建筑物、障碍物的位置,进行现场核对和补充调查,如发现与设计图纸不符,应及时通知监理工程师核查。14.4开挖施工前技术交底开挖施工前必须在已查明的地下管线路径上设立标志或洒灰线,并向施工人员技术交底,地下管线路径两侧各1.0m范围内不得用机械开挖,人工作业时,禁止使用铁镐和齿类尖耙,做到逐层轻插浅挖,同时请产权单位或维护人员到现场监护,一旦发生损坏,及时组织抢修。不准野蛮施工。14.5配合迁移或拆除14.4.1包人应对设计图纸中明确标示要保留的各类构造物或树木加以保护,不得任意迁移。14.4.2在设计图纸范围内需拆、迁的建筑物、旧桥梁和需要迁移的树木、电力、电讯杆线等其他障碍物应予迁移或拆除。对正在使用的各种地下管线应做出相应妥善安排后才能迁移或拆除。14.4.3在迁移或拆除时承包人应事前通知有关单位派专人到现场确认监护,配合迁移或拆除。14.6对地上管线、建筑物要采取措施加强保护在新结构所能影响的范围内不能迁移的管线,承包人应与有关部门协商采取加固措施。对地上管线、建筑物要采取措施加强保护,保证其安全使用。71
第十五章降低成本提高效益措施15.1成本控制措施15.1.1现场成立项目成本核算体系1.把人工费、材料费、机械费、其他直接费、现场经费、管理费、财务费用纳入成本计算范围,严格控制各项费用的支出。2.坚持经济性原则,责任利相结合原则,全面性原则。现场的成本记帐体制编制每个分部(项)工程或施工作出项的各项费用预算。3.对项目实际成本和预算成本进行分析和评价。建立现场成立奖罚标准。对实际成本低于计划成本的部分将给予50%的奖励,对超支准给予全部补贴,计算做好项目进度。4.用工、材料消耗、机械台班使用和各项费用的统计工作,认真填写工程进度周报表、用工月报表、材料消耗月报表、施工机械消耗工报表、项目战术分析周报表、成本预测月报表、项目费用、时间曲线图。15.2降低成本的措施15.2.1实行工程项目承包责任制实行工程项目承包责任制,制定经济奖罚承包责任制,承包的主要内容为包总工期、包工程质量、包安全、包材料人工消耗。15.2.2控制好工程成本做好工程量的计算工作,认真进行成本控制。15.2.3材料管理制度①严格执行公司现行材料管理制度,在价格上坚持货比三家。材料进场坚持验质、计量、记帐。②加强现场材料管理,作好材料回收工作,及时回收资金。经济报表与经济曲线是反应实际收支与盈亏的重要标准,也是检验施工策划是否准确与合理的杠杆,必须建立相关的经济台帐。15.2.4合理利用资金合理使用资金,根据合同及总进度计划预测,制定资金使用计划,合理使用资金.降低工程成本节约资源与优化设计方案15.3制定技术措施15.3.1选择经济合理的施工方案15.3.2提高测量放线和标高引测精度,避免由于误差而引起工程成本的增加。71
15.3.3狠抓工程质量、降低质量成本,避免返工损失。15.4施工措施15.4.1改善劳动组织,按专业分项,合理使用劳动力,妥善安排施工工艺,避免窝工浪费。15.4.2开展劳动竞争、提高劳动效率,降低其它配套成本。15.4.3劳务费用切块承包,压缩非生产用工和辅助用工,减少用工成本支出。15.4.4做好进度网络计划管理,加快进度,降低成本投入时间。15.4.5做好现场半成品,成品的保护工作,避免损失。15.5制定安全措施15.5.1确保安全生产,杜绝事故损失。15.5.2做好消防、防火管理工作、杜绝火灾损失。15.5.3抓好文明、卫生工作,既减少了清理人工、又避免了材料浪费。15.6实行强制式机械管理15.6.1加强机械设备的定期、定项目强制保养,统一建档,电脑储存,跟踪监测、按月报表、依凭数据、预测故障、发现问题、及时排除。15.6.2做好机械设备的合理调度使用,节约台班费用。15.6.3提高机械设备的使用率,降低机械设备成本。15.7采用独特的物资供应与管理模式15.7.1建立以仓库为中心的多层次管理方式,根据物资的最低、最高储备量求出物资的最佳订购量,制定出既合理又经济的计划,努力避免物资积压,尽量加速流动资金周转。15.7.2建立完整的采购程序,采用多种采购合同,根据不同情况在采购中分别运用不变价格、浮动价格和固定升值价格签订供货合同,降低材料采购成本。15.7.3合理计划现场材料堆放与保管,减少二次搬运、运输与保管损失。15.7.4做好进场材料的验收工作,实行“限额领料”制度,避免材料浪费、流失71
附表附表一、拟投入的主要施工机械设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力施工部位备注1反铲挖掘机XCG1002浙江2001.2118kw完好沟槽开挖2汽车起重机QY-12132中国柳州2004.12168kw完好管道吊装3搅拌机HZ-502山东2006.1029.5kw完好砼、砂浆搅拌4柴油发电机75kvA2重庆2003.275kw完好临时工电5自卸汽车T8156重庆2002.9164kw完好土方倒运6载重汽车CA1046L1福建2005.2120kw完好管道运输7交流电焊机BX-5002成都2008.323.4kw完好钢管焊接8直流电焊机AX-3203成都2009.823.4kw完好钢管焊接9蛙式打夯机HW606湖南2008.51.1kw完好沟槽回填10混凝土割缝机MCB2144沈阳2004.75.5kw完好路面割缝11X射线探伤仪HP-25052江苏2002.220kw完好焊缝检查12装载机ZL502广东2002.6125kw完好土方倒运13压路机3Y18-212沈阳2003.5208kw完好土方等压实14平板振捣器ZB32广东2006.73.0kw完好砼振捣15潜水泵QW-40-258成都2009.24.5kw完好沟槽排水16电动试压泵1.6MPa2江苏2009.35.5kw完好管道试压17水泵B-503台沈阳2009.5150m3/台班完好工程始终18钢筋切断机GQ-401台长春2004.37×1完好工程始终19龙门架GKT-1A1台湖北2002.911完好工程始终71
附表二、劳动力计划表单位:人工种级别按施工阶段投入劳动力0~5天6~85天86~90天施工队长高级技工333施工组长技工666测量员工程师444机械工52010起重工6、5级222管工205020电工222普工308030小计7213777劳动力配置曲线图验收撤场71
附表三、拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份己使用台时数用途备注1含水量测定仪300mm2台成都2004年4月25%测量2密实度检测仪CSS81-12台成都2001年2月40%测量3磅称MSDJCY/J3台浙江2000年5月40%测量4台称250Kg6台徐州2004年4月20%测量5托盘天平10Kg4台上海2001年2月20%测量6水准仪DZS-32台天津2003年7月30%测量7经纬仪DJ-21台江苏2000年5月10%测量8全站仪DJS-600012006年5月10%测量71
附表一施工进度计划表序号分项工程名称日历天数(天)71421283542495663701施工准备2测量放线3管道防腐4管道运输5下管6阀门管件安装7清理管膛管口8管道安装9管道通水试压10管道冲洗消毒11管道防腐检查12质量检查13竣工验收说明:1、开工时间:2012年10月26日;竣工时间:2013年01月04日。根据现场实际情况作出调整。2、我单位精心组织、精心施工、合理计划安排,严格按照要求工期进行控制,在确保工程质量的前提下,力争提前。71
附表五、施工总平面图搅拌区钢筋加工场预制构件区管道堆场库房门卫厕所总平面布置图砂石区***市公路71
71
附表六、临时用地表用途面积(M2)位置需用时间预制构件区100.00见平面图开工至竣工库房80.00见平面图开工至竣工钢筋棚60.00见平面图检查井施工砂石区70.00见平面图开工至竣工搅拌区30.00见平面图开工至竣工管道堆场160.00见平面图开工至竣工厕所10.00见平面图开工至竣工门卫10.00见平面图开工至竣工合计52071'
您可能关注的文档
- 市医院外装饰工程施工组织设计.doc
- 市场弱电解决方案.doc
- 市场综合楼模板方案.doc
- 市场综合满堂架楼模板方案.doc
- 市政公用工程施工组织设计方案.doc
- 市政工程施工组织设计范本.doc
- 市政景观施工组织设计.doc
- 市政污水管道施工组织设计方案.doc
- 市政沥青道路施工组织设计.doc
- 市政路改建工程施工组织方案1.doc
- 市政道路-园林绿化施工组织设计.doc
- 市政道路、排水工程施工组织设计方案.doc
- 市政道路、桥梁施工组织设计.doc
- 市政道路及排水工程施工组织设计.doc
- 市政道路及管网施工方案(施工组织设计)222.doc
- 市政道路工程(施工组织设计方案(三标段).doc
- 市政道路工程(施工组织设计方案半成品).doc
- 市政道路改造工程施工组织设计(最新).doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
