'闻堰污水泵站二期扩建工程投标文件技术标部分施工组织设计方案92-92-

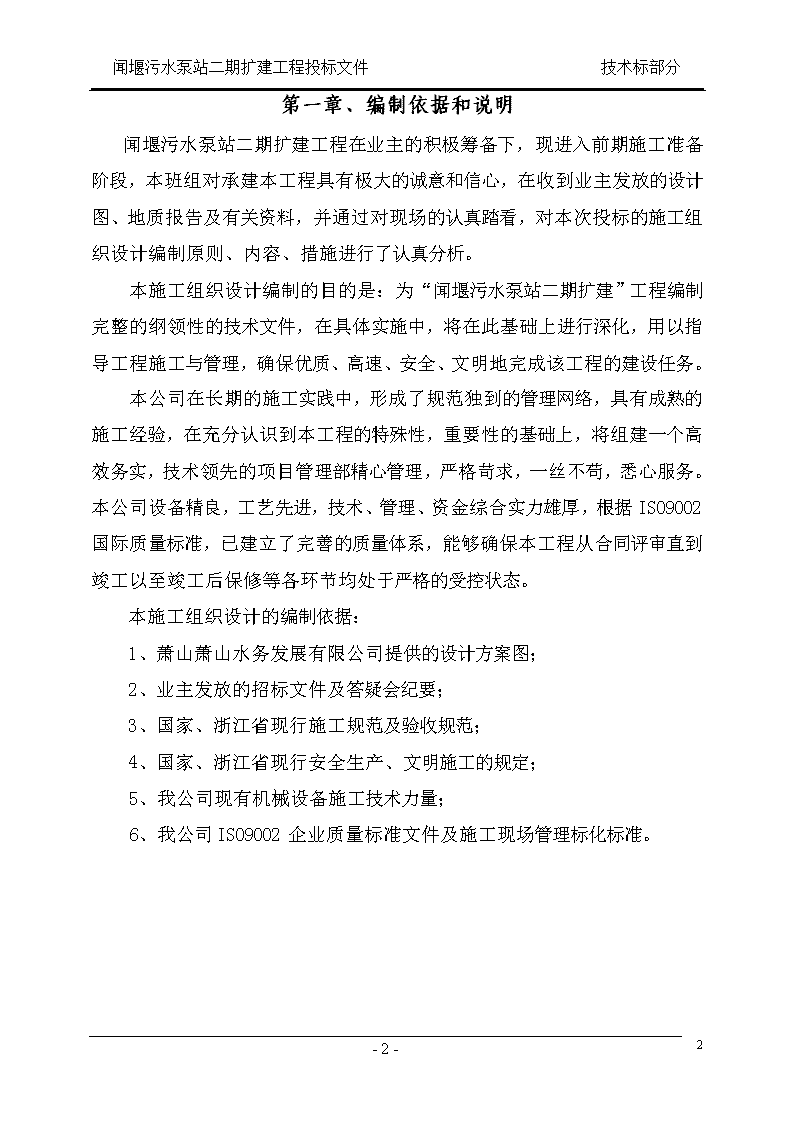

闻堰污水泵站二期扩建工程投标文件技术标部分第一章、编制依据和说明闻堰污水泵站二期扩建工程在业主的积极筹备下,现进入前期施工准备阶段,本班组对承建本工程具有极大的诚意和信心,在收到业主发放的设计图、地质报告及有关资料,并通过对现场的认真踏看,对本次投标的施工组织设计编制原则、内容、措施进行了认真分析。本施工组织设计编制的目的是:为“闻堰污水泵站二期扩建”工程编制完整的纲领性的技术文件,在具体实施中,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高速、安全、文明地完成该工程的建设任务。本公司在长期的施工实践中,形成了规范独到的管理网络,具有成熟的施工经验,在充分认识到本工程的特殊性,重要性的基础上,将组建一个高效务实,技术领先的项目管理部精心管理,严格苛求,一丝不苟,悉心服务。本公司设备精良,工艺先进,技术、管理、资金综合实力雄厚,根据ISO9002国际质量标准,已建立了完善的质量体系,能够确保本工程从合同评审直到竣工以至竣工后保修等各环节均处于严格的受控状态。本施工组织设计的编制依据:1、萧山萧山水务发展有限公司提供的设计方案图;2、业主发放的招标文件及答疑会纪要;3、国家、浙江省现行施工规范及验收规范;4、国家、浙江省现行安全生产、文明施工的规定;5、我公司现有机械设备施工技术力量;6、我公司ISO9002企业质量标准文件及施工现场管理标化标准。92-92-

闻堰污水泵站二期扩建工程投标文件技术标部分第二章、工程概况及工程特点本工程由集水井、泵站与配电值班室组成,地下面积1050㎡,地上344㎡,层数为一层,建筑高度5.22m,下部结构为沉井,上层结构为钢筋混凝土框架结构。第三章、指导思想与实施目标第一节、指导思想鉴于本工程面小,但基础埋置深等特点,我单位施工组织的指导思想是:以质量为中心,建立健全的质量保证体系,选配高素质的项目经理、工程师及工程技术管理人员,按项目法施工管理,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高速地完成施工任务。第二节、实施目标充分发挥企业优势,科学地组织土建、安装与装饰的交叉作业,精心施工,严格履行合同,确保实现如下目标:(一)质量目标:1、质量计划:闻堰污水泵站二期扩建工程,在业主的大力支持及配合以及我公司的严格管理下,工程质量保证合格。2、质量保证措施:在施工过程中,严格执行国家和浙江省现行的有关建设工程质量、监督条例和规定,并按国家现行的各专业工程施工技术和验收规范进行施工验收,履行公司有关工程质量以及分项工程工序,道道把关,步步检查的质量检查程序,根据ISO9002标准,建立完善的质量保证体系,确保工程质量达到预定计划目标。(二)安全、文明目标92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分1、安全、文明施工计划目标,执行绍兴市建委有关建筑工程施工现场标准化管理规定组织施工,确保工程安全事故为零,安全及文明施工达到安全标化及文明工地。2、确保安全、文明施工措施:严格按照绍兴市建委有关建筑工程施工现场标准化施工管理条例,遵守公司制定的安全生产、文明施工管理制度、标准和有关规定要求进行落实措施,确保安全、文明施工顺利达标。(三)工期目标:1、工期计划:根据招标文件要求以及我公司本着使建设单位尽快获得投资效益,本工程计划总工期为150日历天,开工日期以合同为准。2、确保工期措施:自开工日起,从速进行施工准备工作,立即按投标文件中的组织体系,落实岗位责任制,进驻施工现场,并配备各个施工阶段所需的进行设备及劳动力,取消节假日、休息日、合理调配人员,并根据分部分项的施工需要加班加点,以确保工期。3、控制措施:充分发挥我公司施工、技术管理上的优势,将总工期最后一天作为后墙,以后墙永不倒的原则,倒排施工分部、分项工期,把总工期分摊到各分部分项工程中,并将年进度、季进度、月进度、挂牌上墙,控制周进度及日进度,采取科学的施工工艺,确保总工期目标的实现。(四)科技进步目标:为实现上述工程质量、工期、安全及文明施工等目标,充分发挥科学技术是第一生产力的作用,在施工现场,采用电脑监控技术,确保实现预期目标。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第四章、施工技术方案简况第一节、施工准备1、生产准备:一旦进场,速派人进场搭设一些必要的生产设施和业主、监理公司指定的生活区域的临房搭设,机械设备进场的计划安排,现场的大临设施、职工餐厅、办公用房、厕所等的搭设安排,为了抓紧早日开工,现场搭设的职工餐厅、办公用房等设施陆续完善,按公司制定标准实施,确保现场文明施工。2、技术准备:在项目工程师的主持下,组织施工技术人员,质量管理人员熟悉图纸,结合有关施工规范和技术操作规程,在充分了解施工图纸和设计章图的基础上,参加由建设单位、施工单位进行图纸交底,进一步理解、深化施工图,解决有关图纸和施工难题的问题,并由施工单位负责将交底会议内容整理成文,经各参加单位签字认可后,由建设单位印发至各有关单位,将作为设计文件的组成部分。第二节、沉井工程:沉井施工程序:基坑测量放样→基坑开挖→刃脚垫层施工→立井筒内模和支架→钢筋绑扎→立外模和支架→浇捣混凝土→养护及拆模→封砌预留孔→井点安装及降水→凿除垫层、挖土下沉→沉降观察→铺设碎石及混凝土垫层→绑扎底板钢筋、浇捣底板混凝土→混凝土养护→素土回填。1)基坑测量放样根据沉井设计图纸和工程地质报告所揭示的地质情况,沉井基坑开挖深度取2米,沉井刃脚外侧面至基坑边的工作距离取2米,基坑边坡采用1:1。整平场地后,根据沉井的中心座标定出沉井中心桩、纵横轴线控制桩及基坑开挖边线。施工放样结束后,须经监理工程师复核准确无误后方可开工。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分2)基坑开挖经监理工程师认可的基坑开挖边线确定后,即可进行挖土工序的施工。挖土采用1米3的单斗挖掘机,并与人工配合操作。基坑底面的浮泥应清除干净并保持平整和干燥,在底部四周设置排水沟与集水井相通,集水井内汇集的雨水及地下水及时用水泵抽除,防止积水而影响刃脚垫层的施工。3)刃脚垫层施工刃脚垫层采用砂垫层和混凝土垫层共同受力。1.3.1砂垫层厚度的确定砂垫层厚度H可采用如下计算公式计算:N/B+γ砂H≤[σ]根据计算结果,无论是工作井还是接收井,砂垫层厚度H均为60(厘米)。砂垫层采用加水分层夯实的办法施工,夯实工具为平板式振捣器。1.3.2混凝土垫层厚度的确定混凝土垫层厚度可按下式计算公式计算:h=(G0/R-b)/2根据计算结果,混凝土垫层厚度h为10~15厘米(工作井为15厘米,接收井为10厘米)。混凝土垫层表面应用水平仪进行校平,使之表面保持在同一水平面上。4)立井筒内模和支架由于顶管沉井高度达6米92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分左右,因此,井身混凝土分三节浇捣,内模同样分三节按装。井筒模板采用组合钢模与局部木模互相搭配,以保证内模的密封性。刃脚踏脚部分的内模采用砖砌结构,宽度与刃脚同宽。井身内模支架采用空心钢管支撑。钢管支架必须架设稳固,如有必要,可采用对撑支架,增加内模的稳定性。5)钢筋绑扎钢筋的表面应洁净,使用前将表面油渍、鳞锈等清理干净;钢筋应平直,无局部弯折,成盘的钢筋均应调直;预制构件中的主钢筋均采用对焊、焊接并按照有关规定抽样送检;钢筋接头应互相错开,并严格按照国家标准《混凝土结构工程施工及验收规范》(GB50204—92)中的有关规定执行;现场钢筋绑扎时,其交叉点应用21#铁丝绑扎结实,必要时用电焊焊牢。钢筋规格、尺寸应符合设计图纸要求和规定,绑扎钢筋时应采用撑件将二层钢筋位置固定,保证钢筋设计间距。为了保证保护层的厚度,应在钢筋与模板之间设置同强度标号的水泥砂浆垫块,垫块应与钢筋扎紧并互相错开。钢筋绑扎完成后,应上报监理工程师进行隐蔽验收。隐蔽验收合格后,方可进行立外模。6)立外模和支架钢筋绑扎验收后,应进行架立外模和支架。井壁内外模用串心螺丝固定,串心螺丝采用φ16的圆钢,中间设置止水片,两端设置铁片控制井壁厚度尺寸,圆钢两端头上铰成螺纹,用定制钢螺帽固定,拆模时拆去钢螺帽,割去外露部分,再用同标号防水砂浆二度抹平,确保不渗水。外模支架必须稳、牢、强,保证在浇捣混凝土时,模板不变形,不跑模。7)浇捣混凝土92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分模板和支架工序完成后,必须经监理工程师进行验收。验收合格后,方可进行混凝土的浇捣。为缩短施工周期和保证工程质量,采用泵送商品混凝土。泵送混凝土可将输送管的软管直接放入浇捣段,距离浇捣面1米左右,保证混凝土不离析。混凝土浇捣前应严格检查各种预留孔、预留管和预埋件的位置和几何尺寸,严禁漏放和错放。混凝土振捣采用插入式振捣器振捣,振捣棒插入时应离开钢筋,但应防止混凝土振捣不匀和振捣过密而产生混凝土离析现象的发生。混凝土在捣振时应注意和随时检查模板受力和钢筋受力的情况,防止模板因混凝土振捣的原因而跑模。采用分段浇捣混凝土时,严格按规范要求做好施工缝。施工缝做成凸缝,并在后浇时将连接处的混凝土凿毛,并用水清洗干净,浇捣时先用12%的UEA砂浆座浆,然后轻倒第一层混凝土并振捣密实,以免形成蜂窝,影响沉井的质量。在混凝土浇捣过程中,还应做好混凝土的试块工作,保证质保资料的完善。8)养护及拆模混凝土浇捣完成后应及时养护,养护方法可采用自然养护和塑料膜覆盖法。在养护过程中,对混凝土表面需浇水湿润,严禁用水泵喷射而破坏混凝土。养护时应确保混凝土表面不发白,至少养护七天以上。养护期内,不得在混凝土表面加压、冲击及污染。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分在拆模时,应注意时间和顺序。拆模时间控制在混凝土浇捣后的3~4天内进行,过早或过晚的拆模对混凝土的养护都是不利的;拆模顺序一般是先上后下,小心谨慎,以免对混凝土表面造成破坏。对于分段浇捣混凝土部位,应保留最后一排模板,利于向上接模。9)封砌预留孔严格按照设计图纸的要求,设置和封砌各种预留孔,并保证在沉井下沉过程中,预留孔内不渗水。10)井点安装及降水为确保沉井平稳下沉,采用排水下沉法施工。用井点抽除地下水,降低地下水位,井点在基坑外周布置,并至少预抽七天后,方可开始挖土。11)凿除垫层、挖土下沉沉井下沉需待混凝土强度达到设计要求后,方可开始挖土下沉。下沉时,应先凿除刃脚下的混凝土垫层及砖砌内模。挖土工具采用蟹斗挖机挖土吊出井外。沉井挖土顺序应中间稍低于四周,沉井内的挖土高差控制在1米以内,禁止深锅底挖土,防止沉井突沉造成沉井倾斜的危险。另外,井壁外的灌砂必须均匀充实,使沉井下沉时四周摩阻力相近,均匀下沉。沉井下沉时,应防止倾斜,发现问题及时纠偏,若沉井下沉有困难时应另外想办法,不准大量挖深,造成突沉。沉井挖土三班制连续作业,中途不停顿,确保沉井连续、安全地下沉就位。当刃脚距离设计标高在1.5米时,沉井下沉速度应逐渐放缓,挖土高差控制在50cm92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分内,当沉井接近标高时,应预先做好止沉措施。止沉措施可采用在刃脚四周间隔挖出设计标高的槽,填入方木,并应注意抛高系数,禁止超沉和超挖。12)沉降观察沉井在下沉过程中,必须随时测定沉井标高,确保均匀下沉,并做好沉井下沉记录。沉井下沉至设计标高(包括抛高)后,应先清除表面浮泥等杂物,超挖的土方必须用碎石夹砂填实,不得用土填,井内不得有积水,并确保井点的正常工作,不允许发生停泵,同时加强对水位的观测,保证降水要求,地下水位必须距离垫层50cm以下。底板与刃脚的接触面,必须将表面混凝土全部凿毛并露出石子,便于新老混凝土的结合。当沉井在8小时内的累计下沉量不大于10mm时,方可浇捣底板碎石垫层。13)铺设碎石层及C15素混凝土垫层在铺筑碎石层时,应确保井底内无积水、无流砂、无翻浆等现象。20cm的碎石层应做到平整,无坑塘,必须时应用水平仪抄平,保证碎石层的水平。碎石层铺筑完成后,即可在其上浇捣素混凝土垫层。在铺筑素混凝土垫层后,应保证表面平整,无地下水上冒现象。第十四节绑扎底板钢筋、浇捣底板混凝土在素混凝土垫层完成后,就可在其上绑扎底板钢筋。钢筋在绑扎时,应保证刃脚钢筋与底板钢筋的连接、上下两层钢筋的间距,并将刃脚混凝土的表面凿毛露出石子,便于刃脚混凝土与底板混凝土的结合。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分底板混凝土浇捣完成后应及时养护,确保其表面不露白,并应防止阳光及温差的剧烈变化,以免底板出现收缩裂缝,影响沉井的施工质量和使用功能。第三节、钢筋工程1、钢筋加工:本工程的成型钢筋为现场加工,钢筋的加工严格按钢筋翻样清单进行加工成型,由专业技术人员监督,严格按清单规格、数量及时加工成型,保证工程进度。2、钢筋的绑扎:加工成型后的钢筋搬运至施工区域,绑扎连接成型,严格按设计要求进行连接、搭接、绑扎。剪力墙钢筋绑扎,先扎柱、墙,后扎梁、板,剪力墙钢筋在绑扎前先找出预留洞口位置,按图纸绑扎剪力墙,验收合格后,方能封墙板模板。第四节、模板工程模板的施工:结构墙,组合小钢模、梁、平板采用九夹板。支撑采用钢管扣件排架,对拉螺栓,根据梁、柱、墙板的不同部位,不同的厚度分别进行设置,确保模板的稳固性和尺寸截面准确性,不使其变形,达到设计形状的套模数据准确值。第五节、混凝土工程混凝土的浇捣养护:根据不同的施工部位、不同的结构、不同的标号,制订不同的浇捣和养护方案。第六节、脚手架工程由于本工程为单层,脚手架全部采用双排落地钢管脚手架。脚手架外均封绿色安全网,竹笆,脚手架钢管采用黄、黑油漆分色,美化环境,确保文明施工。第七节、安装工程1、安装工程组成:本工程由水、电、弱电、管路、设备等分项组成。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分2、安装工程的施工原则:管道安装工程原则由次管让主管、上水让下水、小管径让大管径、穿板用套管、敷墙用支架,严格按照设计要求和管道工艺要求以及施工验收规范进行安装施工;电器安装严格按有关工程质量检验标准进行施工安装,按验收规范标准值进行对电器逐个分路检测,符合要求后提交监理、项管部、甲方、质监站等有关部门进行验收。3、设备安装调试。本工程的设备安装,除特殊工艺设备外,均由我公司安装公司安装,设备调试,各分项独立设备单独调试,连机设备,在分项调试完毕,确认合格无误后,再连动调试,调试均符合要求,方可提交验收。第八节、施工总承包管理与配合1、认真贯彻业主指令,严格遵守预期承诺的有关条款,履行合同规定,做好施工总承包管理工作,配合协调好各业主指定分包商与特殊专业分包单位,抓好各分包商的施工质量、工期、安全、文明施工管理工作,参与业主签订的施工分包合同,明确各自义务和责任。2、施工总承包,将成立总承包项目指挥部,每周由项目承包部主持召开各专业分包商的每周协调例会,合理调剂安排各专业施工的先后工序搭接,做到各专业分包商严格按照施工总承包合同履行各自专业分包合同的责任,切实实施大环套小环,小环套机件的严密、科学、合理组织施工。第五章、施工部署第一节、组织机构92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分工程开工后,我单位将实施项目法施工,按项目法施工的要求成立项目经理部,全面履行合同,对工程施工进行组织、指挥、管理、协调和控制。项目经理部本着科学管理、精干高效、结构合理的原则,选配具有开拓精神、施工经验丰富、服务态度良好、勤奋实干的工程技术和管理干部,组建强有力的项目经理部进驻现场,项目经理部内设置项目副经理、项目工程师及有关管理人员。作业层由公司统一调配组成主体结构、装饰工程、水、电等专业作业队进行施工。该工程采用项目法施工,有关生产、技术、质量、经济、安全等各项工作实行项目经理负责制,运行动态管理,优化组合机制,对人、财、物进行独立工程核算。在施工组织安排上准备采取以下相应措施:1、为保证工期,编制施工总进度计划及分阶段施工作业计划,控制分部分项施工进度,并根据施工需要加班加点,项目经理部须按此项方案,认真组织劳力,充分发挥参战施工人员劳动积极性,按计划完成下达工作量的考核指标。2、加强计划管理,做好准确的月、周和日作业计划,建立可靠的材料、后勤保证体系,随要随送,保证供应。3、建立每周举行一次工程例会制度,由(业主、监理方、总包方、设计院四方代表参加)协调工程进度及工程质量等问题。4、项目经理部内部建立各级“协调会”制度,定时、定点召开,加强专业分包单位之间的管理,及时解决和协调好各种矛盾问题。5、施工中必须做到先有方案后施工,对各分部分项工程的施工方案进行“优化”,在保证质量、安全的前提下,千方百计地采取加快施工速度的办法和措施。6、认真做好方方面面的对外协调工作,取得交通、环保、市容、用水、用电、煤气等各个单位的支持和配合,以确保工程顺利进行。7、各工种(钢筋、模板、安装等)应相互配合搭接,交叉施工,且要紧密配合,协同工作,为其他工种创造施工条件,不得相互扯皮。第二节、工期安排:本工程正式开工以建设单位书面通知为准,施工总工期为150日历天。第三节、施工总平面布置图:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分施工总平面的精心设计与认真实施和严格管理,是有效贯彻施工方案,确保安全文明施工,发挥施工机械使用效率的重要关键,该工程施工总平面按不同施工阶段,分阶段进行布置,由于各阶段处于相互的变化,因此根据实际需要进行调整。1、主体结构施工场布图食堂、仓库、宿舍、管理用房为场外租用场地,占地面积250m2,租在施工现场的东首,拌站、钢筋堆场、加工场、木工加工场及模板堆场设在施工现场的南侧,现场出入口也设在施工现场的南侧,另租用堆土场地为60×30m,堆回填土约2900m3,待泵站集水井回填后,停止使用租用场地。具体见附图2、装饰施工场布图本阶段在主体结构施工的阶段的基础上进行调整。进入装饰阶段后,钢筋堆场,加工棚、木工房全取消。第四节、主要施工准备(一)生产准备1、施工临时围墙上刷白,写宣传标语,大门按公司安全标化标准设置。2、大门口设二级沉淀池及洗车槽,污废水经沉淀后排入已建的排水沟内,统一排放。3、施工用水:施工用水在平面上沿施工场地周边布置Φ50水管。在施工现场场地周边的水管每30m左右设一个3/4″水龙头。施工用水分生活、生产、消防三路供水。4、施工排水布置(1)施工场地周围布置环形排水沟,排水沟采用砖砌粉刷,盖板采用短头钢筋电焊制成。(2)在场地大门口设置沉淀池,场地污废水处理经沉淀池沉淀后统一排入市政污水管道,沉淀池派人定时清理。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分5、施工消防布置(1)施工消防布置,按标准化工地的要求,在各个消防关键部位,安放一定数量的灭火器(生活区50m2/只,生产区100m2/只),定人照管,定期更换灭火剂,保证灭火器的完好。(2)消火栓系统设计流量为10L/S。6、临时用电方案(1)施工用电电线沿围墙四周架空敷设,接业主提供的电源头子。(2)施工用电与照明用电分开。(3)业主提供用电电源,设一配电间,从总配电间接出分配电。(4)配电必须设置一组接地,接地体采用Φ32mm镀锌钢管,埋设深度2.5m左右,接地电阻必须小于6欧姆。(5)施工前,电缆敷设及电箱布置在场地四周布置,其干路为橡皮铜质五芯电缆,提供电源从配电间低压侧配电屏接出沿围墙架空敷设。(6)办公室及生活用电1)照明线路架设在每层走廊下部,采用明线,每层设一只单相漏电开关,(漏电动作必须≤30MA)和一只限流器。每间办公室内装两盏48W日光灯,与一只单相三眼10A插座。宿舍内不准使用电热器,不准乱拉电线。2)用电制度A、现场临时用电严格按照用电规定要求执行。B、现场设“临时用电工程检查验收制度”,根据施工流水各个阶段进行用电设施的配置与调整,调整后要组织有关技术、安全部进行验收。C、建立施工现场安全用电“周”自查制度,对查出存在的问题要及时落实有关人员进行整改,并作好整改记录。D、对施工移动电动工具和照明器具要有严格的使用制度,对使用人员做好记录和进行必要的安全技术交底,配备两级漏电开关电箱及安全防护措施。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分E、安装、维护或拆除临时用电工程,必须由电工完成。3)接地与防雷A、作防雷接地的电气设备,必须同时作重复接地。B、施工现场严禁利用大地作相线或零线,保护零线不得装设开关或熔断器。C、保护零线的统一标志应为绿、黄双色线。在任何情况下不得采用绿、黄双色线作负荷线。D、保护零线必须在配电室作重复接地,还必须在配电线路的中间处和未端处做重复接地,接地电阻值≤6Ω(7)厕所卫生设施A、厕所内墙面贴1.8m高白磁砖,地面铺地砖以利保洁。B、厕所内设专人进行保洁工作,定时喷洒空气清新剂做到无异味。(8)食堂卫生设施A、临时设施中设立食堂以供管理人员及职工用餐。B、食堂墙面满铺白磁砖,地面满铺地砖以利于保洁。C、食堂门口设茶水棚和茶水桶,茶桶加盖上锁,专人确保供应。(二)技术准备技术准备由项目工程师组织有关施工、技术、质量、管理人员,认真学习合同内容,施工图纸和有关施工规范,操作规程以及有关的上级文件精神和要求,参加由业主组织召开的施工图纸交底会审会议。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分在充分理解图纸和设计意图的基础上,由业主主持,组织设计单位、监理单位向施工单位进行图纸交底,进一步理解、完善、深化施工图纸及解决有关图纸问题。技术施工人员针对结构、建筑、水电、强弱电等各项图纸节点、尺寸和相互关系,提出疑点,由设计单位明确图纸疑点,说明以及补充设计图与业主、监理、设计单位达成一致意见,并由施工单位负责将图纸会审交底纪要整理成文,经各方签证认可,由建设单位印发至各有关单位,此交底纪要作为设计文件的一组成部分。然后,由项目工程师,主持全体项目部人员(施工技术安全人员),根据施工现场,以及施工图纸设计的特点、结合投标文件内容和合同条款要求编制分部工程施工实施方案。(三)组织机构准备根据本项目的工期、质量、文明施工等要求,在公司的监督下顺利完成该项目的施工任务。1、组织机构设置的目的和要求:目的是为了进一步充分发挥项目管理部的管理才能,全心全意为项目管理服务,提高项目管理整体素质,达到项目管理要求的最终目标。2、项目管理机构的设置原则:在保证履行必要职能的前提条件下,简化机构,减少层次,从严控制,二、三线人员,做到因事设岗、按岗定人,以责授权的原则,始终保持管理人员与管理工作相匹配。第六章、主要项目的施工方法第一节、泵站池底软土处理——水泥土搅拌桩方案本工程池底软土处理据设计要求,采用Φ700水泥搅拌桩处理,桩距1500(场布),桩长12m,共570根,用二次喷浆三次搅拌工艺,水泥掺量为15%,基础水泥土搅拌桩施工结束后,随机沿桩长钻孔取芯,作无侧限抗压强度测试,强度≥1.0Mpa,水泥浆液的水灰比应控制在0.45~0.50范围内。1、围护搅拌桩施工流向:围护搅拌桩施工投入设备1套。搅拌机施工采用“抽管”移机打法,搅拌桩连续施工,不会产生施工缝。2、围护搅拌桩施工设备选择基坑围护深层搅拌桩施工采用一台深层搅拌桩机,该机施工深度可达20余米,可满足本工程施工要求。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、围护桩施工阶段设备的配备围护桩施工设备配备表设备名称型号数量功率备注搅拌桩机SJB-II2台6KW压浆机JB6-31台7.5KW制浆机0.2立方米1台5.5KW注浆机SYB50/50-Ⅱ1台3KW震动器ZD-501部1.5KW4、深层搅拌桩施工工艺流程围护深层搅拌桩施工采用二次下沉搅拌切土、二次提升注浆工艺方法施工其工艺流程如下图:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分放样定位挖槽弃土外运铺设枕木钻机安装、调试就位搅拌头第一次下沉预搅给水提升注浆搅拌压浆制浆搅拌头第二次下沉预搅试块制作二次提升搅拌清洗制浆机、泵送器具管道和钻机移机5、深层搅拌桩施工技术措施A、搅拌桩放样时必须准确。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分B、施工前必须挖除基槽内的杂填土,一直挖到原土为止,保证挖槽宽度大于1.1倍的桩面宽度。地表软弱时,应采取防止机械失稳的措施。C、道轨铺设必须做到相对水平,地基必须稳固随时检查调整底座下枕木位置,保证机座的平正和导向架对地面的垂直度,从而保证桩身垂直度误差小于1%。D、严格控制第一次下沉预搅速度,土体应完全预搅切碎,使之充分同水泥浆均匀搅合。第一次和第二次注浆提升速度宜控制在0.5米/分钟,确保浆液同土体充分搅和均匀。E、为确保工程围护体系的连续性,要求桩与桩搭接长度必须严格按设计规定执行,相邻桩间隔按图施工,已施工的桩号及时在图上标记,并经常对照桩位布置图进行校核,避免错位和漏桩,钻头直径保护在70cm+1cm,相邻桩施工时间间隔保持在24小时以内。若因特殊原因导致相邻桩施工间隔时间超过24小时,则采用“凹凸”形预搅或“阶梯”形预搅衔接,必要时在其外侧加施工1-2组搅拌桩,以避免施工缝产生。F、每桶水泥浆配制按要求过磅下料,认真配制,应充分搅拌,倒入集料斗的水泥浆必须过滤,并要不停地搅动,防止水泥浆离析,确保水泥浆质量,满足设计的水灰比要求。G、施工时,要准确丈量机上余尺,确保设计桩深,认真做好原始施工记录。每次移机必须仔细丈量移机长度,并做好记号,每5组桩必须进行长度复核,防止累积误差过大。H、严格按设计要求施工,其余按国家行业标准《软土地基深层搅拌加固法技术规定》(YBJ225-91)规定操作。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第三节、土方开挖方案及平衡计划一、土方开挖方案1、泵站土方均采用R942挖土机开挖;2、土方开挖方法全采用放坡开挖的施工方法3、土方开挖时,必须进土方平衡计算,留足回填土,若有余土,一律外运。二、施工技术措施1、挖土时每阶段不得超深、超挖;2、要有专人配合原体观察测试,随时记录,及时反馈。3、挖土期间专人跟随测量标高。为了保护基底不受破坏,坑底以上20cm的土用人工修平。并随挖土进展分块浇好混凝土垫层,即挖好一块,清理一块,混凝土垫层浇完一块。4、土方开挖时间较长,为保证顺利施工,基坑四角设集水井,中间每隔20~25m设一集水井,以有效地保证雨水和施工冲洗用水的及时排除。三、保证质量安全措施:1、挖土机无论在挖土时,还是在作水平运输土方时,都派专人指挥。2、挖土机挖土至坑底标高时必须留置20cm以上土方作人工挖土,保证地基质量。有明流水必须及时排除,不得使地基长期浸泡在水中。3、保证施工安全和环境的技术措施:a)夜间挖土时,在施工区域内应配置足够的灯光照明。b)挖土机臂杆旋转区域严禁其他人员施工。c)当挖土司机视线不清,应配置专职指导。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第四节、基础施工方案施工顺序:定位放线→开挖基础土方、清理找平→浇灌垫层砼→砖砌地梁模→绑扎钢筋、预留柱插筋→支基础模板→浇筑混凝土→混凝土养护→绑扎基础梁筋→支基础梁模板→浇筑基础梁混凝土→验收后回填(一)泵站1、基础采用三次浇捣完成,第一次浇捣承台、第二次浇捣地下墙,第三次浇捣梁、顶板。2、垫层厚100mm,采用泵送商品砼施工技术措施严格控制平整度,不得超厚,垫层表面用木蟹槎平后抹光。3、钢筋工程(1)地下室底板、墙板、柱、梁钢筋粗、长密、各面钢筋呈三向交错,给具体施工带来很大困难,施工中须及早深化,认真施工。(2)钢筋绑扎施工艺流程:桩承台及超深部分钢筋→底板下皮钢筋→底板上皮钢筋支撑→底板上皮钢筋→墙板、柱子钢筋→梁、顶板钢筋。(3)绑扎钢筋前,宜在垫层上弹出轴线和钢筋排列尺寸线,特别要复核柱子位置线。(4)设计中所注明的避雷接地,应有专人负责施工,并交监理验收,签署工程验收单。(5)底板钢筋施工的原则,先深后浅,先底层筋后上层筋。在相同条件下安装钢筋,应先安装较长或较大直径的钢筋。(6)底板钢筋支撑,可采用角铁来支承上皮钢筋的重量和作为上部施工荷载。承台钢筋水平、立柱支撑,本工程地下室承台厚度均小于1m,采用钢筋马凳即可。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(7)所有柱及钢筋砼墙钢筋均应插至基础底板,外墙板及其它墙板钢筋同样插至基础底板。(8)安装墙、柱、梯插筋后,对插筋一定要有临时固定措施,不得摇动,以防倒坍伤人,墙体立筋,水平筋安装后,随即安装拉结筋(即"S"筋)。钢筋绑扎时,应随时注意各种构造筋的配置绑扎。(9)为使绑扎后钢筋网格方整划一,间距正确,采用5m长卡尺限位绑扎。在钢筋两端用卡尺的缺口卡住钢筋,待绑扎牢固后,拿去卡尺,可满足钢筋间距的质量要求,并加快绑扎速度。(10)钢筋的锚固长度及搭接长度必须符合设计规定要求。4、模板工程:底板外模采用砖模,砌筑高度至底板面筋保护层以上,待砌体达到一定的强度后(一般为24小时)分层回填砂、道碴。不准一次回填到位,以免侧压力过大,造成砖胎模位移或倒坍。没有底板,而只有基础梁。则全采用钢模。5、砼工程:第一,1)基础采用混凝土输送泵输送。混凝土浇筑24小时前,施工员填写混凝土“浇灌令”,通知配合工种及监理隐蔽验收,最后由公司及项目两级技术主管签发。2)基础砼采用JG—350搅拌机现场搅拌,基础砼连续浇捣,现场搭设钢管栈桥,上铺竹脚手片,将砼输送至各个浇筑部位。3)砼浇筑沿平行于短轴方向进行。4)派有丰富施工经验的技工负责振实,另考虑到砼连续浇灌时间长,振动器难免发热,需要安排机修工跟班维修外,另配备振动器5台,振动棒6根。第二,确保大体积砼质量的方案,主要有:192-92-
闻堰污水泵站二期扩建工程投标文件技术标部分)为降低砼浇筑后养护时内外温差,在承台表面进行蓄热保温两层草包一层薄膜。在混凝土浇捣完成后,表面用铁锹拍实,刮尺刮平,木蟹槎毛,待收水后再二次木蟹槎平,然后用竹帚扫毛,再用一层塑料薄膜,二层草包覆盖,以蓄热保温方法避免砼表层降温过快,造成内外温差过大,而形成裂缝。2)采用发热值较低的硅酸盐水泥,以减少混凝土水化热的产生。同时为提高混凝土的抗渗和防收缩性能,应掺加膨胀剂。3)严格控制砼坍落度。派专人与搅拌站共同工作,随时控制砼的品质,在混凝土运抵施工现场后,严禁任意加水。4)搅拌站在浇捣前对所有设备全面进行检修保养,以保证商品砼正常供应。5)加强砼浇捣方案和操作要领的技术交底,确保严格执行。6)配备足够的照明设备,加强机具维修人员队伍,使之保证正常运行。7)与市气象部门联系,预测半个月的天气情况,使浇灌混凝土期内不受大雨等意外气候影响,做好养护工作。8)承台砼采用“土法”测温,测温仪采用“半导体数显式半自动化测温仪”,温度传感器在砼浇捣前,预先埋设在各测点位置上。第三,强化施工组织与管理方面的方案,主要有:1)严密施工组织.责任落实到人。现场成立临时指挥组,由各单位经理,项目工程师挂帅指挥,昼夜轮流值班,坚持到混凝土浇灌结束,指挥组下设调度、技术质量、材料机具、后勤服务、对外协调等小组,分工明确,责任落实到人,使全体参战人员做到心中有数,工作有条不紊。2)做好外单位协调工作,取得支持和谅解,混凝土浇捣方案确定后应分别召开交通、市容、环卫、管线、公安、等有关单位的协调工作会议,让他们了解施工困难和工程进展,以取得支持。6、地下墙、柱、梁、顶板钢筋工程钢筋的施工方法及质量措施:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(1)为确保钢筋工程顺利,要求钢筋翻样及时地、准确地做出钢筋下料表,各种规格的进料计划,按上述绑扎顺序按时进场,适时做好半成品钢筋的加工,力争做到半成品钢筋随出、随吊、随绑扎。(2)钢筋绑扎、安装质量要求1)钢筋的交叉点应用20#铁丝(或22#)扎牢,不得有变形松脱和位移。2)所有钢筋的规格、间距、根数位置均应符合设计要求。3)所有箍筋均应与受力筋垂直。4)受力钢筋的绑扎应互相错开,接头数在同截面上,受拉区不得超过25%,受压区不得超过50%。5)钢筋的砼保护层厚度应符合下列规定:楼板:15mm受力筋25梁和柱<箍筋和构造筋156)所有插入筋的规格、尺寸、间距、锚固长度均应符合设计要求。7)板和电梯井墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉间隔交错扎牢。8)暗柱、立柱、主筋如设计无特殊要求,宜采用电渣压力焊(立焊)。(3)电渣压力焊连接质量要求:1)钢筋电渣压力焊时,应采取措施扶持钢筋上端,以防止上、下钢筋错位和夹具变形;2)钢筋电渣压力焊时,渣池电压、焊接电流,焊接通电时间应根据不同的直径按规格定;3)在焊接生产中,如发现裂纹,未熔化,烧伤等焊接缺陷,要查找原因,采取措施,及时消除。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(5)质量保证措施:1)楼板上所有电气管线必须在楼板筋铺设后安装,使楼板底面砼保护层达到设计和规范要求。2)柱、梁、板的钢筋保护层垫块必须按间距0.7─1.0m用铁丝与主筋扎牢。3)钢筋施工过程中,派专人对钢筋规格.品种.间距.尺寸.根数搭接位置与长度进行复核、验收、不符合之处应及时派人整改直至合格。4)砼浇捣过程中,应派专人“看筋”,如发现松动、移位、保护层不符合均应及时修整。7、地下墙、柱梁、顶板模板工程模板施工方法及和保证质量的技术措施:(1)本工程墙板采用组合小钢模,梁、顶板、模板均采用九夹板。(2)模板及支撑设计的依据:1)计算模板及支撑时应考虑以下荷载:a)模板及支撑自重;b)新浇砼重量;c)钢筋重量;d)施工人员及施工设备重量;e)振捣砼时产生的荷载;f)新浇砼对模板的侧压力。2)模板及支撑设计、安装必须符合下列规定a)保证工程结构和构件的形状,尺寸和相应位置的正确;b)具有足够的强度、刚度和稳定性;c)构造简单、拆装方便;d)模板接缝严密不得漏浆。3)模板安装的允许偏差见下表:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分项目允许偏差(mm)项目允许偏差(mm)轴线5底模上表面标高±5截面尺寸(墙、柱、梁)+4、-5层高垂直H≤5mH>5m68相邻两板表面高低差2表面平整(2m范围内)5(4)支模方法及保证质量技术措施:1)支模排架采用Φ48×3.5钢管(扣件连接),立管间距根据梁断面大小及施工荷载而定,楼板排架立杆间距原则上为1000mm×1000mm。 2)梁板底搁栅采用Φ48×3.5钢管,每根梁底设2根搁栅。 3)保证措施: a)所有梁、板均由翻样给出模板排列图和排架支撑图,经项目工程师审核后交班组施工,特殊部位应增作细部构造大样图。b)柱根部不得使用砼“方盘”,而采用“井”字型,“T”型钢筋限位,限位筋直径≥12mm。c)当梁跨度≥4m时,底模应起拱3/1000。d)钢模板使用前,对变形、翘曲超出规范的应即时退出现场,不予使用,模板拆除下来,应将砼残渣、垃圾清理干净,重新刷隔离剂。e)所有剪力墙模板均应安装拉结螺栓,对拉螺栓采用M18,纵横间距不大于600mm。 f)在墙板模板底部均考虑留垃圾清理孔,以便将垃圾冲洗排出,浇灌前再封闭。g)模板安装完毕后,应由专业人员对轴线、标高、尺寸、支撑系统、扣件螺栓、拉结螺栓进行全面检查,浇砼过程中应有技术好、责任心强的木工和关砌“看模”,发现问题及时报告施工组、技术组。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分 h)顶板、墙板内的孔洞模必须安装正确,并作加固处理,防止砼浇筑时冲动,振跑或砼的浮力而浮动。 5)模板的拆除: 模板的拆模应符合下列规定: a)不承重模板应在砼强度能保证其表面及棱角不受损坏时,方可拆除,R>1.2MPa(夏季在终凝后一天,冬季在终凝后二天)。b)梁:跨度L<8m时,R≥70% 跨度L≥8m时,R=100%c)顶板R≥70%d)在拆模过程中,如发现砼有影响结构安全质量问题时,应停止拆除,并报技术负责人研究处理后再行拆除。e)已拆除模板及其支架的结构应在砼达到设计强度后,才允许承受全部计算荷载,当施工荷载大于设计荷载时,应经研究加设临时支撑。 8、墙板、立柱、顶板砼: 施工技术措施: 1)钢筋工程隐蔽验收完成,即可开始浇捣砼。 2)砼浇捣、自始至终,质量员必须在现场监督指导。 3)浇筑砼前,模内的垃圾、泥土和钢筋上的油污等杂质,应清除干净。 4)为使上、下层砼结合成整体,振捣器应插入下层砼5cm。 5)墙板、顶板节点处钢筋密集,浇筑混凝土时,应加强振捣。6)墙、柱、模板底部需开清理孔,浇砼前彻底清理垃圾、杂物,墙模每隔3m左右留设一孔。7)由于地下墙层高有8.05m,在浇筑时,为防止砼发生离析,故必须设置串筒。8)砼强度≥C12后开始拆外墙模,可防止对拉螺栓振动造成墙面渗水。 92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分9)施工缝处(墙板与底板交接处)第二次浇混凝土时,应将松动石子剔除,清除垃圾,隔夜充分浇水润湿,浇混凝土前用同级配水泥砂浆结浆。10)混凝土养护,安排专人浇水。浇水的次数以操持砼表面湿润状态为准。第五节、主体结构工程本工程由于地上部分很少,其施工工艺参照地下部分。1、一般施工流程:测设水平→立皮数杆→构造柱钢筋绑扎→砖墙砌筑→柱、梁、板模板安装→钢筋绑扎→浇砼→转入上层工序流水。2、水平与垂直运输:水平运输利用手推车,用于砌筑砂浆及砖块的运输;垂直运输主要利用井架,用于钢管、砼、砖块等的运送。3、内外脚手架:外脚手架搭设双排落地全封闭落地钢管脚手架,结构装饰共用,内架采用钢管排架。4、砖体工程:(1)施工准备:1)砖进场需同时提供出厂合格证明及试验单,通过取样试验合格后可砌砖;2)砖在砌筑前应大堆浇水湿润,不够湿润的,砌前须补浇,吸水深度一般为1~2cm。3)砖砌体的轴线及砌筑控制边线,经有关技术部门进行技术复核后,方可施工。4)楼层砖砌前必须对外脚架进行检查,在确保脚手安全的情况下进行。5)砌筑前应立好皮数杆,皮数杆立于墙角或交接处,其间距不超过15m为宜,立皮数杆要用水准仪来进行抄平,使砖墙顶面标高一致。(2)墙体砌筑:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分1)开始砌筑时先要进行摆砖,排出灰缝宽度,摆砖时注门窗洞位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分砖半砖等砌在何处好,务必使各皮砖的竖缝相互错开,在同一墙面上各部位的组砌方法应统一,并使缝上下一致。2)砌体要做到横平竖直,灰浆饱满,上下错缝,内外搭砌,灰浆饱满度必须在80%以上,上下错必须≥6cm。3)墙砌体应在当天砌筑,检查及验收,落地灰要随落随清,严禁过夜砂浆次日浇水搅拌后再行使用。4)砌筑时,必须双面拉上准线,砖块依准线砌筑,砌筑采用“三一”砌筑法,即一铲灰、一块砖、一挤揉的操作方法,竖缝宜用挤浆或加浆方法,使其砂浆饱满。5)留槎方法:由于本工程转角处“丁字”“十字”接头处都采用砼构造柱故留槎时必须设置拉结筋,放置间距沿高度方向每50cm放2Φ6钢筋,伸入墙内必须≥1m并弯钩,砖墙留槎采用先退后进,一般3进3出。6)墙体的灰缝(水平缝、竖缝)必须控制8~12mm。7)砌筑过程中要三皮一吊,五皮一靠,把砌筑误差消灭在萌芽时期。8)钢筋砼构造柱先绑钢筋,再砌砖墙,最后浇柱混凝土。9)木砖预埋:木砖经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确定,洞口高度在1.2m以内者,每边放2块,高度在2m以内,每边3块,高于2m,每边4块。3、砖砌体允许偏差值:序号项目允许偏差(mm)检验方法1轴线位移10用径伟仪尺量检查2墙体垂直度每层5用2m托线板检查3墙体垂直度全高20用经纬仪或吊线和尺量4表面平整度8用2m靠尺和楔形塞尺5水平灰缝平直度10拉10m线和尺量6水平灰缝厚度10皮砖±8与皮数杆比较尺量92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分7门窗洞口±5尺量检查8予留构造柱截面±10用经纬仪或吊线检查,以底层为准。9外墙上下窗口偏移205、模板安装(1)楼板平台模板:1)现浇楼板均采用九夹板拼装,标高以墙上弹的水平线按设计标高用尺量到模板。支模完成后进行标高,截面尺寸进行复核,并做好技术复核记录。2)支撑模板的排架采用Φ48×3.5钢管,扣件连接,排架立杆间距纵横均为1m。3)楼板排架立杆间水平拉杆一般情况下离地200~300mm处设一道,往上纵横每隔1800mm左右设置一道。(2)圈梁模板:设有现浇圈梁,现浇圈梁模板支撑牢固、准确是确保圈梁质量的关键,因此采用质量较易保证的“硬架支模法”。支模时,在圈梁底下一皮砖处每隔2m穿一螺栓,立上钢侧模后,用120×100@2000的夹木夹住,下端离第一道螺栓600处再设一根Φ16螺栓锁住模板,拧紧螺丝。(见施组图-04)(3)构造柱模板:本工程采用较多的构造柱,构造柱模板支撑牢固准确是确保整个工程质量的关键,构造柱模板宜采用成型九合板拼装而成,在离地30cm处留一顶砖孔洞,然后每隔500mm在两边各留一孔洞,在孔洞中穿Φ48钢管,然后用扣件依次连接,将模板夹紧固定,并在模板里面钉上1.5cm厚海锦(沿砖墙凹凸处设置),模板拆除后砖墙与砼留槎线脚清楚明显干净。(4)模板安装允许偏差:轴线位移:多层5mm高层3mm92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分标高:±5mmmm截面尺寸:mmmm相邻两板表面高低差2mm2mm表面平整度5mm5mm预埋钢板中心线位移3mm3mm予留孔中心线位移3mm3mm中心线位移10mm10mm预埋洞截面内部尺寸+10mm+10mm(5)拆模时间:1)不承重模板应在砼强度能保证其有面及棱角不受损坏时,方中拆除。(一般夏天为一天,冬季为二天)2)当梁跨度L<8m时,强度达到70%以上方可拆除,跨度≥8m时,强度达到100%时,才能拆除。3)现浇楼板强度应≥70%,悬挑部分砼强度达到100%时,方可拆除。4)在拆模过程中,如发现砼有影响结构安全质量问题时,应停止拆除,并报技术负责人研究处理后再行拆除。5)已拆除模板及其支架的结构应在砼达到设计强度后,才允许承受全部设计荷载,当施工荷载大于设计荷载时,应经研究加临时支撑。6、钢筋绑扎、制作:(1)组合柱主筋位置要正确,搭接长度要符合要求,接头应符合抗震规定;(2)圈梁先扎筋后支模,主筋搭接错开距离>500mm,转角处应按图纸规定要求加扎加强筋。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(3)钢筋绑扎应先底层筋后上层筋,先大后小,注意各种构造筋的位置,绑扎、现浇底板中的负筋应设置小马橙,保证其负筋位置正确。(4)钢筋的交叉点应用20#绑扎,不得有松动变形和位移,所有的钢筋规格、间距、根数均应符合设计要求,所有箍筋应与受力筋垂直,接头应相互错开,接头数在同一截面上受拉区不得超过25%,受压处不得超过50%。(5)钢筋的保护层厚度梁25mm,板15mm。(6)构造柱内预埋2Φ6钢筋,伸出柱面1000,间距500,钢筋端部弯钩。(7)板面上部钢筋在跨中1/3跨度范围内,下部筋在支座处搭接。(8)在安装楼梯钢筋时,对上一层插筋要有临时的固定措施,不得摇动,防止倒塌伤人。7、现浇楼盖砼施工方法及质量保证措施:1)砼浇捣前,模板、支撑、钢筋、予埋件及管线均应进行检查和签署“隐蔽工程验收单”、“技术复核单”并由业主现场代表认可,最后由相应的领导签发砼“浇捣令”,上述工作未结束,甲方未认可,未签发“浇捣令”,不得为抢进度擅自施工。2)砼浇捣前应将模内的垃圾,杂物、油污清理干净,并浇水湿润模板,模板的缝要堵严。3)组合柱每层高分三次循环浇灌和振捣,以防止外墙外鼓,外圈梁振捣时应防止挤动外侧砖墙。4)振动上层砼时,振动器插入下层5cm,不得漏振,也不得插入一点“长振”,每一插点的振捣时间为20─30秒,振动棒应避免碰撞钢筋、模板、预埋管线等。平板振动器的移动间距,应保证振动器的平板覆盖已捣实砼的边缘。(即互相重叠)。5)92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分浇筑楼板采用钢制小马凳控制上下铁间距,特别是控制上部筋的受力高度。6)在各构造柱筋上,用红漆弹出50公分的结构控制标高,以控制楼层厚度,抹平时只要用卷尺从该点向下量50cm,即为楼面标高。各层楼面随捣随木蟹抹平,收水后再用木蟹打毛一次(为装修工作创造条件),楼面地坪的平整度用2m木直尺检查:≤5mm。7)砼浇捣完成终凝后,应视气温情况,冬季应履盖草包、薄膜,夏季应浇水养护。8)为确保砼浇捣密实,在每一次砼浇前,对振动器操作人员进行技术交底,并在施工中加强监督、指导、同时项目经理部对砼浇捣人员关于每个楼层砼质量进行奖罚,以增加施工人员的责任性与积极性。8、砼施工方法及质量保证措施:本工程砼全自拌,前面已介绍,这里不再重复。第六节、测量控制1、总测量网控制根据建筑红线及总平面图要求,以定位线为准,在施工现场打木桩设点组成一个工程总控制网,并将总控制点测设到周围建筑物上,便于施工时的测量放线。(请业主提供北二路K3+41.5和北二路侧面位置)2、高程引测根据业主提供的工程水准点,用水准仪进行闭合测量,并将水准点测设到建筑物附近作为基准水准点,施工以该引测点用为高程依据。3、沉降观测:按设计要求及规范标准埋设专用水准点及沉降观测点。第七节、铝合金窗施工(一)门窗质量要求1、92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分窗的构造尺寸应包括预留洞口与待安装窗框的间隙及墙体饰面材料的厚度。2、门窗不得有焊角开焊、型材断裂等损坏现象,框和扇的平整度、直角度和翘曲变度及装配间隙应符合国家现行标准的有关规定。3、当安装五金配件时,宜在其相应位置的型材内增设3mm厚的金属衬板,并不宜使用工艺木衬。4、门窗表面不应有影响外观质量的缺陷。5、密封条装配后应均匀、牢固;接口应粘接严密、无脱槽现象。(二)施工前准备1、墙体、洞口质量要求(1)门窗应采用预留洞口法安装,不得采用边安装边砌口或先安装后砌口的施工方法,对多孔砖和气块砖的墙体,必须预埋好砼砌块。(2)门窗及玻璃的安装应墙体湿作业完工且硬化后进行,当需要有湿作业前进行时,应采取保护措施。(3)对于同一类型的门窗及其相邻的上、下、左、右洞口应保持直线,洞口应横平竖直;对于高级装饰工程及放置过梁的洞口,应做洞口样板。洞口宽度与高度尺寸的允许偏差应符合规定。(4)洞口宽度或高度尺寸的允许偏差(mm)洞口宽度或高度墙体表面<24002400~4800>4800未粉刷墙面±10±15±20已粉刷墙面±5±10±15(5)组合的洞口,应在拼樘料的对应位置设埋件或预留洞。(6)门窗安装应在洞口尺寸按规定检验且合格,并办好工种间交接手续后,方可进行。2、施工前准备(192-92-
闻堰污水泵站二期扩建工程投标文件技术标部分)安装工程中所使用的塑料门窗部件、配件、材料等在运输保管和施工过程中,应采取防止其损坏或变形的措施。(2)门窗应放置在清洁、平整的地方,且应避免日晒雨淋,门窗下部应放置垫木,且立放角度不应小于70°,并应采取防倾倒措施。(3)装卸门窗,应轻拿、轻放;不得撬、甩、摔。(4)当洞口需要设置预埋件时,应检查预埋件的数量、规格及位置;预埋件的数量应和固定片的数量一致,其标高和坐标位置应准确。(三)门窗安装1、应将不同规格的塑料窗搬到相应的洞口旁竖放,当发现保护膜脱落时,应补贴保护膜,并应在窗框的上下边划中线。2、如果玻璃已装在窗上,应卸下玻璃,并做标记。3、固定片的安装应符合下列要求:a)应在检查窗框上下边的位置及其内外朝向,并确认无误后,再安固定片。安装时应先采用直径为Φ3.2的钻头钻孔,然后应将十字槽盘头自攻螺钉M4×20拧入,并不得直接锤击钉入。b)固定片的位置应距离角、中竖框、中横框150~200mm,固定片之间的间距应小于或等于600mm,不得将固定片直接装在中框、中竖框的档头上。4、应测出各窗口中线,并应逐一作出标记。5、当窗框装入洞口时,其上下框中线应与洞口中线对齐;窗的上下框四角及中横框的对称位置应用木楔或垫块塞紧作临时固定;当下框大于0.9m时,其中央也应用木楔或垫块塞紧,临时固定;然后应按设计图纸确定窗框在洞口墙体厚度方向的安装位置,并调整窗框的垂直度、水平度及直角度,其允许偏差应符合规定。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分门窗安装的允许偏差项目允许偏差(mm)检验方法门窗框两对角线长度差≤2000mm±3.0用3m钢卷尺检查,量内角>2000mm±5.0门窗框(含拼樘料)正、侧面的垂直度≤2000mm±2.0用线坠、水平靠尺检查>2000mm±3.0门窗框(含拼樘料)的水平度≤2000mm±2.0用水平靠尺检查>2000mm平开门窗及推拉窗±≈3.0推拉门±2.5门窗下横框标高±5.0用钢板尺检查,与基准线比较双层门窗内外框、框(含拼樘料)中心距±4.0用钢板尺检查门窗竖向中心±5.0及线坠/钢板尺检查平开门窗门扇与框搭接宽度±2.5用深度尺或钢板尺检查同樘门窗相邻扇的横角高度差±2.0用拉线或钢板尺检查门窗框铰链部位的配合间隔+2.0-1.0用楔形塞尺检查推拉门窗门扇与框搭接宽度+1.5-3.5用深度尺钢板尺检查门窗扇与框或相邻扇立边平行度±2.0用1m钢板尺检查6、当窗与墙体固定,应先固定上框,而后固定边框,固定方法应符合下列要求:a)混凝土墙洞口应采用射钉或塑料膨胀螺钉固定。b)砖墙洞口应采用塑料膨胀螺钉或水泥钉固定。7、安装组合窗时,拼樘料与洞口的连接应符合下列要求:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分a)拼樘料与混凝土过梁或柱子的连接应符合规定;b)拼樘料与砖墙连接时,应先将拼撑料两端插入预留洞中,然后应用强度等级为C20的细石混凝土浇灌固定。8、窗框与洞口之间的伸缩缝内腔应采用闭孔泡沫塑料、发泡聚苯乙烯等弹性材料分层填塞,填塞不宜过紧。9、门窗洞口内外侧与窗框之间缝隙的处理应符合下列要求:a)普通单玻窗:其洞口内外侧与窗框之间应采用水泥砂浆或麻刀白灰填实抹平;靠近铰链一侧,灰浆压住窗框的厚度宜以不影响扇的开启为限,待水泥砂浆硬化后,其外侧应采用嵌缝膏进行密封处理;10、窗(框)扇上若粘有水泥砂浆,应在其硬化前,用湿布擦拭干净,不得使用硬质材料铲刮窗(框)扇表面。(四)施工安全与安装后的门窗保护1、施工安全(1)施工现场成品及辅助材料应堆放整齐、平稳,并应采取防火等安全措施。(2)安装门窗、玻璃或擦拭玻璃时,严禁用手攀窗框、窗扇和窗撑;操作时,应系好安全带,严禁把安全带挂在窗撑上。(3)应经常检查电动工具有无漏电现象,当使用射钉枪时应采取安全保护措施。(4)劳动保护,防火防毒等的施工安全技术,应按国家现行标准《建筑施工高处作业安全技术规范》(JGJ80)执行。2、安装后的门窗保护(1)塑料门窗在安装过程中及工程验收前,应采取防护措,不得污损。(2)已装门窗框、扇的洞口,不得再作运料通道。(3)严禁在门窗框、扇上安装脚手架、悬挂重物;外脚手架不得顶压在门窗框、扇或窗撑上,并严禁蹬踩窗框/窗扇或窗撑。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(4)应防止利器划伤门窗表面,并应防止电、汽焊火花烧伤或烫伤面层。(5)立体交叉作业时,门窗严禁碰撞。(五)工程验收(1)在安装过程中,应按工序进行自检,在自检合格的基础上,应由验收部门进行抽检,检查数量按不同门窗品种、类型的樘数,各抽查5%,并均不应少于3樘。(2)安装工程所用门窗质量应符合国家现行标准的有关规定,生产厂家应具有产品合格证及检测单位的测试报告。(3)安装工程中所用门窗的品种、规格、开启方向及安装位置应符合设计要求。门窗及密封条的物理性能应与建筑设计的要求相适应。(4)门窗安装的质量要求及其检验方法应符合表的规定。(5)门窗安装的允许偏差应符合规定。门窗安装质量要求和检验方法项目质量要求检验方法门窗表面洁净、平整、光滑、大面无划痕、碰伤、型材无开焊断裂观察五金件齐全、位置正确、安装牢固、使用灵活、达到各自的使用功能观察、量尺玻璃密封条密封条与玻璃及玻璃槽口的接触应平整,不得卷边脱槽。观察密封质量门窗关闭时,扇与框间无明显缝隙,密封面上的密封条应处于压缩状态。观察玻单玻安装好的玻璃不得直接接触型材,玻璃应平整、安装牢固、不应有松动现象,表面应洁净,单面镀膜玻璃的镀膜层应朝向室内。观察92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分璃双玻安装好的玻璃应平整、安装牢固、不得有松动现象,内外表面均应洁净,玻璃夹层内不得有灰尘和水气,双玻隔条不得翘起,单面镀膜玻璃应在最外层,镀膜层应朝向室内。观察压条带密封条的压条必须与玻璃全部贴紧,压条与型材的接缝处应无明显缝隙,接头缝隙应≤1mm。观察拼樘料应与窗框连接紧密,不得松动,螺钉间距应≤600mm,内衬增强型钢两端均应与洞口固定牢靠,拼樘料与窗框间应用嵌缝膏密封。观察开平开门与窗关闭严密,搭接缝均匀,开关灵活,密封条不得脱槽,开关力:接链应≤80N,30N滑撑铰链应≤80N。观察、弹簧称关部件推拉门窗扇关闭严密,扇与框搭接应符合设计要求,开关力应≤100N。观察,深度尺,弹簧尺旋转窗关闭严密,间隙基本均匀,开关灵活。观察框与墙体连接门窗框应横平竖直,高低一致,固定片安装位置应正确,间距应≤600mm,框与墙体应连接牢固,缝隙内应用弹性材料填嵌饱满,表面用嵌缝膏密封,无裂缝,填塞材料与方法等应符合的要求。观察排水孔链通,位置正确观察第八节、屋面工程1、屋面施工做法:小青瓦(底瓦、盖瓦搭7露3,麻刀卧铺),1:1:4水泥石灰砂浆,20厚1:3水泥砂浆(配纤维网格布),40厚泡沫玻璃,3厚聚氨酯防水卷材,20厚1:3水泥砂浆找平层,现浇钢筋混凝土屋面板(刷混凝土界面剂)。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分2、屋面工程防水层是一项重要的分项工程,是保证常年使用的一项防护工程,必须可靠耐久,屋面防水层由专业施工单位负责施工(具体防水详细方案由专业施工队编制)。3、屋面施工技术措施:(1)屋面工程施工前应对前项分部工程进行验收,施工中应根据顺序进行分项工程检查并作好记录,隐蔽工程经验收后方可继续施工。(2)穿过屋面防水层的管道、设备等,应在防水层施工前安装好并做好防水处理。(3)做防水层前要提供防水材料的质保书,产前合格证和所有材料的复试报告,做防水层时,一要选择好天气,二要严禁其它工种同时在上操作。防水层施工完后,请业主、监理、质监站和公司有关质量部门验收、签字。(4)在从基层至最面层的施工中,所有平面同立面交界处的地方或管道的坐脚等均做成R形,做好四周女儿墙的施工措施。(5)屋面防水工程必须符合《屋面工程施工及验收规范》。第九节、装饰工程一、内墙粉刷:1、材料的质量要求:(1)粉刷用的水泥应选用没有受潮,无结块的水泥,面层用的水泥宜选用同批产品,保证色泽一致。(2)黄砂宜用中、粗砂,平均粒径0.35~0.5毫米,无杂质垃圾,使用前应过筛。(3)石灰膏的熟化时间在常温下一般不少于15天,用于罩面灰时,不应少于30天,细腻洁白,不得含有未熟化的颗粒,已冰结风化的石灰膏不得使用。2、施工作业条件内、外墙粉刷施工操作前应具备下列条件:(1)墙体必须全部砌筑完成,预留脚手墙洞等必须全部砌补镶嵌完善。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(2)所有门窗必须全部安装完毕,经检验校正无误差,并用水泥砂浆将门窗框两侧及天盘上口分皮嵌实。(3)主体结构质量经中间检查验收合格。(4)暗敷水电配管敷设完成,水电安装留孔在结构时未留的,应予打好,必要时应少凿洞,凿小洞。(5)施工操作所有机械设备工具应做好机修保养准备,做到施工操作过程中正常运转。(6)施工所有材料应按品种、数量、规格、质量、做好事先备料。(7)施工操作前做好上述要求外,还应做好施工操作面安排,任务单材料领用卡签发,班组力量组织,同时必须做好机具设备,材料使用,操作工艺要求,质量标准,安全操作等注意事项的技术交底工作。3、粉刷工程施工操作要点(1)材料拌和工艺a)拌和砂浆应按照配合比要求规定,严格控制每拌配料重量准确,拌和必须均匀,密切配合粉刷工操作要求。b)拌和所用的机械和堆料场地应注意收工整理和机械清理工作,必须做到堆料场地整齐文明,机械清洁无污。(2)内墙、平顶操作工艺a)粉刷操作前对所有墙面应全部浇水润湿清刷,对局部凸出不平处,应先斩凿平正,然后用麻线校正挂直,用黄砂石灰浆,每距离1.5~1.8米出塌饼。b)内墙所有门窗樘大头角和走廊部位有阳角处做暗护角线,护角线必须挂直,大头角必须兜方,护角线做成灯草圆粗细。c)一层护角线全部完成后,达到一定强度后,方可进行黄砂石灰括平工作,括平厚度一般控制在10~1592-92-
闻堰污水泵站二期扩建工程投标文件技术标部分毫米,若厚度过厚时,应分皮找平后,再进行大面积括糙,括糙时应按塌饼厚度出竖头,按照竖头硬括板,括糙表面平整必须一致,无凹塘,无开裂。d)墙面括糙在表面插平的同时,对阴阳角,平顶与墙面夹角处应整理齐直,不留腻灰,操作时应用阴角器加以通直。e)墙面括糙完成后,对踢脚线,台度应粉水泥砂浆的位置上,所留石灰砂浆加以清理出清。粉好后在地坪上所留的砂浆应随时清除铲清,并用水冲洗扫除,避免砂浆粘污地坪,影响地坪质量和美观。f)混合砂浆罩面粉刷,在墙面平顶括草完成后,稍干未完成干硬时,可进行罩面。g)混合砂浆罩面,必须用铁板游平游光,在游光过程中应用毛柴帚洒水用铁板游光,不应用排笔刷光(应采取溜黄水游光)做到平滑光洁。h)对阴阳角必须做到接槎均匀,头角方正,清晰。I)踢脚线上口修补应分括糙罩面分层修补,无接搓。平整、光洁、密实。4、内墙涂料施工(1)新抹水泥砂浆墙面常温龄不少于10天,冬期不少于20天,墙面含水率小于10%时方可施工。(2)涂漆时,墙面温度不低于0℃。(3)清理墙面,将墙面上的浮灰,杂质等清理干净。(4)整个墙面满刮腻子,填平砂平(钢筋混凝土墙面凿毛应加纯水纸浆度)。(5)刷底漆,用乳胶漆与水混合后,均匀刷涂一道墙面封底抗碱。(6)涂面漆:涂面漆可用长毛,辊成用羊毛排笔刷涂。待第一道干后(至少间隔2h),再刷第二道。第一道与第二道涂刷方向相互垂直。二、外墙装饰施工本工程粉刷按中级抹灰标准,一律二遍工序成品,抹灰表面平整,线角顺直,接槎平整,外墙面砖贴面。1、作业条件:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(1)主体结构已完成,墙体上的脚手洞及挑头木等孔洞已镶砌完毕,落水管已妥善处理。(2)门窗框已就位安装,并经校正后验收合格,门窗框周边的缝隙已用1:3砂浆嵌塞密实。(3)砼表面的蜂窝.麻面已经用1:3水泥砂浆妥善处理,修补平整。(4)基层表面的砂浆班渍,尘土及油渍等已清除干净。2、材料要求:(1)水泥:应用不低于425#的普通硅酸盐水泥,有彩色和特殊要求的用白水泥,不宜用矿渣水泥。(2)黄砂:宜用细度模数(Mx)2.3─3.0mm的中粗砂,颗粒坚硬洁净,含泥量不大于3%,用时须过筛。3、施工操作要点:(1)在基层表面冲刷清洁后,应充分浇水润湿。(2)墙面的阴、阳角必须自上而下挂线,并进行兜方,阳角应双面挂线,做塌饼,出竖头。(3)墙面均用1:3水泥砂浆括糙,厚度一般为15毫米左右,分层抹平,二遍成活,用括尺括平,再用木蟹平整,然后用铁板压光,墙面及阴、阳角要垂直、方正、通顺。(4)基层处理1)基层要有足够的强度、无酥松、脱皮、起砂、粉化等现象。2)施工前必须将基层表面的灰浆、浮灰、附着物等清除干净,用水冲洗更好。3)基层的油污、铁锈、隔离剂等必须用洗涤剂洗净,并用水冲洗净。4)基层的空鼓必须剔除,连同蜂窝、孔洞等提前2~3d用聚合物水泥腻子修补完整。配合比为:水泥∶107胶∶纤维素(2%浓度)∶水=1∶0.2∶适量∶适量(质量比)。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分5)抹灰面要用铁抹子压平,再用毛刷带出小麻面,其养护时间一般3d以上即可。6)新抹水泥砂浆湿度、碱度均高,对涂膜质量有影响。因此,抹灰后需间隔3d以上再行涂饰。7)基层表面应平整,纹理质感应均匀一致,否则由于光影作用,会造成颜色深浅不一的错觉,影响装饰效果。4、对涂料的要求(1)涂料使用前,应将涂料搅匀,以获得一致的色彩。(2)涂料所含水分应按比例调整,使用中不宜加水稀释。涂料中不能掺加其它填料、颜料,也不能与其它品种涂料混合,否则会引起涂料变质。(3)如稠度过大不易施工确需稀释时,可采用自来水调至合适粘度,一般加水量10%。(4)涂料有粗、细颜色之分,订货时可向厂方说明用途,以提供适用产品。5、施工操作要求(1)采用喷涂施工,空气压缩机压力需保持在0.4~0.7Mpa、排气量0.63m3/S以上,以将涂料喷成雾状为准,其喷口直径:1)如果喷涂砂粒状,保持在4.0~4.5mm;2)如果喷云母片状,保持在5~6mm;3)如果喷涂细粉状,保持在2~3mm。(2)料要垂直墙面,不可上下做斜,以免出现虚喷发花,不能漏喷、挂流。漏喷及时补上,挂流及时除掉。喷涂厚度以盖底后最薄为佳,不宜过厚。(3)刷涂时先清洁墙面,一般涂刷两次。涂料干燥很快,注意涂刷摆幅放小,求得均匀一致。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(4)滚涂时先将涂料按刷涂作法的要求刷在基层上,随即滚涂,滚刷上必须沾少量涂料,滚压方向要一致,操作应迅速。6、注意事项(1)施工后4~8h内避免淋雨,预计有雨时停止施工。(2)风力4级以上的时不宜施工。(3)施工器具不能沾上水泥、石灰等。(4)涂料在5℃以上方可施工,施工后4h内,温度不能低于0℃。三、地砖施工地面主要为地砖。1、材料:(1)地砖:规格按设计要求选用;(2)水泥:425#普通水泥或矿渣水泥,425#白色硅酸盐水泥。(3)砂:水泥砂浆用粗砂,嵌缝用中砂、细砂。2、作业条件:(1)安装好门框,并用木板或铁皮保护。(2)墙面弹好+50cm水平基准线。3、施工要点:(1)地砖应按照颜色和花纹分类,有裂缝掉角和表面有缺陷的面砖,应予剔除,品种不同的花砖不得混杂使用。(2)铺贴砂浆用标号较高的水泥混合砂浆做粘结层。(3)地砖与结合层间以及在墙角、镶边和靠墙处均应紧密贴合,不得有空隙,亦不得在靠墙处用砂浆填补代替地砖。(4)地砖的铺贴工作,应在砂浆凝结前完成。铺贴时,要求地砖平整,镶嵌正确。施工间歇后继续铺贴前,应将已铺贴的地砖挤出的水泥混合砂浆予以清除。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(5)地砖在铺贴1~2d后,用1:1稀水泥砂浆填缝。面层上溢出的水泥砂浆应在凝结前予以清除,待缝隙内的水泥砂浆凝结后,再将面层清先干净。4、操作方法:(1)基层清理:在清理好的地面上,找好规矩和泛水,扫好水泥浆,再按地面标高留出地砖厚度做灰饼。(2)弹线顶铺:在找平层上弹出定位十字中线,按设计图案予铺地砖,砖缝予留2mm,按予铺的位置用墨线弹出地砖回边边线,再在边线上画出每行砖的分界点。(3)浸水湿润:铺贴前,应先将面砖浸水2~3H,再取出阴干后使用。(4)铺贴:为了严格控制砖缝,铺贴时宜挂线控制。铺贴时地面粘结层的水泥浆,拍实搓平,地砖背面要清扫干净,先刷一层素水泥浆,随刷随铺,就位后用小木锤敲实。质量验收标准项次实测项目板(砖)面层允许偏差(mm)检验方法1表面平整度4用2m靠尺和楔形塞尺检查2缝格平直3拉5m线,不足5m拉通线和尺量检查3接缝高低差0.5尺量和楔形塞尺4踢脚板上口平直3拉5m线,不足5m拉通线和尺量检查5灰缝宽度≤2尺量检查第十节、工程技术复核及隐蔽验收1、所有的分部分项工程均需经技术,质检人员复核合格后,才能进行下道工序的操作。2、属隐蔽工程范围的分项工程必须经甲方复核合格后才能进行下道工序。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、现场上使用的材料,半成品.成品等必须有质检书或检验报告,经有关人员验收合格,才能用于工程上,未经验收一律不准使用到工程上去。4、特别要重视主体结构的模板.钢筋.予埋件.予留洞的复核。主体结构阶段工程技术复核计划表序号复核项目施工人员或班组技术复核人备注1轴线定位、标高引测技术员、关砌技术负责人2轴线引测技术员、关砌技术负责人3模板拼装图翻样技术员4模板的曲线、断面尺寸和标高(分施工层)翻样、关砌技术员5钢筋(分施工层)翻样技术员6混凝土级配员、关砌技术员7安全设施(脚手架、消防等)关砌安全技术员8模板拆除翻样技术员9砖砌体的轴线尺寸和皮数杆关砌、技术员技术员10楼梯大样图翻样技术员11主要管道沟的标高和坡度技术员技术负责人12预埋套管的标高技术员技术负责人13施工中技术问题技术员及有关人员技术负责人92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分隐蔽工程验收计划表序号隐蔽验收项目验收人备注1钢筋工程业主、施工单位代表2预埋件业主、施工单位代表3钢筋焊接的焊条和焊缝业主、施工单位代表4砖砌体配筋业主、施工单位代表5桩位业主、施工单位代表6保温、隔热、防水业主、施工单位代表7水、电安装各种预埋暗管业主、施工单位代表8主体中间结构验收业主、质监站、施工单位代表9竣工验收业主、质监站、施工单位代表第七章、保证工程质量的技术措施第一节、工程质量目标针对本工程的特点,我公司将按照质量计划目标,从技术的先进性、管理的可行性,配合的实际性上制定措施,确保本工程质量合格。第二节、工程质量保证体系1、围绕质量目标的管理网络,根据创优目标计划编制制订相应的有关分部分项工程质量保证措施,落实组织网络,建立质量保证体系和岗位责任制,严格执行技术质量管理制度。认真执行ISO9002质量保证体系,确保工程从合同签订至工程竣工验收直至竣工后的保修服务均处于严格受控状态,以确保工程目标的实现。2、工程质量管理措施92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(1)本工程建立以项目总工程师为质量主管,项目工程师、质量工程师为工程负责人的项目管理体系。根据工程创优的目标,制定各级岗位质量责任制,全面提高全体施工人员的质量意识和创优观念。(2)加强技术质量管理监控能力,认真学习和执行国家验收规范,规程及上级部门颁发的建筑法规、规定、文件,认真学习设计图纸,开好设计交底会议,对有影响质量和施工难度的问题尽量预先与设计沟通,取得共识,为创优工程打下了良好的基础。(3)加强对专业分包单位的协调管理工作,认真接受监理单位的监督。(4)在全面深刻理解图纸和设计意图的情况,根据工程的特点,编制科学、先进和可行的施工组织设计,由上级总工审批同意,并上报业主和监理单位,全面规划和指导整个工程的施工。(5)按根据提出的质量目标,进行质量策划,并在工程施工前编制项目质量保证计划,报公司审批后实施。(6)逐级编写作业指导书和做好技术交底工作,项目工程师应先对施工员交底,预先列出施工难点、重点进行指导,对土建、安装、装饰工程等主要分项工程和关键部位,有可能的先做样板段、样板间,再全面推广。(7)会同各有关方面按总进度计划与整体效果要求,及时进行分部分项验收、样板间验收和竣工验收等。(8)工程施工质量实行“工序质量”控制管理方法,对主要工序实行施工员事先交底,监护工质量跟踪控制,质量员对工序质量过程检查,做到以工作质量保证工序质量,以工序质量保证工程质量。(9)在每个施工操作面,增加1~2名有经验的管理人员做楼层质量监护员,对整个工程施工质量进行全面监护和动态管理,不让不合格产品进入下一道工序,确保工程的质量。(10)对施工人员强制执行“三上墙”“样板制”“交接制”等一系列行之有效的技术管理措施。加强与监理、质量部门的工作联系,主动请质监部门进行指导和督促。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(11)优质工程用优良材料来保证,加强对外采购材料的认定工作,对每一部分材料用送样评选,择优选用,并进行封样,所有进场的材料,均有质量保证书,对要做抽样和现场送检的材料及时送检,并将结论主动上报业主及监理工程师。1、本工程自开工日起,将被列入我公司创优目标管理项目,成立由建设方、设计方、监理方、施工方、四方共同组成的创优领导小组,定期召开创优工作会议。2、积极推广“项目法”施工作业,通过项目管理方式,将全面质量管理方法和质量保证体系进一步落实到施工现场,落实到操作与管理过程之中,使它向全面、全员、全过程的现场标准化管理方向深化,做到“事事有标准、人人讲标准、检查按标准、考核按标准”。管理人员实行挂牌制,明确各自的责任,严格考评,现场落手清做到天天检查,谁操作谁清理,操作质量也是如此。谁不按质量标准操作,就不予结算工效费用。其次是操作标准化,项目一开工后,就必须接受施工现场标准化管理教育,特别是操作标准化的教育,做到操作标准“一把尺子”。三是场容标准化,严格执行场布图,分类堆放物品。3、强化全面管理。在施工现场“三到位”(即基础、中间结构、竣工)的基础上,严格把住“四个关”92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分:一是材料设备质量关;使用一流的材料和设备,不符合质量要求的材料,坚决拒绝使用。二是技术交底关;在每一道工序施工前,先做好技术交底工作,保证操作者掌握质量要求、操作要点、操作安全和技术措施,做到要求明确,措施明白,保证操作质量有把握。三是优质样板关;对重要分项工程施工前,都坚持实样交底,提倡先砌一垛墙,先做一块地坪,先做一间粉刷和先装一樘门,在总结经验的基础上,组织操作者参观样板,用实物交底,再大面积展开施工。四是成品保护关,严格做好成品保护工作,使完成的工程不被损坏。4、建立严密的质量保证体系,公司到项目经理部都有专职的质量员,施工现场各班组都有兼职质量员,做到横向到边,纵向到底。5、做好技术、质量、交底工作,使每个操作者都明确各分部分项技术及质量要求,严格按设计图纸及施工验收规范及浙江省有关规定进行施工。6、实行专业施工,建立QC小组,对细部工程进行攻关。7、加强检查、指导、监督,严格执行自检、互检、交接检、质量检查制度,不符合优良标准一律返工重做。8、认真收集整理好工程技术资料。第三节、关键工序、关键部位、难点的质量控制措施和管理手段1、测量质量保证措施施工区域内布设平面方格控制网及高程控制网,质量精度控制,测角误差为8″,边长相对中误差≤1/2000。2、土方工程质量保证措施(1)挖土进场前编制挖土工程施工组织设计,提交监理和业主审定后才能进行施工。(2)严格控制挖土标高及不同标高交界的位置尺寸,最后200厚人工铲土,严禁超挖,严禁虚土回填。(3)做好基坑内的降排水工作,保持坑内干燥。(4)基坑底标高的控制应根据业主提供的基准点,由测量技术人员将水平高度引测到基坑周边稳定的结构上,并做好明显的标志。(5)坑底用竹板桩2000间距布置,控制好垫层砼面标高,允许偏差<10。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(6)挖土施工人员根据测量标记采用固定丈量的量具,将坑底土方修理平整。(7)坑底土方若有超深时,必须采用碎石填平,严禁采用松土回填。(8)基坑回填时,应符合下列规定:1)填土前,应清除基坑内的积水和有机杂物;2)基础的现浇混凝土应达到一定的强度,不致因填土而损伤时,方可回填:3)基坑回填顺序,应按基底排水方向向由高至低分层进行;4)回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和压实。(9)基坑回填土方时,应在相对的两侧或四侧同时进行,每层均须仔细压(夯)实,每层铺土厚度和压(夯)实遍数,视土的性质,设计所要求的密实度和所使用的压实机具的性能而定。如用蛙式打夯机夯实,一般每层铺土厚度为0.20~0.25m,所需的夯实遍数为3~4遍。每层填土需进测试。(10)填土应预留一定的下沉高度,以备在堆重或干湿交替等自然因素作用下,土体逐渐密实,当填土用机械分层夯实时,其预留下沉高度,一般不超过填方高度的3%。(11)人力夯实要按一定方向进行,打夯时应一夯压半夯,夯夯相接,行行相连,每遍纵向交叉,分层夯打。夯实基槽及地坪时,行夯路线应由四边开始,然后再夯中间。蛙式打夯小型机具夯实之前,对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。3、钢筋工程质量保证措施(1)施工前钢筋施工员必须对施工顺序、操作方法和要求向操作人员详细交底,施工过程中对钢筋规格、数量、位置随时进行复核检查。要特别注意一些较复杂部位的钢筋位置、数量、规格随时进行复核检查。要特别注意一些较复杂部位的钢筋位置、数量及规格,梁柱节点严禁漏放环箍。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(2)钢筋的保护层厚度依设计图纸规定进行。同一截面钢筋的接头数量应符合规范要求。(3)严格控制柱插筋的位置,避免发生钢筋位移及规格与设计图纸不符,柱钢筋绑扎前必须清理根部的水泥浆水,清理干净后方可进行绑扎,并注意竖筋的垂直度,不得在倾斜的情况下绑扎水平筋及箍筋。柱的插筋上做一个收小的箍,将插筋上部连成一片防止任意移位及弯曲。(4)工程上的钢筋不得任意代换,根据实际情况确需调整时必须由技术部门与设计商量同意后方可实施,并办妥技术核定单。(5)弯曲变形的钢筋须矫正后才能使用,钢筋上的油污、泥浆要清除干净。(6)钢筋搭接处,应在中心和两端用铁丝扎牢;梁主筋与箍筋的接触点全部用铁丝扎牢,楼板双向受力钢筋的相交点必须全部扎牢;上述非双向配置的钢筋相交点,除靠近外围两行钢筋的相交点全部扎牢外,中间可按梅花形交错绑扎牢固。(7)钢筋的绑扎搭接及锚固除按规范要求外还须满足抗震设计规范要求。钢筋绑扎时如遇预留洞、预埋件、管道位置须割断妨碍的钢筋,要按图纸要求留加强筋,必要时会同有关人员研究协商,严禁任意拆、移、割。(8)钢筋绑扎应符合(GB50204—92)《混凝土结构工程及验收规范》;钢筋的焊接应符合(JGJ18—84)《钢筋焊接及验收规范》。(9)梁上的负弯矩钢筋,在砼浇灌时,必须专人看护,如有踏陷、偏位时应及时纠正并固定。(10)用于避雷接地连通的钢筋,应按规范要求进行双面满焊,焊缝长度大于6d,并用黄色油漆做好标记。(11)钢筋由钢筋翻样按设计图提出配料清单,同时应满足设计对接头形式及错开要求。搭接长度、弯钩等符合设计及施工规范的规定,品种、规格若要代替时,应征得设计单位同意,并办妥手续。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(12)绑扎钢筋前应由钢筋翻样向班组进行交底,内容包括绑扎顺序、规格、间距、位置、保护层、搭接长度与接头错开的位置,以及弯钩形式等要求。(13)为了有效地控制钢筋位置的正确性,在钢筋绑扎前必须进行弹线。(14)注意满足砼浇捣时的保护层要求。按设计的保护层厚度事先做好带铁丝的预制砼垫块,砼垫块宜采用普425#水泥按1:1—1:2的比例砂浆制作,垫块设置的间距宜控制在每平方米1块(板底筋的垫块采用高标号砼制作)。(15)弯曲不直的钢筋应校正后方可使用,但不得采用预热法校直,沾染油渍和污泥的钢筋必须清洗干净方可使用。(16)加强施工工序质量管理,在钢筋绑扎过程中,除班组做好自检外,看工、技监、技术应随时检查质量,发现问题及时纠正。为防止返工,钢筋可采取按工序分段验收,未经隐蔽工程验收合格,不得进行下道工序施工。(17)在钢筋绑扎过程中,如发现钢筋与埋件或其它设施相碰时,应会同有关人员研究处理,不得任意弯、割、拆、移。(18)为了保证砼浇灌时顺利下料和振捣,钢筋在绑扎过程中必须注意钢筋的排列布置。(19)浇捣砼时要派专人进行监控,随时随地对可能出现的钢筋偏差进行整修。(20)质量员必须签署隐蔽验收单,对每阶段的施工情况要召开质量分析会,找出存在问题,提出整改措施。协助监理单位对工程进行验收,对提出的问题进行认真整改,保证工程质量。在监理部门对隐蔽工程进行复验签证后方可进行下一步施工。4、模板工程质量保证措施92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(1)由于本工程为创优目标工程,对模板的制作有较高的要求。模板制作的优劣直接影响混凝土的质量。制作安装偏差控制参照国家标准及企业实施要求执行。(2)模板施工前,必须先进行模板及支撑系统的配置设计,绘出模板排列图。翻样与技术员必须对模板支承、排列、施工顺序、拆装方法向班组人员做详细交底。对运至现场的模板及配件应按规定、数量逐次清点及检查,不符合质量要求的不得使用。(3)模板安装必须正确控制轴线位置及截面尺寸,模板拼缝要紧密。当拼缝≥1mm的要用老粉批嵌或白铁皮封钉,跨度大于4m时,模板应起拱3‰。(4)模板支撑系统必须横平竖直,支撑点必须牢固,扣件及螺栓必须拧紧,模板严格按排列图安装。浇捣砼前对模板的支撑、螺栓、柱箍、扣件等紧固件派专人进行检查,发现问题及时整改。(5)孔洞、埋件等应正确留置,建议在翻样图上自行编号,防止错放漏放。安装时要牢固,经复核无误后方能封闭模板。(6)模板拆除应根据“施工验收规范和设计规定强度要求统一进行,未经有关技术部门统一,不得随意拆模。现场增加砼拆模试块,必要时进行试块试压,以确保质量与安全。(7)模板周转使用应经常整修、刷脱模剂,并保持表面的平整和清洁。(8)要求各种规格的模板都应是平整、完好无损,孔洞应修补完好。每次使用前,应清除板面垃圾涂刷隔离剂。(9)施工前木工翻样应仔细查阅设计施工图,有关的设计变更、技术核定、图纸交底会议记录等,绘制好模板排列图。对操作班组认真进行交底。(10)安装模板前应检查预埋件、预埋洞的位置尺寸规格数量及固定情况,注意与安装单位协调,封模板前保证墙内管线完整。安装模板前应将模板内的垃圾杂物清除、冲洗浮灰。(11)跨度大于4m的梁板模板应按3/1000跨长起拱。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(12)模板必须做到定位正确,支撑牢固,模板平整、垂直,专人负责检查复核。模板缝隙应嵌塞好,梁墙等节点应模板关系清析、牢固固定、接头部位须用5cm厚木模或钢模,严禁用薄板。(13)模板在每一次使用前,均应全面检查模板表面光洁度,不允许有残存的砼浆,否则必须进行认真清理,然后喷刷一度无色的薄膜剂或清机油。(14)模板的拼缝有明显的缝隙者,必须采用油腻子批嵌。拆除模板必须得到有关技术人员的认可后,方可进行拆模。(15)模板在校正或拆除时,绝对不允许用棒橇或用大锤敲打,不允许在模板面上留下铲毛或锤击痕迹。(16)钢模板在设计时必须考虑模板自身刚度和模板加工后运输方面的变形须符合规范规定。(17)加工的钢模须事先在地面进行预拼装,校核平面尺寸、角度、垂直度及平整度,检查模板间连接节点、吊环等如达不到质量标准,必须整修合格后方能使用。5、混凝土工程质量保证措施(1)严格执行砼浇捣令制度。浇捣令签发前施工现场应办妥各类有关技术复核、隐蔽验收手续。(2)商品砼浇捣,对供应商搅拌站现场进行考察,确保供应有商品砼符合砼质量要求。(3)严格把好原材料质量关,水泥、碎石、砂及外掺剂等即要达到国家规范规定的标准,又要满足设计及业主提出的质量标准,各种质量检验报告需报公司质量部门审核存档。(4)及时了解天气动向,浇捣砼需连续施工时应尽量避免大雨天。如果砼施工过程中下雨,应及时遮盖,雨过后及时做好面层的处理工作。砼浇捣遇到高温,应掺加缓凝剂,延长砼的凝结时间,浇筑后草袋覆盖,加强浇水养护。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(5)砼浇捣前,施工现场应先做好各项准备工作,机械准备,照明设备等应事先检查,保证完好符合要求,模板内的垃圾和杂物要清理干净,木模部位要隔夜浇水湿润。(6)砼在浇捣前各部位的钢筋、埋件插筋和预留洞,必须由有关人员验收合格后方可进行浇捣,柱砼不能一次下料到顶,应分皮分层进行振捣。(7)砼浇捣应对新老砼接缝处的垃圾、杂物等进行检查,并清除干净,浇水湿润,但不得有积水。(8)浇捣前应向施工人员进行交底,并做好书面记录,落实专人负责振捣,有专人负责看铁看模。操作人员的交接班以及吃饭、休息时必须移交施工情况,严格做好交接班工作,并做好交接记录,由负责人签名归档,以免砼超振漏振。砼浇捣完毕后,钢筋上所受污染的水泥浆应予清除。(9)在操作难度较高处和留洞、钢筋密度较大的区域,应做好醒目标志,以加强管理,确保砼浇捣质量。(10)振动器的操作要做到“快插慢拔”的原则,快插是为了防止先将表面砼振实而与下面砼发生分层、离析现象,慢拔是了为使砼能填满振动棒抽出时所造成的空洞,并消除砼气泡。(11)砼分层浇筑时,在振捣上层时,应插入下层中5cm左右,以消除两层之间的接缝,同时在振捣上层砼时,要在下层砼初凝前,并加强对泵送流态砼的振捣。(12)每一插点要掌握好振捣时间,过短不易振实,过长可能引起砼产生离析现象,一般以砼表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。(13)振动器插点要均匀排列,采用交错式的次序移动,以免造成混乱而发生漏振,每次移动位置的距离应不大于50cm。并不准将振动棒随意振动钢筋、模板及预埋件,以防钢筋、模板变形、预埋件脱落。(14)做好砼试块养护工作,试块应在浇捣地点制作。砼试块成型24小时后拆模,放入标准养护室内养护至设计龄期进行强度检测。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(15)砼试块制作、坍落度检测方案:1)按不同的砼强度要求,有关规定作好抗压、抗渗试块,另外还需做二组拆模试块。2)坍落度测试随机抽样。3)人员安排:抗压试模制作二人,工作内容:取样、制模、保养。4)现场设砼标准标准养护室一间,内砌2000×1000×500的水池一个,配备KCD—35型冷暖窗式空调一台及辅助加热设施二套,保证砼养护达到标准条件,并做好养护室的室温、水温记录。(16)砼浇捣后,应及时用长刮尺按标高刮平,初凝至终凝期间滚筒反复碾压数遍,再用木蟹至少两次抹平,以闭合早期砼表面的收缩短裂缝。在插筋较密集处,滚筒无法碾压,应用木蟹数次拍实。根据气候条件采用洒水养护,养护时间3—7天。6、墙体工程质量保证措施(1)墙体砌筑时砌块应隔夜浇水湿润,并按规定砌筑,保证砌体与砂浆的粘结力,防止砂浆早期脱水而降低工程质量。(2)砌墙时应把预留拉结筋按规定放入墙内使其起到拉结作用。要控制水平缝厚度,消灭同缝现象,砌体砂浆必须密实饱满,且柱边及梁底应用1:2水泥砂浆嵌密实,防止墙面渗水。(3)砌筑时,应先弹出水平线和墙身线,扫清墙身部位的浮灰。(4)砌筑时用砂应用中砂,并应过筛,含泥量大于5%的不能使用,砂浆拌制选用砂浆搅拌机,拌制时间要保证,砂浆必须搅拌均匀,冬季搅拌的砂浆应比夏季搅拌时间增加一倍。(5)砌筑砂浆到位后,应倒入灰斗内,不能随地倒放到楼层地面上。7、装饰工程质量保证措施(1)装饰施工前应做好结构验收工作,并且由技术人员根据设计图纸要求班组进行技术交底。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(2)对墙体凹凸太多要垫平或凿平,砼面要斩毛,所有空洞要坞牢,做到密实无渗漏现象。(3)装饰工艺一般按先上后下的原则进行,以便做到减少修理,保护成品。(4)装饰需要浇水湿润墙面,内墙阳角(包括门窗)均装出1:2水泥砂浆护角线再做面层。(5)为有效地控制抹灰层的垂直度、平整度和厚度,使其符合抹灰工程的质量验收标准,应在抹灰及饰面工程施工中设置灰饼和冲筋,作为底层抹灰的依据(注意阴阳角方正的处理)。(6)基层应达到表面洁净、粗糙、基本平整。(7)为使外突阳角在抹灰后线条清晰、挺直,并防止碰撞损坏,护角线采用暗护角线(空门洞除外)。(8)装饰完工后应进行质量检查,发现有超出检查规范的,应整修达到要求。8、测量工作质量保护措施(1)为了保证工程质量,根据实际情况对项目部的计量器具和量值实行计量管理,并配备相应的专业人员进行管理。(2)测量定位所用的经纬仪、水准仪、30~50m钢卷尺等测量仪器及工艺质量控制的计量器具必须经过检定合格,并在检定周期内进行使用。(3)测量基准点要严格保护,避免撞击、毁坏。在施工期内,要定期复核基准点是否发生位移。(4)总标高控制点的引测,必须采用闭合测量方法,确保引测结果精度。(5)所有测量观察点的埋设必须可靠牢固,严格按照标准执行。以免影响测量结果精度。(6)轴线控制点与标高控制点,必须经监理书面认可方可使用。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(7)所有测量结果应及时汇总,并向有关部门提供。9、特殊季节施工质量保证措施(1)雨季施工技术措施1)浇捣砼前应了解近日的气象情况,尽可能避免在大暴雨天内浇捣砼。2)现场应准备足够的防雨应急材料(如油布、塑料薄膜),在振捣密实的同时铺设覆盖材料(如油布、塑料薄膜),尽量避免砼遭受雨水冲刷,以保证砼质量。3)做好施工现场的排水和四周的清理工作,防止积水和淤泥。(2)高温季节施工技术措施:1)在高温季节,浇捣完成的砼应及时加强养护,外露部分应覆盖草包。2)砼应按气温与技术性能要求掺加缓凝剂。3)气温高于20℃时,砼输送管的表面应包二层麻袋并用水保持湿润状态,避免输送管直接受阳光曝晒,使砼坍落度变小。(3)冬季施工技术措施:根据我公司施工经验,本地区每日最低气温低于-3℃的情况较少,一旦遇到冬季施工,我们将采取封闭施工措施,同时根据冬季情况采取针对性措施。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第八章、保证安全的技术措施根据工程的特点和施工实际情况,以“安全第一,预防为主”的安全生产方针贯彻整个施工全过程,施工期间要坚持执行《建设部JGJ59—2011安全检查评分标准》和浙江省有关施工现场安全生产管理的规定以及施工组织设计要求,科学地管理和组织施工。(一)安全生产部署1、建立健全的项目安全保证体系。2、结合本工程特点、性质、制定安全生产有关规定及实施细则。(1)工程施工安全防护措施。(2)施工机械(具)安全操作规定。(3)特殊工种安全操作规定。(4)现场消防保卫措施。(二)安全生产组织保证体系建立以项目经理为组长,工地专职安全员为副组长,其它各班组专兼职安全员参加的项目施工安全生产领导小组,形成一个安全生产保证体系,对施工过程中的安全工作进行全面管理及控制。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分安全生产保证体系项目经理项目工程师施工员安全员安全技术安全技术交底安全检查措施检查并记录加工班长生产班长机电组长值班电工水电班组长四口五临边安全生产设备安全电气安全安全生产维修保修上岗交底例保记录检查维护上岗交底检查检查(三)安全保证具体措施1、安全事故隐患控制事故隐患的评审、纠正措施、预防措施、违章记录、事故档案。2、动火作业管理建立动火审批制度。动用明火前要预先申请,经批准后才可进行,并抄送监理单位备案。操作时要带好特殊工操作证、动用明火审批许可证和灭火器,并落实动火监护人和监护措施。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、教育和培训新进场人员的教育、交换工种安全教育、节前节后的教育、各工种安全规程的学习、定期的安全教育、安全活动的记录。4、安全资料的记录(1)工程概况及安全生产须知。(2)管理职责:管理目标、体系结构图、职能、职责要素分解。(3)安全生产岗位责任制及各类管理制度:责任制、各种管理制度、体系文件、保证计划审核记录。(4)采购:(安全设施所需的材料、设备及防护用品)供应商资格评定、业绩评定、合格供应商名录、安全用品的合格证、质保书、不合格品评审的记录通知书。(5)分包方管理:劳务、专业分包的资格评审、分包方业绩评定、合格分包方名录。(6)现场安全控制:安保计划、临时用电施工组织设计、劳保、技术措施、特种作业人员名册、对分包方进行安全总交底。分部、分项安全技术交底、安全监控记录、安全设施管理交接验收记录。(7)安全检查记录:现场定期安全检查记录(各类检查)、设施、设备验收记录(各类脚手、塔吊、升降机、井架)。(8)事故隐患控制:事故隐患评审记录、纠正、预防措施实施计划表(附情况跟踪)、遵章守纪、违章处理记录、事故记录。(9)安全教育和培训:新工人三级安全教育卡、针对性、经常性安全教育记录、班组周安全学习讲评记录。4、施工中用电的安全措施(1)施工用电的一般规定1)现场施工用电必须采用三相五线制。2)配电箱必须设置总开关,同时做到一机一闸一漏电保护器。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3)照明与动力用电严禁混用,插座上标明设备使用名称。4)电缆线及支线架设必须架空或埋地,架空敷设必须采用绝缘线,不准直接绑扎在金属构架上,严禁用金属裸线绑扎。5)移动电箱内动力与照明严禁合置,应分箱设置。6)施工用电必须编制施工方案,并有可靠的安全技术措施,上报审批后才能进行。7)施工现场的电器设备设施必须有有效的安全管理制度,现场电线电气设备设施必须有专业电工经常检查整理,发现问题必须立即解决。凡是触及或接近带电体的地方,均应采取绝缘保护以及保护距离等措施。电力线和设备选型必须按国家标准限定安全载流量。所有电气设备和金属外壳必须具备良好的接地和接零保护,所有的临时电源和移动电具必须装置有效的二级漏电保护开关。十分潮湿的场所必须使用安全电压,设置醒目的电气标志,电线和设备安装完毕以后,由动力部门会同安全部门对施工现场进行验收,合格后方可使用。经常对职工进行电气安全教育,未经考核合格的电工、机工、和其它人员一律不准上岗作业。每日收工和节假日前必须拔掉保险丝,切断电源。5、施工用电的安全保护措施(1)电缆线沿围墙一周用绝缘线架空,每隔20~40m设一个施工电箱。(2)临时施工用电由预留洞架设线架用绝缘线固定接入,在每个施工段设置一施工电箱。(3)电缆的接头不许埋设和架空,必须接入接线盒并附在墙上。接线盒内应防水、防尘、防机械操作并应远离易燃、易爆、易腐蚀场所。(4)所使用的配电箱必须是规范要求的铁壳标准电箱。配电箱电气装置必须做到一机一闸一漏电保护。(5)所有配电箱、开关箱必须编号,箱内电气完好匹配。(6)接地:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分工作接地的电阻值不得大于4Ω。保护零线每一重复接地装置电阻应不大于10Ω。并由电工每月检测一次,做好原始记录。(7)保护零线必须选择不小于10m2的绝缘铜线,统一标志为绿/黄双色线,在任何情况下不准使用绿/黄双色线作负荷线。(8)所有电机、电器、照明器具、手持电动工具的金属外壳、不带电的外露导电部分,应做保护接零。(9)所有的电机、电器照明器具、手持电动工具的电源线应装置二级漏电闸保护器。(10)室外灯具距地面不得低于3m,室内灯具不得低于2.4m。(11)施工现场严禁使用花线、塑料胶质丝作拖线箱的电源线,严禁使用木制的拖线箱、板及民用塑壳拖线板。6、施工中消防及其它安全措施(1)消防管理措施1)现场组建以项目经理为第一责任人的防火领导小组和义务消防队员、班组防火员,消防干部持证上岗。2)层层签订消防责任书,把消防责任书落实到重点防火班组、重点工作岗位。3)施工现场配备足够的消防器材,统一由消防干部负责维护、管理、定期更新、保证完整、临警好用,并做好书面记录。4)一般临时设施,每一百平方米配备二只九升灭火机。5)划分动火区域,现场的动火作业必须执行审批制度,并明确一、二、三级动火作业手续,落实好防火监护人员。6)电焊工在动用明火时必须随身带好“二证”(电焊工操作证、动火许可证),“一器”(消防灭火机)、“一监护”(监护人职责交底书)。7)气割作业场所必须清除易燃物品,乙炔气和氧气存放距离不得小于92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分2米,使用时两者的距离不得小于5米。8)施工现场配置独立的消防水管和独立电子表源的消防水泵。9)消防管理必须符合规范要求。10)建立灭火施救方案,在自救的同时及时报警。7、防汛防台措施台风期间每天安排不少于2人专项值班,发现险情及时上报,并组织力量及时抢救。加强对电线、脚手架、活动房等的加固。特殊注意点:(1)雷雨天气,应停止高空露天操作,防止雷击防人。(2)严禁乱拖乱拉电线,使用电焊、气割设备及动用明火应有动火证,严禁违章。每天收工时,必须有专人负责切断电源,严禁不懂机电人员乱开、乱动机械设备,严格遵守“十不烧”规定。(3)遇六级以上的大风时应暂停室外的高空作业,雪霜雨后应先清扫施工现场,略干不滑时再进行工作。(4)防护架须设剪力撑和防风设施,防止倒塌。8、突发事件应急措施根据工程施工现场和周围环境等具体情况,制定有针对性的关于施工工程的应急措施。(1)治安管理:施工人员如发生打架斗殴、流血事件,应立即停止,在现场不能控制事态的情况下,立即拨打报警电话。(2)消防:消防水泵的电源,要由专用电线单独供电,并尽可能直接接入市电网,不受现场火灾停电的影响。,消防用水应设专用管线并保证有足够的水压,应立即切断电源,人员疏散,氧气、乙炔瓶等易燃易爆物品及时转移到安全地带,同时组织人员利用灭火器进行灭火,并拔打119电话,组织了消防车的进出场工作。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第九章、现场文明施工保证措施现场文明施工管理是体现施工企业管理水平的一个重要标准,也是有效杜绝安全隐患的根本途径。根据本工程现场情况,现场文明施工管理均分总平面管理、生活区管理及各分项工程施工管理三个部分,生活区与施工区尽可能隔离,有利于改善生活区环境。第一节、总平面管理设专职管理人员一名,主要负责整个工地现场的平面布置,道路畅通、材料堆放及环境卫生等。公司对项目部制订了奖罚措施。(一)保证整个工地现场道路无积水、泥浆或浮尘;(二)保证工地现场机具、材料在总平面布置图中指定地点设置与堆放,并保持整洁;(三)统一规划与布置工地现场用水、用电管线,所有增设管线都必须有合理的用途或依据。(四)统一规划施工垃圾,并组织外运,保证现场卫生。第二节、生活区管理由专人负责办公室、宿舍、食堂、厕所、浴室的环境卫生,制定生活区管理条例,并定期进行检查评比和奖罚,使生活区保持良好、卫生、舒适的环境。(一)保证办公室干净、整洁的办公环境;(二)保证宿舍内布置整齐、大方,无异味。保持长期的清洁卫生状态;(三)食堂管理严格执行饮食卫生管理制度,保持食堂内文明饮食环境,保证现场人员能吃到卫生可口的饭菜;(四)对原有厕所进行改建,现场设浴室。派专人每天定时清洗,喷洒空气清新剂,使厕所、浴室保持文明、卫生和环境;92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(五)建立完善的保卫系统,对新进场的工人做好普法教育并与当地派出所保持联系,防止现场偷盗、打架、斗殴等现象发生。第三节、各分项工程施工管理严格执行奖罚合同,由各分项工程管理负责人负责,各施工班组按施工区域挂牌作业,做到工完场清。(一)模板工程模板支撑架严格按照施工文明要求搭设整齐划一,支撑搭设完毕后多余架料、模板均应清理干净;不得有多余杂物堆放于施工楼层或外架上;圆盘锯只允许在木加工车间使用,以防锯末落到模板内;墙、柱模板在柱、墙内垃圾清扫干净验收后方可关设;拆除砼模时,必须一次拆除干净,不得有多余模板附在墙或梁板上,所有架杆均需一次性全部转移干净,完毕后立即组织清扫,做到楼层无杂物,无积水和浮尘。(二)钢筋工程钢筋绑扎完毕后,施工楼层上的所剩钢筋全部吊离施工楼层,不得堆放于预留洞口空位或外架上;施工现场结构钢筋切割不得随意处理;钢筋加工间原材、成型钢材及废料均应分批分类挂牌统一整齐堆放于规划地点。(三)砖砌抹灰工程砖砌材料在每一施工层堆放整齐,不得随意砌筑,湿水均应采用桶装水,不得用自来水喷淋而使施工层积水;砌筑砂浆均应放于铁皮上或灰盆内,保证楼面清洁卫生;每一施工层完工后均应清扫干净;将垃圾由指定通道运输出现场,以保证现场清洁卫生。第四节、其它措施1、我公司若中标后,即与业主签定《治安承包责任协议书》,服从业主在社会治安、综合治理、计划生育、交通管理、环境保护等方面的管理规定。并与各专业分包单位层层签订治安责任协议书。2、建立专门的保卫机构,统一领导治安保卫工作。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、所有人员进入现场须佩带胸卡,非本工程人员进入大门须登记,通过门卫联系,待明确接待人员后才能进入。4、工作人员仅限于工程指定施工区域内活动,非经许可禁止进入与工程无关区域逗留。5、工作人员不得在工地内酗酒或酒后进工地工作,不得携带禁品进入,以维护财产和人员安全。6、材料车辆进工地装卸完毕后,应立即驶离现场,停放指定停车点。7、对施工现场的贵重物资,重要器材和大型设备,要加强管理,严格有关制度,设置防护设施和报警设备,防止物资被,盗窃或破坏。8、广泛展开法制宣传和“四防”教育,提高广大职工群众保卫工程建设和遵纪守法的自觉性。9、经常开展以防火、防暴、防盗为中心的安全检查,堵塞漏洞,发现隐患要及时采取预防措施,防止发生问题。10、加强对职工的管理,设专人负责对职工进行法制、规章制度教育,对参加施工的职工要进行审查、登记造册,领取暂住证,发工作证,方可上岗工作。对可疑人员要进行调查了解。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第十章、保证工期的措施一、本工程施工总工期为150日历天,严格按照萧水务投资会纪【2013】7号文件严格执行。二、充分发挥我公司施工、技术、管理上的优势,将施工总工期,最后一天定为“后墙”,以“后墙”永不倒的原则,倒排施工分部分项工期,将总工期分摊到各分部分项中,并将年进度、季进度、月进度、挂牌上墙,控制周进度及日进度,按合理、科学的施工工艺,确保工期目标的实现。具体措施如下:1、委派具有国家一级资质的项目经理负责,实施项目法施工,在总进度控制下,深化分阶段的各施工进度计划,实施网络化管理。2、配足各专业班组的技术力量和劳动力,定期总结评比上墙于黑板报。3、人、材、物由项目部统一调度,满足各阶段形象进度需要。4、项目部以每周控制分部分项进度,并在每周除召开由业主、监理等参加的协调会外,还要召开一次解决劳动力、施工材料、设备等的内部调度会,遇特殊情况及时召开协调会。5、加强施工组织管理,使各部分项工序以最大限度进行合理搭接,保证施工流水能按计划正常运转,前道工序为后道工序创造良好的环境,以提高工作效率。6、施工现场采用现代化电脑监控技术,对施工主要部位进行监控,掌握每时刻的工作进展,确保总工期的实现。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第十一章、降低工程造价的措施1、充分把握施工图会审关,使设计方案因地制宜,结合实际,降低造价,方便施工。2、加强现场平面管理,进场材料、构件要按场地布置,合理堆放,以减少二次搬运及材料构件损耗。3、提高计划管理水平,抓住计划编制、综合平衡和检查执行三个环节,加强生产调度工作,及时解决施工过程的实际问题以加快施工进度。4、抓住材料装卸、运输、管理工作,提高装卸运输质量,降低材料损耗。5、实行“货比三家”,即供货商价格与质量的竞争,在确保材料质量的前提下,选择价廉材料进行购买,以降低成本。6、加强材料的计量工作,节约原材料的消耗,并做好落手清工作。7、加快主体结构工程施工进度,以缩短大量施工周转材料(如钢管、钢模等)的周转时间,降低成本。8、加强模板管理,做好模板的保养、维修工作,根据结构情况及砼所达到强度,掌握合理的拆模时间,加快模板的周转速度。9、控制进场材料,不得短斤缺两,严格控制材料质量,做到不合格产品不进场。10、设立成品、半成品的保护工作,以免发生不必要的浪费。11、加强施工机械管理,及时维修保养,提高机械利用率。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第十二章、与业主、监理单位管理配合协调管理本工程自开工日起,我公司将服从业主、监理公司在质量、工期、安全、文明施工等各个方面的监督管理,并严格按合同要求,顺利完成本工程。与业主、监理公司配合的主要内容有:1、技术管理素质总承包方提交技术能力和管理水平报告,并在施工前向业主、监理书面申请审查,经认可后执证上岗施工;不符要求者,按其要求撤换或经培训合格经再审查后执证上岗。2、材料、设备总承包方提交工程所需原材料、半成品、构配件和永久性设备、器材,在采购前订货、进场存放、保管前向业主、监理师申请审查,经认可发出书面认可证明后订货采购。进场检验、存放保管条件。其中重要材料还应提交样品,供试验或鉴定;新材料、设备则要求提交可靠技术鉴定及有关试验和实际应用报告经审批后投入使用。3、施工组织设计总承包方提交施工组织设计并在施工前向业主、监理师书面申请审查,经审批后遵照执行,施工单位不得自行任意变更;如需变更,必须报请业主、监理师审批后实施。4、施工机械设备总承包方提交施工机械、设备计划,并在使用前向业主、监理师书面申请审查,经认可后投入使用。5、检验器具总承包方提交施工检测、试验器具、计划程序及方法等报告,并在使用前向业主、监理师书面申请审查,经认可后投入使用。6、测量定位92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分总承包提交工程测量、定位报告,并在实施前向业主、监理师书面申请审查,经认可后实施;同时,在测量定位后报告业主、监理师申请复测,书面认可后交付使用。7、图纸会审总承包方提交图纸存在问题和疑点以及需要解决技术难题,并在图纸会审前向业主、监理师书面报告,经业主、监理师组织设计交底和图纸会审出具交底会审纪要,报业主、监理师审批认可后按此施工。8、设计变更总承包方提交设计文件可行、合理与否,差错、遗漏等问题及更改意见,在施工前向业主、监理师书面申请审查,经业主、监理师审查认可,发布设计变更通知后施工。9、施工现场条件保证总承包方提交施工组织设计现场施工条件,并在施工前向业主、监理师申请审查,经审查认可,由业主按审查计划提供施工条件。10、开工报告总承包方提交开工报告,并在开工前向业主、监理师申请审查,经审批认可,开始正式施工。二、施工过程的配合1、技术复核工序和分项工程施工完成,总包方自检无误后,提交技术复核资料,向业主、监理师申请复核。业主、监理师对照复核质量符合要求后予以书面确认。若发现与规范、规程、标准等要求不符,则书面指令总包方返工,到合乎要求后再行复核。2、分部分项工程中间验收92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分分部分项工程完成,总包方自检确认合格后,提交中间验收申请单,向业主、监理师申请检查确认。经业主、监理师按合同要求依据设计文件、规范、标准,针对待查工程进行检查、审核,确认其质量符合单等级并签发认可。检查、审核后若有质量缺陷,则业主、监理师指令总包方按原先约定的规定进行处理,到质量合乎要求后再行验收。3、分部分项工程质量等级评定完成分部分项工程中间验收同时,总包方还应提交其质量等级评定申请单,向业主、监理师申请检查确认。经业主、监理师按合同要求,依据国家现行建筑工程质量检验评定标准进行验评,签发认可。4、单位工程竣工验收(1)单位工程完成,总包方竣工预验收合格后,提交单位工程竣工验收证书及相关完整的文件资料,向业主、监理师申请竣工初验收。经业主、监理师按合同要求,对其进行检查,确认通过后,上报业主组织有关单位和政府质监部门参加正式验收。(2)上述核查后若有质量问题,业主、监理师指令总包方限时处理,总包方根据其要求,限时处理完毕,再行核查。(3)上述核查同时,总包方提交竣工图,向业主、监理师申请检查。经业主、监理师按合同要求对照有关技术文件检查通过,签发认可。5、现场协调(1)总包方定期召集各分包施工单位,并邀请业主、监理师及其他有关单位(如设计、勘察、材料设备供应及业主,政府质监、城管、交管等部门)参加现场施工协调会,并必须根据业主、监理师协调意见及时予以执行:落实后及时给予书面报告。(2)业主、监理师在必要时,可在定期现场协调会以外,或在上述参加范围以外向总包方提出召开临时协调,或提出参加会议单位和人员,总包方必须据此召集和召开,并根据业主、监理师协调意见及时予以执行协调和反馈。6、成品保护92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分分部分面工程中间验收认可后,总包单位提交相对独立的分部分项工程成品保护报告,向业主、监理师提出其成品保护申请,业主、监理师经核准后,实施成品保护。第十三章、维修保养计划一、保修服务承诺:按合同规定要求,在保修期内,我公司保证按维修保修内容要求,派维修小组进行维修服务。二、服务工作实施:维修服务工作我公司将严格按ISO9002的服务要素进行实施,具体实施过程中为:1、项目部接到业主服务报修要求后,填写《工程保修记录表》,并立即进行落实。2、维修前会同使用单位进行现场调查分析,并在工程保修记录表》上填写详细的保修服务项目内容。3、根据维修要求派专业对口人员进行维修,维修完成后,在《工程保修记录表中》签字验收。4、按质量要求标准,由公司工程部进行验收,验收合格后,通知业主代表对维修内容进行验收,听取业主代表对维修质量的改进意见,同意后,在维修报修表签字认可。5、公司工程部每半年或一年对项目部维修情况,汇总业主的意见和项目部服务情况编制《服务报告》,上报总经理。6、公司必要时召开服务会议,听取业主和服务人员的意见和想法,对《服务报告》中存在的问题进行分析,并按《纠正和预防措施控制程序》进行纠正。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第十四章、安装工程第一节、工程概况本工程主要是污水泵站,由于其工程的特殊性,因而配套的设备、水、电等安装工程相对较多,因此必须合理组织。本次投标方案按我公司的经验的类似工程进行编制。第二节、编制依据:(一)业主提供的资料及设计施工图;(二)国家和行业颁发的各类技术规范、包括;1、建筑电气安装工程质量检验评定标准GB50302-20022、给排水构筑物施工及验收规范GB50141-20083、电气装置工程施工及验收规范(GB50254-96)4、给排水管道工程施工及验收规范GB50268-20085、建筑给水硬聚乙烯管道的设计与施工验收规范CECS41:20046、其它必须遵守的规范、标准。(三)本公司还将严格遵守消防局、自来水公司、环保局、供电局、环卫局、煤气公司、劳动局、质监站等主管部门的有关规定。第三节、施工方案(一)施工组织:本工程自开工日起,我们一方面将继承和发扬在施工管理中已取得的经验,另一方面将严格按照ISO-9002质量保证体系,集中优势,调动人力、物力、精心施工,精心管理,满足业主在质量、进度、安全等方面的要求。我们的总体目标是在工程质量的主要部位上、施工管理的主要环节上、现场施工的文明程度上,将为本工程增添风采。我们将采取各种有效的措施,使安装工程在施工过程中满足设计要求和功能要求,并确保项目进度总目标的实现。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分1、施工部署:(1)集中力量保重点、保工期、在人力、物资、机具上给本工程的施工以充分保证,安装施工组将组织好施工管理,搞好各方面的协调配合。(2)按土建结构施工顺序,组织分段施工,要突出重点,顾及总平面施工,综合安排。(3)组织配合施工,穿插作业,密切关注重点部位。该工程配合量大面广,暗设在楼地面、墙体内的管线、箱盒必须配合土建工作业面进行。(4)本安装工程施工总体部署为以下三个阶段:第一阶段:配合土建结构施工,搞好预留预埋,其间安装要见缝插针,适时进行屋面管道、电缆桥架的安装,为以后的安装高峰减轻压力。第二阶段:为安装高峰阶段。期间要完成全部主立管、层面主立管、电缆干线、插接母线、管内穿线等工程。第三阶段:安装收尾、设备及系统调试阶段,完成竣工收尾工作。2、施工协调管理:(1)与设计单位的协调:我们将及时对设计图纸进行会审,并把会审内容作为设计交底的依据。通过设计交底,使本工程的安装工程的设计更趋于完善。(2)与业主及监理的协调:在施工全过程中,须按经业主及监理批准的施工方案进行施工和管理。在“自检”、“互检”的基础上,接受业主及监理的验收和检查,并按照其要求,予以整改。甲方及监理在施工全过程中对安装质量进行监督,安装施工的进行设备开箱检查、隐蔽工程验收、单机试运转、试气试压、绝缘电阻测试等工作时,应自觉邀请甲方及监理人员参加和验收。贯彻本公司业已建立的质量控制、检查、管理制度,并据此对施工过程予以监控,确保产品达到一流水平。自觉接受业主及监理对质量管理的一切指令。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分所有进入现场使用的成品或半成品的设备,材料都必须是新的,必须主动向业主或监理提交产品合格证或质保书,若按规定在使用前必须进行试验检测的材料,应主动递交检测结果报告,确保所使用的材料、设备符合设计和规范的要求。甲方供应的材料设备应积极配合提供服务,其到货计划由本公司提供。(3)与土建的协调安装工程施工应全面服从项目部的管理,及时提供施工设计、项目质量计划、施工进度计划、各节点的实施情况、交叉施工业计划、预留预埋的复核情况,安装与其它工种的工序搭接情况等资料,以利于整个工程的正常进行。安装工程施工必须接受项目部所有与工程有关的合理的指令。(4)协调方式:按进度计划的控制节点:定期或认为在有必要的情况下,组织由安装负责人主持的施工协调会,检查本节点实施的情况,制订、修改、调整下一个节点的实施要求。组织对工程节点、工程质量、现场标化、安全生产、计量状况、工程技术资料、原材料及电器具等的检查,并制定必要的奖罚制度。(5)施工准备做好施工准备,可以减少施工中混乱,保证安装工程有秩序地顺利进行,对实现均衡施工,缩短工期,确保工程质量和安全生产,减少消费和降低工程成本都将起到重要作用。1、施工图纸会审,水、电等专业人员在了解设计意图各自熟悉施工图纸的基础上,由工程项目经理组织施工图集中会审,使施工图纸资料齐全、正确一致,符合现场施工验收规范和标准。通过会审对图纸上存在的各种问题在施工前以书面方式提出,求得解决,并有正常的签证和审批手续。2、编制施工预算根据安装工程实物量,套用国家颁发统一施工劳动定额,算出各分项工程安装所需工种的用工数,并在此基础上汇总算出各工种所需总工日数。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、制定和摸清主要材料的到货时间。对于由业主提供的设备和材料必须事前请业主落实解决,以免影响工程进度。4、编制安装工程进度表和施工过程中劳动动态表。根据安装工期要求、土建进度、设备和材料的到货时间、施工准备等情况,编制安装工程进度表。在此基础上编制施工进度的劳动力动态表,供掌握和调配劳动力用。5、提出预算加工件计划,绘制加工图,事先安排加工。6、提出安装用主要施工机具计划,施工机具的选用应以提高机械化施工程度,减轻劳动强度,加速工程进度为前提。7、明确安装技术要求和验收标准。对于规范中没有的非标准设备,应有设计,业主和安装单位共同拟订安装技术要求。8、确定劳动组织,选择过硬的安装队伍,下达施工任务,进行技术交底,熟悉施工图纸。9、施工前应根据验收规范的要求,做好原始记录表格的准备工作。10、根据结构留洞,对各专业预留孔洞进行位置、标高、规格等的复核。11、作出交叉配合施工的安排,即在整个工程总进度的制约下,参考土建施工进度表,根据安装工程进度表,结合工程具体特点,提出实行交叉配合施工的项目和时间。(三)施工配合:(1)管道、电气(包括弱电)安装工程的配合。各工种本着小管道让大管道的原则,以便给其它工种创造条件。(2)隔热保温施工配合。分段、分系统地施工作业,管道安装后及时做试压试验,合格后立即保温施工。(3)油漆施工配合。施工中各种管道及支架均先底漆,待交工前按规范规定的色泽刷面漆。(4)设备安装与管道、电气的配合。设备到货后应在最佳的时候尽快就位,为管道配合与电气接线创造条件。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(5)由项目经理总协调,以施工员(水、电、风)为主,组成各工种成员参加的调试工作,调试方案将在调试前提供给业主、监理及项目部。2、安装与土建的配合:(1)预留预埋的配合。预留预埋人员按预留预埋图进行预留预埋,预留中不得随意损伤建筑钢筋,与土建结构有矛盾处,由施工员与土建协商处理。(2)卫生间施工配合。在土建施工主体时配合进行安装留孔,安装时由土建提供楼地坪标高基准,土建作地坪时要寻安装管口(孔)采取保护措施,不得损坏。(3)灯具、开关、插座、面板安装配合,灯具、开关、插座盒安装应做到位置准确,施工时不得损伤墙面,若孔洞较大应先作处理,在粉刷后再安装箱盖面板。(4)施工用电及场地使用配合,因交叉作业,对施工用电、现场交通及场地使用,应统一安排下协调解决,以为各个专业创造条件。(5)成品保护的配合,安装施工不得随意在土建墙体上打洞,因特殊原因须打洞,应与土建协商,确定位置及孔洞大小,安装施工中应注意对墙面、吊顶的保护,避免污染。(四)施工总原则:本工程安装工程必须按如下施工工艺顺序的原则组织施工:1、安装工程力求做到与土建施工相配合,合理交叉,认真做好各项预留预埋工作。2、考虑到主体工程的其它工程交叉配合问题,对主体工程不得破坏建筑物的强度和美观,对各工种相互间的配合,要尽量考虑好电气线路、给排水管道的关系,不要在施工时发生位置冲突,要按有关规定距离设置。3、先预制,后安装管道、电气等专业,凡有条件的均应提前预制,这是缩短工期,提高工效,保证质量的前提。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分4、先重点、后一般,如混凝土楼板、墙身、梁内的各种暗敷管线必须及时配合。5、安装的设备是建筑物内的一种设施,必须积极维护保证良好的使用功能,还要考虑到交付运行后的维修便利,所有管路应注意建筑物的美化问题。(五)安装施工工艺:本施工工艺是在国家颁发的《安装工程施工及验收规范》及《安装工程质量检验评定标准》的基础上,并根据我公司在以往类似工程中的施工经验加以编制的。由于今后施工肯定会受到许多客观条件的限制和影响,我们将在施工前期准备阶段对本施工工艺加以进一步完善。在实际施工中,我们除了须认真遵守有关国家规范外同时还应遵守当地主管部门制定的有关规定和管理条例。1、动力照明系统:(1)质量控制1)电线管管路连接必须符合规范。管子弯曲处,无明显折皱,凹瘪、开裂现象。2)在施工过程中,配管后及时将管口堵严实,发现堵塞及时清理排除。3)选择导线要根据标准,相线、零线及保护地线的颜色应加以区分,浅兰色线做零线,黄绿双色线做保护接地线。4)照明电路的绝缘电阻值小于0.5MΩ,动力线路的绝缘电阻值不小于1MΩ。5)配电箱(盘)位置正确,部件齐全,箱体开孔合适,切口整齐。暗式配电箱箱盖紧贴墙面,零线经汇流排(零线端子)连接。(2)应具备的技术资料:制造厂产品合格证、产品说明书、质保书:隐蔽工程验收记录;92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分配管、配线安装记录;照明器具及配电箱安装记录;电气线路绝缘测试记录;配管和管内穿线分项工程质量检验评定表;电气照明器具及配电箱(盘)安装分项工程质量检验评定表。2、防雷接地系统施工:(1)扁钢不得有弯曲、锈蚀、重皮及凹凸不平现象,并有材料合格证。(2)接地钢筋必须随着主体的上升,每层做好标识,以防出错。(3)按设计要求做好防雷、防静电及电感应等接地系统。(4)按时做好隐蔽工程记录和签证。3、排水系统:(1)质量控制:1)排水管运至工地后,应作逐根强度试验和严密性试验,试验压力根据出厂规定,无渗漏为合格,对不合格管,切除渗漏外,以作短料使用。2)用试压气囊检查排水管的接口试验。排水管试压时应打开试验层排水口,用试压气囊从主管上部管口吊入管内,到一定位置充气使气囊张开,然后从上管口向内充水,水满后检查管道的连接处,无渗漏,管口液面不下降为合格。3)系统试压前应成立试压小组,检查各系统的流程情况,单体试压记录。主管施工员任系统试压组长,参与试压人员配备无线对讲机,各系统试验压力符合设计要求,如设计无规定时,则参照本公司企业标准。系统试压应先主管,后干管,再支管的原则。水压试验时,应采用清洁净水且环境温度5度以上。否则必须有防冻措施。管道试压时,须有防患措施,发现异常,立即终止试验,待解决后方可新进行。试验时,应有建设单位代表、监理公司专业人员、质检员、施工员在场进行,试验合格后,当场办理签证。(2)应具备的技术资料:92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分材料出厂合格证:阀门试压记录;管道水压试验记录;隐蔽工程记录;管道吹洗记录;室内给水管道安装分项工程质量检验评定表;排水管灌水试验记录;排水管道通水试验记录;室内排水管道安装分项工程质量检验评定表。(六)安装工程试运行:1、本安装工程中各个系统都应在安装工程完毕后进行试运,通过试运来检验安装施工的质量,从试运中发现问题并加以排除,使工程和设备达到设计要求的各项技术指标和性能,做好调试工作。2、我们将根据工程的特点和规范的各项要求及产品的说明书,在试运前编制试运方案,作为试运依据。3、试运方案的内容:试运方案是指导试运的依据,根据工程设备的具体内容和验收规范的有关规定,认真编制,具体内容如下:试运的目的、范围;试运应具备的条件;试运前的各项准备工作;试运的步骤和操作方法;试运过程中出现和问题和应采取的对策;安全措施:试运所需的工具仪器仪表和材料;试运人员的组织和分工。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分4、试运工作是一项技术性很强而又比较复杂的工作,又是确保安装工程良好的使用功能的关键工作,我们要求对每道工序的安装和调试质量负责保证,尤其对关键设备复杂设备或重要部位,在掌握第一手资料的同时,及时采取对策,保证试运成功。第四节、工程质量保证措施(一)建立由项目经理负责,各专业工种共同参加的质量保证体系,坚持做到谁施工谁负责质量的原则,严格按照GB/T19002-ISO9002质量保证体系来控制整个产品的全过程的质量,用19个要素来覆盖安装工程项目施工的各项管理工作,确保工程达到既定目标。(二)施工人员应认真学习施工规范,熟悉图纸,必须严格按照施工图,施工验收规范及规程施工。严格按照施工方案所规定的工艺顺序和质量要求施工,未经同意,不得擅自修改。(三)施工中出现的各类技术问题,必须会同建设单位、监理单位和设计单位及有关人员协商解决,并有具体的处理措施报经批准,否则不允许擅自施工。(四)加强原材料和设备的质量管理工作,所有材料和设备必须要有合格证或质保书,并做好收集、汇总、保管等工作。不论是国内还是国外的,甲供还是乙供的设备和材料,坚持不合格品不施工的原则。(五)设备管道应严格按照顺序施工,做到先室外后室内,先地下后地上,先设备后配管的原则,由大到小组织施工。(六)工程项目部施工员和质量员特别要做好技术复核和隐蔽工程验收,自检合格后在验收前24小时通知甲方及监理验收,经检验合格才能进行下一道工序。(七)严格执行自检、互检、专检的“三检制”,对重要部位设质量控制点,上道工序未经检验合格,下道工序不得施工。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(八)技监部门认真做好质量评定工作,严格按《建筑安装工程质量检验评定标准》进行评定验收。(九)在施工现场建立质量管理领导小组,定期对现场进行质量检查,并做好记录。(十)实行班前质量交底制度,各工种施工员在布置任务时,应强调施工的质量要求,并在施工日记上备案,确保按图施工和符合施工规范要求,要强调持证上岗,在重要部位、重要工序必须是持有操作证的施工人员操作。(十一)保证工程质量的控制网络甲方代表及监理公司质量监督部上级质监站安装项目经理质量员管道设备电气通风施工员施工员施工员施工员管道设备电气通风施工班组施工班组施工班组施工班组第五节、工程产品保护措施92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分(一)安装工程的产品保护应严格按照ISO-9002质量保证体系的要求执行。应对不同的阶段、不同的分项制定切合实际的措施,应按照计划正常组织施工,不因工序颠倒而造成产品的破坏。项目部将对产品保护全面协调。(二)安装工程产品保护的措施:1、提前保护。对易损坏的、重要的材料和设备应在进货后到安装前采取有效措施,我们将在工地现场搭设临时仓储点,并派专人负责看护。2、局部封闭。为了防止堵塞,各种管线安装后均应用管堵,铁皮、水泥袋、木塞等做临时封闭。3、包裹保护。为了防止产品污染,各种电气开关、插座、灯具、消防箱、阀门、水泵、卫生洁具、机组、配电箱、明露管线等在安装后,在土建或装饰施工未完毕前均应进行包裹。4、全部封闭。对于已经施工完毕的部位,如配电间、卫生间、机房、泵房等部位,若已经具备了关门关窗的条件,就应进行全部关闭,以防止材料设备损坏或被窃。(三)各种材料设备在运输、吊装和就位过程中应采取有效措施进行保护。1、设备在运输过程中,要有固定措施,防止设备在运输过程中移动。固定的绳索与设备不能直接接触,当中应有垫层,以防设备表面受损。2、设备的吊装和就位过程中,要有严密的产品安全措施,在吊装施工方案中有明确醒目的体现。第六节、安全保证措施1、建立以项目经理为首的分班组长参加的安全管理网络,有专职安全员,对项目的安全生产负责日常安全检查,发现违章现象及时处理。2、加细现场施工人员的安全教育,增加安全意识,遵守各项规章制度,加强三上岗一讲评工作及现场标准化管理工作,抓好场容、场貌,将工地建设成文明施工的一个窗口。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分3、对于现场各种机电设备、脚手工程均实施现场挂牌验收制度,未经专职人员验收合格不得使用。各种操作人员必须持证上岗,并做好保养、保洁工作。4、吊车作业时,严禁在起重臂下站人,禁止将起吊的物体凌空于行道和周围建筑物的上空,坚决做到十不吊原则。5、对于所有预留洞、楼梯口、楼层边四周均要做好安全栏杆,围上安全岗,在楼层立面上设挑排安全网,防止高空落物体。6、对于各种特殊工种均需持证上岗,无证者一律不得进行操作。7、施工现场必须实行动火审批制度,动火作业全过程需有专人监护。8、车辆进出现场由专人负责指挥,对于进出车辆需派专人及时冲洗清扫,防止污染交通道路。9、对于材料应严格按照施工计划进场,并按场布图进行堆放整齐,保持现场的整洁美观。10、在施工过程中,做好落手清工作,做好工完料尽场地清,并及时清扫建筑垃圾,不准长期堆放在现场。11、电动机械及工具应严格按一机一闸制接地。12、实行每天的上岗安全生产交底制度,每周由项目经理亲自组织安全检查。13、施工机械及电气设备须符合使用安全规程,非专业人员不得随意操作。14、机械设备、电焊机、切割机、套丝机、乙炔瓶等施工机具要定期检查,确认安全可靠才能使用。15、严格遵守操作工艺,特殊工种均需持证上岗,焊工应严格遵守焊接、气割安全技术中的各项规定。16、施工现场用的临时电力系统,禁用大地作相线或零线,并须在设备负载线的首端处设置漏电保护装置。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分17、各种用电机具设备的接零、接地装置应良好,现场总配电箱应设专人管理。18、现场用电要找工地保养电工,其他人员不准拆接临时电源。19、各类电动机械应勤保养、及时注油和清洗,严禁带病运输,在使用时如遇中途停电或暂时离开,必须关闭电门或拨出插头,各类施工机械及电气设备必须符合安全规程,非专业人员不得随意操作。20、使用切割机时,检查防护罩上是否完整,后部严禁有易燃易爆物,切割机不得代表砂轮磨物,严禁用切割机切割麻丝和木块。21、煨弯管时,首先检查煤炭中是否有爆炸物,沙子要烘干,以防爆炸,灌砂台搭设要牢固,以防倒塌伤人,人力弯管时,应选好场地,防止滑倒和坠落,操作时面部要避开。22、在高梯、脚手架上装接管道时,必须注意立足点的牢固性。用管子钳装接管时,要一手按住钳头,一手撑住钳柄,缓缓反摁,不可用双手拿住钳柄,大力技摁,防止齿口打滑失控坠落。作业时施工机具安装放在工具包内,严禁上下抛掷工具和物体。23、砖墙剔槽、打眼时,榔头不得有松动,凿子应无卷边、裂纹。楼板、砖墙打透眼时,楼板下面、墙身后面不得有人靠近。24、切割机等操作时严禁把手、头、脚伸向传动部位。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分第十五章、附表表一、拟投入的主要施工机械表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力(每台班)用于施工部位备注1搅拌桩机SJB-II2台浙江20126地基处理2砼搅拌机J1-350L1台杭州20087.525M3主体3砂浆搅拌机UJW2001台杭州20083.020M3整体4托式泵车HBT601台杭州2010基础、主体5对焊机UN1-751台浙江200710075次/h主体6切断机GJW5-403台浙江20102.520T主体7弯曲机WJW40-13台浙江20072.58T主体8调直机W4-142台浙江20092.52.5T主体9电焊机BSx-3301台浙江20091120M整体10木工机械1套浙江20067.5整体11水泵QY-71台杭州20082.2主体12插入振动器HZ-504台杭州20131.1主体13平板振动器PZ-502台杭州20090.5主体14蛙式打夯机HW-601台浙江20103200M²填土15安装机械1套20083016检测仪器1套20121792-92-
闻堰污水泵站二期扩建工程投标文件技术标部分表2、主要劳动力计划表工种、级别按工程施工阶段投入劳动力情况施工准备基础施工泵房主体施工管道及道路施工附属工程施工项目经理11111项目副经理11111项目总工11111施工员46666测量员22222质检员23333钢筋工20352055木工1030102020瓦工151010壮工3040405030司机35555安全员22222电工44444后勤44444表3、计划开、竣工日期和施工进度网络图如我公司中标,我公司将在规定工期150个日历天内完工,即2014年9月28日开工,2015年2月24日竣工,具体详见施工进度计划网络图。92-92-
闻堰污水泵站二期扩建工程投标文件技术标部分表4、施工平面布置图及临时用地表用途面积(平方米)位置需用时间办公区120施工现场附近150天民工生活区500施工现场附近150天材料加工区600施工现场附近150天材料存放区800施工现场附近150天停车场100施工现场附近150天卫生间30施工现场附近150天厨房20施工现场附近150天浴室20施工现场附近150天库房120施工现场附近150天合计23101、施工平面布置图另详2、临时用地表92-92-'
您可能关注的文档
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
