- 654.50 KB
- 2022-04-22 13:49:14 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'18_楼施工组织设计第一章工程概况第一节编制依据1.上海城市花园18#住宅楼工程中标文件;2.上海城市花园18#住宅楼住宅楼工程答疑文件;3.上海城市花园18#住宅楼住宅楼工程设计图纸;4.《建筑法》、《建设工程质量管理条例》、《工程建设标准强制性条文》;5.国家、地区颁发的现行有关工程建设的法律、法规、规定及标准;6.建筑业推广应用的十项新技术;第二节工程概况山东鄄城县上海城市花园18#工程,由山东金诚置业开发有限公司投资兴建,鄄城县规划建筑设计院设计,山东冠鲁股份有限公司承建。总建筑面积为4839㎡,其中建筑基底面积698㎡,储藏室349㎡,阁楼276㎡。建筑总高度22.930米。建筑层数为六层,带阁楼和车库。工程结构形式为砖混结构,基础形式采用钢筋混凝土筏板基础。本工程抗震设防类别为丙类,抗震设防裂度为7度。用烧结多孔砖砌筑,±0.000以下用M10水泥砂浆,+0.000~2.900用M10混合砂浆,2.900m以上用M5混合砂浆砌筑。本工程基础采用C30混凝土,卫生间采用C25防水混凝土浇筑,其抗渗等级不低于S6,

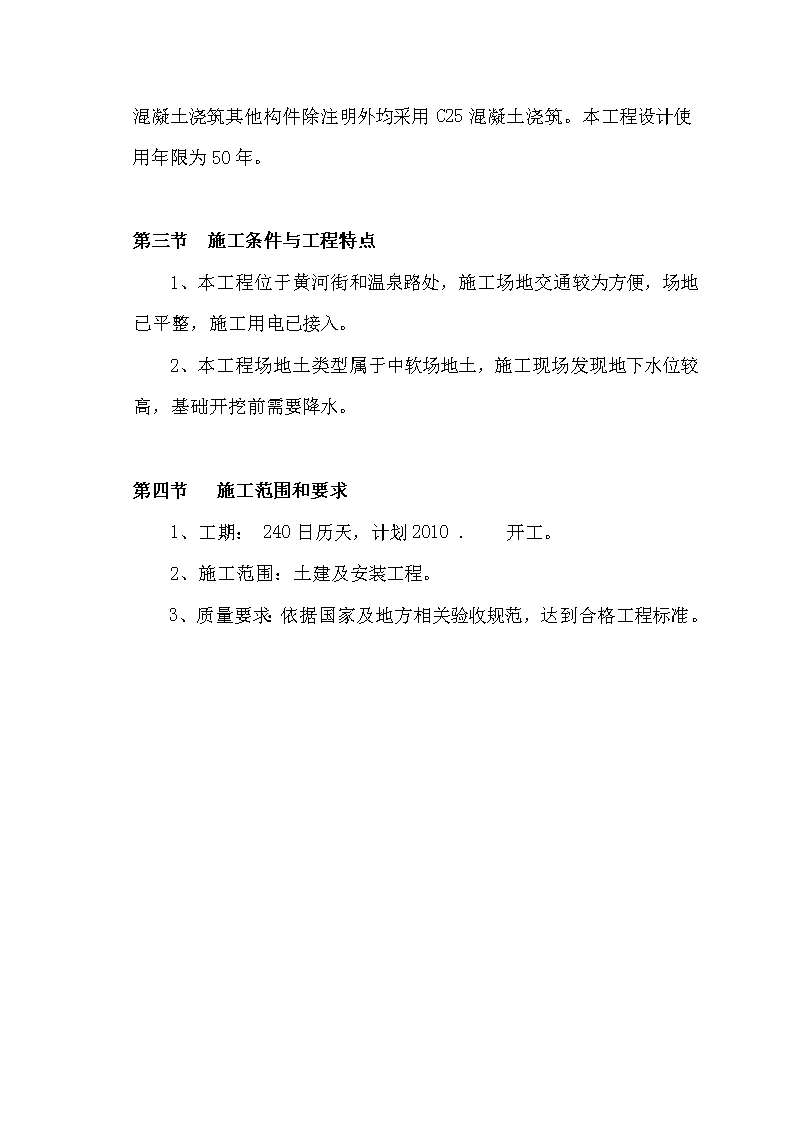

屋面现浇板采用C25混凝土浇筑其他构件除注明外均采用C25混凝土浇筑。本工程设计使用年限为50年。第三节施工条件与工程特点1、本工程位于黄河街和温泉路处,施工场地交通较为方便,场地已平整,施工用电已接入。2、本工程场地土类型属于中软场地土,施工现场发现地下水位较高,基础开挖前需要降水。第四节施工范围和要求1、工期:240日历天,计划2010.开工。2、施工范围:土建及安装工程。3、质量要求:依据国家及地方相关验收规范,达到合格工程标准。

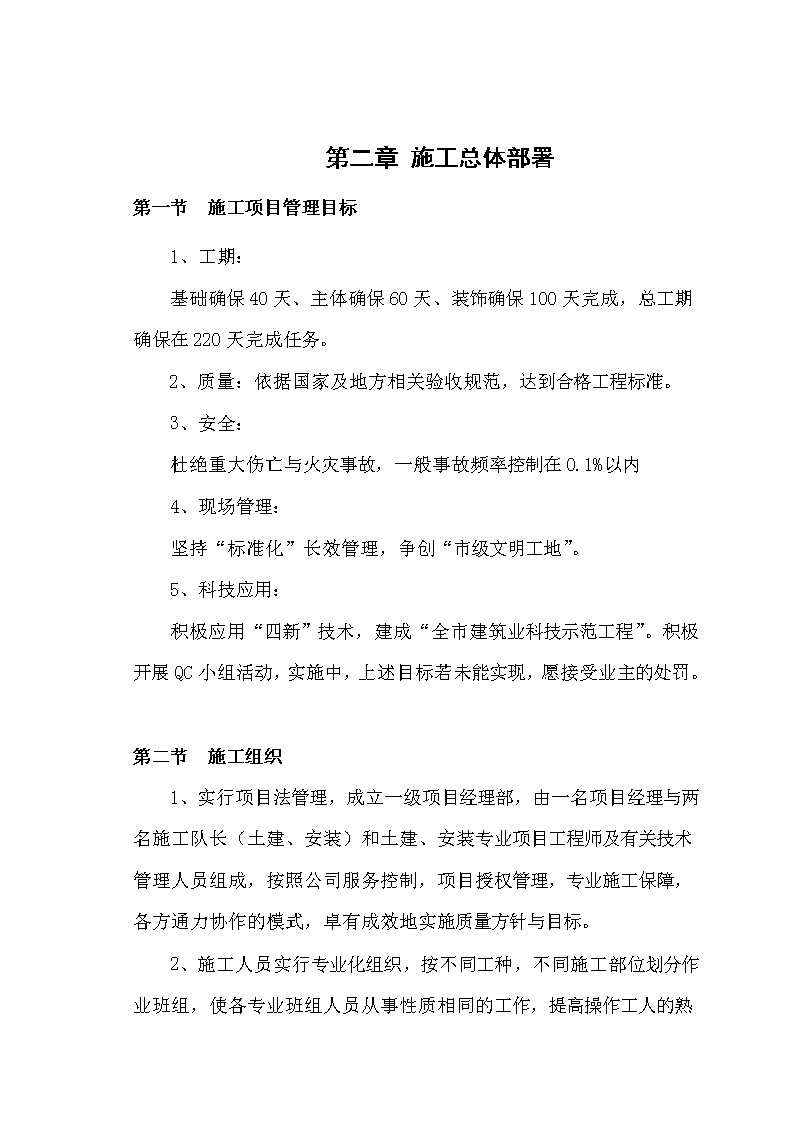

第二章施工总体部署第一节施工项目管理目标1、工期:基础确保40天、主体确保60天、装饰确保100天完成,总工期确保在220天完成任务。2、质量:依据国家及地方相关验收规范,达到合格工程标准。3、安全:杜绝重大伤亡与火灾事故,一般事故频率控制在0.1%以内4、现场管理:坚持“标准化”长效管理,争创“市级文明工地”。5、科技应用:积极应用“四新”技术,建成“全市建筑业科技示范工程”。积极开展QC小组活动,实施中,上述目标若未能实现,愿接受业主的处罚。第二节施工组织1、实行项目法管理,成立一级项目经理部,由一名项目经理与两名施工队长(土建、安装)和土建、安装专业项目工程师及有关技术管理人员组成,按照公司服务控制,项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标。2
、施工人员实行专业化组织,按不同工种,不同施工部位划分作业班组,使各专业班组人员从事性质相同的工作,提高操作工人的熟练程度和劳动生产率。4、专业班组实行物资消耗考核,定额计件工资管理,职能科室负责监督其施工方法、质量、进度、安全等,项目经理统筹安排项目的人力,物力的平衡调度。第三节施工规划1、基础施工以后按单元进行施工,每单元施工工期安排为6天。2、结构施工:拟配一台QTZ40塔吊(具体位置见平面图)负责材料的垂直输送,砼采用现场搅拌,做好计量工作,钢筋集中配制,板原位绑扎,GZ和部分QL可在料场绑扎完毕后吊装。模板采用胶合板早拆体系。为加快施工进度,塔吊在基础施工前安装,以充分发挥机械利用率,此阶段机械、劳动力达到高峰,随着建筑升高,扎实落实生产安全保证措施,以确保各项目标的实现。3、装饰施工:内饰由下而上分段进行,外饰由上而下,此阶段装饰人员,水电和专业安装人员进场较多,应加强施工工序的协调管理,相互配合,并须提前分阶段安排好主体结构验收,为装饰施工提供时间。4、零星工程:此阶段建筑物工程量基本结束,派人负责成品的保护,同时现场留足够的人力、物力进行善后工作,工程技术资料亦应着手整理装订、送审。5
、扫尾竣工:由项目部经理牵头组织,进行自查自纠,然后会同有关方面进行预检,整改施工中存在的不足,零星工程继续进行了手,施工机械、机具及临设拆离现场,最后配合业主、设计等单位进行全面验收,报质监站核定质量等级,进行竣工验收。
第三章施工项目管理组织机构建制第一节项目部管理组织机构为直线管理制项目经理技术负责人施工队长成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组各作业班组项目部管理组织机构为直线管理制,根据这种管理的要求,在项目经理的选用及管理人员的配备上必须严格要求,见下图:第二节项目部班子主要成员及技术力量的配备我公司早已实行项目法施工,实行公司领导下的项目经理负责制,公司直接面对项目进行综合管理、协调,鉴于该工程十分重要,所以我公司有幸承建该工程,该工程将列为我公司的重点工程项目,由公司直接组成重点工程项目部,选派施工过类似工程,并有丰富施工经
验的孙良远担任该项目的项目经理,建立由项目经理负责、项目工程师中间控制,质检员基层检查的三级管理系统,形成横向从整体工程到各分项工程,纵向从项目经理到作业班组的质量管理网络,现场项目班子主要成员及技术力量配备如下:项目经理1人(工程师,壹级资质)负责项目全面管理,协调工作。土建施工队长1人,(工程师,壹级资质)负责土建工程现场施工及管理。安装队长1人(工程师)负责安装工程现场施工及管理。项目技术员1人(高工)负责土建工程技术、质量等工作。施工、质量、安全、材料、预算、财务等各个职能管理小组,按岗位要求,配备齐全,建立高效管理的管理部门,严格岗位责任,各司其职,各负其责,保证工程顺利进行。为规范对该项目各项管理工作,合同管理及质量、进度的总控制,项目经理部将按照颁布的《质量保证手册》,《标准工程程汇编》及《文明施工与成品保护管理办法》等程序支持性文件实施管理和控制。第三节现场质量管理组织机构现场质量管理组织机构,见下图:
项目经理质量管理领导组长施工队长技术负责人质检员(土建)质检员(安装)施工员预算员测量员技术员安全员机管员计量员材料员资料员试验员土建各专业班组安装各专业班组
第四章施工准备与资源配备第一节技术准备1、测量放线,根据业主提供的测量坐标控制点进行复核,布设坐标控制网,引测半永久型施工水准点。2、组织学习、熟悉施工图纸、领会设计意图,做好图纸会审准备工作。3、对施工技术人员和操作工人组织培训学习,进行分级交底。4、编制施工进度控制实施细则,分解工程进度控制目标,明确各自责职,确保工期。5、编制工程质量实施细则,确定质量控制点,分解施工质量目标,建立施工质量保证体系,对特殊部位如测量放线等编制作业指导书。6、编制施工成本控制实施细则,分解施工成本控制目标,建成施工成本信息监控体系,编制材料、设备进货计划,落实乙供材货源,提供甲供材料、设备供应计划。第二节场内准备1、平整场地,搭建临时设施,硬化施工道路。2、布设施工水路、电路,布设安装施工机具。第三节场外准备1、向政府有关部门提交申请报告示,领取项目施工许可证与安全许可证。
2、与当地卫生、环境、市容、交通、工商、派出所等部门联系,办理有关手续。第四节主要施工机械设备使用计划表主要施工机械设备使用计划表序号设备名称型号规格数量产地定额功率备注1塔吊QTZ401济南30KW租赁3搅拌机JZ3502烟台4KW已有4对焊机UN1-1005烟台50KW已有5弯曲机GW-4023.5KW已有6切断机GQ-4025.5KW已有7电焊机AX7-30025KW已有8插入式振动器ZX50-6201.1KW已有9圆盘锯25.5KW已有10平板刨MB903A22.2KW已有11高压泵BS-15053.5KW已有12第五节主要工艺检测计量器具使用计划表序号仪器名称型号数量单位厂家1激光经纬仪J2JD1台苏光2自动安平水准仪DSZ31台3钢卷尺50m2把4钢卷尺5m10把5组合检测工具2套6砼抗压模/抗渗模2/1组7砂浆试压2组8铅垂5Kg5个第六节专业施工人员使用计划
根据预算工程量与工期安排,结合以往施工经验,各专业施工人员使用计划如下:基础结构施工工程木工钢筋工砼工架子工瓦工现场电工合计人数1081065140±0.00以上主体结构施工工种木工钢筋工砼工架子工安装工瓦工现场电工其它合计人数15121010101511083装修施工阶段工种抹灰工架子工现场电工安装工其它合计人数3051201571公司根据项目部每月提供的施工形象进度与劳动力使用计划及时予以补充调整,以确保施工正常进行。
第五章施工现场平面布置第一节现场布置原则与标化管理要求1、布置原则:科学、合理、文明、规范:a、职工生活区与施工生产区分开,以便于管理。b、现场施工道路、生活区人行路满浇素混凝土硬化,建立有效的排污系统。c、现场分阶段(基础、主体、装饰)布置,充分利用现场每一寸土地。d、充分考虑周边环境,做好防护、亮化、绿化工作。2、标化管理:科学规范,卫生整洁a、标化管理由项目经理负责,日常工作由标化负责人与物管员负责实施。b、实行平面图管理,经项目经理审批后实施,现场划区包干,材料标识堆放。c、生活区轮流值班,定时打扫,每周检查评比。d、生产区挂牌施工,谁做谁清,随做随清,工完料净现场清,以组为单位实行旬查考核。e、施工大门净化(门前三包),亮化(八牌两图),设置保卫科,24小时值班。3、施工现场平面布置图。(见附图)
第二节施工现场用电平面布置1、电源概况:业主在现场设置了现场施工电源,根据机械设备实际使用情况已能满足施工需要。2、现场线路布置:a、本工程的临时用电采用TN-S供配电系统,现场临时用电干线供电采用五蕊电缆或绝缘铜导线架空敷设,施工机具采用电缆供电,生活用电采用绝缘塑料三蕊护套线供电;供电干线依据施工现场实际情况,全部采用YC系列电缆。b、线路布置,供电干线沿现场围墙供至各分配电箱,跨越主要通道的干线均埋地60CM以下,外加保护套管。c、凡单机功率在30KW以上的用电设备,均由总配电室直接供电,在该设备3米内设独立开关箱,并有明显标识。d、现场采用“三级配电三级保护”。即总配电柜—-分配电箱—-移动式开关箱,每级都设漏电保护装置。e、生活区职工宿舍敷设日光照明、空调、插座三路总线,均单独控制。f、楼层供电:由分配电箱引出干线,经主楼管道井向楼层供电,每二层设分配电箱一只,分别向本层及上、下一层供电,各楼层施工时,设移动式开关箱。3、安全技术措施:a
、所有临时施工均采用橡套电缆供电,临时干线采用五蕊电缆,实行埋地的线缆,套管保护,架空线跨越主要通道时,线缆最低点与地面净高不小于5M。b、所有施工设备必须进行保护接零。c、在总配电室及分配电箱处保护零线须进行重复接地,按地电阻≤4Ω。d、总配电室的照明不同临时用电的控制。e、实行“一机一闸一漏”,漏电开关不动作电流动力不大于30MA,照明不大于15MA,动作时间小于0.1S。f、单相或二相用电,坚持保证三相用电平衡的原则,照明干线须采用三相线和工作零线同时引出,均匀负荷等。g、楼梯间及阴暗潮湿场所,采用36V安全电压供电。h、建立临时用电的“五大制度”,执行安装、检修的“八大措施”等。i、各供电干线、支线,须在控制电器上写字标识清晰。j、至主楼楼层的临时干线,每二层固定一次。见施工现场用电、用水平面图。(附图2)第三节施工现场用水现场平面布置1、水源概况:地下水位较浅,施工方自行打井用水。2、施工用水现场平面布置:见施工现场用电、用水平面图。
3、消防用水除施工用水可以利用外,另外在现场设置蓄水池,用来灭火。第四节现场主要垂直施工机械布置设1台QTZ40塔吊,详见平面布置图。塔吊在基础施工前安装。第五节现场生产、生活设施1、生活设施:按照施工计划,本工程施工高峰期职工人数在100人左右,经查表并结合现场实际情况,需搭设如下设施:a、职工食堂:100人*0.5M2/人=50M2b、职工宿舍:100人*2.0M2/人=200M2c、施技及监理、业主办公:50M2d、厕所:100人*0.05=5M22、生产设施:a、钢筋加工棚:本工程搭设30M2,内设对焊机、切断机、弯曲机等机械。b、木工棚计30M2。第六节施工现场排水、消防通讯平面布置1、排水:a
、沿基坑周边设300宽排水明沟,间隔25M左右设窨井,根据现场自然地势,由东向西排放,经沉淀后就近排入场外排污管中。b、施工大门设汽车冲洗台与沉淀池,确保运输车辆洁净出入。c、生活区地下敷设ф300排污管,经二级沉淀池沉淀后排入场外管网中。d、建现场厕所一座,加贴墙地砖与塑扣板吊顶及通风设施,建临时化粪池一座。2、消防:a、现场在设宽5M道路,作为消防与施工材料运输通道,施工中注意通道畅通,不得占用或堆放任何材料。b、木工房、钢筋房、脚手架等按规定设置防火器材。
第六章工程测量第一节测量仪器与专业人员的配在工程施工中,测量放线占有重要地位,它直接影响工程质量、进度、效益等,所以搞好测量放线显得尤为重要,本工程平面测量用方格网,直角坐标法测量,所有定位的点的位置必须事先准确计算,并经监理工程师认可后,方可施测。成立测量小组由测量专业工程师任组长,负责制定方案、设定测量路线,负责仪器的操作和维护保养。设专业测量员6名,负责测量工作及数据整理与记录等。第二节平面控制根据单位提供的平面控制点或基线,用经纬仪定出各轴线,然后于各条主要轴线的两端埋设桩点。在各点位置处打下木桩,并在桩顶钉上小钉作为其准确位置的标记,经检测复核无误后,将桩四周浮土挖去并用混凝土埋固。这些桩点组成本工程的施工平面控制网。第三节垂直度控制本工程建筑物高度在30米以内,竖向测量选用外控吊线坠法,用5kg线坠,在±0.00首层地面上以靠近结构四周的轴线点为准,逐层向上悬吊引测,轴线和控制结构的竖向偏差控制在允许范围内。
第四节高程控制依据水准点引测±0.00标高线,并标识在固定物上,标高传递时,选三个角点用钢卷尺由基点连续量出楼层标高基准点用水准仪抄测并相互校核,不得套层测量,以防止累积误差。第七章主要项目施工方法及技术措施
第一节土方开挖与排水施工1、施工顺序及工艺流程:土方开挖、排水→素砼垫层→筏板钢筋绑扎→筏板砼浇注→砌基础墙→基础圈梁→回填土方→±0.00以上主体施工2、土方开挖考虑到业主利益和施工进度,经现场勘察,我们将采用机械挖土,部分土方外运,严禁土方在坑边堆放过多。为保证工程质量,土方工程施工应做到:①、施工区域内的水准点和控制桩必须妥善保护,必要时加设护桩或用混凝土镶牢,土方开挖前,必须对龙门桩进行检查,复测,施工过程中不得任意碰撞或在其上堆土。②、土方施工前,对操作人员进行施工方案中操作方法、质量标准和安全规程的书面和口头交底,在施工过程中应随时检查执行情况,如发现有违反,应立即给予纠正。③、在开挖过程中,对平面位置,边坡坡度和标高等,进行测量,校核其是否符合设计要求。机械挖土时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,留150mm厚,采用人工清运。土方开挖后,及时请有关人员进行地基验槽,并做好验槽记录工作。3、基坑排水基坑排水,用抽水泵把水抽出基坑外的排水沟。
4、素砼垫层①、地基开挖经设计人员、监理、甲方等有关人员验收后,进行素砼垫层,垫层前先做好标高点,垫层土质必须符号实际要求,必须尽量保证基底无积水,砂石的级配要符合要求,拌和均匀,铺设厚度符合设计要求。②、进行素砼垫层前先定好控制标高点,边浇边用平板振动器振实,表面用木槎板槎平打毛,表面平整度要求在±8以内,养护达到一定强度后,弹出轴线,进行筏板钢筋绑扎。第二节基础钢筋工程1、钢筋施工顺序翻样→配料→筏板钢筋绑扎→班组自检→项目部检查→报监理、业主验收→下道工序施工2、钢筋进场和复试必须严格按照要求抽检,未拿到质保书和复试报告,不得使用,对锈蚀等不符合规范要求的不得使用,底板钢筋保护层应符合图纸要求。3、钢筋制作安装应严格按翻样单进行,成型钢筋编号挂牌,以免混用,绑扎按翻样要求顺序进行,钢筋焊接接头必须现场进行抽样,进行物理焊接试拉试验,合格后方可进行下道工序。4、柱、墙板插筋按照轴线定位,确保主筋垂直度箍筋接头相互错开。为保证基础上部主筋的准确性,待筏板钢筋绑扎完成后,用线坠
将柱轴线引到钢筋面层,注明标志,在竖向筋周边焊定位框,并把柱主筋焊牢。5、钢筋加工的各道工序,都应建立质量交接制度。钢筋绑扎安装完毕后,必须经过检验,并办理隐蔽工程验收签证手续。在钢筋绑扎过程中,要确保降水效果,日夜排水以免影响施工。第三节基础砼工程施工,模板工程1、基础筏板模板采用胶合板,模板制作按木模翻样要求进行编号备用,立模按模板翻样详图施工。确保模板、支撑的可靠性并且有足够的强度和刚度,对模板工程所用的材料必须认真检查选取,不得使用不符合质量要求的材料,模板工程施工应制作简单,操作方便,牢固耐用,运输整修容易等特点。2、施工时,先放样弹线,按图纸弹出工程结构的外轮线,还应弹出模板的安装线或检查线,施工轴线,标高线,几何尺寸必须正确。3、模板施工前,要求场地干净,平整,所有予埋件及予留孔洞,必须检查验收,确认准确无误后,请监理工程师验收签证。4、模板施工,必须严格按弹出线施工,保证构件轴线尺寸,结构标高,几何尺寸准确,立模时严格按立模翻样详图施工,保证模板,支撑的可靠性,若有影响模板施工处应及时整改,竖向结构的钢筋和管线先用架子临时支撑好,以免其任意歪斜造成模板跑位。5、所有可调节的模板及支撑系统在模板验收后,不得(1)基础砼设计C30,垫层为C15,采用自拌混凝土,为确保工程质量,筏板一次浇注。
(2)筏板浇筑:浇筑筏板时,应先在GZ钢筋上找出50线,以控制标高尺寸。保证浇筑面的平整度。筏板要求一次浇筑完毕,不得留设施工缝,保证混凝土的浇捣在纵向的搭接时间不超过初凝时间,为确保工程质量,安排管理人员跟班。⑶浇筑砼注意事项a、振动棒插点梅花形插入,间距300-500左右。振捣时,要“快插”“慢拔”,以防止混凝土表面先振实,而下面混凝土发生分层、离析现象及防止快拔时,砼来不及补充,留下空间。振动棒插入混凝土后应上下抽动,幅度5-10cm,以排除砼中空气。b、振动时视砼表面呈水平不再下沉,不再出现气泡,表面泛出灰浆水宜约20-30S。c、振捣时振动棒不宜紧靠模板,且应尽量避免振动棒碰撞模板、钢筋,予埋件,以防止跑模、钢筋位移等。d、当混凝土分层浇筑时,振捣上一层砼时,应插入下一层中50mm左右,以消除两层之间的接缝。浇捣砼后,需外露钢筋必须随时清理干净,落下砼及其模板跟部水泥浆应及时清理。⑷、预埋件和预留洞口预埋件的留设,可采用直接焊在结构件钢筋上或用短钢筋作为与结构筋的连接件,使预埋件及结构钢筋焊接牢固,保证预埋尺寸符合图纸要求。预留洞口,应事先按设计尺寸制作木框模,框模安装后,应有足够的稳性和牢固性,承受浇筑后成型,洞口四周按要求加固好钢筋。
第三节基础墙体砌筑和基础梁施工1、筏板浇筑完成,达到一定强度后,放可砌筑基础墙体,基础墙体用烧结多孔砖,M10水泥砂浆砌筑,2、砌筑至相应标高,开始支设基础梁和GZ模板,绑扎梁钢筋,待验收合格后,浇筑混凝土。第五节回填土施工1、基础施工完毕后,立即回填土方,土方采用机械回填。回填粘性土,应在填土层前验填料的含水率。含水量偏高时,可采用翻松晾晒、均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械压实等措施。2、回填土应水平分层夯实,采用打夯机夯实,摊铺厚度每层为300MM,压实遍数为3-4遍。打夯之前对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。填土要掌握好干湿,防止地台下陷。第六节主体模板工程模板及其支撑系统必须有足够强度刚度和稳定性,其支撑系统必须满足承受上部包括施工荷载在内的全部荷载,模板工程所用材料必须认真检查选用,模板应具有制作、安装、拆除方便,牢固耐用、运输整修容易等特点。
模板工程安装及拆除前,应在下达任务书的同时,由技术人员负责组织生产,对操作工人进行技术交底,根据翻样图交代清楚轴线关系、尺寸、标高、预留洞及预埋件等,所用模板材料及支撑的规格等要求进行模板安装或拆除,施工顺序及工序搭接操作要求、质量标准、安全措施、成品保护等施工注意事项。模板及支撑系统应连结成整体,竖向结构模板应加设斜撑和剪刀撑,水平结构模板应加强支撑系统的整体连接,对木支撑纵横方向应加强钉拉杆,采用钢管支撑时,应把钢管扣成整体排架。a、支撑系统全现浇钢筋砼梁、板、支架用Φ48脚手钢管,结合门架早拆支撑,同时也作为柱墙的水平支撑,对于梁高小于800,钢管排架沿梁两侧设置立管,间距@700-1000,对于楼板厚度小于200时,排架钢管主杆间距纵横向可≥1000且顶部承横管与立管交叉处加托扣件,立管下加垫板,每排独立架必须设置斜撑,实现“自我稳定”,相邻斜撑的间距不得大于6M,必要时设置连续斜撑,异型柱、墙体的支撑与板的支撑联结牢固,离楼面150及离顶板200设对拉螺丝杆一道,中间平均在600-800分别设置对拉螺丝杆,对于楼梯、坡道等坡度较大的构件排架搭设时,立杆可搭成与构件底垂直的斜杆,斜杆根部在浇筑时,预埋钢筋或预埋件作为支点。b、柱模板工程立模前应弹出中心线和两边线及轴线检验线(即校核线)弹出柱子边线,校对标高,模板下应先用砂浆找平,模板内清扫干净。
在柱模顶端距梁或板底50mm范围内,为确保柱与梁板接头不变形不漏浆,所有接头处模板应制作认真,拼缝严密,严禁乱拼乱凑和用废纸、破布堵塞。当用组合钢模板时,接头处非模数段可用木模塞,拼缝应严密、牢固。(2)梁模板:梁模采用侧包底的支模法,便于拆除侧模以利于周转,保留底模及支撑有待砼强度的增长,达到规定强度时拆除。当梁宽小于500时,用50厚木板做成梁底模,当梁跨度≥4M时,跨中应按规范起拱,起拱高度为全跨长的1/1000—3/1000,梁较高时还应考虑钢筋绑扎的需要,必须要事先立一侧模板,另一侧待钢筋绑扎好后再安装。(3)楼板模板:面板为复合木板,根据标高在梁两侧上钉上水平横档,再在上边搁置平台格栅,平台格栅用木方或钢管铺设,当跨度超过1500时,平台格栅下应加设大横楞和立柱支撑,方木找平后,在上面铺钉夹板。(4)楼梯模板:楼梯应按翻样图纸标高找好平台标高,其施工步骤应为:安装平台梁及平台模板→安装楼梯斜梁板或楼梯底板并完成楼梯支撑系统→安装楼梯外帮侧模→安装踏步模板。用套板画出踏步侧板位置线,钉好踏步侧板三角木,然后在三角木上钉好踏步侧板,楼梯踏步高度要一致,踏步侧板下口钉一根小支撑,以保证侧板不下沉,楼梯栏杆应按设计留好预埋件。c、立模注意事项:
(1)柱模板安装时,应根据砼浇筑程度和高度,决定其竖向尺寸是否开门子洞。(2)柱模板安装时,其截面应按允许负值差控制,夹板尺寸应符合模数便于拼装、墙、柱角部可配置阴阳角模。(3)接头处模板,梁柱板交叉处模板,应认真配置,防止产生烂根、移位、胀模等不良现象。施工时严格按设计要求做到各构件轴线位置、结构标高、几何尺寸准确,立模要按详图施工,保证模板的严密性、可靠性,使构件成型尺寸准确。(4)、砼浇捣完毕后,及时拆除模板,将有利于模板的周转和加快工程进度,但拆模过早会影响砼结构的质量,非承重的侧模,应在砼强度能保证其表面棱角不因拆模而损坏,承重模应当有与结构同样条件养护的试块达到规定强度时方可拆除,拆模砼要达到强度值表如下:结构类型结构跨度(M)达到砼设计强度百分率板≤250>2,≤875>8100梁、拱、壳≤875>8100悬臂构件≤275>2100拆除模板及其支架的结构,应在砼达到强度后,才允许承受全部的计算荷载,施工中不得超载使用,严禁集中堆放过量的建筑材料,当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
拆模时,应注意以下几点:(1)拆模时不得用力过猛,拆下来的材料应及时运走、整理。(2)拆模顺序一般应是先支后拆,后支先拆,先拆除非承重部分,后拆除承重部分。(3)拆除跨度较大的梁下支撑时应先从跨中开始,分别拆向两端。(4)多层楼板支撑拆除,应按下列要求进行,上层楼板正在浇筑时,下一层楼板模板的支撑不能拆除。模板清理,模板及支撑拆除后,应及时按种类规格进行清理,并运离拆模区域,以便后续工作的开展,所有非一次性使用模板拆除后应及时修补、整形、涂刷脱模剂。第七节主体钢筋工程钢筋要求:钢筋应有出厂质保证明书和复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌,进场应分批号、规格进行验收、堆放、防止锈蚀和污染,并按规范及有关规定取样做力学性能试验。钢筋采用现场制作,机械和手工加工相结合成型,手工绑扎的方法,直径大于16的钢筋采用闪光对焊接头,小规格钢筋采用绑扎接头。钢筋加工前应先熟悉图纸和配料单、钢筋加工的形状、尺寸需要代换时,应征得设计单位的同意,钢筋的各道加工工序,都要建立质量交接制度,钢筋绑扎好后,必须经过检验,并办理隐蔽工程验收签证手续。⑴
、构造柱筋以一般钢筋为主,主筋在扎前应调直,柱主筋设计采用搭接,柱梁结合处搭接和锚固须按设计要求处理,柱边钢筋≤4时,可在同一截面上焊接,否则应分两次错开焊接,且接头距为40d以上,箍筋要根据抗震设计要求加工,注意弯钩的角度及长度。绑扎时,应与受力钢筋垂直设置,箍弯钩叠合处,应沿受力钢筋方向错开设置;箍转角处与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相间应成八字形,扎丝一端,均需弯向构件内部。在柱主筋焊接长度内,箍筋绑扎不得少于3个,柱筋砼保护厚度用1:2水泥砂浆控制,用带铁丝垫块绑牢在柱主筋上。⑵、梁、板钢筋钢筋施工时,应先绑扎梁筋,后绑扎板筋。框架梁接头处理:上部钢筋接头应在跨中1/3跨度范围内,下部钢筋接头应在节点处,搭接长度为40d,接头位置应错开,在受力多筋直径40倍区域范围内,绑扎接头受力筋截面积不得大于25%;梁筋须严格按设计要求配制,注意梁端箍筋的加密,端头弯钩处理参照前术方法,弯钩叠合处应交错绑扎。楼板钢筋绑扎时,应先清扫模板上碎木等杂物,绑扎采用顺扎成八字扎,除外围两根筋交点全部满扎外,其余各交点可间隔交错绑扎,扎负弯矩筋时,每个扣都要绑扎,为保持上层钢筋位置准确,上下层钢筋间须加钢筋蹬。⑶、楼梯钢筋绑扎楼梯钢筋绑扎方法类似楼板,但须注意主筋锚固及负筋配制。⑷、混凝土保护层
为了使受力钢筋有一定厚度的混凝土保护层,在梁、板受力筋的下部,梁、柱、墙的模板的侧面,均设置水泥垫块。第八节主体混凝土工程砼均采用自拌混凝土。⑴、砼施工质量保证措施:a、砂石原材料必须符合质量要求,并做原材料试验,确保砂率比,石子级配,水灰比的正确性,防止水灰比过大,造成混凝土离淅现象。b、砼应有试验配合比报告,并提供质保资料和试验报告。c、加强对砼的保水养护工作,砼终凝后,加两层草袋加水养护,使砼表面温度与核心温度差小于20℃,强度未达到1.5MP,不得上人作业,砼养护期不得小于5昼夜。d、浇注砼时,在每层接头位置为防止浮浆出现,可用调整配合比和落度的方法解决。e、检查砼质量应做抗压强度试块,试块必须在浇筑地点随机抽样制作,从试样到养护等,指定专人负责,以正确反映砼结构和构件的强度。⑵、砼的浇筑施工准备
砼浇筑前须和气象部门和供电部门取得联系,尽量选择连续晴好天气进行,浇砼前安排好各工种值班人员和操作班次,组织机械设备,照明灯具、覆盖材料、制定浇筑运送、浇筑流向、起始和结束点、振捣方法、养护方案,各班组分别作技术、安全交底,做到有条不紊。根据试配确定混凝土配合比,混凝土用水泥、砂、石,根据混合比选定材料,不得任意更改。应先完成钢筋隐蔽验收工作,模板是否符合要求,几何尺寸、模板支撑是否牢固,清理模板内垃圾,用水冲净。材料准备应按工程量准备足够的砂、石、水泥,以确保混凝土连续施工的需要,认真核对现场材料,与配合比是否一致。①原材料计量:利用磅秤,每种材料准备一台磅秤,严格控制施工配合比,必须逐项、逐次过磅。②机械搅拌在搅拌第一盘时,应先加水空转几分钟,湿润搅拌筒并倒净积水,再加料搅拌。一般加料顺序:可先加1/3的水→按石、水泥、砂的顺序将原料装入上料斗中→上料斗提升投入搅拌机中→搅拌。其余的水在搅拌过程中陆续加入,搅拌时间一般为1-2分钟。在搅拌过程中,严禁边出料边进料,应将搅拌机内一次搅拌好的砼出完后,方可再次投料。砼运输:砼运输能力必须保证砼的连续浇筑,运输过程中不漏浆、不离淅、在初凝前要浇筑完。垂直运输主要靠塔吊完成。(c)振捣器操作要点:①
、砼入模时,不得产生离析现象,浇筑应保证砼初凝前将次层砼浇筑完毕,若超过150分钟,必须按施工缝处理,在浇筑与柱、墙连成整体的梁板时,应在柱、墙浇完毕后适当停歇,使砼初步沉实,再继续浇筑。②、使用振捣器,采用垂直振捣,应做到“快插慢拔”,每点振动时间为20-30秒,最短不得短于10秒,不得将软轴插入砼内部,使内软轴弯曲。③、振动器插点应排列均匀,可采用“行列式”或“梅花式”,按顺序移动,不得混用,以免造成混乱而发生漏振,每次移动距离不得大于作用半径的1.5倍。④、当混凝土分层浇筑振捣上一层混凝土时,应插入下一层50左右,以消除两层之间的接缝,同时振捣上层砼应在下层初凝前。在梁、柱节点比较密集处时,要用同标号的细石混凝土浇筑,振捣的方式用倾斜法或剑式振动器。⑤、平板式捣动器在每一位置连续振动一定时间,正常情况为25-40秒,移动时应成排前进,每排搭接为30-50mm,防止漏振。⑥、柱砼的浇筑:浇筑前在原柱面上铺一层5-10cm厚与砼标号相同的水泥砂浆,当柱高超过3.5m时应分段浇捣,用溜槽浅串筒等工具施工,必要时在住侧模开门浇筑,浇筑连续进行,分层浇筑分层振捣。梁板的浇筑:梁高大于350时,应分层浇注,当梁与梁交叉处,一般钢筋比较密,应特别小心,该部位可以用同等标号的细石浇筑,浇筑板时,应严格控制板的厚度,并随浇随振,随时用木槎槎平打毛。在厕所四周的梁按墙宽高出楼面浇150高的防水梁,与梁一道浇成,浇筑时要注意密实性。
第九节主体砌体工程1、本工程主体砌体采用MU10烧结多孔砖砌筑,0.000—2.900采用M10混合砂浆砌筑,2.900米以上采用M5混合砂浆砌筑。2、砖墙砌筑前,必须清除基层面上的杂物;校核轴线;弹出墙身边线,按施工图标高尺寸分出门窗洞口、附墙垛、构造柱等位置,然后摆砖样,排出灰缝厚度,于墙身交接处立皮数杆,间距不超过15米,并用水准仪抄平。砌筑时采用“三一”砌砖砌筑,即“一铲灰、一块砖、一挤浆”。水平及坚直灰缝砂桨饱满度不低于80%,交接墙体不能同时组砌时,应于墙体中引出阳槎,后砌填充墙应沿框架柱全高每隔500设2φ6拉结筋,拉结筋深入墙内的长度不小于墙长的1/5且不小于700。3、砖在砌筑前一天在地面浇水湿润。湿润程度以砖面含水达到基本饱和状态为宜,砖的含水率控制在10%-15%,当施工间歇完毕重新砌筑时,应对原砌体顶面洒水湿润。砌块的含水量不宜过大,含水量过大会造成墙体变形。4、砌筑砂浆应采用机械拌和,拌和时间、自投料结束算起,水泥砂浆、混合砂浆不少于120秒,掺用外加剂砂浆不少于180秒,砌筑砂筑应有良好的和易性,其厚度不宜大于2cm,砂浆稠度宜为7-9cm,应做好砂浆配合比及试压块,要求砂浆随拌随砌。5、脚手眼不得随意留设,如需留设,须符合规范规定。6、铺灰的长度和灰缝厚度,铺灰应不超过3-5米。
第十节装修工程(一)、内墙装修内墙装修工艺流程:基层处理→打点(做护角线)→甩浆→抹灰→批腻子(1)将墙面、砼面等基层的灰尘、污垢和油渍等清理干净,并洒水湿润,用1:1水泥砂浆甩浆,使表面毛化,容易粘结。(2)检查基层表面的平整度,并用与抹灰层相同的砂浆设置标志。(3)及做好阳角线,其高度不低于2m,每侧宽不少于5cm。(4)抹灰按配合比拌合,水泥初凝时间前用完,随拌随抹。(5)抹面层时,先将砂浆抹平标筋点,用刮尺沿木条面刮平,找平台用木抹子拍打槎平初拉纹路,掌握好收水程度,控制砂浆稠度不宜过大,防止面层裂缝。(6)抹灰时用2m直尺,检查表面平整度及阴阳角,按标准验收。(二)、外墙装修本工程外墙保温采用粘帖挤塑聚苯板的方法,针对本工程特点,外墙抹灰主要分两部分,即保温板内墙体抹灰、保温板外抹罩面灰。保温板内基层抹灰采用水泥砂浆;保温板外抹罩面灰,面层采用抗裂砂浆,并在面层施工时,揉压入玻纤网格布,使面层隐现网格布凹纹.1、工艺流程:
2施工工艺(1)保温施工工艺a、基底处理:去除墙面的油污、灰尘、疏松物等影响附着的物质。b、保温板铺装:首先检查墙体表面平整度,符合要求后,开始定基线。沿窗口位置在墙面上弹出水平、垂直线,在各阴阳角及大墙壁面不超过12m,用钢丝垂吊线来确定出板外立面距墙体的距离(为板厚5-10MM)。在墙面挂水平线来确定板块数。c、保温板切割:依据墙体的实际尺寸切割大于600×1200mm的EPS板备用。d、反包加强网的裁剪:反包加强网,用于外墙阳角、窗口及端部,反包加强网的宽度为200mm+苯板厚度,长度可取耐碱玻璃纤维网的幅宽。e、粘结砂浆的拌和:将一份保温墙体专用粘结剂砂浆加入专用粘结胶,在容器中用电动搅拌机搅拌均匀,达到适合操作的粘度,易施工为宜。f、反包加强网的铺设:沿边缘将加强网拉直,以100mm宽度粘结砂浆上。g、板被胶:保温板要粘结的一面粘结面抹粘结砂浆。粘贴面一侧周边均布10mm,50mm宽的粘结砂浆,并在中间点设粘结圆点(直径
100mm左右,间距200mm左右),四周一圈及中间点的粘结点面积≥苯板面积的40%。见下图:h、EPS板的粘贴:将EPS板沿基线铺装,用力将EPS板压于粘结砂浆上,使每个部位都有均匀的黏着机会,由左向右、右上向下逐层粘贴,EPS板打被胶时留出50mm透气孔,安装时相邻保温板之间的最大缝隙小于3mm,垂直、水平偏差不大于3mm铺装时横向水平坚向错缝,错缝宽度大于100mm,禁止保温板的接缝中使用粘结灰浆。i、EPS板锚固栓安装:在保温板施工后24小时后,保温板检查平整合格后,按每平方米3-4个安装锚固栓,安装在保温板三块接缝处。(2)、罩面层的施工工艺罩面层的施工一般在EPS板粘贴24小时后进行。a、裁剪加强网:依据现场情况裁剪加强网。b
、拌和罩面砂浆:将一份保温墙体专用罩面砂浆加入专用粘结胶,在容器中用电动搅拌机充分搅拌均匀,达到适合操作的黏度罩面砂浆,调整黏度以不流挂,易施工为宜。c、打磨:24小时后,用专用打磨工具将苯板翘凸部分打磨平整,消除灰尘。d、涂刮罩面砂浆:EPS板外表面满涂罩面砂浆,涂布宽度应大于加强网幅宽。e、增强网铺设:将预埋的反包加强网外漏部分翻到苯板面上,包裹保温层边缘,用抹刀压入罩面层内。浆裁剪好的加强网展开,拉紧经纬向,用抹刀压入罩面砂浆层。f、涂刮罩面砂浆:增强网压入后,涂满外层罩砂浆,厚度2mm左右,此为一布二胶工艺,总厚度为3-5mm。第十一节楼地面工程1、楼地面施工流程:清理基层→定点标筋→浇砼砂浆抹平→用2M直尺检查平整度。2、卫生间楼地面施工:钢筋混凝土楼板面用30厚细石混凝土找平,贴TS防水卷材两遍,30厚干硬性水泥砂浆结合层,上铺设地面砖。3、楼面施工:钢筋混凝土楼面上用60厚LC7.5轻骨料混凝土填充层,基层搓毛。待用户自行铺设地面砖。施工时要注意室内标高的一致,每一层的标高要按图施工,要做到每一层地面标高无误差。第十二节屋面工程
1、施工工艺流程:屋面工程必须要按《屋面工程施工及验收规范》进行施工。屋面结构清洗干净,用水泥砂浆找平,然后铺砌隔热层,防水卷材。当屋面工程全部完成后,应会同甲方一起验收,并做好防护。2、卷材防水层施工(1)施工顺序a、高低跨屋面相连的建筑物,要先铺高跨屋面,后铺低跨屋面。相同高度屋面按照先远后近的原则,还应注意从檐口处向屋脊处铺贴;从水落管处向两边“分水岭”处铺贴。b、特殊部位的附加层卷材,应在大面积屋面卷材施工前铺贴完毕。(2)防水卷材施工的细部构造及注意事项:a、铺贴卷材防水层粘结应牢固、无空鼓、损伤、滑移、翘边、起泡等缺陷。铺贴前防水材料应保持干燥,含水率不超9%,铺贴时排气完全,b、卷材防水层的保护层,应牢固、结合紧密、厚度应均匀。c、铺贴的顺序合理,涂布时应按照先高后低,先远后近的原则进行;可合理划分施工段,分段应尽量安排在变形缝处;先涂布排水较集中的落水口等部位,再由低处贴向至高处。d、加强成品保护:防水层施工后,严禁在防水层上堆放杂杂物。应及时做上刚性保护层,防止防水层被刺穿。提高防水层的耐用年限。第八章工期计划与工期保证措施
第一节工期计划安排根据工程结构情况、现场施工条件及拟投入的施工实力、机械设备、周转材料和在保证质量的前提下,快速施工的成熟经验,本着科学、负责和积极的精神,经过周密考虑决定用个日历天完成本次施工任务,在施工中各工序必须紧密结合,及时穿插,其分阶段控制计划如下:1、基础工程计划天,主体工程计划天,装修工程计划天,零星工程天,室外工程计划天。2、主体结构施工五层后,插入由下而上进行内墻装修施工,待工程封顶即由上而下进行外装饰,屋面结束后进行室内精装修。水电安装紧随结构砌体进行,设备安装施工等及时穿插,相互创造条件,密切配合。第二节施工总进主度计划施工总进度计划横道图见附图:第三节工期保证总体措施1、组织措施:a、有力的指挥体系:由具有丰富施工经验与一流管理水平的
一级资质的项目经理负责本工程的施工管理,同时配足专业施工技术管理人员组建坚强有力的项目部,明确职责,严格岗位责任,各司其职,各负其责,既保证项目经理的领导权威性,又注意发挥各职能部门的主观能动性,齐心协力做好工作。b、优秀的施工队伍:信誉好、素质高的施工队伍是保证工程按期完成的基本条件之一,我公司拟选择由业主考察认定的从事过大型及类似工程施工,素质高、信誉好、作风硬的队伍进行本工程的施工,确保工程按计划进行。2、物质措施:a、采用先进的垂直运输机械:现场投入1台QTZ40塔吊,负责现场材料垂直运输和水平倒运。装修阶段现场设置1台砂浆搅拌机,及时供应装修所用砂浆和零星砼。其它主要设备见施工机械使用计划表。b、应急措施:现场储备足够的施工物资。根据工程进度计划和施工情况,提前准备施工材料,做到不因材料误施工。3、技术措施:a、现浇板采用木质大模板,施工速度快,施工方便,平整度好,顶棚不用抹灰。梁板支撑系统采用可调式支撑体系,施工速度快b、积极推广应用“四新”技术:如冷轧扭、PP-R给水管、UPVC下水管等,可以加快施工进度,同时广泛开展群众性的QC攻关活动,为生产排忧解难,确保工程一次成优。c、合理安排工序:提前插入装修施工、水电安装。d、组织均衡流水施工
施工流水作业是一种科学的施工组织方法,综合运用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现均衡流水施工,以达到工期短、质量好、用工少、投入低的综合效益。4、经济措施:a、引进竞争机制:制订奖励政策,鼓励加班加点,采取经济奖罚手段,激发职工的劳动积极性。b、加大奖罚力度,项目经理部与材料供应商签订合同,加大延误处罚力度,促使其按期提前完成。职工农忙不放假,采用经济补偿措施稳定现场施工人员。5、配合措施:a、成立专门协调部:施工期间,加大协调管理力度,主动与业主、监理联络、协调各工种、各相关专业分包单位之间的工作,积极配合,提供方便,为快速优质施工创造有利条件。b、加强服务,主动配合和协助业主在施工过程中涉及到工程设计变更,材料供应、供水、供电、交通、市容环保以及配套工作上的困难,及时解决工程建设过程中出现的各种问题,保证施工正常进行。c、充分发挥土建、安装一家,便于配合协调的优势,妥善安排工艺流程,相互创造条件,加快施工进度。d、虚心接受政府监督,施工中主动邀请政府职能部门前来指导传经,积极预防质量问题,加快施工进度。5、信息管理措施:a
、建立情报室,项目经理部及时掌握有关建设工程的法律,法规、政策,并及时下发、宣传。特别对工程造价、工程质量监督等方面予以认真对待,成立情报室,具有效工程施工规范、规定、标准图等。b、实施微机管理,对工程的进度、质量、安全纳入电脑控制保证有关信息及时准确传达到有关人员,使工程进度得到全面控制。第四节实施工期计划过程控制措施1、实行项目经理负责制行使计划、组织、指挥、协调、控制、监督各项基本职能。2、以工程总进度计划为主线,以阶段里程碑计划为控制点,细化进度计划,以日保周、以周保旬、以旬保月,以月保阶段控制点,以各控制点保总进度。3、对施工过程实行动态管理,根据不同施工工期预先制定设备使用计划、劳动力使计划、材料进场计划,提前准备,及时组织、调整,加强协调。4、在施工中抓主导工序,找关键矛盾,合理安排施工程序,利用空间进行结构、装饰、设备安装等的交叉流水作业,保证阶段控制点的实现。5、建立每周生产例会制度,认真检查上一次例会确定的任务完成情况,布置本周工作,分析影响进度计划的因素,及时采取补救措施,保证总计划的完成。6、提前做好季节施工的准备工作,采取切实可行的季节性施工技术措施,保证工程进度计划的落实。
7、加强每一分部分项工程质量控制验收、做到一次成优,严把成品和半成品质量,减少损坏及返工,使进度计划不受影响。8、按照计划安排,提前与业主、监理、主管部门沟通,及时做好分部分项及分阶段验收工作,以便下道工序及时进行。9、对建设单位指定的专业分包队伍积极予以配合,提供方便,指定专人加强协调,监督检查,使工程施工协调有序,达到施工计划实施的预期目标。10加强定额管理,采取经济措施,提高劳动效率,促进任务计划完成,保证工期计划的落实。第九章工程质量保证措施
第一节质量保证体系我们将以“质量第一,用户至上”为宗旨,运用先进的技术、科学的管理手段,精心组织,精心施工。积极开展群众性QC质量管理活动。定期进行质量分析,强化质量检测与质量验收,将贯彻ISO9002质量标准体系建立标准工作程序贯穿施工全过程,不断完善现场质量保证体系,以优质的产品和完善的服务来回报业主。质量保证体系下:管理职责质量体系原则工序管理与控制施工准备 质量采购质量施工过程控制不合品控制和管理半成品和成品的保护工程质量的检验回访和保修 工程安全与责任质量文件和记录统计技术的应用测量和实验设备的控制第二节分部(项)工程质量实施计划本工程照国家标准《建筑安装工程质量检验评定统一标准》的要求和现行施工验收规范及省市有关文件规定评定,单位工程最终质量等级为合格,争取达到优良工程标准。第三节质量保证总体措施
1、从施工组织与队伍上确保:a、本工程我公司决定委派业主确认的施工过类似的工程、有丰富中实践经验的项目经现担任工程该项目经理,并配足专业施技管理人员,建立岗位责任制和质量监督制度,明确分工职责,落实施工控制责任制,各岗位各行其职。b、选用技术过硬、敬业爱岗、社会信誉好的本公司在册职工参与施工,不搞分包和私招乱雇,同时,我公司拥有已形成的对施工队伍完整的管理和考核办法,以对施工队伍质量、工期、信誉和服务等方面的严格考核,从根本上保证项目所需劳动者的素质,从而为实现工程质量目标奠定坚实的基础。2、从施工制度上确保:我们将进一步完善技术交底制、材料进场检验制、样板引路制、施工挂牌制、施工过程三检制、质量否决制、成品保护制等一系列规章制度,并进一步细化具有我公司特色的“干部六项考评”和“职工百分考核”制度,严格按照规范要求,狠抓关键工序管理,严格过程控制做到上道工序不符合要求,坚决不进行下道工序,达不到要求的坚决整改至符合要求为止。3、依托先进的施工技术与手段,提高质量:a、专业施工保证:按照工程建设过程的工序规定强化技术管理,为工程项目实现质量目标提供专业化技术手段。b
、防水工程保证:严格按防水操作规程操作,由专业队伍施工,工人持证上岗,尤其是各细部、节点作法严格执行施工规范和设计要求,并加强现场控制以杜绝渗透漏的发生。4、优质的物资采供系统,确保原材质量:项目经理部负责物资统一采购、供应与管理,并根据ISO9002质量标准,确保所采购和分供应的物资满足质量要求。a、采购物资时,在确定合格的供应商厂家和信誉好的商店中采购,所采购的材料或设备必须有出厂合格证、材质证明和使用说明书,对材料、设备有疑问的禁止进货。b、实行动态管理,项目经理定期对分供方的实绩进行评审、考核,并作记录,对不合格的供应商从档案中予以除名。5、以严励的经济奖罚措施和合同保证质量:a、保证资金正常运作,确保安全设施和施工资源正常供应。同时,引进竞争机制,建立奖罚制度,对施工质量优秀的班组、管理人员给予经济奖励,激励他们在工作中始终能把质量放在首位,使他们再接再励,扎扎实实才能把工程质量干好。对施工质量低劣的班组、管理人员给予经济惩罚,严重的予以除名。b、合同约束:全面履行工程承包合同,加大合同执行力度,及时监督施工队伍及专业公司的施工质量,热情接受建设监理的监督。6、从计量上确保:计量管理是质量控制的根本,严格按照规定,加强计量器具管理,做到称量准确,把关严格,以此提高工程质量。7、开展广泛的科技攻关,提高工程质量:
充分发挥科技实力,增加投入,积极调动广大员职工的质量攻关热情,组织施工质量控制等课题,提高工程质量,详见QC攻关计划。第四节分部(项)工程质量保证措施1、测量工程质量保证措施:a、测量定位所有的经纬仪、水准仪等测量仪器及工艺控制质量,检测设备必须经过鉴定合格,在使用的周检期内的计量器具按二级计算标准进行计量检测控制。b、测量基准点严格保护,避免撞出、毁坏。施工期间,定期复核基准点是否以生位移。c、总标高控制点的引测,采用闭合测量方法,确保引测结果的精度。d、所有测量观察点的埋设必须采用闭合侧量方法,确保引测结果精度。e、轴线控制点以及总标高控制点,必须经监理书面认可方可使用。f、所有测量结果,应及时汇总,并向关部门提供。g、测量人员必须由经过专业培训,具有丰富的测量经验和高度责任心的同志担任。2、模板工程质量保证措施:a、模板在每一次使用前,均应全面检查模板表面光洁度,不允许有残存的砼浆,否则必须进行认真清理。b
、安装模板前应检查预埋件、拉结筋、预留洞的位置、尺寸、规格、数量及固定情况,注意与安装协调,封模板前保证墙内管线预埋完毕。安装模板前应将模板内的垃圾杂物清除、冲洗浮灰。c、梁柱处模板要专人修补、模板的拼缝有明显缝隙者,必须采用油腻子批嵌,确保表面平整接头方正。拆除模板必须得到项目工程师的认可,并有拆模通知后方可进行拆模。d、模板在校正或拆除时,绝对不允许用棒撬或用大锤敲打,不允许在模板上留下铲毛或锤击痕迹。e、模板在设计时必须充分考虑模板自身刚度和模板加工后运输方面的变形,须符合规范规定。f、加工的模板须事先在地面按编号进行预拼装,校核平面尺寸、角度、弧度、垂直度及平整度,检查模板间连接节点,吊环等如达不到质量标准,必须整修合格后方能使用。g、模板的允许偏差:项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查3、钢筋工程质量保证措施:a、钢筋工程施工前须按设计图纸提出配料清单,同时应满足设计对接头分布及错开要求。搭设长度、弯钩等符合设计施工规范的规定,品种、规格需要代换时,应征得设计单位同意,并办妥手续。
b、所用钢筋具有出厂质量证明,对各钢厂的材料均应进行抽样检查,并附有复试报告,未经试验不得使用,并且做好钢筋的待检、已检待处理、合格和不合格的标识。c、绑扎钢筋前由项目工程师向班组进行交底,内容包括绑扎顺序、规范、间距、位置和保护层、搭接长度与接头的错开位置,以及弯钩型式等要求,设洞套在钢筋上。d、注意满足砼浇捣时的保护层要求,砼垫块按设计的保护层厚度事先做好带铁丝预制砼垫块,砼垫块用普通32.5#水泥按1:1—1:2的比例砂浆制作,垫块设置的间距宜控制在1米以内,在园砼柱中,采用圆形砂浆块中间设洞套在钢筋上。e、弯曲不直的钢筋经校正后方可使用,但不得采用预热法校直,沾染油渍和污泥的钢筋必须清洗干净方可使用。f、加强施工工序质量管理,在钢筋绑扎过程中,除班组做好自检外,质检、技监、技术应随时检查质量,发现问题及时纠正。钢筋采取按工序分阶段验收,未经隐蔽验收合格,不得进行下道工序施工。g、在钢筋绑扎过程中,如发现钢筋与预埋件或其它设施相碰时,应会同有关人员研究处理,不得任意弯曲钢筋。h、为了保证砼浇筑时顺利和振捣的方便,钢筋在绑扎过程中必须注意钢筋的排列布置。特别是在有暗柱和暗梁的情况下,对暗梁的不平布置筋应尽量预留下料串管的间隙大于15厘米,若不能按设计要求排列时,应会同技术部门协商统一,并经设计认可。i
、为保护已绑扎的平台筋和预埋的管线位置准确,在浇筑平台砼前先用马凳搭好人行道,确保钢筋位置准确。j、钢筋绑扎允许偏差:项目允许偏差(mm)检验方法绑扎钢筋网长、宽±10钢尺检查网眼尺寸±20钢尺量连续三档,取最大值绑扎钢筋骨架长±10钢尺检查宽、高±5钢尺检查受力钢筋间距±10钢尺量两端、中间各一点,取最大值排距±5保护层厚度基础±10钢尺检查柱、梁±5钢尺检查板、墙、壳±3钢尺检查绑扎箍筋、横向钢筋间距±20钢尺量连续三档,取最大值钢筋弯起点位置20钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺和塞尺检查4、混凝土工程质量保证措施:严格把好材料质量关、水泥、砂、石料、外加剂进场必须检查质保书,不合格的材料拒绝收货,水泥验看质保书,合格后再复试,严格水泥保管制度,不使用受潮结块或过期水泥。第五节加强质量常见通病防治措施1、钢筋锈蚀混料堆放:钢筋原料应堆放在料棚内并打墩垫起,使其离地200mm以上;棚外堆放期尽量缩短,根据天气情况,必要时加盖雨布,场地四周有排水措施;所有进场钢筋都必须按规格类别分开堆放,并挂牌示意。2、钢筋保护层不准:
确保垫块厚度准确,根据平面呈梅花型垫好垫足,垫块必须垫在主筋上,而不是在箍筋上,楼板钢筋网片绑扎好后搭设矮走道严禁踩踏钢筋,以防下凹,发现下凹及时调正。3、砼柱外伸钢筋偏位:在外伸部分加一道临时箍筋,按图位置安好,然后点焊固定或用木方、铁卡子固定,浇砼前再复查一遍,发如生移位则应及时校正,浇筑时尽量不碰钢筋,并设专人护筋。4、模板上口不直,宽度不准,麻面等缺陷:a、模板应有足够的强度和刚度,支模时垂直度要找准确。b、模上口应用Φ8-10圆钢打入模板顶端内,中距50-80cm,以控制模板上宽度,并通长拉线,保证上口平直,标高一致。c、组装前应将模板上残渣剔除干净,拼缝应符合规范规定,侧模应支撑牢靠,支撑直接撑在土坑边时,下面应垫木板,以扩大其接触面。5、板模中部下挠,板底砼面不平:楼面板采用胶合板大模板,模板下支撑门架必须搭设牢固,梁底模按1-3‰起拱。模板板缝过大处应用海棉填嵌,以确保砼表面平整,支撑的水平联系钢管数量不可少。6、混凝土和易性不好:a、配合比应严格按试验室配比通知单执行,水泥用量最大不宜大于550kg/M3,最小不宜小于225kg/M3。b
、合理选用水泥标号,使水泥标号与砼设计强度等级之比控制在在13-20之间,如客观情况做不到时,可采取在砼中掺加麻细粉煤灰等混合材料,以改善砼拌和物和易性。c、建立原材料计量岗位责任制,水的计量应特别严格控制,另在搅拌过程中每一工作班砼组成材料的质量和用量,检查不少于两次,砼坍落度控制在规定范围内,严禁现场擅自加水。d、随时检查砼搅拌时间,最短时间控制在120-150s。7、砼麻面:模板表面清理干净,不得粘有干硬性水泥砂浆等杂物,模板在浇筑砼前,应用清水充分湿润,清洗干净,不留积水,使模板缝隙拼接严密,如有漏缝,应用胶带加水泥腻子堵严,防止漏浆,脱模剂要涂刷均匀,不得漏刷;砼必须按操作规程分层均匀振捣密实,严防漏振,每层砼均应振捣至气泡排除为止。8、缝隙夹层:a、在梁、板浇筑时,如间歇时间超过90分钟则按施工缝隙处理,应在砼抗压强度不小1.2Mpa时,才允许继续浇筑。b、对砼进行二次振捣,提高接缝强度和密实度,二次振捣处理施工缝的方法应进行试验,找出规律后方可实际使用。c、在已硬化的砼表面继续浇筑砼前(主要是柱接头),应除掉表面水泥薄膜和松动石子或软弱砼层,并充分湿润和冲洗干净,残留在砼表面的水应予以清除,并进行接浆处理,以防烂根。d、在浇筑砼前,施工缝宜先铺抹一层与砼相同的水泥砂浆。9、砼表面裂缝隙:常见的裂缝隙有塑性收缩裂缝,凝缩裂缝、温度裂缝。
a、塑性收缩裂缝隙:配制砼时,严格控制水灰比和水泥用量,选用级配良好的石子,减少空隙和砂率,同时要搌捣密实,以减少收缩量,提高砼的抗裂强度;浇砼前,充分湿润基层和模板,避免吸收砼中的水份;砼浇筑后,及时覆盖养护,防止强风吹袭和烈日暴晒。b、凝缩裂缝:砼表面刮抹应限制到最少程度;禁止在砼表面撤干水泥刮抹,如表面粗糙,可在表面加抹一层薄砂浆。c、温度裂缝隙:合理选择原材料和配合比,采用级配良好的砂石,控制水泥用量,降低水化热;加强砼的养护和保温,控制结构与外界温度在允许(25℃)范围内砼浇筑后裸露表面及时喷水养护,冬季适当延长保温和脱模时间,使其缓慢降温,以防温度骤变,温差过大引起裂缝隙。10、砖缝砂浆不饱满与砖粘结不良:a、严格控制砌筑砂浆的和易性,增加粘结强度。b、铺灰时应注意满铺,不要只铺砖中心一块。c、严禁采用干砖砌筑,砌筑前一天将砖浇湿,使砖砌筑时的含水率达到10%-15%。11、卫生间楼地面倒泛水、渗漏:
a、卫生间楼地面施工时按图纸标高比室内地面低20mm。卫生间四周浇300高厚度同墙的素砼墙。b、施工过程中应保证楼地面基层标高的准确性,抹地面时,以地漏为中心向四周辐射冲筋,找好坡度,用刮尺刮平,并保证其表面平整,不留坑洼。c、水暖工安装地漏时,应注意标高准确,宁可稍低,也不能超高,并与土建紧密配合,做到一次留置正确。d、穿越楼面板的管道周边,派专人对管道周边二次浇筑,分层嵌实,使其管道跟部呈平状,略高于其地面并两次蓄水检查,确保无渗漏。e、浇筑楼板时要振捣密实,抹地面面层,也要压实抹光,堵塞管道孔时应分两次嵌实。12、防止墙面抹灰空鼓、裂缝:a、抹灰前的基层处理是确保抹灰质量的关键之一,抹前对砖墙壁、砼表面的砂浆残渣污垢、油污清除干净,基层表面凹凸明显的部位事前剔平,墙壁面脚手架孔洞模板洞等派专人堵塞严密,对水电管道通过的墙洞以及接线盒、开关盒四周均应先用1:3水泥砂浆堵严抹平。b、抹灰前墙面应充分浇水湿润,同时要确保砂浆良好的和易性并具有一定的粘结强度。c、抹灰用的原材料和使用砂浆应符合质量要求,同时拌制的砂浆应在2h
内用完,配合比上层灰不能高于底层灰,以免在凝结过程中产生较强的收缩应力,破坏强度较低的底层,产生空鼓、裂缝等质量问题。d、墙上抹灰应严格分层,不准一次成活。13、屋面、楼地面开裂渗水通病a凡捣制楼面、屋面极,其运输和行人道必须架空在已绑扎好的钢筋上,严禁因运输或行人直接踩踏辗压钢筋,而致政楼面产生裂纹渗漏隐患。b配制混凝土的砂、石必须过磅,严格掌握水灰比,要认真按规程搅拌和捣插密实。墙、柱、池壁捣制投时,应设专人敲击旁板,保证役密实可靠。c凡楼面、屋面进捣制或水泥砂浆批挡完成后,必须设专人淋水养护,采取措施,防止烈日暴晒,致使砼或砂浆失水过快,引起早期干缩开裂,降低强度且会渗漏。d为了保证楼地面水泥批挡以后不起砂、起鼓、空壳,操作时应严格掌握砂浆配合比,特别是水灰比,对作为防渗的墙裙、脚线、傍水的批挡,一定要严格按图纸要求的配比,不得随意降低砂浆标号。e为防止墙身的渗漏,外墙批挡一定要做两层,底层砂浆标号不低于M5号,面层一定要压实磨光或磨平。14、窗台,阳台渗漏阳台、外窗台做法采用公司标准做法,具体如下图
801080808010第六节成品质量保证措施1、主体工程施工阶段:a、在存放吊运成型的钢筋过程中,应加以保护,防止变形,且堆放整齐,防止锈蚀和人为踩踏。绑好的楼板钢筋,浇筑砼前用马凳支撑,砼不直接卸在平台模板上,而卸在预先搭好的脚手板上,用锹下料。b、模板工程要严抓定位、定点作业,并逐层调整检查,模板运送严禁从高空向下投掷,不得碰撞、冲击组装好的模板。c、土建成施工人员在施工过程中对安装预留(埋)的管线、孔洞应加以保护,严禁人为的堵、埋等野蛮行为发生。2、装饰工程施工阶段:a、对水电工种,严格按施工程序施工,先上后下,先湿后干,先管道试压后做地面。b、对成品棱角如楼梯踏步、门角等应用木板作抱角防护。c
、水泥、地砖楼面按施工规范的规定养护,严禁提前上人,浴厕间的工序流程要妥善安排。d、建立成品保护组,设专人管理。在装饰后期,门锁、钥匙的供用建立书面记录,分清责任。e、订立成品保护奖罚条例,并坚决执行。3、工程收尾阶段:楼层每两层设一人负责成品保护工作,对即将完成或已完成的房间应及时关闭,专人负责管钥匙。班组交接时,要对成品情况及时登记,如有损坏追查责任。第七节季节施工质量保证措施1、雨季施工质量保证措施:菏泽地区大雨主要发生在6-9月、7月份最多,根据本工程周期较长,将在施工时会碰到较长的雨季施工,为保证工程能在雨季正常施工,采取如下措施:a、进入雨季施工前,对现场排水系统进行检查、疏通,保护好成品。b、采取硬地坪施工:施工现场全部硬化,满浇150厚C15素砼,这既方便了雨季施工,又防止了尘土、泥浆被带出场外,保护了周边环境。c、密切注意天气变化,避免雨天浇砼,并要备足够数量的塑料薄膜,防止砼突遇大雨的冲袭。d
、雨季施工要随时测定砂、石含水率,及时调整砼配合比,保证砼坍落度、和易性,强度标号等级。e、对水泥库,装饰材料等易吸湿受潮材料,设置行之有效的防水措施。f、备足塑料薄膜、油布等防雨器具,做好刚施工的成品覆盖保护工作台。g、机电设备加设防雨罩,做好接地保护,以防设备损坏漏电伤人。h、大风天气:要做好大型高耸物体(如塔吊、施工电梯等)的防风加固措施,风力达到或超过六级时,塔吊禁区止施工。i、砌砖遇雨水湿度过大,不得砌筑,雨天搅拌砂浆,应严格注意加水量的控制,并可采用在适当延长搅拌时间的基础上,将砂浆拌干硬一些,减少稠度。j、雨季室外装饰施工应随时做好防雨复盖工作,以免饰面遭雨水淋后,造成空鼓、脱落,影响工程质量。2、冬季施工(1)、混凝土工程:a冬期施工混凝土采用普通硅酸盐水泥并掺防冻剂,水泥标号不低于325,最小水泥用量不少于300kg/m3,水灰比不大于0.6,拌制混凝土的骨料清洁,不含冰雪冻块及其它易冻裂的物质。b严格控制混凝土入模温度,使其不低于10度。c冬施期间增加两组同条件养护的试块,一组用于混凝土同条件养护强度检验,一组用于检测转入常温后标养28天的强度。d
混凝土浇筑前,清除模板、钢筋及浇筑部位上的冰雪及杂物,确保混凝土浇筑质量。e在施工缝处继续浇筑砼时确保接缝处原砼温度高于2摄氏度。f冬期混凝土拆模时混凝土强度应达4.0mPa、楼板混凝土强度达到设计强度的100%方可拆模,拆模后的混凝土应采取保温措施。g冬期施工设专人负责做好气温预报记录,遇降温及时通告各专业工种施工技术负责人,提前采取可靠的施工技术措施防寒。h采取综合蓄热法。砼在浇筑完后在上部覆盖一层塑料布和二层阻燃保温被进行保温。I按规定预留测温孔,设专人负责混凝土测温工作。j每天进行四次大气测温,在混凝土达到临界强度前对混凝土每2小时测一次,养护期间每6小时测一次。(2)、装修工程:冬施期间装修尽量避开湿作业,室内局部湿作业在门窗安装完成且用暖风机取暖后进行。(3)土方工程本工程土方开挖正值冬季,当挖至距设计标高150mm时,采用人工开挖,做好基槽内的排水工作,防止持力层土壤上冻,若有冻,可将土壤用毛毡覆盖,并及时进行垫层的施工。第十章安全生产保证措施第一节安全保障措施以“建筑安装工程安全技术规程”和“
施工现场安全生产十项措施”等各项安全管理规章制度为准绳,实施安全生产管理。杜绝“三违”现象,做到“谁负责生产谁负责安全”。安全生产是关系工程能否顺利进行的关键,是保障劳动者生命的大事,直接涉及广大职工切身利益,因此在工程施工中应认真贯彻“安全第一,预防为主”的方针。(1)成立以项目经理为组长,施工队长、专职安全员为副组长,各专业班组长为组员的巡回安全生产小组,并制定安全管理的奖罚条例。(2)建立完善的安全生产管理体系工程项目经理施工班组专职安全组技术、机电、保卫(3)建立每周一班前一小时的安全活动制度,各班级设一位兼职安全员,配合班组长进行活动,使安全生产意识深入人心,每周活动要记录,定期或不定期地进行安全生产监督检查。(4)建立完善的安全奖惩制度和各级安全生产责任制,从项目部经理部逐级签字书面“安全责任书”,使每个人都对安全生产负责,并把安全生产同经济利益挂钩。(5)建立项目特殊工种台帐,设专人负责安全资料收集管理工作。(6)现场布置大幅安全标语,凡“四口”、“临边”、机械等关键部位设立安全标志牌,经常开展安全宣传教育工作。(7)新工人进场应做好三级安全教育,坚持特殊工种持证上岗制度,坚持事故的三不放过原则。
(8)脚手架、井架操作业时,头戴安全帽,脚穿软底鞋、系好安全带,不得站在钢管或毛竹上作业,要配备站立板。(9)工具、材料要放好,不得在高处将物件碰落,防止伤人,高空作业时,下方要设人看护和围护、防止行人误入。工作时需要一步一清,自下而上顺序进行。(10)本工程外脚手架部分采用双排钢管全封闭脚手,所有材质要求及搭设标准必须符合建筑安全工程施工技术操作规程规定,脚手架必须高于作业面1.5m-1.8m脚手架剪刀撑及连墙杆必须符合标准。(11)保持通道畅通,以便适应紧急情况时的需要。(12)施工现场临街周边围墙外涂白灰。(13)洞临边必须设置醒目的安全警告牌并按国家标准进行安全防护。(14)施工现场用电及电线架设,电箱设置等均执行国家标准。(15)起重作业必须遵守操作规程,必须有人指挥,遵守“十不吊”规定,机械拆装必须有方案,缆风绳必须符合要求。第二节机电安全(1)现场设施用电管理负责人,负责各类型机电设备的管理(包括用电许可证的发放)和对进入工地的电气操作人员进行技术交底,并检查监督工地用电安全。(2)电气操作人员必须遵守有关操作规程,并严格执行交接班记录制度。
(3)现场用电必须动力、照明分开,所有用电设备均应安装触电保护器,并接地良好,总配电间应有门锁及安全标志、绝缘防护设备等。(4)现场电线必须用管线或架空铺设,配电箱,开关箱应采用铁板制作,并确保其坚固可靠的保护接地,不准采用木质配电箱及开关箱。(5)所有机械设备使用时应遵守操作规程,并做到专人操作,专人保养、检修、严禁违章操作。高度设备必须设置避雷接地系统。第三节消防系统(1)利用蓄水池作为消防供水源,并使池中保持足够的出水量,设1台消防高压水泵(平时用来楼层养护),同时经常进行检查,保证其随时能正常运转。(2)施工用水立管每层设1个龙头,此外进入装修阶段后,应在每层楼梯口设一组检查合格的灭火器,并保持至少一条紧急通道的畅通,以备发生意外事件,人员好疏散。(3)电焊施工,应注意用铁板等方法托接火花,并严禁在易燃物品处操作,乙炔、氧气瓶应按规定的安全距离放置。(4)各通道口处设安全防火标志,尤其应注意木工房及油料库,并制定防火制度,设专人负责上述区域消防保卫工作,如在上述区域发现烟头等诱发性火源时,将追究该负责人的责任。
(5)在装饰施工阶段,可成立临时消防队伍,处长、副队长分别由项目经理及安全员兼任,具体负责各处的巡逻及火灾扑救工作。(6)建立消防值班交接班制度,并作好值班记录。(7)在宿舍区、钢筋房、木工房、配电房、食堂等处放置灭火器。第十一章文明施工保证措施第一章文明施工管理目标及保证体系1、文明施工管理目标:
文明施工管理是全面体现一个企业的现代化管理水平,体现一个企业的总体精神面貌,也是杜绝安全事故发生的治本途径。针对本工程的现场情况,严格按业主圈围施工区域,合理的进行现场布置,配合业主共同做好现场的总体布局,我公司将本工程列为创市“文明工地”目标工程。第二节文明施工管理措施1、建立以项目经理为核心,标化管理专业职能人员及各作业班组长组成的标化管理、文明施工的管理网络,具体负责实施、落实、监督和管理工作。2、根据标化管理的实施细则,采取层层包干,逐级负责的办法,明确责任范围,真正把标化管理工作落到实处.3、文明施工管理领导小组每周召开一次标化管理领导小组会议,结合标化管理,文明施工的工作特点及实际情况总结一周工作情况,找出存在问题,提出整改意见,落实改进措施,随时发现问题,随时纠正,做到现场施工标准化、长效化、规范化.4、采用例会,宣传报栏、讲座、录象及辅导,参观学习等多种形式,对员工不断加强文明施工、标化管理知识、意义、目的教育,提高职工文明、标化管理意识和自觉性。5、监督、检查制度:对照新标准,对现场容貌、文明施工、生活卫生经常不断的进行检查、打分评比,促进“标化”工作的提高,确保达到省级文明工地的要求。
第三节场容场貌保证措施1、场内文明:材料按平面规划,指定堆放,标识管理。场内地坪硬化,明沟排水,定期疏通。现场划区包干,每天打扫。大门口设简易冲洗台与沉定地,保证运输车辆洁净出门。2、宣传教育:在施工现场大门设置醒目的“八牌两图”及报栏,对职工进行质量、安全、文明等教育,定期公布检查情况,奖优罚劣。第四节楼层卫生保证措施1、楼上禁止随地大小便,严格奖罚措施,树立良好的施工作风。2、施工作业面坚持谁做谁清,以班组为考核单位,实行每周考核,奖优罚劣。第五节生活卫生保证措施1、食堂卫生:食堂许可证与炊事人员健康证两证齐全,纱门纱窗,生熟分开,卫生清洁。2、宿舍及办公室卫生:职工宿舍统一布置,宿舍轮流值班打扫,物品堆放整齐统一,电线无私拉乱接,生活垃圾指定堆放。办公室统一布置,文件隐存。3、厕所卫生:在生产与生活区各设一水冲式厕所,地面地砖,墙面瓷砖,通风照明具全,每天打扫1次,定期喷灭蚊,蝇、鼠药。第六节环境卫生保证措施
1、施工现场,生活办公区地平硬化,既给雨季施工带来很大的便利,也给工人提供了良好的工作环境,又防止了尘土、泥浆被带到场外,保护了周边环境,既加强了现场文明施工,又保证了场内卫生。2、运输散装材料,车厢封闭,避免洒落;既保证场内卫生,又保证了道路干净。3、设立专门的垃圾箱:派专人进行现场洒水,防止灰尘飞扬,保护周边空气清洁,使院内环境卫生不受影响。4、建立有效的排污系统,如二级沉淀池、化粪池等,保证现场和周围环境整洁文明。5、夜间灯光集中照射,避免灯光扰民,严格执行南京市有关环保规定,保证施工生产正常进行。6、施工现场垃圾按指定地点收集,并及时运出现场,时刻保持现场的文明。7、对现场的厕所、排水沟及阴暗潮湿地带经常进行消毒以防蚊蝇滋生。8、现场施工道路要保持畅通与清洁,不得随意堆放物品,更不允许堆放杂乱物品或施工垃圾。第七节防噪声措施周边均为居民,噪声的控制是该工程的重点管理内容,处理不好噪声将影响周围居民的正常生活与工作,为此,将采取如下措施,把噪音控制在标准范围。1、控制噪声较大的工序施工时间:砼浇捣尽量安排在白天施工
和晚上11点前。2、合理选用低噪音的先进机械设备,避免进行噪音较大的施工。第十五章降低工程成本节约资源与优化设计方案第一节技术方面1、选择经济合理的施工方案:钢筋工程中采用闪光对焊
等连接新技术,节约钢筋用量,降低成本。2、优化钢筋下料方案,减少钢筋短头,避免浪费。3、准确进行模板翻样,增加模板周转次数,降低模板钢管等摊消费用。4、提高测量放线和标高引测精度,避免由于误差而引起工程成本的增加。5、狠抓工程质量、降低质量成本,避免返工损失。第二节施工方面1、改善劳动组织,按专业分项,合理使用劳动力,妥善安排施工工艺,避免窝工浪费。2、开展劳动竞争、提高劳动效率,降低其它配套成本。3、劳务费用切块承包,压缩非生产用工和辅助用工,减少用工成本支出。4、做好进度网络计划管理,加快进度,降低成本投入时间。5、做好现场半成品,成品的保护工作,避免损失。第三节安全方面1、确保安全生产,杜绝事故损失。2、做好消防、防火管理工作、杜绝火灾损失。3、抓好文明、卫生工作,既减少了清理人工、又避免了材料浪费。
第四节实行强制式机械管理1、加强机械设备的定期、定项目强制保养,统一建档,电脑储存,跟踪监测、按月报表、依凭数据、预测故障、发现问题、及时排除。2、做好机械设备的合理调度使用,节约台班费用。3、提高机械设备的使用率,降低机械设备成本。第五节采用独特的物资供应与管理模式1、建立以仓库为中心的多层次管理方式,根据物资的最低、最高储备量求出物资的最佳订购量,制定出既合理又经济的计划,努力避免物资积压,尽量加速流动资金周转。2、建立完整的采购程序,采用多种采购合同,根据不同情况在采购中分别运用不变价格、浮动价格和固定升值价格签订供货合同,降低材料采购成本。3、合理计划现场材料堆放与保管,减少二次搬运、运输与保管损失。4、做好进场材料的验收工作,实行“限额领料”制度,避免材料浪费、流失。5、做好周转材料的回收利用,节约周转材料摊销成本。6、做好现场材料使用管理,做到工完料清,工完场清。第六节利用现代化办公手段,提高工作效率
在工程建设中,利用电脑进行成本预测控制、材料采购管理,机械设备管理,工程质量管理等等,提高工作效率。第七节其它方面1、根据施工需要,平衡调度资金、控制资金使用。2、审核各项成本费用,控制成本支出。3、检查、考核执行情况。4、搞好门卫管理,防止材料等流失。第十三章工程技术资料管理与技术计划第一节工程技术复核计划工程技术复核采用四级复核制度,程序为:班组自检互检→工种负责人复检→质检人员检查→业主核定。
第二节统计技术运用计划1、应用统计技术评定砼强度。2、应用统计技术绘制建筑物沉降曲线。3、应用排列图寻找影响工程质量的主要原因第三节四新技术应用计划“科学技术是第一生产力”、积极推广“四新技术”能提高自身管理水平,保证工程质量,加快施工进度,提高综合经济效益。通过对该工程的各方面调查研究,决定增加科技投入,积极开展群众性的QC科技攻关,以科技作为创新的桥梁。建立科技领导组织:由项目经理任组长,各职能科室与工长为组员。第四节QC质量攻关计划针对工程特点与难点,积极开展群众性QC质量攻关,计划课题为:1、提高楼梯踏步的成优率,目标踏步高宽一致,棱角顺直完好。第五节工程资料管理
项目经理部建立信息情报室,平时所有资料存入电脑,统一编号,由专人负责对工程进度、质量、安全、投资等全部纳入微机管理,并与公司进行联网,随时接受公司的检查监督,竣工验收后,除交建设单位要求的文字资料外,另外提供所有竣工文字材料的电脑软盘两套,以便建设单位保存和查寻。第六节施工期间管理资料员按照本公司文件和资料管理规定,在项目工程师领导下工作,施工期间负责所有往来文件的收发与传递及分类整理保管工作。第七节竣工移交资料目录工程交工后,资料员负责在一个月内完成文件分类整理、装订和移交(业主与公司档案室)工作,移交主要文件资料有施工管理资料、工程质量保证资料、工程质量评定资料三大部分,其具体要求按照国家标准与南京市建筑工程质量监督站的有关规定执行。第十四章善后服务第一节工程保修我公司是惯标认证单位,企业标准程序文件中明确规定了建筑产品的保修和回访制度,“用户至上、质量第一”
是本公司一贯坚持的经营宗旨,实施工程保修及合同中规定的服务内容,最大限度的满足用户要求,以保证所施工工程的固有价值得到充分发挥。1、我们将严格执行合用中有关工程保修的条款,当合同无明确要求时,我们承诺。a、房屋建筑的地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限;。b、屋面防水工程,有防水要求的卫生间、房间和外墙面的防渗漏为五年;c、供热与供冷系统,为两个采暖期、供冷期;d、电器管线、给排水管道、设备安装和装修工程,为两年;2、其它项目的保修期限由发包与承包方约定。3、保修起始日期自交工验收签证之日算起,我单位在交工验收一周内向建设单位递交《建筑安装工程质量保修书》,其主要内容是保修范围、保修期限和保修责任等以及联系地址、电话、负责人等。保修范围和保修期内发生质量问题的,我方将严格履行保修义务,并对造成的损失承担赔偿责任。4、每当建设单位发出维修通知,我单位将在24小时内赶到现场,并迅速组织人力物力,根据经业主审核确认的修理方案进行维修,维修完毕后及时填写处理并报经建设单位签字认可。第二节工程回访
1、工程交工验收后,我单位有关专门机构负责工程的保修的回访工作。2、保修期内回访主要是采集信息,主动提出对质量问题处理意见并组织实施。3、保修期满回访主要是征集建设单位意见,条件优惠的进行合同外服务,并且向建设单位提供对建筑安装工程的维护和使用注意事项。
'
您可能关注的文档
- 尾矿库(渣库)初步设计设计流程.doc
- 尿素化工厂合成设计.doc
- 屋顶绿化施工组织设计.doc
- 屠宰废水方案设计.doc
- 山东临沂博物馆设计方案.doc
- 山东天璨环保科技有限公司2#厂房高支模方案报审.doc
- 山东威海20MW光伏电站方案.doc
- 山东广电网络三网融合整体解决方案20110704.doc
- 山东经济学院10号学生公寓工程施工组织设计方案.doc
- 山水豪庭方案.doc
- 山洪灾害监测预警系统设计方案.doc
- 山西某部队办公楼项目工程施工组织设计方案.doc
- 岐山县小农水2013年实施方案(02.23).doc
- 岗上镇3000吨生活污水厂可行性方案(最终).doc
- 崇溪河隧道设计毕业论文.doc
- 川三文星苑幕墙工程施工组织设计方案A.doc
- 川大附小建筑工程施工组织设计方案.doc
- 巢湖旗山模板方案.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
