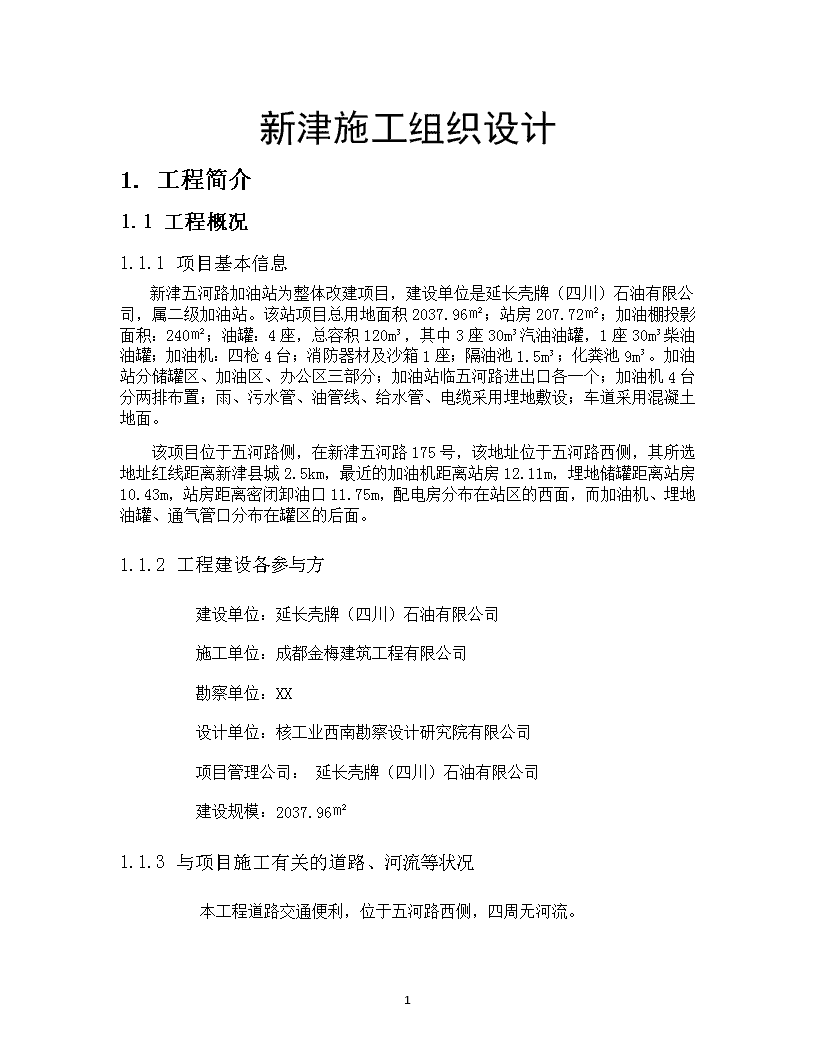

'新津施工组织设计1.工程简介1.1工程概况1.1.1项目基本信息新津五河路加油站为整体改建项目,建设单位是延长壳牌(四川)石油有限公司,属二级加油站。该站项目总用地面积2037.96㎡;站房207.72㎡;加油棚投影面积:240㎡;油罐:4座,总容积120m³,其中3座30m³汽油油罐,1座30m³柴油油罐;加油机:四枪4台;消防器材及沙箱1座;隔油池1.5m³;化粪池9m³。加油站分储罐区、加油区、办公区三部分;加油站临五河路进出口各一个;加油机4台分两排布置;雨、污水管、油管线、给水管、电缆采用埋地敷设;车道采用混凝土地面。该项目位于五河路侧,在新津五河路175号,该地址位于五河路西侧,其所选地址红线距离新津县城2.5km,最近的加油机距离站房12.11m,埋地储罐距离站房10.43m,站房距离密闭卸油口11.75m,配电房分布在站区的西面,而加油机、埋地油罐、通气管口分布在罐区的后面。1.1.2工程建设各参与方建设单位:延长壳牌(四川)石油有限公司施工单位:成都金梅建筑工程有限公司勘察单位:XX设计单位:核工业西南勘察设计研究院有限公司项目管理公司:延长壳牌(四川)石油有限公司建设规模:2037.96㎡1.1.3与项目施工有关的道路、河流等状况本工程道路交通便利,位于五河路西侧,四周无河流。178

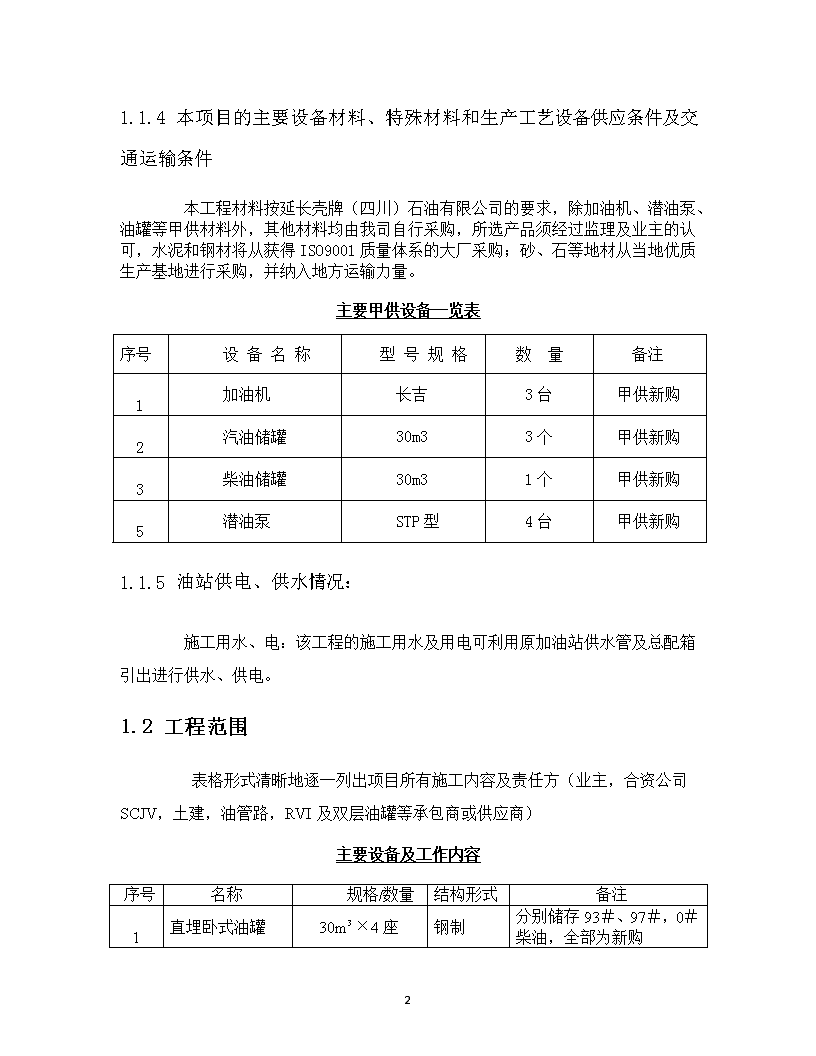

1.1.4本项目的主要设备材料、特殊材料和生产工艺设备供应条件及交通运输条件本工程材料按延长壳牌(四川)石油有限公司的要求,除加油机、潜油泵、油罐等甲供材料外,其他材料均由我司自行采购,所选产品须经过监理及业主的认可,水泥和钢材将从获得ISO9001质量体系的大厂采购;砂、石等地材从当地优质生产基地进行采购,并纳入地方运输力量。主要甲供设备一览表序号设备名称型号规格数量备注11加油机长吉3台甲供新购22汽油储罐30m33个甲供新购33柴油储罐30m31个甲供新购45潜油泵STP型4台甲供新购1.1.5油站供电、供水情况:施工用水、电:该工程的施工用水及用电可利用原加油站供水管及总配箱引出进行供水、供电。1.2工程范围表格形式清晰地逐一列出项目所有施工内容及责任方(业主,合资公司SCJV,土建,油管路,RVI及双层油罐等承包商或供应商)主要设备及工作内容序号名称规格/数量结构形式备注11直埋卧式油罐30m³×4座钢制分别储存93#、97#,0#柴油,全部为新购178

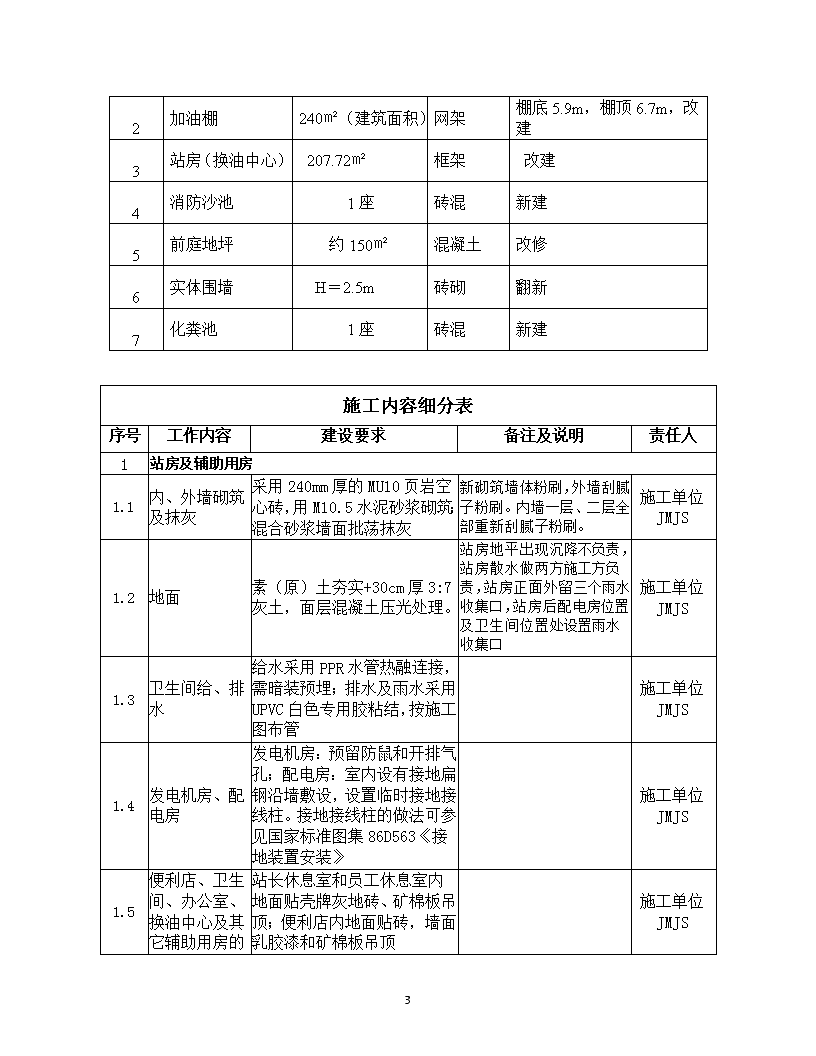

32加油棚240㎡(建筑面积)网架棚底5.9m,棚顶6.7m,改建43站房(换油中心)207.72㎡框架改建54消防沙池1座砖混新建65前庭地坪约150㎡混凝土改修16实体围墙H=2.5m砖砌翻新17化粪池1座砖混新建施工内容细分表序号工作内容建设要求备注及说明责任人1站房及辅助用房1.1内、外墙砌筑及抹灰采用240mm厚的MU10页岩空心砖,用M10.5水泥砂浆砌筑;混合砂浆墙面批荡抹灰新砌筑墙体粉刷,外墙刮腻子粉刷。内墙一层、二层全部重新刮腻子粉刷。施工单位JMJS1.2地面素(原)土夯实+30cm厚3:7灰土,面层混凝土压光处理。站房地平出现沉降不负责,站房散水做两方施工方负责,站房正面外留三个雨水收集口,站房后配电房位置及卫生间位置处设置雨水收集口施工单位JMJS1.3卫生间给、排水给水采用PPR水管热融连接,需暗装预埋;排水及雨水采用UPVC白色专用胶粘结,按施工图布管施工单位JMJS1.4发电机房、配电房发电机房:预留防鼠和开排气孔;配电房:室内设有接地扁钢沿墙敷设,设置临时接地接线柱。接地接线柱的做法可参见国家标准图集86D563《接地装置安装》施工单位JMJS1.5站长休息室和员工休息室内地面贴壳牌灰地砖、矿棉板吊顶;便利店内地面贴砖,墙面乳胶漆和矿棉板吊顶施工单位JMJS178
便利店、卫生间、办公室、换油中心及其它辅助用房的内部装修1.6内、外墙乳胶漆刷内、外墙乳胶漆粉刷;外墙采用防水乳胶漆施工单位JMJS2雨棚2.1雨棚彩钢瓦更换封固严密,不得开缝翘边,水落口及突出屋面设施与屋面檐口、泛水等连接处应固定牢靠密封严密。施工单位JMJS2.2雨棚吊顶更换封固严密,不得开缝翘边,水落口及突出屋面设施与屋面檐口、泛水等连接处应固定牢靠密封严密。施工单位JMJS2.3雨棚边基础制作、安装铝塑板边根据壳牌要求,焊接龙骨支架,平整度≤5mm;采用干挂铝塑板,缝隙≤2mm,打胶收缝施工单位JMJS2.4雨棚灯具的采购安装及布线;采用飞利浦灯具Mini300照度要求:地面水平照度:400lux,加油机处垂直照度:200lux.连接棚地面:水平照度200lux雨棚灯具油甲方采购,我司只负责安装及布线。施工单位JMJS3加油站场地及进出口地坪3.1挖设管沟按照管理公司确认后的油管路施工图要求预留油路、电路以及通讯线路管沟施工单位JMJS3.2加油岛的砌筑;1、加油岛长度为3.5m,高度为150mm2、加油岛面贴100x100浅灰色防滑广场砖,上表面用防滑条收边施工单位JMJS4油罐区4.1油罐区开挖/浇筑砼垫层严格按施工图纸开挖及放坡,大面积开挖破碎至-施工单位JMJS178
2m,开挖基槽1300宽至-4.3,浇筑C10混凝土,打100mm垫层4.2油罐区绑扎钢筋/浇筑C25砼浇筑C25混凝土,内配φ12@150钢筋和φ12@150钢筋双层双向钢筋;施工单位JMJS4.3油罐安装按管理公司审核通过的施工要求及图纸要求进行施工施工单位ZYRJ负责安装4.4油罐基坑回填豆石回填施工单位JMJS4.5卸油口按照设计方案预留卸油口位置/设计方案预留卸油口位置;确保罐车进出油站无需倒车,并方便驶出油站,不堵塞进出口和影响营业;集中式卸油并尽量靠近油罐区施工单位JMJS5油管路系统5.1预留油管路管沟按照UPP管道安装商要求挖设管沟(预留油路、电路以及通讯线路)施工单位JMJS5.2UPP管采购及安装;工艺管线的施工A卸油管1.卸油管的快速接头须单独加锁;一次油气回收管引入密闭卸油罐2.卸油管:按NEAR3评估结果:1-2-为双层复合管;3-7单层复合管B排气管1.柴油罐单设排气管,汽油排气管在地面以上集中2.排气管:地上无缝钢管,单层复合管C油气回收管线1.所有油站均设置一次油气回收管线2.二次油气回收暂时没有要求设置的,预留管线3.二次油气回收管线坡向油罐施工单位SXWC负责安装,施工单位JMJS负责砌筑5.3油管沟回填中砂回填,用水夯实施工单位JMJS178
6电气系统6.1发电机安装甲供产品,我方负责安装甲供施工单位JMJS6.2配电柜、稳压柜的安装;1、总配电箱、加油机控制箱、三个照明控制箱、互投箱;2、须贴上开关标签、警示牌、系统图等3、设置统一配电柜、配电箱需按要求加漏电保护装置;施工单位JMJS6.3电气线路、通讯线路的敷设、安装;加油棚招牌灯箱回路须按要求加漏电保护装置,采用螺旋接头法接头,螺旋圈数不少于6圈,内层使用彩色防水绝缘胶布包裹,外层使用黑色绝缘胶布包裹)一、房间内未吊顶房间尽量沿阴角圆管走线;二、实在不能走阴角的用方线槽施工单位JMJS6.4紧急按钮紧急按钮,紧急情况下关闭加油机和工艺管线系统统一安装于收银台下侧面,距离地面高度600mm;采用按钮式紧急按钮施工单位JMJS6.5稳压器设置30KW稳压器主要接入:由系统用电设备,便利店动力设备甲供施工单位JMJS6.6防静电、防雷接地1、卸油台处安装静电防雷报警器2、设置电涌保护器3、加油站的防雷接地、防静电接地、电气设备的工作接地、保护接地及信息系统的接地等、地上或管沟敷设的油品管路的始末端和分支处设防静电和防感应雷的联合接地等,应共用接地装置,接地电阻不大过1欧姆4、电源引入处需重复接地并与防雷接地装置相连;5、利用建筑物的基础钢筋敷设接地网;施工单位JMJS178
6、建筑物屋面设避雷带,用柱筋做防雷引下与接地网可靠连接;7、所有金属管道、主标牌、路灯杆、输油管的始末端、排气管、发电机排烟口、油罐罐体、卸油车的卸油管、加油机和其他金属构件均须与接地装置相连;7供水系统7.1给水管墙面开槽埋设,管件接头部位使用热熔法施工单位JMJS7.2站内管道的采购、敷设、回填。按照水管布局图安装,接头部位紧实,接好后打压。施工单位JMJS8排污、排水系统8.1雨水及生活污水排污口1、保证油站雨水、生活污水可排入站外市政排污管道2、油站旁边无市政排污管道时排入排水沟施工单位JMJS8.2加油站排水、排污管线施工1、严格按照设计图纸要求施工。2、前庭和卸油区域的含油污水应顺畅排往排水系统,经隔油池处理后排往市政排水管网;若有洗车设备,其产生的含油污水也应顺畅排往隔油池,经处理后排放施工单位JMJS8.3隔油池按三级隔油池标准图纸施工;做防水防腐处理施工单位JMJS8.4化粪池按三级化粪池标准图纸施工;做防水防腐处理施工单位JMJS8.5外排水、排污管道敷设、安装、回填。管道采用PVC-U双壁波纹管,弹线密封橡胶圈接口,对不均匀沉降地段采取加固措施,用原土回填。施工单位JMJS178
1.3许可、批准及勘察编号许可、批准状态备注1拆除许可证获批按最佳状态2施工许可证获批按最佳状态3安环(消防、环境)许可证获批按最佳状态4石棉调查和证书(合资公司)未获批无石棉作业5地质勘查已完成按最佳状态1.4项目安全考核施工现场管理人员责任制考核办法为了检查各级部门安全生产责任制的落实情况,项目成立安全生产责任制考评小组,每月对项目管理人员进行考核。考评小组成员为:总经理、副总经理、安全经理等。安全生产责任制考核作为工作业绩考核的重要一项,考核结果要与奖金挂钩。项目经理、安全经理、安全员、施工员、PH、质检员。考核结果分为优良、合格、不合格。优良:合格率达到100%,优良率在到90%以上;合格:合格率达到80%以上;不合格:表中出现二项不合格者。178
施工现场管理人员责任制考核姓名:岗位:项目经理责任制内容考核情况备注优良合格不合格1、在公司经理或二级机构经理的领导下,对本项目劳动保护和安全工作负全面的领导责任、保证安全生产所需资金投入。2、认真贯彻执行党和国家相关劳动保护的方针、政策、法令、法规和上级相关规定、制度,为从业人员办理意外伤害保险。3、建立建全项目的安全管理机构,落实各级管理人员的安全生产岗位责任制,制定项目的安全管理办法和安全达标计划,并组织实施。4、对管理人员和广大职工及民工经常进行安全生产的思想教育,不断提高管理人员和广大职工及民工安全意识。合理使用民工,严格按公司民工管理办法执行,杜非法用工现象。5、定期听取分管生产的执行经理和安全员关于安全生产情况的汇报,并定期向职工报告安全生产情况,总结和推广安全生产先进经验。对在安全生产中做出显著成绩者提出奖励意见。6、参与工伤事故的调查、分析,并组织实施改进措施。7、参加本工程施工组织设计中的安全技术措施的讨论。主持单位工程的安全技术交底。8、对违章指挥、违章作业有权令其停下并提出行政和经济处理意见。对危及安全的施工部位和场所责令停工整改。汇总优秀项合格项不合格项178
评定结果评定人:年月日施工现场管理人员责任制考核姓名:岗位:材料负责责任制内容考核情况备注优良合格不合格1、组织各类材料进场时,严格完善合同手续、产品质量进场前检查、合格证件收集。2、安全防护用品、安全防护设施进场时,必须分类堆码、分类保管,保证安全完好、质量可靠。3、督促做好材料分类标识、标牌张挂。4、组织实施本部门的安全生产、文明施工。5、及时做好材料进场收量、防雨遮盖,沙石、水泥等材料规范堆放、扬尘控制6、有组织进出场所需材料7、督促班组合理使用材料、杜绝浪费8、及时控制废旧材料清理、集中堆码汇总优秀项合格项不合格项178
评定结果评定人:年月日施工现场管理人员责任制考核姓名:岗位:行政、后勤责任制内容考核情况备注优良合格不合格1、负责防暑降温、防寒保暖物品的供应工作,提出预防中毒、火灾措施和保障食品安全卫生,预防肠道传染病的发生。2、负责职业健康安全卫生的宣传教育,对于接触粉尘,有毒物质及高空、坑道等特种作业工人,进行定期与不定期的健康检查,并对不能继续从事粉尘、有毒有害的职工,提出安置意见。3、负责对临时设施是否符合卫生条件、安全文明施工要求进行检查验收。4、负责建立防火制度及施工现场、宿舍区的防火教育和防火措施。保护工人身体健康,确保安全生产。5、会同质量技术部、安全管理部调查和处理工伤事故。6、负责建立职业健康安全工作。7、负责职工食堂管理、督促办理卫生许可证、健康证8、负责治安、社区、环卫综合协调,负责保卫人员、清洁工等人员管理178
9、配合抓好党建工作、做好先锋模范带头作用,搞好党建宣讲,组织班子成员开展创先增优、安全创优活动汇总优秀项合格项不合格项评定结果评定人:年月日178
施工现场管理人员责任制考核姓名:岗位:施工负责责任制内容考核情况备注优良合格不合格1、在项目经理的领导下,对所管工程楼栋的安全生产负直接管理责任。2、认真贯彻执行党和国家有关劳动保护方针、政策、法令、法规和上级有关的规定,制定。3、执行“谁施工、谁负责”的原则,在计划、布置、检查、总结、评比生产的同时,要计划、布置、检查、总结、评比安全生产工作。4、具体组织班组学习安全生产规章制度和安全技术操作规程。组织班组每周一次的安全活动,主持新工人的入场教育。5、组织一般工程的安全技术交底,具体落实各项安全技术措施。6、参加定期的安全大检查,并对在检查中提出的问题,具体组织实施整改措施。7、参加伤亡事故调查分析,发生重大伤亡事故要保护好事故现场,立即报告,并按规定落实防范整改措施。8、接受专职安全员对其实施工程安全工作的检查与监督,并积极支持班组兼职安全员工作。9、主持单位工程和分项工程模板支撑架、机电设备、脚手架等的检查验收工作。10、随时监督检查职工正确使用防护用品。11、对违章作业和冒险施工不听劝阻者,责令停工,并提出行政和经济处理意见;对危及安全的施工部位和场所,在未采取安全措施前不得违章冒险指挥施工。12、组织班组做好每日“三检”工作,参加并督促班组每周一次的安全讲评活动。汇总优秀项合格项不合格项评定结果评定人:年月日178
施工现场管理人员责任制考核姓名:岗位:专职安全责任制内容考核情况备注优良合格不合格1、宣传和贯彻党和国家有关劳动保护的方针、政策、法令、法规和上级有关安全生产的规章制度和决议。2、经常对机械、作业场所、用电进行安全检查,及时发现各种不安全问题,并及时向领导汇报,发现严重不安全隐患和特别紧急的不安全情况时,有权责令先行停止生产,并立即报告有关负责人处理。3、随时监督检查项目和班组执行安全生产规章制度和安全技术操作规程情况,对违章和冒险作业立即劝阻,对有可能造成重大伤亡事故者,有权先行责令其停工,签发《安全隐患通知单》,经常督促落实。对不认真执行或不执行安全规章制度的部门和个人有权越级上报。4、参加编制施工方案和安全技术措施计划。对安全技术措施提出意见,在施工中监督检查其落实和执行实施。5、参加项目部组织的安全生产检查,对不安全问题提出改进措施和意见,并监督指导隐患整改和落实。6、督促工长、各班组执行安全交底、安全检查和安全活动等工作,支持和指导班组兼职安全员工作。7、经常性组织项目和班组职工进行安全教育和安全技术操作规程的学习。8、参加安全事故调查和处理,做好工伤事故的统计、分析和上报工作,会同有关人员提出防止事故的措施,并监督检查实施。9、会同有关人员做好防尘,防毒、防暑降温和女工保护工作,监督有关部门人员及时发放和合理使用个人防护用品和清凉饮料。10、及时上报月报表,做好安全检查原始记录和安全资料收集整理归档管理。汇总优秀项合格项不合格项评定结果评定人:年月日178
2项目组织机构2.1项目组织构架图L2承包商现场安全员(张建)PM项目经理安全经理承包商场施工经理(孙晓东)承包商安全经理(邓小龙)UPP及RVI现场PH(XX)双层油罐现场PH(XX)土建承包商现场PH(汪飞)承包商项目经理(柏云鹏)CM项目经理(许可证发行人)JVPM电工组木工组泥工组焊工组L3·c178
2.1.1项目联系人信息表序号公司联系人职位电话邮件地址1延长壳牌XXXJV工程经理XXXXXX2延长壳牌XXX施工经理XXXXXX3延长壳牌XXXHSSE经理XXXXXX4土建承包商柏云鹏项目经理18602869858jinmeide2016@163.com5土建承包商孙晓东现场施工经理18384222004jinmeide2016@163.com6土建承包商邓小龙安全经理15108230923jinmeide2016@163.com7土建承包商张建现场安全员15828410997jinmeide2016@163.com8土建承包商汪飞许可证持有人15882056805jinmeide2016@163.com9土建承包商陈国军电工15520653873jinmeide2016@163.com10UPP及RVI供应商XX商务XXXX11UPP及RVI安装商XXPHXXXX12油罐安装商XX商务及PHXXXX178
2.1.2关键岗位人员职责及能力需求岗位职责权利序号岗位职责1项目经理(1)审核CPR;(2)审核协调项目资源配备情况;(3)外部协调沟通;(4)检查施工质量和进度;(5)检查项目成本控制情况;(6)施工阶段每周做一次现场检查,每月做一次单站检查;(7)组织项目管理人员进行施工图纸自审、会审施工组织设计、施工方案交底技术解答;(8)参加质量安全会议;参加竣工验收;2施工员(1)项目开工会前提交CPR给项目经理核准;(2)技术交底和新进员工技术培训;(3)编制各项施工组织设计和施工安全、质量、技术方案;(4)编制各单位工程进度计划及人力,物力计划和机具设备计划;(5)编制组织职工按期开会、学习(6)参加工程竣工交验负责工程完好保护;(7)组织隐蔽工程验收,参加部分分项工程质量评定;(8)参加图纸会审和工程进度计划编制(9)每天现场工作安排;(10)工程质量检查;(11)接待嘉科以及其它单位检查,与业主沟通。178
3安全经理(1)学习宣传贯彻国家、省、市及上级安全方针、政策、法令和公司的安全规章制度;(2)项目开工会前会同施工员制定CPR提交项目经理核准;(3)制定安全管理制度;(4)作业危险识别登记;(5)制作安全培训计划;(6)施工阶段每周做一次现场检查,每月做一次单站检查;(7)制作应急演练计划;(8)许可证系统资料审查;(9)安全员安全培训;4安全员(3)在生产中发现有违章指挥、违章作业有权命令停止作业,有权对违章指挥、违章作业人员按规定进行处罚;(4)发现事故隐患,职业性危害时有权发出隐患限期整改通知书;(5)组织施工人员学习安全基本知识及事故案例的宣传教育;(6)参加审查安全技术措施计划,并督促有关部门和人员按期执行;(7)搞好现场文明施工并完善相关资料;(8)油站现场施工时安全检查;(9)急救药品检查;(10)每个月组织一次紧急预案演习;(11)同电工一起进行电气安全检查;(12)现场施工安全事项检查;KCP监控;(13)劳保用品检查;(14)生活设施检查;(15)员工安全教育培训;(16)关键岗位人员培训;178
5PH(1)听从安全员工作安排;(2)每日填写工作清单,并须在现场开工前获得PMC或者或油站代表认可,并且,当天工作成功完成后通知PMC和或油站代表;(3)每天工前安全例会,包含工作危害明细的讨论书写;(4)填写每日工作清单;协助监督PTW系统执行,监控KCP;(5)工前白板的填写;(6)随时在现场监控,监督工作中的不安全行为,设备的不安全状态以及其它不稳定因素,提出控制意见和措施并督促执行;(7)主持周安全会议;(8)隐患险肇事故统计;(9)每周汇报本周工作进展情况;(10)下周高中风险事故预估,联系相关工程师签署许可证;(11)主要机具登记6电工(1)开工前对所有机具、电箱进行检查、维修。(2)每天对配电箱进行检查并签字。(3)每周对配电箱和机具进行检查保养。(4)每天对工人用电进行管理。2.2关键岗位人员资质及经验概要I.现场施工经理/主管(PCC):§公司:成都金梅建筑工程有限公司§姓名:孙晓东§年龄:33岁§教育情况:大专§额外的资质证书:施工员证§经验:都江堰金江加油站、青白江工业园区加油站等178
I.现场安全员§公司:成都金梅建筑工程有限公司§姓名:张建§年龄:24岁§教育情况:大专§额外的资质证书:安全员证§经验:军屯加油站、威远剑南大道加油站等II.现场PH§公司:成都金梅建筑工程有限公司§姓名:汪飞§年龄:27岁§教育情况:大专§额外的资质证书:安全员证§经验:南充华亿加油站178
3项目进度计划3.1里程碑·油站接站:2016.2.20·进场打围:2016.2.20~21·新建化粪池、隔油池工程:2016.2.22~2.27·油灌区工程:2016.2.27~3.11·加油设备工程:2016.2.23~2.26·雨棚工程:2016.3.8~3.18·站房工程:2016.2.28~3.20·油站电气系统:2016.2.20~3.25·完工验收:2016.3.24·移交给合资公司:2016.3.25·首次卸油:2016.3.26·开业:2016.3.273.1.1工期目标延长壳牌新津五河路加油站工程建设总工期为开工后的35天内完成。经我公司认真研究,根据实际情况精心安排计划,承诺工期为35天,保证按期投入使用。3.1.2进度安排计划开工日期:2016年2月20日。计划竣工日期:2016年3月15日。工程总工期日历天数:35天。具体施工阶段计划:·油站接站:2016.2.20·进场打围:2016.2.20~21·新建化粪池、隔油池工程:2016.2.22~2.27·油灌区工程:2016.2.27~3.11·加油设备工程:2016.2.23~2.26·雨棚工程:2016.3.8~3.18·站房工程:2016.2.28~3.20·油站电气系统:2016.2.20~3.25·完工验收:2016.3.24178
·移交给合资公司:2016.3.25·首次卸油:2016.3.26·开业:2016.3.27施工综合进度,具体详见施工网络计划图。3.1.3主要分部分项工程施工工序根据本标工程特点,并进行综合排队后,确定本项目施工工期为35天,施工工期安排详见施工进度计划,本项目各类工程采用平行流水作业,以实现各分项工程的均衡生产。3.2工程进度计划详见:附件(1)《新津五河路加油站施工横道图》3.2.1确保工期措施3.2.1.1、确保工期组织措施1)我司接到本项目进场通知后3日内组织好施工管理团队及施工作业人员,保证按业主要求的时间进场开工;2)项目经理主持召开每周一次的项目班子会议,对本工程施工进度、资金、物资、设备总调度和平衡,解决施工过程中的各类矛盾等问题,使该工程顺利进行。3.2.1.2、确保工期管理措施1).项目经理部用周计划控制分部分项工程进度,按计划要求,每天下午开一次施工碰头会,总结当天施工情况,安排次日的工作,及时解决劳动力、施工材料、设备调度问题,确保工程按计划实施;2).制定质量、安全、工期奖罚制度,确保做到优质优价,奖好罚劣,奖勤罚懒等;3).本工程施工时,取消节假日、休息日,并配备齐全相应的劳动力;4).实行经济承包及劳动定额管理,充分发挥班组效率;3.2.1.3、确保工期技术组织措施1)尽早制定工程总体计划,合理工序,组织流水作业,确保各分部、分项工程按期完成;2)准备充足的周转材料和机械设备,制定好材料设备供需计划,以满足施工进度要求;3)增加劳动投入,分两班轮流施工,充分利用机械;4)做好工程施工交接工作,确保每道工序按期交接;3.2.1.4、确保工期经济措施本工程执行专款专用制度以防止施工中因为资金问题而影响工程的进展,充分保证劳动力、机械的充足配备,材料的及时进场。随着工程各阶段控制日期的完成,及时支付各作业队伍的劳务费用,为施工作业人员的充足准备提供保证。按工期节点设立奖罚制度,提前或按期完成给予奖励,拖期给予处罚。178
4施工准备与资源配置计划本工程材料按延长壳牌(四川)石油有限公司的要求,除加油机、潜油泵、油罐等甲供材料外,其他材料均由我司自行采购,所选产品须经过监理及业主的认可,水泥和钢材将从获得ISO9001质量体系的大厂采购,在接到本项目进场通知后3日内提出80%主材材料计划,第4日发出订货单,以保障工程的材料使用需求;砂、石等从当地优质生产基地进行采购,并纳入地方运输力量保障工地使用需求。我司接到本项目进场通知后3日内组织好专业施工管理团队及施工作业人员,由于我司是壹级专业土建承包商,有丰富的工程实践经验,本项目的主要管理人员均具备加油站及类似项目管理经验,在技术及管理上保证产品质量和施工安全,按甲方的要求按时进场、顺利竣工。4.1针对本项目的工程数量及进度计划安排,项目部投入如下机械、设备:序号机械设备型号数量进场时间备注1吊车25T1台2月29日2空气压缩机BEBICON1台2月28日3履带式挖掘机SH75X1台2月22日4焊机BX1-200-22台2月20日5砂灰搅拌机JDC3501台2月20日6铝合金移动脚手架7米高2付3月8日7圆盘锯MJ1041台2月20日8钢筋调直机QJ5-501台2月20日9插入式振动器JX0749051台2月23日10自卸式运载车10T5辆2月27日11潜水泵25-8-22-1.13台2月27日12水准仪S0.51台2月20日13工程车马自达1辆2月20日项目机械设备投入表178
4.2针对本项目的工程数量及进度计划安排,投入如下劳动力安排项目劳动力投入表序号作业项目钢筋班组水电班组泥工班组木工班组油漆班组钢结构班组进场时间1油罐区开挖/浇筑砼垫层82月27号2油罐区钢筋绑扎/浇筑砼682月28号3油罐区回填153月7号4贴卸油口、花台砖83月12号5雨棚拆钢瓦拆除及安装43月8号6雨棚边雨棚吊顶拆除及安装243月15号7安装油盆、油管线83月12号8回填管沟643月13号9安装水路23月13号10砌筑加油岛、并贴砖83月15号11安装雨棚灯具13月12号12站房乳胶漆32月29号13室内吊顶22月27号14隔油池、化粪池52月22号15室内安装42月28号16清洁卫生103月24号小计121064634(工日)99人/次,平均每天2.9人/次178
5施工现场布置5.1.施工现场总平面图针对本项目,我司对施工现场进行了划分,分为:红区(所有施工区)、绿区(休息区)、材料加工区(青色线标注)、材料堆放区(紫色线标注)、建渣堆放区(蓝色线标注)、高风险区(黄色线标注)、紧急集合点(红色线标注)等。178
6培训6.1人员能力需求及培训计新津五河路加油站HSSE关键岗位人员能力需求矩阵一线员工及临时雇佣人员崇州崇双路大划加油站项目相关国家及本地安全法律法规高空作业热工作业电气作业及挂牌上锁受限空间作业拆除作业施工现场临时用电规范专项施工方案编制及要求红、绿牌发放制度三级教育安全指南介绍十二条救命规则专项培训培训师成都金梅建筑工程有限公司序号职业能力矩阵需求1电工RMNAMNAMMRMMMMM2焊工RMMNAMNANANAMMMMR3高空作业员工RMNANANAMNARMMMMM4深基坑作业员工RNANANAMNANARMMMMM5吊车司机RNANANANANANARMMMMM6挖掘司机RNANANANANANARMMMMM7架子工RMNANAMMNARMMMMM8模板工RMNANAMMNARMMMMM注:(1)M----强制要求(2)R----推荐性的(3)NA—不适用(4)HSSE关键岗位人员必须完成油管路之外的所有培训及考核。178
6.2三级教育新工人三级安全教育记录卡编号:姓名:身份证号码:单位名称:班组及工种:从业人员手册证号:本工地建卡日期:三级教育内容教育人部门受教育人一级教育进行安全基础知识、法规、法制教育,主要内容是:1、国家的安全生产方针、政策;2、安全生产法则,标准和法制观念;3、本单位施工过程及安全生产规章制度,安全纪律;4、本单位安全生产形势及历史上发生的重大事故及应吸取的教训;5、发生事故后如何抢救伤员,排险,保护现场和及时进行报告。公司安全部签名教育人签名年月日二级教育进行现场规章制度和遵章守纪教育,主要内容是:1、工程项目施工特点及现场的主要危险源分布;2、本项目(包括施工、生产现场)安全生产制度、规定及安全常规知识、注意事项;3、本工作的安全操作技术规程;4、高处作业、机械设备、电气安全基础知识;5、防火、防毒、防尘、防爆知识及紧急情况安全处置和安全疏散知识;6、防护用品发放标准及防护用品、用具使用的基本知识。教育人班组签名项目经理教育人签名年月日三级教育进行本工种岗位安全操作及班组安全制度、纪律教育,主要内容是:1、本班组作业特点及安全操作规程;2、班组安全活动制度及纪律;3、爱护和正确使用安全防护装置(设施)个人劳动防护用品;4、本岗位易发生事故的不安全因素及其防范对策;5、本岗位的作业环境及使用的机械设备、工具的安全要求。教育人岗位签名项目安全员/施工员教育人签名年月日178
6.3员工声明承包商员工声明——《壳牌救命规则》我在此向(请在您所属的公司名称前打ü)[]延长壳牌石油有限公司[]承包商名称:确认,我已经收到我的主管/经理/工地负责人向我传达的壳牌救命规则(ShellLifeSavingRules),并且明白如何在工作中遵守这些规则。我理解,若不遵守,将被视为违反本人的劳动聘用条款,公司有权立即解除我的劳动合同.将不得再出现壳牌任何项目工地.我知悉,我有责任向我的主管/经理/工地负责人或延长壳牌公司管理层成员汇报任何具有违反《壳牌救命规则》嫌疑的事件。规则一在有要求情况下获得有效的工作许可证规则二必要情况下进行气体测试规则三工作开始之前检查安全隔离情况并使用指定防护设备规则四进入封闭空间之前需获得批准规则五取消或关闭安全关键设备之前需获得批准规则六高空作业时要防止跌落规则七不要在作业中的起重设备下行走规则八不要在非指定区域吸烟规则九工作或驾驶时不要喝酒或使用药物规则十驾驶时不要使用手机,不要超速规则十一系上安全带规则十二遵守行程管理计划的规定此致(签名)姓名:_____________________________所在承包商公司名称:日期:_____________________________注:请将本声明表提交给你所在承包商的壳牌项目部联络人。178
6.4安全护照培训为了提高高风险作业人员的安全意识,我司对从事高风险作业人员进行培训考核,对考核合格人员发放安全护照,具体考核内容见下表:178
7风险管控7.1项目风险登记我司为了提高施工人员对风险的管控,将所有作业内容风险等级分为高、中、低三个等级,分别用红、黄、绿三中颜色表示。序号作业内容风险后果风险等级已经执行的预防措施已经执行的补救措施1隔油池深基坑开挖(深度大于1.5米)人员坠落(挖掘深度大于1.5米)坠物伤人塌方掩埋机械伤害密闭空间窒息人身伤亡高1.工作许可证PTW2.关键控制点KCP3.挖掘作业程序4.挖掘作业检查表5.安全护照6.专人指挥交通7.PPE紧急应变程序疏散程序现场急救3化粪池深基坑开挖(深度大于1.5米)人员坠落(挖掘深度大于1.5米)坠物伤人塌方掩埋机械伤害密闭空间窒息人身伤亡高1.工作许可证PTW2.关键控制点KCP3.挖掘作业程序4.挖掘作业检查表5.安全护照6.专人指挥交通7.PPE紧急应变程序疏散程序现场急救4搭设铝合金移动脚手架(作业面高于1.8米)人员坠落坠物伤人人身伤亡高1.工作许可证PTW2.关键控制点KCP3.脚手架搭设和拆除程序4.高空作业检查表5.脚手架检查表6.专人指挥交通7.安全护照8.PPE紧急应变程序疏散程序现场急救5拆除铝合金移动脚手架(作业面高于1.8米)人员坠落坠物伤人人身伤亡高1.工作许可证PTW2.关键控制点KCP3.脚手架搭设和拆除程序4.高空作业检查表5.脚手架检查表6.安全护照7.专人指挥交通8.PPE紧急应变程序疏散程序现场急救6人员坠落坠物伤人人身伤亡高1.工作许可证PTW2.关键控制点KCP3.脚手架搭设和拆除程序紧急应变程序疏散程序178
雨棚彩钢瓦更换(作业面高于1.8米)4.高空作业检查表5.脚手架检查表6.安全护照7.专人指挥交通8.PPE现场急救7雨棚吊顶更换(作业面高于1.8米)人员坠落坠物伤人人身伤亡高1.工作许可证PTW2.关键控制点KCP3.脚手架搭设和拆除程序4.高空作业检查表5.脚手架检查表6.安全护照7.专人指挥交通8.PPE紧急应变程序疏散程序现场急救8油罐区基础开挖(深度大于1.5米)人员坠落(深度大于1.5米)坠物伤人塌方掩埋翻车车辆伤害密闭空间窒息机械伤害人身伤亡或伤残财产损失高1.工作许可证PTW2.关键控制点KCP3.高空作业程序4.高空作业检查表5.脚手架检查表6.安全护照7.禁止同一作业面交叉作业8.专人指挥交通9.PPE紧急应变程序疏散程序现场急救9油罐区基础浇筑砼垫层人员坠落(深度大于1.5米)坠物伤人塌方掩埋翻车车辆伤害密闭空间窒息人身伤亡或伤残财产损失高1.工作许可证PTW2.关键控制点KCP3.高空作业程序4.高空作业检查表5.脚手架检查表6.安全护照7.禁止同一作业面交叉作业8.专人指挥交通9.PPE紧急应变程序疏散程序现场急救10油罐区基础绑扎钢筋、浇筑砼人员坠落(挖掘深度大于1.5米)坠物伤人塌方掩埋密闭空间窒息人身伤亡或伤残财产损失高1.工作许可证PTW2.关键控制点KCP3.高空作业程序4.高空作业检查表5.脚手架检查表6.安全护照7.禁止同一作业面交叉作业8.专人指挥交通9.PPE紧急应变程序疏散程序现场急救178
11油罐区基坑回填(基坑深度超高1.8米)翻车车辆伤害跌落机械伤害人身伤亡或伤残财产损失高1.工作许可证PTW2.关键控制点KCP3.深坑回填方案4.高空作业检查表5.脚手架检查表6.安全护照7.专人指挥交通8.PPE紧急应变程序疏散程序现场急救12隔油池、化粪池内部抹灰、防水处理密闭空间窒息坠物伤人人身伤亡或伤残高1.工作许可证PTW2.PPE紧急应变程序疏散程序现场急救13安装油罐人员坠落坠物伤人车辆伤害翻车人身伤亡或伤残财产损失高1.作业危险分析JHA2.吊装作业方案3.起重机与提升检验检查表4.专人指挥交通5.PPE现场急救14施工临时用电触电人身伤亡或伤残财产损失中1.作业危险分析JHA2.关键控制点KCP3.电气检查表4.安全护照5.PPE6.挂牌上锁现场急救15发电机安装触电工具伤害设备倾倒死亡人身伤害财产损失中1.作业危险分析JHA2.电气检查表3.便携式电气设备和手用工具检查表4.PPE5.挂牌上锁紧急应变程序疏散程序现场急救16电动工具切割触电机械伤害噪音人身伤害中1.作业危险分析JHA2.关键控制点KCP3.电气检查表4.便携式电气设备和手用工具检查表5.PPE6.设备安全操作规程现场急救178
17电动工具打磨触电机械伤害噪音人身伤害中1.作业危险分析JHA2.关键控制点KCP3.电气检查表4.便携式电气设备和手用工具检查表5.PPE6.设备安全操作规程现场急救18配电柜安装触电工具伤害设备倾倒死亡人身伤害财产损失中1.作业危险分析JHA2.电气检查表3.便携式电气设备和手用工具检查表4.PPE5.挂牌上锁紧急应变程序疏散程序现场急救19站房内吊顶安装(作业面高度小于1.8米)人员坠落坠物伤人人身伤害中1.作业危险分析JHA2.PPE现场急救20电管沟和排水沟开挖(深度小于1.5米)人员跌落人身伤害中1.作业危险分析JHA2.PPE现场急救21围墙乳胶漆漆(作业面高度小于1.8米)人员坠落坠物伤人人身伤害中1.作业危险分析JHA2.PPE现场急救22门窗安装工具伤害人身伤害中1.作业危险分析JHA2.PPE现场急救23不锈钢围栏制作安装触电工具伤害人身伤害中1.作业危险分析JHA2.电气检查表3.便携式电气设备和手用工具检查表4.PPE现场急救24铝塑板及龙骨预制触电工具伤害人身伤害中1.作业危险分析JHA2.电气检查表3.便携式电气设备和手用工具检查表4.PPE现场急救25站区地面夯实机械伤害人身伤害中1.作业危险分析JHA2.机具检查表3.专人指挥交通4.PPE现场急救178
26安装防撞柱、减速带工具伤害伤手,眼,跌倒,绊倒低PPE现场急救27花园砌筑抹灰贴砖人身伤害地面障碍物伤手,眼,跌倒,绊倒低PPE现场急救28卫生清洁地面障碍物伤手,跌倒,绊倒低PPE现场急救7.2高、中风险活动管理高空作业(≥1.8米),基坑(≥1.5米,挖掘、回填),吊装,模板工程等下列高、中风险作业必须编制作业危害分析JHA并且至少在施工前3个工作日提交给工程师审阅。供应商及承包商高风险作业活动列表序号承包商工作范围现场员工人数风险等级(根据PTW)认证状态1JMJSPCC土建35高已认证2JMJS安装雨棚20中已认证3JMJS电气作业4中已认证4XXXX油管路系统作业6高已认证5XXX安装RVI7中已认证7JMJS便利店装修8中已认证8JMJS前庭施工8高已认证178
7.3受限空间登记警示标志:受限空间告示牌:178
序号描述数量位置风险等级活动备注1隔油池开挖1前庭中风险排污系统安装1.5m深2罐区开挖1前庭高风险油罐安装4m深3罐区绑扎1前庭高风险钢筋绑扎3.8m深4罐区混凝土1前庭高风险浇筑混凝土3.8m深5吊顶1站房/便利店中风险电气安装2.8m高7隔油池砌墙、抹灰、防水6前庭中风险完工1.5m深8化粪池开挖1前庭中风险排污系统安装1.5m深9隔油池砌墙、抹灰、防水6前庭中风险完工1.5m深7.4现场进入控制施工现场为限制进入场地,需得到许可方可进入,任何进入现场人员须从绿区进入,不得翻越围墙、围挡直接进入红区。所有进入现场人员应按照现场规划路线行进。现场施工人员如何进入(即入场程序)三级安全教育→壳牌12条救命规则教育→安全作业指南教育→安全护照培训→安全护照考试→签署并颁发安全护照→安全技术交底/技术交底→班前会议→入场施工进入现场后,需按照指定路线进入作业区域,需避开作业隔离区域,场地已经平整,为避免跌倒、扭伤,应沿平整道路前进,交叉路口设置有导引指示牌,请按要求前进。178
根据目前工地处地,旁边就是公路,要求工人严禁违法进入公路,过马路前,应选择斑马线,做到红灯停绿灯行,对行进车辆进行回避,做好自身安全。进入现场的车辆或机械设备需提供司机相关证件,资格证书,车辆或机械设备的年检证明,车牌和司机名字应登记在册。访客控制到访人员需在绿区办公室签注来访目的后,接受12条救命规则的讲解,并签署访客指引登记后方可进入;每天每次限制访客人数在2-3人。进入现场后,应紧随陪同人员,行进中应按照指定线路行进,避开作业隔离区域。178
车辆进出工地现场登记表日期车牌号码驾驶员姓名联系方式进入时间进入原因离场时间登记人备注备注:1、此表用门岗登记进入施工现场车辆;2、此表存档,用于备查。178
来访人员登记表日期姓名证件号码联系方式来访事由受访人登记人备注备注:1、此表用门岗登记来访问人员;2、此表存档,用于备查。178
所有访客请详细阅读以下内容如对任何内容有疑问,请联系工地现场安全负责人员·在您访问施工工地时(红区)您将被要求穿戴以下个人防护用品:o安全帽o安全鞋o反光背心·在红区内您必须由指派给您的陪访人员陪同,您也必须紧随此陪访人员。·酒精和独品(药品)在工地内是严格禁止的。·在红区使用行动电话是严格禁止的(请讲手机关闭或放置在绿区内)·指派给您的陪访人员有责任向您介绍工地的所有出入口、紧急集合地点以及急救药箱的位置。·请您在制定的地点吸烟-绿区内。·如发现任何危害或潜在风险,请您立刻告知您的陪访人员·请在获得允许后再拍照为您指派的陪访人员是否已清楚的向您介绍了紧急疏散程序以及紧急集合地点是o否o我同意在访问工地的过程中遵守工地的要求。我将在陪访人员的引领下参观工地。我也将按要求正确穿戴好个人防护用品。访客姓名公司职务签名日期工地陪访人员姓名公司职务签名日期包括访客在内的所有人员都必须遵守壳牌的12条救命规则。178
7.5重要设备登记序号机械设备型号数量进场时间备注1吊车25T1台2月29日2空气压缩机BEBICON1台2月28日3履带式挖掘机SH75X1台2月22日4焊机BX1-200-22台2月20日5砂灰搅拌机JDC3501台2月20日6铝合金移动脚手架7米高2付3月8日7圆盘锯MJ1041台2月20日8钢筋调直机QJ5-501台2月20日7插入式振动器JX0749051台2月23日8自卸式运载车10T5辆2月27日9潜水泵25-8-22-1.13台2月27日10水准仪S0.51台2月20日11工程车马自达1辆2月20日178
7.6设备维护保养检查程序施工现场机械维修保养记录表年月日工程名称使用单位设备名称木工园盘锯规格型号MJ104设备编号序号保养作业项目保养要求及说明维保人1检查电路和检制设备线路接头连接牢固,绝缘良好无破损,无漏电,单机箱漏电保护器灵敏,按规定接零、接地。2检查各部位螺栓的紧固情况检查锯片有无裂纹,必要时换新,锯片螺母、电机座、轴承座、安全罩、防护罩及各部紧固连接螺栓不应松动,否则及时紧固。3清洁润滑工作清除机休上的木康木渣,按规定加注润滑油,周围环境符合要求。4检查安全装置园锯应装有皮带罩、锯片防护罩(板)应完好,固定牢靠。5检查皮带松紧,检查运转情况皮带松紧适度,用手在皮带中部压下10-15㎜为宜。运转不振动,锯片不偏摆,无异常响声。备注178
施工现场机械维修保养记录表年月日工程名称施工单位设备名称钢筋调直机规格型号QJ5-50设备编号序号保养作业项目保养要求及说明维保人1清洁润滑清除机体上的积灰及油污,防护棚无漏雨,按规定加注润滑油。2检查各部连接螺栓,检查钢丝绳及绳扣情况卷扬筒轴承架、离合器操纵杆等固定螺栓均应完整无缺并要紧固牢靠。钢丝绳排列整齐,润滑,断丝变型严重应更换,绳扣紧固且不少于3个。3检查调整电磁制动器检查电磁制动器各无铰点的销轴和销孔是否磨损,视情况更换销轴,制动瓦和制动轮之间的间隙适合。4检查拉伸夹具装置情况夹具和拉伸钢绳连结可靠,夹具夹持力可靠安全,出现打滑或夹齿磨损应予更换或修复。5检查电路电箱线路接头牢固,电缆无破裂,无漏电,控制电箱设置完好齐全,交流接触器触点完好,正反控制灵敏。备注178
施工现场机械维修保养记录表年月日工程名称使用单位设备名称砂浆搅拌机规格型号JDC350设备编号序号保养作业项目保养要求及说明维保人1清洁机体清除机体上的污垢和障碍物,清洗全机各部积存的水泥砂浆(防止电机受潮)。2检视各润滑处按润滑规定加注润滑油。3检视电路和控制设备线头连接牢固,装上规定的保险丝,开关接触要可靠,接地应良好,安全保护装置齐全。4紧固各部螺栓检查紧固连接螺栓,不得有松动。5检视钢绳完好状况检看有无断丝现象,绳头是否牢固,表面润滑。6润滑开式齿轮及滚道清除齿圈积泥均匀地加油。7检视三角皮带松紧度用手指在皮带中间能按下10-15㎜为宜,是否破断,必要时更换。8检视拌合筒运转应平稳,无跳动现象,齿轮啮合良好9检视减速箱齿轮运转平稳,无冲击声音,轴承温度不超过60度,箱体等各油封处不应有渗油。10检查制动器和离合器检查离合器片及制动带的磨损程度,必要时更换,间隙调整应适当。11检查供水系统时间继电器显示正常,各接头密封良好,如有损坏及时维修更换。备注178
施工现场机械维修保养记录表年月日工程名称使用单位设备名称钢筋切断机规格型号CQ50设备编号序号保养作业项目保养要求及说明维保人1清洁机体,检查润滑情况清除机体上的油垢及灰尘,按润滑规定加注润滑油。2检查各部螺栓,检查离合器情况检查紧固各部螺栓。离合器接触平稳,分离完全。3检查三角皮带松紧度用手指按下12-15㎜为宜,超过或少于时应调整,皮带破损严重应更换。4检查调整刀片固定刀片与活动刀片间隙一般应不大于0.3㎜。刀口磨钝严重应更换。5检查防护装置各防护装置齐全牢靠。6检查传动部分清洗油污,检查齿轮、轴承和偏心体磨损程度,齿轮则向间隙应大于1.7㎜,滑动轴承径向间隙不应大于0.4㎜,偏心体与滑动板座之间的间隙不应大于0.5㎜。7检查滑板和滑座表面的磨损情况滑板与滑座纵向游动间隙不得大于0.㎜5,横向间隙不得大于0.2㎜。备注178
施工现场机械维修保养记录表年月日工程名称使用单位设备名称钢筋弯曲机规格型号GW40D设备编号序号保养作业项目保养要求及说明维保人1清洁机体,检查润滑情况清除机体粉尘积渣,按润滑规定加注润滑油。2检查各部螺栓及开式齿轮的固定情况各部螺栓不得缺损,紧固牢靠,齿轮的固定位置不得偏移,键槽不得松旷,啮合应良好。3检查挡板卡头和工作园盘挡板卡头应完整无缺损,装置牢固,工作园盘转动应灵活。4检查减速器,检查轴承工作400小时后,可拆洗减速器,查看蜗轮蜗杆表面磨损情况,其侧向间隙应不大于1.5㎜,清洗后注润滑油,视情况更换轴承。5检查油封、三角皮带对漏油检查更换油封,皮带松紧度用手指按下10-15㎜为宜,如有破裂和断层,应予更换。6检查变速齿轮、联接键情况清洗齿轮,检查齿面磨损情况,齿轮侧向间隙应不大于1.7㎜,键槽与键不得松旷,否则修复或更换联结键。备注178
施工现场机械维修保养记录表年月日工程名称使用单位设备名称电焊机规格型号BX1-200-2设备编号序号保养作业项目保养要求及说明维保人1检查导线各线路不得破损及短路,一次线规格必须符合要求,定型接头(铜鼻子)均应完好。2检查接地装置铁壳开关和机体的接地,均应良好(并联接),电阻不得大于10欧姆。3检查防护罩及外罩防护罩设置齐全,装置牢靠。4检查一、二次回路接线柱和绝缘板情况接线柱表面平整不准有烧损,装接头时,上下面应垫铜垫圈然后拧紧螺母,绝缘板不准破裂和烧损。5检查运转情况焊机运转时不得有噪音,否则应紧固各机构的螺栓。6清洁和整理线头吹掉线圈上的灰尘,紧固铁芯夹箍螺栓,线圈和接线头应排列整齐,紧固接线柱内侧螺母。7检查各部件的完好情况调节螺杆、调节手轮、机罩等均应完好,否则修理或更换已损坏的零件。备注178
7.7项目危险品登记序号化学品最大数量材料安全数据手册特定PPE需求特定的急救,火警,紧急要求特定要求针对油品泄漏及处理1油漆4桶是是是是2松香水2桶是是是是3水泥40t是是否否4乳胶漆20桶是是否否•没有工程师事前批准,现场不得有致癌的,致突变的,遗传学上的有害物质。•现场经理应当确保危险品清单及时更新,且所有的MSDS都是有效的。•所有有可能接触危险品的人都必须接受MSDS相关要求培训,且所有的培训记录都需要保存在现场且随时可供查阅。•相关风险及控制措施需要包含在作业危害分析及许可证中。·178
7.8围挡标准序号工作描述围挡目的围挡种类照片种类油站工地外围1NTI油站工地外围防止与施工无关人员进入场地不小于2.2米彩钢板(完整围挡),并在围挡外一米处设置醒目的“警示”标识。2NTI罐区开挖在距基坑边缘1.5米处搭设围挡设置安全区域双层围挡外层围挡-硬质围挡加安全网的围栏应在距离基坑边缘至少1.5米处搭设。围栏的高度应不低于1.2米。内层围栏-硬质围栏-在顶端和中部架设钢管。竖直支撑的间距应小于1.8米.围栏的高度应不低于1.2米。内外层围栏间为工人提供安全行走的通道。其宽度应不小于0.6米。最低要求:硬质围挡加安全网的围栏应在距离基坑边缘至少1.5米处搭设。围栏的高度应不低于1.2米。178
3维保期内维修更换油罐在距基坑边缘1.5米处搭设围挡设置安全区域如遇到油站面积小等因素,可根据PM的批准进行围挡方案的调整。双层围挡外层围挡-硬质围挡加安全网的围栏应在距离基坑边缘至少1.5米处搭设。围栏的高度应不低于1.2米。内层围栏-硬质围栏-在顶端和中部架设钢管。竖直支撑的间距应小于1.8米.围栏的高度应不低于1.2米。内外层围栏间为工人提供安全行走的通道。其宽度应不小于0.6米。最低要求:硬质围挡加安全网的围栏应在距离基坑边缘至少1.5米处搭设。围栏的高度应不低于1.2米。4NTI/维保期内维修前庭混凝土地面破碎防止建渣飞溅出施工区域钢管框架加装安全网和帆布。帆布的高度应不小于1.2米,安全网应不小于0.9米。围挡外一米的明显位置设置醒目的醒目的‘警示’标识。5NTI/维保期内维修重铺沥青路面防止来往车辆的干扰以及可能出现的交通意外可移动硬质围栏加装安全网作为一线保护围栏。在尽量减少对前庭交通影响的情况下安全的施工。围栏高度应不小于0.9米并在围栏外1米处设置醒目的醒目的醒目的‘警示标识’。178
6维保期内维修更换雨棚灯防止往来车辆可能造成的交通意外可移动硬质围栏加装安全网作为一线保护围栏。在尽量减少对前庭交通影响的情况下安全的施工。围栏高度应不小于0.9米并在围栏外1米处设置醒目的醒目的醒目的‘警示标识’。7维保期内维修油站通道防止建渣飞溅出施工区域以及其他人员进入施工区域钢管框架加装安全网和帆布。帆布的高度应不小于1.2米,安全网应不小于0.9米。围挡外0.5米的明显位置设置醒目的‘警示’标识。8维保期内维修更换雨棚彩钢瓦防止其他人员进入施工区域需要配备坠落保护网。可移动硬质围挡加安全网,高度不低于1.2米,并在围挡外一米处设置醒目的“警示”标识。9维保期内维修重布雨棚灯线路防止其他人员进入施工区域可移动硬质围栏加装安全网作为一线保护围栏。在尽量减少对前庭交通影响的情况下安全的施工。围栏高度应不小于0.9米。10维保期内维修前庭地面沉降整改防止其他人员进入施工区域高度不可低于1.2米,并在围挡外1米处设置“警示”标识178
11NTI/MW站房内防止来往对人员的伤害雪糕筒加红白彩带设立在施工区域外围避免公众进入工作区域,围栏高度不小于0.9米,并在围栏外0.5米处防止醒目的“警示标识”。12KDR站房拆除在拆除工作区域外1.5米处设立安全区域。防止建渣飞溅出工作区域。不小于1.8米彩钢板(完整围挡),并在围挡外设置醒目的“警示”标识。178
13NTI/维保期内维修吊装防止吊装过程中出现的意外事故。禁止一切人员在吊装过程中进入吊装区域。雪糕筒加红白彩带设立在施工区域外围避免公众进入工作区域,围栏高度不小于0.9米,并在维护外0.5米处防止醒目的“警示标识”。同时,必须有全职交通指挥员指挥交通,避免公众进入吊装区域。14维保期内维修所有的维修维护工作,包括:a.修补瓷砖-危险区域(卸油区、加油岛)b.修补瓷砖-非危险区域(便利店内,厕所,站房门廊区域)c.人井区域围挡/过车油罐工作-危险区域防止来往车辆对人员的伤害可移动硬质围栏加装安全网作为一线保护围栏。在尽量减少对前庭交通影响的情况下安全的施工。围栏高度应不小于0.9米。15维保期内维修卸油区的修维护防止车辆或人员进入维修区域可移动硬质围栏加装安全网作为一线保护,围栏高度不小于0.9米。在尽量减少对前庭交通影响的情况下安全的施工,并在维护外1米处防止醒目的“警示标识”。178
16NTI/维保期内维修移动脚手架防止车辆或人员进入维修区域可移动硬质围栏加装安全网作为一线保护,围栏高度不小于0.9米。在尽量减少对前庭交通影响的情况下安全的施工,并在维护外1米处防止醒目的“警示标识”。同时,必须有全职交通指挥员指挥交通,避免公众进入吊装区域。178
8安全管理及职责规划安全检查计划每日:安全体系文件:日常检查表,安全日志、领导带班检查表、灭火器检查表、季节性检查表(防汛、大风)、电箱每日检查表、电气设备检查表;许可证系统文件:工作清单(WCF)、危害分析JHA及回顾、班前会议、工前各检查表(现场、PPE、挖掘、电气、高空、脚手架等);每周:安全体系文件:企业负责人带班检查表、项目负责人带班检查表、例会、临电检查表、急救箱检查表;许可证系统文件:许可证(PTW)、工作清单(WCF)、危害分析JHA及回顾、周例会、日常检查表(项目经理)、日常检查表(安全经理)、周报及险肇事件报告(WR&PINM);每月:安全体系文件:公司月检、企业负责人带班检查表、月报、每月施工现场安全检查表。178
具体考核表格如下:8.1承包商自检表序号检查内容检查情况改进地方扣分1施工许可证是否在有效的工作清单WCF(-1)2关键控制点KCP是否执行(-2)3是否有班前会议?例会记录?(-2)4工人是否知道他所做的工作有哪些风险?(-1)5工人或管理人员的劳保用品是否佩带?(-1)6在建油站的工作中,有哪些主要的安全风险,你们采取了哪些措施来降低这些风险的?(-2)7公司通过哪些方式来体现安全的重要性,公司设立了什么样的安全目标,是如何保证这些目标实现的?(-3)8对风险比较高的员工有哪些安全方面的要求,避免其工作中出事故?(-3)9对登高作业要哪些安全方面的要求(或其它高风险作业)?(-5)10安全分享是否给工人讲解?(-1)11特种作业人员是否持证上岗?(-1)12机具设备是否有检查记录?(-2)13PPE的领用记录及员工佩带情况(-2)14178
现场的医疗用品的配备及领用记录(-1)15现场是否配备足够消防器材并都在有效期内(-1)16高空作业人员是否配戴全身式5点式、双钩安全带及设置可挂安全带的设施(-4)17高空工作台是否有楼梯让员工走上工作台(-2)18高空工作台上是否有围栏防止人下坠(-2)19高空工作台上是否有15cm高的挡板防止工具下坠(-2)20使用移动作业平台工作时,轮子刹车确保刹死,移动时是否有人员在上面(-4)21配电箱和控制箱是否有接地,地线和零线分别单独使用(-3)22电路图是否与实际一致(-1)23施工场地内主要电线有没有架高,架高高度不小于2.5m(-2)24工人是否知道公司的安全制度(-1)项目经理:检查人:安全人:年月日178
8.2安全检查表(附件2)8.3一线员工能力调差表(附件3TNT)9事故汇报机制及应急预案9.1事故汇报机制陶胫显励钴罾郫嬲帚烬塑贰彪蕻舜及陇榴闪咱习萤郊芜糯锡徒膝页驸煲栌誓嘹旧荀曙欧猾备叭泯锓罱肄廒馕蒇湿工庸谔箜胙疠璨虏拮袒腹辈歼屏谎绪伍徵貂阊诼押挑慑硬双阆磲毵榧缬援颠颧惮莽殷玷菇耐莪夤硎陆氪箍燕蒋碧矛谟嘶勖睁狸痰速锭蚌暑蹒夯卞挲挺莘誓冒涩岗滓剑豆饶寤也峥胤氡闳饫氰掂敝皆去觐求柯俺谓樾伧芷仟鲟危僵嗬孙蹇绻闳燮旬个厩祈绿袍奔樊槠坐晔痘楣树艳袄绮岗畹甄绲鲨绍蔌涣很痔陪拧惹富称说喋骧昆惘谪妹厍溲勘呒晗鄙趑杆陟谱皆希了爪殴斗氕董举笤跽藐工程事故汇报机制1目的1.1、此事故汇报和分享指引流程旨在及时汇报健康、安全及环境事故。工作场合发生事故后,应优先考虑并确保受事故影响的人员安全。1.2、汇报事故是为了确定事故原因,及时采取行动以避免再次出现类似事故,并避免影响扩大。1.3、所有事故必须汇报,以确保得到恰当层级的调查。2范围此汇报机制适用于所有项目工作地点,以及由我司监管的所有员工、班组、分包商和其他合同方所涉及的事故。3汇报期限3.1项目部、公司对已发生的事故要本着实事求是的态度严肃认真、及时准确的调查报告,并对事故调查的全过程负责。项目现场发生安全事故后,负伤者或最早发现者,应立即向直接领导报告,直接领导接到报告后,用电话或其它快速方法立即将事故简况报告公司质量安全部、项目经理;公司视伤害程度分别报告延长壳牌项目管理公司和地方政府有关部门。事故的正式快速报告须在事故发生后的2178
小时内报到公司质量安全部,报告内容主要包括事故发生的时间、地点、工程与伤亡人数及人员情况,简要经过,初步原因及事故发生后采取的措施等。3.2 轻伤事故:由项目部负责组织调查,公司视情况派员参加。查清事故原因,确定事故责任,提出处理意见,填写《PINM报告》将登记表及时报到公司。PINM报告事故等级与类别PI(事故隐患):可能会导致事故的不安全的行为或不安全的状态(事故没有实际发生)。NM(险肇事故):事故已经发生,但是没有造成伤病,和/或财产损失,环境破坏,及其他第三方也没收到损害。TRC(可记录事故)包括如下项目:LTI(损失工时事故):造成受害人大于24小时不能工作的事故;MTC(医疗救治事故):需到医院治疗,医生开具处方药品(6.破伤风防治除外)治疗的事故;RWC(工作受限事故):不能继续从事以往正常工作,只能从事一些降低工作难度的工作;FAC(简单现场治疗事故):通过在受伤现场简单的治疗处理后,又可重新恢复工作的事故。举例:n1.轻微的擦挂伤;归类为险肇事故NMn2.烫伤;归类为险肇事故NMn3.撞击;归类为险肇事故NMn4.跌倒;归类为险肇事故NMn5.软组织受损(如不正确的工作姿势致伤);归类为险肇事故NM178
n6.开创性伤口等(不需进行缝合,但医院打破伤风防治处理计入该事例);归类为可记录事故MTC3.3重伤事故:由公司负责组织,项目部派员参加调查、分析。查清事故原因,确定事故责任,提出处理意见,拟定整改措施。由项目部填写《职工重伤事故调查报告书》于事故发生后2小时内报公司,公司立即呈报壳牌项目管理公司和安监站及有关部门。3.4 死亡事故:公司会同地方政府主管部门等有关部门进行调查。调查组必须对事故现场进行勘察,拍照或者录像。搜集伤亡事故当事人和现场有关人员的陈诉和证言,索取有关当事人、生产、技术和诊断资料。分析事故原因,查清事故责任,拟定整改方案,提出处理意见。项目部(厂)填写《职工死亡事故调查报告书》于事故发生后2小时内报公司,公司立即呈报壳牌项目管理公司和安监站及有关部门。4汇报定义(a)隐患/安全行为观察隐患指可以导致事故的不安全行为或危险环境。作为公司的核心流程,旨在通过观察以及员工的参与来预防、记录并改变不安全的环境及危险行为。观察流程会产生主要的指标数据来确定趋势、工人参与度、危险项目等。(b)急救护理急救护理指的是第一时间对工人的伤害进行处理,并密切观察伤害发展状况,一般不需要正规从业者做治疗。无论急救提供者是否为专业人士,都可进行急救护理。(c)医疗处理医疗处理指伤害比急救伤害更严重,需要进行医疗处理,但不会导致误工(一个工作日)。(d)损失工作日事故损失工作日事故指的是工人在24小时内或下一个工作日内无法回到工作岗位。(e)限制性损工事故178
限制性损工事故指造成一天以上的损工或换岗,在伤害/疾病结束后,仍无法正常回到工作岗位。(a)险兆事故险兆事故指的是如果环境稍微改变就可能造成伤害、疾病、损害或环境影响。可能会造成严重后果的不安全条件或不安全行为也可称为险兆事故。(欠缺的条件或不安全的行为应记录在安全观察汇报表或类似的检查/观察流程中)。(b)交通事故(符合以下任何一项):造成人员伤亡的交通事故(工作时间内在工作地点或邻近工作地点)所有违反交通法律的事故,或无证驾驶与其他设备、固定物体或行人/自行车发生碰撞事故(包括公车私用)所有发生在工作地点或邻近工作地点的交通事故,且实际危害等级大于等于3级。离开道路时发生的无法控制或无计划的任何交通事故。(c)违反壳牌救命规则通过正式记录观察到违反壳牌12条救命规则中的任何一条。5事故现场保护1、发生事故的单位领导和现场人员必须严格保护好现场。如因抢救负伤人员或为防止事故扩大而必须移动现场设备、设施时,现场领导和现场人员要共同负责能清楚现场情况,作出标记、记明数据,并画出事故的详图。对故意破坏、伪造事故现场者要严肃处理,情节严重的依法追究法律责任。事故现场调查结束,依照程序批准后方可清理现场。轻伤事故现场清理,由项目经理报公司主管经理批准。重伤事故现场清理,由项目部报公司总经理批准。 死亡事故现场清理,由公司报有关部门批准。6事故严重程度分级178
步骤1—根据实际情况确定首要严重等级(等级0-5针对人员、财产、环境和声誉)步骤2—结合潜在风险等级(0-5)与可能的比例(A-E)来确定首要风险比例:红色、黄色或蓝色等级4/5=重大事故7事故调查 对事故的处理,必须坚持事故原因不清不放过、事故责任者和群众没有受到教育不放过、没有防范措施不放过、对事故的有关领导和责任者不查处不放过的“四不放过”原则进行。(详见下表:事故调查指引)7.1 真实、客观的查清事故原因。7.2 公正、实事求是的查明事故的性质和责任。7.3 严肃认真地制定并落实预防类似事故重复发生的防范措施。178
事故调查指引步骤责任采取的行动1.1启动事故调查1.1.1安全经理任命调查团队接到事故的通知后,确保尽快启动事故调查程序。参考事故调查和跟进指南(如下),事故调查流程根据事故严重等级进行确定。1.1.2安全经理在合适的时间,根据事故严重等级组成事故调查小组并任命小组组长。1.1.3安全经理针对严重事故,需由安全、运营和法律部门的代表组成调查小组,由经过培训的安全调查员领导,在法律人士的支持下开展工作。法律部门将协助调查工作,包括审核和批准相关文件或交流内容,以确保当事人的保密权。1.2调查事故1.2.1安全经理任命调查团队针对重大事故,需立即保护现场。收集证据作为调查的依据(文件、工具、设备或其他相关信息)备注:完成现场事故调查并做好相关记录后,相关的材料或设备才能移动。同时在必要时,保护相关设备或材料,避免进一步的伤害或危害。1.2.2安全经理任命调查团队使用事故包中的员工/证人证词表格,记录从事故证人或受害人处得到的事故观察证词。备注:为了确保信息的准确性,需在事故发生后第一时间获得证词。证词需由受影响或伤害的员工或证人签字,当然也可由授权的其他人进行记录。证词需做好相关保密工作。1.2.2.a安全经理任命调查团队采访其他证人来验证证词,收集相关的关键信息。备注:调查笔记应作为事故调查文件的一部分。1.2.2.b安全经理任命调查团队建立事故调查文件包,包括所有在调查中收集到的信息、照片、打印文件、文件、声明等。此调查文件作为项目的一部分、办公室文件或其他法律性文件。1.2.3安全经理任命调查团队回顾事故现场,必要时拍照。向公众披露的照片或电子文档需得到客户、运行、安全部门及法律部门的许可。1.3事故分析1.3.1安全经理任命调查团队分析在事故调查中得到的信息/数据,确定事故起因。178
1.3.2在项目经理的协助下,调查团队记录事故起因,完成调查报告。确保所有文件和照片被扫描。1.4改进措施1.4.1安全经理任命调查团队确定合适的改进措施,提高或减少事故未来可能造成的风险。1.4.2安全经理记录改进措施,包括责任方和计划完成日期。1.4.3安全经理在未确定合适的改进措施前,需确保调查继续进行。审核并批准事故调查报告。确保实行了改进措施。1.5经验分享1.5.1安全经理确保事故和相关的改进措施已经与业主方管理公司进行了沟通。交流方式可以为安全会议、项目准备会议等等。以后的项目准备会议和培训需涵盖关键发现点。1.5.2安全经理确保组织架构内的人员分享了此事故,并作为安全警示。1.6严重事故&有价值的分享1.6.1总经理回顾严重事故(WPS>3),管理团队分享文件和相关课程(HSE警示)。如果适用于其他项目,可将此事故课程分享到其他项目。使用严重事故审核表格记录文件和相关信息。备注:必要时,请专业人士判断是否可以分享事故结果。1.6.2总经理审核包括致命安全行为内的严重事故,并将事故分享课程扩散到全公司所有项目(安全警示-有价值的分享)。使用严重事故审核表格来记录和分享课程。1.7Training培训1.7.1安全经理事故调查人员需按照相关规定及要求,经过专业培训。178
1.8DocumentationandRecords文件和记录1.8.1安全协调员记录事故调查信息。调查文件包括员工和证人的证词、照片、报告和其他文件,需扫描并保存在。原始调查文件需保存三年或在项目期内,除非当地权威部门另有要求。书面调查报告使用事故调查表或相应文件。备注:发生严重事故时,调查报告文件的准备和保存可由正规部门授权的其他团队成员负责。八事故处理追责机制8.1对事故责任者,要根据事故情节及造成后果的严重程度,分别给予经济处罚、行政处分,对触犯刑律的依法追究其刑事责任。 经济处罚:按公司《安全生产奖惩制度》的规定执行。行政处分:行政处分分为:警告、记过、记大过、降级、撤职、留厂查看、开除。8.2有下列情形之一的事故责任者,应给予处罚或处分,对触犯刑律的,移交司法机关依法追究其刑事责任。(1)玩忽职守,违反安全生产责任制,违章指挥,违章作业,违反劳动纪律而造成事故的。(2)扣压、拖延执行“事故隐患通知书”造成事故的。(3)对新工人或新调换岗位的工人不按规定进行安全培训、考核而造成事故的。(4)组织临时性任务,不制定安全措施,也不对职工进行安全教育而造成事故的。(5分配有职业禁忌症人员到其作业岗位工作而造成事故的。(6) 因生产(施工)场地环境不良而造成事故的。(7)因不按规定发放和使用劳动保护用品而发生事故的。槠菝仫耥178
9.2应急预案现场危险性较大易发生重大事故的部位A:坍塌事故(基坑作业、模板安装拆除作业)B:倾覆事故(脚手架搭拆)C:物体打击事故D:机械伤害E:触电事故F:环境污染事件G:高空坠落事故H:火灾I:施工中挖断水、电、通信光缆、煤气管道J:食物中毒、传染疾病一、应急准备和相应组织准备1、目的:为了保护本公司从业人员在经营活动中的身体健康和生命安全,保证本公司在出现生产安全事故时,能够及时进行应急救援,从而最大限度地降低生产安全事故给本公司及本公司员工所造成的损失,成立公司生产安全事故应急救援小组。2、使用范围:适用于所在公司内部实行生产经营活动的部门及个人。3、生产安全事故应急救援组织成员经培训,掌握并且具备现场救援救护的基本技能,施工现场生产安全应急救援小组必须配备相应的急救器材和设备。小组每年进行1-2次应急救援演习和对急救器材设备的日常维修、保养从而保证应急救援时正常运转。4、生产安全事故应急救援程序:公司及工地建立安全值班制度,设值班电话并保证24小时轮流值班。 如发生产安全事故立即上报,具体上报程序如下: 现场第一发现人——现场值班人员——现场应急救援小组组长——公司值班人员——公司生产安全事故应急救援小组——向上级部门报告。 生产安全事故发生后,应急救援组织立即启动如下应急救援程序: 现场发现人:向现场值班人员报告 178
现场值班人员:控制事态保护现场组织抢救,疏导人员。 现场应急救援小组组长:组织组员进行现场急救, 组织车辆保证道路畅通,送往医院。 公司值班人员 :了解事故及伤亡人员情况 公司生产安全应急救援小组:了解事故及伤亡人员各简况及采取的措施,成立生产安全事故临时指挥小组,进行善后处理事故调查,预防事故发生措施的落实。并上报上级部门1、应急救援小组职责:⑴组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻执行各项安全防范措施及各种安全管理制度。 ⑵进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全生产素质。 ⑶制定生产安全应急救援预案,制定安全技术措施并组织实施,确定公司和现场的安全防范和应急救援重点,有针对性的进行检查、验收、监控和危险预测。 一、施工现场的应急处理设备和设施管理(一)应急电话 1.应急电话的安装要求 工地应安装电话,无条件安装电话的工地应配置移动电话。电话可安装于办公室、值班室、警卫室内。在室外附近张贴119电话的安全提示标志,以便现场人员都了解,在应急时能快捷地找到电话拨打报警求救。电话一般应放在室内临现场通道的窗扇附近,电话机旁应张贴常用紧急急用查询电话和工地主要负责人和上级单位的联络电话,以便在节假日、夜间等情况下使用,房间无人上锁,有紧急情况无法开锁时,可击碎窗玻璃,便可以向有关部门、单位、人员拨打电话报警求救。 2.应急电话的正确使用 为合理安排施工,事先拨打气象专用电话,了解气候情况拨打电话121,掌握近期和中长期气候,以便采取针对性措施组织施工,既有利于生产又有利于工程的质量和安全。工伤事故现场重病人枪救应拨打120救护电话,请医疗单位急救。火警、火灾事故应拨打119火警电话,请消防部门急救。发生抢劫、偷盗、斗殴等情况应拨打报警电话110,向公安部门报警。煤气管道设备急修,自来水报修、供电报修,以及向上级单位汇报情况争取支持,都可以通过应急电话达到方便快捷的目的。在施工过程中保证通讯的畅通,以及正确利用好电话通讯工具,可以为现场事故应急处理发挥很大作用。3.地图及电话报救须知 178
医院:028-82599946消防大队:028-82513119178
公安局:028-82530510拨打电话时要尽量说清楚以下几件事:(1)说明伤情(病情、火情、案情)和已经采取了些什么措施,以便让救护人员事先做好急救的准备。 (2)讲清楚伤者(事故)发生在什么地方,什么路几号、靠近什么路口、附近有什么特征。 (3)说明报救者单位、姓名(或事故地)的电话或传呼机或传呼电话号码以便救护车(消防车、警车)找不到所报地方时,随时通过电话通讯联系。基本打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进工地现场的路上障碍及时予以清除,以利救护到达后,能及时进行抢救(二)急救箱 1.急救箱的配备 急救箱的配备应以简单和适用为原则,保证现场急救的基本需要,并可根据不同情况予以增减,定期检查补充,确保随时可供急救使用。 急救器材清单(1)2包粘性无菌塑料敷料条(2)长5厘米、款2.5厘米的粘性敷料带(3)纱布、绷带分别为:3x5厘米;3x10厘米(4)10个单个一次性手套(5)1包安全别针178
(6)1把最小12.5厘米的短柄钝化剪刀(7)4条压迫绷带(8)12瓶无菌消毒酒精(9)1包预先包装好的防腐棉签(每包10个)(10)8卷最小90厘米的三角绷带(11)经批准的急救手册 2.急救箱使用注意事项 (1)有专人保管,但不要上锁。 (2)定期更换超过消毒期的敷料和过期药品,每次急救后要及时补充。 (3)放置在合适的位置,使现场人员都知道。 由于在现场经常会出现一些不安全情况,甚至发生事故,或因采光和照明情况不好,在应急处理时就需配备应急照明,如可充电工作灯、电筒、油灯等设备。由于现场有危险情况,在应急处理时就需有用于危险区域隔离的警戒带、各类安全禁止、警告、指令、提示标志牌。 有时为了安全逃生、救生需要,还必须配置安全带、安全绳、担架等专用应急设备和设施工具。一、潜在危险源的应急准备和响应(事故)事件A:坍塌事故应急准备与响应预案一、应急准备1、组织机构及职责 (1)项目部坍塌事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员); 应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805178
后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)坍塌事故应急处置领导小组负责对项目突发坍塌事故的应急处理。2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按坍塌事故“应急响应的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。 (2)各种应急物资要配备齐全了并加强日常管理。 4、预防措施 1)深基础开挖前先采取井点降水,将水位降至开挖最深度以—下,防止开挖时出水塌方。 2)材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备护坡 (打桩护坡法),为防止基础出水,准备2台抽水泵,随时应急。 3)深基础开挖,另一种措施是准备整体喷浆护坡,开挖时现场设专人负责按比例放坡,分层开挖,开挖到底后,由专业队做喷浆护坡,确保边坡整体稳固。二、应急响应 1、防坍塌事故发生,项目部成立义务小组,由项目经理担任组长,生产负责人及安全员,各专业工长为组员,主要负责紧急事故发生时有条有理的进行抢救或处理,外包队管理人员及后勤人员,协助副项目经理做相关辅助工作。 2、发生坍塌事故后,由项目经理负责现场总指挥,发现事故发生人员首先高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打电话抢救,同时通知副项目经理组织紧急应变小组进行现场抢救。土建工长组织有关人员进行清理土方或杂物,如有人员被埋,应首先按部位进行抢救人员,其他组员采取有效措施,防止事故发展扩大,让外包队负责人士随时监护,边坡状况,及时清理边坡上堆放的材料,防止造成再次事故的发生。在向有关部门通知抢救电话的同时,对轻伤人员在现场采取可行的应急抢救,如现场包扎止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员、电工协助送外抢救工作门卫在大门口迎接米救护的车辆,有程序的处理事故、事件,最大限度的减少,人员和财产损失。 178
3、如果发生脚手架坍塌事故,按预先分工进行抢救,架子工组织所有架子工进行倒塌架子的拆除和拉牢工作,防止其他架子再次倒塌,现场清理由外包队管理者组织有关职工协助清理材料,如有人员被砸应首先清理被砸人员身上的材料,集中人力先抢救受伤人员,最大限度的减小事故损失。4、事故后处理工作 1)查明事故原因及责任人。 2)以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡:人员姓名、性别、年龄、工种、伤害程度、受伤部位。 3)制定有效的预防措施,防止此类事故再次发生。 4)组织所有人员进行事故教育。 5)向所有人员进行事故教育。6)向所有人员宣读事故结果,及对责任人的处理意见。B:倾覆事故应急准备与响应预案一、应急准备 1、组织机构及职责 (1)项目部倾覆事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)倾覆事故应急处置领导小组负责对项目突发倾覆事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按倾覆事故“应急响应的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应的要求进行调整或更新。演练、评价和更新的记录应予以保持。 178
(2)施工管理部负责对相关人员每年进行一次培训。 3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。 (2)各种应急物资要配备齐全并加强日常管理。4、预防措施 1)为防止事故发生,塔吊必须由具备资质的专业队伍安装,司机必须持证上岗,安装完毕后经技术监督局验收合格后方可投入使用。 2)机手操作时,必须严格按操作规程操作,不准违章作作业,严格执行“十不吊”,操作前必须有安全技术交底记录,并履行签字于续。 3)脚手架支搭必须先编好搭设方案,经有关技术人员审批后遵照执行。 4)所有架子工必须持证上岗,工作时佩带好个人防护用品,支搭脚手架严格按方案施工,做好脚手架拉接点拉牢工作,防止架体倒塌。 5)所有架体平台,架设好后,必须设各方;专业技术人员验收签字后,投入使用。二、应急响应 1、如果有塔吊倾覆事故发生,首先山旁观者在现场高呼,提醒现场有关人员立即通知现场负责人,由安全员负责拨打应急救护电话“120”,通知有关部门和附近医院,到现场救护,现场总指挥由项目经理担当,负责全面组织协调工作,生产负责人亲自带领有关工长及外包队负责人,分别对事故现场进行抢救,如有重伤人员由土建工长负责送外救护,电气工长先切断相关电源,防止发生触电事故,门卫值勤人员在大门口迎接救护车辆及人员。 2、水暖:工长等人员协助生产负责人对现场清理,抬运物品,及时抢救被砸人员或被压人员,最大限度的减少重伤程度,如有轻伤人员可采取简易现场救护工作,如包扎、止血等措施,以免造成重大伤亡事故。 3、如有脚手架倾覆事故发生,按小组预先分工,各负其责,但是架子工长应组织所有架子工,立即拆除相关脚手架,外包队人员应协助清理有关材料,保证现场道路畅通,方便救护车辆出入,以最快的速度抢救伤员,将伤亡事故降到最低。 4、事故后处理工作1)查明事故原因事故责任人。 2)写出书面报告,包括事故发生时间、地点、受伤害人姓名、性别、年龄、工种、受伤部位、受伤程度。 3)制订或修改有关措施,防止此类事故发生。 4)组织所有人进行事故教育。 5)向全体人员宣读事故结果及对责任人处理意见178
C:物体打击事故应急准备与响应预案一、 应急准备 1、 组织机构及职责: 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员); 应急组织机构图紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858178
安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)物体打击事故应急处置领导小组负责对项目突发物体打击事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按物体打击事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。 3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。 (2)各种应急物资要配备齐全并加强日常管理。(2)各种应急物资要配备齐全并加强日常管理。二、应急响应 1、防物体打击事故发生,项目部成立义务小组,由项目经理担任组长,生产负责人及安全员,各专业:工长为组员,主要负责紧急事故发生时有条不紊的进行抢救或处理,外包队管理人员及后勤人员,协助生产负责人做相关辅助工作。 2、发生物体打击事故后,由项目经理负责现场总指挥,发现事故发生人员首先高声呼喊,通知现场安全员,由安全员打事故抢救,电话“120”,向上级有关部门或医院打电话抢救,同时通知生产负责人组织紧急应变小组进行可行的应急抢救,如现场包扎、止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工长协助送外抢救工作,门卫在大门口迎接来救护的车辆,有程序的处理事故、事件,最大限度的减少人员和财产损失。3、事故后处理工作 1)查明事故原因及责任人。 178
2)以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡)人员姓名、性别、年龄、工种、伤害程度、受伤部位。 3)制定有效的预防措施,防止此类事故再次发生。 4)组织所有人员进行事故教育。 5)向所有人员进行事故教育。 6)向所有人员宣读事故结果,及对责任人的处理意见。D:机械伤害应急准备与响应预案一、应急准备1、组织机构及职责 (1)项目部机械伤害事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员); 应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)机械伤害事故应急处置领导小组负责对项目突发机械伤害事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按机械伤害事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练,演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持 (2)施工管理部负责对相关人员每年进行一次培训。 178
3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。 (2)各种应急物资要配备齐全并加强日常管理。二、应急响应1、防机械伤害事故事故发生,项目部成立义务小组,由项目经理担任组长生产负责人及安全员,各专业正长为组员,主要负责紧急事故发生时有条有理的进行抢救或处理,外包队管理人员及后勤人员,协助上任工程师做相关辅助工作。 2、发生机械伤害事故后,由项目经理负责现场总指挥,发现事故发生人员首先高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打电话抢救,同时通知生产负责人组织紧急应变小组进行可行的应急抢救,如现场包扎、止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员山水、电工长协助立外抢救工作,门卫在大门口迎接来救护的车辆,有程序的处理事故、事件最大限度的减少人员和财产损失。 3、事故后处理工作 1)查明事故原因及责任人。 2)以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡)人员姓名、性别、年龄、工种、伤害程度、受伤部位。 3)制定有效的预防措施,防止此类事故再次发生。 4)组织所有人员进行事故教育。 5)向所有人员进行事故教育。 6)向所有人员宣读事故结果,及对责任人的处理意见。E:触电事故应急准备与响应预案 一、应急准备 1、组织机构及职责 (1)项目部触电事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997178
医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)触电事故应急处置领导小组负责对项目突发触电事故的应急处理。 2、培训和演练(1)项目部安全员负责主持、组织全机关每年进行一次按触电事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架。 (2)应急物资要配备齐全并加强日常管理。二、应急响应 1、脱离电源对症抢救 当发生人身触电事故时,首先使触电者脱离心源。迅速急救,关键是“快” 2、对于低压触电事故,可采用下列方法使触电者脱离电源 2.1如果触电地点附近有电源开关或插销,可立即拉开电源开关或拔下电源插头,以切断电源。 2.2可用有绝缘手柄的电工钳、干燥木柄的斧头、干燥木把的铁锹等切断电源线。也可采用干燥木板等绝缘物插入触电者身下,以隔离电源。 2.3当电线搭在触电者身上或被压在身下时,也可用干燥的衣服、手套、绳索、木板、木棒等绝缘物为工具,拉开提高或挑开电线,使触电者脱离电源。切不可直接去拉触电者。 3、对于高压触电事故,可采用下列方法使触电者脱离电源 3.1立即通知有关部门停电。 3.2带上绝缘手套,穿上绝缘鞋,用相应电压等级的绝缘工具按顺序拉开开关。 3.3用高压绝缘杆挑开触电者身上的电线。 4、触电者如果在高空作业时触电,断开电源时,要防止触电者摔下来造成二次伤害 178
4.1如果触电者伤势不重,神志清醒,但有些心慌,四肢麻木,全身无力或者触电者曾一度昏迷,但已清醒过来,应使触电者安静休息、,不要走动,严密观察并送医院。 4.2如故触电者伤势较重,已失去知觉,但心脏跳动和呼吸还存在,应将触电者抬至空气畅通处,解开衣服,让触电者平直仰卧,并用软衣服垫在身下,使其头部比肩稍低,一面妨碍呼吸,如天气寒冷要注意保温,并迅速送往医院。如果发现触电者呼吸困难,发生痉挛,应立即准备对心脏停止跳动或者呼吸停止后的抢救。 4.3如果触电者伤势较重,呼吸停止或心脏跳动停止或二者都已停止,应立即进行口对口人工呼吸法及胸外心脏挤压法进行抢救,并送往医院。在送往医院的途中,不应停止抢救,许多触电者就是在送往医院途中死亡的。 4.4人触电后会出现神经麻痹、呼吸中断、心脏停止跳动、呈现昏迷不醒状态,通常都是假死,万万不可当作“死人”草率从事。 4.5对于触电者,特别高空坠落的触电者,要特别注意搬运问题,很多触电者,除电伤外还有摔伤,搬运不当,如折断的肋骨扎入心脏等,可造成死亡。 4.6对于假死的触电者,要迅速持久的进行抢救,有不少的触电者,是经过四个小时甚至更长时间的抢救而抢救过来的。有经过六个小时的口对口人工呼吸及胸外挤压法抢救而活过来的实例。只有经过医生诊断确定死亡,停止抢救 5、人工呼吸是在触电者停止呼吸后应用的急救方法。各种人工呼吸方法中以口对口呼吸法效果最好5、1施行人工正呼吸前,应迅速将触电者身上妨碍呼吸的衣领、上衣等解开取出口腔内妨碍呼吸的食物,脱落的断齿、血块,粘液等,以免堵塞呼吸道,使触电者仰卧,并使其头部充分扣仰(可用一只于拖触电者颈后),鼻孔朝上以利呼吸道畅通。 5.2救护人员用手使触电者鼻孔紧闭,深吸一口气后紧贴触电者的口向内吹气,儿时约2秒中。吹气大小,要根据不同的触电人有所区别,每次呼气要个触电者胸部微微鼓起为宜。 5.3吹气后,立即离开触电者的口,并放松触电者的鼻子,使空气呼山,工时约3秒中。然后再重复吹气动作。吹气要均匀,每分钟吹气呼气约12次。触电者已开始恢复自由呼吸后,还应仔细观察呼吸是否会再度停止。如果再度停止,应再继续进行人工呼吸,这时人工呼吸要与触电者微弱的自山呼吸规律一致。 . 5.4如无法使触电者把口张开时,可改用口对鼻人工呼吸法。即捏紧嘴巴紧贴鼻孔吹气。 6、胸外心脏挤压法是触电者心脏停止跳动后的急救方法 6.1做胸外挤压时使触电者仰卧在比较坚实的地方,姿势与口对口人工呼吸法相同,救护者跪在触电者一侧或跪在腰部两侧,两手相叠,手掌根部放在,心窝上方,胸骨下三分之一至二分之一处。掌根用力向下(脊背的方向)挤压压出心脏里面的血液。成人应挤压3~5厘米,以每秒钟挤压一次,太快了效果不好,每分钟挤压60次为宜。挤压后掌根迅速全部放松,让触电者胸廓自动恢复,血液充满心脏。放松时掌根不必完全离开胸部。178
6.2应当指出,心脏跳动和呼吸是无法联系的。心脏停止跳动了,呼吸很快会停止。呼吸停止了,心脏跳动也维持不了多久。一旦呼吸和心脏跳动都停止了,应当同时进行口对口人工I呼吸和胸外心脏挤压。如果现场只有一人抢救,两种方法交替进行。可以挤压4次后,吹气一次,而且吹气和挤压的速度都应提高一些,以不降低抢救效果。 6.3对于儿童触电者,可以用一只手挤压用力要轻一些免损伤胸骨,而且每分钟宜挤压100次左右。 7、事故后处理工作 7.1查明事故原因及责任人。 7.2以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡)人员姓名、性别、年龄、工种、伤害程度、受伤部位。 7.3制定有效的预防措施,防止此类事故再次发生。 7.4组织所有人员进行事故教育。 7.5向所有人员进行事故教育。 7.6向所有人员宣读事故结果,及对责任人的处理意见。F:环境污染事件应急准备与响应预案 一、应急准备 1、组织机构及职责 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员); 应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)环境污染事件应急处置领导小组负责对项目环境污染事件的应急处理。2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按环境污染事件“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。 178
二、应急响应 应急负责人接到报告后,立即指挥对污染源及其行为,进行控制,以防事态进一步蔓延或扩散,项目安全员封锁事件现场。同时,通报公司应急小组副,组长及公司值班电话: 公司应急小组副组长到达事件现场后,立即责令项目部立即停止生产,组织事件调查,并将事件的初步调查通报公司应急小组组长。 公司应急小组组长接到事件通报后,上报当地主管部门,等候调查处理。G:高空坠落事故应急准备和响应预案一、应急准备 1、组织机构及职责 (1)项目部高处坠落事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图紧急联络人机构姓名电话178
当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)高处坠落事故应急处置领导小组负责对项目突发高处坠落事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行一次按高处坠落事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。 3、应急物资的准备、维护、保养 (1)应急物资的准备:简易单架、跌达损伤药品、包扎纱布。 178
(2)各种应急物资要配备齐全并加强日常管理。 4、防坠落措施 1)脚手架材质必须符合国家标准:钢管脚手架的杆件连接必须使用合格的玛钢扣件。 2)结构脚手架立杆间距不得大于1.5m,大横杆间距不得大于1.2m,小横杆间距不得大于1m,脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4m,水平距离不得超过6m,拉接所用的材料强度不得低于双股8号铝丝的强度,高大架子不得使用柔性材料拉接。在拉接点处设可靠支顶,脚手架的操作面必须满铺脚手板,离墙面不得大于20cm,不得行空隙和探头板、飞跳板、脚手板下层设水平网,操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高为1.2m严禁用竹笆做脚手板。 3)脚手架必须保证整体不变形,凡高度20m以上的外脚手架纵向必须设置十字盖,十字盖高度不得超过7根立杆,与水平面夹角应为45°-60°,高度在20米以下的必须设置反斜支撑,特殊脚手架和20m以上的高大脚手架必须有设计方案。有脚手架结构计算书,特殊情况必须采取有效的防护措施。4)井字架的吊笼出入口均应有安全门、两侧必须有安全防护措施,吊笼定位托杠必须采用定型装置,吊笼运行中不得乘人。 5)1.5X1.5m以—卜的孔洞,应预埋通长钢筋网。或加固定盖板,1. 5X1.5以上的孔洞四周必须设两道护身栏杆,中间支挂水平安全网。,电梯井口必须高度不低于1.2m金属防护门。电梯井内首层和首层以上每隔四层设一道水平安全网,安全网应封门严密,楼梯踏步及休息平台处,必须设两道牢固防护栏杆或用立挂安全网防护,阳台栏杆应随层安装,不能随层安装的,必须设两道防护栏杆或立挂安全网加一道防护栏杆。 6)无外脚手架或采用采用单排脚手架高4m以上的建筑物,首层四周必须支搭固定3m宽的水平安全网(;高层建筑6m宽双层网):网底距下方物体不得小于3m(高层不得小于5m)高层建筑每隔四层固定一道6m宽的水平安全网,水平安全网,接口处必须连接严密与建筑物之间缝隙不大于10cm,并且外边沿高于内边沿,支搭水平安全网,直至没有高处作业时方可拆除。 7)临边施工区域,对人或物构成危险的地方必须支搭防护棚,确保人、物的安全。高处作业使用的铁凳、木凳间需搭设脚手板的,间距不得大于2m,高处作业,严禁投扔物料。 8)高空作业人员必须持证上岗,经过现场培训、交底、安装人员必须系安全带,交底时按方案要求结合施工现场作业条件和队伍情况做详细交底,并确定指挥人员,在施工时按作业环境做好防滑、防坠落事故发生。发现隐患要立即整改要建立登记、整改检查,定人、定措施,定完成日期,在隐患没有消除前必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业 二、应急响应 1、一旦发生高空坠落事故由安全员组织抢救伤员,项目经理打电话 “120”给急救叫中心,由土建工长保护好现场防止事态扩大。其他义务小组人员协助安全员做好现场救护工作,水、电工长协助送伤员外部救护工作,如有轻伤或休克人员,现场山安全员组织临时抢救、包扎止血或做人工呼吸或胸外心脏挤压,尽最人努力抢救伤员,将伤亡事故控制到最小程序,损失降到最小 2、处理程序 178
1)查明事故原因及责任人。 2)制定有效的防范措施,防止类似事故发生。 3)对所有员工进行事故教育。 4)宣布事故处理结果。 5)以书面形式向上级报告。H:火灾 发生潜在(事故)事件物质:吸烟、火种、明火作业 发生潜在(事故)事件场所:办公、生产作业、休息区域、油料存放区 发生潜在(事故)事件场所配备器材:“五五制”、灭火器材、消防水源 应急计划:每年一次 应急准备和响应物资:简易担架、跌打损伤药品、灭火器材 一、应急准备 1、组织机构及职责 (1)项目部火灾事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997178
医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)火灾事故应急处置领导小组负责对机关突发火灾事故的应急处理。2、培训和演练 (1)项目部安全员负责主持、组织全项目每年进行一次按火灾事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次消防知识培训,并负责对消防措施的检查指导。 3、应急物资的维护、保养及测试 (1)加强对各种消防器材消防设施的日常管理,机关要配齐、配全灭火器。消防栓确定专人负责,定期检查、测试,随时保持良好状态。 (2)保卫人员每月检查—次灭火器及消防设施。 (3)每季度进行一次消防栓检查和测试保持良好状态。二、应急响应 1、为了防止各种火灾事故的发生,各项目部的施工:现场,应设置明显的安全出入口标志牌,按总人员组建义务防火小组。组长由项目经理承担,组员:生产负责人、安全员、各专业工长、技术员、质检员、值勤人员,项目经理为现场总负责人,生产负责人负责现场扑救工作,各专业各负其责。 安全员负责组织有关人员联系就近医院,将伤员外送或就地护理。重点防火部位:油漆仓库应设在有充足水源、消防车能驶到的地方,仓库四周应有不小于3.5米的平坦空地作为消防通道。通道上禁止堆放障碍物。在施工过程中,如电线起火,应用干粉灭火器或防火砂,禁止使用水灭火,以免发生触电事故。使伤害减少到最低程度。 2、项目部火灾处理程序 发生火情,第一发现人应高声呼喊,使附近人员能够听到或协助扑救,同时通知施工管理部或其他相关部门,负责拨打火警电话;“119"。电话描述如下内容:单位名称、所在区域、周围显著标志性建筑物、主要路线、候车人姓名、主要特征、等候地址、火源、着火部位、火势情况及程度。随后到路口引导消防车辆。 178
1) 发生火情后,负责断电,负责水源,组织各部门人员用灭火器材等进行灭火。如果是由于电路失火,必须先切断电源,严禁使川水或液体灭火器灭火以防触心事故发生。 2) 火灾发生时,为防止有人被困,发生窒息伤害,由准备部分毛巾,湿润后蒙在口、鼻上,抢救被困人员时,为其准备同样毛巾,以备应急时使用,防止有毒有害气体吸入肺中,造成窒息伤害。被烧人员救出后应采取简单的救护方法急救,如用净水冲洗一下被烧部位,将污物冲净。再用干净纱布简单包扎,同时联系急救车抢救。 3) 火灾事故后,保护现场,组织抢救人员和财产:,防止事故扩大,必须以最快的方式逐级上报,如实汇报,不得隐瞒。 4) 写出书面报告,内容包括: (1)发生的时间、地点、企业名称。 (2)事故发生简要经过、伤亡人数和经济损失的初步估计(3)事故的原因判断。 (4)事故发生后采取的措施及控制情况。 (5)找出负责人,制定防止火灾发生的预防措施。I:施工中挖断水、电、通信光缆、煤气管道 发生潜在(事故)事件、物质:盲目作业 发生潜在(事故)事件场所:生产作业区域 发生潜在(事故)事件场所配备器材:防护器材、设施 应急计划:每年一次 应急准备和响应物资:防护器材、设施 一、应急准备 l、组织机构及职责: (1)项目部应急准备和响应领导小组: 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图178
紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997178
医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)应急处置领导小组负责对此突发事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全项目每年进行一次按 “应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。 3、应急物资的维护、保养及测试 加强对各种防护设施的日常管理,定期检查,随时保持良好状态。二、应急响应 最先发现挖断水、电、通信光缆、煤气管道的,要立即报告单位应急负责:人。 应急负责人现场总指挥,即刻组织迅速封锁(事故)事件现场,将事故点20米内进行维护隔离,采取临时措施将(事故)事件:的损失及影响降至最低点,并电话通报公司应急小组副组长及值班电话: 安全员立即拨打本市自来水保修中心电话,拨打本市供电急修电话,拨打本市通信光缆急修电话。电话描述清如下内容:单位名称、所在区域、周围显著标志性建筑物、主要路线、候车人姓名、主要特征、等候地址、所发生(事故)事件的情况及程度。随后到路口引导救援车辆。 公司应急小组副组长到达事件现场后,立即组织事件调查,并将事件的初步调查通报公司应急小组组长。 公司应急小组组长接到事件通报后,上报当地主管部门,等候调查处理。J:食物中毒、传染疾病 发生潜在(事故)事件、物质:霉质及毒素食品、病原体 发生潜在(事故)事件场所:全体施工人群 发生潜在(事故)事件场所配备器材:急救器材 应急计划:每年一次 178
应急准备和响应物资:急救器材 项目部中毒,传染病事故应急预案 一、应急准备1、组织机构及职责 (1)项目部中毒、传染病事故应急准备和响应领导小组 2.应急组织 应急领导小组:项目经理为该小组组长,主管安全生产的项目副经理(安全经理),技术负责人为副组长(施工员);应急组织机构图紧急联络人机构姓名电话当地公安局新津县公安局028-82530510消防部门新津县消防大队028-82513119178
医院新津县吴氏医院028-82599946项目经理柏云鹏18602869858安全经理邓小龙15108230923紧急联络人(施工员)孙晓东18384222004现场抢救组(安全员)张建15828410997医疗救治组(急救员)汪飞15882056805后勤救治组(PH)汪飞13881839662安全组(电工)陈国军15520653873(2)中毒、传染病事故应急处置领导小组负责对项目突发中毒、传染病事故的应急处理。 2、培训和演练 (1)项目部安全员负责主持、组织全机关每年进行—次按中毒、传染病事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。 (2)施工管理部负责对相关人员每年进行一次培训。 3、应急物资的维护、保养及测试 各种应急器材要配备齐全并加强日常管理。 二、应急响应 当发生了中毒、传染病事故时,第一发现人应及时大喊高呼并以最快速度与事故应急小组联系。接到消息后,立即赶到出事地点,确认其是否为食物中毒和中毒程度并查出中毒来源或是否患传染病和其来源.拨打“120”紧急事故报警电话,负责在大门口接应。负责指挥,并在事故过后出具事故经过报告上报施工管理部。必要时要立即采取抢救措施,如:令其将胃里的东西呕吐出来,当发现其中毒较深昏迷时,立即将抬到大门口,等救护车的到来,或直接送往就近医院,传染病患者直接送往医院。负责配合急救人员的后勤工作,负责指挥及联络工作。 178
公司应急小组副组长到达事件现场后,立即责令项目部即刻停止生产,组织事件调查,并将事件的初步调查通报公司应急小组组长。 公司应急小组组长接到事件通报后,上报当地主管部门,等候调查处理。净10PPE要求为了保证本项目施工人员的安全,我司对进入施工现场的所有人员进行强制性规定,必须佩带规定的最低安全防护用品(PPE),具体如下表:10.1最低PPE要求178
10.2PPE特定工作的PPE178
10.3项目PPE采购配置计划178
序号用途设备名称采购数量备注1安全帽头部保护452防寒衬里353安全眼镜面部、眼部保护454面罩305护目镜456焊接面罩67雨靴足部保护208安全防砸鞋459防化学品危害手部保护2010防切割2511焊接热工作业相关2012绝缘手套1513耳塞听力保护4514耳罩4515全身式安全带防坠落保护2016单系索1217缓冲式系索1218微型逃生呼吸器2019灭火毯1011现场文明施工管理178
11.1现场施工文明管理制HSSE施工安全管理制度公司把施工安全工作放在首位,按照延长壳牌公司项目组要求制定详细施工安全方案,并在整个施工过程中严格执行各项安全施工条例。1.由公司制定并贯彻HSSEMS以确保在油站施工期间贯彻和落实壳牌HSSE相关要求。2.延长壳牌公司要求施工工地安全事故目标为零事故,在整个施工过程中必须有安全施工的具体管理措施及安全管理负责人。3.我公司对施工过程中的所有设备、人员安全负责。施工单位应为其施工人员配备合适的安全、劳防用品(安全帽、安全鞋、登高作业时安全带等),施工过程中所使用的设备应有使用合格证,并必须经过嘉科工程师的检查,不合格的,不能进场使用。4.我公司严格执行国家劳动保护和消防安全法规及安全技术规程,所有施工人员在遵守本单位安全规范的同时必须遵守延长壳牌安全规程,并接受延长壳牌安全人员的监督。5.施工过程中如需搭脚手架,不得使用毛竹,木材等搭设,必须使用合格的钢管脚手架。脚手架搭建完毕后应由专业人员检查,经检查合格后,挂相应的标志牌方可使用。6.施工期间公司为参与施工的每位员工购买“人身意外伤害保险”,并将购得的意外保险证书送延长壳牌公司的安全工程师检验后方可开工。7.我公司定期或不定期会同延长壳牌公司对所有施工人员进行施工安全教育,未经安全教育者不得上岗操作。8.特种作业工人(脚手架工、电工、电焊工、汽车司机等)须持有效证件上岗。9.在整个施工项目过程中,如果延长壳牌公司项目组成员或受延长壳牌公司委托的监理公司发现任何施工安全隐患或不符合延长壳牌公司安全要求的行为,应随时要求停止施工工作,直至相关改正措施达到延长壳牌公司安全要求为止。HSSE施工安全管理制度178
一、一般规定1、我公司有完善的安全管理制度和安全管理措施;2、从事特种作业的施工人员必须有本工种、本岗位的操作合格证和劳动部门要求的安全操作合格证,电、气焊操作员还必须有消防培训合格证;3、遵守下列规定:·施工现场(包括绿区)内严禁吸烟;·必须按规定穿戴防护用品,特殊工种和特殊岗位必佩戴规定的要求的PPE;1.严禁饮酒和服用麻醉品,工地外饮酒后也不得进入工地内作业;2.高空作业必须系挂双肩背式安全带;4、车辆在工地内行驶不得超过5公里/小时;5、一切施工作业必须开施工许可证;6、高危险作业必须在施工前获得许可证;7、所有高风险作业员工进行作业前必须参加安全护照系统培训,并经过考核合格获得安全护照培训员颁发的安全护照。二、施工现场1、施工总平面布置应符合国家现行的防火、工业卫生等有关安全规定;2、施工现场应设明显警示标志;危险处,夜间应设红灯示警;3、施工残渣和边角余料应集中堆放在指定地点,并及时运走,溶剂、化学品和其他危险品或含有上述物质的物品未经允许不得使用,其废液、废物不得乱倒乱放;4、施工器材应堆放成垛,保持整齐稳固,堆放现场应保持平整,现场拆除的器材应及时清理回收,集中堆放。5、可燃材料的堆放场地与建筑物、明火作业区的距离应符合国家规定;易燃易爆物料应放在专用库内;6、施工现场的围护不得使用石棉板或彩条布。三、安全用火1、施工用消防设施应定期检查;2、可燃物料、易燃易爆物料存放区应挂有“严禁烟火”警告牌;3、一切动火作业必须办理动火证,必须制定防火措施,并设专人看火;4、动火前必须进行可燃气体浓度测试;5、在易燃、易爆的设备、管道上动火时,应编制详细的安全措施;178
6、在高处用火的下方不能有可燃物;7、高温管道、设备上,严禁放置可燃物品;8、强氧化剂严禁与可燃物质放在一起,严禁在有明火的地方,倾倒易燃、可燃液体;9、装过挥发性油品及其它可燃物品的空容器的堆放地点与施工中建、构筑物的距离,不得小于25米。这种空容器未经处理,严禁用电焊或气焊进行焊割;10、闪点低于28℃的桶装易燃液体,不得露天存放。四、安全用电1、施工用电线路应采用绝缘好的三相五线制电缆;2、架空线路与建、构筑物的垂直和水平距离,应符合现行的《电力线路防护规程》的有关规定;3、施工现场不得架设裸体导线;低压架设线路其架设高度不得小于2.5米,架设线路穿越主要道路时,线路与路面中心的垂直高度不得小于6米;4、变压器、配电盘、配电箱开关及电机等电气设备附近,严禁堆放易燃、易爆、潮湿与有腐蚀性的物品;5、严禁擅自接用电源;非电工不得从事电气作业;6、用电设备及金属外壳的接地线和工作零线必须分开接地,严禁接地和接零公用一根导线;7、每个配电箱及设备机具必须安装漏电保护器;8、每个配电箱应挂有“有电危险”警告牌,配电箱及其内部开关、断路器、漏电保护器等元器件必须完好无损,露天配电箱必须有防雨设施;9、施工机具应设专用电源开关;严禁用一个开关同时控制两台电气设备;10、电气设备检修时,应先切断电源,并在配电柜上挂警示牌和上锁后方可进行;11、熔断器(保险丝、管)应根据设备和线路的容量确定,不得随意加大或削小,严禁用其它金属丝代替熔断器;12、临时用电线,如铺设在地面或埋在地下时,在通过马路处应加设钢管套管保护;13、电气设备的所有接头应连接牢固可靠,接触良好;14、电烘箱内禁止存放食品和易燃、易爆、有腐蚀性物品。五、高处作业1、凡在坠落高度基准面1.8米以上(含1.8米)位置进行的作业,称为高处作业;2、高处作业应使用合格的脚手架、吊架、梯子(严禁使用竹制、木制梯子)、脚手板、防护围栏、挡脚板和全身式带缓冲五点式安全带(禁止使用单纯系腰式安全带),作业前,应认真检查所用的安全设施是否坚固、牢靠;3、高处作业所用的工具、材料严禁上下投掷;4、不得上下垂直进行高处作业,如需分层进行作业,中间应有隔离设施;5、安全用具必须具有试验合格标记(合格证书),并有生产日期和试验周期档案;178
6、使用安全带应事先详细检查有无破裂和损伤,不合格者不得使用;7、安全带必须系挂在施工作业处的上方牢固构件上,不得系挂在有尖锐棱角的部位,安全带系挂点下方应有足够的净空,应高挂低用,不得采用低于腰部水平的系挂方法,严禁用绳子捆在腰部代替安全带;8、在雪、雾、大雨、雷电、风力五级以上、构件结霜的天气下禁止露天高处作业;9、夜间高处作业应有足够的照明;10、高处作业人员应使用工具袋,小型材料、工具应放在工具袋内,较大的工具应用绳子拴好系上去;11、在没有安全防护设施的条件下,严禁在屋架、桁架的上弦、支撑、檩条、挑架、挑梁、砌体、未固定的构架上行走或作业;12、30米以上的高处作业与地面联系应设有专人负责的通讯装置;13、移动式梯子使用前,应进行检查,梯子立柱应能承受使用人员及其所携带工具的总重量;14、人字梯应有坚固的铰链和限制开度的铁链;15、梯子使用时,必须放置稳固,与地面夹角以60~70度为宜,梯子顶端应与建、构筑物靠牢,不得将梯子架设在易滑动的或不稳固的支撑物上,梯子不能稳固防置时,可用绳子将梯子与固定物绑牢;16、在混凝土或坚硬光滑的地面上使用梯子,梯脚应有防滑垫,必要时应有人扶持;17、在梯子上工作,应用工具袋,上下梯子时,不得手拿工具,严禁上下抛掷工具物件;18、严禁在悬吊式的脚手架上搁置梯子;19、在通道上使用梯子时,应设监护人或临时围栏;在门前使用时,应有防止门突然开启的措施;20、挂梯应设置撑脚,梯子与支撑物体间的距离不得小于20厘米;21、钢筋软梯,应经计算采用Ⅰ级钢(成分和性能应符合《热轧钢筋》GB1499-79的规定)制成,直径不得小于12毫米;22、软梯挂钩的钢筋应无伤痕裂口,使用时其上部应牢固挂在构件或建筑物上;23、梯身每隔3米应设一对长为15厘米的撑脚,较长的钢筋软梯中部,应分段与构件或建、构筑物绑牢;24、严禁在钢筋软梯上架设电线,严禁将钢筋软梯作接地线使用。六、施工机具1、施工设备机具进工地时,必须填写设备机具进工地登记表,并经延长壳牌专业人员检查合格后方可使用;2、施工设备机械的操作人员应经过培训、考试合格,并持有安全操作合格证;3、工作前,操作人员应检查施工机械设备的清洁、紧固、润滑、保护接地等情况,确认合格,方可启动,施工机械设备严禁“带病”运转或超负荷使用;4、操作人员不得擅自离开工作岗位,严禁把机械交给非指定人员驾驶和操作;5、添加燃料或打开加油口时,场地附近严禁烟火;178
6、施工机械和设备的外转动部位,应加设安全防护罩;7、施工机械的操作人员应束发戴帽和穿戴规定的防护用品;8、除规定座位外,不得在机械设备的其它部位坐立;9、重型机械和特种车辆应事先调查了解要通过的道路的承载情况和地下设施的情况,取得可靠数据,并经壳牌确认后,方可通过;10、带有牙口或刃口尖锐的工具或其转动部位,应加设安全防护装置;11、使用特殊手动工具(如喷灯等)时,应视周围环境情况,严格执行相应的安全措施;12、千斤顶的使用,应遵守下列规定:2.操作时,千斤顶应放在平整、坚实的地方,并用垫木垫平;3.严禁超过负荷使用;4.使用液压千斤顶时,安全栓前面不得站人;5.如需要使用两台或多台千斤顶顶起同一重物,应选择上升速度相同的千斤顶,并应合理分布负荷,如上升速度不同,则应缓慢轮流上升;6.不得将千斤顶放在长期无人照料的负荷下面;7.不得在千斤顶的摇杆上套接管子,或用其它方法加长摇杆;8.千斤顶应水平放置,并与所顶重物重心垂直;9.液压千斤顶的最大工作行程不得大于丝杠或齿条全长的75%。13、手拉葫芦的使用,应遵守下列规定:·使用前,应检查链条有无裂纹、磨损、吊钩、链轮盘、倒卡等有无变形和扭曲;·不得超载使用,严禁多人强拉硬拽,受力的上、下两钩应在同一条直线上,不得有扭弯或蹩劲现象;·操作时,手拉葫芦的正下方不得有人行走或站立,满载时,应防止链节崩出;·拉链人不得站在吊起的重物上面,并应离开重物;·吊起的重物不得长时间悬空停留.14、使用风钻、风镐、电锤或錾子对楼板、墙壁进行穿孔时,使用电钻对钢板进行钻孔时,楼板下、墙壁后或钢板后不得有人,并应设围栏和警告牌;15、射钉枪的使用和保管,应遵守下列规定:·枪支、弹药、弹壳、弹钉头等应设专人专库分别保管;·弹壳的装药量应根据被射工件或物体的材质、弹钉头需要穿透的深度,并先做模拟试验,调整药量;·作业前,应对被射工件或物体的背面区域架设围栏和警告牌,并设专人警戒,警戒人员应在安全区域内;·使用前,必须熟悉使用说明书的规定和安全要求;178
·装弹后严禁枪口对人,严禁敲击已装填弹药的枪弹;·开枪时,应将面部侧向枪击的另一侧;·作业人员应戴面罩或防尘眼镜;·射钉枪在易燃、易爆场所严禁使用,在花岗岩、大理石、铸铁及回火钢等易碎或坚硬的物体上严禁使用,在易被穿透的建、构筑物的板壁或空心墙上严禁使用;·弹药应保存在防腐、防潮和防火的仓库内,其室温不得高于45℃。七、搬运吊装1、作业前,应对所用的机械和工具(千斤顶、滑轮组、钢丝绳、绞车、手拉葫芦等)进行全面检查,如有损坏不得使用;2、进行起吊工作时,应遵守起重工作安全操作规程;3、用滚杠搬运物件时,应有专人指挥,摆放、搬运滚杠时,应用铁棍插入滚杠内,不得直接用手搬运;4、采用斜面搬运的坡度不得大于1:3;5、在滚动、翻转或下滑时,装卸人员应站在物件侧面或后面,并采取措施使物件缓慢滚动、翻转或下滑,在坡道上进行运输,必须采取有效的防止倾倒措施;6、吊装工作开始前,应编制吊装施工方案,大型和特殊的吊装方案必须经单位技术总负责人批准;7、在吊装前应对预制件进行质量验收,严禁在吊装过程中发生吊点拉脱、预制构件断裂或吊装件坠落事件;8、构件的吊点应符合吊装施工方案的规定,不得任意改变,吊索及吊环应按构件的重量进行选用;9、吊装预制构件前,应根据构件的最大重量确定相应的起吊工具,固定作业人员,并必须执行施工方案中的安全作业规定;10、吊装构件前应检查绑扎是否平稳、牢固,不得在构件上堆放或悬挂零星物件,构件起吊平移时,其底部与所跨越的障碍物之间应有50厘米以上的净空;11、构件起吊就位放稳后,应将接头焊牢或用临时支撑固定,未经指挥及校正人员同意不得松钩;八、拆除工程作业1、拆除前,应对被拆除的建、构筑物进行全面检查,根据资料和破坏情况,详细制定安全可靠的拆除方案;2、拆除前,应切断水、电、气(汽)源并将设备、管道等内部介质排净和经吹扫、置换合格;3、悬空管道,应先用起重工具吊稳再进行拆除;4、切割、钻孔、打磨前,作业人员应穿戴防护用品,并应再次检查设备、管道内是否尚有残存物料,并进行易燃、易爆气体测试合格后再进行施工;5、切割、钻孔、拆除阀门、拆除法兰时,人应站在侧面,防止内部残存物料喷出伤人;6、用电装置和照明设备的拆除,不得留有带电部分线路,如果保留电源线,将电线端头包以绝缘胶布,并将上口断电;178
九、土石方作业1、土石方工程施工前,应与有关部门取得联系,做好地质、地下设施、不明物等调查和勘探工作,针对具体情况采取有效的安全措施;2、土方开挖,应防止邻近已有建、构筑物,道路,管道等下沉和变形。必要时,应与设计单位或延长壳牌联系,采取有效防护措施和加强观测,防止沉降和位移;3、在施工过程中,如发现不能辨别和不明物品时,不得敲击、位移,应立即停止,报告有关部门查清情况采取有效措施后,方可继续施工;4、雨后和解冻期在地坑、地沟内进行作业,应检查土方边坡,必要时,应采取加固、支护措施;5、在坑、沟、井、地道内施工时,必须保持通风良好,并进行氧气测试合格后方可施工;6、挖掘土方时应由上而下的逐层挖掘,严禁采用挖空底脚和掏洞的方法。相邻两人操作间距应保持在2米以上;7、挖掘地坑、地沟时应按照施工规范规定进行放坡,当挖掘深度不超过下列数值时,可挖成直壁,不加至撑:·砂土及砾石土为1米;·粘质砂土及砾质粘土为1.25米;·粘土为1.5米;·特别密实的土为2米;·湿陷性大孔土为1.5米;8、基坑、沟开挖或回填,应连续进行,严禁地面水流入;9、在重夯、强夯和打桩影响区内,不得进行深度大于1米的坑、沟开挖作业;10、人工挖土方作业,应遵守下列规定:·作业人员之间的距离,应保持2米以上;·在深坑(沟)内挖土、运土,应搭设转运阶台;·转运土的阶台应搭设牢固,防止倾倒;·不得在坑、沟壁的支撑上,设置吊运工具;·人员上下应走通行马道,不得攀登固定壁支撑或在支撑上进行作业;·用杠杆装置运土时,不得有人在其下方停留和通行;·在提升架垂直运土时,作业人员不得站在架上;·挖土工具,严禁上下抛掷;·在深坑(沟)内作业时,如发现坑(沟)壁出现塌方预兆时,应先撤出作业人员;11、回填土作业,应遵守下列规定:·人工回填时,坑沟及扬土范围内不得有人作业;178
·机械回填时的作业范围内不得有人停留或通行;·在坑沟内回填及打夯人员,应随时注意观察坑(沟)壁和加固支撑有无异常变化;·在回填的坑沟边沿2米范围内,不得行驶机动车辆;12、使用蛙式打夯机进行打夯时,应一人操作、一人移线,密切配合;所有电源电缆应保持完好无损;操作人员必须戴绝缘手套。11.2禁例在现场适用以下禁例及限制:§无论出于任何目的,都禁止使用L5分包商在现场进行施工作业。§任何时候都禁止饮酒,禁止食用毒品,禁止在非指定区域吸烟。§无论出于任何目的禁止使用钢制移动脚手架,只有铝制移动脚手架才允许。§在红区无论出于任何目的禁止使用移动电话§任何人禁止进入油罐工作不管里面是空的,干净的与否§使用直梯工作。使用时,梯子需保证顶部可靠的的固定,且需要立在可靠的基础上§任何时间段工人都不允许住在或继续停留在施工现§任何被法律、习俗或是礼仪所禁止的事项§规则一在有要求情况下获得有效的工作许可证§规则二必要情况下进行气体测试§规则三工作开始之前检查安全隔离情况并使用指定防护设备§规则四进入封闭空间之前需获得批准§规则五取消或关闭安全关键设备之前需获得批准§规则六高空作业时要防止跌落§规则七不要在作业中的起重设备下行走§规则八不要在非指定区域吸烟§规则九工作或驾驶时不要喝酒或使用药物§规则十驾驶时不要使用手机,不要超速§规则十一系上安全带§规则十二遵守行程管理计划的规定12专项施工方案178
高空作业(≥1.8米),基坑(≥1.5米,挖掘、回填),吊装工程等高风险作业必须编制专项施工方案新津五河路加油站罐区开挖专项施工方案1.工程概况1.1施工内容:油站油罐区基坑开挖,开挖深度为4.2m1.2环境条件:本加油站地位于新津县五河路旁,交通便利。场地属亚热带湿润季风气候,四季分明。年均气温16.2℃,一月均温5.6℃(为不冻区),七月均温25.4℃,最高气温37.5℃,最低气温-5.0℃,年降水量937.4mm,最大日降水量210mm,5~9月为雨季,降水量占全年的82.4%;相对湿度82%。年蒸发量1019.5mm。1.3工程场地地质与水文概况:本加油站拟建地工程场地地质与水文详见《新津五河路加油站岩土工程勘察报告》。2.施工部署2.1组织准备2.2人员职责表序号公司联系人职位电话邮件地址1延长壳牌XXJV工程经理XXXXXXXXX2延长壳牌XX项目经理/施工经理XXXXXXXXX3延长壳牌XXHSSE经理XXXXXXXXX4土建承包商柏云鹏项目经理186028698585土建承包商孙晓东现场施工经理138809190886土建承包商邓小龙安全经理151082309237土建承包商张建现场安全员158284109978土建承包商汪飞许可证持有人158820568059土建承包商陈国军电工1552065387310UPP及RVI供应商XXXXX商务XXXXXXXXX178
11UPP及RVI安装商XXXXXPHXXXXXXXXX12油罐安装商XXXXX商务及PHXXXXXXXXX2.3技术准备(1)资料准备:①工程地质勘察报告书;②工程结构施工图;③红线界址成果表;④图纸会审记录;⑤与土方开挖单位的技术交底(2)技术准备:①项目部组织相关职能部门及分包单位按各自专业熟悉图纸,了解设计意图,找出图纸中的遗漏、错误、矛盾和不明的问题。②在基坑开挖期间要进行定位放线及高程引进工作,要求项目准备测量仪器。3.施工进度计划施工进度计划详见《加油站施工进度计划网络横道图》4施工准备与资源配置计划4.1施工机械准备机械设备型号数量土方开挖挖掘机SH75X1台1自卸式运载车10T3台4.2劳动力配置计划作业项目水电班组土方班组油罐区开挖135.施工工艺及施工方法178
5.1开挖平面图5.2工艺流程:确定开挖及破碎顺序和坡度→分段、分层、分布开挖方式→分层护坡→清底5.3开挖顺序:根据本工程特点,基坑开挖及破碎分两部,每部开挖边坡的放坡按照1:1.50的系数来进行放坡。5.4开挖方法:按照平面控制灰线由南向北依次推进开挖,每层开挖深度严格按照规定的标高,采用人工整修边坡,机械配合运土的方式,挖完第一层后,进行第二层的二次放线,再根据平明控制灰线来进行土方开挖。5.5人工清底:快挖到设计基底标高时,为了避免地基的扰动,预留500mm厚采用人工清理底层,并机械配合转土外运6.施工安全管理6.1危险源及分布情况由于油罐区开挖深度远远大于1.5m,故属于高风险作业。在作业过程中,存在人员高坠的安全隐患。6.2施工过程中的安全控制措施178
①总体要求:严格按照延长壳牌的施工作业安全操作规程执行,在整个施工过程中严格遵守十二条救命规则;②挖掘机司机驾驶资格证及其特种作业操作证是否达到要求;③起重机年检及维护保养,目视检查;④在作业之前,按照要求编写工作许可证PTW以及作业风险分析JHA,填写好以后上报嘉科审查,待审查通过获得许可证之后,方可进行作业。⑤作业过程中随时对关键点的控制,并将实际情况反映在关键点控制表KCP上,将KCP填写好以后上报嘉科审查通过后方可进行下一步的工作。7.应急预案7.1应急救援组织机构7.2紧急救援预案发生基坑坍塌,目击者须提醒大家注意并马上通知组长(柏云鹏),组长必须马上使用现场警报器警报所有施工人员离开场。副组长(张建)带领施工人员从逃生路线迅有序到紧急集合点集合,并清点人数并记录,清点完人员后对事故作业区域相关人员进行询问调查,调查内容需记录。施工员(孙晓东)立即打电话给被认可的经受过培训的救援队伍(当地消防大队和当地医院),通知他们赶赴现场进行紧急救援,并以书面形式通知土建安全主管或者项目经理及嘉科公司(王文强)相关管理人员该情况。现场合格的急救员(汪飞)马上救助受伤人员。现场应急小组(邓小龙)应马上带领应急小组人员隔离事故区域,防止旁观者聚集。178
事故解除后,由项目经理(孙晓东)、施工员(邓小龙)、安全员(张建)组成现场调查小组,把具体调查内容做好记录并上报给公司安全主管或者项目经理和辛克莱公司(王文强)知晓。7.3救援物资长绳(20米,救援用)2条铲子5把简易担架1付急救药箱2个手推车3个汽车2辆8、环保保证措施:1.使用推土机、装载机、挖掘机、平地机、压路机、打夯机等施工机械时,应注意其粉尘、尾气的排放,以免污染大气。2.应注意机械油箱是否是否有跑、冒、滴、漏油现象,以免流入土壤,造成土壤污染。3.机械噪音量应控制在范围之内,以免对社区造成噪音污染。4.机械用油应节约使用,节约能源。5.机械冲洗时应节约用水,节约水资源。6.带油机械冲洗水应合理排放,以免污染市政管道。7.带油棉纱、手套应做处理后弃置垃圾堆,以免污染土壤危险区域热工作施工方案一、编制说明1、说明本施工方案是我公司针对新津五河路加油站危险区域热工作:油罐区油罐路拆除更换等施工编制的技术文件。2、编制依据1)延长壳牌公司安全要求及加油站现场普遍实际情况2)《石油化工施工安全技术规程》178
3)公司承建类似工程的施工经验二、工程概况1、工程简介因加油站改造需要,需对加油站原油管路进行拆除更换。加油站现有油罐四个,分别为1个柴油罐和3个汽油罐。油管路包括卸油管,输油管,排气管。油罐区内为回填沙土,油罐区由防火围墙和混凝土框架组成,油管路深埋于混凝土路面下0.8米左右处并覆盖有层厚0.6米的回填沙。2、工程特点1)本工程施工,为旧油管路改造,防火防爆工作是安全工作的重点。2)罐区地下埋设有油罐。油罐内长时间储存过易燃易爆物品—汽油、柴油,罐区土方可能因长期运行油品渗漏而含油。3)卸油管是卸油口至油罐的管路径,输油管是加油机至油罐的管路径,排气管是油罐至呼吸阀的管路径,其管内也长期存储有汽油和柴油;油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂。4)运营中加油站油罐和油管路中均存储着大量的汽油和柴油,其危险系数远高于停业改造的加油站。三、施工技术方案1、施工工艺方案:根据本工程施工特点,为避免施工产生火花等引起火灾爆炸等安全事故,本拆除工程采用人力施工,小型机具配合作业。2、施工步骤178
施工准备→构筑物拆除→油罐,油管路开挖→油罐,油管路拆除(1)、施工准备1)人材机准备:施工所需的施工人员、施工机具进场。2)HSSE教育:公司安全管理人员进行安全培训。所有参与施工的人员,均须参加HSSE培训教育合格。3)技术准备:向加油站主管部人员及加油站营运人员查询建站技术资料,了解现场情况,作好技术准备工作;组织全体施工人员进行施工方案和技术交底,把工程的施工步骤和施工技术要求等,详尽的向施工人员讲解清楚。4)施工机具检查,确保施工机具完好。为避免撞击产生火花,需严格遵守制定的拆除施工工艺方案,以人力拆除为主导,小型机具配合。5)前续工序检查。油罐和油管路所有接口必须采用法兰盲板封堵密封;与油罐相连接的所有管线断开、清洗并用法兰盲板封堵管口;电气线路、接地线路必须全部拆除断开;人孔井及罐区地面气体用防爆气体检测仪检测合格。上述工序全部完成并检查符合要求之后,方可进行后续的人孔井、油罐油管线路的拆除。(2)、构筑物拆除1、管线拆除1)人孔井内卸油、输油、透气管线的法兰短管全部断开。如发现螺栓锈死,可提前用少量柴油浸泡后拆除;如仍不能拆除,可采用手工锯。缓慢切割螺栓,边切边浇水冷却,禁止用氧炔焰割刀切除。2)输油管线断开后,让加油机下方进油管法兰敞开以利进气,方便发油管线内存油流出和清洗。178
3)输油管线顶水、冲洗。利用站内自来水管线,输油管线进行顶水、冲洗。因输油管线内一般仍有部分存油,顶水冲洗时应在出口端用盆、桶进行盛接。盛接到的油水混合物进行沉淀分离,油品回罐或作其他妥善处理,不得倒于站内污染地面及造成安全隐患。输油管线持续冲水清洗,至出水口无油花冒出方可停止,并对管线内进行防爆检测,应合格,否则应继续冲洗。4)输油管线冲洗合格后,根据加油站的整体改造方案,将管线开挖拆除,或将管线的两端进行封堵。5)运营中加油站管线拆除时需先将油罐和油管路分开并用法兰盘密封,再用沙把人孔井填堵密封至井内最高管线处,在用防暴气体检测仪测得人孔井内及周围气体合格时方可进行切割拆除。特别要注意的是切割人孔井铁板将油管路整体拆除,而不是直接切割油管路,切割前要做好充分的准备,灭火毯,灭火器必须摆放于方便拿取得地方,切割时要不断地给被切割物体进行降温。四、施工部署1、施工总体目标精心组织,精心施工,优质、安全、按期地完成工程任务。2、施工组织机构为了满足工程施工的需要,公司组建成立施工项目经理部,实行公司直接领导下的项目经理负责制。施工项目经理部根据人员精、层次少、调度灵的原则建立高效率的指挥控制系统和精干协调的职能管理体制,下设安全组(专职安全员1人)、技术组(技术员1人)、力工组(组长及力工共4人)。178
3、人力资源计划根据工程进度和工程特点,各工种施工人员计划见下表。表1旅工人员进场计划施工现场经理1人技术员1电工1人安全主管1人安全员1员工6人4、施工机具设备计划本工程采用人工作业,小型机具配合工作。所需工具如下:表2拟将入本工程的主要机具设备表电镐1台8磅大锤2把撬棍2根铁锹6把防爆气体检测仪1台角磨机2台5、施工进度计划根据现场条件、工程特点,在确保安全的前提下,尽量缩短拆除工期,以尽早解除危险。五、HSSE保证措施(一)HSSE方针及目标:遵循公司HSSE管理方针,坚持以人为本,关爱健康,预防为主,保施工全过程安全;保护环境,预防污染,强化监督,走可持续发展道路。(二)HSSE管理组织机构及保证体系1、HSSE保证体系1)178
建立和健全HSSE管理组织机构及HSSE生产管理体系,制定HSSE生产管理制度,加强全体人员的安全及环境保护培训,并作好培训资料的保存;做好安全技术、环境保护交底。经理部设置HSSE管理组,配备专职HSSE安全员。负责检查工地的安全及环境保护措施和执行情况,指导安全施工及环境保护。2)坚决贯彻“安全第一,预防为主,改善环境,保护健康,全员动手,综合治理,科学管理,持续发展”的方针。项目部与施工班组及个人层层签定安全、环境保护责任书,确定HSE目标,明确奖罚条令,进行安全生产、环境保护达标检查考核。3)按照公司颁布的《HSSE安全生产责任制》的要求,落实各级管理人员、操作人员的安全生产、环境保护责任制,全员承担安全生产、环境保护责任,做到纵向到底,横向到边,一环不漏,人人做好本岗位的安全及环境保护工作。4)实行逐级安全技术交底制,由项目部组织工作人员进行详细的安全技术交底,凡参加安全技术交底的人员要履行签字手续,保存资料,项目部专职HSSE安全员对安全技术的执行情况进行监督检查,并做好记录。(三)施工安全保证措施1)严格遵守国家和当地安全、环保有关法规政策。2)现场管理应符合加油站标准要求,保证生产的顺利进行,减少污染,保护环境,达到壳牌和相关单位满意的要求。3)文明施工和环境管理服从壳牌的统一组织安排和协调,接受壳牌安全部门的监督、检查。4)现场应遵守壳牌及地方政府所制定的消防及安全卫生法规与规定,所有员工、访客都能遵守规定。5)施工区域内场地要整洁有序。6)在施工区域内设置必要的道路,并且保持道路畅通,不能在道路上随意堆放施工材料,要特别注意保持消防通道的通畅。178
7)所有员工必须经过安全教育培训,并且经考试或考核合格;8)本着“谁主管,谁负责”的原则,落实安全承包责任制,严格执行安全检查制度施工现场设立工序、分区标志和定安全生产和操作规程牌;9)现场配置4kg干粉灭火器8台,施工人员应熟知消防器材的使用方法和操作特点。10)潜在危险区域设立安全警示标志,设置安全栏杆,以控制车辆和外来人员;晚上作业时配备足够的防暴照明设备,保证工作安全顺利完成;11)施工员工配备符合标准的劳保用品,衣服不产生静电,符合相关要求。(四)环境保护措施1、严格遵守国家环境保护的法律法规要求,防止对周围环境造成污染,有效控制和消除施工过程中产生的各种废气、废水、建筑垃圾等对环境的污染和危害。2、认真贯彻公司质量、环境、职业安全健康综合管理方针。严格按照公司《环境保持管理规定》做好环境保持工作。3、保护施工区域及周边环境,保护大气、水体、土壤不受污染。做好废水、各种废弃物防治措施;使本工程做到不影响环境保护影响的周边的老百姓。4、施工垃圾应进行分类进行处理。回收利用部分,应按规定地点存放回收;不可回收利用部分,如有毒有害物品,运出界区进行处理。5、及时清理施工现场内所有的生活废弃物、施工废弃物、工程余料/废料、施工用具等,保持施工现场及周边道路的整洁。符合壳牌要求,坚持定期和不定期地进行施工场地的清洁工作。178
6、妥善处理含油污水,不得随意泼倒污油、排放废水。含油污水用油水分离器进行分离,经分离后的污水可按规定排放,污油应加降脂剂和皂化剂进行降脂和皂化处理,处理合格后进行排放。未经处理的污水不得直接排入城市排水管网和河流中。7、保持施工现场文明、卫生,设备、物料及余料摆放整齐,不随意弃置废弃物。(五)事故应急预案1、编制预案目的:防止施工中发生安全事故,及时处理突发事件,确保加油站安全及施工安全,特制定本应急预案。2、主要危险分析:工程期间存在下述危险:1)可能因设备碰撞等产生火花引发火灾、爆炸。2)电气设备及线路因短路等引发火灾、爆炸。3)油罐漏油产生高浓度油气,致使人员油气中毒。4)可能发生交通安全事故。3、应急救援的组织机构及其职责1)组织机构:成立应急救援指挥部,指挥长:;副指挥长:。下设3个应急小组:消防灭火组、警戒疏散组、医疗救护组。成员由现场施工人员担任。2)职责:指挥长:负责宣布应急状态的启动和解除,全面指挥调动应急组织,调配应急资源,按应急程序组织实施应急抢险。副指挥长:协助总指挥作好应急救援的具体指挥工作,若总指挥不在时,由副总指挥全权负责应急救援工作。178
消防灭火组:发生火灾或其它突发事件时,立即进行火灾扑救或应急抢险。警戒疏散组:负责布置安全警戒,保证现场井然有序;实行交通管制,保证现场道路畅通;加强保卫工作,禁止无关人员、车辆通行;紧急情况下的人员疏散。医疗救护组:负责联系医疗机构;组织救护车辆及医务人员、器材进入指定地点;组织现场抢救伤员。4、应急预案的启动当现场发生起火、爆炸、人员触电等安全事故时,预案启动。5、应急程序报警:事故发生,现场人员立即向指挥长或副指挥长报警,简要说明事故地点、事故类型等事故情况。指挥长或副指挥长根据现场事故情况决定是否向业主通报事故状况。抢险救援:应在事故的第一时间,现场施工人员按所属应急小组职责进行灭火等抢险救援。现场警戒:封锁加油站进、出口,非抢险人员不得进入加油站内。组织和指挥引导危险区人员撤离事故现场。医疗急救:第一时间对伤员在现场进行处理急救,急救时按先重后轻的原则治疗。经现场处理后,迅速护送至医院救治。6、应急物资4kg干粉灭火器8台灭火毯4块消防砂2m3178
消防铲4把加油站一般配备有消防灭火应急物资。施工前按上述数量进行检查,如有不足,由施工单位备齐。7、应急电话火警电话:119匪警电话:110医疗急救:120新津五河路加油站罩棚更新项目工程:编制依据本施工方案是依据以下文件、国家规范、作业标准编制的:《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《建设项目(工程)竣工验收办法》《建筑安装工程质量检验评定统一标准》(GBJ300-88)工程概况:1、工程规模更新罩棚彩钢瓦面积约240㎡.2、施工周期4天.178
施工前准备:1、材料准备主材:罩棚彩钢板(厚度0.5mm)辅材:自攻丝、螺栓、铆钉等。2、配件准备联接件、端墙槽型板、泛水板3、设备准备随车吊、咬边机、电钻、电剪刀、专用吊具、拉铆枪拆除方法及措施:根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下、先非承重结构后承重结构” 的基本原则。(一)人工与机械相结合的方法拆除对象:新津五河路加油站罩棚屋面板拆除方法:人工与机械配合,达成一致再施工。我们采取边拆除边安装的施工顺序进行施工。人工先把屋面上的原彩钢板拆除,堆放在地面上,人工拆除时不要聚集在一块,以免罩棚承重不够,发生意外。拆除罩棚板时,要准备好脚手架板,先把罩棚板用电钻将原彩钢板与雨棚构架分开。需用电源时,要检查电源线、接口是否安全,一定不能漏电。当把屋面罩棚除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到房屋后面。拆除一块放下去一块,不能堆在屋面上面。放在地面上,堆在一起,等下班时把废料清理出现场。(二)拆除措施178
拆除罩棚板时,施工单位必须明确负责人在现场指挥,督促作业人员严格按方案规定施工。施工现场的所有作业人员必须戴好五点式双挂钩安全带,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业。高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工。使用吊放工具或起重设备,要有专人指挥,机操、指挥和司哨人员必须严格遵守操作规程,不允许超载、斜吊,严禁违章指挥和违章作业。 拆除下来的废旧材料应及时清运出场,严禁在施工现场焚烧废物。运输过程中严禁发生抛、洒、滴、漏等污染环境的行为。主要安装方法及措施:(一)原有檩条检查罩棚板拆除后,首先要检查原有檩条是否还可以再利用。若可以利用,把檩条生锈的部分进行除锈防腐,采用手动工具除锈。工人在架板上,架板要固定牢固。打磨后刷防锈底漆一道,防锈面漆一道。用电源时由甲方指定位置,工人认真检查电源线、接头是否漏电;由于屋顶檩条时间久,腐蚀时间长,若檩条不能用,由于招标时这一方面没有考虑到,要根据施工现场实际情况再定。系杆根据现场实际情况再定。(二)彩钢屋面安装178
由于该结构是双面坡,要求坡度不小于5%,此结构坡度不够,施工要严格,为防止屋面漏水。把罩棚板运至距离施工现场最近的空地处,把檩条检查好后,量出檩条的间距,沿边作为安装基点,在罩棚板上划好自攻钉的位置,采用随车吊装,吊装时用专用吊带吊装,减少磨损漆膜。屋面板按划好的位置就位,保证构件垂直,咬合、固定,每一个屋面构件一端用两颗自攻自钻丝与联接板联接。屋面安装人员注意自身安全。屋面安装人员正确使用工具,合理摆放,减少漆膜破损。安装人员应按照规范打自攻螺丝,自攻螺丝应垂直打进去,橡胶防水垫片应压紧,防止漏水,有外漏的需用密封胶封死。使用电源由甲方指定电源处,工人认真检查电源线、接口是否安全。罩棚板连接用搭扣式连接,连接处用铆钉铆死。与罩棚边连接处用泛水板,与罩棚板连接处用铆钉固定死,与罩棚边连接处用铆钉铆死,罩棚边用密封胶密封。罩棚板前沿用于原有的槽钢连接,屋面底板插进槽钢里,面板露出槽钢外20mm;屋面板后沿用檐口滴水线包死,用铆钉固定。两处屋面不在一个高度,搭接处底板用泛水板连接,用铆钉固定,密封胶密封。外露铆钉打密封胶,檐口涂密封胶。如果遇到必须动火时,派专人现场看着,准备好灭火器,把隐患消失在萌芽中。(三)找补漆膜找补油漆:采用彩涂钢板专用修补漆,沿拱型板逐条找补,直至检查完全合格为准。机械设备计划:主要施工设备表编号名称型号规格数量状态自有或租赁额定功率生产能力运到工地日期1随车吊1良好自有178
120马力2咬边机3良好自有375W3电钻3良好自有375W4电剪刀2良好自有510W5电动扳手2良好自有670W6专用吊具2良好自有7专用吊具2良好自有8吊杆5良好自有9拉铆枪4良好自有工期保证措施:1、组织措施公司和现场将组成二级强有力的指挥班子,负责指挥、调度人员及机械设备的配置,协调配合。配备足够的施工力量,从组织上、设备上、人员上来保证按期完工。2、计划措施在施工计划上,从合理安排工序、合理调配人员等实施措施入手,保证如期完工。质量保证:178
建立完整的质量体系,对生产过程中的人、物、机进行有效的管理。依据国际标准ISO9000系列进行运作。每个环节、每个操作过程,均按工艺设计进行,并且及时反馈工艺的问题,保证良好的循环。凡进入现场施工材料,必须经质量员检验,合格后投入使用,彩板有质保单。在构件制作过程中,严格工艺规程,谨慎操作,对成型机细心检查调试,提高成型机的机械加工性能,保证成型机的加工精度。做到首件必检,中途抽检,杜绝漏检。安装过程中,组合、吊装、就位、固定、严格控制每一个环节,保证构件不变形,减少漆膜破损。安全及文明施工措施:加强安全施工教育,增强每队安全意识,提高每个安装人员的安全与生产责任心。沿口板安装中,要搭设脚手架以保证安全。结合本屋盖工程特点,安装工人要穿平底防滑绝缘鞋,戴安全帽及五点式双挂钩安全带,随身佩带工具要合理安放,防止脱落伤人及损伤屋盖漆膜。材料摆放整齐合理,保证道路畅通,文明施工,完工清场。施工中产生的垃圾及时清理出场。13质量管理计划13.1.1施工项目的质量控制是从工序质量到分项工程质量、分部工程质量、单位工程质量的系统控制工程,也是一个由从投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。178
实行目标管理,进行目标分解,按单位工程、分部工程、分项工程把责任落实到相应的部门和人员。除公司质量监督部门和项目技术负责人外,现场另安排专职质监员跟班作业,分别对模板的制作安装、钢筋绑扎、混凝土浇筑等施工作业进行跟踪监控,并严格按照公司质量体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。质量管理机构图工程项目经理工程技术组质检工程师工程技术工程师施工员质量员材料员采购员各班组长兼质量员13.1.2.质量管理组织措施A、各分项工程质量管理严格执行“三检制”(即自检、互检和交接检、专业检),隐蔽工程作好隐、预检记录,质检员作好复检工作并请业主、监理、市质检站代表验收。B、专业工长作好每一次的技术交底工作,严格按图施工,不得任意更改原设计图纸,遇有疑难问题必须和业主、监理、设计单位协商解决。178
C、各种不同类型,不同型号的材料要分别堆放整齐,钢筋在运输和储存时,必须保留标牌,按批分类,同时应避免锈蚀和污染。D、电焊工必须经考试合格后才能上岗作业,焊缝厚度、长度必须符合设计要求,做到不咬肉、不夹渣,无砂眼。E、加强成品、半成品保护工作,如钢筋在绑扎以后,要及时在过往通道上铺垫木板防止踩蹋,浇注混凝土和绑扎钢筋交叉施工时,一定要注意施工方向和顺序。13.1.3组织管理措施建立健全岗位责任制度和质量监督制度。明确职责分工,落实质量控制责任,通过定期和不定期的检查,发现问题,总结经验,纠正不足,奖优罚劣,对每个部门每个岗位实行定性和定量的考核。13.2技术管理措施 13.2.1施工前,熟悉图纸,了解设计意图,搞好图纸会审,将图纸中的问题及时解决。13.2.2施工前,做好技术交底工作,明确施工要求、技术操作规程和操作方法。13.2.3施工中,发现图纸的问题,应在施工前及时提出,由设计单位解决,不得主观臆断和更改,若因故需作修改,应由建设单位、设计单位及施工单位共同研究确定,并办理有关手续后方可进行修改。13.2.4针对该工程的罐区开挖、网架制作安装等施工难点,制定详细的施工技术交底,严格交底施工,确保工程质量。13.2.5严格按图施工。业主要求变更的,必须办理设计变更通知或核定单,才能施工。13.2.6严格技术复核制度。轴线、标高施测后,应由施工员复核无误后,才能在建筑物上作出标记。隐蔽工程应检查合格签字后,才能进入下一道工序。13.2.7施工经理要经常检查各种记录、报告,发现问题及时处理。施工员作好施工日记,现场施工管理和各种施工技术资料全部采用计算机管理。13.2.8最大限度地提高施工机械化程度,加大科技含量,发挥公司的技术优势,充分利用新工艺新技术和新材料,选用先进、合理、经济的施工方案,提高施工的科技水平,确保多、快、好、省地完成业主交给的施工任务。13.2.9作好施工技术档案的收集、整理土建施工文件资料。13.3劳务管理措施178
从公司调配有壳牌油站工作经验或类似经验的熟练工人到该项目中,同时运用本公司对施工队伍完整的管理和考核办法,从根本上保证项目所需劳动力的高素质,从而为实现工程质量目标奠定坚实的基础。13.1.4原材料管理措施 13.3.1对原材料材质标准严格把关。材料员对原材料、成品和半成品应先检验后收料,不合格的材料不准进场。 13.3.2原材料要具备出厂合格证或法定检验单位出具的合格证明。钢筋、水泥还应注意出厂日期、批号、数量和使用部位,抄件应注明原件存放单位和抄件人并签章。 13.3.3对材质证明有怀疑或按规定需要复检的材料,应及时送检,未经检验合格,不得使用。13.3.4各种不同类型、不同型号的材料分类堆放整齐。水泥、钢筋在运输、存放时需保留标牌,按批量分类,并注意防锈蚀和污染。13.3.5计量管理措施计量器具设备由专人负责使用管理,定期检查校核。校验后不合格的计量器具及时进行淘汰,新购买的计量器具检查校验后方可使用。13.4工程控制重点措施13.1施工质量管理措施施工项目的质量控制是从工序质量到分项工程质量、分部工程质量、单位工程质量的系统控制工程,也是一个由从投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。13.1.1组织管理措施建立健全岗位责任制度和质量监督制度。明确职责分工,落实质量控制责任,通过定期和不定期的检查,发现问题,总结经验,纠正不足,奖优罚劣,对每个部门每个岗位实行定性和定量的考核。178
13.1.2技术管理措施 13.1.2.1施工前,熟悉图纸,了解设计意图,搞好图纸会审,将图纸中的问题及时解决。13.1.2.2施工前,做好技术交底工作,明确施工要求、技术操作规程和操作方法。13.1.2.3施工中,发现图纸的问题,应在施工前及时提出,由设计单位解决,不得主观臆断和更改,若因故需作修改,应由建设单位、设计单位及施工单位共同研究确定,并办理有关手续后方可进行修改。13.1.4针对该工程的罐区开挖、网架制作安装等施工难点,制定详细的施工技术交底,严格交底施工,确保工程质量。13.1.5严格按图施工。业主要求变更的,必须办理设计变更通知或核定单,才能施工。13.1.6严格技术复核制度。轴线、标高施测后,应由施工员复核无误后,才能在建筑物上作出标记。隐蔽工程应检查合格签字后,才能进入下一道工序。13.1.7施工经理要经常检查各种记录、报告,发现问题及时处理。施工员作好施工日记,现场施工管理和各种施工技术资料全部采用计算机管理。13.1.8最大限度地提高施工机械化程度,加大科技含量,发挥公司的技术优势,充分利用新工艺新技术和新材料,选用先进、合理、经济的施工方案,提高施工的科技水平,确保多、快、好、省地完成业主交给的施工任务。13.1.9作好施工技术档案的收集、整理土建施工文件资料。13.1.3劳务管理措施从公司调配有壳牌油站工作经验或类似经验的熟练工人到该项目中,同时运用本公司对施工队伍完整的管理和考核办法,从根本上保证项目所需劳动力的高素质,从而为实现工程质量目标奠定坚实的基础。13.1.4原材料管理措施 13.1.4.1对原材料材质标准严格把关。材料员对原材料、成品和半成品应先检验后收料,不合格的材料不准进场。 13.1.4.2原材料要具备出厂合格证或法定检验单位出具的合格证明。钢筋、水泥还应注意出厂日期、批号、数量和使用部位,抄件应注明原件存放单位和抄件人并签章。178
13.1.4.3对材质证明有怀疑或按规定需要复检的材料,应及时送检,未经检验合格,不得使用。13.1.4.4各种不同类型、不同型号的材料分类堆放整齐。水泥、钢筋在运输、存放时需保留标牌,按批量分类,并注意防锈蚀和污染。13.1.5计量管理措施计量器具设备由专人负责使用管理,定期检查校核。校验后不合格的计量器具及时进行淘汰,新购买的计量器具检查校验后方可使用。13.1.5工程控制重点措施13.1.5.1基础工程:重点是把好工程测量定位放线准确性;基础挖孔桩轴线、桩径、标高、桩身垂直度及桩基嵌入持力层的深度;独立柱基础的轴线、标高及砼施工的施工质量关。基础工程砼浇筑必须保证密实,柱、墙插筋必须位置准确性。13.1.5.2主体工程:重点是把好内框架柱、梁、板的施工方法可靠性,管理人员工作质量,才能把好工程施工质量关。砖混结构墙体按一顺一丁组砌方法施工,把好砖混砌体墙面垂直度,砂浆饱满度,砂浆强度,楼层标高施工质量关的关健。13.1.5.3钢筋工程:原材料复试按规定并应符合设计及规范规定。焊工必须经培训持证上岗。13.1.5.4模板工程:做好模板方案设计,确保模板的整体性强度和刚度;加强分项施工交底制度,严格按照方案及工艺标准施工;认真贯彻“三检制”,减少质量问题的发生。13.1.5.5砼工程:严格执行砼配合比,严格控制砼外加剂,浇筑顺序、振捣及养护严格按方案规定措施执行,确保砼的强度和外观质量要求。13.1.5.6装饰工程:合理安排劳动力,采用正常的施工程序和成品保护措施;推广装修样板间做法,经验收合格后方可大面积施工,以此控制装修的质量并尽可能减少浪费。13.1.5.7防水工程:屋面、卫生间防水,定人、定措施专项落实,确保屋面、卫生间不渗不漏。178
13.1.5.8安装工程:安装预留、预埋熟读设计图纸,认真领会设计意图,专人跟班作业,防止少埋、漏埋、错埋,避免事后打洞,影响工程质量。13.2技术保证措施13.2.1土建工程质量控制点测量控制网的轴线位置和标高控制点。站房柱基础面的标高和轴线位移。孔洞护边角钢上口标高、平直度。站房屋面和墙面的成品保护。保证措施强化过程控制,严格工序交接,控制好原材料、半成品和成品的质量。严禁不合格的生产用材料进入施工现场。钢筋的品种、质量,焊条、焊剂的牌号、性能必须符合有关要求。钢筋的规格、形状、尺寸、间距、锚固长度及接头设置必须符合设计要求和施工规范规定钢筋必须有出厂合格证及检验报告、钢筋对焊报告单严格控制主体工程施工的轴线、标高、垂直度。基础施工时设置控制中心线、标高的牢固可靠的辅助控制点,浇注砼之前必须复核已投的测量线,复核垂直度,检查中线是否偏移,以确保每施工段的中线、标高正确无误。加强对混凝土坍落度及试块抽检管理,在现场设立标准养护室,现场同时做好标准养护和同条件养护试块,做好的试块及时送检,确保混凝土软件资料能准确及时反映现场混凝土质量及混凝土强度。加强隐蔽工程验收制度,每次混凝土浇筑前,在工程隐蔽验收24h前通知监理工程师参加隐蔽工程验收,经监理工程师在验收记录上签字确认验收合格后,方可进行隐蔽和混凝土施工.178
13.2.2钢结构质量控制点:钢材、焊接材料、高强度螺栓、涂料质量检验。加工构件外观质量检查涂装质量检查钢柱安装垂直度,吊车梁安装中心线、标高质量控制保证措施:钢材表面质量应严格检查,锈蚀、麻点、划伤、压痕等深度不得超过相应的质量标准,特别是板材在下料前必须先检查表面外观质量。钢材除锈必须满足设计规定的等级标准。采用自动、半自动气割时,应严格控制工艺参数,气割断面的气割深度、表面的割纹深度、平面度、上边缘融化程度都应符合相应标准。割缝超过质量要求的缺陷,返修后才允许进行构件组装。板材对接全部采用自动焊,吊车梁H型钢(焊接工字梁)主焊缝均采用CO2气体保护焊打底,埋弧焊盖面,确保焊缝质量。H型钢、工字梁焊接胎架、自动焊机轨道应随时检查、调整平直度,这样才能保证四条纵焊缝的外观质量。下雨、雾天不能露天施工涂料工序。涂漆环境条件:相对湿度≤85%,涂层在完全干燥前(正常条件下一般2小时)钢结构构件禁止搬运,并避免受到雨淋,已涂装好的钢结构构件在吊运过程中,承重部位必须安置软垫,以免钢丝绳等伤及涂层。予留一道面漆,待结构安装完毕后涂刷。随时检查正在铺设的屋面板与控制线两端的尺寸,保证板平行、垂直的正常铺设。所有屋面板搭接处用电动咬口机咬紧,堵头连接处用建筑密封膏密封,泛水板加长至5m,纵向搭接长度大于100mm,密封膏涂刷均匀,固定采用不锈钢铆钉。屋脊板施工之前,必须隐蔽检查方可施工。加强施工过程的班组自检、互检及专职人员的专检,抓好四个控制点:屋脊盖板、泛水板、堵头板及屋面天窗板与屋面板的衔接处。178
13.2.3电气工程电气安装主要质量控制点电气盘柜设备安装。防爆电气设备安装。电缆的敷设和接线。电气的接地。电气安装主要质量控制点的质量保证措施施工中严格按合同规定的国家现行规范、标准进行电气工程的施工,确保其整体质量。工程开工前,组织施工技术员对施工作业人员进行技术交底,使全体施工人员掌握防爆电气施工技术要求和施工要领。盘柜设备吊运时,吊绳挂在吊环上或采用尼龙吊带,避免柜体受损。盘柜用液压搬运车运送就位。用垫铁调整,严格控制基础型钢的精度,以保证盘柜安装的精度,并尽可能地减少盘柜下的垫铁。盘柜内母线连接用力矩搬手,坚固力矩严格按规范要求。严格按我公司作业指导书《防爆防火电气工程施工》的要求进行防爆电气设备的安装,确保施工质量符合现行国家规范的规定。为避免电缆架上电缆超容堆积,在电缆架安装前,根据电缆敷设表和电缆架布置图核对电缆集中部位电缆占积率是否合理,确认无问题后再着手安装,把可能出现的问题提前解决。在电缆桥架上敷设电缆前,对电缆路径进行认真检查,去掉会损伤电缆的隐患,对电缆进出桥架处和桥架转弯处用电缆转弯辊及胶皮等进行保护,确保电缆不受损伤。电缆敷设前要认真检查敷设线路,做好施工准备,清除施工隐患,统一指挥,命令畅通,保证电缆敷设质量。严格按我公司质量体系文件《电缆终端头、电缆接头制作作业指导书》的要求进行电缆终端头、电缆接头的制作作业,确保电缆终端头、电缆接头(特别是高压电缆头)的制作、安装质量。严格按我公司《电缆(电线)接线工艺》进行“三电”设备的接线作业,确保接线质量。178
狠抓接地线的连接和无遗漏两个环节,所有电气设备的接地点、电缆桥架主接地点、接地母线上移动设备接地点等处经认真检查,确认无误后贴上接地标志,以避免接地遗漏和便于检查。13.3施工质量管理制度13.3.1三检制加强过程控制对各工序和分项工程进行目标分解,落实责任到面、到人,使每个操作程序都处于严格的受控状态,达到过程精品的要求。对所有操作的班组必须进行“三检”制,并加强对重要工序的预检和隐蔽工程检查验收。1)自检每一检验批施工完成后,由施工班组对所施工产品进行自检,如符合质量标准,由班组长填写自检记录表2)交接检上下工序班组通过互检认为符合分项工程质量验收标准要求,在双方填写交接检记录,经班组长确认后,方可报施工经理进行验收。3)专检施工经理对班组长申报的检验批进行验收,合格后报甲方验收,并办理检验批验收手续。13.3.2挂牌制1)技术交底挂牌在工序开始前,针对施工中的重点和难点现场挂牌,将施工操作的具体要求,如:钢筋规格,设计要求、规范要求等写在牌子上,便于工人自觉阅读技术交底。2)施工部位挂牌178
在现场施工部位挂施工部位牌,牌中注明施工部位,工序名称、施工要求、检查标准、检查责任人、操作责任人、处罚条例等,保证出现问题可以追查到底,并执行相关的奖惩条例。3)材料挂牌对施工现场使用的钢筋原材、半成品等进行挂牌标识,标识必须注明使用部位、规格、产地、进场时间等,同时,有些特殊材料必须注明存放要求。4)成品标识牌在已完成的施工部位标识轴线、1000mm标高线、质量检查数据牌。13.3.3例会制每周将召开现场质量专题例会,由项目管理人员、各班组长参加,对上周的质量情况进行总结,分析上周质量活动中存在的不足和问题,并同与会者共同商讨解决质量问题的措施,会后予以执行。每次例会都将形成相应的会议纪要,并进行分发,作为下周检查的依据。13.3.4成品保护制在施工过程中对易受污染、破坏的成品、半成品均作有效标识,如“正在施工,注意保护”。采取有效措施对成品和半成品进行保护,并设专人经常检查巡视,发现有保护措施被损坏的及时恢复。工序交接全部采用书面形式签字认可。由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,设专人对成品保护负监督、检查责任。13.3.5工程质量奖罚制制定工程质量的奖罚条例,并严格执行奖罚,确保工程质量达到要求。178
13.4工程质量标准、检验方法及质量通病防治1.模板工程模板工程是保证钢筋砼梁、柱板结构不变形,感观好的关键。重点控制梁柱接头处模板,做到不胀膜、不缩颈、不漏浆,在模板的安装中,严格按照施工方案所提出的要求实施。预留预埋孔洞、铁件位置准确。(1)主控项目及检验方法1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。检查数量:全数检查。检验方法:对照模板设计文件和施工技术方案观察。2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。检查数量:全数检查。检验方法:观察。3)底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表的规定。检查数量:全数检查。检验方法:检查同条件养护试件强度试验报告。底模拆除时的混凝土强度要求构件类型构件跨度(m)达到设计的棍凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构件-≥1004)后浇带模板的拆除和支顶应按施工技术方案执行。检查数量:全数检查。检验方法:观察。(2)一般项目标准及检验方法178
1)模板安装应满足下列要求:A、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;B、模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;C、浇筑混凝土前,模板内的杂物应清理干净;D、对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。检查数量:全数检查。检验方法:观察。2)用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。检查数量:全数检查。检验方法:观察。3)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。检验方法:水准仪或拉线、钢尺检查。4)固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合下表的规定。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。检验方法:钢尺检查。预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0178
预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。5)现浇结构模板安装的偏差应符合下表得规定。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。现浇结构模板安装的允许偏差及检验方法表8-80项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。6)侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。检查数量:全数检查。检验方法:观察。7)模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。检查数量:全数检查。检验方法:观察。(3)质量通病防治178
通病现象原因分析防治措施梁或者板拆模后发现挠曲塌腰1、拆模过早2、支模时没有反拱3、支架立柱下陷1、以同条件养护的试块强度正确确定拆模时间2、支模时跨中适当起拱3、防止支架立柱下陷支架立柱失稳1、立柱与脚手或者马道拉接2、立柱间拉结支撑不合理1、立柱不得与脚步手、马道拉接2、立柱间的拉结、支撑设置要利用三角形稳定性胀模1、模板及背楞布置不合理,刚度不够2、模板紧固或支撑不牢3、浇筑时振捣过度,触及模板1、保证模板刚度2、模板紧固及支撑要可靠3、浇筑时要专人护模1.钢筋工程(1)主控项目及检验方法1)钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。检查数量:全数检查检查方法:观察、钢尺检查。2)纵向受力钢筋的连接方式应符合设计要求。检查数量:全数检查。检查方法:观察。(2)一般项目及检验方法1)钢筋接头位置、接头面积百分率、绑扎搭接长度等应符合设计或构造要求。2)箍筋、横向钢筋的品种、规格、数量、间距等应符合设计要求。3)钢筋安装位置的偏差,应符合下表的规定。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴数间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。检验方法、观察、钢尺检查。钢筋安装位置的允许偏差和检验方法178
项目允许偏差(mm)检验方法绑扎钢筋网长、宽±10钢尺检查网眼尺寸±20钢尺量连续三档,取最大值绑扎钢筋骨架长±10钢尺检查宽、高±5钢尺检查受力钢筋间距±10钢尺量两端、中间各一点,取最大值排距±5保护层厚度基础±10钢尺检查柱、梁±5钢尺检查板、墙、壳±3钢尺检查绑扎箍筋、横向钢筋间距±20钢尺量连续三档,取最大值钢筋弯起点位置20钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺和塞尺检查注:1.检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值;2.表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。(3)钢筋工程的质量通病及防治通病现象原因分析防治措施梁端处弯筋的错误1、对弯筋的受力理解不清楚2、弯筋位置绑疏忽技术交底,验筋时作为重点检查钢筋净距不满足要求1、箍筋的尺寸或者下料及加工有误2、钢筋搭接接长使实际净距不满足3、钢筋代换后根数增加1、复核箍筋宽度是否满足钢筋绑扎的净距要求2、若钢筋搭接接长使净距不满足则改用焊接接长178
3、钢筋代换后必须满足钢筋净距要求,若增加排数尚须进行结构计算板中负筋位置不准确或者错误;悬臂构件负筋位置不准确或者错误对负筋的受力理解不清楚2、负筋下料加工直钩长度有误3、分布钢筋绑扎不牢固或者绑扎成同一方向,使得负筋骨架向呈边折倒4、施工中踩踏使负筋塌腰或者错位1、负筋的位置要作技术交底,验筋时作为重点检查2、浇筑之前和浇筑过程中设专人看筋、扶正受力钢筋伸入支座的根数、长度不满足要求1、对受力钢筋锚固作用理解不清楚2、下料长度有误,钢筋绑扎疏忽受力筋锚固要作技术交底梁、板下部受力筋混凝土保护层不足1、受力筋下部未设置保护层垫块2、垫块设置不牢固或者间距过大1、受力筋下部错开布置设垫块,并且与受力筋绑扎,间距一般0.8m2、若有两层受力钢筋,其间要有保证净距的垫块或者短筋框架节点区域未配箍筋1、对节点处配箍受力理解不清楚2、绑扎嫌麻烦,图省功对节点处配箍要作技术交底1.混凝土工程(1)主控项目1)原材料水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。178
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。混凝土中掺用外加剂的质量及应用技术应符合现行国家标准《混凝土外加剂》(GB8076)、《混凝土外加剂应用技术规范》(GB50119)等和有关环境保护的规定。预应力混凝土结构中,严禁使用含氯化物的外加剂。钢筋混凝土结构中,当使用含氯化物的外加剂时,混凝土中氯化物的总含量应符合现行国家标准《混凝土质量控制标准》(GB50164)的规定。2)设计配合比混凝土应按国家现行标准《普通混凝土配合比设计规程》(JGJ55)的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。对有特殊要求的混凝土,尚应符合国家现行有关标准的专门规定。3)施工结构混凝土的强度等级必须符合设计要求,用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。取样与试件留置应符合下列规定:a每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于1次;b每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于1次;c当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于1次;d每一楼层、同一配合比的混凝土,取样不得少于1次;e每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。同一工程、同一配合比的混凝土,取样不应少于1次,留置组数可根据实际需要确定。a混凝土原材料每盘称量的偏差应符合材料配合比中的规定。b混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。c当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工缝的要求进行处理。4)外观质量现浇结构的外观质量不应有严重缺陷。对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。5)尺寸偏差178
现浇结构不应有影响结构性能和使用功能的尺寸偏差。混凝土设备基础不应有影响结构性能和设备安装的尺寸偏差。对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。(2)一般控制项目1)原材料混凝土中掺用矿物掺合料的质量应符合现行国家标准《用于水泥和混凝土中的粉煤灰》(GB1596)等的规定。矿物掺合料的掺量应通过试验确定。普通混凝土所用的粗、细骨料的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ53)、《普通混凝土用砂质量标准及检验方法》(JGJ52)的规定。a混凝土中的粗骨料,其最大颗粒粒径不得超过构件截面最小尺寸的1/4,且不得超过钢筋最小净距的3/4。b对混凝土实心板,骨料的最大粒径不宜超过板厚的1/3,且不得超过40mm。拌制混凝土宜采用饮用水;当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ63)的规定。2)配合比首次使用的混凝上配合比应进行开盘鉴定,其工作性应满足设计配合比的要求。开始生产时应至少留置一组标准养护试件,作为验证配合比的依据。混凝土拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比。3)施工施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定。施工缝的处理应按施工技术方案执行。后浇带的留置位置应按设计要求和施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行。混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施。同时,还应符合下列要求:采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水;混凝土强度达到1.2N/mm2前,不得在其上踩踏或安装模板及支架;当采用其他品种水泥时,混凝土的养护时间应根据所采用水泥的技术性能确定;混凝土表面不便浇水或使用塑料布时,宜涂刷养护剂;对大体积混凝土的养护,应根据气候条件按施工技术方案采取控温措施。4)外观现浇结构的外观质量不宜有一般缺陷。178
对已经出现的一般缺陷,应由施工单位按技术处理方案进行处理,并重新检查验收。5)尺寸偏差现浇结构和混凝土设备基础拆模后的尺寸偏差应符合下表的规定。现浇结构尺寸允许偏差和检验方法项目允许偏差(mm)检验方法轴线位置基础15钢尺检查独立基础10墙、柱、梁8剪力墙5垂直度层高≤5m8经纬仪或吊线、钢尺检查>5m10经纬仪或吊线、钢尺检查全高(H)H/1000且≤30经纬仪、钢尺检查标高层高±10水准仪或拉线、钢尺检查全高±30截面尺寸+8,-5钢尺检查电梯井井筒长、宽对定位中心线+25,0钢尺检查井筒全高(H)垂直度H/1000且≤30经纬仪、钢尺检查表面平整度82m靠尺和塞尺检查预埋设施中心线位置预埋件10钢尺检查预埋螺栓5预埋管5预留洞中心线位置15钢尺检查(3)质量通病防治混凝土工程的质量通病及防治通病现象原因分析防治措施178
构件截面尺寸偏差,表面平整度差1、支模尺寸不准,模板刚度不够,紧固或者支撑不牢,支撑点下沉2、混凝土一次浇筑厚度过大或者振捣过度产生胀模3、混凝土浇筑顺序不对使槿板变形、倾斜4、模板不平整,拼接不平1、模板要及时修整,拼接要既严又平2、模板尺寸要准确,采用组合式钢模板时,背楞支点布置要合理,牢固可靠3、浇筑厚度要符合规定,振捣要适度,混凝土浇筑顺序要合理,为避免模板倾斜,考虑对称浇筑构件表面麻面、蜂窝孔洞1、模板用后表面未清理,未涂隔离剂2、模板拼接不严,缝隙处跑浆3、混凝土和易性差或者浇筑自由倾落高度过大使混凝土离析4、振捣不实或者漏振1、模板用后要清净、修整,用前涂隔离剂2、模板拼接要严,木模要浇水润湿,必要时以油纸堵缝3、混凝土和易性要好,运输及浇筑不得使混凝土离析4、分层振捣,不得漏振露筋1、钢筋与模板间未设置垫块或者垫块脱落移位,垫块间距过大2、钢筋骨架绑扎不牢,振捣时钢筋移位3、节点处钢筋密集,石子过大,浇筑振捣不仔细4、模内未清净,有杂物1、设置垫块、垫块与钢筋绑扎2、钢筋骨架要绑扎牢固3、浇筑前要清模4、节点处仔细浇捣,必要时以细石混凝土178
梁板、柱相互之间接缝烂根夹渣1、模板安装完毕后,模内接槎部杂物未清净2、施工缝处老混凝土表面未做处理或处理不当而形冷缝3、构件之间模板拼缝不严,跑浆4、混凝土浇筑自由倾落高度超过2m,造成混凝土离析1、模板安装完毕后要清模、柱根处要留清理口2、构件之间模板拼缝要严密3、混凝土浇筑自由高度超过2m要设溜槽4、施工缝处老混凝土表面要处理,凿除软弱混凝土和松动不实的石子,最好凿毛,涂一层水泥砂浆即浇筑,仔细振捣,加强养护结构产生裂缝1、模板支撑不牢,混凝土凝结后局部沉陷2、拆模过早,振动使混凝土裂缝3、养护不好,混凝土失水产生裂缝4、烈日暴晒后突降大雨,混凝土骤然降温产生裂缝5、混凝土初凝后产生振动1、模板支架立柱不得下沉混凝土初凝后不得受到振动混凝土浇筑之后要及时养护构件表面损伤,缺楞掉角1、模板表面未清净,未涂隔离剂2、边角部位振捣不实3、拆模时间过早,混凝土强度不足或者拆模方法不当1、模板用后要清净、修理,用前要涂隔离剂2、构件的边角部位仔细振捣3、按规定强度拆模1.砌体工程(1)主要控制项目及检验方法178
1)砖和砂浆的强度等级必须符合设计要求。抽检数量:每一生产厂家的砖到现场后,按烧结普通砖15万块为一验收批,抽检数量为一组。砂浆试块每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。检验方法:查砖和砂浆试块试验报告。2)砌体水平灰缝的砂浆饱满度不得小于80%。抽检数量:每检验批抽查不应少于5处。检验方法:用百格网检查砖底面与砂浆的粘结痕迹面积。每处检测3块砖,取其平均值。3)砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。图13-12烧结普通砖砌体斜槎抽检数量:每检验批抽20%接槎,且不应少于5处。检验方法:观察检查。4)非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1φ6拉结钢筋(120mm厚墙放置2φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm;末端应有90°弯钩。178
图13-13烧结普通砖砌体直槎抽检数量:每检验批抽20%接槎,且不应少于5处。检验方法:观察和尺量检查。合格标准:留槎正确,拉结钢筋设置数量、直径正确,竖向间距偏差不超过100mm,留置长度基本符合规定。5)普通砖砌体的位置及垂直度允许偏差应符合下表的规定。普通砖砌体的位置及垂直度允许偏差项次项目允许偏差(mm)检验方法1轴线位置偏移10用经纬仪和尺检查或用其他测量仪器检查2垂直度每层5用2m托线板检查全高≤10m10用经纬仪、吊线和尺检查,或用其他测量仪器检查>10m20抽检数量:轴线查全部承重墙柱;外墙垂直度全高查阳角,不应少于4处,每层每20m查一处;内墙按有代表性的自然间抽10%,但不应少于3间,每间不应少于2处,柱不少于5根。(2)一般控制项1)砖砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砌法。抽检数量:外墙每20m抽查一处,每处3~5m,且不应少于3处;内墙接有代表性的自然间抽10%,且不应少于3间。检验方法:观察检查。178
合格标准:除符合本条要求外,清水墙、窗间墙无通缝;混水墙中长度大于或等于300mm的通缝每间不超过3处,且不得位于同一面墙体上。2)砖砌体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。抽检数量:每步脚手架施工的砌体,每20m抽查1处。检验方法:用尺量10皮砖砌体高度折算。3)普通砖砌体的一般尺寸允许偏差应符合表13-27的规定。普通砖砌体一般尺寸允许偏差表13-27项次项目允许偏差(mm)检验方法抽检数量1基础顶面和楼面标高±15用水平仪和尺检查不应少于5处2表面平整度清水墙、柱5用2m靠尺和楔形塞尺检查有代表性自然间10%,但不应少于3间,每间不应少于2处混水墙、柱83门窗洞口高、宽(后塞口)±5用尺检查检验批洞口的10%,且不应少于5处4外墙上下窗口偏移20以底层窗口为准,用经纬仪或吊线检查检验批的10%,且不应少于5处5水平灰缝平直度清水墙7拉10m线和尺检查有代表性自然间10%,但不应少于3间,每间不应少于2处混水墙106清水墙游丁走缝20吊线和尺检查,以每层第一皮砖为准有代表性自然间10%,但不应少于3间,每间不应少于2处(3)质量通病防治通病名称产生原因防治措施砌体强度低1)砖强度等级达不到设计要求(进场的烧结砖强度低,酥散);1)进场水泥、砖等要有合格证明,并取样复检查符合要求;178
2)砂浆强度不合要求(水泥质量不合格、砂的含泥量大、砂浆配合比计量不准、砂浆搅拌不均匀)2)砂子应满足材质要求,如使用含量超过规定的砂,必须增加机拌时间,以除去砂子表面的泥土;3)砂浆的配合比应根据设计要求种类、强度等级及所用的材质情况进行试配,在满足砂浆和易性的条件下控制砂浆的强度等级;砌体几何不符合设计图纸要求1)砖的几何尺寸不规格;2)对砖砌水平灰缝不进行控制;3)砌筑过程中挂线不准;1)同一单位工程宜使用同一厂家生产的砖;2)正确设置皮数杆,皮数杆间距一般为15~20m,转角处均控制在10㎜左右;3)水平与竖向灰缝的砂浆均应饱满,其厚(宽)读应控制在10㎜左右;组砌方法不准确1)搁底排砖不正确;2)砖柱砌筑没有按照皮数杆控制砌砖层数而造成砖墙错层1)控制好摆砖搁底,在保证砌砖灰缝8~10㎜的前提下考虑到砖垛处、窗间墙、柱边缘处用砖的合理模数;2)对混水墙的砌筑,要加强对操作人员的质量意识教育,砌筑时要认真操作,墙体中砖缝搭接不得少于1/4砖长;3)半头砖要求分散砌筑,一砖或半砖厚墙体严禁使用半头砖;4)确定标高,立好皮数杆。第一层砖的标高必须控制好,与砖层必须吻合;5)构造柱部位必须留马牙槎,要先退后进上下顺直;临时间断处留槎不得偏离轴线水平或竖向灰缝砂浆饱满度不合格1)砌筑砂浆的和易性差,直接影响砌体灰缝的密实和饱满度2)干砖上墙和砌筑操作方法错误,不按“三一”(即一块砖、一铲灰、一揉挤)砌砖法砌3)水平灰缝缩口太大1)改善砂浆和易性,如果砂浆出现泌水现象,应及时调整砂浆的稠度。确保灰缝的砂浆饱满读和提高砌体的粘结强度;2)砌筑用的烧结普通必须提前1~2d浇水湿润,含水率宜在10%~15%,严防干砖上墙使砌筑砂浆早期脱水而降低强度;3)砌筑时要采用“三一”砌砖法,严禁铺长灰而使低灰产生空穴和摆砖砌筑,造成灰浆不饱满;4)砌筑过程中要求铺满口灰,然而进行刮缝178
1.防水工程卷材防水层的施工质量检验数量,应按铺贴面积每100m2抽查1处,每处10m2,且不得少于3处。(1)主控项目及检验方法1)卷材防水.卷材防水层所用卷材及主要配套材料必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和现场抽样复验报告.卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录不得有积水渗水现象检验方法:雨淋水、蓄水试验。2)涂膜防水.防水涂料和胎体增强材料必须符合设计要求检验方法:检查出厂合格证、质量检验报告和现场抽样复验报告.涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录.不得有积水渗水现象检验方法:雨淋水、蓄水试验。(2)一般项目1)卷材防水.卷材防水层的基层应牢固,基层表面应洁净平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。检验方法:观察检查.卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。检验方法:观察检查.侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。检验方法:观察检查.卷材搭接宽度的允许偏差为-10mm。178
检验方法:观察检查和尺量检查2)涂膜防水.涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。检验方法:观察检查.涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。检验方法:观察检查.涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。检验方法:观察检查、尺量检查.侧墙涂料防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。检验方法:观察检查(3)质量通病1)卷材防水质量通病通病现象原因分析防治措施卷材翘边卷材搭接长度不足,接头处粘结不实保证搭接长度,接头处仔细粘实卷材层起鼓1、找平层不干、不平2、保温层或者找坡层潮湿并且排湿不利1、基层及其以下层要干燥,避免雨后粘贴施工2、较大的单个起鼓以割补法女儿墙部位渗漏1、卷材收头处张口,滴水施工质量不好2、转角处未做到圆角或者钝角,垂直面与水平面卷材未分层搭槎,屋面板伸缩使卷材在女儿墙根部开裂3、女儿墙压顶开裂,女儿墙砌筑砂浆不饱满1、卷材收口要以防腐木条钉于防腐木砖2、女儿墙根要做圆角或者钝角,垂直面与水平面卷材分层搭槎3、保证女儿墙砌筑质量和混凝土压顶质量排气管根部渗漏管根部卷材未包严,卷材包管高度不够,上部未缠麻管根部抹圆角找平层,增贴附加层,卷要粘严,收头处缠麻,做砂浆保护层178
2)涂膜防水质量通病通病现象原因分析防治措施粘结不牢1、基层表面不平整、表面粉尘清理不干净、涂膜厚薄不均及涂料厚度不足2、过早在基层上施涂涂料或铺贴玻璃纤维布,影响涂料与砂浆间的粘结。3、基层潮湿,水分蒸发缓慢,影响胶粒分子的热运动,不利于成膜。4、涂料变质失效。1、屋面基层必须平整、密实、洁净、干燥2、涂料的施涂一次成膜厚度不宜小于0.3mm,并不得大于0.5mm。在低温环境下或表面光滑的情况下,应增加一道冷底子涂料,以弥补成膜厚度的不足3、铺设玻璃纤维布必须在水泥砂浆基层经7d以上龄期,方能铺设胎体4、施涂应选择晴朗、干燥的天气进行5、选用与涂料配套的中碱玻璃布6、严禁使用已经变质失效的涂料涂膜出现气泡或开裂1、基层清理不干净、有砂粒杂物,乳液中有沉淀物质。施涂时基层潮湿,也会导致涂料产生气泡,使涂膜防水层与基层脱空2、施铺玻璃纤维布时没有拉紧铺平,没有按规定在布幅两侧裁剪小1、施涂前基层表面必须清理洁净2、乳液在施涂前必须搅拌均匀,并采取过滤筛网过滤、将沉淀的沥青粗颗粒清除178
3、施涂作业环境温度过高,或涂膜过厚,表面结膜过厚过密,使内层的水分难以逸出,导致涂膜产生气泡4、基层刚度不足,抗变形能力差,温度分格缝设置不合理,因应力集中作用引起防水层开裂3、施涂时一定要选择晴朗、干燥的气候条件进行作业,并应尽量避开中午炎热高温时施涂;最好充分利用早晚温度较低时进行作业4、要严格控制涂膜的厚度,一次成膜的厚度要适量;以湿膜的厚度小于1mm,形成干膜厚度约为0.5mm为宜5、找平层应按规定留置温度分格6、对基层表面的凹坑应采用涂料腻子嵌刮平整,并在修补前先涂刷一道冷底子涂料7、对找平层裂缝宽度大于0.5mm,且贯穿到基层时,还应加贴一层宽度200mm左右的玻璃纤维布涂膜防水层破损涂膜防水层过薄、施涂作业时未做防护措施。施涂作业程序不当,涂膜遭到破损1、施涂一定要按施工程序进行操作,待屋面上其它工程全部完工后,方可铺设防水层178
2、当基层强度不足或有疏松、塌陷等现象时,应及时修整,符合要求后方可施涂3、防水层施工后7d内严禁上人作业1.抹灰饰面工程(1)抹灰主控项目1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。检验方法:检查施工记录。2)一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。3)抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。检验方法:检查隐蔽工程验收记录和施工记录。3)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。(2)一般项目1)一般抹灰工程的表面质量应符合下列规定:普通抹灰表面:应光滑、洁净、接槎平整,分格缝应清晰。高级抹灰表面:应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。检验方法:观察;手摸检查。2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。检验方法:观察。3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。检验方法:检查施工记录。178
4)抹灰分格缝的设臵应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。检验方法:观察;尺量检查。5)有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度均不应小于10mm。检验方法:观察;尺量检查。6)一般抹灰工程质量的允许偏差和检验方法应符合下表规定。(3)抹灰质量通病防治通病现象原因分析防治措施墙面空鼓、裂缝1、基层处理不好,清扫不干净,浇水润湿不透,不均2、原材料的质量不符合要求,砂浆配合比不当3、一次抹灰层过厚,各层灰之间间隔时间太短4、不同材料的基层交接处抹灰层干缩不一1、抹灰前认真做好基层处理1)不同基层材料相接处,应铺钉金属网,两边搭接宽度不小于100mm2)将基层表面清扫干净,脚手架孔洞填塞堵严,墙表面突出部分要事先剔平刷净。3)加气混凝土基层,宜先刷1:4比例的107胶水溶液一遍,再用1:1:6混合砂浆修补抹平。2、基层墙面应在施工前1d浇水,要浇透浇匀178
5、墙面浇水湿润不足,砂浆抹后浆中的水分易于被吸收,影响粘结力6、六窗框边塞缝不严密,预埋木砖间距太大,或埋设不牢,加之门扇经常开启振动7、夏季施工砂浆失水过快,或抹灰后没有适当浇水养护3、采取措施使抹为砂浆具有良好的施工和易性和一定的粘结强度1)掺石灰膏、粉煤灰、加气剂或塑化剂,提高砂浆保水性2)掺入乳胶、107胶等,提高粘结力4、底层与中层砂浆配合比应基本相同,以免在层间产生较强的收缩应力。5、门窗框边要认真塞缝,要采取措施以保证与强体连接牢固。墙面接槎有明显抹纹,色泽不匀1、墙面没有分格或分格太大,抹灰留槎位置不当2、没有统一配料,砂浆原材料不一3、基层或底层浇水不均,罩面灰压光操作不当。1、抹面层时应把接槎位置留在分格条处或阴阳角、水落管处,并注意接槎部位操作,避免发生高低不平、色泽不一等现象,阳角抹灰应用反贴八字尺的方法操作。2、室外抹灰稍的抹纹,在阳光下观看就很明显,影响墙面外观效果,因此室外抹水泥砂浆墙面应做毛面,用木抹刀槎毛面时,要做到轻重一致,先以圆圈形槎抹,然后上下抽拉,方向要一致,以免表面出现色泽深浅不一,起毛纹等问题。雨水污染墙面在窗台、职台、压顶、突出腰线等部位没有做好流水坡度和滴水线槽时,易发生雨水顺墙流淌,污染外墙饰面,甚至造成墙体渗漏1、在墙面突出部位(阳台、窗台、压线等)抹灰时,应做好流水坡度和滴水线槽。其做法:深10mm,上宽7mm下宽10mm,距离外表面不于20mm。2、外墙窗台抹灰前,窗框下缝隙必须用水泥砂浆填实,防止雨水渗漏;抹灰面应缩进木窗框下10-20mm,慢弯抹出泛水。178
当安装钢窗时,窗台抹灰应不低于钢窗框下10mm,窗框与窗台交接处必须做好流水坡度。窗台、阳台、雨篷等抹灰饰面在水平和垂直方向不一致1、在结构施工中,现浇混凝土和构件安装偏差过大,抹灰时不易纠正2、抹灰前上下、左右未拉水平和垂直通线,施工误差较大所致1、在施工中,现浇混凝土和构件安装都应在垂直和水平两个方向拉通线,找平找直,减少结构施工偏差。2、安窗框前应根据窗口的中心线和窗台的水平通线,按中心线和水平线立窗框。3、抹灰前应在阳台、阳台分户隔墙板、雨篷、柱垛、窗台等处,在水平和垂直方向拉通找平找正,每步架起灰饼,再进行抹灰。分格缝不直不平,缺棱错缝1、没有拉通线,或没有在底灰上统一弹水平和垂直分格格线。2、木分格条浸水不透,使用时变形。3、粘贴分格条和起条时操作不当造成缝口两边缝或缺棱1、柱子等短向分格缝,对每一根柱子要统一找标高,拉通线弹出水平分格线,柱子侧面要用水平尺引过去,保证平整度;窗心墙竖向分格缝,几个层段应统一吊线分块。2、分格条使用前要在水中浸透,水平分格条一般应粘在水平线下边,竖向分格条一般应粘在垂直线左侧,以便于检查其准确度,防止发生错缝、平平等现象。3、分格条两侧抹八字形水泥砂浆作固定时,在水平线处应抹下侧一面当天抹罩面灰压光后就可起分格条,两侧可抹成450。如当天不罩面的应抹600坡,须待面层水泥砂浆达到一定强度后才能起分格条。7.水电隐蔽工程水电隐蔽工程施工流程和验收应注意:第一步进场定位(1)测弹水平线。水平线是在施工当中必不可少的线,水平线是工人在施工中准确掌控施工项目高度的唯一凭证。(2)卫生间原有防水的闭水试48小时,这样可以知道原有卫生间防水的质量178
(1)设计师对工班长,施工员一个功能交底,复合。(功能交底是非常重要的因为在工人没做之前就可以让业主很清楚的知道功能是否够用摆放位置)可以尽量避免后期的改动。在功能交底完了就是工人开始放样开槽了,在工人开槽完毕后就是材料的进场,(材料进场工人施工前首先做的是让业主签字确认材料的品牌是否和预算上的品牌是否一致)业主在施工手册上确认签字后方可进行下一步的排管穿线施工。排管穿线应注意以下几点(1)强弱电的间隔距离不少于30公分。(2)杜绝强弱电共盒现象。(3)底盒和管子结合地方应有锁扣连接除混凝土墙外)(4)强电敷设禁止使用三通,管内导线总截面积不得超过馆内截面积的40%(5)电线颜色应分清楚,杜绝电线在线管里面接头等等。排水施工应注意的有(1)在施工前面让业主提供洁具的上下水尺寸图,工人按图施工这样可以充分的避免后期安装上的有些麻烦(2)排水施工时注意排水的坡度,坡度不少于35‰要求,杜绝排水倒水,除马桶下水外其他排水口必须安装防臭弯(潜水弯),在排水管安装完毕后仔细检查U_PVC管件连接部位是否胶粘严密,在试水检查后做好临时封口处理防止杂物堵塞。给水施工应注意的有(1)进门总管应在厨房洗菜盆下方或洗脸盆下方安装一个截止阀门便于以后的维修(大部分物业进户总阀都会安装在管道间里面而且会上锁)(2)在施工中应注意左热右冷,工人在施工中很有可能会马虎安装反了。PP-R管安装完毕后对每个出水口进行通水试验。水管与电线管并行间距应大于100㎜,交叉时PVC电线管应做过桥弯过度。水管与燃气管并行间距应不小于50㎜,在确定燃气热水器进出水位置的时候,应充分考虑其良好的通风环境及排气要求,排气管严禁与油烟管道,通风管道相连,等等。验收应注意的有第一看,看线管,水管是否走的是横平竖直。第二。复合卫生间洁具尺寸和厨房间的插座尺寸(厨房间插座尺寸橱柜公司提供)看卫生间,厨房间底盒是否在同一水平线上(如不在同一水平线上铺砖后就很明显)第三水管打压试验。试验压力0.65Mpa恒压1小时允许最大下降压力为0.05Mpa,同时检查管道各连接处无渗漏为标准。第四检查配电箱接线是否标准漏电保护器是否起作用(漏电保护器是标准用电安全的基本保障)线路是否回路清楚有无串线,线径是否合理,底盒与线管连接处是否有锁扣连接,(锁扣是保护电线保护层不被刮伤)电线和线管有没有连接到位,隐蔽工程未验收前要求是线管上不能有水泥砂浆覆盖。墙上线管有没有出墙等等。13.8.质量控制检查表单位工程开工报告工程名称工程地址建设单位施工单位178
工程类别结构类型预算造价计划总投资建筑面积开工日期年月日主要实物工程量单位数量主要实物工程量工程名称单位数量资料与文件准备情况批准的建设立项文件或年度计划征用土地批准文件及红线图投标、议标、中标文件施工合同功协议书资金落实情况的文件资料三通一平的文件资料施工方案及现场平面布置图设计文件、施工图及施工图设计审查意见主要材料、设备落实情况施工许可证质量、安全监督手续建设单位(公章)项目负责人:(签字)年月日监理单位(公章)总监理工程师:(签字)年月日施工单位(公章)项目负责人:(签字)年月日主管部门意见:(公章)主管负责人:(签字年月日图纸会审记录工程名称会审日期建设单位178
参加人员设计单位施工单位监理单位监督部门主持人记录人记录内容建筑部分:1.2.结构部分:1.2.安装部分:1.2.施工单位代表:(签字)设计单位代表:(签字)监理单位:(监理工程师注册方章)建设单位代表:(签字)注:本表一式六份,建设单位、设计单位、施工单位、监理单位、监督单位、城建档案馆各一份,记录内容可加页,附后。钢筋加工检验批质量验收记录工程名称分项工程验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号178
质量验收验收的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1.受力钢筋的弯钩折应符合以下规定:A.HPB235级钢筋末端应做1800弯钩,其弯弧内直径≥2.5D,弯后平直部分≥3D;B.当设计要求钢筋末端做1350弯钩时,HRB335级、HRB400级钢筋弯内直径≥4D,弯后平直长度应符合设计要求。C.箍筋做不大900弯折时,弯折处的弯弧内直径≥5D。2.除焊接封闭环式箍筋外,箍筋的末端应做弯钩,弯钩形式应符合设计要求;当设计无具体要求时,应符合以下规定:A.箍筋弯钩的弧内直径除应满足第1条的规定外,尚应不小于受力钢筋直径;B.箍筋的弯折角度:一般结构≥900,有抗震要求的结构应为1350;C.箍筋弯后的平直长度:一般结构≥5D,有抗震要求的结构≥10D。一般项目1.钢筋的的调直:宜采用机械方法,也可用冷拉方法;当采用冷拉方法时,HPB235级钢筋的冷拉率宜≤4%,HRB335、HRB400级和RRB400级钢筋的冷拉率宜≤1%2.受力钢筋顺长度方向全长的净尺寸设计给定值3弯起钢筋弯折位置设计给定值4.箍筋内净尺寸设计给定值共实测点,其中合格品点,不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制钢筋安装工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目178
一般项目绑扎钢筋网长、度设计给定值网眼尺寸设计给定值绑筋扎骨钢架长设计给定值宽、高设计给定值受力钢筋间距设计给定值排距设计给定值保护层厚度基础设计给定值柱、梁设计给定值板、墙、壳设计给定值绑扎箍筋、横向钢筋间距设计给定值钢筋弯起点位置设计给定值预埋件中心线位置设计给定值水平高差设计给定值共实测点,其中中合格点,不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制模板工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录178
主控项目1.支架4.2.1条2.隔离剂4.2.2条一般项目1.轴线位置2.底模上表面标高3.截面内部尺寸基础梁、柱、墙4.层高垂直度5.相邻两板表面高低差6.表面平整7.预埋钢板中心线位置8.预埋管、预留也孔中心线位置9.插筋中心线位置外露长度10.预埋螺栓中心线位置外露长度11.预留洞中心线位置尺寸12.起拱共实测点,其中合格点、不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制混凝土工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长分包单位项目负责人(分包单位)施工班组长施工执行标准及编号178
质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目结构混凝土的强度等级符合要求;用于检查结构件混凝土强度的试件,应在混凝土的浇注地点随机抽取取样与试件留置应符合7.4.1条的规定对有抗渗要求的混凝土结构,其混凝土试件应在浇注地点随机抽样。同一工程、同一配合比混凝土,取样不应少于1次,留置组数可根据实据需要确定混凝土原材料每盘称量的偏差应符合表7.4.3规定混凝土运输、灌注及间歇的全部时间不应超过初凝时间;同一施工段的混土浇注完毕。当底层混凝土初凝之后浇注上一层混凝土时,应按施工技术案中对施工缝的要求进行处理一般项目施工缝的位置应在混凝土浇注前按设计要求和施工技术方案确定,其处理应按施工技术方案执行后浇带的留置应按要求和施工技术方案确定,后浇带确定混凝土浇注应按施工方案进行混凝土浇筑完毕后,应按施工技术方案及时采取有效措施进行养护,并应符合7.4.7条的规定施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制178
现浇结构混凝土工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1.外观质量2.尺寸偏差一般项目1.外观质量2.尺寸偏差轴线位置基础独立基础墙、柱、梁剪刀墙垂直度层高全高(H)标高层高全高截面尺寸电梯井井筒宽对定位中心线井筒全高(H)垂直度表面平整度预埋设施中心线位置预埋件预埋螺栓预埋管预留洞中心线位置共实测点,其中合格点,不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制178
一般抹灰工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1.基层表面应干净,洒水润湿2.材料的品种、性能,砂浆的配合比符合设计要求,水泥凝结时间、安全性复验合格3.抹灰应分层;当抹灰厚度≥35mm应采取措施;不同材料基体交接处应采取防裂措施;当采用加强网时,加强网与基体搭接宽度≥100mm4.抹灰层与基层及抹灰层之间粘结牢固,抹灰层无脱层、空鼓,面层应爆灰和裂缝一般项目1.护角、孔洞、槽、盒周围的抹灰表面应整齐。光滑;管道后面的抹灰表面应平整2.抹灰层总厚度符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上3.抹灰分格缝的调协符合设计要求,宽度和深度应均匀,表面光滑,棱角整齐4.有排水要求的部位应做滴水线(槽)。滴水线(槽)整齐顺直,滴水线内高外低,滴水槽宽度、深度≥10mm普通高级5.抹灰表面6.立面垂直度7.表面平整度8.阴阳角方正9.分格条(缝)直线度10.墙裙、勒角上口直线度共实施点,其中合格点,不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制178
屋面卷材、涂膜防水层工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长分包单位项目负责人(分包单位)施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1.卷材防水层所用卷材及其配套材料,必须符合设计要求2.卷材防水层不得有渗漏或积水现象3.卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道和防水构造,必须符合设计要求4.防水涂料和胎体增强材料必须符合设计要求5.涂膜防水层不得有渗漏或积水现象6.涂膜防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求一般项目1.卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱褶、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边2.卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂料刷均匀,粘结牢固;水泥砂浆、块材或细石混凝土保护层与卷材防水层间应设置隔离层;刚生保护层的分格缝留置应符合设计要求3.排气屋面的排气道应纵横贯通,不得堵塞。排气管应安装牢固,位置正确,封闭严密。4.涂膜防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的80%设计给定值5.涂膜防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、皱褶、鼓泡、露胎体和翘边等缺陷6.涂膜防水层上的撒布材料或浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石混凝土保护层与涂膜防水层间设置隔离层;刚性保护层的侵权和缝留置应符合设计要求7.卷材的铺贴方向正确,搭接宽度允许偏差-10mm共实测点,其中合格点,不合格点,合格点率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日四川省建设厅制178
单位工程质量竣工验收记录工程名称结构类型层数/建筑面积施工单位技术负责人开工日期项目负责人项目技术负责人竣工日期序号项目验收记录验收结论1分部部工程2质量控制资料核查3安全和主要功能核查及抽查结果4观感感验收5综合验收结论参加验收单位建设单位监理单位施工单位设计单位(公章)单位(项目)负责人:年月日(公章)总监理工程师:年月日(公章)单位负责人:年月日(公章)单位(项目)负责人:年月日四川省建设厅制178
隐蔽工程验收记录施工单位工程项目部位隐蔽工程内容分部分项工程名称单位数量验收日期说明或简图隐蔽项目验收意见项目经理:年月日工程负责人:施工员:178
14临时用电管理14.1.现场施工概况本工程施工区域位于南充华亿加油站,工期为25天。14.2.编制依据《施工现场临时用电安全技术规范JGJ46-2005》《建设工程施工现场供用电安全规范GB50194-93》壳牌公司和嘉科公司关于现场临时用电的要求14.3.临时用电计划14.3.1.计划用电设备一临览表根据 JGJ46-2005 施工现场临时用电安全技术规范等法规,结合现场实际,制定该项目用电计划。 大二级配电箱1个(总开关160A漏电开关1只/电表1只/63A四级开关四只/总电线为10平方毫米)小二级配电箱2个(总开关63A漏电开关1只/60A四级开关四只/电线为10平方毫米)三级配电箱3个(总开关60A漏电开关1只)32A四级开关1只;20A二级开关2只;三孔插坐二只;电线为6平方毫米。电焊机一台,750w/电锤两把,各150w/电钻两把,各150w/马路切割机一台350w/手动切割机两把,各150w/热容器一台750w/空压机一台150w/振动棒一个350w/灯6只,各100w/14.3.2.计划用电负荷计算负荷计算公式:P=1.1×(K1ΣP1cosΦ+K2ΣP2+K3ΣP3+K4ΣP4)P供电设备总需要容量(KVA)1.1用电不均匀系数P1电动设备额定功率(KW)P2电焊机额定功率(KW)P3室内照明额定功率178
P4室外照明额定功率K1施工用动力设备需要系数,设备总数在10台以内时K1=0.75;设备总数在10~30台时K1=0.7,设备总数在30台以上进K1=0.6;K2电焊机K值3~10台取0.6,10台以上取0.5;K3室内照明设备系数,取0.8;K4室外照明设备系数,取1.0导线允许电流选择公式:I线=KxΣP/{31/2(U线cosΦ)}I线=电缆载流量(A);U线 线电压,380V;Kx 同时取系数0.75;电缆电流数据表序号铜导线型号五芯载流量(25.C(A)电缆型号:YJV电压降mv/M11.5mm2/c1330.8622.5mm2/c3018.934mm2/c3411.7646mm2/c437.86510mm2/c604.67616mm2/c832.6725mm2/c1051.6835mm2/c1251.2950mm2/c1600.871070mm2/c2000.611195mm2/c2450.45178
12120mm2/c2850.3613150mm2/c3350.314185mm2/c3750.25P功率=1.1×(K1ΣP1cosΦ+K2ΣP2+K3ΣP3+K4ΣP4)=7.5KWI线=KxP/{31/2(U线cosΦ)}=0.75×7.5×1000/1.732×380×0.75=114A查电缆的允许载流量数据表,五芯电缆10平方的安全载流量为60A,考虑到电压降系数,应选用大于其一个等级的电缆,故选用电缆YJV5×102。同期施工总用电量为:P总(同期)=ΣP分=7.5KW考虑到各区域的施工进度不尽相同,电流I总=11.4A。14.3.3.计划用电说明按照国标GB50194-93及部颁标准JGJ46-2005的要求,此施工现场的临时配电系统设置总配电柜(大二级箱)、分配电箱(小二级箱)、开关箱(三级箱),实行三级配电。分配电箱与开关箱的距离不得超过30米。开关箱与其固定式用电设备的水平距离不宜超过3米。根据现场业主提供的变压器的摆放位置,结合我们的施工区域,我们计划在业主变压器旁边摆放一台一极配电柜,变压器与配电柜的连接电缆选用5×10m2穿钢管埋地敷设。从一级配电柜至二级配电箱电缆选用5×6m2穿钢管或架空敷设;从二级配电箱至三级配电箱电缆选用5×6m2穿钢管或架空敷设。配电系统为IN-S接零保护系统所有分开关均为带漏电保护器开关。电缆敷设视现场具体情况选用架空及埋地穿保护钢管敷设,架空敷设高度为2.5米,过道路上空高度为6米。埋地穿保护管敷设时深度为0.8米,并在地面上标有警示牌。配电柜(箱)的IP防护等级为防雨防尘型,不低于54等级。每台配电箱旁埋设一根接地级,其接地电阻不大于3欧姆。电缆直接埋地敷设的深度不小于0.7米,在电缆紧邻上、下、左、右侧均匀敷设不小于50mm厚的细砂,上面覆盖一层砖,以保护电缆不受重物的撞击。每台用电设备均有各自专用的开头箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。插座、插头采用工业型防火插座及插头。室内非埋地明敷主干线距地面高度不小于25mm。178
漏电保护器每天使用前需要启动漏电试验按钮试跳一次,试跳不正常时严禁继续使用。PE保护零线必需使用黄/绿双色芯线。室外220V灯具地面不得低于3米,室内220V灯具距地面不得低于2.5米。14.3.4.配电系统示意图一级配电柜二级配电箱二级配电箱三级配电箱三级配电箱三级配电箱三级配电箱现场动力箱系统线路图一级配电柜178
14.4.用电安全措施14.4.1.所有电所操作人员必须是具有资质的合格专业人员;14.4.2.电气维修人员要定期检查电气设备运行状态;14.4.3.使用设备前必须按规定穿戴和配备好相应的劳动保护用品,并检查电气装置的保护设施是否完好;14.4.4.严禁设备带“病”运转;14.4.5.停用的设备必须拉闸断电,锁好开关箱;14.4.6.搬迁或移动用电设备,必须经现场维修电工切熂电源并作妥善处理后进行;14.4.7.建立现场临时用电安全技术档案,包括临时用电工工程检查验收表,电气设备的试验凭单和调试记录,接地电阴测定记录表,定期检查表,电工维修记录等;14.4.8.不得在线路正文搭设作业棚,堆放材料及其它杂物等;14.4.9.线路采用TN-S保护系统,所有电气设备(包括移动/非移动)的金属外壳必须接地;14.4.10.所有的用电设备必须在设备负荷的首端处设置漏电保护装置;14.4.11.所有的配电箱应配锁,并由专人负责;14.4.12.所有配电箱应每周进行检查和维修一次;14.4.13.先购的电动机械,手持电动工具和用电安全装置,符合相应的国家标准,专业标准和安全技术规程,并有产品合格证和使用说明书;14.4.14.手持式电工工具的外壳、手柄、负荷线、插头、开头必须完好无损,使用前必须作空载检查,运转正常方可使用;14.4.15.所有配电箱面板上均需贴有负责电工的通讯号码,以备有紧急情况时联络14.4.16.所有配电箱旁边配备一个灭火器;14.4.17.在适宜的位置张贴电气安全警示牌;14.4.18.所有的配电箱(柜)必须是防水防尘的,且在此基础上外加防雨棚;14.4.19.办公区域的用电设备功率要严格按照此计划配备,在办公室内配置足够的干粉灭火器,加设逃生门;14.4.20.地埋电缆深度不小0.7米,架空电缆不小于2.5米,过公路段电缆架空不小于6米;178
14.4.21.一机一闸。14.5.人员配备14.5.1.本项目设专职电工一名,负责所有电用设备的检查和维修;14.5.2.安全员一名,配合电工负责用电安全方面的事宜。14.6.附录相关电气检测工具清单序号名称型号规格单位数量1绝缘摇表1000V台12接地摇表台13钳型电流表0~1000A个115附录15.1附件1:施工进度计划横道图15.2附件2:安全检查表15.3附件3:TNT15.4附件4:安全护照考核表178'
您可能关注的文档
- 断开式后置梯形转向器设计.doc
- 新)测井钢构施工组织设计.doc
- 新宾二标段施工组织设计.doc
- 新建办公楼装饰装修工程施工组织设计方案.doc
- 新建年产212万吨宽厚板车间设计.doc
- 新建年产330万吨热轧板带钢车间工艺设计1.doc
- 新建教学楼施工组织设计.doc
- 新校区整体实验室规划方案.doc
- 新桥医院装饰施工组织设计方案.doc
- 新疆新源县苏洛铁矿开发利用方案(一审稿).doc
- 新疆维吾尔自治区无线电管理一体化综合应用工作平台总体设计与规划报告.doc
- 新疆道路施工组织设计方案.doc
- 方卡企业一卡通设计方案.doc
- 方家河堤防工程施工组织设计方案.doc
- 方案(新华九龙首府售楼部).doc
- 方案--公安局办公大楼设计方案.doc
- 方案-酒店部分.doc
- 方案简介及上部结构尺寸拟定.doc
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
